基建期会计核算办法

合集下载

基建会计核算流程

基建会计核算流程

基建会计核算流程首先呢,项目开始的时候,咱们得收集各种相关的资料。

像项目的立项文件啦、预算文件之类的,这些东西可重要啦!就好比盖房子得先有个蓝图一样。

我觉得这一步啊,最好能做个专门的文件夹,把这些文件都整整齐齐地放进去,方便以后随时查看。

接下来就是设立会计科目啦。

这个可不能马虎哦!要根据项目的具体情况来设置。

不过呢,这也不是一成不变的,如果在项目进行过程中发现有不合适的地方,当然可以做些小调整啦。

这就好比你刚开始穿衣服觉得搭配得挺好,后来发现有点不合适,换个搭配就好啦。

然后呢,就是日常的账务处理啦。

各种费用的记录啊,收入的确认啊,这部分工作量可能有点大,刚开始可能会觉得麻烦,但习惯了就好了。

比如说工程物资的采购,你得把采购的金额、供应商这些信息都准确地记录下来。

这里我想提醒一下,发票一定要保存好哦!这可是很重要的凭证呢。

在这个过程中,成本核算也很关键。

你得把直接成本、间接成本都算清楚。

怎么区分直接成本和间接成本呢?这就需要咱们根据实际情况去判断啦。

有时候可能会有点模糊,不过没关系,多琢磨琢磨就清楚了。

还有哦,对于工程进度的核算也要重视起来。

这可关系到整个项目的财务状况呢。

根据经验,定期和工程部门沟通工程进度,这样做效果会更好。

不能只埋头做会计的事儿,得和其他部门配合好呀。

对了,在核算过程中,可能会出现一些特殊情况,比如说工程变更啦。

这时候咱们就得重新评估成本、调整预算什么的。

这个环节可以根据实际情况自行决定怎么做,但是一定要符合相关的财务规定哦。

最后呢,就是编制财务报表啦。

这一步要特别注意!要把之前核算的各种数据准确地反映在报表上。

小提示:别忘了最后一步哦!。

(财务会计)基建会计处理

(财务会计)基建会计处理

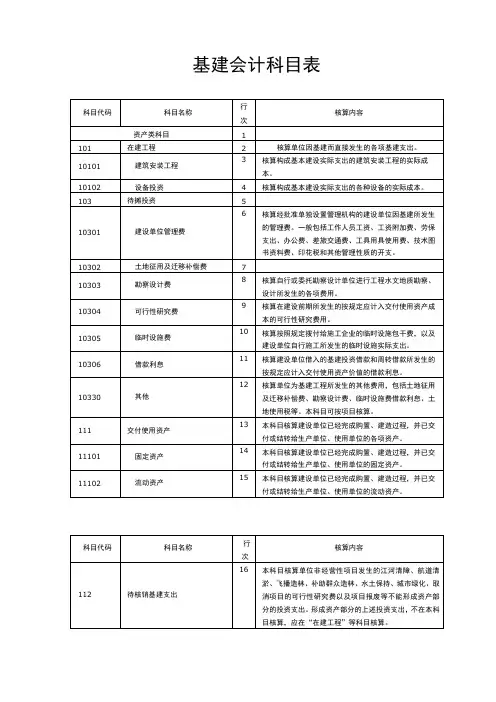

基建会计科目表附件2基建会计业务操作流程一、资金流入核算:1、单位收到各种拨款时,凭拨款通知单、中心收款结算单及银行单据入账:借:银行存款贷:基建拨款—**拨款2、单位因基建而发生借款业务时,凭借款借据、中心收款通知单及银行单据入账:借:银行存款贷:基建借款—**借款二、资金流出核算:1、预付工程款时(1)、预付工程款,如达到扣税要求的,柜组应按中心制定的《税款代征代扣业务操作规定及会计处理》规定办理有关手续,同时凭借款单据、《怀化市建设单位预付工程款审核表》、中心结算通知单、代扣建安营业税通知单入账:借:预付工程款贷:其他应付款—代征代扣税款专户贷:银行存款(2)、将税款交入中心代扣税专户,凭中心结算通知单第一联入账:借:其他应付款—代征代扣税款专户贷:银行存款2、单位因基建发生建设单位管理费、土地征用及迁移补偿费、勘察设计费、可行性研究费、借款利息支出等费用时,柜组凭相关原始单据、中心结算单、银行结算单入账;借;待摊费用—相关明细科目贷:银行存款贷:其他应付款3、单位因基建发生不构成资产的各项投资支出时,凭合法、合规的原始单据入账:借:待核销基建支出贷:银行存款三、工程未完工结转下年:工程未完工结转下年时,将所有科目累计余额全数转入下年年初数。

、工程完工结算:工程竣工后,扣除10%的工程保证金,结清余款及税款,柜组凭经财政局基建科出具的《工程结算评审定案通知书》、代征代扣建安营业税、中心结算通知单、银行结算单入账:1、结清工程余款借:在建工程贷:预付工程款贷:其他应付款(10%的保证金)贷:银行存款(或应付工程款)贷:其他应付款—代征代扣税款专户2、结清税款:借:其他应付款—代征代扣税款专户贷:银行存款3、结转工程项目:借:交付使用资产—相关明细科目贷:在建工程贷:待摊费用—相关明细科目同时:①、如系基建借款借:基建借款贷:待核销基建支出贷:交付使用资产并在经费户作如下分录:A、借:固定资产贷:固定基金B、借:结转自筹基建贷:借入款项(暂存款)每次偿还基建借款时:借:借入款项(暂存款)贷:银行存款②、如系基建拨款借:基建拨款—相应明细科目贷:待核销基建支出贷:交付使用资产同时在经费户作如下分录:借:固定资产贷:固定基金4、如有基建拨款结余,需按《怀化市财政性投资项目评审实施办法》规定报批后转作单位留用或上交财政,其账务处理如下:借:基建拨款—相应明细科目贷:银行存款并在经费户作如下分录:借:银行存款贷:其他收入5、如基建账户中的现金、银行存款及往来等科目有余额的应列出科目余额,并入经费账户。

基本建设项目的会计核算

基本建设项目的会计核算
动资产、无形资产和递延资产的类别和名称进行明细 核算。不能笼统地放在一块,因为竣工交付出去后, 生产单位要分别登记固定资产、存货等会计帐簿,即 要交代清楚项目建设究竟形成了什么样的资产。
第242号 预付工程款
本科目是应收类科目,按承包工程 的施工企业分别设置明细帐核算。
甲供材料价款以及预付的工程进度 款,也可以统一设置“预付工程款” 科目进行明细核算。
Hale Waihona Puke 第301号 基建拨款一、本科目核算建设单位各项基本建设 拨款。包括:
1、中央和地方财政的预算拨款; 2、地方主管部门和企业自筹资金拨款
等; 3、其他单位、团体或个人无偿捐赠,
数字从帐上取得(这将作为竣工决算的附件和办理资产验收交 接手续的依据)。
第111号 交付使用资产
5、作会计分录、记帐:
借:交付使用资产
贷:建安工程投资
设备投资
待摊投资
其他投资
注意:
使用投资借款建设的项目,还应同时作分录:
借:应收生产单位投资借款
贷:待冲基建支出
交付使用资产的成本核算
一、房屋、建筑物、管道、线路等固定资产的成本包括: 1、建筑工程成本 2、应分摊的待摊投资 二、动力设备和生产设备等固定资产的成本,包括: 1、需要安装设备的采购成本(购入价); 2、安装工程成本 3、设备基础、支柱等建筑工程成本; 4、应分摊的待摊投资。 三、运输设备及其他不需要安装设备、工具、家俱等固定资产
和流动资产的成本,一般仅计算采购成本,不分摊待摊投资。 四、无形资产和递延资产的成本。一般按取得或发生时的实际
成本计算,不分摊待摊投资。
交付使用资产的成本核算
五、牲畜、基本畜禽、林木等固定资产的成本。包括: 1、畜禽、林木等的购置成本; 2、交付使用前发生的饲养、培育费用; 3、应分摊的待摊投资。 注意: “交付使用资产”科目应按交付使用的固定资产、流

行政事业单位的的基建会计核算核算

行政事业单位的的基建会计核算核算

一、单位经费户拨款至基建户时,根据资金的性质进行账务处理。

1、借:拨出经费或结转自筹基建-----××基建贷:银行存款二、基建项目竣工结算后,经费户的帐务处理。

1、项目完工后,按基建帐“交付使用资产”结转金额增加经费帐的“固定资产”。

借:固定资产贷:固定基金2、将基建户“应交结余”款转回“经费户”,经费户的帐务处理。

借:银行存款贷:结余或事业结余-专项结余3、对借款购建固定资产的会计处理,根据竣工验收后从基建账户转入的有关资料进行处理。

借:固定资产(反映真实资产金额)贷:固定基金(反映单位用拨款及自筹资金投资的金额)暂存款或借入款项(反映单位通过其它渠道借入的资金)4、用财政拨款或自有资金归还借款时:借:经费支出或事业支出、事业基金贷:固定基金(原记的固定资产与固定基金的差额部份)同时记:借:暂存款或借入款项贷:银行存款三、基建账的科目设置。

1、现金;2、银行存款;3、库存材料;4、库存设备;5、在建工程;6、待摊投资;7、交付使用资产;8、预付工程款;9、预付备料款;10、其他应收款;11、基建借款;12、应付工程款;13、应付器材款;14、其他应付款;15、应交结余;16、基建拨款;17、其他收入;18、专项资金支出;19、其他支出。

四、会计科目使用说明。

1、现金:核算基建户的库存现金。

2、银行存款:核算基建户的银行存款。

3、库存材料:核算单位购置库存的,用于基建支出的各项物资材料。

领用时,借记“在建工程”,贷记本科目。

(1)库存材料以购入价格、调拨价格作入帐价格。

材料采购、运输过程中发生的差旅费、运杂费等直接列入支出。

(2)库存材料按其类别、品种等有关项目设置明细帐。

(3)库存材料的盘盈、盘亏,经报批后,直接列作当期支出的增加或减少处理。

(4)库存材料如果变价出售,直接冲减“库存材料”科目。

售价与购入价的差额,列作“在建工程-其他投资”。

4、库存设备:核算单位购置库存的用于基建项目的各项设备(其入账价格,明细科目设置等同“库存材料”)5、在建工程:核算建筑安装工程、设备安装工程和购置土地等的资金使用情况,分“建筑安装工程投资”、“设备安装工程投资”、“其他投资”三个明细科目。

《企业基建业务有关会计处理办法》

《企业基建业务有关会计处理办法》

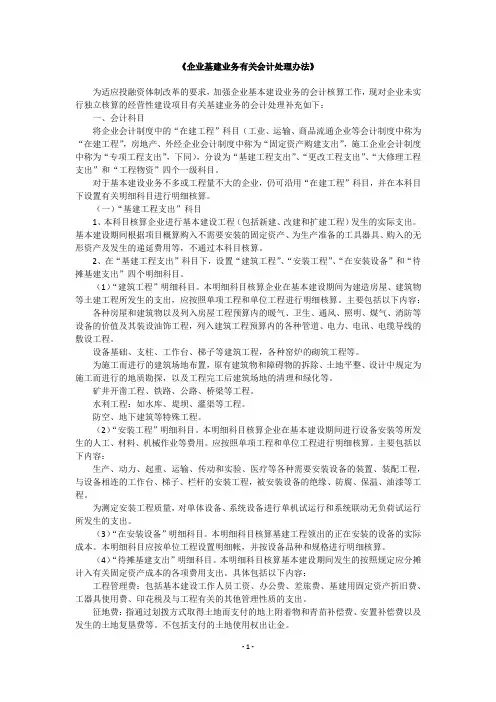

《企业基建业务有关会计处理办法》为适应投融资体制改革的要求,加强企业基本建设业务的会计核算工作,现对企业未实行独立核算的经营性建设项目有关基建业务的会计处理补充如下:一、会计科目将企业会计制度中的“在建工程”科目(工业、运输、商品流通企业等会计制度中称为“在建工程”,房地产、外经企业会计制度中称为“固定资产购建支出”,施工企业会计制度中称为“专项工程支出”,下同),分设为“基建工程支出”、“更改工程支出”、“大修理工程支出”和“工程物资”四个一级科目。

对于基本建设业务不多或工程量不大的企业,仍可沿用“在建工程”科目,并在本科目下设置有关明细科目进行明细核算。

(一)“基建工程支出”科目1、本科目核算企业进行基本建设工程(包括新建、改建和扩建工程)发生的实际支出。

基本建设期间根据项目概算购入不需要安装的固定资产、为生产准备的工具器具、购入的无形资产及发生的递延费用等,不通过本科目核算。

2、在“基建工程支出”科目下,设置“建筑工程”、“安装工程”、“在安装设备”和“待摊基建支出”四个明细科目。

(1)“建筑工程”明细科目。

本明细科目核算企业在基本建设期间为建造房屋、建筑物等土建工程所发生的支出,应按照单项工程和单位工程进行明细核算。

主要包括以下内容:各种房屋和建筑物以及列入房屋工程预算内的暖气、卫生、通风、照明、煤气、消防等设备的价值及其装设油饰工程,列入建筑工程预算内的各种管道、电力、电讯、电缆导线的敷设工程。

设备基础、支柱、工作台、梯子等建筑工程,各种窑炉的砌筑工程等。

为施工而进行的建筑场地布置,原有建筑物和障碍物的拆除、土地平整、设计中规定为施工而进行的地质勘探,以及工程完工后建筑场地的清理和绿化等。

矿井开凿工程、铁路、公路、桥梁等工程。

水利工程:如水库、堤坝、灌渠等工程。

防空、地下建筑等特殊工程。

(2)“安装工程”明细科目。

本明细科目核算企业在基本建设期间进行设备安装等所发生的人工、材料、机械作业等费用。

企业基建业务有关会计处理办法

企业基建业务有关会计处理办法

出版物刊名: 财会月刊(上)
页码: 58-60页
主题词: 基建工程;建筑工程;安装工程;工程物资;会计处理;基建支出;固定资产;基建业务;明细科目;安装设备
摘要: 为适应投融资体制改革的要求,加范企业基本建设业务的会计核算工作,现汗企业未实行独立核算的经营性建设项目有关基建业务的会计处理补充如下:一、会计科目将企业会计制度中的“在建工程”村巨(工业、运输、商品流通企业等会计制度昨称分‘在建工程”,房地产、外经企业会计未l度中称为“固定资产购建支出”,施工企l会计制度中称为“专项工程支出”,下同)分设为“基建工程支出”、“更改工程支出”“大修理工程支出”极‘工程物资”四个一纫科目。

对于基本建设业务不多或工程量不大的企业,仍可沿用“在建工程”科目,并在本科目厂设置有关明细科目进行明细核算。

(-)“基建工程支出”科目1本科目核算企业进行基本建设工程(包括新建、。

基建会计核算办法

基建会计核算办法

基建会计核算办法基建会计核算办法一、适用范围和核算要求1、本核算办法适用于各行政事业单位建设的社会公益性和非经营性基建项目。

如办公用房、市政工程、交通设施、文教卫设施、水利项目等。

2、单项工程投资总额在50万元以上的基建项目,不论资金来源,都应按本核算办法规定单独建帐核算。

3、有多个建设项目的单位,不论其单项工程投资额是否达到50万元,均在基建帐户核算,并要求按项目进行明细核算。

4、有建设项目并单独建帐核算的单位,必须在银行开设基建专用帐户。

5、基建资金会计核算统一采用借贷记帐法。

二、总帐会计科目设置1、资金来源类设置“拨入专款”、“项目投资借款”、“应付款项”三个总帐科目。

2、资金占用类设置“交付使用资产”、“在建工程支出”、“待摊投资”、“库存器材”、“银行存款”、“现金”、“应收款项”七个总帐会计科目。

三、会计科目的核算内容1、拨入专款本科目核算项目资金拨款。

2、项目投资借款本科目核算为完成基建计划批准借入的项目投资借款。

3、应付款项本科目核算单位应付、暂收其他单位和个人的款项。

4、交付使用资产本科目核算建设项目已经完成,并已交付使用的资产。

5、在建工程支出本科目核算涉及基建项目的所有财务支出,包括预付工程款和预付备料款等。

下设七个二级科目进行明细核算。

土地征用支出:核算基建项目征地过程中支付的土地补偿(出让)费等。

拆迁安置费:核算基建项目的拆迁安置费、迁移费等。

其他前期经费:核算基建项目的勘察设计费、各项税金、各种规费等费用。

建筑工程支出:核算基建项目的建筑工程投资支出。

设备及安装支出:核算构成工程投资的各种设备、设施的购置及安装费用。

其他费用:其他构成在建工程支出的各项费用,如借款利息等。

预付工程款:核算单位预付给施工单位的工程款和预付备料款。

6、库存器材本科目核算为进行基本建设所储备的各种器材的实际成本。

7、银行存款本科目核算单位存在开户银行的基建资金。

8、现金本科目核算单位库存的用以支付零星开支的现金。

基建会计核算方法和实务

基建会计核算方法和实务

基建会计核算方法和实务拉萨极光科技有限公司一、基建会计科目核算方法工程建设参照《国有建设单位会计制度》进行明细建设项目的成本支出核算。

第101号科目建筑安装工程投资1.本科目核算建设单位发生的构成基本建设实际支出的建筑工程和安装工程的实际成本。

不包括被安装设备本身的价值及按照合同规定付给施工企业的预付备料款和预付工程款。

2.建设单位根据施工企业提出的“工程价款结算账单”承付的工程价款,借记本科目,贷记“应付工程款”科目;将预付的备料款和工程款扣减应付工程款,借记“应付工程款”科目,贷记“预付备料款”、“预付工程款”科目。

上项业务,也可以合并为借记本科目,贷记“预付备料款”、“预付工程款”和“应付工程款”科目;施工企业列入“工程价款结算账单”随同工程价款一并结算的临时设施包干费和施工机构转移费等,不属于建筑安装工程投资的范围,应分别计入其他有关投资科目,不在本科目核算。

建设单位自行施工的小型工程,发生的各项支出,可以直接在本科目核算,借记本科目,贷记“库存材料”、“银行存款”、“限额存款”、“现金”、“应付工资”、“基建投资借款”等科目。

发生需要分摊的施工管理费,可在本科目下设置“施工管理费明细科目进行核算,月终再分摊计入核算对象。

3.工程竣工,办妥竣工验收交接手续交付使用单位时,借记“交付使用资产”科目,贷记本科目。

经批准的报废工程,借记“待摊投资”科目,贷记本科目。

建设单位按规定报经上级批准有偿移交给其他单位继续施工的未完成工程,借记“应收有偿调出器材及工程款”科目,贷记本科目。

4.本科目应设置“建设工程投资”和“安装工程投资”两个明细科目,并按单项工程和单位工程进行明细核算。

有预收下年预算拨款的建设单位,用预收下年度预算拨款完成的建筑安装工程投资,应单独进行明细核算。

第102号科目设备投资1.本科目核算建设单位发生的构成基本建设实际支出的各种设备的实际成本,包括交付安装的需要安装设备、不需要安装设备和为生产准备的不够固定资产标准的工具、器具的实际成本。

基建工程的会计核算制度

基建工程的会计核算制度

基建工程的会计核算制度前言基建工程对于一个国家或地区的经济发展具有重要意义。

投资大、周期长、资金流动复杂,因此需要一个合理的会计核算制度来保障其财务信息的准确、及时和合规。

本文将介绍基建工程的会计核算制度,包括其目的、核算范围、核算方法、审计要求等方面。

目的基建工程的会计核算制度的主要目的是保护资金的安全和正确处理与基建工程有关的会计信息。

具体来说,会计核算制度主要有以下几个方面的目标:1.正确反映基建工程的投资规模、资金来源和经济效益2.保护基建工程资金的安全,确保基建工程运作稳定 3.为政府或企业决策提供可靠的财务信息,包括成本核算、投资决策、融资和经营管理等核算范围基建工程的会计核算主要包括以下内容:•基本建设投资额:包括投入建设的全部资金,如工程建设、设备购置、土地出让金、房地产开发等•施工成本:包括建设工程总成本(材料成本、工资、人员、设备、劳务等)•营运成本:包括建成后的日常运营费用、设备维护费用等•资产价值:按规定的会计原则进行计算,包括建设项目成本、资本金等•资金来源:包括资产收入、国家及地方政府拨款等核算方法基建工程的会计核算方法,对于财务核算部门来讲,是至关重要的。

一般的,核算方法应当是符合普遍会计原则的,主要有以下几个方法:1.总投资核算法:即按照工程投资的总额来核算,将投资分为各不同阶段,按照每个阶段的完成进度进行核算。

2.单项根本成本法:即按照每个楼房或交通工具的基础构造成本来计算,在该出品上进行核算。

3.公共建设筹资法:即在公共工程建设中,各个单位或者个人投资进行合伙投资,然后共享出资绩效,对于财务部门来讲,会计核算法则是不同的。

以上方法都具有其独特的优点和缺点,一般来说,应根据实际情况选择适当的核算方法。

审计要求基建工程的会计核算是必须要经过审计的,因为其投资数额相对于其他项目来说较大、周期较长,资金流动过程中存在一定的风险。

以下是基建工程的审计要求:1.依据相关的财务制度和会计核算方法进行核算2.依照审计规程进行审计,以保证核算结果的准确性与可靠性 3.根据翻译汉化计算原则,审计员需要深入了解项目细节,逐项进行检查 4.对于核算结果存在的问题,要及时提出整改建议,以保障基建工程的经济效益。

基本建设工程支出管理及核算细则

基本建设工程支出管理及核算细则

基本建设工程支出管理及核算细则为加强公司基建工程项目的财务管理,规范基建工程投资支出的会计核算,真实、准确地反映公司基建工程投资支出的完成情况,特制订本细则。

第一条基建工程投资支出构成基本建设工程支出是指公司在进行基本建设过程中发生的各种支出,包括应计入交付使用资产的固定资产、流动资产、无形资产、长期待摊费用等一切支出。

按其投资性质构成分为:设备投资、建筑工程投资、安装工程投资、待摊投资和其他投资。

其中,设备投资、建安工程投资、其他投资直接计入交付使用资产价值,待摊投资则按受益原则分摊计入交付使用资产价值。

第二条基建核算基本要求为满足基本建设项目管理需要,监督工程投资概算执行情况,基建项目会计核算在遵循公司下发的《江苏顺源会计科目使用说明》,满足会计报表编制及对外信息披露基础上,要对工程项目依据批准的项目立项、可研、初步设计概算文件,按项目管理层次从大到小的顺序,分建设项目、单项工程逐级对工程核算涉及的所有会计科目按下达的项目编号设置项目核算。

其中,“工程物资-预付设备款”、“在建工程-预付工程款”、“应付账款”还应按合同、单位等进行辅助核算。

如会计系统本身无法做到,则必须能够通过合同台账提供相应数据,合同台账数据必须每月按项目、往来单位与会计核算的往来科目进行核对、保持数据一致。

第三条设备投资设备投资,指建设单位发生的构成基本建设投资完成额的各种设备的实际支出,包括需要安装设备、不需安装设备及不够固定资产标准的工具、器具的实际支出。

设备价值包括设备的购置价款、手续费、代理费、包装费、运杂费、采购及保管费、关税及增值税、保险费等各种成本支出。

一、设备、材料的出入库管理(一)设备材料计价由于基建工程设备、材料是按照批复工程项目初步设计概(预)算进行的专项采购,工程设备、材料的专用性强,单位价值大,因此日常收发核算可按照实际成本计价,以提高核算的准确性。

(二)基建工程设备、材料到达公司当月,物资部门应组织办理工程物资到货验收入库手续,财务部门依据“工程物资入库单”,与合同审核无误后记入“工程物资-工程设备或工程材料-XX物资[XX项目]”科目,对于物资入库价值中已包含了合同中单独计价的不应计入设备价值的费用如生产培训费、续保费等,应要求物资部门进行更正,重新办理“工程物资入库单”。

基建会计制度核算

基建会计制度核算

基建会计制度核算随着建筑业的发展,基础建设项目越来越多,基建会计制度核算变得越来越重要。

在建筑业中,基建会计制度核算长度很大程度上决定了项目成本和润盈率。

在如此竞争激烈的市场中,建筑企业必须了解并严格遵守相关法律法规和基建会计制度。

本文将介绍基建会计制度的理解和核算方法。

基础会计概念在讨论基建会计制度之前,必须了解一些会计概念,以便更好的理解基建会计制度核算。

固定资产固定资产是指在从事生产和运营活动中使用、预期使用期限超过一年、能够产生经济利益或商品的有形或无形的资产。

资本化与费用化资本化是将一项开支纳入固定资产账户,而费用化意味着将一项开支纳入成本或费用账户中。

资本化的成本可以在未来年度中分期摊销;费用化的成本则通常是当前财务年度的成本。

折旧折旧是指每年摊销固定资产的一部分成本。

折旧金额通常根据固定资产的预计寿命和估计残值计算。

这种方法用于平衡长期资产的收益和成本。

资本性工程资本性工程是指对固定资产进行资本化的开支。

这些领域通常涉及大型工程,如大型建筑项目或其他大型设施。

当前开支当前开支是指在一年的会计年度中,与营业收入直接相关的支出。

这些开支通常纳入到资本化或费用化中。

基建会计制度概述基建会计制度是由政府颁布的一系列规定和准则,旨在规范基础设施行业的会计核算。

基建会计制度呈现了基建企业应如何纳入收入、准确地计算成本,以及如何审核会计核算报告等。

这种制度的主要目的是确保基建企业遵守财务会计准则,并准确计算固定资产的价值,折旧和摊销、投资收益等,以便更好地反映企业的财务状况。

基建会计核算方法以下是在基建中使用的一些会计核算方法:固定资产核算在基建项目中,通常涉及大量的固定资产。

因此,正确核算这些资产的价值和折旧显得尤为重要。

固定资产的核算应包括以下几个方面:•确定并区分每项资本性支出和费用性支出•资本性支出归入固定资产账户,费用性支出归入成本或期间费用账户•计算折旧和摊销账目分类在基建会计制度中,账目分类十分重要。

基建会计科目账务处理

基建会计科目账务处理

基建会计科目账务处理一、基建会计科目的概念和分类基建会计科目是指用于记录和处理基础设施建设项目的会计科目。

基础设施建设项目包括道路、桥梁、港口、机场、铁路、水利工程、电力工程等。

根据会计准则的要求,基建会计科目可以分为资产类科目和费用类科目。

资产类科目主要包括土地、房屋及建筑物、机器设备、运输工具等。

这些科目用于记录和反映基础设施建设项目所形成的固定资产。

在资产类科目中,土地属于非耐用性资产,而房屋及建筑物、机器设备、运输工具等属于耐用性资产。

费用类科目主要包括工程施工费、材料费、劳务费、设计费、监理费、财务费用等。

这些科目用于记录和反映基础设施建设项目的直接费用和间接费用。

二、基建会计科目的核算方法基建会计科目的核算方法主要包括确认、计量、记录和报告等环节。

在确认环节,应根据实际发生的基础设施建设项目确认相关的资产和费用。

在计量环节,应根据会计准则的规定,对所确认的资产和费用进行计量。

在记录环节,应将确认和计量的信息按照一定的格式和流程记录到会计凭证中。

在报告环节,应按照会计准则的要求,编制财务报表和相关的会计报告。

三、基建会计科目的处理方法基建会计科目的处理方法主要包括会计分录的编制和会计凭证的填制。

在会计分录的编制过程中,应根据基础设施建设项目的实际情况,确定相应的会计科目和金额,编制相应的会计分录。

在会计凭证的填制过程中,应按照会计准则的要求,将会计分录的信息填写到相应的会计凭证中,并填写必要的附注和说明。

在填制会计凭证时,要注意以下几点:1.凭证号码的填制:凭证号码应按照一定的规则和顺序进行填制,以便于查找和核对。

2.日期的填制:日期应填写凭证所涉及的业务发生日期,以便于后续的核算和报告。

3.摘要的填制:摘要应简明扼要地描述凭证所涉及的业务内容,以便于理解和记忆。

4.会计科目的填制:会计科目应按照规定的格式填写,包括科目代码、科目名称和金额等。

5.金额的填制:金额应按照会计准则的要求进行填写,包括借方金额和贷方金额。

行政事业单位基建会计核算办法及会计实务操作

行政事业单位基建会计核算办法及会计实务操作

借:在建 工程支出
—土地征 用支出
—拆迁安 置费 —其他前 期经费 —建筑工 程支出 —设备及 安装支出
—其他费 用
6、预付 工程款和 预付备料 款转
在建 工程支出 其他科目 时:
7、按照 规定程序 办理竣工 验收交接
手续 后,结转 交付使用 资产的实
际成 本时:
银行存款
贷:
(现金或 库存器材
等)
二、总账 会计科目
设置
(二)核 算要求
1、资金 来源类设 置
2、资金 占用类设 置
均在基建 账户核 算,并按 项目进行 明细核算 。 4、有建 设项目并 单独建账 核算的单 位,必须 在银行 开设基建 专用账户 。
基建资金 会计核算 统一采用 借贷记账 法。
“基建拨 款”
“基建投 资借款”
“其他应 付款”
2、收到 各种来源 的基建投 资借款时
3、支付 借款利息 时:
4、单位 在预付工 程款和预 付备料款 时:借: 在建工程 支出—预 付工程款
5、单位 在发生各 种在建工 程支出 时:
借:银行 存款
基建投资 借款— 贷: (按借款 来源明细 核算)
借:在建 工程支出 —其他费 用
贷: 银行存款
贷: 银行存款
借:在建 工程支出
—土地征 用支出
—拆迁安 置费
—其他前 期经费 —建筑工 程支出 —设备及 安装支出 —其他费 用 贷:在建 工程支出 —预付工 程款
借:交付 使用资产
贷:在建 工程支出
—土地征 用支出
—拆迁安 置费 —其他前 期经费 —建筑工 程支出 —设备及 安装支出 —其他费 用
8、基本 建设项目 决算经批 准后,冲

基建工程的会计核算制度

基建工程的会计核算制度

基建工程的会计核算制度一、前言基建工程是国家发展的重要支撑,对于促进经济增长、改善人民生活水平,发挥着重要的作用。

而基建工程的会计核算制度作为管理者所依赖的信息支持系统,具有重要的作用。

因此,建立健全的基建工程的会计核算制度,是保障基建工程经济效益、规范经营行为、强化内部控制、提高管理水准的必要举措。

二、基建工程的特点1、长期性:基建工程通常具有较长的建设周期和使用寿命,建设周期一般在一年以上,有的甚至数年,使用寿命一般在数十年以上,因此,会计核算应考虑到整个建设过程中的资金流动及成本支出。

2、资金规模大:基建工程通常需要大量的资金投入,不仅包括建设投资,还包括后续的运营及维护,需合理规划资金使用,避免出现投资失控的情况。

3、技术复杂性:基建工程多涉及大型设备、高新技术,要求管理者具备专业知识和技术水平,能有效把控项目的进度和质量,避免出现质量问题。

4、风险性较高:基建工程的建设过程中可能会出现很多的风险,如物料价格波动、施工质量问题、自然灾害等,因此需要有效的风险管理机制。

5、时间性:基建工程的建设周期通常较长,要求会计核算及时反映项目的进度和成本变化,为管理者提供决策依据。

三、基建工程的会计核算制度设计1、资金预算管理根据基建工程的总体计划,编制具体的资金预算,包括项目建设阶段和后续运营阶段的资金投入、收入和支出,合理规划资金使用,确保项目资金周转和平稳运行。

2、成本核算基建工程的成本核算是项目管理的重要环节,应按照项目管理的要求,明确项目的各项成本构成,包括直接成本、间接成本和一般费用等,确保成本控制在预算范围内。

3、进度管理基建工程的进度管理是项目管理的核心,应及时记录和更新项目的进度情况,确保项目按时按质完成,为管理者提供决策支持。

4、财务报告基建工程的财务报告应包括项目的资金状况、成本状况、进度状况等,及时反映项目的经营状况和效益,为管理者提供全面的财务信息。

5、内部控制基建工程的内部控制是项目管理的重要环节,应建立完善的内部控制制度,明确责任分工,健全审批流程,加强资金监管,防范风险,确保项目的顺利进行。

行政事业单位基建资金会计核算办法试行

行政事业单位基建资金会计核算办法试行

行政事业单位基建资金会计核算办法试行行政事业单位基建资金会计核算办法(试行)为加强基建财务管理,规范基建资金会计核算,根据财政部颁发的《建设单位会计制度》以及《行政单位会计准则》、《行政单位会计制度》、《事业单会计准则》、《事业单位会计制度》的有关规定,结合我区实际,制定本办法。

一、适用范围和核算要求1、本核算办法适用于各行政事业单位建设的社会公益性和非经营性基建项目。

如办公用房、市政工程、交通设施、文教卫设施、水利项目等。

2、单项工程投资总额在50万元以上的基建项目,不论资金来源,都应按本核算办法规定单独建帐核算。

3、有多个建设项目的单位,不论其单项工程投资额是否达到50万元,均在基建帐户核算,并要求按项目进行明细核算。

4、有建设项目并单独建帐核算的单位,必须在银行开设基建专用帐户。

5、基建资金会计核算统一采用借贷记帐法。

二、总帐会计科目设置1、资金来源类设置"基建拨款"、"基建投资借款"、"其他应付款"三个总帐科目。

2、资金占用类设置"交付使用资产"、"在建工程支出"、"库存器材"、"银行存款"、"现金"、"其他应收款"六个总帐会计科目。

三、会计科目的核算内容1、基建拨款本科目核算各项基建资金拨款,下设三个二级科目进行明细核算。

财政及政府统筹拨款:核算由财政预算内拨入的基建拨款。

包括财政一般预算、政府基金预算、政府统筹资金安排的基建拨款。

财政专户拨款:核算由财政专户拨入的预算外资金基建拨款。

自筹资金拨款:核算其他资金的基建拨款。

包括上级主管部门补助用于基建的拨款;单位原有资产(旧房、土地等)转让所得资金用于基建的拨款;社会集资收入;其他单位、团体或个人无偿捐赠等用于基建的资金。

2、基建投资借款本科目核算为完成基建计划批准借入的基建投资借款。

基建会计制度

基建会计制度

基建会计制度概述基建会计制度是指基础设施建设项目在财务方面的管理和记录规则。

它的制定旨在规范基建项目的投入与支出,确保项目的财务可控性和透明度,为投资决策提供准确的财务信息。

在建设过程中,基础设施建设项目的资金来源十分复杂,涉及政府资金、社会资金、银行贷款等多种渠道。

因此,建立科学合理的基建会计制度对于保障基建项目的顺利进行具有重要意义。

基建会计制度中的关键元素1.基建项目的定义和范围基建项目的定义是非常关键的,它将直接决定相关的财务管控方式。

因此,在制订基建会计制度时,必须定义明确基建项目的范围,包括项目启动阶段、建设阶段和运营阶段的各种投资、支出,以及建设过程中的各种外部资金来源。

2.会计核算方法基建会计核算的方法一般采用资产负债表法和现金流量表法,以及适当的成本核算方法。

这些方法的选择应根据基建项目的特点、资金来源、建设周期和规模等进行合理的确定。

3.会计报告和财务分析会计报告是基建项目财务管理的重要组成部分。

在基建会计制度中应定义明确会计报告的格式和内容。

同时,财务分析也是重要的工具,通过对基建项目的财务数据的分析,可以更好地掌握项目的运营情况和未来发展趋势。

4.成本控制成本控制是基建项目管理的重要内容之一。

在制订基建会计制度时,应明确各项支出的成本构成和容许范围,建立成本控制的有效机制,实现基建项目在财务方面的可控性和透明度。

5.监督和审计基建项目的监督和审计是保障项目财务可控性和透明度的重要手段。

建立有效的监督和审计机制,对基建项目的各项支出进行审核和检查,及时发现财务问题并进行处理。

基建会计制度的优势和问题基建会计制度的优势在于:1.可以规范基建项目的投入和支出,避免资金浪费和管理混乱。

2.可以提高财务可控性和透明度,减少财务风险。

3.可以为项目的投资决策提供准确的财务信息。

然而,基建会计制度在现实实践中也存在一些问题:1.制度实施难度较大,制定标准需要考虑到各方面的因素,难以达成一致。

简析基建会计核算方法及财务分析在建筑企业中的应斥

简析基建会计核算方法及财务分析在建筑企业中的应斥

实 施 过 程 中 , 会 计 科 目 、 算 方 法 、 计 报 表 等 和 总账 相关 其 核 会 度 不 高 。 致 两 套 体 系 同 时 运 行 , 套 账不 能 很 好 地 整 合 在 导 两
FN C & E ON IAN E C OMY 金 融 经 济
简析基建会计核算方法及 财务分析在建筑企业中的应用
口 卜莉 莉 山东 淄博 2 5 0 ) 5 0 0
摘 要 : 筑企 业 会 计 核 算 是 一 项 较 为 特 殊 的 核 算 。 部 建 大 分 建设 项 目也 是 一 个周 期 较 长 的 过 程 , 会 计 核 算 和 财 务 分 其 析 贯 穿 于 各 个 环 节 , 筑 工 程 的投 资 量和 周期 等 决 定 了其 会 建 计核 算 和 财务 分析 的 复 杂性 。 务 部 门对 工程 项 目的积 极 参 财
利用 效率 和 效益 。 目前财 政部 颁 发 的基 建会 计 制度 。 计量 基 在 础、 存货 核 算 、 值计 提 、 务 重组 、 得 税 等 方 面 与其 他 会 计 减 债 所 核算 相 比有一 定 的 变化 , 建 筑 企业 也 有 一定 的影 响 , 筑 行 对 建 业 需 要 结合 自身 的会 计 特 点 . 利用 有 效 的 核算 和分 析 . 强 对 加 项 目的管 理 , 提升 企业 的竞 争力 , 证各 项工 程可 以顺利 开展 。 保
建 筑 企业 核 算 方式 特 别 .由 于企 业 的 生产 周 期 性 长 的 特 点, 导致 很 多 的 企业 难 以 等 到工 程 竣工 才 结 算 。 由于建 筑 类企
业需 要 对 一些 款 项进 行 垫 付 。除 了一 些造 价 不 高 且 工 期 不长
的 工程 是 在 竣工 后 一 次性 结 清 外 。其 他 的 大 多数 工 程 多 按 月 结 的方 式 进 行分 期 结 算 , 于跨 年 的项 目。 对 企业 需 要 根 据 工 程

基建期项目工程会计核算注意事项

基建期项目工程会计核算注意事项

基建期项目工程会计核算注意事项【摘要】本文主要介绍了基建期项目工程会计核算的注意事项。

在分别介绍了项目工程会计的概述和基建期项目的重要性。

在分别对基建期项目工程会计核算的基本要求、具体流程、难点和挑战、关键问题以及风险管理进行了详细阐述。

在强调了强化基建期项目工程会计核算的重要性,并探讨了未来基建期项目工程会计核算的发展方向。

通过本文的阐述,读者可以更加全面地了解基建期项目工程会计核算的重要性和注意事项,从而更好地进行相关工作。

【关键词】基建期项目、工程会计、核算、基本要求、具体流程、难点、挑战、关键问题、风险管理、重要性、发展方向1. 引言1.1 项目工程会计概述项目工程会计是指在基建期项目实施过程中,对各项工程造价进行核算、分析和控制的会计工作。

它是项目管理中的重要一环,旨在确保项目资金使用的合理性和高效性。

项目工程会计的主要任务包括对工程费用的计量、分析和核算,项目成本的控制和预测,以及项目决策的支持等。

在项目工程会计中,会计人员需要熟悉工程项目的特点和规律,掌握相关的会计科目和核算方法。

他们需要对项目的工程量、工程费用、工程进度和工程质量等情况进行全面而及时的了解和监控,以便及时发现问题并采取措施加以解决。

会计人员还需要与项目管理人员密切配合,共同推动项目的顺利进行和圆满完成。

项目工程会计是基建期项目实施过程中的重要一环,它对项目的成功实施和高效运行起着至关重要的作用。

只有加强项目工程会计的管理和监督,才能确保项目的目标能够顺利实现,为国家和社会的发展做出应有的贡献。

1.2 基建期项目的重要性基建期项目是国家经济发展的重要支撑,对于推动经济增长、改善民生、提升国家竞争力具有重要意义。

基建期项目的重要性主要体现在以下几个方面:基建期项目是国家发展的重要抓手。

基建是国家经济发展的基础,是实现现代化建设的重要保障。

只有不断完善基础设施,提升城市建设水平,才能保障国家经济持续稳定发展。

基建期项目是促进产业升级的重要途径。

基建工程会计核算制度

基建工程会计核算制度

基建工程会计核算制度前言基建工程是一项重要的国民经济建设活动,在国家经济发展中发挥着至关重要的作用。

如何进行基建工程项目的会计核算,是一个值得关注的问题。

本文将从会计制度的角度出发,介绍基建工程会计核算制度。

一、基建工程的特点基建工程是一项高风险、高成本的活动。

其特点如下:1.工程周期长:基建工程一般会经历项目立项、设计、招投标、施工、验收等多个阶段,周期较长。

2.成本高:基建工程的投入资金一般都很大,包括土地、人工、材料、设备、设计等多个方面的费用,成本高。

3.风险大:不同阶段的风险各不相同,包括政策风险、技术风险、经济风险、自然风险等多个方面。

4.后期效益明显:基建工程竣工后,往往能对产业链的发展产生积极的推动作用,带来明显的社会效益和经济效益。

二、基建工程的会计核算制度针对上述特点,需要建立适合基建工程的会计核算制度,以达到科学、规范、透明的会计管理要求。

基建工程会计核算制度主要包括下列要点:1. 预算管理基建工程的预算管理是会计核算的重要环节。

要做到:•制定合理的预算方案,科学安排投入资金;•确定运营成本、维护费用等后期费用,全面预算、控制成本;•严格执行预算管理制度,加强资金监管。

2. 按阶段核算基建工程一般分阶段进行,因此在会计核算过程中,针对不同的阶段应当进行分别核算。

如:•设计阶段:主要涉及设计费、咨询费、监理费、方案研究费等费用;•施工阶段:主要涉及劳务费、材料费、机械设备使用费、土地使用费等费用;•营运阶段:主要涉及维护费、修缮费、管理费、税费等费用。

3. 风险管理基建工程具有较高的风险性,因此会计核算制度中需加强风险管理,包括:•明确风险责任人,加强风险监控;•提前预测风险,准备应对措施;•加强财务风险管理,提升风险防范意识。

4. 后期效益管理基建工程的收益主要来自于后期的社会效益和经济效益,因此会计核算制度中需加强后期效益管理,包括:•确定收益目标和测算方法;•关注后期收益情况,及时调整资金运用;•统计后期效益,对项目发挥作用情况进行评估。

基建期会计核算办法

基建期会计核算办法
对于发现的有待查明原因的现金短缺或溢余应通过待处理财产损溢短缺按实际短缺金额借记待处理财产损溢一待处理流动资产损溢金溢余借记本科目贷记待处理财产损益一待处理流动资产损溢如为现金短缺属于应由责任人赔偿的部分借记其他应收款一应收现金短缺个人或现金等科目贷记待处理财产损溢一待处理流动资产损溢科目
XXXXXXX公司程序
3.
3.1
负责制定和修改与公司建设期间经济业务和经济活动相适应的会计核算办法,根据生效的核算办法具体处理交易和事项。
3.2
指导公司财务会计核算工作。
3.3
公司会计工作的第一责任人。
4.
4.1
4.1.1会计核算以实际发生的交易或事项为依据,如实反映公司的财务状况,经营成果和现金流量。
4.1.2公司提供的会计信息应当能够反映公司的财务状况,以满足会计信息使用者的需要。
4.3.4应收账款
本科目核算公司在建设期因处理多余的材料、退役设备或提供劳务等业务,向各有关单位收取的款项。本科目按不同的类别、单位设置明细账。
公司发生的各种应收账款,在冲减或抵减基建成本时,借记本科目,同时用红字借记“在建工程”中相应成本科目;收回各种款项时,借记“银行存款”或“现金”科目,贷记本科目。借方余额反映期末应收未收的各项应收款项。
公司使用银行本票支付款项后,应根据发票账单等有关凭证,贷记“其他货币资金—银行本票”,借记相关成本费用或往来科目。公司因本票超过付款期等原因未曾使用耳要求银行退款时,应填制银行进账单连同本票提交银行,然后根据银行收回本票时盖章退回的一联进账单,借记“银行存款”,贷记“其他货币资金—银行本票”。
4.3.3.3信用证存款
本科目核算公司存入银行的各种款项,包括人民币存款和各种外币存款。
根据集团公司资金集中管理的要求,本科目按开户行、币种、开户行地址进行设置明细科目。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
4.1.6会计核算以公司发生的各项交易或事项为对象,记录和反映公司本身的各项经济活动。会计核算以公司持续、正常的生产经济活动为前提。
4.1.7会计核算划分会计期间,分期结算账目和编制财务会计报告。会计期间分为年度、半年度、季度和月度。年度、半年度、季度和月度按公历起讫日期确定。本核算办法所称的期末和定期,是指月末、季末和年末。
4.3.5其他应收款
本科目核算公司除应收账款、应收票据、备用金和预付款以外的其他应收、暂付款项和代垫款等,包括应收取的各种赔偿款、罚款、垫款、采购借款、存出保证金、备用金、应向职工收取的各种垫付款项,以及已不符合预付账款性质而按规定转入的预付账款。本科目按应收款项的种类、单位和个人设置明细账。
公司应当定期或者至少于每年年度终了,对其他应收款进行检查,预计其可能发生的坏账损失,并按公司的规定计提坏账准备。公司对于不能收回的其他应收款应当查明原因,追究责任。对确实无法收回的,按照公司的管理权限,经批准后作为坏账损失,冲减提取的坏账准备。
XXXXXXX公司程序
PROCEDURE OF XXXXX
GC-FN-600-A
会计核算办法
Accounting Treatments
编码(Code)
S
D
N
P
G
C
F
N
6
文件状态(Status)
试行
正文页数(Text Pages)
24
附件页数(App. Pages)
4(7+1+2+2)
4.2.3.3经上级有关单位或部门批准的经济业务,应将批准文件或复印件作为原始凭证。会计人员根据审核无误的原始凭证录入会计凭证,打印出的会计凭证要分别由制单人、审核人及财务部负责人签章。
4.2.3.4从外部获得的原始凭证如有遗失,应取得原开出单位盖有公章的证明函,并注明原来凭证的号码、金额和内容等,由财务部负责人和公司领导批准后,方可取代已遗失的原始凭证;如确实无法取得证明的,可由当事人写出报告,经知情人签字证实并由财务部负责人和公司领导批准后,方可取代已遗失的原始凭证。
4.2.2当公司会计制度与国家会计准则不一致时,以新近颁布的会计准则作为核算依据;在会计核算中应遵循财政部颁布的对新近出现会计问题的释疑。
4.2.3填制会计凭证应符合以下要求:
4.2.3.1原始凭证的内容必须具备:凭证的名称,填制凭证的单位名称或填制人姓名,经办人的签名或盖章,接受凭证单位名称,经济业务内容,数量、单价和金额。
4.3.3.1银行汇票
银行汇票是由银行签发的异地结算凭证,付款期为1个月,除填明“现金”字样的银行汇票外,可以背书转让。
公司向银行提交“银行汇票委托书”并将款项交存开户银行,取得汇票后,根据银行盖章的委托书存根联,借记“其他货币资金—银行汇票”科目,贷记“银行存款”科目。
公司使用银行汇票支付款项后,应根据发票账单及银行转来的银行汇票有关副联凭证,贷记“其他货币资金—银行汇票”,借记相关成本费用或往来科目,据两者差额借记“银行存款”。
编写
(Prepared by)
校核
(Checked by)
审查
(Reviewed by)
批准
(Approved by)
姓名
(Name)
签字及日期
(Sig. & Date)
纸质分发
(Paper Copy)
董事长、总经理、副总经理、总会计师、综合部、人力资源部、财务部、
计划合同部、工程部(2)、质保安全组、文档室
4.2.5登记会计账簿。当天发生的经济业务,应当天录入会计凭证,并及时记账;现金日记账和银行日记账应日清月结,其余明细账每月结,结账时,应结出每个账户的期末余额;年度终了,所有总账账户都应结出全年发生额和年末余额,并将余额结转下一年度。
4.3
公司使用的会计科目,一级科目和编号按照《企业会计制度》设置,二级及以下明细科目和编号根据公司具体情况设置。其中在建工程科目核算中以单项工程或合同发包工程作为基本核算单元,每个工程或合同项目按建筑工程、安装工程、工程服务合同的分项以及预算项目设置。本办法仅着重解释公司经济活动涉及的需频繁使用的会计科目,其他会计科目的核算按照《企业会计制度》和《中国电力投资集团公司会计核算办法》的规定执行。具体会计科目核算体系见附录01。
4.1.3公司的会计核算方法前后各期应当保持一致,不得随意变更。如须变更,应将变更的理由和内容等,在会计报表附注中予以说明。
4.1.4公司会计核算应当按照规定的会计处理方法进行,会计指标要口径一致、相互可比;会计核算应当及时进行,不得提前或延后;编制的财务会计报告应清晰明了,便于理解和利用。
4.1.5公司会计核算以权责发生制为基础。凡是当期已经实现的收入和已经发生或应当负担的费用,不论款项是否收付,都应作为当期收入和费用;凡是不属于当期的收入和费用,即使款项已在当期收付,也不应作为当期收入和费用。
如为现金溢余,属于支付给有关人员或单位的,应借记“待处理财产损溢—待处理流动资产损溢”科目,贷记“其他应付款—应付现金溢余(个人或单位)”科目;属于无法查明原因的现金溢余,经批准后,借记“待处理财产损溢—待处理流动资产损溢”科目,贷记“在建工程—其他支出—建设管理费—资产损失”科目。
4.3.2银行存款
4.3.4应收账款
本科目核算公司在建设期因处理多余的材料、退役设备或提供劳务等业务,向各有关单位收取的款项。本科目按不同的类别、单位设置明细账。
公司发生的各种应收账款,在冲减或抵减基建成本时,借记本科目,同时用红字借记“在建工程”中相应成本科目;收回各种款项时,借记“银行存款”或“现金”科目,贷记本科目。借方余额反映期末应收未收的各项应收款项。
3.
3.1
负责制定和修改与公司建设期间经济业务和经济活动相适应的会计核算办法,根据生效的核算办法具体处理交易和事项。
3.2
指导公司财务会计核算工作。
3.3
公司会计工作的第一责任人。
4.
4.1
4.1.1会计核算以实际发生的交易或事项为依据,如实反映公司的财务状况,经营成果和现金流量。
4.1.2公司提供的会计信息应当能够反映公司的财务状况,以满足会计信息使用者的需要。
信用证结算方式国际结算的一种主要方式。信用证存款是指公司为采用信用证结算方式而存入银行信用证保证金专户的款项。
公司向银行申请开出信用证用于支付供货单位购货款项时,根据开户银行盖章退回的“信用证委托书”回单,借记“其他货币资金—信用证存款”科目,贷记“银行存款”。公司收到供货单位信用证结算凭证及所附发票账单,借记“工程物资”等科目,贷记“其他货币资金—信用证存款”。如果公司收到未用完的信用证存款余额,借记“银行存款”,贷记“其他货币资金—信用证存款”
4.3.1现金
本科目核算公司的各种库存现金,包括人民币现金和各种外币现金。
本科目的明细科目按币种设置。公司内部各部门使用的备用金,在备用金科目核算,不在本科目核算。
对于需要折合记账本位币的外币现金,应根据确定的汇率进行折合,在记账凭证中分别登记原币收支数和折合数的收支数,余额反映公司的库存现金。
公司收到现金,借记本科目,贷记有关科目;支出现金,借记有关科目,贷记本科目。
4.3.3.2银行本票
银行本票是由银行签发的同城结算凭证,付款期为2个月,除填明“现金”字样的银行本票外,可以背书转让。银行本票分定额本票和非定额本票。
公司向银行提交“银行本票申请书”并将款项交存开户银行,取得汇票后,根据银行盖章的申请书存根联,借记“其他货币资金——银行本票”科目,贷记“银行存款”科目。
4.2.3.2从外部获得的原始凭证,必须是正式发票,并且内容详实、计算正确,开票单位(个人)签名或盖章齐全,字迹清晰无涂改;如原始凭证有错误的,应由出具单位重开或更正(但金额有错误的必须重开不得更正),更正处应加盖出具单位公章。获得内部原始凭证(如发放工资单、备用金借款单等)必须经本公司有关负责人签字批准。
公司使用银行本票支付款项后,应根据发票账单等有关凭证,贷记“其他货币资金—银行本票”,借记相关成本费用或往来科目。公司因本票超过付款期等原因未曾使用耳要求银行退款时,应填制银行进账单连同本票提交银行,然后根据银行收回本票时盖章退回的一联进账单,借记“银行存款”,贷记“其他货币资金—银行本票”。
4.3.3.3信用证存款
电子分发
(Elec.-Copy)
质保安全组、文档室
此文件产权属XXXXXX所有,未经书面许可,不得以任何方式复制.
This document is the property ofXXXXXX, no part of this document may be reproduced by any means, nor transmitted without the written permission of the XXXXXXX.
4.1.8公司的会计核算以人民币为记账本位币;会计记账采用借贷记账法;会计记录的文字使用中文。
4.2
4.2.1按照《企业会计制度》和《中国电力投资集团公司会计核算办法》的规定,结合公司目前及今后相当一段时期处于基本建设阶段的实际,除设置国家统一的会计科目外,增设基本建设会计核算内容,以便于公司业务发展的需要。
文件修改跟踪页
版次
作者
文件修改原因
日期
修改页码
A
初版
2004.12.02
全部
管理程序会签单
会议讨论
本程序于年月日通过审查。
会签部门
部门负责人姓名
部门负责人签字
签字日期
1.
为了规范公司的会计核算,真实、完整地提供会计信息,结合XXXXX(简称公司)实际情况,制定本办法。
2.
本会计核算办法适用于公司建设时期。
如为现金短缺,属于应由责任人赔偿的部分,借记“其他应收款—应收现金短缺(个人)”或“现金”等科目,贷记“待处理财产损溢—待处理流动资产损溢”科目;属于应由保险公司赔偿的部分,借记“其他应收款—应收保险赔款”科目,贷记“待处理财产损溢—待处理流动资产损溢”科目;属于无法查明的其他原因,根据管理权限,经批准后处理,借记“在建工程—其他支出—建设管理费—资产损失”科目,贷记“待处理财产损溢——待处理流动资产损溢”科目。
