乌兰察布市综合物流园铁路专用线中心站施工组织设计精编版

合集下载

乌兰察布市综合物流园铁路专用线中心站施工组织设计

乌兰察布市综合物流园铁路专用线中心站施工组织设计

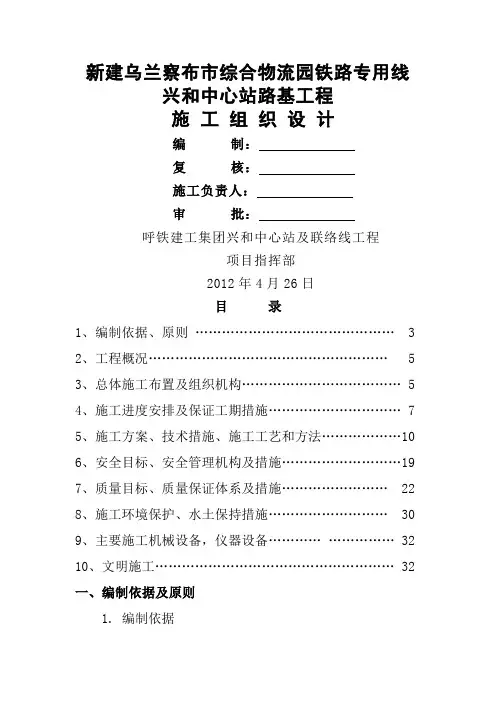

新建乌兰察布市综合物流园铁路专用线兴和中心站路基工程施工组织设计编制:复核:施工负责人:审批:呼铁建工集团兴和中心站及联络线工程项目指挥部2012年4月26日目录1、编制依据、原则 (3)2、工程概况 (5)3、总体施工布置及组织机构 (5)4、施工进度安排及保证工期措施 (7)5、施工方案、技术措施、施工工艺和方法 (10)6、安全目标、安全管理机构及措施 (19)7、质量目标、质量保证体系及措施 (22)8、施工环境保护、水土保持措施 (30)9、主要施工机械设备,仪器设备 (32)10、文明施工 (32)一、编制依据及原则1. 编制依据(1)本工程施工招标文件、施工图纸及相关技术资料。

(2)国家和铁路行业有关方针政策以及标准、规范和验收标准。

《铁路工程施工安全技术规程(上册)》《铁路工程施工安全技术规程(下册)》《新建铁路工程测量规范》TB10101-99《铁路工程土工试验规程》TB10102-2004《铁路路基工程施工质量验收标准》TB10414-2003(3)我单位铁路施工技术能力和现有的企业管理水平、劳动生产力、设备技术能力以及从事铁路建设施工所积累的施工经验。

2. 编制原则(1)认真贯彻党和国家对工程建设的各项方针政策,严格贯彻执行质量体系标准,本着“科学的发展观”和“构建和谐社会”的精神编制。

(2)本着优质高效、经济合理的原则,严格按照施工规范、施工质量,验收标准及设计文件组织施工。

(3)尽量采用先进的施工技术,科学地确定施工方案,提高工程质量,确保安全施工,缩短工期,降低成本。

(4)合理布置施工平面图,尽量减少施工用地,合理储备物资,减少临时设施。

(5)全面响应和满足合同文件的各项要求,严格按照合同文件规定的编制范围、内容、技术要求和规定格式进行编制。

(6)遵循以人为本的原则,以优质、高效、快速施工为目的,进行机械设备配套,合理配置施工队伍,科学组织工程材料供应。

、遵守建筑施工工艺及技术规范,坚持合理的施工程序和施工顺序。

物流园铁路专用线中心站施工组织设计方案

物流园铁路专用线中心站施工组织设计方案

新建乌兰察布市综合物流园铁路专用线庙梁站至兴和中心站联络线路基工程施工组织设计编制:复核:施工负责人:审批:呼铁建工集团兴和中心站及联络线工程项目指挥部2012年6月1日目录1、编制依据、原则 (3)2、工程概况 (5)3、总体施工布置及组织机构 (5)4、施工进度安排及保证工期措施 (7)5、施工方案、技术措施、施工工艺和方法 (10)6、安全目标、安全治理机构及措施 (19)7、质量目标、质量保证体系及措施 (22)8、施工环境爱护、水土保持措施 (30)9、要紧施工机械设备,仪器设备 (32)10、文明施工 (32)一、编制依据及原则1. 编制依据(1)本工程施工招标文件、施工图纸及相关技术资料。

(2)国家和铁路行业有关方针政策以及标准、规范和验收标准。

《铁路工程施工安全技术规程(上册)》TB10401.1-03《铁路工程施工安全技术规程(下册)》TB10401.2-03《新建铁路工程测量规范》TB10101-99《铁路工程土工试验规程》TB10102-2004《铁路路基工程施工质量验收标准》TB10414-2003(3)我单位铁路施工技术能力和现有的企业治理水平、劳动生产力、设备技术能力以及从事铁路建设施工所积存的施工经验。

2. 编制原则(1)认真贯彻党和国家对工程建设的各项方针政策,严格贯彻执行质量体系标准,本着“科学的进展观”和“构建和谐社会”的精神编制。

(2)本着优质高效、经济合理的原则,严格按照施工规范、施工质量,验收标准及设计文件组织施工。

(3)尽量采纳先进的施工技术,科学地确定施工方案,提高工程质量,确保安全施工,缩短工期,降低成本。

(4)合理布置施工平面图,尽量减少施工用地,合理储备物资,减少临时设施。

(5)全面响应和满足合同文件的各项要求,严格按照合同文件规定的编制范围、内容、技术要求和规定格式进行编制。

(6)遵循以人为本的原则,以优质、高效、快速施工为目的,进行机械设备配套,合理配置施工队伍,科学组织工程材料供应。

xx场站专线大修工程施工组织设计

xx场站专线大修工程施工组织设计

xxx站铁路军专线大修工程施工总价承包招标投标文件投标人:(盖单位章)法定代表人或委托代理人:(签字或盖章)日期:二0一五年十一月二十日目录1 总体施工组织布置及规划 (1)1.1工程概况 (1)1.2 管理目标 (2)1.3 现场组织机构设置 (3)1.4 施工组织措施 (9)1.5 施工场地布置及临建 (13)2 总体施工方案 (14)2.1施工测量方案 (14)2.2路基土方工程 (15)2.3轨道工程 (23)2.4站台还建施工 (31)2.5四电工程施工方案 (38)2.6营业线施工防护方案 (59)3 施工进度安排及各专业工程施工组织衔接工作 (61)3.1工期安排 (61)3.2施工阶段划分 (61)4 “架子队”及劳动力组织、配置计划 (62)4.1架子队管理组织 (62)4.2劳动力组织及配备计划 (63)5 物资供应计划及物流组织安排 (64)5.1材料投入计划 (65)5.2物流组织安排 (65)6 施工机械及测试设备组织及配置计划 (66)6.1机械及测试设备供应计划 (66)7 工程用款、临时用地与施工用电计划 (66)7.1合同用款估算 (66)8 标准化管理 (68)8.1标准化管理目标 (68)8.2标准化管理实施计划 (68)8.3标准化管理体系 (68)8.4标准化管理目标的落实措施 (69)9 质量保证系统及措施 (71)9.1质量管理体系 (71)9.2质量保证措施 (77)9.3 季节性施工 (81)10安全保证体系及措施 (84)10.1 安全责任体系 (85)10.2 安全组织机构 (85)10.3 安全管理工作 (85)10.4 施工现场及施工人员安全组织措施 (87)10.5 工程施工安全组织措施 (88)10.6 交通安全组织措施 (89)10.7 防洪、防火组织措施 (90)10.8 机械设备安全措施 (91)10.9 事故处理 (92)10.10临近营业线施工安全保证措施 (92)11 工期保证措施 (95)11.1组织措施 (95)11.2技术措施 (97)12 投资控制措施 (97)12.1加强工程质量管理 (97)12.2加强工程进度的管理 (98)12.3加强工程变更及现场签证管理,严格控制工程变更 (98)13 施工环保、水土保护目标及措施 (98)13.1环保、水土保护目标 (98)13.2环境保护、水土保持管理体系 (99)13.3环境保护、水土保持措施 (100)14 文明施工、文物保护措施 (103)14.1文明施工保证措施 (103)14.2文物保护措施 (106)15 职业健康目标及保障措施 (108)1 总体施工组织布置及规划1.1工程概况1.1.1项目概况本工程位于甘肃省武威市94032部队,铁路专用线全长0.285km,有效长160m,主要工作内容包括线路路基施工、线路铺设、拆除既有站台,绞车牵引系统、接触网施工、电力线路改建、线路的养护及整修等。

新建乌兰察布综合物流产业园铁路专用线涵洞工程施工组织设计

新建乌兰察布综合物流产业园铁路专用线涵洞工程施工组织设计

目录1、编制说明 (4)1.1编制依据 (4)1.2工程概况 (4)1.2.1、工程简介 (4)1.2.2、地形、地貌 (4)1.2.3、地质、水文及气象条件 (4)1.2.4、专业设计概况 (5)1.2.5、工程建设条件 (5)1.2.6、主要工程数量 (5)1.2.7、工期和质量要求 (6)2、施工组织机构 (6)2.1施工组织机构图 (6)2.2岗位人员配备情况 (7)2.3岗位职责描述 (8)3、施工总体部署 (10)3.1施工准备 (10)3.1.1、临时驻地、施工场地布置和施工平面布置示意图 (10)3.1.2、施工便道 (10)3.1.3、施工用水 (10)3.1.4、施工用电 (10)3.1.5、通讯联络 (10)3.2区段划分及作业分工 (10)3.3总体施工方案 (10)3.4阶段工期计划 (11)4、工期计划及施工进度安排 (11)4.1总工期计划 (11)4.2施工进度安排 (11)4.2.1、总体施工顺序安排 (11)4.2.2、各单位工程施工进度安排 (12)4.2.3、施工进度计划横道图 (12)4.3工期保证措施 (14)4.3.1、项目施工进度目标控制 (14)4.3.2、保证工期的组织机构 (14)4.3.3、保证工期技术措施 (14)4.3.4、提前作好施工准备,迅速组织施工 (14)4.3.5、特殊原因延误工期预防措施 (15)5、主要工程项目的施工工艺流程和施工方法 (15)5.1、工期安排 (15)5.2、施工区段划分和施工顺序安排 (15)5.3、施工准备 (15)5.3.1、现场准备 (15)5.3.2、技术准备 (15)5.3.3、资源准备 (16)5.4、施工方法及工艺 (16)5.4.1、现浇箱涵施工方法及工艺: (16)5.4.2、盖板涵施工工艺及方法 (22)6、施工队伍组织 (23)6.1施工队伍组织机构 (23)6.2施工队伍设置及任务划分 (23)7、主要机械、试验、检验仪器设备计划 (23)8、质量保证措施 (25)8.1质量目标 (25)8.2质量保证体系 (25)8.3质量保证管理措施 (27)8.4质量保证技术措施 (28)9、安全保证措施 (29)9.1安全目标 (29)9.2安全保证体系及组织机构 (29)9.3施工安全保证管理措施 (31)9.3.1、以超前的思想意识教育保证安全 (31)9.3.2、以完善的施工方案保证安全 (32)9.3.3、以严密的施工过程控制保证安全 (32)9.3.4、在施工中严格做到安全工作的“五不准”、“十落实” (32)9.4施工安全保证技术措施 (33)9.4.1、机械作业安全技术措施 (33)9.4.2、用电作业安全技术措施 (34)9.4.3、高空作业安全技术措施 (34)10、环境保证措施 (35)10.1环境目标 (35)10.2环境保护体系及组织机构 (35)10.3环境保护管理措施 (37)10.3.1、临时工程环保措施 (37)10.3.2、取、弃土场环保措施 (37)11、施工措施 (37)11.1雨季施工措施 (37)11.1.1、雨季施工安全保证措施 (37)11.2文明施工措施 (38)11.2.1、施工现场、料场、驻地等文明施工保证措施 (38)11.2.2、其它方面 (38)12、其他保证措施 (39)12.1保护地下管线及周围构筑物措施 (39)12.2防汛措施 (39)12.3消防措施 (39)1、编制说明1.1编制依据(1)、新建乌兰察布综合物流产业园专用线兴和中心站及联络线涵洞工程施工设计文件和施工设计图纸。

打造现代物流集散中心——乌兰察布市交通运输局推进建设万益国际物流园区

打造现代物流集散中心——乌兰察布市交通运输局推进建设万益国际物流园区

打造现代物流集散中心——乌兰察布市交通运输局推进建设万益国际物流园区作者:暂无来源:《实践·党的教育版》 2017年第12期积极抢占现代物流业发展先机,牵头建设了乌兰察布市万益国际物流园区。

园区位于集宁中心城区南绕城一级公路与赛罕路交汇处,是以南绕城互通为轴心,以集张铁路、G7高速为轴线兴建的一处大型物流园区。

园区集仓储物流、物流大数据、电子商务、集散配送、新能源装备、冷链仓储、中欧班列公铁联运、保税加工、展示展销、综合服务等功能于一体,是一个信息化、网络化、集约化的高效率公共性运营平台,也是乌兰察布市首家公路物流枢纽中心。

园区占地2000亩,已规划用地面积71万平方米,建筑面积17万平方米,总投资达12.6亿元。

园区距集宁高铁站、乌兰察布市汽车站6.5公里,距集宁城区中心8公里。

园区于2015年开工建设,累计完成投资10亿元。

目前主体建筑以及配套服务设施基本建成,完成房建约7.2万平方米(包括服务楼、商业楼、加油加气站、维修车间、仓储库、设备用房等),完成园区内道路8.2公里,完成园区硬化10万平方米,完成各类地下管网40公里,已引进了信息智能化企业国安电气公司以及电子商务物流企业货车帮、运满满等,现正与中国供销集团、北京合康新能公司、顺丰快递公司、内蒙古包头德美式联运公司洽谈合作事宜,并开始对服务业招商,计划2017年底建成运营。

区位优势支撑力强兰察布市位于晋冀蒙三省交界处,是联结京津冀经济圈和呼包银榆经济圈的节点。

东距首都北京300公里,西邻首府呼和浩特100公里,南与山西省大同市相邻,北与蒙古国接壤,距二连口岸仅300公里,规划中的善丹呼日勒口岸是通往蒙古、俄罗斯和东欧国家的重要陆路通道。

境内京包、集二、集张、集通、大准等铁路纵横交错,京藏、京新、二广高速和110、208国道以及呼满省际大通道在市内交汇。

京呼高铁正在加紧建设,集大高铁列入国家中长期铁路网规划,支线机场已经通航,是全区交通条件最优越的地区,也是全国唯一一个非省会城市的中欧班列铁路枢纽节点城市。

内蒙古乌兰察布综合物流产业园铁路专用线货运量预测论述_孙中宇

内蒙古乌兰察布综合物流产业园铁路专用线货运量预测论述_孙中宇

收稿日期:2014-02-18内蒙古乌兰察布综合物流产业园铁路专用线货运量预测论述孙中宇(内蒙古铁道勘察设计院有限公司,内蒙古呼和浩特 010050) 摘 要:介绍了内蒙古在建最大的煤炭物流基地———内蒙古乌兰察布综合物流产业园的概况,重点分析和预测了该物流园配套铁路专用线的煤炭运量和流向,旨在为相关铁路物流园建设提供参考。

关键词:煤炭物流园;铁路专用线;运量预测 中图分类号:F532;F259.22(226) 文献标识码:A 文章编号:1007—6921(2014)06—0076—01 铁路货运量的预测对于新建铁路的工程合理设计、既有铁路的运输计划有序安排、最大限度的利用铁路运能具有重要意义。

乌兰察布综合物流产业园定位是内蒙古最大的煤炭物流中转基地,可靠的铁路货运量预测结果,是制定园区铁路前期建设和运营后生产计划的主要依据。

1 乌兰察布综合物流产业园概况乌兰察布综合物流产业园地处内蒙古自治区与河北、山西3省区交界处,具有“两圈两带”(环渤海经济圈、北京2小时经济圈,中部向西部的过渡带、中原向草原的过渡带)的复合优势。

东距首都北京240km,西去首府呼和浩特220km,南往山西省大同150km,西北距乌兰察布45km,东南离张家口100km。

境内110国道、京呼高速公路和张集铁路、托县至兴和运煤重载高速公路贯穿全县。

集商路、兴丰路、苏木山旅游线路等14条交通干线纵横交错,畅达八方。

园区总体规划为“一港四区”,构建“四条产业链”。

“一港”即建设集煤炭综合物流和煤炭加工延伸产业于一体、连通环渤海地区和沿海港口的内陆港;“四区”即建成公路港、铁路港、循环经济产业区和配套服务区。

“四条产业链”即构建以煤炭为主,其他能源、矿产品等为辅的综合物流产业链、煤气化产业链、煤—电—铝产业链、煤炭—电力—冶金—水泥产业链。

目前,已有30多家煤炭经营企业入驻并开工建设,10多家国内知名大集团已签订了投资协议。

园区建成后,将成为内蒙古自治区中部重要的区域性商贸物流中心,未来该园区煤炭运销量将达到1亿t以上。

铁路专用线施工方案(参考模板)

铁路专用线施工方案(参考模板)

华润电力有限公司铁路专用线设备整治施工方案四川金旭顺建筑工程有限公司第一节编制依据及原则一、编制依据1. 国家颁布的与现行行业工程相关的“铁路工程施工技术规范”、《铁路工程质量评定验收标准》、《设计规范》、《施工规范》及施工技术安全文件。

2施工现场踏勘调查收集的资料。

3.本公司施工技术水平、企业管理水平、技术装备及管理能力和以往类似工程的施工经验。

二、编制原则1.严格遵照招标文件规定的内容和设计文件的要求,实施“精品工程”战略,确定本工程的创优规划并以此来编制施工组织设计。

2.在仔细踏勘实地认真研究招标文件和设计资料的基础上充分考虑本标段施工的特点、场地、交通,水文、气象、料源、民情、环保要求、水电供应等实际情况,我方将科学合理地组织施工。

3.加强领导,强化管理,优质高效,根据我们在施工组织设计中明确的质量目标,严格按照GB/T19001-2000质量体系标准和项目法施工要求,进行施工管理和质量控制,积极推广、使用“四新”技术,确保创优规划的实现。

4.抓住主要矛盾,对关键工程、重点、难点工程详细制定施工方案及安全质量、工期、环保、医疗卫生等保证措施。

5.在施工组织机构建立上立足专业化,选配最有经验的管理人员和最有专业技术水平的技术人员,组成强有力的施工组织机构。

全面负责工程安全、质量、进度、环保,保证人力、物力、财力、医疗卫生条件的合理配置,直接对建设单位和监理工程师负责,对整个工程负责。

6.在机械设备及检测仪器配置方面立足高效的机械化作业及现代化检测手段,为保证工程质量、工期提供强有力的设备和检测保证。

7.工期安排上,充分考虑各分项工程的施工工期,仔细分析、精心安排各项工程的施工顺序,避免不合理的安排造成工期延误。

8.我们的目标是通过精心组织、精心施工,向业主交一项质量优良,用户满意的工程。

9.创建优质工程的同时,树立良好的企业形象,真正做到“干一项工程,塑一座丰碑,创一方信誉,拓一方市场”。

物流园区支路市政工程施工组织设计

物流园区支路市政工程施工组织设计

施工组织目录编制材料 ..................................................................................................................... 2工程介绍 ..................................................................................................................... 2施工总体布臵计划 ........................................................................................................ 3(一)确保工程施工的必要组织措施 ............................................................................ 41、劳动力安排情况描.............................. 42、劳动力计划表................................. 53、确保工程质量的技术组织措施..................... 64、确保安全生产的技术组织措施.................... 135、确保文明施工的技术组织措施.................... 156、确保工期的技术组织措施 ....................... 167、施工进度表或工期网络图 ....................... 17(二)工程主要施工方法及其它措施...................................................................... 181、主要工程的施工方法........................... 181.1、测量放样........................................................................................... 181.2、雨、污水工程 .................................................................................... 181.3、路基土方........................................................................................... 221.4、级配碎石底基层 ................................................................................ 231.5、20cm(15cm)厚水泥稳定碎石基层............................................... 251.6 水泥混凝土面层施工......................................................................... 291.7、路缘石施工....................................................................................... 312、工程投入的主要施工机械设备情况描述及进行计划..... 353、拟投入的主要施工机械设备表.................... 364、施工总平面图及临时用地表...................... 361编制材料物流园C14路及C14支路市政工程道路工施工图文件、施工招标文件、招标答疑纪要及国家建设部现行施工规范、验评标准。

新建乌兰察布综合物流产业园铁路专用线涵洞1工程施工组织设计

新建乌兰察布综合物流产业园铁路专用线涵洞1工程施工组织设计

新建乌兰察布综合物流产业园铁路专用线涵洞1工程施工组织设计目录1、编制说明 (5)1.1编制依据 (5)1.2工程概况 (5)1.2.1、工程简介 (5)1.2.2、地形、地貌 (5)1.2.3、地质、水文及气象条件 (5)1.2.4、专业设计概况 (5)1.2.5、工程建设条件 (6)1.2.6、主要工程数量 (7)1.2.7、工期和质量要求 (6)2、施工组织机构 (6)2.1施工组织机构图 (6)2.2岗位人员配备情况 (7)2.3岗位职责描述 (8)3、施工总体部署 (10)3.1施工准备 (10)3.1.1、临时驻地、施工场地布置和施工平面布置示意图 (10)3.1.2、施工便道 (10)3.1.3、施工用水 (11)3.1.4、施工用电 (11)3.1.5、通讯联络 (11)3.2区段划分及作业分工 (12)3.3总体施工方案 (12)3.4阶段工期计划 (12)4、工期计划及施工进度安排 (12)4.1总工期计划 (12)4.2施工进度安排 (12)4.2.1、总体施工顺序安排 (12)4.2.2、各单位工程施工进度安排 (13)4.2.3、施工进度计划横道图 (13)4.3工期保证措施 (16)4.3.1、项目施工进度目标控制 (16)4.3.2、保证工期的组织机构 (16)4.3.3、保证工期技术措施 (16)4.3.4、提前作好施工准备,迅速组织施工 (16)4.3.5、特殊原因延误工期预防措施 (17)5、主要工程项目的施工工艺流程和施工方法 (17)5.1、工期安排 (17)5.2、施工区段划分和施工顺序安排 (17)5.3、施工准备 (17)5.3.1、现场准备 (17)5.3.2、技术准备 (17)5.3.3、资源准备 (18)5.4、施工方法及工艺 (18)5.4.1、现浇箱涵施工方法及工艺: (18)5.4.2、盖板涵施工工艺及方法 (24)6、施工队伍组织 (26)6.1施工队伍组织机构 (26)6.2施工队伍设置及任务划分 (26)7、主要机械、试验、检验仪器设备计划 (26)8、质量保证措施 (27)8.1质量目标 (27)8.2质量保证体系 (27)8.3质量保证管理措施 (29)8.4质量保证技术措施 (30)9、安全保证措施 (31)9.1安全目标 (31)9.2安全保证体系及组织机构 (31)9.3施工安全保证管理措施 (35)9.3.1、以超前的思想意识教育保证安全 (35)9.3.2、以完善的施工方案保证安全 (35)9.3.3、以严密的施工过程控制保证安全 (35)9.3.4、在施工中严格做到安全工作的“五不准”、“十落实” (36)9.4施工安全保证技术措施 (36)9.4.1、机械作业安全技术措施 (37)9.4.2、用电作业安全技术措施 (37)9.4.3、高空作业安全技术措施 (38)10、环境保证措施 (38)10.1环境目标 (38)10.2环境保护体系及组织机构 (38)10.3环境保护管理措施 (41)10.3.1、临时工程环保措施 (41)10.3.2、取、弃土场环保措施 (41)11、施工措施 (41)11.1雨季施工措施 (41)11.1.1、雨季施工安全保证措施 (41)11.2文明施工措施 (42)11.2.1、施工现场、料场、驻地等文明施工保证措施 (42)11.2.2、其它方面 (42)12、其他保证措施 (43)12.1保护地下管线及周围构筑物措施 (43)12.2防汛措施 (43)12.3消防措施 (43)1、编制说明1.1编制依据(1)、新建乌兰察布综合物流产业园专用线兴和中心站及联络线涵洞工程施工设计文件和施工设计图纸。

内蒙古乌兰察布综合物流产业园区项目简介

内蒙古乌兰察布综合物流产业园区项目简介

内蒙古乌兰察布综合物流产业园区项目简介乌兰察布综合物流产业园区是市委、市政府依托兴和县独特的区位交通优势和传统运输大县的雄厚基础,借力国家、自治区大力发展现代物流业的有关政策和有利时机,围绕“依托大交通,建设大物流,培育大产业,实现大发展”的思路,于2010年10月启动建设集煤炭仓储加工、物流配送、产业延伸为一体的大型综合物流产业园。

2012年1 月,园区被列入自治区重点园区。

项目位于内蒙古、河北省、山西省三省交界处,园区核心区距兴和县城约16公里,总规划面积100平方公里。

园区区位优越,东距张家口110公里、距北京240公里,南距大同120公里,西距鄂尔多斯400公里,北距锡林浩特460公里,是自治区西部与环渤海地区重要的交通枢纽和物流节点。

园区交通便利,准(格尔)兴(和)重载高速穿区而过;南依集张铁路、兴丰公路,距京新高速兴和入口18公里,距准兴重载高速和京新高速互通立交14公里; 北靠京藏高速公路(G6)和110国道,距集通铁路90多公里,距张石高速张北入口100公里。

与天津、秦皇岛、曹妃甸三大港口的距离分别为500公里、600公里、600公里,发展物流业条件得天独厚。

一、公司背景乌兰察布市综合物流园区有限公司成立于2013年12月,注册资本金为人民币5,000万元,其中深圳市满孚能源投资基金管理有限公司出资人民币4,000万元占股80%,兴和县人民政府所属公司内蒙古源恒投资有限公司出资人民币1,000万元占股20%。

二、博源兴和庙梁铁路专用线项目简介本项目的建设一方面可以保证园区辐射企业的原料及产品的运输需求,节约运输成本,提高企业效益,进一步促进地区经济发展;另一方面,本项目的建设可为张集线等相关铁路运输通道提供可靠的运量支持,有利于扩大铁路运输市场,提高铁路运输效益。

三、投资状况博源兴和庙梁铁路项目(含兴和中心站、庙梁站、兴和西站、疏解线、联络线、重发线等工程)预计投资11.77亿元,目前已完成投资4.7亿元。

物流园区基础设施建设项目通站大道及附属工程施工部署方案

物流园区基础设施建设项目通站大道及附属工程施工部署方案

物流园区基础设施建设项目通站大道及附属工程施工部署方案第一节总体指导思想以“快速、优质、安全、高效、有序”为施工指导思想,本着“科学组织、机构精干、设备精良、精兵强将”的施工组织原则,严格施工管理,优化资源配置,发挥科技优势。

采取新技术、新工艺、新设备、新材料,兑现投标承诺,确保提前完工,质量达到规定要求,让业主满意。

第二节总体目标一、质量目标工程质量一次验交合格率达到100%,杜绝质量事故发生。

二、工期目标:招标文件要求工期为365日历天,我们将按招标文件要求进行施工,,力争提前完成全部施工任务。

三、安全目标:安全生产,杜绝职工因工死亡事故,杜绝火灾及交通意外死亡事故,全年轻伤率控制在3%。

以内。

四、环境保护目标贯彻国家及四川省有关环境保护方面的法律法规,确保施工噪音、扬尘、污染和建筑垃圾清理达到法律、法规的要求,创建省级文明施工现场。

第三节施工总平面布置根据施工现场的具体情况,工期特点,本标段施工总平面布置如下:一、施工现场临时设施布置1.租用紧邻施工现场的民房作为项目部办公场地。

2.施工人员住宿租用本标段周边民房3.现场设置临时保卫室、零星材料库房、办公室。

4.施工现场设置施工便道一条。

二、水、电、通讯及其他1.施工用水:本工程属市政工程,用水全部采用自来水。

项目部将提前和供水公司签定协议,确保施工现场的生产及生活用水。

2.施工用电:施工现场用电全部采用接市政电网,并和供电单位签定协议,确保施工现场的生产和生活用电,并在施工现场配备一台12OkW的发电机,以备停电时使用。

3.施工通讯:项目部设一台直拨电话,以便对外联系。

各施工队安装室内电话,同时项目部主要领导均配备移动电话。

业务人员根据工作需要配备移动电话。

4.其它:项目部配备电脑2台,传真1部,复印机1台,打印机2台。

三、临时围栏本工程采用封闭式管理,为了安全施工,我们将施工范围先用金属彩板围护,同时设置明显标志。

第四节施工工期及进度计划一、总工期安排根据招标文件要求,总工期为365日历天,具体开工和竣工时间以签定合同时间为准。

铁路专用线工程施工组织设计方案

铁路专用线工程施工组织设计方案

铁路专用线施工施工组织设计以设计文件为准,承诺施工质量等级达到铁路工程施工质量验收的合格标准。

目录一、编制依据二、编制原则三、指导思想四、施工目标五、施工管理机构六、总体施工方案七、建议运输方案八、各专业施工组织安全技术措施(一)路基桥涵线路施工组织与安全技术措施(二)房建与附属施工组织与安全技术措施(三)信号施工组织与安全技术措施(四)通信施工组织与安全技术措施(五)电力及牵引供电施工组织与安全技术措施九、施工进度网络图十、施工平面布置图铁路专用线施工组织设计一、编制依据:1、中铁二院勘察设计研究院有限责任公司提供的《铁路专用线施工设计文件》设计说明及设计图纸。

2、厂对铁路专用线工程施工提出的相关要求。

3、国家及铁道部现行的有关施工规、技术标准和验收标准。

4、国家及铁道部发布的有关施工技术安全规则及在既有线施工保证安全的有关规定和规则。

5、施工前现场技术交底和调查收集之资料及制定的施工方案。

6、本单位的施工能力及施工经验。

二、编制原则:1、根据施工图纸设计资料及文件要求,以及本工程中的工序技术特点和有关的工程量,采取科学先进的施工方法、施工工艺和施工措施,确保工程质量合格达标,实现安全施工。

2、力争体现充分准备,超前安排,理顺进度与质量、进度与安全之间的关系,使三者协调统一,在保证安全、质量的前提下,确保项目总体目标的实现。

3、精心编制施工组织设计,严格按照质量评定验收标准施工,保证工程质量,以优良的工程质量和优质的服务满足该项目创优规划的要求。

4、以标准化管理为基础,现代化科技为手段,合理组织,抓好施工重点,采取有效措施,确保提前竣工并交付使用。

三、指导思想:1、以建设单位要求为指导,以设计文件为依据,认真组织现场调查,编制切实可行的施工组织计划。

2、建立精干高效的工程指挥机构,以标准化管理为基础,精心组织、严格管理、认真实施,确保安全、质量、工期目标的顺利完成。

3、建立以工程项目部为中心的全方位可操作的施工机构管理体系、安全保证体系、质量保证体系,保持各体系协调工作,有机结合,并突出安全、质量、工期三个管理重点。

乌兰察布市综合物流园铁路专用线中心站施工组织设计

乌兰察布市综合物流园铁路专用线中心站施工组织设计

乌兰察布市综合物流园铁路专用线中心站施工组织设计一、工程概述二、施工组织原则1.安全第一:施工过程中要严格遵守相关安全规章制度,确保施工人员的人身安全和设备设施的安全。

2.质量第一:合理组织施工,严格按照施工规范和质量要求进行施工,确保工程质量达到设计和验收标准。

3.环保优先:施工过程中要积极采取环保措施,减少对环境的影响,保护生态环境。

4.高效经济:通过合理的施工组织和资源调配,达到施工进度的要求,并尽可能降低施工成本。

三、组织管理1.建立施工组织机构:按照工程特点和施工规模,建立相应的施工组织机构,并明确各部门职责和权限。

2.制定施工进度计划:根据工程的施工内容和进度要求,制定详细的施工进度计划,并按周、月划分工作任务和完成时间。

3.管理施工人员:对施工人员进行培训和技术指导,提高施工人员的专业水平和施工质量。

四、安全措施1.安全生产教育和培训:组织开展安全生产教育和培训,增强施工人员的安全意识,确保施工过程中无事故发生。

2.安全设施和防护:设置必要的安全设施和防护措施,如安全警示标志、防护栏杆等,确保施工现场的安全。

3.施工人员防护:施工过程中要着重对高处作业、机械设备作业等危险作业进行专项防护,确保施工人员的人身安全。

五、质量控制1.施工工艺和材料选择:根据施工规范和设计要求,选择合适的施工工艺和材料,保证工程质量。

2.施工过程监控:通过设立质量监督检查点,对施工过程进行监控,及时发现和纠正施工中的问题。

3.质量验收和记录:对施工过程中的关键节点和重要工序进行质量验收,记录并归档相应的检验报告和验收记录。

六、环保措施1.施工废弃物的处理:合理收集和分类施工废弃物,并按照相关要求进行处置,确保环境不受污染。

2.现场噪声控制:采取隔音措施,减少施工过程中的噪声污染,确保附近居民的正常生活。

3.施工污水处理:对施工过程中产生的污水进行处理,确保不直接排入河流或地下水。

七、经济措施1.施工资源的优化配置:合理调配施工所需的资源,避免资源的浪费,降低施工成本。

综合物流产业园铁路专用线兴和中心站及联络线工程路基填筑实验段评估报告

综合物流产业园铁路专用线兴和中心站及联络线工程路基填筑实验段评估报告

新建乌兰察布综合物流产业园铁路专用线兴和中心站及联络线工程路基填筑实验段评估报告为全面展开路基土方填筑施工,我项目部在DK8+730~DK8+840段进行了路基土方填筑实验,实验段长110m。

在路基填方实验段施工方案指导下,我项目部已成功完成了该实验段施工,并取得了宝贵的实验数据,为大面积的路基土方填筑施工提供了依据。

一、填筑实验目的及要紧内容一、通过对实验段路基填筑的施工,检测路基、路涵过渡段、路堑与路堤过渡段,半挖半填路基填筑中所利用的材料、机具、施工方式和施工组织的可行性。

二、通过对实验路段路基填筑的施工,查验路基工程的铺筑施工工艺,填料选用的合理性。

确信不同填料的填筑工艺及最正确含水量。

3、通过对实验段路基原土的填筑实验,确信合理摊铺厚度、施工含水率的操纵范围,最正确碾压工艺参数(碾压速度、遍数及激振方式组合),总结得出合理的施工工艺流程及进程质量操纵方式。

从而总结出合理有效的施工工艺,作为全管段路基填筑施工的施工操纵依据。

二、预备工作(一)、场地清理路基用地范围内的既有通信、电力杆线设施等均事前已拆迁或改造完成。

(二)、基底压实:该段路基依照设计要求进行清表、冲击碾压基底压实度等知足设计及标准要求。

(三)、路基排水:在路基设计防排水工程施工前,先在路基填土坡脚双侧设计排水沟位置处挖两条排水沟,并与原有水系相通,以降低路基范围内水位及确保路基施工进程中排水的畅通与施工平安。

(四)、人员、设备预备:一、实验段施工人员:2、要紧施工机械为:三、路基填料填筑工艺及相关实验(一)、填料选择与实验:本实验段路堤基床以下填料取自设计院提供的取土场,由监理工程师及实验室现场见证取样,按TB10102-2020标准方式,进行了颗粒分析和击实实验,经实验,材料为低液限粉质粘土,知足设计规定要求,确信填筑材料为C组细粒土。

过渡段A组填料取自设计院提供的取土场,经实验室查验该填料为级配良好的细圆砾土,属A组填料,不均匀系数Cu为,曲率系数Cc为,大于2mm颗粒含量为%,不含粘土团及其他杂质,土样最大颗粒粒径40mm,符合设计标准要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

乌兰察布市综合物流园铁路专用线中心站施工组织设计精编版MQS system office room 【MQS16H-TTMS2A-MQSS8Q8-MQSH16898】新建乌兰察布市综合物流园铁路专用线兴和中心站路基工程施工组织设计编制:复核:施工负责人:审批:呼铁建工集团兴和中心站及联络线工程项目指挥部2012年4月26日目录1、编制依据、原则 (3)2、工程概况 (5)3、总体施工布置及组织机构 (5)4、施工进度安排及保证工期措施 (7)5、施工方案、技术措施、施工工艺和方法 (10)6、安全目标、安全管理机构及措施 (19)7、质量目标、质量保证体系及措施 (22)8、施工环境保护、水土保持措施 (30)9、主要施工机械设备,仪器设备 (32)10、文明施工 (32)一、编制依据及原则1.编制依据(1)本工程施工招标文件、施工图纸及相关技术资料。

(2)国家和铁路行业有关方针政策以及标准、规范和验收标准。

《铁路工程施工安全技术规程(上册)》《铁路工程施工安全技术规程(下册)》《新建铁路工程测量规范》TB10101-99《铁路工程土工试验规程》TB10102-2004《铁路路基工程施工质量验收标准》TB10414-2003(3)我单位铁路施工技术能力和现有的企业管理水平、劳动生产力、设备技术能力以及从事铁路建设施工所积累的施工经验。

2.编制原则(1)认真贯彻党和国家对工程建设的各项方针政策,严格贯彻执行质量体系标准,本着“科学的发展观”和“构建和谐社会”的精神编制。

(2)本着优质高效、经济合理的原则,严格按照施工规范、施工质量,验收标准及设计文件组织施工。

(3)尽量采用先进的施工技术,科学地确定施工方案,提高工程质量,确保安全施工,缩短工期,降低成本。

(4)合理布置施工平面图,尽量减少施工用地,合理储备物资,减少临时设施。

(5)全面响应和满足合同文件的各项要求,严格按照合同文件规定的编制范围、内容、技术要求和规定格式进行编制。

(6)遵循以人为本的原则,以优质、高效、快速施工为目的,进行机械设备配套,合理配置施工队伍,科学组织工程材料供应。

、遵守建筑施工工艺及技术规范,坚持合理的施工程序和施工顺序。

(7)统筹安排,坚持实事求是与因地制宜相结合,力求技术先进、方案合理、经济实用。

科学合理地安排施工进度,组织连续均衡施工,做好工序衔接,确保路基施工提前完工。

(8)适当采用新技术、新设备、新材料、新工艺,提高施工的机械化作业水平,积极应用先进的科技成果,从而达到提高工程质量、加快工程进度、降低工程成本的目的,做到优质、快速、安全、高效按期完成本工程。

(9)坚持“安全第一、预防为主”方针,运用现代科学技术,采用先进可靠的安全预防措施,对施工现场全过程严密监控,实行动态管理,确保施工生产和人身安全。

(10)严格执行国家和铁道部现行的《施工规范》和《验收标准》,运用现代科学技术优化施工组织方案、施工工艺和施工方法,以“高起点、高标准、高质量、高水平”为指导原则,科学组织,精益求精,确保工程质量达到全线整体创优规划要求。

(8)树立环保意识,严格按国家和当地关于环境保护有关规定组织施工,重视自然环境和生态环境的保护及水土保持,贯彻“预防为主,保护优先”的原则,统筹规划、合理布局、节约用地、尽量减少对环境的影响。

(9)精心组织,信守承诺,本着“以业主为中心,恪守合同”的原则解决问题。

(10)科学组织,合理安排,精益求精,争创精品。

二、工程概况1、工程概况新建乌兰察布市综合物流园铁路专用线兴和中心站路基工程位于内蒙古自治区中部,乌兰察布市东南部。

兴和中心站路基工程填方1300000m3,挖方1100000m3,本站场工程里程:从DK7+650-DK10+,站内共有6股道。

2、交通运输情况汽车利用养护便道及乡村道路,可以满足施工运输要求。

满足工程要求。

3、工期2012年4月26日开工,2012年11月4日竣工,工期为193个日历天。

三、总体施工布置及组织机构1、总体施工布置:施工过程中严格按照设计文件的要求及《铁路路基施工规范》、《铁路路基工程质量验收评定标准》的规定执行。

在施工安排上,以机械化施工为主,合理配备施工机械设备,实现快速、高效,突出重点、兼顾一般,达到均衡生产的原则,同时注重劳动保护和医疗保障工作,保证施工人员的身体健康。

注重自然环境和生态环境的保护及水土保持,贯彻“预防为主,保护优先”的原则,临时工程、临时设施的设置尽量利用已征土地,与永久工程相结合,统筹规划、合理布局、尽量减少对环境的影响。

在施工过程中,严格遵照施工技术细则,依靠科学,制定合理可行的技术措施,推广采用新技术、新工艺、新机具、新材料,提高工程质量。

在进度安排上,科学安排冬、雨、风季施工,尽量减少季节、环境与施工的相互影响,合理选择施工时间,全面规划,保证重点,充分利用有效作业时间,确保工期。

2、组织机构:施工组织机构图项目部下设四部一室,即工程技术部、安全质量监察部、计划财务部、物资设备部、综合办公室。

工程技术部负责施工技术、放线定测、工程调度、工程进度;安全质量监察部负责安全质量;计划财务部负责计划统计、财务管理、预算合同;物资设备部负责物资管理、设备管理;综合办公室包括总务后勤、治安保卫、劳动保护及医疗卫生。

根据工期要求及工程量,以及各专业间相互关系,合理安排。

四、施工进度安排及保证工期措施1、施工进度安排⑴、总体施工进度开工日期:2012年4月26日完工日期:2012年11月4日;⑵、2012年4月20日至2012年4月25日完成主要管理人员、施工技术人员及主要施工机械设备等进入现场,并进行临时驻地设施建设、临时便道的施工、同时进行线路交接桩复测、原材料试验检验等工作。

⑶、路基土石方及附属工程:2012年4月26日至2012年10月4日完成路基土石方工程,2012年10月4日至2012年11月4日完成路基土石方附属工程。

2、工期保证措施⑴、成立由项目经理任组长,副经理、总工任副组长,有关人员参加的领导小组,健全岗位责任制,从组织上、制度上、防范措施上保证总工期的实现;⑵、施工中严格按计划展开工序平行和流水作业。

从项目经理部到作业班组配备专门人员负责检查和统计整理实际施工进度资料,并与计划进度比较分析,提出问题,查出原因,制定措施,及时调整。

⑶、做好各工序质量控制,一次合格,一次成优,杜绝返工。

根据质量保证体系和质量内控标准,做好对施工各个环节及每道工序的质量监控,保质量、保工期。

3、质量保证体系50cm,保证路基边坡刷坡后路肩密实度满足要求。

基床底层施工完成后,在基床底层表面测量中线、水平,检查几何尺寸,核对压实标准,使其达到基床底层验收要求。

路基基床表层施工分二层填筑、摊铺、碾压、逐层检测压实质量的方法组织施工,分层厚度通过实验确定。

质量检测满足要求后方可进行下一循环施工。

路基填筑压实工艺流程基床表层填料必须进行材质及级配试验,材质及级配均要符合设计要求。

摊铺用推土机粗平,平地机精平。

摊铺必须按设计的松铺厚度进行,厚度要均匀,表面平整,对不均匀处及低洼处用人工进行调整。

碾压采用自行式压路机进行,先静压,碾压遵循先轻后重、先慢后快的原则。

直线段由两侧路肩向中心碾压;曲线段超高段由内侧路肩向外侧路肩碾压。

碾压时沿线纵向重叠,横向衔接处搭接长度不小于。

为保障路堤的填筑质量,应严格按照横断面、全宽度、逐层、水平铺填并夯实路基。

路基填筑采用三阶段、四区段、八流程、以机械施工为主,人工施工为辅的作业方法进行施工(后附路基填筑施工工艺流程图)。

纵向分段长度按实际施工地形而定,每层路基的摊铺宽度两侧各大于设计宽度30cm,以保证边坡修理的净宽和压实度,并按规范要求进行碾压夯实。

碾压遵循先低后高的原则,直线段由路基两侧向中心碾压,有超高的曲线段由弯道内侧向外侧碾压。

碾压时前后轮迹重叠20~30cm,并按试验路段测取的填筑相关参数,进行碾压达到规定的压实度。

压实系数符合《铁路路基工程施工质量验收标准》附表B及附表C标准。

土方路堤应分层填筑压实,用透水性不良的土填筑路堤时,应控制含水量在最佳含水量之内。

根据设计断面,分层填筑、分层压实。

采用机械压实时,分层的最大压实厚度不应超过30cm。

分层填筑时,采用同一种类的填料,从下而上逐层填筑、碾压密实度,如原地面不平,则由最低处分层填起,并按施工图要求铺设土工格栅。

路基填筑压实工艺流程桥涵缺口填土,待桥涵砼强度达到设计强度后,根据路基填筑进度安排缺口填土,其施工工艺要求如下:首先整平地面,地面采用人工整平,并进行压实。

然后分层对称回填并夯实,压实系数符合《铁路路基工程施工质量验收标准》附表B及附表C标准。

回填材料采用砂砾材料,回填土时,涵洞圬工的强度达到70%后方可进行台后填土。

回填土应分层填筑并严格控制含水量,分层压实厚度不宜大于20㎝。

当采用小型夯具时,压实厚度不宜大于15㎝。

桥涵顶填土+50㎝内应采用轻型静载压路机压实,并达到规定的地基系数为准。

每一层填土均需按规范规定进行检查验收。

路堑开挖自上而下进行,推土机集料,装载机与挖掘机装土,自卸汽车运输,边坡采用人工分层修整。

开挖的土方如符合路基填料标准,运至填方地段作为路堤填料用;否则作为弃土运至弃土场。

路基防护砌体工程施工工艺框图路基排水,所有排水沟的边沟必须平整、稳定、铺砌背后及顶部与地层之间,要填塞、封严。

浆砌水沟的基底应埋入密实土层内,要做到砌缝均匀、砂浆饱满、中缝填塞饱满、沟缝平顺;砌体内侧及沟底要平顺,沟底不积水、不渗漏。

路堤填筑质量控制程序图械可以到达的位置后,再用机械装车运走。

石方爆破施工工艺流程六、安全目标、安全管理机构及措施在施工过程中始终不渝地贯彻“预防为主,安全第一”的方针,针对本工程情况和当地气候环境特点,成立安全生产管理组织机构,建立健全安全管理体系和各项安全制度,确定安全目标,制定安全措施,实行目标管理,切实做好施工中的安全工作。

1、安全目标:采用多种形式进行安全教育,使职工树立起安全控制生产,生产必须安全的思想,在所有涉及安全的作业环境下,要将安全观念放在首要位置,安全主线贯穿于施工作业全过程。

在下达生产任务的同时,下达安全技术措施,对于特殊作业项目要制定并执行单项安全技术措施,避免因工受伤事故。

2、安全管理机构:建立健全安全管理组织机构。

项目部设立安全质量监察部,施工队设安全质检室,工班设专职安全员;成立以项目经理为组长,相关部门与人员组成的安全领导机构,坚持“管生产必须管安全”的原则,建立健全安全岗位责任制,从组织上、制度上保证安全生产,做到程序化、规范化施工,安全操作。

全面实现安全目标。

3、安全管理人员职责分工:建立从项目经理到施工队操作工人的岗位安全责任制、明确各级管理职责,管生产必须管安全,建立严格的考核制度,将经济效益与施工安全挂钩。
