工程施工计量支付报表

合集下载

附3:工程计量与支付报表填写说明

附3:工程计量与支付报表填写说明

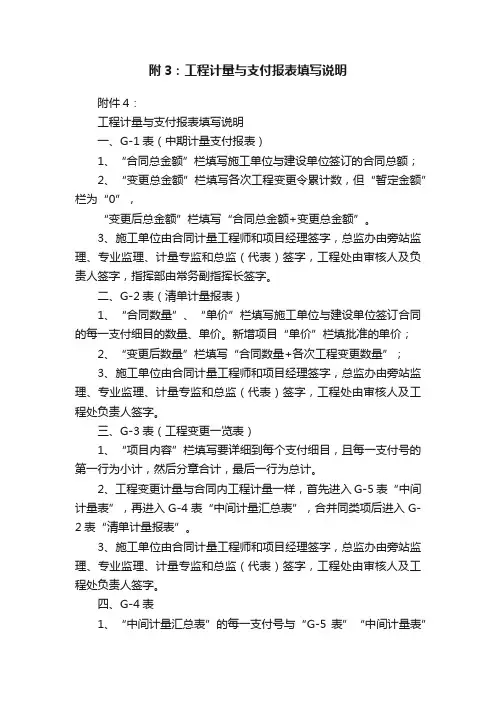

附3:工程计量与支付报表填写说明附件4:工程计量与支付报表填写说明一、G-1表(中期计量支付报表)1、“合同总金额”栏填写施工单位与建设单位签订的合同总额;2、“变更总金额”栏填写各次工程变更令累计数,但“暂定金额”栏为“0”,“变更后总金额”栏填写“合同总金额+变更总金额”。

3、施工单位由合同计量工程师和项目经理签字,总监办由旁站监理、专业监理、计量专监和总监(代表)签字,工程处由审核人及负责人签字,指挥部由常务副指挥长签字。

二、G-2表(清单计量报表)1、“合同数量”、“单价”栏填写施工单位与建设单位签订合同的每一支付细目的数量、单价。

新增项目“单价”栏填批准的单价;2、“变更后数量”栏填写“合同数量+各次工程变更数量”;3、施工单位由合同计量工程师和项目经理签字,总监办由旁站监理、专业监理、计量专监和总监(代表)签字,工程处由审核人及工程处负责人签字。

三、G-3表(工程变更一览表)1、“项目内容”栏填写要详细到每个支付细目,且每一支付号的第一行为小计,然后分章合计,最后一行为总计。

2、工程变更计量与合同内工程计量一样,首先进入G-5表“中间计量表”,再进入G-4表“中间计量汇总表”,合并同类项后进入G-2表“清单计量报表”。

3、施工单位由合同计量工程师和项目经理签字,总监办由旁站监理、专业监理、计量专监和总监(代表)签字,工程处由审核人及工程处负责人签字。

四、G-4表1、“中间计量汇总表”的每一支付号与“G-5表”“中间计量表”一一对应,每一支付细目在第一项进行小计,“小计”栏要填报数量和金额,每章要进行合计;2、施工单位由合同计量工程师和项目经理签字,总监办由旁站监理、专业监理、计量专监和总监(代表)签字。

五、G-5表(中间计量表)1、中间交工证书原件,“部位”栏填写详细,路基分左右侧、填方第几层、挖方标高、挡土墙标高,隧道写明长度及衬砌形式,桥梁具体到构件和部位,具有唯一性。

2、施工单位由合同计量工程师和项目经理签字,总监办由旁站监理、专业监理、计量专监和总监(代表)签字。

竣工计量支付报表(浙江公路)

竣工计量支付报表(浙江公路)

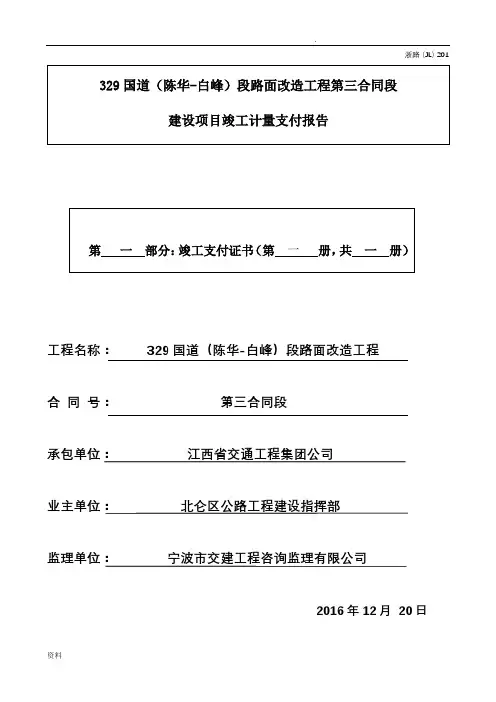

浙路(JL )201工程名称: 329国道(陈华-白峰)段路面改造工程合 同 号:第三合同段承包单位: 江西省交通工程集团公司业主单位: 北仑区公路工程建设指挥部监理单位: 宁波市交建工程咨询监理有限公司2016年12月 20日浙江省交通厅工程质量监督站浙路(JL)202竣工计量支付报告总目录第一册竣工支付证书第二册竣工图第三册横断图第四册工程量清单100单证明件第五册工程变更证明文件第六册其他计量支付证明文件浙江省交通厅工程质量监督站浙路(JL)203 第一册竣工支付证书目录浙江省交通厅工程质量监督站浙路(JL)204总说明一、价关于格调整的简要说明:二、关于支付数量和金额为″0″的部分:说明该项目没有发生故不予支付。

三、关于支付表证明文件栏中没有注释的部份:凡属下列性况者证明文件栏内均不注释:1、实际工程中没有发生故不付给承包商费用:2、属于″自然增减″不发变更令的部份。

四、清单100章各项目数量来源清见附件第四册工程量清单100章证明文件。

五、清单200章各项数量来源请见附件第三册横断图。

六、清单300-900章各项数量来源请见附件第二册竣工图。

七、工程变更部份详细数量来源请见附件第五册工程变更证明文件。

八、关于工程量清单中″0″数量项目的料际数量、计日工数量和线外工程数量等来源请见附件第六册其他计量支付证明文件。

浙江省交通厅工程质量监督站329国道(陈华-白峰)段路面改造工程第三合同段支付明细表浙路(JL)205 年月日第页共页浙江省交通厅工程质量监督站329国道(陈华-白峰)段路面改造工程第三合同段最终支付证书浙江省交通厅工程质量监督站329国道(陈华-白峰)段路面改造工程第三合同段支付汇总表浙路(JL)207业主代表:驻地监理工程师:项目经理:制表:浙江省交通厅工程质量监督站329国道(陈华-白峰)段路面改造工程第三合同段支付货币需求分类表浙路(JL)208业主代表:驻地监理工程师:项目经理:制表:浙江省交通厅工程质量监督站.资料329国道(陈华-白峰)段路面改造工程第三合同段清单章支付(完成)表浙路(JL)209浙江省交通厅工程质量监督站329国道(陈华-白峰)段路面改造工程第三合同段计日工支付(完成)表浙路(JL)210资料业主代表:驻地监理工程师:合同监理工程师:项目经理:制表:浙江省交通厅工程质量监督站329国道(陈华-白峰)段路面改造工程第三合同段变更支付(完成)表浙路(JL)211资料浙江省交通厅工程质量监督站资料329国道(陈华-白峰)段路面改造工程第三合同段地方材料价格调整系数表业主:驻地监理:合同监理工程师:项目经理:制表:浙江省交通厅工程质量监督站329国道(陈华-白峰)段路面改造工程第三合同段地方材料价格调整表浙路(JL)213业主:驻地监理:合同监理工程师:项目经理:制表:浙江省交通厅工程质量监督站329国道(陈华-白峰)段路面改造工程第三合同段价格调整汇总表浙江省交通厅工程质量监督站329国道(陈华-白峰)段路面改造工程第三合同段保留金扣留及支付一览表浙路(JL)215浙江省交通厅工程质量监督站329国道(陈华-白峰)段路面改造工程第三合同段材料预付款一览表浙路(JL)216浙江省交通厅工程质量监督站329国道(陈华-白峰)段路面改造工程第三合同段开工(动员)预付款一览表浙路(JL)217浙江省交通厅工程质量监督站329国道(陈华-白峰)段路面改造工程第三合同段关于违约金一项的说明浙路(JL)218业主:驻地监理工程师:合同监理工程师:项目经理:制表:浙江省交通厅工程质量监督站329国道(陈华-白峰)段路面改造工程第三合同段关于迟付款利息一项的说明浙路(JL)219年月日浙江省交通厅工程质量监督站329国道(陈华-白峰)段路面改造工程第三合同段关于费用索赔一项的说明浙路(JL)220业主:驻地监理工程师:合同监理工程师:项目经理:制表:浙江省交通厅工程质量监督站329国道(陈华-白峰)段路面改造工程第三合同段关于保证金一项的说明浙路(JL)221业主:驻地监理工程师:合同监理工程师:项目经理:制表:浙江省交通厅工程质量监督站329国道(陈华-白峰)段路面改造工程第三合同段保留金(退还)支付证书承包人:合同号:监理单位:温州市交通工程咨询监理有限公司编号:浙路(JL)222浙江省交通厅工程质量监督站第二册竣工图总目录浙路(JL)223一、定线数据竣工图二、平面总体竣工图三、纵断面竣工图四、路基土石方竣工图五、路面工程竣工图六、排水工程竣工图七、防护工程竣工图八、大桥竣工图九、中桥竣工图十、小桥竣工图十一、通道工程竣工图十二、遂道工程竣工图十三、分离式立交竣工图十四、互通式立交竣工图十五、安钱设施竣工图十六、监控和通讯设施竣工图十七、线外和增补工程竣工图十八、环境保护工程竣工图十九、收费和水电设施竣工图二十、服务设施和房建工程竣工图浙江省交通厅工程质量监督站第三册竣工图总目录浙路(JL)224一、主线路基横断图及附件二、匝道路基横断图及附件三、其他填挖工程横断图及附件浙江省交通厅工程质量监督站第四册工程量清单100章证明文件目录浙路(JL)225一、证明文件一览表二、证明文件浙江省交通厅工程质量监督站第五册工程变更证明文件目录浙路(JL)226一、证明文件一览表(一)合同变更部份二、证明文件一览表(二)工程变更部分(设计变更)三、证明文件一览表(三)工程变更部份(合同超限调价)四、证明文件浙江省交通厅工程质量监督站第六册其他计量支付证明文件目录浙路(JL)227一、证明文件一览表二、证明文件浙江省交通厅工程质量监督站第册证明文件一览表浙路(JL)228注:本表用于第四、五、六册的骗制。

工程计量支付月报表1

工程计量支付月报表1

工程计量支付月报表11. 概述本月份(填写年月份)的支付费用主要用于工程计量范围内的人工和材料采购等费用,以及其他相关支出。

本报告将对本月份的支付费用进行详细的分析和解读。

2. 支付金额本月份的支付金额为XXXX元,其中包括:•人工费用:XXXX元•材料采购费用:XXXX元•其他支出:XXXX元3. 人工费用本月份的人工费用为XXXX元,根据不同岗位的工作内容和工作时长,按照固定标准进行计算和支付。

人工费用主要包括:•工人工资:XXXX元•技术人员费用:XXXX元•管理人员费用:XXXX元4. 材料采购费用本月份的材料采购费用为XXXX元,主要是在工程计量范围内用于采购不同种类的材料。

采购费用包括以下几种:•建筑材料采购费用:XXXX元•橡胶、塑料及其制品采购费用:XXXX元•金属制品采购费用:XXXX元5. 其他支出本月份的其他支出为XXXX元,这些支出不属于人工费用和材料采购费用范围内,包括:•办公用品采购费用:XXXX元•差旅费用:XXXX元•培训费用:XXXX元6. 项目进展本月份的项目进展情况如下:•完成了工程计量的测量工作。

•完成了工程计量数据的处理和分析工作。

•进行了施工图设计和图纸校对工作。

7. 支付情况分析本月份的支付情况总体比较合理,人工费用和材料采购费用的比例符合预算要求,其他支出控制得较为严格。

但是,仍需重点关注项目进展是否按计划进行,及时调整预算和支付。

8. 结论本月份的工程计量支付表显示了详细的支付费用情况和工程项目进展情况。

可以看出,在本月份的支付中,各项费用的比例和预算要求基本符合,但仍需要重点关注项目进展的情况。

下一步需要进一步加强预算管理和支付监督工作,保障项目的正常推进。

工程计量支付报表

工程计量支付报表

湖南省地质灾害治理项目
工程计量支付报表
第期
起始日期年月日截止日期年月日建设单位:监理单位:施工单位:
年月日
目录
1、工程款支付证书
2、工程款支付申请表
3、完成工程价款报审表
4、完成工程量报审表
5、完成工程量汇总表
6、完成工程量清单
7、工程计量报验单
8、工程计量表
9、工程量计算表
工程款支付证书
工程名称:
编号:
(建设单位)根据施工合同的规定,经审核承包单位的付款申请和报表,并扣除有关款项,同意本期支付工程款共(大写)(小写:)。

请按合同规定及时付款。

其中:
1•承包单位申报款为:
2.经审核承包单位应得款为:
3•本期应扣款为:
4•本期应付款为:
附件:
1.承包单位的工程付款申请表及附件;
2.项目监理机构审查记录。

项目监理机构(章)
总监理工程师
日期
工程款支付申请表
工程名称:编号
(监理单位)
我方已完成了
工作,
按施工合同的规定,建设单位应在年月日前支付该项工程款共(大写)(小写:)现报上工程付款申请表,请予以审查并开具工程款支付证书. 附件:
1. 完成工程量清单;
2. 计算方法。

承包单位(章)
项目经理
初审意见:
项目监理机构(章)
现场监理
工程名称: 编号:
致:
完成工程量报审表工程名称:编号
工程名称:编号
完成工程量汇总表工程名称:第页共页
工程计量报验单工程名称:编号:
工程计量表工程名称:编号:
工程量计算表工程名称:第页共页。

计量支付报表填报说明

计量支付报表填报说明

广元市利州区灾后重建工程计量支付报表说明根据《公路工程监理规范》及广元市灾后重建工程的有关规定,现将计量支付报表表式的填报要求说明如下:一、报表种类支表1 工程进度表支表2 中期支付证书支表3 清单支付报表支表4 计日工支付报表支表5 工程变更一览表支表5(附表):工程变更一览表支表8 单价变更一览表支表13 中间计量表支表14 中间计量支付汇总表支表14-1 各章计量支付汇总表支表14-2 分章计量支付汇总表二、填表说明及要求1、支表13 中间计量表本表是反映本期支付数量的原始计算表,它提供了支付的数量基础。

工程数量必须是合格的工程量,由承包人计算,监理工程师审核签认后上报,否则监理工程师有权拒绝计量支付。

所计数量必须通过测量、丈量、检评,所附的各种内外部质量证明附件必须完整齐全。

工程数量的计算必须有计算公式,准确无误,反复审核,字迹清晰,并附草图。

填表说明如下:“承包单位”:指与业主签定了承建本合同段工程合同协议书的施工单位,名称应与合同协议书上一致。

“监理单位”:XXX灾后重建公路工程监理事务所。

“编号”:格式为“**—**”,前两位数表示报表的期数,后两位数为该中间计量表在本期的顺序号。

除支表13以外的其他表式的“编号”只填写本期报表的期数。

“支付项目编号”及“项目名称”:属非设计变更部份,均按合同清单对应编号填写,属于设计变更部分的工程量在支付项目编号后注明“变”字,并填写对应项目名称。

“起始桩号”:路基土石方、防护工程等线形工程填写起始桩号,桥涵工程填写中心桩号及名称。

“部位”:路基填方的填筑层次,如“90区”第几层,防护工程为计量起始桩号及左右方位,桥涵结构物为具体部位。

“图号”:指该项工程在设计图上的编号,或工程变更的变更令号。

“中间交工证书号”:指已完工的分项工程经监理工程师检验合格办理了中间交工证书的编号,原则上一个分项工程全部完工后才计量,如果另有规定,工程完成某一部份就可计量的,该栏可暂空缺。

公路工程计量支付用表

公路工程计量支付用表
截止日期:监理单位:编号:
序号
材料名称
单位
数量
单价
合计价
合计价的%
材料来源
单据号
备 注
金额

人民币
部分
外汇
人民币
A
B
C =AB
D=%C
E=%D
F=%D
合 计
施工单位:驻地办:总监办:
扣回材料设备预付款一览表
项目名称:施工单位:合同号:第页共页
截止日期:监理单位:编号:
月份
累计垫付金额
本期垫付金额元
本期末扣回金额元
承包人:施工单位全称及盖章
项目经理:签名
日期:
序号
编号
子 目 名 称
单位
数 量
备 注
审核意见
监理机构:名称及盖章
驻地监理工程师:签名
日期:
注:本表一式3份,总监办、驻地办、承包人各1份;
工 程 变 更 一 览 表
项目名称:施工单位:合同号:第页共页
截止日期:监理单位:编号:



变更内容
单位
合同
数量
项目名称:施工单位:合同号:第页共页
截止日期:监理单位:编号:
序号
材料名称


数量
基本价格
现行价格
差价金额

材料来源
单据号
存放地点
合计价元
其中:综合费

合计价元
其中:综合费

A
B
C
D
E
F
G=BE-C
H
I
J
合 计
施工单位:驻地办:总监办:
永久性工程材料到达现场计量表

工程施工付款表

工程施工付款表

工程施工付款表序号项目名称施工内容施工单位支付比例金额(万元) 款项支付进度备注1 建筑施工项目地基处理、主体结构、装修工程、设备安装等 ABC建筑公司 10% 50 10% 安装工程尚未完成,款项暂不付清2 建筑装修项目室内装修、家具安装等 XYZ装饰公司 20% 30 20% 已完成室内装修工程,款项支付进度按照实际进度3 暖通工程项目供热、供暖设备安装等 MNO暖通公司 15% 20 15% 暖通设备已安装完毕,款项支付进度按照实际工程进度4 给排水工程项目饮水设备安装、污水处理设备安装等 PQR给排水公司 10% 15 10% 给排水设备安装已完成,款项支付进度按照实际工程进度5 电气工程项目电气设备安装、照明设备安装等 STU电气公司 25% 40 25% 电气设备安装已完成,款项支付进度按照实际工程进度6 智能化工程项目控制系统安装、智能家居设备安装等 JKL智能化公司 10% 25 10% 智能化设备安装已完成,款项支付进度按照实际工程进度7 绿化工程项目园林绿化工程等 GHI园林公司 10% 10 10% 绿化工程已完成,款项支付进度按照实际工程进度8 安全防护工程项目安全设备安装等 EFG安全防护公司 10% 15 10% 安全防护设备已安装完毕,款项支付进度按照实际工程进度总计 225以上为工程施工付款表,根据各个工程项目的具体内容和进度,分别确定了支付比例和金额。

在施工过程中,要及时核实工程进度,按照实际完成情况进行付款,确保各方权益得到保障。

在整个施工过程中,施工单位需按要求完成各项工程内容,确保工程质量,保障项目进度。

同时,业主要及时支付款项,以确保项目的顺利进行。

希望以上付款表能够对工程施工过程中的支付管理提供参考。

公路工程计量支付用表

公路工程计量支付用表

6. 计量支付用表1 / 25工程进度表项目名称:施工单位:合同号:第页共页2 / 25中期支付证书项目名称:施工单位:合同号:第页共页3 / 25清单支付报表项目名称:施工单位:合同号:第页共页4 / 25计日工支付报表项目名称:施工单位:合同号:第页共页5 / 25计日工签证单施工单位:合同号:注:本表一式3份,总监办、驻地办、承包人各1份。

6 / 25工程变更一览表项目名称:施工单位:合同号:第页共页7 / 25单价变更一览表项目名称:施工单位:合同号:第页共页8 / 25永久性材料价差一览表项目名称:施工单位:合同号:第页共页9 / 25永久性工程材料到达现场计量表项目名称:施工单位:合同号:第页共页10 / 25扣回材料设备预付款一览表项目名称:施工单位:合同号:第页共页11 / 25扣回动员预付款一览表项目名称:施工单位:合同号:第页共页12 / 25中间计量表【第期】项目名称:施工单位:合同号:编制日期:监理单位:编号:桩号:部位:图号:第页共施工单位:驻地办:总监办:中间计量支付汇总表项目名称:施工单位:合同号:监理单位:截止日期:编号:施工风险管理基金一览表项目名称:施工单位:合同号:监理单位:截止日期:编号:第页共页质检资料审查台帐合同号:施工单位:截止日期:监理单位:注:审查合格打“√”,不合格打“×”。

施工单位:驻地办:总监办:开工预付款支付证书施工单位:合同号:监理服务费支付证书19 / 25监理服务费汇总表监理单位:年月日第期监理人员服务费月结帐单监理单位:年月日第期编制:复核:驻地监理工程师:专业工程师人员服务费月结帐单养护施工单位:年月日第期填报:复核:承包人:动员预付款支付证书(监理)项目名称:监理单位:养护工程部:总监办:。

工程计量要求

工程计量要求

一、计量、支付报表填写要求(一)计量报表A—15表1、“支付项目编号”、“项目名称”必须严格按照工程量清单中所给项目填写,不得随意更改或前后不对应。

2、“部位”项必须填写完整、准确并与内业资料相同项目对应(即与内业资料中的A-10或B-05表等检验项目对应)。

3、“日期”项为统一日期,当月21日,格式例:2011.4.21。

4、“计算公式”必须准确、清晰,尺寸标注及说明必须按照业主统一要求格式填写,各部位尺寸表示符号以《公路工程技术标准》为依据,不得随意使用字母代号。

“计算公式”中不用体现计量的单位,“计量单位”填写在表格中的相应位置。

5、“计量草图”必须清晰、准确。

6、所有计量段落不允许交叉重叠,层次不允许断层、多层,重复上报,必须与内业资料相对应,计量长度必须标明路段内的特殊情况,如有无桥涵、断链等。

7、每张A-15表必须后附相应B-05表或与计量有关的、规定的相应资料。

B-05表如果无特殊要求及另有规定外,均为内业资料中相应的复印件;有特殊要求时另行规定。

A15例表A—16表1、对A-15表进行逐项汇总,按照清单项目的每一个细目填写(如203-1-a挖土方项,填写一张A-16表,203-1-c 挖除非适用材料项另起一页填写),每一个细目多页时每页小计,每个项目合计,一页时只合计即可。

2、A-16表中同一细目的多项累加金额必须准确,保留到元,使用电子表格进行计算时,不能另其隐藏的小数位数进行相加。

3、该表的填写顺序与A-15表的装订顺序一致,不准颠倒,以清单细目编号的顺序为准。

4、每章、每个细目必须严格按照工程量清单顺序排列,不允许颠倒、混乱。

A16例表A—17表1、对A-16表进行汇总,每一章填写一页A-17表,章编号、名称,每章内项目编号、名称均要填写清晰、准确,必须按照工程量清单顺序填写。

2、每页A-17表中,先写项目章节名称,然后再写细目名称(如计量的细目为“203-1-a挖土方”项,就应先在第一行填写“203-1路基挖方”项,然后第二行再填写“203-1-a挖土方”项的数量、单价、金额等),每页小计,每章合计。

计量支付基础知识讲解

计量支付基础知识讲解
32
动员预付款
(1)动员预付款的支付规定 根据通用条件的规定,在承包人完成下述工作后的14天
内,监理工程师应按投标书附件中规定的额度向业主提交 动员预付款证书(副本交承包人): a.签订合同协议书; b.提交了履约的银行保单; c.提交了动员预付款的保单。
业主应在收到该付款证书后14天内核批,并采用中期付 款证书的形式支付给承包人,支付的货币种类和比例按投 标书附件和补充资料表1“外币需求估算表”的规定办理。
所谓凭据法,就是按照承包商提供的凭据进行计量支付。 如建筑工程险保险费、第三方责任险保险费、履约保证金 等项目,一般按凭据法进行计量支付。 (三)估价法 估价法多用于清单第100章中购置仪器设备的项目。
18
计量的方法
• (四)综合法 • (五)断面法
断面法主要用于计算取土坑和路堤土方的计量。 • (六)图纸法
26
清单支付
• 1.以物理单位计量支付的项目
工程量清单中的绝大部分工程内容是以物理单位计量支 付的,其费用约占工程总费用的85%左右。 ⑴ 支付条件是完成了技术规范和设计图纸所规定的工作 内容,且质量合格,计量结果准确无误,并使监理工程师 满意。 ⑵ 费用计算方法是以每月完成工程项目的计量的数量与 报价单中相应的单价相乘来求得支付金额的。如果某一项 目是一次完成的,则十分简单,而如果分多次完成,则应 在计量单上列出设计数量、上期累计完成数量和本期完成 数量并附上计算公式和简图。
对某些根据图纸进行计量的项目,如混凝土的体积、钢筋 长度、钻孔桩的桩长等都应按图纸法计量。 • (七)分项计量法 所谓分项计量法,就是根据工序或部位将一个项目分成若 干子项,对完成的各子项进行计量支付。各子项合计的支 付金额应等于项目规定的总金额

附3:工程计量与支付报表填写说明

附3:工程计量与支付报表填写说明

附件4:工程计量与支付报表填写说明一、G-1表(中期计量支付报表)1、“合同总金额”栏填写施工单位与建设单位签订的合同总额;2、“变更总金额”栏填写各次工程变更令累计数,但“暂定金额”栏为“0”,“变更后总金额”栏填写“合同总金额+变更总金额”。

3、施工单位由合同计量工程师和项目经理签字,总监办由旁站监理、专业监理、计量专监和总监(代表)签字,工程处由审核人及负责人签字,指挥部由常务副指挥长签字。

二、G-2表(清单计量报表)1、“合同数量”、“单价”栏填写施工单位与建设单位签订合同的每一支付细目的数量、单价。

新增项目“单价”栏填批准的单价;2、“变更后数量”栏填写“合同数量+各次工程变更数量”;3、施工单位由合同计量工程师和项目经理签字,总监办由旁站监理、专业监理、计量专监和总监(代表)签字,工程处由审核人及工程处负责人签字。

三、G-3表(工程变更一览表)1、“项目内容”栏填写要详细到每个支付细目,且每一支付号的第一行为小计,然后分章合计,最后一行为总计。

2、工程变更计量与合同内工程计量一样,首先进入G-5表“中间计量表”,再进入G-4表“中间计量汇总表”,合并同类项后进入G-2表“清单计量报表”。

3、施工单位由合同计量工程师和项目经理签字,总监办由旁站监理、专业监理、计量专监和总监(代表)签字,工程处由审核人及工程处负责人签字。

四、G-4表1、“中间计量汇总表”的每一支付号与“G-5表”“中间计量表”一一对应,每一支付细目在第一项进行小计,“小计”栏要填报数量和金额,每章要进行合计;2、施工单位由合同计量工程师和项目经理签字,总监办由旁站监理、专业监理、计量专监和总监(代表)签字。

五、G-5表(中间计量表)1、中间交工证书原件,“部位”栏填写详细,路基分左右侧、填方第几层、挖方标高、挡土墙标高,隧道写明长度及衬砌形式,桥梁具体到构件和部位,具有唯一性。

2、施工单位由合同计量工程师和项目经理签字,总监办由旁站监理、专业监理、计量专监和总监(代表)签字。

公路工程管理用表范本工程支付公路工程管理用表范本支付表目录

公路工程管理用表范本工程支付公路工程管理用表范本支付表目录

公路工程管理用表支付表
支付表目录
支付表1 中期价款支付单(本表适用于施工单位支付用表)
支付表1-1 中期价款支付单
(本表适用于监理、设计、材料、咨询单位支付用表)
支付表2 清单支付汇总表
支付表2-1 清单支付表
支付表3 工程变更支付表
支付表4 中间计量汇总表
支付表5 中间计量表
支付表6 支付开工预付款申请单
支付表7 材料、设备到场计量预付款支付表
支付表8 返还保留金付款通知单(一)
支付表9 返还保留金付款通知单(二)
统计表1 公路工程施工旬报表
统计表2 公路工程建设项目形象进度统计表(月报)
统计表 3 公路建设项目主要材料消耗和拉动就业情况抽样调查表
(月报)
青海省公路建设管理局印制。

工程施工项目计量支付程序(范例)

工程施工项目计量支付程序(范例)

施工项目计量支付程序中国建筑第X工程局第三工程公司2012.09发布2012.09实施计量支付程序1 目的1.1 通过计量支付程序的实施,控制本项目各合同款项按照合同约定时间支付,确保资金安全。

1.2 明确、规范计量支付过程中有关各方的职责。

2 适用范围本程序适用于本项目中的工程承包合同下的计量与支付、供应/咨询服务合同下的支付工作。

3 依据3.1 国家的法律法规和政策;3.2 业主与承包商、供应商、咨询服务商签订的合同及相关资料;3.3 设计文件、技术文件及相关资料;3.4 本公司相关管理制度和程序。

4 职责范围4.1 承包商按工程承包合同有关约定,及时提出计量申请、支付申请;供应商、咨询服务商按供应、咨询服务合同约定及时提出支付申请;4.2 监理工程师和跟踪审计造价师按照计量规则、合同约定进行工程计量工作;监理工程师审核承包商、供应商的支付申请,并开具支付证书;4.3 项目管理师对审计,监理工程师的计量,监理工程师发出的支付证书进行审核、确认,并报业主;项目管理部审核咨询服务商的支付申请,并报业主。

4.4业主负责按照合同约定的期限支付已经项目管理部审核通过的合同款项。

5程序5.1一般要求本项目的计量支付工作包括工程款计量支付、供应款计量支付、费用支付三类。

5.1.1 工程款计量支付:指本项目中工程承包合同相关款项的计量与支付;5.1.2 供应款计量支付:指本项目中甲供材料/设备采购供应合同相关款项的计量与支付;5.1.3 费用支付:指本项目中除工程款、供应款以外的其他款项的支付,如咨询、检测、试验、等服务合同的款项等。

5.2工程款计量支付程序5.2.1工程计量工程计量是在工程承包合同履约过程中,按照合同约定时间节点,对承包商当期完成的工作所进行的计量:(1)每月25日前(或合同约定的其他时间节点),承包商向监理工程师提交《表B06-1:工程计量报审表》(亦即监理用表第三版《A4.1工程计量报审表》);(2)监理工程师在合同约定期限内完成计量审核;(3)监理工程师的审核意见返回承包商,作为支付申请的依据之一。

养护工程项目安全生产费用计量支付

养护工程项目安全生产费用计量支付

浙江省交通投资集团有限公司杭金衢分公司养护工程项目安全生产费用计量支付管理办法第一章总则第一条为加强直管板块养护工程项目安全生产费用的计量支付管理工作,全面提高养护工程安全生产管理水平,根据《中华人民共和国安全生产法》、国务院《建设工程安全生产管理条例》、交通运输部《公路水运工程安全生产监督管理办法》、《浙江省公路水运建设工程安全生产费用管理暂行规定》等有关规定,制定本办法。

第二条本办法所指养护工程项目包括道路养护工程、机电工程、房建工程等项目。

第三条本办法适用于公司范围内养护工程招标项目。

第四条本办法所称安全生产费用是指施工承包单位按照有关规定和施工安全标准,用于施工安全防护用具及设施的采购和更新、安全施工措施的落实、安全生产条件的改善、加强安全生产管理等所需的费用。

第二章安全生产费用的计取第五条公司各下属单位(或各部门)编制养护工程概(预)算时,应当按照有关规定计列安全生产费。

第六条公司各下属单位(或各部门)在编制养护工程招标文件时,应当确定项目所需的安全生产费用,单列安全生产费用项目清单。

对养护工程项目的安全防护、安全施工有特殊要求需增加安全生产费用的,应当在招标文件中予以明确,并在安全生产费用清单中增列相应项目及费用。

第七条施工承包单位应当按照招标文件计列的安全生产费用项目清单报价,安全生产费用总额一般不得低于投标价的1.5%,且不得作为竞争性报价。

第三章安全生产费用计量支付原则第八条施工承包单位应当依据招标文件的要求,将安全生产费用用于保障养护工程项目施工安全生产工作,做到专款专用,不得挪作他用。

第九条施工承包单位在施工准备阶段应投入一定的用于保障养护工程项目安全生产施工的费用,公司在此期间不予提前支付。

第十条安全生产费用计量支付以实际产生的安全费用为准,据实审核。

第十一条施工承包单位递交申报费用支付申请时,必须附相关票据(复印件),实物照片或影像资料等证明材料进行核销。

第四章安全生产费用支付的范围第十二条安全生产费用支付范围包括以下内容:(一)完善、改造和维护安全防护设施设备支出。

工程进度款支付表格模板

工程进度款支付表格模板
表—1编号:
工程进度款支付凭证表
工程名称:合同号:施工单位:
致(监理单位)监理工程师:
兹申报本期(年月日至年月日)所完下列合格工程进度款
仟佰拾万仟佰拾元角分(元),请予审批支付。
附件:已审核的工程及工程投资进度表及甚详细资料。
承包单位:项目经理:
年月日时年月日时
款项
分类
序号
工程项目名称
计量证书
编号
承包单位
年月日
表—2工程工程量及投资进度报表
承建单位:
监理单位:第页
项目
编号
项目名称
单位
单价
(元)
施工单位申报
监理审核
本期完成
本期完成
本期末累计完成
数量
金额(元)
数量
金额(元)
数量
金额(元)
施工单位负责人:计算人:监理工程师:
表—3工程检验认可书
工程名称:合同号:监理单位:
致(施工单位):
第号工程报验单所报
工程,经查验确认为:合格/不合格。
施工质量认可:
备注:
监理工程师日期总监理工程师日期
本表一式二份,施工单位、监理单位各一份。
申报(元)
监理单位
审核(元)
业主单位
批准(元)







A
至本期累计
一3
4
5
6
7
8
9
10
本期工程进度付款合计
监理单位审定本期工程进度付款:
仟佰拾万仟佰拾元角分
监理工程师:
总监理工程师:
监理单位:
年月日
业主单位审定本期工程进度付款:

工程计量支付报表

工程计量支付报表

工程计量支付报表概述工程计量支付报表是建设工程管理领域的一项重要工作,通过对工程计量支付数据的统计和分析,能够实现对工程项目的全面掌握和有效管理。

本文将介绍工程计量支付报表的概念、构成、编制步骤及其应用。

构成工程计量支付报表通常包括以下几个方面的内容:基本信息基本信息包括工程项目的名称、工程地点、建设单位、施工单位、监理单位、计量单位等信息。

项目进度情况项目进度情况是指工程项目在计量支付期内的完成情况,如开工日期、竣工日期、计量周期、计量支付期限等。

计量支付情况计量支付情况是指工程项目在计量支付期内的支付情况,包括实际支付金额、支付日期、支付方式等内容。

统计分析统计分析是指对计量支付数据进行统计和分析,包括各计量周期的支付金额、支付方式、支付时间等情况,以及对支付情况的比较分析和趋势分析等。

编制步骤工程计量支付报表的编制主要包括以下步骤:收集数据收集工程计量支付相关的数据,包括施工方的进度计划、工程量清单、支付凭证、计量支付单等。

统计分析对收集到的数据进行统计分析,包括计量周期、支付金额、支付方式、支付时间等。

编制报表根据统计分析结果,编制工程计量支付报表,将数据按照要求分列入表格中,明确标识出各列的单位和含义。

应用工程计量支付报表主要应用于工程项目管理和财务管理,通常用于以下几个方面:监督工程项目进度通过对工程计量支付情况的监测和分析,能够及时了解工程项目的进度情况,发现问题并加以解决,确保工程项目按时顺利完成。

控制项目成本通过对工程计量支付情况的管理和控制,能够有效控制工程项目的成本,保证财务预算的合理性和科学性,降低工程建设成本和风险。

优化支付方式通过对工程计量支付情况的分析和比较,能够优化工程项目的支付方式,降低财务成本和风险,提高支付效率和支付安全性。

总结工程计量支付报表是建设工程管理领域中不可或缺的一项工作,它能够实现对工程项目的全面掌握和有效管理,为工程建设和财务管理提供有效的支持和保障。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
承包单位申报数为+监理单位核定差额数
=本月应付进度款数(大写)元(小写)
完成工程量
清单
序号
项目名称
单位
申报数
核定数
数量
单价(元)
合价(元)
数量
单价(元)
合价(元)
合计
现场监理(签字): 监理单位(章): 日期:
总监理工程师(签字): 日期:
完成工程量报审表
工程名称: 编号:
致: (监理单位)
兹申报年月日至年月日完成的工程量,请予以检验审定,核定的结果将作为我单位申请工程进度款支付的依据。
湖南省地质灾害治理项目
第标段
工程计量支付报表
第期
起始日期年月日
截止日期年月日
建设单位:
监理单位:
施工单位:
年月日
1、工程款支付证书
2、工程款支付申请表
3、完成工程价款报审表
4、完成工程量报审表
5、完成工程量汇总表
6、完成工程量清单
7、工程计量报验单
8、工程计量表
9、工程量计算表
工程款支付证书
工程名称: 编号:
初审意见:
项目监理机构(章)
现场监理
日 期
完成工程价款报审表
工程名称: 编号:
致: (监理单位)
兹申报年月日至年月日完成的工程
量(金额大写),元(小写)请予以核定。
附件:完成工程量汇总表、完成工程量清单
项目负责人(签字): 承包单位(章): 日期:
经审核以下项目工作量有差异,应以核定工程量为准。本月度应付工程进度款为:
致: (建设单位)
根据施工合同的规定,经审核承包单位的付款申请和报表,并扣除有关款项, 同意本期支付工程款共(大写)(小写:)。请按合同规定及时付款。
其中:
1.承包单位申报款为:
2.经审核承包单位应得款为:
3.本期应扣款为:
4.本期应付款为:
附件:
1.承包单位的工程付款申请表及附件;
2.项目监理机构审查记录。
序号
合同工程量清单编号
项目名称及说明
计量单位
工程
数量
单价
(元)
金额
(元)
施工单位:
监理单位:
建设单位:
完成工程量清单
工程名称: 第 页 共 页
序号
合同工程量清单编号
分部分项工程名称及说明
计量单位
工程
数量
单价
金额
(元)
项目监理机构(章)
总监理工程师
日 期
工程款支付申请表
工程名称 : 编号:
致: (监理单位)
我方已完成了
工作,
按施工合同的规定,建设单位应在年月日前支付该项工程款共(大写)(小写:),现报上工程付款申请表,请予以审查并开具工程款支付证书。
附件:
1.完成工程量清单;
2.计算方法。承包单位来自章)项目经理日 期
附件:完成工程量汇总表、完成工程量清单
项目负责人(签字): 承包单位(章): 日期:
经核验,除以下项目申报数量有差异,请以核定数量为准外,其余可以按报表做工程进度款支付报审表。
完成工程量
清单序号
项目
单位
申报数量
核定数量
简要说明
其他意见:
现场监理(签字): 监理单位(章): 日期:
完成工程量汇总表
工程名称: 第 页 共 页
相关文档
最新文档
