煤矿加强综采工作面安装拆除管理的规定
综采工作面管理规定
综采工作面管理规定综采工作面管理是煤矿生产中非常重要的一环,它直接影响着煤矿的安全生产和高效运营。
为了确保综采工作面的安全和顺利进行,制定和执行一系列的管理规定是必不可少的。
本文旨在介绍综采工作面管理规定,以下是相关内容的详细阐述。
一、工作面布置和管理1. 工作面布置在综采工作面的布置中,应充分考虑矿井地质条件、瓦斯涌出情况和煤层厚度等因素。
工作面的长度和宽度应按照相关规定进行布置,确保矿井的稳定和综采工序的顺利进行。
2. 工作面通风综采工作面的通风是保证工作面安全的关键。
通风系统的设计和维护应符合相关标准和规范。
在工作面的进风和出风端应设置合理的风门和风机,确保工作面的正确通风和及时排出有害气体。
3. 工作面供水和电力为了保证综采工作面的正常运转,供水和电力设施的建设和维护非常关键。
水源和输水管道应设置在安全位置,电力设备和线路应符合相关要求,确保工作面供水和电力的可靠性和安全性。
二、工作面人员管理1. 人员配备综采工作面的人员配备应根据工作面的长度和复杂程度进行合理安排。
工作面负责人应具有一定的煤矿安全管理经验和岗位技能,相关作业人员应持有相应的从业资格证书。
2. 培训和考核为了提高综采工作面人员的安全意识和操作技能,定期进行培训是必要的。
培训内容应包括岗位安全操作规程、应急处理措施和瓦斯防治知识等。
同时,对工作面人员执行情况进行定期考核,确保他们的工作质量和安全意识。
三、工作面安全管理1. 作业许可制度综采工作面的开工和停工应严格按照作业许可制度执行。
作业前应进行必要的地质勘探和瓦斯检测,确保工作面的安全性。
同时,对瓦斯超限或地质情况异常的工作面应及时停工,并进行相关的处理和处置。
2. 安全设施和装备在综采工作面的管理中,安全设施和装备的设置和维护是至关重要的。
包括但不限于瓦斯抽放设备、灭火器材、应急救援装备等。
同时,应定期检查和维修这些设施和装备,确保其正常运转和可靠性。
3. 瓦斯检测和防治综采工作面的瓦斯检测是保证工作面安全的重要环节。
xx煤矿采煤工作面安装(撤除)暂行规定

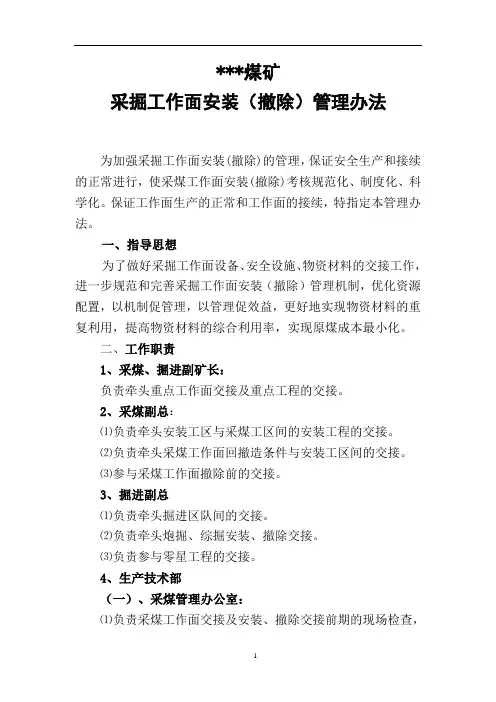

***煤矿采掘工作面安装(撤除)管理办法为加强采掘工作面安装(撤除)的管理,保证安全生产和接续的正常进行,使采煤工作面安装(撤除)考核规范化、制度化、科学化。
保证工作面生产的正常和工作面的接续,特指定本管理办法。
一、指导思想为了做好采掘工作面设备、安全设施、物资材料的交接工作,进一步规范和完善采掘工作面安装(撤除)管理机制,优化资源配置,以机制促管理,以管理促效益,更好地实现物资材料的重复利用,提高物资材料的综合利用率,实现原煤成本最小化。
二、工作职责1、采煤、掘进副矿长:负责牵头重点工作面交接及重点工程的交接。
2、采煤副总:⑪负责牵头安装工区与采煤工区间的安装工程的交接。
⑫负责牵头采煤工作面回撤造条件与安装工区间的交接。
⑬参与采煤工作面撤除前的交接。
3、掘进副总⑪负责牵头掘进区队间的交接。
⑫负责牵头炮掘、综掘安装、撤除交接。
⑬负责参与零星工程的交接。
4、生产技术部(一)、采煤管理办公室:⑪负责采煤工作面交接及安装、撤除交接前期的现场检查,当现场具备交接条件时,汇报分管副总和线领导安排交接。
⑫参与采煤工作面的交接。
⑬负责采煤工作面安装(撤除)交接及交接全过程检查并做好记录。
(二)、掘进管理办公室⑪负责掘进单位交接前期的现场有关准备工作,现场具备交接条件时,汇报分管副总及专业领导安排交接。
⑫参与掘进工作面的交接。
⑬负责掘进工作面、综掘安装(撤除)交接及交接全过程检查并做好记录。
⑭掘进施工单位:按照掘进专业要求进行施工,保质保量按时完成所有工程。
5、资产管理办公室⑪参与采掘工作面安装、撤除交接。
⑫负责采煤工作面交接及采煤工作面安装、撤除全过程检查并做好记录。
⑬负责交接过程中对所分管的综机配件、单体支柱、三用阀、铰接顶梁等支护用品的盘点、清查、转账,并将结果上报经营管理部。
⑭负责对综机设备、机电设备、专用工具的质量和数量进行检查验收及交接,并做好记录。
6、机运综合管理办公室⑪参与采掘工作面交接。
⑫参与采煤工作面安装、撤除交接。
综采工作面管理规定(四篇)
方案计划参考范本
综采工作面管理规定(四篇)目录:
综采工作面管理规定一
综采工作面设备管理补充办法二
综采技术管理规范三
轮胎工安全管理规定四
- 1 -
综采工作面管理规定一
为加强综采工作面质量标准化管理,确保综采工作面回采安全,特制定考核办法如下:
1.工作面必须严格按“八条线”、“八完好”标准及有关质量标准化标准执行,否者视其检查情况按合格或不合格论处;
2.综采工作面上下安全出口高度低于1.8米的,按不合格品论处;
3.综采工作面支架吊斜总数达20架或连续5架咬架的,按不合格品论处;
4.综采工作面两巷超前抹帽距离达不到«作业规程»要求的,按不合格品论处;
5.综采工作面(十煤)支架初撑力或工作阻力达不到要求的,责任人按一般“三违”论处;
6.综采工作面因管理不善造成压机头的,责任人按一般“三违”论处;
7.综采工作面因管理不善造成漏顶事故发生的,责任人按轻微“三违”论处;
8.综采工作面因管理不善造成冒顶的,按一般“三违”进行处理;
9.综采工作面因管理不善造成歪架(支架垂直顶板大于±5度)的,按轻伤事故进行处理;
10.综采工作面因管理不善造成倒架的,按重伤事故处理。
其他未尽款项按«芦煤安(2013)1号文»及有关规定执行。
1 / 1。
综采工作面管理规定3篇

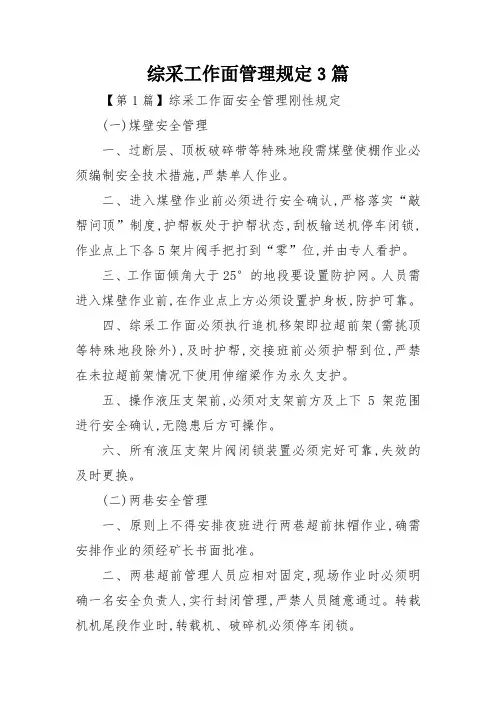

综采工作面管理规定3篇【第1篇】综采工作面安全管理刚性规定(一)煤壁安全管理一、过断层、顶板破碎带等特殊地段需煤壁使棚作业必须编制安全技术措施,严禁单人作业。
二、进入煤壁作业前必须进行安全确认,严格落实“敲帮问顶”制度,护帮板处于护帮状态,刮板输送机停车闭锁,作业点上下各5架片阀手把打到“零”位,并由专人看护。
三、工作面倾角大于25°的地段要设置防护网。
人员需进入煤壁作业前,在作业点上方必须设置护身板,防护可靠。
四、综采工作面必须执行追机移架即拉超前架(需挑顶等特殊地段除外),及时护帮,交接班前必须护帮到位,严禁在未拉超前架情况下使用伸缩梁作为永久支护。
五、操作液压支架前,必须对支架前方及上下5架范围进行安全确认,无隐患后方可操作。
六、所有液压支架片阀闭锁装置必须完好可靠,失效的及时更换。
(二)两巷安全管理一、原则上不得安排夜班进行两巷超前抹帽作业,确需安排作业的须经矿长书面批准。
二、两巷超前管理人员应相对固定,现场作业时必须明确一名安全负责人,实行封闭管理,严禁人员随意通过。
转载机机尾段作业时,转载机、破碎机必须停车闭锁。
三、矿压显现强烈地段、上下出口向外100m范围内,锚杆(索)、u型钢卡缆及工字钢牙壳等应采取防崩措施。
四、端头及超前支架操作前,必须将支架周围杂物清理干净,确认刮板输送机机头位置液压管路连接、顶帮支护完好后方可进行操作。
五、单体液压支柱管理1、单体液压支柱入井前必须棵棵试压并完好。
2、采煤工作面两巷必须备有完好的测压表,单体液压支柱初撑力必须符合规定,初撑力抽检合格率不低于90%。
3、单体液压支柱变形的要及时更换,受侧压影响明显的要及时采取松帮卸压措施,防止支柱折断伤人。
4、单体液压支柱卸载时必须采用专用工具,遇顶板压力、巷帮侧压较大或切顶线位置支柱卸载时需远距离操作。
5、所有单体液压支柱必须采取有效防倒措施,支柱支撑高度超过2.5m时,必须使用双排防倒绳。
6、两巷超前管理需要续接注液枪时,必须从主进液管路直接续接,严禁通过液压支架操作片阀续接。
综采工作面安撤安全定置管理法范文
综采工作面安撤安全定置管理法范文综采工作面是煤矿井下采掘工作的重要区域之一,安全定置管理法是确保综采工作面安全生产的关键措施之一。
本文将以综采工作面安撤安全定置管理法范文为主题,重点讨论综采工作面的安全定置管理措施。
一、规定工作面的边界和通道为了确保综采工作面的安全,首先需要规定工作面的边界和通道。
工作面边界的规定可以根据煤层走向、煤层倾角和采煤机的开采宽度等因素确定。
通道的规定应符合煤矿安全规定,确保矿工在工作面上的通行和疏散。
二、设置安全围护设施在综采工作面上,设置安全围护设施是确保工作面安全的重要措施之一。
安全围护设施包括防撞柱、防撞栏杆、警示标识等。
防撞柱和防撞栏杆的设置应符合相关安全规定,以防止采煤机和其他设备对工作面周边壁脚的碰撞。
三、保持工作面的排水畅通综采工作面在采煤过程中往往会产生大量的地下水。
为了确保工作面的安全,必须保持工作面的排水畅通。
排水通道和排水设备应得到合理的布置和设置,以确保地下水能够及时排出,防止地下水积聚导致工作面的塌陷和水灾事故。
四、加强瓦斯抽放管理综采工作面上往往伴随着瓦斯的产生。
瓦斯是导致煤矿事故的主要因素之一,因此,加强瓦斯抽放管理是保证综采工作面安全的必要措施。
应采取有效的瓦斯抽放措施,保证综采工作面上的瓦斯浓度在安全范围内。
五、加强通风管理通风是综采工作面安全生产的重要保障。
合理的通风系统能够确保工作面上的氧气供应和瓦斯、粉尘的排出,降低事故发生的概率。
因此,加强通风管理是工作面安全定置管理的重要内容之一。
六、提高矿工安全意识在综采工作面上,提高矿工的安全意识是确保工作面安全的关键。
矿工应接受全面的安全培训,了解工作面的安全规定和管理要求。
同时,矿工应严格遵守安全操作规程,加强自我保护意识,做到安全生产无小事,时刻保持警觉。
综采工作面安撤安全定置管理法范文的制定是煤矿安全管理的关键环节,其细化了煤矿安全规定和管理要求,为综采工作面的安全生产提供了指导和保障。
工作面安装撤除规定
------矿业(集团)有限责任公司枣矿集团便字〔2010〕104号关于印发《综采(综放)工作面安装、撤除有关规定(试行)》的通知各有关单位:为进一步加强枣矿集团内外部矿井综采(综放)工作面安装、撤除管理工作,规范安装、撤除工作流程,全面提升安全质量管理水平,制定了《综采(综放)工作面安装、撤除有关规定(试行)》,现印发给你们,望认真贯彻执行。
-------年---月------日-----矿业集团公司总经理办公室 -年-月-日印共印6份综采(综放)工作面安装、撤除有关规定(试行)第一章总则第一条为加强综采(综放)工作面(以下简称“工作面”)安装、撤除管理工作,规范安装、撤除工作流程,实现本质安全,根据《矿山安全法》、《煤矿安全规程》等法律法规及有关规程和技术政策,特制定本规定。
第二条本规定适用于集团公司内外部所有井工生产矿井。
本规定与上级煤矿安全规程、规范、标准等有关工作面安装、撤除的内容不一致的,依照上级规定执行。
第三条生产矿井分管生产的副职是本单位工作面安装、撤除工作的第一责任人,分管副总具体负责工作面安装、撤除的技术管理工作。
第四条生产矿井必须建立健全工作面安装、撤除岗位责任制,工作面安装、撤除管理制度,要明确主管职能部门及相关职能部门的职责范围和管理人员、技术人员的职责、权限,并严格检查考核。
第五条生产矿井必须将工作面安装、撤除工作纳入到矿井质量标准化建设管理,严格检查、考核、验收和奖惩。
第六条生产矿井必须编制年度工作面安装、撤除计划,并根据具体情况及时修订。
每个工作面应当编制设备选型配套方案,并组织实施。
第七条建立健全工作面安装、撤除工程档案,详细记录所有设备规格、数量、产品质量、来源、使用地点、验收人员、下井时间、撤除时间等具体情况(包括工作面生产期间,维修更换的设备、设施等)。
第八条参加工作面安装、撤除的特殊工种人员,必须经过专门培训,并经考试合格,持证上岗。
第九条积极推广应用安全性好、实用性强的小改、小革创新项目,鼓励自主创新,提高工作面安装、撤除工程质量和工作效率。
综采工作面规章制度
综采工作面规章制度第一章总则第一条为了加强综采工作面的管理,保障生产安全,提高工作效率,制定本规章制度。
第二条本规章制度适用于所有参与综采工作面的人员,包括生产人员、管理人员和技术人员等。
第三条综采工作面的管理遵循“安全第一、预防为主、综合治理、绩效导向”的原则。
第四条各级领导要加强对综采工作面的管理,切实履行安全生产的主体责任。
第二章生产管理第五条生产人员要根据生产计划,严格执行作业流程,严格按照作业程序操作。
第六条生产人员要熟悉工作面的地质条件和综采工艺,及时报告异常情况。
第七条在作业过程中,发现安全隐患要立即停止作业,并向上级报告。
第八条生产人员要加强自我保护意识,遵守作业纪律,保障作业安全。
第三章安全管理第九条综采工作面要配备足够的安全设备和应急救援装备,确保安全生产。
第十条对于机械设备和电气设备要定期进行检查维护,确保设备运行安全稳定。
第十一条严格执行“两票制”,确保作业人员在具备条件的情况下才能进行作业。
第十二条加强安全教育培训,提高员工的安全意识和自救能力。
第四章环境管理第十三条综采工作面要采取环保措施,减少粉尘和废水排放,保护环境。
第十四条合理利用矿石资源,降低矿石开采对环境的影响。
第十五条对于废弃物要分类处理,避免对周围环境造成污染。
第五章质量管理第十六条生产过程中要保证产品的质量稳定,确保产品符合相关标准。
第十七条严格执行质量检验制度,确保产品质量达标。
第十八条对于生产过程中出现的质量问题要及时处理,追究相关人员责任。
第六章绩效考核第十九条建立绩效考核制度,对综采工作面的生产效率、安全生产等进行考核。
第二十条根据绩效考核结果,对绩效突出者进行奖励,对表现不佳者进行处罚。
第七章附则第二十一条本规章制度由综采工作面领导小组负责解释。
第二十二条本规章制度自颁布之日起执行,如有不符合情况,可根据实际情况进行调整。
以上是综采工作面规章制度的内容,希望广大员工认真执行,共同促进综采工作面的安全生产和持续发展。
煤矿顶板管理规定(修订)
煤矿顶板管理规定(修订)第一部分矿压观测一、综采工作面矿压观测1、综采队技术员(或指定责任人)每班负责对工作面两巷超前支护20In 范围内单体支柱进行初撑力抽查,均匀抽查不少于10根。
初撑力不低于作业规程规定,并做好抽查记录,对初撑力合格率达不到要求的,必须及时整改。
否则给予单位技术员处罚200元/次。
2、综采队技术员(或指定责任人)每班负责对工作面综采支架每隔10架进行初撑力抽查,两巷超前支护段自移液压支架抽查点不少于两处。
并做好抽查记录,对达不到规定的,必须安排责任人限时整改,未按规定抽查、记录的给予单位技术员按照200元/次处罚。
泵站压力不得低于30Mpa,乳化液配比浓度达3%至5%o否则每发现一次罚单位IoOO元,罚当班泵站司机200元。
3、综采队负责工作面及两巷矿压观测器具的安装、拆卸、保护工作,负责综采计算机监测系统的维护工作。
矿压器具、通信线路被损坏的,损坏单位按原价的2倍进行赔偿,视情节轻重对责任人、跟班队长、技术员、队长分别罚款200~1000元。
4、综采队每天负责对安装在两巷超前支护段的矿用数字压力计(编号管理)同步向外前移,不得跳跃前移。
否则罚当班跟班队长、技术员200元/次。
5、矿压业务员每隔3~5天负责对两巷超前支护段、切眼支柱和工作面支架初撑力进行动态检查和监控,抽查点数不得低于上述1、2项相应规定,发现初撑力不符合规定的,罚单位500元/根,责任人、当班跟班队长、单位负责人100元/根。
6、矿压业务员负责定期采集工作面矿压数据,监控综采计算机监测系统,根据矿压数据,及时对工作面进行来压预报,并经部门领导、分管矿领导审核后送发至相关单位,以便及时采取针对性措施。
7、工作面初次来压前矿压人员应及时编制工作面矿压观测计划,工作面回采结束后应及时进行该工作面的矿压观测总结。
二、顶板离层观测(一)顶板离层仪安装1、煤巷掘进工作面顶板完整时顶板离层仪安装间距为50至70米,顶板破碎时为30至50米。
综采工作面回撤、拆除安全技术措施
综采工作面回撤、拆除安全技术措施引言综采工作面回撤和拆除是煤矿井下作业中非常重要的环节,同时也是最具挑战性和风险的环节之一。
在这个过程中,必须采取一系列有效的安全技术措施,以确保工作人员和设备的安全。
本文将介绍综采工作面回撤和拆除的安全技术措施,并分析其重要性和实施方法。
综采工作面回撤安全技术措施1.工作面回撤前的准备在回撤工作面之前,必须进行详细的安全检查和准备工作。
这包括对设备、通风系统、水系统等的检查和维护,以确保它们正常运行。
此外,必须制定详细的回撤计划,并告知所有相关人员,并确保他们理解和遵守相关安全规定。
2.工作面支护和加固工作面回撤过程中,必须对煤矿工作面进行支护和加固,以防止岩体崩塌和顶板坍塌。
常见的支护方式包括锚杆支护、钢架支护等。
此外,还需要进行定期检查和维护,以确保支护结构的稳固性。
3.通风系统的调整和管理回撤工作面时,通风系统的调整和管理至关重要。
务必确保回撤过程中的风量和风速符合安全要求,以保持工作面的合理通风和气体排放。
此外,必须定期监测和检查通风系统的运行情况,及时修复和更换损坏的设备。
4.水系统的管理水是煤矿开采过程中不可避免的问题,回撤工作面时必须管理好水系统。
确保排水系统畅通,及时排除工作面积水和涌水,以保持工作面的干燥和安全。
此外,还要及时修复和更换损坏的排水设备,以确保其稳定运行。
综采工作面拆除安全技术措施1.拆除前的准备工作在进行综采工作面拆除之前,必须进行详细的准备工作。
这包括对拆除区域的检查和评估,确定拆除的顺序和方法,制定详细的拆除计划,并告知所有相关人员。
此外,必须采取措施,确保拆除过程中不对周围的设备和结构造成损坏。
2.安全防护措施的采取拆除工作中,必须采取一系列安全防护措施,以防止人员和设备受到伤害。
这包括佩戴个人防护装备,设置警示标志和隔离设施,确保人员不进入拆除区域。
此外,还可以采用遥控和自动化技术,减少人员直接参与拆除工作,降低人员伤亡的风险。
综采工作面初采、初放及末采管理规定
综采工作面初采、初放及末采管理规定综采工作面工作面初采、初放及末采管理规定为规范末采期间作业人员操作行为,确保安全、合理回采。
特制定本规定:一、开采方案:工作面推进至距停采线10米时,拆除SGB620/40型后部煤溜,停止回收部分支架后部煤,采煤队先按照由外往里顺序加固3401运输顺槽2、3401运料绕道、3401运输顺槽3、3401运输顺槽4、3401回风顺槽1、3401回风顺槽2,然后,经安全科组织相关科室联合检查无安全隐患后开始回采作业,采高要控制在2.3-2.4m,回采过程铺金属顶网,网和网之间采用10号铁丝搭接10cm,环环相连,一扣三扭。
采至距运料绕道10米处停止回采。
二、安全技术措施:1、所有作业人员都要熟悉末采期间各种注意事项和避灾线路。
2、工作面必须设置专职的安全员、瓦斯员进行现场监管,安全员要把好当班的安全关,并负责观察顶板情况和严格监督措施的实施;瓦斯员必须严格按规定检测工作面及回风上隅角等各地点的瓦斯浓度和CO2浓度,一旦超限,必须立即停止作业,撤出所有人员。
3、末采期间,必须加强工作面工程质量管理及现场管理,确保工作面“三直两平”,上下出口畅通,调整好工作面支架的支护状态,确保工作面支架初撑力不小于25.2MPa;压力大时,要在支架下增打液压柱加强支护。
提高支架的切顶支护效果和两顺槽的切顶支护质量,确保工作面采空区顶板充分垮落,减小工作面前方煤体的集中支承压力,采空区悬顶面积大于2m×5m时,必须强制放顶。
4、末采期间,现场必须严格执行“先支后回,先支后拆”的支护原则,严禁空顶作业。
严格执行现场安全确认制度(即每班作业前由跟班队长、班组长、安全员、瓦斯员和现场作业人员,进行集体安全确认,确认安全并签字后方可组织生产)和工作面支护质量四人联合鉴定制度。
5、联网工联网时必须站在支护齐全可靠的地点作业,割煤后及时移溜移架,并及时护帮。
6、末采期间,要合理组织进行生产,不得超强度作业。
采掘工作面顶板管理制度(5篇)
采掘工作面顶板管理制度一、总则1、为进一步加强顶板管理工作,杜绝顶板事故的发生,满足安全生产的需要,依据《煤矿安全规程》、《操作规程》及公司有关要求,特制定本制度。
2、井下采掘工作面和拆除、安装工作面及在用巷道都必须严格按照本制度,做好顶板管理工作。
二、职能界定1、技术部负责巷道支护设计及技术管理工作,负责采掘工作面地质构造的预测预报、顶板岩性分析工作。
结合我矿实际,指导施工单位作业规程、技术措施的编制工作,协调解决执行中的支护问题。
2、安全监察部负责监督检查顶板管理措施的贯彻执行,并组织各业务部门定期进行检查,对顶板事故进行分析和责任认定。
3、施工单位负责施工范围内的顶板巡查、管理工作。
三、一般规定1、技术部在巷道支护设计时可采用工程类比法。
首先根据相邻巷道的情况、巷道的断面以及服务时间等进行初步设计,然后根据初步设计进行施工。
在施工中观测巷道的变形情况、进行巷道的围岩稳定性分类、探测巷道顶板的分层情况等,根据观测情况对初步设计及时进行修改。
2、加强采、掘工作面地质构造区域的顶板监测和管理。
施工单位要及时制定预防顶板事故方案及相关措施,安全监察部负责检查落实执行情况。
3、安全监察部每月组织两次对井下所有巷道、采掘工作面顶板管理、工程质量安全大检查,对检查过程中查出的隐患进行考核、通报,并要求相关单位限期整改。
4、各采掘队队长是采掘工作面顶板管理第一责任者。
跟班班长、安监员负责本班顶板管理方面的安全隐患排查,发现顶板事故隐患,必须立即采取相应措施,预防事态扩大;出现顶板事故预兆时,要及时发出预警信号,及时向调度指挥中心、本单位负责人汇报,并组织现场人员撤离。
5、各采掘工作面要配备足够数量的备用料,以备应急之用。
6、对主要回风巷道支护情况的检查必须两人以上,并且事先联系好通风部门,由瓦检员陪同。
四、掘进工作面顶板管理1、巷道遇断层、陷落柱等地质构造及巷道开窝、切眼刷大、巷修、处理较大范围的冒顶以及其它特殊情况时,必须制定专项安全技术措施,并严格检查监督执行情况。
煤业采掘工作面顶板管理制度
煤业采掘工作面顶板管理制度第一章总则第一条为进一步加强采掘工作面顶板管理工作,杜绝顶板事故的发生,满足安全生产的需要,依据《煤矿安全规程》、《操作规程》及公司有关要求,特制定本制度。
第二条井下采掘工作面和拆除、安装工作面及在用巷道都必须严格按照本制度,做好顶板管理工作。
第二条本制度适用于公司所属煤业矿井的采掘工作面顶板管理工作。
第三条本制度所称顶板管理是指对采掘工作面顶板进行预测预报、支护设计、施工管理、验收评价等工作,确保顶板安全稳定的全过程。
第四条公司所属煤业矿井应建立健全顶板管理制度,明确各部门和岗位的职责,制定具体的管理措施,并严格执行。
第五条公司所属煤业矿井应加强顶板管理人员的培训,提高顶板管理水平,确保顶板安全。
第六条公司所属煤业矿井应定期对顶板管理工作进行检查,对存在的问题进行整改,确保顶板安全。
第二章职能界定第七条技术部负责巷道支护设计及技术管理工作,负责采掘工作面地质构造的预测预报、顶板岩性分析工作。
结合我矿实际,指导施工单位作业规程、技术措施的编制工作,协调解决执行中的支护问题。
第八条安全监察部负责监督检查顶板管理措施的贯彻执行,并组织各业务部门定期进行检查,对顶板事故进行分析和责任认定。
第九条施工单位负责施工范围内的顶板巡查、管理工作。
第三章支护设计第十条技术部在巷道支护设计时应充分考虑地质条件、围岩稳定性、使用设备等因素,合理选择支护形式和参数。
第十一条支护设计应包括支护形式、材料、参数、施工工艺等内容,并应经过技术部审核批准。
第十二条支护设计应根据施工过程中的实际情况进行调整,确保支护效果。
第四章施工管理第十三条施工单位应按照支护设计进行施工,确保支护质量。
第十四条施工单位应建立健全顶板巡查制度,定期对顶板进行检查,发现问题及时处理。
第十五条施工单位应建立健全顶板事故应急预案,提高应对顶板事故的能力。
第五章验收评价第十六条巷道施工完毕后,应组织验收,验收合格后方准设备撤除。
综采工作面顶板管理专项措施
:为了贯彻落实“安全第一,预防为主"安全生产方针,进一步加强综采工作面的顶板管理工作,规范现场管理,提高工程质量和技术管理水平,杜绝顶板事故的发生,实现我队安全生产形势持续稳定发展,根据矿有关规定,结合我队的实际情况,特编写顶板管理专项措施如下:1、技术员和跟班验收员要做好周期来压预测和矿压观测记录等工作。
2、工作面顶板初次、周期来压时,工作面支架初撑力不低于24Mpa,回风巷、运输巷及端头支护所有单体支柱初撑力不低于12Mpa。
3、初次、周期来压期间,必须加强观察工作面中部支架、两端头支柱的初撑力及支架状态,确保整体支护强度,预防冒顶.4、加强运输巷、回风巷顶板离层仪的观测,发现问题及时采取有效的措施进行处理。
5、超前支护 20m 内浮现片帮大或者顶板破碎时,应及时打点柱支护,必要时加密棚梁打柱支护,超前支护以外应及时补打锚杆支护.6、当工作面局部地段片帮超过 0。
6m 时,可超前采煤机移架及时支护顶板;在顶板破碎的地段,为了有效地防止顶板冒落、控制煤壁片帮,要带压移架。
7、必须保证泵站压力达到 31。
5MP,支架初撑达到额定值的 80%以上。
8、保证支架各供、回液管路完好无破损,严禁浮现“跑、冒、滴、漏”或者“阀组串液”等现象。
9、初次放顶、周期来压期间必须严格控制采高 ,采高不超过1.70m。
10、必须保证支架支撑立柱各安全阀完好,不泄压不窜液,且安全阀工作阻力与支架工作阻力相匹配。
11、割煤与移架工作必须配合作业,当拉架速度跟不上割煤速度时,必须停机等待,避免长期大面积空顶。
12、初次放顶、周期来压期间,移架工作必须由单人作业。
严禁多架同时前移,而浮现大面积空顶。
13、移架后必须将支架升紧,且顶梁与顶板接触后,必须给支架持续送液 3-5 秒,从而保证支撑有力.14、端头工每班支、回柱前,必须先进行敲帮问顶,如有离层、片帮,及时进行处理,并认真清理好退路,确认安全可靠后,方可作业。
综采工作面安全管理刚性规定(四篇)
综采工作面安全管理刚性规定综采工作面安全管理是煤矿生产中非常重要的环节。
为了保证综采工作面的安全和高效运行,需要制定一系列的刚性规定。
本文将从综采工作面安全管理的原则、目标、措施、责任等方面进行详细阐述,并提出相应的建议。
一、安全管理原则1. 安全第一:将安全放在首位,做到安全意识贯穿于综采工作面的各个环节。
要求所有从业人员都要牢记生产安全使命,时刻保持高度警觉,确保安全生产。
2. 综合管理:要做好综采工作面的安全管理,需要各个部门之间紧密合作,形成科学、高效的管理机制。
各个部门要积极沟通协调,共同制定安全管理措施。
3. 风险防控:要强调预防为主,将风险隐患的排查与治理工作贯穿于综采工作面的日常管理中。
要建立健全风险评估制度,对每项工作进行风险评估,并针对评估结果制定相应的安全措施。
二、安全管理目标1. 保障人身安全:确保所有从业人员的生命安全是综采工作面安全管理的首要目标。
要对从业人员进行安全教育和培训,提高他们的安全意识和自我保护能力。
2. 预防事故发生:通过制定合理的安全规章制度,加强工作面的巡查和监督,及时发现和处理各类安全隐患,防止事故的发生。
3. 提高生产效率:在保证安全的前提下,提高综采工作面的生产效率。
通过合理组织生产,提高设备的利用率,优化工作流程,实现安全与生产效益的双赢。
三、安全管理措施1. 安全培训:对所有从业人员进行必要的安全培训,包括安全操作规程、事故应急处理等方面的培训。
要定期组织演练,提高从业人员的应急处理能力。
2. 安全巡查:建立定期巡查制度,对综采工作面进行全面的安全巡查,发现问题及时整改。
要注重巡查记录的整理与分析,总结问题的发生原因,制定改进措施。
3. 安全设备:保证综采工作面的安全设备完好可用。
对所有安全设备进行定期检修和维护,并建立设备管理档案,确保设备的有效使用寿命。
4. 安全奖惩机制:建立健全的安全奖惩机制,鼓励从业人员遵守安全规章制度,并对安全意识薄弱、违反安全规定的行为进行处罚。
煤矿综采工作面管理制度
第一章总则第一条为加强煤矿综采工作面的管理,确保安全生产,提高工作效率,保障矿工生命财产安全,根据《中华人民共和国安全生产法》、《煤矿安全规程》等相关法律法规,结合本矿实际情况,特制定本制度。
第二条本制度适用于本矿所有综采工作面及其相关作业人员。
第三条综采工作面管理应遵循“安全第一、预防为主、综合治理”的方针,坚持“以人为本、科技兴矿”的原则,确保工作面安全生产。
第二章组织机构与职责第四条成立综采工作面管理领导小组,负责全面领导和协调综采工作面的管理工作。
第五条综采工作面管理领导小组下设办公室,负责日常工作。
第六条综采工作面管理领导小组职责:1. 制定和修订综采工作面管理制度;2. 组织开展安全生产大检查,及时发现和消除安全隐患;3. 负责综采工作面的安全生产培训、考核工作;4. 协调解决综采工作面安全生产中的重大问题;5. 负责综采工作面安全生产的奖惩工作。
第七条综采工作面办公室职责:1. 负责综采工作面安全生产的日常管理;2. 编制综采工作面安全生产计划;3. 组织开展安全生产培训、考核工作;4. 收集、整理、上报综采工作面安全生产信息;5. 负责综采工作面安全生产资料的归档管理。
第三章工作面布置与设计第八条综采工作面布置应充分考虑地质条件、煤层赋存、采掘设备性能等因素,确保工作面布置合理、安全。
第九条综采工作面设计应遵循以下原则:1. 安全可靠,符合《煤矿安全规程》要求;2. 技术先进,提高生产效率;3. 经济合理,降低生产成本;4. 环保节能,减少对环境的影响。
第十条工作面设计应包括以下内容:1. 工作面平面布置图;2. 工作面剖面图;3. 采掘工艺流程;4. 设备选型及布置;5. 通风系统设计;6. 安全防护设施设计;7. 环境保护措施。
第四章安全生产管理第十一条严格执行《煤矿安全规程》,确保综采工作面安全生产。
第十二条定期对综采工作面进行安全检查,及时发现和消除安全隐患。
第十三条加强对综采工作面设备的维护保养,确保设备安全运行。
综采工作面拆除安装综合项目工程管理详细规定
综采工作面拆除安装工程管理要求一、总则(一)为实现综采工作面拆除安装施工“安全、有序、高效”工作目标, 特制订本要求。
(二)集团企业范围内全部综采工作面拆除和安装工程, 和负担(承揽)拆安施工全部生产准备队组、拆安企业和外委拆安队伍, 必需严格实施本要求。
(三)总调度室负责本部各矿拆安工程协调、管理和考评工作;各煤炭管理企业、南煤集团调度室负责所辖各矿拆安工程协调、管理和考评工作。
(四)安监局、生产技术部、机电动力部、通风部、机电设备管理中心、地质测量部等部门及各煤炭管理企业(含南煤集团)相关业务管理部门依据职责范围和业务分工, 对拆安施工行使对应管理职权。
(五)集团企业和各煤炭管理企业对内部拆安企业、外委拆安工程施工质量、工程工期、安全管理和施工过程进行全方面监督和管理。
(六)各煤炭管理企业、**集团必需参考本要求, 结合实际情况制订拆安工程管理要求。
二、部门职责(一)总调度室1. 协调、处理拆安施工中碰到各类挡手问题。
2.牵头组织相关专业部室对拆安施工现场管理进行动态检验, 督促相关单位对发觉问题和隐患进行闭合处理。
3. 依据要求核定拆安工程工期,并提前下达施工任务书, 明确拆安工程分阶段工期和进度要求。
4. 牵头组织对影响施工事故(事件)进行分析;并对未按计划施工和超期完工拆安工程进行考评和通报。
5.牵头组织相关部门每个月对本部各矿、南煤集团和各煤炭管理企业采煤工作面衔接进行摸底, 具体掌握采煤队衔接(迁居)时间、衔接面(井巷)准备、拆安施工计划、配套设备调拨和初(末)采等情况。
6.负责对拆安工程包含采煤设备(配件)安全回收和检修质量进行监管。
同时, 负责牵头组织对拆安过程设备(配件)损坏和检修质量事故分析和问责。
(三)生产技术部1. 负责分管业务范围内安全技术管理要求制订。
2. 负责对施工现场巷道规格、工程质量、顶板支护、井巷运输等步骤进行监督和检验。
3. 负责拆安施工新技术、新工艺、新材料、新装备研究、审批、应用和推广。
强化综采综掘工作面设备现场管理的规定
强化综采综掘工作面设备现场管理的规定1、严格执行经机字[2011]96号《关于加强机电检修工作的规定》及经机字[2011]580号《关于集团公司综采、综掘设备订单检修管理规定的通知(试行)》。
(1)加强矿井“五检制”工作,并做好检修记录,任何人不得擅自取消、缩短检修时间和内容。
如遇特殊情况需要变更时,必须经矿井机电负责人同意。
“五检制”的班检时间不少于1小时,日检时间不少于6小时,旬检时间不少于6小时,月检时间不少于24小时。
(2)各矿每月月检前,必须由矿机电矿长组织召开机电设备检修工作会,认真制定并严格执行检修计划、项目和检修期间的安全措施、技术措施。
2、严格执行经机字[2011]865号《关于加强综采工作面转载机封闭式管理的规定》。
(1)工作面转载机安有破碎机时,必须有安全防护装置。
(2)刮板输送机、转载机运行过程中严禁人员跨越。
(3)处理运输机上大块煤矸石及清理三角区煤时必须停止和闭锁运输机和转载机。
(4)为防止人员掉入转载机造成伤亡事故,要求在运输机机头处装设能停止转载机、破碎机的紧急停止按钮;在转载机尾挡板内侧,有能停止转载机、破碎机的拉线开关;在破碎机入口前安装红外保护装置。
并应保证按钮、开关和保护装置的灵敏可靠。
(5)在转载机上架设行人过桥。
(6)运输机司机必须经过培训上岗。
司机在运输机、转载机和破碎机运转期间不得离开工作岗位。
(7)综采工作面验收出现运输机头处没有装设停止转载机、破碎机的紧急停止按钮;在转载机尾挡板内侧未装设能停止转载机、破碎机的拉线开关及红外保护装置失效的,该综采工作面不能通过验收。
3、综采综掘工作面生产期间,必须严格按照经机字[2010]928号《煤矿集团公司综采综掘主要设备性能测评工作的规定(试行)》的相关要求对设备进行定期测评,发现问题及时整改。
4、严格执行晋煤办信发[2010]1743号《煤炭工业厅煤矿井下通信联络系统使用与管理规范(试行) 》有关规定:掘进工作面端头30米-50米范围内,应安设电话;采煤工作面距两端10米-20米范围内,应分别装设电话;采掘工作面的顺槽长度大于1000米时,在顺槽中部应安设电话。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
集政〔2013〕201号
印发《关于加强综采工作面安装拆除管理的
相关规定》的通知
各矿、项目部,安装工程分公司:
《关于加强综采工作面安装拆除管理的相关规定》业经6月18日总经理办公会审议通过,现印发给你们,请认真遵照执行。
2013年6月20日
关于加强综采工作面安装拆除管理的
相关规定
为进一步强化综采工作面安装、拆除安全管理,给综采工作面安装、拆除安全高效施工创造良好条件,特制定本管理规定。
一、综采工作面安装、拆除位置确定
工作面开切眼、收作位置应避开地质构造及应力集中区。
停采收作位置应避开周期来压断裂步距,尤其是坚硬顶板避免其断裂位置处于液压支架上方。
收作线以外应留有足够的封闭墙施工位置。
二、组装、解体硐室施工要求
(一)原则上液压支架组装、解体硐室选择在井下大巷处,特殊情况下可设在工作面两巷。
硐室应选择在围岩岩性较好处,要求底板平整,轨道不得有坡度,支护牢固。
(二)组装(解体)点的高度、宽度、长度和起吊点布置及生根点方式由安装工程分公司提供图纸,矿负责按图纸施工,安装工程分公司验收。
(三)在硐室内根据支架架型、巷道等现场情况确定组装(解体)点数量,相邻组装点间距不得小于20m,布置双股轨道车场,并保留足够的安全间隙。
(四)特殊地点的硐室由生产部组织矿、安装工程分公司现
场确定。
三、运输系统要求
(一)轨道
1.运送ZZ9200/24/50型以上整架液压支架铺设轨道选用38kg/m,其它选用30kg/m。
2. 弯道曲率半径必须满足运输最长件的要求,弯道处加装护轨装置。
(二)运输线路
工作面两巷运输线路的宽度、高度必须满足运输最大件的要求,留有足够的安全间隙。
(三)绞车布置
安装工程分公司确定绞车安装位置、硐室尺寸、牵引力等参数,矿负责施工并按要求提供绞车,绞车基础不高于底板200mm。
四、综采工作面切眼刷扩要求
1. 切眼内必须使用矿用11#工字钢平行于工作面煤壁架设挑棚,原则上跨度小于7m的不少于3排,7m以上的架设4排。
顶板破碎处、两端头顶板暴露面积大的地点必须加强支护,支护方式在施工措施中明确规定。
2. 切眼净宽度≥支架对角斜长+500mm;有效高度≥最低架高(或打运最大件高)+平车高+300mm。
3. 切眼底板要求平整,凹凸不超过200mm以上。
4. 煤机窝尺寸:长度≥煤机长(含滚筒)+5000mm,宽度
≥2000mm,高度为切眼净高。
五、收作及刷扩要求
(一)工作面必须跟顶板收作,控制采高,液压支架活柱伸出量不小于800mm并保持完好状态。
(二)4m以下架型联网使用不小于10#镀锌铁丝金属网,双层铺设,其它使用不小于8#镀锌铁丝金属网,双层铺设,网扣间距不大于200 mm;联绳使用不小于Ф21.5mm(7′)钢丝绳,两端生根牢固(固定在两巷锚网梁上),中间接头牢固可靠,绳间距不超过600mm。
在满足第一根钢丝绳落至底板,最后一根钢丝绳进入支架顶梁上方(距顶梁前端不超过600mm)方可进行刷面。
(三)加强工作面端头顶板管理,在两端头三架顶梁上顺山铺设矿用11#工字钢,里端进入第三架顶梁上方500mm以上,外端露出第一架架边不小于500mm,并使用单体支撑。
工字钢间距600mm。
(四)工作面通道宽度、高度,上下端头严格按措施要求施工。
刷扩净宽度≥支架最大长度/2+300mm,有效高度≥设备装车最大高度+300mm(刮板输送机溜槽下沿与通道底板保持一平)。
六、移交规定
综采工作面安装、拆除前期准备工作完毕后,由矿和安装工程分公司现场检查验收,具备安装、拆除条件后办理移交手续。
如不具备移交条件,导致工作面不能按期完成安装、拆除任务,影响生产或出现安全隐患,责任由矿承担;集团公司生产部负责对安装工程分公司安装、拆除工期进行考核,在规定期限内不能完成安装、拆除任务,影响生产或出现安全隐患,责任由安装工程分公司承担。
七、其它
(一)特殊工作面安装、拆除方案由生产部组织矿、安装工程分公司制定。
(二)液压支架立柱及架间管路二次保护设施由安装工程分公司负责同步安装。
(三)积极实施综采工作面拆、装机械化,推广使用安装叉车、多功能机械手、拆装平台等设备。
