临时码头施工方案(精)

合集下载

临时码头施工方案交底

临时码头施工方案交底

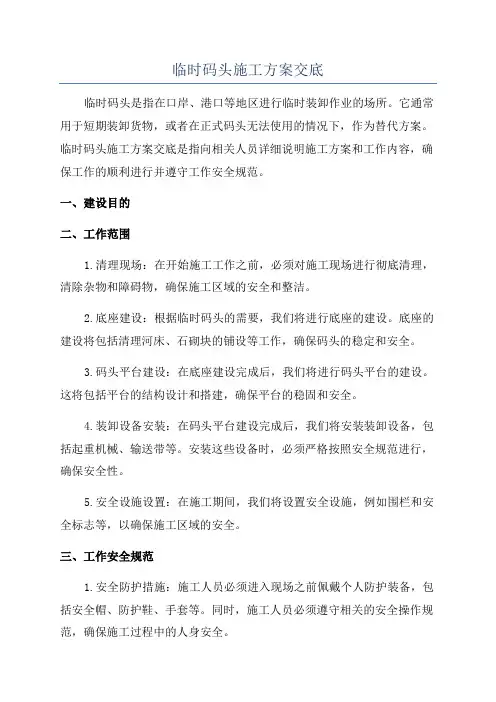

临时码头施工方案交底临时码头是指在口岸、港口等地区进行临时装卸作业的场所。

它通常用于短期装卸货物,或者在正式码头无法使用的情况下,作为替代方案。

临时码头施工方案交底是指向相关人员详细说明施工方案和工作内容,确保工作的顺利进行并遵守工作安全规范。

一、建设目的二、工作范围1.清理现场:在开始施工工作之前,必须对施工现场进行彻底清理,清除杂物和障碍物,确保施工区域的安全和整洁。

2.底座建设:根据临时码头的需要,我们将进行底座的建设。

底座的建设将包括清理河床、石砌块的铺设等工作,确保码头的稳定和安全。

3.码头平台建设:在底座建设完成后,我们将进行码头平台的建设。

这将包括平台的结构设计和搭建,确保平台的稳固和安全。

4.装卸设备安装:在码头平台建设完成后,我们将安装装卸设备,包括起重机械、输送带等。

安装这些设备时,必须严格按照安全规范进行,确保安全性。

5.安全设施设置:在施工期间,我们将设置安全设施,例如围栏和安全标志等,以确保施工区域的安全。

三、工作安全规范1.安全防护措施:施工人员必须进入现场之前佩戴个人防护装备,包括安全帽、防护鞋、手套等。

同时,施工人员必须遵守相关的安全操作规范,确保施工过程中的人身安全。

2.防火措施:在码头施工过程中,必须采取防火措施,包括禁止吸烟、使用易燃材料等。

如有发生火灾的情况,施工人员应立即报警,并采取适当的灭火措施。

3.紧急预案:在施工现场,必须制定紧急预案,包括人员疏散、急救等措施。

所有施工人员都必须熟悉紧急预案,并知道如何使用紧急设备。

4.施工区域隔离:在施工期间,必须用围栏等措施将施工区域与非施工区域隔离开来,以防止外部人员进入施工区域,从而减少人身伤害的风险。

5.质量控制:在施工过程中,必须严格执行相关的质量控制规范,确保施工工作的质量。

所有施工人员必须定期检查和维护施工设备,确保设备的正常运行。

四、施工任务分工1.现场施工人员:负责清理现场、底座建设和码头平台建设等工作。

渡运码头工程施工方案

渡运码头工程施工方案

一、工程概况本项目位于XX地区,建设1个渡运旅游主点(龙滩码头)和3个渡运旅游辅点(阳峪、温坪、滴水码头),总投资约316万元。

项目计划工期为XX个月。

二、施工组织机构1. 成立项目经理部,负责整个工程的施工组织和管理。

2. 项目经理部下设工程部、技术部、物资部、财务部、安全部等职能部门。

3. 各部门职责明确,相互配合,确保工程顺利进行。

三、施工方案1. 施工准备(1)场地平整:对施工场地进行平整,清除障碍物,确保施工顺利进行。

(2)临时设施建设:搭建临时办公室、宿舍、食堂等设施,满足施工人员生活需求。

(3)材料设备准备:提前采购施工所需的材料、设备,确保工程进度。

2. 施工工艺(1)基础施工:采用桩基础,桩径为Φ800mm,桩长根据地质情况确定。

(2)承台施工:承台采用C30混凝土,尺寸为长×宽×高=8m×6m×1.5m。

(3)墩身施工:墩身采用C30混凝土,分为上下两部分,上部尺寸为长×宽×高=8m×6m×3m,下部尺寸为长×宽×高=8m×6m×4m。

(4)码头面施工:码头面采用C35混凝土,厚度为0.3m。

(5)防波堤施工:防波堤采用C20混凝土,高度为2m,长度根据实际情况确定。

3. 施工顺序(1)基础施工:桩基础施工→承台施工→墩身施工。

(2)码头面施工:墩身施工完成后,进行码头面施工。

(3)防波堤施工:码头面施工完成后,进行防波堤施工。

4. 施工质量保证措施(1)严格执行国家及行业相关规范、标准。

(2)加强原材料、半成品、成品的质量检验。

(3)加强施工过程中的质量监控,确保工程质量。

(4)建立健全质量管理体系,定期进行质量检查。

5. 安全施工措施(1)加强施工现场安全管理,确保施工人员安全。

(2)做好施工现场的消防、用电、防暑降温等工作。

(3)严格执行施工现场的安全操作规程。

码头施工方案范文

码头施工方案范文

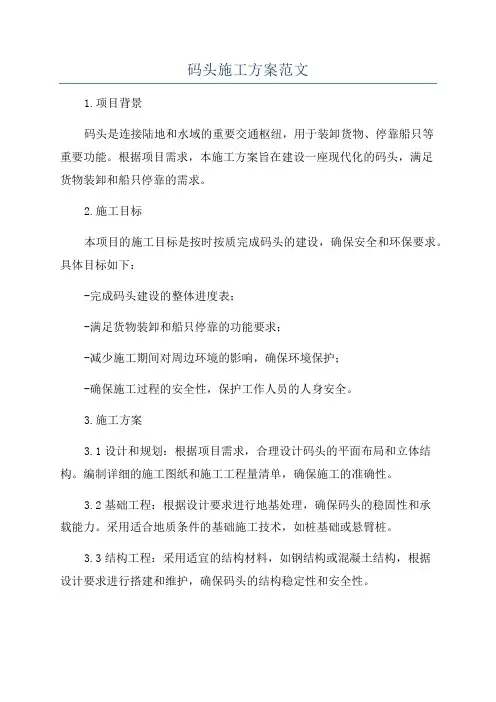

码头施工方案范文1.项目背景码头是连接陆地和水域的重要交通枢纽,用于装卸货物、停靠船只等重要功能。

根据项目需求,本施工方案旨在建设一座现代化的码头,满足货物装卸和船只停靠的需求。

2.施工目标本项目的施工目标是按时按质完成码头的建设,确保安全和环保要求。

具体目标如下:-完成码头建设的整体进度表;-满足货物装卸和船只停靠的功能要求;-减少施工期间对周边环境的影响,确保环境保护;-确保施工过程的安全性,保护工作人员的人身安全。

3.施工方案3.1设计和规划:根据项目需求,合理设计码头的平面布局和立体结构。

编制详细的施工图纸和施工工程量清单,确保施工的准确性。

3.2基础工程:根据设计要求进行地基处理,确保码头的稳固性和承载能力。

采用适合地质条件的基础施工技术,如桩基础或悬臂桩。

3.3结构工程:采用适宜的结构材料,如钢结构或混凝土结构,根据设计要求进行搭建和维护,确保码头的结构稳定性和安全性。

3.4装备采购:根据项目需求,采购适当的装备和机械设备,如起重机、挖掘机等,以提高施工效率和质量。

3.5物资采购:采购符合标准的建筑材料,如水泥、钢筋等,并确保材料的质量和数量满足建设需求。

3.6上岸设备:购置合适的装卸设备和仓储设备,如起重机、堆高机等,以提高货物装卸效率。

3.7安全措施:制定详细的安全工作计划,并设置必要的安全设施,如防护网、警示标识等,确保施工过程的安全性。

3.8环境保护:采取合适的环境保护措施,减少施工对周边环境的污染。

如控制扬尘、噪音和水污染等。

4.项目进度安排本项目的工期为12个月,主要分为以下几个阶段:-设计和规划阶段:1个月;-基础工程施工阶段:2个月;-结构工程施工阶段:4个月;-装备和物资采购阶段:2个月;-上岸设备安装阶段:1个月;-安全措施和环境保护阶段:1个月;-竣工和验收阶段:1个月。

5.资金和资源需求本项目的资金和资源需求主要包括人员、设备、物资和资金。

具体需求如下:-项目经理和工程师:2人;-施工人员:50人;-装备和机械设备:包括挖掘机、起重机等;-建筑材料和物资:如钢筋、水泥等;-资金预算:根据详细的工程量清单和项目经验预估。

临时浮码头施工方案

临时浮码头施工方案

临时浮码头施工方案1. 引言在海洋工程建设中,临时浮码头是一种常用设施,用于临时停靠和装卸货物。

本文档旨在提供一份临时浮码头施工方案,以指导工作人员在实施施工过程中的操作步骤和安全注意事项。

2. 施工前准备在正式施工之前,需要进行一系列准备工作。

下面列出了几个关键步骤:2.1 测量与设计在开始施工之前,需要进行测量与设计工作。

首先,根据实际需求确定浮码头的规模和形状,并进行设计。

在设计过程中需要考虑到以下几个方面:•浮码头的承载能力•浮码头的稳定性•浮码头的使用寿命•浮码头的适应性2.2 材料准备接下来,需要准备施工所需的材料。

这些材料可能包括木材、钢材、建筑胶等。

根据设计要求,选择适当的材料,并确保材料的数量充足。

2.3 设备准备除了材料准备之外,还需要准备施工所需的设备。

这些设备可能包括吊车、挖掘机、钢筋剪切机等。

根据需要,租赁或购买适当的设备,并确保设备的正常运行。

3. 施工步骤在完成前期准备工作后,可以开始进行临时浮码头的施工。

下面按照一般的施工顺序,列出了施工步骤:3.1 地基处理在施工过程中,首先需要对地面进行处理。

根据设计要求,可以进行挖掘、填充或加固工作。

确保地基的平整度和稳定性。

3.2 桩基施工在地基处理完成后,可以开始进行桩基的施工。

根据设计要求,选择合适的桩基类型,并进行施工。

将桩基打入地面,确保桩基的稳固性。

3.3 承台建设在完成桩基施工之后,可以开始进行承台的建设。

根据设计要求,选择合适的承台结构,并进行施工。

确保承台的稳定性和承载能力。

3.4 浮箱安装在承台建设完成后,可以开始进行浮箱的安装。

根据设计要求,将浮箱安装在承台上。

确保浮箱与承台的连接牢固,并进行必要的调整。

3.5 桥面搭设在浮箱安装完成之后,可以进行桥面的搭设。

根据设计要求,选择合适的桥面结构,并进行搭设。

确保桥面的平整度和稳定性。

3.6 边界标示在完成桥面搭设之后,可以进行边界标示工作。

根据设计要求,设置合适的边界标识,并确保标示的清晰可见。

临时码头施工方案(精)

临时码头施工方案(精)

临时码头施工方案1.码头的概况***临时码头是****第一标段水抛石专用码头,考虑工程进度,减少陆上推填的压力结合实际情况节省工程附属设施的投资,采用10*6*3钢筋笼结构,主要框架由80*6000*3镀锌管及12燥钢构成,中间由20钢筋进行加密,对槽钢与槽钢及槽钢与镀锌管的连接处都进行加强焊接.本临时码头从结构上看是结合重力式及板桩式两者所长,一是利用钢筋笼内的石料的自重来达到自身的稳定,二是增加锚定系统来提高其抗倾能力。

***临时码头地质情况据23日潜水员现场探摸反映,码头前沿位置为80cm淤泥,由于原来已推填的堤心石有7-8米高,按坡比1:1,推算在淤泥面上至少也有7-8米的堤心石散落在上,对钢筋笼的安装形成了很大的影响。

施工现场没有水电设施,所有的材料均在项目部进行加工后在现场焊接,再加上交通不便,对施工进度造成一定的影响。

2.钢筋笼的吊装及拉杆的安装由于钢筋笼的安装离目前的堤头的位置较远,达12m左右,一般吊机无法达此要求,故使用50吨汽车吊,附汽车吊挖掘机的、机械参数。

安装程序:在现场由50吊利用四点吊(钢筋笼的前沿面)将钢筋笼移至右侧的堤边,注意吊起过程中受力平恒,慢车操作。

然后吊机就位,固定好位置,后边由挖掘机帮助稳定,以防倾倒。

就位后还是利用四点吊将钢筋笼按设计方位吊起,按四十五度进行横移,水上由交通船上的工人协助就位.安放的原则:考虑水下石头的影响,为了更好稳定尽量避开有石料的地方,尽可能将其向外摆放,使钢筋笼按自身来达稳定,并且可减少挖掘量。

基本就位后由潜水员到水下观测各管就位的情况,是否有入淤泥,并且有无受石头的影响.实际情况在靠堤头左侧有一约七八十kg石头顶着,但对整个钢筋笼的位置并无影响。

钢筋笼除了靠其自重及伸入淤泥的钢管长度来达到稳定,还有6根12m长的拉杆锚定来增加稳定,拉杆的间距2M.拉杆要保持水平,保证受力均匀,以微上拱为好。

施工中充分考虑到回填石料对整个钢筋笼的影响,施工平台由墙后2m起,使用挖掘机小心进行摆放石料,平台的标高与拉杆的标高接近,平台完成后,并且可以利用此平台进行笼内的石料的抛填,石料使用的是10-100kg规格石,以保证钢筋笼的自重。

临时码头施工方案

临时码头施工方案

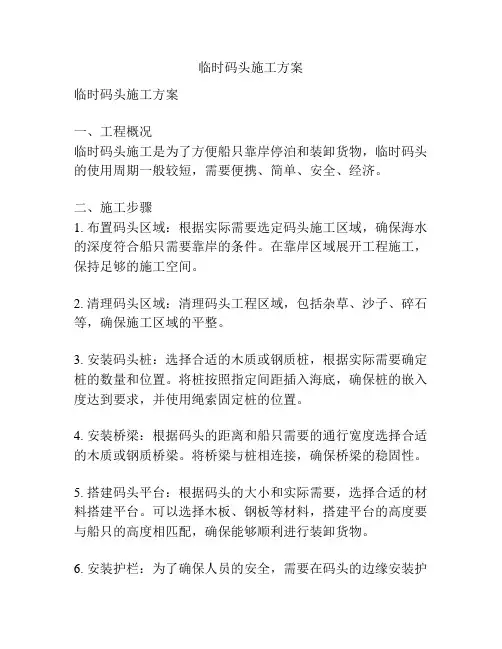

临时码头施工方案临时码头施工方案一、工程概况临时码头施工是为了方便船只靠岸停泊和装卸货物,临时码头的使用周期一般较短,需要便携、简单、安全、经济。

二、施工步骤1. 布置码头区域:根据实际需要选定码头施工区域,确保海水的深度符合船只需要靠岸的条件。

在靠岸区域展开工程施工,保持足够的施工空间。

2. 清理码头区域:清理码头工程区域,包括杂草、沙子、碎石等,确保施工区域的平整。

3. 安装码头桩:选择合适的木质或钢质桩,根据实际需要确定桩的数量和位置。

将桩按照指定间距插入海底,确保桩的嵌入度达到要求,并使用绳索固定桩的位置。

4. 安装桥梁:根据码头的距离和船只需要的通行宽度选择合适的木质或钢质桥梁。

将桥梁与桩相连接,确保桥梁的稳固性。

5. 搭建码头平台:根据码头的大小和实际需要,选择合适的材料搭建平台。

可以选择木板、钢板等材料,搭建平台的高度要与船只的高度相匹配,确保能够顺利进行装卸货物。

6. 安装护栏:为了确保人员的安全,需要在码头的边缘安装护栏。

可以选择钢质护栏或木质护栏,确保护栏的高度符合安全要求。

7. 编排照明设备:为了方便码头的夜间作业,需要在码头的周围安装适当的照明设备,确保工作人员有足够的光线进行作业。

三、施工要点1. 施工过程中需要保证船只通行的通道宽度和码头平台的稳固性,确保船只可以安全靠岸。

2. 桥梁和平台的连接处需要确保牢固,防止发生断裂。

3. 桩的嵌入程度需要符合设计要求,保证充分的承载能力。

4. 护栏和照明设备需要确保固定稳固,不得倾斜或发生松动。

5. 施工现场要做好安全措施,保证施工人员的安全,如搭设警示标志和设置警戒线等。

四、施工安全措施1. 施工人员必须穿戴安全装备,包括安全帽、防滑鞋等。

2. 施工现场应设置围挡和警示标志,提醒过往人员注意安全。

3. 施工过程中需要注意通风、防火和排水等安全问题,确保施工现场的安全性。

4. 施工过程中要进行严格的质量控制,确保施工的质量符合要求。

漂浮码头专项施工方案

漂浮码头专项施工方案

本项目为某港口新建漂浮码头,位于我国某沿海地区。

该码头为临时性码头,主要用于货物装卸和船舶停靠。

码头长100米,宽20米,设计水深3米,有效载荷为1000吨。

为确保工程顺利进行,特制定本专项施工方案。

二、施工组织1. 施工单位:XX建筑集团有限公司2. 施工项目经理:张XX3. 施工项目副经理:李XX4. 施工技术负责人:王XX5. 施工现场管理人员:张XX、李XX、王XX等三、施工准备1. 材料准备:钢板、橡胶、木材、锚具、螺栓等。

2. 机械设备准备:切割机、焊接机、吊车、平板车等。

3. 施工场地准备:清理施工现场,平整场地,确保施工顺利进行。

四、施工工艺1. 漂浮码头基础施工(1)在施工现场挖掘基础坑,确保坑底平整。

(2)根据设计要求,铺设钢板作为基础,钢板间距为1米。

(3)在钢板基础上铺设橡胶垫层,确保码头与水面接触良好。

2. 漂浮码头主体结构施工(1)根据设计图纸,将木材切割成所需尺寸,用于搭建码头主体结构。

(2)在主体结构上焊接钢板,形成码头框架。

(3)在框架上安装橡胶护舷,确保码头与船舶接触安全。

3. 漂浮码头附属设施施工(1)安装锚具和螺栓,确保码头固定。

(2)在码头两端安装系船柱,方便船舶停靠。

(3)安装钢爬梯、栏杆等安全设施。

五、施工质量控制1. 材料质量:严格按照设计要求选用优质材料,确保材料质量。

2. 施工工艺:严格按照施工规范和操作规程进行施工,确保施工质量。

3. 施工过程:加强施工现场管理,确保施工过程顺利进行。

六、施工安全1. 施工人员:加强施工人员安全教育,提高安全意识。

2. 施工设备:定期检查施工设备,确保设备安全运行。

3. 施工现场:设置警示标志,防止意外事故发生。

4. 防汛:密切关注气象变化,做好防汛工作。

七、施工进度1. 施工前期准备:15天2. 漂浮码头基础施工:20天3. 漂浮码头主体结构施工:25天4. 漂浮码头附属设施施工:10天5. 施工验收:5天总计:85天八、施工总结本专项施工方案针对漂浮码头工程特点,明确了施工工艺、质量控制、安全措施等内容,确保工程顺利进行。

临时码头施工方案

临时码头施工方案

临时码头施工方案1. 概述1.1 地理位置为方便主体工程材料、设备进场及人员出入,设临时码头一座,码头选址为装船码头西北方向凉潭岛长礁岩处。

1.2 码头规模满足300t船舶停靠,具备部分设备、重件的上岸条件。

设计依据 2.《斜坡码头及浮码头设计与施工规范》《重力式码头设计与施工规范》《浆砌石坝施工技术规定》招标文件相关规定及虾峙岛潮汐表等资料。

3. 结构形式设计根据招标文件关于临时码头功能、规模的相关规定,通过现场踏勘和对周边环境的详细了解,决定采用石块堆砌并浆砌块石护坡的重力式斜坡码头结构,码头沿凉潭岛长礁岩岩基走向,码头前沿坡度1:12.5。

3.1 码头级差及前沿标高计算考虑到高低潮差对船舶停靠的影响,综合分析虾峙岛潮高后决定对码头分高、低两级码头,具体分级计算如下:某级码头低水位情况下船舶工作极限状态:h=G+L*i 满1其中h——船舶正常作业时低水位与码头前沿高差 1G——船舶满载情况下干舷高满船舶跳板长度 L——i——码头前沿坡度该级码头高水位情况下船舶工作极限状态h=G-2*L*i 空2其中h——船舶正常作业时高水位与码头前沿高差 2G——船舶空载情况下干舷高空船舶跳板长度 L——i——码头前沿坡度、跳板坡度码头级差 ?h= h- h=3*L*i+ G- G 满空12根据码头适用性需要,取 G=3m G=4m L =8m 满空根据《斜坡码头及浮码头设计与施工规范》规定,斜坡坡度以不大于1:10为宜,故取i=1:12.5=0.08则h=G+L*i=3+8*0.08=3.64 满1h=G-2*L*i=4-2*8*0.08=2.72 空2h= h- h=3.64-2.72=0.92 12第一级码头前沿标高H=H+ h=-1.5+3.64=2.14m,适用潮高范围:-1.5m~ -0.58m 设11第二级码头嵌岩标高H=H+ ?h =2.14+0.92=3.06m,适用潮高范围:-0.58m~ 0.34m 213.2 码头结构临时码头主要采用块石填筑,外围设1.5m宽浆砌块石挡墙,码头前沿总宽13m,一、二级码头行车宽度均为5m。

码头铺施工方案

码头铺施工方案

码头铺施工方案简介本文旨在探讨码头铺施工方案的设计和实施,以保障施工过程的高效、安全和质量。

施工前准备在正式启动码头铺施工之前,必须做好充分准备工作。

包括但不限于以下几个方面: - 土地勘察:对码头铺建设区域进行详细勘测,了解地形地貌、土质情况等。

- 材料准备:根据设计方案提前准备好所需的各类材料,确保工程顺利进行。

- 人员配备:配置专业技术人员和施工工人,确保团队整体素质和专业性。

- 设备检查:检查施工所需设备的运行状况,确保设备正常运转。

施工流程地基处理1.清理施工区域,清除杂物和垃圾。

2.对基础进行打桩,确保基础牢固。

3.进行地基处理,填土、夯实等工序,以便后续施工工作。

结构施工1.铺设混凝土地面,确保平整、牢固。

2.搭建围栏、支架等结构,为后续建筑提供支撑。

3.完成初步结构施工,确保结构安全可靠。

装饰工程1.进行装饰设计,确定装饰风格和材料。

2.进行墙面涂刷、地面铺设等装饰工作。

3.完成最终的装饰工程,使码头铺具有美观、实用的特点。

施工注意事项1.严格遵守施工安全规范,防止发生安全事故。

2.严格控制施工质量,保证工程的长久稳定性。

3.精心组织施工过程,确保工期合理、高效。

施工总结通过本文对码头铺施工方案的介绍,我们了解到了码头铺施工过程的重要性和复杂性。

在施工过程中,必须严格执行所制定的方案,确保施工顺利进行。

同时,需要加强沟通协调,保证各方利益兼顾,提高施工效率和质量。

希望本文能为码头铺施工提供参考和帮助。

码头施工方案

码头施工方案

一.工程概述一)总平面布置本码头属杭州湾跨海大桥北航道桥施工临时设施,码头平台设在杭州湾跨海大桥里程桩号K51+589~609之间,与本标段栈桥横向搭接相连,平面尺寸64×20m,面积为1280m2。

码头纵轴线在大桥里程桩号K51+599,即与北侧高墩区引桥B1墩中心线相距20m,东侧边线与大桥中心线(桥轴线)相距,并与其平行布置,码头平台前沿线垂直于大桥桥轴线。

码头平台设1000t级甲板驳泊位一个,后沿线设交通船泊位一个。

可满足在各阶段施工的需要。

(二)水工结构1. 码头平台码头结构型式为直立式高桩码头,设计使用年限为5年(1)下部结构码头平台由44根Φ800×10mm钢管桩支撑,钢管桩布置采用直斜桩相结合的形式,其中直桩28根、斜桩16根,桩顶面标高为和两种,设计桩底高程为。

基础排架1-2及7-8榀间距,其余间距均为9m。

每榀排架设5条钢管桩间距为, 第1、7榀排架两端头加设2根平面扭角16°、坡度为:1的斜桩作为加强桩,码头外围钢管桩(直桩),通过Φ600×8mm和Φ400×6mm的钢管联系撑将平台连成整体,形成一个受力合理、结构稳定的下部结构。

(2)上部结构上部结构为梁板组合结构,主要采用型钢结构,材料主要有钢管、贝雷架、工字钢、钢板等。

码头平台主横梁选用3拼45a工字钢,主纵梁选用贝雷梁架,横向分配梁选用Ⅰ36a工字钢、纵向分配梁选用Ⅰ14工字钢,面板铺设δ8mm钢板。

2.附属设施为兼顾高低水位船舶均能系靠码头,方便人员在不同水位上下,在码头前、后沿设系船柱、系船环及护轮坎;在码头前沿设置橡胶弦梯,后沿设置扶梯,平台外围设置栏杆、等附属设施。

二.使用功能及标准(一)使用功能临时码头平台主要功能是为北航道桥B11、12、13墩施工提供材料、设备及施工人员的上、下船。

码头平台使用期限为5年。

(二)使用标准1)靠泊船型:≤1000t级驳船,船舶停靠时,应减速缓行,靠船速度V≤s。

临时码头安全施工方案

临时码头安全施工方案

制定针对性的预防措施和应急预案, 加强现场监测和预警,确保临时码头 的安全稳定。
对每个潜在风险点进行详细分析,明 确其发生原因、影响范围和危害程度 。
03
施工方法与流程安排
关键施工环节梳理
基础处理
确保码头基础坚实、平整,进 行必要的地基加固处理。
钢结构安装
按照设计要求,进行钢结构的 组装、焊接和安装工作。
加强施工质量管理,确保临时 码头建设质量符合设计要求和
使用标准。
02
施工现场安全评估
地理位置及环境条件评估
确认临时码头的具体地理位置, 包括经纬度、海拔高度等信息。
对周边环境进行详细调查,包括 水文、气象、地形地貌等因素。

评估地理位置和环境条件对临时 码头施工和使用的影响,提出针
对性建议。
周边设施与交通影响分析
对质量管理体系进行定期内部审核和 管理评审,确保其有效运行并持续改 进。
制定并实施质量管理体系文件,包括 质量方针、质量目标、质量手册、程 序文件等。
开展质量教育和培训,提高全员质量 意识和技能水平。
关键节点质量检查要点梳理
对临时码头的关键部位和关键工序进行识别,制定专项 质量检查计划。
对检查发现的问题进行及时整改和闭环管理,确保问题 不遗漏、不扩大。
02
加强现场施工管理,确 保施工人员按照计划进 行施工,避免工期延误 。
03
对于可能出现的工期延 误情况,提前制定应急 预案,采取相应措施进 行补救。
04
定期召开施工进度会议 ,对施工进度进行检查 和评估,及时调整施工 计划。
04
安全防护措施落实
人员安全防护装备配备要求
头部防护
所有进入施工现场人员必须佩戴符合 安全标准的安全帽,以防止高空坠物 等意外情况对头部造成伤害。

港口码头工程施工方案

港口码头工程施工方案

一、项目背景随着我国经济的快速发展,港口码头作为重要的交通枢纽,其建设需求日益增加。

本工程旨在建设一座现代化的港口码头,以满足我国港口运输需求。

为确保工程顺利进行,特制定本施工方案。

二、工程概况1. 工程名称:XX港口码头工程2. 工程地点:XX省XX市3. 工程规模:码头长度为1000米,宽度为30米,岸线长度为2000米。

4. 工程内容:主要包括码头主体结构、防波堤、护岸、引桥、导航设施、排水设施等。

三、施工组织与管理1. 施工组织架构(1)项目经理部:负责整个工程的施工组织、协调、指挥和管理。

(2)施工项目部:负责具体施工任务的组织实施。

(3)各专业分包单位:负责各自专业范围内的施工任务。

2. 施工管理措施(1)建立健全施工现场管理制度,确保施工安全、文明、有序。

(2)严格执行施工规范和操作规程,确保工程质量。

(3)加强施工过程中的质量控制,确保工程质量达到设计要求。

(4)加强施工现场环保管理,减少施工对环境的影响。

四、施工进度计划1. 施工准备阶段:3个月(1)完成施工图纸会审、施工组织设计编制。

(2)完成施工人员、设备、材料、资金等准备工作。

(3)完成施工现场的临时设施建设。

2. 施工阶段:12个月(1)完成码头主体结构施工。

(2)完成防波堤、护岸、引桥、导航设施等施工。

(3)完成排水设施、配套设施等施工。

3. 竣工验收阶段:1个月(1)完成工程扫尾工作。

(2)组织工程验收。

五、施工关键技术1. 码头主体结构施工(1)采用预制混凝土构件施工,提高施工质量和效率。

(2)采用桩基施工技术,确保码头基础稳定。

2. 防波堤、护岸施工(1)采用现浇混凝土结构,确保结构安全可靠。

(2)采用抛石护岸技术,提高护岸稳定性。

3. 引桥施工(1)采用预制混凝土构件施工,提高施工质量和效率。

(2)采用悬臂浇筑技术,确保引桥结构安全。

六、质量控制措施1. 施工前,对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。

临时码头施工方案

临时码头施工方案

临时码头施工方案1. 引言本文档旨在提供临时码头施工方案,以满足在特定条件下临时搭建一个可用的码头的需求。

本方案将涵盖临时码头的选址、结构设计、施工流程、安全措施等重要内容。

2. 选址在选择临时码头的位置时,需要考虑以下因素: - 水深:确保码头区域的水深足够,以满足码头船只的停靠和起重设备的使用。

- 土地可用性:选择平坦的土地,便于施工和码头使用。

- 地理位置:考虑到交通便利性,选择离主要高速公路和城市中心较近的位置。

3. 结构设计临时码头的结构设计应符合以下要求: - 建筑材料:选择耐久、防水和耐腐蚀的材料,例如混凝土、钢材等。

- 平台设计:建议采用宽敞的平台设计,以容纳多个船只停靠和作业。

- 岸壁设计:岸壁应设有安全护栏和防滑措施,以确保工作人员的安全。

4. 施工流程下面是临时码头的施工流程:步骤1:准备工作1.清理施工区域,确保场地平整。

2.搭建临时办公区和仓库,为施工人员提供便利设施。

3.开展必要的土地改造工作,如填土或排水。

步骤2:基础施工1.进行地基处理,确保临时码头的稳定性。

2.安装码头的桩基,确保码头的牢固性。

步骤3:主体结构施工1.搭设临时支架和工作平台。

2.根据设计要求,进行码头平台和岸壁的建设。

3.安装帆布遮阳棚或临时顶棚,以提供作业人员的遮阳和避雨设施。

步骤4:电气设施安装1.安装照明设备,以提供足够的光线。

2.安装必要的插座和电源,以支持码头设备的使用。

步骤5:竣工1.进行临时码头的安全检查和测试。

2.清理施工区域,确保现场整洁。

5. 安全措施为确保施工过程和使用期间的安全性,临时码头应采取以下安全措施: - 建立施工工地警示标志,提醒周边人员注意安全。

- 提供必要的个人防护装备,并进行培训。

- 设置防护栏和警示线,确保工作区域的安全。

- 对临时码头进行定期维护和检查,及时修复损坏或危险的部分。

结论本文档提供了临时码头的施工方案。

通过选址、结构设计、施工流程和安全措施等方面的考虑,可以确保临时码头的顺利搭建和使用。

码头工程施工规划方案模板

码头工程施工规划方案模板

码头工程施工规划方案模板一、项目概况1.1 项目名称:XXX 码头工程施工1.2 项目地点:(具体地点)1.3 项目范围:(施工范围、工程规模等)1.4 项目建设内容及规模:(主要建设内容、规模等)二、工程概况2.1 工程背景:(项目背景、建设意义等)2.2 工程内容:(主要工程内容、建设要求等)2.3 工程规模:(工程投资规模、建设面积等)三、施工组织3.1 施工单位:XXX 施工公司3.2 施工组织机构:(施工总监、项目经理、工程技术、施工队伍等)3.3 施工人员:(施工人员组成、人员数量等)3.4 施工条件:(施工场地、施工设备、人力需求等)四、施工方案4.1 施工方法:(主要施工方法、工序安排等)4.2 施工工艺:(主要施工工艺、施工步骤等)4.3 施工周期:(工程完成周期、主要节点等)4.4 施工方案优化:(如有,可在此列出施工方案优化措施)五、安全保障5.1 安全措施:(安全管理制度、安全防护措施等)5.2 施工防护:(施工现场防护措施、风险管控等)5.3 应急预案:(安全应急预案、人员疏散预案等)六、环保措施6.1 环保要求:(环保法规要求、环境监测等)6.2 施工排放:(施工期间的废水、废气、废渣排放控制措施)6.3 生态保护:(对周边生态环境的保护措施)七、质量管理7.1 质量目标:(工程质量目标、质量要求等)7.2 质量控制:(质量管理体系、质量检验等)7.3 质量保证:(质量保证措施、质保责任等)八、监理和验收8.1 监理单位:(监理单位名称、监理组织结构等)8.2 监理职责:(监理单位的主要监理任务、职责等)8.3 验收标准:(工程验收标准、验收程序等)九、费用预算9.1 施工费用:XXX 元9.2 管理费用:XXX 元9.3 安全环保费用:XXX 元十、工程进度10.1 施工计划:(工程施工计划、主要节点计划等)10.2 工期保障:(保障工程工期的主要措施)十一、其他事项11.1 其他相关事项:(其他需要特别说明的相关事项)十二、附图12.1 工程图纸12.2 安全防护图12.3 环保控制图以上为XXX 码头工程施工规划方案,经 XXX 公司核准,可作为施工指导的依据。

临时码头施工方案

临时码头施工方案

临时码头施工方案目录1.工程概况-----------------------------------------22.施工特点分析-------------------------------------23.施工总体部署-------------------------------------24.质量保证措施-------------------------------------45.安全保证措施-------------------------------------46.文明施工与环保措施-------------------------------57.附图---------------------------------------------7一、工程概况因彩虹精化湖州20MWp光伏发电项目的建设,为了桩基等大型材料的运输方便,现计划在靠近区块二的运河边修建加固一座临时码头。

二、施工特点分析1.施工位置位于码头前沿,施工干扰较多,须提前做好各方协调工作。

2.本工程为水上施工作业,施工难度大,安全存在较多不确定因素,应提前考虑。

三、施工总体部署根据现场观察和测量水位,现堤岸边处水深1.0至1.3m,现计划用DN200钢管沿现堤岸边外约500mm左右处垂直打入河中,作为码头维护桩,钢管桩长为6m,桩的间距为0.8m,然后在维护桩的内侧,用直径100~150mm左右的圆木从河底沿钢管叠放横向加以固定,使钢管桩连成一面整体,然后在圆木内侧辅设毛竹片,用于阻挡在回填矿碴、碎石等,钢管外侧采用10#槽钢平行安装作为护桩拉力点,另采用5道20mm钢丝绳牵引到地锚,防止钢管桩外斜。

场地的做法,把计划修建码头(长约25m、宽约12m)范围内的场地平整压实,表面辅40cm矿渣,再辅10cm厚碎石面层,整平压实,临时码头场地就算完成,临时码头建成后,高出现有水面约1米左右。

因外运河水位偏低船舶无法靠近,经甲方要求现场需清理河道淤泥。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

临时码头施工方案
1.码头的概况
***临时码头是****第一标段水抛石专用码头,考虑工程进度,减少陆上推填的压力结合实际情况节省工程附属设施的投资,采用10*6*3钢筋笼结构,主要框架由80*6000*3镀锌管及12燥钢构成,中间由20钢筋进行加密,对槽钢与槽钢及槽钢与镀锌管的连接处都进行加强焊接。

本临时码头从结构上看是结合重力式及板桩式两者所长,一是利用钢筋笼内的石料的自重来达到自身的稳定,二是增加锚定系统来提高其抗倾能力。

***临时码头地质情况据23日潜水员现场探摸反映,码头前沿位置为80cm淤泥,由于原来已推填的堤心石有7-8米高,按坡比1:1,推算在淤泥面上至少也有7-8米的堤心石散落在上,对钢筋笼的安装形成了很大的影响。

施工现场没有水电设施,所有的材料均在项目部进行加工后在现场焊接,再加上交通不便,对施工进度造成一定的影响。

2.钢筋笼的吊装及拉杆的安装
由于钢筋笼的安装离目前的堤头的位置较远,达12m左右,一般吊机无法达此要求,故使用50吨汽车吊,附汽车吊挖掘机的、机械参数。

安装程序:在现场由50吊利用四点吊(钢筋笼的前沿面)将钢筋笼移至右侧的堤边,注意吊起过程中受力平恒,慢车操作。

然后吊机就位,固定好位置,后边由挖掘机帮助稳定,以防倾倒。

就位后还是利用四点吊将钢筋笼按设计方位吊起,按四十五度进行横移,水上由交通船上的工人协助就位。

安放的原则:考虑水下石头的影响,为了更好稳定尽量避开有石料的地方,尽可能将其向外摆放,使钢筋笼按自身来达稳定,并且可减少挖掘量。

基本就位后由潜水员到水下观测各管就位的情况,是否有入淤泥,并且有无受石头的影响。

实际情况在靠堤头左侧有一约七八十kg石头顶着,但对整个钢筋笼的位置并无影响。

钢筋笼除了靠其自重及伸入淤泥的钢管长度来达到稳定,还有6根12m长的拉杆锚定来增加稳定,拉杆的间距2M。

拉杆要保持水平,保证受力均匀,以微上拱为好。

施工中充分考虑到回填石料对整个钢筋笼的影响,施工平台由墙后2m起,使用挖掘机小心进行摆放石料,平台的标高与拉杆的标高接近,平台完成后,并且可以利用此平台进行笼内的石料的抛填,石料使用的是10-100kg规格石,以保证钢筋笼的自重。

装拉杆前先向笼内抛填一定量石料,以保证钢筋的稳定,之后进行安装拉杆。

抛填过程中要注意避开拉杆,从拉杆的间隙中抛填,注意对称均匀抛填,减少不均匀沉降。

实际施工总结:
(1)必须了解到工程的水文条件,结合施工的实际情况进行统筹安排。

(2)在摆放钢笼的过程中,如在两侧加2 根绳子帮助就位效果更佳。

(3)拉杆的埋设锚定不够,可做一道横梁将锚定台连成一个整体,更能增加锚固的安全系数。

按规范要求,超过10M要通过紧张器来进行拉紧。

拉杆的水平度未能很好保证,需要寻找一种更好的施工方法。

3.钢筋笼内石料的回抛
以目前情况来看,每日可以施工的时间是趁低潮水施工,时间大约有4-5小时,可保证抛石的一次性出水。

采用由内至外抛填,施工中注意避开拉杆。

考虑到钢筋笼的不均匀沉降后,各支撑脚可能不稳定。

可由潜水员用石料在前沿作垫脚,以保证钢筋笼的稳定。

抛填笼内的石料的过程中,要注意钢笼后倾的程度,及时地对墙后的棱体进行抛填,以防后倾过大。

实际施工总结:
(1)在抛填的过程要特别注意拉杆的位置,避免下料损坏钢笼的结构,造成不必要的损失。

(2)石料的规格在10~100KG间,保证密度及自重。

(3)在抛石进行到接近钢笼顶部时,约+2.0M标高(平均值),钢笼出现了不均匀沉降,假设钢笼左前边角点没有出现沉降,其他各边角点与之比较的数值分别为:右前-0.4M,右后-1.0M,左后-0.6M。

由此分析,钢笼有部分已陷入淤泥中,并且有可能是由于泥下的石头使之出现上述现象。

如有进行挖泥并做岩石基床,可以消除上面的情况。

4.加强锚固系统
由于钢筋笼的整体刚度较差,考虑在前沿加一排工字钢及两排围柃作一排拉杆(10M),来增加其稳定性及刚度。

使用20工字钢及12槽钢加工而成。

在项目部加工完成后,由平板车运至施工现场。

一排围柃在施工水位,第二排围柃在最上,工字钢前头30cm削尖,方便沉桩。

工字钢长7M,共有6根,通过挖掘机进行起吊及沉桩,工字钢的安放位置与钢笼钢管的位置大致相同,如遇上该位置下沉深度不足,可就近进行调整,以保证入泥有2M的长度。

工字钢桩就位后,在其前沿进行钢围柃的制作。

每排钢围柃都是由2根槽钢在沉桩上焊接成工字形,以保证受力的稳固。

设拉杆的围柃在工字形中间留拉杆的直径的空间。

实际施工总结:
(1)钢围柃的施工要注意上下围柃间的关系,先在低水位的时候进行下排围柃的施工,后再上面围柃的施工。

上排围柃是拉杆安放的位置。

下排围柃越低越能发挥围柃的加固作用。

5.卸荷板
由于出现不均匀的沉降后,为码头结构的使用安全,考虑增加了卸荷板,减少上部荷载(上方土压力)对钢笼的影响,提高钢笼的整体刚度。

卸荷板的尺寸为10*4*0.5M,为两层构造配筋,用12罗纹钢网格为0.4*0.4m,钢筋保护层为5㎝。

后悬出钢笼出1M。

适当安排施工工序,木模的加工及安装,赶潮作业。

特别注意:墙后回填料的推填要注意控制推填的速度及高度,该码头由于部分工人在施工主管不在场的情况回填过快,导致码头出现了第二次沉降(约1M),并伴有位移(约0.6M)
6.围地梁及溜槽预埋件
针对上述情况,为保证码头的稳定又添加了地梁结构。

其结构尺寸为前`后地梁为0.7*1*6M,两侧地梁为1*1*13M,将上部荷载引向后方,避免直接作用在码头前方,减少滑移的可能性。

赶工期及受潮水影响,施工方法的选择上受到很大限制。

在此,我们采取了在现场绑扎好钢筋笼后在潮水退至可以作业时候(大约是+1.4米,沉降后卸荷板的标高是+0.8米)就开始进行钢筋笼的拼装,(如不受潮水影响在卸荷板上直接绑扎成型是最佳方法,因由人力搬钢筋笼进行很费事,且效果不好。

)模板采用木模板,在附近加工成片后,等钢筋拼装完成后,马上进行安装,由于只有厚度小,加固容易。

砼的浇注直接由挖掘机从后方施工平台上倾倒,先浇注后地梁,第一车砼坍落度较小,使后地梁在较短时间内达到初凝,对其进行覆盖,不拆除其模板,回填两侧地梁间的空隙,方便挖掘机浇注两侧及前地梁。

溜槽的后锚缆预埋在后地梁上。

后锚钢丝绳采用30,并用32.5L绳夹加固。

溜槽的立柱直接从前地梁浇两根1*1*3M的钢筋砼柱,此两根柱高度比较高,且采用木模制安,浇注的侧压力大,必须重视加固。

浇注过程要控制振捣,以免爆模。

7.码头浆砌块石胸墙及立柱间横梁的浇注。

码头胸墙从+1.5m浇注至+4.5m,高度有3M。

施工图纸要求砂浆标号为M15,如使用水泥标号为325,按经验其沙浆体积配合比为1:3,砂浆配合比(1方沙约用5包水泥合250公斤)。

砂浆的主要技术性质:新拌砂浆的和易性(用沉入度来表示,良好的和易性使砂浆不容易产生分层、泌水现象,可以很好粘结成整体)、硬化后砂浆的强度及耐久性。

一般来说,砌砖砂浆的流动性约为7~10cm,砌石砂浆的流动性约为5~7cm.砌石工程中最重要的是石材的选材,包括石材的规格、质地。

8.面层结构
由于码头的标高不够,不能满足大船的要求。

增加面层结构提高码头前沿标高。

从结构上也是采用地梁结构,先浇好地梁后,再在其上浆砌块石,回填石渣。

浇注顺序必须特别注意:由于码头的前沿宽度只有10米,施工中要先绑扎前沿的横地梁及一边的地梁钢筋,并立好木模板,由于图纸与实际情况有出入,将码头前沿的浆砌块石(只有1M高)改为全部混凝土,方便施工。

后才浇注另一边地梁。

在两边的地梁上浆砌块石,其施工要求与前面加固的地梁相同。

墙后回填石渣,在石渣面层覆盖一层开山土,以方便汽车行走。

9.溜槽的制作及安装
制作尺寸:必须与设计船型相符,
预埋件的设置:料槽的水平度与料槽受力平衡的情况相关,一是料槽后方受力钢丝绳,后方预埋钢丝绳要保证其实际受力角度与设计角度相符,可通过坡架来衡量,如果钢丝绳预埋的深度较浅的话,可在回填完成后才将预先浇注好的吊环挖出,进行钢丝绳的铺设。

二是料槽两立柱的基座钢板,为保证受力良好,采用15钢板,并直接浇注在混泥土中,钢板通过12根锚筋与混泥土加强连接,也可在混泥土浇注完后,在预留的锚筋上安装基座钢板。

在钢丝绳及滑轮组安装完成后,必
须在使用过程中经常检查绳夹及相关螺丝的松紧,保证使用的安全性。

另外对于新英湾周围的相关建造物也在着手进行处理,保证船舶停靠及装船的速度。

新英湾临时码头日装石量必须保证在2000方以上,在初试运行过程,包括装车及运输、卸料的时间,装150方大概在2个小时内。

如增加挖掘机及汽车的数量,应保证该目标的实现。

相关文档
最新文档
