园路广场铺装形式及面层处理
广场及园路面层铺装施工方案

广场及园路面层铺装施工方案根据广场和园路的特点和需求,以下是一种铺装施工方案,以确保路面层的质量和持久性。
第一步:分析和设计在进行铺装施工之前,首先需要对广场和园路进行全面的分析和设计。
这包括确定路面层的位置、形状、大小和用途,以及考虑到该区域的气候和交通条件等因素。
通过分析和设计,可以为施工工作提供指导,并确保最终的铺装层符合预期的标准。
第二步:准备工作在进行实际的铺装施工之前,需要进行一系列准备工作。
首先,需要清理和平整施工区域,确保没有杂物和障碍物。
同时,需要根据设计要求进行地基处理,如填土、压实和排水系统的设计。
第三步:选择合适的材料在进行铺装施工之前,需要选择合适的材料。
这通常包括一个坚固的基层、一个中间的支撑层和一个最上层的铺装材料。
基层可以使用砾石或混凝土,中间的支撑层可以使用沥青或灰浆,最上层的铺装材料可以使用沥青、混凝土或骨料。
第四步:施工过程在进行实际的铺装施工之前,需要进行一系列的工程施工。
这包括砼基层的浇筑和压实,沥青或混凝土层的铺设和压实,以及最终的表面处理和养护。
施工过程需要确保材料的质量和密实度,以及施工工艺的正确性。
第五步:质量检查和验收在完成铺装施工之后,需要进行质量检查和验收工作。
这包括检查铺装层的平整度、密实度和耐久性等方面。
如果存在任何问题或瑕疵,需要及时进行修复和改进。
只有通过质量检查和验收,才能确保铺装施工符合要求,并能够满足广场和园路的需求。
第六步:养护和维护在完成铺装施工并通过验收之后,需要进行养护和维护工作。
这包括定期的清洁和保养,如清除杂物和保持路面的清洁和整洁。
同时,还需要定期检查和维修,以确保路面的稳定性和耐久性。
通过养护和维护,可以延长路面层的使用寿命,并确保其质量和功能。
综上所述,广场及园路面层铺装施工方案包括分析和设计、准备工作、选择合适的材料、施工过程、质量检查和验收,以及养护和维护等步骤。
通过严格执行这些步骤,并确保施工质量和养护维护的有效性,可以确保路面层的质量和持久性。
园路铺装面层施工方案

园路铺装面层施工方案一、施工目标二、施工准备1.人员准备本工程需要配备以下施工人员:工程经理、施工队长、技术负责人、操作工、打草机手等。
2.材料准备本工程需要准备的材料包括:铺装石材、沥青材料、水泥、砂石等。
3.机械设备准备本工程需要准备的机械设备包括:装载机、挖掘机、打草机、压路机等。
三、施工流程1.现场准备在施工现场划定施工区域,并进行必要的安全警示标志设置,确保施工场地的安全。
2.路面整修在施工区域进行路面整修工作,包括清除杂草、填平凹洞、清理河道等。
使用挖掘机将路面松土,确保路面平坦。
3.材料铺装将准备好的石材按照设计图纸要求进行铺装。
在铺装过程中,要确保石材的质量,避免出现石材开裂、破碎等问题。
同时要保证石材的水平、垂直度,确保铺装的整体美观。
4.压实处理在石材铺装完成后,使用压路机对路面进行压实处理。
压路机应按照规定的速度和次数进行作业,确保路面的密实度。
5.沥青铺装在路面压实完成后,开始进行沥青铺装。
首先要进行底层沥青铺装,然后进行中间层沥青铺装,最后进行面层沥青铺装。
在铺装过程中,要注意沥青的温度控制,以及均匀铺装,避免出现疏漏或堆积的情况。
6.压实处理在沥青铺装完成后,使用压路机对路面进行二次压实处理,确保沥青层的密实度和平整度。
7.修整处理在路面压实完成后,对路面进行修整处理。
包括去除多余的沥青、石料等,确保路面的平整和美观。
8.完成验收在施工完成后,进行工程的验收。
包括对路面的平整度、光滑度、无鼓包、裂缝等问题进行检查,确保施工达到设计要求。
四、施工注意事项1.安全第一在施工过程中,要严格遵守安全操作规程,划定施工区域,设置安全警示标志,确保施工人员和施工现场的安全。
2.材料质量保证在施工过程中,要严格把控材料的质量,确保铺装石材、沥青材料等的质量符合要求。
3.施工质量控制在施工过程中,要进行质量控制,对路面平整度、光滑度、压实度等进行严格的检测和控制,确保施工质量。
4.施工进度控制在施工过程中,要制定合理的施工进度计划,确保施工按时完成。
广场园路施工方案及技术措施

广场园路施工方案及技术措施广场园路施工方案及技术措施(一)、园路施工园路铺装工程在本工程中占有较大的比例,其施工的好坏直接影响施工完毕后的效果。
1、园路施工时,根据设计标高,土基经人工修整后,采用12—15T压路机压实,要求达到土基测试密实度大于93%,局部压路机无法压实的地方采用蛙式打夯机夯7—8遍,要求达到土基测试密实大于93%。
以保证路基坚实,防止路面发生沉降导致断裂。
2、在土基上铺垫碎石,要求碎石料径级配在15-40㎜之间,铺平后用压路机压实2-3遍。
根据以往施工经验,碎石铺垫的顶面宽度每边应大于设计尺寸15㎝,两边按1:1放坡,以保证路基稳定。
3、在浇捣时,两边采用槽钢作边模,槽钢面按设计要求标高加固固定,砼浇捣灌满平整后先用振动梁振动一遍,并用插入式振动机振捣两边槽钢处,以保证砼密实然后再用滚简进行压滚平整。
4、砼浇捣后采用浇水养护。
5、园路石板铺砌必须符合设计的色彩及图案要求施工,面层施工时要严格控制平整度,施工员和质量员随时对施工现场进行监督、检查。
6、卵石镶嵌施工时,在铺平的松软垫层土上,按照设计的图案进行卵石镶嵌施工,然后进行修饰和完善图案纹样,并尽量整平铺地后,就可以定形,用水泥干砂、石灰干砂等材料撒布其上,并扫入缝隙中填实,最后用水进行冲洗耳恭听干净交流工作并养护7-10天。
7、园路面层铺砌完毕后要及时清理干净,重点做好成品保护工作,严禁随意污染。
(二)、广场铺设工程广场是人们休闲、娱乐的场所,广场铺设的好坏,将直接影响整个工程的总体效果。
1、广场的垫层、结合层和面层填缝应采用洁净无有机杂质的砂。
在铺砌面层前,砂垫层和结合层应洒水压实,并用刮尺找平,不得采用冻结的砂。
2、广场的铺砌形式按设计要求,一般采用“直行”、“对角线”或“人字行”等铺法。
铺砌时应挂线,相邻两行的错缝应为砖长度的三分之一至二分之一。
结合层的厚度:用砂铺砌时应为15-20mm。
3、铺砌砂垫层(或砂结合层)的石板应对接铺砌。
广场公园园路地面铺装方案

广场公园园路地面铺装方案铺装地由块料面层组成主要的路面,在园路的两侧布置侧石。
所以施工的关键在于放样和块料加工的准确。
1、地基作业首先,我们要根据坐标网格找出铺装地的中心点或园路的相交点或坐标。
并根据这些点之间的方位角和距离,用经纬仪从两端进行闭合校核,确保其测绘的准确性,然后根据控制点再进行局部放样。
根据所放之样进行路基的施工,路基要做得略宽些,即利于施工方便,同时也保证了路基。
对于夯实的土要做含水量和密实度实验。
如含水量过高,要进行翻晒处理,如过干,则洒水湿润,使含水达到最佳值,这样有利于土粒之间的摩阻系数达到最好值,以确保土基的密实度。
由于块料面层的基层是素砼,抗折强度较低,为此要确保土基的密实度达到97%以上。
因为没有地质报告,在施工中要注意随机应变,必要时要钻土取样进行分析。
对于暗浜则要挖掉淤土,用砂石和土每30CM一层分层压实,对于弹簧土就要翻开晾晒并撒石灰粉,等干后再夯实,或者加碎石夯实挤紧。
如果遇到承载力较低的地基且面积较小,则可将水泥或沥青注入其中来改善土粒之间的胶结状态以提高地基的承载力。
2、砼作业在地基完成后要迅速浇捣砼基层,不可让地基暴露在外太久。
基层砼由于用量较少,为节约造价故而决定采用现场搅拌混凝土。
混凝土搅拌时要严格按配合比下料,现场要设置磅秤,每次的搅拌时间要控制在2-3MIN之间,确保粗细骨料和水泥浆之间紧密结合,又防止由于搅拌时间太长从而降低石子的强度。
当然现场采用的砼原料都要送实验室进行测试,质量合格的才允许使用。
当混凝土铺好后,要用平板式振动机横向纵向振捣两次。
每次振捣时要沿前进方向搭接30-50CM(保证有1/3的搭接面),振捣至混凝土不再下陷、浆水不再上溢为止。
由于是砼基层找坡,浇捣时要注意泛水(用水准仪跟踪控制)。
为了便于和面料紧密结合,可在其强度比较小时用竹丝扫帚大面积拉毛。
待砂浆强度达到70%以上(三天后)就可铺贴块料面层。
块料要选择表面平整光滑、无缺棱掉角、裂纹和颜色不纯等现象的材料。
园路、广场的技术措施及施工办法

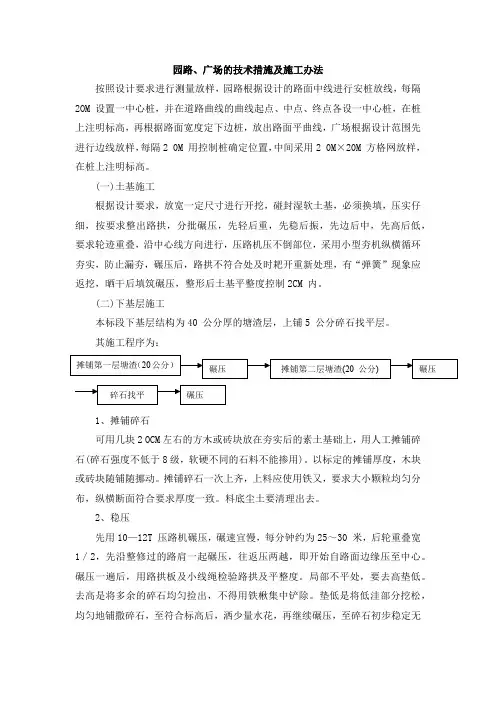

园路、广场的技术措施及施工办法按照设计要求进行测量放样,园路根据设计的路面中线进行安桩放线,每隔2OM 设置一中心桩,并在道路曲线的曲线起点、中点、终点各设一中心桩,在桩上注明标高,再根据路面宽度定下边桩,放出路面平曲线,广场根据设计范围先进行边线放样,每隔2 0M 用控制桩确定位置,中间采用2 0M×20M 方格网放样,在桩上注明标高。
(一)土基施工根据设计要求,放宽一定尺寸进行开挖,碰封湿软土基,必须换填,压实仔细,按要求整出路拱,分批碾压,先轻后重,先稳后振,先边后中,先高后低,要求轮迹重叠,沿中心线方向进行,压路机压不倒部位,采用小型夯机纵横循环夯实,防止漏夯,碾压后,路拱不符合处及时耙开重新处理,有“弹簧”现象应返挖,晒干后填筑碾压,整形后土基平整度控制2CM 内。
(二)下基层施工本标段下基层结构为40 公分厚的塘渣层,上铺5 公分碎石找平层。
其施工程序为:1、摊铺碎石可用几块2 OCM 左右的方木或砖块放在夯实后的素土基础上,用人工摊铺碎石(碎石强度不低于8 级,软硬不同的石料不能掺用)。
以标定的摊铺厚度,木块或砖块随铺随挪动。
摊铺碎石一次上齐,上料应使用铁又,要求大小颗粒均匀分布,纵横断面符合要求厚度一致。
料底尘土要清理出去。
2、稳压先用10—12T 压路机碾压,碾速宜慢,每分钟约为25~30 米,后轮重叠宽1/2,先沿整修过的路肩一起碾压,往返压两越,即开始自路面边缘压至中心。
碾压一遍后,用路拱板及小线绳检验路拱及平整度。
局部不平处,要去高垫低。
去高是将多余的碎石均匀捡出,不得用铁楸集中铲除。
垫低是将低洼部分挖松,均匀地铺撒碎石,至符合标高后,洒少量水花,再继续碾压,至碎石初步稳定无明显位移为止。
这个阶段一般需压3~4 遍。
3、撒填充料将粗砂或灰土(石灰剂量8—12%)均匀撒在碎石层上,用扫帚扫入碎石缝里,然后用洒水车或喷壶均匀洒一次水。
水流冲出的空隙再以砂或灰土补充,至不再有空隙并露出碎石尖为止。
园林工程园路铺装施工(3篇)

第1篇一、施工准备1. 设计图纸:根据园林规划,明确园路的位置、宽度、铺装材料及样式等。
2. 材料准备:根据设计要求,选购合格的铺装材料,如沥青、水泥混凝土、石材、砖块等。
3. 施工队伍:组织具有园林工程铺装施工经验的施工队伍,确保施工质量。
4. 施工机械:准备施工所需的机械设备,如压路机、切割机、运输车等。
二、施工工艺1. 土地整理:清除园路施工区域的杂物、杂草,进行土地平整,确保地基坚实。
2. 桩基处理:根据设计要求,进行桩基施工,确保桩基稳定。
3. 基层施工:根据设计要求,铺设基层,包括垫层、基层和结合层。
基层材料应选用强度高、稳定性好的材料,如水泥混凝土、沥青等。
4. 铺装面层:根据设计要求,进行面层铺装。
铺装材料应与基层材料相匹配,确保铺装效果。
5. 路缘石施工:按照设计要求,安装路缘石,确保其稳固。
6. 排水设施施工:设置排水沟、雨水井等排水设施,确保园路排水畅通。
7. 路面装饰:根据设计要求,进行路面装饰,如铺设彩色沥青混凝土、石材、砖块等。
8. 施工缝处理:按照设计要求,设置施工缝,确保路面平整。
9. 施工质量控制:在施工过程中,严格把控施工质量,确保园路铺装效果。
三、施工注意事项1. 施工过程中,要确保地基坚实,防止路面沉降。
2. 铺装材料应符合设计要求,确保铺装效果。
3. 施工缝设置要合理,防止路面裂缝。
4. 排水设施施工要确保排水畅通,防止积水。
5. 路面装饰施工要符合设计要求,确保美观。
6. 施工过程中,要加强安全意识,确保施工安全。
四、施工总结园林工程园路铺装施工是园林建设中的重要环节,施工过程中要严格按照设计要求,确保施工质量。
通过以上施工工艺和注意事项,可以保证园路铺装施工顺利进行,为园林增添美丽风景。
第2篇一、施工准备1. 设计图纸审核:在施工前,需对设计图纸进行仔细审核,确保图纸的准确性和完整性。
2. 施工组织设计:根据设计图纸,制定详细的施工组织设计,包括施工方案、施工进度、施工工艺、材料设备等。
某公园工程广场园路铺装施工方案

某公园工程广场园路铺装施工方案一、工程概况公园工程广场园路铺装施工是为了提升公园广场的景观和使用功能,提供更好的行人交通条件。
工程包括道路基础处理、路面铺装和边坡绿化等内容。
二、施工准备1.编制施工组织设计和施工方案,明确施工任务、工序和材料使用计划。
2.调配施工人员和机械设备,确保施工进度和质量。
三、道路基础处理1.清理现场,清除杂物和垃圾。
2.在路基上进行平整处理,确保路基的平整度和均匀度。
3.进行路基加固,采用碎石、河沙等材料进行填压和夯实。
4.进行排水系统的施工,确保道路的排水畅通。
四、路面铺装1.根据设计要求,铺设基层材料。
首先铺设砂浆层,然后使用滚筒压实。
接着铺设底层材料,再压实。
2.铺设面层材料,采用适合的路面材料,如沥青混凝土或砂石路面。
确保路面平整、无裂缝、无洼陷。
3.进行路面的压实和修整,使用振动压路机进行压实,然后使用刮刀和平板铲进行修剪和修整。
五、边坡绿化1.对边坡进行清除、修整和平整处理,确保边坡的坡度和稳定性。
2.在边坡上进行植物栽种,选择适合公园环境的草木植物,美化景观。
3.进行浇水养护,确保植物的生长和根系的扎根。
六、质量控制1.施工过程中进行现场监督和检查,确保施工质量和进度。
2.严格控制材料的选用和使用,确保材料符合设计要求。
3.在施工结束后进行验收,确保工程质量达到要求。
七、安全措施1.建立施工现场安全管理制度,指定专人负责安全事务。
2.安排专人进行安全培训,提高工人的安全意识和技能。
3.为工人配备必要的安全防护用品,如安全帽、手套、安全鞋等。
4.在施工现场设置警示标志,保证行人和工人的安全。
以上是公园工程广场园路铺装施工方案的基本内容,通过合理的组织和施工,可以确保工程的质量和进度,提升公园的整体环境和使用功能。
园林景观园路广场停车场等道路铺装施工方案

园林景观园路广场停车场等道路铺装施工方案1.1测量放线施工单位开工前应对施工图规定的基准点、基准线和高程进行测量控制。
做好起点、终点、转折点、道路相交点及其他重要设施的位置、方向的控制及校核。
1.2基层铺设基层包括:基土、垫层、找平层等。
基层铺设的材料质量、密实度和强度等级(或配合比)等应符合设计要求和规范规定。
一般还规定:①基层铺设前,其下一层表面应干净、无积水。
②当垫层、找平层、填充层内埋设暗管时,管道应按设计要求予以稳固。
③对有防静电要求的整体地面的基层,应清除残留物,将露出基层的金属物涂绝缘漆两遍晾干。
④基层的标高、坡度、厚度等应符合设计要求。
基层表面应平整,其允许偏差和检验方法应符合下表。
1.3面层1.3.1大理石面层和花岗岩面层大理石、花岗岩面层所用板块产品应符合设计要求和国家现行有关标准的规定。
采用天然大理石、花岗岩(或碎拼大理石、碎拼花岗石)板材,应在结合层上铺设。
在铺设前,应根据石材的颜色、花纹、图案、纹理等按设计要求,试拼编号。
板材应浸湿、晾干;结合层与板材应分段同时铺设。
面层与下一层应结合牢固,无空鼓(单块板块边角允许有局部空鼓,但空鼓板不应超过总数的5%)。
检查方法:用小锤轻击检查。
1.3.2水磨石面层水磨石面层应采用水泥与石粒拌和料铺设、有防静电要求时,拌和料内应按设计要求掺入导电材料。
面层厚度宜为12mm-18mm,且宜安置石粒粒径确定。
水磨石面层的颜色和图案应符合设计要求。
白色或浅色的水磨石面层应采用白水泥;深色的水磨石面层宜采用硅酸盐水泥、普通的硅酸盐水泥或矿渣酸盐水泥。
水磨石面层磨光后,在涂草酸和上蜡前,其表面不得污染。
水磨石面层的结合层采用水泥砂浆时,强度等级应符合设计要求且不应小于M10,稠度宜为30mm-35mm。
防静电水磨石面层磨光遍数不应少于3遍。
高级水磨石面层的厚度和磨光遍数应由设计单位确定。
1.3.3卵石面层○1应选用表面光滑、无风化的卵石。
○2应在验收合格的基层上,采用1:3的水泥砂浆,按设计要求把图案边框粘贴在基层上。
园路铺装的几种方法及施工要点

园路铺装的几种方法及施工要点园路铺装是指在院落、建筑物周围等场所进行铺装工程,既可以美化环境,又可以方便人们的出行。
下面将介绍几种常见的园路铺装方法及施工要点。
一、水泥砖铺装法水泥砖是一种常见的园路铺装材料,具有耐磨、耐压、耐蚀等特点。
水泥砖铺装法施工步骤如下:1.地面平整:清理施工区域,确保地面平整,避免水泥砖出现空鼓或断裂。
2.打磨地面:将地面进行打磨,去除不平整的部分,增强砖与地面之间的粘结力。
3. 铺设底层:铺设一层水泥砂浆,厚度为5-10cm,用木板或者砖头进行定型。
4.铺设水泥砖:将水泥砖按照预定的形状、方向进行铺设,注意砖与砖之间的间距要保持一致。
5.打击砖面:用橡胶锤轻轻敲打砖面,确保砖与地面之间的牢固性。
6.上封闭层:在砖面上铺设一层水泥砂浆,覆盖住砖与砖之间的缝隙,使砖面更加平整。
7.养护:铺设完成后,进行养护,保持砖面的湿润程度和温度,防止出现开裂或变形。
二、石材铺装法石材是一种质地坚硬、色彩丰富的园路铺装材料,可以增添园路的美观度和豪华感。
石材铺装法施工步骤如下:1.清理施工区域:清理施工区域,确保地面平整,去除尘土、杂草等。
2.铺设基层:骨料混凝土铺设一层基层,用于增加石材铺装的稳定性。
3.石材选材:根据设计要求选择合适的石材,检查石材是否有裂纹、破损等问题。
4.布置石材:根据设计要求将石材进行布置,注意间距要保持一致,可以使用水平仪进行检测。
5.固定石材:使用水泥砂浆将石材固定在基层上,使之与地面紧密结合。
6.完善缝隙:使用干净的抹子将水泥砂浆填充到石材之间的缝隙中,使之更加牢固。
7.养护:铺设完成后,进行养护,保持石材的湿润程度和温度,防止出现开裂或变形。
三、木质材料铺装法木质材料是一种环保、自然的园路铺装材料,具有温馨、舒适的感觉。
木质材料铺装法施工步骤如下:1.清理施工区域:清理施工区域,确保地面平整,去除尘土、杂草等。
2.铺设基层:用木料或夯土铺设一层基层,以增加木材铺装的稳定性。
园路铺装施工方案

园路铺装施工方案园路铺装是指将城市公园、庭院等地面进行铺装,以提供人们休闲、娱乐、运动等活动的场所。
园路铺装的施工方案需要考虑多个因素,包括材料选择、施工方法、施工工期等等。
下面是一个1200字以上的园路铺装施工方案,供参考。
一、工程概述二、材料选择1.道路基层:选用水泥混凝土基层,厚度为20厘米,以提供较好的承载力和耐久性。
2.铺装材料:选用花岗岩石料,经过破碎、筛分后,材料粒度为5~20毫米,以提供较好的耐久性和美观性。
3.固结剂:选用聚合物固结剂,以增加铺装面层的强度和稳定性,并减少水泥的使用量。
三、施工方法1.工序划分:(1)道路基层施工:包括土方开挖、基层夯实、基层均匀摊铺。
(2)铺装面层施工:包括铺料、固结剂喷洒、压实。
(3)边界处理:包括围栏安装、标线绘制。
2.施工流程:(1)道路基层施工流程:a.进行土方开挖,将原地面整平,并按要求进行基层均匀夯实,达到20厘米的要求厚度。
b.将水泥混凝土进行均匀摊铺,通过震动器进行初次压实,确保基层的平整度和承载力。
(2)铺装面层施工流程:a.将筛选后的花岗岩石料均匀铺于基层之上,厚度约为5厘米。
b.稀释聚合物固结剂并通过喷洒设备均匀喷洒在铺装面层上,使花岗岩石料与固结剂充分结合。
c.使用压路机对铺装面层进行多次压实,直到达到要求的密实度。
(3)边界处理流程:a.根据园路的尺寸和形状,选用适宜的围栏进行安装,确保园路的安全和保护。
b.对园路的交叉路口、拐角、斑马线等标线进行绘制,以提供行人和车辆的引导和安全。
四、施工工期本工程的施工工期为2个月,具体施工进度及时间可根据实际情况进行调整。
五、安全措施1.施工现场设置明显的警示标志,提醒行人和车辆注意施工区域,保持安全。
2.施工过程中,工人应佩戴安全帽、劳动防护服等,保护自身安全。
3.施工设备使用前应进行检查,确保设备安全可靠,防止事故发生。
4.施工现场应进行定期清理,确保施工区域的干净整洁。
六、质量控制1.施工前应对选用的材料进行检测,确保其符合相关标准。
五广场和园路铺装工程施工方案及方法

五广场和园路铺装工程施工方案及方法广场和园路的铺装工程是城市建设中非常重要的一项工程,它关系到城市的整体形象和市民的出行舒适度。
本文将就广场和园路铺装工程的施工方案和方法进行详细介绍。
一、施工前准备工作1.工程准备:确定施工范围和工程量,并编制详细的施工方案。
2.材料准备:根据施工方案确定所需材料,包括砂石、水泥、砖块等。
二、施工工艺及方法1.清理地面:首先清理施工区域,清除杂草、垃圾等,保持地面平整。
2.进行基础处理:根据设计要求,对地基进行处理,包括填土、砂浆下垫层等。
3.铺设基础层:将混凝土或沥青混凝土铺设在基础层上,采用机械压实方法将基础层压实,确保地面平整度和稳定性。
4.进行铺装:根据设计要求,铺设花岗石、石材或砖块等材料,采用专用切割机对砖块进行切割,保证铺装的整齐美观。
5.填缝处理:使用专用填缝剂对铺装好的材料进行填缝,填补缝隙,提高地面的平整度和美观度。
6.进行养护:施工完成后,对铺装好的地面进行养护,包括喷洒养护剂、避免重物碰压等。
三、安全注意事项1.施工现场应设置警示标志,明显标识施工区域,防止行人误入施工区域。
2.施工过程中,施工人员应穿戴好安全帽、手套等个人防护用品,避免发生意外伤害。
3.机械设备操作前应检查设备状态是否良好,并进行安全演示和操作培训。
4.施工过程中应加强对材料的质量监控,确保施工质量。
5.临时存储的材料应堆放整齐,避免材料倾斜、散落导致安全事故。
施工方案及方法的准备工作充分时,施工过程中严格按照方案及方法进行操作,注意安全事项,可以保证广场和园路铺装工程的质量和安全。
同时,在施工后进行养护和维护,可延长工程的使用寿命。
最后,施工过程中要与相关部门和业主进行沟通,确保施工进度和质量。
人行道路及广场地面铺装施工方法及工程难点重点的应对措施

人行道路及广场地面铺装施工方法及工程难点重点的应对措施一、广场地面(透水砖、地砖)铺贴1、施工准备:施工人员、设备进场,我单位强化施工组织管理,按投标书的承诺,调集我单位优秀的施工队伍和精良的机械装备,在业主规定的期限内,以最快的方式提前进场,严格履行合同,分兵同时展开各项施工准备工作。
2、基槽开挖:基槽填筑前,地面的树根、杂草应清除干净。
填挖交界处必须予以充分压实,原地面坡度较陡时,应开挖台阶并用小型压实机具压实。
3、素土垫层施工:素土垫层施工前,必须处理完问题坑,并做好隐蔽验收手续,控制好槽底标高,低于设计标高的槽底用素土回填夯实至设计标高处;土采用现场土,土的质量必须符合规范要求,不得含有杂质,粒径不得大于2cm;土的铺摊必须用人工配合小三轮车进行施工,防止由于大型车辆碾压造成槽底出现“橡皮土”现象;每层土虚铺完成后,用12t碾路机进行碾压夯实,确保素土的压实系数达到设计及规范要求,碾路机碾压的轮距及遍数必须符合规范要求,碾压完成后,对碾压不到的边角部位,用蛙式夯进行补夯,同时,用环刀进行取样,现场测量素土的压实系数,如压实系数不符合设计要求,用碾路机继续进行碾压,直到符合设计要求。
当素土夯实采用振动夯实机夯实时,每个夯窝之间的距离,可根据需要间隔2-3个夯位,接上夯之邻的二道夯位进行打夯,二道夯完毕后,再进行三夯位的打夯,确保素土的压实系数达到设计及规范要求。
每层素土施工完成后,必须报监理进行隐蔽验收,待监理签字认可后,方可进行下一道工序的施工。
4、灰土垫层:1)首先要控制石灰粉的质量。
根据肉眼观察,避免树枝等有机质混入,并按设计要求控制石灰粉中石块颗粒大小。
2)标高的控制。
为保证广场和路面标高合理,控制造价,保证施工质量,控制好垫层的厚度很重要。
在回填时先在场地内设置好标高控制点,并注意对控制点的保护。
回填时其虚铺厚度应有所控制,以便在夯实后能达到要求。
3)灰土垫层的夯实。
由于考虑到本工程为园路工程,使用压路机夯实,夯实系数达到设计要求;对于路面荷载较小,同时路幅较窄,一般采用打夯机夯实,具体夯实方法同素土夯实。
广场及园路铺装施工方案

广场及园路铺装施工方案一、工程概况本工程是对广场及园路进行铺装施工,旨在改善广场和园路的行走条件,提升景观美观度和舒适性。
二、工程内容1.广场的铺装:采用石材铺装,包括石板和石头的铺设,以提供坚固、美观的广场地面。
2.园路的铺装:采用水泥铺装,通过铺设水泥路面,提供平整、耐用的园路。
三、施工步骤1.施工前准备a.开展地面勘测,确定设计标高和铺装方式;b.制定施工计划,明确施工队伍和材料物资的供应;c.确认施工过程中的安全措施,包括施工现场的围栏搭设和人员防护。
2.广场铺装a.清理广场地面,修复破损区域;b.根据设计方案,按照规定的铺设方式铺设石板;c.确保石板的平整、对齐,避免错位和空鼓;d.检查铺装质量,确保石板平整、牢固。
3.园路铺装a.清理园路地面,确保基地平整;b.在园路基地上进行混凝土浇筑,确保园路的坚固性;c.使用振动器将混凝土均匀震实;d.进行刨光、打磨,以获得光滑的园路表面。
4.收尾工作a.清理施工现场,清除废弃物;b.对广场和园路进行最后的检查,确保没有质量问题;c.编制相关的验收报告,记录施工过程和结果。
四、质量控制1.确保材料的质量:按照国家标准选用石材和水泥材料,确保质量合格;2.控制施工过程:对石板和水泥浇筑进行严格的验收和检查,确保施工过程符合要求;3.加强工人培训:对施工人员进行培训,提高施工技术和质量意识。
五、安全措施1.施工区域设置围栏,防止行人和车辆进入施工现场;2.一些施工区域或时间段采取临时交通管制措施,避免交通事故的发生;3.施工人员必须戴好头盔和安全鞋,严禁乱丢杂物和乱堆放材料。
六、环境保护1.在施工现场设置防尘网,避免扬尘污染;2.对水泥等废弃物进行妥善处理,防止对环境造成污染;3.施工过程中严守环境规定,不允许大声喧哗和违规操作。
七、工期安排1.广场铺装工期:预计为10天;2.园路铺装工期:预计为15天;3.施工完成后,预留7天时间进行验收和收尾工作。
园路及广场铺装控制要点

园路及广场铺装控制要点一、工艺流程测量放线→砼基层处理→铺砌砂浆初找平、铺石材初找平→石材铺装→石材拼缝填充→石材表面清理1、测量放线:平面轴线控制和高程控制2、砼基层处理:清扫混凝土基层上的杂物,用水清洗干净。
3、铺砌砂浆初找平、铺石材初找平:先洒水湿润并扫一层水泥浆,根据石材水平线确定结合层砂浆厚度,砂浆的厚度一般高出石材底标高10-20mm左右,结合层干硬性水泥砂浆一般采用1:3的干硬性水泥砂浆,干硬程度以手捏成团,落地即散为宜,用木抹子趟平后运放石材初就位,然后试夯石材至设计高程。
如通过试夯发现砂浆的厚度偏差过大,则抬起石材调整砂浆的厚度。
4、石材铺装:在初找平的干硬性砂浆上,满浇一层水灰比为0.5的素水泥浆,然后安放石材,安放时四角同时下落,石材安放后调整石材位置,用橡胶锤锤击石材,使其达到设计高程和平整度、相邻板高差的质量要求,在锤击过程中要注意随时调整石材的位置,保持经纬方向的顺直。
铺完纵、横行之后有了标准,可分段分区依次铺砌。
5、石材拼缝填充:在石材铺砌后1-2昼夜进行灌缝。
石材拼缝采用1:10的水泥干砂灌缝、扫缝填充。
灌完缝后对铺砌完成的广场砖进行全面积的浇水,使石材拼缝中的干水泥砂充分下沉密实后,进行二次灌缝。
6、石材表面清理:二次灌缝完成后,对石材表面进行浇水清理。
7、成品保护:石材铺砌完成后3天内,严禁任何车辆在石材表面上行驶与施工作业,以防止对石材表面压损、污染.二、注意事项:1、石材装卸及二次转运必须轻起轻放。
2、基层必须清理干净并扫浆,保证铺装与基层结合,避免出现脱层现象3、夯击石材时,必须使用橡胶锤,以避免夯击过程中对石材造成的破坏4、铺干硬性砂浆必须密实、均匀,并用木抹子刮平,预防出现空鼓现象。
5、铺砌石材过程中,操作人员应做到随铺随用干布擦净石材表面的水泥浆痕迹。
6、面层铺设表面带线找好坡度,预防出现泛水、积水现象。
三、施工管理处罚方法1、基层必须清理干净,否则全部拆除返工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
道路铺装形式及面层处理
1、园路铺装形式:整体现浇、片材贴面、板材砌块铺、砌块嵌草和砖块石镶嵌铺装。
2、表面抹灰处理:普通抹灰、彩色水泥抹灰、水磨石饰面、露骨料饰面。
3、露骨料地面:在未硬化的表面作除浆处理,使骨料适当外露,由骨料的色泽及排列组合构成艺术饰面。
4、片材贴面铺装片材:花岗岩、釉面墙地砖、陶瓷广场砖和马赛克。
Q:花岗岩做车行道和人行道的区别
5、马赛克铺地(局部,不耐磨)
6、采用块料铺砌作面层时,要结合路面找平,而在面层和基层之间设置一个结合层,以使面层和基层紧密结合。
结合层材料通常选用3-5cm厚的粗沙、1:3石灰砂浆或M2.5水泥石灰混合砂浆。
7、结合层的比较:①白灰干砂②净干砂③混合砂浆
8.剁斧面:是在按尺寸下完料后在机切面上用钝斧剁两到三遍,纹理比较细腻;
9.开凿面:用凿子在表面凿出纹理(仿开方),纹理比较古朴粗矿
10.火烧面:指先用氧气烧烤面层,再用冷水泼浇激裂表层,形成粗糙面。
11.很多的面层,光面,火烧面,鸡啄面,重凿面,细凿面,斧剁面,拉丝面,蘑菇面,菠萝面,自然面,荔枝面等等
12.抛光,亚光,荔枝面(凿子凿出坑坑洼洼),菠萝面(表面比荔枝面更加凹凸不平),剁斧(也叫龙眼面,是用斧剁敲在石材表面上,形成非常密集的条状纹理,有些像龙眼表皮的效果)
13.火烧(表面粗糙,劳动成本较高,高温加热之后快速冷却就形成了火烧面,火烧面一般是花岗岩)
14.水冲(用高压水直接冲击石材表面,剥离质地较软的成分,形成独特的毛面装饰效果,贵,比光面粗糙)
15.仿古(模仿石材使用一定年限后的古旧效果的面加工,一般是用仿古研磨刷或是仿古水来处理,性价比较高,环保)
火烧仿古
酸洗仿古
16.喷沙(用普通河沙或是金刚沙来代替高压水来冲刷石材的表面,形成有平整的磨沙效果的装饰面)
17.拉沟(在石材表面上开一定的深度和宽度的沟槽,自然山区)
18.蘑菇面(一般是用人工劈凿,效果和自然劈相似,但是石材的天面却是呈中间突起四周凹陷的高原状的形状)。
