农田升级改造项目工程施工组织设计方案终稿

农田升级改造项目工程施工组织设计方案终稿

农田升级改造项目工程施工组织设计方案终稿1. 项目背景本工程施工组织设计方案是为了实施农田升级改造项目而制定的。

该项目旨在提高农田的产能和农业生产效益,通过引进先进的农业技术和设备,改造农田的排灌系统,增加农田的灌溉面积和灌溉效率,提升农作物的品质和产量。

2. 工程施工组织原则为了确保项目的顺利进行,我们将遵循以下基本原则:- 安全第一:在施工过程中,始终将安全放在首位,采取必要的措施保障工人和设备的安全;- 高效管理:通过合理规划和组织,确保施工进度的紧凑和工期的合理安排;- 资源优化:合理配置施工资源,最大限度地利用现有资源,减少浪费;- 环境保护:在施工过程中,采取措施保护环境,减少对周围生态的影响。

3. 工程施工组织方案3.1 施工准备- 确定项目经理和相关工程管理人员,负责施工的组织和管理;- 制定详细的施工计划,包括工期、人力资源、设备需求等;- 调查勘探施工现场,确定地质、水文等情况,制定相应的安全措施和施工方案。

3.2 材料采购和供应- 根据施工计划,制定材料采购计划,并与供应商协商确定交货时间和地点;- 对进货的材料进行质量检查,确保符合项目要求;- 做好材料的保管和管理,防止损失和浪费。

3.3 施工作业- 严格按照施工计划进行作业,确保工期的紧凑;- 组织施工人员进行现场作业,分工合理、任务清晰;- 对施工过程中的关键节点进行监控和检查,及时发现和解决问题。

3.4 安全管理- 制定详细的安全管理方案,明确各项安全措施和责任;- 提供必要的安全培训和教育,确保施工人员具备安全意识和防护知识;- 建立健全的事故应急预案,做好应急演练工作。

4. 施工组织设计图纸为了更好地实施工程施工组织设计方案,我们还制作了相应的施工组织设计图纸,详细展示了施工流程、设备布置和安全措施等内容。

5. 施工组织设计方案的监控与评估在项目实施过程中,我们将根据施工组织设计方案的要求,进行监控和评估工作。

四川高标准基本农田建设项目施工组织设计

四川高标准基本农田建设项目施工组织设计

四川高标准基本农田建设项目施工组织设计近年来,中国农业经济持续发展,农民生活质量不断提高。

然而,由于城市化进程的加速以及人口增长带来的需求增加,传统的自然资源利用方式已经无法满足人民的需求。

高标准基本农田建设项目应运而生,不仅可以保证粮食和农产品基本供给,还可增加农民收入和农业现代化进程。

四川是中国的农业大省,拥有广阔的耕地。

然而,由于地理自然条件的限制和人口的集约化,四川的高标准基本农田建设任重道远。

施工组织设计是实现高标准基本农田建设的重要环节,本文将围绕四川高标准基本农田建设项目施工组织设计进行探讨。

一、施工组织设计的基本原则施工组织设计是指在工程方案和设计方案的基础上完成反复整合和综合设计方案,明确工程施工和建设的各项要素和环节,制定科学完整、可靠有效的实施施工方案,保障工程的安全、质量、进度和环保要求,并切实保护和发挥区域自然生态系统功能。

施工组织设计应遵循以下基本原则:1. 整体策划,科学合理。

考虑到工程设计和施工中的非常规因素,进行现场勘察和分析,时刻顾及整个工程施工过程的组织、实施和监督。

2. 精益求精,科学施工。

综合考虑土地的地理、气象、水文等自然环境因素,确定合适的农业基本建设模式,科学编制设计方案。

3. 质量第一,安全为重。

保证工程质量和安全标准,配备专职的质量、环保、安全等检测人员和必要的设施,实现全程监控,提高施工质量和效率。

4. 合理配合,协调有序。

对于工程实施中的各项业务柔性的协调,实现资源合理调配和有序实施,降低通行、交通影响。

二、施工组织设计的实施步骤1. 安排/调度。

根据设计方案,在施工前做出工期安排/调度,计算出各个环节所需时间,预估各个环节的时间成本,从而合理安排施工进度。

2. 施工方案。

根据设计方案,对施工的方案进行深入的分析,在兼顾经济性的前提下,科学精细的安排施工方案,确保施工安全、质量等各方面都在可控范围之内。

3. 设备的选择。

根据施工方案的需要,在灵活掌握施工资金的前提下,选择合适的机械设备和施工物料,提高施工效率和施工质量。

高实用实用标准基本农田建设项目施工组织设计

高实用实用标准基本农田建设项目施工组织设计

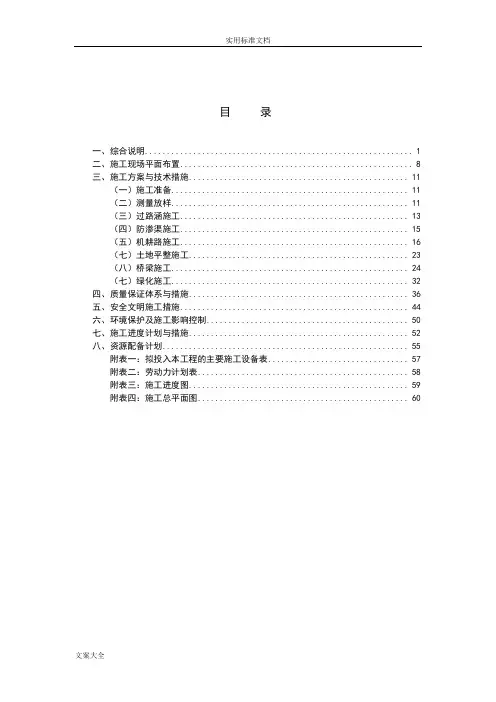

目录一、综合说明 (1)二、施工现场平面布置 (8)三、施工方案与技术措施 (11)(一)施工准备 (11)(二)测量放样 (11)(三)过路涵施工 (13)(四)防渗渠施工 (15)(五)机耕路施工 (16)(七)土地平整施工 (23)(八)桥梁施工 (24)(七)绿化施工 (32)四、质量保证体系与措施 (36)五、安全文明施工措施 (44)六、环境保护及施工影响控制 (50)七、施工进度计划与措施 (52)八、资源配备计划 (55)附表一:拟投入本工程的主要施工设备表 (57)附表二:劳动力计划表 (58)附表三:施工进度图 (59)附表四:施工总平面图 (60)一、综合说明(一)我公司详细研究了“高新区通安镇高标准基本农田建设项目”的《施工招标文件》并认真踏勘了工程现场,招标文件及答疑文件编制了本投标书:1.本标书按照招标文件对技术标所要求的内容和程序进行编制的。

2.本标书中的主要施工程序、施工方法、技术质量措施均按设计图纸和招标文件中所规定的施工规范、验收规范和质量评定标准而编制。

3.本标书中的进度计划、施工组织、机械设备及劳动力配备根据标书所明确的工期目标而编制。

(二)本公司近年来在施工中积累了较多的施工实践经验,拥有较强的技术力量和设备齐全的队伍,有信心能够保质保量完成本标段的施工任务。

如果我公司的标书被接受,将作出如下承诺:1.选择精干的工程技术管理人员组成项目部,负责施工管理和施工现场内外关系协调,解决矛盾,保证顺利施工。

2.我公司将不折不扣地信守施工合同条款,绝对服从监理。

质监部门及设计单位监督与指导,实行全面质量、工期及文明施工、安全生产管理,为圆满完成本标段施工任务打好基础。

3.我公司将根据招标文件中提出的有关技术规范,从工程实际出发,优化施工方案,采取先进的技术措施,在保证工期、安全生产和文明施工的基础上达到合格级。

4.本公司将严格执行“关于开创安全生产、文明施工”的有关规定,争创文明工地。

农田改造施工组织设计

农田改造施工组织设计

农田改造施工组织设计目录第一章编制说明与编制依据第二章工程概况第三章施工组织管理第四章各分部分项工程主要施工方法第五章主要物资、主要劳动力安排及资金使用计划第六章施工用主要机械设备及进场计划第七章确保工程质量的技术组织措施及违约处罚措施第八章确保安全生产的技术组织措施及违约处罚措施第九章确保文明施工及环境保护措施第十章确保工期的技术组织措施第十一章质量通病预控措施第十二章原材料检测措施第十三章施工进度计划第十四章季节性施工措施第十五章原材料检测计划及措施第十六章确保农民工工资支付措施及违约处罚措施第十七章现场施工协调处理第十八章施工总体平面布置第十九章附表、附图第一章编制说明与编制依据1、本施工组织设计是在仔细研究招标文件、设计文件及现场条件的基础上结合本单位施工实力对施工的工、料、机做出优化配置、科学合理的安排;2、本施工组织设计严格按照施工图的要求进行编制。

3、国家现行的《施工及验收规范》、《设计规范》、标准图集及相关政策规定和标准:4、本公司具备的技术、机械等实力条件。

5、现场踏勘情况。

第二章工程概况第一节项目简介及地理位置本项目为位于安陆市烟店镇官堰村外部交通条件便利。

第二节工程特点本项目为土地整理,其工作内容包括:1、官堰村格田平整、田埂修筑。

2、官堰村建筑物:06组库子湖堤上跨平板桥、挡水坎;04组余家洼做塘、筑塘坝、带溢洪道;04组余家湾东双塘坝整修清淤、过水剅管;06组陈家独屋门前拦水坝、带溢洪道;5组一级站渠道吴家凹侧边平板桥。

3、官堰村改扩建塘堰及配套建筑物:挖运土方、溢洪道。

4、管晏村渠道及建筑物:预制U50型槽排水渠安砌、预制U70型槽排水渠安砌、50*50cm24砖砌排水渠、80*80*80砼护砌排水沟、1*1砼现浇渠道、渠道进水口、40剅代机耕桥、2*4平板桥、大功率泵站台渠消力池、小功率泵站台渠消力池。

5、官堰村机耕路及建筑物:新修3米宽机耕路、维修老路3米宽机耕路、ф300过水剅管。

高标准基本农田施工组织设计四篇

高标准基本农田施工组织设计四篇

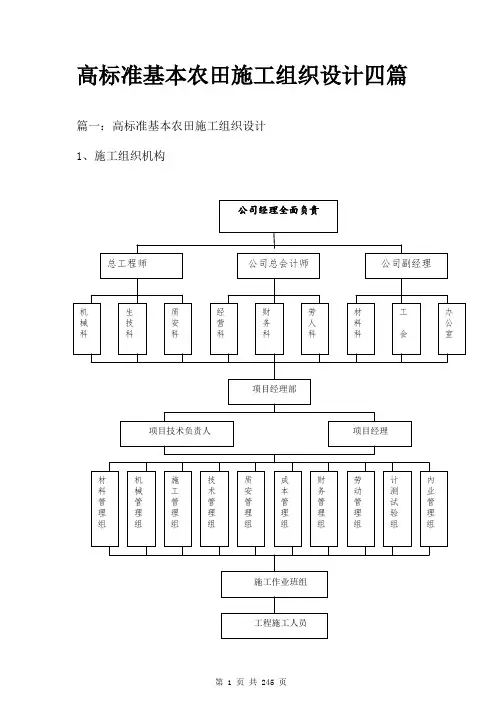

高标准基本农田施工组织设计四篇篇一:高标准基本农田施工组织设计1、施工组织机构2、公司经理全面负责总工程师公司总会计师公司副经理机械科生技科质安科经营科财务科劳人科材料科工会办公室施工作业班组项目技术负责人项目经理材料管理组机械管理组施工管理组技术管理组质安管理组成本管理组财务管理组劳动管理组计测试验组内业管理组工程施工人员项目经理部2、项目管理机构(一)、我公司高度重视本工程的建设,把本工程列为重点工程,采用全新的管理模式,成立项目经理部,实行公司法人代表授权的项目经理负责制。

(二)、我公司的指导方针为“优质、高效、安全文明”地建设好每一个工程,为公司创造良好社会效益和经济效益,为社会奉献“精品”,根据该工程的规模和特点,本公司委派优秀的项目经理为本工程项目经理,组建项目经理部。

选派思想好、业务精、能力强、能融洽、合作好的具有丰富实践经验的年富力强、颇具开拓精神的管理人员进入项目管理班子,对外适应业主管理的要求,充分发挥公司的经济技术优势和精诚合作的诚意,对内建立健全项目经理、项目技术负责人、工长、内业、材料、机械、劳资等岗位责任制,由工程领导小组定期对各专业进行考核,确保预定目标的最终实现。

(三)、建立完整的组织机构。

组织强有力的工程项目经理部,根据本工程的特点,项目管理机构由三个层次组成。

1)指挥决策层——工程领导小组工程领导小组是项目施工决策和保障机构,在公司整个范围内,对项目施工所需要的人员、机械、材料、资金等进行统一协调和调配,为项目提供可靠的保障。

2)项目管理层——项目经理部按照“项目经理负责制”组成的项目经理部,对工程进度、质量、安全、文明施工、合同履行全面实现负责,并协调各专业分工之间的工序和进度、场地、交叉作业的相互配合。

确保工程按照既定质量、进度交付使用。

3)施工作业层——直接参与施工的作业班组精选曾施工过多项优质工程、有过施工同类型工程经验的各专业组进行施工。

3、项目经理的管理职责(一)、遵守国家有关工程建设和城市建设管理的政策法规,执行施工及管理规范和企业规章制度,履行承包合同。

高标准基本农田建设项目施工组织设计

高标准基本农田建设项目施工组织设计

高标准基本农田建设项目施工组织设计一、工程概况本高标准基本农田建设项目位于_____地区,项目区总面积为_____亩。

项目建设的主要目标是通过土地平整、灌溉与排水工程、田间道路工程等措施,提高农田的质量和综合生产能力,促进农业的可持续发展。

项目区内土地现状存在着一些问题,如部分耕地高低不平,灌溉排水设施不完善,田间道路狭窄不畅等。

这些问题严重制约了当地农业生产的发展和农民收入的提高。

因此,本次高标准基本农田建设项目的实施具有重要的意义。

二、施工部署1、施工组织机构成立项目经理部,项目经理全面负责工程的施工组织和管理。

项目部下设工程技术部、质量安全部、物资设备部、财务部和综合办公室等部门,各部门分工明确,协同工作,确保工程的顺利进行。

2、施工任务划分根据工程内容和施工特点,将工程划分为土地平整工程、灌溉与排水工程、田间道路工程等施工队,各施工队分别负责相应工程的施工任务。

3、施工顺序首先进行土地平整工程,为后续的灌溉与排水工程和田间道路工程创造条件。

然后依次进行灌溉与排水工程和田间道路工程的施工,确保各项工程之间的衔接顺畅。

三、施工准备1、技术准备熟悉施工图纸和设计文件,进行技术交底和图纸会审。

编制施工组织设计和施工方案,制定各项施工技术措施和质量控制措施。

2、物资准备根据工程需要,采购和储备各种建筑材料、构配件和施工机械设备。

对进场的物资进行检验和试验,确保其质量符合要求。

3、劳动力准备根据工程施工进度计划,组织劳动力进场。

对施工人员进行技术培训和安全教育,提高其业务水平和安全意识。

4、施工现场准备进行施工现场的“三通一平”工作,即通路、通水、通电和平整场地。

搭建临时生产和生活设施,为施工人员提供良好的工作和生活条件。

四、主要施工方法1、土地平整工程(1)测量放线根据设计图纸和测量控制点,进行土地平整区域的测量放线,确定平整范围和高程控制点。

(2)土方调配根据测量结果,制定土方调配方案,合理安排挖方和填方区域,尽量减少土方运输距离和工程量。

高标准基本农田建设施工组织设计

高标准基本农田建设施工组织设计

六、施工组织设计目录一、工程总序二、施工方案与技术措施三、质量管理体系与措施四、安全管理体系与措施五、工程进度计划与措施(附施工进度横道图或网络图)六、环保管理体系与措施七、文明管理体系与措施八、施工管理及措施(附施工总平面图、临时用地表)九、资源配备计划及措施(附劳动力计划表、主要施工设备表、试验和检测仪器设备表)十、施工关键部位、材料采购要点的控制及措施(根据工程特点及招标文件要求应具有针对性)一、工程总序1.1工程概况工程建设地点:邹城市田黄镇。

主要建设内容:该项目主要包括邹城市田黄镇土地平整工程、农田水利工程、田间道路工程1.2编制依据(1) 施工招标文件、图纸、工程量清单、答疑等。

(2)招标文件中明文规定的技术规范和标准,以及有关现行的国家和省部级规范、标准。

(3)招标文件中明文规定的技术规范和标准,以及有关现行的国家和省部级规范、标准。

(4)山东省和济宁市有关政策和文件规定。

(5)现场踏勘情况。

1.3编制原则本施工组织方案编写的原则是:根据我公司的实际情况,积极响应招标文件中的各项要求,进行科学、合理的安排和组织。

考虑到本工程时间紧,任务重,质量要求严,所以在机械设备和主要施工人员投入方面,我们充分分析了可能出现的困难和问题。

本着留有余地,上足机械设备和施工人员,满足工程施工需要为前提,认真研究各分部、分项工程间的相互关系,采用网络技术精密排定工程施工计划,促进施工进度,同时考虑与后期工序的衔接。

二、施工方案与技术措施(一)测量控制测量先行是施工管理中的要求,测量工作的质量直接影响到工程的质量,我公司在工程施工管理中,历来注重测量管理工作。

除建立两级测量复核制度外,对本工程还将成立专职测量小组,以确保测量工作高效、优质。

1、测量工作程序开工前对业主和设计单位移交的导线点和水准点进行闭合复测,复测合格并经业主和监理工程师签认后方能施工。

测点交接→测点复测→建立施工导线网,布水准控制点→测定涵管线桩→局部放样。

农田整治管理施工组织设计

农田整治管理施工组织设计

农田整治管理施工组织设计
概述
本文档旨在为农田整治项目提供施工组织设计。

施工组织设计是农田整治管理的重要组成部分,确保施工过程安全、高效、顺利进行。

本文档将详细描述施工组织设计的内容和步骤。

施工组织设计内容
1. 施工组织设计的目标和原则
- 目标:确保施工过程安全、高效、质量可控
- 原则:妥善安排人力、物力、财力等资源,合理安排工期和施工顺序,确保施工进度按时完成
2. 施工组织设计的工作流程
- 预备阶段:制定施工计划,明确工作任务和责任,获取必要的施工许可和资源准备
- 准备阶段:组织施工人员进行技术交底,制定详细的施工方案和进度计划
- 施工阶段:按照施工方案进行施工,监督施工质量,及时解决施工中的问题
- 完工阶段:验收施工成果,整理施工记录,总结经验教训,做好施工档案管理
3. 施工组织设计的关键要点
- 人员安排:根据施工任务确定所需人员类型和数量,合理分配工作任务和工作时间,确保施工过程顺利进行
- 物资准备:根据施工方案和进度计划,提前准备好所需材料和设备,确保施工不受物资短缺的限制
- 安全措施:制定合理的安全管理制度,定期进行安全培训和检查,保障施工人员的人身安全
- 质量控制:制定严格的施工标准和质量检查制度,加强对施工质量的监督和检验,保证整治效果和农田产出质量
总结
本文档提供了农田整治管理施工组织设计的内容和步骤。

通过合理安排人力、物力、工期等资源,严格执行施工方案和质量控制
措施,可以确保农田整治项目的顺利进行和高质量完成。

请按照本文档的指导进行施工组织设计,并在施工过程中及时调整和完善。

高标准基本农田建设项目施工组织设计

高标准基本农田建设项目施工组织设计

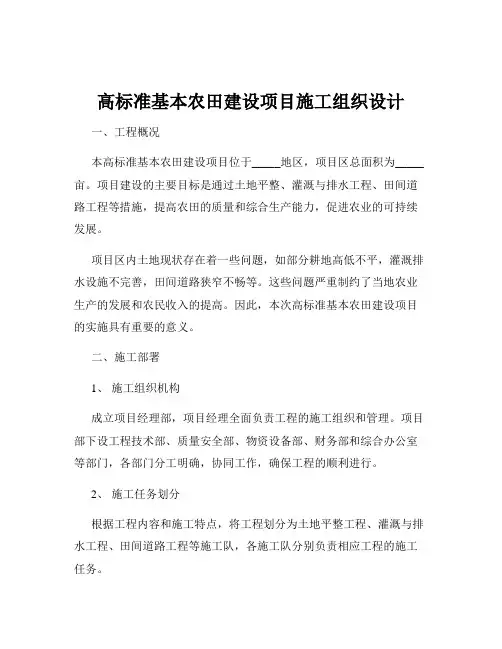

高标准基本农田建设项目施工组织设计一、项目概况1.1 项目名称高标准基本农田建设项目1.2 项目地点地处XX省XX市,总面积约XX平方公里1.3 项目背景高标准基本农田建设项目是地方政府提出的重点农田建设项目,旨在提高农田质量、增加农业产出,促进农业现代化发展。

二、施工组织设计2.1 组织人员配置•项目经理:负责项目的整体管理和协调•技术员:负责工程技术支持•班组长:分管各施工班组,负责具体工作安排•施工人员:具体施工操作人员2.2 施工方案1.前期准备:组织人员进行项目调研、土地勘测等工作,确保施工前的准备充分。

2.施工流程:按照工程设计要求,分阶段进行土地平整、灌溉设施建设、农田整治等工作,确保施工质量。

3.安全措施:制定安全生产计划,引导施工人员遵守安全操作规程,确保施工过程安全。

2.3 施工周期项目总工期约为XX个月,具体工期安排根据施工进展情况进行调整。

2.4 施工机具及设备•土地平整机械:推土机、挖掘机等•灌溉设施建设机械:灌溉机、管道铺设机等•农田整治机械:犁耙机、喷灌机等三、质量控制3.1 施工质量要求•严格按照设计要求进行施工,确保农田建设符合高标准基本农田标准。

•对施工过程中出现的问题及时处理,确保质量不受影响。

3.2 质量控制措施•设置质量监督员进行全程监督,确保施工质量符合标准。

•定期进行质量检查,发现问题及时整改。

四、环境保护4.1 环境影响评价•进行项目前的环境影响评价,制定环保方案,确保施工过程对环境影响最小化。

4.2 环境保护措施•合理利用资源,减少对自然环境的损害。

•建立废弃物处理工作制度,做到资源化利用、减量化处理。

五、总结与展望经过施工组织设计的合理安排与实施,高标准基本农田建设项目将得以顺利进行。

在项目完成后,将为当地农业生产提供重要支持,促进农村经济的快速发展。

以上是针对高标准基本农田建设项目施工组织设计的相关内容,希望能够为项目的顺利进行提供参考。

基本农田土地整理项目施工组织设计方案(纯方案,35页)

基本农田土地整理项目施工组织设计方案(纯方案,35页)
1-5
施工准备→土方开挖→验槽→断面欠方回填土→渠道 U 形槽底 砂垫层铺设→厂家订购砼 U 型槽、进场检验→砂垫层铺筑高程复核→ 安放 U 型槽调整纵坡、高程→U 型槽接缝处理→封顶板砼敷设→渠道 U 型槽外观检测、放水检验→交工验收
1、土方开挖: 由于 U 型槽灌溉渠开挖断面较小,拟分段在按设计高程放样后 采用人工开挖,一次性开挖到底,并及时验槽进入下一工序施工。每 个施工作业段以 50 米左右为宜。 2、断面土方回填: 由于灌溉渠 U 型槽安装高程局部比两侧田地高,需补填土方才 能进行灌渠型槽安装。土方回填时拟采用人工运土木夯夯实,填土施 工先按设计填土断面制作一可装卸的钢模,在填土现场按设计高程安 放钢模板后,再由人工把土料填到模板内,然后用人工木夯夯实,符 合设计要求压实度后即可拆除模板,进入下一层土回填。 3、砂垫层回填: 基槽验收及断面补填土后,按设计断面用回填 5cm 砂垫层,回 填时应摊铺均匀,并用小板夯拍打密实即可。 4、U 型槽安装: U 型槽安装前需进行检验,其材料控制要求: ⑴U 型槽成品需有出厂合格证及质量证明材料。 ⑵U 型槽现场预制应有砼标号及拌和配合比并按标准取样试压, 在预制过程中应符合规范有关规定。
1-7
作业。如果出现不可避免的耽误,无论是何原因,在施工过程中应采 取必要措施,保护基槽的外露面不致破坏。
3、垫层和基座 ⑴砂垫层应压实到设计要求密实度,其压实度应在 90%以上,按 重型击实法试验测定,砂垫层应分层摊铺压实,不得有离析现象,否 则要重新拌和铺筑。 ⑵混凝土基座尺寸及沉降缝应符合设计图纸要求,沉降缝位置 应与管节的接缝位置相一致。 ⑶管涵基础应按图纸所示或监理工程师的指示,结合土质及路 基填土高度设置预留拱度。 4、钢筋混凝土圆管涵成品质量: ⑴管节端面应平整并与其轴线垂直;斜交管涵进出水口管节的 外端面,应接斜交角度进行处理。管壁内外侧表面应平直圆滑,如果 缺陷小于下列规定时,应修补完善后方可使用;如果缺陷大于下列规 定时,不予验收,并应报监理工程师处理。 ⑵每处蜂窝面积不得大于 30mm×30mm。 ⑶其蜂窝深度不得超过 l0mm。 ⑷蜂窝总面积不得超过全面积的 1%,并不得露筋。 ⑸管节混凝土强度应符合图纸要求,混凝土配合比、拌和均应 符合有关规范要求。 ⑹管节各部尺寸,不得超过有关规范规定值。 5、圆管涵敷设施工

某高标准基本农田建设项目施工组织设计

某高标准基本农田建设项目施工组织设计

一、综合说明(一)我公司详细研究了“XXX村高标准基本农田建设项目”的《施工招标文件》并认真踏勘了工程现场,招标文件及答疑文件编制了本投标书:1.本标书按照招标文件对技术标所要求的内容和程序进行编制的。

2.本标书中的主要施工程序、施工方法、技术质量措施均按设计图纸和招标文件中所规定的施工规范、验收规范和质量评定标准而编制。

3.本标书中的进度计划、施工组织、机械设备及劳动力配备根据标书所明确的工期目标而编制。

(二)本公司近年来在施工中积累了较多的施工实践经验,拥有较强的技术力量和设备齐全的队伍,有信心能够保质保量完成本标段的施工任务。

如果我公司的标书被接受,将作出如下承诺:1.选择精干的工程技术管理人员组成项目部,负责施工管理和施工现场内外关系协调,解决矛盾,保证顺利施工。

2.我公司将不折不扣地信守施工合同条款,绝对服从监理。

质监部门及设计单位监督与指导,实行全面质量、工期及文明施工、安全生产管理,为圆满完成本标段施工任务打好基础。

3.我公司将根据招标文件中提出的有关技术规范,从工程实际出发,优化施工方案,采取先进的技术措施,在保证工期、安全生产和文明施工的基础上达到合格级。

4.本公司将严格执行“关于开创安全生产、文明施工”的有关规定,争创文明工地。

本标书若有错误和不足之处,敬请批评指正,我公司一定认真听取意见,并给出满意的补充修改方案。

(三)工程概况XXX村位于XXX镇西南侧,东临XXX村,西靠XXX,南接XXX 村,北侧与XXX相接。

本工程包括土地平整75亩,机耕路共计367Onb机耕桥1座,防渗沟渠共计344Onb过路涵洞12座,防护林种植4458棵。

(四)施工总体部署建立现场项目部。

管理组织网络图如下:1、施工前期准备工作部署如下:>图纸会审签发中标通知—►—►―►→签订构配件加工合同落实构件运输及堆放场地组织施工队伍进场→签订内部承包合同2、施工管理组织及措施开工报告根据公司实际情况,为加强工程管理,确保工程如期保质完成,公司内部成立以法人代表为首、项目经理组成的领导小组,及时解决工程施工中出现的一些问题,着重协调资金、设备、劳动力等方面的问题,确保工程正常进行。

高标准基本农田土地综合整治项目施工组织设计

高标准基本农田土地综合整治项目施工组织设计

目录第一章编制说明--------------------------------------------- 2 第二章工程概况--------------------------------------------- 2 第三章施工进度计划及各阶段进度的保证措施------------------- 4 第四章主要施工方法---------------------------------------- 11 第五章工程投入的主要施工机械设备情况、进场计划------------ 19 第六章劳力安排计划----------------------------------------- 20 第七章确保工程质量的技术组织措施-------------------------- 22 第八章确保工期的技术组织措施------------------------------ 28 第九章项目班子配备---------------------------------------- 32 第十章确保安全生产的技术措施------------------------------ 40 第十一章确保文明施工的技术措施---------------------------- 44 第十二章施工平面图---------------------------------------- 46 第十三章施工组织管理架构---------------------------------- 46 第十四章施工现场管理-------------------------------------- 51 第十五章其他保证措施-------------------------------------- 60 第十六章环境污染的防御措施-------------------------------- 73 第十七章工程验收------------------------------------------ 74第一章编制说明本施工组织设计作为指导施工的依据,编制时对目标工期、工程质量、项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要分部分项工程施工方法、安全保证措施、文明施工及环境保护措施、降低成本措施等诸多因素尽可能充分考虑,突出科学性及可行性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录第1 章工程总体概述 (6)1.1工程概述 (6)1.2工程概况及设计说明 (6)1.3工程目标 (11)1.3.1工期目标 (11)1.3.2质量目标 (11)1.3.3安全生产目标 (11)1.3.4文明施工目标 (11)第2 章施工总平面布置 (12)2.1平面布置说明 (12)2.2施工平面布置 (12)2.2.1修建排水设施、排污措施 (12)2.2.2施工用水、用电 (12)2.2.3施工围蔽 (12)2.2.4临时设施 (13)2.2.5施工通讯 (13)2.2.6施工用电安全保证措施 (13)2.3临时设施布置 (13)2.3.1总体管理 (13)2.3.2办公区 (14)12.3.3厕所 (14)2.3.4材料堆放场地 (14)2.3.5环境保护 (14)2.3.6防火保安 (15)2.3.7卫生防疫及其他事项 (15)2.4施工平面布置图 (15)第3 章主要分部分项工程的施工方法 (16)3.1设计要求的施工方法 (16)3.2测量工程 (18)3.2.1测量工作流程 (18)3.2.2施工放样和施工过程测量 (18)3.2.3保证测量放线精度的措施 (19)3.3土方开挖施工 (20)3.4引水管、干管、分干管施工 (21)3.5浆砌石(砖)挡墙、桥墩施工 (21)3.5.1挡墙或桥墩砌筑 (21)3.5.2压顶施工 (22)3.6浆砌石(砖)排洪沟、斗沟、农沟施工 (22)3.7土方回填施工 (23)3.8生产道路面施工 (24)3.9混凝土路面施工 (24)23.10过路涵(涵台、涵板)砼结构施工 (25)第4 章进度计划与保证措施 (28)4.1进度计划安排 (28)4.1.1总体施工进度计划 (28)4.1.2施工进度计划网络图及横道图 (28)4.2保证总工期的具体措施 (28)4.2.1关键线路上的施工项目保证措施 (28)第5 章施工机械设备、劳动力及材料投入计划 (34)5.1施工机械设备投入计划 (34)5.1.1施工机械设备选择原则 (34)5.1.2主要机械设备投入计划 (34)5.1.3机械设备投入保证措施 (35)5.2劳动力投入计划及其保证措施 (36)5.2.1劳动力投入计划 (36)5.2.2劳动力投入保证措施 (36)5.3主要材料供应计划 (37)5.3.1材料进场计划及检验 (37)5.3.2材料投入保证措施 (38)第6 章施工质量保证措施 (40)6.1施工质量目标 (40)6.2企业质量保证体系 (40)36.3施工质量管理 (40)6.4施工质量控制体系 (42)6.4.1施工质量控制体系的位置 (42)6.4.2施工质量控制体系运转的保证 (42)6.4.3施工质量控制体系的落实 (43)6.5对主要施工项目的质量控制措施 (44)6.5.1施工测量的质量保证措施 (44)6.5.2土石方施工质量保证措施 (44)6.6保修期内质量保证承诺和维护措施 (45)6.6.1质量保证承诺 (45)6.6.2质量保证措施 (45)第7 章安全生产、文明施工及交通疏导措施 (47)7.1安全生产措施 (47)7.1.1安全生产目标及保证体系 (47)7.1.2安全生产保证措施 (48)7.1.3安全制度保证措施 (49)7.2文明施工措施 (52)7.2.1文明施工目标 (52)7.2.2文明环保管理体系 (52)7.2.3文明施工措施 (54)第8 章配合工程的配合、协调方案 (58)48.1协调各工序之间的措施 (58)8.2与甲方协调配合措施 (58)8.3与设计单位的协调配合 (59)8.4与监理单位的协调配合 (59)8.5与质量安全监督站的协调配合 (60)8.6与城管部门的协调配合 (60)第9 章附图附表 (62)9.1项目组织机构框架图 (62)9.2XX新区基本农田建设和改造工程(03-9地块)施工进度计划横道图 (62)9.3XX新区基本农田建设和改造工程(03-9地块)施工进度计划网络图 (62)9.4XX新区基本农田建设和改造工程(04-2地块)施工进度计划横道图 (62)9.5XX新区基本农田建设和改造工程(04-2地块)施工进度计划网络图 (62)9.6XX新区基本农田建设和改造工程(03-9地块)总体平面图 (62)9.7XX新区基本农田建设和改造工程(04-2地块)总体平面图 (62)9.8XX新区基本农田建设和改造工程项目经理部临时设施平面图 (62)5第 1 章工程总体概述1.1工程概述工程名称:XX新区基本农田建设和改造工程;建设单位:监理单位:建设地点:承包方式:包工、包料、包工期、包质量、包安全、包文明施工。

综合单价包干;1.2工程概况及设计说明一、工程概况(一)XX北片区03-9地块工程概况:1、现况:隶属于XX新区,XX新区位于深圳西部,东至观澜,西接松岗南抵石岩,北临东莞市黄江镇。

地块规划改造面积112.74亩。

地块内地势平坦,周边是开阔的山谷平原。

现状以菜地、坑塘水面、其他草地为主。

2、水文气象:地块项目区属亚热带海洋性季风气候,项目区属亚热带海洋性季风气候,全年温和暖湿,年平均气温为21.9℃,最高气温37°C,最低气温1.4°C,平均日照时数为2120h。

主要自然灾害有低温阴雨、台风、涝灾。

低温阴雨易造成早稻烂秧,香蕉、甘蔗、塘鱼等冻死冻伤,导致减产。

台风过境往往带来大量降雨与大风,对农业生产极端不利。

丰水季节雨水排水不畅,易产生涝灾,危害作物。

3、土壤情况:地块项目区内土壤主要以赤红壤为主,砂粘度适中,理化性质较好。

目前种植蔬菜的地块经农民多年培肥地力,土壤耕作层深厚,腐殖质含量高。

根据深圳农科中心2010年1月采样结果,土壤有机质平均为2.2%,土壤pH 为中性,平均为6.2。

(二)XX迳口04-2地块工程概况:1、现况:XX北片区04-2地块隶属于XX新区,XX新区位于深圳西部,东至观澜,西接松岗,南抵石岩,北临东莞市黄江镇。

地块规划改造面积2794.00亩。

地块内多山地丘陵,地势起伏较大,场地总体标高由南向北递减。

现状主要以果园、菜地、坑塘水面为主。

2、水文气象:地块项目区属亚热带海洋性季风气候,项目区属亚热带海洋性季风气6候,全年温和暖湿,年平均气温为21.9\U+2103,最高气温37°C,最低气温1.4°C,平均日照时数为2120h。

主要自然灾害有低温阴雨、台风、涝灾。

低温阴雨易造成早稻烂秧,香蕉、甘蔗、塘鱼等冻死冻伤,导致减产。

台风过境往往带来大量降雨与大风,对农业生产极端不利。

丰水季节雨水排水不畅,易产生涝灾,危害作物。

3、土壤情况:地块项目区内土壤主要以赤红壤为主,砂粘度适中,理化性质较好。

目前种植蔬菜的地块土壤肥力较高。

根据深圳农科中心2010年1月采样结果,现状水浇地土壤有机质平均为1.6%,土壤pH 为弱酸性,平均为5.8。

二、设计说明(一)XX北片区03-9地块设计说明:1、主要工程设计内容:1)耕作田块土地平整工程,主要包括土方填筑和地表清除等。

2)农田水利工程,包括引水工程设计,田间排水工程设计。

3)道路工程,包括田间次道及生产路等。

4)灌溉水源铺设,主要为灌溉水源通过地下埋管的形式送至田间地块。

2、土地平整工程设计:土地平整工程主要是对项目区现有鱼塘、零星未利用荒草地等进行平整改造。

在土地平整过程中,由于本地块较为平坦,土地平整主要是格田平整。

本项目区共平整水平格田5块。

格田设计主要根据原有地形划分田块,格田之间以生产路为界,格田田面高差控制在±3cm。

每个格田要求布置单独的进水、出水口,避免串灌串排。

3、农田水利工程设计:农田水利工程设计是依据对洪、涝、旱等进行综合治理和合理利用水资源的原则,对水土资源、灌排渠系统及其建(构)筑物等进行的统筹安排。

水利设施工程分为两类,一是取水工程,其作用是将适宜的水(量)从灌溉水源中取引出来;二是输配水工程,其作用是将适宜的水(量)逐级输送并分配到田间,这类工程包括渠道或管道系统,以及系统上的建(构)筑物等。

本项目农田水利工程由灌溉系统工程、泵站工程、排水沟等分项工程组成。

项目区作物主要为茎、叶菜类蔬菜,根据《广东省用水定额》,蔬菜灌溉定额为1200m3/亩·年,项目区林果灌溉定额为180m3/亩·年,灌溉水利用系数以0.85 计。

项7目区作物年需水量计算公式为:W=MA/η,式中:W-灌溉需水量(m3),M-作物灌溉定额(m3/亩·年),A-灌溉面积(亩),η-灌溉水利用系数,根据规划要求,改造后项目区蔬菜种植面积为89.92亩。

根据上述计算公式,项目区年需水量为:W=MA/η=1200×89.92/0.85=12.7万方。

灌溉水源主要为从改造的两个蓄水塘。

输配水工程主要通过抽水泵站从蓄水塘内抽水通过1条直径110mm的UPVC引水管将水配送至蓄水池内,再经过干管(分干管)引水至各个田块。

通过闸阀的控制,从而完成整个抽水、引水、配水任务。

在配套设施区打机井一口,既作为生活工作水源,旱季必要时也可以给蓄水池补充水源。

水井位置可根据实际情况调整。

排水工程主要包括各个田块内利用斗、农沟将发生内涝时的雨水排入排洪沟内,最终排入现有排洪渠内。

桥涵工程主要为排水工程与道路等交叉时需设置过路涵等。

4、道路工程设计:为配合项目区的各项工程实施,满足交通和生产需要,根据国土资源部《土地开发整理标准》及交通部《公路工程技术标准》等有关规范,项目区道路按改建田间道、生产道两级规划设计。

项目区共规划建设田间次道1条,总长529m;生产路4条,总长586m。

各级道路功能及主要技术指标如下:田间次道:主要功能为联接主道(村道)与生产路,主要满足农用物资及农产品运输、作业机械向田间转移以及为机械加油、加水、加种等生产操作过程服务。

经过路床反复压实(即路床整形),铺150mm厚6%水泥石粉渣垫层压实,C30水泥路面层宽3m,厚200mm。

次道砼路面不设置纵缝,即不留缩缝或施工缝;横向缩缝等距布置,间距5m,横向施工缝根据施工中断长度确定,其位置尽量选在缩缝或胀缝处。

横向缝均为假缝形式,填缝料可采用聚氯乙烯胶泥、沥青玛蹄脂等;生产道:为人工田间作业和收获农产品服务,方便田间作业的顺利进行。

主要技术指标:路床及路面采用素土回填压实,且压实度不小于0.90,生产路路面宽0.9m,边坡采用草皮护坡。

5、灌溉管道设计:由于本区域位于低山丘陵区,山坡上耕地无自流引水条件,故此灌溉用水需通过泵8站提水至各地块相应蓄水池内进行农田灌溉。

灌溉站的设计流量:Q=(ΣmA)/(3600*T*t*η)式中:m--灌水定额,12.72立方/亩,A--相应时段内各种作物灌溉面积,亩;T--灌水历时,全灌区灌一次水延续天数,取T=6d;t--日开机时数,一般为18~22h,机械允许时取24h,本次取10h;η--灌溉水利用系数0.85;d=(4Q/πv)^0.5;根据上式,干管采用直径110mm,分干管采用75mm,泵站型号具体根据使用方使用要求确定。
