河北2008土建定额计算规则
08定额计价解释(含宣贯资料)
一、2008年《全国统一建筑工程基础定额河北省消耗量定额》1、适用范围及作用2008建筑定额适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
2008建筑定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价和标底的依据;2008建筑定额是工程量清单计价、投标计价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据;是编制概算定额、概算指标和投资估算指标的主要资料。
2、主要特点2008建筑定额是以2003年《河北省建筑工程预算综合基价》和1995年《全国统一建筑工程基础定额》(土建工程)为基础,结合我省实际,按照合理的施工组织设计和正常的施工条件,根据现行的建筑工程及验收规范、操作规程编制的。
具有以下特点:(1)定额水平贴近实际。
2008建筑定额编制时充分考虑了定额水平与施工实际相结合的问题,对原定额水平与实际相差大的项目进行了合理调整。
(2)适应技术进步及工程需要,增加了近几年已被广泛推广的新技术、新材料、新工艺项目,提高了定额项目覆盖范围。
(3)2008建筑定额在2003综合基价的基础上,参照工程量清单计价规范进行章节划分和项目设置,对项目设置进行了大量调整,按照清单计价时使用更加方便、实用。
3、重点说明一、共性说明(1)表现形式:2008建筑定额在项目设置上将所有子目按照性质不同分为实体项目与措施项目,其中措施项目又包括可竞争措施项目与不可竞争措施项目两部分。
各子目中仅列出基价、人工费、材料费及机械费,不再列出综合基价、综合费用、费用及利润。
(2)有关规定:2008建筑定额实体项目与不可竞争措施项目消耗量不作调整,可竞争措施项目消耗量在投标报价时投标人可以合理调整。
2008建筑定额中的人工单价、材料价格、机械台班单价在编制工程预结算、投标和最高限价等时,可依据市场行情或造价信息进行调整。
(3)2008建筑定额实体项目包括:土、石方工程,桩与地基基础工程,砌筑工程,混凝土及钢筋混凝土工程,厂库房大门、特种门、木结构工程,金属结构工程,屋面及防水工程,防腐、隔热、保温工程,构件运输及安装工程,厂区道路及排水工程;可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费、大型机械一次安拆及场外运输费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停水停电费、土建工程与生产同时进行增加费、在有害健康环境中施工降效增加费组成;不可竞争措施项目包括安全防护、文明施工费。
2008定额计算规则--混凝土

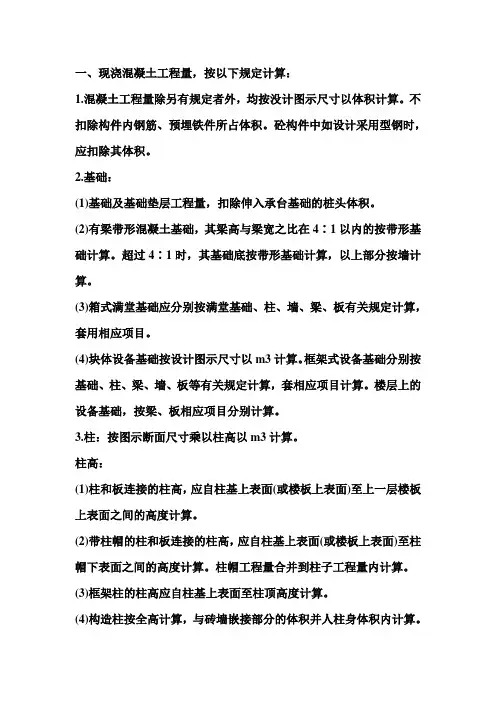

一、现浇混凝土工程量,按以下规定计算:1.混凝土工程量除另有规定者外,均按没计图示尺寸以体积计算。
不扣除构件内钢筋、预埋铁件所占体积。
砼构件中如设计采用型钢时,应扣除其体积。
2.基础:(1)基础及基础垫层工程量,扣除伸入承台基础的桩头体积。
(2)有梁带形混凝土基础,其梁高与梁宽之比在4∶1以内的按带形基础计算。
超过4∶1时,其基础底按带形基础计算,以上部分按墙计算。
(3)箱式满堂基础应分别按满堂基础、柱、墙、梁、板有关规定计算,套用相应项目。
(4)块体设备基础按设计图示尺寸以m3计算。
框架式设备基础分别按基础、柱、梁、墙、板等有关规定计算,套相应项目计算。
楼层上的设备基础,按梁、板相应项目分别计算。
3.柱:按图示断面尺寸乘以柱高以m3计算。
柱高:(1)柱和板连接的柱高,应自柱基上表面(或楼板上表面)至上一层楼板上表面之间的高度计算。
(2)带柱帽的柱和板连接的柱高,应自柱基上表面(或楼板上表面)至柱帽下表面之间的高度计算。
柱帽工程量合并到柱子工程量内计算。
(3)框架柱的柱高应自柱基上表面至柱顶高度计算。
(4)构造柱按全高计算,与砖墙嵌接部分的体积并人柱身体积内计算。
(5)依附柱上的牛腿,并入柱身体积内计算。
(6)升板柱帽按图示尺寸以m3计算。
4.梁:按图示断面尺寸乘以梁长以m3计算,伸入墙内梁头、梁垫并入梁体积内计算。
梁长:(1)梁与柱连接时,梁长算至柱侧面。
(2)主梁与次梁连接时,次梁长算至主梁侧面。
(3)圈梁与过梁连接者,分别套用圈梁、过梁定额,其过梁长度按门、窗口外围宽度两端共加50㎝计算。
5.墙:墙、间壁墙、电梯井壁、按图示中心线长度乘以墙高及厚度以m3计算,应扣除门窗洞口及单个面积0.3㎡以外孔洞所占体积,墙垛及突出墙面部分并入墙体体积内计算。
(1)剪力墙中暗梁、暗柱、端柱并人墙内计算。
(2)建筑模网墙内的构造柱、圈梁、过梁混凝土与墙混凝土合并计算。
(3)建筑模网安装工程量,外墙按外墙中心线长度乘以结构高度(地面至板顶),内墙按内墙净长线长度乘以内墙净高,以单面面积计算。
河北省安装消耗量定额(定额说明)(2008)Word版

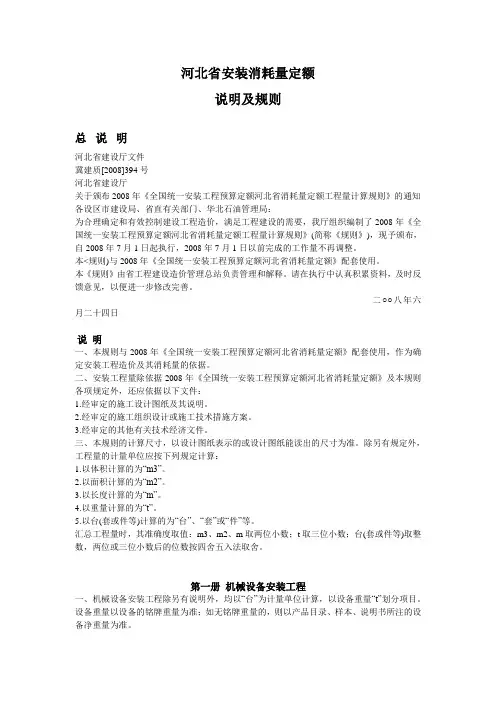

河北省安装消耗量定额说明及规则总说明河北省建设厅文件冀建质[2008]394号河北省建设厅关于颁布2008年《全国统一安装工程预算定额河北省消耗量定额工程量计算规则》的通知各设区市建设局、省直有关部门、华北石油管理局:为合理确定和有效控制建设工程造价,满足工程建设的需要,我厅组织编制了2008年《全国统一安装工程预算定额河北省消耗量定额工程量计算规则》(简称《规则》),现予颁布,自2008年7月1日起执行,2008年7月1日以前完成的工作量不再调整。
本<规则)与2008年《全国统一安装工程预算定额河北省消耗量定额》配套使用。
本《规则》由省工程建设造价管理总站负责管理和解释。
请在执行中认真积累资料,及时反馈意见,以便进一步修改完善。
二○○八年六月二十四日说明一、本规则与2008年《全国统一安装工程预算定额河北省消耗量定额》配套使用,作为确定安装工程造价及其消耗量的依据。
二、安装工程量除依据2008年《全国统一安装工程预算定额河北省消耗量定额》及本规则各项规定外,还应依据以下文件:1.经审定的施工设计图纸及其说明。
2.经审定的施工组织设计或施工技术措施方案。
3.经审定的其他有关技术经济文件。
三、本规则的计算尺寸,以设计图纸表示的或设计图纸能读出的尺寸为准。
除另有规定外,工程量的计量单位应按下列规定计算:1.以体积计算的为“m3”。
2.以面积计算的为“m2”。
3.以长度计算的为“m”。
4.以重量计算的为“t”。
5.以台(套或件等)计算的为“台”、“套”或“件”等。
汇总工程量时,其准确度取值:m3、m2、m取两位小数;t取三位小数;台(套或件等)取整数,两位或三位小数后的位数按四舍五入法取舍。
第一册机械设备安装工程一、机械设备安装工程除另有说明外,均以“台”为计量单位计算,以设备重量“t”划分项目。
设备重量以设备的铭牌重量为准;如无铭牌重量的,则以产品目录、样本、说明书所注的设备净重量为准。
二、计算设备重量时,除另有规定外,应按设备本体及联体的平台、梯子、栏杆、支架、屏盘、电机、安全罩和设备本体第一个法兰以内的管道等全部重量计算。
河北08定额解释说明表(自己总结,很全的)
外往返运输、一次按拆及路基铺垫和轨道铺拆等的费用。
3、同一建筑多种结构按不同结构分别计算。
分别计算后的建筑物檐高均应以建筑物总檐高为准。
4、本章中现浇框架系指柱、梁全部为现浇的混凝土框架结构,如部分现浇时按框架项目乘以系数0.96。
如楼板也为现浇混凝土时,按现浇框架项目乘以系数1.04。
5、预制钢筋混凝土柱、钢屋架的单层厂房按预制排架项目计算。
6、单层钢结构工程按预制排架项目计算。
7、多层钢结构工程套用其他结构乘以系数0.5。
9、檐高3.6m以内的单层建筑物不计算垂直运输费。
垂直运输工程:一、建筑物垂直运输。
1、檐高是指设计室外地坪至檐口滴水线的高度,突出主体建筑物屋顶的电梯间、水箱
数及场外运输台次按施工组织设计确定。
时,乘以系数1.15计算。
2、固定式基础如需打桩时,其打桩费用按设计尺寸。
3、固定式基础(带配重)按座计算,如实际用量与项目规定不同时,可以调整。
4、本章不包括轨道和枕木之间增加其他型钢或钢板的轨道、自升塔式起重机行走轨道、不带配重的自升塔式起重机固定式基础、施工电梯和混凝土搅拌站的基础等,发生时按实际发生的费用计算。
二、特、大型机械每按拆一次费用。
1、按拆费中包括机械安装完毕后的试运转费用。
2、自升塔按拆费是以塔高70m确定的,如塔高超过70m时,每增加10m按拆费增加20%。
三、特、大型机械场外运输费用。
1、特、大型机械场外运输费用已包括机械的回程费用。
2、特、大型机械场外运输费用为
、方法计算。
2008土建定额说明及计算规则

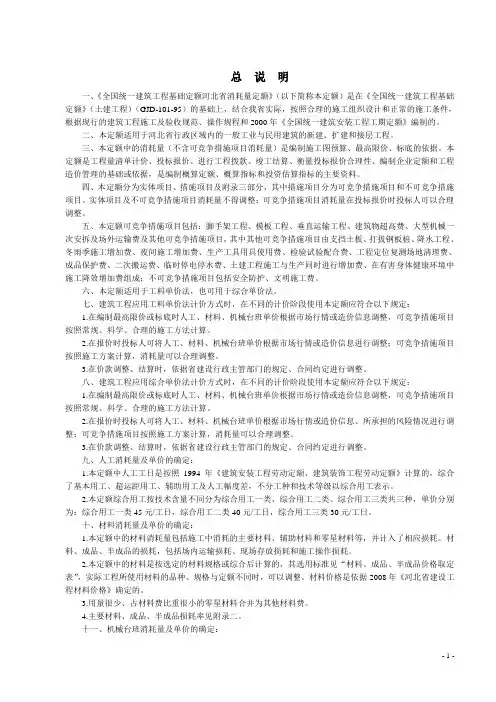

总说明一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件,根据现行的建筑工程施工及验收规范、操作规程和2000年《全国统一建筑安装工程工期定额》编制的。
二、本定额适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
三、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
四、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞争措施项目消耗量不得调整;可竞争措施项目消耗量在投标报价时投标人可以合理调整。
五、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费、大型机械一次安拆及场外运输费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全防护、文明施工费。
六、本定额适用于工料单价法,也可用于综合单价法。
七、建筑工程应用工料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时人工、材料、机械台班单价根据市场行情或造价信息调整,可竞争措施项目按照常规、科学、合理的施工方法计算。
2.在报价时投标人可将人工、材料、机械台班单价根据市场行情或造价信息进行调整;可竞争措施项目按照施工方案计算,消耗量可以合理调整。
《08建筑工程基础定额河北省消耗量定额》说明和计算规则
08建筑工程基础定额河北省消耗量定额一、说明建筑工程基础是建筑物承受上部载荷和自身重力传递于建筑地基和地层的过渡结构,包括地基工程和地下水工程。
对于基础定额而言,其计算根据不同地区和不用类型的建筑物,采用不同的单位和计算标准。
其中,08建筑工程基础定额河北省消耗量定额是指在河北省,按照国家标准以及地区特殊情况所得出的建筑工程基础消耗量。
二、计算规则08建筑工程基础定额河北省消耗量定额的计算规则如下:1.建筑工程基础定额计算公式如下:建筑工程基础定额= ΣCI×F×V其中,CI为项目系数,F为地区调整系数,V为体积或面积。
2.项目系数CI的计算:(1)地下室建筑面积不超过总建筑面积30%及以下的建筑物:CI = Σ(P/A)×Ci其中,P为地下室周长,A为地下室面积,Ci为地下室单位周长、单位面积墙体工程基础定额。
(2)地下室建筑面积超过总建筑面积30%的建筑物:CI = Σ(P/A)×Ci + CB其中,CB为基础设计不考虑地下室墙体基础单位长度、单位面积的加底基础造价。
(3)概算项目建筑物:CI = Σ(P/A)×Ci + CC + CD其中,CC为楼地面以下基础和围护结构基础设计不考虑的单位长度、单位面积墙体基础定额,CD为固定资产不动产投资项目的单位销售建筑面积或住宅建筑面积3.地区调整系数F的计算F = FB×FC其中,FB为基价指数调整系数,FC为地区调整系数,计算公式如下:FB = 基础项目前年基价指数/当年基价指数FC = 当年该地区的劳动力价格指数/劳动力价格指数参照值4.体积或面积V的计算根据具体工程设计确定。
三、总结08建筑工程基础定额河北省消耗量定额是河北省地区建筑工程基础消耗量的参考标准,可以为工程师确定项目建设的费用提供指导,同时也可以对监管工作提供依据。
在计算过程中,需要考虑项目系数、地区调整系数、体积或面积的因素。
2008年《全国统一建筑工程基础定额河北省消耗量定额》解释
2008 年《全国统一建筑工程基础定额河北省消耗量定额》解释A.1 土、石方工程一、人工挖沟槽、地坑存在冻土时同,例如:总挖土深度2."0m,总冻土深度1."0m ,冻土以下部分是否按非冻土计算,放坡深度如何考虑?冻土与非冻土分别计算工程量,按总挖土深度考虑放坡二、挖掘机开挖沟槽、地坑时如何套用定额?答:机械挖土方不区分沟槽,地坑等,全部执行机械挖土方项目。
三、本章说明第一条第1 款中“人工挖土方、挖沟槽、地坑项目深度最深为6 米,超过6 米时,按6 米以内每加深1 米乘以系数1."25 ,”基数是全部土方量还是超过6 米的土方量?答:按超过6 米部分土方量计算。
四、本章说明第一条第13 款对土方、沟槽、地坑、平基、沟槽、基坑的划分标准中坑底宽度、槽底宽度是按施工图纸上标明的尺寸还是加工工作面后的尺寸为准?坑底宽度、槽底宽度按加上工作面后的尺寸计算A.2 桩与地基基础工程、定额中无液压锤破碎岩石项目,如何计算?答:参照《全国统一市政预算定额河北省消耗量定额》相应项目执行。
二、钢筋笼、护壁钢筋制作项目消耗量没有考虑施工损耗,如何计算?答:按本章说明第二条第6 款规定的损耗率计算。
A.3 砌筑工程一、砖散水3:7 灰土垫层厚度定额是按150mm厚编制的,而一般设计厚度均为300mm 厚,超厚部分如何计算?答:套用《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》灰土垫层项目(B1-2)调整。
A.4 混凝土及钢筋混凝土工程一、墙体上卷120-200mm 高素混凝土带套用圈梁还是混凝土墙项目?答:套用混凝土圈梁项目。
二、栏杆下混凝土带高度在300mm 以内的按墙还是栏板项目计算?答:按混凝土栏板项目计算。
三、现浇混凝土楼梯是按常规双跑楼梯混凝土含量考虑。
如实际高层工程采用单跑双排剪力楼梯,混凝土量及模板可否调整?按本定额总说明第四条规定,混凝土数量不得调整,模板可以调整。
2008年《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》
2008年《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》综合说明一、编制依据为搞好我省工程造价计价依据的改革,使建筑工程计价依据适应建筑市场和建筑技术发展的需要,规范建筑市场计价和为,我站于2006年6月21日向省建设厅报送了《关于编制2008年河北省建筑工程计价依据的请示》(冀建价[2006]15号),拟编制2008年河北省建设工程计价依据。
省建设厅于2006年7月20日做出批复(《河北省建设厅关于省工程建设造价管理总站编制2008年河北省建筑工程计价依据的批复》冀建质[2006]341号),同意我站编制2008年河北省建设工程计价依据,并提出了具体编制要求。
我站根据省建设厅的指示精神,组织编制了2008年《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》(以下简称本定额)。
本定额从2006年10月份开始编制,至2008年6月完成印刷稿,经过了省内外调研、制定编制方案、确定编制细则、项目划分、确定定额水平,总说明,章说明及工程量计算规则的修订,生成基价、专家审查、全省审查、定额水平测算、向计价标准编制领导小组汇报等阶段。
编制期间多次征求建设单位、设计单位、施工单位及有关管理部门的意见,使本定额更好地反映我省实际,保证了编制工作的顺利完成。
本定额工程量计算规则从定额中分离出来,与建筑、安装、市政工程量计算规则形成《河北省消耗量定额工程量计算规则汇编》。
按照《河北省建设厅关于颁布2008年<全国统一建筑工程基础定额河北省消耗量定额>等计价依据的通知》(冀建质[2008]396号)精神,本定额于2008年7月1日起执行,2008年7月1日前完成的工作量仍执行2003年《全国统一建筑装饰装修工程消耗量定额河北省综合基价》及其配套的相关文件。
二、指导思想、编制原则及依据(一)指导思想贯彻党和国家关于工程建设的方针政策,促进新材料、新技术、新工艺及建筑节能与环保技术的推广应用,适应各种计价方式的需要。
2008年《全国统一安装工程预算定额河北省消耗量定额》宣贯资料
2008年《全国统一安装工程预算定额河北省消耗量定额》宣贯资料综合说明根据省建设厅《关于省工程建设造价管理总站编制2008年河北省建设工程计价依据的批复》(冀建质[2006]341号文)的精神和部署,我们于2006年12月开始组织人员编制2008年《全国统一安装工程预算定额河北省消耗量定额》(以下简称“08定额”),经省建设厅批准,于2008年7月1日起施行。
为便于广大概预算人员了解和掌握本综合基价,更好地为社会服务,现将编制情况介绍如下:一、定额编制的必要性2003年安装综合基价颁发以来,起到了合理确定和有效确定工程造价的作用,但随着人工、材料、机械单价大幅上涨,新工艺、新材料等不断出现,并且工程清单计价形式进一步推广,市场上迫切需要与之相匹配的定额,所以,我们及时地提出了编制2008年定额。
二、指导思想以邓小平理论和“三个代表”重要思想为指导,认真贯彻有关法律法规,遵循市场经济规律,按照有利于建筑业健康发展、合理公平竞争,确保工程质量,提高投资效益,适应市场需要,做到既符合国家的各项政策,又反映我省实际情况,力求项目齐全、简明适用,基本上满足我省安装工程计价改革发展的要求。
三、编制原则1、以2003年《全国统一安装工程预算定额河北省综合基价》及2006年《全国统一安装工程基础定额》为基础,对不适合我省实际情况的项目、水平进行修改完善,补充我省已成熟的新工艺、新材料项目。
结合新的标准图,删除了旧标准图的项目,增加了新标准图的做法。
2、08定额分实体项目和措施项目两部分,措施项目分可竞争措施项目、不可竞争措施项目。
实体项目、不可竞争措施项目消耗量不得调整,可竞争措施项目消耗量在投标报价时投标人可以合理调整。
3、力求与市场实际情况基本吻合,并与其它专业定额协调一致。
4、适应、满足工料单价法,也可用于综合单价法报价和标底的需要。
5、便于计算机应用。
6、本定额中消耗量水平反映社会平均水平,在保证工程质量的前提下,维护承包方和发包方的合法权益。
河北省土建定额说明及计算规则(含定额总说明)
全国统一建筑工程消耗量定额总说明一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)就是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)得基础上,结合我省实际,按照合理得施工组织设计与正常得施工条件、目前多数企业具备得机械装备程度、施工中常用得施工方法、施工工艺与劳动组织以及合理工期进行编制得。
二、本定额就是依据国家、省有关现行工程建设标准、设计规范、施工及验收规范、技术操作规程、质量评定标准与安全操作规程以及造价管理政策法规编制得。
三、本规定适用于河北省行政区域内得一般工业与民用建筑得新建、扩建与接层工程。
四、本定额中得消耗量(不含可竞争措施项目消耗量)就是编制施工图预算、最高限价、标底得依据。
本定额就是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额与工程造价管理得基础或依据,就是编制概算定额、概算指标与投资估算指标得主要资料。
五、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目与不可竞争措施项目。
实体项目及不可竞措施项目消耗量不得调整;可竞争措施项目消耗量在编制最高限价、标底、报价时可以合理调整。
六、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费及其她可竞争措施项目,其中其她可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬季施工增加费、雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全生产、文明施工费。
七、本定额适用于供料单价法,也可用于综合单价法、八、建筑工程应用于供料单价法计价方式时,在不同得计价阶段使用本定额应符合以下规定:1、在编制最高限价或标底时,人工单价按建设行政主管部门或造价管理机构发布得指导价调整;材料机械台班单价根据市场行情或造价信息调整;可竞争措施项目按照科学、合理得施工方法计算。
河北定额说明及计算规则完整版
强度
(kg/cm2)
用轻钻孔机钻进1m耗时min)
开挖方法
及工具
紧固系数
(f)
一
、
二
类
土
Ⅰ
砂
砂壤土
腐植土
泥炭
1500
1600
1200
600
用尖锹开挖
0.5~0.6
Ⅱ
轻壤土和黄土类土
潮湿而松散的黄土,软的盐渍土和碱土
平均15mm以内的松散而软的砾石
含有草根的密实腐植土
含有直径在30mm以内根类的泥炭和腐植土
2.人工土方项目是按干土编制的,如挖湿土时,人工乘以1.18系数。干湿的划分,应根据地质勘测资料按地下常水位划分,地下常水位以上为干土,以下为湿土。
3.挖地槽、地坑、土方及挖流砂、淤泥项目中未包括地下水位以下施工的排水费,发生时另行计算。挖土方时如有地表水需要排除时,亦应另行计算。
4.人工挖淤泥、流砂深度超过1.5m时,超过部分工程量按垂直深度每1m折合成水平运距7m计算,深度按坑底至地面的全高计算。
7.机械运淤泥、流砂按机械运土方相应项目乘以系数1.50。
8.土壤含水率是按天然含水率编制的,若土壤含水率大于25%时,项目人工、机械乘以1.15系数;若土壤含水率达到饱和时,另行计算。
9. 推土机推土或铲运机铲运土土层平均厚度小于300mm时,推土机台班用量乘以1.25系数;铲运机台班用量乘以1.17系数。
10.石方爆破项目是按炮眼法松动爆破编制的,不分明炮、闷炮,但闷炮的覆盖材料应另行计算。
11.石方爆破是按电雷管起编制的,如采用火雷爆破时,雷管应换算,数量不变。项目中的胶质导线换为导火索,导火索的长度按每个雷管2.12m 计算。
12.项目中的爆破材料是按炮孔中无地下渗水、积水(雨水积水除外)计算的。炮孔中若出现地下渗水、积水时,发生的费用另行计算。项目中未计算爆破时需覆盖的安全网、草袋、架设安全屏障等,发生时的费用另行计算。
河北定额工程量计算规则带说明与目录
目录河北省消耗量定额工程量运算说明与规则说明........................................................................................................................................... - 2 -A.1 土、石方工程............................................................................................................................. - 3 -A.2 桩与地基基础工程................................................................................................................... - 10 -A.3 砌筑工程................................................................................................................................... - 15 -A.4 混凝土及钢筋混凝土工程 ....................................................................................................... - 18 -A.5 厂库房大门、特种门、木结构工程 ....................................................................................... - 24 -A.6 金属结构工程 ........................................................................................................................... - 26 -A.7 屋面及防水工程..................................................................................................................... - 28 -A.8 防腐、隔热、保温工程........................................................................................................... - 31 -A.9 构件运输及安装工程 ............................................................................................................... - 33 -A.10 厂区道路及排水工程 ............................................................................................................. - 35 -A.11 脚手架工程............................................................................................................................. - 37 -A.12 模板工程................................................................................................................................. - 40 -A.13 垂直运输工程 ......................................................................................................................... - 43 -A.14 建筑物超高费 ......................................................................................................................... - 45 -A.15 大型机械一次安拆及场外运输费 ......................................................................................... - 46 -A.16 其他可竞争措施项目 ............................................................................................................. - 47 -A.17 不可竞争措施项目 ................................................................................................................. - 49 -B.1 楼地面工程 ............................................................................................................................... - 50 -B.2 墙柱面工程 ............................................................................................................................... - 52 -B.3 天棚工程 ................................................................................................................................... - 55 -B.4 门窗工程 ................................................................................................................................... - 58 -B.5 油漆、涂料、裱糊工程........................................................................................................... - 61 -B.6 其他工程 ................................................................................................................................... - 65 -B.7 脚手架工程 ............................................................................................................................... - 67 -B.8 垂直运输及超高增加费 ........................................................................................................... - 68 -B.9 其他可竞争措施项目 ............................................................................................................... - 69 -B.10 不可竞争措施项目 ................................................................................................................. - 70 -只供个人学习用说明一、为统一全省工业与民用建筑工程工程量的运算,制定本规则。
(整理)河北省装饰装修消耗量定额工程量计算规则
《08装饰装修工程消耗量河北省消耗量定额》说明和计算规则总说明一、《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》(以下简称本定额),是依据《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)及《全国统一建筑装饰装修工程消耗量定额》(GYD-901-2002),结合我省实际编制的。
二、本定额适用于河北省行政区域内新建、扩建和改建的建筑装饰装修工程。
三、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
四、本定额是依据国家有关现行标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,并参考了有代表性的工程设计、施工资料和其他资料。
五、本定额是按照正常施工条件、目前多数企业具备的机械装备程度、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。
六、本定额分为实体项目、措施项目及附录共三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞争措施项目消耗量不得调整;可竞争措施项目消耗量在投标报价时投标人可以合理调整。
七、本定额可竞争措施项目包括:脚手架工程、垂直运输及超高增加费及其他可竞争措施项目,其中其他可竞争措施项目由成品保护、冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、场地清理费、二次搬运费、临时停电停水费组成;不可竞争措施项目包括安全防护、文明施工费。
八、本定额适用于工料单价法,也可用于综合单价法。
九、建筑工程应用工料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时人工、材料、机械台班单价根据市场行情或造价信息调整,可竞争措施项目按照常规、科学、合理的施工方法计算。
最新08建筑工程基础定额河北省消耗量定额
08建筑工程基础定额河北省消耗量定额08建筑工程基础定额河北省消耗量定额》说明和计算规则总说明一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-1 01-95)的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件,根据现行的建筑工程施工及验收规范、操作规程和20 00年《全国统一建筑安装工程工期定额》编制的。
二、本定额适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
三、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
四、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞争措施项目消耗量不得调整;可竞争措施项目消耗量在投标报价时投标人可以合理调整。
五、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费、大型机械一次安拆及场外运输费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全防护、文明施工费。
六、本定额适用于工料单价法,也可用于综合单价法。
七、建筑工程应用工料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时人工、材料、机械台班单价根据市场行情或造价信息调整,可竞争措施项目按照常规、科学、合理的施工方法计算。
2.在报价时投标人可将人工、材料、机械台班单价根据市场行情或造价信息进行调整;可竞争措施项目按照施工方案计算,消耗量可以合理调整。
河北省土建定额说明及计算规则
河北省土建定额说明及计算规则河北省土建定额的编制是根据国家土建定额编制规定进行的,主要包括定额名称、编号、单位工程工程量、材料价格和施工工艺等内容。
在使用定额时,需要根据具体的项目要求进行合理调整,以满足工程的实际需求。
以下是河北省土建定额的计算规则的一些基本要点:1.定额的计算原则:河北省土建定额的计算原则包括合理、科学、统一和标准。
合理是指根据工程的实际需求,采用合理的工艺和材料;科学是指根据土建工程的规模、质量、安全等要求,计算工程量、材料用量、人工工时等;统一是指定额的编制要统一,保证工程的质量和安全;标准是指根据国家和地方的相关标准进行计算,保证工程的质量和安全。
2.定额的计算方法:河北省土建定额的计算方法包括材料计算、工人工时计算、机械设备使用计算和管理费用计算等。
在材料计算中,需要根据工程的具体要求,计算出需要的材料用量和价格;在工人工时计算中,需要根据工种和施工工艺,计算出工人的工时和工资等;在机械设备使用计算中,需要根据工程的规模和工期,计算出机械设备的使用时间和费用;在管理费用计算中,需要根据工程的管理要求,计算出管理费用和利润。
3.定额的调整和修订:河北省土建定额根据实际需求,需要进行定期的调整和修订。
在调整和修订中,需要考虑工程的实际情况和发展趋势,对定额的工程量、材料用量、人工工时和价格等进行修订,以确保定额的合理性和准确性。
河北省土建定额的使用对于土建工程的管理和施工具有重要意义。
它能够保证工程的质量和安全,减少建设投资和工期,提高工程的经济效益。
同时,它也是土建工程投标和招标的重要依据,能够确保投标和招标的公平和透明。
因此,施工单位和设计单位在进行土建工程项目的预算、设计和施工时,需要严格按照河北省土建定额进行操作,以确保工程的质量和安全。
河北08安装工程定额说明及计算规则第二层电气设备安装工程
河北08安装工程定额说明及计算规则第二层电气设备安装工程河北08安装工程定额说明及计算规则第二层电气设备安装工程河北08安装工程定额说明及计算规则第二册电气设备安装工程册说明一、第二册“电气设备安装工程”(以下简称本定额)适用于工业与民用新建、扩建工程中10kV以下变配电设备及线路安装工程、车间动力电气设备及电气照明器具、防雷及接地装置安装、配管配线、电梯电气装置、电气调整试验等的安装工程。
二、本定额的主要依据的标准、规范有:1.《电气装置安装工程高压电器施工及验收规范》GBJ147-90;2.《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GBJ148-90;3.《电气装置安装工程母线装置施工及验收规范》GBJ149-90;4.《电气装置安装工程电气设备交接试验标准》GB__-2022年;5.《电气装置安装工程电缆线路施工及验收规范》GB__-2022年;6.《电气装置安装工程接地装置施工及验收规范》GB__-2022年;7.《电气装置安装工程旋转电机施工及验收规范》GB__-2022年;8.《电气装置安装工程盘、柜及二次回路接线施工及验收规范》GB__-92;9.《电气装置安装工程蓄电池施工及验收规范》GB__-92;10.《电气装置安装工程35kV及以下架空电力线路施工及验收规范》GB__-92;11.《电气装置安装工程低压电器施工及验收规范》GB__-96;河北08安装工程定额说明及计算规则第二层电气设备安装工程12.《电气装置安装工程电力变流设备施工及验收规范》GB__-96;13.《电气装置安装工程起重机电气装置施工及验收规范》GB__-96;14.《电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范》GB__-96;15.《电力建设安全工作规程》DL/T-5009.2-2022年;16.《民用建筑电气设计规范》JGJ16-2022年;17.《建筑照明设计标准》GB__-2022年;18.《电力建设质量等级评定标准》SDJ249.3-1988;19.《全国统一安装工程预算定额》GYD-202-2022年;20.《全国统一建筑安装劳动定额》(1988年);21.《全国统一安装工程基础定额》(2022年);22.《全国统一安装工程预算定额河北省综合基价》(2022年)。
2008年定额解释
2008年《全国统一建筑工程基础定额河北省消耗量定额》解释A.1土、石方工程一、人工挖沟槽、地坑存在冻土时同,例如:总挖土深度2.0m,总冻土深度1.0m,冻土以下部分是否按非冻土计算,放坡深度如何考虑?答:冻土与非冻土分别计算工程量,按总挖土深度考虑放坡。
二、挖掘机开挖沟槽、地坑时如何套用定额?答:机械挖土方不区分沟槽,地坑等,全部执行机械挖土方项目。
三、本章说明第一条第1款中“人工挖土方、挖沟槽、地坑项目深度最深为6米,超过6米时,按6米以内每加深1米乘以系数1.25”,基数是全部土方量还是超过6米的土方量?答:按超过6米部分土方量计算。
四、本章说明第一条第13款对土方、沟槽、地坑、平基、沟槽、基坑的划分标准中坑底宽度、槽底宽度是按施工图纸上标明的尺寸还是加工工作面后的尺寸为准?答:坑底宽度、槽底宽度按加上工作面后的尺寸计算。
A.2 桩与地基基础工程一、定额中无液压锤破碎岩石项目,如何计算?答:参照《全国统一市政预算定额河北省消耗量定额》相应项目执行。
二、钢筋笼、护壁钢筋制作项目消耗量没有考虑施工损耗,如何计算?答:按本章说明第二条第6款规定的损耗率计算。
A.3 砌筑工程一、砖散水3:7灰土垫层厚度定额是按150mm厚编制的,而一般设计厚度均为300mm 厚,超厚部分如何计算?答:套用《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》灰土垫层项目(B1-2)调整。
A.4 混凝土及钢筋混凝土工程一、墙体上卷120-200mm高素混凝土带套用圈梁还是混凝土墙项目?答:套用混凝土圈梁项目。
二、栏杆下混凝土带高度在300mm以内的按墙还是栏板项目计算?答:按混凝土栏板项目计算。
三、现浇混凝土楼梯是按常规双跑楼梯混凝土含量考虑。
如实际高层工程采用单跑双排剪力楼梯,混凝土量及模板可否调整?答:按本定额总说明第四条规定,混凝土数量不得调整,模板可以调整。
(四、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
2008定额计算规则 河北省
A.1 土、石方工程一、土方体积的计算,均以挖掘前的天然密实体积计算。
如需以天然密实体积与夯实后体积、松填体积或虚方体积之间进行折算时,可按下表计算。
体积折算表二、建筑物、构筑物及管道沟挖土按设计室外地坪以下以立方米计算。
设计室外地坪以上的挖土按山坡切土计算。
三、平整场地工程量按建筑物(或构筑物)的底面积计算,包括有基础的底层阳台面积。
围墙按中心线每边各增加1m计算。
道路及室外管道沟不计算平整场地。
四、外墙沟槽长度按图示尺寸的中心线计算;内墙沟槽长度按图示尺寸的沟槽净长线计算。
其突出部分应并入沟槽工程量内计算。
各种检查井和给排水管道接口处,因加宽而增加的土方工程量,应按相应管道沟槽全部土方工程量增加2.5%计算。
管道沟底宽度应按设计规定计算。
设计无规定时,按下表规定计算。
管道沟底宽度尺寸表单位:m五、地下室墙基沟槽深度,系从地下室挖土底面计算至槽底。
管道沟的深度,按分段间的地面平均自然标高减去管道底皮的平均标高计算。
六、挖沟槽、地坑、土方需放坡者,可按下表规定的放坡起点及放坡系数计算工程量。
土方工程放坡系数表放坡起点,混凝土垫层由垫层底面开始放坡,灰土垫层由垫层上表面开始放坡,无垫层的由底面开始放坡。
计算放坡时,在交接处的重复工程量不予扣除。
因土质不好,地基处理采用挖土、换土时,其放坡点应从实际挖深开始。
七、在挖土方、槽、坑时,如遇不同土壤类别,应根据地质勘测资料分别计算。
边坡放坡系数可根据各土壤类别及深度加权取定。
八、基础工程施工中需要增加的工作面,可按下表规定计算。
基础施工所需工作面宽度计算表九、挖沟槽、地坑需支挡土板时,其宽度按图示沟槽、地坑底宽,单面加10cm,双面加20cm计算。
支挡土板不再计算放坡。
十、人工挖沟槽、地坑深超过3m时应分层开挖,底分层按深2m,层间每侧留工作台0.8m计算。
十一、回填土按夯填或松填分别以立方米计算。
回填土体积等于挖土体积减去设计室外地坪以下埋设的砌筑物(包括基础、垫层等)的外形体积。
2008年《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》.
第B.1章楼地面工程一、设计垫层材料的配合比和混凝土强度等级,如与项目取定不同时,可根据设计要求按规定的配合比进行换算。
二、垫层项目如用于基础垫层时,人工、机械乘以系数1.20(不含满堂基础)。
三、地板采暖房间垫层,按不同材料套用相应定额,人工乘系数1.37,材料乘系数0.98。
四、楼梯找平层按水平投影面积乘系数1.37,台阶乘系数1.48。
五、整体面层、块料面层的结合层和底层(找平层)的砂浆、石子浆、细石混凝土配合比和厚度,设计与项目取定不同时,可按设计要求调整。
六、整体面层、块料面层使用的白水泥、金属嵌条、颜料等,如设计与项目取定不同时,可以调整。
七、水泥砂浆地面如压线时,每100m2增加 1.58工日。
八、块料面层如为弧形或异型及拼花时,定额未列项目,其材料损耗率可按实际调整。
九、陶瓷地砖楼地面干粉型粘结剂厚度取定2.5mm,石材楼地面干粉型粘结剂厚度取定4mm。
干粉型粘结剂厚度与定额取定不同时,每增减1mm厚度,每100m2增减干粉型粘结剂169kg,水增减0.042m3,其他不变。
十、同一铺贴面采用不同种类、材质的材料,应分别按本章相应项目计算。
十一、大理石、花岗岩楼地面拼花是按成品考虑的,镶拼面积小于0.015m2的石材,执行点缀定额项目。
十二、楼地面块料面层、整体面层(现浇水磨石楼地面除外)均未包括找平层,如设计要求时,另行计算。
十三、块料楼地面面层均不包括酸洗、打蜡,发生时可按相应项目计算。
十四、木地板填充材料,可按有关章节相应项目计算。
十五、设计规定龙骨的间距、规格和型号如与定额取定不同时,可按设计调整,但人工、机械不变。
十六、防静电活动地板子目中已包括各种附件配件。
十七、整体面层、块料面层的楼地面项目和楼梯面层(除水泥砂浆及水磨石楼梯外),均不包括踢脚线工料。
楼梯踢脚线按相应踢脚线项目乘以系数1.15计算。
十八、楼梯不包括板底及侧面抹灰。
板底抹灰执行本册B.3天棚工程相应项目,侧面抹灰按本册B.2墙柱面工程相应项目计算。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
说明 (1)第一部分实体项目A.1土、石方工程 (2)A.2桩与地基基础工程 (10)A.3砌筑工程 (12)A.4混凝土及钢筋混凝土工程 (15)A.5厂库房大门、特种门、木结构工程 (23)A.6金属结构工程 (24)A.7屋面及防水工程 (25)A.8防腐、隔热、保温工程 (28)A.9构件安装及运输工程 (29)A.10厂区道路及排水工程 (30)第二部分措施项目A.11脚手架工程 (32)A.12模板工程 (34)A.13垂直运输工程 (37)A.14建筑物超高费 (37)A.15大型机械安装及一次拆卸费 (38)A.16其他可竞争措施项目 (38)其他同说明 (1)说明一、为统一全省工业与民用建筑工程工程量的计算,制定本规则。
二、本规则与2008年《全国统一建筑工程基础定额河北省消耗量定额》配套使用,作为确定本省范围内建筑工程造价及其消耗量的依据。
三、建筑工程工程量除依据2008年《全国统一建筑工程基础定额河北省消耗量定额》及本规则各项规定外,尚应依据以下文件:1.经审定的施工设计图纸及其说明。
2.经审定的施工组织设计或施工技术措施方案。
3.经审定的其他有关技术经济文件。
四、本规则的计算尺寸,以设计图纸表示的尺寸或设计图纸能读出的尺寸为准。
除另有规定外,工程量的计量单位应按下列规定计算:1.以体积计算的为“m3”。
2.以面积计算的为“m2”。
3.以长度计算的为“m”。
4.以重量计算的为“t”。
5.以个(或座)计算的为“个(或座)”。
汇总工程量时,其准确度取值:m3、m2、m取两位小数;t取三位小数;台(套或件等)取整数,两位或三位小数后的位数按四舍五入法取舍。
A.1 土、石方工程一、土方体积的计算,均以挖掘前的天然密实体积计算。
如需以天然密实体积与夯实后体积、松填体积或虚方体积之间进行折算时,可按下表计算。
体积折算表二、建筑物、构筑物及管道沟挖土按设计室外地坪以下以立方米计算。
设计室外地坪以上的挖土按山坡切土计算。
三、平整场地工程量按建筑物(或构筑物)的底面积计算,包括有基础的底层阳台面积。
围墙按中心线每边各增加1m计算。
道路及室外管道沟不计算平整场地。
四、外墙沟槽长度按图示尺寸的中心线计算;内墙沟槽长度按图示尺寸的沟槽净长线计算。
其突出部分应并入沟槽工程量内计算。
各种检查井和给排水管道接口处,因加宽而增加的土方工程量,应按相应管道沟槽全部土方工程量增加2.5%计算。
管道沟底宽度应按设计规定计算。
设计无规定时,按下表规定计算。
管道沟底宽度尺寸表单位:m五、地下室墙基沟槽深度,系从地下室挖土底面计算至槽底。
管道沟的深度,按分段间的地面平均自然标高减去管道底皮的平均标高计算。
六、挖沟槽、地坑、土方需放坡者,可按下表规定的放坡起点及放坡系数计算工程量。
土方工程放坡系数表放坡起点,混凝土垫层由垫层底面开始放坡,灰土垫层由垫层上表面开始放坡,无垫层的由底面开始放坡。
计算放坡时,在交接处的重复工程量不予扣除。
因土质不好,地基处理采用挖土、换土时,其放坡点应从实际挖深开始。
七、在挖土方、槽、坑时,如遇不同土壤类别,应根据地质勘测资料分别计算。
边坡放坡系数可根据各土壤类别及深度加权取定。
八、基础工程施工中需要增加的工作面,可按下表规定计算。
基础施工所需工作面宽度计算表九、挖沟槽、地坑需支挡土板时,其宽度按图示沟槽、地坑底宽,单面加10cm,双面加20cm计算。
支挡土板不再计算放坡。
十、人工挖沟槽、地坑深超过3m时应分层开挖,底分层按深2m,层间每侧留工作台0.8m计算。
十一、回填土按夯填或松填分别以立方米计算。
回填土体积等于挖土体积减去设计室外地坪以下埋设的砌筑物(包括基础、垫层等)的外形体积。
在计算管道沟回填土时,管道直径在500mm以上(含500mm),需减去其体积。
每米管道应减去的体积,可按下表规定计算。
每米管道扣除土方体积表单位∶m3房心回填土,按主墙间面积乘以回填土厚度以立方米计算。
十二、余土(或取土)外运体积=挖土总体积-回填土总体积。
计算结果为正值时为余土外运体积,负值时为取土体积。
土、石方运输工程量,按整个单位工程中外运和内运的土方量一并考虑。
挖出的土如部分用于灰土垫层时,这部分土的体积在余土外运工程量中不予扣除。
大孔性土壤应根据实验室的资料,确定余土和取土工程量。
十三、机械挖土方如在坑下挖土时,计算机械上下行驶坡道土方,可按土方工程量的8%计算,也可根据合理的施工组织设计计算,并入土方工程量。
十四、因场地狭小,无堆土地点,挖出的土方运输,应根据现场签证确定的数量和运距计算。
十五、机械平整场地、原土碾压,按图示碾压面积以平方米计算;填土碾压、3∶ 7灰土碾压、2∶ 8灰土碾压、天然级配砂石碾压,按图示尺寸以立方米计算。
十六、土方运距,按以下规定计算:1.推土机推土运距按挖方区重心至回填区重心之间的直线距离计算。
2.铲运机运土运距按挖方区重心至卸土区重心加转向距离45m计算。
3.自卸汽车运土运距按挖方区重心至填土区(或堆放地点)重心的最短距离计算。
土壤及岩石(普氏)分类表续表A.2 桩与地基基础工程一、打预制钢筋混凝土桩按设计桩长(包括桩尖)以延长米计算。
如管桩的空心部分按设计要求灌注混凝土或其他填充材料时,应另行计算。
二、送桩:按送桩长度以延长米计算(即打桩架底至桩顶面高度或自桩顶面至自然地坪面另加0.5m计算)。
送桩后孔洞如需回填时,按“A.1土石方工程”相应项目计算。
三、接桩:电焊接桩按设计接头以个计算。
四、钻孔灌注混凝土桩按下列规定计算。
1.钻孔按实钻孔长度乘以设计桩截面面积计算,灌注混凝土按设计桩长(包括桩尖,不扣除桩尖虚体积)与超灌长度之和乘以设计桩断面面积以立方米计算。
超灌长度设计有规定的,按设计规定;设计无规定的,按0.25m计算。
2.泥浆运输按成孔体积以立方米计算。
五、人工挖孔混凝土桩按下列规定计算。
1.挖土按实挖体积以立方米计算。
如设计无混凝土护壁者,挖土尺寸按设计桩身直径加200mm计算,项目中包括垂直运输及100m以内水平运输。
2.设计有混凝土护壁者,护壁混凝土按图示尺寸以立方米计算。
设计无混凝土护壁者,护壁厚度按100mm,高度按孔身高度计算。
3.扩大头如需锚杆支护时,另行计算。
4.人工挖孔混凝土桩从桩承台以下,按设计图示尺寸以立方米计算,混凝土护壁已另列项目,不得重复计算。
六、打孔(沉管)灌注桩按下列规定计算。
1.混凝土桩、砂桩、砂石桩、碎石桩、CFG桩的体积,按设计的桩长(包括桩尖,不扣除桩尖虚体积)乘以设计规定桩径,如设计无规定时,桩径按钢管管箍外径截面面积计算。
2.扩大桩的体积用复打法时按单桩体积乘以次数计算;用翻插法时按单桩体积乘以系数1.5。
3.打孔后先埋入预制混凝土桩尖,再灌注混凝土者,桩尖按“A.4混凝土及钢筋混凝土工程”相应项目计算。
灌注桩按设计长度(自桩尖顶面至桩顶面高度)乘以钢管管箍外径截面面积计算。
七、深层搅拌桩、喷粉桩、振冲碎石桩、夯扩灌注桩按设计桩长乘以设计断面面积以立方米计算。
振冲碎石桩填料调整量项目,按下列公式计算:填料调整量=实际桩口填料量体积-1.35×设计振冲桩体积碎石容重取定为1.48t/m3。
八、钢护筒的工程量按护筒的设计重量计算(护筒长度按施工规范或施工组织设计计算)。
设计重量为加工后的成品重量。
设计重量不明时,可参考下表的重量进行计算:九、钢筋笼制作按图示尺寸及施工规范以吨计算,钢筋笼运输及安装区别不同长度按相应项目计算。
十、桩架90°调面只适用柴油打桩机,调面次数按施工组织设计计算。
十一、桩架超运距按施工组织设计确定运距。
十二、凿桩头按剔除截断长度乘以桩截面面积以立方米计算。
截桩头、截桩以根计算。
十三、高压旋喷桩按设计桩长(包括桩尖)以延长米计算。
十四、喷射混凝土支护按施工组织设计计算实喷面积,初喷50mm厚为基本层,每增(减)10mm按增(减)项目计算,不足10mm按10mm计算。
十五、土层锚杆:1.机械钻锚孔、锚孔注浆工程量按设计锚孔长度计算。
2.锚杆制安工程量按设计锚杆重量(包括锚杆搭接,定位器钢筋用量)以吨计算。
3.型钢围檩安拆工程量按包括托架在内的重量以吨计算。
4.锚头制作(包括承压台座、锚头螺杆制作、焊接)、安装(包括张拉、锁定)工程量以套计算。
十六、螺旋钻孔护坡桩按设计图、施工组织设计以立方米计算。
十七、褥垫层按设计图示尺寸以立方米计算;设计无规定时按基础垫层每边增加300mm,乘以褥垫层相应厚度以立方米计算。
十八、地下连续墙成槽土方量按连续墙设计长度、宽度和槽深(加超深0.5m)计算。
混凝土浇注量同连续墙成槽土方量。
十九、锁口管及清底置换以段为单位(段指槽壁单元槽段),锁口管吊拔连续墙段数加1段计算,项目中已包括锁口管的摊销费用。
二十、强夯工程量按设计处理地基的有效面积计算,即以边缘夯点外边线进行计算,包括夯点面积和夯点间的面积。
二十一、低锤满夯按有效地基处理面积计算。
二十二、重锤原土夯实按夯实面积计算,填土夯实按实体积计算。
A.3 砌筑工程一、砌筑工程量一般规则:1.计算墙体时,应扣除门窗洞口、过人洞、空圈、嵌入墙身的钢筋混凝土柱、梁、过梁、圈梁、板头、砖过梁和暖气包壁龛的体积,不扣除每个面积在0.3m2以内的孔洞、梁头、梁垫、檩头、垫木、木楞头、沿椽木、木砖、门窗走头、墙内的加固钢筋、木筋、铁件、钢管等所占的体积,凸出砖墙面的窗台虎头砖、压顶线、山墙泛水、烟囱根、门窗套、三皮砖以下挑檐和腰线等体积亦不增加。
2.附墙烟囱、附墙通风道、垃圾道,按其外形体积计算,并入所依附的墙身体积内,不扣除每一孔洞的体积,但孔洞内的抹灰工料亦不增加。
如每一孔洞横断面面积超过0.15m2时,应扣除孔洞所占体积,孔洞内抹灰应另列项目计算。
附墙烟囱如带有缸瓦管、出灰门,垃圾道带有垃圾道门、垃圾斗、通风百叶窗、铁箅子以及钢筋混凝土盖板等,均应另列项目计算。
3.钢筋砖过梁按图示尺寸以立方米计算,如设计无规定时按门窗洞口宽度两端共加500mm,高度按440mm计算。
二、标准砖墙体厚度,按下列规定计算:三、基础与墙身的划分以设计室内地坪为界,设计室内地坪以下为基础,以上为墙身。
基础与墙身使用不同材料时,位于设计室内地坪±300mm以内时,以不同材料为分界线,超过±300mm时,以设计室内地坪为分界线。
砖、石围墙,以设计室外地坪为界线,以下为基础,以上为墙身。
砖柱不分柱身和柱基,其工程量合并后,按砖柱项目计算。
四、墙身高度按下列规定计算:1.外墙墙身高度:斜(坡)屋面无檐口天棚者算至屋面板底;有屋架、有檐口天棚者,算至屋架下弦底面另加200mm;无天棚者算至屋架下弦底加300mm;出檐宽度超过600mm时,应按实砌高度计算;平屋面算至钢筋混凝土板底。
