二次结构注意事项
二次结构施工注意事项
二次结构施工注意事项随着城市建设的不断推进,二次结构施工成为了建筑行业中非常重要的一环。
二次结构施工是指在主体结构施工完成后,进行的包括墙体、地板、屋面等的建筑施工工程。
在进行二次结构施工时,需要注意以下几个方面。
一、材料选择与质量控制在进行二次结构施工时,合理选择材料是至关重要的。
首先,需要选择符合国家标准的建筑材料,确保其质量合格。
其次,根据实际情况选择适当的材料,如墙体施工中使用的砖块、石膏板等。
此外,在施工过程中,还需要对材料进行质量控制,及时发现并解决材料质量问题,确保施工质量。
二、施工工艺与技术要求在进行二次结构施工时,需要按照相应的工艺和技术要求进行施工。
首先,要根据设计图纸和施工方案进行施工,确保施工过程符合设计要求。
其次,要严格控制施工工艺,确保每个环节的施工质量。
例如,在墙体施工中,要注意砖缝的垂直度和水平度,保证墙面平整。
此外,还需要注意施工现场的环境卫生,保持施工现场的整洁。
三、安全施工与人员培训在进行二次结构施工时,安全施工是至关重要的。
首先,要做好施工现场的安全防护工作,如搭设安全网、设置警示标志等,确保施工现场的安全。
其次,要对施工人员进行安全培训,提高他们的安全意识和技术水平。
此外,还要定期组织安全检查,及时发现并解决安全隐患,确保施工过程的安全。
四、施工质量验收与维护在二次结构施工完成后,需要进行质量验收工作。
首先,要对施工质量进行全面检查,确保施工质量符合相关标准和要求。
其次,要及时修复和处理施工中出现的问题,确保施工质量达到预期目标。
此外,还要进行施工质量维护工作,定期检查和维修施工质量问题,保持建筑的使用寿命和安全性。
总之,二次结构施工是建筑工程中不可或缺的一部分。
在进行二次结构施工时,需要注意材料选择与质量控制、施工工艺与技术要求、安全施工与人员培训以及施工质量验收与维护等方面。
只有做好这些注意事项,才能确保二次结构施工的质量和安全,为城市建设做出更大的贡献。
二次结构施工安全注意事项及要求
二次结构施工安全注意事项及要求下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!二次结构施工安全注意事项及要求在建筑行业中,二次结构施工是建筑工程的重要环节,它涉及到建筑的内部构造和细节处理。

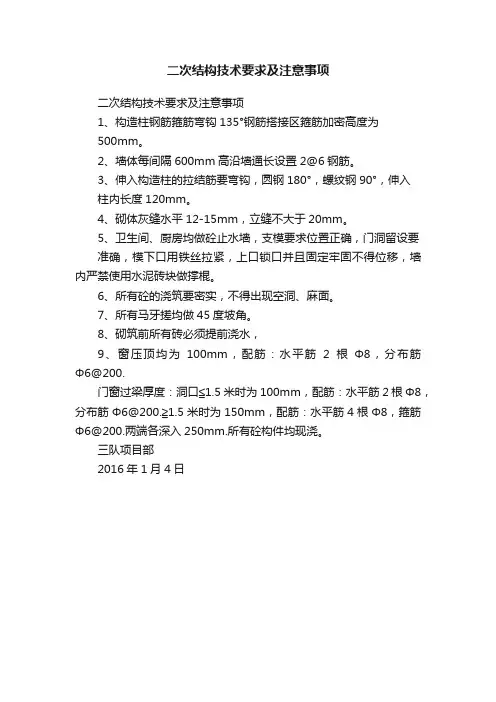

二次结构技术要求及注意事项
二次结构技术要求及注意事项
二次结构技术要求及注意事项
1、构造柱钢筋箍筋弯钩135°钢筋搭接区箍筋加密高度为
500mm。
2、墙体每间隔600mm高沿墙通长设置2@6钢筋。
3、伸入构造柱的拉结筋要弯钩,圆钢180°,螺纹钢90°,伸入
柱内长度120mm。
4、砌体灰缝水平12-15mm,立缝不大于20mm。
5、卫生间、厨房均做砼止水墙,支模要求位置正确,门洞留设要
准确,模下口用铁丝拉紧,上口锁口并且固定牢固不得位移,墙内严禁使用水泥砖块做撑棍。
6、所有砼的浇筑要密实,不得出现空洞、麻面。
7、所有马牙搓均做45度坡角。
8、砌筑前所有砖必须提前浇水,
9、窗压顶均为100mm,配筋:水平筋2根Φ8,分布筋Φ6@200.
门窗过梁厚度:洞口≦1.5米时为100mm,配筋:水平筋2根Φ8,分布筋Φ6@200.≧1.5米时为150mm,配筋:水平筋4根Φ8,箍筋Φ6@200.两端各深入250mm.所有砼构件均现浇。
三队项目部
2016年1月4日。
二次结构主体验收注意事项
二次结构主体验收注意事项二次结构主体验收是指在建筑施工的过程中,对建筑的二次结构(包括梁、柱、板等)进行验收的环节。
二次结构主体验收的目的是确保结构的安全性、稳定性和可靠性,同时对施工质量进行有效的控制和管理。
下面将详细介绍二次结构主体验收的注意事项。
一、验收前的准备工作1. 验收前,施工单位应对二次结构主体进行全面检查,确保所有施工工序符合相关规范和标准。
2. 施工单位应提供相关的施工记录资料,包括施工过程中的检验报告、焊接记录、焊工资质证书等。
3. 验收前应组织相关人员进行技术交底,明确验收要求和标准,确保验收过程的顺利进行。
二、验收过程中的注意事项1. 验收应按照规定的程序和标准进行,不得缺项、漏项。
2. 验收应重点关注二次结构的工程质量,包括结构的牢固性、截面尺寸的准确性、焊缝的质量等。
3. 验收应对关键节点进行重点检查,如节点连接处、支座安装处等,确保其符合规范要求。
4. 验收应对梁、柱、板等构件的制作工艺进行检查,包括焊接质量、防锈处理、涂装等,确保其达到相关技术标准。
5. 验收过程中,应对外观质量进行检查,包括构件表面的平整度、光洁度等,确保其符合要求。
6. 验收应对连接件、钢筋的安装质量进行检查,确保其符合设计要求和标准规范。
7. 验收应结合检查结果和相关资料,进行评定和判定,对不合格的部分,应提出整改意见,并在整改后重新验收。
三、验收后的处理与归档1. 验收结束后,应将验收报告、检测报告、整改意见等资料整理归档,作为二次结构施工和质量管理的重要依据。
2. 对不合格的部分,应确保按照整改意见进行修复,并在修复后重新验收。
3. 对合格的部分,可安排下一步工序的施工,确保施工进度的顺利进行。
总之,二次结构主体验收是确保建筑结构安全和质量可靠的重要环节,需要施工单位严格按照标准和要求进行验收,对不合格的部分进行整改,并确保验收资料的完整性和可靠性。
只有这样,才能保证建筑的安全和质量,并满足设计要求和使用功能。
二次结构施工注意事项
二次结构施工注意事项一、砌砖1、砌砖前一天将第二天所要砌的砖浇水湿润。
2、砌砖前必须将所砌砖的线找出,进行砖的排放,底部砌200mm水泥小砖,顶部留180mm待二次结构浇筑完但不少于14天后用水泥小砖补齐。
3、顶部补斜砖吋,在没有线管的情况下一顺斜砌成60度角,有线管时沿线管两边斜砌成60度角将线管留出。
4、注意砌砖灰缝,水平灰缝一般为15mm,竖向灰缝一般为20mm在于混凝土墙连接处必须保持20mm并填实。
防止抹灰时开裂。
5、柱搓留设必须先退后进,退进尺寸保持50mm~60mm,进砖的下口必须留45度斜角,斜角面应平整,马牙槎上下垂直。
6、砌砖时注意灰桨的饱满,不少于80%。
7、砌砖到门过梁时应注意门过梁的挌置长度,每边不少于250mm(质检必査项目),如果小于250mm必须返工。
8、窗台部位,窗台压顶应注意挌置长度,每边不小于250mm,(质检必查项目)如果小于250mm必须返工。
9、在砌砖时注意每两皮加气砖压一道通长拉墙筋,拉墙筋的搭接长度不少于400mm。
10、砌加气块时,上下皮砖必须错缝,错缝处不能有断裂砖现象,如有视同缝处理,必须返工。
错缝必须上下垂直。
11、砌砖必须做到横平竖直,表面平整。
达到垂3平5的要求。
二,钢筋绑扎1,根据地方规定,构造柱加密区为上下600mm处为100mm,其它为250mm,框柱为下600mm处加密100mm,其它为250mm。
2,门过梁、窗台压顶必须保证两边挌置长度不小于250mm。
3,柱的竖向钢筋搭接长度不小于550mm。
三,支模1,支模前必须找出洞口线(如有不懂或不清楚必须找现场管理人员直到清楚为止)安线施工,洞口尺寸要准确。
2,支模高度安图纸要求。
3,柱必须垂直,梁必须水平,加固可靠,不得涨模。
四,混凝土1,浇筑时必须密实,表面平整。
五,各工种及时清理回收,文明施工,节约材料,杜绝浪费,不合格产品当天及时返工整改,验收时仍存在不合格现象,每处罚款50元。
二次结构施工中的监理要求
二次结构施工中的注意事项
1、临电不得私拉乱接,不得用付套线,照明金属外壳接零保护;
2、现场材料堆放有序,不得集中超载堆放;更不能在临边、洞口等处堆码;电梯井门防护及时做好;
3、吊篮必须是专用且安全的材料加工,吊运过程中专人指挥;
4、砌筑砂浆随拌随用,不得使用砂浆王(微沫剂);
5、砌筑班施工过程中,加强与水电班、木工班之间的协调,现场技术人员加强现场作业交底和现场指导,及时发现问题,及时改进;
6、当班进度安排必须符合规范,加强进度管理及后塞缝的管理;
7、加强关键部位(外墙、丁字处、十字处等)的施工管理;
8、加强细部(如马牙槎、拉结筋、灰缝、预留孔洞等)的施工管理;
9、砌筑过程中,坚持使用皮数杆,严格控制大面平整度、垂直度及观感度;
10、现场完成一个检验批(作业层),及时检查验收;
11、工完场清。
二次结构检查注意事项
二次结构检查注意事项在进行二次结构检查时,需要注意以下几个方面:1. 了解建筑设计:在进行二次结构检查之前,需要对建筑设计有一定的了解。
了解建筑的规划、结构形式、荷载情况等因素,可以更准确地进行检查。
2. 熟悉相关规范标准:掌握相关的结构设计规范和建筑法规,如国家标准、行业规范和相关建筑设计手册等。
只有了解规范要求,才能正确评估结构的安全性和合规性。
3. 确定结构体系:根据建筑设计和相关规范,确定结构体系,如框架结构、桁架结构、悬挑结构等。
不同类型的结构体系具有不同的特点和检查重点,需要有针对性地进行检查。
4. 检查材料的选择和施工质量:检查结构材料的选择和施工质量,包括钢筋的质量、混凝土的配制与施工、连接件的使用等。
材料和施工质量直接影响结构的强度和稳定性。
5. 检查结构的稳定性和抗震性能:结构稳定性和抗震性能是二次结构检查的重要内容。
需要评估结构的整体稳定性、局部稳定性以及结构对地震荷载的反应。
6. 检查构件的尺寸和布置:尺寸和布置对结构的承载力和刚度有重要影响。
需要检查构件的截面尺寸、间距和布置是否符合规范要求。
7. 检查结构的连接和支承:结构的连接和支承方式也是二次结构检查的关键点。
需要检查连接的刚度和强度是否满足设计要求,支承的稳定性和安全性是否得到保证。
8. 检查结构的变形和裂缝:结构的变形和裂缝是结构受力后的常见现象。
需要检查结构的变形和裂缝是否超过规范限值,并评估其对结构安全性的影响。
9. 使用专业工具和设备:在进行二次结构检查时,可以借助一些专业工具和设备,如钢筋探测仪、裂缝测量仪等,以提高检查效果和准确性。
10. 缺陷记录和整改措施:对于发现的结构缺陷,需要及时记录并采取相应的整改措施。
重要的结构缺陷需及时通知相关部门,并跟踪整改情况,确保结构的安全和合规。
总之,二次结构检查是保证建筑结构安全和合规的关键环节之一。
通过以上注意事项的综合运用,可以提高检查的准确性和效率,确保建筑结构的安全可靠性。
二次结构施工高质量控制要点
二次结构施工高质量控制要点一、施工前准备工作1.方案设计审查:在进行二次结构施工前,要对方案设计进行仔细审查,确保施工方案合理可行。
2.材料准备:在施工前要对二次结构所需的材料进行准备,确保材料质量符合标准要求。
3.技术人员培训:要对施工人员进行培训,使他们熟悉施工工艺和操作流程。
二、施工过程控制1.基础施工:二次结构施工的首要环节是基础施工,要保证基础的牢固性和稳定性。
2.钢筋加工与安置:在进行钢筋加工与安置时,要严格按照设计要求进行,保证钢筋的布置密实和尺寸准确。
3.混凝土浇筑:混凝土浇筑是二次结构施工的关键环节,要控制浇筑质量,确保混凝土的均匀性和密实性。
4.模板安装:在模板安装过程中,要检查模板的平整度和稳定性,确保模板搭设合理。
5.砌体施工:如果二次结构中有砌体结构,要对砌体施工进行严格控制,保证砌体的垂直度和水平度。
6.预应力构件施工:如果预应力构件是二次结构中的一部分,要对预应力施工进行专门的控制,确保预应力构件的质量和安全性。
7.防水处理:在二次结构施工中,要注意对防水处理的控制,确保防水层的牢固和完整。
8.检测和验收:在施工过程中要进行定期检测和验收,及时发现和解决问题,确保施工质量达到标准要求。
三、施工后的质量保证1.验收和交付:在施工完成后,要进行最终验收和交付,确保二次结构的质量符合要求。
2.资料整理:要对施工过程中的资料进行整理和归档,以备日后查阅和维护。
3.质量保证:在二次结构的使用过程中,要对质量进行持续的保证和检测,确保建筑物的安全性和稳定性。
四、总结在进行二次结构施工时,高质量的控制是非常重要的。
通过对施工前的准备工作、施工过程的控制以及施工后的质量保证进行有效管理,可以保证二次结构施工质量达到标准要求。
只有确保二次结构施工质量稳定可靠,才能确保建筑物的长久稳定和安全使用。
希望以上要点能够对二次结构施工的质量控制有所帮助。
二次结构注意事项
二次结构班组施工注意事项
1.认真查看图纸、图纸会审、变更通知单,按图施工。
2.建筑1米线(门口过梁高度误差)、预制过梁长度、构造柱绑扎、马牙槎的留置、构造柱浇筑要求使用簸箕斗、墙体砌筑自检(水平、垂直度、咬槎)、窗台压顶保护层、及时洒水养护。
3.内粉作业前及时上报项目部有关人员并提交近期进度,检查通过后按照内墙作业施工步骤(参见建施002-005),严格按照步骤施工。
严格控制砂浆配合比。
作业完成后及时洒水养护。
4.工完厂清,楼层破碎加气块及时清理至附楼楼顶。
主楼西侧工作区域应派专人进行清扫、洒水降尘,楼层垃圾清理到场地西南侧。
5.二次结构班组班组长要及时和水电班组沟通、协调。
标记已经通过缝墙体方可下道施工工序。
6.屋面防水施工及时按照监理单位要求整改,通过监理单位认可后方可施工。
7.楼层洞口防护要及时到位(设备层防护上洒落砂浆过多)。
郑州第一建筑集团有限责任公司
义马市人民医院新建项目医疗综合楼
2014年6月20日。
二次结构特别注意事项
二次结构特别注意事项一、墙体工程1、墙体的基础部分详见结施图。
2、地下室外墙为钢筋混凝土墙,内墙为钢筋混凝土墙和非黏土烧结实心砖填充墙,地上部分墙体为钢筋混凝土墙及加气混凝土砌块填充墙。
加气混凝土砌块墙各部位的节点做法详见12J3-3《蒸压加气混凝土砌块墙》。
凡不同材料墙体交接处均加铺一层编织钢丝网,每边各宽200与墙体钉牢,以保证饰面质量。
卫生间填充墙设高于楼面完成面200高C20混凝土墙坎。
3、墙体留洞及封堵。
1)钢筋混凝土墙上的留洞见结施和设备图。
2)砌筑墙预留洞见建施和设备图。
3)预留洞的封堵:混凝土墙留洞的封堵见结施,其余砌筑墙留洞待管道设备安装完毕后,用C20细石混凝土填实, 直径100mm以下的圆洞及100x100以下的方洞,本图不做表示。
消火栓等尽量不要穿透墙体,半暗装要满足墙体耐火极限的要求。
4、所有墙体施工时各专业应密切配合,并严格执行产品的施工要点及构造节点要求。
5、住宅门厅无地下室部分的墙基未设混凝土圈梁的均在-0.060和0.200处抹20厚1:2.5水泥砂浆内掺水泥重量5%的防水粉做防潮层。
二、屋面工程1)本工程屋面防水等级为I级。
2)执行规范《屋面工程技术规范》GB50345-20123)防水材料:1.5厚自粘聚合物改性沥青防水卷材(无胎体) 两道,执行标准GB234414)防水材料的主要性能指标要满足GB50345-2012表B.1.1的要求。
5)屋面排水雨水管为无缝钢管,管径为DN100;雨水斗为87式雨水斗;接口为柔性连接。
6)卷材防水层施工完成后不得有渗漏、积水现象。
防水层在天沟、檐沟、阴阳角、落水口等部位均增设一层附加层。
两道卷材防水上下层卷材不得相互垂直铺贴。
7)凡出屋面通风道、上人孔等处迎坡面均做300宽3%反坡,雨落管收水口局部做直径为500坡度为5%,收水漏斗。
屋面找平层与立面相交处均做半径为50的圆弧。
8)屋面工程防水施工必须由防水专业施工队伍施工,严格遵守《屋面工程施工验收规范》进行操作。
二次结构施工需要注意的问题
二次结构施工需要注意的问题
1脚手架和施工电梯等垂直运输机械要经检查验收合格后方可使用,防护栏杆不得随意挪动拆除。
2在架子上砍砖或锯砖时,操作人员应面向里边,把碎砖打在架板上,严禁把砖头打向架外,坠落伤人。
3脚手架上砌体不得超过2层,砌体在楼层不应集中堆放。
灰桶、灰斗应放置有序,使架子上保持畅通。
4操作人员应戴好安全帽,高空作业时应系好安全带,挂好安全网。
5有砌筑过程中,要经常检查校核墙体的轴线和边线,以防轴线产生位移。
7立皮数杆要保持标高一致,盘角时要均匀掌握灰缝,砌筑时小线要拉紧,不得一层线松,一层线紧,以防水平灰缝出现大小不匀。
8构造柱和圈梁混凝土浇注,要分层进行,振动棒不和直接碰冲墙体,以免造成墙体鼓脑变形。
9溢出墙面的灰渍(舌头灰)应随时刮尽,刮平顺,半砖头应分散使用,防止出现墙面沾污、通缝、不平直等现象。
10构造柱内的落地灰、砖渣杂物应清理干净,防止夹渣,以免影响构造柱的整体性。
二次结构施工注意事项
二次结构施工注意事项
二次结构施工注意事项
1、熟悉图纸,对砌体结构要了解清楚,砌体位置、构造柱位置,门窗洞口标高尺寸,过梁标高厚度。
2、砌筑时要对墙体位置清理干净,洒水湿润,底部超过30mm 要用细石砼找平。
3、将加气混凝土块表面浮尘清扫干净,洒水湿润。
4、外墙及首层、卫生间墙底部砌筑不小于200mm的实心砖砌体。
5、砌筑前要将构造柱钢筋帮扎合格。
6、砌筑前要将砌体拉结筋提前预埋合格,高度按两层砌块高度按放牢固。
7、砌体拉结筋每两层放两根Φ8通长钢筋且两端有90°弯勾。
8、墙体顶部预留200mm左右的空隙,待以后用斜砖填实。
9、砌筑时要错缝搭接,搭接长度不小于砌块长度的1/3。
10、砌体灰缝控制水平缝15mm,竖向20mm,灰缝砂浆饱满度>80%。
11、墙体误差要求:墙体位移6mm、垂直度≤3mm、平整度5mm、门窗洞口高宽±3mm、外墙洞口上下偏移10mm。
12、墙体上不得留有脚手架眼。
13、砌体灰缝饱满且用专用工具勾缝。
14、砌体马牙槎上下垂直,下端留斜槎方便砼浇筑,预留构造柱截面不能<设计要求,马牙槎内无残留砂浆,马牙槎先退后进。
15、墙面干净无杂物。
16、砌体完成1周后浇水养护。
施工负责人签收:。
二次结构施工注意事项
3#、4#、10#楼二次结构施工注意事项一、砌体1.板带打灰之前浇水湿润模板与砌体,板带中钢筋保证上下、水平均居中,防止漏筋,支模时量好上皮钢筋与板带的距离,保证400mm或600mm,符合砌砖模数,打灰前检查模板加固,防止胀模,拆模后发现漏筋、胀模等问题,马上处理。
2.竖向灰缝饱满度不够,现要求顶头灰必须饱满。
3.砌体与红机砖必须提前一天浇水湿润,砌块由于不够龄期,要求每天浇水养护,砌完12小时以后浇水养护,每隔2小时养护一次,每天保证6次养护。
4.砌体垂直、平整度要求随砌随检查,标准为垂4平6,超出后马上整改。
5.砌筑时,砂浆必须倒在模板上,不允许直接倒在结构板上,砌完后及时清理,做到活完场清。
6.门口处必须灌满细石混凝土。
7.需要破砖时必须用云石机切割,不允许随意砍砖。
8.砌筑时砌体要轻拿轻放,防止破坏,造成不必要的浪费,砌完后把垃圾及时外运。
二、木工1.模板用前必须清理干净,刷脱模剂,支模时柱子与墙交接处必须加海绵条。
2.端柱要求三面有支撑,且每面最少保证为上、中、下三道支撑,转角柱为两面各三道支撑。
3.过梁标高必须准确无误,上下误差不大于1cm,进户门高度为2070mm,其他门均为2100mm。
4.支模完成后检查垂直度,然后报验,在没有验收之前不允许打灰。
5.支模前看好图纸,防止把截面、位置、标高做错。
三、混凝土1.打灰之前必须浇水湿润。
2.打灰时做到随打随振,不允许打完再振,柱头三面用挡板档齐一起浇筑,一面允许最后处理,过梁头最少打过墙25cm,满足锚固要求。
3.拆模后及时修补,问题严重的拆除重新施工。
4.拆模后及时养护,保证每天6次,连续14天养护。
5.打灰后及时清理落地灰。
项目部:砌体:木工:混凝土:江南水郡3#、4#、10#楼2010年5月6日。
二次结构注意事项
一:二次结构注意事项:1.单元分户墙采用200厚蒸压加气混凝砌块。
户内分隔墙采用200厚轻集料混凝土砌块。
户门为甲级防火门,单元与单元之间墙为防火墙,均采用加气混凝土砌块砌入2.墙跟部有200高实心砖墙3.卫生间防火采用1.2厚聚乙烯丙伦高分子防水卷材,卫生间内墙距地1.8M高,防水砂浆露台采用4厚SBS卷材防水4.外窗与墙体连接件两头不大于200,中间连接件不大于4005.所有600高窗台处均在室内窗台设置500高栏杆6.外墙外贴70原燕尾槽式XPS板,密度外墙33KG/m³7.屋面保温层为100厚聚乙烯塑料板容重22KG/m³8.外门窗洞口周边贴30厚挤塑板9.不采暖楼梯间及走道做30厚保温砂浆10.所有外挑构件等热桥部分均贴30厚挤塑板保温板11.有两层沿楼板位置设宽度不小于300的A级岩棉防火隔离带12.屋顶与外墙交界和开口部位四周的保温层采用500宽A级岩棉防火隔离带13.外墙保温施工要求,平整度及垂直度的误差不超过1㎜14.外墙在无突出装饰构件和线条时每隔两层设置一道镀锌角铁托架规格:L 60*60*5,φ8膨胀螺栓﹫600 15.外墙网格布置要求,右窗口处应用网格布进行加强,网格布搭接不少于8016.残疾人坡道为1:12,坡道宽度为1.3米17.电缆井,管道井在每隔两层楼板处用不燃烧体作为防火分隔,管道周围用岩棉堵塞密实,管道井与车房间,走道等相连通的孔洞空隙用1:2水泥砂浆填实二填充墙应沿暗柱的高度设置2φ6预埋拉筋,搭接不小于300,每隔400设一道全长贯通。
砌体填充墙的抗震构造措施为8度,墙顶应与梁板底密切结合每隔800设2φ6拉结筋1 . 内外墙交接处设置构造柱尺寸为200*300, 6 12,φ6﹫2002 .外墙,山墙长度大于5M时,在墙中部设构造柱,尺寸为200*240,6 12,φ6﹫2003 .6,7时洞口大于等于1.5M时,洞口两边应设抱框柱,尺寸为100*墙厚,内配6 12,φ6﹫2004 .当墙高度超4M时,在墙中部设置系梁,尺寸为100*200, 6 12,φ6﹫200应沿墙长贯通。
二次结构施工注意事项
加气块砌筑要求规范(1)砌筑砂浆宜选用粘结性能良好的专用砂浆,其强度等级应不小于M5,砂浆应具有良好的保水性,可在砂浆中掺入无机或有机塑化剂。
有条件的应使用专用的加气混凝土砌筑砂浆或干粉砂浆。
(4)为消除主体结构和围护墙体之间由于温度变化产生的收缩裂缝,砌块与墙柱相接处,须留拉结筋,竖向间距为500~600mm(根据所选用产品的高度规格决定),压埋2Ф6钢筋,两端伸入墙内不小于800mm;另每砌筑1.5m高时应采用2Ф6通长钢筋拉结,以防止收缩拉裂墙体。
(5)在跨度或高度较大的墙中设置构造梁柱。
一般当墙体长度超过5m,可在中间设置钢筋混凝土构造柱;当墙体高度超过3m(≤120厚墙)或4m(≥180厚墙)时,可在墙高中腰处增设钢筋混凝土腰梁。
(6)在窗台与窗间墙交接处是应力集中的部位,容易受砌体收缩影响产生裂缝,因此,宜在窗台处设置钢筋混凝土现浇带以抵抗变形。
门窗洞口上部的边角处也容易发生裂缝和空鼓,此处宜用圈梁取代过梁。
(7)加气混凝土外墙墙面水平方向的凹凸部位(如线脚、雨罩、出檐、窗台等),应做泛水和滴水,以避免积水。
(8)砌筑前按砌块尺寸计算好皮数和排数,检查并修正补齐拉结钢筋。
可在墙根部预先浇筑一定高度的与墙体同厚的素混凝土,目前常用的作法是砌两皮红砖,使最上一皮留出大约20mm高的空隙,以便采用与原砌块同种材质的实心辅助小砌块斜砌,挤紧顶牢。
(9)由于不同干密度和强度等级的加气混凝土砌块的性能指标不同,所以不同干密度和强度等级的加气混凝土砌块不应混砌,加气混凝土砌块也不应与其他砖、砌块混砌。
购买加气块设备选择加气块设备好厂家就到河南正大中科加气块设备专业生产厂家来,选择河南正大中科您就选择了辉煌!(10)严格控制好加气混凝土砌块上墙砌筑时的含水率。
按有关规范规程规定,加气混凝土砌块施工时的含水率宜小于15%,对于粉煤灰加气混凝土制品宜小于20%。
加气混凝土的干燥收缩规律表明,含水率在10~30%之间的收缩值比较小(一般在0.02~0.1mm/m)。
二次结构注意问题
二次结构注意问题二次结构砌筑施工一定要注意的14点(参考)二次结构砌筑工程施工注意要点1.砌筑砂浆(按图纸要求配比,以下为说明)±0.000以下墙体砌筑采用m7.5水泥砂浆,±0.000以上墙体砌筑采用m5水泥砂浆。
2、砂浆试块的留置低于±0.000 M7 5的三组标准养护试块。
±0.000以上m5一层一组标养试块,且不少于三组。
3、构造柱(1)构造柱结构:砌筑砖墙时,与构造柱的接缝应做成马齿榫。
每个榫头沿高度方向的尺寸为20cm(即一块砌块的高度)。
榫头先退后进,进退尺寸为100mm。
a、构造柱的设置:按照设计图纸要求,填充墙在内墙转角处,外挑墙端及墙长≥5m的墙中应设构造柱。
b、构造柱要求:构造柱厚度与墙体相同,宽度为200mm,柱内竖向钢筋为4φ12。
箍筋φ6@200接缝范围内箍筋加密100mm,加密高度600mm。
基础壁结构柱箍筋间距为100mm。
(2)结构柱钢筋绑扎箍筋与柱竖筋要保证垂直,弯钩叠合处,沿主筋方向错开转圈设置,第一道箍筋距柱根部50mm。
柱内竖筋4φ12,箍筋非加密区φ6@200,接缝范围内箍筋加密100mm,加密高度600mm。
4.拉杆(1)拉结筋设置要求:拉结筋设置在灰缝内,±0.000以下拉结筋位置沿墙高每隔500mm设置一道,通长设置。
±0.000以上拉结筋位置沿墙高每隔400mm设置一道,通长设置。
拉结筋与拉结筋搭接长度为55d。
(2)拉结筋、板带筋埋深90mm,拉结筋锚入墙体长度不小于墙体长度的1/5,且不小于700。
5.混凝土带按设计图纸要求,当墙高≥4m的200厚墙及高度3m的100厚墙需在墙半高处设置与柱连接的通长钢筋混凝土带,厚度为60mm,另外注意通长纵筋的型号与联接。
6.填充墙构造柱的设置位置及截面尺寸见各层建筑平面图及相关结构施工图。
除有关图纸另有说明外,结构柱应布置在墙角、不同厚度的墙体连接处、大开口的两侧(≥ 2000)和悬臂墙的末端。
二次结构施工注意事项
二次结构施工注意事项一、砌砖1、砌砖前一天将第二天所要砌的砖浇水湿润。
2、砌砖前必须将所砌砖的线找出,进行砖的排放,底部砌200mm水泥小砖,顶部留180mm待二次结构浇筑完但不少于14天后用水泥小砖补齐。
3、顶部补斜砖吋,在没有线管的情况下一顺斜砌成60度角,有线管时沿线管两边斜砌成60度角将线管留出。
4、注意砌砖灰缝,水平灰缝一般为15mm,竖向灰缝一般为20mm在于混凝土墙连接处必须保持20mm并填实。
防止抹灰时开裂。
5、柱搓留设必须先退后进,退进尺寸保持50mm~60mm,进砖的下口必须留45度斜角,斜角面应平整,马牙槎上下垂直。
6、砌砖时注意灰桨的饱满,不少于80%。
7、砌砖到门过梁时应注意门过梁的挌置长度,每边不少于250mm(质检必査项目),如果小于250mm必须返工。
8、窗台部位,窗台压顶应注意挌置长度,每边不小于250mm,(质检必查项目)如果小于250mm必须返工。
9、在砌砖时注意每两皮加气砖压一道通长拉墙筋,拉墙筋的搭接长度不少于400mm。
10、砌加气块时,上下皮砖必须错缝,错缝处不能有断裂砖现象,如有视同缝处理,必须返工。
错缝必须上下垂直。
11、砌砖必须做到横平竖直,表面平整。
达到垂3平5的要求。
二,钢筋绑扎1,根据地方规定,构造柱加密区为上下600mm处为100mm,其它为250mm,框柱为下600mm处加密100mm,其它为250mm。
2,门过梁、窗台压顶必须保证两边挌置长度不小于250mm。
3,柱的竖向钢筋搭接长度不小于550mm。
三,支模1,支模前必须找出洞口线(如有不懂或不清楚必须找现场管理人员直到清楚为止)安线施工,洞口尺寸要准确。
2,支模高度安图纸要求。
3,柱必须垂直,梁必须水平,加固可靠,不得涨模。
四,混凝土1,浇筑时必须密实,表面平整。
五,各工种及时清理回收,文明施工,节约材料,杜绝浪费,不合格产品当天及时返工整改,验收时仍存在不合格现象,每处罚款50元。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
二次结构在施工过程中需要注意的一些问题
1、植筋植好后要去检查是否偏位
2、钢筋笼搭接长度最少要满500mm
3、箍筋间距要满足要求(Φ6@200)
4、墙体在砌筑过程中门窗洞两侧木砖不要遗漏
5、墙体上口每块加砌块中间都要塞木切,并用泡沫剂填充
6、砌体在砌筑过程中砂浆要饱满
7、墙体砌完砌筑过程中要及时检查墙体垂直度、平整度,均以±5mm 为符合要求
8、门过梁要伸入墙体两侧各250mm
9、窗台板伸入墙体两侧各500mm
10、墙体高度超过4m加设圈梁
11、内墙乙供,外墙甲供,内外墙体材料不要做混
12、楼层外架拉结要仔细检查,被破坏的及时整改
13、检查安全网,被破坏的要及时恢复
14、人货梯在各楼层进出的铁门要督促关上。
