市政道路改造工程监理实施细则

市政道路改造工程监理实施细则

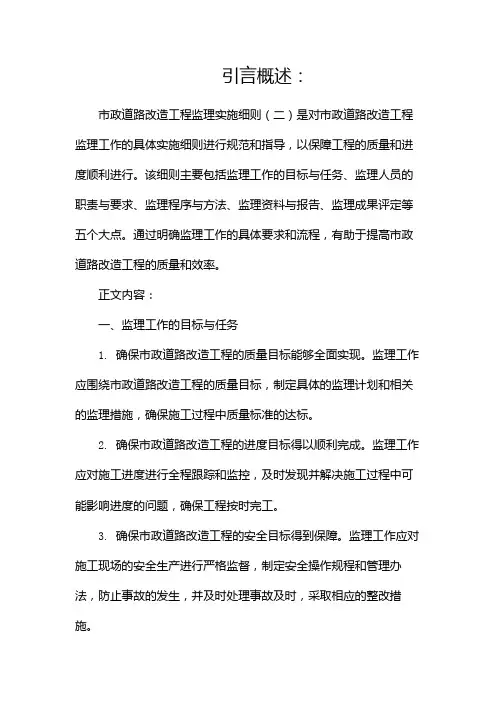

引言概述:市政道路改造工程监理实施细则(二)是对市政道路改造工程监理工作的具体实施细则进行规范和指导,以保障工程的质量和进度顺利进行。

该细则主要包括监理工作的目标与任务、监理人员的职责与要求、监理程序与方法、监理资料与报告、监理成果评定等五个大点。

通过明确监理工作的具体要求和流程,有助于提高市政道路改造工程的质量和效率。

正文内容:一、监理工作的目标与任务1. 确保市政道路改造工程的质量目标能够全面实现。

监理工作应围绕市政道路改造工程的质量目标,制定具体的监理计划和相关的监理措施,确保施工过程中质量标准的达标。

2. 确保市政道路改造工程的进度目标得以顺利完成。

监理工作应对施工进度进行全程跟踪和监控,及时发现并解决施工过程中可能影响进度的问题,确保工程按时完工。

3. 确保市政道路改造工程的安全目标得到保障。

监理工作应对施工现场的安全生产进行严格监督,制定安全操作规程和管理办法,防止事故的发生,并及时处理事故及时,采取相应的整改措施。

二、监理人员的职责与要求1. 监理人员应具备相关的专业知识和技能,熟悉市政道路改造工程的监理要求和规范。

2. 监理人员应按照规定参与工程的前期规划和设计审核工作,对施工方案和质量检测方案进行评审,并提出合理的意见和建议。

3. 监理人员应在施工过程中全程监督和检查,以确保施工方按照合同和规范要求进行施工。

4. 监理人员应及时处理施工中出现的质量问题和安全问题,提出整改要求,确保施工质量和安全达到要求。

5. 监理人员应及时记录施工过程中的问题和工作进展,并编写监理报告,向相关部门和单位提交监理成果评定报告。

三、监理程序与方法1. 制定监理计划,明确监理工作的时间节点和具体任务。

2. 参与前期规划和设计审核,确保施工方案和施工图纸符合相关标准和规范。

3. 定期进行现场勘察和监测,检查施工材料和设备的质量,确保施工过程中使用的材料和设备符合要求。

4. 进行施工质量的抽查和检测,对施工过程中可能出现的质量问题进行预防和控制。

市政道路工程监理实施细则

市政道路工程监理实施细则

市政道路工程监理实施细则市政道路工程监理实施细则1. 介绍市政道路工程监理实施细则旨在规范市政道路工程的监理工作,确保工程质量、安全和合规,保障公共利益和市民生活质量。

本细则合用于市政道路工程的监理工作,包括设计、施工和竣工验收阶段。

2. 监理组织机构2.1 监理单位的选择和要求2.2 监理工作投入和分工2.3 监理人员的资格和要求3. 监理工作计划和方案3.1 监理工作计划编制3.2 监理方案编制3.3 监理计划的批准和调整4. 监理文件管理4.1 监理文件的编制和审批4.2 监理文件的归档和保管4.3 监理文件在工程执行过程中的应用5. 工程质量管理5.1 工程质量控制要求5.2 施工过程中的质量检查和记录5.3 整改措施和验收标准6. 安全管理6.1 施工安全控制要求6.2 施工现场的安全检查和记录6.3 安全事故的处理和报告7. 环境保护管理7.1 施工过程中的环境保护控制要求7.2 环境监测和记录7.3 环境污染的处理和预防措施8. 施工进度管理8.1 施工进度计划的编制和审批8.2 施工进度的检查和记录8.3 延期和加快工期的处理9. 工程变更和索赔管理9.1 工程变更管理程序9.2 工程变更审批和记录9.3 工程索赔处理程序10. 检验、试验和验收10.1 施工过程的检验和试验要求10.2 工程部位和设备的验收10.3 验收文件的编制和审批11. 保修期管理11.1 保修期管理要求11.2 保修期内的问题处理和记录本文档所涉及附件如下:附件1:监理工作计划模板附件2:监理方案编制指南附件3:工程质量检查记录表...本文档所涉及的法律名词及注释:1. 建设工程质量管理条例:指导和规范建设工程质量管理的法律法规。

2. 建设工程监理条例:规定了建设工程监理的基本制度、监理服务的内容和监理工作的要求。

3. 道路交通安全法:保障道路交通安全的法律法规。

市政道路工程监理实施细则范本

市政道路工程监理实施细则范本

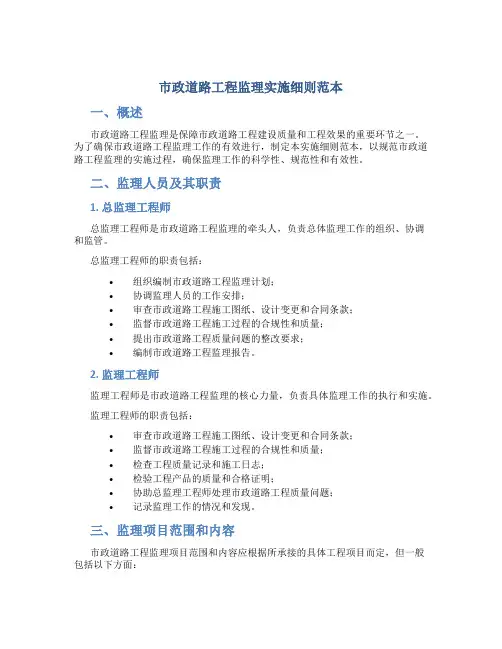

市政道路工程监理实施细则范本一、概述市政道路工程监理是保障市政道路工程建设质量和工程效果的重要环节之一。

为了确保市政道路工程监理工作的有效进行,制定本实施细则范本,以规范市政道路工程监理的实施过程,确保监理工作的科学性、规范性和有效性。

二、监理人员及其职责1. 总监理工程师总监理工程师是市政道路工程监理的牵头人,负责总体监理工作的组织、协调和监管。

总监理工程师的职责包括:•组织编制市政道路工程监理计划;•协调监理人员的工作安排;•审查市政道路工程施工图纸、设计变更和合同条款;•监督市政道路工程施工过程的合规性和质量;•提出市政道路工程质量问题的整改要求;•编制市政道路工程监理报告。

2. 监理工程师监理工程师是市政道路工程监理的核心力量,负责具体监理工作的执行和实施。

监理工程师的职责包括:•审查市政道路工程施工图纸、设计变更和合同条款;•监督市政道路工程施工过程的合规性和质量;•检查工程质量记录和施工日志;•检验工程产品的质量和合格证明;•协助总监理工程师处理市政道路工程质量问题;•记录监理工作的情况和发现。

三、监理项目范围和内容市政道路工程监理项目范围和内容应根据所承接的具体工程项目而定,但一般包括以下方面:1. 施工图纸审查和设计变更审查监理工程师在施工前应仔细审查市政道路工程施工图纸的完整性和准确性,并及时发现和处理存在的问题。

设计变更审查要求监理工程师对施工过程中提出的设计变更进行评估和审查,确保变更后的设计符合相关规范和要求。

2. 施工现场监理监理工程师应全程监督施工现场的施工过程,包括施工方法、材料选择、人员配备等,确保施工符合相关规范和要求。

3. 施工质量检查监理工程师应对施工过程中的质量进行检查,包括土方工程、路面工程、排水工程等,确保施工质量满足相关标准。

4. 施工进度监控监理工程师应监控施工进度,及时发现并协调解决施工过程中的问题,确保施工按计划进行。

5. 施工合同管理监理工程师应审查施工合同的内容,并监督合同的履行情况,确保合同条款的有效执行。

市政道路工程和排水管道监理实施细则

市政道路工程和排水管道监理实施细则

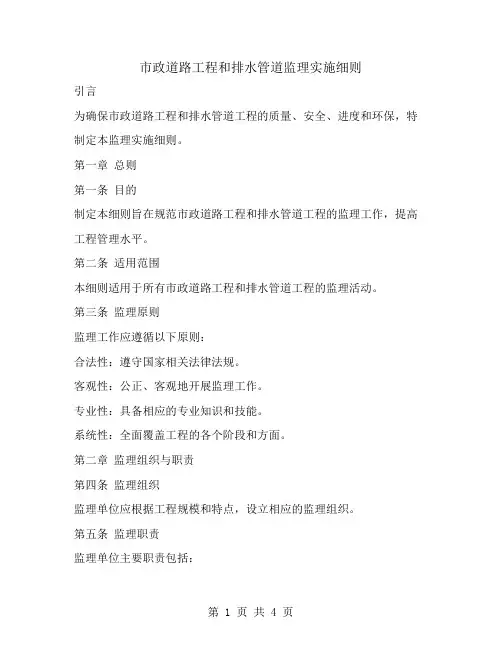

市政道路工程和排水管道监理实施细则引言为确保市政道路工程和排水管道工程的质量、安全、进度和环保,特制定本监理实施细则。

第一章总则第一条目的制定本细则旨在规范市政道路工程和排水管道工程的监理工作,提高工程管理水平。

第二条适用范围本细则适用于所有市政道路工程和排水管道工程的监理活动。

第三条监理原则监理工作应遵循以下原则:合法性:遵守国家相关法律法规。

客观性:公正、客观地开展监理工作。

专业性:具备相应的专业知识和技能。

系统性:全面覆盖工程的各个阶段和方面。

第二章监理组织与职责第四条监理组织监理单位应根据工程规模和特点,设立相应的监理组织。

第五条监理职责监理单位主要职责包括:对工程质量、安全、进度和环保进行监督。

对施工单位的施工方案、材料和设备进行审查。

对施工过程进行监督,确保施工质量符合设计和规范要求。

对工程变更、索赔等事宜进行审核。

第三章监理工作内容第六条工程质量监理审核施工单位提交的施工方案和施工图纸。

对施工材料和设备进行抽检。

对施工过程进行现场监督,确保施工质量。

第七条工程安全监理监督施工单位执行安全生产规定。

对施工现场进行安全检查,及时发现和处理安全隐患。

第八条工程进度监理审核施工单位的施工进度计划。

对施工进度进行跟踪和监督,确保工程按计划进行。

第九条工程环保监理监督施工单位执行环境保护措施。

对施工过程中的环保问题进行监督和处理。

第十条工程投资控制审核施工单位的工程量清单和造价。

对工程投资进行控制,防止超预算。

第四章监理工作程序第十一条监理准备熟悉工程图纸和技术规范。

制定监理计划和监理细则。

第十二条施工前监理对施工单位的准备工作进行检查。

确认施工条件满足要求。

第十三条施工过程监理定期巡视施工现场,检查施工质量。

监督施工单位按计划施工。

第十四条施工后监理对完工工程进行检查和验收。

处理工程缺陷和质量问题。

第十五条监理报告定期向业主和相关部门提交监理报告。

监理报告应包括工程进度、质量和安全等内容。

第五章监理方法与手段第十六条监理方法采用现场检查、材料试验、设备检测等多种方法。

市政工程监理实施细则

市政工程监理实施细则

市政工程监理实施细则一、监理基本原则1.依法监理:市政工程监理应按照相关法律法规和标准进行监督和检查,确保工程建设符合法律规定。

2.独立监理:市政工程监理应独立于建设单位和施工单位,维护公正和客观的监督环境。

3.全程监理:市政工程监理应全程参与,从设计、施工到竣工验收的各个阶段都应有监理人员参与。

4.信息共享:市政工程监理应与相关部门和单位进行信息共享,确保监理工作的科学性和规范性。

二、监理组织和人员要求1.监理单位的管理:监理单位应具备相应的资质和信誉,有一定的市政工程监理经验,具备一定的技术和管理能力。

2.监理人员的要求:监理人员应具备相关专业背景和资质,熟悉市政工程的相关法律法规和技术标准,具备较强的沟通和协调能力。

三、监理工作内容1.设计阶段监理:市政工程监理应参与工程设计,对设计方案进行审核和评审,确保设计方案符合相关法律法规和技术标准。

2.施工阶段监理:市政工程监理应对施工单位的施工组织和技术方案进行审核,对施工过程进行监督和检查,确保施工质量和安全。

3.竣工验收监理:市政工程监理应对工程竣工验收进行监督和检查,确保工程符合规划要求和验收标准。

4.设备安装监理:市政工程监理应对设备安装进行监督和检查,确保设备安装符合相关标准和规范。

5.质量管理监理:市政工程监理应对施工质量进行监督和检查,确保工程质量符合相关要求。

四、监理报告和信息披露1.监理报告:市政工程监理应及时向建设单位和相关部门提交监理报告,对工程建设的质量、安全和进度进行评估和信息披露。

2.信息披露:市政工程监理应对建设单位和施工单位的重大事项和监理结果进行信息共享,确保信息公开和透明。

五、违规行为处理1.违规行为的认定:市政工程监理应对违规行为进行认定和处理,包括超越权限、徇私舞弊、不履行职责等违法行为。

2.违规行为的处理:市政工程监理应按照相关法律法规和纪律规定对违规行为进行处理,包括口头警告、书面警告、暂停业务、撤销资质等。

市政道路工程监理实施细则

市政道路工程监理实施细则

目录一、专业工程特点 (02)二、监理工作流程 (15)三、监理工作要点 (15)四、监理工作方法及措施 (22)一、专业工程特点1.1、工程概况:项目名称:纵七路道路工程(空港一路一纬二路);建设单位:扬州鑫航建设投资有限公司;监理单位:江苏润扬项目管理有限公司;施工单位:扬州市通达建设发展有限公司;设计单位:扬州市建筑设计研究院有限责任公司;工程地点:扬州市空港新城规划区;工程规模:纵七路道路工程(空港一路一纬二路)位于扬州市空港新城规划区内,是空港新城规划的南北向次干路。

空港新城位于扬州市江都区丁沟镇附近,是依托苏中机场发展的经济区,发展目标为“航空产业新区,综合服务新城”。

目前空港新城尚处于开发初期,规划区内,除沿三阳河东岸的局部区域,有新开发的拆迁安置小区外,绝大部分区域为自然村落的农村,局部有工厂企业。

纵七路所经区域属通北高地片区,现状场地标高4.0-5.3m,大部分保持在4.5m左右。

本次设计纵七路起点与空港一路(现状为振兴东路)相接,往南延伸,止于规划的纬二路,全长2358.398m。

道路规划标准宽度30m。

全线共设置四组港湾式公交站台。

本路段拟建桥梁3座。

根据空港新城综合交通规划、发展战略规划等相关规划,参照“江苏省城市建设指南与范例”(城市道路篇),结合本项目在区域路网中的地位,分析其未来所承担的交通功能,确定本项目等级为城市次干路,设计速度定为40Km/h.●工程投资额:48290848.46元;●工期要求:180天;●质量安全:符合《工程施工质量验收规范》及其它相关规范合格标准。

1.2、监理依据:(1)建设工程监理委托合同;(2)建设工程施工承包合同;(3)本工程施工图纸及说明、地质资料等设计和技术文件;(4)《建设工程监理规范》(GB50319-2013);(5)《城市道路工程施工与质量验收规范》CJJ1-2008;(6)《城市道路路基工程施工及验收规范》CJJ41-91;(7)《沥青路面施工及验收规范》(GBJ92—89);(8)国家和地方有关工程建设监理的文件及规定;(9)其它现行的施工验收规范、评定标准。

市政道路工程监理实施细则

市政道路工程监理实施细则

市政道路工程监理实施细则B13 成阿工业园区元丰路工程监理实施细则(道路)容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师:日期:目录目录----------------------------------------------------1一、总则-------------------------------------------------2二、工程特点---------------------------------------------2三、监理工作流程-----------------------------------------3四、监理工作目标-----------------------------------------6五、控制要点和方法---------------------------------------61、管线分部------------------------------------------72、路基分部------------------------------------------73、路面分部-----------------------------------------11Ⅰ、路面基层-----------------------------------------11Ⅱ、路面面层-----------------------------------------124、其它部位-----------------------------------------135、工程进度-----------------------------------------136、工程造价-----------------------------------------14一、总则1、受成阿工业发展(以下简称建设单位)委托,昆仑工程监理对元丰路道路工程施工阶段实施监理。

监理实施细则道路工程

监理实施细则道路工程

监理实施细则道路工程
一、引言
本细则为监理单位在道路工程施工阶段的具体操作提供指导和
规范,并旨在确保道路工程的质量和合规性。

二、施工前准备
1. 监理单位应与业主和承包商共同制定施工方案,并确保方案
满足技术要求和法规标准。

2. 监理单位应审查工程图纸和设计文件,以确保其符合相关标
准和规定。

3. 监理单位应检查施工现场,并确保施工区域的安全和适用性。

三、施工质量控制
1. 监理单位应在施工过程中进行现场检查,以确保施工质量符
合技术要求。

2. 监理单位应监督材料的采购和使用,确保符合质量标准。

3. 监理单位应参与检测和试验活动,并记录相关数据。

四、施工期间的监督
1. 监理单位应定期召开工程进展会议,与业主和承包商讨论工
程进展和解决存在的问题。

2. 监理单位应对施工进度和工程质量进行监督,并及时报告任
何延误或质量问题。

3. 监理单位应执行相关法律法规,确保施工安全和环保要求的
遵守。

五、施工验收
1. 监理单位应参与工程的竣工验收活动,并对工程的质量进行
评估。

2. 监理单位应对工程的遗留问题和保修期进行跟踪和管理。

六、总结和建议
本细则提供了道路工程施工阶段监理单位的具体操作细节,旨
在保障道路工程的质量和合规性。

监理单位应按照本细则的要求进
行工作,确保施工过程的安全和顺利进行。

七、附录
本文档附录包括相关法律法规和标准,供监理单位参考和查阅。

以上为监理实施细则道路工程文档的简要内容,提供给您参考。

市政道路工程监理实施细则

市政道路工程监理实施细则

市政道路工程监理实施细则一、编制目的本细则旨在为市政道路工程监理工作提供指导,确保工程按照规范、标准进行,保证工程质量、进度和安全,同时降低成本、提高效益。

二、工程概况本工程为某市市政道路工程,总长度为X公里,包括X个交叉路口和X个桥梁。

工程内容包括路基、路面、排水、绿化等。

工程总投资为X亿元,工期为X个月。

三、监理组织机构及职责1. 监理组织机构本工程将设立专门的监理机构,包括总监理工程师、专业监理工程师、监理员等。

机构设置应根据工程规模、复杂程度等因素综合考虑,确保监理工作的有效开展。

2. 职责分工监理机构各成员职责如下:* 总监理工程师:负责全面监理工作,制定监理计划和监理细则。

* 专业监理工程师:负责路基、路面、排水等分项工程的监理,确保施工质量。

* 监理员:协助专业监理工程师进行现场监理,发现问题及时报告。

各参建单位职责如下:* 建设单位:负责工程进度、质量、安全的总体控制,协调各方关系。

* 设计单位:负责提供设计图纸和技术要求,指导施工。

* 施工单位:负责按照设计图纸和技术要求进行施工,确保工程质量。

四、监理工作流程1. 施工准备阶段:审查施工单位资质、施工组织设计等技术文件→现场踏勘→确定施工方案。

2. 施工阶段:现场巡视→检查施工质量→签发监理通知单→督促整改→复查整改结果。

3. 验收阶段:组织分项工程验收、隐蔽工程验收、竣工验收等。

4. 缺陷责任期:监督施工单位履行缺陷责任,确保工程质量不受影响。

五、监理细则1. 路基施工监理细则(1)检查路基填筑材料的质量,确保符合设计要求;(2)监督施工单位按照规范进行压实,确保达到设计要求密实度;(3)定期检查路基排水系统,确保排水通畅;(4)对路基防护与加固工程进行质量监督;(5)定期对路基边坡稳定性进行检查。

2. 路面施工监理细则(1)监督施工单位选用合格的路面材料,确保原材料质量;(2)检查基层施工质量,确保达到设计要求;(3)监督施工单位按照规范进行沥青混凝土面层施工,确保平整度、压实度等指标符合要求;(4)定期检查路面排水系统,确保排水通畅;(5)对路面防滑处理进行质量监督。

市政道路工程监理实施细则

市政道路工程监理实施细则

市政道路工程监理实施细则公园配套设施市政道路工程监理实施细则配套设施工程项目监理部编制时间:2013年1月13日配套设施市政道路工程监理实施细则编制人:审核人:审批人:配套设施工程项目监理部编制时间:2013年1月16日目录一、编制依据二、工程概况三、工程监理实施要点一)测量控制二)材料进场质量控制三)施工机械设备的控制四)审查主要关键工序的施工方案五)监理工程师对工程的检查,按下列步骤进行:六)工程质量控制应采取相应措施1、路基工程2、路面基层3、砂垫层验收4、路缘石工程和5、路肩工程是本文的两个主要内容。

监理工作也是本文的重点之一。

原地面清理及填前压实监理工作要点:在进行填充工作之前,需要对原地面进行清理和压实。

监理人员需要检查清理工作是否彻底,确保没有杂物和垃圾。

在填充前,监理人员需要检查压实设备是否符合要求,并确保填充物的密度和压实度。

路基填料监理要点:在进行路基填料工作时,需要检查填料的质量和数量是否符合设计要求。

监理人员需要检查填料的含水量和颗粒大小,并确保填料的压实度和密度符合要求。

挖方路基监理工作要点:在进行挖方工作时,监理人员需要检查挖掘深度是否符合设计要求,并确保挖掘的坡度和边坡符合要求。

同时,监理人员还需要检查挖掘过程中是否有管线和其他障碍物,并确保安全施工。

填方路基监理工作要点:在进行填方工作时,监理人员需要检查填方的质量和数量是否符合设计要求。

监理人员需要检查填方的含水量和颗粒大小,并确保填方的压实度和密度符合要求。

路面基层监理要点:在进行路面基层工作时,监理人员需要检查基层的平整度和密度,并确保基层的质量符合要求。

监理人员还需要检查基层是否有裂缝和其他缺陷,并确保及时修复。

路面面层质量控制要点:在进行路面面层工作时,监理人员需要检查面层的平整度和密度,并确保面层的质量符合要求。

监理人员还需要检查面层是否有裂缝和其他缺陷,并确保及时修复。

水泥混凝土面层监理工作要点:在进行水泥混凝土面层工作时,监理人员需要检查混凝土的配合比和浇注质量,并确保混凝土的强度符合要求。

2023年市政道路施工监理细则

2023年市政道路施工监理细则

2023年市政道路施工监理细则第一章总则第一条为规范市政道路施工监理工作,确保建设质量和安全,提升城市交通运输效能,制定本细则。

第二条市政道路施工监理是指在市政道路建设中,对施工单位的施工过程及施工质量进行监督、检查和评估的工作。

第三条市政道路施工监理的目标是确保施工过程符合相关法律法规和技术标准,保证道路施工的合理性、安全性和质量,满足城市发展的需求。

第四条市政道路施工监理工作应遵循公正、公开、透明、科学的原则,依法行使监督权力。

第五条施工监理单位应具备相应的资质,包括注册资本、人员素质、先进的监理技术和设备等。

第二章施工前的准备工作第六条施工前,施工监理单位应与建设单位进行必要的沟通,了解工程实施计划、进度安排、工作流程、材料配备等情况,并提出监理意见。

第七条施工监理单位应组织编制详细的施工监理方案,包括监理目标、监理任务、监理方法、监理标准等内容,并报建设单位审核。

第八条施工监理单位应对施工单位进行审查,核对其资质、施工人员的资质及培训情况,确保其具备相应的施工技术和管理能力。

第九条施工监理单位应对施工现场进行实地勘察,熟悉工程地点、道路交通状况、周边环境等情况,确保施工过程顺利进行。

第十条施工监理单位应与建设单位共同编制施工指导手册,明确施工单位的职责和要求,确保施工过程中的安全和质量。

第三章施工中的监督检查第十一条施工监理单位应按照施工监理方案的要求,对施工过程进行全程监督,包括工程进度、质量控制、材料使用、安全管理等。

第十二条施工监理单位应对施工现场进行巡查,强化对施工单位的管理,确保施工过程中的安全和质量。

第十三条施工监理单位应随时检查施工单位的工作记录和质量报告,确保施工过程符合相关技术标准和规范。

第十四条施工监理单位应及时发现和处理施工中的问题和隐患,提出相应的整改要求,并跟踪整改情况。

第十五条施工监理单位应定期向建设单位提交监理报告,包括工程进度、质量评估、安全检查、成本控制等内容。

最新监理细则_市政道路监理规划及实施细则

最新监理细则_市政道路监理规划及实施细则

最新监理细则_市政道路监理规划及实施细则市政道路监理规划及实施细则一、总则市政道路监理规划及实施细则是为了规范市政道路建设项目的监理工作,加强对市政道路建设过程中质量、安全、环境等方面的监控、检验和监督,确保市政道路建设的顺利进行,保证建成道路的质量和安全性,减少对周围环境的影响。

二、监理规划2.1监理项目范围的划定市政道路监理规划应对需要监理的市政道路建设项目进行一个明确的划定,并根据项目的特点和规模,制定相应的监理计划,明确监理的目标和任务。

2.2监理责任的明确在市政道路监理规划中,应明确监理单位的责任、权限和监理人员的要求。

同时,应当明确建设单位和施工单位在市政道路监理中的义务和责任,确保各方的责任和权利得到有效的保障。

2.3监理工作的分工市政道路监理规划应对监理工作进行合理的分工,明确各个阶段的监理重点和工作目标。

同时,应对监理工作过程中可能出现的问题和风险进行评估,制定相应的监理措施和应对方案。

三、监理实施3.1监理资源的保障市政道路监理实施阶段,监理单位应保证具备足够的监理人员和专业设备,并进行逐个环节的监督和调度,确保监理工作能够顺利进行。

同时,监理单位应对施工单位提供的技术文件和材料进行审核和检查,确保施工单位按照规定进行工作。

3.2监理结果的记录和报告市政道路监理实施过程中,监理单位应对各个环节的监理结果进行详细的记录和整理,并及时向建设单位和相关部门进行报告。

监理报告应包括监理工作的进展情况、发现的问题和建议的改进措施等内容,以提供给建设单位进行相关的决策。

3.3监理现场的巡查市政道路监理实施阶段,监理单位应定期对施工现场进行巡查,对施工单位的操作流程、质量控制、安全措施等进行检查和指导。

监理人员应随时与建设单位和施工单位进行沟通和协调,解决工作中的问题和矛盾。

四、监理验收4.1监理结果的评价市政道路监理验收时,监理单位应对监理工作的结果进行全面的评价,并与建设单位进行相关的沟通和协调,确保验收工作的准确性和公正性。

市政道路施工监理细则

市政道路施工监理细则

市政道路施工监理细则第一章总则第一条为了规范市政道路施工监理工作,保障市政道路施工质量和安全,根据《中华人民共和国建筑法》以及相关法律法规,制定本细则。

第二条市政道路施工监理是指根据相关法律法规,对市政道路的建设、改建、维修等施工工程进行质量监督和管理的活动。

第三条市政道路施工监理应遵循公平、公正、公开的原则,确保监理工作的科学性、规范性和有效性。

第四条市政道路施工监理机构应当具备相应的资质和人员配置,承担监理工作应当具备相应的能力和经验。

第五条施工监理机构应当依法取得建设工程监理资质,并按照规定的监理范围和等级承担施工监理任务。

第六条施工监理机构应当建立健全监理质量管理体系,并按照相关法律法规进行备案和监督。

第七条政府有关部门应当加强对市政道路施工监理工作的管理和监督,及时解决施工监理中的问题和纠纷。

第二章施工监理程序第八条市政道路施工监理工作应当按照《建设工程项目施工监理管理办法》和相关规定的程序进行。

第九条施工监理机构应当依据相关法律法规,制定施工监理计划,并报批相关部门。

第十条施工监理机构应当与建设单位、总承包单位等进行沟通和协调,明确监理职责和监理事项。

第十一条施工监理机构应当进行施工图纸审核,评估施工方案的可行性和合理性。

第十二条施工监理机构应当对施工单位进行资质审查,确保其具备相应的施工能力。

第十三条施工监理机构应当对施工现场进行巡视,及时发现和解决施工过程中的问题和隐患。

第十四条在施工监理过程中,施工监理机构应当进行工程质量检验,确保施工质量符合相关标准和要求。

第十五条施工监理机构应当定期向建设单位、总承包单位等进行工作汇报,及时上报施工质量和安全问题。

第十六条施工监理机构应当对施工单位的违法违规行为进行处罚,审核并签发相关施工证书。

第三章施工监理职责第十七条施工监理机构应当依法履行施工监理职责,包括以下方面:(一)监督施工单位按照设计图纸和施工方案进行施工,保证施工质量和安全;(二)监督施工单位按照合同约定和相关法律法规进行施工,保障工程进度和质量;(三)审核施工单位的质量检验报告和施工记录,确保施工质量符合要求;(四)及时发现并处理施工过程中的问题和纠纷,保障施工工序的顺利进行;(五)对施工单位的安全生产措施进行监督,确保施工过程的安全性和稳定性;(六)评估施工单位的施工能力和技术水平,提供技术支持和咨询服务;(七)参与施工单位和建设单位的工程验收,论证施工质量和合格性。

市政道路工程监理实施细则.doc

市政道路工程监理实施细则.doc

Bxxxx监理实施细则(道路)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师:日期:目录目录----------------------------------------------------1一、总则-------------------------------------------------2二、工程特点---------------------------------------------2三、监理工作流程-----------------------------------------3四、监理工作目标-----------------------------------------6五、控制要点和方法---------------------------------------61、管线分部------------------------------------------72、路基分部------------------------------------------73、路面分部-----------------------------------------11Ⅰ、路面基层-----------------------------------------11Ⅱ、路面面层-----------------------------------------124、其它部位-----------------------------------------xxxx---------------------------------------xxxx---------------------------------------14一、总则1、受市市政绿化管理所(下称建设单位)委托,市宏远建设监理咨询有限公司对富强路道路工程施工阶段实施监理。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、工程概况:本次工程是对重庆市江北区四条路城市对外连接道路进行路面及其附属设施改造,四条路分别为大川水岸、重庆市救助站对外连接道、鸿恩雅苑对外连接道、长新路。

二、编制依据:1.《市政道路工程质量检验评定标准》CJJ1-90;2.《水泥混凝土路面施工及验收规范》GBJ97-87;3.《公路路面基层施工技术规范》JTJ034-2000;4.《公路沥青路面施工技术规范》JTJ032-94;5.《公路工程质量检验评定标准》JTJ071-98;6.《建设工程监理规范》GB50319-2000;7.本工程《建设监理规划》;8.本工程《施工组织设计》;9.本工程设计图纸及有关技术文件等。

三、主要监理内容1.道路工程:原混凝土路面、基层拆除,原人行道砖、路缘石、路边石的拆除,土石方挖运、土石方回填、回填碾压、余方弃置、安砌预制混凝土路缘石及路边石、水泥稳定级配碎石基层、混凝土基层、改性沥青混凝土面层、人行道透水砖及盲道砖铺设、交通标示线。

2.挡护工程:土石方开挖,土石方回填,重力式挡墙。

3.管道工程:挖沟槽土石方,土方回填,聚乙烯(HDPE )双壁波纹雨、污水管,混凝土检查井,d300国标II 级钢筋混凝土管满包,雨水口。

4.电气工程:强电管沟,强电检查井,电力电缆,路灯,路灯手孔井,接地装置,配电箱等。

不同意 同意总监委派专业监理工程师 图纸消化、细则编写、细则交底 人 上岗资质机 机械报审 料 材料报验 法 施工方案审查 现场环境检查签署分项工程开工令各工序自检合格后报监理检查验收返工不合格合格签署合格证明文件、计量单进行下道工序施工整理监理内业资料五、监理控制要点1. 准备工作控制要点熟悉合同文件、设计文件及有关技术资料,组织或协助业主组织图纸会审和设计技术交底;2. 审查承包人的施工组织设计,提出审查意见,审核、检查进度计划及质量目标控制计划,签返《施工组织设计(方案)报审表》;3. 审查承包人现场项目管理机构的质量管理体系、技术管理体系和质量保证体系,审核其组织机构、管理制度、人员的资格证和上岗证是否能确保工程项目的施工质量;4. 检查施工机具进场情况,审查施工机具性能和数量是否满足施工要求,签返《进场设备报验单》;5. 审查承包人报送的《分包单位资格报审表》和分包单位有关资质资料,符合有关规定后,签返《分包单位资格报审表》;6. 复核承包人报送的测量放线控制成果,检查控制桩的保护措施,审查专职测量人员的资格及设备检定情况,符合要求后签返《施工测量放线报验单》;7. 核查承包人各类材料的进场数量、质量(含质保书)及检测报告,签返《工程材料/构配件/设备报审表》;8. 检查承包人施工准备情况,批复《工程开工报审表》。

六、控制目标1. 路基工程1.1 土石方工程:(一)基本要求:1)清除地表腐植土0.3米并压实,当松土厚度超过0.3米时,应翻挖土后再回填分层压实。

2)路基坡度要求:横向坡大于1:5时,挖成内倾2~4%宽度不小于1米的台阶。

纵坡大于12%时,采用纵向分层施工,并逐层压实。

对填方路段现场检查横向和纵向坡度。

对坡度超过设计规定值的,按设计要求进行施工。

平面位置、标高、纵坡、横坡由测量监理工程师进行复核。

3)填料摊铺:最大松铺厚度不大于30cm,最薄一层应不小于10cm。

每填筑2层,应重新对中线、边线、高程进行放样,并按实际情况计算并控制最后一层填土厚度。

4)透水性不良的土,含水量控制在最佳含水量±2%以内。

每层土碾压前进行含水量的检测,符合要求方可开始碾压,并按规定检测压实度。

5)路基压实长度搭接要大于2米或按规定留1:1边坡。

6)路基填料的要求:a、不同性质的土不能混填,每种填料层累计总厚度不宜小于50cm。

b、以透水性不强的土填下层时,顶面应做出成4%的双向坡。

c、凡不因潮湿影响而变更其体积优良的土应填在上层,强度较小的土应填在下层。

d、不得使用强风化岩用于浸水部分。

e、不得使用淤泥、沼泽土、有机土、液限大于50,塑性指标大于26的土,以及含水量超过规定的土,要用时,必须采取措施,经检验合格后方可使用。

f 、核对土质,掌握边坡的变化,并及时与设计单位联系。

因此,填土除按规定进行试验外,取土地点的变化,土质的变化均应通过试验决定是否使用和如何使用,并经监理工程师批准后使用。

7)挖方路基、填方路基,均应对土质进行检查,对基底进行压实试验,压实度应满足设计及规范要求,并留置1组照片。

8)路堑在路床范围内含水量较多或有渗水现象,应设渗井、渗沟或换土等。

路堑开挖完成后及时进行含水量检查,发现含水量较大或有渗水现象时,审核承包人提出的排水或降低地下水的措施,并按有关标准进行监督、控制、确保排水系统畅通。

9)对松铺厚度和压实度的控制,应根据现场压实度试验提供的松铺厚度和控制压实遍数进行。

如果试验碾压遍数超过10遍,应考虑减少填土厚度。

压实机械宜选用振动压路机或35~50T轮胎压路机进行,碾压工艺:第一遍要求不振动静压,然后先慢后快,由弱振至强振,各种压路机碾压行驶的速度开始宜慢,碾压直线段由两侧向中间,小半径曲线段内侧向外侧。

横向接头对振动压路机一般重叠0.4~0.5m,对三轮压路机一般重叠后轮宽的1/2。

前后相邻区段纵向重叠1.0~1.5m,确保无漏压、无死角,压实均匀。

10)压实宽度不得小于设计宽度,并采用水平分层全宽压实,各层压实度标准应符合《市政道路工程质量检验评定标准》CJJ1-90中表3.1.3-1、 3.1.3-2的规定。

(二)挖方路基质量控制要点:1)土方开挖:开挖出的适用于种植草皮和其他用途的土,应分类储存在指定地点或分类用于路基填筑。

2)土方开挖不论开挖工程量和开挖深度大小,均应自上而下进行,不得乱挖超挖,严禁掏洞取土。

采用爆破施工时,应经过设计审批。

3)路堑开挖如遇土质变化要改变边坡时,应及时报批。

4)路堑路床表层下为有机土、CBR不符合规定的土或含水量较大或有渗水现象时,均应清除换填或设盲沟、渗沟排除地下水。

5)土方开挖应根据路堑深度和纵向长度,采用横挖法、纵挖法或混合挖法以确保工程进度和施工质量。

6)边沟、截水沟及其他引、截排水设施,临时排水设施等,应根据设计图级的要求和现场实际情况先行施工好,确保施工现场雨水能迅速排除,并保持其完好、畅通。

7)平曲线外边沟沟底纵坡,应与曲线前、后的沟底平顺相衔接。

8)现场检查所有排水沟渠施工工艺,均应从下游出口向上游开挖,截水沟不应在凹坑处通过,必须通过时,必须分层压实填平,然后反挖成形通过。

9)挖方路基如有弃土产生,承包人应提出施工方案报有关单位审批后实施,防止弃方造成环境污染,施工方案应包括弃方式、调运方案、弃土位置、弃土形式、坡脚加固方案,堆放坡度、排水系统的布置与计划安排等。

10)路基挖方质量控制标准应符合《市政道路工程质量检验评定标准》CJJ1-90中表3.1.3-1、3.1.3-2的规定。

(三)填方路基质量控制要点:1)首先做好施工范围内的排水工作,把临时排水设施和永久排水设施相结合,完成排水系统,并确保完好畅通。

2)路堤基底应给予压实,其压实度应满足设计及规范要求;其原状土强度不够时,应进行换填,深度不小于30cm;路堤填筑高度小于1.5m时,视为零填路堤路基,翻挖深度30cm,密实度应满足设计及规范要求。

3)对堰塘地段的路基采用清淤换填处理,水位影响区填以水稳定性好,不易风化的砂、砾石、碎石或采用生石灰、水泥等固化料进行加固,或采用渗水性良好的土。

4)填筑材料,不得使用淤泥、沼泽土、有机土、生活垃圾土、液限大于50,塑性指数大于26的土,以及含水量超过规定的土必须使用时,必须采取措施,经过检查试验合格后方可使用。

5)现场填料强度及其粒径应符合规范要求,6)按试验确定的松铺厚度和碾压遍数组织施工,控制压实度,特殊位置密实度的试验应符合有关规定(包括填土最大于密度、最佳含水率、土的强度等)。

7)路堤填筑应分层填筑压实,用透水性不良的土填筑时,应根据试验控制其含水量在最佳含水量±2%之内。

8)填土宽度每边应比设计断面宽0.5m,路堤压实必须按全宽进行碾压,压实宽度不小于设计宽度,最后削坡。

9)路堤填筑工艺,宜采用水平分层填筑法,若原地面不平,应由最低处分层填起,每填一层,经压实检验合格后,再填上一层,原地面纵坡大于12%的地段,可采用纵向分层施工法,沿着纵坡分层,逐层填压密实。

当横坡陡于1:5时。

原地面应开挖成2~4%倒坡,且宽度不小于l米,并用小型夯实机夯实由最低一层台阶填起,并分层夯实,直到所有台阶填完,半挖半填地段,必须在山坡上从填方坡脚向上挖成向内倾斜2~4%的台阶,宽度不小于l米,其中挖方一侧在行车道范围内的宽度不足一车宽时,应开挖一个车道宽。

填方分段作业时,两段交接处,其搭接长度不得小于2.0m或按1:l坡度分层留台阶。

10)不同土质混合填筑路堤的控制。

a、不同性质的土不能混填,且每种土累计总厚度不小于0.5m。

b、以透水性较小的土填筑路堤下层时,应做成4%的双向横坡。

c、以透水性较小的土填筑路堤上层时,不应覆盖在透水性较好的土所填筑的路堤边坡上。

d、凡不因潮湿或冻融影响而变更其体积的优良土应填在上层,强度较小的土应填在下层。

11)对土石路堤的控制a、土石路堤不得采用倾填方法,均应采用分层填筑,分层压实。

b、分层厚度、压实厚度应经试验确定,且不超过40cm。

c、压实后渗水性差异较大的土石混合料应分层或分段填筑,不宜纵向分幅填筑,如确需纵向分幅填筑,应将压实后渗水良好的土石混合料填筑于路堤两侧。

d、土石混合料中,当石料含量超过70%时,土石可混合填铺,但应避免硬质石块(特别是较大块的)集中,石料强度大于20MPa时,石块粒径不得超过压实层厚的2/3,超过时应给予清除;强度小于15MPa软质岩,最大粒径不超过压实层厚度。

12)路基成形整修控制:路基填到设计高程后,恢复中线和水平控制线,按设计宽度、坡率,台阶对路基边坡进行整修,先用反铲刷除超填部分,并留10~20cm宽待人工修整拍打,使边坡顺直、平整;同时,用推土机、平地机、压路机对路基基床进行整平、碾压成形,成形后组织有关人员进行检测,抽检验收,合格后及时安排路堤防护施工,以免边坡冲刷。

6.1.2 路床工程质量控制要点1)路床不得有翻浆、弹簧、起皮、波浪、积水等现象;2)路床用12~15吨压路机碾压后,轮迹不得大于5mm;3)石质路床必须嵌缝紧密,不得有坑槽和松石;4)路床的质量控制目标如下表序号项目压实度(%)及允许偏差检查频率检验方法土路床石路床范围点数1 压实系数(深度~30cm)快速路和主干路轻型击实981000平米3用环刀法检验重型击实95次干路轻型击实95重型击实93支路轻型击实92重型击实902 中线高程±20mm ±20mm 20m 1 用水准仪器测量3 平整度20mm 30mm 20m 路宽<9 1用3m直尺量取最大值9~152>15 34 宽度+200mm,0 +100mm,0 40m 1 用尺量5 横坡±20mm且不大±0.5% 20m <9 2 用水准于±0.3% 路宽 9~154仪器测量>15 66.2.1水泥稳定碎石施工工艺流程图(如下图)合格 不合格不合格合格6.2.2 水泥稳定碎石质量控制要点: 一、拌和质量1)配料必须准确,以保证混合料的级配及结合料用量满足施工用配合比要求。
