化工建设项目竣工验收实施办法
化工部关于化学工业基本建设工程竣工验收暂行办法
化工部关于化学工业基本建设工程竣工验收暂行办法文章属性•【制定机关】化学工业部(已撤销)•【公布日期】1983.05.13•【文号】[83]化基字第450号•【施行日期】1983.05.13•【效力等级】部门规范性文件•【时效性】现行有效•【主题分类】基本建设正文化工部化学工业基本建设工程竣工验收暂行办法(1983年5月13日以(83)化基字第450号文发布)竣工验收工作是基本建设的最后一个程序,是全面总结和考核基本建设工作及其成果的重要环节。
为了做好化学工业基本建设工程的竣工验收工作,提高化工建设的管理水平,更好地发挥投资效益,特制定本办法。
一、竣工验收的依据办理竣工验收的主要依据是上级主管部门批准的设计任务书。
初步设计或扩大初步设计和上级领导机关的有关建设文件,现行施工技术验收规范等。
二、竣工验收的范围凡新建、扩建、改建的基本建设项目,按批准的设计文件所规定的内容建完,具备投产和使用条件,都要组织竣工验收。
三、竣工验收的分工1.一般大中型项目,按照隶属关系由主管部门负责验收,重大的大型项目由国家计委组织验收,其中特别重大项目,由国务院批准,组织验收委员会进行验收。
2.部直属直供中型建设项目和直属小型建设项目由部组织验收。
3.直供小型建设项目由省、自治区、直辖市化工厅(局)组织验收。
4.地方大中型建设项目,按省、自治区、直辖市的规定进行验收。
四、竣工验收的时间基本建设项目,从化工投料试车出合格产品时起安排三个月的试生产。
在试生产期间,要进行全系统满负荷生产,选择七十二至一百二十小时进行考核,考核的内容主要是装置的生产能力、工艺指标、消耗指标、产品质量、设备性能、自控水平和经济效果。
完成生产考核后即办理竣工验收移交固定资产手续。
如确有困难,经主管部门批准,可延长期限,但延长的期限最多不得超过三个月。
对于年底确已具备验收条件而又来不及办理验收的,经主管部门批准,可以在统计上先报投产,但必须在第二年一季度内补办验收和移交固定资产手续。
化工项目竣工验收实施办法
化工项目竣工验收实施办法前言化工项目竣工验收是指建设单位按照法律法规和技术标准的要求,完成化工工程建设和设备安装、调试等各项工作后,依法向有关行政主管部门申请,经验收合格后方可投入生产和使用。
该过程不仅需要规范的管理和操作流程,还需要严谨的技术标准,以确保项目建设的合法性和安全性。
本文主要就化工项目竣工验收实施办法进行详细阐述。
一、竣工验收前的准备工作1.竣工验收计划的制定根据工程建设单位的要求和相应的工程建设技术标准,制定竣工验收计划,明确竣工验收的程序、工作内容和技术标准。
2.相关材料准备化工项目竣工验收需要准备的材料包括:•工程竣工验收申请书•设计证书•工程设计图纸及变更说明•工程质量检查记录•设备调试记录•安全生产管理及应急预案•建设工程施工管理规划及现场管理记录•工程质量监督报告•环境影响评估及监测报告根据实际情况,有些项目还需要提供其他相关文件材料。
3.竣工验收人员的组建建设单位应根据实际情况,组建项目竣工验收小组或委员会,明确各成员负责事项和工作内容。
二、竣工验收实施流程1.竣工验收申请竣工验收前,建设单位应向相应的环保、安全、质量等行政主管部门递交竣工验收申请书。
2.材料的检查验收行政主管部门应对递交的申请材料进行检查与验收,确认所有的材料齐全且符合要求。
3.实地考察环保主管部门和消防安全主管部门应组成联合验收组实地考察建设单位提交竣工验收申请书的企业或项目所存在的安全、环保、消防等方面的问题,并据此填写意见书。
4.验收报告制定考察结束后,联合验收组应结合材料检查验收和实地考察情况,制定竣工验收报告,明确验收结论。
5.问题整改如有不合格项,建设单位应认真整改,并提交整改情况报告。
6.验收结论验收组应根据实地考察和材料审查情况做出验收结论,并向建设单位书面通知验收结果。
7.运行验收建设单位应在符合规定的条件下进行试运行,对试运行过程中出现的问题进行处理和整改。
试运行期间消防和环保部门应组织进行重点检查。

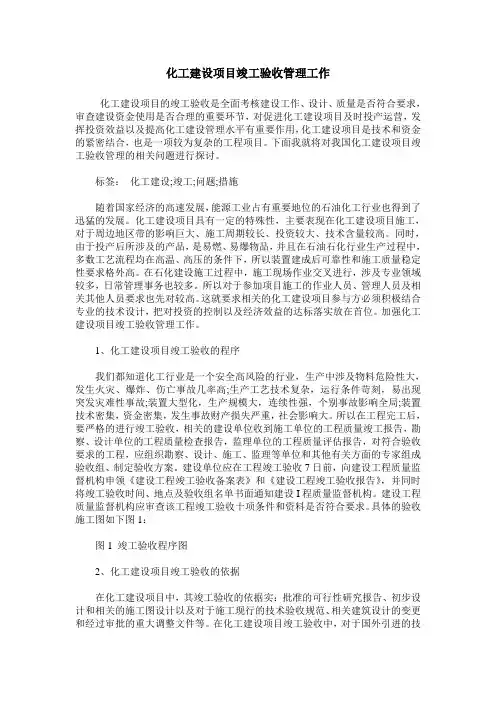

化工建设项目竣工验收管理工作
化工建设项目竣工验收管理工作化工建设项目的竣工验收是全面考核建设工作、设计、质量是否符合要求,审查建设资金使用是否合理的重要环节,对促进化工建设项目及时投产运营,发挥投资效益以及提高化工建设管理水平有重要作用,化工建设项目是技术和资金的紧密结合,也是一项较为复杂的工程项目。
下面我就将对我国化工建设项目竣工验收管理的相关问题进行探讨。
标签:化工建设;竣工;问题;措施随着国家经济的高速发展,能源工业占有重要地位的石油化工行业也得到了迅猛的发展。
化工建设项目具有一定的特殊性,主要表现在化工建设项目施工,对于周边地区带的影响巨大、施工周期较长、投资较大、技术含量较高。
同时,由于投产后所涉及的产品,是易燃、易爆物品,并且在石油石化行业生产过程中,多数工艺流程均在高温、高压的条件下,所以装置建成后可靠性和施工质量稳定性要求格外高。
在石化建设施工过程中,施工现场作业交叉进行,涉及专业领域较多,日常管理事务也较多。
所以对于参加项目施工的作业人员、管理人员及相关其他人员要求也先对较高。
这就要求相关的化工建设项目参与方必须积极结合专业的技术设计,把对投资的控制以及经济效益的达标落实放在首位。
加强化工建设项目竣工验收管理工作。
1、化工建设项目竣工验收的程序我们都知道化工行业是一个安全高风险的行业,生产中涉及物料危险性大,发生火灾、爆炸、伤亡事故几率高;生产工艺技术复杂,运行条件苛刻,易出现突发灾难性事故;装置大型化,生产规模大,连续性强,个别事故影响全局;装置技术密集,资金密集,发生事故财产损失严重,社会影响大。
所以在工程完工后,要严格的进行竣工验收,相关的建设单位收到施工单位的工程质量竣工报告,勘察、设计单位的工程质量检查报告,监理单位的工程质量评估报告,对符合验收要求的工程,应组织勘察、设计、施工、监理等单位和其他有关方面的专家组成验收组、制定验收方案。
建设单位应在工程竣工验收7日前,向建设工程质量监督机构申领《建设工程竣工验收备案表》和《建设工程竣工验收报告》,并同时将竣工验收时间、地点及验收组名单书面通知建设I程质量监督机构。
化工项目竣工验收实施办法
化工项目竣工验收实施办法是为了确保化工项目在设计、建设和运行过程中符合相关安全、环境和质量要求,保障人民群众生命财产安全和生态环境安全,推动化工项目规范、有序、可持续发展而制定的。
一、竣工验收组织1. 设立竣工验收组织机构,负责组织、协调和实施竣工验收工作。
2. 竣工验收组织机构应该由相关技术部门、环境保护部门、安全监管部门、质监部门等组成,确保全方位、全过程的验收工作。
3. 竣工验收组织机构应与项目建设单位、设计单位、施工单位和投资方建立联络机制,确保信息共享和协调配合。
二、竣工验收范围1. 竣工验收应对化工项目的设计文件、施工质量、安全设施、环境影响等进行综合评估。
2. 重点关注化工项目的安全管理体系、环境保护措施、应急预案等方面内容的合规性。
三、竣工验收流程1. 提交申请:项目建设单位应在项目建设完成后向竣工验收组织机构提交竣工验收申请,并提供相关资料。
2. 审核资料:竣工验收组织机构应对提交的竣工验收申请和相关资料进行审核,并进行现场勘察。
3. 报告反馈:竣工验收组织机构应及时将审核结果和提出的问题反馈给项目建设单位,并要求其整改。
4. 整改验收:项目建设单位应按照反馈意见进行整改,并向竣工验收组织机构提交整改报告和相关材料。
5. 验收决策:竣工验收组织机构根据整改情况和实际情况,决定是否通过竣工验收。
四、竣工验收结果1. 通过验收:符合相关法律法规和标准要求的化工项目,经竣工验收组织机构评定通过,并颁发验收合格证书。
2. 不通过验收:不符合相关法律法规和标准要求的化工项目,经整改仍不能达到要求的,将不予通过竣工验收。
3. 验收结果公示:竣工验收组织机构应将竣工验收结果向社会公示,并建立相关信息公开制度。
五、法律责任对于不符合安全、环境和质量要求的化工项目,相关责任单位和责任人员将依法承担法律责任,并进行相应的处罚。
石油化工建设工程项目竣工验收规定
5
3.3 生产考核 proof test of production 石油化工生产装置在投料试车产出合格产品后, 通过规定期限的连续运行,对设计的生产能力、 工艺指标、产品质量、设备性能、自控水平、消 耗定额及环保指标等进行的考核与评价。
石油化工建设工程项目质量监督 及峻工验收规范条文讲座
《石油化工建设工程项目竣工验收规定》 SH/T 3904-2005
1
本规范使用范围
1、范 围
➢ 本规定明确了石油化工建设工程项目(以 下简称建设工程项目)竣工验收的程序、 竣工验收的实施及验收文件的要求。
➢ 本规定适用于新建、改建、扩建、技术改 造等建设工程项目的竣工验收。
4.3 建设工程项目竣工验收应在签署“工程交工证 书”后12个月内完成。
7
4.4 建设工程项目已形成部分生产能力,近期不能 按照原设计规模续建的,应从实际情况出发,报 项目批准部门核准后,对已完的工程组织验收。
4.5 建设单位自建设工程项目竣工验收之日起15日 内,将竣工验收报告及竣工验收证书报项目批准 部门及其他有关部门备案。
5.3.4.4 建设工程项目劳动安全卫生设施和技术 措施经负有安全生产监督管理职责的部门验收通 过后,建设单位应及时办理建设项目劳动安全卫 生验收审批手续。
18
5.3.5 环境保护验收
5.3.5.1 建设单位应按《建设项目竣工环境保护 验收管理办法》的规定办理建设工程项目环境保 护验收。
5.3.5.2 建设工程项目试生产前,建设单位应向 有审批权的环境保护行政主管部门提出试生产申 请,经批准后方可进行试生产。

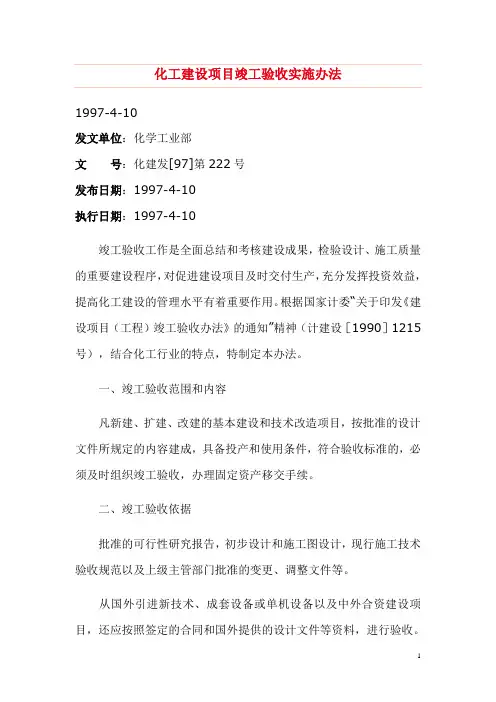

化工建设项目竣工验收实施办法 化建发[97]第222号
化工建设项目竣工验收实施办法1997-4-10发文单位:化学工业部文号:化建发[97]第222号发布日期:1997-4-10执行日期:1997-4-10竣工验收工作是全面总结和考核建设成果,检验设计、施工质量的重要建设程序,对促进建设项目及时交付生产,充分发挥投资效益,提高化工建设的管理水平有着重要作用。
根据国家计委“关于印发《建设项目(工程)竣工验收办法》的通知”精神(计建设[1990]1215号),结合化工行业的特点,特制定本办法。
一、竣工验收范围和内容凡新建、扩建、改建的基本建设和技术改造项目,按批准的设计文件所规定的内容建成,具备投产和使用条件,符合验收标准的,必须及时组织竣工验收,办理固定资产移交手续。
二、竣工验收依据批准的可行性研究报告,初步设计和施工图设计,现行施工技术验收规范以及上级主管部门批准的变更、调整文件等。
从国外引进新技术、成套设备或单机设备以及中外合资建设项目,还应按照签定的合同和国外提供的设计文件等资料,进行验收。
三、竣工验收标准(一)生产性装置和公用、辅助性公用设施,已按设计内容要求建成,能满足生产使用。
(二)能够生产出设计文件规定的产品。
经考核,生产能力、工艺指标、产品质量、主要原材料消耗、主要设备、自控水平等经济技术指标达到设计要求。
(三)按国家环保要求,严格执行国家规定的“三同时”制度。
在项目建成投产的同时,“三废”治理工作按设计规定的内容同时建成投产。
劳动保护、工业卫生、安全消防设施等符合设计要求。
(四)技术文件、档案资料齐全、完整。
(五)生活福利实施按设计要求基本建成,能够适应投产初期的需要。
(六)化学矿山建设按设计内容完成采矿试生产和选矿试运转。
(七)引进装置的验收标准按合同规定执行。
四、竣工验收时间及要求(一)生产装置经试车考核,已达到设计能力,要及时向国家上报新增生产能力,并办理竣工验收。
化工建设项目,从化工投料试车出产品时起一般安排三个月的试生产。
石油化工建设工程项目竣工验收规定
5.3.5.3 试生产阶段,建设单位应委托具有相应资质 的环境监测站、环境放射性监测站或环境影响评价单 位,对建设工程项目环境保护设施运行效果进行监测 和评价,并取得环境保护验收监测报告(表)或环境 保护验收调查报告(表)。
e)工程监理单位按GB/T 50328的要求向建设单位 移交监理文件。
第十二页,共91页。
5.2.2 建设工程项目投料试车并生产出合格产品或 试运行生产标定后,建设、设计、施工、工程监理 及相关单位办理工程交工验收手续,签署 “工程交工证书”。
5.2.3 建设工程项目实行总承包或实行勘察、设计、 采购、施工的一项或多项总承包的,由总 承包单位按合同约定和本规定条、条的要求向建设 单位交工。
第二十四页,共91页。
5.6.3 国家重点建设工程项目尚应按《国家重点建设 项目档案管理登记办法》的要求办理档案管理 登记事宜。
5.6.4 档案验收后,应取得档案行政管理部门 或建设工程项目主管部门档案验收的评审意见。
第二十五页,共91页。
6 竣工验收(yànshōu)会议
第十五页,共91页。
5.3.3.1 建设单位应按《建设项目职业病危害分 类管理办法》的要求办理建设工程项目职 业卫生验收。
5.3.3.2 试生产阶段,建设单位应委托具有相应资质 的职业卫生技术服务机构对职业病防护设施运 行情况和工作场所职业病危害因素进行监测及职业病 危害控制效果评价,并取得评价报告。
国劳动部令 第3号 1996年10月ǐnyòng)文 件
化工建设项目竣工验收流程及方案
化工建设项目竣工验收流程及方案下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!化工建设项目竣工验收的流程与方案化工建设项目的完成不仅仅是施工队伍的努力,更需要严谨的竣工验收流程来确保工程质量、安全和环保标准的达标。
石油化工建设工程项目竣工验收规定
4 总则
4.1 建设工程项目竣工验收依据批准的立项文件 及调整文件, 及调整文件 , 依据设计及修改文件和法律法规及 标准规范。 标准规范 。 引进技术项目还应依据签订的技术项 目合同和国外提供的设计文件。 目合同和国外提供的设计文件。 4.2 建设工程项目竣工验收包括交工验收、 专项 建设工程项目竣工验收包括交工验收 、 验收、 生产考核、 竣工决算与项目审计、 验收 、 生产考核 、 竣工决算与项目审计 、 档案验 颁发“ 竣工验收证书” 收 。 颁发 “ 竣工验收证书 ” 是建设工程项目通过 竣工验收的标志。 竣工验收的标志。 建设工程项目竣工验收应在签署“ 4.3 建设工程项目竣工验收应在签署 “ 工程交工 证书” 个月内完成。 证书”后12个月内完成。 个月内完成
3.3 生产考核 proof test of production 石油化工生产装置在投料试车产出合格产品后, 石油化工生产装置在投料试车产出合格产品后 , 通过规定期限的连续运行, 对设计的生产能力、 通过规定期限的连续运行 , 对设计的生产能力 、 工艺指标、 产品质量、 设备性能、 自控水平、 工艺指标 、 产品质量 、 设备性能 、 自控水平 、 消 耗定额及环保指标等进行的考核与评价。 耗定额及环保指标等进行的考核与评价。
2 规范性引用文件
建设项目竣工环境保护验收管理办法( 建设项目竣工环境保护验收管理办法(国家环境保护 总局令 第13号 2001年12月27日) 号 年 月 日 审计机关国家建设项目审计准则( 审计机关国家建设项目审计准则(中华人民共和国审 计署令 第3号 2001年8月1日) 号 年 月 日 企业会计制度(财会[2002]25号 2000年12月29日) 企业会计制度(财会 号 年 月 日 建设项目( 工程) 档案验收办法( 国档发[1992]8号 建设项目 ( 工程 ) 档案验收办法 ( 国档发 号 1992年5月6日) 年 月 日 国家重点建设项目档案管理登记办法(档发字 [1997]15号 1997年8月19日) 号 年 月 日

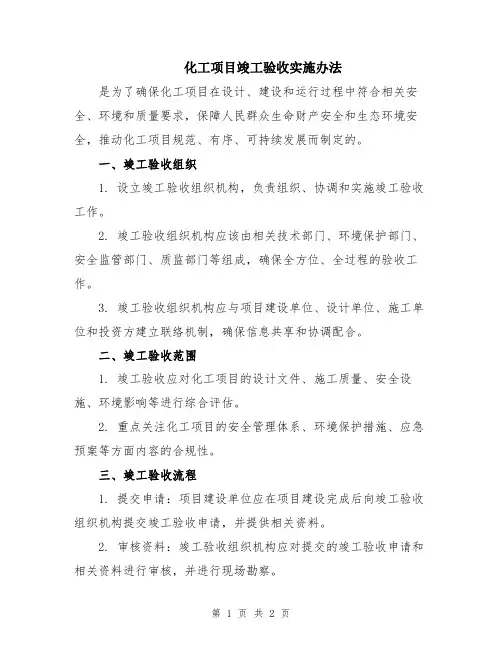

化工项目竣工验收实施办法
化工项目竣工验收实施办法是为了确保化工项目建设过程中的质量和安全,保障环境保护和社会稳定而制定的一系列具体措施和要求。
以下是一个____字的化工项目竣工验收实施办法的示例:第一章总则第一条为了加强化工项目的竣工验收工作,保障化工项目建设的质量和安全,维护社会稳定与和谐,保护生态环境,加强对化工项目建设过程的监管,制定本办法。
第二条本办法适用于中央和地方政府投资的各类新建,扩建,改建,更新换代的重大和大型化工项目的竣工验收。
第三条化工项目竣工验收应遵循“严谨、公正、公开、科学、高效”的原则。
第四条化工项目竣工验收实施办法的制定和修改由国家或地方质量监督、安全监管主管部门负责。
第五条化工项目竣工验收应当加强社会公众参与,充分听取相关专家和公众的意见,并及时公布验收结果。
第二章申请验收和评审程序第六条化工项目建设单位应在项目完工后三个月内向所属地的质量监督、安全监管主管部门递交竣工验收申请。
第七条质量监督、安全监管主管部门应当在收到申请后,组织相关技术、环保、安全等方面的专家进行评审。
第八条化工项目申请竣工验收时,应提供以下资料:项目建设总体规划,设计文件,施工质量检验报告,监测报告,环评报告,安全评价报告等。
第九条化工项目竣工验收的评审指标应当符合国家相关法律法规的要求,以及行业标准和技术规范的要求。
第十条化工项目申请竣工验收的程序如下:(一)项目建设单位向质量监督、安全监管主管部门递交竣工验收申请;(二)质量监督、安全监管主管部门受理并组织相关专家进行评审;(三)评审报告提交给质量监督、安全监管主管部门,并向项目建设单位反馈结果;(四)质量监督、安全监管主管部门根据评审报告,决定是否进行现场验收;(五)组织现场验收,并根据实际情况做出验收结论。
第三章竣工验收的内容和标准第十一条竣工验收的内容主要包括项目建设的规划、设计、施工、环保等各个方面的技术指标的检测和评估。
第十二条竣工验收的标准应当符合国家有关法律法规和行业标准的要求。
化工项目竣工验收实施办法
化工项目竣工验收实施办法
是指在化工项目建设完成后,对项目进行验收的具体实施办法。
以下是一般化工项目竣工验收实施办法的主要内容:
1. 验收监督组成立:由相关部门的专家和技术人员组成验收监督组,负责对项目的竣工验收进行监督和评估。
2. 验收申请:项目建设单位提出竣工验收申请,并提交项目建设相关文件和资料,包括建设方案、施工记录、设备购置清单、环评报告等。
3. 现场检查:验收监督组对项目的建设现场进行现场检查,包括设备、工艺流程、生产环境等方面的检查,确认项目是否按照相关法规和规范建设完成。
4. 技术评估:验收监督组对项目的技术性能、安全性、环境保护等进行评估,包括设备的运行稳定性、产品质量、安全生产管理等方面的评估。
5. 环境影响评价:根据国家环境保护要求,对项目的环境影响进行评价,包括大气、水体、土壤等方面的污染排放情况。
6. 竣工验收报告:验收监督组根据现场检查和技术评估的结果,编制竣工验收报告,对项目的合格性、存在的问题和改善措施等进行总结和评述。
7. 审批和备案:竣工验收报告提交给相关主管部门进行审批,获得审批通过后,项目建设单位对竣工验收报告进行备案。
8. 监督跟踪:项目建设单位要按照验收监督组的要求,改进和完善项目的运行管理,做好安全生产和环境保护工作,并接受监督和检查。
以上是一般化工项目竣工验收实施办法的主要内容,具体实施过程需要根据具体项目的特点和相关法规、标准进行调整和执行。
化工项目竣工验收实施办法详细版
文件编号:GD/FS-5458(管理制度范本系列)化工项目竣工验收实施办法详细版The Daily Operation Mode, It Includes All Implementation Items, And Acts To Regulate Individual Actions, Regulate Or Limit All Their Behaviors, And Finally Simplify The Management Process.编辑:_________________单位:_________________日期:_________________化工项目竣工验收实施办法详细版提示语:本管理制度文件适合使用于日常的规则或运作模式中,包含所有的执行事项,并作用于规范个体行动,规范或限制其所有行为,最终实现简化管理过程,提高管理效率。
,文档所展示内容即为所得,可在下载完成后直接进行编辑。
一、竣工验收范围和内容凡新建、扩建、改建的基本建设和技术改造项目,按批准的设计文件所规定的内容建成,具备投产和使用条件,符合验收标准的,必须及时组织竣工验收,办理固定资产移交手续。
二、竣工验收依据批准的可行性研究报告,初步设计和施工图设计,现行施工技术验收规范以及上级主管部门批准的变更、调整文件等。
从国外引进新技术、成套设备或单机设备以及中外合资建设项目,还应按照签定的合同和国外提供的设计文件等资料,进行验收。
三、竣工验收标准(一)生产性装置和公用、辅助性公用设施,已按设计内容要求建成,能满足生产使用。
(二)能够生产出设计文件规定的产品。
经考核,生产能力、工艺指标、产品质量、主要原材料消耗、主要设备、自控水平等经济技术指标达到设计要求。
(三)按国家环保要求,严格执行国家规定的“三同时”制度。
在项目建成投产的同时,“三废”治理工作按设计规定的内容同时建成投产。
劳动保护、工业卫生、安全消防设施等符合设计要求。
论化工建设工程的竣工验收程序
论化工建设工程的竣工验收程序发表时间:2020-08-12T10:28:19.660Z 来源:《建筑实践》2020年3月第8期作者:王晴[导读] 化工建设工程竣工验收是考核项目建设成果、检验工程设计摘要:化工建设工程竣工验收是考核项目建设成果、检验工程设计、施工质量是否符合要求的重要环节,对确保化工建设工程顺利投产具有重要意义。
化工建设工程具有一定的特殊性,工程验收程序直接关系到工程运行的安全性和可靠性。
因此,必须制定严格的化工建设工程竣工验收程序,确保化工建设项目质量、安全性达到设计标准和要求。
本文主要分析了化工建设工程竣工的特点,化工工程竣工验收的条件和程序。
关键词:化工建设工程;竣工验收程序;工程设计引言:工程竣工验收是工程施工的最后环节,是工程竣工后建设单位联合设计单位、业主单位、监理单位以及工程质量监督部门按照国家化工行业、建筑行业的法律法规以及工程建设规范、标准的相关规定对工程设计文件要求以及合同约定的各项内容进行全面检查,确保工程质量合格的重要手段。
化工建设工程与其他建筑工程不同,化工企业涉及的专业技术多、新技术新材料多、大多在高温高压环境下运行,运行介质多易燃易爆有毒物品,对工程建设质量要求比较高,否则容易导致安全事故。
因此,必须严格按照化工建设工程的竣工验收程序要求,才能确保工程建设质量。
1.化工建设工程的特点1.1工程投资规模大随着我国化工行业的发展,化工建设工程的规模越来越大。
为了提高化工企业的生产质量,化工企业建设了大型的生产装置,投资金额不断增长,建设周期比较短,对施工进度管理控制要求比较高。
2019年江苏启东天然气管线项目总投资将近13亿元,建设周期不足一年。
项目投资规模大,建设周期短,一定程度上增加了施工难度。
1.2大量新技术、新材料随着我国科学技术的发展,为了提高化工企业的生产效率,大量新技术、新材料广泛应用在化工建设工程项目中,有利于加快化工建设工程的施工进度,确保项目在规定的时间内完工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
化工建设项目竣工验收实施办法发布部门:工业中华人民共和国化学工业部发布文号:分类导航:所属类别:部委行业规章发布日期:1997-04-10关键字:【阅读全文】竣工验收工作是全面总结和考核建设成果,检验设计、施工质量的重要建设程序,对促进建设项目及时交付生产,充分发挥投资效益,提高化工建设的管理水平有着重要作用。
根据国家计委“关于印发《建设项目(工程)竣工验收办法》的通知”精神(计建设[1990]1215号),结合化工行业的特点,特制定本办法。
一、竣工验收范围和内容凡新建、扩建、改建的基本建设和技术改造项目,按批准的设计文件所规定的内容建成,具备投产和使用条件,符合验收标准的,必须及时组织竣工验收,办理固定资产移交手续。
二、竣工验收依据批准的可行性研究报告,初步设计和施工图设计,现行施工技术验收规范以及上级主管部门批准的变更、调整文件等。
从国外引进新技术、成套设备或单机设备以及中外合资建设项目,还应按照签定的合同和国外提供的设计文件等资料,进行验收。
三、竣工验收标准(一)生产性装置和公用、辅助性公用设施,已按设计内容要求建成,能满足生产使用。
(二)能够生产出设计文件规定的产品。
经考核,生产能力、工艺指标、产品质量、主要原材料消耗、主要设备、自控水平等经济技术指标达到设计要求。
(三)按国家环保要求,严格执行国家规定的“三同时”制度。
在项目建成投产的同时,“三废”治理工作按设计规定的内容同时建成投产。
劳动保护、工业卫生、安全消防设施等符合设计要求。
(四)技术文件、档案资料齐全、完整。
(五)生活福利实施按设计要求基本建成,能够适应投产初期的需要。
(六)化学矿山建设按设计内容完成采矿试生产和选矿试运转。
(七)引进装置的验收标准按合同规定执行。
四、竣工验收时间及要求(一)生产装置经试车考核,已达到设计能力,要及时向国家上报新增生产能力,并办理竣工验收。
化工建设项目,从化工投料试车出产品时起一般安排三个月的试生产。
在试生产期间选择适当时机对生产装置进行生产考核(一般为72小时)。
完成生产考核后即办理竣工验收,办理交付使用资产手续。
(二)生产装置经试车考核证明能生产出合格产品,但确实达不到设计能力的,由主管部门组织有关单位进行核定,可按实际考核能力核定新的生产能力,并以此为依据进行工程竣工验收。
(三)生产装置经试车考核,能生产出合格产品,也能达到设计生产能力,但由于原料、燃料、销路及经济效益等原因投产后不能达产,甚至要发生亏损的项目,也应分析原因按期组织验收,新增生产能力仍按设计能力计算。
(四)少数项目建成后,经化工投料试车发生工艺技术和设备缺陷等问题,使生产装置试车不正常或不能生产合格产品的,由建设单位组织设计、施工等单位进行鉴定,分析原因,提出责任报告。
对存在问题提出整改完善方案,经主管部门批准后实施,尽快达标达产。
整改完善时间一般不得超过两年。
待条件具备后即办理工程竣工验收,办理交付使用资产手续。
(五)有的建设项目主要生产装置及配套工程符合竣工验收标准,只是少数零星土建工程及个别设备没有到货安装,但不影响正常生产,亦应办理竣工验收手续。
对剩余工作量按设计内容一次审定工程尾工,留足投资,包干使用,限期完成。
(六)已具备竣工验收标准的项目,必须抓紧时间进行验收的各项准备工作,尽快办理工程竣工验收和交付使用资产手续,一年内不办理验收和交付使用资产手续的,新的建设项目不得开工建设。
五、竣工验收组织(一)按照国家计委(计建设[1990]1215号)文件规定,基建大中型项目由国家计委或由国家计委委托的行业主管部门、地方主管部门组织验收。
一般大中型建设项目和限额以上技改项目由项目所在省、区、市主管部门以及部建设协调司共同组织验收。
(二)部直属企业建设项目由部建设协调司或有关司局组织验收。
(三)地方企业小型基建和技改项目按各省、区、市的规定办理。
(四)受国务院和国家计委委托,由主管部门或地方综合部门组织验收的化工国家重点工程和大型建设项目其环保设施由化工部环境保护办公室会同地方主管部门组织预验收。
(五)根据工程规模大小及复杂程度组织验收委员会或验收领导小组。
验收委员会设主任委员1名,副主任委员2-3名,委员若干名;验收领导小组设组长一名,副组长1-2名,成员若干名。
验收工作应邀请参加单位主要有:当地建委、计委、经委、财政、银行、环保、劳动、统计、消防、卫生、档案及建设单位等。
化工部参加的单位主要有:建设协调司、计划司、财务司及其他有关司局。
勘察、设计、施工单位也应参加竣工验收工作。
六、竣工验收方法和步骤根据化工建设项目的特点,竣工验收可分为单项工程验收和全部工程验收两种情况。
(一)单项工程验收:一个单项工程,已按设计要求建完,经试车考核已具备使用条件,建设单位要及时组织设计、施工单位对工程质量进行评定,整理有关施工技术资料和竣工图(竣工图的编制按原国家建委“编制基本建设工程竣工图的几项暂行规定”(建发施字[1982]50号))执行,办理单项工程财务决算和交付使用资产交接手续,而后按单项工程上报新增生产能力。
由几个施工单位负责施工的单项工程,当其中某一个单位所负责的部分已按设计要求完成,即可向建设单位办理交工手续。
(二)全部工程验收:整个建设项目已符合本规定的竣工验收标准,即应进行全部工程验收。
全部工程验收具体可按三个步骤进行:1.准备阶段(1)按照原国家建委规定编制好工程竣工图;(2)对财务进行清理,按有关规定编制竣工决算并报主管部门批准;对基本建设项目的竣工决算需报上级审计部门进行审计,部直属建设项目的竣工决算需报部财务司和审计局进行审查;(3)按批准的设计文件清理工程量和剩余尾工,并提出处理意见;(4)对应该移交的工程办理移交手续,对固定资产进行清理并编好固定资产清册;(5)清理工程“三材”使用量和库存物资,并提出处理意见;(6)对设计、施工和主要设备质量进行质量评定或核定。
其中国家重点项目的工程质量必须由部化工质量监督站或其委托的质量监督部门对工程质量进行评定或核定,一般大中型项目由各省化工质量监督站进行评定或核定;(7)对各种竣工资料,包括“三废”治理、工业卫生、安全消防。
劳动保护等资料整理分类,装订成册;(8)编写竣工验收报告;(9)代国家验收委员会起草工程竣工验收鉴定书。
为落实各项准备工作,以建设单位为主,组织施工、设计,生产等单位并邀请当地银行参加。
适时组成项目竣工验收小组或竣工验收办公室,负责竣工验收的具体准备工作。
2.资料审查阶段准备工作就绪后,将竣工验收报告及其它资料在送主管部门审查的同时,分送当地有关部门审查。
凡属部组织和参加的验收项目,竣工验收报告及鉴定书要报送部建设协调司审阅,并就验收组织及验收会议的有关事项进行商议。
3.验收阶段工程竣工验收一般采取验收会议形式进行。
验收会议由验收委员会或验收领导小组负责组织。
国家重点工程和大型化工项目在正式验收前可组织预验收,一般项目可按环保消防、工业卫生等专业对口进行预验收。
正式验收时,验收委员会或验收领导小组要听取工程竣工验收报告和预验收工作情况的汇报;审阅工程档案资料;检查验收工程现场;对工程建设、设计、施工和设备质量、经济效益等工作作出全面评价;对未完工程和遗留问题提出处理意见。
组织讨论通过工程竣工验收鉴定书并验收签字。
不合格工程不予验收。
七、其它1.化工建设项目经过工程竣工验收并取得国家验收鉴定证后,方可交付生产管理。
2.本办法由化工部建设协调司负责解释。
3.本办法自发布之日起实行。
《化学工业部基本建设工程竣工验收暂行办法》([83]化基字第450号)同时废止。
附件一:竣工验收报告的主要内容(一)竣工验收报告文字说明部分1.建设情况(1)工程项目批准依据、建设规模、产品方案及新增生产能力(2)设计情况,包括设计依据、设计单位、设计阶段、设计批准部门、重大设计变更等(3)施工情况,包括施工单位、历年施工形象进度、施工中大事记录等(4)设计概算、竣工决算和交付使用资产的总额及其构成分析(5)化学矿山建设项目要专门编制施工终了的地质、矿量的变更报告2.生产准备状况,包括组织机构、人员培训、原材料、水、电、汽设备维修和安全技术准备状况。
矿山项目要编制投产前的三级(>级)矿量报告3.试车考核情况,各阶段试车结果及各项经济指标考核结果。
矿山项目要编制采矿试验,选矿试生产结果和各项技术经济指标的报告4.工程质量总评5.三废治理工程完成情况和试运转结果6.劳动保护、工业卫生方面的情况7.工程遗留问题及处理意见8.外事工作和合同执行情况9.投资效果分析10.经验教训(二)竣工验收报告的附表1.竣工工程概况表(附表一)2.已完工程明细一览表(附表>)3.未完工程明细一览表(附表三)4.工程竣工验收清册及交付使用资产表(附表四)5.移交设备、工具、器具、家具清册(附表五)6.库存结余设备、材料表(附表六)7.重大事故一览表(附表七)8.重大设计变更一览表(附表八)9.单项工程质量评定表(附表九)10.关键设备质量评定表(附表十)11.“三废”治理情况表(附表十一)12.工业卫生、劳动保护情况表(附表十二)13.化学矿山建设项目地质勘探储量一览表(附表十三)附件>:验收鉴定书的内容1.工程名称2.建设规模3.工程地址4.移交生产日期5.工程建设情况总说明6.验收委员会鉴定意见7.验收委员会名单及验收签字注:竣工验收报告和验收鉴定书为十六开本,封面为色烫金字。
附件三:施工单位移交给建设单位的技术资料1.永久性水准点的座标位置。
主要建>物、构>物、测绘记录和沉降观测及变形观测记录;2.图纸会审记录和设计变更通知单;3.材料、构>和设备质量合格证明;4.施工记录和>蔽工程证书;5.工程质量检验评定和事故处理资料;6.设备调试和试压、试运转记录;7.主体结构和主要部位试>材料试验检验记录;8.按原国家建委(88〕建发施字50号文规定应由施工单位提供的竣工图和其它有关技术文件;9.矿山建设项目,要提交井上下测量控制成果资料、井上下对照图、露天矿坑基建终了图。
矿井(坑)地质素描图、地质图>资料及三级矿量计算资料、巷道断面图及生产能力测定资料、地下工程与>蔽工程记录、采矿试验与选矿试生产成果。
附件四:化学矿山基本建设形成生产能力的标准(一)采矿1.按批准设计规定建成设计规模时所需的采矿全部基建工程。
并形成设计规定应保有的与矿山设计能力相适应的各级矿量。
各级矿量的保有期限,应按《化学矿山三级(二)矿量管理办法》(试行)([80]化矿字第1067号)执行。
2.按设计规定建成提升、运输、通风、排水、供水、供电、压风、防洪、排废、破碎、储运及修理设施等工业建设。
并按设计规定配齐矿山生产设备。
