目录第一章编制依据 (1)第二章工程概况 (1)2.1总体工程概况 (1)2.2周边环境 (2)第三章工程主要目标 (2)3.1进度目标 (2)3.2质量目标 (3)3.3安全目标 (3)3.4文明施工目标 (3)第四章施工特点与对策分析 (3)第五章施工方案及技术措施 (3)5.1施工准备 (3)5.2截污纳管工程 (4)5.3格栅池施工方案 (10)5.4油污分离器安装 (12)第六章质量体系及措施 (12)6.1质量目标 (12)6.2质量保证体系 (12)6.3施工阶段质量措施 (14)6.4针对性质量保证措施 (15)第七章施工总进度计划及保证措施 (16)7.1施工总体进度计划 (16)7.2进度计划保障体系及措施 (16)第八章安全体系及措施 (19)8.1安全生产目标 (19)8.2安全生产管理体系 (19)8.3施工现场具体安全技术措施 (20)第九章文明施工 (22)9.1文明施工管理目标 (22)9.2文明施工管理体系 (22)9.3文明施工管理方案及措施 (22)第十章施工节能与环境保护 (25)10.1施工节能 (25)10.2施工环境保护 (26)第十一章施工场地治安保卫管理计划 (28)11.1治安保卫管理组织 (28)11.2治安保卫措施 (28)第十二章创优体系及措施 (29)12.1管理体系 (29)12.2创优措施 (30)第十三章特殊季节施工方案 (31)13.1高温季节施工方案 (31)13.2雨季施工方案 (32)13.3台风季施工方案 (32)第十四章项目管理机构 (33)14.1施工项目组织机构 (33)14.2施工总体平面布置规划 (34)第十五章成品保护及工程保修 (35)15.1成品保护 (35)15.2工程保修 (36)第十六章主要风险分析及应急预案 (36)16.1主要风险分析与防范 (36)16.2事故应急预案 (37)第十七章对总包管理的认识以及对专业分包工程的配合、协调、管理、服务3817.1对总包管理的认识 (38)17.2各专业承包商的组织、管理、协调和控制 (38)第十八章其他应说明事项 (39)18.1与发包人、监理(包括财务监理)及设计人的配合 (39)18.2农民工工资保证措施 (39)附表一:拟投入本工程的主要施工设备表 (41)附表二:拟配备本工程的试验和检测仪器设备表 (42)附表三:劳动力计划表 (43)附表四:计划开、竣工日期和施工进度网络图 (44)附表五:施工总平面图 (45)附表六:临时用地表 (46)第一章编制依据1.小学等4个点位安全达标(急修)-雨污分流和截污纳管整治工程施工招标文件;2.工程现场踏勘情况;3.工程招标图;4.国家及上海市有关的标准、规范和法律;1)《城镇道路工程施工与质量验收规范》(CJJ1-2008)2)《工程测量规范》(GB 50026-2007)3)《混凝土结构工程施工质量验收规范》(GB 50204-2015)4)《给水排水工程构筑物施工及验收规范》(GB50141-2008)5)上海市标准《城镇排水工程施工质量验收规范》(DG/TJ08-2110-2012)6)《城镇给水排水技术规范》(GB50788-2012)7)《橡胶密封件给、排水管及污水管道用接口密封圈材料规范》(GB/T21873-2008)8)上海市标准《埋地塑料排水管道工程技术规程》(DG/TJ08-308-2002)9)上海市标准《道路检查井通用图集》(DBJT08-119-2015)5.编制原则1)重视工程的组织对施工的作用。

市政专业技术标(雨污分流技术标)

市政专业技术标(雨污分流技术标)

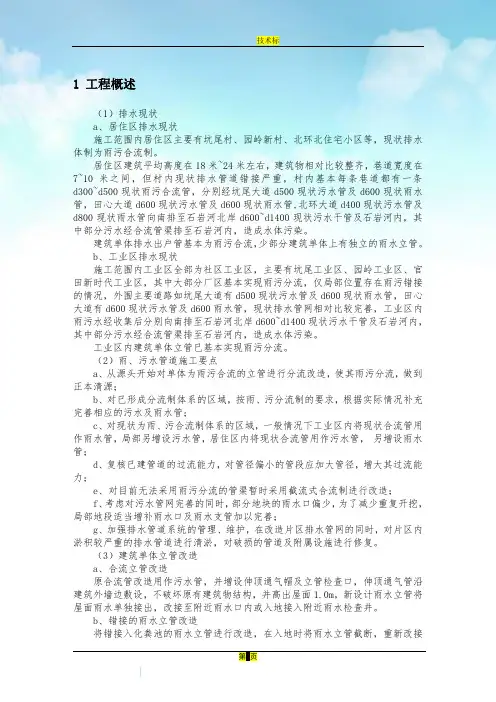

1 工程概述(1)排水现状a、居住区排水现状施工范围内居住区主要有坑尾村、园岭新村、北环北住宅小区等,现状排水体制为雨污合流制。

居住区建筑平均高度在18米~24米左右,建筑物相对比较整齐,巷道宽度在7~10米之间,但村内现状排水管道错接严重,村内基本每条巷道都有一条d300~d500现状雨污合流管,分别经坑尾大道d500现状污水管及d600现状雨水管,田心大道d600现状污水管及d600现状雨水管,北环大道d400现状污水管及d800现状雨水管向南排至石岩河北岸d600~d1400现状污水干管及石岩河内,其中部分污水经合流管渠排至石岩河内,造成水体污染。

建筑单体排水出户管基本为雨污合流,少部分建筑单体上有独立的雨水立管。

b、工业区排水现状施工范围内工业区全部为社区工业区,主要有坑尾工业区、园岭工业区、官田新时代工业区,其中大部分厂区基本实现雨污分流,仅局部位置存在雨污错接的情况,外围主要道路如坑尾大道有d500现状污水管及d600现状雨水管,田心大道有d600现状污水管及d600雨水管,现状排水管网相对比较完善,工业区内雨污水经收集后分别向南排至石岩河北岸d600~d1400现状污水干管及石岩河内,其中部分污水经合流管渠排至石岩河内,造成水体污染。

工业区内建筑单体立管已基本实现雨污分流。

(2)雨、污水管道施工要点a、从源头开始对单体为雨污合流的立管进行分流改造,使其雨污分流,做到正本清源;b、对已形成分流制体系的区域,按雨、污分流制的要求,根据实际情况补充完善相应的污水及雨水管;c、对现状为雨、污合流制体系的区域,一般情况下工业区内将现状合流管用作雨水管,局部另增设污水管,居住区内将现状合流管用作污水管,另增设雨水管;d、复核已建管道的过流能力,对管径偏小的管段应加大管径,增大其过流能力;e、对目前无法采用雨污分流的管渠暂时采用截流式合流制进行改造;f、考虑对污水管网完善的同时,部分地块的雨水口偏少,为了减少重复开挖,局部地段适当增补雨水口及雨水支管加以完善;g、加强排水管道系统的管理、维护,在改造片区排水管网的同时,对片区内淤积较严重的排水管道进行清淤,对破损的管道及附属设施进行修复。

技术标排水工程

技术标排水工程

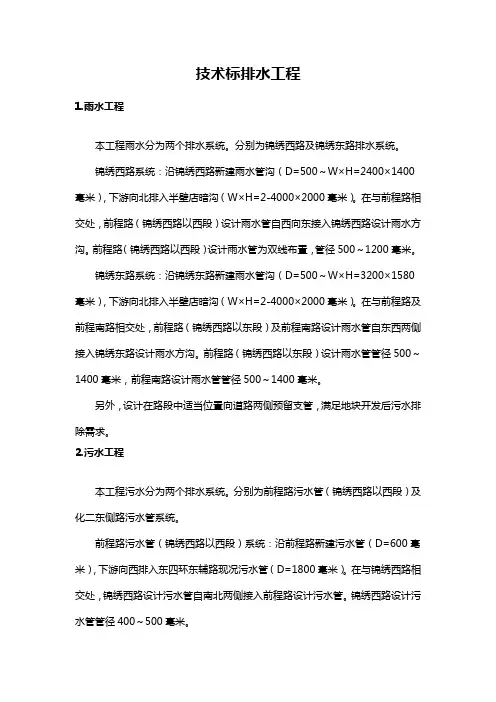

技术标排水工程1.雨水工程本工程雨水分为两个排水系统。

分别为锦绣西路及锦绣东路排水系统。

锦绣西路系统:沿锦绣西路新建雨水管沟(D=500~W×H=2400×1400毫米),下游向北排入半壁店暗沟(W×H=2-4000×2000毫米)。

在与前程路相交处,前程路(锦绣西路以西段)设计雨水管自西向东接入锦绣西路设计雨水方沟。

前程路(锦绣西路以西段)设计雨水管为双线布置,管径500~1200毫米。

锦绣东路系统:沿锦绣东路新建雨水管沟(D=500~W×H=3200×1580毫米),下游向北排入半壁店暗沟(W×H=2-4000×2000毫米)。

在与前程路及前程南路相交处,前程路(锦绣西路以东段)及前程南路设计雨水管自东西两侧接入锦绣东路设计雨水方沟。

前程路(锦绣西路以东段)设计雨水管管径500~1400毫米,前程南路设计雨水管管径500~1400毫米。

另外,设计在路段中适当位置向道路两侧预留支管,满足地块开发后污水排除需求。

2.污水工程本工程污水分为两个排水系统。

分别为前程路污水管(锦绣西路以西段)及化二东侧路污水管系统。

前程路污水管(锦绣西路以西段)系统:沿前程路新建污水管(D=600毫米),下游向西排入东四环东辅路现况污水管(D=1800毫米)。

在与锦绣西路相交处,锦绣西路设计污水管自南北两侧接入前程路设计污水管。

锦绣西路设计污水管管径400~500毫米。

化二东侧路污水管系统:沿化二东侧路新建污水管(D=400~800毫米),下游向北排入原化工二厂北部现状污水干管(D=900毫米)。

在与前程路及前程南路相交处,前程路(锦绣西路以东段,D400~700毫米)及前程南路(锦绣东路以东段,D=400毫米)设计污水管自西向东接入化二东侧路设计污水管。

前程南路(锦绣东路以西段,D=400毫米)设计污水管自西向东接入锦绣东路设计污水管。

市政道路工程雨污水工程技术标

市政道路工程雨污水工程技术标

第一章编制说明首先,我公司诚恳地表示:完全接受招标文件提出的有关质量、工期、安全、文明施工的各项要求,并落实各项方案和措施,与业主、监理、设计院一起共同完成“临港产业区D41路东段(黄沙港~新元南路)市政道路及配套工程”工程的施工任务,我们通过认真学习和研究了本工程招标文件、有关图纸资料,并踏勘了施工现场,在分析了各种影响施工的因素和本工程的特点、难点后,我们有充分的信心,保证以高质量、高速度全面完成本工程招标文件规定的承包工程任务。

一旦有幸中标我们将全力以赴,做好施工前期准备和施工现场总体规划布置。

发挥我公司管理优势,建立完善的质量管理组织网络机构,严格落实目标责任制,实施项目法管理。

通过对劳动力、机具、设备、材料、技术、方法和信息的优化处置,实现工期、质量及社会信誉的预期效果。

我们完全接受招标文件提出的质量和施工技术要求,并按国家质量标准和上海市有关质量规定进行。

本工程实行创优目标管理,确保工程施工质量达到国家施工验收规范规定的质量标准和工程备案标准,一次验收合格,合格率为100%。

为了保证工程质量,我公司将诚恳地接受各质量监督部门的监督直至工程竣工验收,绝不违章施工,绝不使用不合格材料。

为了确保工程施工全过程中的安全生产,我公司将在组织机构设置时,特别安排专职安全员进行现场安全全过程管理。

我们公司将严格按已确认的施工组织设计组织施工,并接受建设单位、监理单位、设计单位对工程施工进度、造价及质量、安全的监督管理。

我们公司将严格按照上海市有关市政工程施工现场标准化管理规定组织施工和现场文明施工,力争达到“区级安全文明标化工地”。

我公司各类施工机械装备齐全,模板、钢管支撑等设备材料储备雄厚,完全能满足和确保工程施工进度和质量要求。

我们将与业主、设计单位密切配合,真心诚意地接受施工监理和设计人员在施工全过程中的指导和帮助。

我们将竭诚为本工程顺利建设而努力,为工程早日建成投入使用作出我们应有的贡献。

雨污分流技术标

雨污分流技术标

一、施工方案与技术措施1、工程概况1.1、工程名称:长沙高新区雨污分流管网改造工程施工项目四标段1.2、建设单位:长沙高新区市政园林环卫有限公司1.3、工程地点:长沙市高新区1.4、质量标准:合格1.5、工期要求:90日历日1.6、保修要求:按中华人民共和国国务院[2000]279号令1.7、招标范围:排水管道、排水土方、路面破除及恢复、人行道破除及恢复、止水帷幕工程等,具体详见本项目《工程量清单》及设计施工图纸1.8、工程概况:肖河截污工程(曲苑路—枫林路),截污干管长度约1.9公里,检查井约23座, 1200mm钢筋砼管顶进长度约1910.08M,工程造价约2063万元。

2、工程特点及施工条件2.1、质量要求高因本工程地处长沙市城区,施工对交通影响大,为了减小施工对现场交通的影响,合理做好交通导行工作。

2.2、专业性强本工程包括土方工程、破除工程、顶管工程、恢复工程以及止水帷幕施工,需要一支技术力量强,经验丰富的专业队伍,科学组织,精心施工方能顺利完成任务。

2.3、施工期限:我公司经认真研究施工设计资料,通过对本工程施工现场的详细踏勘,根据我公司的实际施工能力和以往类似工程的施工经验,认真对施工方案进行优化后,以约90天(日历天)作为我司投标控制的施工工期。

2.4、水源、电源:从建设方指定的位置安全接入。

我公司还准备了一台发电机组,以备应急使用。

3、施工部署3.1、施工管理目标3.1.1、质量目标:确保合格工程。

我公司将严格按照ISO9001质量体系要素进行质量控制。

在施工过程中,严格把好材料质量关,控制施工过程,严格按照设计施工图及现行《建筑施工规范》进行施工。

3.1.2、安全目标:严格按建设部颁发的《建筑施工安全检查标准》(JGJ59-99)进行安全管理,组织安全施工,确保安全事故率为零。

3.1.3、工期目标:根据公司丰富的类似工程施工经验,确定投标工期为约90天(日历天)。

3.1.4、环境保护目标:采取科学合理的施工方法组织施工生产,尽量减少施工噪声和扬尘对周围的污染,保护好周围的环境。

雨污分流技术标

雨污分流技术标

一、施工方案与技术措施1、工程概况1.1、工程名称:长沙高新区雨污分流管网改造工程施工项目四标段1.2 、建设单位:长沙高新区市政园林环卫有限公司1.3 、工程地点:长沙市高新区1.4 、质量标准:合格1.5 、工期要求:90日历日1.6 、保修要求:按中华人民共和国国务院[2000]279号令1.7 、招标范围:排水管道、排水土方、路面破除及恢复、人行道破除及恢复、止水帷幕工程等,具体详见本项目《工程量清单》及设计施工图纸1.8、工程概况:肖河截污工程(曲苑路—枫林路),截污干管长度约1.9公里,检查井约 23座,1200mm钢筋砼管顶进长度约1910.08M,工程造价约2063万元。

2、工程特点及施工条件2.1、质量要求高因本工程地处长沙市城区,施工对交通影响大,为了减小施工对现场交通的影响,合理做好交通导行工作。

2.2、专业性强本工程包括土方工程、破除工程、顶管工程、恢复工程以及第1页止水帷幕施工,需要一支技术力量强,经验丰富的专业队伍,科学组织,精心施工方能顺利完成任务。

2.3、施工期限:我公司经认真研究施工设计资料,通过对本工程施工现场的详细踏勘,根据我公司的实际施工能力和以往类似工程的施工经验,认真对施工方案进行优化后,以约90天(日历天)作为我司投标控制的施工工期。

2.4、水源、电源:从建设方指定的位臵安全接入。

我公司还准备了一台发电机组,以备应急使用。

3、施工部署3.1、施工管理目标3.1.1、质量目标:确保合格工程。

我公司将严格按照ISO9001 质量体系要素进行质量控制。

在施工过程中,严格把好材料质量关,控制施工过程,严格按照设计施工图及现行《建筑施工规范》进行施工。

3.1.2、安全目标:严格按建设部颁发的《建筑施工安全检查标准》(JGJ59-99)进行安全管理,组织安全施工,确保安全事故率为零。

3.1.3、工期目标:根据公司丰富的类似工程施工经验,确定投标工期为约90天(日历天)。

雨污分流技术标

雨污分流技术标

一、施工方案与技术措施1、工程概况1.1、工程名称:长沙高新区雨污分流管网改造工程施工项目四标段1.2、建设单位:长沙高新区市政园林环卫有限公司1.3、工程地点:长沙市高新区纸1.92交通的影响,合理做好交通导行工作。

2.2、专业性强本工程包括土方工程、破除工程、顶管工程、恢复工程以及止水帷幕施工,需要一支技术力量强,经验丰富的专业队伍,科学组织,精心施工方能顺利完成任务。

2.3、施工期限:我公司经认真研究施工设计资料,通过对本工程施工现场的详细踏勘,根据我公司的实际施工能力和以往类似工程的施工经验,认真对施工方案进行优化后,以约90天(日历天)作为我司投标控制的施工工期。

2.4、水源、电源:从建设方指定的位置安全接入。

我公司还准备了一3(为约3.2、施工组织我公司将以实现业主目标和企业经营目标为目的,选派具有丰富的类似工程施工经验的同志担任项目经理,组建项目班子进驻现场进行施工。

在财力、物力上全面确保该项目顺利完工。

同时我们将全面实行项目经理责任制和项目成本核算制,以生产要素的优化配置和动态科学管理为基本特征,按照ISO9001标准对该项目进行全过程、全方位的科学管理。

组织管理机构管理模式及职责分解如下:技术科:图纸审核、施工准备、生产调度、施工方案编制、测量放线、技术交底、技术复核、技术资料管理、技术培训。

质安科:质量检查监督、评定、验收;安全监督;材料及成品检测试3.3.4、采用先进合理适用的新技术、新工艺、新材料,加快工程进度提高工程质量,降低工程成本,多快好省地完成工程任务。

3.3.5、采用项目法施工管理,以项目经理为首的整个项目部,严格照ISO9001系列标准,使施工全过程处于受控状态。

同时公司与项目签订目标合同,明确各自的权利和义务,以质量为目标、以安全生产、文明施工采购,品牌和价格经建设方认可签字后方可购买。

材料计划管理程序为:计划→采购→材质检验→清点→投入使用。

⑶机械设备为确保本工程的质量和进度,所有施工设备均由公司统一组织调集。

室外工程雨污水工程技术标

室外工程雨污水工程技术标
XX,a click to unlimited possibilities
汇报人:XX
01 02 03 04 05
06Part OnePart Two室外工程规范和 标准
雨污水排放标准
地质勘察报告
环保要求和法律 法规
方案目标:解决 城市雨污水排放 问题,提高城市 环境质量
方案内容:设计、 施工、维护雨污 水管道及相关设 施
添加标题
施工过程中加强质量监督和检查, 及时发现并处理质量问题。
对不合格的施工部分进行整改和修 复,直至达到质量要求。
质量检测:对施工过程中的材料、设备等进行全面检测,确保符合设计要 求和规范标准。
质量检验:对已完成的工程进行验收,确保各项指标达到预期效果。
质量保证措施:建立完善的质量管理体系,加强质量意识培训,提高员工 素质。
施工道路:规划合理的施工 道路,确保运输畅通
临时设施:规划施工临时设 施,如临时仓库、宿舍等
施工排水:合理设置排水设 施,确保施工现场排水顺畅
施工现场安全管理制度和安全检查制度 施工临时用电安全规范和机械使用安全规范 施工现场消防安全措施和应急预案 施工人员的安全教育和培训计划
Part Four
投标文件必须按 照招标文件规定 的格式、内容、 要求和顺序进行 装订。
投标文件的装订 应当采用硬封面 和硬脊背,封面 采用规定的格式, 标明“投标文件” 字样以及投标人 名称和项目名称。
投标文件的装订 应当牢固、平整、 无脱落,封面采 用不褪色的材料, 文字及数字应清 楚、端正,易于 辨识。
投标文件的装订 数量应当与投标 文件的要求一致, 并按照招标文件 规定的顺序进行 装订和密封。
资格审查资 料
商务标书
投标文件应采用公司统一格式,并符合招标文件要求的格式和内容。

技术标(张贵庄中心城区雨污分流工程詹安路排水工程

技术标(张贵庄中心城区雨污分流工程詹安路排水工程

第一章:综合说明1.11 施工工期::工期要求:开工时间2014年10月20日至2014年10月29日,共10日历天1.2工程概况:1.2.1 工程修建概况:1、本工程为张贵庄中心城区雨污分流工程詹安路排水工程。

1.2.2管材标准:钢筋砼管材应符合国家《混凝土和钢筋砼管》(GB/11836-2009)的要求。

①本工程管径为d800~d1000mm采用钢筋混凝土承插口管②d300收水支管;1.2.3管道基础:本工程承插口钢筋混凝土管采用砂石基础1.2.8管道接口:钢筋混凝土承插式管道采用胶圈接口,胶圈没有气孔裂纹、破损、重皮,1.2.9雨水收水支管及收水井:(1)雨水收水支管采用d300mm混凝土承插口管,坡度为1%,遇局部管道交叉时,小范围调整。

(2)预制收水井施工,在预制收水井上打孔,将排盐管接入收水井内。

预制收水井井深为1.0m,间隔布臵,做法详见《城市道路质量通病防治系列图集》DBJT29-175-2007(津07SSZ1-2-B69~B71) (3)收水支管采取反开槽施工,即在道路路基施工完成后开槽下管。

1.2.10检查井:检查井井盖高程与道路最终高程一致,预埋支管检查井井盖高程暂按对应点路面高程确定,个检查井及收水井等构筑物内外物均采用1:2水泥砂浆20mm厚抹面。

1.2.13主要规范规程《城市道路设计规范》(CJJ37-90)(1998年局部修订条文)《公路沥青路面施工技术规范》(JTG F40-2004)《公路路面基层施工技术规范》(JTJ034-2000)《城镇道路工程施工与质量验收规范》(CJJ 1-2008)《给水排水管道工程施工及验收办法》(GB50268-2008)《天津市市政工程施工技术规范(排水工程)》(DB29-76-2004)《城市排水工程质量检验标准》(DB29-52-2003)《公路工程结构可靠度设计统一标准》(GB/T 50283-1999)《公路工程技术标准》(JTG B01-2003)《公路工程混凝土防腐蚀技术规范》(JTG/T D07-01-2006)《公路工程质量检验评定标准》(JTGF80/1-2004)《公路工程基桩动测技术规范》(JTG/T F81-01-2004)《张贵庄中心城区雨污分流工程詹安路排水工程施工图纸及文件》第二章:施工现场平面布臵1 施工现场建设1.1 施工围挡为使本工程在安全、文明、有序的的条件下进行,我方在配合业主的前提下,对詹安路实施分段封闭施工措施,于10月20日至10月23日对詹安里东门至先锋道进行封闭施工,10月24日至10月29日对詹安里东门至栖霞道进行封闭施工。

市政工程雨污水改造施工方案技术标

市政工程雨污水改造施工方案技术标

施工投标文件工程名称:xxxx工程(第一批启动项目) 标段:第三标段投标文件内容: 技术标投标文件投标人: (盖章)法定代表人或委托代理人: (签字或盖章)日期: 2011年6月12日综合说明综合说明投标申请说明书投标人一般情况年营业额数据表投标人对自身承建本工程的有利条件和优势说明有关工期、质量、文明施工、服务等方面对业主的承诺控制工程造价的主要措施近三年竣工的工程一览表目前在建工程一览表近三年财务状况表现场条件类似的合同的施工经验施工组织设计方案施工组织设计方案一、编制说明(一)编制依据(二)编制原则(三)质量、工期、安全文明施工目标二、工程概况(一)工程简介(二)现场条件(三)主要工程量三、施工总体部署(一)项目组织机构1、组织机构2、岗位职责(二)总体施工方案和主要施工方法1、拆除工程2、新建管道3、附属构筑物4、改造污水管线及改造检查井5、路面恢复(三)降低工程造价的主要措施(四)工程质量保证措施(五)工程进度保证措施(六)文明施工与环境保护措施(七)新技术、新材料、新工艺、新设备的应用(八)现场交通疏导方案措施(九)劳动力安排计划保证措施(十)工程所需的主要机械设备配备计划(十一)雨季施工保证措施(十二)安全施工保证措施(十三)现场成品、构筑物及管线保护措施(十四)现场水电用量计划(十五)现场平面布置四、主要施工方法(一)施工准备(二)施工测量(三)路面及附属结构拆除(四)HDPE管道施工技术措施(五)管道疏浚技术措施(六)道路工程施工技术措施一、编制说明(一)编制依据1、xxxx工程(第一批启动项目)三标段的招标文件及答疑文件;2、xxxx工程(第一批启动项目)三标段的招标设计文件;3、对施工现场勘查获得的资料;4、《给水排水管道工程施工及验收规范》(GB50268)5、《市政排水工程质量检验评定标准》(CJJ3—90)6、《给水排水构筑物工程施工及验收规范》(GB 50141-2008)7、《城镇道路工程施工与质量验收规范》(CJJ 1—2008)8、相关设计图集(二)编制原则1、严格依据招标文件原则施工组织设计的基本编制原则和依据就是xxxx工程(第一批启动项目)三标段的招标文件的各项要求.2、坚持质量第一的原则按照招标文件对工期的要求,结合投标人的人力资源、机械装备和类似工程的施工经验,以科学的施工组织、切实可行的施工方法、可靠的技术保证措施,来确保按期、优质、安全、高效的完成本项目。

雨污分流工程技术方案书

雨污分流工程技术方案书

雨污分流工程技术方案书一、工程概况雨污分流工程是为了解决城市污水处理过程中雨水的排放问题而设计的一种技术方案。

随着城市建设的不断发展,城市化的进程加快,城市污水处理压力也日益增加,尤其是在雨季,雨水会带来大量的污水,给污水处理厂的运行带来很大的压力。

因此,采取有效的雨污分流技术,将雨水排放到雨水管道,污水排放到污水管道,从而降低污水处理厂的负荷,是当前城市污水处理领域中的一个重要技术方案。

本工程计划建设的雨污分流工程位于某市区范围内,总长度为30公里,覆盖面积约为5000平方公里。

工程计划分为五个标段进行施工,其中包括雨水排水管道、污水排水管道和污水处理厂三个部分。

工程预算总投资为2亿人民币,预计工期为2年。

二、工程目标本工程的目标是通过雨污分流技术,实现雨水和污水的分流排放,避免雨水对污水处理厂的影响,提高污水处理效率,改善环境水质,保障城市居民的生活用水安全,提高城市污水处理的整体水平,达到净水排放标准。

具体目标包括:1. 建设完善的雨水和污水管网,实现雨水和污水分流排放;2. 提高污水处理厂的处理能力,确保雨水的排放不会对污水处理厂造成负面影响;3. 保障城市区域的雨水排放和污水处理的稳定性和可靠性;4. 提高污水处理效率,将水质达到国家净水排放标准。

三、工程技术方案1. 雨污分流管网设计本工程的雨污分流管网设计分为管道系统设计和管网布置设计。

管道系统设计主要是确定雨水管道和污水管道的管径、材质和连接方式,保证管道的承压能力和排水能力;管网布置设计主要是确定管道应该沿着哪些道路和街区布置,以尽量减少对居民生活和交通的影响。

在管道系统设计中,我们将采用HDPE材质的管道,其具有良好的防腐蚀性能和抗压能力,且施工成本低;管道的直径将根据所在区域的排水量确定,以确保排水畅通。

在管网布置设计中,我们将尽量减少对道路的影响,避免沿用影响道路交通的道路进行管网布置。

2. 污水处理厂设计本工程的污水处理厂设计分为处理工艺设计和设备配置设计。

雨污分流技术标1

雨污分流技术标1

目录第1章总体概述第1节编制依据第2节编制内容第3节工程概况第4节施工总体设想及施工区段的划分第2章施工进度计划和各阶段进度的保证措施及违约责任承诺第1节工期目标第2节工期保证措施第3章劳动力和材料投入计划及保证措施第1节主要劳动力进场计划和管理第2节主要材料进场计划第4章机械设备投入计划及检测设备第1节主要机械、检测设备投入计划第2节机械设备维修、保养措施第5章施工平面布置和临时设施布置第1节施工总平面布置第2节临时设施的布置第3节施工组织机构图表第6章关键施工技术、工艺及工程项目实施的重点、难点和解决方案第1节重点难点分析及解决方案第2节测量定线第3节道路拆除工程第4节土方工程第5节排水管道施工工程第6节检查井、污水池、隔油池等砌筑及厂区其他建筑物改浴室、厕所工程第7节路基工程第8节稳定层施工第9节路面工程第10节与各方协调的解决方案第11节地下管线保护的解决方案第7章安全文明措施第一节安全文明目标第二节技术措施第8章质量保证与承诺第一节质量目标第二节质量保证体系第三节检测方法第四节一般措施及承诺第9章新技术应用与承诺第一节新技术推广组织管理第二节新技术推广工作计划第三节科技进步实施措施附表一:拟投入本项目的主要施工机械设备表附表二:拟配备本工程的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工施工进度计划网络图附表五:施工总平面布置图第1章总体概述第1节编制依据1、东风汽车车轮有限公司十堰工厂清污雨污分流工程招标文件及设计图纸;2、《市政道路工程质量检验评定标准》(GJJ1-90)3、《城市道路路基工程施工及验收规范》(CJJ44-91)4、《水泥混凝土路面施工及验收规范》(GBJ97-87)5、《养护质量检验评定标准》(JTJ075-94)6、《建设文件归档整理规范》(GB/T50328-2002)7、现场的施工条件状况。

第2节编制内容主要内容施工总体设想及施工段划分,主要包括:施工区段的划分和施工准备计划。

海珠区雨污分流设计招标

海珠区雨污分流设计招标

一、招标公告根据海珠区市政基础设施建设的需要,我单位拟对海珠区雨污分流工程设计项目进行公开招标。

现将有关事项公告如下:二、项目概况1. 项目名称:海珠区雨污分流工程设计项目2. 项目地点:海珠区3. 项目规模:详见招标文件4. 项目总投资:详见招标文件5. 招标范围:包括但不限于雨污分流系统设计、施工图设计、方案设计等6. 招标方式:公开招标三、投标人资格要求1. 具有独立法人资格,具备有效的营业执照;2. 具有工程设计综合甲级资质或市政行业(给水工程、排水工程)专业甲级资质;3. 近三年内(2018年1月1日至投标截止时间)至少承担过1项类似工程设计项目;4. 具有良好的财务状况和履约能力;5. 无不良信用记录。

四、招标文件获取1. 招标文件获取时间:自本公告发布之日起至投标截止时间止;2. 招标文件获取方式:现场购买;3. 招标文件售价:详见招标文件。

五、投标文件递交1. 投标文件递交截止时间:详见招标文件;2. 投标文件递交地点:详见招标文件;3. 逾期送达的或者未送达指定地点的投标文件,招标人不予受理。

六、开标时间及地点1. 开标时间:详见招标文件;2. 开标地点:详见招标文件。

七、评标办法1. 采用综合评分法;2. 评标委员会根据投标文件的内容、质量、报价等因素进行综合评分。

八、联系方式1. 招标人:海珠区市政设施管理中心2. 联系人:张先生3. 联系电话:************4. 电子邮箱:*******************九、其他事项1. 本招标公告的解释权归招标人所有;2. 投标人应严格按照招标文件的要求进行投标,如有疑问,请及时与招标人联系;3. 招标人保留对招标文件进行修改的权利。

十、项目背景随着城市化进程的加快,海珠区排水系统面临着严峻的挑战。

为改善城市水环境,提高排水系统运行效率,保障城市排水安全,海珠区决定实施雨污分流工程。

本项目旨在通过雨污分流设计,实现雨污分流收集、处理和排放,减少对城市水环境的污染,提高城市排水系统的抗风险能力。

雨污水技术标

雨污水技术标

技术标目录第一章、编制说明 (2)一、标书编制依据的确立 (2)二、标书编制原则 (2)三、标书编制目标的确立 (2)第二章、施工技术方案、技术措施及相关流程示图 (3)第一部分:施工前期工作准备 (3)第二部分:排水工程施工部分 (4)第四部分:道路工程施工部分 (7)第三章、各类保证技术组织措施 (9)第一部分:保证工程工期的技术措施 (10)第二部分:保证工程质量技术组织措施 (10)第三部分:保证工程安全技术组织措施 (12)第四部分:保证工程文明施工技术组织措施 (13)第五部分:保证工程环境保护技术组织措施 (14)第四章、相关应运的技术组织措施 (16)第一部分:工程施工配合的措施 (16)第二部分:雨季施工及成品、半成品的保护措施 (17)第五章、施工现场管理机构和保证体系的确立 (20)一、项目管理网络图及职务分工 (20)二、施工现场组织机构的确立 (20)第六章、相关附属图表 (21)一、工程投入的主要劳动力配备表 (22)二、工程投入主要机械计划表 (23)三、工程施工计划进度表 (23)第一章、编制说明一、标书编制依据的确立1、根据《************化粪池改造工程》的建设工程施工招标文件精神。

2、根据******设计有限公司编制的《************化粪池改造工程》设计图纸和相关施工要求。

3、根据颁布的相关法规、规定和规范。

4、根据投标人对施工踏勘和周围环境的考察资料。

二、标书编制原则原则一:采用我公司在近年来对城市市政建设中所使用的先进施工工艺的施工设备,结合本工程进行有效的采纳利用。

原则二:调集我公司内最为精锐的管理及施工人员,组成工程项目部专一实施该项工程的全面工作。

原则三:树立视优良工程为最低的质量标准,在工程施工中创一流施工水平;将招标文件及相关文件中的要求为标准的起点,进一步提高工程业务水平,从而确保招标及相关文件的精神。

三、标书编制目标的确立1、质量:按《建设工程质量管理条例》的规定执行,根据各类施工技术规范和验收规范要求,本工程我们的质量目标是:各项工程和工序的合格率为100%、优良率为90%以上,验收一次合格,确保优良工程。

雨污水管技术标

雨污水管技术标

目录一、工期安排 (1)二、工序衔接 (3)三、进度控制点设置 (3)四、施工方案 (3)六、劳动力组织 (9)七、质量安全保证体系 (11)八、保证现场安全生产文明施工 (16)一、工期安排1本工程为棘洪滩卫生院雨污水管道铺设改造工程,总工期为100天。

计划开工时间2013年10月12日,计划竣工时间2014年1月20日。

根据本工程的特点、形式及以往相似工程施工经验、合理配备本工程机械设备、劳动力资源,必须严格控制关键工序的施工工期,施工过程中,各工序合理穿插,在保证工程质量的前提下尽量缩短工期。

2工期保证措施若我公司中标,公司决定在人力、财力、物力等各方面给予优先安排,以确保施工顺利有序进行。

2.1选派项目经理部骨干成员,组成强有力的生产技术指挥中心,由一名公司副经理担任现场总指挥,对工作上不称职、不得力的人员,公司将立即给予撤职更换;公司生产经理每半个月一次在现场召开生产调度会以解决施工中各种问题。

对分部、分项工程按总进度计划提前完成的有关人员给予奖励,对无故延误工期的有关人员实行经济处罚,并认真查找原因,及时采取措施。

2.2材料部门要根据提料计划,提前制定材料采购和供应计划,选择合格的供货商,提前3天按工程进度、部位将优质材料采购至现场,避免因供应不及时而耽误工期的现象发生。

2.3现场内所有施工机械必须设专人管理和维护,使之长久地处于正常运转状态,机械完好率要保证达到95%以上。

2.4加强计划管理2.4.1根据工程条件合理安排总施工进度计划和各阶段目标计划,施工中制定月计划和周计划,利用合同管理等手段控制计划目标的实现。

2.4.2定期召开生产例会,及时解决工程施工中出现的进度、质量、文明施工等问题,为下一步生产工作提前作好准备。

由项目工程管理部组织召开每日碰头协调会,检查落实当天计划、完成情况、未完成计划原因,及时解决影响进度、质量、安全、文明施工、交叉施工存在的问题及采取相应的措施,安排布置第二天的计划。

雨污分流工程技术方案书(2篇)

雨污分流工程技术方案书(2篇)

第1篇一、项目背景随着城市化进程的加快,城市排水系统面临着日益严峻的挑战。

传统的合流制排水系统在雨季时,雨水和污水分流不畅,容易导致溢流污染,影响城市水环境质量和居民生活质量。

为了改善城市水环境,提高排水系统的处理效率,本项目提出雨污分流工程技术方案。

二、项目目标1. 实现雨水和污水的有效分流,减少溢流污染。

2. 提高污水处理效率,降低污水处理成本。

3. 优化城市排水系统,提高城市防洪排涝能力。

4. 改善城市水环境,提升居民生活质量。

三、工程范围本项目涉及范围包括:城市主次干道、居住区、商业区、工业区等区域的雨水和污水管道改造。

四、技术方案1. 系统设计原则(1)分流原则:雨水和污水分别收集、输送和处理。

(2)整体性原则:考虑城市整体排水系统,进行合理布局。

(3)可靠性原则:确保排水系统安全、稳定运行。

(4)经济性原则:合理选择设计方案,降低工程造价。

2. 系统设计内容(1)雨水管道设计1)管道材质:采用HDPE双壁波纹管,具有良好的耐腐蚀性和抗冲击性。

2)管道直径:根据汇水区域面积和设计流量,确定管道直径。

3)坡度:雨水管道坡度应大于0.5%,确保雨水顺畅排放。

(2)污水管道设计1)管道材质:采用球墨铸铁管,具有良好的耐腐蚀性和强度。

2)管道直径:根据汇水区域面积和设计流量,确定管道直径。

3)坡度:污水管道坡度应大于0.3%,确保污水顺畅排放。

(3)检查井设计1)检查井材质:采用混凝土预制检查井,具有较好的耐腐蚀性和强度。

2)检查井间距:根据管道长度和地形条件,确定检查井间距。

3. 工程施工方案(1)施工准备1)现场勘查:对施工现场进行勘查,了解地形、地质、地下管线等信息。

2)施工组织:成立施工项目部,明确各岗位职责,制定施工方案。

3)材料设备:采购合格的材料和设备,确保工程质量。

(2)施工工艺1)管道铺设:采用人工开挖、机械开挖相结合的方式进行管道铺设。

2)管道连接:采用热熔连接或电熔连接的方式进行管道连接。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、施工方案与技术措施
1、工程概况
1.1、工程名称:长沙高新区雨污分流管网改造工程施工项目四标段
1.2、建设单位:长沙高新区市政园林环卫有限公司
1.3、工程地点:长沙市高新区
1.4、质量标准:合格
1.5、工期要求:90日历日
1.6、保修要求:按中华人民共和国国务院[2000]279号令
1.7、招标范围:排水管道、排水土方、路面破除及恢复、人行道破除及恢复、止水帷幕工程等,具体详见本项目《工程量清单》及设计施工图纸
1.8、工程概况:肖河截污工程(曲苑路—枫林路),截污干管长度约1.9公里,检查井约23座, 1200mm钢筋砼管顶进长度约1910.08M,工程造价约2063万元。

2、工程特点及施工条件
2.1、质量要求高
因本工程地处长沙市城区,施工对交通影响大,为了减小施工对现场交通的影响,合理做好交通导行工作。

2.2、专业性强
本工程包括土方工程、破除工程、顶管工程、恢复工程以及
止水帷幕施工,需要一支技术力量强,经验丰富的专业队伍,科学组织,精心施工方能顺利完成任务。

2.3、施工期限:我公司经认真研究施工设计资料,通过对本工程施工现场的详细踏勘,根据我公司的实际施工能力和以往类似工程的施工经验,认真对施工方案进行优化后,以约90天(日历天)作为我司投标控制的施工工期。

2.4、水源、电源:从建设方指定的位置安全接入。

我公司还准备了一台发电机组,以备应急使用。

3、施工部署
3.1、施工管理目标
3.1.1、质量目标:确保合格工程。

我公司将严格按照ISO9001质量体系要素进行质量控制。

在施工过程中,严格把好材料质量关,控制施工过程,严格按照设计施工图及现行《建筑施工规范》进行施工。

3.1.2、安全目标:严格按建设部颁发的《建筑施工安全检查标准》(JGJ59-99)进行安全管理,组织安全施工,确保安全事故率为零。

3.1.3、工期目标:根据公司丰富的类似工程施工经验,确定投标工期为约90天(日历天)。

3.1.4、环境保护目标:采取科学合理的施工方法组织施工生产,尽量减少施工噪声和扬尘对周围的污染,保护好周围的环境。

3.2、施工组织
我公司将以实现业主目标和企业经营目标为目的,选派具有丰富的类似工程施工经验的同志担任项目经理,组建项目班子进驻现场进行施工。

在财力、物力上全面确保该项目顺利完工。

同时我们将全面实行项目经理责任制和项目成本核算制,以生产要素的优化配置和动态科学管理为基本特征,按照ISO9001标准对该项目进行全过程、全方位的科学管理。

组织管理机构管理模式及职责分解如下:
技术科:图纸审核、施工准备、生产调度、施工方案编制、测量放线、技术交底、技术复核、技术资料管理、技术培训。

质安科:质量检查监督、评定、验收;安全监督;材料及成品检测试验及统计技术分析。

合约科:合同管理;工程月结算、最终决算;财务管理、成本核算,收支往来结算。

物资供应科:材料采购、管理、发放,设备调度、维修。

综合办公室:现场文明施工管理;医疗、食堂管理,生活设施、文件、信函收发;对外关系协调、生活、办公用品及用具。

施工组织机构表见下页图:
3.3、施工部署
3.3.1、施工部署的总方针:“四全三优先”,即全力以赴,全
方位作业,全公司参与,确保全胜;人力、财力、物力优先。

3.3.2、发挥我公司具有大批各类专业技术管理人员以及具有大型总承包施工经验的优势,按总包管理模式对该项目进行运作和管理。

圆满实现业主的各项目标。

3.3.3、发挥集团优势,在施工机具设备,周转材料,劳动力等方面大投入,进而达到集中优势力量在最短的时间内生产出最优的产品,创造出最好的经济效益和社会效益的目的。

3.3.4、采用先进合理适用的新技术、新工艺、新材料,加快工程进度提高工程质量,降低工程成本,多快好省地完成工程任务。

3.3.5、采用项目法施工管理,以项目经理为首的整个项目部
,严格照ISO9001系列标准,使施工全过程处于受控状态。

同时公司与项目签订目标合同,明确各自的权利和义务,以质量为目标、以安全生产、文明施工、现场综合管理为考核标准,确保施工任务的圆满完成,为业主提供满意的产品。

3.3.6、施工资源组织
⑴施工人员
管理人员:在公司范围内选调专业理论基础好,并有丰富的现场管理经验、身体健康、有工作责任感的专业技术人员组成能连续指挥生产的管理班子。

专业生产工人:由公司选调思想素质好、技术水平高、组织纪律性强的专业班组,并组织充足的后勤服务、设备维护、特种工作人员。

⑵材料供应
材料均由项目经理部负责统一购买,优先选用有合格证书、质量好、信誉高的产品。

主要材料和关键重要设备,将按建设方指定的厂家和品牌采购,品牌和价格经建设方认可签字后方可购买。

材料计划管理程序为:计划→采购→材质检验→清点→投入使用。

⑶机械设备
为确保本工程的质量和进度,所有施工设备均由公司统一组
织调集。

4、施工方案及方法
4.1、准备工作
4.1.1、为确保工程项目顺利实施,我公司拟组织以建设部优秀项目经理为核心,具有丰富经验的市政道路工程师为项目技术负责人的施工项目经理部承担隆平高科技园一期排水管网改造与建设项目的施工,并挑选曾多次承建过类似管网改造工程的工程师为技术管理人员。

项目经理部设质检科、工程科、综合科、机料科、计财科等。

4.1.2、我公司在机械设备上对本工程的承建作好了充分准备,我们不仅准备了如挖掘机、自卸车等一般施工机械,更为本工程配备了振动式、静压式压路机等专业筑路机械,这些机械将根据工程进度陆续进场。

4.1.3、现场组织准备:抓好施工现场的水通、电通、电话通,搭好生产、生活设施,结合雨施做好排水明沟,落实生产技术准备工作。

4.1.4、技术准备:在接到施工图纸后,各级技术人员、施工员,认真熟悉图纸,技术部门负责组织好图纸会审,发现问题及时提出,积极争取与业主、设计、监理做好洽商,同时确定好各工序的做法、材料、规格,为加工定货创造条件。

按照指挥部和
勘测单位给定的定位桩和高程控制桩,在施工范围内建立一套完整的导线和高程施工控制体系,并在得到监理和业主复核认可后,作为施工时的依据。

4.1.5、对预制半成品(排水管等)经业主、质监、设计、监理认可,再进行订货、预制加工。

4.2、测量施工
4.2.1、根据业主提供的导线控制点和高程控制点,在施工路段建立一套完整的导线控制网和高程控制网,并经监理和业主复核认可后,作为施工时控制的测量放样依据;
4.2.2、对经过复核认可的导线和高程控制采取永久性保护措施,用砼加固以保证其使用中的准确性。

对导线点均采用永久性保护,避免施工时导线点毁坏,同时也要便于恢复;
4.2.3、对使用的导线点和高程控制点每周校核一次,防止由于其发生变化引起的误差;
4.2.4、当原有导线点不能满足施工要求时,将对其进行加密,保证在施工全过程中,相邻导线点能够互相通视;
4.2.5、施工前,对所使用的经纬仪、水准仪、测距仪等进行校核,合格后方可投入使用;
4.2.6、建立测量复核制度,减少错误;
4.3、土方工程
4.3.1、准备机具、物资及人员
作好设备调配,施工现场配备2台PC200反铲挖掘机,专用渣土运输车10台,同时配备足够的配套机械设施,并运至使用地点就位;准备好施工用料及工程用料。

组织并配备土方工程施工所需各专业技术人员、管理人员和技术工人;组织安排好作业班次;制定较完善的技术岗位责任制和技术、质量、安全、管理网络;建立技术责任制和质量保证体系;对拟采用的土石方工程新机具、新工艺、新技术,组织力量进行研制和试验。

4.3.2、土方开挖
⑴、挖土顺序及出土方向基本要求:
进场后,根据地形高差等因素,制订详细的“土方开挖专项施工方案”,报有关部门批准。

⑵、待开挖至离设计标高300mm时,停止机械开挖,采用人工捡底整平,以免扰动原状土。

挖土完成经“三检”后,立即请监理组织设计或勘探单位进行验槽,并及时施工砼垫层以避免土体泡水和土体扰动。

⑶、机械开挖过程中以及停置和进出场应注意安全,随时配合挖运土做好现场清洁工作,做到文明施工
⑷、场内如有软弱夹层,应将於泥全部清除干净,用砂石分层夯实至设计标高
4.3.3、土方回填:。
