1:8水泥膨胀珍珠岩找坡层技术交底

合集下载

屋面珍珠岩找坡技术交底

屋面珍珠岩找坡技术交底

2013年 7 月 15 日鲁JJ-005-□□□
工程名称济南市文庄片区公共租赁住房项
目26#住宅楼
施工单位山东平安建设集团有限公司
交底部位屋面工程工序名称珍珠岩找坡
交底摘要:
一、设计要求、二、施工准备、三、操作工艺、四、质量要求、五、成品保护、六、安全文明施工、七、施工中其他需要注意的问题。

交底内容:
一、设计要求
采用1:8膨胀珍珠岩找坡,坡度从屋脊处向南北两侧排水,坡度为2%,最薄处控制在6cm,天沟纵向坡度不应小于1%,沟底水落差不得超过200mm,排水沟周围50cm最低。

二、施工准备
材料准备:p.o325水泥,水泥必须有合格证进场复检报告,饮用水,0.1—3mm珍珠岩
工具:铝合金刮杠、水平尺、手推车、木拍子、木抹子、碾子、振动器、铁锹、搅拌机、工程线、钢尺、分隔条
技术准备:框架柱四周的50线,膨胀珍珠岩配合比
三、操作工艺
基层清扫→弹分隔缝墨线→支设模板→灰饼找坡(坡度2%,最薄处40mm)→设置排气道→1:8水泥珍珠岩找坡层铺设、压紧→刮平→找平→进行另一板块施工
项目(专业)
技术负责人
交底人接受交底人注:本记录一式两份,一份交底单位存,一份接受交底单位存。

山东省建设工程质量监督总站监制
注:本记录一式两份,一份交底单位存,一份接受交底单位存。

山东省建设工程质量监督总站监制
注:本记录一式两份,一份交底单位存,一份接受交底单位存。

山东省建设工程质量监督总站监制。

(整理)屋面珍珠岩找坡技术交底

(整理)屋面珍珠岩找坡技术交底

技术交底记录
工程名称平安.悦城(一期)6#楼施工单位天元建设集团有限公司
交底部位屋面工程工序名称珍珠岩找坡
交底摘要:
一、设计要求、二、施工准备、三、操作工艺、四、质量要求、五、成品保护、六、安全文明施工、七、施工中其他需要注意的问题。

交底内容:
一、设计要求

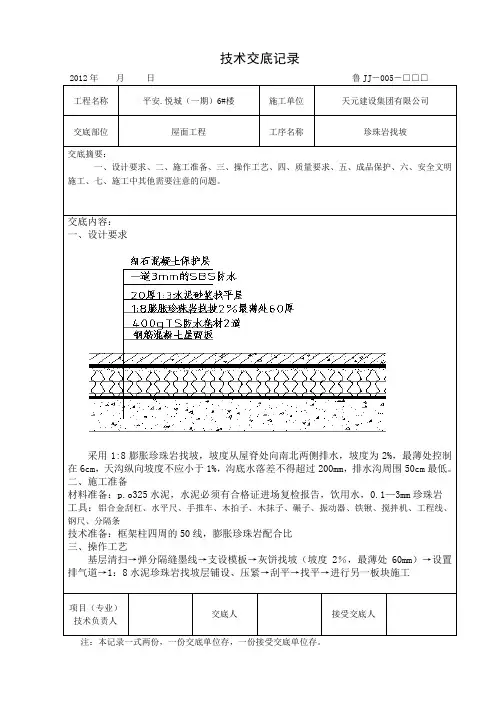

采用1:8膨胀珍珠岩找坡,坡度从屋脊处向南北两侧排水,坡度为2%,最薄处控制在6cm,天沟纵向坡度不应小于1%,沟底水落差不得超过200mm,排水沟周围50cm最低。

二、施工准备
材料准备:p.o325水泥,水泥必须有合格证进场复检报告,饮用水,0.1—3mm珍珠岩
工具:铝合金刮杠、水平尺、手推车、木拍子、木抹子、碾子、振动器、铁锹、搅拌机、工程线、钢尺、分隔条
技术准备:框架柱四周的50线,膨胀珍珠岩配合比
三、操作工艺
基层清扫→弹分隔缝墨线→支设模板→灰饼找坡(坡度2%,最薄处60mm)→设置排气道→1:8水泥珍珠岩找坡层铺设、压紧→刮平→找平→进行另一板块施工
项目(专业)
交底人接受交底人
技术负责人
注:本记录一式两份,一份交底单位存,一份接受交底单位存。

山东省建设工程质量监督总站监制技术交底记录
注:本记录一式两份,一份交底单位存,一份接受交底单位存。

山东省建设工程质量监督总站监制
技术交底记录
注:本记录一式两份,一份交底单位存,一份接受交底单位存。

山东省建设工程质量监督总站监制。

屋面找坡层技术交底

屋面找坡层技术交底

屋面找坡层技术交底技术交底记录表C2.3工程名称施工单位交底提要编号交底日期分项工程名称屋面找坡层施工技术交底交底内容:一、设计要求1.1根据设计要求,屋面采用水泥憎水型膨胀珍珠岩找坡,水泥:珍珠岩体积比为1:8,找坡层最薄处厚度30mm,屋面找坡层施工控制图见附图,落水口周围500mm范围内排水坡度不小于5%。

二、材料及机具要求2.1水泥:强度等级为P.C 42.5复合硅酸盐水泥,进场时应附带有水泥的出场合格证、检测报告以及出场时间报告,必须在三个月有效期以内,过期的产品不予使用。

2.2珍珠岩:现场抽检试验合格,粒径小于0.15mm的含量不得大于8%。

2.3机具:手推车、刮杠、铁抹子、笤帚、水桶、木杆、2米靠尺、钢尺、錾子、锤子、铁锨、铁耙、水管。

三、施工步骤及工艺3.1施工流程:下层清理和管根牢固→结构避水→拉线做灰饼找坡→贴点标高、冲筋→30mm厚(最薄处)1:8水泥憎水型收缩珍珠岩找2%坡→压光并养护。

3.2施工步骤:(1)下层清理:在水泥憎水型收缩珍珠岩施工之前把混凝土找平层的木方、多层板等杂物清理清理干净。

(2)结构避水:预留洞口四周向外延伸50mm设置宽100mm高100mm的1:3水泥砂浆进行拦截,注水屋面最浅处大于等于20mm,24h内无渗漏现象,方可进行下道工序施工;如果24h内出现渗水部位,渗水部位清理干净,四周向外延伸100mm涂刷1.5mm厚的聚氨酯,之后再进行避水实验,无渗漏方可进行下道工序。

(3)弹线找坡:根据设计坡度及流水方向,找出屋面坡度走向及排水距离,确定找坡层的厚度范围。

审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

第1页(共/ 3页)技术交底记录表C2.3工程名称施工单位交底提要编号交底日期分项工程名称屋面找坡层施工手艺交底交底内容:(4)拌和水泥珍珠岩:将珍珠岩堆放在屋面上浇水润透,然后掺入水泥,水泥与珍珠岩的体积比为1:8,用人工将水泥与珍珠岩搅拌均匀颜色一致。

珍珠岩找坡施工

珍珠岩找坡施工

1:8水泥膨胀珍珠岩找坡层施工方案之邯郸勺丸创作一、找坡层:1:8水泥膨胀珍珠岩找2%坡膨胀珍珠岩水泥浆是由膨胀珍珠岩砂与水泥加水拌合而成的。

膨胀珍珠岩是珍珠岩体积骤然膨胀而成,颗粒结构呈蜂窝泡沫状(岩砂),呈白色或灰白色,质轻,风吹可扬,具有保温、隔热、吸音、无毒、不燃、无臭等特性。

与水泥等胶结料拌合成的灰浆,用于墙面、屋面、管道等处,起保温、隔热、吸音等作用。

膨胀珍珠岩水泥浆的配合比经常使用为l:6~8(重量比),即1份水泥:6~8份膨胀珍珠岩砂。

二、施工准备:2.1资料准备:2.1.1水泥:选用425号矿渣硅酸盐水泥。

2.1.2膨胀珍珠岩:颗粒粒度0.1~3mm。

2.2施工条件准备:1:8水泥膨胀珍珠岩找坡层施工前,须再次对屋面结构板标高进行测定,校对屋面做法厚度与现场实际标高的偏差情况,将屋面上人孔、变形缝、雨水管等部位找准位置,以备下道工序方便施工。

三、施工方案3.1基层处理→保温砂浆搅拌→铺设、压紧→刮平→找平3.2 施工详细注意事项及操纵要点3.2.1基层处理:在抹水泥膨胀珍珠岩保温砂浆之前,要事先检查基层,基层过于凹凸的部位,高出的部分须剔平,凹处用水泥砂浆分层填实,基层概况的灰尘、污垢等必须事先清除干净。

3.2.2水泥膨胀珍珠岩砂浆的搅拌:机械搅拌:搅拌之前先将所需水量倒入搅拌机内,启动搅拌机1~2分钟后加入水泥、膨胀珍珠岩保温砂浆的粉料。

搅拌时间以1.5~2.0分钟为宜。

水泥膨胀珍珠岩保温砂浆的加水量以拌和好的料浆较为粘稠为宜,密度控制在950~1050g/L;加水量一般为,粉料:水=1:1(重量比)。

人工搅拌时必须搅拌均匀,并严格控制加水量,不克不及使水泥膨胀珍珠岩保温砂浆过稀,同时要求在铁板或灰槽中搅拌,严禁在铺设面搅拌。

四、铺设要求首先将屋面各控制点的高度用1:3水泥砂浆做好(即为打灰饼),然后根据已做好的控制点拉线,将水泥膨胀珍珠岩保温砂浆依照压缩比(压缩比是指屋面上松散的保温层厚度与压实后的厚度之比)为130%的比例进行虚铺保温层,同时按屋顶平面图的图纸要求找2%坡,虚铺后的保温层用木杠压紧、刮平,再压实。

露台珍珠岩找坡层技术交底

露台珍珠岩找坡层技术交底
2.进入施工现场必须戴好合格的安全帽,系好下额带;
3.现场禁止吸烟;
4.严禁酒后作业;
5.禁止穿拖鞋、赤脚、光背;
6.禁止追逐打闹;
7.照明灯、打夯机等用电设备必须有可靠的接零;
8.禁止私自拆除或移动防护设备设施及电器设备;
9.边坡不牢固、不稳定时在回填土前先进行打围护坡;
10.当天回填土未完成,在下班前应将护身栏恢复完成。
2)施工人员不得患有不适宜建筑施工的疾病,如高血压、心脏病等,并应有健康证。
3)检查运输工具,其应牢固可靠。
4)为防止作业人员从钢管搭设的马道上跌落,禁止手提、肩扛材料及大型机具。现场防水
材料(桶装404胶和三元乙丙卷材)及大型机具用滑轮吊运垂直运输。
5)由于防水材料属易燃易挥发物质,所以作业时严禁烟火,并在施工现场布置灭火器等消
防设施。
6)防护用品佩戴不齐全的作业人员,禁止进入现场。严禁施工人员在施工过程中打闹取笑。
交底人:接底人:
地下室回填土安全技术交底
施工单位名称
山东天齐集团崔守远项目部
单位工程名称
金域东山23#-26#楼
分部工程名称
地下室工程
分项工程名称
回填土
交底内容:
一、工现场安全注意事项:
1.入场前必须进行安全教育培训,经考试合格后方可上岗;
7、乘人的外用电梯、吊笼应有可靠的安全装置。
8、对安全帽、安全网、安全带要定期检查,不符合要求的严禁使用。
交底人:接底人:
聚氨酯防水技术交底
施工单位名称
山东天齐集团崔守远项目部
单位工程名称
金域东山23#-26#楼
分部工程名称
防水工程
分项工程名称
卫生间防水

18水泥膨胀珍珠岩

18水泥膨胀珍珠岩

1:8水泥憎水膨胀珍珠岩找坡层施工技术交底本工程中屋面做法为05J1屋13,具体图集做法见下表:屋面楼(地)面图集做法保护层:涂料或粒料防水层找平层:1:3水泥砂浆,砂浆中掺聚丙烯或锦纶-6纤维0.75~0.90kg/m3保温层:1:8水泥憎水膨胀珍珠岩保温找坡层:1:8水泥憎水膨胀珍珠岩找2%坡结构层:钢筋混凝土屋面板05J1屋13本篇交底针对屋面做法中关于1:8水泥憎水膨胀珍珠岩找坡层做出具体做法交底。

首先需要了解信阳中信珍珠岩厂憎水膨胀珍珠岩水泥浆的基本知识。

憎水膨胀珍珠岩水泥浆是由憎水膨胀珍珠岩砂与水泥加水拌合而成的。

憎水膨胀珍珠岩是珍珠岩矿石经破碎、筛分、预热,在高温(1250℃左右)中悬浮瞬间焙烧,体积骤然膨胀而成,颗粒结构呈蜂窝泡沫状(岩砂),呈白色或灰白色,质轻,风吹可扬,具有保温、隔热、吸音、无毒、不燃、无臭等特性。

与水泥等胶结料拌合成的灰浆,用于墙面、屋面、管道等处,起保温、隔热、吸音等作用。

憎水膨胀珍珠岩水泥浆的配合比常用为l:6~8(重量比),即1份水泥:6~8份膨胀珍珠岩砂。

1.施工准备:1.1材料准备:1.1.1水泥:选用425号矿渣硅酸盐水泥。

1.1.2信阳中信珍珠岩厂憎水膨胀珍珠岩:颗粒粒度0.1~3mm。

1.2施工条件准备:在1:8水泥憎水膨胀珍珠岩找坡层施工前,须再次对屋面结构板标高进行测定,校对屋面做法厚度与现场实际标高的偏差情况,将屋面上人孔、变形缝、雨水管等部位找准位置,以备下道工序方便施工。

2.施工工艺:2.1工艺流程:基层处理→保温砂浆搅拌→铺设、压紧→刮平→找平2.2施工详细注意事项及操作要点2.2.1基层处理:在抹水泥憎水膨胀珍珠岩保温砂浆之前,要事先检查基层,基层过于凹凸的部位,高出的部分须剔平,凹处用水泥砂浆分层填实,基层表面的灰尘、污垢等必须事先清除干净。

2.2.2水泥憎水膨胀珍珠岩砂浆的搅拌:2.2.2.1机械搅拌:搅拌之前先将所需水量倒入搅拌机内,启动搅拌机1~2分钟后加入水泥、憎水膨胀珍珠岩保温砂浆的粉料。

屋面工程水泥膨胀珍珠岩施工方案技术交底 很棒的

屋面工程水泥膨胀珍珠岩施工方案技术交底 很棒的

一、工程概况及编制依据1、屋面做法如下:找坡层: 1:8水泥膨胀珍珠岩找2%坡找平层: 1:3水泥砂浆,砂浆中掺聚丙烯或锦纶-6纤维0.75~0.90kg/m3 防水层: 基层处理剂;氯丁胶乳化沥青防水涂料;聚合物改性沥青防水卷材保温层:挤塑聚苯乙烯泡沫塑料板(40mm厚)隔离层:干铺无纺聚酯纤维布一层垫层: C20细石砼,内配φ4@150×150钢筋网片面层: 1:2水泥砂浆压光2、编制依据:焦作市规划建筑设计院设计的施工图纸《建筑工程施工质量验收统一标准》(GB50300-2001)《屋面工程质量验收规范》(50207-2002)二、施工准备工程施工前,认真做好各项准备工作,解决好劳动力、材料及施工机械等影响施工质量的各种因素。

三、施工工艺1、找坡层按照图纸设计要求的2%的坡度打水泥砂浆墩,然后铺设找坡层,找坡层采用1:8水泥膨胀珍珠岩,找坡层应密实,流水坡度符合设计要求。

2、找平层屋面找平层采用1:3水泥砂浆,内掺锦纶纤维,掺量为0.75~0.9kg/m3,表面应抹平压光,无空鼓起砂现象,表面平整以2m直尺检查,最大平整度允许偏差不得大于5mm。

在阴阳角部位,应按照规定做好圆弧角,防止防水层在此部位粘贴不牢下坠脱落。

找平层坡度要正确,排水通畅、无积水。

找平层应与基层粘结牢固,表面平整,转角处做成圆弧。

找平层应留分格缝兼作排气道,缝宽为20mm,其纵横的最大间距不宜大于6m。

落水口处水泥砂浆要按要求认真处理。

3、防水层找平层干燥后进行防水层施工,在做防水层前应清理干净,表面无污染积灰,落地灰和其它杂物,对于阴阳角、管道、落水口等部位更应仔细检查。

找平层做好后,应报监理单位进行验收。

屋面防水材料复验:对屋面防水材料,应按设计要求选择有国家技术监督部门认可的生产厂家的产品,在进货前、后要认真核查有关厂家的出厂证明、材质试验报告等,然后取样复检,确认合格后进货使用。

防水材料进场后应按有关规定认真存储保管,防止变质、变形等。

珍珠岩找坡施工

珍珠岩找坡施工

1:8水泥膨胀珍珠岩找坡层施工方案一、找坡层:1:8水泥膨胀珍珠岩找2%坡膨胀珍珠岩水泥浆是由膨胀珍珠岩砂与水泥加水拌合而成的.膨胀珍珠岩是珍珠岩体积骤然膨胀而成,颗粒结构呈蜂窝泡沫状(岩砂),呈白色或灰白色,质轻,风吹可扬,具有保温、隔热、吸音、无毒、不燃、无臭等特性。

与水泥等胶结料拌合成的灰浆,用于墙面、屋面、管道等处,起保温、隔热、吸音等作用。

膨胀珍珠岩水泥浆的配合比常用为l:6~8(重量比),即1份水泥:6~8份膨胀珍珠岩砂.二、施工准备:2。

1材料准备:2.1.1水泥:选用425号矿渣硅酸盐水泥。

2.1.2膨胀珍珠岩:颗粒粒度0。

1~3mm。

2.2施工条件准备:1:8水泥膨胀珍珠岩找坡层施工前,须再次对屋面结构板标高进行测定,校对屋面做法厚度与现场实际标高的偏差情况,将屋面上人孔、变形缝、雨水管等部位找准位置,以备下道工序方便施工。

三、施工方案3。

1基层处理→保温砂浆搅拌→铺设、压紧→刮平→找平3。

2 施工详细注意事项及操作要点3.2。

1基层处理:在抹水泥膨胀珍珠岩保温砂浆之前,要事先检查基层,基层过于凹凸的部位,高出的部分须剔平,凹处用水泥砂浆分层填实,基层表面的灰尘、污垢等必须事先清除干净。

3.2.2水泥膨胀珍珠岩砂浆的搅拌:机械搅拌:搅拌之前先将所需水量倒入搅拌机内,启动搅拌机1~2分钟后加入水泥、膨胀珍珠岩保温砂浆的粉料. 搅拌时间以1。

5~2。

0分钟为宜。

水泥膨胀珍珠岩保温砂浆的加水量以拌和好的料浆较为粘稠为宜,密度控制在950~1050g/L;加水量一般为,粉料:水=1:1(重量比)。

人工搅拌时必须搅拌均匀,并严格控制加水量,不能使水泥膨胀珍珠岩保温砂浆过稀,同时要求在铁板或灰槽中搅拌,严禁在铺设面搅拌。

四、铺设要求首先将屋面各控制点的高度用1:3水泥砂浆做好(即为打灰饼),然后根据已做好的控制点拉线,将水泥膨胀珍珠岩保温砂浆按照压缩比(压缩比是指屋面上松散的保温层厚度与压实后的厚度之比)为130%的比例进行虚铺保温层,同时按屋顶平面图的图纸要求找2%坡,虚铺后的保温层用木杠压紧、刮平,再压实。

珍珠岩找坡施工

珍珠岩找坡施工

1:8水泥膨胀珍珠岩找坡层施工方案之迟辟智美创作一、找坡层:1:8水泥膨胀珍珠岩找2%坡膨胀珍珠岩水泥浆是由膨胀珍珠岩砂与水泥加水拌杂而成的.膨胀珍珠岩是珍珠岩体积骤然膨胀而成,颗粒结构呈蜂窝泡沫状(岩砂),呈白色或灰白色,质轻,风吹可扬,具有保温、隔热、吸音、无毒、不燃、无臭等特性.与水泥等胶结料拌杂成的灰浆,用于墙面、屋面、管道等处,起保温、隔热、吸音等作用.膨胀珍珠岩水泥浆的配合比经常使用为l:6~8(重量比),即1份水泥:6~8份膨胀珍珠岩砂.二、施工准备:2.1资料准备:2.1.1水泥:选用425号矿渣硅酸盐水泥.2.1.2膨胀珍珠岩:颗粒粒度0.1~3mm.2.2施工条件准备:1:8水泥膨胀珍珠岩找坡层施工前,须再次对屋面结构板标高进行测定,校对屋面做法厚度与现场实际标高的偏差情况,将屋面上人孔、变形缝、雨水管等部位找准位置,以备下道工序方便施工.三、施工方案3.1基层处置→保温砂浆搅拌→铺设、压紧→刮平→找平3.2 施工详细注意事项及把持要点3.2.1基层处置:在抹水泥膨胀珍珠岩保温砂浆之前,要事先检查基层,基层过于凹凸的部位,高出的部份须剔平,凹处用水泥砂浆分层填实,基层概况的灰尘、污垢等必需事先清除干净.3.2.2水泥膨胀珍珠岩砂浆的搅拌:机械搅拌:搅拌之前先将所需水量倒入搅拌机内,启动搅拌机1~2分钟后加入水泥、膨胀珍珠岩保温砂浆的粉料. 搅拌时间以1.5~2.0分钟为宜. 水泥膨胀珍珠岩保温砂浆的加水量以拌和好的料浆较为粘稠为宜,密度控制在950~1050g/L;加水量一般为,粉料:水=1:1(重量比).人工搅拌时必需搅拌均匀,并严格控制加水量,不能使水泥膨胀珍珠岩保温砂浆过稀,同时要求在铁板或灰槽中搅拌,严禁在铺设面搅拌.四、铺设要求首先将屋面各控制点的高度用1:3水泥砂浆做好(即为打灰饼),然后根据已做好的控制点拉线,将水泥膨胀珍珠岩保温砂浆依照压缩比(压缩比是指屋面上松散的保温层厚度与压实后的厚度之比)为130%的比例进行虚铺保温层,同时按屋顶平面图的图纸要求找2%坡,虚铺后的保温层用木杠压紧、刮平,再压实.五、质量要求:5.1水泥膨胀珍珠岩保温砂浆与基层之间必需粘结牢固,不得有空鼓、起泡、裂缝、漏压等缺陷.5.2接茬处平整,概况光滑整洁.。

珍珠岩找坡施工

珍珠岩找坡施工

1:8水泥膨胀珍珠岩找坡层施工方案之马矢奏春创作一、找坡层:1:8水泥膨胀珍珠岩找2%坡膨胀珍珠岩水泥浆是由膨胀珍珠岩砂与水泥加水拌杂而成的.膨胀珍珠岩是珍珠岩体积骤然膨胀而成,颗粒结构呈蜂窝泡沫状(岩砂),呈白色或灰白色,质轻,风吹可扬,具有保温、隔热、吸音、无毒、不燃、无臭等特性.与水泥等胶结料拌杂成的灰浆,用于墙面、屋面、管道等处,起保温、隔热、吸音等作用.膨胀珍珠岩水泥浆的配合比经常使用为l:6~8(重量比),即1份水泥:6~8份膨胀珍珠岩砂.二、施工准备:2.1资料准备:2.1.1水泥:选用425号矿渣硅酸盐水泥.2.1.2膨胀珍珠岩:颗粒粒度0.1~3mm.2.2施工条件准备:1:8水泥膨胀珍珠岩找坡层施工前,须再次对屋面结构板标高进行测定,校对屋面做法厚度与现场实际标高的偏差情况,将屋面上人孔、变形缝、雨水管等部位找准位置,以备下道工序方便施工.三、施工方案3.1基层处置→保温砂浆搅拌→铺设、压紧→刮平→找平3.2 施工详细注意事项及把持要点3.2.1基层处置:在抹水泥膨胀珍珠岩保温砂浆之前,要事先检查基层,基层过于凹凸的部位,高出的部份须剔平,凹处用水泥砂浆分层填实,基层概况的灰尘、污垢等必需事先清除干净.3.2.2水泥膨胀珍珠岩砂浆的搅拌:机械搅拌:搅拌之前先将所需水量倒入搅拌机内,启动搅拌机1~2分钟后加入水泥、膨胀珍珠岩保温砂浆的粉料. 搅拌时间以1.5~2.0分钟为宜. 水泥膨胀珍珠岩保温砂浆的加水量以拌和好的料浆较为粘稠为宜,密度控制在950~1050g/L;加水量一般为,粉料:水=1:1(重量比).人工搅拌时必需搅拌均匀,并严格控制加水量,不能使水泥膨胀珍珠岩保温砂浆过稀,同时要求在铁板或灰槽中搅拌,严禁在铺设面搅拌.四、铺设要求首先将屋面各控制点的高度用1:3水泥砂浆做好(即为打灰饼),然后根据已做好的控制点拉线,将水泥膨胀珍珠岩保温砂浆依照压缩比(压缩比是指屋面上松散的保温层厚度与压实后的厚度之比)为130%的比例进行虚铺保温层,同时按屋顶平面图的图纸要求找2%坡,虚铺后的保温层用木杠压紧、刮平,再压实.五、质量要求:5.1水泥膨胀珍珠岩保温砂浆与基层之间必需粘结牢固,不得有空鼓、起泡、裂缝、漏压等缺陷.5.2接茬处平整,概况光滑整洁.。

珍珠岩找坡施工

珍珠岩找坡施工

1:8水泥膨胀珍珠岩找坡层施工方案一、找坡层:1:8水泥膨胀珍珠岩找2%坡膨胀珍珠岩水泥浆是由膨胀珍珠岩砂和水泥加水拌合而成。

膨胀珍珠岩是珍珠岩体积骤然膨胀而成,颗粒结构呈蜂窝泡沫状(岩砂),呈白色或灰白色,质轻,风吹可扬,含有保温、隔热、吸音、无毒、不燃、无臭等特征。

和水泥等胶结料拌合成灰浆,用于墙面、屋面、管道等处,起保温、隔热、吸音等作用。

膨胀珍珠岩水泥浆配合比常见为l:6~8(重量比),即1份水泥:6~8份膨胀珍珠岩砂。

二、施工准备:2.1材料准备:2.1.1水泥:选择425号矿渣硅酸盐水泥。

2.1.2膨胀珍珠岩:颗粒粒度0.1~3mm。

2.2施工条件准备:1:8水泥膨胀珍珠岩找坡层施工前,须再次对屋面结构板标高进行测定,校对屋面做法厚度和现场实际标高偏差情况,将屋面上人孔、变形缝、雨水管等部位找准位置,以备下道工序方便施工。

三、施工方案3.1基层处理→保温砂浆搅拌→铺设、压紧→刮平→找平3.2 施工具体注意事项及操作关键点3.2.1基层处理:在抹水泥膨胀珍珠岩保温砂浆之前,要事先检验基层,基层过于凹凸部位,高出部分须剔平,凹处用水泥砂浆分层填实,基层表面灰尘、污垢等必需事先清除洁净。

3.2.2水泥膨胀珍珠岩砂浆搅拌:机械搅拌:搅拌之前先将所需水量倒入搅拌机内,开启搅拌机1~2分钟后加入水泥、膨胀珍珠岩保温砂浆粉料。

搅拌时间以1.5~2.0分钟为宜。

水泥膨胀珍珠岩保温砂浆加水量以拌和好料浆较为粘稠为宜,密度控制在950~1050g/L;加水量通常为,粉料:水=1:1(重量比)。

人工搅拌时必需搅拌均匀,并严格控制加水量,不能使水泥膨胀珍珠岩保温砂浆过稀,同时要求在铁板或灰槽中搅拌,严禁在铺设面搅拌。

四、铺设要求首先将屋面各控制点高度用1:3水泥砂浆做好(即为打灰饼),然后依据已做好控制点拉线,将水泥膨胀珍珠岩保温砂浆根据压缩比(压缩比是指屋面上松散保温层厚度和压实后厚度之比)为130%百分比进行虚铺保温层,同时按屋顶平面图图纸要求找2%坡,虚铺后保温层用木杠压紧、刮平,再压实。

珍珠岩找坡施工

珍珠岩找坡施工

1:8水泥膨胀珍珠岩找坡层施工方案之袁州冬雪创作一、找坡层:1:8水泥膨胀珍珠岩找2%坡膨胀珍珠岩水泥浆是由膨胀珍珠岩砂与水泥加水拌合而成的.膨胀珍珠岩是珍珠岩体积骤然膨胀而成,颗粒布局呈蜂窝泡沫状(岩砂),呈白色或灰白色,质轻,风吹可扬,具有保温、隔热、吸音、无毒、不燃、无臭等特性.与水泥等胶结料拌合成的灰浆,用于墙面、屋面、管道等处,起保温、隔热、吸音等作用.膨胀珍珠岩水泥浆的配合比常常使用为l:6~8(重量比),即1份水泥:6~8份膨胀珍珠岩砂.二、施工准备:2.1资料准备:2.1.1水泥:选用425号矿渣硅酸盐水泥.2.1.2膨胀珍珠岩:颗粒粒度0.1~3mm.2.2施工条件准备:1:8水泥膨胀珍珠岩找坡层施工前,须再次对屋面布局板标高停止测定,校对屋面做法厚度与现场实际标高的偏差情况,将屋面上人孔、变形缝、雨水管等部位找准位置,以备下道工序方便施工.三、施工方案3.1基层处理→保温砂浆搅拌→铺设、压紧→刮平→找平3.2 施工详细注意事项及操纵要点3.2.1基层处理:在抹水泥膨胀珍珠岩保温砂浆之前,要事先检查基层,基层过于凹凸的部位,高出的部分须剔平,凹处用水泥砂浆分层填实,基层概况的灰尘、污垢等必须事先清除干净.3.2.2水泥膨胀珍珠岩砂浆的搅拌:机械搅拌:搅拌之前先将所需水量倒入搅拌机内,启动搅拌机1~2分钟后加入水泥、膨胀珍珠岩保温砂浆的粉料. 搅拌时间以1.5~2.0分钟为宜. 水泥膨胀珍珠岩保温砂浆的加水量以拌和好的料浆较为粘稠为宜,密度节制在950~1050g/L;加水量一般为,粉料:水=1:1(重量比).人工搅拌时必须搅拌平均,并严格节制加水量,不克不及使水泥膨胀珍珠岩保温砂浆过稀,同时要求在铁板或灰槽中搅拌,严禁在铺设面搅拌.四、铺设要求首先将屋面各节制点的高度用1:3水泥砂浆做好(即为打灰饼),然后根据已做好的节制点拉线,将水泥膨胀珍珠岩保温砂浆依照压缩比(压缩比是指屋面上松散的保温层厚度与压实后的厚度之比)为130%的比例停止虚铺保温层,同时按屋顶平面图的图纸要求找2%坡,虚铺后的保温层用木杠压紧、刮平,再压实.五、质量要求:5.1水泥膨胀珍珠岩保温砂浆与基层之间必须粘结安稳,不得有空鼓、起泡、裂痕、漏压等缺陷.5.2接茬处平整,概况光滑整洁.。

技术交底1:8水泥膨胀珍珠岩找坡层

技术交底1:8水泥膨胀珍珠岩找坡层
2.施工工艺:
2.1 工艺流程:基层处理→保温砂浆搅拌→铺设、压紧→刮平→找平
2.2 施工详细注意事项及操作要点
2.2.1基层处理:在抹水泥膨胀珍珠岩保温砂浆之前,要事先检查基层,基层过于凹凸的部位,高出的部分须剔平,凹处用水泥砂浆分层填实,基层表面的灰尘、污垢等必须事先清除干净。
2.2.2水泥膨胀珍珠岩砂浆的搅拌:
2.2.2.1机械搅拌:
搅拌之前先将所需水量倒入搅拌机内,启动搅拌机1~2分钟后加入水泥、膨胀珍珠岩保温砂浆的粉料。
搅拌时间以1.5~2.0分钟为宜。
水泥膨胀珍珠岩保温砂浆的加水量以拌和好的料浆较为粘稠为宜,密度控制在950~1050g/L;加水量一般为,粉料:水=1:1(重量比)。
搅拌好的水泥膨胀珍珠岩保温砂浆要及时装车运至施工现场及操作面,超过使用时间的砂浆严禁加水后再使用。
1.施工准备:
1.1材料准备:
1.1.1水泥:选用425号矿渣硅酸盐水泥。
1.1.2膨胀珍珠岩:颗粒粒度0.1~3mm。
1.2施工条件准备:
来源:(/s/blog_5385678f01000770.html) - [战承德]1:8水泥膨胀珍珠岩找坡层技术交底_Zimage_新在1:8水泥膨胀珍珠岩找坡层施工前,须再次对屋面结构板标高进行测定,校对屋面做法厚度与现场实际标高的偏差情况,将屋面上人孔、变形缝、雨水管等部位找准位置,以备下道工序方便施工。
2.2.2.2人工搅拌:
人工搅拌时必须搅拌均匀,并严格控制加水量,不能使水泥膨胀珍珠岩保温砂浆过稀,同时要求在铁板或灰槽中搅拌,严禁在铺设面搅拌。
2.2.3铺设找坡层:
首先将屋面各控制点的高度用1:3水泥砂浆做好(即为打灰饼),然后根据已做好的控制点拉线,将水泥膨胀珍珠岩保温砂浆按照压缩比(压缩比是指屋面上松散的保温层厚度与压实后的厚度之比)为130%的比例进行虚铺保温层,同时按建施屋顶平面图的图纸要求找2%坡,虚铺后的保温层用木杠压紧、刮平,再压实。

(整理)屋面珍珠岩找坡技术交底.

(整理)屋面珍珠岩找坡技术交底.
7、乘人的外用电梯应有可靠的安全装置。
8、使用搅拌机时必须经过培训上岗操作;
9、材料装卸时应轻拿轻放;
10、每天砌筑完毕,搅拌机具等工具清洗干净,堆放整齐;
七、施工中其它需要注意的问题
1、在地面坡度当中,不明白的问题及时与现场的技术人员沟通,将地面的坡度按设计要求控制好。
2、找坡功能不良:保温材料导热系数、粒径级配、含水量、铺实密度等原因;施工选用的材料应达到技术标准,控制密度、保证保温的功能效果。
六、安全文明施工
1、施工垃圾要集中堆放,严禁将垃圾随意堆放或抛撒。
2、大风天水泥、珍珠岩要封闭或苫盖集中存放,不得露天存放。
3、清理现场时,严禁将垃圾杂物从窗口、洞口、阳台等处采取抛撒的运输方式,以防止造成粉尘污染。
4、遇有恶劣气候(如风力在6级以上),影响安全施工时,应暂时停工。
5、禁止穿硬底鞋和带钉易滑鞋上班。
4、
5、3)按行业分。国家污染物排放标准分为跨行业综合性排放标准和行业性排放标准。质量要求
1、材料的强度、密度、导热系数和含水率,必须符合设计要求和施工及验收规范的规定;材料技术指标应有试验资料。
3)应用污染物排放标准时,依据项目所属行业、环境功能区、排放的污染物种类和环境影响评价文件的批准时间确定采用何种标准。综合性排放标准与行业性排放标准不交叉执行,即:有行业排放标准的执行行业排放标准,没有行业排放标准的执行综合排放标准。2、分层铺设,压实适当,表面平整,找坡正确。
(二)环境影响经济损益分析的步骤1
找坡层
3)选择价值。选择价值(OV)又称期权价值。我们在利用环境资源的时候,并不希望它的功能很快消耗殆尽,也许会设想未来该资源的使用价值会更大。表面平整度
4
8、用2m靠尺和楔形尺检查

屋面水泥膨胀珍珠岩找坡层技术交底

屋面水泥膨胀珍珠岩找坡层技术交底
4 质量标准
4.1 保证项目:
4.1.1找坡材料的强度、密度、导热系数和含水率,必须符合设计要求和施工及验收规范的规定;材料技术指标应有试验资料。
4.1.2 按设计要求及规范的规定采用配合比。
4.2 基本项目:
整体找坡层:材料拌合应均匀,压实适当,表面平整,找坡正确。
5 成品保护
5.1在已铺好的整体找坡层上不得施工,应采取必要措施,保证找坡层不受损坏。
屋面水泥膨胀珍珠岩找坡层技术交底
工程珍珠岩找坡
工程编号
日期
年月日
交底内容:
1工程概况
本工程动筛排矸车间屋面结构标高为20.4m,长为13m,宽6m,找坡层为1:8水泥膨胀珍珠岩找坡,最薄处20mm,坡度为2%。
2 施工准备
2.1 材料及要求:
2.1.1 材料的密度、导热系数等技术性能,必须符合设计要求和施工及验收规范的规定,应有试验资料。
2.1.2 材料:
2.1.主要材料:水泥、珍珠岩。
2.2 主要机具:
2.2.1 机动机具:搅拌机、平板振捣器、50装载机、25T汽车吊。
2.2.2 工具:平锹、木刮杠、水平尺、手推车、木拍子、木抹子等。
2.3 作业条件
2.3.1 铺设找坡材料的基层(结构层)施工完以后,基层清理干净,方可铺设找坡材料。
技术负责人: 交底人: 接交人:
3 操作工艺
3.1 工艺流程:
基层清理

弹线找坡

找坡层铺设

抹找坡层
3.2 基层清理:现浇混凝土结构层表面,应将杂物、灰尘清理干净。
3.3 弹线找坡:按设计坡度及流水方向,找出屋面坡度走向,确定找坡层的厚度范围。
3.4找坡层铺设:

水泥珍珠岩技术交底

水泥珍珠岩技术交底
交底内容:
一、施工准备:
(一)作业条件
1、基层处理完毕,屋面水电安装工程完毕并验收合格。
2、表面清扫干净,且要求干燥、平整,不得有松散、开裂、空鼓等缺陷。
3、在1:8水泥膨胀珍珠岩找坡层施工前,须再次对屋面结构板标高进行测定,校对屋面做法厚度与现场实际标高的偏差情况,将屋面上人孔、变形缝、雨水管等部位找准位置,以备下道工序方便施工。
(二)材料要求
1、水泥:采用强度等级为32.5的普通硅酸盐水泥或矿渣硅酸盐水泥。水泥应有出厂合格证书及性能检测报告。
水泥进场需核查其品种、规格、强度等级、出场日期等,并进行外观检查,做好进场验收记录。
水泥进场后应对其凝结时间、安定性和抗压强度进行复验。
2、膨胀珍珠岩:颗粒粒度0.1~3mm。
(三)配合比要求
2、基层清理:珍珠岩找坡层铺设前要事先检查基层,现浇混凝土结构层表面过于凹凸的部位,高出的部分须剔平,凹处用水泥砂浆分层填实,基层表面的杂物、灰尘、污垢等必须事先清除干净。
3、灰饼找坡:按设计坡度及流水方向,找出屋面坡度走向,确定找坡层的厚度范围。
4、排气道应纵横贯通,不得堵塞,并应与大气连通的排气孔相连。排气道间距宜为6m纵横设置,屋面面积每36㎡宜设置1个排气孔,排气道应与找平层分格缝相重合,排气道材料选用Φ50的PVC管材,外露部分宜用不锈钢Φ50管材。
四、成品保护
1、在刚铺好的找坡层上不得施工,应采取必要措施,保证不受损坏。
五、应注意的质量问题
1、找坡功能不良:保温材料导热系数、粒径级配、含水量、铺实密度等原因;施工选用的材料应达到技术标准,控制密度、保证保温的功能效果。
2、铺设厚度不均匀:铺设时不认真操作。应拉线找坡,铺顺平整,操作中应避免材料在屋面上堆积二次倒运。保证均匀铺设。

屋面找坡层技术交底

屋面找坡层技术交底
六、现场文明施工要求
6.1屋面清理出的垃圾装入袋内运至楼下放入垃圾池中。
6.2每天下班之前清理好施工机具,将洒落在保温层上的垃圾清理干净。
用2m靠尺和楔形塞尺检查
标高
±10
用水准仪检查
厚度
≤设计厚度的1/10
用钢针和尺量检查
五、保证安全施工措施及注意事项
5.1施工作业人员必须按要求配戴好安全帽。
5.2清理屋面垃圾及施工时不要往楼下扔东西。
5.3使用室外电梯必须由专人操作,其他人员不得操作。
5.4由于珍珠岩密度小,风易吹动产生扬尘,施工时应戴好眼镜和防尘口罩。
(10)养护:水泥珍珠岩找坡层施工完成48小时后用水管洒水养护,保持湿润,养护时间不少于7天严禁上人乱踩,待其凝固后方可进行下道工序施工。
四、质量要求
4.1找坡层材料必须符合设计图纸和有关标准的规定。
4.2允许偏差项目
找坡层厚度的允许偏差表 表4-1
项 目
允许偏差(mm)
检 验 方 法
表面平整度
10
一、设计要求
1.1根据设计要求,屋面采用水泥憎水型膨胀珍珠岩找坡,水泥:珍珠岩体积比为1:8,找坡层最薄处厚度30mm,屋面找坡层施工控制图见附图,落水口周围500mm范围内排水坡度不小于5%。
二、材料及机具要求
2.1水泥:强度等级为P.C 42.5复合硅酸盐水泥,进场时应附带有水的出场合格证、检测报告以及出场时间报告,必须在三个月有效期以内,过期的产品不予使用。
(6)分隔缝:分隔缝的设置不大于6m,设置位置见附图,缝宽为20mm、高度同找坡层厚度,采用梯形截面板条分格,在找坡层施工完成后,采用人工将木条取出。可用同配比水泥砂浆固定木条。
(7)排气管留设:6*6m埋设50mm不锈钢管,镀锌管下部穿孔(不少于4个)梅花形布置孔径为8mm,孔距不大于100mm;打孔高度为结构板顶至找平层底部。排气管加工长度为屋面装修厚度+400mm,必须安装牢固,排气管底部用玻纤网包裹防止杂物进入排气管里。排气管铺设见附图,排气孔设置在排气管交叉位置。

1:8水泥膨胀珍珠岩找坡层技术交底

1:8水泥膨胀珍珠岩找坡层技术交底

1:8水泥膨胀珍珠岩找坡层技术交底本页仅作为文档页封面,使用时可以删除This document is for reference only-rar21year.March1:8水泥膨胀珍珠岩找坡层技术交底本工程中屋面做法为05J1屋13,具体图集做法见下表:屋面楼(地)面图集做法保护层:涂料或粒料防水层找平层:1:3水泥砂浆,砂浆中掺聚丙烯或锦纶-6纤维0.75~0.90kg/m3保温层:100厚聚苯乙烯泡沫塑料板找坡层:1:8水泥膨胀珍珠岩找2%坡结构层:钢筋混凝土屋面板05J1屋13本篇交底针对屋面做法中关于1:8水泥膨胀珍珠岩找坡层做出具体做法交底。

首先需要了解膨胀珍珠岩水泥浆的基本知识。

膨胀珍珠岩水泥浆是由膨胀珍珠岩砂与水泥加水拌合而成的。

膨胀珍珠岩是珍珠岩矿石经破碎、筛分、预热,在高温(1250℃左右)中悬浮瞬间焙烧,体积骤然膨胀而成,颗粒结构呈蜂窝泡沫状(岩砂),呈白色或灰白色,质轻,风吹可扬,具有保温、隔热、吸音、无毒、不燃、无臭等特性。

与水泥等胶结料拌合成的灰浆,用于墙面、屋面、管道等处,起保温、隔热、吸音等作用。

膨胀珍珠岩水泥浆的配合比常用为l:6~8(重量比),即1份水泥:6~8份膨胀珍珠岩砂。

1.施工准备:1.1材料准备:1.1.1水泥:选用425号矿渣硅酸盐水泥。

1.1.2膨胀珍珠岩:颗粒粒度0.1~3mm。

1.2施工条件准备:在1:8水泥膨胀珍珠岩找坡层施工前,须再次对屋面结构板标高进行测定,校对屋面做法厚度与现场实际标高的偏差情况,将屋面上人孔、变形缝、雨水管等部位找准位置,以备下道工序方便施工。

2.施工工艺:2.1 工艺流程:基层处理→保温砂浆搅拌→铺设、压紧→刮平→找平2.2 施工详细注意事项及操作要点2.2.1基层处理:在抹水泥膨胀珍珠岩保温砂浆之前,要事先检查基层,基层过于凹凸的部位,高出的部分须剔平,凹处用水泥砂浆分层填实,基层表面的灰尘、污垢等必须事先清除干净。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1:8水泥膨胀珍珠岩找坡层技术交底
本工程中屋面做法为05J1屋13,具体图集做法见下表:
屋面
楼(地)面图集做法
保护层:涂料或粒料
防水层
找平层:1:3水泥砂浆,砂浆中掺聚丙烯或锦纶-6纤维0.75~0.90kg/m3
保温层:100厚聚苯乙烯泡沫塑料板
找坡层:1:8水泥膨胀珍珠岩找2%坡
结构层:钢筋混凝土屋面板
05J1屋13
本篇交底针对屋面做法中关于1:8水泥膨胀珍珠岩找坡层做出具体做法交底。

首先需要了解膨胀珍珠岩水泥浆的基本知识。

膨胀珍珠岩水泥浆是由膨胀珍珠岩砂与水泥加水拌合而成的。

膨胀珍珠岩是珍珠岩矿石经破碎、筛分、预热,在高温(1250℃左右)中悬浮瞬间焙烧,体积骤然膨胀而成,颗粒结构呈蜂窝泡沫状(岩砂),呈白色或灰白色,质轻,风吹可扬,具有保温、隔热、吸音、无毒、不燃、无臭等特性。

与水泥等胶结料拌合成的灰浆,用于墙面、屋面、管道等处,起保温、隔热、吸音等作用。

膨胀珍珠岩水泥浆的配合比常用为l:6~8(重量比),即1份水泥:6~8份膨胀珍珠岩砂。

1.施工准备:
1.1材料准备:
1.1.1水泥:选用425号矿渣硅酸盐水泥。

1.1.2膨胀珍珠岩:颗粒粒度0.1~3mm。

1.2施工条件准备:
在1:8水泥膨胀珍珠岩找坡层施工前,须再次对屋面结构板标高进行测定,校对屋面做法厚度与现场实际标高的偏差情况,将屋面上人孔、变形缝、雨水管等部位找准位置,以备下道工序方便施工。

2.施工工艺:
2.1 工艺流程:基层处理→保温砂浆搅拌→铺设、压紧→刮平→找平
2.2 施工详细注意事项及操作要点
2.2.1基层处理:在抹水泥膨胀珍珠岩保温砂浆之前,要事先检查基层,基层过于凹凸的部位,高出的部分须剔平,凹处用水泥砂浆分层填实,基层表面的灰尘、污垢等必须事先清除干净。

2.2.2水泥膨胀珍珠岩砂浆的搅拌:
2.2.2.1机械搅拌:
搅拌之前先将所需水量倒入搅拌机内,启动搅拌机1~2分钟后加入水泥、膨胀珍珠岩保温砂浆的粉料。

搅拌时间以1.5~2.0分钟为宜。

水泥膨胀珍珠岩保温砂浆的加水量以拌和好的料浆较为粘稠为宜,密度控制在950~1050g/L;加水量一般为,粉料:水=1:1(重量比)。

搅拌好的水泥膨胀珍珠岩保温砂浆要及时装车运至施工现场及操作面,超过使用时间的砂浆严禁加水后再使用。

2.2.2.2人工搅拌:
人工搅拌时必须搅拌均匀,并严格控制加水量,不能使水泥膨胀珍珠岩保温砂浆过稀,同时要求在铁板或灰槽中搅拌,严禁在铺设面搅拌。

2.2.3铺设找坡层:
首先将屋面各控制点的高度用1:3水泥砂浆做好(即为打灰饼),然后根据已做好的控制点拉线,将水泥膨胀珍珠岩保温砂浆按照压缩比(压缩比是指屋面上松散的保温层厚度与压实后的厚度之比)为130%的比例进行虚铺保温层,同时按建施-7屋顶平面图的图纸要求找2%坡,虚铺后的保温层用木杠压紧、刮平,再压实。

3、质量要求:
3.1水泥膨胀珍珠岩保温砂浆与基层之间必须粘结牢固,不得有空鼓、起泡、裂缝、漏压等缺陷。

3.2接茬处平整,表面光滑整洁。
