2005年土建造价员案例答案
2005市政案例试题答案及评分标准
市政造价案例分析试卷答案第一题: 15分
注:每项得分中项目编码1分、项目名称和特征0.5 分、其余为工程数量得分。
第二题: 25分
工程量计算表
计价表换算明细表
第三题: 10分
工程量计算表
第四题:50分
工程量计算表
注:计价表中数量小数点保留3位。
第五题: 35分
单位工程费汇总表
分部分项工程量清单计价表
分部分项工程量清单综合单价分析表
措施项目费分析表
注:1、项目编码040305003001中删除1-685 单排钢管脚手架项目的得3分。
2、M5水泥砂浆砌混凝土预制块挡墙、侧墙子目中,材料费为2701.0
3、118.56各得3分。
3、C20现浇混凝土压顶子目中,材料费为1975.42得3分,人工费、机械费调整为404.36、0得3分。
2005-2014年江苏省造价员考试市政案例历年真题答案
二○一一年江苏省建设工程造价员资格考试市政造价案例分析试卷题号 一 二 三 四 五 六 总分 计分人 核分人得分本卷共六题,为案例分析。
试题要求分析计算过程清晰。
初级造价员考一至四题(总分100分),中级造价员考二至五题(总分120分),高级造价员考三至六题(总分120分)。
一、(本题10分)某新建道路工程全长280m ,路宽7m ,土壤类别为三类,填方要求密实度达到95%。
请计算下列土方工程表,分别算出挖土和填土体积。
桩号距离挖 土填 土 横断面积 平均断面积 体积 横断面积 平均断面积 体积 (m)(m 2) (m 2) (m 3) (m 2) (m 2) (m 3) K0+0002.752.4635K0+035 2.13 2.69 11K0+0469.36专业级别 (考生填写)得 分 评卷人32K0+078 8.4365K0+143 1.24 4.4272K0+215 5.2565K0+280 2.35 2.68 合计第一题答案(10分)桩号距离挖土填土横断面积平均断面积体积横断面积平均断面积体积(m) (m2)(m2) (m3)(m2)(m2) (m3)K0+000 2.75 2.4635 2.440 85.400 2.575 90.125 K0+035 2.13 2.6911 1.065 11.715 6.025 66.275 K0+046 9.3632 0.000 0.000 8.895 284.640 K0+078 8.4365 0.620 40.300 6.425 417.625 K0+143 1.24 4.4272 3.245 233.640 2.210 159.120 K0+215 5.2565 3.800 247.000 1.340 87.100 K0+280 2.35 2.68合 计618.061104.89注:得分情况:合计每空0.5分,其余每空0.375分解析:本题考点是土方的计算①平均断面法:假设相邻断面间为一棱柱体,其高为两相邻断面的间距L ,则棱柱体体积可按下式近似计算: V=(A1+A2)L/2式中:A1、A2分别为相邻两桩号的断面积。
2005工程造价案例分析考试量真题及答案
(O. :j
JJHW
129. 1 I (1 &) 81. 11
BL%B
0. 40 (0. 5 1. 77
:;, *
BBB
+q i fi
$lJ@
a)
020105006001 020208001001
. . ~
hE&j$$%
&@j?&&
4
5
020302001001 020509001001
Z
@
@
g-a$$#J
3% 2 atJFjfj$#&:
4634.081 (4634.08+9045.20) 9045.20/ (4634.08+9045.20) 225+9XO.
(0.5 &)=0.339 (0.5 &)=0. 661
3% 1 IYlGbB$%+!%:
6XO.325$7X0.325-k6XO. 1 0 0 f 9X0.025(0.5 &)=6.700 9XO.025(0. 5 &)=8. (0. 5 &)=O. 277 433 775
~ - -
(0.5 &,
--
2
.
@@@&
60.75
(0.
5 g)
kg
(0.5 &) 20.00 (0.S &)
2276.00
(0.
5 A)
3
JX~,%&&%L
310X260 ( 0 . 5 &)
20.00
-
4
aE@lJ@TL DN50
(0.5&)
2005年度湖北省建设建设工程造价员从业资格考试试题土建
二○○五年度湖北省建设建设工程造价员从业资格考试试题(建筑工程专业)试题及参考答案客观题一、单项选择题及参考答案(共60题,每题1分。
每题的备选项中,只有一个最符合题意)1、被遮挡的线称为不可见线,在投影图中用[ c ]表示。
A.粗实线 B.细实线 C.虚线 D.点画线2、关于正投影图的表述,[ d ]是错误的。
A.正投影图反映物体的真实形状和大小,度量性好B.点的正投影仍是点C.直线平行于投影面,其投影是直线、反映实长D.平面平行于投影面,其投影的形状、大小有所改变3、[ d ]属于材料的力学性质。
A.密度 B.吸水性 C.抗渗性 D.强度4、下列材料中,不属于气硬性胶结材料的是[ a ]。
A.水泥 B.石灰 C.石膏 D.水玻璃5、适用于大体积工程的水泥品种为[ c ]。
A.硅酸盐水泥 B.粉煤灰硅酸盐水泥C.矿渣硅酸盐水泥 D.火山灰质硅酸盐水泥6、根据规定,最大石子粒径的选择不得大于结构截面最小尺寸的[ d ]A.1/2 B.1/3 C.1/4 D.1/57、烧结普通砖的标准尺寸为240×115×53(mm),1m3砖砌体需要[ b ]块砖。
A.510 B.512 C.515 D.5208、[ c ]号钢有较高的强度和良好的塑性、韧性,易于焊接,有利于冷热加工,故广泛地用于建筑结构中。
A.Q195 B.Q215 C.Q235 D.Q2559、沥青油毡的标号是根据[ d]来划分的。
A.单位油毡所用沥青的重量 B.单位油毡所用沥青和原纸的重量C.单位油毡的重量 D.单位油毡所用原纸的重量10、工程造价控制的重点在[ c ]阶段。
A.项目建议书 B.可行性研究 C.设计 D.施工11、根据《湖北省建筑安装工程费用定额》(2003年),以下不属于间接费的是[ a ]。
A.管理人员工资 B.临时设施费 C.固定资产使用费 D.劳动保险统筹基金12、业主需对工程设计进行变更,应不迟于变更前[ c ]天以书面形式向承包商发出变更通知。
江苏造价员2005土建案例试题
二○○五年江苏省工程造价人员考试专业级别(考生填写)土建造价案例分析试卷题号一二三四五六七八总分计分人核分人得分本卷为案例分析题,初级做一~四题,共四题,总分100分;中级做三、五~八题,共五题,总分120分;多做和漏做的题均不得分。
人工工资单价和施工机械台班单价全部以04年计价表中价格为准;文字与图形不同时,以文字说明为准;小数点保留位数:土方及以㎏或㎡为单位的取整数,其他保留两位,后一位四舍五入。
要求分析合理,结论正确,并简要写出计算过程。

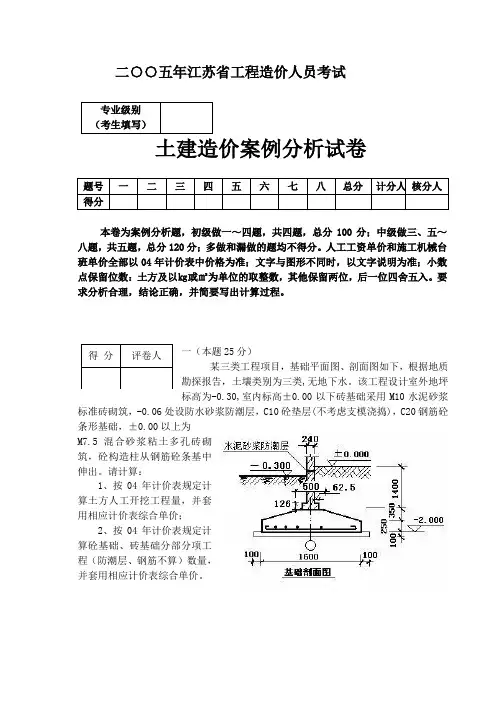

一(本题25分)得分评卷人某三类工程项目,基础平面图、剖面图如下,根据地质勘探报告,土壤类别为三类,无地下水。
该工程设计室外地坪标高为-0.30,室内标高±0.00以下砖基础采用M10水泥砂浆标准砖砌筑,-0.06处设防水砂浆防潮层,C10砼垫层(不考虑支模浇捣),C20钢筋砼条形基础,±0.00以上为M7.5混合砂浆粘土多孔砖砌筑,砼构造柱从钢筋砼条基中伸出。
请计算:1、按04年计价表规定计算土方人工开挖工程量,并套用相应计价表综合单价;2、按04年计价表规定计算砼基础、砖基础分部分项工程(防潮层、钢筋不算)数量,并套用相应计价表综合单价。
工程预算表序号定额编号项目名称计量单位数量综合单价合价1 1-3+1-9 人工挖土方三类干土深度在2米以内M3172.16 11.51 1981.562 1-24 人工挖地槽三类干土深度在3米以内M3474.76 16.77 7961.733 3-1换M10水泥砂浆标准砖基础M350.42 188.24 9491.064 5-2 C20无梁式条形基础M3106.53 222.38 23689.92工程量计算表序号项目名称计算公式计量单位数量1 人工挖土方V=1/6*(AB+ab+(a+A) (b+B))=172.16M3172.16解答:挖土:2.1-0.3=1.8>1.5,所以要放坡,高宽比为1:0.33;砼基础支模板需要工作面各边宽度离地坑边300;1.8*0.33=0.594 根据实际情况,1-5和B-C 要全部开挖a=1.8+1.6+0.6=4 b=18+1.6+0.6=20.2 A=4+0.594*2=5.188 B=20.2+0.594*2=21.388 V=1/6*(AB+ab+(a+A) (b+B))=172.16挖沟槽土方c=1.6+0.3*2=2.2 d=2.2+0.594*2=3.388 L=18*2+17*2-(1.8+2.2)*2+5.4*6=94.4 V=1/2*(2.2+3.388)*1.8*94.4=474.76 砖基础:0.24*1.274*(18*2+17*2+17.76*2+7.36*6)+0.365*0.126*(18*2+17*2+17.635*2+7.235*6)=52.6扣构造柱0.24*0.24*1.4*20+0.24*0.03*1.4*(4*2+16*3)=2.18(马牙槎)砼条形基础:外墙部分体积=[1.6*0.25+1/2*(1.6+0.5)*0.35]*(18.00+17.00)*2=53.725内墙部分体积=1.6*0.25*[(18.00-1.6)*2+(7.6-1.6)*6]+1/2*(1.6+0.5)*0.35*[(18.00-1.6)*2+(7.6-1.6)*6]=52.804 二(本题30分)下图为某非抗震结构三类工程项目,现场预制C30钢筋砼梁YL-1,共计20根。
2005至2011年全国造价师、造价员资格考试真题及答案

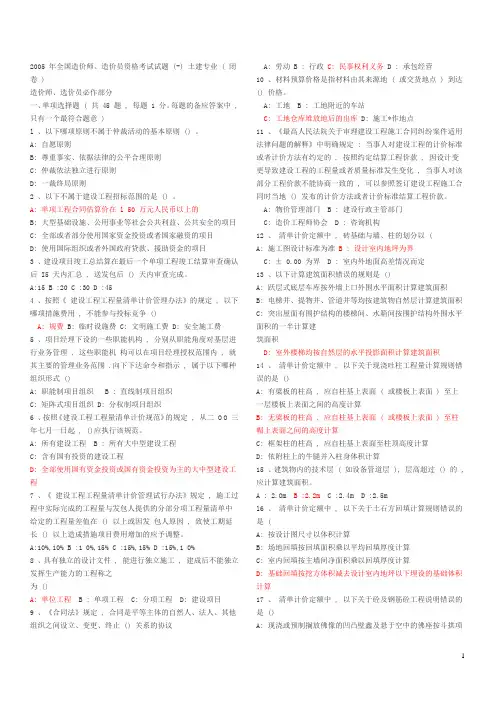

2005 年全国造价师、造价员资格考试试题 (-) 土建专业 ( 闭卷 )造价师、选价员必作部分一、单项选择题 ( 共 45 题 , 每题 1 分。
每题的备应答案中 , 只有一个最符合题意 )l 、以下哪项原则不属于仲裁活动的基本原则 () 。
A: 自愿原则B: 尊重事实、依据法律的公平合理原则C: 仲裁依法独立进行原则D: 一裁终局原则2 、以下不属于建设工程招标范围的是 () 。
A: 单项工程合同估算价在 l 50 万元人民币以上的B: 大型基础设施、公用事业等社会公共利益、公共安全的项目C: 全部或者部分使用国家资金投资或者国家融资的项目D: 使用国际组织或者外国政府贷款、援助资金的项目3 、建设项目竣工总结算在最后一个单项工程竣工结算审查确认后 I5 天内汇总 , 送发包后 () 天内审查完成。
A:15 B :20 C :30 D :454 、按照《建设工程工程量清单计价管理办法》的规定 , 以下哪项措施费用 , 不能参与投标竞争 ()A: 规费B: 临时设施费 C: 文明施工费 D: 安全施工费5 、项目经理下设的一些职能机构 , 分别从职能角度对基层进行业务管理 , 这些职能机构可以在项目经理授权范围内 , 就其主要的管理业务范围 .向下下达命令和指示 , 属于以下哪种组织形式 ()A: 职能制项目组织 B : 直线制项目组织C: 矩阵式项目组织 D: 分权制项目组织6 、按照《建设工程工程量清单计价规范》的规定 , 从二 O O 三年七月一日起 , ()应执行该规范。
A: 所有建设工程 B : 所有大中型建设工程C: 含有国有投资的建设工程D: 全部使用国有资金投资或国有资金投资为主的大中型建设工程7 、《建设工程工程量清单计价管理试行办法》规定 , 施工过程中实际完成的工程量与发包人提供的分部分项工程量清单中给定的工程量差值在 () 以上或因发包人原因 , 致使工期延长 () 以上造成措施项目费用增加的应予调整。
建设工程造价员考试土建案例一
第二题:压预制桩(管桩) 工程量清单编制;计价表计量与计价;从分部分项工程费,……到总造价。
第三题:满堂基础平面图、剖面图
计算土方(机械、人工)、混凝土基础工程量并计价;编制该分部分项工程量清 单。
第四题:告之子目名称做法
填写定额编号、换算综合单价(8个子目):挖土方、灌注桩、砌砖、砼楼梯、 木材换算、屋面防水、楼地面、模板
第四题:基础平面图、剖面图 计算土方、混凝土基础、砖基础、防潮层、模板工程量并计价。
另:中级的(做三~六)
第五题:钻孔灌注桩。计算其分部分项工程费、……………到总造价。 第六题:框架梁钢筋工程量。
我省05、07、09、11年土建初级《案例》试题内容分析——09年
第一题:建筑物一、二层平面图与剖面图
建设工程造价员考试土建案例 一
考核要点
1、计算工程量:识图、熟悉工程量计算规则 2、计价定额子目的选套:要快、要套全、套准 3、计价定额子目单价的换算:换算的基本原理 4、取费计算:取费计算程序、基数、费率的确定 5、理解清单与计价定额的关系,并能确定清单子目的综 合单价 6、列式计算要细,每列对部分数据都给分,最终结果全 对的很少。
11年考的条基土方、13年考的独立基础。 今年重点:条形基础与满堂基础(人工/机械的),可涉及项目有: 平整场地、坑/槽/土方、基础/房心回填(夯/松填)、余土外运 与垫层、砌筑工程、混凝土工程综合
第二章、地基处理和第三章桩基工程 ★ ★ ★ ★★ (1)桩: 05、07初级未考,中级考了(05是打方桩、07是钻孔灌注桩)。09、
今年估计也是必考项。但不会单独出题。特别应注意: 与独立基础、条基、满堂基础的砼工程量、浇捣脚手架,加上模板一块考。
205年江苏土建造价员考试真题and答案
二○一五年江苏省建设工程造价员考试土建造价案例分析试卷试题本(注意:请在答卷本上答题)本卷为案例分析题,初级做一到三题,其中第三题做第(一)部分,共100分;中、高级做一、三、四题,其中第三题做第(二)部分,共120分;多做和漏做的题均不得分。
除注明外,管理费费率、利润费率、人工工资单价、材料单价和施工机械台班单价、题中未给出的条件全部以《江苏省建筑与装饰工程计价定额》(2014版)(以下简称2014年计价定额)为准;文字与图形不同时,以文字说明为准。
除选择题外,案例题要求写出简要计算过程。
题中“π”取3.14。
一、(本题为单项选择题,共20题,每题2分,共40分,初级、中级、高级均做)1.在计算建筑面积时,当无围护结构,有围护设施,并且结构层高在2.2m 以上时,()按其结构底板水平投影计算1/2建筑面积。
A.立体车库B.室外挑廊C.悬挑看台D.阳台2.某单层宿舍,平面为长方形,外墙的结构外边线平面尺寸为33.8m×7.4m。
已知外墙外侧面做法为:20厚1:3水泥砂浆找平层,3厚胶黏剂,20厚硬泡聚氨酯复合板,5厚抹面胶浆。
则该单层宿舍的建筑面积为()。
A.251.77 m2 B.252.43 m2 C.253.67 m2 D.254.08 m2 3.在计算建筑面积时,()不应计算建筑面积。
A.室外台阶B.观光电梯C.玻璃幕墙D.空调搁板4.下列建筑工程,当檐高为16m,且无地下室时,()的工程类别应是建筑工程二类。
A.住宅B.单层厂房C.多层厂房D.公共建筑5.某办公楼,檐口高度20m,层数6层,有2层共2000m2地下室。
现编制招标控制价,已知该工程挖土工程量6000m3,灰土回填工程量800m3。
则灰土回填部分的管理费费率应为()。
A.6 % B.25% C.28 % D.31%6.某钢结构工程,加工厂制作,现场安装。
无省市级标化工地创建要求。
已知该工程分部分项工程费为8000万元,单价措施项目费为240万元。
05造价师《案例分析》真题及答案
05造价师《案例分析》真题及答案2005年造价师工程造价案例分析真题及答案试题一(20分)某建设项目计算期10年,其中建设期2年。
项目建设投资(不含建设期贷款利息)1200万元,第1年投入500万元,全部为投资方自有资金;第2年投入700万元,其中500万元为银行贷款,贷款年利率6%。
贷款偿还方式为:第3年不还本付息,以第3年末的本息和为基准,从第4年开始,分4年等额还本、当年还清当年利息。
项目流动资金投资400万元,在第3年和第4年等额投入,其中仅第3年投入的l00万元为投资方自有资金,其余均为银行贷款,贷款年利率8%,贷款本金在计算期最后一年偿还,当年还清当年利息。
项目第3年的总成本费用(含贷款利息偿还)为900万元,第4年至第10年的总成本费用均为l500万元,其中,第3年至第10年的折旧费均为l00万元。
项目的投资额、单位产品价格和年经营成本在初始值的基础上分别变动±l0%时对应的财务净现值的计算结果见表l.1.计算结果除答题纸表1.2保留三位小数外,其余均保留两位小数。
问题1.计算项目各年的建设投资贷款和流动资金贷款还本付息额,并将计算结果填入答题纸表1.2和表l.3.2.列式计算项目第3年、第4年和第l0年的经营成本。
3.根据表l.1的数据列式计算各因素的敏感系数,并对3个因素的敏感性进行排序。
单元素变动情况下的财务净现值表单位:万元4.根据表1.1中的数据绘制单因素敏感性分析图,列式计算并在图中标出单位产品价格变动的临界点。
试题一参考答案:问题1表1.2 项目建设投资贷款还本付息表单位:万元注:表1.2中数据来源:项目建设期贷款利息=1/2×500×6%=l5(万元)第3年初的累计借款为:500+15=515(万元)第3年应计利息为:515×6%=30.90(万元)第4年初的累计借款为:515+30.90=545.90(万元)第4至第7年的应还本金为:545.90÷4=136.475(万元)将以上计算结果填入表l.2再计算第4至第7年的应计利息和年初累计借款。
2005江苏市政造价员案例真题及解析
2005江苏市政造价员案例真题及解析预览说明:预览图片所展示的格式为文档的源格式展示,下载源文件没有水印,内容可编辑和复制二00五年江苏省工程造价编审专业人员资格考试市政造价案例分析试卷本卷为案例分析题,共5题。
初级做1~4题,总分为100分。
中级做2~5题,总分为120分。
要求分析合理,结论正确,并简要写出计算过程。
一、(本题15分)市政道路工程某标段土方:已知挖方数量为2000 m 3(天然密实方),填方数量为2400 m 3(压实方),本标段挖方可利用方量为1800 m 3 ,利用相邻标段方量为400 m 3(天然密实方),运距200米,道路密实度为93%,土壤类别为二注:每项得分中项目编码1分、项目名称和特征0.5 分、其余为工程数量得分。
考题分析:一、题目解答:二、本题考点:1、工程量清单编制:①编码要准确(十二位)②项目名称、项目特征要与清单一致,其中项目特征要结合题干背景来描述。
2、土方工程量计算规则:①路基土石方的工程量,挖方按天然密实体积计算,填方按压实后的体积计算。
一般情况下土方的挖、运是以天然密实体积(自然方)计算的,回填土(夯填)是按夯实后的体积(实方)计算的。
建设部关于08清单规范的解释附录D:3、弃土、外借土按松散体积还是按密实体积计算?答:《计价规范》附录D土石方工程中,弃土按自然密实度体积计算,缺方内运(外借土)按所需土方压实后的体积计算。
3、土方体积换算表土方体积换算表过分层碾压夯实的土;松填土是指自然土挖出后用于回填但未经夯实自然堆放的土。
二.(本题25分)计算下图中指定里程桩号范围内的交叉口路面面积、并计算该交叉口100 m218cm二灰碎石基层部分的综合单价。
已知:石灰:粉煤灰:碎石=8:12:80,采用拌合机拌合,假设二灰碎石干紧容重为2.1T /m3,生熟石灰的换算系数为1:1,碎石的定额损耗率为2%,石灰、粉煤灰的定额损耗率为3%,材料用水与干紧容重的重量比例为8%,水的定额损耗率为5%,人、材、机单价及费率标准依据江苏省市政工程计价表。
2005年造价工程师《工程造价案例分析》试题及答案
2005年造价工程师考试真题——工程造价案例分析试题及答案试题一(20分)某建设项目计算期10年,其中建设期2年。
项目建设投资(不含建设期贷款利息)1200万元,第1年投入500万元,全部为投资方自有资金;第2年投入700万元,其中500万元为银行贷款,贷款年利率6%。
贷款偿还方式为:第3年不还本付息,以第3年末的本息和为基准,从第4年开始,分4年等额还本、当年还清当年利息。
项目流动资金投资400万元,在第3年和第4年等额投入,其中仅第3年投入的l00万元为投资方自有资金,其余均为银行贷款,贷款年利率8%,贷款本金在计算期最后一年偿还,当年还清当年利息。
项目第3年的总成本费用(含贷款利息偿还)为900万元,第4年至第10年的总成本费用均为l500万元,其中,第3年至第10年的折旧费均为l00万元。
项目的投资额、单位产品价格和年经营成本在初始值的基础上分别变动±l0%时对应的财务净现值的计算结果见表l.1.计算结果除答题纸表1.2保留三位小数外,其余均保留两位小数。
问题1.计算项目各年的建设投资贷款和流动资金贷款还本付息额,并将计算结果填入答题纸表1.2和表l.3.2.列式计算项目第3年、第4年和第l0年的经营成本。
3.根据表l.1的数据列式计算各因素的敏感系数,并对3个因素的敏感性进行排序。
单元素变动情况下的财务净现值表单位:万元4.根据表1.1中的数据绘制单因素敏感性分析图,列式计算并在图中标出单位产品价格变动的临界点。
解析:问题1表1.2 项目建设投资贷款还本付息表单位:万元注:表1.2中数据来源:项目建设期贷款利息=1/2×500×6%=l5(万元)第3年初的累计借款为:500+15=515(万元)第3年应计利息为:515×6%=30.90(万元)第4年初的累计借款为:515+30.90=545.90(万元)第4至第7年的应还本金为:545.90÷4=136.475(万元)将以上计算结果填入表l.2再计算第4至第7年的应计利息和年初累计借款。
年江苏省造价员考试土建案例试题
2005年江苏省造价员考试土建案例试题编辑整理:尊敬的读者朋友们:这里是精品文档编辑中心,本文档内容是由我和我的同事精心编辑整理后发布的,发布之前我们对文中内容进行仔细校对,但是难免会有疏漏的地方,但是任然希望(2005年江苏省造价员考试土建案例试题)的内容能够给您的工作和学习带来便利。
同时也真诚的希望收到您的建议和反馈,这将是我们进步的源泉,前进的动力。
本文可编辑可修改,如果觉得对您有帮助请收藏以便随时查阅,最后祝您生活愉快业绩进步,以下为2005年江苏省造价员考试土建案例试题的全部内容。
二○○五年江苏省工程造价编审专业人员考试土建造价案例分析试卷一(本题25分)某三类工程项目,基础平面图、剖面图如下,根据地质勘探报告,土壤类别为三类,无地下水.该工程设计室外地坪标高为-0。
30,室内标高±0.00以下砖基础采用M10水泥砂浆标准砖砌筑,—0。
06处设防水砂浆防潮层,C10砼垫层(不考虑支模浇捣),C20钢筋砼 条形基础,±0。
00以上为 M7。
5混合砂浆粘土多孔砖砌筑,砼构造柱从钢筋砼条基中伸出.请计算:1、按04年计价表规定计算土方人工开挖工程量,并套用相应计价表综合单价;2、按04年计价表规定计算砼基础、砖基础分部分项工程(防潮层、钢筋不算)数量,并套用相应计价表综合单工程预算表序 号 定额 编号项目名称计量 单位数量 综合 单价合价得 分评卷人2005年江苏省造价员考试土建案例试题二(本题30分)C30钢筋砼梁YL-1,共计20根。
1、请根据下图按04年计价表的规定计算设计钢筋用量(除②钢筋和箍筋为Ⅰ级钢筋其余均为Ⅱ级钢筋,主筋保护层厚度为25mm ),并套用计价表综合单价计算合价;2、请按照04计价表的规定计算出该钢筋分部分项工程费、措施项目费及汇总工程造价(措施费:检验试验费0.18%、临时设施费1%;规费:劳动保险费率1。
6%;税金:3.44%;未列出的费用项目不计)。
2005江苏市政造价员案例真题及解析
二00五年江苏省工程造价编审专业人员资格考试市政造价案例分析试卷本卷为案例分析题,共5题。
初级做1~4题,总分为100分。
中级做2~5题,总分为120分。
要求分析合理,结论正确,并简要写出计算过程。
一、(本题15分)市政道路工程某标段土方:已知挖方数量为2000 m 3(天然密实方),填方数量为2400 m 3(压实方),本标段挖方可利用方量为1800m 3 ,利用相邻标段方量为400 m 3(天然密实方),运距200米,道路密实度为93%,土壤注:每项得分中项目编码1分、项目名称和特征0.5 分、其余为工程数量得分。
考题分析: 一、题目解答:二、本题考点:1、工程量清单编制:①编码要准确(十二位)②项目名称、项目特征要与清单一致,其中项目特征要结合题干背景来描述。
2、土方工程量计算规则:①路基土石方的工程量,挖方按天然密实体积计算,填方按压实后的体积计算。
一般情况下土方的挖、运是以天然密实体积(自然方)计算的,回填土(夯填)是按夯实后的体积(实方)计算的。
建设部关于08清单规范的解释附录D:3、弃土、外借土按松散体积还是按密实体积计算?答:《计价规范》附录D土石方工程中,弃土按自然密实度体积计算,缺方内运(外借土)按所需土方压实后的体积计算。
3、土方体积换算表土方体积换算表注:定额中的虚方土是指松散土;天然密实土是指未经扰动的自然土;夯实土是指按规范要求经过分层碾压夯实的土;松填土是指自然土挖出后用于回填但未经夯实自然堆放的土。
二.(本题25分)计算下图中指定里程桩号范围内的交叉口路面面积、并计算该交叉口100 m218cm二灰碎石基层部分的综合单价。
已知:石灰:粉煤灰:碎石=8:12:80,采用拌合机拌合,假设二灰碎石干紧容重为2.1T/m3,生熟石灰的换算系数为1:1,碎石的定额损耗率为2%,石灰、粉煤灰的定额损耗率为3%,材料用水与干紧容重的重量比例为8%,水的定额损耗率为5%,人、材、机单价及费率标准依据江苏省市政工程计价表。
2005年度全国造价工程师执业资格考试试题及参考答案计价与控制
2005年度全国造价工程师执业资格考试试题及参考答案计价与控制2005年度全国造价工程师执业资格考试试题及参考答案计价与控制作者:佚名时间:2009-2-14浏览量:一、单项选择题·建设项目的工程造价在量上与相等。
A·建设项目总投资B·固定资产投资c·建筑安装工程投资D·静态投资2·根据世界银行规定,下列各项中可以计人项目直接建设成本的是。
A·前期研究费B·临时公共设施费c·开工试车费D·地方税3·在建设项目投资中,最积极的部分是。
A·建筑安装工程投资B·设备及工、器具投资c·工程建设其他投资D·流动资产投资4·对于减免关税的进口设备,海关监管手续费的计算基数是。
A·离岸价格B·离岸价格+国际运费c·抵岸价格D·到岸价格5·某项目进口一套加工设备,该设备的离岸价为l00万美元,国外运费5万美元,运输保险费1万美元,关税税率20%,增值税税率17%,无消费税,则该设备的增值税为万元人民币。
A·B·c·D·6·根据《建筑安装工程费用项目组成》文件的规定,下列属于直接工程费中人工费的是生产工人。
A·失业保险费B·危险作业意外伤害保险费c·劳动保险费D·劳动保护费7·根据《建筑安装工程费用项目组成》文件的规定,对构件和建筑安装物进行一般鉴定和检查所发生的费用列人。
A·材料费B·其他直接费c·措施费D·研究试验费8·根据《建筑安装工程费用项目组成》文件的规定,下列属于规费的是。
A·环境保护费B·工程排污费c·安全施工费D·文明施工费9·某装饰工程直接工程费500万元,直接工程费中人工费为30万元,措施费中人工费为20万元,间接费费率为50%,利润率为40%,根据《建筑安装工程费用项目组成》文件的规定,以人工费为计算基数时,该工程的利润额为万元。
05土建答案
二○○五年全国工程造价编审专业人员考试土建造价案例分析试卷初级参考答案、评分方法与评分标准注意:(所有题目中,凡定额编号正确,每项得0.5分)本卷为案例分析题,初级做一~四题,共四题,总分100分;中级做三、五~八题,共五题,总分120分;多做和漏做的题均不得分。
人工工资单价和施工机械台班单价全部以04年计价表中价格为准;文字与图形不同时,以文字说明为准;小数点保留位数:土方及以㎏或㎡为单位的取整数,其他保留两位,后一位四舍五入。
要求分析合理,结论正确,并简要写出计算过程。
专业级别的填写以“√”确定即可。
一(本题25分)某三类工程项目,基础平面图、剖面图如下,根据地质勘探报告,土壤类别为三类,无地下水。
该工程设计室外地坪标高为-0.30,室内标高±0.00以下砖基础采用M10水泥砂浆标准砖砌筑,-0.06处设防水砂浆防潮层,C10砼垫层(不考虑支模浇捣),C20钢筋砼 条形基础,±0.00以上为M7.5混合砂浆粘土多孔砖砌筑,砼构造柱从钢筋砼条基中伸出。
请计算:1、按04年计价表规定计算土方人工开挖工程量,并套用相应计价表综合单价;2、按04年计价表规定计算砼基础、砖基础分部分项工程(防潮层、钢筋不算)数量,并套用相应计价表综合单价。
工程预算表工程量计算表评分方法与评分标准:基槽与基坑能区分开来分别计算工程量得3分;工程量计算结果正确,每项得2.5分,共4个项目,小计10分;其中:构造柱体积扣除不准确少得1分;人工挖地槽与人工挖土方单项不正确但合计数正确两项合计得3分;定额单价套用正确,无换算的一项得2分,共2个项目,小计4分;若仅定额编号正确得1分;定额单价套用正确,有换算、调整的一项得4分,共2个项目,小计8分;若仅定额编号正确得1分;合计25分。
下图为某非抗震结构三类工程项目,现场预制C30钢筋砼梁YL-1,共计20根。
1、请根据下图按04年计价表的规定计算设计钢筋用量(除②钢筋和箍筋为Ⅰ级钢筋其余均为Ⅱ级钢筋,主筋保护层厚度为25mm),并套用计价表综合单价计算合价;2、请按照04计价表的规定计算出该钢筋分部分项工程费、措施项目费及汇总工程造价(措施费:检验试验费0.18%、临时设施费1%;规费:劳动保险费率1.6%;税金:3.44%;未列出的费用项目不计)。
05造价师《案例分析》真题及答案
2005年造价师工程造价案例分析真题及答案试题一 (20 分)某建设项目计算期10年,其中建设期2年。
项目建设投资( 不含建设期贷款利息)1200 万元,第 1年投入 500万元,全部为投资方自有资金;第 2年投入 700万元,其中 500万元为银行贷款,贷款年利率6%。
贷款偿还方式为:第3年不还本付息,以第3年末的本息和为基准,从第4年开始,分 4年等额还本、当年还清当年利息。
项目流动资金投资400万元,在第 3年和第 4年等额投入,其中仅第3年投入的l00 万元为投资方自有资金,其余均为银行贷款,贷款年利率 8%,贷款本金在计算期最后一年偿还,当年还清当年利息。
项目第 3年的总成本费用( 含贷款利息偿还) 为 900万元,第 4年至第 10年的总成本费用均为l500 万元,其中,第3年至第 10年的折旧费均为l00 万元。
项目的投资额、单位产品价格和年经营成本在初始值的基础上分别变动±l0 %时对应的财务净现值的计算结果见表 l.1.计算结果除答题纸表 1.2保留三位小数外,其余均保留两位小数。
问题1. 计算项目各年的建设投资贷款和流动资金贷款还本付息额,并将计算结果填入答题纸表 1.2 和表 l.3.2.列式计算项目第 3年、第 4年和第 l0 年的经营成本。
3. 根据表 l.1 的数据列式计算各因素的敏感系数,并对3个因素的敏感性进行排序。
单元素变动情况下的财务净现值表单位:万元因素↓ 文化幅度→- 10%010%投资额141013001190单位产品名称32013002280年经营成本205013005504.根据表 1.1 中的数据绘制单因素敏感性分析图,列式计算并在图中标出单位产品价格变动的临界点。
试题一参考答案:问题 1表 1.2项目建设投资贷款还本付息表单位:万元序号名称2345671年初累计借款515.000545.900409.425272.950136.4752本年新增借款5003本年应计利息1530.90032.75424.56616.3778.1894本年应还本金136.475136.475136.475136.4755本年应还利息32.75424.56616.3778.189注:表 1.2 中数据来源:项目建设期贷款利息=1/2 ×500×6%=l5( 万元 )第3年初的累计借款为: 500+15=515( 万元 )第3年应计利息为: 515×6% =30.90( 万元 )第4年初的累计借款为: 515+30.90=545.90( 万元 )第4至第 7年的应还本金为: 545. 90÷4=136 .475( 万元 )将以上计算结果填入表l.2 再计算第 4至第 7年的应计利息和年初累计借款。
2005造价员土建案例试题
二○○五年江苏省工程造价编审专业人员考试专业级别(考生填写)土建造价案例分析试卷题号一二三四五六七八总分计分人核分人得分本卷为案例分析题,初级做一~四题,共四题,总分100分;中级做三、五~八题,共五题,总分120分;多做和漏做的题均不得分。
人工工资单价和施工机械台班单价全部以04年计价表中价格为准;文字与图形不同时,以文字说明为准;小数点保留位数:土方及以㎏或㎡为单位的取整数,其他保留两位,后一位四舍五入。
要求分析合理,结论正确,并简要写出计算过程。
一(本题25分)得分评卷人某三类工程项目,基础平面图、剖面图如下,根据地质勘探报告,土壤类别为三类,无地下水。
该工程设计室外地坪标高为-0.30,室内标高±0.00以下砖基础采用M10水泥砂浆标准砖砌筑,-0.06处设防水砂浆防潮层,C10砼垫层(不考虑支模浇捣),C20钢筋砼条形基础,±0.00以上为M7.5混合砂浆粘土多孔砖砌筑,砼构造柱从钢筋砼条基中伸出。
请计算:1、按04年计价表规定计算土方人工开挖工程量,并套用相应计价表综合单价;2、按04年计价表规定计算砼基础、砖基础分部分项工程(防潮层、钢筋不算)数量,并套用相应计价表综合单价。
工程预算表序号定额编号项目名称计量单位数量综合单价合价工程量计算表二(本题30分)下图为某非抗震结构三类工程项目,现场预制C30钢筋砼梁YL-1,共计20根。
1、请根据下图按04年计价表的规定计算设计钢筋用量(除②钢筋和箍筋为Ⅰ级钢筋其余均为Ⅱ级钢筋,主筋保护层厚度为25mm),并套用计价表综合单价计算合价;2、请按照04计价表的规定计算出该钢筋分部分项工程费、措施项目费及汇总工程造价(措施费:检验试验费0.18%、临时设施费1%;规费:劳动保险费率1.6%;税金:3.44%;未列出的费用项目不计)。
钢筋计算表编号直径简图单根长度计算式根数总长度重量得分评卷人工程预算表工程造价计价表三(本题20分)某三类工程的多层商场,上人平屋面(檐口高度17.25m )的复合防水做法见下表,请依据04年计价表的规定,确定出每个项目的综合单价。
2005年案例分析试题及答案
2005年案例分析试题及答案2007-6-20 11:30:00 来源:环球职业教育在线频道:监理工程师一、某工程,施工总承包单位依据施工合同约定,与甲安装单位签订了安装分包合同。
基础工程完成后:由于项目用途发生变化,建设单位要求设计单位编制设计变更文件,并授权项目监理机构就设计变更引起的有关问题与总承包单位进行协商。
项目监理机构在收到经相关部门重新审查批准的设计变更文件后,经研究对其今后工作安排如下:(1)由总监理工程师负责与总承包单位进行质量、费用和工期等问题的协商工作;(2)要求总承包单位调整施工组织设计,并报建设单位同意后实施;(3)由总监理工程师代表主持修订监理规划;(4)由负责合同管理的专业监理工程师全权处理合同争议;(5)安排一名监理员主持整理工程监理资料。
在协商变更单价过程中,项目监理机构未能与总承包单位达成一致意见,总监理工程师决定以双方提出的变更单价的均值作为最终的结算单价。
项目监理机构认为甲安装分包单位不能胜任变更后的安装工程,要求更换安装分包单位。
总承包单位认为项目监理机构无权提出该要求,但仍表示愿意接受,随即提出由乙安装单位分包。
甲安装单位依据原定的安装分包合同已采购的材料,因设计变更需要退货,向项目监理机构提出了申请,要求补偿因材料退货造成的费用损失。
问题:1.逐项指出项目监理机构对其今后工作的安扫)是否妥当,不妥之处,写出正确做法。
2.指出在协商变更单价过程中项目监理机构做法的不妥之处,并按《建设工程监理规范》写出正确做法。
3.总承包单位认为项目监理机构无权提出更换甲安装分包单位的意见是否正确?为什么?写出项目监理机构对乙安装单位分包资格的审批程序。
4.指出甲安装单位要求补偿材料退货造成费用损失申请程序的不妥之处,写出正确做法。
该费用损失应由谁承担?一、答案及评分标准(20分)1、(1)妥当(0.5分)。
(2)不妥(0.5分);正确做法:调整后的施工组织设计应经项目监理机构(或总监理工程师)审核、签认(1分)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
二○○五年江苏省工程造价编审专业人员考试
土建造价案例分析试卷
注意:(所有题目中,凡定额编号正确,每项得0.5分)
本卷为案例分析题,初级做一~四题,共四题,总分100分;中级做三、五~八题,共五题,总分120分;多做和漏做的题均不得分。
人工工资单价和施工机械台
班单价全部以
04年计价表中价格为准;文字与图形不同时,以文字说明为准;小数点保留位数:土方及以㎏或㎡为单位的取整数,其他保留两位,后一位四舍五入。
要求分析合理,结论正确,并简要写出计算过程。
专业级别的填写以“√”确定即可。
一(本题25分)
某三类工程项目,基础平面图、剖面图如下,根据地质
勘探报告,土壤类别为三类,无地下水。
该工程设计室外地坪标高为-0.30,室内标高±0.00以下砖基础采用M10水泥砂浆
标准砖砌筑,-0.06处设防水砂浆防潮层,C10砼垫层(不考虑支模浇捣),C20钢筋砼 条形基础,±0.00以上为
M7.5混合砂浆粘土多孔砖砌筑,砼构造柱从钢筋砼条基中伸出。
请计算:
1、按04年计价表规定计算土方人工开挖工程量,并套用相应计价表综合单价;
2、按04年计价表规定计算砼基础、砖基础分部分项工程(防潮层、钢筋不算)数量,并套用相应计价表综合单价。
工程预算表
工程量计算表
评分方法与评分标准:
基槽与基坑能区分开来分别计算工程量得3分;
工程量计算结果正确,每项得2.5分,共4个项目,小计10分;其中:构造柱体积扣除不准确少得1分;人工挖地槽与人工挖土方单项不正确但合计数正确两项合计得3分;
定额单价套用正确,无换算的一项得2分,共2个项目,小计4分;若仅定额编号正确得1分;
定额单价套用正确,有换算、调整的一项得4分,共2个项目,小计8分;若仅定额编号正确得1分; 二(本题30分)
下图为某非抗震结构三类工程项目,现场预制C30钢筋砼梁YL-1,共计20根。
1、请根据下图按04年计价表的规定计
算设计钢筋用量(除②钢筋和箍筋为Ⅰ级钢筋其余均为Ⅱ级钢筋,主筋保护层厚度为25mm ),并套用计价表综合单价计算合价;2、请按照04计价表的规定计算出该钢筋
分部分项工程费、措施项目费及汇总工程造价(措施费:检验试验费0.18%、临时设施费1%;规费:劳动保险费率1.6%;税金:3.44%;其它项目费:100元;未列出的费用项目不计)。
钢筋计算表
工程预算表
工程造价计算程序表:
评分方法与评分标准:
每种钢筋数量计算正确,①、②号钢筋每项得1.5分,③、④号钢筋每项得2.5分,共4个项目,小计8分;
定额单价套用正确,每项得2分,共2个项目,小计4分; 钢筋数量分类汇总正确,每项得2分,共2个项目,小计4分;
计算工程费用计算基础正确,每项得3分,共4个项目,小计12分; 工程造价汇总计算基础正确,每项得2分;
合计30分。
三(本题20分)
某三类工程的多层商场,上人平屋面(檐口高度17.25m )
的复合防水做法见下表,请依据04年计价表的规定,确定出每个项目的综合单价。
工程预算表
评分方法与评分标准:
定额单价套用正确,无换算的一项得2分,共6个项目,小计12分;
定额单价套用正确,有换算、调整的一项得4分,共2个项目,小计8分;
合计20分。
四(本题25分)
某多层现浇框架办公楼,工程类别三类,底层地面做法及按04年计价表规定计算出来的工程量如下:
150高水泥砂浆踢脚线 420m 20厚1:2水泥砂浆面层 400㎡
80厚C15砼(不分格) 32m
3
120厚碎石夯实 48m 3
原土夯实 400㎡
相应的根据计价规范计算出来的工程量清单数量如下:
020********* 水泥砂浆地面 450㎡ 020********* 水泥砂浆踢脚线 63㎡
请根据计价规范以及04年计价表有关规定,计算计价表项目的综合单价和合价;工程量清单项目的综合单价和合价。
分部分项工程量清单计价表
评分方法与评分标准:
计量单位、工程量的确定符合定额规定,每项得1分,共5个项目,小计5分; 定额单价套用正确,无换算的一项得2分,共4个项目,小计8分;
定额单价套用正确,有换算、调整的一项得4分,共1个项目,小计4分; 清单综合单价组合正确,每项得4分,共2个项目,小计8分;
定额单价套用正确,有换算、调整的一项得4分,共2个项目,小计8分;
合计20分。
五(本题15分)
某多层现浇框架办公楼三层楼面,板厚120㎜,二层楼
面至三层楼面高4.2m 。
请根据04年计价表有关规定,计算
该层楼面④~⑤轴和
~
轴范围内的(见下图,计算至
KL1、KL5梁外侧)现浇砼梁板的砼工程量、模板工程量(按接触面积计算)以及KZ1柱砼浇捣脚手架工程量。
工程量计算书
评分方法与评分标准:
方法A 工程量计算构件有详细计算公式和数量的,每个构件计算正确得1.5分,
共8个项目,小计12分;若构件计算结果与答案不同,但合计数与答案相同,视同正确;
砼浇捣脚手架计算正确得3分;
合计15分。
方法B 工程量计算未分构件无详细计算公式和数量的,工程量计算正确,每项
得5分,共3个项目,小计15分;
合计15分。
六(本题25分) 某三类工程项目,现浇框架结构层高为4.20m ,砼标号为C30,砼结构设计抗震等级为四级。
请根据下图按04年计价
表的规定,计算该层框架梁KL1①~⑦钢筋的用量(除箍筋为Ⅰ级钢筋其余均为Ⅱ级螺纹钢筋,且为满足最小设计用量。
伸入柱内锚固钢筋弯起部分按15d ,主筋砼保护层厚度为25mm )。
钢筋计算表:
评分方法与评分标准:
没有乘以构件根数5的,总分扣1分;
③、⑤号钢筋数量计算正确,每项得2分,共2个项目,小计4分;
①、②、④号钢筋数量计算正确,每项得3分,共4个项目,小计12分; ⑥、⑦号钢筋数量计算正确,每项得4.5分,共2个项目,小计9分;
合计25分。
七(本题25分)
某三类商务楼工程2005年元月采用清单法招投标,其中的
独立承台静力压C30砼预制方桩,桩制作采用现场搅拌机浇筑,桩场内运输距离为200m ,桩截面400×400,每根桩分为二段,
采用∟76×6角钢接桩(每个桩接头型钢设计用量9.4㎏),设计桩长19m (含桩尖长度),共计50根桩。
平均自然地面以下送桩深度2m 。
请根据上述已知条件、计价规范及04年计价表规定,计算下表清单项目中04年计价表定额子目组成、综合单价及其合价;工程量清单项目的综合单价、合价。
分部分项工程量清单计价表
工程量计算书
评分方法与评分标准:
工程量计算正确,每项得3分,共3个项目,小计9分;
定额单价套用正确,无换算的一项得2分,共1个项目,小计2分;。
