工程开挖土方计算规则

工程开挖土方的计算规则

1、清单规则:

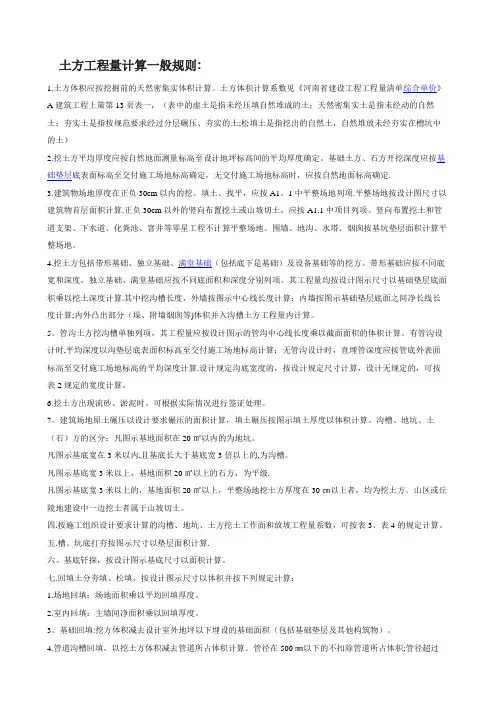

挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。

2、定额规则:

人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。

将土和岩石进行松动、破碎、挖掘并运出的工程。按岩土性质,土石方开挖分土方开挖和石方开挖。按施工环境是露天、地下或水下,分为明挖、洞挖和水下开挖。在水利工程中,土石方开挖广泛应用于场地平整和削坡,水工建筑物(水闸、坝、溢洪道、水电站厂房、泵站建筑物等)地基开挖,地下洞室(水工隧洞、地下厂房、各类平洞、竖井和斜井)开挖,河道、渠道、港口开挖及疏浚,填筑材料、建筑石料及混凝土骨料开采,围堰等临时建筑物或砌石、混凝土结构物的拆除等。

开挖方式:

土石方开挖是工程初期以至施工过程中的关键工序。在施工前,需根据工程规模和特性,地形、地质、水文、气象等自然条件,施工导流方式和工程进度要求,施工条件以及可能采用的施工方法等,研究选定开挖方式。明挖有全面开挖、分部位开挖、分层开挖和分段开挖等。全面开挖适用于开挖深度浅、范围小的工程项目。开挖范围较大时,需采用分部位开挖。如开挖深度较大,则采用分层开挖,对于石方开挖常结合深孔梯段爆破(见深孔爆破)按梯段分层。分段开挖则适用于长度较大的渠道、溢洪道等工程。对于洞挖,则有全断面掘进、分部开挖和导洞法等开挖方式。
