变压器检修技术措施(正式)
变压器的检修和试验

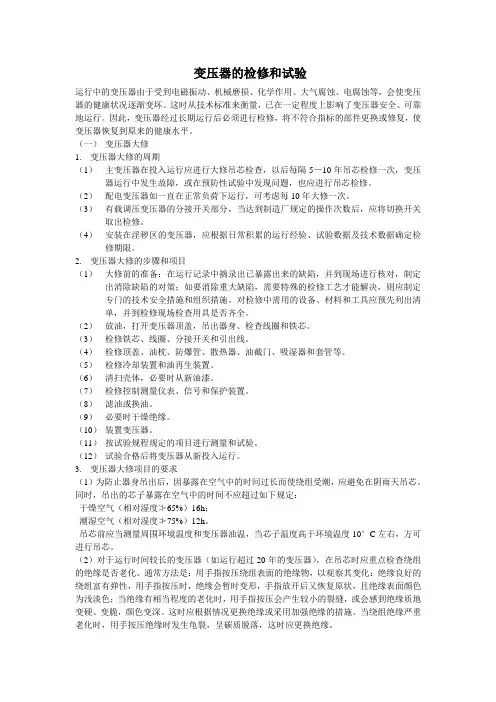

变压器的检修和试验运行中的变压器由于受到电磁振动、机械磨损、化学作用、大气腐蚀、电腐蚀等,会使变压器的健康状况逐渐变坏。
这时从技术标准来衡量,已在一定程度上影响了变压器安全、可靠地运行。
因此,变压器经过长期运行后必须进行检修,将不符合指标的部件更换或修复,使变压器恢复到原来的健康水平。
(一)变压器大修1.变压器大修的周期(1)主变压器在投入运行应进行大修吊芯检查,以后每隔5—10年吊芯检修一次,变压器运行中发生故障,或在预防性试验中发现问题,也应进行吊芯检修。
(2)配电变压器如一直在正常负荷下运行,可考虑每10年大修一次。
(3)有载调压变压器的分接开关部分,当达到制造厂规定的操作次数后,应将切换开关取出检修。
(4)安装在淫秽区的变压器,应根据日常积累的运行经验、试验数据及技术数据确定检修期限。
2.变压器大修的步骤和项目(1)大修前的准备:在运行记录中摘录出已暴露出来的缺陷,并到现场进行核对,制定出消除缺陷的对策;如要消除重大缺陷,需要特殊的检修工艺才能解决,则应制定专门的技术安全措施和组织措施。
对检修中需用的设备、材料和工具应预先列出清单,并到检修现场检查用具是否齐全。
(2)放油,打开变压器顶盖,吊出器身、检查线圈和铁芯。
(3)检修铁芯、线圈、分接开关和引出线。
(4)检修顶盖、油枕、防爆管、散热器、油截门、吸湿器和套管等。
(5)检修冷却装置和油再生装置。
(6)清扫壳体,必要时从新油漆。
(7)检修控制测量仪表、信号和保护装置。
(8)滤油或换油。
(9)必要时干燥绝缘。
(10)装置变压器。
(11)按试验规程规定的项目进行测量和试验。
(12)试验合格后将变压器从新投入运行。
3.变压器大修项目的要求(1)为防止器身吊出后,因暴露在空气中的时间过长而使绕组受潮,应避免在阴雨天吊芯。
同时,吊出的芯子暴露在空气中的时间不应超过如下规定:干燥空气(相对湿度≯65%)16h;潮湿空气(相对湿度≯75%)12h。
吊芯前应当测量周围环境温度和变压器油温,当芯子温度高于环境温度10°C左右,方可进行吊芯。
变压器的运行与维护安全技术操作规程(3篇)
变压器的运行与维护安全技术操作规程变压器是电力系统中常见的重要设备之一,为了保证其安全运行,确保人员和财产的安全,制定并执行合理的运行与维护安全技术操作规程是必要的。
本文将重点介绍变压器的运行与维护安全技术操作规程的相关内容。
一、运行安全技术操作规程1. 设备检查:在每日运行前需要对变压器进行设备检查,首先检查外观是否有异常,如裂纹、变形等情况,然后检查油箱是否密封,绝缘油是否漏油,绝缘油及绝缘材料是否有异常气味,有关指示是否显示正常等。
对于有异常的情况应及时记录并报告。
2. 环境检查:在每日运行前,需要对变压器周围环境进行检查,确保周围环境清洁、干燥、无明火、无易燃易爆物品等。
3. 绝缘情况检查:定期对变压器进行绝缘情况检查,包括绝缘测量和避雷器运行情况检查。
绝缘测量需要使用合适的仪器进行,记录并分析测试结果,确保绝缘情况良好。
避雷器运行情况检查需要检查避雷器是否正常工作、是否有漏电等情况。
4. 油位检查:定期检查变压器绝缘油的油位情况,确保油位在规定范围内。
若发现油位过低,应及时补充绝缘油,若油位过高,应及时排除异物并调整油位至正常范围。
定期检查变压器的温度情况,主要包括绕组温度和油温。
通过合适的温度计进行测量,并比较测量结果与规定温度范围进行对比,若发现温度异常,应及时排除故障。
6. 检修记录:对于变压器的检修维护情况要进行详细的记录,包括检修项目、时间、人员、维修内容等。
这有助于后期的维修工作、故障分析等。
二、维护安全技术操作规程1. 绝缘维护:定期对变压器的绝缘进行维护,包括检查及清理绝缘表面、检测及更换损坏的绝缘材料等。
维护过程中需要使用合适的工具,确保操作安全。
2. 冷却系统维护:定期对变压器的冷却系统进行维护,包括清洗冷却器、检查冷却油情况、维护冷却水系统等。
维护过程中需要切断电源,并遵守相应的操作规程,确保维护安全。
3. 油浸维护:定期对变压器的油浸部分进行维护,包括更换绝缘油、检查油箱密封情况、检查油位等。
变压器检修施工方案
变压器检修施工方案白马铁矿二期工程中,XXX扩建工程需要拆除两台KVA/110KV旧变,进行现场检修及试验检测,并封车倒运至田家村变电站现场安装。
2编制依据2.1相关文件本方案所涉及的技术规范、标准、图纸、资料等均为国家现行的有关标准及规范文件。
2.2技术要求施工过程中应严格按照国家有关标准及技术规范进行操作,确保工程质量和安全。
3组织机构3.1施工单位本工程的施工单位为XXX。
3.2使用单位使用单位为小甲方。
3.3建设单位建设单位为XXX。
4施工进度网络图施工进度网络图如下:5施工前准备工作5.1现场勘查施工前应进行现场勘查,了解场地情况,确定施工方案。
5.2材料准备施工前应准备好所需的工具、设备、材料等。
5.3人员安排施工前应安排好相关人员,确保施工顺利进行。
6吊装用钢丝绳和汽吊选用计算吊装用钢丝绳和汽吊的选用应根据变压器的重量、型号等因素进行计算,确保吊装安全可靠。
7变压器检修方案7.1现场变压器拆除、安装所需工装和材料现场变压器拆除、安装所需的工装和材料应准备充分,确保施工顺利进行。
7.2变压器试验检测变压器试验检测应按照国家有关标准进行,确保变压器质量符合要求。
7.3变压器检修变压器检修应按照国家有关标准进行,确保变压器质量符合要求。
8质量、安全、环保措施施工过程中应注意质量、安全、环保等方面的问题,确保施工符合国家有关标准及规范文件的要求。
1.3 主要工作内容1.3.1 进行变压器检修前的试验检测;1.3.2 采取变压器检修前的防护措施;1.3.3 进行变压器油的现场过滤;1.3.4 对过滤后的变压器油进行化验及色谱分析;1.3.5 对变压器吊钟罩进行器身检查,更换全部密封件,并进行试验检测;1.3.6 进行变压器附件检修及部分附件校验;1.3.7 进行变压器附件回装,回注变压器油,并根据吸收比确认是否需要进行器身热油循环干燥;1.3.8 对变压器本体油进行化验及色谱分析;1.3.9 进行变压器检修后的试验检测;1.3.10 进行变压器封车倒运至安装现场;1.3.11 进行变压器现场安装;1.3.12 进行变压器现场交接试验。

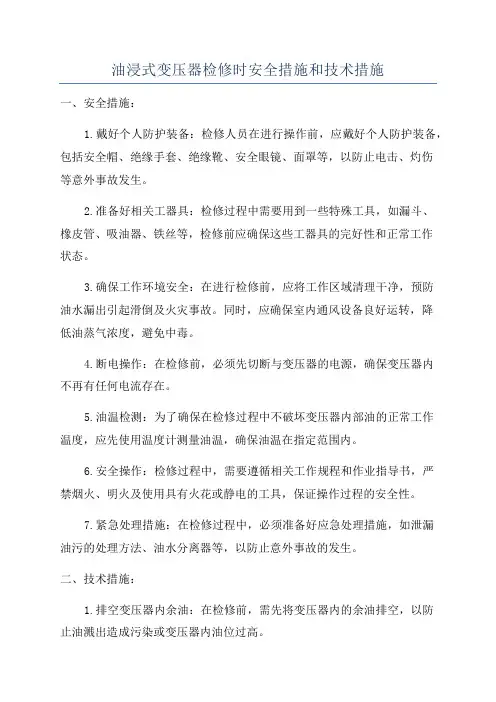

油浸式变压器检修时安全措施和技术措施
油浸式变压器检修时安全措施和技术措施一、安全措施:1.戴好个人防护装备:检修人员在进行操作前,应戴好个人防护装备,包括安全帽、绝缘手套、绝缘靴、安全眼镜、面罩等,以防止电击、灼伤等意外事故发生。
2.准备好相关工器具:检修过程中需要用到一些特殊工具,如漏斗、橡皮管、吸油器、铁丝等,检修前应确保这些工器具的完好性和正常工作状态。
3.确保工作环境安全:在进行检修前,应将工作区域清理干净,预防油水漏出引起滑倒及火灾事故。
同时,应确保室内通风设备良好运转,降低油蒸气浓度,避免中毒。
4.断电操作:在检修前,必须先切断与变压器的电源,确保变压器内不再有任何电流存在。
5.油温检测:为了确保在检修过程中不破坏变压器内部油的正常工作温度,应先使用温度计测量油温,确保油温在指定范围内。
6.安全操作:检修过程中,需要遵循相关工作规程和作业指导书,严禁烟火、明火及使用具有火花或静电的工具,保证操作过程的安全性。
7.紧急处理措施:在检修过程中,必须准备好应急处理措施,如泄漏油污的处理方法、油水分离器等,以防止意外事故的发生。
二、技术措施:1.排空变压器内余油:在检修前,需先将变压器内的余油排空,以防止油溅出造成污染或变压器内油位过高。
2.检查油泵和油管路:检修前需要对变压器输油系统的油泵和油管路进行检查,确保其正常工作和密封性良好,避免漏油或油渗出现象。
3.清理变压器:检修前应对变压器外表进行清洁,确保工作环境干净整洁,以便于检修操作和观察。
4.检测绝缘电阻:检修前需要对变压器的绕组和绝缘器进行绝缘电阻测试,确保在检修过程中绝缘状态良好。
5.检查接地装置:变压器检修前需要对接地装置进行检查,确保接地的可靠性,以防止触电事故的发生。
6.清除沉积物和杂质:检修过程中需要对变压器本体进行清洗,清除沉积物和杂质,避免影响变压器的正常工作和绝缘性能。
7.检测油质:检修过程中需要对变压器油进行取样,进行气体分析和色谱分析,以确保油质合格,并根据检测结果进行相应的处理。
变压器的运行与维护安全技术操作规程范文(三篇)
变压器的运行与维护安全技术操作规程范文第一章总则第一条为了加强对变压器的运行与维护工作的安全管理,确保人员和设备的安全,制定本规程。
第二条本规程适用于变压器的日常运行与维护工作,包括变压器的操作、巡视、检修、维护等工作。
第三条本规程的实施单位应制定相应的操作细则,并定期对相关人员进行培训,确保操作规程的有效实施。
第四条变压器的运行与维护工作必须严格按照操作规程进行,不得违反规定行事。
第五条变压器的运行与维护工作涉及的人员必须具备相应的电气知识和技能,并持有相应的操作证书。
第二章运行安全技术操作规程第六条变压器的开关操作1.开关操作必须由经过培训并持有相应操作证书的人员进行。
2.在进行开关操作之前,必须检查开关的机械状态和电气状态,确保开关处于正常状态并断开电源。
3.开关操作时必须按照正确的操作顺序进行,严禁乱拧乱拉操纵杆。
4.开关操作完成后,必须将操作杆复位,并进行检查确认。
第七条变压器的巡视操作1.巡视操作必须由经过培训并持有相应操作证书的人员进行。
2.巡视操作时必须佩戴好个人防护用品,注意安全。
3.巡视过程中要仔细观察变压器的外观、温度、声音等情况,及时发现异常情况并及时报修。
4.巡视完成后,必须记录巡视情况,并及时上报主管部门。
第八条变压器的检修操作1.检修操作必须由经过培训并持有相应操作证书的人员进行。
2.检修过程中必须遵守安全操作规程,注意个人安全。
3.检修前必须断开电源,并使用绝缘工具进行绝缘处理。
4.检修过程中,必须按照检修计划进行,不得随意更改。
5.检修完成后,必须进行试运行,并记录试运行情况。
第九条变压器的维护操作1.维护操作必须由经过培训并持有相应操作证书的人员进行。
2.维护前必须断开电源,并使用绝缘工具进行绝缘处理。
3.维护工作必须按照维护计划进行,严禁随意更改。
4.维护过程中必须严格按照操作规程进行,不得舍弃任何一个维护项目。
5.维护完成后,必须进行试运行,并记录试运行情况。

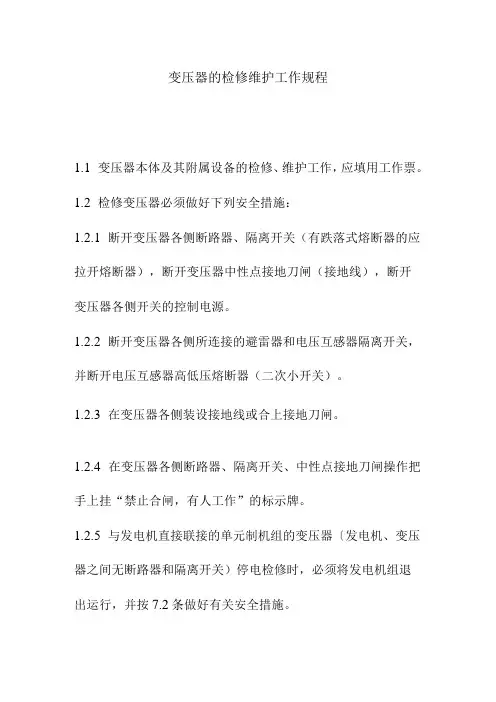

变压器的检修维护工作规程
变压器的检修维护工作规程
1.1变压器本体及其附属设备的检修、维护工作,应填用工作票。
1.2检修变压器必须做好下列安全措施:
1.2.1断开变压器各侧断路器、隔离开关(有跌落式熔断器的应拉开熔断器),断开变压器中性点接地刀闸(接地线),断开
变压器各侧开关的控制电源。
1.2.2断开变压器各侧所连接的避雷器和电压互感器隔离开关,并断开电压互感器高低压熔断器(二次小开关)。
1.2.3在变压器各侧装设接地线或合上接地刀闸。
1.2.4在变压器各侧断路器、隔离开关、中性点接地刀闸操作把手上挂“禁止合闸,有人工作”的标示牌。
1.2.5与发电机直接联接的单元制机组的变压器〔发电机、变压器之间无断路器和隔离开关)停电检修时,必须将发电机组退
出运行,并按7.2条做好有关安全措施。
1.3充氮运输的变压器吊罩后,应让芯子在空气中充分暴露,使氮气扩散后方可进行芯子检查;当须进入油箱中检查时,必须先打开顶部盖板,通过油箱下部阀门向油箱内吹入清洁干燥的空气进行排气,待空气完全置换后方可进入箱内,以免工作人员窒息。
1.4在运行中的变压器瓦斯继电器取气时,必须一人操作一人监护,操作人要保证与带电体的安全距离。
1.5在变压器油箱内工作时,使用的照明电源电压不能超过12V,照明电源不得携入油箱内,引线要用绝缘良好且中间无接头的引线,并做好防止引线损坏的措施。
1.6高压侧中性点接地的变压器,在给变压器充电、零起升压或断开高压侧开关前,必须先将变压器中性点接地。
35KV变压器大修四措
35KV变压器大修四措一、工程概况**主变自上次大修至今已到大修年限,根据中华人民共和国电力工业部发布的《电力变压器检修导则》应进行大修,为保证变压器吊罩大修工作安全、顺利地进行,特制订本施工组织方案。
二、组织措施1、施工现场组织机构组长:成员:现场技术负责人:现场安全负责人:工作负责人:试验负责人:起重负责人:参加班组:2、工作任务**主变大修3、变压器技术参数:型号:容量:接线组别:额定电压:额定电流:总重:油重:生产厂家:4、计划工作时间2005年月日——月日三、技术措施1、变压器施工执行技术标准:(1)《电力变压器检修导则》DL/T 573-95(2)《电力设备预防性实验规程》DL/T 576-1996(3)《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GBJ148-90 (4)变压器厂家《技术文件》2、施工准备1)开工前现场工作人员应认真学习本措施和电业安全规程有关部分及变压器检修导则(项目标准和要求)。
2)参照本措施和主变实际情况准备好工器具,并检查其状态、性能,保证其处于良好的工作状态;工器具放置整齐有序;工具的发放由专人负责,并作好记录。
3)照本措施,各班组按工作任务准备相应的材料、工具。
准备好材料,并存放妥善。
4)班组根据工区的分工合理编制各班组的施工进度。
5)清理油罐,准备补充用油和有载分接开关油罐。
6)各班组根据工区的分工合理编制各班组的施工进度。
7)防火、防雨、防潮设施齐全。
8)准备上主变的工作人员穿戴的变压器专用工作服;专用全塑手套。
9)准备好吊车等工具车辆,保证其处于良好的工作状态。
10)现场准备紧急用车,保证紧急用车的工作状态良好。
11)大修前应组织有关人员现场了解设备情况,对重要施工项目制定具体方案,落实施工设备布置场所等并划出35KV变压器大修现场设备定置图。
3、工作进度第一日:办理工作票,检查渗漏油点,高压做大修前试验,为大修做准备第二日:本体放油,拆卸附件,吊罩检查,处理缺陷。
主变压器大修安全技术有些措施
主变压器大修安全技术有些措施因35KV变电所主变压器漏油、2#主变压器分接开关绝缘电阻大需进行大修,为保证作业过程中的安全,我们该怎么做?有什么安全措施?今天为大家了一些相关的知识,下面我们一起来看看吧!20xx年6月日—20xx年6月日35KV变电所高压班全体人员、变压器厂家技术人员蒋xx安全负责人:方xx1、提前提出改变主变运行方式申请,并报机电处供电科备案。
2、提前一天在矿调度会审批停电报告(报告上写明影响地点),要求35KV 变电所主变检修期间,各采区变电所及掘进头局扇设专人看管,西风井、中央风井设专职电工看管。
3、提前一天填写、审核工作票、操作票。
5、提前对供电线路、供电设备等全方位检查,清除隐患,确保检修期间供电安全。
6、检查主变附近空间是否足够,规划拆卸过程中零器件摆放位置。
7、变压器大修安排在停产检修间内进行。
施工现场需做好防雨、防潮、防尘和消防措施,清理现场及其他准备工作。
在超出停产检修周期后要做好单台主变给全矿供电的安全供电防护措施和应急预案。
8、大修前进行电气试验,测量直流电阻、介质损耗、绝缘电阻及油试验。
9、材料工具:吊车,试验仪器1套,变压器油1000kg,储油罐1只,滤油机1台,道木20块,塑料布100m,白布100m,电动扳手1套,扦子2根,吊带(20吨)2根,雨鞋2双,螺栓若干,防雨布100m,新工作服2套,扳手,套筒,呆板,梅花扳手,白布带,波纹纸,细锉2把,绝缘清漆,准备好备品备件及更换用密封胶垫,个人工具。
(一)1#主变的停电步骤:将负荷转移到2#主变,退出1#主变运行,以待检修;操作程序如下:1、将动态无功补偿装置609、636、637、640退出,并暂停主副井、主排水泵等大功率设备运转。
2、合6KV母联602开关。
3、停1#主变低压侧开关621柜,并将手车摇至试验位置。
4、停1#主变高压侧开关501柜,并将手车拉出。
5、验电确认无误后,将1#主变35KV侧龙门杆上的进线拆除并短接,将1#主变6KV侧的母线铜排拆除。
变压器检修规程范本(二篇)
变压器检修规程范本第一章总则第一条为了保障变压器的正常运行和延长其使用寿命,规范变压器检修工作,确保检修质量和安全,制定本规程。
第二条本规程适用于各类变压器的检修工作,包括定期检修、停用检修以及事故检修等。
第三条变压器检修应遵循科学、严密、规范的原则,严格按照相关技术标准和规程进行操作。
第四条变压器检修应由专业技术人员负责,必须持有相应的操作证书和上岗证。
第五条检修人员应熟悉本规程以及相关技术标准和规程,并严格遵守电力安全操作规程。
第二章检修前准备第六条变压器检修前,应做好以下准备工作:1.查看变压器运行记录,了解工作负荷、温度等参数。
2.检查变压器周围环境,排除隐患,确保安全。
3.准备好检修所需的工具、仪器、设备,并确保其完好。
4.确认停电情况,必要时通知相关部门进行停电操作。
第七条检修前应进行变压器的停电检查,确保变压器与输电线路的安全断开。
第八条变压器检修前,应关闭进出线开关,切断与危险电源的连接,确保工作区域安全。
第九条变压器检修前,应进行通风开门等预先处理工作,以确保工人的安全。
第十条检修前应查看变压器绝缘电阻,以确保其满足检修要求。
第三章检修操作第十一条变压器检修必须按照以下步骤进行:1.检查外部观察,排查外部的损坏和杂物等。
2.检查铭牌和标志牌,确认其清晰、完好。
3.用手触摸外壳,确认其温度是否正常。
4.检查变压器油位,确认其充足。
5.检查变压器油质,确认其清澈。
6.检查变压器防护措施,包括接地、避雷器等。
7.检查弹性元件、螺栓等连接部分,确认其紧固可靠。
8.检查冷却水系统,包括冷却器、水泵等。
9.检查变压器绝缘子,确认其距离自如。
10.检查变压器绕组,确认无变形和破损。
第十二条检修时,必须戴好个人防护装备,包括工作帽、安全眼镜、手套、绝缘鞋等。
第十三条检修时,应注意保持工作区域整洁,防止杂物滑倒或碰撞到设备。
第十四条检修过程中,应及时记录变压器的工作参数和维护情况,并编制检修报告。
电力变压器运行过程中的检修与维护措施
电力变压器运行过程中的检修与维护措施摘要:电力变压器是电力网的重要组成部分,它是电能分配和传输的枢纽,主要用于交流电的转换,利于提高电能的经济效益以及电能的传播,满足用户的各种用电需求。
电力变压器的正常运行至关重要,如果电力变压器出现故障则会影响到整个电力系统的稳定运行。
由于我国人口众多,电力需求量大,所以经常容易导致电力变压器在运行过程中出现问题。
为了有效的解决和防治这些问题,我们主要对电力变压器的运行过程中经常出现的问题进行分析,并提出电力变压器运行过程中的检修与维护的方法。
关键词:电力变压器;运行过程;检修;维护1 电力变压器的相关概述电力变压器是一种能够把一种电压输入信号转化成其他很多种类的电压输出信号的电力设备,在电网工作中发挥着重要的作用,将电力变压器的输入端通入一种型号的交流电压信号,通过变压器中间的磁通铁芯的作用,就会产生出其他种类的电动势,通过输入不同的交流电压信号,或者改变变压器的结构比例,就会输出不同大小的交流电压信号,这样就能很好地将生活中所需的电能,方便地传入千家万户。
电力变压器具有非常多的种类,根据不同的环境,不同的要求来选择不同的电力变压器,当前电网工作对电力变压器运行过程的好坏具有非常大的依赖,它是电网传输电能时一个重要的电力枢纽,但电力变压器在使用过程当中总会出现很多的问题,所以对于电力变压器的检修与维护,就提出了更大的要求,这对相关的专业技术人员的检修与维护能力,也提出了更大的要求,下文针对电力变压器维修与维护工作进行相关的讨论,对于一些维护与维修方面的工作给出了建议与方法。
2 电力变压器的重要性电力变压器的正常运行,决定了整个电网运输工作的好坏,它是相关电力输送企业在发展过程当中非常重要的一项电气设备,电力变压器,不仅控制着我们生活中必要的用电设备,还在整个电网系统的安全问题,产生了巨大影响,所以相关的专业技术人员要对电力变压器有足够的重视。
在实际生产操作中电力变压器非常容易受到环境中一些细节问题的影响,实际运营中一些微小的参数的改变,都会对电力变压器的正常运行产生巨大影响,所以相关的专业技术人员一定要重视电力变压器的维护工作,对于出现问题的一些电力变压器,一定要用合理的操作来维修和维护其正常的运行,这样才能合理地保证日常人们生活的正常电力输送,才能保证我们生活中用电的最大安全。
电力变压器操作与检修技术措施专项检查细则表(检查项目、内容及结果)
变压器在投入运行的操作中,若发现在带负荷时冷却器运行异常,应立即停止操作并查明原因;
无人值班的变电所内安装的强迫油循环冷却的变压器,应有保证在冷却系统失去电源时,变压器温度不超过规定的可靠措施,并列入现场运行规程;
2.电力变压器安全检修检查表
序号
检查项目
检查内容
检查结果
1
检修前的准备
在变压器检修前,必须按《电业安全工作规程》要求,填写工作票或按命令执行;
命令方式可以为口头或者电话命令,命令必须清楚正确,值班员应将发令人,负责人及工作任务详细记入操作记录簿中;
工作票要用钢笔或圆珠笔填写,一式两份,填写内容应正确清楚,不得任意涂改。
在室外架构上工作,则应在工作地点邻近带电部分的横梁上,悬挂“止步,高压危险!”的标示牌。
在工作人员上下用的铁架和梯子上应悬挂“从此上下!”的标示牌。在邻近其他可能误登的带电架构上,应悬挂“禁止攀登,高压危险!”的标示牌。
进入工作现场的人员必须配戴合格的劳动保护用品:安全帽、绝缘鞋等。
2
检修施工电源及电动工具要求
工作地点悬挂“在此工作!”的标示牌;
2
运行变压器检查项目
声音是否正常,正常运行有均匀的“嗡嗡”声;
上层油温不宜超过85℃;
有无渗、漏油现象,油色及油位指示是否正常;
套管是否清洁,有无破损、裂纹、放电痕迹及其它现象;
防爆管膜无破裂,无漏油;
瓦斯继电器窗内油面是否正常,有无瓦斯气体;
3
变压器有下列情况时,应立即联系停电处理或报告领导
500kV、4.55m。
吊车在高压设备区行走时,必须设专人监护和引导。
变压器大修技术方案
中国石油天然气股份有限公司大庆石化炼油厂动力站SFZ10-50000/110及SFZ10-25000/35变压器大修技术协议甲方:中国石油天然气股份有限公司大庆石化分公司代表(签字):乙方:沈变集团公司代表(签字):二○一二年二月二十四日使用单位服务商专业技术授权大庆石化公司(以下称甲方)与沈变集团公司(以下称乙方)就甲方的炼油厂动力站变压器大修项目达成如下技术协议。
一、总则1、本技术协议书适用于大庆石化炼油厂动力站SFZ10-50000/110及SFZ10-25000/35变压器大修项目工程。
2、本协议书经双方确认签字后可作为订货合同的技术附件,与合同正文具有等同效力,随合同一起生效。
3、乙方应按此技术协议要求提供给甲方优质服务并满足甲方需求。
4、本技术协议是根据国家及电力行业的有关标准提出的,甲乙双方必须严格执行。
违约者应负违约责任。
5、本技术协议引用下列技术标准、规程和导则,但不限于此:DL/T573-2010 电力变压器检修导则GB1094.1-10 电力变压器GB50150-2006 电气装置安装工程电气设备交接试验标准GB50254-9-1996 电气装置安装工程施工及验收规范GB/T6451-2008 三相油浸式电力变压器技术参数和要求GB/T13499-2002 电力变压器应用导则DL/T572-1995 电力变压器运行规程DL 408-1991 电业安全工作规程(发电厂和变电所电气部分)国家电网公司《变电站运行管理规范》二、范围1、工程概况:大庆石化公司SFZ10-50000/110两台,SFZ10-25000/35一台,变压器由沈变公司制造,运行接近9年。
本技术方案规定了油浸变压器进行检修的项目、大修的工艺过程及工艺质量要求。
针对东北地区,变压器油采用克拉玛依炼油厂45#油,冬季施工应采取防冻措施。
2、施工现场人员安排使用单位服务商专业技术授权总负责人:1名,对施工安全负总负责、负责技术计划、工作调度等;安全负责人:1名,专职负责安全监护;检查负责人:1名,负责工具材料管理、质量检查、试验指导等;机械设备操作人:4名,负责吊车、油罐车、滤油机等设备的操作和维护;试验人员:2名,负责变压器油化验、变压器试验等;其他维修人员:6名,变压器拆卸、检查、维修、安装等全部维修工作。
变压器检修的安全措施
序号
安全措施
具体内容
1
停电与隔离
1. 断开变压器各侧断路器(开关)、隔离开关(刀闸),有跌落式熔断器的应拉开熔断器。2. 断开变压器中性点刀闸(接地线),断开变压器各侧开关的控制电源。3. 断开变压器各侧所连接的避雷器和电压互感器刀闸,并取下电压互感器高低压熔断器(二次小开关)。4. 在变压器各侧挂接地线,确保设备完全隔离。
4
个人防护
1. 检修人员应穿戴合适的个人防护装备,如安全帽、绝缘手套、绝缘靴等。2. 进入变压器内部检修时,应穿无扣、无金属件的连体工作服和软底鞋,防止物品落入变压器内部。
5
工具与设备管理
1. 使用合格的工器具进行检修,确保工器具无损坏、无缺陷。2. 大型作业设备(如油罐、滤油机、套管专用支架)起吊、运输前应进行安全检查,确保设备完好且操作规范。3. 工器具、拆下的螺丝和引线等应妥善放置,防止设备损坏或人员受伤。
2
标识与警告
1. 在变压器各侧断路器(开关)、隔离开关(刀闸)、中性点刀闸操作把手上挂“禁止合闸,有人工作”的标示牌。2. 检查变压器上的安全警示标识是否完好、清晰可见,确保警示语言规范。
3
工作环境检查
1. 检查变压器周围是否有维修工具或其他杂物,及时清理。2. 检查变压器周围是否有明火或易燃物品,确保环境安全。
6
电气安全
1. 检查变压器的电气连接是否稳固,确保无松动、无短路。2. 接线前应测试绝缘良好,严禁带电接线。3. 检查变压器的过载保护装置、短路保护装置和漏电保护装置是否正常工作。
7
防火与防爆
1. 变压器检修现场应配备足够的消防器材,并确保其处于良好状态。2. 检修过程中应注意防火、防爆,避免使用明火或产生火花。
35kv油浸式变压器(电抗器)状态检修导则
35kv油浸式变压器(电抗器)状态检修导则35kV油浸式变压器是电力系统中常见的一种设备,对其进行定期的状态检修是保证其正常运行和延长使用寿命的重要措施。
以下是35kV油浸式变压器状态检修的导则。
一、检修前的准备工作1.安全措施:检修前需要确保变压器停电,并采取必要的安全防护措施,如设置可靠的隔离开关和接地装置,佩戴防护用品等。
2.检修工具和设备:准备好各种检修所需的工具和设备,如绝缘手套、绝缘靴、工作台、测量仪器等。
3.环境准备:清理变压器周围的杂物,确保检修的工作环境整洁、安全。
二、检修过程1.外观检查:检查变压器外壳、绝缘子、连接器、泄漏油管路等部件的完好性。
如发现异常情况,及时进行处理。
2.油浸部分检修:检查变压器油位,如低于标准要求,应添加适量的变压器油。
同时,检查油色、气味和漏油情况,如发现油色变混浊、气味异常或漏油现象,需要进行相应的处理。
3.绝缘检测:使用绝缘电阻仪等测试仪器进行绝缘电阻测试,检查绝缘状况。
测试结果应符合相关标准要求。
4.内部检查:拆卸检查变压器内部各部件的状态,检查铁芯、绕组、冷却器等的连接和固定情况,同时检查绕组的温度和绝缘状况,如发现异常情况,需要进行修复或更换。
5.附件检修:对变压器的附件,如仪表、阀门、泄漏油收集器等进行检查,确保其正常运行。
三、检修后的工作1.整理工作:完成检修后,整理好变压器及周围的工作环境,清理工具和设备,确保工作区域整洁。
2.记录和报告:对检修过程中的各项数据和检查结果进行详细记录,并编写检修报告,反馈给相关部门。
3.试验和验收:根据需求进行变压器的试验,如绕组的耐压试验、油样检测等。
确保变压器经过检修后可以正常投入使用。
通过以上的状态检修导则,可以及时发现并处理35kV油浸式变压器的问题,保障其正常运行和延长使用寿命。
同时也需要注意安全措施的落实,确保检修过程中的操作安全可靠。
变压器检修安全操作规程(4篇)
变压器检修安全操作规程一、概述变压器是电力系统中的重要设备,对电力系统的正常运行起着关键作用。
为确保变压器的安全性能和可靠运行,保障操作人员的人身安全,必须严格执行变压器检修安全操作规程。
二、操作前的准备工作1. 组织专业人员进行变压器检修并指派一名负责人,明确责任分工;2. 向操作人员讲解变压器检修安全操作规程和注意事项,并确保他们具备相应的专业知识和技能;3. 检查并确保变压器有足够的通风和散热能力,避免变压器过热和引发火灾事故;4. 检查变压器周围是否有易燃、易爆物品,并进行必要的清理和隔离;5. 使用适当的工具和设备,并确保其运行良好;6. 将变压器切断与电源的连接,并确保安全接地。
三、操作过程中的安全措施1. 检查变压器设备和周边环境是否存在异常,并及时报告;2. 在工作过程中,佩戴适当的个人防护装备,如防护服、手套、安全鞋等;3. 在需要拆除变压器设备的情况下,先松开并确认压力是否归零,关闭进气口和出气口,避免因压力导致的意外伤害;4. 在拆卸器具时,严禁使用金属工具敲击,防止因敲击导致的变压器损坏以及火花引发火灾;5. 在检修、清洗或更换变压器零部件时,必须采取必要的安全防护措施,避免伤害;6. 严禁独自操作高空设备,必须使用防滑措施和安全绳索;7. 在变压器检修过程中,严禁吸烟、使用明火,防止引发火灾事故;8. 检修操作完成后,集中清理作业场地,恢复原状并进行必要的消防检查。
四、事故和紧急处理措施1. 一旦发生火灾事故,应立即关闭变压器的电源,并立即向消防部门报警;2. 发生事故时,首先确保人员的安全,迅速撤离危险区域;3. 对发生事故的现场进行紧急处理,如隔离火源,用泡沫灭火剂灭火等;4. 及时向相关管理部门汇报事故情况,并采取补救措施以避免事故进一步扩大;5. 在事故处理过程中,不得随意触碰设备和电线,以免引发二次事故。
五、注意事项1. 操作人员必须具备相关的技术知识和操作经验,严禁未经培训和授权的人员进行变压器检修工作;2. 在操作过程中,严禁将个人随意放置的物品放置在变压器上,以免对设备造成损害;3. 变压器的绝缘材料必须符合国家标准要求,确保其绝缘性能;4. 操作人员必须熟悉变压器的操作手册和检修规程,并按照规程进行操作;5. 及时清理变压器周围杂物,保持设备的干净和整洁;6. 对变压器设备进行定期维护和检查,确保其安全性能和正常运行。
检修移动变压器安全技术措施
检修移动变压器安全技术措施移动变压器是一种用于临时供电的设备,常用于建筑工地、赛事场馆等现场临时用电场合。
由于使用环境复杂,存在一定的安全隐患,因此在检修移动变压器时需要采取一系列的安全技术措施来确保操作人员的安全以及设备的正常运行。
以下是一些常见的安全技术措施:1.定期检查:移动变压器在使用前和使用过程中都需要进行定期检查,检查内容包括设备外观、接线部分、控制系统等。
如发现设备有破损、松动等问题,应及时修复,以免影响设备的正常运行。
2.禁止私拉乱接:移动变压器的供电线路应严格按照规定进行布设,禁止私拉乱接。
任何对电缆或插头的修改都需要由专业人员进行,并且使用合格的电缆和插头。
3.跳脱器与漏电保护:在移动变压器的供电线路中安装跳脱器和漏电保护装置可以提高电气安全性。
跳脱器可以在电流超过额定值时自动切断电源,保护设备和人身安全;漏电保护装置可以在电流泄露时及时切断电源,防止触电事故的发生。
4.设立安全警示标识:在移动变压器周围设立安全警示标识,提醒操作人员注意安全。
标识应包括电压等级、禁止触摸设备、防止脚注塌陷等内容。
5.接地措施:移动变压器的金属外壳需要接地,以排除地电压和漏电的危险。
接地线应符合规定,并且接地电阻应小于规定值。
6.防水措施:移动变压器通常使用在室外,因此需要采取防水措施。
设备和线路的连接处应采用防水接头,设备外壳应具有防水性能,并做好雨水排除工作。
7.定期维护:移动变压器需要定期维护,包括清洁设备外部、检查传动系统和控制系统的可靠性等。
维护工作应由专业人员进行,并记录维护情况,以便进行后续分析。
8.停电操作:任何对移动变压器进行检修或维护时,都需要先切断电源,确保设备没有电流通过。
在停电操作时,应使用安全开关切断电源,并使用绝缘工具确保设备处于安全状态。
9.专业培训:操作人员需要接受专业培训,了解移动变压器的使用和维护知识,熟悉应急处理措施,掌握安全操作技能。
总之,对于移动变压器的检修工作,安全技术措施非常重要。
变压器检修规程(正式版)
变压器检修规程Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly.编制:___________________日期:___________________变压器检修规程温馨提示:该文件为本公司员工进行生产和各项管理工作共同的技术依据,通过对具体的工作环节进行规范、约束,以确保生产、管理活动的正常、有序、优质进行。
本文档可根据实际情况进行修改和使用。
1目的:保证变压器检修的质量与检修过程中的安全2范围:适用于工业基地110KV及以下油浸式电力变压器、干式电力变压器和硅整流变压器的检修。
3职责:动力车间负责制定变压器检修方案、检修过程中的安全工作, 电气组负责方案的批准并监督实施。
4工作要求4.1 检修周期检修类别小修大修电力变压器1年首次5年, 之后10年整流变压器1-3个月5年110kV以上的变压器在运行中, 油的常规取样试验周期为:每年至少2次, 110KV及以下变压器油的常规取样试验周期为:每年至少1次。
化验不合格时应用滤油网过滤, 如仍不合格, 需及时更换。
4.1.1 主变压器、所用变压器具有重要用途的电力变压器每年至少进行一次小修。
4.1.2 有载调压、风冷变压器, 一般一年进行一次大修4.1.3 整流变压器投入运行1年后进行一次大修。
4.1.4 变压器附件及冷却装置根据运行情况进行检修。
4.2 检修内容4.2.1 小修清扫套管, 检查瓷瓶有无放电痕迹和破损现象;检查套管螺栓是否松动, 有无发热现象;清扫变压器油箱、安全气道、净油器等附件;更换已变色呼吸器硅胶;检查油温计;检查有载开关控制线路、传动情况、接点动作情况, 并清扫操作箱;对变压器油进行油样分析;进行规定项目的电气试验;处理渗漏油;检查处理变压器接地及中性点接地装置;检查气体继电器有无渗油现象, 阀门开闭是否灵活, 控制电缆绝缘是否良好;检查冷却系统是否完好。
变压器调压装置检修技术要求(二篇)
变压器调压装置检修技术要求变压器无励磁分接开关技术要求是各抽头联接螺栓紧固,绝缘无外伤,无松散及过热老化现象。
动、静触头表面光滑,镀层完好,无氧化膜及烧伤痕迹。
弹簧压力均匀,0.005mm塞尺应塞不进去。
开关绝缘筒及绝缘板无破损及放电痕迹。
各分接位置的接触电阻一般不大于500,且测量结果与原来数据相比不得有显著差别。
机械传动部分灵活,操纵杆轴销、开口销等牢固可靠,触头接触位置与外部手柄指示位置一致。
检修后应达到其原有的性能。
有载分接开关技术要求是选择开关、切换开关触头表面光滑,弹力充足,接触良好,无阻卡、电弧烧伤及过量磨损现象。
灭弧电阻及触头部分连接可靠、完整。
切换器相间绝缘良好,拉杆完整不变形。
快速机构各弹簧卡子无变形和断裂,摇杆和卡子能灵活上钩和脱钩,连杆轴承孔无松动。
抽头绝缘良好,联接螺栓紧固;抽头切换器消弧筒无异常;抽头端部与抽头切换器相连接部分接触良好。
各紧固件不松动,编织软线无继裂。
自动调压装置传动机构动作灵活可靠,转动部分缓冲弹力均衡。
传动杆销子顶丝齐全,齿轮小轴支座完整。
接触、限位等动作正确可靠。
瓦斯保护及防爆装置齐全、完好。
开关本体油位正常,无渗、漏油现象。
开关中的绝缘油变黑或耐压值降低到20kV时,必须换油。
变压器调压装置检修技术要求(二)变压器是电力系统中常见的重要设备之一,用于将电能从一个电压等级调整到另一个电压等级。
在变压器的运行过程中,常常会出现一些故障或问题,需要进行检修和维护。
以下是变压器调压装置检修的技术要求。
一、外观检查1. 检查变压器调压装置的外观是否完好,无明显的损坏、锈蚀或漏油现象。
2. 检查变压器调压装置的固定件是否牢固,有无松动或脱落现象。
3. 检查变压器调压装置的标志、标牌是否清晰可见,无模糊或磨损。
二、电气连接检查1. 检查变压器调压装置的接线端子是否紧固,无松动或腐蚀现象。
2. 检查变压器调压装置的接线是否正确,符合电气图纸要求。
3. 检查变压器调压装置的电缆或导线是否损坏、老化或断裂,必要时应更换。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
编订:__________________
单位:__________________
时间:__________________
变压器检修技术措施(正
式)
Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.
Word格式 / 完整 / 可编辑
文件编号:KG-AO-4000-96 变压器检修技术措施(正式)
使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
一、概述:
朱集西煤矿110kV变电所1#主变、2#主变油面温控器由于质量问题,信号温度计不能准确的探测到Pt100传来的温度信号,使得变电所后台不能显示出变压器当时的温度值,并且当变压器温度过高后不能有效的报警和跳闸,给变压器的正常运行带来了不利因素。
为安全、快速、优质完成主变检修任务,特制定本措施。
二、施工准备
1、施工人员准备
施工负责人:1名
技术负责人:1名
变电所值班人员:2名
电工:3名
2、工器具准备
(1)110kV验电器1副,35kV高压绝缘靴、绝缘手套各1副、4mm2单丝线20m,4×4mm2圆皮线4m。
(2)12寸扳手2把,18寸扳手2把,生料带若干。
(3)十字花螺丝刀2把,小型十字花螺丝刀2把,一字头螺丝刀2把,小型一字头螺丝刀2把,尖嘴钳2副。
(4)铝合金单梯4m,5×450尼龙扎带若干,再生布若干。
3、安装准备
施工人员到现场比对变压器油面温控器的固定位置,如果不对应,制作用于固定温控器的镀锌扁铁板。
三、施工工序及方法
1、1#主变挂临时接地线
变电所值班人员将H17柜隔离小车摇出至试验位置并挂停电警告牌。
然后到GIS室将7013隔离刀闸、7011隔离刀闸依次拉开,最后将70140接地刀闸合上
并挂停电警告牌。
施工人员到达1#主变现场,由一名电工穿戴好绝缘靴和绝缘手套,登至1#主变梯子顶部,拉开110kV 验电器对高压测A、B、C三相进行验电,验电正常后登至1#主变顶部。
用4mm2单丝线依次将接地扁铁与高压侧A、B、C三相连接,并固定好连线。
2、更换1#主变变压器油面温控器
(1)施工人员在1#主变顶部找到温包的安装位置,用18寸扳手松开M27×2安装接头,然后在固定引长管的同时,松开安装接头上的M18×1.5的空芯螺丝,将温包平缓的从变压器中抽出。
(2)施工人员平缓地将温包插入变压器中,并拧紧M27×2安装接头,松开安装接头上的M18×1.5的空芯螺丝,在引长管上缠绕生料带,然后拧紧。
(3)施工人员将单梯靠在1#主变西边外壳,登上单梯依次将原温控器的金属软管从扎线上卸去,将温包下落到地面。
(4)施工人员将原信号温度计上的接线标记好后
甩掉,然后将原信号温度计从变压器上卸去。
(5)施工人员将新信号温度计安装在变压器上,并将接线按图纸接到相应位置上,根据实际情况,调整信号温度计的报警值和跳闸值。
(图纸上报警值为85℃,跳闸值为97℃)。
(6)施工人员将温控器的金属软管用扎线固定在相应管子上,间距在300mm为宜。
弯曲半径不得小于R100mm,多余的软管应按大于直径200mm盘成圈,固定在变压器本体上。
(7)变电所值班员到主控室将温控器信号线接入主变保护中,若后台显示正常说明安装成功。
若后台不正常对接线进行检查调整,直到显示正常。
(8)施工人员将信号温度计外壳安装好,并清理现场。
3、1#主变外壳接地线安装
找到1#主变外壳接地线固定处,松去螺丝,用4×4mm2圆皮线并联将外壳主体上下两侧连接并固定。
找到1#主变风扇端子箱接地线固定处,松去螺丝,
用4mm2单丝线将端子箱与主体外壳两端连接并固定。
4、清理1#主变外部浮灰。
5、去掉1#主变高压侧临时接地线。
6、倒变压器
(1)施工人员检查1#主变现场正常,确保具备送电条件后,报告变电所值班员。
(2)变电所值班员检查1#主变运行参数与2#主变一致后(档位),将1#主变、2#主变中性点接地刀闸合上。
(3)变电所值班员到GIS室将停电警告牌去掉,拉开70140接地刀闸,依次合上7011隔离刀闸,7013隔离刀闸,701断路器。
(4)变电所值班员到10kV高压室取下H17柜上的停电警告牌,将手车摇进至工作位置,合断路器,观察电流表指示是否正常。
若无电流指示检查原因。
(5)变电所值班员断开H14柜断路器,将手车摇出至试验位置并挂停电警告牌。
(6)变电所值班员到GIS室将702断路器、7023
隔离刀闸、7021隔离刀闸依次拉开,最后将70240接地刀闸合上并挂停电警告牌。
(7)将1#主变、2#主变中性点接地刀闸拉开。
7、更换2#主变变压器油面温控器
具体步骤与2(1)~(8)相同。
8、清理2#主变外部浮灰。
9、去掉2#主变高压侧临时接地线。
10、变电所值班员到GIS室取下停电警告牌拉开70240接地刀闸,依次合上7021隔离刀闸,7023隔离刀闸。
11、变电所值班员到10kV高压室取下H14柜上的停电警告牌,将手车摇进至工作位置,使2#主变处于热备用状态。
12、清理现场。
四、安全措施
1、所有施工人员必须佩安全帽
2、施工人员在单梯上施工时,必须有人在梯子下方扶住梯子。
3、整个施工过程由施工负责人现场统一指挥。
4、整个施工过程由变电所值班员负责停送电,其他人不得擅自操作。
5、施工时,工具零件要妥善处理,防止丢失脱落。
6、安装和卸去温包时严禁过快过猛,引长管要固定住,不能随意旋转。
7、施工人员施工前严禁喝酒,保持良好的精神状态。
五、所有参加施工人员一定要认真贯彻学习并严格执行该措施,措施传达后,施工人员必须签字。
