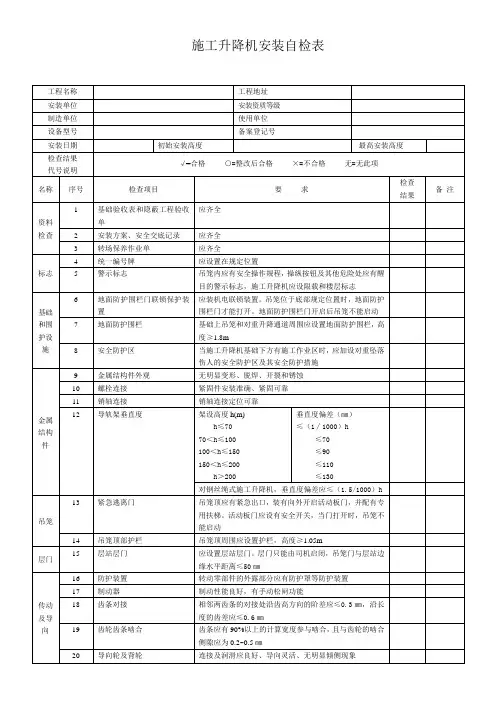

施工升降机自检表
施工升降机自检表格模板
1、统一编号牌,应设置在规定位置;2、应有操作规程,操按钮辑其他危险醒目指示标志;3、施工升降机应设限载、楼层标志和呼叫器
施工升降机日常检查表
(限期3日内整改完成)施工单位检查人员:
监理单位检查人员:
吊笼及层门
紧急逃离门、吊笼顶部护栏、层门应完好
附着装置
按说明书要求设置与连接
安全装置
上限位、下限位、上限位开关、下限位开关、急停开关、超载检测装置应完好灵敏有效;
对重和钢丝绳
1、钢丝绳应规格正确,且未达到报废;2、对重导轨接缝平整、导向良好;3、钢丝绳端部固结应采用可靠方法连接和固定;
电气系统
1、电器设备必须保证传动性能和控制性准确可靠;2、接地、接零符合要求
项目
安装要求
施工单位自检
监理检查情况
整改回复
存在问题
整该情况
回复日期
整改情况
基础
1、地面防护围栏高≥1.8m;2、缓冲弹簧应完好;3、应装机电联锁装置,吊笼位于底部时,围栏门才能打开;4、地面防护围栏门开启后,吊笼不能启动;
金属结构件
1、无明显变形、脱焊、开裂和锈蚀;2、螺栓紧固件安装准确、紧固、可靠;
施工升降机自检表
;
’.
施工升降机日常检查表
(限期3日内整改完成) 施工单位检查人员:
监理单位检查人员:
项目
安装要求
施工单位自检 监理
检查情况 整改回复 存在问题
整该 情况 回复日期 整改情
况
基础 1、地面防护围栏高≥1.8m ;2、缓冲弹簧应完好;3、应装机电联锁装置,吊笼位于底部时,围栏门才能打开;4、地面防护围栏门开启后,吊笼不能启动;
金属结构件
1、无明显变形、脱焊、开裂和锈蚀;
2、螺栓紧
固件安装准确、紧固、可靠;
吊笼及层门 紧急逃离门、吊笼顶部
护栏、层门应完好
附着装置
按说明书要求设置与连接
安全装置
上限位、下限位、上限位开关、下限位开关、
急停开关、超载检测装置应完好灵敏有效;
对重和钢丝绳
1、钢丝绳应规格正确,且未达到报废;
2、对重导轨接缝平整、导向良
好;3、钢丝绳端部固结应采用可靠方法连接和固定;
电气系统
1、电器设备必须保证传动性能和控制性准确可
靠;2、接地、接零符合要求
标志
1、统一编号牌,应设置在规定位置;
2、应有操
作规程,操作按钮辑其
他危险醒目指示标志;
3、施工升降机应设限载、楼层标志和呼叫器。
施工升降机安装自检表
导向轮及背轮
连接及润滑应良好、导向灵活、无明显倾侧现象
名称
序号
检查项目
要求
检查
结果
备注
附着装置
21
附着装置
应采用配套标准产品
22
附着间距
应符合使用说明书要求或设计要求
23
自由端高度
应符合使用说明书要求
24
与构筑物连接
应牢固可靠
安全装置
25
防坠安全器
只能在有效标定期限内使用(应提供检测合格证)
26
43
对重导轨
接缝平整,导向良好
44
钢丝绳端部固结
应固结可靠。绳卡规格应与绳径匹配,其数量不得少于3个,间距不小于绳径的6倍,滑鞍应放在受力一侧
自检结论:
检查人签字:检查日期:年月日
注:对不符合要求的项目应在备注栏具体说明,对要求量化的参数应填实测值。
应齐全
标志
4
统一编号牌
应设置在规定位置
5
警示标志
吊笼内应有安全操作规程,操纵按钮及其他危险处应有醒目的警示标志,施工升降机应设限载和楼层标志
基础和围护设施
6
地面防护围栏门联锁保护装置
应装机电联锁装置。吊笼位于底部规定位置时,地面防护围栏门才能打开。地面防护围栏门开启后吊笼不能启动
7
地面防护围栏
基础上吊笼和对重升降通道周围应设置地面防护围栏,高度≥1.8m
35
接地保护
电动机和电气设备金属外壳均应接地,接地电阻应≤4Ω
36
失压、零位保护
灵敏、正确
37
电气线路
排列整ቤተ መጻሕፍቲ ባይዱ,接地,零线分开
38
相序保护装置
施工升降机检查表
29
变速箱内齿轮油油量正常,油质符合要求□
30
齿条、导轨架润滑良好□
安全防护装置
30
吊笼和传动机构的安全钩固定牢固,无缺件、
变形□
31
升降机的上、下限位开关,齐全、有效,能自动复位,限位器、碰铁固定牢固□
32
吊笼控制台(含便携式控制盒)上的急停开关必须齐全、有效,且不允许自动复位□
33
安全器应在有效的标定期限内使用,有效标定期不应超过1年;安全器的寿命为5年,过期应报废□
层门
40
层门未突出到吊笼的升降通道上,不干涉吊笼正常运行□
41
层门应完好、无破损,层门楼层编号清楚、正确□
三、检查情况说明(不合格项请具体描述):
四、检查人员签字:
年 月 日
34
吊笼底座的缓冲弹簧齐全,放置位置正确□
35
吊笼超载保护装置应齐全、完好□
电气
36
在使用吊笼顶部控制盒时,吊笼内控制台的操
作装置应不起作用□
37
主电缆无老化、破损及扭曲;吊笼内电缆应穿管保护,绑扎牢固□
38
漏电、短路、失压、错相、断相、零位和过载保护齐全可靠有效□
39
升降机结构、电动机和电气设备的金属外壳等均应接地,接地电阻不应大于4Ω
设备检检查日期
规格型号
安装位置
一、资料检查(√表示符合,X表示缺失,/表示无此项)
*1.司机、指挥及司索证有效□*2.使用登记证有效□*3.检验合格报告□
二、现场检查(√表示符合,X表示不符合,/表示无此项)
项目
序号
内容
序号
内容
基础及围栏
1
基础无积水,无不均匀沉降□
传动系统
施工升降机安装自检表(安全管理系列表)
制动器打开时制动轮与摩擦片应无摩擦现象,制动器闭合时制动轮与摩擦片接触均匀,无影响制动性能的缺陷和油污
制动器推动器应无漏油现象(不适用于制动电机)
39
11.3停机装置
应在吊笼内、吊笼顶、安装/拆卸/维护/检查等控制装置中、地面防护围栏外、滑轮间等部位操作方便处装设停机装置,其动作后能使施工升降机(包括动力驱动的门)停机或保持在非工作状态,且不能自动复位
A
40
11.4防护罩或防护栏
齿轮、皮带、链条、旋转轴、飞轮、滚轮、联轴器及类似的旋转件应有有效的防护罩或防护栏;电气设备应设有能防护外部的有害或危险影响及落物(如雨、雪、泥浆、灰尘等)的外界干扰防护
B
41
11
安全
保护
和防
护装
置检
查
11.5
吊笼防坠安全
装置
对于非液压油缸直接支承的任何吊笼,应在吊笼上安装由吊笼超速来直接触发的超速安全装置(如防坠安全器、限速器、安全钳等),超速安全装置的额定制动载荷、额定动作速度等应与施工升降机的额定载重量及吊笼自重之和、额定速度相匹配;对于由液压油缸或非柔性元件直接支撑的且未设超速安全装置的吊笼,应设有破断阀,破断阀应直接安装在油缸端口
栓、销轴等)的检查记录应齐全,签字手续完整
B
20
7.2主要受力结构件的主要几何尺寸施工检查记录
施工升降机主要受力结构件的主要几何尺寸施工检
查记录应齐全,签字手续完整
B
21
7.3主要零部件的施工检查记录:
施工升降机主要零部件(钢丝绳及其连接、滑轮、
卷筒等)的施工检查记录应齐全,签字手续完整
B
22
7.4主要受力结构件分段制造现场组装的检查记
修理监督检验报告应齐全
施工升降机安装自检表GDAQ209010801
无缺件、损坏等缺陷 升降机导轨架的安装高度超过设计的最大独立高
2.3.6 度 安装高度 时 升, 降必 机须 导安 轨装 架附 的墙实架际安装高度不得超过设计规定
的
最大高度
2.3.7 在施工升降机上安装的附墙架应有原制造厂的制
附着装置 造
2.3
证明 证明。特殊情况,需要另行制造时,应有专业制造
面对接应平直,导轨接点相互错位形成的阶差应满 足:吊笼导轨不大于0.8mm;对重导轨不大于0.5mm
44 安装与 导轨阶差
连接
对钢丝绳式施工升降机,导轨接点截面相互错位
形
成的阶差应不大于1.5mm
检查结果
★45 ★46
结构件安装连接采用销轴时,其规格及数量应符
销2轴.3连.3接 合使 用说明书或设计的要求。销轴不得有缺件、可 见
滑轮、卷筒或曳引轮应有钢丝绳防脱装置,该装
1.1.8 置
8
钢丝绳防 与滑轮、卷筒或曳引轮外缘的间隙不应大于钢丝 脱装置 绳
卷筒两侧边超出最外层钢丝绳的高度不应小于钢
丝
绳直径的两倍 应在升降机易于观察的位置设置耐腐蚀的金属产
1.2.1 品
9
产品标牌 标牌,其内容应包括:产品名称和型号;产品主
检查结果
1.2.5 对重应根据有关规定的要求涂成警告色
13
对重标志
对重上应标明其自重
施工升降机安装自检表 (续表二)
GDAQ209010801-2
序号 项 类 项目编号
检查内容及要求
应在吊笼内明显位置装设易于接近的报警装置。
14 15
1.2 信息标 志与信
号
1.2.6 当 报警装置 采用对讲系统时,应保证在施工升降机断电后1h
施工升降机安装自检表
侧应设置高度不小于的护栏,护栏的中间高度
应高横杆,踢脚板高度应≥100mm。侧面护栏与吊
笼的间距应为100~200mm。层门下部间隙应≤35mm
层门的净宽度与吊笼进出口宽度之差不得大于
120mm
层门采用实体板时,应在视线位置设观察窗,窗的
面积不应小于25000mm2
4. 《起重机械安全规程 第1部分: 总则》GB
5. 《建筑机械使用安全技术规程》JGJ 33-2001
6.《建筑施工升降机安装、使用、拆卸安全技术规程》JGJ 215-20107. 《施工现场机械设备检查技术规程》 JGJ 160-20088. 《建筑起重机械安全监督管理规定》 (建设部令第166号)
42
基础制作
实际制作的混凝土基础应与方案或使用说明书的规
定一致
基础表面平整度偏差不应大于10mm
基础应有排水措施,保证基础不积水
43
结构件安装与连接
垂直度
偏差
对钢丝绳式施工升降机,导轨架轴心线对底座水平
基准面的垂直度偏差不应大于导轨架高度的%。
对齿轮齿条式施工升降机,导轨架轴心线对底座水平基准面的垂直度偏差应符合右表的规定
导轨架高度,h(m)
垂直度偏差(mm)
h≤70
≤h%。
70<h≤100
≤70
100<h≤150
≤90
150<h≤200
≤110
h>200
≤130
44
导轨阶差
对齿轮齿条式施工升降机,相邻标准节的立柱结合
面对接应平直,导轨接点相互错位形成的阶差应满
足:吊笼导轨不大于;对重导轨不大于
对钢丝绳式施工升降机,导轨接点截面相互错位形
建设工程施工升降机自检表
施工升降机复工自检表工程名称工程地址安装单位备案登记号设备厂家、型号出租单位出厂日期安装高度安装日期检查项目验收内容和要求检查结果相关资料安装拆卸资格及有关证书编号有安装拆卸方案,且方案有针对性基础设计(必要时)基础验收资料安装过程有关记录金属结构部件、附件。
连接件安装齐全,位置正确螺栓拧紧力矩达到技术要求,按规定使用开口销结构件无变形、开焊、疲劳裂纹对重上下应灵活、无卡、碰等现象架体轴线的垂直度偏差应不大于5/1000梯笼周围应安装稳固的防护栏楼层平台平整牢固,有防护栏,出入口设防护门绳轮系统钢丝绳规格正确,未达到报废标准钢丝绳在卷筒上整齐缠绕、润滑良好钢丝绳固定和编结符合标准要求各滑轮转动灵活,无摆动和卡塞现象传动系统各机构转动平稳、无异常响声制动器摩擦块和制动轮磨损量没有超标,制动可靠各润滑点润滑油牌号正确限位保险装置防坠落安全器在有效定期内使用缓冲装置符合要求上下限位、极限开关灵敏可靠梯笼门限位灵敏可靠梯笼顶部出口限位器灵敏可靠电气系统接触器、继电器接触良好电缆应妥善固定,无破损,电压380±5%仪表、照明、报警系统完全可靠控制、操纵装置动作灵活、可靠各种电气安全保护装置安全、可靠电气系统对导轨架的绝缘电阻应大于等于0.5千欧金属结构的接零和防雷接地符合要求试运行空载荷全程3次以上试安全器额定载荷全程3次试安全器超10%载荷全程3次以上不试安全器重量重量各机构运行平稳,无异常。
制动器制动可靠,安全器灵敏,梯笼下滑距离不大于1.2m,安全装置灵敏可靠,金属结构无变形和开裂,各部件连接螺栓均无松动,电气控制装置灵敏有效,电机温升正常。
结论和签字验收意见:验收组成员:安装单位技术负责人:工程项目负责人:电梯机长:年月日。
施工升降机定期自检表(含续表)
GDAQ209010901
使用单位 备案编号 出厂编号 安装位置 序号 项 目
一
资料
二
作业环境 及外观
三 金属结构
四 司机室
五
基础
主要零部
六
件与传动 系统
规格型号 自编号 上次自检日期 检查内容 使用相关资料 使用登记牌有效期 运动部件与建筑物之间的安全距离 运动部件与固定设备之间的安全距离 危险部位安全标志 安全操作牌 金属结构状况 金属结构连接 导轨架垂直度 附着装置的布置与连接状况 司机室室内设施 司机室内的操纵装置及相关标牌、标志 基础排水措施及杂物清理 钢丝绳选用、安装状况及绳端固定 钢丝绳安全圈数 钢丝绳润滑与干涉 钢丝绳缺陷 钢丝绳直径磨损 钢丝绳断丝数 滑轮缺陷 滑轮防脱槽装置 制动器零部件缺陷 制动轮与摩擦片 制动器调整 制动轮缺陷 制动器制动块磨损 减速器连接与固定 减速器工作状况 开式齿轮啮合与缺损 滚轮、导向轮缺陷 联轴器及其工作状况 卷筒缺陷 吊笼、传动支架和电缆小车滚轮与导轨架立管 间隙 传动系统齿轮齿条啮合间隙 对重导向轮及其轨道间隙
检查结果
结论
施工升降机定期自检表(续表)
GDAQ209010901-1
序号 项目
七
电气
安全装置
八
有效性与 防护
九
试验
检查内容 电气设备及电器元件 线路绝缘电阻 外部供电线路总电源开关 电气隔离装置 总电源回路的短路保护 失压保护 零位保护 过流保护 断错相保护 便携式控制装置 照明 信号 电气设备的接地 金属结构的接地 防雷 安全器 安全钩 断绳保护开关 行程开关 限位开关 极限开关 防护罩和防雨罩 紧急断电开关 超载保护装置 空载试验 额定荷载试验 坠落试验
施工升降机安装自检表
电气系统
33
急停开关
应在便于操作处装设非自行复位的急停开关
34
绝缘电阻
电动机及电气元件(电子元器件部分除外)的对地绝缘电阻应≥0.5MΩ;电气线路的对地绝缘电阻应≥1MΩ
35
接地保护
电动机和电气设备金属外壳均应接地,接地电阻应≤4Ω
36
失压、零位保护
灵敏、正确
37
电气线路
排列整齐,接地,零线分开
29
上极限开关
极限开关应为非自动复位型,动作时能切断总电源,动作后须手动复位才能使吊笼启动
30
越程距离
上限位和上极限开关之间的越程距离应≥0.15m
31
下限位
安装位置:应在吊笼制停时,距下极限开关一定距离
32
下极限开关
在正常工作状态下,吊笼碰到缓冲器之前,下极限开关应首先动作
名称
序号
检查项目
要 求
检查结果
38
相序保护装置
应设置
39
通信联络装置
应设置
40
电缆与电缆导向
电缆应完好无破损,电缆导向架按规定设置
对重和钢丝绳
41
钢丝绳
应规格正确,且未达到报废标准
42
对重安装
应按使用说明书要求设置
43
对重导轨
接缝平整,导向良好
44
钢丝绳端部固结
应固结可靠。绳卡规格应与绳径匹配,其数量不得少于3个,间距不小于绳径的6倍,滑鞍应放在受力一侧
自检结论:
检查人签字(盖章): 检查日期: 年 月 日
基础上吊笼和对重升降通道周围应设置地面防护围栏,高度≥1.8m
8
安全防护区
当施工升降机基础下方有施工作业区时,应加设对重坠落伤人的安全防护区及其安全防护措施
施工升降机附着自检记录表
工程名称:施工单位:
设备型号
设备编号
顶升前高度
顶升后高度
序号
验收项目
技术要求
验收结果
安全装置
超高限位器
经试验灵敏可靠。
超载限制器
经试验灵敏可靠。
下极限限位器
经试验灵敏可靠。
防坠落装置
坠落制动距离0.3-1.2米内。
吊笼门与天棚限位装置
经试验灵敏可靠。
吊笼门
必须设可靠的连锁装置。
验收人员:
楼层联络信号
设可靠的联络信号。
2
安全防护
地面吊笼入口防护棚
设防穿透双层防护棚。
楼层卸料平台口防护门
必须设能防止外开的连锁门。
楼层卸料平台搭设
必须符合规定,平面满铺九夹板,两侧设双道防护栏杆,用安全网或竹笆作全封闭,坡度符合要求。
3
荷载
配重载人
必须有可靠的配重,符合说明书规定要求。
限定载人、载货
有量化限额标志牌。
4
架体稳定
架体垂直度
在说明说允许范围内。
附着
与建筑物附着符合说明书规定要求。
5
电气安全
配电箱
有专用配电箱,箱内设有可靠的漏电保护装置。
6
司机
持证上岗
必须持证上岗作业。
作业检查与记录填写
作业前进行试车,并如实填写交接班记录。
验收
结论
经验收安装完毕后符合相关标准、规范以及说明书要求。
验收合格,可正常交付使用。
施工升降机每日使用前检查表
施工升降机每日使用前检查表
在进行任何建筑工程时,升降机都是重要的设备。
如果不经常检查和维护,设备很容易出现问题,导致工作中断和伤亡。
因此,在每天使用前进行检查就变得至关重要。
以下是需要检查的项目:
1. 机器本身
•检查灯光、喇叭和安全装置
•检查主机电气部分是否正常
•检查紧固件是否松动
2. 钢丝绳和滑轮
•检查是否有磨损、断裂和腐蚀
•检查钢丝绳张力是否正常,需根据使用情况调整张力
•检查滑轮是否顺畅
3. 液压装置
•检查油液是否充足
•检查管道连接是否松动或磨损
•检查管道是否漏油
4. 外围设施
•检查工作平台是否缓慢下降,是否有异响
•检查工作台上限位开关是否正常
•检查工作平台周围是否有障碍物
5. 环境条件
•检查天气状况和风速是否适宜使用升降机
•检查地面是否平整无杂物
以上每一项都是检查升降机使用的必要项目。
检查和维护升降机可以有效地延长其使用寿命,而且安全检查可以避免很多潜在的工伤事故。
因此,在使用升降机之前一定要认真做好检查。
施工升降机每日使用前检查表
施工升降机每日使用前检查表施工升降机每日使用前检查表工程名称:(填写具体工程名称)使用单位:(填写使用施工升降机的单位)租赁单位:(填写租赁施工升降机的单位)检查日期:(填写具体检查日期)检查结果代号说明:√=合格,○=整改后合格,×=不合格,无=无此项序号检查项目检查结果备注1 外电源箱总开关、总接触器正常2 地面防护围栏门及机电联锁正常3 吊笼、吊笼门和机电联锁操作正常4 吊笼顶紧急逃离门正常5 吊笼及对重通道无障碍物6 钢丝绳连接、固定情况正常、各曳引钢丝绳松紧一致7 导轨架连接螺栓无松动、缺失8 导轨架及附墙架无异常移动9 齿轮、齿条啮合正常10 上、下限位开关正常11 极限限位开关正常12 电缆导向架正常13 制动器正常14 电机和变速箱无异常发热及噪声15 急停开关正常16 润滑油无泄漏17 警报系统正常18 地面防护围栏内及吊笼顶无杂物维修情况:(填写维修情况)发现问题:(填写发现的问题)司机签名:(填写司机签名)4.17施工升降机月度安全检查表设备型号:(填写具体设备型号)工程名称:(填写具体工程名称)制造厂家:(填写制造厂家)出厂日期:(填写出厂日期)安装单位:(填写安装单位)检查结果代号说明:√=合格,○=整改后合格,×=不合格,无=无此项备案登记编号:(填写备案登记编号)工程地点:(填写具体工程地点)出厂编号:(填写出厂编号)安装高度:(填写安装高度)使用单位:(填写使用施工升降机的单位)序号检查项目要求检查结果备注1 标志统一编号牌应设置在规定位置2 警示标志吊笼内应有安全操作规程,操作按钮及其他危险处应有醒目的警示标志,施工升降机应设限载和楼层标志3 基础和围护设施地面防护围应装机电联锁装置,吊笼位于底部规定栏门联锁保位置时,地面防护围栏门才能打开,地护装置面防护围栏门开启后吊笼不能启动4 安全防护区当施工升降机基础下方有施工作业区时,因加设对重坠落伤人的安全防护区及其安全防护措施5 电缆收集筒固定可靠、电缆能正确导入6 缓冲弹簧应完好7 金属结构件外观无明显变形、脱焊、开裂和锈蚀8 螺栓连接紧固件安装准确、紧固、可靠9 销轴连接定位可靠 10销轴连接10 架设高度h(m) 垂直度偏(mm) h≦70≦(1/1000)h 70﹤h≦100≦70≦90导轨架垂100﹤h≦150 150﹤h≦200≦110直度 h﹥200≦130 对钢丝绳式施工升降机,垂直度偏差应≦(1.5/1000)h11 吊笼及层门应完好以上表格中已删除格式错误的段落)改写后的文章:施工升降机每日使用前检查表工程名称:请填写具体工程名称使用单位:请填写使用施工升降机的单位租赁单位:请填写租赁施工升降机的单位检查日期:请填写具体检查日期检查结果代号说明:√=合格,○=整改后合格,×=不合格,无=无此项序号检查项目检查结果备注1 外电源箱总开关、总接触器正常2 地面防护围栏门及机电联锁正常3 吊笼、吊笼门和机电联锁操作正常4 吊笼顶紧急逃离门正常5 吊笼及对重通道无障碍物6 钢丝绳连接、固定情况正常、各曳引钢丝绳松紧一致7 导轨架连接螺栓无松动、缺失8 导轨架及附墙架无异常移动9 齿轮、齿条啮合正常10 上、下限位开关正常11 极限限位开关正常12 电缆导向架正常13 制动器正常14 电机和变速箱无异常发热及噪声15 急停开关正常16 润滑油无泄漏17 警报系统正常18 地面防护围栏内及吊笼顶无杂物维修情况:请填写维修情况发现问题:请填写发现的问题司机签名:请填写司机签名4.17施工升降机月度安全检查表设备型号:请填写具体设备型号工程名称:请填写具体工程名称制造厂家:请填写制造厂家出厂日期:请填写出厂日期安装单位:请填写安装单位检查结果代号说明:√=合格,○=整改后合格,×=不合格,无=无此项备案登记编号:请填写备案登记编号工程地点:请填写具体工程地点出厂编号:请填写出厂编号安装高度:请填写安装高度使用单位:请填写使用施工升降机的单位序号检查项目要求检查结果备注1 标志统一编号牌应设置在规定位置2 警示标志吊笼内应有安全操作规程,操作按钮及其他危险处应有醒目的警示标志,施工升降机应设限载和楼层标志3 基础和围护设施地面防护围应装机电联锁装置,吊笼位于底部规定栏门联锁保位置时,地面防护围栏门才能打开,地护装置面防护围栏门开启后吊笼不能启动4 安全防护区当施工升降机基础下方有施工作业区时,因加设对重坠落伤人的安全防护区及其安全防护措施5 电缆收集筒固定可靠、电缆能正确导入6 缓冲弹簧应完好7 金属结构件外观无明显变形、脱焊、开裂和锈蚀8 螺栓连接紧固件安装准确、紧固、可靠9 销轴连接定位可靠 10销轴连接10 架设高度h(m) 垂直度偏(mm) h≦70≦(1/1000)h 70﹤h≦100≦70≦90导轨架垂100﹤h≦150 150﹤h≦200≦110直度 h﹥200≦130 对钢丝绳式施工升降机,垂直度偏差应≦(1.5/1000)h11 吊笼及层门应完好12.紧急逃离门:紧急逃离门应有效,能够在必要时快速打开并安全离开吊篮。
建筑施工起重机械施工升降机安装自检表
建筑施工起重机械施工升降机安装自检表建筑施工起重机械施工升降机安装自检表1. 施工升降机型号: __________2. 安装地点: __________3. 安装日期: __________4. 由以下人员进行安装,并签字确认:- 安装工程师: __________- 安装队长: __________- 安装工人: __________5. 安装前的准备工作:- 检查升降机的型号、规格、配件是否齐全;- 确认升降机是否具有有效的制造厂家质量合格证;- 根据升降机的技术要求,确认升降机的施工单位、安装地点、使用情况等信息是否符合要求;- 按照升降机的安装图纸进行安装,确保安装位置、高度等符合要求;- 安装前检查升降机安装的完整性、连接方式、固定方式等方面是否符合要求。
6. 安装前的测试和调试:- 确认升降机的各项操作指令和操作方式是否正确,是否与操作手册相符合;- 确认升降机的电气系统是否正常运行,电气设备是否符合要求;- 对升降机进行功能性检查,确认能否正常升降、停车、刹车等。
7. 安装后的检查:- 检查升降机的各个部位是否有松动、损坏、变形等问题;- 检查升降机的操作是否能够正常使用,能否按照要求调整操作方式、速度等;- 检查升降机的电气系统、机械系统是否正常运行,各项功能是否正常。
8. 安装后的维护:- 对升降机进行定期的检查和保养,包括润滑、清洁、紧固和更换易损件等;- 定期对升降机进行功能性检查和测试,确保升降机的安全性和稳定性;- 对升降机进行维修和更换部件时,必须符合制造厂家的要求,并按照升降机的操作手册进行操作。
9. 安装后的检测:- 对升降机进行放行前检测,确保升降机符合相关的规定和标准;- 对升降机进行使用期间定期的检测和测试,确认升降机的安全性和稳定性。
10. 安全操作:- 对升降机的人员使用必须符合相关许可、培训和认证;- 严格按照升降机的使用规程进行操作,不得擅自改变任何安全设置;- 操作升降机时要注意安全,确保人员和物料的安全。
施工升降机定期自检表GDAQ209010901
专职设备管理人员(签名):
其他人员(签名):
(项目章)
年
月
日
结论
结论
(项目章)
年
月
日
检查结果
结论
吊笼、传动支架和电缆小车滚轮与导轨架立管 间隙 传动系统齿轮齿条啮合间隙
对重导向轮及其轨道间隙
施工升降机定期自检表(续表)
GDAQ209010901-1
序号 项目
检查内容
电气设备及电器元件
线路绝缘电阻
外部供电线路总电源开关
电气隔离装置
总电源回路的短路保护
失压保护
零位保护
七
电气
过流保护
断错相保护
便携式控制装置
照明
信号
电气设备的接地
金属结构的接地
防雷
安全器
安全钩
断绳保护开关
安全装置 行程开关
八
有效性与 防护
限位开关
极限开关
防护罩和防雨罩
紧急断电开关
超载保护装置
空载试验
九
试验
额定荷载试验
坠落试验
检查结果
结论
十
其他
自检结论
检查人员 (签名)
ቤተ መጻሕፍቲ ባይዱ
项目技术负责人(签 名):
专职安全员(签 名):
注:本表由使用单位填写,定期检查每月不少于一次。
施工升降机定期自检表
GDAQ209010901
使用单位
备案编号
规格型号
出厂编号
自编号
安装位置
上次自检日期
序号 项 目
一
资料
二
作业环境 及外观
三 金属结构
四 司机室
五
基础
施工升降机每日使用前检查表
施工升降机每日使用前检查表施工升降机是在施工现场中不可缺少的设备之一,对于保障工人在操作高处的安全起到了很大的作用。
但是,若不对升降机进行日常检查和维护,将会给工作人员带来很大的安全隐患。
因此,制定每日检查表并认真执行,可保障升降机的安全运行,这也是施工企业责任的体现。
本文将介绍使用前应对升降机进行的每日检查项目。
1. 外观检查1.1 车架检查•车架结构是否完整无损、无锈蚀、无断裂、无变形?•车架上是否有固定螺栓松动和缺失?•锁紧系统是否齐全有效?•安全防护网是否正常安装、无锈蚀、断裂、变形?1.2 行走机构检查•行走机构是否严密可靠?•行走系统是否有松动和缺失,是否齐保护罩,防护网是否完好?•行走电机是否润滑良好、电动制动是否正常?•轮胎是否磨损严重?•悬挂机构是否有撞击变形、松动等?1.3 升降机构检查•升降机构是否严密可靠?•升降电机驱动装置,驱动链轮、齿条、滑轮是否润滑良好?•上下限安全开关是否齐全,效验是否可靠,是否可动作正常?2. 内部检查2.1 操纵系统检查•所有操纵手柄、脚踏板等是否齐全,是否可靠性好?•操纵手柄、脚踏板是否反应灵敏?是否正常?2.2 电气系统检查•电气控制系统是否可靠、合理,线路是否在规定范围内?•所有电器元件是否正常运行,根据使用时间是否需要更换?•控制系统开关、按钮是否可靠,是否良好接触?3. 安全装备检查3.1 上下限位置制动和安全装备检查•上下限位置制动可靠嘛?调节是否合适?•安全装置是否正常灵敏,调整是否适当?3.2 踏板、扶手、防滑设施检查•踏板、扶手是否完整,位置是否牢固,螺栓是否有松动?•踏板、扶手等是否有明显的腐蚀、断裂、变形?•整机是否有防滑设施?3.3 其他安全装置检查•安全锁、安全绳等是否牢固、有效?•正常停靠方式是否得当?结语以上就是施工升降机每日使用前检查表,希望施工企业能够认真制定和贯彻执行这份检查表,以保障升降机的安全运行。
同时,也提醒施工人员在使用升降机时要严格按照操作规程,具体职责和义务要有明确的划分并认真履行,才能确保高空作业的安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
SH型Hale Waihona Puke TFB1696、TFB1680
检查依据
合格
(签名) 年 月 日 安装 单位 年 月 日 (公章)
自检人员 (安装单位专业 技术人员)
备
注
保证项目(序号带"★"的项目)全部合格,一般项目中不合格项目数不超过5项,此设备自检 结论方为"合格"
施工升降机安装自检表
GDAQ209010801 001 工程名称 工程地址 使用单位 安装单位 产权单位 制造单位 型号规格 SS型驱动形式 备案编号 告知受理号 安装位置 额定载重量: 性能参数 额定乘员数: 最大提升高度: 导轨架架设高度: 设备状态 安全器型号: SAJ40-1.2 安全器有效期: 1.《建筑施工升降机安装检验评定规程》 2.《施工升降机安全规程》GB 10055-2007 3.《施工升降机》GB/T 10054--2005; 4.《起重机械安全规程第1部分:总则》GB 6057.1-2010 5.《建筑机械使用安全技术规程》JGJ 33-2001 6.《建筑施工升降机安装、使用、拆卸安全技术规程》JGJ 215-2010 7.《施工现场机械设备检查技术规程》JGJ 160-2008 8.《建筑起重机械安全监督管理规定》(建设部令第166号) 检查项目共计99项: 检查情况 汇 总 保证项目共38项,第 一般项目共61项,第 检查结论 0 10、 项不合格,共 项不合格,共 0 1 项不合格; 项不合格。 2*2000 12 140 粤EC-S00237 GZ440605004482 佛山市南海区中医院(广东省中西医结合医院)扩建工程 桂城南五路 南通四建集团有限公司 佛山市三瀛起重机电设备安装有限公司 佛山市南海区筑润建筑设备有限公司 佛山市南海区聚龙建设机械公司 SC200/200 传动形式 制造编号 出厂日期 设备自编号 2-Ax2-7~2-8轴 kg;额定提升速度: 人;最大独立高度: m;导轨架顶端自由高度: m;安全器编号: 34 30 7.5 m m ; m/min (许可证号: SC型 TS24109682013 SS型 C112558 2011年11月24日 2# )
