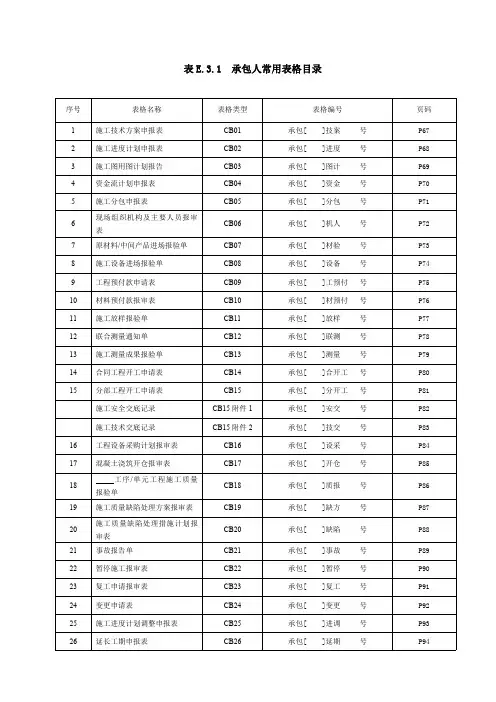

CB22 暂停施工报审表

(承包[2016]暂停001号)

合同名称:城口县龙峡水库工程总干渠工程施工Ⅲ标段合同编号:LXSK施工(2015)-003

说明:本表一式份,由承包人填写,监理机构审批后,随同审批意见,承包人份、监理机构份、发包人份。

CB23 复工申请报审表

(承包[2016]复工002号)

说明:本表一式份,由承包人填写,报送监理机构审批后,随同审批意见承包人份、监理机构份、发包人份。

停工因素消除情况及复工条件说明

1、停工因素消除情况:

2016年9月8日上午08:30时,建设方工程部副主任彭华刚通知:孔水溪征地赔偿事宜已经解决,可以通知劳务队进场,抓紧时间组织复工。

2、复工条件情况说明:

我方已于2016年9月8日上午08:35时,通知劳务队进场。12:20时,孔水溪施工区域劳务队人员陆续进入现场驻地,并整改落实了复工所要求的条件,如:施工用电线路的复查更换,施工材料的堆码整理,施工机械设备的检查修理等事项,经项目部检查合格,同意劳务队施工,并请监理部检查整改合格后进行确认复工。
