计价解释(六)

计价解释(六)

计价解释(六)1、省住建厅苏建价〔2014〕448号文的规定,13清单“挖沟槽、基坑、一般土方因工作面和放坡增加的工程量并入各土方工程量中”。

编制清单时,工作面、放坡如何具体计量?结算时,因为不同的施工单位,其施工方法是不同的,工作面、放坡系数都不固定的,又如何计量?是按实际施工情况计量吗?答:编制清单时,按规范规定的工作面和放坡系数计算,投标人结合自身的施工方案报价,结算时一般不调整。

2、基础承台挖土方按14年江苏省建筑与装饰工程计价定额计算规则P5页第4条计算宽度,是按垫层宽度加工作面还是基础宽度加工作面?答:垫层支模板的,按垫层边加工作面宽度;垫层不支模板的,按基础边加工作面宽度。

3、关于支撑下挖土,定额1-230、1-231、1-232,深度7m、11m、15m,是从室外地坪算起(或场地土方平均高度)还是从第一道支撑梁底部算起?答:支撑下挖土定额划分步距的深度从设计室外地面起算。

4、钻孔灌注桩试桩是否执行定额说明“打试桩可按相应定额子目的人工、机械乘以系数2....”?如执行,相应定额中:灌注桩砼、泥浆运输、钢筋笼定额人工及机械是否乘以系数2?答:试桩与工程桩未连续施工的,执行定额说明“打试桩可按相应定额子目的人工、机械乘以系数2”。

5、编制标底时,用于辅助试桩的两侧的锚桩,后期可做为工程桩,那么,锚桩是否属于试桩,按试桩将人工和机械乘系数2,还是按照工程桩来套?答:按试桩套用定额。

6、某桩基工程有预制方桩和预制管桩,编制招标控制价时如何确定类别?答:方桩和管桩属于不同类型的桩,在定工程类别时,应分别计算。

7、2014版《江苏省建筑与装饰工程计价定额》中2-13插拔型钢定额子目,在计价解释三回复“目前定额口径一般不考虑租赁”。

照此理解如果钢板桩为承包人自有,直接套用定额即可;但实际情况为承包人租赁时,该如何计价?答:型钢是自有还是采用租赁方式,应在投标时明确提出,如不提出,实际施工不论采用何种方式,结算时均不予调整。

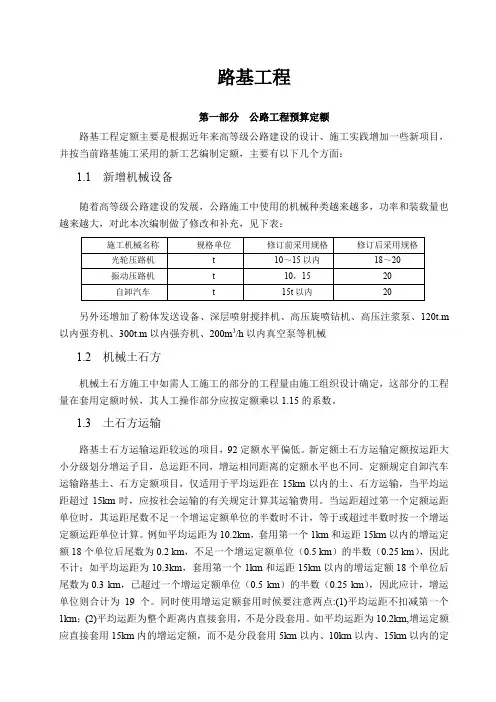

公路工程定额的套用(路基)(最全)word资料

公路工程定额的套用(路基)(最全)word资料

公路工程定额的套用(路基)(最全)word资料路基工程第一部分公路工程预算定额路基工程定额主要是根据近年来高等级公路建设的设计、施工实践增加一些新项目,并按当前路基施工采用的新工艺编制定额,主要有以下几个方面:1.1 新增机械设备随着高等级公路建设的发展,公路施工中使用的机械种类越来越多,功率和装载量也越来越大,对此本次编制做了修改和补充,见下表:另外还增加了粉体发送设备、深层喷射搅拌机、高压旋喷钻机、高压注浆泵、120t.m 以内强夯机、300t.m以内强夯机、200m3/h以内真空泵等机械1.2 机械土石方机械土石方施工中如需人工施工的部分的工程量由施工组织设计确定,这部分的工程量在套用定额时候,其人工操作部分应按定额乘以1.15的系数。

1.3 土石方运输路基土石方运输运距较远的项目,92定额水平偏低。

新定额土石方运输定额按运距大小分级划分增运子目,总运距不同,增运相同距离的定额水平也不同。

定额规定自卸汽车运输路基土、石方定额项目,仅适用于平均运距在15km以内的土、石方运输,当平均运距超过15km时,应按社会运输的有关规定计算其运输费用。

当运距超过第一个定额运距单位时,其运距尾数不足一个增运定额单位的半数时不计,等于或超过半数时按一个增运定额运距单位计算。

例如平均运距为10.2km,套用第一个1km和运距15km以内的增运定额18个单位后尾数为0.2 km,不足一个增运定额单位(0.5 km)的半数(0.25 km),因此不计;如平均运距为10.3km,套用第一个1km和运距15km以内的增运定额18个单位后尾数为0.3 km,已超过一个增运定额单位(0.5 km)的半数(0.25 km),因此应计,增运单位则合计为19个。

同时使用增运定额套用时候要注意两点:(1)平均运距不扣减第一个1km;(2)平均运距为整个距离内直接套用,不是分段套用。

如平均运距为10.2km,增运定额应直接套用15km内的增运定额,而不是分段套用5km以内、10km以内、15km以内的定额。

抽水机降水

抽水机降水

三、工程量计算规则
1、固定式基础以“座”计算,轨道式基础以(双轨)延长 米计算。 2、特、大型机械(塔式起重机、施工电梯、潜水钻孔机、 柴油打桩机、静力压桩机等)按吨位或高度不同以“台 次 ”计算。 3、特、大型机械(履带式起重机、履带式挖掘机、履带式 推土机、塔式起重机、施工电梯、潜水钻孔机、柴油打桩机 、静力压桩机、压路机、强夯机械等)按吨位不同以“台 次”计算。
• • • • •
施工图预、结算审查的教学内容
一、施工图预算审查的意义 二、审查的内容 三、审查施工图预算的方法 1、全面审查法:又称逐项审查法 2、标准预算审查法 3、分组计算审查法 4、对比审查法 5、筛选审查法 6、重点审查法 7、利用手册审查法 8、分解对比审查法 四、施工图预算审查的步骤
二、工程结算编制的内容 • • • • • 1、封面 2、编制说明 3、工程结算直接费计算表 4、工程结算费用计算表 5、附表
三、工程结算编制依据
• 1、工程施工合同 • 2、原施工图预算书 • 3、设计变更通知单及设计变更图纸 • 4、施工技术核定单 • 5、隐蔽工程验收单 • 6、材料代用确认单 • 7、分包工程结算书 • 8、业主确认应列入工程结算的其他 资料
学习任务十八:
施工排水、降水工程
一、项目划分(C4—1~40) 井点排水、抽水机降水、井点降水 二、注意事项 1、本定额适用于建筑工程中的降排水工程 2、本定额中的排水、降水方式如与实际排水、降水方式 不同时,可按实调整。 3、抽水机降水深度是指地下水位标高至施工组织设计降 水标高距离审查
• • • • 1.施工图预、结算审查的意义 2.工程预、结算审查的内容 3.工程预、结算审查的步骤 4.工程预、结算审查的方法
施工图预结算的审查

江苏省2014定额解读(施工排水降水过程)

江苏省2014定额解读(施工排水降水过程)
清单与定额规则的应用与现场签证
说明 名称解读:
1、排水:施工排水是排除施工场地或施工部位的 地表水,常用的方式是采取明沟、集水坑、人工 清理,潜水泵抽水等
2、降水:施工降水为采取技术措施阻挡地下水位 上升或降低地下水位,经常采用的形式可以分为 帷幕、井点降水,轻型井点,深井降水等
1)帷幕是用以阻隔或减少地下水通过基坑侧壁与 坑底流入基坑和控制基坑外地下水位下降的幕墙 ,截水帷幕目前常用注浆、旋喷法、深层搅拌水 泥土桩挡墙,混凝土护坡等。
2、在实际施工中,我们一般是对断开单独布管, 局部使用一台水泵的,根数虽然不足50根,我们 也按一套计算,比如某段单独降水15根管接入一 台水泵,该15根管也按一套计算
3、单位“套天”的使用,比如11套,使用65天, 定额工程量就是11*65=715 套.天,一天按24小时 计算,也有按昼夜计算的,一昼夜=24小时
进行估算,此时是高估
还是低估,都完全掌握
在人的手里,这是一个
很大的利润空间,
3.基坑、地下室排水按土方基坑的底面积以平方米 计算。 解读:
1、此处的基坑底面积
是指包括工作面在内
的水平投影面积
2、对于使用井点降水或深井管井降水的工程,不 能在记取基坑排水的费用
清单与定额规则的应用与现场签证
工程量计算规则 4.强夯法加固地基坑内排水,按强夯法加固地基工 程量以平方米计算。
5、设计要求待框架、墙体完成以后再回填基坑土 方期间的排水要办理签证另外记取
清单与定额规则的应用与现场签证
说明 3.井点降水项目适用于降水深度在6m以内。井点 降水使用时间按施工组织设计确定。井点降水材 料使用摊销量中已包括井点拆除时材料损耗量。 井点间距根据地质和降水要求由施工组织设计确 定,一般轻型井点管间距为1.2m。

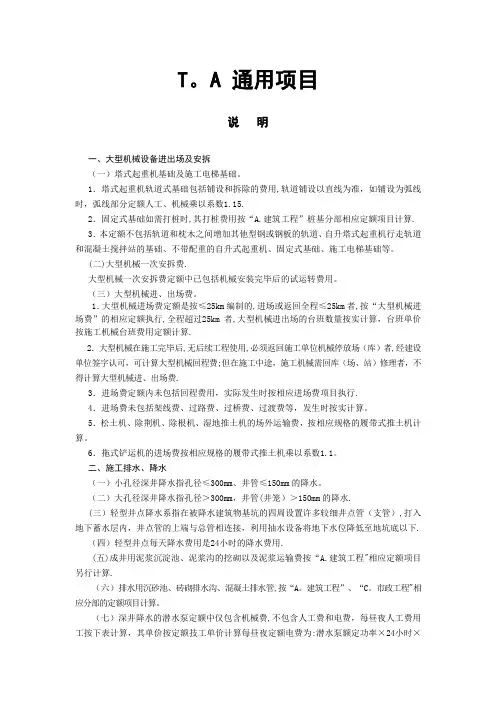

(通用部分计算规则及计算说明)---四川省建设工程工程量清单计价定额

(通用部分计算规则及计算说明)---四川省建设工程工程量清单计价定额

T。

A 通用项目说明一、大型机械设备进出场及安拆(一)塔式起重机基础及施工电梯基础。

1.塔式起重机轨道式基础包括铺设和拆除的费用,轨道铺设以直线为准,如铺设为弧线时,弧线部分定额人工、机械乘以系数1.15.2.固定式基础如需打桩时,其打桩费用按“A.建筑工程”桩基分部相应定额项目计算. 3.本定额不包括轨道和枕木之间增加其他型钢或钢板的轨道、自升塔式起重机行走轨道和混凝土搅拌站的基础、不带配重的自升式起重机、固定式基础、施工电梯基础等。

(二)大型机械一次安拆费.大型机械一次安拆费定额中已包括机械安装完毕后的试运转费用。

(三)大型机械进、出场费。

1.大型机械进场费定额是按≤25km编制的,进场或返回全程≤25km者,按“大型机械进场费”的相应定额执行,全程超过25km者,大型机械进出场的台班数量按实计算,台班单价按施工机械台班费用定额计算.2.大型机械在施工完毕后,无后续工程使用,必须返回施工单位机械停放场(库)者,经建设单位签字认可,可计算大型机械回程费;但在施工中途,施工机械需回库(场、站)修理者,不得计算大型机械进、出场费.3.进场费定额内未包括回程费用,实际发生时按相应进场费项目执行.4.进场费未包括架线费、过路费、过桥费、过渡费等,发生时按实计算。

5.松土机、除荆机、除根机、湿地推土机的场外运输费,按相应规格的履带式推土机计算。

6.拖式铲运机的进场费按相应规格的履带式推土机乘以系数1.1。

二、施工排水、降水(一)小孔径深井降水指孔径≤300mm、井管≤150mm的降水。

(二)大孔径深井降水指孔径>300mm,井管(井笼)>150mm的降水.(三)轻型井点降水系指在被降水建筑物基坑的四周设置许多较细井点管(支管),打入地下蓄水层内,井点管的上端与总管相连接,利用抽水设备将地下水位降低至地坑底以下.(四)轻型井点每天降水费用是24小时的降水费用.(五)成井用泥浆沉淀池、泥浆沟的挖砌以及泥浆运输费按“A.建筑工程"相应定额项目另行计算.(六)排水用沉砂池、砖砌排水沟、混凝土排水管,按“A。

公路工程定额的套用(路基)

公路工程定额的套用(路基)

路基工程第一部分公路工程预算定额路基工程定额主要是根据近年来高等级公路建设的设计、施工实践增加一些新项目,并按当前路基施工采用的新工艺编制定额,主要有以下几个方面:1.1 新增机械设备随着高等级公路建设的发展,公路施工中使用的机械种类越来越多,功率和装载量也越来越大,对此本次编制做了修改和补充,见下表:另外还增加了粉体发送设备、深层喷射搅拌机、高压旋喷钻机、高压注浆泵、120t.m 以内强夯机、300t.m以内强夯机、200m3/h以内真空泵等机械1.2 机械土石方机械土石方施工中如需人工施工的部分的工程量由施工组织设计确定,这部分的工程量在套用定额时候,其人工操作部分应按定额乘以1.15的系数。

1.3 土石方运输路基土石方运输运距较远的项目,92定额水平偏低。

新定额土石方运输定额按运距大小分级划分增运子目,总运距不同,增运相同距离的定额水平也不同。

定额规定自卸汽车运输路基土、石方定额项目,仅适用于平均运距在15km以内的土、石方运输,当平均运距超过15km时,应按社会运输的有关规定计算其运输费用。

当运距超过第一个定额运距单位时,其运距尾数不足一个增运定额单位的半数时不计,等于或超过半数时按一个增运定额运距单位计算。

例如平均运距为10.2km,套用第一个1km和运距15km以内的增运定额18个单位后尾数为0.2 km,不足一个增运定额单位(0.5 km)的半数(0.25 km),因此不计;如平均运距为10.3km,套用第一个1km和运距15km以内的增运定额18个单位后尾数为0.3 km,已超过一个增运定额单位(0.5 km)的半数(0.25 km),因此应计,增运单位则合计为19个。

同时使用增运定额套用时候要注意两点:(1)平均运距不扣减第一个1km;(2)平均运距为整个距离内直接套用,不是分段套用。

如平均运距为10.2km,增运定额应直接套用15km内的增运定额,而不是分段套用5km以内、10km以内、15km以内的定额。

山东轻型井点降水定额明细

山东轻型井点降水定额明细

山东轻型井点降水定额明细摘要:一、山东轻型井点降水定额明细概述二、山东轻型井点降水定额明细的具体内容三、山东轻型井点降水定额明细的实施与影响正文:一、山东轻型井点降水定额明细概述山东轻型井点降水定额明细是我国山东省针对地下水资源管理、合理开发利用和保护的一项重要措施。

近年来,随着地下水资源的过度开采,导致部分地区地下水位持续下降,引发了生态环境、农业生产和城市供水等方面的问题。

为了解决这些问题,山东轻型井点降水定额明细应运而生,旨在加强地下水资源的管理和保护,促进水资源的可持续发展。

二、山东轻型井点降水定额明细的具体内容山东轻型井点降水定额明细主要包括以下几个方面:1.降水井布置:根据地下水位、地质条件和用水需求等因素,科学合理地布置降水井,确保降水效果达到预期目标。

2.降水设备选型:根据降水井的深度、地下水位和地质条件等因素,选择合适的降水设备,以保证降水效果和设备运行的安全性。

3.降水定额标准:根据地下水资源的类型、用途和开发强度等因素,制定合理的降水定额标准,以实现地下水资源的有效保护和合理利用。

4.降水监测与评价:建立降水监测系统,对降水过程进行实时监测和数据分析,评价降水效果和地下水资源的变化趋势,为政策制定和调整提供科学依据。

三、山东轻型井点降水定额明细的实施与影响山东轻型井点降水定额明细的实施,对于地下水资源的保护和利用具有重要意义。

一方面,通过降水定额管理,可以有效控制地下水的开采量,避免过度开采导致的地下水位下降和生态环境恶化等问题;另一方面,降水定额管理有助于提高水资源利用效率,促进水资源的合理配置和优化利用。

总之,山东轻型井点降水定额明细的实施,有利于实现地下水资源的有效保护和合理利用,促进我国水资源的可持续发展。

建筑工程造价习题集答案

建筑工程造价习题集答案

建筑工程造价习题集编者孙咏梅浙江水利水电专科学校二0一一年10月第一篇定额计价法一地下工程计量与计价1 某房屋基础平面与剖面见下图,已知一、二类土,地下常水位-0.80,施工采用人力开挖,明排水。

求房屋综合土方工程的直接工程费。

=解:H=1.3m H湿=0.8m C=0.3m K=0.5(1)1-1剖面基础土方:B1-1=1.2+0.2=1.4mL1-1外=6×2=12m L1-1内=6-1.6=4.4m L1-1=12+4.4=16.4mV1-1全=(1.4+2×0.3+0.5×1.3)×1.3×16.4=56.50m3V1-1湿=(1.4+2×0.3+0.5×0.8)×0.8×16.4=31.49 m3V1-1干=56.50-31.49=25.01 m3(1)2-2剖面基础土方:B2-2=1.4+0.2=1.6mL2-2=[12+4.5+(0.49-0.24)×0.365/0.24] ×2=33.76mV2-2全=(1.6+2×0.3+0.5×1.3)×1.3×33.76=125.08m3V2-2湿=(1.6+2×0.3+0.5×0.8)×0.8×33.76=70.22 m3V2-2干=125.08-70.22=54.86 m3V干总= V1-1干+ V2-2干=25.01+54.86=79.87 m3V湿总= V1-1湿+ V2-2湿=31.49+70.22=101.71 m3湿土排水工程量= V1-1湿+ V2-2湿=31.49+70.22=101.71 m3人工挖湿土基价换算如下:1-1H 换算后基价=21.67×1.06=22.97元/ m3(3)分项工程直接费计价表2某房屋基础平面和剖面如下图所示,已知土类为三类土,人力开挖,地下常水位标高-0.60,明排水,计算房屋综合土方工程的直接工程费,如该土方工程实际采用轻型井点降水,施工组织设计井点竖管根数65根,使用天数15天,试计算该工程轻型井点降水措施费用。

井点降水定额计算规则

井点降水定额计算规则

井点降水定额计算规则以井点降水定额计算规则为标题,我们来详细了解一下这个计算规则的内容和应用。

井点降水定额是一种常用的降水计算方法,用于确定一个地区在一段时间内的平均降水量。

它是根据该地区的历史降水数据和统计方法得出的。

通过井点降水定额,我们可以更好地了解一个地区的降水情况,为农业、水资源管理和城市规划等提供参考依据。

井点降水定额的计算规则如下:1. 数据收集:首先,需要收集该地区的历史降水数据。

通常会使用该地区多年的降水数据,以确保计算结果的准确性。

2. 数据整理:收集到的降水数据需要进行整理和统计。

可以根据不同时间段(如月、季、年)对降水数据进行分类和汇总,得出平均降水量。

3. 选择适当的井点:井点是指一组代表性的点,用于计算井点降水定额。

选择井点时,要考虑地区的地理特征、气候条件和降水分布等因素,尽量保证井点能够代表整个地区的降水情况。

4. 计算井点降水定额:根据选择的井点和整理好的降水数据,可以使用统计方法计算出井点降水定额。

常用的统计方法有平均值法、加权平均值法和多项式插值法等。

不同的方法适用于不同的情况,需要根据实际情况选择合适的方法。

5. 结果应用:得到井点降水定额后,可以将其应用于实际工作中。

比如,农业方面可以根据井点降水定额来制定灌溉方案和农作物种植计划;水资源管理方面可以用来评估地区的水资源情况;城市规划方面可以考虑降水情况来设计排水系统和防洪设施等。

需要注意的是,井点降水定额是一种统计方法,其结果仅代表平均降水情况,并不能完全预测具体的降水事件。

在实际应用中,还需要考虑其他因素的影响,如气候变化、地形地貌和人类活动等。

总结起来,井点降水定额是一种常用的降水计算方法,通过收集和整理历史降水数据,选择适当的井点,并使用合适的统计方法,可以计算出一个地区的井点降水定额。

这个定额可以为农业、水资源管理和城市规划等提供重要参考,帮助人们更好地了解和应对降水情况。

然而,需要注意的是,井点降水定额仅代表平均情况,实际降水情况可能存在较大的波动,需要综合考虑其他因素来做出准确的决策。

2015全统定额章节说明及计算规则

2015全统定额章节说明及计算规则

2015全统定额章节说明及计算规则一、本章定额包括脚手架工程、垂直运输工程、建筑物超高增加费、大型机械设备进出场及安拆、施工排水、降水等五节。

二、建筑物檐高以设计室外地坪至檐口滴水高度(平屋顶系指屋面板底高度,斜屋面系指外墙外边线与斜屋面板底的交点)为准。

突出主体建筑屋顶的楼梯间、电梯间、水箱间、屋面天窗等不计入檐口高度之内。

三、同一建筑物有不同檐高时,按建筑物的不同檐高纵向分割,分别计算建筑面积,并按各自的檐高执行相应项目。

建筑物多种结构,按不同结构分别计算。

四、脚手架工程1. 一般说明(1)本章脚手架措施项目是指施工需要的脚手架搭、拆、运输及脚手架摊销的工料消耗。

(2)本章脚手架措施项目材料均按钢管式脚手架编制。

(3)各项脚手架消耗量中未包括脚手架基础加固。

基础加固是指脚手架立杆下端以下或脚手架底座下皮以下的一切做法。

(4)高度在3.6m以外墙面装饰不能利用原砌筑脚手架时,可计算装饰脚手架。

装饰脚手架执行双排脚手架定额乘以系数0.3。

室内凡计算了满堂脚手架,墙面装饰不再计算墙面粉饰脚手架,只按每100m\+2墙面垂直投影面积增加改架一般技工1.28工日。

2. 综合脚手架(1)单层建筑综合脚手架适用于檐高20m以内的单层建筑工程。

(2)凡单层建筑工程执行单层建筑综合脚手架项目;二层及二层以上的建筑工程执行多层建筑综合脚手架项目;地下室部分执行地下室综合脚手架项目。

(3)综合脚手架中包括外墙砌筑及外墙粉饰、3.6m以内的内墙砌筑及混凝土浇捣用脚手架以及内墙面和天棚粉饰脚手架。

(4)执行综合脚手架,有下列情况者,可另执行单项脚手架项目。

①满堂基础或者高度(垫层上皮至基础顶面)在1.2m以外的混凝土或钢筋混凝土基础,按满堂脚手架基本层定额乘以系数0.3;高度超过3.6m,每增加1m按满堂脚手架增加层定额乘以系数0.3。

②砌筑高度在3.6m以外的砖内墙,按单排脚手架定额乘以系数0.3;砌筑高度在3.6m以外的砌块内墙,按相应双排外脚手架定额乘以系数0.3。

土石方定额规则

土石方定额规则

土石方定额规则土石方工程本章适用于湖北省境内房屋建筑工程和市政基础设施工程的新建、扩建、改建中的土石方及运输(除有关专业册说明不适用本章定额外)。

一、土方工程1.本章定额土壤分类,见土壤分类表G1-1。

土壤分类表表G1-1 土壤分类土壤名称一、二类土粉土、砂土(粉砂、细砂、中砂、粗砂、砾砂)、粉质黏土、弱中盐渍用锹、少土、软土(淤泥质土、泥炭、泥炭质土)、软塑红黏土、冲填土三类土黏土、碎石土(圆砾、角砾)混合土、可塑红黏土、硬塑红黏土、强盐主要用镐渍土、素填土、压实填土接铲挖但四类土碎石土(卵石、碎石、漂石、块石)、坚硬红黏土、超盐渍土、杂填土全部用镐注:本表土的名称及其含义按国家标准《岩土工程勘察规范》GB __-2022年(2022年版)2.干湿土的划分首先以地质勘察资料为准,含水率≥25%为湿土;或以地下常水位为准划分,地下常水位以上为干土,以下为湿土。

定额是按干土编制的,如挖湿土时,人工和机械乘系数1.18,干、湿土工程量分别计算:如含水率40%时,另行计算。

采用井点降水的土方应按干土计算。

3.本章定额未包括地下水位以下施工的排水费用,发生时另按相应项目计算。

4.本章定额未包括工作面以外运输路面的维修和养护、城区环保清洁费、挖方和填方区的障碍清理、铲草皮、挖淤泥时堰塘排水等内容,发生时应另行计算。

5.沟槽、基坑、一般土方的划分:底宽≤7m且底长3倍底宽为沟槽;底长≤3倍底宽且底面积≤150m2为基坑;超过上述范围则为一般土方。

6.在支撑下挖土,按实挖体积人工乘以系数1.43,机械乘以系数1.2。

先开挖后支撑的不属支撑下挖土。

7.挖桩间土方时,按实挖体积(扣除桩体所占体积,包括空钻或空挖所形成的未经回填的桩孔所占体积),人工挖土方乘以系数1.25,机械挖土方乘以系数1.1。

8.场地按竖向布置挖填土方时,不再计算平整场地的工程量。

9.挖土中遇含碎、砾石体积为31%~50%的密实黏性土或黄土时,按挖四类土相应定额项目基价乘以1.43。

江苏地区最新工程量计算规则

江苏地区最新工程量计算规则

第一章土方工程说明一、本定额包括综合基础土方、人工土方、机械土方、井点降水及基坑排水四个部分。

综合基础土方仅适用于单位工程的带形基础、独立基础、独立桩承台的土方工程(综合了放坡、挖、运、回填夯实)。

基础垫层的土方已综合在相应的垫层项目内,不再另外计算。

人工、机械土方适用于单位工程的整板基础、地下室、设备基础的大开挖土方,也适用于单独编制( 概) 算的单位工程或一个单位工程的土方量在5000 立方米以上(指挖方或填方量)的工业与民用建筑的土方工程。

基坑排水是指地下常水位以下(或深度超过1.50米)、基坑底面积超过20平方米(两个条件同时具备)土方客谝院螅诨』虻叵率沂┕て诩?不包括设计要求待±0.00以上主体施工完成以后再回填基坑土方期间,此期间发生的排水费应另行计算)所发生的排水包干费用,不是挖湿土时的排水费,挖湿土应另按挖湿土定额执行。

二、综合基础土方:地槽、坑中已按三类土计算,干、湿土已综合取定并适当考虑了放坡系数,实际施工中土壤类别、含量不同,均不调整。

如遇下列情况应按估价表的规定另行计算:1、实际施工中遇有挖淤泥、流砂或地下障碍物;2、基槽坑挖出的土经回填后,多余土需外运;3、在挡土板及桩间挖土;4、支挡土板。

三、人工土方:分为干、湿土两大类,干、湿土中又按土壤类别分为一、二类综合、三类、四类土三种类别。

应按相应干、湿土、类别、深度分别套用。

四、机械土方:1、机械挖土方工程量,按机械实际完成工程量计算。

机械确实挖不到的地方,用人工修边坡、整平的土方工程量套用人工挖土方(最多不得超过挖方量的10%)相应定额项目,人工乘以系数2。

机械挖土方单位工程量小于2000 立方米或在桩间挖土方,按相应定额乘以系数1.10。

2、机械土方是按三类土计算的,如实际土壤类别不同,按省估价表第一章的规定换算,但机械综合比例不变。

3、机械挖土均以天然湿度土壤为准,含水率达到或超过25%,定额人工,机械乘以系数1.15,含水率超过40%时,另行计算。

山东轻型井点降水定额明细

山东轻型井点降水定额明细

山东轻型井点降水定额明细1. 引言本文旨在对山东地区轻型井点降水定额进行详细的说明和解析。

通过分析该定额的内容和计算方法,我们可以更好地了解山东地区轻型井点降水的特点和规律,为工程建设提供参考依据。

2. 轻型井点降水定额的定义轻型井点降水定额是指在山东地区进行工程建设时,根据该地区历史气象数据和相关统计分析得出的一种预测值,用于确定工程项目中需要考虑的降水量。

它是根据山东地区的气候特征、地形条件等因素综合考虑而得出的。

3. 定额计算方法轻型井点降水定额的计算方法主要包括以下几个步骤:3.1 数据收集与整理首先,需要收集并整理山东地区历史气象数据,包括降雨量、降雨频率、持续时间等信息。

这些数据可以从气象部门、历史记录等渠道获取。

3.2 统计分析与模型建立在收集到足够多的历史气象数据后,可以进行统计分析,包括计算平均降雨量、频率分布等。

同时,可以建立相应的数学模型,用于预测未来的降雨情况。

3.3 定额确定根据统计分析和模型预测结果,可以得出山东地区轻型井点降水定额。

定额通常以每小时、每天、每年等形式表示,并根据工程需要进行细化和调整。

4. 定额明细说明轻型井点降水定额明细包括以下几个方面的内容:4.1 降雨量降雨量是指在一定时间内某个地点上空的降水总量。

根据历史气象数据和统计分析结果,可以得出山东地区不同时间尺度下的平均降雨量。

这些数据对于工程建设中排水系统设计、抗洪能力评估等方面具有重要意义。

4.2 降雨频率降雨频率是指某个特定强度的降雨在一定时间内发生的概率。

通过统计分析历史气象数据,可以确定山东地区不同强度、不同持续时间下的降雨频率。

这些数据对于工程建设中的抗洪设计、排水系统规划等方面具有指导作用。

4.3 持续时间降雨持续时间是指降雨事件从开始到结束所经历的时间。

通过分析历史气象数据,可以确定山东地区不同强度、不同频率下的降雨持续时间。

这些数据对于工程建设中的排水系统设计、蓄洪区规划等方面具有重要意义。

安徽省2000年土建定额计算规则

安徽省2000年土建定额计算规则

工程量计算规则第一章、土石方工程一、一般规则1、土方体积,均以开挖前的天然密实体积为准,折算虚方体积系数为1.30,折算夯实土体积系数为0.87,折算松填土体积系数为1.08。

2、挖土深度超过1.50m时,人工挖土的放坡系数为0.33;机械挖土的放坡系数,机械在坑内作业时为0.25,机械在坑上作业时为0.67。

二、人工土、石方1、挖土工程量按下式计算:⑴地槽:V=(B+KH+2C)HL⑵地坑(方形):(圆形):式中:V椡谕撂寤 ╩3);L椈 〉壮ざ龋╩);B椈 〉卓矶龋╩);H椡谕辽疃龋╩)(设计室外地面至槽、坑底);R椈 〉装刖叮籆椆ぷ髅婵矶龋 1-2);K椃牌孪凳 ㄗ酆衔0.33)。

基础施工所需工作面宽度表1-22、平整场地按底层建筑面积计算。

3、就地回填区分夯填、松填以立方米计算。

回填土体积=挖土体积棧ㄉ杓剖彝獾仄阂韵碌娌+基础+管、沟外形体积)管、沟外形体积按下列规定扣除:当管径小于500mm时不扣除所占体积,管径小于1000mm时,每米扣除0.6m3,管径小于1600mm时,每米扣除1.3m3体积。

4、余土外运:缺土内运工程量应按《施工组织设计》规定计算,《施工组织设计》无规定时按下式计算:运土工程量=挖土工程量椈靥钔凉こ塘俊£5、岩石开凿及爆破工程量,区别石质,按下列规定计算:⑴人工凿石按图示尺寸以立方米计算。

⑵爆破岩石按图示尺寸以立方米计算。

沟槽、基坑深、宽允许超挖:次坚石:200mm;特坚石:150mm,超挖体积并入相应工程量内。

⑶槽坑、地面摊座、修整边坡按图示尺寸以平方米计算。

三、机械土石方机械土、石方工程量计算规则,除执行人工土、石方有关规定外,还执行下列计算规则:1、推土机推土运距:按挖方区重心至填方区重心之间的直线距离计算。

2、铲运机运土运距:按挖方区重心至卸土区重心加转向45m计算。

3、自卸汽车运土运距:按挖方区重心至填方区(或堆土地点)重心的最短距离计算。

四、地基强夯地基强夯按图示强夯面积,区分夯击能量、夯击遍数以平方米计算。

山东轻型井点降水定额明细

山东轻型井点降水定额明细

山东轻型井点降水定额明细摘要:一、引言二、山东轻型井点降水定额概述1.定义及作用2.适用范围三、山东轻型井点降水定额明细1.降水深度与降水井点间距的关系2.降水井点数量与降水深度的关系3.降水定额的确定因素4.降水定额的计算方法5.降水定额的应用实例四、山东轻型井点降水定额的实用性分析1.提高降水效果2.降低工程成本3.保障施工安全五、结论正文:一、引言随着我国城市化进程的加快,基础工程建设日益增多,降水工程在很大程度上影响了工程的顺利进行。

山东轻型井点降水定额明细作为一种有效的降水方法,得到了广泛的应用。

本文将对山东轻型井点降水定额进行详细阐述,以期为降水工程提供参考。

二、山东轻型井点降水定额概述1.定义及作用山东轻型井点降水定额是指在一定的工程条件下,采用轻型井点降水方法所需的降水深度、井点间距、井点数量等参数。

它具有结构简单、施工方便、降水效果明显等特点,适用于各类基础降水工程。

2.适用范围山东轻型井点降水定额适用于市政工程、公路桥梁、地铁、隧道、房屋建筑等基础降水工程。

在软土地基、含水量高的地层中,采用轻型井点降水定额可有效降低地下水位,保证工程顺利进行。

三、山东轻型井点降水定额明细1.降水深度与降水井点间距的关系降水深度与降水井点间距密切相关。

一般情况下,降水深度越大,降水井点间距越小。

这是因为降水深度增大,所需降水分散范围扩大,井点间距相应减小,以保证降水效果。

2.降水井点数量与降水深度的关系降水井点数量与降水深度成正比。

随着降水深度的增加,降水井点数量需相应增加,以保证降水效果的稳定性。

3.降水定额的确定因素降水定额的确定因素主要包括工程类型、地质条件、降水深度、井点间距等。

在实际工程中,应根据具体情况合理选择降水定额,以实现最佳降水效果。

4.降水定额的计算方法降水定额的计算方法主要包括经验公式法和数值模拟法。

经验公式法是根据大量实测数据总结出来的,适用于一般情况。

数值模拟法适用于复杂地质条件和工程场景,可更精确地计算降水定额。

井点降水24小时不间套定额

井点降水24小时不间套定额

井点降水24小时不间套定额【原创版】目录1.井点降水的概述2.井点降水的 24 小时不间歇工作原理3.井点降水的定额计算方法4.井点降水的实际应用及注意事项正文一、井点降水的概述井点降水,是一种在地下水位较高的地区采用的降水方法。

它是通过井点系统,将地下水抽取出来,使地下水位降低,从而达到降水的目的。

这种方法适用于各种土质和地下水位的情况,具有操作简便、成本较低的优点。

二、井点降水的 24 小时不间歇工作原理井点降水系统主要由井点、水泵、管道和控制系统组成。

其中,井点是降水系统的关键部分,它直接与地下水接触,将地下水抽取出来。

水泵则是将抽取的地下水输送到地面,管道则是连接井点和水泵的通道,控制系统则是控制水泵的开关和运行。

井点降水系统通常是 24 小时不间歇工作的。

这是因为地下水的抽取需要持续进行,以保持地下水位的稳定。

如果停止抽取,地下水位就会上升,可能导致降水效果不佳。

三、井点降水的定额计算方法井点降水的定额计算,主要是根据地下水位的降低程度和水泵的抽水量来确定。

一般来说,定额的计算公式为:定额 = 抽水量 / 降低的地下水位其中,抽水量是水泵每小时抽取的地下水量,降低的地下水位是井点降水系统运行一段时间后,地下水位的下降程度。

四、井点降水的实际应用及注意事项井点降水在实际应用中,需要注意以下几点:1.选择合适的井点:根据地下水位的高低和土质的不同,选择合适的井点,以保证降水效果。

2.选择合适的水泵:根据井点的数量和地下水位的高低,选择合适的水泵,以保证抽取的地下水量能够满足降水的需要。

3.定期检查和维护:井点降水系统需要定期检查和维护,以保证系统的正常运行。

山东轻型井点降水定额明细

山东轻型井点降水定额明细

山东轻型井点降水定额明细【最新版】目录1.概述2.山东轻型井点降水定额明细的具体内容3.山东轻型井点降水定额明细的应用4.总结正文1.概述山东轻型井点降水定额明细是一份详细列举了山东地区轻型井点降水工程量、工程费用以及材料消耗等方面的明细表。

这份明细表对于从事井点降水工程的设计、施工及预算人员具有重要的参考价值,能够帮助他们更加准确地了解工程所需的各项资源和费用。

2.山东轻型井点降水定额明细的具体内容山东轻型井点降水定额明细主要包括以下几个方面的内容:(1) 工程量:明细表中列举了不同类型的轻型井点降水工程所需的工程量,如钻井数量、井深、井径等。

(2) 工程费用:明细表中根据不同类型的工程量给出了相应的工程费用,包括人工费、材料费、机械使用费等。

(3) 材料消耗:明细表中详细列举了各种材料在轻型井点降水工程中的消耗量,如管材、井壁材料、滤料等。

(4) 工程周期:明细表中还给出了不同类型的轻型井点降水工程的预计工程周期,有助于施工方合理安排工程进度。

3.山东轻型井点降水定额明细的应用山东轻型井点降水定额明细在实际应用中具有以下作用:(1) 指导工程设计:设计人员可以根据明细表中的工程量和费用等信息,进行工程方案的设计和优化。

(2) 控制工程预算:建设单位和施工方可以根据明细表中的费用数据,制定和控制工程预算。

(3) 指导工程施工:施工方可以根据明细表中的工程量、材料消耗和工程周期等信息,进行施工计划的制定和施工过程的控制。

(4) 总结山东轻型井点降水定额明细为山东地区的井点降水工程提供了详细的工程量、费用和材料消耗等方面的数据,对于指导工程设计、控制工程预算和指导工程施工具有重要的参考价值。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

轻型井点降水法工程量的计算及如何套定额
公司内部编号:(GOOD-TMMT-MMUT-UUPTY-UUYY-DTTI-
轻型井点降水法工程量的计算及如何套定额
轻型井点降水法施工的计算步骤是什么降水法施工的适用条件与范围是什么
一、轻型井点降水法施工的计算步骤为:确定井点系统的布置方式(平面布置和高程布置);计算涌水量;计算井点数量和井距;校核水位降低数值;选择水泵规格等。

二、井点降水是高地下水位地区基础工程施工的重要措施之一。

它能克服流砂、稳定基坑边坡、降低承压水位防止坑底隆起和加速土的固结,使位于天然地下水位以下的基础工程能在较干燥的施工环境中进行施工。

基本上在任何场地都可以抽水,除一些保水性很好的土壤。

降水方法和设备可根据土层的渗透系数、要求降水的深度和工程特点,经过技术经济和节能比较后确定。

井点降水施工的条件是什麽,井点降水结算需结算哪些内容,这些内容怎样计算工程量,排水泵计算台班吗
井点降水施工的条件是什麽,井点降水结算需结算哪些内容,这些内容怎样计算工程量,排水泵计算台班吗
1、地下水位高于基底标高
2、井点安拆。

运输,使用天数
3、使用天数内不计算,非使用天数内可计停班
一、井点降水施工的条件是什麽
回答:1:当需开挖的基坑设计基坑底标高位于地下位以下时。

2:定额规定“井点降水中的轻型井点、喷射井点、大口径井点的采用由施工组织设计确定。

一般情况下,降水深度6m以内采用轻型井点,6m以上30m以内采用相应的喷射井点,特殊情况下可选用大口径井点。

井点使用时间按施工组织设计确定。

喷射井点子目包括两根观察孔制作,喷射井管包括了内管和外管。

井点材料使用摊销量中已包括井点拆除时的材料损耗量”。

二、井点降水结算需结算哪些内容
回答:主要内容有井点安装、拆除、使用等项目。

另外可能每个地区的定额子目设置不同,主要还是按当地定额设置的子目。

使用公路工程预算定额(JTG/T B06-02-2007)套用定额1-2-8,定额中的费用已经包括(挖排水沟及管槽,井管装配及地面试管,铺总管,装水泵,水箱,冲孔沉管理,灌砂封口,连接试帛,拔井管,拆管,清洗,整理,堆放),
三、这些内容怎样计算工程量,排水泵计算台班吗
回答:轻型井点50根为一套。

井点工程量按"套天"为单位计算,累计根数不足一套者按一套计算,一天按24小时计算。

井管的安装、拆除工程量按根计算。
