南昌紫金城四期住宅项目施工总承包招标文件
工程总分包施工界面
附件一
序号 工程名称 总承包商 总承包商负责完成下列工作: 1.井道及机房土建及通风施工,机房电源和照明/插座 系统施工;井道照明、插座线管的预埋及穿带丝;结 构洞口预留(安装电梯用脚手架由专业分包负责); 2.预留及封堵;插座预留到距地坑1.4米高; 3.门洞口硬性安全防护栏(不低于1.4米)及安全警示 标志、电梯门洞口的挡水、井道基坑防水、排水及防 护墩的施工、门洞及其它洞口收口; 4.井道脚手架、井道予埋件、承重樑及吊环施工,接 地扁钢预留到井道底坑; 5.电梯的电源电缆由电力柜敷设到电梯控制柜(在顶 层)要考虑由电力专业单位完成 ,在总包招标前确 认。 提供电梯底坑集水井水泵的电源; 6.机房接地汇流排施工 7.与电梯有关的强、弱电线管(含变更、洽商引起的 增加、改动等)的暗埋、穿带丝施工由总承包商完 成,包括装饰面层恢复; 8.配合调试。 指定分包商 独立承包商 备注
施工单位塞缝完成,监理检 查,书面移交。
14. 防火门
总承包商负责门洞收口、塞缝,提供标控制线、平面 指定供应商负责防火门供应、安装及相应消 控制线。 防验收 保温指定分包商负责保温层、抗裂砂浆层及 外装饰线条等全部保温工程(含外墙铁艺装 总承包商负责二次结构及外墙抹灰工程(抹灰墙面达 饰等外装装饰件安装后外墙结构或二次结构 到中级抹灰标准;提供满足保温施工的脚手架) 上的保温切口的塞缝和修补工作),抗裂砂浆 完成面满足涂料施工要求。对涂料饰面和砖 饰面工艺不同 涂料指定分包商负责外墙涂料的供应及施工 (含外墙铁艺装饰等外装装饰件安装后外墙 结构或二次结构上的保温切口处的涂料修补 工作)
供电承包商负责完成下列工作: 1.高低压柜,变压器,派接箱,高低压电缆 桥架,母线等施工; 2.系统实验验收; 3.组织供电局装表、发电; 4.派接柜及以上强电设施施工;

最新工程总包与分包施工界面划分

最新工程总包与分包施工界面划分

5
园林园建
1、园区土方整形; 2、施工图范围内园林景观、景观给排水、景观照明电气 、园建等部分的材料采购及安装; 3、施工图范围内园林绿化部分植物采购及种植与养护 (质保期以内的养护) 4、园建及园林部分的成品保护
6
消防工程
1、消防设计图纸的深化; 2、图纸涉及到的所有消防系统的设备、材料的供货、材 料制作、安装、调试、移交培训工作。 3、对总承包人施工预埋成果的接收、改正、处理、完善 等工作 1、主体封顶后开 4、配合总承包单位做好在质量、进度、安全、验收方面 始施工; 的工作;在总承包单位的总体协调管理下,做好与各专业 2、在外架拆除前 单位的交叉施工与协调管理工作,负责编制消防专业综合 完工。 管线图,并报机电总承包单位、监理单位和招标人审批, 按各专业工种界面做到有序施工,配合总承包单位做好各 专业分包单位的协调管理工作; 5、办理本项目整体和专项的消防专项报建和验收手续, 包验收、包竣工资料收集整理、确保项目通过消防验收合 格。 1、幕墙二次图纸深化设计并送审合格 2、随主体结构施工预埋构件材料提供、制作及预埋; 3、幕墙图纸范围内所有项目的玻璃、石材、铝板、龙骨 、铝合金门窗、百叶窗、钢结构、预埋件、结构胶、密闭 1、主体外墙施工 胶、防火板及防火材料、后置件、五金配件等材料供应、 完后进场施工 制作、安装; 2、与外墙装饰工 4、玻璃(石材、铝板)塞缝、打胶、密闭收口; 程同步施工完。 5、幕墙防火、保温、防腐、防锈、防雷(总包预留接地 点,分包焊接)、防水措施; 6、配合机电通风口位置幕墙施工; 7、幕墙相关验收工作及资料整理,保证专项验收通过, 资料提交总包单位。
工程总包与分包施工界面划分标准
序 号 施工界面划分 分包工程名称 工期要求 分包工程内容 移交工作面标准

总包分包工程界面划分一览表

总包分包工程界面划分一览表

4、提供照明、用水和用电接驳;
5、提供现场临时厕所供其他单位使用;
6、提供施工期间及调试阶段水电供应。
总包、分包工程界面划分一览表(示例 )
序 号
项目名称
分包单位
土方及地基处理工程施工配合
总包单位
1、土方工程:以基础垫层底标高以上100mm为界(不考虑筏板、主楼筏板、电梯坑、集水坑、独立柱基等基底较低的
特殊位置),此标高以下的桩间土、人工捡底及外运等所有需要挖除的土方属于总包单位的施工范围。马道挖运、土
3.3通讯接入工程由通讯运营商自行完成,涉及总平内预留管道由市政施工单位完成,涉及接入穿地下室外墙、穿楼
板预留部分预留由总包单位完成。
3.8雨污水工程暂定以建筑物第一个检查井为界,检查井(含检查井)外由市政单位完成,检查井以内由总包完成,
涉及接入穿地下室外墙、穿楼板预留部分预留由总包单位完成,接口部分由总包单位封堵做好标记,并通过测试验收
土建总包负责燃气管线入楼穿墙防水套管(穿窗井处为通长套管)、穿地下室和厨房地面等的结构预留洞,负责燃气 套管外封堵和防水。
1、施工图中所有弱电系统(不含消防系统)归弱电分包单位施工;
2、按图纸完成弱电设备机房装修及机电预留,按图纸预留弱电线槽过墙、过柱的结构洞及收口;
3、按图纸预留弱电系统进、出户管,并穿钢丝;
4、为该工程承包商的进场施工提供相应照管。
6
弱电工程
保安监控、楼宇自控、停车场管理系统等 弱电系统的供货、安装、调试及售后服务
5、提供机房、管井等机房机电预留、防雷接地等,不包括静电地板、吊顶、照明等此项工作由弱电公司完成。 6、总包单位对整个弱电系统调试提供必要的协助。 7、弱电施工单位进场前的预留预埋。
设计、安装、施工

建筑工程总承包与分包界面划分大全(4种)

建筑工程总承包与分包界面划分大全(4种)

建筑工程总承包与分包界面划分大全(共4份不同工种界面划分方式)1 承包人自行施工工程与专业分包工程施工界面划分1、由承包人完成的分部分项工程具体工作范围界定承包人的施工范围在工程实施过程中,发包人可根据现场实际情况进行适当调整,并按照承包人的中标预算价相应进行费用的调整。

1.1 建筑、装饰工程1.1.1 土方工程包括人工清槽及肥槽回填、房心回填、地库顶部回填土工程(含回填土土源)。

1.1.2 二次结构(含轻质隔墙)砌筑工程属承包人工作范围,由承包人按设计图纸要求完成。

专业分包工程的预埋件属承包人的工作范围,由承包人按图纸设计要求预埋。

1.1.3 钢筋混凝土工程属承包人工作范围,由承包人按设计图纸要求完成,其中混凝土按预拌混凝土计入。

专业分包工程的预埋件属承包人的工作范围,由承包人按图纸设计要求预埋。

1.1.4 屋面及防水工程屋面属承包人工作范围,防水工程包括地下室、屋面、厨卫间防水等,由承包人按设计图纸要求完成。

1.1.5 室内(含地下室等)装修工程所有二次结构砌筑的表面抹灰、墙面及地面粗装修工程、所有管井、强弱电间、设备用房的装修、室内防水按设计图纸要求完成,配置普通灯具,均由承包人按设计图纸要求完成。

具体施工部位按照发包人提供的装修标准或图纸执行。

1.1.6 外墙装修(含外保温等)工程所有外墙面装修均属承包人工作范围,由承包人按图纸要求完成。

1.1.7 公共区域精装修工程公共区域精装修工程属于暂估项目。

1.1.8 门窗工程门窗工程属于暂估项目,门窗后塞口由承包人负责施工,其费用已包含在总包服务费中。

1.1.9 其它零星工程均属承包人工作范围,由承包人按图纸要求完成。

1.1.10 工程水电费工程水电费由承包人统一计取和支付(包括所有专业分包人、供应商等所使用的水电费)。

总承包单位应该为专业分包人提供按分包合同中约定临时用电的接驳点。

1.2 给排水工程1.2.1 包括冷水给水、热水给水、废水(中水源水)、压力排水、污水排水、雨水工程施工安装;生活水箱(包括洁水设备)、泵及生活给水变频装置成套设备安装;消防水箱、水池等用水设备如为发包人分包工程,承包人必须将水管接至水箱、水池等用水设备,此过程中阀门、控制器等均已包括在承包范围之内。

总承包工程与专业分包工程工作界面划分

总承包工程与专业分包工程工作界面划分

承包人承包工程与发包人专业分包工程工作界面划分一、总承包与弱电、消防、供配电分包的界面划分(1)室内部分,弱电、消防穿线管预留预埋,穿引线由总承包施工;弱电穿线、弱电桥架与消防桥架及设备安装及其调试由弱电及消防施工单位施工;(2)住宅电气部分,以电表箱出线端为界,出线端后的工程由总包单位完成(户内配电箱以后仅完成配管、穿引线即可);地下室电气部分,完成施工图设计的全部管线、孔洞及路由预留预埋。

配电室低压出线柜至各系统的明配管线及桥架敷设由专业分包单位完成;地下室消防部分,(含消防电气系统及消防水系统)由总包单位完成施工图设计的全部管线、孔洞及路由(桥架除外)预留预埋;地下室压力排水部分,以水泵控制箱进线端为界,进线端以后工程由总包单位完成水系统与电系统施工。

(3)消防系统补水箱给水管由总承包完成,其余部分由消防分包单位施工。

(4)弱电、消防系统设备人防工程、通风系统设备(含发电机、水箱、正压风机、滤毒室及相关人防工程落地设备等)必须(要)的混凝土基础由总承包完成。

(5)除总承包施工范围的防雷接地系统由自己完成外,其余机房接地系统(如配电房、弱电机房、消防控制室机房、幕墙等)施工至等电位箱(含等电位箱)和接点扁铁(钢板),各设备接地由各分包完成。

(6)除分包桥架内的防火封堵或人防工程(如有)防爆波电缆井封堵及人防封堵由各分包各自完成外,其余外部(套管)水泥封堵(如桥架洞口、风管洞口等)均由总包完成二、总承包和通排风分包的界面划分(1)通排风管道穿墙、板或梁的孔洞由总承包施工。

(2)通排风的电源、接线及电源柜(含设备自带供电设备)由总承包施工。

(3)通排风的管道系统、保温、设备安装及调试由分包单位施工。

(4)通排风设备必须(要)的混凝土基础由总承包完成。

(5)除分包桥架内的防火封堵或封堵由各分包各自完成外,其余外部(套管)水泥封堵(如管道洞口、风管洞口等)均由总承包完成。

三、总承包与公共部位装修分包施工的界面划分(1)地面、顶面预留孔、洞或槽(安装管线完成后的孔、洞)吊洞由总承包单位施工完成(精装修自身工作范围内部分除外)。

建设工程各专业工程界面划分

建设工程各专业工程界面划分

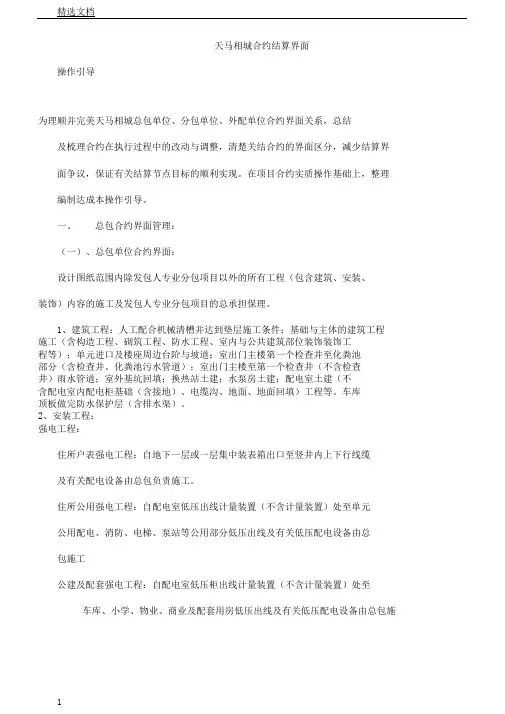

天马相城合约结算界面操作引导为理顺并完美天马相城总包单位、分包单位、外配单位合约界面关系,总结及梳理合约在执行过程中的改动与调整,清楚关结合约的界面区分,减少结算界面争议,保证有关结算节点目标的顺利实现。

在项目合约实质操作基础上,整理编制达成本操作引导。

一、总包合约界面管理:(一)、总包单位合约界面:设计图纸范围内除发包人专业分包项目以外的所有工程(包含建筑、安装、装饰)内容的施工及发包人专业分包项目的总承担保理。

1、建筑工程:人工配合机械清槽并达到垫层施工条件;基础与主体的建筑工程施工(含构造工程、砌筑工程、防水工程、室内与公共建筑部位装饰装饰工程等);单元进口及楼座周边台阶与坡道;室出门主楼第一个检查井至化粪池部分(含检查井、化粪池污水管道);室出门主楼至第一个检查井(不含检查井)雨水管道;室外基坑回填;换热站土建;水泵房土建;配电室土建(不含配电室内配电柜基础(含接地)、电缆沟、地面、地面回填)工程等。

车库顶板做完防水保护层(含排水渠)。

2、安装工程:强电工程:住所户表强电工程:自地下一层或一层集中装表箱出口至竖井内上下行线缆及有关配电设备由总包负责施工。

住所公用强电工程:自配电室低压出线计量装置(不含计量装置)处至单元公用配电、消防、电梯、泵站等公用部分低压出线及有关低压配电设备由总包施工公建及配套强电工程:自配电室低压柜出线计量装置(不含计量装置)处至车库、小学、物业、商业及配套用房低压出线及有关低压配电设备由总包施工。

室外强电工程:自配电室低压柜出线计量装置(不含计量装置)处至室外市政、景观绿化配电箱低压电缆由总包施工。

配电室工程:配电室内强弱电工程中预埋、预留、桥架等,通风工程及其配电均由总包施工。

随主体构造施工的洞口(含套管)预留预埋、套管封堵均属于总包施工范围。

弱电工程:电话与宽带:建设单位组织专业分包,但主体建筑内所有管道预留、预埋(含预埋箱体)、桥架、空白面板均属于总包施工范围。

工程总分包工程工作界面划分(商业)

工程总分包工程工作界面划分(商业)
序 项 号
三 消防工 程
子项
风系统
施工范围
防排烟系统管道设备 安装、调试等
实施单位
空调安装单位 设备厂家
界面划分
消防与空调合用风系统处,空调单位施工至图纸所示消防风机进排风口前风阀处。 配合消防安装单位进行设备安装、单体及系统联动调试等。 气体灭火系统,包括管道、气瓶、喷头及控制系统的安装、调试、维护等。 总包提供加工场地、库房、施工用水、用电,完成预留预埋及补孔、补烂工作。 火灾自动报警联动系统施工,从动力箱(柜)出线开始至末端设备(包括管线、配电 箱、控制箱、联动报警主机、消防弱电桥架、按钮、感烟、感温探测器)的安装、调 试、维护。 防火卷帘门系统可由甲方指定分包(防火卷帘门的输入输出控制模块接线由消防施工 单位完成),卷帘门电源由卷帘门安装单位从附近总包装配电箱(柜)施工至每个卷 帘门控制箱(含控制箱进线端连接)。防火卷帘门的联动调试由消防施工单位和防火 卷帘门施工单位共同配合完成 电系统施工从专用动力箱(柜)出线开始至末端设备,及设备单体、联动调试等。 总包提供加工场地、库房、施工用水、用电、配合空调正式用电接电等的相关工作, 完成预留预埋及补孔、补烂工作。 配合设备桥架或管线穿越隔墙或吊顶处开孔开洞、收边收口等。 完成空调安装单位预留BA控制接口后端的施工,并配合空调安装单位进行系统调试等 。 配合空调安装单位进行设备安装、单体及系统联动调试等。 水系统施工从总包提供的给水点(包括锅炉提供的热水供回点)处开始至所有空调相 关设备及末端(含冷却塔、膨胀水箱)的配管、安装、试验等。空调排水系统由空调 设备接至图纸确定排水点处。
序 主项 号
五 智能化 工程
子项
停车场管 理 强电系统 电梯安装
防报警、周界防范与 电子巡更、小区背景 总承包工程与指定分包工程、直接承包工程工作界面划分(商业) 音乐、停车场管理等 系统。包括施工图纸 及设计的深化、优化 智能化单位 配置、施工、技术服 务、设备材料、安装 施工范围 实施单位 界面划分 调试、维护、对发包 人指定的操作维护人 员的操作维护指导和 停车场管理;包括车道道闸、出入口管理亭、刷卡收费系统、管理软件等设施设备安 培训 装、调试、维护及系统的线槽、导管、导线的预留预埋、敷设等。 智能化用电设备至总包配电箱(柜)段电源敷设由智能化设备安装单位负责 电梯“三方通话”由智能化安装单位从弱电控制至屋顶机房的管线敷设(设备安装由 电梯单位安装及调试) BA空调控制系统设备 安装、接线、测试调 试等,包括施工图纸 及设计的深化、优化 配置、施工、技术服 务、设备材料、安装 调试、维护、对发包 人指定的操作维护人 员的操作维护指导和 培训 智能化单位 智能化用电设备至总包配电箱(柜)段电源敷设由智能化设备安装单位负责。BA系统 与空调系统配合调试,阀体及执行器由空调单位施工,智能化从设备或控制箱预留接 线接口处施工至控制中心,空调单位配合进行系统或单机调试工作。 电动阀阀体及执行器由空调施工单位安装,为智能化单位提供弱点控制接口,并配合 完成单体及系统联动调试 配合智能化单位进行控制设备安装的开口开洞、收边收口等。 配合智能化单位及空调单位进行设备安装、单体及系统联动调试等。 给水系统施工从专用给水点开始至用水末端;包括管沟、管道、阀门、水泵、水景喷 头、阀门井砌筑等的安装、试压、调试等。 总包提供加工场地、库房、施工用水、用电、配合正式给水点接口等。 园区照明配电系统施工从专用配电箱(柜)出线开始施工至园林配电设备。包括管线 预埋安装,灯具、开关插座、配电箱、控制箱等的安装、调试、维护等。 1、主体出来的第一个雨水及污水井及以后的排水管网施工,接入市政主干管网;包括 管沟开挖、管道安装、排水井开挖砌筑等。 2、 室外强弱电管网土方开挖、管道安装、土方回填、检查井的砌筑

建筑工程总承包与分包界面划分大全(4种)

建筑工程总承包与分包界面划分大全(4种)

建筑工程总承包与分包界面划分大全(4种)建筑工程在进行施工前,需要将建筑工程界面分为总承包和分包。

总承包是指在建筑工程过程中承担全面责任的公司,而分包则是由总承包公司将某些工程部分或专业分包给其他专业公司。

本文将详细介绍建筑工程总承包和分包界面的四种划分方式。

方式一:建筑工程总承包与分包界面的物理划分建筑工程总承包与分包界面的物理划分是一种常用的划分方式。

在这种划分方式中,建筑工程的总承包部分和分包部分物理上是分开的。

总承包公司与分包公司之间的协作和沟通主要通过文件传递或电话联系来完成。

这种方式的优点是结构清晰,责任明确。

总承包公司和分包公司各自有自己的工作范围,互不干扰,便于工作的推进和安排。

但缺点是沟通不太方便,容易产生沟通瓶颈和协调问题。

方式二:建筑工程总承包与分包界面的虚拟划分建筑工程总承包与分包界面的虚拟划分是一种基于互联网的划分方式。

总承包公司和分包公司将各自的工作放入互联网上,并在上面进行交流与协作。

这种方式不存在物理上的界面分隔,因而也被称为“无界面分隔”。

这种方式的优点是沟通方便,减少了时间和成本消耗。

同时,信息共享和交流也变得更加迅速和高效。

缺点是缺乏实物引导和有效控制,容易造成混乱和失控。

方式三:建筑工程总承包与分包界面的逻辑划分建筑工程总承包与分包界面的逻辑划分是一种更加复杂的划分方式。

总承包公司和分包公司之间建立一个虚拟的交互系统,并通过这个系统进行工作的分配和沟通。

这种方式的优点在于能够充分利用每个公司的优势,互补合作,但缺点也很明显,需要建立一个复杂的信息交互系统,投入较大,维护难度较高。

方式四:建筑工程总承包与分包界面的人性化划分建筑工程总承包与分包界面的人性化划分是一种以人为中心的划分方式。

在这种方式中,总承包公司和分包公司之间存在着良好的合作关系和沟通渠道。

这种方式的优点在于人与人之间的沟通更加直接,合作更加紧密。

缺点是需要双方都有较高的沟通技巧和协调能力,否则可能会产生误解和动摇合作基础。

工程总分包工程工作界面划分(汇总版本)住宅教学文案

工程总分包工程工作界面划分(汇总版本)住宅教学文案
周界防范与电子巡更:包括红外探测器及周界报警设备、巡更点、传输系统等的设施 设备安装、调试、维护及电线电缆穿管等。
小区广播系统:包括本小区的广播系统(可播放背景音乐、公共广播、寻呼广播等) 的设施设备安装、调试、维护及电线电缆穿管等 停车场管理;包括车道道闸、出入口管理亭、刷卡收费系统、管理软件等设施设备安 装、调试、维护及系统的线槽、导管、导线的预留预埋、敷设等。
保温单位负责保温层施工
外墙涂料单位 土建单位 烟道单位
基层处理,腻子及面层涂料
土建单位负责完成后塞口及成品保护,完成止回阀安装,抹灰补洞。防水单位完成防 水
烟道负责成品安装
防水施工单位 防水单位完成烟道根部防水
总承包工程与指定分包工程、直接承包工程工作界面划分(住宅)
序 号
主项
子项
施工范围
幕墙工程
土建总包单位
1.给水施工从图纸给定给水点至所有用水末端及管道的安装、试压试验等,排水完成 图纸所示所有排水点或排水设备至图纸给定排水接口处的安装、试验测试等工作,包 括与接口的连接、密封、防水等处理。
2.照明系统,完成照明配电箱(柜)出线及后端的所有工作,包括完成精装部位的应 急照明工程
总包提供加工场地、库房、施工用水、用电、配合正式用水接水等的相关工作。
土建单位
1、天棚有吊顶的总包单位完成墙面抹灰至梁下口或设计的吊顶标高上50MM、以上部分 不抹灰; 2、地面总包完成垫层施工,并预留装饰面层铺贴高度, 3、墙面土建完成抹灰找平,
十三
公区精 装修
公区精装 修
天地墙的装饰、水电 安装、油漆施工等
总承包工程与指定分包工程、直接承包工程工作界面划分(住宅)
电梯“三方通话”由智能化安装单位从弱电控制至屋顶机房的管线敷设(设备安装由 电梯单位安装及调试)

总包单位与分包单位施工管理界面划分_secret

总包单位与分包单位施工管理界面划分_secret

XXX集团办公楼总分包单位报建、管理及施工界面一、本次工程议标后授予合同的单位即为总包单位,为发挥专业公司的质量成本优势,本工程下的专业施工项目的承包单位即为分包单位。

二、总包、分包项目划分如下表三、总分包厂商的施工责任界面划分:1、总包单位与室内装修单位施工责任界面划分见第XXX页2、总包单位与玻璃幕墙单位施工责任界面划分….3、总包单位与电梯安装单位施工界面划分4、总包单位与暖通安装单位施工界面划分5、总包单位与室外工程单位施工界面划分总分包单位在工程报建中的责任一、工程总包单位报建责任涵盖的范围本次议标后授予合同的单位即为本工程对外报建的工程总包单位,其对外报建责任包含以下并不限于以下内容,若下列工程的实际施工单位非总包单位,则总包单位应负责和实际施工单位签订总分包合同并到建设局进行分包合同备案。

1、室内装修工程2、暖通工程3、室外工程注:玻璃幕墙工程、电梯工程不含在总承包单位的报建责任范围内。

二、工程总承包单位责任1、负责配合甲方对外进行工程报建,及时提供报建所需的资料。

2、负责与甲方确定的分包单位签订总包分包合同。

3、负责办理分包合同备案。

4、负责统一对外提交资料和配合甲方完成建筑工程竣工验收备案。

三、工程分包单位报建配合责任1、负责配合总包单位报建准备工作2、负责其专业工程范围内送检的一切费用3、负责整理其专业工程范围内的资料,并配合总包单位对外提交和检查。

总包分包单位施工管理规定事宜一、总包单位:主要指承接基础主体结构的单位二、分包单位:主要指二装、电梯、幕墙、空调等单位三、品质、安全管理要求1、品质:各单位对自身承包内容及范围,按《合同》及相关《法规》文件及要求负责。

2、安全:各承包商必须建立自身的安全管理架构和机制,出现安全事故和责任由自身负责;分包单位需服从总包单位的安全督导及相关的管制。

四、进度管理要求1、总包单位从中标之日起5天内应提报该工程涵盖总分包各专业施工总进度表,经甲方审核合格后方可实施。

施工阶段施工段工作界面划分

施工阶段施工段工作界面划分
卫生间防水及保护层(达到回填料的条件)、地砖面层、回填料由精装修分包单位施工
电梯前室、外走廊
做完混凝土板,预留找平层及铺设地板高度(待定)
电梯前室、外走廊地板由精装修分包单位负责
消防楼梯
做完混凝土板,预留找平层及铺设地砖高度(待定)
完成找平及防滑条铺贴
2
墙面
厂房、办公室、走道等
抹灰并找平完成(达到精装修公司刮腻子的要求)
接总包入户管至卫生间内总阀及总阀后所有分支管及洁具
精装修打压后移交
2
排水排污系统
原预留预埋管件移交给装修单位
所有阳台、厨房排水甩口及卫生间排水排污总口,所有阳台贴地砖后做地漏;卫生间接排水排污支管、地漏及洁具
精装修接收前检查所有排水、排污管道是否通畅.
3
供电系统
楼层强电间配电箱安装和电缆铺设
从电表箱电表后空气开关敷设电缆至户内总箱并装漏电开关,户内强电总箱漏电总开关之后的所有线路敷设、灯具、开关面板、插座的安装
电梯前室管井门
专业公司在总包预留门洞及弹出水平线并打点后装门框和门,贴砖后装锁
门框和门安装后并按门锁留洞要求贴砖
贴砖后要确保门能够打开
电梯前室防火门
专业公司在总包预留门洞及弹出水平线并打点后装门框和门及五金件
——
三、安装部分:
序号
部位
总包及指定分包完成界面
精装修完成界面
备注
1
给水系统
原预留预埋管件移交给装修单位
电梯前室、外走廊
抹灰并找平完成(达到铺贴施工条件)外墙施工至设计要求部位,完成门窗边收口
铺贴由精装修分包单位负责,木制作由专业厂家制作安装
消防楼梯
抹灰并找平完成
完成墙面腻子、油漆

总包与分包工作界面划分

总包与分包工作界面划分

总承包工程与分包工程、直接承包工程工作界面划分
一、定义
1) 业主:系指本合同的招标人,及其财产所有权的合法继承人。

2) 监理:受业主委托对本合同范围内工程的实施监理的具备相应资质条件的监理单位和监理工程师。

3) 总承包商:系指在业主委托进行总包管理的承包商,及其财产所有权的合法继承人。

4) 分包商:系指本合同的中标人,及其财产所有权的合法继承人。

5) 其他分包商:系指本项目与由业主或总承包商签订合同的在本项目进行施工、服务的承包商,及其财产6) 总承包合同:指业主与总承包商之间签订的合同。

7) 分包合同:指由业主与分包商签订的完成本合同范围内工作的合同,包括总承包商签章的三方协议。

8) 总承包工程:指总承包合同中所规定的工程,及总承包管理内容。

9) 分包工程:指要由分包商实施的全部工作和设计(如果有),包括临时工程和任何变更。

10) 天:本合同的天指日历天,即包括法定节假日的公历天。

总包和分包工作界面划分

总包和分包工作界面划分

总包和分包工作界面划分土建总包与外装修、内装修、安装工程、消防工程、电梯、园林景观等招标范围和界面划分要求:一、外装修工程外装修单位完成的内容:玻璃幕墙、铝合金门窗、石材、铝板幕墙、钢结构雨棚、室外亮化工程等。

由土建总包单位完成的内容:总包单位负责按照幕墙施工图在结构主体中预埋幕墙结构的预埋铁件,并对埋件外侧刷防锈漆进行处理,总包还需要负责对幕墙防雷设计的防雷预埋件埋设到位;所有幕墙用的预埋铁件等保证幕墙单位使用,所有门窗、钢结构四周封堵及水泥砂浆找平;总包单位负责施工至外保温工程的抗裂砂浆面层外墙保温;配合外墙施工单位提供垂直运输升降机,提供外墙施工用脚手架,并配合在施工过程中调整脚手架。

总包单位负责按照建筑、结构施工图在室外地坪以上的建筑立面上预留铝合金门窗洞口,专业承包单位完成铝合金门窗安装,总包单位对洞口周边墙面进行粉刷、内外墙装饰;总包尚需负责对门窗防雷设计的防雷预埋件埋设到位;2)总包单位负责根据栏杆、百叶施工图预埋阳台、露台栏杆及空调板栏杆或铝合金百叶的预埋铁件并完成初步粉刷后移交专业承包单位进行施工,待专业承包工程与预埋件的连接施工完毕后再由总包单位完成粉刷修补。

二、室内装饰装修项目内装单位具体施工位置以施工图为准,施工内容包括办公室、公共空间室内装饰装修工程、电梯轿厢内装修、电梯厅、门厅、公共走道、公共卫生间、弱电机房(含消防控制室)、厨房、餐厅的装修,门卫岗亭、房间内的安全栏杆。

消防楼梯的装修,装修区域的地面找平。

由土建单位完成的内容:所有墙地面、柱面的水泥砂浆找平,卫生间的墙地面找平、防水。

装修区域的墙面腻子不需做。

楼梯间及管道井防火门、消火栓门由总包单位负责根据专业承包单位的要求统一采购并安装,门框、门扇及门扇外装饰均由装修专业承包单位实施,楼梯间内该防火门位置的粉刷收头由总包单位实施耐磨地坪工程,该项专业承包工程主要应包含的工作内容有:地下汽车库、楼梯间、坡道等位置所有耐磨地坪工程。

工程承包施工界面划分

工程承包施工界面划分

工程承包施工界面划分一、总承包范围:1、单体的土建、水、电、暖安装,楼前后的室外管线(以室外第一检查井为界,先施工的预留接口,后施工的负责对接,部分主管道不在主要道路上的按照甲方要求,包括给水、采暖、中水、污水、雨水、强、弱电包括消防弱电等的管道埋设),槽边、车库顶的回填土由总包施工负责(按照甲方要求留出绿化部分的种植土),土方甲方供应至槽边。

与单体密切相关的挡土墙等室外工程(按照甲方要求)。

2、智能化工程中的楼宇对讲设备、隐形防盗网系统、紧急呼叫开关等预埋预留(并在管道中预留钢丝,保证管道畅通)由总包单位负责;专业分包单位进行穿线。

电话、宽带系统自层分线箱至户内各点的穿线由总包完成;有线电视系统的预留预埋(穿镀锌铁丝)及穿线和电视插座安装工作由总包完成(电视线和电视插座由发包方供应),各个专业分包单位给总包方提供技术支持,总包配合各专业公司调试。

3、其他安装工程的穿墙穿楼板的洞口的预留预埋,包括暗装消防箱体、通风管道、正压风口在墙体上的留洞及有关箱体防火、封堵等项目的施工,各种设备基础的预制。

4、单元门、防火门(消防前室、配电室、消防、弱电机房、管井门)、分户门、人防门由发包方指定经销商供应,总包安装(供材包括合页\闭门器\把手\锁具,其余辅材由总包采购);储藏室门由总包采购并施工。

6、铝合金窗或塑钢窗工程由发包方组织招标,确定价格后,与总包签订合同,总包进行管理及质量验收。

7、地基处理:桩基、强夯、基坑支护等由专业公司完成,总包负责监督并提供技术支持以及资料收集、整理;其余地基处理及与单体密切相关的挡土墙等室外工程由总包完成(按照甲方要求)。

8、坡屋面瓦工程按照发包方单独出图,由总包施工(若有)。

9、消防系统管道、通风工程由单体总包队伍负责。

10、空调:设备基础及其他预留预埋由总包施工,空调厂家提供设计院认可的图纸,室外机、室内机的供电系统由总包施工。

二、总包与专业分包界面划分:1、电梯:总包按照电梯公司提供的土建图纸(经设计院确认后的)进行预留、预埋(包括吊钩和弹簧基座),施工、调试及竣工验收等用电、电缆等由电梯公司自己解决。

建筑工程施工总承包与分包单位界面划分表

建筑工程施工总承包与分包单位界面划分表
所有信报箱的制作与安装
21
地下车库划线、停车场部分
所有地下车库的划线工作及车俩起降杆的所有安装工作
图纸设计的所有工作内容,包括但不限于地坪漆的涂刷、室外雨棚的安装等工作
22
楼体泛光照明
所有楼体泛光照明的所有工作
提供电源接入点
23
联动试验
各分包单位测试各自系统
牵头负责各方进行联动试验、测试。
施工达到毛坯交付的标准,1、内墙、顶棚抹灰完成
2、厨房、卫生间防水完成
3、厨房、卫生间抹灰粗拉毛,顶棚抹灰同其余房间
19
景观工程
景观图纸内所有工作内容,包括但不限于景观地形及灌木、草皮等栽植、施工道路、挡土墙、室外排水、照明等工作
室外回填土施工至种植土标高,洞口封堵、提供电源接入点等工作
20
信报箱工程
施工图纸包含的所有基坑支护工作内容,包活基坑支护所有资料整理及归档
负责资料收集、存档等工作
3
桩基工程
施工图纸包含的所有桩基施工工作内容,包活施工放线、桩基施工、桩头破除、桩基检测等工作,以及资料整理归档并提交总包单位
配合桩基施工单位进行桩基检测工作,负责资料收集、存档等工作
4
铝合金窗(塑钢窗)工程
铝合金窗的设计、制作、安装及成品保护及保修、资料整理归档
预留、预埋、孔洞封堵(含穿铁丝,非尼龙绳)及线盒安装,但不包括面板安装等与土建有关的工作内容
15
消防工程
消防报警系统、消防喷淋系统的安装、验收等所有图纸设计的工作内容,包括管线的预留预埋
孔洞封堵、消防水池等与土建有关的工作内容
16
电梯工程
电梯及设备的采购安装、调试及验收ຫໍສະໝຸດ 作,将五方通话线缆接至设备并负责调试

施工界面划分

施工界面划分

二、总承包单位与分包单位的施工界面划分:(一)、基础工程1. 总包单位的工作内容:应积极配合桩基分包单位提前进行砍接桩、桩基检测、基坑监测、降水井及降水设备移交、桩基及基坑支护档案移交等相关工作,并应充分考虑由此引起的一切相关费用和工期影响。

2.基础工程专业分包工程的承包范围:(1)部分土石方工程(具体详第一、3.(1)描述);(2)桩基工程(包括设计桩基的施工、砍接桩、PHC管桩的灌芯、内业资料的移交、配合桩基检测);(3)基坑支护工程(包括基坑支护的施工、内业资料的移交、配合基坑监测,具体详第一、3.(2)描述)。

(二)、安装专业分包1.与智能化施工界面:(1)智能化暗埋管道由总包施工,暗埋管道施工至墙、板面对应的接线(过线)盒(箱)及面板,接线(过线)盒(箱)引出的明配管道由智能化施工。

(2)智能化桥架及防火封堵由总包施工,智能化桥架引出的明配管道由智能化施工。

(3)智能化设备强电电源由总包施工,按智能化施工图纸将电源提供至设备,智能化配合接线;智能化机房内强电电源总包负责提供电源箱,电源箱至设备的出线由智能化施工。

(4)智能化机房接地总包负责提供机房内接驳点,机房接地体及接地排由智能化施工;弱电竖井内接地由总包提供接地排,设备接地连接线由智能化施工。

2.与电梯施工界面:(1)总包根据施工图预留与电梯有关的井道、孔洞(厅门外呼、层显、厅门洞、机房留洞、无机房控制柜留洞等),提供井道分隔梁、圈梁、机房吊钩、机房结构支撑、底坑设施混凝土基础,电梯公司配合并根据工程进度提交书面认可文件(不少于一个月一次)。

(2)电梯主机砼基础梁由总包施工,电梯公司提供图纸及配合定位。

(3)电梯设施就位后的孔洞封堵和主机工字梁的混凝土回填由总包负责,电梯公司配合。

(4)有机房电梯电源,总包负责提供机房内电源箱及进线电源,电源箱出线至电梯自带控制柜的布管接线由电梯公司负责;无机房电梯电源,总包负责提供电源至电梯控制柜接线端,电梯公司配合接线。

总包、精装及各分包施工界面划分

总包、精装及各分包施工界面划分
孔洞的预留套管的预留桥架穿电源线照明电源箱安装调试预留泵房内基础及泵房装修有地下室部分泵房外1m以后的一次二次管线无地下室部分的出户管与市政管线的连接所有套管内封堵管井内中水支管预留不少于600mm的距离安装代用过管一次二次网地埋部分至地下室外墙1m给中水泵房及出泵房1m无地下室楼座入户位置加堵头管井内水表及阀门的界面划分待管井样板出来后将能源及中水相关负责人看过后再进行细化换热站基础预留及泵房装修楼座外15m至楼座管线施工热力小室管线连接打压后供市政部门进行安装热力小室阀部件一次网从大市政接口至换热站管线及阀门换热站设备及管线二次网做到楼座外15m热力小室管线及阀门负责室外及室内所有管线及阀门井的施工所有穿墙及楼板的铣眼工作预留燃气调压站电源负荷5kw电力局指定中标单位负责室外埋地管线井隔油池化粪池等室外设施的施工及调试验收工作预留气力垃圾站电源负荷5kw电力局指定中标单位青溪花苑配建内总包分包与精装修界面划分吊顶腻子石膏线饰面完成完成地面结构层地暖保护层和找平层并达到精装国家规范要求gb502092010718允许偏差2mm地板单位精装合同内负责地板铺设踢脚线及收口条等配套配件供应安装完成墙面抹灰并达到国家规范要求gb5021020104211平整度允许偏差为4mmvrv空调负责一次结构预留洞口及一二次结构套管外封堵地下室板内冷凝水管接至排水沟屋面机组的结构基础电气管路预埋及进出建筑物管路的管口的封堵套管与砼缝隙的封堵
建筑
地面
卧室、客厅、餐厅 完成地面结构层、地暖保护层和找平层并达到 精装国家规范要求(《GB 50209-2010-7.1.8 》允许偏差2mm) 阳台(室内) 瓷砖饰面完成 厨卫 卧室、客厅、餐厅 完成地面结构层、防潮层、地暖保护层和找平 层并达到国家规范要求(《GB 50209-2010防水层—装饰面层 5.1.7》允许偏差5mm) 完成墙面抹灰并达到国家规范要求(《GB 50210-2010-4.2.11》平整度允许偏差为4mm) 腻子—乳胶漆饰面完成

总分包工程施工界面划分

总分包工程施工界面划分

收;
11、桥架安装及竖井内的线槽洞口预留及安装后防火封
堵。
1、安防各系统的管道预埋并预留穿线引线;
2、暗敷管道及接线盒处周边的粉刷等;
1、穿线;
3、桥架安装及竖井内的线槽洞口预留及安装后防火封 2、相关设备的接地施工。
2 智能化工程 堵;
3、线槽与接线盒间的金属软管及接线盒盖板施工。
4、负责单体出户管预埋施工至单体外墙边 1.5 米处; 4、智能化工程设备安装调试。
按设计完成整个从出墙 0.5 米至市政整个系统的施工及 通球试验
19 暖通 20 燃气
21 景观工程
完成所有需要穿墙、楼板处孔洞预留预埋,基础浇筑。 按设计完成整个暖通系统的安装、调试
1、燃气套管外吊模封堵 2、立管接地点预留。
1.所有建筑垃圾清运出场,并向景观施工单位移交界 面; 2.地下室顶板施工至细石砼保护层; 3.室外土方回填至室外设计标高处; 4、顶板细石砼保护层以上的滤水层。
4、公共精装区域的信息发布电视或其他告示牌的管线施工。
4、如有套内精装修,按土建移交精装界面要求执行; 5、其余按土建移精装界面划分执行
序号
分包工程
总包人
工作界面
分包方
5 电力工程
1、高低压配电房(含开闭所、公共配电房)内的防水、
粉刷、腻子刮白、防火门、接地点预留施工。
2、一户一表部分:电表计量箱至户内照明配电箱部分
5、监控室的土建配合施工。(含装修施工)
5、安防落地设备(道闸等)的基础施工;
6、住宅户内弱电箱(空箱)安装。
序号
分包工程
总包人
工作界面
分包方
3 电梯工程
1、电梯安装标高线的提供; 2、电梯门周边洞孔的封堵; 3、电梯基坑缓冲器基础施工; 4、基坑防水、排水系统; 5、电梯井的安全防护; 6、电梯机房的土建安装施工及后期的洞口封堵; 7、腰梁砌筑; 8、召唤盒的预埋; 9、机房防尘漆、安装使用电源等 10、机房爬梯(如有设计)、排气扇安装。 11、电梯层门门洞临时防水档施工。 12、在基础基坑、机房预留接地预留点(接地扁钢或 等电位箱)施工。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

若GRC板的装饰要求较高,也可 单独工程分包
9.
室外工程
由总承包商完成小区散水结构及面层(涂料除外)回 填土到景观初始面标高。雨污水工程。区内沥青道路 其余室外景观工程由景观承包商完成。 。 1)供应及安装护窗栏杆、楼梯临时栏杆均由专业分包 负责,总包负责配合、照管、协调工作; 2) 配合、协调及照管人防门分包单位、栏杆分包单 位; 3)总承包商负责预留、预埋及栏杆安装后外墙结构 或二次结构上切口的塞缝和修补工作; 4) 入户门安装工程:总承包商负责提供可供安装的 铁艺指定分包商负责铁艺栏杆供应及安装 结构洞口,及门洞砂浆后塞和门边结构内外洞口修补 及收口工作; 5)防火门安装:总承包商负责门洞收口、塞缝,提 供标控制线、平面控制线; 6)信报箱制安:总承包商负责门洞收口、塞缝; 7)有线电视:总包方预埋管道及带丝; 8)电话、宽带:总包方预埋管道及带丝。 入户门指定分包商负责入户门供应及安装 (含内外打胶及发泡剂塞缝工作)
考虑单体内的智能化设计有建 筑设计院完成
总承包商完成表箱后室内供电工程,用户配电箱甲 室内、外电力工 供,元器件集采。电表箱若无强制要求,则甲指乙供 程 。所有穿墙预埋管1.5米,洞口的封堵
完成单元内电表箱前及电表工程。电力施工 单位负责小区电力管井施工,并负责与总包 预留的出楼管、大市政外线接驳
5/9
2.
主体工程
1) 地下室底板及结构工程,上盖主体结构工程;; 2) 后浇带、设备基础和其他混凝土构件; 3) 预埋工程(含各种预埋件、预埋套管、预埋线 管) 4) 人防工程(含人防预埋); 5) 配合、协调及照管防水分包单位施工。
3.
室内回填及室外 由总承包商完成小区散水的结构及面层(涂料除外) 工程 回填土到景观初始面标高。 1) 依据设计图纸进行深化图(固化图)绘制工作并 提交监理、业主认可后,按照深化图(固化图)进行 二次结构及砌筑 砌体工程; 2) 室内小型砌筑工程、包括地沟、明沟、烟道、风 道等; 3) 楼梯。 1) 屋面工程包括但不限于找平层、保温层、保护层 屋面工程 及面层;垂直面防水槽预留及防水完成后压槽。 2) 屋面饰面及细部装饰做法。 1) 粗装修工程; 室内粗装修 2) 消防楼梯、设备房等装修至面层; 3) 厨房、卫生间、外墙防水工程 样板房、会所精 装修 户内精装修入户 大堂精装修 专业装修公司完成局部二次土建改造及安装 类精装修 专业装修公司完成局部二次土建改造及安装 类精装修
供电承包商负责完成下列工作: 1.高低压柜,变压器,派接箱,高低压电缆 桥架,母线等施工; 2.系统实验验收; 3.组织供电局装表、发电; 4.派接柜及以上强电设施施工;
低压设备、配电箱等设备若地 区无垄断限制,可由甲购,总 包或者该强电单位安装。
21.
弱电工程
总承包商负责完成下列工作: 1) 室外进户井到室内分户箱的管道预埋。 2) 分户箱到终端的线管、盒预埋。 3) 弱电设备的电源到位。 4)配合调试;
18. 信报箱制安
3/9
南昌紫金城四期住宅项目施工总承包招标文件
工程总分包施工界面
附件一
序号 工程名称 总承包商 指定分包商 独立承包商 备注
19.
消防工程
总承包商负责下列工作: 1.消防设施、设备、管道、风管洞口预留(含套管) 及各种封堵; 2.所有建筑物内暗埋管道。 3.与消防设施、设备基础有关的土建施工及预埋件安 装由总承包商完成; 4.由于变更、洽商等引起的需暗埋施工的管线增加或 改动,由总承包商完成埋设、穿带丝和装饰面的恢复 工作; 5.配合调试;
景观承包商负责完成下列工作: 1.负责根据建设单位指令回填种植土至室外 设计标高或指定标高,并对总承包商或其他 分包商回填土方的密实度进行复核,以确保 景观工程在其上所做的构筑物机构稳定。 2.负责对总承包商或其他分包商回填土方的 找坡、造型。 3.负责首层开敞式阳台、入户户型梯步、入 户道路、天桥、入户外廊、下沉花园楼梯、 地坪的地面装饰面层供应及安装,栏杆由其 他指定承包商负责。 4.负责围墙的砌筑、抹灰、文化石装饰面层 (涂料由指定分包商负责)以及周界安防系 统的预留预埋管线安装。 5.其他所有景观工程,包括但不限于软景、 硬景、水景、室外游泳池、小区围墙、喷泉 、雕塑、小品、景观灯具等 6、景观照明电源自楼内配电箱预留回路接 驳,景观照明出墙管接驳 7、敷设室外照明管道、线缆及室外景观配电 箱安装,景观灯具安装 8、景观照明系统调试
南昌紫金城四期住宅项目施工总承包招标文件
工程总分包施工界面
附Байду номын сангаас一
序号 工程名称 总承包商 指定分包商 独立承包商 备注
1.
1)场地整体土方工程、单体开挖带来的土方、土方 精挖及降水、排水、围护; 2) 管桩桩芯空孔清理及砼浇注(含钢筋及垫板)、 实际桩顶至设计标高截桩; 基础工程、土方 3) 基坑支护、降水、基坑单体土方精挖外运及基坑 内排水; 4) 防水保护层及除防水层外的其它基础工程; 5) 总承包商完成防水导墙及抹灰。
弱电承包商负责完成下列工作: 1.弱电系统深化设计(包含可视对讲、安防 、背景音乐、车辆管理系统等)。 2.整个弱电系统(包含可视对讲、安防、背 景音乐、车库管理系统等)穿线、设备安装 、调试; 3.中控室防静电地板安装,空调安装(甲方 认质认价总包配合) 4.户内弱电箱的元器件安装,户内可视对讲 、安防(包括燃气探头、红外幕帘、双鉴、 感烟感温探头(可以考虑留个口,不建议甲 方安装)、语音数据布线、设备、面板安装 。 5.门禁的电控锁由单元门的供货商供货安 装,配合弱电承包商调试(在单元门定标之 前,需要协调智能化兼容)
4.
5. 6. 7.
1/9
南昌紫金城四期住宅项目施工总承包招标文件
工程总分包施工界面
附件一
序号 工程名称 总承包商 指定分包商 独立承包商 备注
8.
外装
其中保温层、涂料(含施工)、栏杆(含铁 艺)、百页、木艺外均由分包商完成,面砖 文化石总包施工含粘贴剂勾缝按工程量净量 计算(面砖文化石材料甲供,损耗总包投标 时申报,超额损耗总包承担)
7/9
南昌紫金城四期住宅项目施工总承包招标文件
工程总分包施工界面
附件一
序号 工程名称 总承包商 总承包商负责完成下列工作: 1.井道及机房土建及通风施工,机房电源和照明/插座 系统施工;井道照明、插座线管的预埋及穿带丝;结 构洞口预留(安装电梯用脚手架由专业分包负责); 2.预留及封堵;插座预留到距地坑1.4米高; 3.门洞口硬性安全防护栏(不低于1.4米)及安全警示 标志、电梯门洞口的挡水、井道基坑防水、排水及防 护墩的施工、门洞及其它洞口收口; 4.井道脚手架、井道予埋件、承重樑及吊环施工,接 地扁钢预留到井道底坑; 5.电梯的电源电缆由电力柜敷设到电梯控制柜(在顶 层)要考虑由电力专业单位完成 ,在总包招标前确 认。 提供电梯底坑集水井水泵的电源; 6.机房接地汇流排施工 7.与电梯有关的强、弱电线管(含变更、洽商引起的 增加、改动等)的暗埋、穿带丝施工由总承包商完 成,包括装饰面层恢复; 8.配合调试。 指定分包商 独立承包商 备注
南昌紫金城四期住宅项目施工总承包招标文件
工程总分包施工界面
附件一
序号 工程名称 总承包商 总承包商将所有楼及地库的弱电出楼管预埋好并出外 墙1.5米,洞口的封堵 总承包商负责完成下列工作: 1.总承包商完成所有给水系统的表后工程,并完成相 应的预埋,配合并完成系统调试。表前及水表及表 箱,由自来水承包单位完成。 2.空气源热泵给水管线的施工; 总承包商负责室内各种管道及洞口的预留预埋,及收 口封堵洞。 1) 室内所有雨水系统、污水系统、排水系统至楼外 第一个检查井; 2) 住宅部分:给水系统(含水泵房)及各栋楼自来 水市政总水表后给水至各楼层管井,由管井至每户厨 房、卫生间用水点的管、阀门等安装,孔洞封堵均由 总包负责; 3) 公建部分:室外水表以后至各用水末端的水管、 阀门等; 4) 上述系统的穿墙、穿板的套管及套管与管之间的 封闭; 5) 给排水设备的安装、调试。(雨水提升泵、污水 提升器、空气源热水器等); 6) 消防水系统的预留预埋; 7)负责与单体挡土墙外总包甩口管道的接驳及下游 小区红线内全部雨水工程的供应及安装。 沥青道路:负责小区车行道路从基层处理到道路面层 的全部施工(包含道路范围内所有专业井壁调整标高 及修补工作),并负责对回填土方的密实度进行复 核,以确保达到道路施工要求。 指定分包商 独立承包商 弱电管道施工单位负责小区电力管井施工, 并负责与总包预留的出楼管、大市政外线接 口接驳。 自来水承包商负责完成下列工作: 负责总包范围以外的红线内所有自来水工程 的供应及安装,完成系统调试,封堵。 与大市政自来水管接驳; 备注
施工单位塞缝完成,监理检 查,书面移交。
14. 防火门
总承包商负责门洞收口、塞缝,提供标控制线、平面 指定供应商负责防火门供应、安装及相应消 控制线。 防验收 保温指定分包商负责保温层、抗裂砂浆层及 外装饰线条等全部保温工程(含外墙铁艺装 总承包商负责二次结构及外墙抹灰工程(抹灰墙面达 饰等外装装饰件安装后外墙结构或二次结构 到中级抹灰标准;提供满足保温施工的脚手架) 上的保温切口的塞缝和修补工作),抗裂砂浆 完成面满足涂料施工要求。对涂料饰面和砖 饰面工艺不同 涂料指定分包商负责外墙涂料的供应及施工 (含外墙铁艺装饰等外装装饰件安装后外墙 结构或二次结构上的保温切口处的涂料修补 工作)
4/9
南昌紫金城四期住宅项目施工总承包招标文件
工程总分包施工界面
附件一
序号 工程名称 总承包商 指定分包商 独立承包商 备注
20. 强电工程
总承包商负责完成下列工作: 1.配电室、夹层和派接室的土建工程,墙板洞口预留 (含套管)及封堵,结构预埋;人孔盖板、爬梯安装 2.派接室,配电室和夹层排烟及通风; 3.派接室、配电室和夹层插座、照明及小动力配电; 4.进出外墙的所有电缆套管;出外墙1.5米 5.接地网系统及接地点; 6.派接柜(不含派接柜)以下所有强电设施的施工. 7.户表箱的安装(不含装表),配合供电局装电表,电 表数据采集线缆敷设、抄表器、采集器箱安装 8.配合调试;
