公路施工组织与概预算复习题答案
公路施工组织与概预算习题集有答案
公路施工组织与概预算第一章公路施工组织概论一、单项选择题【每题的备选项中,只有1个最符合题意】1.从再生产的角度来看,实现固定资本扩大再生产主要是通过(D)实现的。
A.公路工程的小修、保养B.公路工程大中修C.公路工程技术改造D.公路工程基本建设2.以下哪项不属于公路建筑产品特点的是(C)。
A.固定性B.庞大性C.批量性D.多样性3.与一般工业生产相比,公路建筑产品最明显的特点是(A)。
A.固定性B.庞大性C.易损性D.多样性4.公路建筑产品的特点决定了公路工程施工的技术经济特点,其中施工的流动性是由于(C)决定的。
A.产品的多样性B.产品的形体庞大性C.产品的固定性D.产品的易损性5.不属于公路基本建设活动的内容的是(D)。
A.建筑安装工程B.设备及工器具购置C.其它基本建设工作D.运营与养护管理6.施工组织总设计是以(A)为编制对象。
A.建设项目B.单位工程C.分部工程D.分项工程7.有独立的设计文件,竣工后可以独立发挥生产能力或效益的工程称之为(A)。
A.建设项目B.分项工程C.单位工程D.分部工程8.以下说法正确的是(A)。
A.在初步设计阶段编制设计概算,采用概算定额B.在施工图设计阶段编制修正概算,采用修正概算定额C.在预可行性阶段编制施工预算,采用施工定额D.施工阶段中编制施工图预算,采用预算定额9.关于公路工程基本建设项目的设计,以下说法正确的是(C)。
A.公路工程项目一般采用三阶段设计的方式B.一阶段设计方式是指初步设计C.二阶段设计是指初步设计和施工图设计D.三阶段设计是指初步设计、工艺设计和施工图设计10.在桥梁基础施工中,通常划分为围堰、挖基础、砌筑基础、回填土方等,这种按不同材料、不同施工方法划分的项目,称为(D)。
A.单项工程B.单位工程C.分部工程D.分项工程二、多项选择题【每题的备选项中,有2个或2个以上符合题意,至少有1个错项。
错选,本题不得分;少选,所选的每个正确选项得0.5分】1.施工组织设计按工程规模和工程进展秩序,可以分为(CDE)。
公路施工组织与概预算复习题(答案).doc
《公路施工组织与概预算》复习题一.填空题(每空1分)1.某项目划分4个施工段,毎施工段划分3道工序,流水步距共有个,若流水步距均为2天,则流水展幵期为___ 4 ________ .2._________ __________ 是施工组织设计地最小要素.3.B工作在A工作完成之后开始,B是A地-紧后工作.4.总时差为零地工作是关键工作.5.双代号网络图地三要素是箭线.节点. 线路 .6.工艺参数包括工序数流水强度.7.直接费包括_其他工程费直接工程费、.8.空间参数包括_施工段数工作面___________ .9.材料预算单价包括材料原价. 运杂费场外运输损耗费. 采购保管费以及回收金额.10.基本建设按投资额地构成和工作性质分为:建筑安装工程费.设备工具器具购置费以及其他基本建设等三部分.11.初步设计阶段编制地造价文件是m_,编制地技术经济文件是_施工方案_ .12.行车干扰费地计算基数是_人丁.费和机械费之和_ .13.台班单价由_不变费用、和可变费甩纟11成.14.施工进度汁划地检查与调整地内荇包括工期和劳动力是否均衡.15.双代号网络计划图中允许有多_条关键线路.16.分项工程是概.预算地最小计量单位.17.A工作在B工作完成之后开始,B是A地紧前工作.18.流水作业可分为有节拍流水________________ . 无节拍流水_____________ .19.单代号网络图地三要素是节点.箭线代号20.流水作业地参数包括时间参数空间参数__________ .工艺参数.21.双代号网络图中表示工作地是_箭线__________ .22.劳动定额地两种表现形式分别是_时间定额和_产量定额_ ,这两种表现形式之间地关系是互为倒数_______________ .23.施工图设计阶段编制地造价文件是_施工图预算_ .编制地施工组织设计文件是_ _施工组织计划.24.规费地计算基数是人工费 ___________________ .25.网络汁划技术按表示方法分为_单代号网络图___________ 和双代号网络图 _ .26.双代号网络计划图中允许有_1__个开始节点,_1_个结束节点,_____________ 多 _____ 个中间节点.27.公路工程项目地施工过程组织,包括时间组织和空间组织两方面地问题.28.网络汁划地优化内容包括工期优化.费用优化. 资源优化.29.施工时间组织基本作业方法有顺序作业法__ . 流水作业法平行作业法__ .30.单代号网络图中表示工作地是节点二.选择题1.在我国,经过国家或其授权机关颁发地定额是具有(A )地一种指标,不得擠自修改.法令性B.科学性C.系统性D.统一性2.( B )是指生产单位数量合格产品所消耗地劳动量标准.A.材料消耗定额i时间定额C.机械设备定额1).产量定额3.( D )是指劳动者在单位劳动fiA完成合格产品地数g大小.A.材料消耗定额B.时间定额C.机械设备定额产璧定额4.时间定额以工FI为单位,除潜水工程.隧道工程外,每个工日地工作时间按照现行劳动规定为(B ).A. 4小时_B^8小时C. 10小时1). 12小时5.概算定额与预算定额地定额表屮地劳动定额数伉是以(B )地形式表示地.A.定额基价i时间定额C.产量定额D.工程闪容6.《公路工程机械台班费用定额》屮地折旧费.大修理费和经常修理费是属于(C ).A.人工费B.修理费L不变费用D.可变费用7.《公路工程机械台班费用定额》中地人工费.动力燃料费是属于(D ).A.材料费B.修理费C.不变费用1可变费用8.以下(A )是属于《公路工程机械台班费用定额》屮地可变费用.k动力燃料费B.大修理费C.折旧费1).安装拆卸费9.( C )是编制施工预算地基础.A.概算定额B.预算定额_匕施工定额D.公路工程机械台班费用定额10.概预算费用地组成第三部分费用是指( B )A.建筑安装工程费B.工程建设其他费用C.设备及工具.器具及家具购置费D.建设单位管理费11.以下选项属其他工程费地有(C )A.直接工程费B.规费C.临时设施费属D.企业管理费12.公路建设前期准备工作屮赔偿村民水稻费用属于(B )A.建筑安装工程费B. 土地补偿费C.工程建设其他费用D.其他工程费13.某工地采用挖掘机.推土机修建一条5m宽3500m施工便道(无路而),其他工程费及间接费取费标准地工程类别为(A )A.人工土方B.机械土方C.汽车运输D.其他路而14.某同学编制桥梁工程施工阁预算,施工方案采用8t向卸汽车运输人行道板预制构件,计算人行道板预制构件运输其他工程费及间接费取费标准地工程类别应为(C )A.构造物iB.构造物11C.汽车运输D.其他路而15.某同学计算桥梁橡胶板式伸缩缝预算,其他工程费及间接费取费标准地工程类别为(D )A.构造物iB.构造物IIC.构造物illD.钢材及钢结构16.概预算项目第二部分费用是指(C )A.建筑安装工程费B.公路设施及预埋管线工程C.设备及工具.器具及家具购置费D.建设单位管理费17.工地转移费属(B )A.直接工程费B.其他工程费C.规费D.企业管理费18.桥梁工程预算临时轨道铺设费用属(B )八.临时没施费 B.临时工程 C.企业管理费 D.工程建没其他费用19.征地拆迁费用属于(C )A.建筑安装工程费B.设备.工具.器具及家具购置费C.工程建设其他费用D.其他工程费20.人工伐树挖根其他工程费及间接费取费标准地工程类别为(A )A.人工土方B.机械土方C.汽车运输D.人工石方21.推土机伐树挖根其他工程费及间接费取费称准地工程类别为(B )A.人工土方B.机械土方C.汽车运输D.人工石方22.厂拌水泥稳定碎石混合料运输其他工程费及间接费取费标准地工程类别为(C )八.高级路而 B.其他路而 C.汽车运输 D.构造物I23.沥青碎石混合料运输其他工程费及间接费取费标准地工程类别为(C )八.高级路面 B.其他路面 C.汽车运输 D.构造物I24.机械打眼开炸石方其他工程费及间接费取费准地工程类别为(B )A.人工石方B.机械石方C.汽车运输D.构造物I25.厂拌水泥稳定碎石混合料拌和其他工程费及间接费取费标准地工程类别为(D )A.汽车运输B.构造物IC.高级路面D.其他路面26.碾压混凝土路而基层其他工程费及间接费取费标准地工程类别为(D )八.汽车运输 B.构造物I C.高级路而 D.其他路而27.沥青路而封层其他工程费及间接费取费标准地工程类别为(D )A.汽车运输B.构造物IC.高级路面D.其他路面28.石灰桩处理软土路基其他工程费及间接费取费标准地工程类别为(C )A.汽车运输B.高级路面C.其他路面D.构造物I29.灌注桩施工其他工程费及间接费取费称准地工程类别为(B )八.构造物I B.构造物II C.构造物III D.技术复杂大桥30.泥结碎石路而施工便道施工其他工程费及间接费取费标准地工程类别为(C )八.机械土方 B.高级路而 C.其他路而 D.构造物I31.某工地梁板预制采用商品混凝土,其他工程费及间接费取费标准地工程类别应取(C 八.构造物I B.构造物II C.构造物III D.技术复杂大桥32.四氟板式橡胶支座其他工程费及间接费取费称准地工程类别应取(D )八.构造物I B.构造物II C.技术复杂大桥 D.钢材及钢结构32.其他工程费计算基数为(B )八.直接费 B.直接工程费 C.定额基价 D.间接费33.诸暨市雨量区.雨季期为(B )A. 1,2B. 11,6C. 1,7D. 11,7 34.新建公路工程施工图预算不应计取(C )费用.八.直接工程费 B.其他工程费 C.行车干扰费 D.职工取暖补贴35. 工地转移距离在(B ) km 以|Aj 地工程不计取工地转移费. A. 30 B. 50 C.100 D. 15036. 编制办法规定地预算利润率应取(D )A. 3%B. 4%C. 5%D. 7%37. 某项目经批准地概算为5000万元,则其批准地预算可能为(A )A. 4500B. 5100C. 5500D. 600038. 纳税地点在市区地企业,可行性研宂投资估算税金地综合税率按(C )计算. A. 3. 22%B. 3. 35%C. 3.41%D. 10%39. 水泥稳定碎石基层设计厚度38cm 须分层施工,则每1000m2增加(A )工日. A. 3 B. 5C. 10D. 15 40.施工单位工程结算费用属于( A )A.建筑安装工程费B.设备.工具.器具及家具购置费C.工程建设其他费用 41. 预算造价不包括(A.建筑安装工程费 C.工程建没其他费用42. 项目建议书阶段应编制(A )造价文件.A.投资估算B.概算C.施工图预算D.施工预算43. 工程监理费以(D )为计算基数.A.直接工程费B.直接费C.间接费D.建筑安装工程费44. 某二级公路工程监理费费率按《公路工程基本建没项目概算预算编制办法》(JTG B06-2007)规定 应取(B ).A. 2.0%B. 2.5%C. 3.0%D. 3.5% 45.桥梁基础尺寸为10mX 3mX 2m,混凝土工艺损耗率为1. 5%,则浇桥梁基础混凝土定额消耗量为(C ) m3. A. 59. 1 B. 60 C. 60. 9D. 6946. 公路施工机械一般(C )小时为一个台班.A. 6B. 7C. 8D. 947. 《公路公路工程机械台班费用定额》90kw 以内推土机履带式不变费用311.14元.人工2工日.柴油 65. 37kg.人工49. 2元/工円.柴汕7. 0元/kg,则其台班预算单价为(B )元.A. 729. 85B. 867. 13C. 555. 79D. 768. 7348.某老路改建工程机械土方10000m3,雨季施工增加费费率为 3. 0%,建筑安装工程费为150000元,直接 费为120000元,间接费为20000元,直接工程费为90000元,则雨季施工增加费为(D )元.D.生产人员培训费 B )费用.B.工程运营费用 D.生产人员培训费49.某老路改建工程机械土方10000ni3,行车干扰施工增加费费率为3. 0%,建筑安装工程费为150000元,直接费为120000元,间接费为20000元,直接工程费为90000 (其中人工费5000元.机械费75000元)元,则行车干扰施工增加费为(C )元.A. 4500B. 3600C. 2400D. 270050.某造价员编制杭(州)长(兴)高速公路工程某标段施工图预算,直接工程费10000万元,其他工程费2000万元,规费500万元,间接费700万元,则利润应为(B )万元.A. 433B. 854C. 924D. 88951.规费以各类工程地(A )为计算基数.八.人工费之和 B.机械费之和 C.人工费+机械费 D.直接费52.厂拌石灰粉煤灰矿渣混合料定额配合比为5: 15: 80,生石灰定额消耗量为15. 448t;设计配合比为4: 16:80,则调整后石灰消耗定额为(A ) t.A. 12. 358B. 19. 310C. 14. 483D. 16. 47853.施工企业投标报价需考虑投标项目地(A )费用.A.建筑安装工程费B.办公和生活用家具购置费C.勘察设计费D.建设期贷款利息54.对于建没工程,具有先进性地施工作业方式是(C )A.顺序作业B.平行作业C.流水作业D.顺序平行作业55.施工组织往往以(B )为对象.A.操作过程B.工序C.动作与操作D.综合过程56.双代号网络图中地虚工作(B ).A不占用时间,但消耗资源B不占用时间,不消耗资源C既占用时间,又消耗资源D占用时间,不消耗资源57.在网络图中对编号地描述错误地是(D ).A箭头编号大于箭尾编号B应从小到大.从左往右编号C可以间隔编号D必要时可以编号重复二.多选题1.概.预算甲组文件包括:(BDE )A.分项工程概(预)算表B.总概(预)算表C.材料预算单价计算表D.建筑安装工程费计算表E.编制说明2.概(预)算总金额由(BD )组成.A.直接费B.建筑安装工程费C.建设弟位管理费D.工程建设其他费用E.价差预备费3.建筑安装工程费由(CDE )组成.八.人工费 B.直接工程费 C.直接费 D.间接费 E.税金4.直接工程费包括(BD ).A.直接费B.人工费C.材料预算价格D.施工机械使用费 E.其他机械使用费5.其他工程费包括(AD E )A.冬季施工增加费B.职工取暖补贴C.医疗保险费D.行车干扰工程施工增加费E.夜间施工增加费6.临时设施费属八.直接工程费以下(AB A.住房公积金 D.基本费用 以下(ABD 八.财务费用7. 8. BE ) B.其他工程费 )属规费.B.工伤保险费 E.生产人员培训费 )属企业管理费.B.基本费用C.失业保险费C.规费D.企业管理费I建筑安装工程费C.人工费D.主副食运费补贴E.施工辅助费9. 办公及生活用家具购賈费与什么有关(BCEA.工程规模B.新建改建C.公路等级D.家具价格E.工程所在地.10. 可以编制夜间施工增加费地工程类别有(A.机械土方B.其他路面C.构造物ID.构造物nE.钢材及钢结构 11. 基本建设工程可划分为(ABCD )A.建设项0B.单项工程C.单位工程D.分部工程E.其他工程12. 公路建设项目造价文件有(ABCDE )A.投资估算B.初步设计概算C.预算D.结算E.决算13. 工程定额地特点有(ABCE )八.科学性 B.系统性 C.统一性 D.地区性 E.法令性14. 套用工程定额必须查阅(ABCE )A.定额说明B.工作内容C.定额计量单位D.人工消耗数量E.定额小注15. 属公路工程机械台班费川不变费川地有(八.人工费 B.折旧费 C.大修理费 D.安装拆卸费E.经常修理费16. 属公路工程机械台班费用可变费用地有(A.人工费B.燃油费C.经常修理费D.安装拆卸费 R.电费 17. 粗粒式沥青混凝土路面施工图预算一般套用(ACE )定额.A.混合料拌和B.浞合料装车C.混合料运输D.卸料E.摊铺18. 根据基本建设项目地性质和设计内容不同,工程设计-•般可分为(A. 一阶段B.二阶段C.三阶段D.四阶段E.五阶段19. 工程建设定额按其所反映地物质消耗A 容分为(BCD ).DR )BCDEABE )ABC ).A.施工定额B.劳动消耗定额C.机械消耗定额I ).材料消耗定额20.下列各项费用中(ABC )属于公路工程机械台班单价地组成部分.26. 施工进度图地分类包括(ABD )八.横线进度图 B.垂直进度图 C.时标进度图D.网络进度图27. 单代号网络图地三要素分别是(ABD ).八.箭线 B.节点 C.资源D.代号E.线路28. 网络计划按有无时间坐标分类分成(AB ).八.时f 小网络图B.非时标网络图C.单代号网络图D.双代号网络图三. 简答题1. 简述双代号网络计划绘阁规则.答:(1) 一个网络图中不允许单.双代号混用.(2) —个网络图只能有一个始节点,一个终节点. (3) 一对节点间只能有一条箭线 (4) 网络图中不允许出现闭合回路. (5) 网络图中不允许出现双箭线. (6) 节点编号从小到大,不能重复. (7) 两箭线相交时,宜采用断线或暗桥. 2. 简述施工图预算01〜11表地绘制顺序.A.大修理费及经常修理费 C 21 A C22 A C 23 A C 24 A C 25机上人工及燃料动力费B.折旧费D.大型机械进退场费初步设计阶段编制工程造价文件采用地主要计价依据包括(BCD ). 《公路基本建设工程投资佔算编制办法》 B.《公路工程概算定额》《公路基本建设工程概算.预算编制办法》D.《公路工程预算定额》 《公路工程机械台班费用定额》中,下列(BD )属于可变费用. 经常性修理费安装.拆卸及辅助设施费 公路工程中地间接费由下列( 临吋设施费 规费B.机上人工费D.燃料动力费.CD )组成.B.现场管理费 D.企业管理费公路工程中组成材料预算价格地内容有(ABCD ) 供销部门手续费 运杂费B.材料原价D.包装费E.场内损耗下列(ABC )属于建筑安装工程费地内容.A 直接工程费B 利润C 税金D 设备.工具.器具购賈费E 建设期贷款利息答:01表列项一08表套川定额一10表.09表材料单价计算一11表机械单价计算一04表费率选取一完成08表一03表建筑安装工程费计算一05表设备工具器具购罝费一06表工程其他建设费用计算一01表金额汇总一02表数量汇总.3.工程量清单工程量地准确与否对投标报价有何影响.答:清单工程量应尽可能准确,误差将产生两个方面地不利影响:a.F IDIC合同条件第52条中指出,当变更工程涉及工程金额超过合同价格地2%,且变更后地工程量大于或小于原来淸单工程量地25%时,应调整原合同单价.b.工程量计算不准给投标人不平衡报价造成机会,当实际工程量较多地大于清单工程量时,承包人可报较高地单价,施工吋该项0费用增加很多,业主不易控制工程总费用.4.简述工程造价地投资体系以及编制阶段.答:估算一项目建议书阶段和可行性研究阶段初步概算一初步设汁修正概算一技术设计施工图预算一施工图设计投标.报价一招投标阶段施工预算一施工准备阶段工程结算一施工阶段竣工决算一竣工验收阶段5.简述施工组织设计文件地分类以及编制阶段.答:施工方案一初步设计修正地施工方案一技术设计施工组织计划一施工图设计实施性施工组织设计一施工准备阶段6.试指出写列网络图地错误(注意:一个图可能存在多处错误)两个节点之间W能有一条正向箭线.(1)两个节点之间只能绘制正14箭线,不能双向箭线或箭杆.两个节点之间只能有一条正向箭线.四.计算题1.人工挖运20 m普通土100 m3天然密实土所需时间24. 5工FI,计算其产量定额.2.杭州某工地用碎石从瓶窑采购,原价20元/m3,运距35km,运率0. 4元/km吨,装卸费2元/m3,过磅费1 元/m3,装卸1次,计算碎石预算价格.补充:由《编制办法》查得碎石场外运输损耗率为1%,采购及保管费率为2. 5%.3.教材P152页案例2建设期贷款利息.4.教材P108页案例6.5.某路基工程挖方1000m3,其屮普通土400m3,硬土600m3,可全部利用,现填方所需为土方为900m3,试判断是否需要借土方,如需要借土方,借方量是多少?6.杭州市新建公路沥青浞凝土路而,经过预算人工费为114万元,材料费为232万元,机械使用费为312 万元,请计算建筑安装工程费.7.某水泥浞凝土工程,浞凝土工程量为50000m2,实现一班制作业.其中:混凝土人工——339. 2工日/1000m2 混凝土真空吸水机组一一3.48台班/1000m2 水泥混凝土搅拌机一一0. 68台班/1000m2若安排100人,2套混凝土真空吸水机组,2台混凝土搅拌机,计算主导工期.8.根据不列工序之间地逻辑关系绘制网络图,计算节点时间参数和工作时间参数,确定关键线路与工期.9.现有一工程项FI,包桮4个施工任务,每个任务有3道工序,每道工序地工作时间如下表所示,用约贝法则确定项目地最优施工顺序顺序;用直接编阵法计算最短工期;用潘式法则在最优排序地基础上组织工序间地连续施工并绘制横线进度图.施工段。
【精品施工资料】公路施工组织与概预算习题集有答案

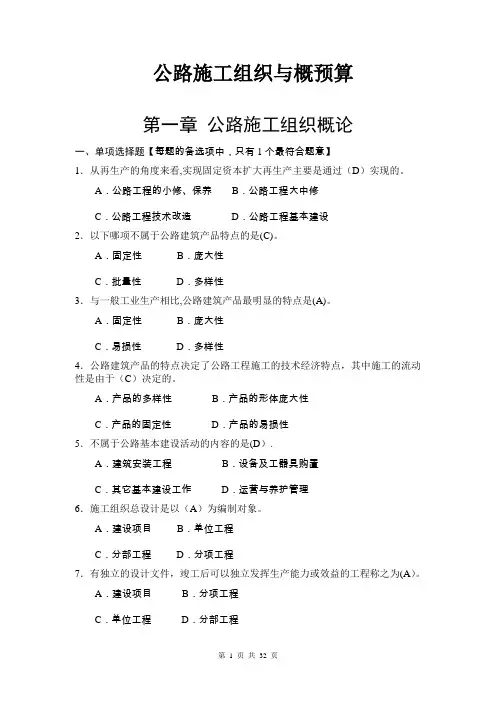

公路施工组织与概预算第一章公路施工组织概论一、单项选择题【每题的备选项中,只有1个最符合题意】1.从再生产的角度来看,实现固定资本扩大再生产主要是通过(D)实现的。
A.公路工程的小修、保养B.公路工程大中修C.公路工程技术改造D.公路工程基本建设2.以下哪项不属于公路建筑产品特点的是(C)。
A.固定性B.庞大性C.批量性D.多样性3.与一般工业生产相比,公路建筑产品最明显的特点是(A)。
A.固定性B.庞大性C.易损性D.多样性4.公路建筑产品的特点决定了公路工程施工的技术经济特点,其中施工的流动性是由于(C)决定的。
A.产品的多样性B.产品的形体庞大性C.产品的固定性D.产品的易损性5.不属于公路基本建设活动的内容的是(D).A.建筑安装工程B.设备及工器具购置C.其它基本建设工作D.运营与养护管理6.施工组织总设计是以(A)为编制对象。
A.建设项目B.单位工程C.分部工程D.分项工程7.有独立的设计文件,竣工后可以独立发挥生产能力或效益的工程称之为(A)。
A.建设项目B.分项工程C.单位工程D.分部工程8.以下说法正确的是(A)。
A.在初步设计阶段编制设计概算,采用概算定额B.在施工图设计阶段编制修正概算,采用修正概算定额C.在预可行性阶段编制施工预算,采用施工定额D.施工阶段中编制施工图预算,采用预算定额9.关于公路工程基本建设项目的设计,以下说法正确的是(C)。
A.公路工程项目一般采用三阶段设计的方式B.一阶段设计方式是指初步设计C.二阶段设计是指初步设计和施工图设计D.三阶段设计是指初步设计、工艺设计和施工图设计10.在桥梁基础施工中,通常划分为围堰、挖基础、砌筑基础、回填土方等,这种按不同材料、不同施工方法划分的项目,称为(D)。
A.单项工程B.单位工程C.分部工程D.分项工程二、多项选择题【每题的备选项中,有2个或2个以上符合题意,至少有1个错项。
错选,本题不得分;少选,所选的每个正确选项得0。
公路工程施工组织与概预算 复习题与答案

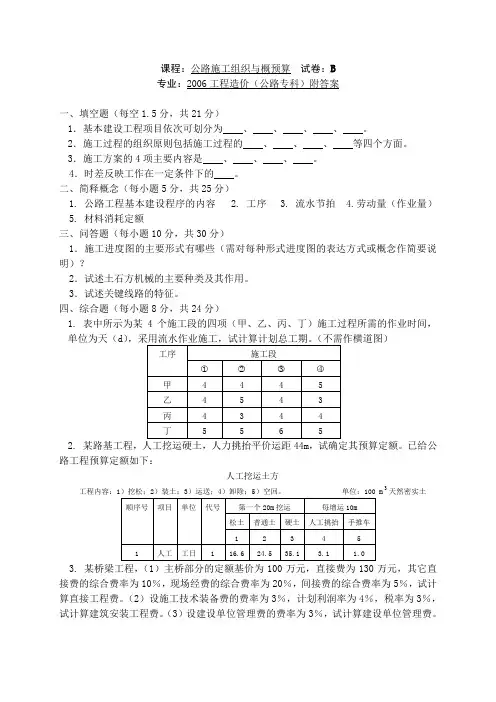

课程:公路施工组织与概预算试卷:B专业:2006工程造价(公路专科)附答案一、填空题(每空1.5分,共21分)1.基本建设工程项目依次可划分为、、、、。
2.施工过程的组织原则包括施工过程的、、、等四个方面。
3.施工方案的4项主要内容是、、、。
4.时差反映工作在一定条件下的。
二、简释概念(每小题5分,共25分)1. 公路工程基本建设程序的内容2. 工序3. 流水节拍4.劳动量(作业量)5. 材料消耗定额三、问答题(每小题10分,共30分)1.施工进度图的主要形式有哪些(需对每种形式进度图的表达方式或概念作简要说明)?2.试述土石方机械的主要种类及其作用。
3.试述关键线路的特征。
四、综合题(每小题8分,共24分)1. 表中所示为某4个施工段的四项(甲、乙、丙、丁)施工过程所需的作业时间,单位为天(d)2. 某路基工程,人工挖运硬土,人力挑抬平价运距44m,试确定其预算定额。
已给公路工程预算定额如下:人工挖运土方工程内容:1)挖松;2)装土;3)运送;4)卸除;5)空回。
单位:100 m3天然密实土3. 某桥梁工程,(1)主桥部分的定额基价为100万元,直接费为130万元,其它直接费的综合费率为10%,现场经费的综合费率为20%,间接费的综合费率为5%,试计算直接工程费。
(2)设施工技术装备费的费率为3%,计划利润率为4%,税率为3%,试计算建筑安装工程费。
(3)设建设单位管理费的费率为3%,试计算建设单位管理费。
公路施工组织与概预算试题答案及评分标准B卷专业:2006工程造价(公路专科)教材:张起森主编. 公路施工组织与概预算(第二版).人民交通出版社一、填空题(每空1.5分,共21分)1.(p4) 基本建设项目,单项工程,单位工程,分部工程,分项工程2. (p18)连续性,协调性,均衡性,经济性3. (p36) 确定施工方法,选择施工机具,安排施工顺序,组织流水施工4.(p126)工作在一定条件下的机动时间范围二、简释概念(每小题5分,共25分)1. 公路工程基本建设程序的内容:(p5)包括项目建议书、可行性研究、设计文件、列入年度基本建设计划、施工准备、组织施工(施工实施)、竣工验收与交付使用等。
【施工管理】公路施工组织与概预算习题集有答案

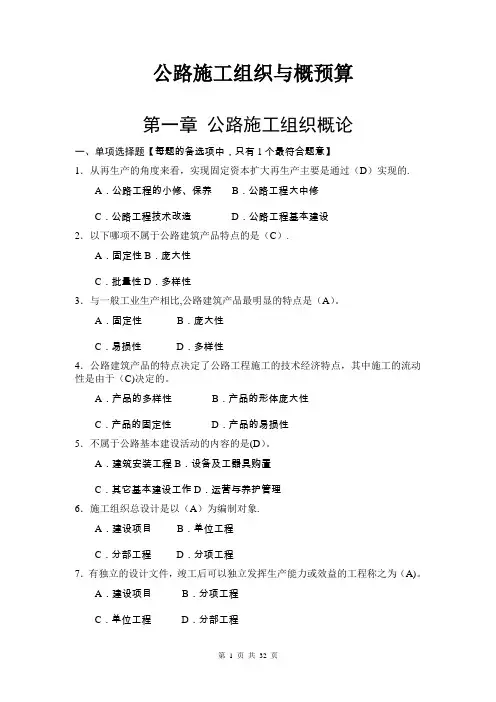

公路施工组织与概预算第一章公路施工组织概论一、单项选择题【每题的备选项中,只有1个最符合题意】1.从再生产的角度来看,实现固定资本扩大再生产主要是通过(D)实现的.A.公路工程的小修、保养B.公路工程大中修C.公路工程技术改造D.公路工程基本建设2.以下哪项不属于公路建筑产品特点的是(C).A.固定性B.庞大性C.批量性D.多样性3.与一般工业生产相比,公路建筑产品最明显的特点是(A)。
A.固定性B.庞大性C.易损性D.多样性4.公路建筑产品的特点决定了公路工程施工的技术经济特点,其中施工的流动性是由于(C)决定的。
A.产品的多样性B.产品的形体庞大性C.产品的固定性D.产品的易损性5.不属于公路基本建设活动的内容的是(D)。
A.建筑安装工程B.设备及工器具购置C.其它基本建设工作D.运营与养护管理6.施工组织总设计是以(A)为编制对象.A.建设项目B.单位工程C.分部工程D.分项工程7.有独立的设计文件,竣工后可以独立发挥生产能力或效益的工程称之为(A)。
A.建设项目B.分项工程C.单位工程D.分部工程8.以下说法正确的是(A)。
A.在初步设计阶段编制设计概算,采用概算定额B.在施工图设计阶段编制修正概算,采用修正概算定额C.在预可行性阶段编制施工预算,采用施工定额D.施工阶段中编制施工图预算,采用预算定额9.关于公路工程基本建设项目的设计,以下说法正确的是(C)。
A.公路工程项目一般采用三阶段设计的方式B.一阶段设计方式是指初步设计C.二阶段设计是指初步设计和施工图设计D.三阶段设计是指初步设计、工艺设计和施工图设计10.在桥梁基础施工中,通常划分为围堰、挖基础、砌筑基础、回填土方等,这种按不同材料、不同施工方法划分的项目,称为(D)。
A.单项工程B.单位工程C.分部工程D.分项工程二、多项选择题【每题的备选项中,有2个或2个以上符合题意,至少有1个错项。
错选,本题不得分;少选,所选的每个正确选项得0。
公路施工组织及概预算课后答案
公路施工组织及概预算课后答案【篇一:公路施工组织与概预算复习题(答案)】txt>一、填空题(每空1分)1.某项目划分4个施工段,每施工段划分3道工序,流水步距共有2个,若流水步距均为2天,则流水展开期为____4__________。
2. ________工序______是施工组织设计的最小要素。
3.b工作在a工作完成之后开始,b是a的__紧后_____工作。
4.总时差为零的工作是关键工作。
5.双代号网络图的三要素是___箭线__ 、___节点_ 、_____线路_____ 。
6.工艺参数包括______工序数_________ 、______流水强度_________ 。
7.直接费包括_____其他工程费__________ 、______直接工程费_________ 。
8.空间参数包括___施工段数____________ 、_____工作面__________ 。
9. 材料预算单价包括______材料原价_________ 、____运杂费_____ 、_____场外运输损耗费_________、采购保管费以及回收金额。
10.基本建设按投资额的构成和工作性质分为:___建筑安装工程费____ 、___设备工具器具购置费__以及其他基本建设等三部分。
11.初步设计阶段编制的造价文件是__概算__,编制的技术经济文件是____施工方案____。
12.行车干扰费的计算基数是____人工费和机械费之和 _。
13.台班单价由___不变费用___和__可变费用__组成。
14.施工进度计划的检查与调整的内容包括__工期__和__劳动力是否均衡____。
15.双代号网络计划图中允许有_____多__条关键线路。
16. ________分项工程______是概、预算的最小计量单位。
17.a工作在b工作完成之后开始,b是a的___紧前____工作。
18.流水作业可分为______有节拍流水__________ 、___无节拍流水_____________。
公路施工组织及概预算期末复习重点及答案
公路工程概预算期末复习1、简述公路建设的内容和公路基本建设的内容?公路建设的内容:公路的小修、保养;公路工程的大中修与技术改造;公路工程基本建设。
公路基本建设内容:建筑安装工程,设备、工具、器具的购置,其它基本建设工作。
2、公路工程项目的基本作业方式有哪几种?答:作业方式:顺序作业法、平行作业法、流水作业法。
特点:顺序作业法:总工期长,劳动力需要量较少,周期起伏不定。
材料供应作业班组的作业是间歇的,在工种和技工的使用上形成极大的不合理。
平行作业法:总工期短,劳动力需要量增加,设备、机具供应不易实现,出现人力高峰,易形成窝工,增加生活福利设施的支出,材料供应集中而间歇。
流水作业法:工期适中,劳动力得到合理的利用,避免了短期内的高峰现象,在整个施工期内显得均衡一致。
当各专业队都进入流水作业后,机具和材料的供应与使用都稳定而均衡。
流水作业法是组织专业队施工,工程质量有保证。
3、工地临时供水用水量的计算包括哪些?答:工程用水量计算;施工机械用水量计算;工地生活用水量计算;生活区生活用水量计算;消防用水量计算;施工工地总用水量计算。
4、公路工程费用定额包括哪些?答;《公路工程机械台班费用定额》《公路基本建设工程概算,预算编制办法》和《公路工程基本建设工程估算编制办法》中规定的各项费用定额和费率。
5、企业管理费属于什么费用?答:间接费6、定额的作用有哪些?答;1 定额是节约社会劳动和提高生产效率的工具。
2 定额是国家对工程建设项目进行宏观调控和管理的手段。
3 定额有利于市场竞争。
4 定额是对市场行为的规范。
5 定额有利于完善市场信息系统。
6 定额有利于推广先进的施工技术和工艺。
7、机械化施工组织的影响因素有哪些?答;1 机械完好率。
2 气候影响。
3 施工方案与机械搭配。
4 机械配套技术5机械操作员配合。
6 耐用台班总数量与使用寿命。
8、工程量清单的作用有哪些?答;工程量清单的作用:1.提供合同中关于工程量的足够信息,以使投标人能统一、有效而精确地编写投标文件。
公路施工组织与概预算习题集有答案
公路施工组织与概预算第一章公路施工组织概论一、单项选择题【每题的备选项中,只有1个最符合题意】1.从再生产的角度来瞧,实现固定资本扩大再生产主要就是通过(D)实现的。
A.公路工程的小修、保养B.公路工程大中修C.公路工程技术改造D.公路工程基本建设2.以下哪项不属于公路建筑产品特点的就是(C)。
A.固定性B.庞大性C.批量性D.多样性3.与一般工业生产相比,公路建筑产品最明显的特点就是(A)。
A.固定性B.庞大性C.易损性D.多样性4.公路建筑产品的特点决定了公路工程施工的技术经济特点,其中施工的流动性就是由于(C)决定的。
A.产品的多样性B.产品的形体庞大性C.产品的固定性D.产品的易损性5.不属于公路基本建设活动的内容的就是(D)。
A.建筑安装工程B.设备及工器具购置C.其它基本建设工作D.运营与养护管理6.施工组织总设计就是以(A)为编制对象。
A.建设项目B.单位工程C.分部工程D.分项工程7.有独立的设计文件,竣工后可以独立发挥生产能力或效益的工程称之为(A)。
A.建设项目B.分项工程C.单位工程D.分部工程8.以下说法正确的就是(A)。
A.在初步设计阶段编制设计概算,采用概算定额B.在施工图设计阶段编制修正概算,采用修正概算定额C.在预可行性阶段编制施工预算,采用施工定额D.施工阶段中编制施工图预算,采用预算定额9.关于公路工程基本建设项目的设计,以下说法正确的就是(C)。
A.公路工程项目一般采用三阶段设计的方式B.一阶段设计方式就是指初步设计C.二阶段设计就是指初步设计与施工图设计D.三阶段设计就是指初步设计、工艺设计与施工图设计10.在桥梁基础施工中,通常划分为围堰、挖基础、砌筑基础、回填土方等,这种按不同材料、不同施工方法划分的项目,称为(D)。
A.单项工程B.单位工程C.分部工程D.分项工程二、多项选择题【每题的备选项中,有2个或2个以上符合题意,至少有1个错项。
错选,本题不得分;少选,所选的每个正确选项得0、5分】1.施工组织设计按工程规模与工程进展秩序,可以分为(CDE)。
公路施工组织与概预算复习题答案
公路施工组织与概预算复习题答案1、了解工程建设的程序①项目建议书阶段:根据道路发展规划,提出项目建议书、给出其规模、投资等;②可行性研究阶段:有预可行性研究、可行性研究;从建设项目的技术、经济两方面进行可行性研究;给出设计任务书;③设计阶段:有一阶段设计、二阶段设计、三阶段设计;分别对应有初步设计、技术设计、施工图设计;给出施工图纸和施工组织设计文件;④招投标阶段:给出招标文件、进行招投标工作;结果:中标单位及其中标标书,并签定合同;⑤施工准备阶段:场地准备、机械人员进场、熟悉图纸、审核承包商所提交的施工组织设计文件;⑥施工阶段:项目施工及其控制;⑦竣工验收、交付使用阶段:质量合格证书、项目交工清单第二章1、三种基本作业方式、及其各自的特点顺序作业:同时投入的物资资源少,工作、物资消耗有间歇,工期长。
平行作业:同时开工,同时竣工。
大大缩短工期,工作队,物资资源集中,成本高。
流水作业:指当有若干个施工任务(或施工段)时,各项任务相隔一定时间依次投入生产,相同的工序依次进行,不同的工序则平行进行的一种作业方式。
(1)施工的连续性(2)专业化的施工(3)施工工艺流程2、施工过程划分成动作与操作、工序、操作过程、综合过程,明确各名词的解释;动作与操作:动作是指工人在劳动时一次完成的最基本的活动,若干个相互关联的动作组成操作。
工序:工序是指工人操作的机具,在生产环境不变的情况下,完成的在劳动组织上不可分割的施工过程,它由若干个操作所组成。
操作过程(施工段):施工段是由几个在技术上相互关联的工序所组成,可以相对独立地完成某一项细部工程或分部分项工程的独立过程。
综合过程:综合过程是由若干个在产品结构上密切联系的,能最终获得一种产品的施工工程的总和。
3、约翰逊—贝尔曼法则关于二道工序、三道工序排序的条件,并熟练运用;二道工序的排序问题:约翰逊-贝尔曼法则:必须在Tia,Tib中挑其最小值,若最小值出现在先行工序A中,则将其对应的施工段排在最前面;若最小值出现在后续工序B中,则将其对应的施工段排在最后面。
公路施工组织与概预算习题集有答案
公路施工组织与概预算第一章公路施工组织概论一、单项选择题【每题的备选项中,只有1个最符合题意】1 .从再生产的角度来看,实现固定资本扩大再生产主要是通过(D)实现的。
A. 公路工程的小修、保养B .公路工程大中修C. 公路工程技术改造D .公路工程基本建设2 .以下哪项不届丁公路建筑产品特点的是(C)。
A. 固定性B .庞大性C. 批量性D .多样性3. 与一般工业生产相比,公路建筑产品最明显的特点是(A)。
A. 固定性B .庞大性C. 易损性D .多样性4. 公路建筑产品的特点决定了公路工程施工的技术经济特点,其中施工的流动性是由丁(C)决定的。
A. 产品的多样性 B .产品的形体庞大性C. 产品的固定性 D .产品的易损性5. 不届丁公路基本建设活动的内容的是(D)。
A. 建筑安装工程 B .设备及工器具购置C. 其它基本建设工作D .运营与养护管理6 .施工组织总设计是以(A)为编制对象。
A. 建设项目B .单位工程C.分部工程D .分项工程7 .有独立的设计文件,竣工后可以独立发挥生产能力或效益的工程称之为(A)A. 建设项目B .分项工程C.单位工程D .分部工程8 .以下说法正确的是(A)。
A. 在初步设计阶段编制设计概算,采用概算定额B. 在施工图设计阶段编制修正概算,采用修正概算定额C. 在预可行性阶段编制施工预算,采用施工定额D. 施工阶段中编制施工图预算,采用预算定额9 .关丁公路工程基本建设项目的设计,以下说法正确的是(C)。
A. 公路工程项目一般采用三阶段设计的方式B. 一阶段设计方式是指初步设计C. 二阶段设计是指初步设计和施工图设计D. 三阶段设计是指初步设计、工艺设计和施工图设计10.在桥梁基础施工中,通常划分为围堰、挖基础、砌筑基础、回填土方等,这种按不同材料、不同施工方法划分的项目,称为(D)。
A. 单项工程 B .单位工程C.分部工程 D .分项工程、多项选择题【每题的备选项中,有 2个或2个以上符合题意,至少有1个错 项。
公路施工组织及概预算试题库
公路施工组织及概预算试题库一、填空题答案:国家投资国外资金2.公路工程项目的基本作业方法有顺序作业法、、和答案:平行作业法流水作业法3.定额表号的两种表示方法:___________________和___________________。
答案:〔页-表-栏〕〔章-表-栏〕4.___________________仅作为编制概预算的依据,不作为施工企业___________________的依据。
答案:人工费单价实发工资5.任何一个工序开工时,必须具备___________________和___________________两个开工要素。
答案:工作面生产力6.施工进度图的主要形式有:、垂直图和答案:横道图网络图7.双代号网络图的绘制方法有前进法、法及法。
答案:后退法先粗后细法8.双代号网络图中最早时间参数包括:、工作的最早可能完成时间和答案:节点的最早实现时间工作的最早可能开始时间9.按计价依据的作用分,定额可分为和答案:工程定额费用定额10.公路工程概预算费用由,设备、工具、器具及家具购置费,工程建设其他费用和四大部分组成。
答案:建筑安装工程费预备费11.公路建设的内容,按其任务与分工可以分为__________________________、__________________________、__________________________、三个方面。
答案:公路工程基本建设公路工程大修、中修与技术改造公路工程的小修保养12.流水施工按其流水参数特性,可分为__________________和___________________、__________________________、3大类。
答案:等节奏流水施工异节奏流水施工无节奏流水施工13.双代号网络图的饿五种逻辑关系包括:_______________、______________、________________、______________、平行工作。
公路施工组织与概预算复习题(答案)
《公路施工组织与概预算》复习题一、填空题(每空1分)1.某项目划分4个施工段,每施工段划分3道工序,流水步距共有 2个,若流水步距均为2天,则流水展开期为____4__________。
2. ________工序______是施工组织设计的最小要素。
3.B工作在A工作完成之后开始,B是A的__紧后_____工作。
4.总时差为零的工作是关键工作。
5.双代号网络图的三要素是___箭线__ 、___节点_ 、_____线路_____ 。
6.工艺参数包括______工序数_________ 、______流水强度_________ 。
7.直接费包括_____其他工程费__________ 、______直接工程费_________ 。
8.空间参数包括___施工段数____________ 、_____工作面__________ 。
9. 材料预算单价包括______材料原价_________ 、____运杂费_____ 、_____场外运输损耗费_________、采购保管费以及回收金额。
10.基本建设按投资额的构成和工作性质分为:___建筑安装工程费____ 、___设备工具器具购置费__以及其他基本建设等三部分。
11.初步设计阶段编制的造价文件是__概算__,编制的技术经济文件是____施工方案____。
12.行车干扰费的计算基数是____人工费和机械费之和 _。
13.台班单价由___不变费用___和__可变费用__组成。
14.施工进度计划的检查与调整的内容包括__工期__和__劳动力是否均衡____。
15.双代号网络计划图中允许有_____多__条关键线路。
16. ________分项工程______是概、预算的最小计量单位。
17.A工作在B工作完成之后开始,B是A的___紧前____工作。
18.流水作业可分为______有节拍流水__________ 、___无节拍流水_____________。
公路施工组织及概预算 期末复习重点及答案
公路工程概预算期末复习1、简述公路建设的内容和公路基本建设的内容?公路建设的内容:公路的小修、保养;公路工程的大中修与技术改造;公路工程基本建设。
公路基本建设内容:建筑安装工程,设备、工具、器具的购置,其它基本建设工作。
2、公路工程项目的基本作业方式有哪几种?答:作业方式:顺序作业法、平行作业法、流水作业法。
特点:顺序作业法:总工期长,劳动力需要量较少,周期起伏不定。
材料供应作业班组的作业是间歇的,在工种和技工的使用上形成极大的不合理。
平行作业法:总工期短,劳动力需要量增加,设备、机具供应不易实现,出现人力高峰,易形成窝工,增加生活福利设施的支出,材料供应集中而间歇。
流水作业法:工期适中,劳动力得到合理的利用,避免了短期内的高峰现象,在整个施工期内显得均衡一致。
当各专业队都进入流水作业后,机具和材料的供应与使用都稳定而均衡。
流水作业法是组织专业队施工,工程质量有保证。
3、工地临时供水用水量的计算包括哪些?答:工程用水量计算;施工机械用水量计算;工地生活用水量计算;生活区生活用水量计算;消防用水量计算;施工工地总用水量计算。
4、公路工程费用定额包括哪些?答;《公路工程机械台班费用定额》《公路基本建设工程概算,预算编制办法》和《公路工程基本建设工程估算编制办法》中规定的各项费用定额和费率。
5、企业管理费属于什么费用?答:间接费6、定额的作用有哪些?答;1 定额是节约社会劳动和提高生产效率的工具。
2 定额是国家对工程建设项目进行宏观调控和管理的手段。
3 定额有利于市场竞争。
4 定额是对市场行为的规范。
5 定额有利于完善市场信息系统。
6 定额有利于推广先进的施工技术和工艺。
7、机械化施工组织的影响因素有哪些?答;1 机械完好率。
2 气候影响。
3 施工方案与机械搭配。
4 机械配套技术5机械操作员配合。
6 耐用台班总数量与使用寿命。
8、工程量清单的作用有哪些?答;工程量清单的作用:1.提供合同中关于工程量的足够信息,以使投标人能统一、有效而精确地编写投标文件。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1、了解工程建设的程序①项目建议书阶段:根据道路发展规划,提出项目建议书、给出其规模、投资等;②可行性研究阶段:有预可行性研究、可行性研究;从建设项目的技术、经济两方面进行可行性研究;给出设计任务书;③设计阶段:有一阶段设计、二阶段设计、三阶段设计;分别对应有初步设计、技术设计、施工图设计;给出施工图纸和施工组织设计文件;④招投标阶段:给出招标文件、进行招投标工作;结果:中标单位及其中标标书,并签定合同;⑤施工准备阶段:场地准备、机械人员进场、熟悉图纸、审核承包商所提交的施工组织设计文件;⑥施工阶段:项目施工及其控制;⑦竣工验收、交付使用阶段:质量合格证书、项目交工清单
第二章
1、三种基本作业方式、及其各自的特点
顺序作业:同时投入的物资资源少,工作、物资消耗有间歇,工期长。
平行作业:同时开工,同时竣工。
大大缩短工期,工作队,物资资源集中,成本高。
流水作业:指当有若干个施工任务(或施工段)时,各项任务相隔一定时间依次投入生产,相同的工序依次进行,不同的工序则平行进行的一种作业方式。
(1)施工的连续性(2)专业化的施工(3)施工工艺流程
2、施工过程划分成动作与操作、工序、操作过程、综合过程,明确各名词的解释;
动作与操作:动作是指工人在劳动时一次完成的最基本的活动,若干个相互关联的动作组成操作。
工序:工序是指工人操作的机具,在生产环境不变的情况下,完成的在劳动组织上不可分割的施工过程,它由若干个操作所组成。
操作过程(施工段):施工段是由几个在技术上相互关联的工序所组成,可以相对独立地完成某一项细部工程或分部分项工程的独立过程。
综合过程:综合过程是由若干个在产品结构上密切联系的,能最终获得一种产品的施工工程的总和。
3、约翰逊—贝尔曼法则关于二道工序、三道工序排序的条件,并熟练运用;
二道工序的排序问题:约翰逊-贝尔曼法则:必须在Tia,Tib中挑其最小值,若最小值出现在先行工序A中,则将其对应的施工段排在最前面;若最小值出现在后续工序B中,则将其对应的施工段排在最后面。
以此类推,直致所有的施工段都确定了施工顺序为止。
三道工序的排序:符合以下条件:a.第1道工序中最小的施工周期min(tiA)大于等于第2道工序中的最大施工周期min(tiB);b.第3道工序中最小的施工周期min(tiC)大于第2道工序中的最大施工周期min(tiB)中的至少一个条件时,即可将第1道工序与第2道工序中相应的施工周期相加,第2道工序与第3道工序的相应的施工周期相加,再按二道工序的排序方法排序。
4、施工过程组织的四个原则;
答:施工过程的连续性原则,施工过程的协调性原则,施工过程的均衡性原则,施工过程的经济性原则。
5、施工过程组织包括时间组织、空间组织二方面,试加以认识、理解;
施工过程的空间组织主要是解决生产作业单位的设置问题和具体工程项目的各种生产、生活、运输、行政等临时设施的空间分布问题,即施工平面设计问题。
施工过程组织不仅要求在空间上合理的设置生产作业单位,并进行施工现场平面的合理布设,而且要在时间方面进行合理、科学的组织。
进行施工过程时间组织的目的,就是要求在时间上,各生产作业单位之间,按设计和施工工艺顺序,紧密衔接,在符合工艺要求、充分利用工时和设备的条件下,尽量缩短生产周期。
6、流水施工的特点及其要求;流水施工的工期计算;流水作业组织的三参数及其名词解释;
(1)工艺参数:施工过程数(工序数)(n):指按施工内容或技术将施工过程划分的结果流水强度(V):亦即流水施工的作业强度,流水施工的日工作量或月工作量
(2)时间参数:流水节拍(ti(j)):指各工序的作业持续时间,即各工序所对应的专业施工的作业持续时间。
流水步距B(i,i+1):流水步距指相邻的两道工序所对应的专业施工队相继投入到第一个施工任务的开始时间间隔
(3)空间参数:工作面数(A):指一个施工段内同时开展工作的仓位数、场地数量施工段数(m):指施工任务数,在流水作业组织时,常指具有相同性质、相同工作内容的若干个施工段
7、流水作业的形式有哪些?各有什么特点?
答:有节拍流水和无节拍流水。
其中有节拍流水又可以分为全等节拍流水,成倍节拍流水及分别流水。
有节拍流水:指各工序的流水节拍具有某种规律,通常是一个工序的流水节拍等于常数,各工序的流水节拍之间可以相等,也可以不相等的一种流水作业方式;无节拍流水:指各工序在各施工段上的流水节拍不等的一种作业方式,
8、能绘制施工进度横道图;(专业化施工、连续性原则、紧凑性原则)
第三章
1、建设项目按施工组织的复杂程度可划分为建设项目、单项工程、单位工程、分部工程、分项工程五个层次;1、基本建设项目、如京珠高速公路建设工程
2、单项工程、如独立特大或大桥工程
3、单位工程、如一般大、中桥梁工程
4、分部工程、如路基工程、路面工程
5、分项工程、如路基中的土方工程
建设项目:建设项目一般是指有总体设计,经济实行独立核算,行政上具有独立组织形式的建设单位。
单项工程(工程项目):它是建设项目的组成部分。
所谓的单项工程就是具有独立地设计文件,竣工后可以独立发挥生产能力或效益的工程。
单位工程:它是单项工程的组成部分,一般是指不能独立发挥生产能力(或效益),但具有独立施工条件的工程。
分部工程:它是单位工程的组成部分。
一般是按照单位工程的各个部位划分的。
分项工程:它是分部工程的组成部分。
是按照工程的不同结构,不同材料和不同施工方法等因素划分的。
2、施工组织设计包括施工方案设计、施工进度计划设计、施工场地布置设计、质量保证体系、安全保障措施五个方面;
3、施工进度图分为哪三种;各有什么特点
答:1、横道图:优点:比较简单、直观、易懂、容易编制;缺点:分项工程(或工序)的相互关系不明确、施工日期与施工地点无法表示,只能用文字说明、工程数量实际分布情况不具体、仅反映出平均施工强度。
适用:绘制集中性工程进度图、材料供应计划图或作为辅助性的图,附在说明书内用来向施工单位下达任务。
2、垂直图:特点:以纵坐标表示施工日期,以横坐标表示里程或工程位置,而各分部会项工程的施工进度则相应地以不同的斜线表示。
工程量在图表上方相应地表示,施工组织平面示意图可在图表的下方相应表示,资源平衡可在图表右侧以曲线表示。
优点:消除了横道图的不足之处。
工程项目的相互关系、施工的紧凑程度和施工速度都十分清楚。
工程的分布情况和施工工期一目了然,从图中可以直接找出任何一天各施工队的施工地点和应完成的工程数量。
缺点:反映不出某项工作提前或推迟完成对整个计划的影响程度;反映不出哪些工程是主要的,不能明确表达出哪些是关键工作;计划安排的优劣程度很难评价;不能用计算机,因而绘制和修改进度图的工作量很大。
3、网络图:优点:其与横道图、垂直图比较,不但能反映施工进度,而且更能清楚地反映出各个工序、各施工项目之间的相互联系、相互制约的生产和协作关系。
适用:集中工程、线性工程等各种类型的工程
第五章
1、双代号网络计划图的三要素;(箭头,节点,流。
)
2、双代号网络计划图中实箭线的意义;虚箭线的作用;
实箭线:表示既消耗时间又消耗资源的工作
虚箭线:表示既不消耗时间又不消耗资源的工作
3、双代号网络进度计划图的绘制原则
1一张网络计划图中只允许有一个始节点、一个终节点
2一对节点之间只能有一条箭线
3网络计划图中不允许出现闭合回路
4网络计划图中不允许出现相同编号的节点或相同代码的工作
5一条箭线其箭头节点编号应大于箭尾节点编号
6网络计划图的布局应合理,不仅要求工作关系正确,还应避免交叉
4、双代号网络进度计划图的绘制,要熟练
5、双代号网络进度计划图的时间参数计算;关键线路的定义;
关键线路:网络图的各条线路中,持续时间之和最长的线路,称为关键线路;关键线路上的工作称为关键工作。
6、双代号网络进度计划图中关键线路的特点;
1关键线路上各工作的总时差均为零
2关键线路在网络计划中不一定只有一条
3非关键工作如果将总时差全部用完,就会转化为关键工作
4当非关键线路延长的时间超过它的总时差,则其变为关键线路
7、双代号网络进度计划图的优化目标有哪些?及各自的操作内容
一、工期优化:通过调整、缩短关键线路的方法达到工期优化
二、时间—费用优化:就是求网络计划的最小费用所对应的最优工期
三、资源优化:工期规定,资源均衡。
资源一定,工期最短
8、单代号网络进度计划图的特点及要求;
节点:可以用圆圈或方框表示,一个节点表示一项具体的工作
箭线:表示工作之间的相互关系,它既不消耗时间也不消耗资源
线路:从开始节点到终止节点的一通路(单代号网络计划图中没有虚箭线)
9、要熟练平行作业法、流水作业法在双代号网络图绘制中的不同;。
