陕西省建筑工程定额使用详细说明
陕西定额总说明
总说明根据我省经济形势的发展需要,修订现行建筑工程综合预算定额以及配套的管理费定额已势在必行。
结合贯彻建设部《全国统一建筑工程基础定额》(土建工程)GTD-101-95和《全国统一建筑工程预算工程量计算规则》GTDG2-101-95,我办组织全省各有关单位的技术力量对“陕西省建筑工程综合预算定额”,“陕西省建筑工程、建筑装饰工程、安装工程、市政、仿古建筑及园林工程费用定额”“全国统一建筑装饰工程预算定额陕西省价目表”等有关定额标准做了全面的分析研究,保存了科学部分,修改和调正了不合适的因素,增补了相当数量的实用部分,各章都做了形式不同的改革,推出了99陕西省建筑工程综合概预算定额(简称综合定额)以及与此相配套的系列新标准,现就综合定额的重要部分做如下说明:一、综合定额的概算定额部分(第十四章)是编制建筑工程初步设计阶段概算的依据,综合定额中的预算定额部分做为编制施工图阶段预算的依据,招标投标工程编制标底的依据。
二、综合定额适用于新建、扩建的建筑工程,不适用于修缮、抗震加固和人防工程。
三、综合定额是按照合理的施工组织设计、正常的施工条件、现行标准设计、用料说明、施工验收规范编制的,在充分考虑了我省目前建筑市场的实际需要并入施工企业的社会必要投入量做基础,确定了定额子目形式及水平,因此除定额中规定允许调整换算外,均不得因具体的施工组织设计、施工方案和施工条件、方法的不同而换算定额。
四、综合定额各章由章说明、工作内容、工程量计算规则、定额表和附表等组成。
其中:工作内容扼要说明了主要工序的施工操作过程,次要工序不一定全部列出,但定额中均已做了考虑。
五、凡子目中标明的规格、品种、厚度者为可调整子目,反之不能换算和调整。
(但要结合各章具体规定)六、本次人工工日水平参考全国各省市的情况并根据我省施工企业的实际状况,经研究仍保持现行水平,即每工日平均20.31元。
但与前不同的是,该工日单价随不同结构类型而变化,按人工调整系数办法调正。

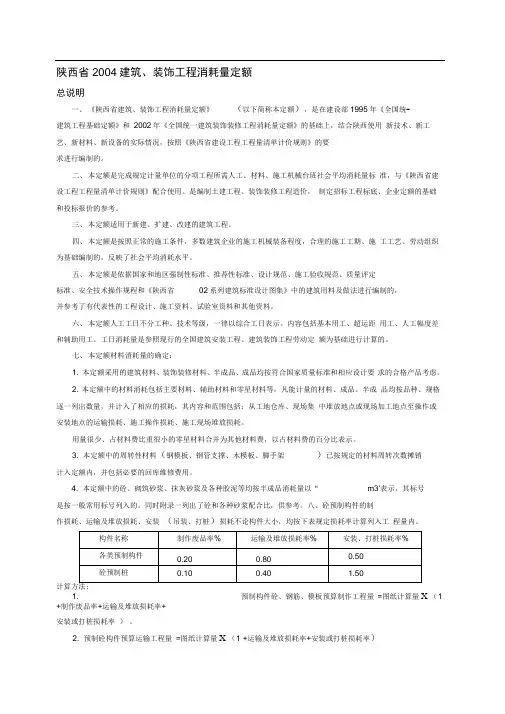

04陕西定额说明
陕西省2004建筑、装饰工程消耗量定额总说明一、《陕西省建筑、装饰工程消耗量定额》(以下简称本定额),是在建设部1995年《全国统-建筑工程基础定额》和2002年《全国统一建筑装饰装修工程消耗量定额》的基础上,结合陕西使用新技术、新工艺、新材料、新设备的实际情况,按照《陕西省建设工程工程量清单计价规则》的要求进行编制的。
二、本定额是完成规定计量单位的分项工程所需人工、材料、施工机械台班社会平均消耗量标准,与《陕西省建设工程工程量清单计价规则》配合使用。
是编制土建工程、装饰装修工程造价,制定招标工程标底、企业定额的基础和投标报价的参考。
三、本定额适用于新建、扩建、改建的建筑工程。
四、本定额是按照正常的施工条件,多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗水平。
五、本定额是依据国家和地区强制性标准、推荐性标准、设计规范、施工验收规范、质量评定标准、安全技术操作规程和《陕西省02系列建筑标准设计图集》中的建筑用料及做法进行编制的,并参考了有代表性的工程设计、施工资料、试验室资料和其他资料。
六、本定额人工工日不分工种、技术等级,一律以综合工日表示。
内容包括基本用工、超运距用工、人工幅度差和辅助用工。
工日消耗量是参照现行的全国建筑安装工程、建筑装饰工程劳动定额为基础进行计算的。
七、本定额材料消耗量的确定:1. 本定额采用的建筑材料、装饰装修材料、半成品、成品均按符合国家质量标准和相应设计要求的合格产品考虑。
2. 本定额中的材料消耗包括主要材料、辅助材料和零星材料等,凡能计量的材料、成品、半成品均按品种、规格逐一列出数量,并计入了相应的损耗,其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。
用量很少、占材料费比重很小的零星材料合并为其他材料费,以占材料费的百分比表示。
3. 本定额中的周转性材料(钢模板、钢管支撑、木模板、脚手架)已按规定的材料周转次数摊销计入定额内,并包括必要的回库维修费用。
陕西省建筑装饰工程消耗量定额及计价解释
一、脚手架部分1.整体满堂钢筋砼基础,凡其宽度超过3m以上且深度在1.5m以上时深度指室外地坪到满堂基础垫层底标高之间的高度,应按满堂脚手架基本层定额的50%计算脚手架即定额是按满堂脚手架基本层定额的人、材、机消耗数量乘以0.5系数;工程量按整体满堂基础平面面积计算.2.无法计算建筑面积的的花架、独立柱以及室外工程中化粪池、水池、检查井等符合搭设脚手架规定的,应按有关规定计算脚手架,因无法计算建筑面积,其里脚手架可执行装饰工程相应定额子目.3.电梯井架内有装饰抹灰时,应计算电梯井架,按其不同深度计算.4.挑沿架子不是挑沿模板支撑架执行悬空脚手架13-12子目;特大挑沿、斜屋面等搭设并需专家论证的外挑架应按论证的组织方案的实际计算架子费.5.建筑物垂直封闭13-16、13-17子目、水平防护架13-14子目、垂直防护架13-15子目,其内容均体现在安全文明施工措施费内在测算安全文明措施费用时已考虑,计价时不再另套上述子目.6.吊栏脚手架13-58、13-59子目按使用的次数以平方米计算.例如:保温、装饰工程、水泥砂浆外墙面,墙面找平时吊拦使用一次,粘贴保温板时吊拦使用一次,做外墙涂料时吊拦使用一次,应计算三次.7.室内天棚装饰面抺灰或吊顶距设计室内地坪高度超过3.6m时,应计算满堂脚手架;室内天棚装饰面抺灰或吊顶上做油漆或涂料时另计算移动架.8.双排脚手架套用定额高度按设计室外地坪至外墙的顶板面或檐口的高度计算有女儿墙者高度算至女儿墙顶面.地下室外墙外架套用定额高度按从设计室外地坪算至底板垫层底的高度计算;工程量按按外墙外边线的凹凸包括凸出管道井、电缆井总长度乘以从设计室外地坪至底板垫层底的高度,以面积计算.9.陕西省建设工程消耗量定额2004补充定额说明3.“挑架底部支撑没有考虑挑架架体费用,架体费用执行相应消耗量定额子目”.即悬挑双排外脚手架的计算包括双排挑架架体部分与挑架底部支撑之和.架体是指悬挑双排外脚手架.底部支撑子目是指悬挑双排外架的底部支撑系统,不包括外架部分,其双排外架部分仍执行本章外架的定额子目.双排外架搭设目前有两种情况;一种是双排外架从室外地坪满搭至外墙的顶板面或檐口,此情况时,双排脚手架按设计室外地坪至外墙的顶板面或檐口的高度,以面积计算,按搭设高度套用相应定额子目;挑架底部支撑按实际搭设的次数,以延长米计算.另一种情况是外架不是满搭设,是按悬挑情况分段分层搭设,此种情况双排脚手架以外墙面积计算,工程量不变,其单价应按规定换算,即双排脚手架以第一次搭设高度确定的定额子目,加上按外墙总高度执行的超高降效定额确定;挑架底部支撑按实际搭设的次数,以延长米计算.例:某建筑物高度60米,周长50米,二十层双排外架共分四次搭设,每次搭设高度为15米,挑架底部支撑搭设共三次.则:双排外架计算面积为:50×60=3000M2,双排外架定额单价应为:以13-1子目第一次搭设高度为15米,再加上建筑物总高度的超高降效定额15-5计算不能直接按建筑物总高度60米套用定额13-5子目.外架定额子目13-1单价为941.01元/100M2,超高降效定额子目15-5:人工17.86%、机械17.39%外架定额子目单价应为:941.01+301.98×17.86%+59.04×17.39%=1005.21元/100M2外架费用为:1005.21×3000/100=30156.21元挑架底部支撑搭设的计算长度为:3×50=150M.10.爬架搭设、拆除子目B13-6是按施工方案中实际搭设长度来计算,搭设高度按实际搭设高度考虑,住宅楼、综合楼、办公楼工程爬架搭设高度通常为三或四层楼高,搭设范围根据施工方案确定.爬架提升子目B13-7工程量是实际爬架提升部分外墙总面积计算.如建筑物共二十层,每层高度面积为150M2,爬架搭设高度为三层,爬架提升部分面积为:20-3×150=2550M2.爬架降落子目B13-8子目工程量是按照实际降落外墙总面积计算.如建筑物共二十二层,每层高度面积为150M2,爬架搭设高度为四层,爬架降落部分面积为:22-4×150=2700M2.11.成品保护定额B13-1~B13-4是在实际或方案要求有保护时才能计算.成品保护通常做法是在龙骨上铺设一层胶合板.二、垂直运输部分1.凡层高超过3.6m的单层建筑物、独立的地下室车库应计算计算垂直输费用.建筑物下部有地下室时,建筑物下部的地下室的垂直运输费用,按面积计算并入上部建筑物,连同上部建筑物一起执行建筑物垂直运输定额.建筑物垂直运输定额的檐高不包括地下室高度即以设计室外地坪到檐口板顶的高度,建筑物垂直运输定额的层数也不包括地下室层数即以设计±0.00以上的层数.2.建筑物垂直运输定额以单位工程准计算;套用定额时应区分不同建筑物的结构类型、功能及高度合理确定.定额项目按建筑物的檐高及层数两个指标划分,以满足一个指标且以其中高者为准.型钢砼结构工程筒中筒的建筑物垂直运输消耗量定额以建筑物用途执行框架剪力墙定额.3.檐高20m楼层6层以上的单位工程,其建筑物中有不同檐口高度时,按规定应计算出檐口加权平均高度公式见消耗量定额下册P65中第6条,此时,其垂直运输定额只考虑按建筑物的加权檐口高度一个指标来执行定额,不再考虑计算层数因素.4.单位工程建筑物有多种功能或结构和不高檐口高度时,应先确定最大的功能或结构,然后确定檐口加权平均高度,其垂直运输定额按最大的功能或结构与檐口加权高度执行定额.5.钢结构、预制混凝土结构的单层厂房,其构件按吊装子目考虑,不再计算垂直运输子目.6.20m6层以上塔式起重机施工实际工程使用机械与子目中配置的施工电梯、卷扬机型号、类别不同时,均不得调整.7.塔吊实际搭设基础类型与定额不同时如实际塔吊基础是固定式,而定额是轨道式,可以按实际类型执行或换算定额.大型机械安拆和进出场费均按单位工程为准,与一个单位工程中使用的塔吊个数无关.三、超高增加人工机械部分1.超高增加人工机械降效定额是按一个单位工程为准计算,以建筑物中檐高及层数两个指标界定的,取定时以满足一个条件且以其中高者为准.2.超高增加人工、机械中的人工费亦应按同期政府人工单价调整文件规定调整人工单价.超高增加人工、机械降效定额是按系数考虑,基数是指±0.00以上完成项目中的用工和机械数量,包括主体部分和装饰部分.超高降效中人工降效工日数的计算:人工降效工日数等于±0.00以上消耗量定额中的工日数包括主体工程和装饰工程乘以消耗量定额相应子目中的人工降效系数.例如:某建筑物檐高29米,其消耗量定额用工数量为:主体部分1000工日,装饰部分 500工日,则计算超高降效工日定额15-1:1000+500×3.33%=33.3+16.65=49.95.其中主体部分用工降效33.3工日,装饰部分用工降效16.65工日.上例中超高降效中人工费分两部分计算:进入直接费部分的为:1000×42+500×50×3.33%=2231.1元,其中,主体降效人工费1398.60元,装饰降效人工费832.50元;进入差价部分的为:1000×72.50-42+500×86.1-50×3.33%=1611.30元其中主体人工费差价1015.65元,装饰人工费差价595.65元.3.建筑物±0.00以下的项目、室外工程和现场零星用工不得计算超高降效的降效费用.4.建筑物檐高20米层数6层以上的单位工程无论实际是否发生加压水泵情况,都要计算建筑物超高施工用水加压水泵定额.陕西省建设工程造价总站2015年6月19日。
陕西04建筑定额说明(已勘误版)
2004陕西省建筑、装饰工程消耗量定额各章节说明、工程量计算规则(已勘误)总说明一、《陕西省建筑、装饰工程消耗量定额》(以下简称本定额),是在建设部1995年《全国统一建筑工程基础定额》和2002年《全国统一建筑装饰装修工程消耗量定额》的基础上,结合陕西省使用新技术、新工艺、新材料、新设备的实际情况,按照《陕西省建设工程工程量清单计价规则》的要求进行编制的。
二、本定额是完成规定计量单位的分项工程所需人工、材料、施工机械台班社会平均消耗量标准,与《陕西省建设工程工程量清单计价规则》配合使用。
是编制土建工程、装饰装修工程造价,制定招标工程标底、企业定额的基础和投标报价的参考。
三、本定额适用于新建、扩建、改建的建筑工程、装饰装修工程。
四、本定额是按照正常的施工条件,多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗水平。
五、本定额是依据国家和地区强制性标准、推荐性标准、设计规范、施工验收规范、质量评定标准、安全技术操作规程和《陕西省02系列建筑标准设计图集》中的建筑用料及做法进行编制的,并参考了有代表性的工程设计、施工资料、试验室资料和其他资料。
六、本定额人工工日不分工种、技术等级,一律以综合工日表示。
内容包括基本用工、超运距用工、人工幅度差和辅助用工。
工日消耗量是参照现行的全国建筑安装工程、建筑装饰工程劳动定额为基础进行计算的。
七、本定额材料消耗量的确定:1.本定额采用的建筑材料、装饰装修材料、半成品、成品均按符合国家质量标准和相应设计要求的合格产品考虑。
2.本定额中的材料消耗包括主要材料、辅助材料和零星材料等,凡能计量的材料、成品、半成品均按品种、规格逐一列出数量,并计入了相应的损耗,其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。
用量很少、占材料费比重很小的零星材料合并为其他材料费,以占材料费的百分比表示。
陕西建筑工程消耗量定额说明及工程量计算规则模板
陕西省建筑工程消耗量定额( )建筑工程一、《陕西省建筑、装饰工程消耗量定额》(以下简称本定额), 是在建设部1995年《全国统一建筑工程基础定额》和《全国统一建筑装饰装修工程消耗量定额》的基础上, 结合陕西使用新技术、新工艺、新材料、新设备的实际情况, 按照《陕西省建设工程工程量清单计价规则》的要求进行编制的。
二、本定额是完成规定计量单位的分项工程所需人工、材料、施工机械台班社会平均消耗量标准, 与《陕西省建设工程工程量清单计价规则》配合使用。
是编制土建工程、装饰装修工程造价,制定招标工程标底、企业定额的基础和投标报价的参考。
三、本定额适用于新建、扩建、改建的建筑工程。
四、本定额是按照正常的施工条件, 多数建筑企业的施工机械装备程度, 合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗水平。
五、本定额是依据国家和地区强制性标准、推荐性标准、设计规范、施工验收规范、质量评定标准、安全技术操作规程和《陕西省02系列建筑标准设计图集》中的建筑用料及做法进行编制的, 并参考了有代表性的工程设计、施工资料、试验室资料和其它资料。
六、本定额人工工日不分工种、技术等级, 一律以综合工日表示。
内容包括基本用工、超运距用工、人工幅度差和辅助用工。
工日消耗量是参照现行的全国建筑安装工程、建筑装饰工程劳动定额为基础进行计算的。
七、本定额材料消耗量的确定:1.本定额采用的建筑材料、装饰装修材料、半成品、成品均按符合国家质量标准和相应设计要求的合格产品考虑。
2.本定额中的材料消耗包括主要材料、辅助材料和零星材料等,凡能计量的材料、成品、半成品均按品种、规格逐一列出数量,并计入了相应的损耗, 其内容和范围包括: 从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。
用量很少、占材料费比重很小的零星材料合并为其它材料费, 以占材料费的百分比表示。
3.本定额中的周转性材料(钢模板、钢管支撑、木模板、脚手架)已按规定的材料周转次数摊销计入定额内, 并包括必要的回库维修费用。
陕西省建筑工程定额使用详细说明
陕西省建筑工程定额使用详细说明《陕西省建筑工程综合概预算定额》陕西省建筑工程、安装工程、市政工程、仿古园林工程及装饰工程费用定额使用说明陕西省建设厅一九九九年目录陕西省建筑工程、安装工程、仿古园林工程及装饰工程费用定额部分………………………………………………………………………………( 1 ) 总说明部分……………………………………………………………………………...(7 )附录部分 (11)土石方 (13)桩基 (15)砖石 (21)砼及钢筋砼……………………………………………………………. ..(22)金属结构制作及门窗安装 (33)构件运输及安装 (36)木作 (37)楼地面 (47)屋面、保温、隔热、防水 (51)装饰 (56)总体 (58)关于市政工程类别划分的有关说明 (62)第十三章构筑物 (68)第十四章概预算部分工程量计算规则 (70)前言1999陕西省建筑工程综合概预算定额及配套的费用定额、机械台班单价已颁布使用多年了,我办及各地市造价管理部门分别在西安各地市、县举办了多次学习班,通过全省上下认真学习、研究,对新定额及配套标准有了统一认识,也发现了不少存在的问题,为了更好地贯彻新定额,我办在广泛收集全省各方面意见的基础上,组织各章主编讨论编写了“1999陕西省建筑工程综合概预算定额”;“陕西省建筑工程、安装工程、仿古园林工程及装饰工程费用定额”;“全国统一机械台班定额陕西省价目表”使用说明,做为上述定额的补充说明。
做为全省工程造价管理部门的我办对我省近年来在造价管理方面存在的一些需要统一认识的重要问题做了认真的研究和讨论,做出以下统一规定,希各部门的同志能遵照执行,共同管好建筑经济市场,使之更加规范有序的向前发展,维护各方的经济利益。
1.新定额颁布后做为我省建设工程的统一计价依据要贯彻使用到各项经济活动之中,并请各级招标管理部门能配合好新定额的贯彻落实工作,监督好投招标的各个方面的定额执行情况,要严格控制好标底的编制、审定工作,对于任意提高和压低工程造价以及肢解工程现象能有效地加以制止,只有这样才能使控制工程造价,保护投招标各方的合法权益工作落到实处。
陕西省建筑工程定额
陕西省建筑工程定额1.引言陕西省建筑工程定额(以下简称“定额”)是指在陕西省范围内,根据工程项目类型、规模和技术要求所制定的施工定额和相关指标,用于指导和规范建筑工程的设计、施工和验收。
定额的制定旨在提高建筑工程质量,优化成本控制,确保工程的安全、有效和经济合理。
2.定额的作用定额在陕西省建筑工程中起着重要的作用,具有以下几个方面的功能:2.1 规范工程造价定额中包含了各项工程的数量、材料、施工方法等具体要求,这些要求为工程造价的核算提供了准确的依据。
在建筑工程的招标、投标和预算编制过程中,施工单位可以根据定额中的指标对工程造价进行合理估算和控制,以确保工程的经济合理性。
2.2 优化工程设计定额中规定了各类建筑工程的标准要求和技术参数,这些要求和参数为工程设计提供了参考。
设计单位可以根据定额中的规定进行合理的工程设计,确保工程的结构安全、功能完善和施工可行性。
2.3 统一工程施工定额规定了建筑工程施工中各项工序的施工方法、工艺流程和操作技术等要求,统一了工程施工标准。
施工单位可根据定额中的指导进行施工,提高施工效率,减少工程质量问题。
2.4 指导工程验收定额中包含了建筑工程验收的评定标准和指标,可以为工程验收提供依据。
验收单位可根据定额要求对工程进行检查和评估,确保工程质量达到规定标准。
3.定额的内容陕西省建筑工程定额主要包括以下几个方面的内容:3.1 工程量清单定额中包含了各类建筑工程项目的工程量清单,清单中列举了项目的名称、施工部位、材料、数量等详细信息,用于对工程量进行清晰的划分和计算。
3.2 施工工艺定额规定了建筑工程施工中各项工序的施工工艺和施工方法。
包括土方开挖、基础施工、主体结构施工、装饰装修等工艺要求,为施工单位提供了具体指导。
3.3 材料规范定额中规定了建筑工程中所使用材料的质量标准、规格要求和使用限制等。
这些规范有助于施工单位选择合适的材料,确保工程质量和使用寿命。
3.4 施工安全定额中关于施工安全的要求非常重要,包括工人操作规范、工程现场安全设施要求、防护措施等。
陕西省建筑工程定额章节说明及工程量计算规则
陕西省建筑工程定额章节说明及工程量计算规则一、陕西省建筑工程定额章节说明:1.总则:总则部分包括工程量计算的基本原则和方法,如计算公式、数量单位、计算精度等。
总则是其他定额章节的基础,所有的定额计算都要遵循总则的规定。
2.基础工程:基础工程部分包括地基处理、桩基工程、地下室工程等。
这些工程是建筑工程的基础,对整个建筑的稳定性和承载力有重要影响。
3.主体工程:主体工程部分包括结构工程、砌筑工程、大体积混凝土工程等。
主体工程是建筑工程的主体部分,包括建筑物的骨架结构和外墙体,具有承载和保温隔热的功能。
4.建筑装饰工程:建筑装饰工程部分包括室内、外装饰工程、建筑物设备安装工程等。
建筑装饰工程是为了使建筑物具有良好的使用功能和美观效果,包括内部的装修和外部的景观设计。
5.建筑设备工程:建筑设备工程部分包括给排水工程、暖通空调工程、给电工程等。
建筑设备工程是为了保证建筑物内部的生活、生产和工作环境的舒适和便利,包括供水、供电、排水和空调等设备的安装。
二、工程量计算规则:1.工程量计算的基本原则:工程量计算应符合定额的规定,按照实际工程的具体情况进行细致的计算。
计算时应注意避免重复计算和遗漏计算,确保计算结果的准确性。
2.具体计算方法:根据定额章节的规定,按照工程的实际情况进行细致的计算。
计算时需要考虑工程的大小、形状、材料成本和施工难度等因素,并采用相应的计算公式和方法。
3.工料联动:工料联动是指工程量计算与材料的消耗量和费用之间的关系。
在计算工程量时,需要根据实际工程情况和定额章节的规定,综合考虑工程量与材料的消耗量和费用的关系,确保计算结果的准确性。
4.费用计算:工程量计算的最终目的是计算出工程的成本,包括人工费、材料费、机械费和管理费等。
在计算费用时,需要根据实际工程情况和定额章节的规定,按照相应的计算公式和方法进行细致的计算。
通过以上对陕西省建筑工程定额章节说明及工程量计算规则的详细解释,我们可以了解到在陕西省建筑工程行业中,定额章节说明了不同工程的计算方法和规定,工程量计算应根据实际情况进行细致的计算,考虑工程量与材料消耗量和费用之间的关系,最终计算出工程的成本。
最新 陕西省建筑工程消耗量定额
陕西省建筑、装饰工程消耗量定额说明书总说明一、《陕西省建筑、装饰工程消耗量定额》(以下简称本定额),是在建设部1995年《全国统一建筑工程基础定额》和2002年《全国统一建筑装饰装修工程消耗量定额》的基础上,结合陕西使用新技术、新工艺、新材料、新设备的实际情况,按照《陕西省建设工程工程量清单计价规则》的要求进行编制的。
二、本定额是完成规定计量单位的分项工程所需人工、材料、施工机械台班社会平均消耗量标准,与《陕西省建设工程工程量清单计价规则》配合使用。
是编制土建工程、装饰装修工程造价,制定招标工程标底、企业定额的基础和投标报价的参考。
三、本定额适用于新建、扩建、改建的建筑工程。
四、本定额是按照正常的施工条件,多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗水平。
五、本定额是依据国家和地区强制性标准、推荐性标准、设计规范、施工验收规范、质量评定标准、安全技术操作规程和《陕西省02系列建筑标准设计图集》中的建筑用料及做法进行编制的,并参考了有代表性的工程设计、施工资料、试验室资料和其他资料。
六、本定额人工工日不分工种、技术等级,一律以综合工日表示。
内容包括基本用工、超运距用工、人工幅度差和辅助用工。
工日消耗量是参照现行的全国建筑安装工程、建筑装饰工程劳动定额为基础进行计算的。
七、本定额材料消耗量的确定:1.本定额采用的建筑材料、装饰装修材料、半成品、成品均按符合国家质量标准和相应设计要求的合格产品考虑。
2.本定额中的材料消耗包括主要材料、辅助材料和零星材料等,凡能计量的材料、成品、半成品均按品种、规格逐一列出数量,并计入了相应的损耗,其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。
用量很少、占材料费比重很小的零星材料合并为其他材料费,以占材料费的百分比表示。
3.本定额中的周转性材料(钢模板、钢管支撑、木模板、脚手架)已按规定的材料周转次数摊销计入定额内,并包括必要的回库维修费用。
陕西省定额章节说明及工程量计算规则 优质文档 新
陕西省定额章节说明及工程量计算规则第一章土石方工程本章分人工土方、人工石方、机械土方、机械石方、强夯五节。
一、人工土石方1.土壤分类见"土壤及岩石分类表"。
人工土方子目中已综合考虑了土壤类别的权重,使用时不得进行调整换算。
石方施工,应按表中岩石的等级分类选用相应的子目。
2.人工土方子目是按干土编制的,如挖湿土时,人工乘以系数1.18;挖湿土且需排水者,每100 m3湿土增加Ф50潜水泵5台班。
干湿土的划分,应根据地质勘探资料以地下常水位为准划分,地下常水位以上为干土,以下为湿土。
3.人工挖土方、挖沟槽、挖地坑、挖桩孔子目综合了施工现场内100m土方倒运,使用时发生100m以上土方倒运可套用相应土方运输子目,100m以内则不得调整换算。
4.人工挖土方系指坑底面积大于20m2的地坑或沟槽底宽大于3m的坑、槽(沟)土方开挖。
人工挖沟槽系指沟槽底宽小于3m且沟槽长度大于槽宽三倍以上的槽(沟)土方开挖。
人工挖地坑为坑底面积在20m2以内的土方开挖。
挖枯井、灰土井子目为井(孔)径在1.5m以内且长细比大于2.5的井(孔)(或上口面积在2.25m2以内,井、孔深为井、孔口最大对角线2.5倍以上的非圆形井、孔)开挖。
挖淤泥限在对工具有粘附力时使用。
平整场地指现场高差±30cm 以内的土方挖、填、找平。
山坡切土为高于现场自然地坪30cm以上,放置时间1.5年以上的堆积土的挖方。
5.在挖好的基槽、基坑、土方大开挖工作面内作灰土回填夯实工序时,不能使用原土夯实子目。
6.人工挖桩孔子目适应于有安全防护措施的条件下施工的工程项目。
7.回填素土(灰土)适用于室内外及各类垫层的回填。
8.支挡土板子目分为密撑和疏撑,密撑是指满支挡土板,疏撑是指间隔支挡土板,实际间距不同时子目不作调整。
9.在有挡土板支撑下挖土方时,按实挖体积,人工乘以系数1.43。
10.挖桩间土方时,按实挖体积(扣除桩体积占用的体积)人工乘以系数1.5。
陕西省建筑工程预算定额
陕西省建筑工程预算定额陕西省建筑工程预算定额是根据我国国家建设部颁布的《建筑工程预算定额编制与审批管理规定》以及相关法律法规,结合陕西省的地理、气候、经济等特点而制定的一套建筑工程预算定额标准。
它对于建筑工程的预算编制、项目投资估算以及工程施工成本的控制具有重要的指导意义。
本文将从基本概念、编制原则以及具体内容等方面,对陕西省建筑工程预算定额进行分析和讨论。
一、基本概念建筑工程预算定额是指根据建筑工程项目不同的性质、规模和建造条件以及建设项目实施的各个阶段的特点,通过一定的计算方法和数据,对项目投资进行合理分配、预测和控制的一组工作文件。
它包括建筑工程的各个分部、分项工程的工程量指标、工程造价、工程概算表等。
二、编制原则1. 综合性原则:陕西省建筑工程预算定额的编制要综合考虑各类建筑工程项目的特点,遵循合理、科学、公正、公平的原则,确保各项工作的准确性和公信力。
2. 系统性原则:建筑工程预算定额应该具有一定的系统性,进行逻辑上的衔接,使各项内容相互关联、相互促进,形成一个完整的工作体系。
3. 合理性原则:编制建筑工程预算定额时,要根据实际情况和工程要求,合理选择指标和参数,确保预算的科学性和合理性。
4. 稳定性原则:建筑工程预算定额应保持一定的稳定性,确保在一定时期内具有可操作性和稳定性,减少调整和修改的频率。
三、具体内容1. 工程定额指标:包括建筑工程各个分部、分项工程的定额指标,如基础工程、主体结构、建筑装饰、给排水工程等。
2. 工程量计算方法:对于各个分项工程的工程量计算方法进行详细说明,包括计算公式、计算依据、计算步骤等。
3. 工程造价计算:根据工程量指标和市场行情,结合建筑材料、施工工艺和劳动力成本等因素,进行工程造价计算。
4. 工程概算表:根据建筑工程预算定额的内容,编制工程概算表,包括各个分部、分项工程的工程量、工程造价等详细数据,并合理安排项目的投资预算。
陕西省建筑工程预算定额的编制对于提高工程项目的投资估算准确性、节约工程成本、推动工程进展具有重要作用。
陕西定额使用说明
《陕西省建筑工程综合概预算定额》陕西省建筑工程、安装工程、市政工程、仿古园林工程及装饰工程费用定额使用说明陕西省建设厅一九九九年目录陕西省建筑工程、安装工程、仿古园林工程及装饰工程费用定额部分.................................................................................... ( 1 ) 总说明部分.................................................................................... ( 7 ) 附录部分 (11)第一章土石方 (13)第二章桩基 (15)第三章砖石 (21)第四章砼及钢筋砼 (22)第五章金属结构制作及门窗安装 (33)第六章构件运输及安装 (36)第七章木作 (37)第八章楼地面 (47)第九章屋面、保温、隔热、防水 (51)第十章装饰 (56)第十一章总体 (58)关于市政工程类别划分的有关说明 (62)第十三章构筑物 (68)第十四章概预算部分工程量计算规则 (70)前言1999陕西省建筑工程综合概预算定额及配套的费用定额、机械台班单价已颁布使用多年了,我办及各地市造价管理部门分别在西安各地市、县举办了多次学习班,通过全省上下认真学习、研究,对新定额及配套标准有了统一认识,也发现了不少存在的问题,为了更好地贯彻新定额,我办在广泛收集全省各方面意见的基础上,组织各章主编讨论编写了“1999陕西省建筑工程综合概预算定额”;“陕西省建筑工程、安装工程、仿古园林工程及装饰工程费用定额”;“全国统一机械台班定额陕西省价目表”使用说明,做为上述定额的补充说明。
做为全省工程造价管理部门的我办对我省近年来在造价管理方面存在的一些需要统一认识的重要问题做了认真的研究和讨论,做出以下统一规定,希各部门的同志能遵照执行,共同管好建筑经济市场,使之更加规范有序的向前发展,维护各方的经济利益。
陕西省建筑消耗量定额说明与工程量计算规则
陕西省建筑工程消耗量定额(2006)建筑工程一、《陕西省建筑、装饰工程消耗量定额》(以下简称本定额),是在建设部1995年《全国统一建筑工程基础定额》和2002年《全国统一建筑装饰装修工程消耗量定额》的基础上,结合陕西使用新技术、新工艺、新材料、新设备的实际情况,按照《陕西省建设工程工程量清单计价规则》的要求进行编制的。
二、本定额是完成规定计量单位的分项工程所需人工、材料、施工机械台班社会平均消耗量标准,与《陕西省建设工程工程量清单计价规则》配合使用。
是编制土建工程、装饰装修工程造价,制定招标工程标底、企业定额的基础和投标报价的参考。
三、本定额适用于新建、扩建、改建的建筑工程。
四、本定额是按照正常的施工条件,多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗水平。
五、本定额是依据国家和地区强制性标准、推荐性标准、设计规范、施工验收规范、质量评定标准、安全技术操作规程和《陕西省02系列建筑标准设计图集》中的建筑用料及做法进行编制的,并参考了有代表性的工程设计、施工资料、试验室资料和其他资料。
六、本定额人工工日不分工种、技术等级,一律以综合工日表示。
内容包括基本用工、超运距用工、人工幅度差和辅助用工。
工日消耗量是参照现行的全国建筑安装工程、建筑装饰工程劳动定额为基础进行计算的。
七、本定额材料消耗量的确定:1.本定额采用的建筑材料、装饰装修材料、半成品、成品均按符合国家质量标准和相应设计要求的合格产品考虑。
2.本定额中的材料消耗包括主要材料、辅助材料和零星材料等,凡能计量的材料、成品、半成品均按品种、规格逐一列出数量,并计入了相应的损耗,其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。
用量很少、占材料费比重很小的零星材料合并为其他材料费,以占材料费的百分比表示。
3.本定额中的周转性材料(钢模板、钢管支撑、木模板、脚手架)已按规定的材料周转次数摊销计入定额内,并包括必要的回库维修费用。
陕西省建筑工程消耗量定额
总说明一、《陕西省建筑、装饰工程消耗量定额》(以下简称本定额),是在建设部1995年《全国统一建筑工程基础定额》和2002年《全国统一建筑装饰装修工程消耗量定额》的基础上,结合陕西使用新技术、新工艺、新材料、新设备的实际情况,按照《陕西省建设工程工程量清单计价规则》的要求进行编制的。
二、本定额是完成规定计量单位的分项工程所需人工、材料、施工机械台班社会平均消耗量标准,与《陕西省建设工程工程量清单计价规则》配合使用。
是编制土建工程、装饰装修工程造价,制定招标工程标底、企业定额的基础和投标报价的参考。
三、本定额适用于新建、扩建、改建的建筑工程。
四、本定额是按照正常的施工条件,多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗水平。
五、本定额是依据国家和地区强制性标准、推荐性标准、设计规范、施工验收规范、质量评定标准、安全技术操作规程和《陕西省02系列建筑标准设计图集》中的建筑用料及做法进行编制的,并参考了有代表性的工程设计、施工资料、试验室资料和其他资料。
六、本定额人工工日不分工种、技术等级,一律以综合工日表示。
内容包括基本用工、超运距用工、人工幅度差和辅助用工。
工日消耗量是参照现行的全国建筑安装工程、建筑装饰工程劳动定额为基础进行计算的。
七、本定额材料消耗量的确定:1.本定额采用的建筑材料、装饰装修材料、半成品、成品均按符合国家质量标准和相应设计要求的合格产品考虑。
2.本定额中的材料消耗包括主要材料、辅助材料和零星材料等,凡能计量的材料、成品、半成品均按品种、规格逐一列出数量,并计入了相应的损耗,其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。
用量很少、占材料费比重很小的零星材料合并为其他材料费,以占材料费的百分比表示。
3.本定额中的周转性材料(钢模板、钢管支撑、木模板、脚手架)已按规定的材料周转次数摊销计入定额内,并包括必要的回库维修费用。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
《陕西省建筑工程综合概预算定额》陕西省建筑工程、安装工程、市政工程、仿古园林工程及装饰工程费用定额使用讲明陕西省建设厅一九九九年目录陕西省建筑工程、安装工程、仿古园林工程及装饰工程费用定额部分………………………………………………………………………………( 1 )总讲明部分 (7)附录部分 (11)土石方……………………………………………………………………(13)桩基 (15)砖石............................................................................... (21)砼及钢筋砼……………………………………………………………...(2 2)金属结构制作及门窗安装 (33)构件运输及安装 (36)木作……………………………………………………………………. ..(37)楼地面…………………………………………………………………...(47)屋面、保温、隔热、防水…………………………………………..….(51)装饰……………………………………………………………………..(56)总体…………………………………………………………………….(58)关于市政工程类不划分的有关讲明 (62)第十三章构筑物………………………………………………………………….(6 8)第十四章概预算部分工程量计算规则 (70)前言1999陕西省建筑工程综合概预算定额及配套的费用定额、机械台班单价已颁布使用多年了,我办及各地市造价治理部门分不在西安各地市、县举办了多次学习班,通过全省上下认真学习、研究,对新定额及配套标准有了统一认识,也发觉了许多存在的问题,为了更好地贯彻新定额,我办在广泛收集全省各方面意见的基础上,组织各章主编讨论编写了“1999陕西省建筑工程综合概预算定额”;“陕西省建筑工程、安装工程、仿古园林工程及装饰工程费用定额”;“全国统一机械台班定额陕西省价目表”使用讲明,做为上述定额的补充讲明。
做为全省工程造价治理部门的我办对我省近年来在造价治理方面存在的一些需要统一认识的重要问题做了认确实研究和讨论,做出以下统一规定,希各部门的同志能遵照执行,共同管好建筑经济市场,使之更加规范有序的向前进展,维护各方的经济利益。
1.新定额颁布后做为我省建设工程的统一计价依据要贯彻使用到各项经济活动之中,并请各级招标治理部门能配合好新定额的贯彻落实工作,监督好投招标的各个方面的定额执行情况,要严格操纵好标底的编制、审定工作,关于任意提高和压低工程造价以及肢解工程现象能有效地加以制止,只有如此才能使操纵工程造价,爱护投招标各方的合法权益工作落到实处。
2.本届定额为配合市场经济的实际需要,做了与前几届定额有较大变化的子目和相应规定,对各级招标治理机构和部门提出了更高的要求,只有认真学习和理解才能对定额有全面准确的认识,对定额中的活口做出明确规定,以便准确标底价格,对投标报价能起到指导和统一作用,使招投标工作真正达到预期的目的。
3.为了更好地完善动态治理工作,现将省办与各地市工程造价治理部门在此项工作中的分工做如下明确,希各方共同遵守:省办负责西安市城郊六区范围内的动态调价系数测算并及时向各地市提供测算标准工程以及测算内容,各地市在省办统一布置下做好各地、市、县资料收集和系数的测算工作,并按要求的时刻将测算情况报我办审批后公布各地、市(县)调价文件。
如各地市的专门情况需要个不处理时,也需先向省办提出和反映情况,经批准后才能公布地点执行文件。
4.新定额的许多牵扯地域特点的政策,例如购黄土、余土外运以及动态调价政策文件均是按西安市城郊六区范围以内条件制定的,因此凡在此范围内施工的甲乙双方均执行新定额及省办的有关政策,西安市城郊六区以外的地区、县按西安市或各地市工程造价部门的文件执行。
5.该使用讲明中的所有解释和规定与99定额有同等效力。
往常学习班中凡有与此有抵触的解释和规定一律以本使用讲明为准。
陕西省建筑工程、安装工程、仿古园林工程及装饰工程费用定额部分一:陕西省建设厅陕建建发(1999)50号文件中应注意的几个问题:手架的计算:为了简化计算,决定以主体是否完成为计算界限,即1999年1月1日往常主体已完的工程,脚手架全部执行原定额标准,1999年1月1日以后主体才完的工程,脚手架全部执行新定额标准(仍指工期在1年以上的跨年施工工程)。
其余费用均以完成工作量做为执行新旧标准的分界限,希望各使用单位遵照此项计算原则做好跨年工程(1年以上)的新旧定额执行工作。
跨年工程是按一个单位工程的整体来考虑。
但当跨年工程中甲方将其中的装饰部分单独分包出去时,(工程主体在99年1月1日往常已完)该分包部分应以新工程对待(即脚手架按新标准执行)。
什么增加4月1日那个时刻概念:考虑到定额从发行到与用户见面由于各方面的缘故会有个时刻差,有些单位未接到新的标准已按老规定签定合同或办理了结算,为了减少工作中的扯皮和提高效率,因此将执行时刻延后到4月1日有利于提高定额的可操作性,也不阻碍整体全盘的执行时刻。
新费用定额适用于在我省施工的,执行我厅颁发的各种定额标准的所有工程:即不论目前采纳何种定额标准,费用定额一律使用统一的新标准(新旧定额与费用标准的有机衔接均已在计算程序公式中解决了)。
二、建筑工程费用定额部分:1.①适用范围第2条:机械土、石方中增加降水工程。
②适用范围第3条:人工土、石方工程中增加平坦场地、房心回填、室内外高差土方、钻探回填及灰土井桩。
“灰土井桩”同时由第5条中删去。
③适用范围第6条:施工企业承包整栋建筑工程时,应将构件吊装、运输工程后删去机械打桩工程(机械打桩不论在何种情况下均应单独取费)以及灰土井桩工程(因为灰土井桩执行人工土方取费)。
④本次费用定额紧紧与定额章节配套,即列入人工土石方章节的子目一律按人工土石方取费;列入机械土、石方章的子目一律按机械土石方取费。
2.一般土建工程类不划分表:工业建筑(单层)也适用于按跨度设计的单层公用设施工程。
注4中第8条,关于层数的计算情况注意超高费中的新补充。
关于一些设计专门、工艺要求复杂的结构套用类不划分表时存在一些个性问题以及专门施工情况(例如指施工单位工程中的分部分项工程部分),希能及时向我办反映,以便补充切实可行的指标。
三、安装工程费用定额:其他直接费中的分子、分母是为了区不以人工费和直接费取费之用,其中分母专供以直接取费的炉窑工程使用。
四、仿古园林工程取费类不划分表:有两个以上指标时,只要满足一个指标就可套用。
五、费用定额若干问题讲明:1.第2条,关于安全、文明施工定额补贴费的计算方法:为了更好地落实创建文明工地,提高安全意识,经研究决定:该项费用在标底计算、投标报价以及概预算编制中一律做为应计费列入,工程结算时按具体情况和政策进行结算。
以上计算方法也适用于养老保险统筹、四项保险费的计算,希各使用单位能遵守上述计算原则,保证以上政策性开支有资金保证。
2.第3条,建筑工程、安装工程、市政工程之间执行定额界限做以下补充讲明。
住宅区和厂区的给水管道、阀门井箱以接入市政管辖范围内的的水表井箱为界,水表井、箱连同水表井、箱以外的管道及阀门井箱执行市政定额,水表井箱以内管道及阀门井、箱执行安装定额和相应的建筑定额。
第6条,凡定额中同意计算半成品、成品的价差部分所发生的工厂增值税,连同半成品、成品差价一起计入工程总差价位置做差价处理的使用范围的含义为:系指定额中的缺项或补充定额时如此处理。
但关于有定额可套的的必须执行定额有关子目水平单价时不执行这一条,而应在价格中增加增值税,列入含税造价工程总价差位置。
综上所述,能计算工厂经费的外加工构件就能计算构件增值税,为了便于计算现将增值税率重申如下:外加工产品增值税率序号项目加工单位所属地区西安市属县、镇非市区县镇1.木门窗 5.66 5.56 5.352.砼构件 6.76 6.66 6.463.钢构件 5.51 5.41 5.204.差价 2.46 2.41 2.32注:1.构件增值税的计算基础为:(定额基价+外购构件治理费)2.差价增值税的计算基础为:规定可计算差价材料的差价总和。
第7条,关于现场水、电费的划价及计算原则:由于水、电费的地域性专门强,加之变化较快,因此本次定额中的水、电费做为单调材料列出来,以供计算材料差价时使用,但按定额上的数量调整既苦恼又不能计算完全(有部分包括在机械费费内没有单列)因此定额中表现数量的目的要紧是告知能够计算差价,(价差中的单价依据)数量仍然先按本条中的计算方法执行,为了奖励施工企业自行安装水电表以节约水电用量,故规定凡是乙方自行安装水、电表时,能够按照水电表上的使用数量向甲方计算差价(施工企业由于承担预算水电费的开支因此不必担心乙方人为白费水电)反之本次定额加大了水电费的倒扣数量并由乙方承担价差部分的费用,目的依旧要达到现场水电费的尽量节约。
5.第9条,关于现场停窝工费的计算:①具体公式中(现场经费+间接费)后应加“费率”机械台班停滞费为停滞单价。
②停窝工中的机械台班计算问题:“中型机械系指卷阳机”而言,机械台班单价表中的大、中、小是指某种机械的型号分类、例如各种搅拌机的中、小等,但搅拌机按现场机械来划分时属小型机械不能计算停窝工费。
请现场签证时务必注意,停窝工中的机械一般系指体积庞大、安装拆除、耗费工料较大,停工后也不能发挥效益损失较大的机械。
木工机械、搅拌机械以及机加工机械、钢筋加工机械等均不能计算停窝工。
6.关于概、预算定额编制治理费,由于我省实行的是向建设单位收取的政策,因此在施工企业工程造价取费程序表中没有列此项目。
也未向施工企业颁发“施工企业收费资质”证明,我省从今年开始实行的是全部以工程结构形式取费,不分企业资质与隶属关系,实行同工同酬(装饰工程除外)、希到外省承担任务的施工企业能按本条精神向外省有关部门做解释,我办不再向出省企业出具此类证明。
7.第12条,签定工程总包合同时,注明建设单位直接将总包单位有能力施工的工程项目分包,总包单位可向建设单位收取分包部分直接费的5%(人工费的20%)的治理费损失费。
且不对分包项目的结算和质量负责任。
8.第16条,关于职工养老保险及待业保险:改为职工养老保险(内容包括离、退休职工的养老费和在职职工的养老保险金积存)9.四城会车辆专用费经调查已属取消收费项目,因此本费用定额中不再列项,希大伙儿注意。
六、装饰工程费用定额:1.装饰工程的间接费包括:现场经营和企业治理以及财务和其他费用内容、依照装饰工程的特点不再详细划项。
2.考虑到装饰工程工期短、材料费比例大、项目直接费高以及组建时刻短、包袱相对轻的具体情况,经研究决定:装饰工程执行甲方拨付预付款政策,假如甲方不拨付时,按费用定额若干问题讲明第1条相应规定办理。
