浙江建设工程2010版计价依据综合解释-浙江造价信息网
浙江省10定额综合解释
问题解答问题解答.......................................................... 错误!未定义书签。
建筑工程计价问题解答..................................................................................... 错误!未定义书签。
勘误......................................................... 错误!未定义书签。
浙江省建设工程计价依据(2010版)问题综合解答 ................. 错误!未定义书签。
浙江省建设工程计价依据问题综合解答............................ 错误!未定义书签。
《浙江省建筑工程预算定额(2010版)》问题解答 .................. 错误!未定义书签。
宁波市建设工程设计概算计价问题综合解答........................ 错误!未定义书签。
宁波市建设工程造价管理处关于城市建筑渣土处置费在工程造价计价时有关问题的综合解答.............................................................. 错误!未定义书签。
宁波市建设工程造价管理处关于定额人工单价有关问题的综合解答.... 错误!未定义书签。
浙江省建筑工程预算定额(2003版)问题解答(宁波造价信息09-04)错误!未定义书签。
浙江省建筑工程预算定额(2003版)问题解答(宁波造价信息08-10)错误!未定义书签。
浙江省建筑工程预算定额(2003版)问题解答(宁波造价信息07-03)错误!未定义书签。
浙江省建筑工程预算定额(2003版)问题解答(宁波造价信息05-10)错误!未定义书签。
浙江省建筑工程预算定额(2003版)问题解答(宁波造价信息05-08 .. 错误!未定义书签。
浙江省建设工程施工费用定额(版)相关费用计算程序表及费用取费费..
浙江省建设工程施工费用定额(2010版)相关费用计算程序表及费用取费费率换算表一、单位工程概算计算程序序号费用项目计算方法一概算定额分部分项工程费其中 1.1.人工费人工费人工费++机械费∑(定额人工费∑(定额人工费++定额机械费)二人工、机械台班价差三综合费用1×综合费率四税金(一(一++二+三)×费率五其他费用(一(一++二+三+四)×扩大系数六单位工程概算(一(一++二+三+四+五)二、建设工程施工费用计算程序(一)综合单价法计算程序表序号费用项目计算方法一工程量清单分部分项工程费∑(分部分项工程量×综合单价)其中1.1.人工费人工费人工费++机械费∑分部分项(人工费∑分部分项(人工费++机械费)二措施项目费(一)施工技术措施项目费按综合单价其中2.2.人工费人工费人工费++机械费∑(技措项目(人工费∑(技措项目(人工费++机械费)(二)施工组织措施项目费按项计算其中3.3.安全文明施工费安全文明施工费(1+21+2)×费率)×费率4.4.工程定位复测费工程定位复测费5.5.冬雨季施工增加费冬雨季施工增加费6.6.夜间施工增加费夜间施工增加费7.7.已完工程及设备保护费已完工程及设备保护费8.8.二次搬运费二次搬运费9.9.行车、行人干扰增加费行车、行人干扰增加费10.10.提前竣工增加费提前竣工增加费11.11.特殊地区施工增加费特殊地区施工增加费按实际发生计算12.12.其他施工组织措施费其他施工组织措施费按相关规定计算三其他项目费按工程量清单计价要求计算四规费13+14 13.13.排污费、社保费、公积金排污费、社保费、公积金(1+21+2)×费率)×费率14.14.民工工伤保险费民工工伤保险费按各市有关规定计算五危险作业意外伤害保险费按各市有关规定计算六税金(一(一++二+三+四+五)×费率七 建设工程造价建设工程造价一+二+三+四+五+六(二)工料单价法计价计算程序表(二)工料单价法计价计算程序表 序号 费 用 项 目计 算 方 法一 预算定额分部分项工程费预算定额分部分项工程费其中其中 1.1.人工费人工费人工费++机械费机械费 ∑(定额人工费∑(定额人工费++定额机械费)定额机械费)二施工组织措施费施工组织措施费其 中2.2.安全文明施工费安全文明施工费安全文明施工费1×费率×费率3.3.工程定位复测费工程定位复测费工程定位复测费4.4.冬雨季施工增加费冬雨季施工增加费冬雨季施工增加费5.5.夜间施工增加费夜间施工增加费夜间施工增加费6.6.已完工程及设备保护费已完工程及设备保护费已完工程及设备保护费7.7.二次搬运费二次搬运费二次搬运费8.8.行车、行人干扰增加费行车、行人干扰增加费行车、行人干扰增加费 9.9.提前竣工增加费提前竣工增加费提前竣工增加费 10.10.特殊地区施工增加费特殊地区施工增加费特殊地区施工增加费 按实际发生计算按实际发生计算 11.11.其他施工组织措施费其他施工组织措施费其他施工组织措施费按相关规定计算按相关规定计算三 企业管理费企业管理费1×费率×费率四 利润利润 五 规费规费12+13 12.12.排污费、社保费、公积金排污费、社保费、公积金排污费、社保费、公积金1×费率×费率13.13.民工工伤保险费民工工伤保险费民工工伤保险费 按各市有关规定计算按各市有关规定计算 六 危险作业意外伤害保险费危险作业意外伤害保险费 按各市有关规定计算按各市有关规定计算 七总承包服务费总承包服务费(14+16)或(15+16) 14总承包管理和协调费总承包管理和协调费分包项目工程造价×费率分包项目工程造价×费率 15.总承包管理、协调和服务费总承包管理、协调和服务费 16.甲供材料、设备管理服务费甲供材料、设备管理服务费(甲供材料费、设备费)×费率(甲供材料费、设备费)×费率 八 风险费风险费 (一(一++二+三+四+五+六+七)×费率七)×费率 九 暂列金额暂列金额 (一(一++二+三+四+五+六+七+八)×费率八)×费率 十 税金税金 (一(一++二+三+四+五+六+七+八+九)×费率×费率十一十一建设工程造价建设工程造价一+二+三+四+五+六+七+八+九+十第一节 建筑工程施工取费费率一、建筑工程施工组织措施费费率定额 编号 项 目 名 称计 算 基 数 费 率(%) 下限中值上限A1 施工组织措施费施工组织措施费 A1-1 安全文明施工费安全文明施工费A1-11 其中 非市区工程非市区工程人工费+机械费机械费 6.82 7.58 8.35 A1-12 市区一般工程市区一般工程8.04 8.93 9.83 A1-13 市区临街工程市区临街工程 9.25 10.27 11.29 A1-2 夜间施工增加费夜间施工增加费 人工费+机械费0.020.040.08A1-3 提前竣工增加费提前竣工增加费A1-31 其中 缩短工期10%以内以内人工费+机械费机械费0.010.92 1.83 A1-32 缩短工期20%以内以内1.832.272.71 A1-33 缩短工期30%以内以内 2.713.15 3.59 A1-4 二次搬运费二次搬运费人工费+机械费机械费0.710.88 1.03 A1-5 已完工程及设备保护费已完工程及设备保护费 0.02 0.05 0.08 A1-6 工程定位复测费工程定位复测费 0.03 0.04 0.05 A1-7 冬雨季施工增加费冬雨季施工增加费 0.100.20 0.30 A1-8优质工程增加费优质工程增加费优质工程增加费前造价优质工程增加费前造价2.003.004.00注:单独装饰及专业工程安全文明施工费费率乘以系数0.60.6。
浙江省建设工程2010版计价依据综合解释(一):施工费用定额
浙江省建设工程2010版计价依据综合解释(一)五、《浙江省建设工程施工费用定额》(2010版)1、设计有地下室的建筑工程,遇地下室单独发包时,其地下室应如何确定工程类别和套用相应费率?上部建筑的工程类别确定时是否考虑地下室因素?答:设计有地下室的建筑工程,遇地下室单独发包时,其地下室的工程类别应根据“单独构筑物及其他工程”中单独地下室的类别划分标准确定,并执行单独构筑物及其他工程的相应费率;与地下室相连的打桩、基坑支护、土方开挖等工程,除单独发包外,其费率标准均按地下室部分执行。
遇地下室单独发包时,其上部建筑工程类别确定不考虑地下室因素。
2、有若干幢房屋建筑(其中有高层、小高层、多层等),下面拥有共同的地下室,承建这些工程时,工程类别如何确定?答:这些工程由同一施工单位承建时,按整体工程确定工程类别;由不同的施工单位承建时,按各自承建的对象确定工程类别。
遇地下室单独发包时,按本综合解释第1条相应规定计算。
3、群体建筑工程编制招标控制价及投标报价时,其工程类别的划分有何规定?答:编制群体建筑工程招标控制价及投标报价时,应按招标文件中划分的标段分别确定工程类别,各标段的工程类别按标段内最高的单位工程的类别确定。
4、建筑工程、市政工程等优质工程增加费的计算基数为“优质工程增加费前造价”,请问:“优质工程增加费前造价”具体包括哪些?答:建筑工程、市政工程等施工组织措施费费率表中,“优质工程增加费前造价”是指不包括“优质工程增加费”的工程造价。
“优质工程增加费”在优质工程评定后单独计取,其费用本身已含税,计取优质工程增加费时,不再计取税金等其他费用。
5、安装工程施工组织措施费费率表附注:“建筑设备安装工程和民用建筑或构筑物合并为单位工程的,安装工程的安全文明施工费费率乘以系数0.7。
”其中的“建筑设备安装工程”具体指哪些?答:这里的“建筑设备安装工程”泛指与民用建筑或构筑物合并为单位工程的安装工程,包括水、电、暖、通风及自动控制安装等工程。
2010版定额解释
附件:浙江省建设工程2010版计价依据综合解释(一)三、《浙江省市政工程预算定额》(2010版)1、市政定额第二本第109页3-138~3-143冲孔桩机带冲击锤成孔中,机械为带冲抓锤冲孔桩机,是否有误?答:有误。
应调整为带冲击锤冲孔桩机,台班单价为357.44元。
定额中机械费分别调整为1409.76、7150.92、15295.91、1534.12、7477.31、16994.74,基价分别调整为2267、10402、23134、2453、10873、25660。
2.《型钢水泥土搅拌墙技术规程》JGJ/T199-2010于2010年10月1日实施后,定额中有关水泥搅拌桩的工程量计算规则应如何调整?答:根据《型钢水泥土搅拌墙技术规程》JGJ/T199-2010有关条款规定及条文说明,原深层水泥搅拌桩计算规则第1条调整为:“水泥搅拌桩工程量不分单头、双头和三轴,均按单个圆形截面积乘以桩长计算,不扣除重叠部分的面积。
设计无明确规定时,桩长按设计桩顶标高至桩底长度另加0.5m计算;若设计桩顶标高至打桩前的原地面高差小于0.5m 时,另加长度按实际计算。
”定额1-441~1-442调整如下:4.深层水泥搅拌桩工作内容:机具就位,预搅下沉,伴制水泥浆或筛水泥粉,喷水泥浆或水泥粉,并搅拌提升,重复下、上搅拌,移位。
计量单位:10m3定 额 编 号1-4411-442项 目三轴水泥搅拌桩双头搅拌桩二喷二搅喷浆基 价(元)16471118人 工 费(元)97.61104.49材 料 费(元)1012.67860.01机 械 费(元)536.57153.19名 称单位单价(元)消 耗 量综合工日工日43.00 2.270 2.430木质素磺酸钙kg 3.38— 4.730石膏粉kg0.70—47.300硅酸钠(水玻璃)kg 1.64—47.300水泥32.5kg0.303272.0002363.000水m3 2.95 4.430 3.200其他材料费元 1.0018.00015.000三轴搅拌桩机850型台班2287.750.190—双头搅拌机台班441.40—0.240灰浆搅拌机200L台班58.570.1900.490挤压式灰浆输运泵3m3/h台班46.980.1900.240电动单级离心清水泵Ф50台班30.33—0.240电动空气压缩机台班430.740.190—10m3/min五、《浙江省建设工程施工费用定额》(2010版)1、设计有地下室的建筑工程,遇地下室单独发包时,其地下室应如何确定工程类别和套用相应费率?上部建筑的工程类别确定时是否考虑地下室因素?答:设计有地下室的建筑工程,遇地下室单独发包时,其地下室的工程类别应根据“单独构筑物及其他工程”中单独地下室的类别划分标准确定,并执行单独构筑物及其他工程的相应费率;与地下室相连的打桩、基坑支护、土方开挖等工程,除单独发包外,其费率标准均按地下室部分执行。

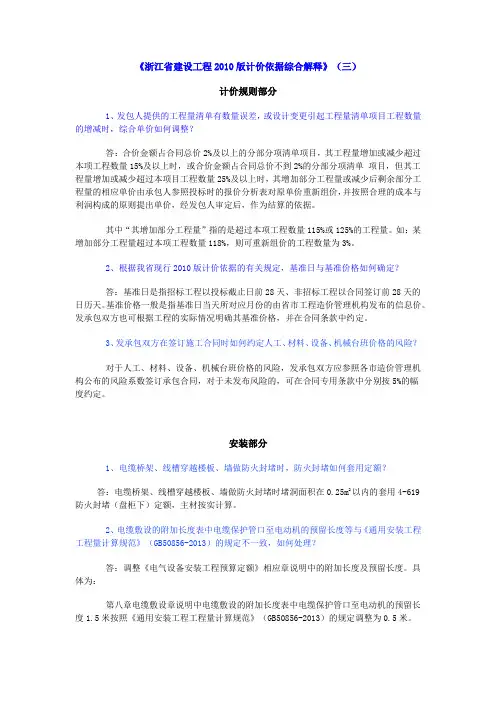

浙江省建设工程2010版计价依据综合解释(三)
《浙江省建设工程2010版计价依据综合解释》(三)计价规则部分1、发包人提供的工程量清单有数量误差,或设计变更引起工程量清单项目工程数量的增减时,综合单价如何调整?答:合价金额占合同总价2%及以上的分部分项清单项目,其工程量增加或减少超过本项工程数量15%及以上时,或合价金额占合同总价不到2%的分部分项清单项目,但其工程量增加或减少超过本项目工程数量25%及以上时,其增加部分工程量或减少后剩余部分工程量的相应单价由承包人参照投标时的报价分析表对原单价重新组价,并按照合理的成本与利润构成的原则提出单价,经发包人审定后,作为结算的依据。
其中“其增加部分工程量”指的是超过本项工程数量115%或125%的工程量。
如:某增加部分工程量超过本项工程数量118%,则可重新组价的工程数量为3%。
2、根据我省现行2010版计价依据的有关规定,基准日与基准价格如何确定?答:基准日是指招标工程以投标截止日前28天、非招标工程以合同签订前28天的日历天。
基准价格一般是指基准日当天所对应月份的由省市工程造价管理机构发布的信息价。
发承包双方也可根据工程的实际情况明确其基准价格,并在合同条款中约定。
3、发承包双方在签订施工合同时如何约定人工、材料、设备、机械台班价格的风险?对于人工、材料、设备、机械台班价格的风险,发承包双方应参照各市造价管理机构公布的风险系数签订承包合同,对于未发布风险的,可在合同专用条款中分别按5%的幅度约定。
安装部分1、电缆桥架、线槽穿越楼板、墙做防火封堵时,防火封堵如何套用定额?答:电缆桥架、线槽穿越楼板、墙做防火封堵时堵洞面积在0.25m2以内的套用4-619防火封堵(盘柜下)定额,主材按实计算。
2、电缆敷设的附加长度表中电缆保护管口至电动机的预留长度等与《通用安装工程工程量计算规范》(GB50856-2013)的规定不一致,如何处理?答:调整《电气设备安装工程预算定额》相应章说明中的附加长度及预留长度。
浙江省建筑工程预算定额(2010版)交底资料
变形缝应按其自然层合并在建筑物面积内计算。
建筑物内变形缝、沉降缝等,凡缝宽大于
03定额 规则 300mm以内者,均依其缝宽按自然层计算建筑 面积,并入建筑物建筑面积之内计算;建筑物内 净宽大于300mm的变形缝、沉降缝,不计算建 筑面积。
1-2H 房屋综合土方三类土深5米内 29.93元/立方 工程量:200
标准分享网 免费下载
一、土石方工程
变化3:地下室地板下翻构件土方开挖
用机械开挖的,下翻部分工程量定额乘1.3 2010版 定额 用人工施工的,下翻部分工程量套用综合土 方定额乘0.9系数
2003版 定额
方柱的雨篷按其顶盖水平投影面积的一半计算建
筑面积。
二、建筑工程建筑面积计算规范
(七)有关室外楼梯的面积计算
有永久性顶盖的室外楼梯,应按建筑物自然层的
05国家 规范
但上层楼梯可视作下层楼梯的永久性顶盖,下层
楼梯应计算面积(即少算一层)。
03定额 规则 室外楼梯按自然层投影面积之和计算建筑面积。
标准分享网 免费下载
八、保温隔热、耐酸防腐工程 九、附属工程
标准分享网 免费下载
一、土石方工程
变化1:土方体积的计算
例1-1 某工程需外运虚方1000立方,试计算其外运工程量。 土方体积均按天然 解:外运工程量=1000*0.77=770 立方。 密实体积(自然方)计算, 2010版 回填土按碾压夯实后的体积(实方)计算。 定额 1000立方,试 例1-2 某工程基础部分需借土回填 附:土方体积折算系数表 P1计算回填土工 程量和借土运土工程量。 立方。 解:回填土工程量=1000 土石方体积除松填外,均按天然密实体积计 2003版 =1000*1.15=1150 立方 算。每立方米松方折合实方 :土方为 0.8m3, 借土运土工程量 定额 石方为0.7m3
浙江省建设工程施工费用定额(2010版)相关费用计算程序表及费用取费费率换算表
浙江省建设工程施工费用定额(2010版)相关费用计算程序表及费用取费费率换算表一、单位工程概算计算程序二、建设工程施工费用计算程序(一)综合单价法计算程序表(二)工料单价法计价计算程序表第一节建筑工程施工取费费率一、建筑工程施工组织措施费费率注:单独装饰及专业工程安全文明施工费费率乘以系数0.6。
二、建筑工程企业管理费费率注:1.专业工程仅适用于单独承包的专项施工工程。
2.其他专业工程指本定额所列专业工程项目以外的,需具有专业工程施工资质施工的工程。
三、建筑工程利润费率注:1.专业工程仅适用于单独承包的专项施工工程。
2.其他专业工程指本定额的所列专业工程专业工程项目以外的,需具有专业工程施工资质施工的工程。
四、建筑工程规费费率注:1.专业工程仅适用于单独承包的专项施工工程。
2.民工工伤保险及意外伤害保险按各市的规定计算。
五、建筑工程税金费率注:税费包括营业税、城市建设维护税及教育费附加。
第二节安装工程施工取费费率一、安装工程施工组织措施费费率注:建筑设备安装工程和民用建筑或构筑物合并为单位工程的,安装工程的安全文明施工费费率乘以系数0.7。
二、安装工程企业管理费费率注:1.设备及工艺金属结构安装工程包括其他非单独承包的专业工程。
2.单独消防及单独智能化仅适用于单独承包的安装工程。
三、安装工程利润费率注:1. 设备及工艺金属结构安装工程包括其他非单独承包的专业工程。
2. 单独消防及单独智能化仅适用于单独承包的安装工程。
四、安装工程规费费率注:民工工伤保险及意外伤害保险按各市的规定计算。
五、安装工程税金费率注:税费包括营业税、城市建设维护税及教育费附加。
第三节市政工程施工取费费率一、市政工程施工组织措施费费率注:1.专业土石方工程安全文明施工费费率乘以系数0.6。
2.路灯及交通设施工程施工组织措施费按安装工程费率及相应规定计算。
二、市政工程企业管理费费率注:1.非单独承包的排水工程并入相应工程内计算。
浙江省建设工程2010版计价依据综合解释(四)
附件:浙江省建设工程2010版计价依据综合解释(四)(一)建筑工程1.直流深井降水,当PVC-U加筋管直径不同时,可否调整粗砂的定额含量?答:PVC-U加筋管直径不同时,在调整管材价格的同时,按管子周长的比例调整相应的密目网及铁丝,并相应调整粗砂的含量。
2.机械土方施工中,各类基础排水措施如何计价?答:如采用止水帷幕等止水措施并采用集水坑(井)进行排水的,按湿土排水定额1-110乘以系数0.3;不采用止水帷幕等止水措施而采用集水坑(井)进行排水的,按湿水排水定额1-110乘以系数0.6。
所谓止水帷幕,指用于阻隔或减少地下水通过基坑侧壁与基底流入基坑而设置的幕墙状竖向截水体。
例如,用于地下室基坑支护系统的钻孔灌注桩与水泥搅拌桩(或高压旋喷桩等)的组合墙、型钢水泥土搅拌墙、地下连续墙等。
3.水泥搅拌桩空搅部分按相应定额的人工及搅拌机台班乘以系数0.5计算,是否还应计算定额的材料费?答:空搅部分仅按相应定额的人工及搅拌机台班乘以系数0.5,其余不计。
4.冲孔桩机带冲抓锤和带冲击锤的成孔定额按桩长不同设置定额子目,但如建筑物带地下室产生空桩,导致桩长和成孔长度相差较大时,应如何套用定额?答:应按单桩成孔长度套用相应定额。
5.现浇混凝土斜梁是否可以参照上册P118第10点斜板的有关规定执行?答:可以。
6.保温工程8-1~8-4墙面保温砂浆定额中保温浆料的定额含量是否有误?答:定额未考虑墙面砂浆的压实偏差系数,经测算,定额含量及基价调整如下:7.定额11-227~11-228定额中的其他材料费是否有误?答:有误,其他材料费均应调整为42元,同时调整相应定额材料费和定额基价。
8.建筑物超高施工增加费中人工降效和机械降效的计算基数为规定内容中的全部定额人工费和定额机械台班费。
如按动态管理办法的要求采用造价管理机构发布的市场信息价计价的,发生价差时,其差价是否纳入计算基数?答:应纳入计算基数。
(二)市政工程市政工程第三册6-196~6-198中人工含量是否有误?答:有误,应分别调整为2.12、2.49和2.85工日,并相应调整定额人工费和定额基价。
浙江省2010定额解释
附件:浙江省建设工程2010版计价依据综合解释(一)-宁波工程造价网一、《浙江省建筑工程预算定额》(2010版)1、定额总说明第十一条中的洞库照明费,在实际操作中应如何使用?答:计算洞库照明费时,应按所涉及部分的外围采光面积是否小于室内平面面积的2.5%作为判断标准。
当条件满足后,则以所涉及部位的结构外围水平面积作为工程量计算洞库照明费。
采光面积为计算范围外围的门洞、窗洞、顶部采光井等洞口面积之和。
洞库照明费中的二类人工可并入定额人工费计取相应费用。
2、同一槽、坑内土类不同时,如何正确计算放坡系数?答:同一基槽坑如有不同土类时,开挖深度按某类土的底表面至开挖槽坑上口高度计算,如开挖深度大于某类别土方规定的放坡开挖深度,则可计算放坡。
3、《型钢水泥土搅拌墙技术规程》JGJ/T199-2010于2010年10月1日实施后,定额中有关水泥搅拌桩的工程量计算规则应如何调整?答:根据《型钢水泥土搅拌墙技术规程》JGJ/T199-2010有关条款规定及条文说明,水泥搅拌桩的工程量计算规则作如下调整:水泥搅拌桩工程量不分单头、双头和三轴,均按单个圆形截面积乘以桩长计算,不扣除重叠部分的面积。
桩长按原定额工程量计算规则第九条第1点中的计算规则不变。
双头、SMW工法水泥搅拌桩套用定额时,相应定额的人工和机械分别乘以系数0.97和0.92,其余不变。
定额中SMW(Soil Mixed Wall)工法水泥搅拌桩,即型钢水泥土搅拌墙,指在连续套接的三轴水泥搅拌桩内插入型钢形成的复合档土截水结构。
高压旋喷桩喷浆工程量计算规则参照上述原则作如下修改,即“喷浆按设计加固桩截面面积乘以设计桩长计算,不扣除桩与桩之间的搭接。
”4、双头、三轴水泥搅拌桩桩头凿除工程量,应如何计算?答:水泥搅拌桩如需凿除桩头,无论单头、双头还是三轴,其凿除桩头工程量均按成桩后单个圆形截面的个数计算。
5、桩基础及地基加固工程章节说明第九条:“……在强夯后的地基上打桩,定额规定按相应定额的打桩人工及机械乘以系数1.15,……”。
浙江建设工程2010版计价依据综合解释
浙江省建设工程2010版计价依据综合解释(二)一、《浙江省建筑工程预算定额》(2010版)1、管沟土方回填工程量,是否需要扣除管道所占体积?答:管沟土方回填,不分管径,均按实计算。
2、锚杆(土钉)钻孔孔径,定额是按多少考虑的?如设计孔径与定额不同时,如何调整?答:定额仅适用于基坑围护的土钉墙,孔径按100mm以内综合考虑。
孔径超过100mm,在150mm以内时,定额中的纯水泥浆、木质素磺酸钙和灰浆搅拌机、液压注浆泵的用量,按比例换算。
3、地下室混凝土外墙及其有防水等特殊要求的内墙,设计要求采用止水对拉螺栓时,如何套用定额?答:施工组织设计未明确时,每100平方米模板定额中的六角带帽螺栓增加85kg、人工增加1.5工日,相应定额的钢支撑用量乘以系数0.9。
4、设计采用螺纹钢筋作为箍筋时,定额如何套用?答:普通钢筋制作安装定额按圆钢、螺纹钢分别编制,当设计采用螺纹钢筋作为箍筋时,其箍筋的制作安装套用圆钢相应定额进行换算。
5、何谓实腹和空腹钢构件,它们之间的区别是什么?答:实腹钢构件是指腹部构件能够在模型中参与承受轴力及弯矩(如H型钢柱等),如:H型钢柱、角钢、槽钢、工字钢、方管、矩管、箱形构件、T型钢、C型钢、Z型钢、圆管等;空腹钢构件的腹杆或腹板不考虑承受轴力及弯矩,只对翼缘构件相对形状及稳定性起支撑作用,减少翼缘构件的计算长度(如格构式构件、蜂窝梁等)。
如:格构式构件、桁架、蜂窝梁、腹板连续开孔并且无补强的梁柱等。
它们之间的区别是腹板在轴线方向有否断开或减弱,有则是空腹构件,反之则是实腹构件。
如下图示:6、需勘误的内容(1)上册P.68页,定额2-132、2-134中的轻便钻孔机XJ-100台班单价为84.9,定额机械费分别为138.82、281.87,定额基价分别为1627、2070,分别更正为:台班单价为149.53,定额机械费为192.46、496.44,定额基价为1681、2284。
(2)上册P.84页,定额3-13和3-14表头中的“混凝土实心砖基础”增加一栏规格,分别为240和190。
《浙江省安装工程预算定额》(2010版)综合解释(一)
《浙江省安装工程预算定额》(2010版)综合解释(一)(浙建站计[2012]19号)发布时间:2012-3-28 点击率:2017次1、第一册机械设备册说明第二条“本定额若用于旧设备安装时,旧设备的拆除费用,按相应安装定额的50%计算”。
应如何理解?它的计算方法能否引用到其他各册定额中去?答:不能引用。
因为第一册所述旧设备是指拆卸后还要利用的旧设备,旧设备的拆除,其费用应由双方协商解决;施工中遇到的旧管线(水管、电管)拆除一般应协商解决,费用一次性包干。
2、电气安装工程定额只包括10KV以下的内容,10Kv以上的电气安装工程套用什么定额?答:可参照专业部定额,但建设方与施工方应通过协商并结合我省的实际情况,作适当的调整。
3、单独承包室外电缆安装工程,能否计取脚手架搭拆费?答:单独承包室外埋地电缆或单独承包电缆沟内敷设电缆工程,不能计取脚手架搭拆费。
4、塑料电缆保护管埋地敷设套何定额?答:公称直径80以下塑料电缆保护管埋地敷设参照半硬质阻燃管埋地敷设4-1193~4-1200子目;公称直径100~150塑料电缆保护管埋地敷设,参照玻璃钢电缆保护管敷设4-555~4-557子目。
5、在吊天棚上装灯开孔是电气工程施工中包括的工作内容吗?答:不是。
该工作应由吊天棚施工单位完成,但电气安装单位应做好配合工作。
6、电缆排管外混凝土包封,在计算工程量时,是否要扣除排管的体积?答:在计算电缆排管外混凝土包封的工程量时,应扣除电缆排管的体积。
7、薄钢板风管采用共板法兰时,相应风管保温定额如何套用?答:当薄钢板风管采用共板法兰时,相应风管保温套用第十二册相应定额,基价及主材乘以1.03系数。
8、第八册《工业管道工程》8-2810木垫式管架安装定额中未计价主材“硬木”的主材含量是否有误?答:有误。
第八册《工业管道工程》8-2810木垫式管架安装定额中未计价主材“硬木”的主材含量由0.48调整为0.06。
如果采用成品的木哈夫作木垫,定额中的人工乘以0.8系数,未计价主材“硬木”调整为“木哈夫”,其含量为0.06,其余不作调整。
浙江省建设工程计价依据问题综合解答
浙江省建设工程计价依据问题综合解答一、2010版浙江省概算定额及其他费用定额(一)、2010版《浙江省建筑工程概算定额》、《浙江省安装工程概算定额》及《浙江省工程建设其他费用定额》在我市何时开始执行?答:根据省建设厅、省发改委、省财政厅联合印发的《关于颁发<浙江省建筑工程概算定额>、<浙江省安装工程概算定额>、<浙江省工程建设其他费用定额>(2010版)的通知》(建建发 [2011]239号)文件的规定,2010版《浙江省建筑工程概算定额》、《浙江省安装工程概算定额》及《浙江省工程建设其他费用定额》自2012年1月1日起在全省范围内施行,我市同期开始执行,与其相抵触的2003版概算定额、其他费用定额和相关文件、规定同时停止使用。
(二)、市政、园林绿化及仿古建筑工程设计概算建安工程费用采用什么依据进行编制?答:市政(轨道交通<地铁>工程除外)、园林绿化及仿古建筑工程设计概算建安工程费用仍以2010版《浙江省市政工程预算定额》、《浙江省园林绿化及仿古建筑工程预算定额》为依据进行编制。
(三)、2010版浙江省概算定额执行后,我市建设工程概算建安工程费用计算程序作何调整?答:2010版浙江省概算定额执行后,建筑(装饰)工程、安装工程概算建安工程费用计算程序调整如下:1、建筑(装饰)工程概算建安工程费用计算程序表(1)建筑(装饰)工程概算建安工程费用计算程序表表1~(1)(2)建筑工程概算建安工程费用综合价格指数调整法计算程序表表1~(2)注:1、本计算程序表仅适用于工业与民用建筑单位工程。
2、本计算程序表中所指定额分部分项工程费,即为2010版基期价格的直接工程费和施工技术措施费之和。
2、安装工程概算建安工程费用计算程序表表2市政、园林绿化及仿古建筑工程概算建安工程费用计算程序仍按《宁波建设工程造价信息》(综合版)2011年第3期“宁波市建设工程设计概算计价问题综合解答”的相关规定执行。
浙江省10定额综合解释
问题解答问题解答................................................................................................................................................ - 1 - 建筑工程计价问题解答................................................................................................................ - 2 - 勘误.............................................................................................................................................. - 6 - 浙江省建设工程计价依据(2010版)问题综合解答 ............................................................... - 7 - 浙江省建设工程计价依据问题综合解答.................................................................................... - 9 - 《浙江省建筑工程预算定额(2010版)》问题解答 ............................................................... - 14 - 宁波市建设工程设计概算计价问题综合解答-2011.3.15 ......................................................... - 18 - 宁波市建设工程造价管理处关于城市建筑渣土处置费在工程造价计价时有关问题的综合解答............................................................................................................................. 错误!未定义书签。
浙江省预算定额(2010版)问题解答
建筑定额解释目录关于颁发浙江省建设工程计价依据(2010版)的通知 (1)《浙江省建设工程施工费用定额2010版》勘误表(1) (1)《浙江省施工机械台班费用定额2010版》勘误表(2) (2)浙江省建筑安装材料价格(2010版)问题解答(2010.03.11版) (3)浙江省安装工程预算定额(2010版)问题解答(2010.03.11版) (3)浙江省建设工程施工费用定额(2010版)问题解答(2010.03.11版) (3)杭州:关于贯彻执行浙江省建设工程计价依据(2010)版的通知 (4)宁波:转发省建设厅、省发改委、省财政厅《关于颁发浙江省建设工程计价依据(2010版)的通知》的通知 (4)关于规范宁波市建设工程规费计价管理的通知 (5)宁波市建设工程危险作业意外伤害保险费费率表 (6)宁波关于城市建筑渣土处置费在工程造价计价时有关问题的综合解答 (7)关于核定城市建筑渣土处理费标准的通知 (7)宁波市造价管理处关于工程发包日期界定问题的复函 (8)宁波市建设工程设计概算计价问题综合解答-2011.3.15 (8)宁波市建设工程概算建安工程费用计算程序表 (9)宁波市建设工程概算建安工程综合费用费率表 (11)温州:关于实施浙江省建设工程计价依据(2010版)的通知 (12)湖州:转发省建设厅、省发改委、省财政厅关于颁发浙江省建设工程计价依据(2010版)的通知 (12)湖州:关于调整民工工伤保险和危险作业意外伤害保险费用计取基数及费率的通知 (12)金华市建设局关于计取民工工伤保险和危险作业意外伤害保险费用的通知 (13)台州:转发关于颁发浙江省建设工程计价依据(2010版)的通知 (13)衢州:转发省住房与城乡建设厅、省发改委、省财政厅《关于颁发浙江省建设工程计价依据(2010版)的通知》的通知 (14)舟山:关于贯彻实施浙江省建设工程计价依据(2010版)的通知 (14)关于进一步完善工程造价咨询服务收费的通知浙价服〔2009〕84号 (16)关于贯彻执行《全国统一建筑安装工程工期定额》的通知 (20)《浙江省建筑工程预算定额》2010版有关问题的解读 (21)关于颁发浙江省建设工程计价依据(2010版)的通知建建发【2010】224号各市建委(建设局、建管局)、发改委、财政局:为了进一步贯彻执行国家标准《建设工程工程量清单计价规范》(GB50500-2008),适应建设市场发展需要,合理确定和有效控制工程造价,根据省建设厅、省发改委、省财政厅联合印发的《关于组织修订<浙江省建设工程计价依据(2003版)>的通知》(建建发[2009]165号)要求,由省建设工程造价管理总站负责组织编制的《浙江省建设工程计价规则》(2010版)、《浙江省建筑工程预算定额》(2010版)、《浙江省安装工程预算定额》(2010版)、《浙江省市政工程预算定额》(2010版)、《浙江省园林绿化及仿古建筑工程预算定额》(2010版)、《浙江省建设工程施工费用定额》(2010版)、《浙江省施工机械台班费用定额》(2010版)、《浙江省建筑安装材料基期价格》(2010版)【以下简称计价依据(2010版)】已通过审定,现予颁发。
浙江省2010年定额解释汇总(安装、市政、土建、园林)
浙江省定额解释2010浙江省建设工程2010版计价依据综合解释(五)问:综合脚手架计价的计算基础是建筑面积,执行《建筑工程建筑面积计算规范》(GB/T50353—2013)后,我省2010版建筑工程预算定额脚手架工程的工程量计算规则应作哪些调整?答:《浙江省建筑工程预算定额》(2010版)下册P250页:一、综合脚手架第2点“以下内容并入综合脚手架计算”所包含的(1)、(2)、(3)三点修改为以下两点:(1)骑楼、过街楼下的人行通道和建筑物通道,层高在2.2m及以上者按墙(柱)外围水平面积计算;层高不足2.2m者计算1/2面积。
(2)主体结构外有墙体、门窗等封闭的阳台,应另增加计算其结构底板水平投影面积的1/2。
以上两点涉及的面积计算,仅适用于计取综合脚手架、垂直运输费和建筑物超高施工用水加压增加的水泵台班费用。
关于同意印发《浙江省建筑工程预算定额(2010版)》(台州市补充定额子目)的批复搅拌式钢管土钉1、水泥注浆按25kg/ m考虑,设计不同按比例调整。
2、搅拌直径按Φ25cm内考虑。
高压旋喷桩工作内容:测量放线,桩机移位,定位、钻孔、调制水泥浆,提升,旋喷水泥浆。
注:1、单重管法高压旋喷桩水泥掺入量按26%考虑,如设计不同时水泥、水用量按比例调整。
2、空钻部分套用定额时扣除材料及灰浆搅拌机、高压注浆泵用量。
3、单重管法高压旋喷桩补充定额子目适用于市政工程专业。
附件:浙江省建设工程2010版计价依据综合解释(四)(一)建筑工程1.直流深井降水,当PVC-U加筋管直径不同时,可否调整粗砂的定额含量?答:PVC-U加筋管直径不同时,在调整管材价格的同时,按管子周长的比例调整相应的密目网及铁丝,并相应调整粗砂的含量。
2.机械土方施工中,各类基础排水措施如何计价?答:如采用止水帷幕等止水措施并采用集水坑(井)进行排水的,按湿土排水定额1-110乘以系数0.3;不采用止水帷幕等止水措施而采用集水坑(井)进行排水的,按湿水排水定额1-110乘以系数0.6。
浙江省建设工程施工费用定额(2010版)相关费用计算程序表及费用取费费率换算表
浙江省建设工程施工费用定额(2010版)相关费用计算程序表及费用取费费率换算表一、单位工程概算计算程序序号费用项目计算方法一概算定额分部分项工程费其中 1.人工费+机械费∑(定额人工费+定额机械费)二人工、机械台班价差三综合费用1×综合费率四税金(一+二+三)×费率五其他费用(一+二+三+四)×扩大系数六单位工程概算(一+二+三+四+五)二、建设工程施工费用计算程序(一)综合单价法计算程序表序号费用项目计算方法一工程量清单分部分项工程费∑(分部分项工程量×综合单价)其中 1.人工费+机械费∑分部分项(人工费+机械费)二措施项目费(一)施工技术措施项目费按综合单价其中 2.人工费+机械费∑(技措项目(人工费+机械费)(二)施工组织措施项目费按项计算3.安全文明施工费4.工程定位复测费5.冬雨季施工增加费6.夜间施工增加费(1+2)×费率7.已完工程及设备保护费8.二次搬运费其 9.行车、行人干扰增加费中 10.提前竣工增加费11.特殊地区施工增加费按实际发生计算12.其他施工组织措施费按相关规定计算三其他项目费按工程量清单计价要求计算四规费 13+14 13.排污费、社保费、公积金(1+2)×费率 14.民工工伤保险费按各市有关规定计算五危险作业意外伤害保险费按各市有关规定计算六税金(一+二+三+四+五)×费率七建设工程造价一+二+三+四+五+六第 1 页共 15 页(二)工料单价法计价计算程序表序号费用项目计算方法一预算定额分部分项工程费其中 1.人工费+机械费∑(定额人工费+定额机械费)二施工组织措施费2.安全文明施工费3.工程定位复测费4.冬雨季施工增加费5.夜间施工增加费1×费率6.已完工程及设备保护费7.二次搬运费其 8.行车、行人干扰增加费中 9.提前竣工增加费10.特殊地区施工增加费按实际发生计算11.其他施工组织措施费按相关规定计算三企业管理费1×费率四利润五规费 12+13 12.排污费、社保费、公积金1×费率 13.民工工伤保险费按各市有关规定计算六危险作业意外伤害保险费按各市有关规定计算七总承包服务费(14+16)或(15+16)14.总承包管理和协调费分包项目工程造价×费率15.总承包管理、协调和服务费16.甲供材料、设备管理服务费(甲供材料费、设备费)×费率八风险费(一+二+三+四+五+六+七)×费率九暂列金额(一+二+三+四+五+六+七+八)×费率十税金(一+二+三+四+五+六+七+八+九)×费率十一建设工程造价一+二+三+四+五+六+七+八+九+十第 2 页共 15 页第一节建筑工程施工取费费率一、建筑工程施工组织措施费费率定额费率(%)项目名称计算基数编号下限中值上限A1 施工组织措施费A1-1 安全文明施工费A1-11 非市区工程 6.82 7.58 8.35 其A1-12 市区一般工程 8.04 8.93 9.83 中人工费+机械费A1-13 市区临街工程 9.25 10.27 11.29 A1-2 夜间施工增加费人工费+机械费0.02 0.04 0.08A1-3 提前竣工增加费A1-31 缩短工期10%以内 0.01 0.92 1.83 其A1-32 缩短工期20%以内 1.83 2.27 2.71 中人工费+机械费A1-33 缩短工期30%以内 2.71 3.15 3.59 A1-4 二次搬运费 0.710.88 1.03 A1-5 已完工程及设备保护费 0.02 0.05 0.08 人工费+机械费A1-6 工程定位复测费 0.03 0.04 0.05 A1-7 冬雨季施工增加费 0.10 0.20 0.30 A1-8 优质工程增加费优质工程增加费前造价 2.00 3.00 4.00注:单独装饰及专业工程安全文明施工费费率乘以系数0.6。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
附件:浙江省建设工程2010版计价依据综合解释(四)(一)建筑工程
1.直流深井降水,当PVC-U加筋管直径不同时,可否调整粗砂的定额含量?
答:PVC-U加筋管直径不同时,在调整管材价格的同时,按管子周长的比例调整相应的密目网及铁丝,并相应调整粗砂的含量。
2.机械土方施工中,各类基础排水措施如何计价?
答:如采用止水帷幕等止水措施并采用集水坑(井)进行排水的,按湿土排水定额1-110乘以系数0.3;不采用止水帷幕等止水措施而采用集水坑(井)进行排水的,按湿水排水定额1-110乘以系数0.6。
所谓止水帷幕,指用于阻隔或减少地下水通过基坑侧壁与基底流入基坑而设置的幕墙状竖向截水体。
例如,用于地下室基坑支护系统的钻孔灌注桩与水泥搅拌桩(或高压旋喷桩等)的组合墙、型钢水泥土搅拌墙、地下连续墙等。
3.水泥搅拌桩空搅部分按相应定额的人工及搅拌机台班乘以系数0.5计算,是否还应计算定额的材料费?
答:空搅部分仅按相应定额的人工及搅拌机台班乘以系数0.5,其余不计。
4.冲孔桩机带冲抓锤和带冲击锤的成孔定额按桩长不同设置定额子目,但如建筑物带地下室产生空桩,导致桩长和成孔长度相差较大时,应如何套用定额?
答:应按单桩成孔长度套用相应定额。
5.现浇混凝土斜梁是否可以参照上册P118第10点斜板的有关规定执行?
答:可以。
6.保温工程8-1~8-4墙面保温砂浆定额中保温浆料的定额含量是否有误?
答:定额未考虑墙面砂浆的压实偏差系数,经测算,定额含量及基价调整如下:
7.定额11-227~11-228定额中的其他材料费是否有误?
答:有误,其他材料费均应调整为42元,同时调整相应定额材料费和定额基价。
8.建筑物超高施工增加费中人工降效和机械降效的计算基数为规定内容中的全部定额人工费和定额机械台班费。
如按动态管理办法的要求采用造价管理机构发布的市场信息价计价的,发生价差时,其差价是否纳入计算基数?
答:应纳入计算基数。
(二)市政工程
市政工程第三册6-196~6-198中人工含量是否有误?
答:有误,应分别调整为2.12、2.49和2.85工日,并相应调整定额人工费和定额基价。
