桥梁监理控制要点

合集下载

桥梁工程施工质量监理控制要点

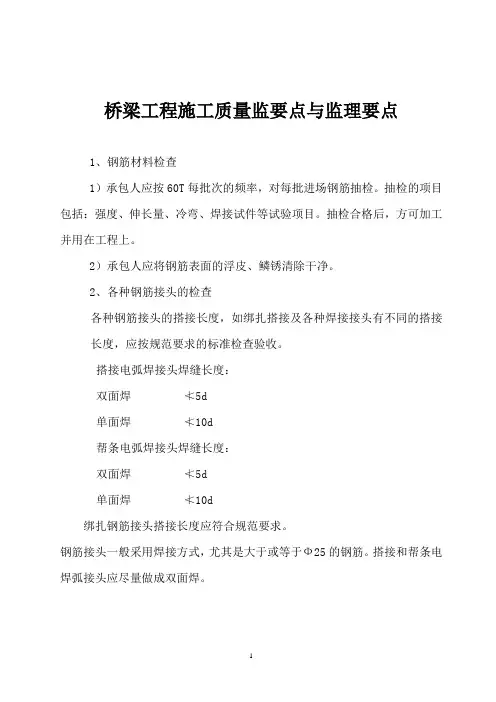

桥梁工程施工质量监理控制要点

桥梁工程施工质量监要点与监理要点1、钢筋材料检查1)承包人应按60T每批次的频率,对每批进场钢筋抽检。

抽检的项目包括:强度、伸长量、冷弯、焊接试件等试验项目。

抽检合格后,方可加工并用在工程上。

2)承包人应将钢筋表面的浮皮、鳞锈清除干净。

2、各种钢筋接头的检查各种钢筋接头的搭接长度,如绑扎搭接及各种焊接接头有不同的搭接长度,应按规范要求的标准检查验收。

搭接电弧焊接头焊缝长度:双面焊≦5d单面焊≦10d帮条电弧焊接头焊缝长度:双面焊≦5d单面焊≦10d绑扎钢筋接头搭接长度应符合规范要求。

钢筋接头一般采用焊接方式,尤其是大于或等于Ф25的钢筋。

搭接和帮条电焊弧接头应尽量做成双面焊。

2)检查接头位置。

钢筋接头的位置应在下料前做好安排并满足以下条件:(1)接头应设置在内力较小部位,并错开布置。

接头间距离不小于1.3倍搭接长度。

(2)配置在搭接长度区段内的受力钢筋,接头的截面面积占总截面面积的百分率应符合下表的规定。

在此应特别注意接头截面积占总截面面积百分率的检查,应正确理解是在搭接长度段内的接头,而不是指单纯的同一截面内的接头。

接头长度区段内受力钢筋接头面积的最大百分率注:a、焊接接头长度区段内是指35d长度范围内,但不得小于50cm,绑扎接头长度区段是指1.3倍搭接长度(d为钢筋直径)。

B、在同一根钢筋上应尽量少设接头。

C、装配式构件连接处的受力钢筋焊接接头,可不受此限制d、绑扎接头中钢筋的横向净距不应小于钢筋直且不应小于25mm;(3)接头位置离钢筋弯曲处的距离不应小于10d。

不宜在构件最大弯矩位置做接头。

3)接头焊接质量检查(1)钢筋电弧焊所采用的焊条,其性能应符合低碳钢和低合金钢电焊条标准的有关规定,其牌号应符合设计要求,设计未做规定时,参照规范的规定使用。

(2)操作电焊工应经过岗位培训,具有岗位操作合格证。

上岗前应检查电焊工的焊接试件,试验合格后方可上岗操作。

(3)施焊场地应有适当的防风雨雪严寒的措施。

桥梁工程安全监理要点范本

桥梁工程安全监理要点范本

桥梁工程安全监理要点范本一、引言桥梁工程安全监理是确保桥梁工程施工过程中,严格按照规范要求进行,以保障施工的安全性和质量的监管工作。

本文将介绍桥梁工程安全监理的要点,包括施工前的准备工作、施工过程中的安全管理、施工期间的质量控制以及施工后的验收和维护等方面。

二、施工前的准备工作1. 桥梁工程设计评审:对桥梁工程施工图纸进行全面评审,确保设计方案的安全可行性。

2. 施工组织设计:针对施工过程中可能出现的安全问题,制定详细的施工方案,包括施工工序、材料使用、施工人员分工等,并明确施工现场的安全防护措施。

3. 临时设施搭建:施工前必须搭建必要的施工临时设施,如施工场地围护结构、施工作业平台、安全通道等,确保施工人员和设备的安全。

三、施工过程中的安全管理1. 现场管理与巡检:建立现场安全监测与巡查制度,定期对施工现场进行巡查,检查施工现场的安全设施和施工人员的安全操作情况。

2. 施工机具和设备管理:对施工机具和设备进行定期维护和检修,确保其运行正常,防止因设备故障引发事故。

3. 人员防护措施:施工人员必须佩戴必要的个人防护用品,如安全帽、防护手套、安全鞋等,并接受相关安全培训,了解施工现场的安全规范和操作方法。

四、施工期间的质量控制1. 施工材料选用:对施工材料进行严格的质量检验和抽样检测,确保施工材料符合规范要求,不会对工程质量造成影响。

2. 施工质量检查:建立施工质量检查制度,对施工过程中的关键节点进行质量检查,及时发现和解决施工质量问题。

3. 施工记录和报告:做好施工记录和报告,详细记录施工过程中的质量控制情况,以备后期审查和验收。

五、施工后的验收和维护1. 工程验收:施工完成后,进行全面的工程验收,包括结构安全性、质量合格性、环境保护等方面的评估。

2. 定期维护和检修:完成工程验收后,建立定期的桥梁维护计划,对桥梁进行定期的维护和检修工作,保持桥梁的安全稳定。

3. 故障管理和应急预案:建立桥梁故障管理制度和应急预案,对可能出现的事故情况进行预防和处理,确保桥梁的安全性。

桥梁工程施工监理的要点和难点

桥梁工程施工监理的要点和难点

桥梁工程施工监理的要点和难点桥梁工程作为重要的交通基础设施工程,承载着城市交通运输的重要使命。

而在桥梁工程的施工过程中,施工监理起着至关重要的作用。

施工监理是确保工程按照设计要求、技术规范和施工合同进行的一个重要环节,监理工作的质量直接影响着工程的质量和进度。

本文将就桥梁工程施工监理的要点和难点展开讨论。

要点一:监理人员的素质和能力桥梁工程的施工监理要点之一是监理人员的素质和能力。

监理人员应具备扎实的工程技术和专业知识,熟悉施工图纸和规范标准,能准确把握工程质量和安全控制要求。

此外,监理人员还应具备良好的沟通能力和团队合作精神,能够与建设单位、施工单位和设计单位有效沟通,协调处理施工过程中的纠纷和问题。

要点二:监理文件的管理和备案监理文件的管理和备案是桥梁工程施工监理的重要要点之一。

监理人员应认真制定监理计划和监理方案,明确监理任务和监理要求,及时记录施工过程中的质量、安全和进度情况,便于随时进行监理检查和评估。

同时,监理人员还应妥善保存监理文件和资料,做好备案工作,以备工程验收和日后的维护管理。

要点三:施工现场的监理和检查施工现场的监理和检查是桥梁工程施工监理的关键要点之一。

监理人员应全程跟踪施工过程,定期对施工现场进行巡查和检查,核查施工单位的施工质量和安全控制措施是否符合要求。

同时,监理人员还应注意施工单位的施工进度和质量,及时发现并解决施工过程中出现的质量问题和技术难题,确保工程按时按质完成。

难点一:施工过程中的质量控制桥梁工程的施工监理中存在的一个难点是施工过程中的质量控制。

监理人员需重点关注施工现场的施工工艺和施工方法,确保施工质量符合设计要求和技术标准。

另外,监理人员还需密切关注原材料的质量和工程施工中出现的问题,及时制订整改措施,确保工程质量不受影响。

难点二:安全生产的监督和管理桥梁工程施工监理中的另一个难点是安全生产的监督和管理。

监理人员需密切关注施工现场的安全生产问题,加强对施工单位的施工安全控制措施的检查和监督,确保施工过程中的安全生产。

桥梁工程施工工程监理工作要点重点与难点

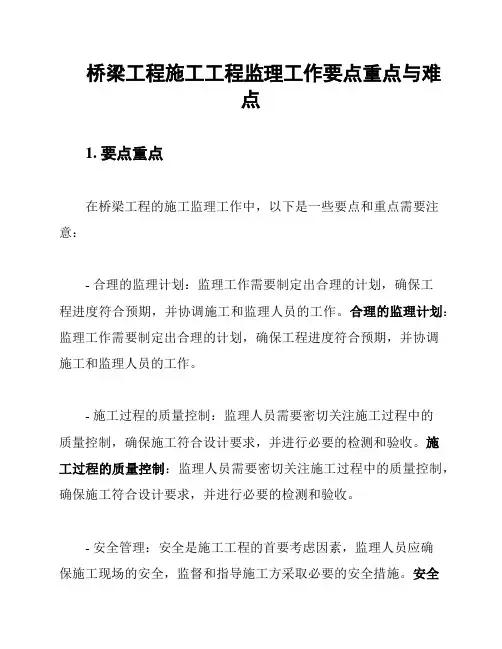

桥梁工程施工工程监理工作要点重点与难点

桥梁工程施工工程监理工作要点重点与难点1. 要点重点在桥梁工程的施工监理工作中,以下是一些要点和重点需要注意:- 合理的监理计划:监理工作需要制定出合理的计划,确保工程进度符合预期,并协调施工和监理人员的工作。

合理的监理计划:监理工作需要制定出合理的计划,确保工程进度符合预期,并协调施工和监理人员的工作。

- 施工过程的质量控制:监理人员需要密切关注施工过程中的质量控制,确保施工符合设计要求,并进行必要的检测和验收。

施工过程的质量控制:监理人员需要密切关注施工过程中的质量控制,确保施工符合设计要求,并进行必要的检测和验收。

- 安全管理:安全是施工工程的首要考虑因素,监理人员应确保施工现场的安全,监督和指导施工方采取必要的安全措施。

安全管理:安全是施工工程的首要考虑因素,监理人员应确保施工现场的安全,监督和指导施工方采取必要的安全措施。

- 变更管理:如果需要对工程进行变更,监理人员需要对变更进行审核和评估,并确保变更符合相关的法律法规。

变更管理:如果需要对工程进行变更,监理人员需要对变更进行审核和评估,并确保变更符合相关的法律法规。

- 工程文件管理:监理人员需要对施工过程中的工程文件进行管理,包括施工图纸、合同文件和技术文件等,确保文件的完整性和准确性。

工程文件管理:监理人员需要对施工过程中的工程文件进行管理,包括施工图纸、合同文件和技术文件等,确保文件的完整性和准确性。

2. 难点在桥梁工程的施工监理工作中,可能会遇到以下一些难点:- 复杂的技术问题:桥梁工程通常涉及复杂的技术问题,监理人员需要具备专业知识和技术能力,能够理解和解决这些问题。

复杂的技术问题:桥梁工程通常涉及复杂的技术问题,监理人员需要具备专业知识和技术能力,能够理解和解决这些问题。

- 施工现场的风险:施工现场存在各种风险,如高处作业、吊装作业等,监理人员需要时刻关注施工现场的安全,并采取必要的措施进行风险管理。

施工现场的风险:施工现场存在各种风险,如高处作业、吊装作业等,监理人员需要时刻关注施工现场的安全,并采取必要的措施进行风险管理。

桥梁工程施工监理控制要点

桥梁工程施工监理控制要点

桥梁工程施工监理控制要点1.钻孔桩基础1.1钻孔1.1.1复测桩位,确保钻孔位置的准确。

1.1.2检查护筒的直径、埋设的深度、中心位置、倾斜度等:护筒内径应大于钻头直径,旋转钻机应比钻头大约20cm,冲击钻机应比钻头大约40cm。

护筒顶面宜高出施工水位或地下水位2m,在旱地或筑岛时还应高出施工地面0.5m。

护筒埋设深度,岸滩上:粘性土应不小于1m,砂类土应不小于2m,当表层土松软时,宜将护筒埋置到较坚硬密实的土层中至少0.5m;水中筑岛上,护筒宜埋入河床面以下1m;护筒顶面中心与设计桩位偏差不得大于5m,倾斜度不得大于1%,监理全部检查。

1.1.3检查泥浆指标:正循环旋转钻机、冲击钻使用管形钻头钻孔时,入孔泥浆比重为1.1~1.3,冲击钻使用实心钻头钻孔时,泥浆比重,砂粘性土不宜大于 1.3,大漂石、卵石层不宜大于1.4。

反循环旋转钻的孔泥浆比重可为1.05~1.15。

粘度一般地层16~22S,松散易坍地层19~28S。

新制泥浆含砂率不大于4%,胶体率不小于95%,PH值应大于6.5。

监理全部检查。

1.1.4钻进过程中,抽查钻杆的垂直度,钻孔桩达到设计深度后,每一个承台的第一根桩要由设计确认地质情况,监理全部检查地质情况。

1.1.5现场监理工程师对成孔后的孔深、孔径、孔形进行验收,孔径、孔深均不于设计值,孔型符合设计要求,用测绳测量、检孔器或成孔检测仪进行检测。

监理全部检查。

1.1.6孔位中心允许偏差为5cm,垂直度允许偏差为1%。

1.1.7浇筑混凝土前对清孔的检查,设计无要求时,沉渣厚度柱桩不大于5cm,摩擦桩不大于20cm,用测绳量测,严禁采用加深钻孔厚度方法代替清孔。

清孔后泥浆应达到以下指标:手摸无2~3mm的颗粒。

1.2钢筋笼1.2.1检查钢筋笼的下料,钢筋材质、末端弯钩的形式应符合设计要求,监理全部检查。

钢筋下料的允许偏差:受力钢筋全长下料误差为±1cm,尺量检查。

1.2.2监理全部检查钢筋接头外观,焊接接头外观应符合如下规定:帮条长度,双面焊5d,单面焊10d;搭接焊焊接长度,双面焊5d,单面焊10d。

桥梁施工安全监理要点(三篇)

桥梁施工安全监理要点(三篇)

桥梁施工安全监理要点1、人工挖孔桩施工①孔口设置高出地面30cm的井圈,防止物体滑落孔内伤人。

孔内运出的土石料应及时清理出场,在孔口周边5米范围内不准堆放杂物、机具、材料,保持作业场所整洁。

②作业孔口保证有人配合作业,不得随意变换。

当孔内有人作业时,孔上作业人员不得擅自离开岗位,应密切注意孔内作业状况,并做到孔内外人员轮换作业。

③桩孔上下设立可靠的联络方式,经常联络,发现异常时,应立即帮助孔内作业人员撤离孔底,返回地面。

④作业人员上下时必须采用软梯或乘坐专用安全乘人吊笼,不得随意攀爬护壁和乘坐吊桶(或土筐)、吊绳等方式上下,以防造成高处坠落事故。

⑤孔内作业人员在作业过程中,应随时注意孔内的各种变化情况,发现问题迅速回到地面,并及时报告技术管理人员,及时采取相应措施进行处理。

⑥人工挖孔施工时应保证每节护壁混凝土厚度、同心度、直径及垂直度。

每挖成一节,应及时支模并浇筑混凝土,护壁混凝土要求与桩身混凝土同标号同配比,振捣密实,待混凝土达到规定强度后方可拆模。

⑦孔底抽水时,应在挖孔作业人员上到地面后,再合闸抽水。

孔内抽水用电设备应采用“一机一闸一漏一箱”;电缆应采用潜水电机用防水橡皮护套电缆,不得有接头,且应架空敷设,不得承受外力,还应有防磨损、防潮、防断电等保护措施。

如遇水量较大需边抽水边挖的,应采取足够的安全防护(如穿密封绝缘服)措施,并有专人监护,设置专门保护电源,方可进行孔内作业。

孔内作业照明应采用安全电压、防水带罩灯泡和防水绝缘电缆。

⑧当挖孔较深时,应开始采用压力风管引至孔底进行送风,特别是对存在臭水、污泥和异味的桩孔,下孔作业前必须对孔内送风,并用点燃的蜡烛放入孔底检测,确认无有毒气体后方可作业,作业过程中不得间断送风,以防有害气体中毒窒息事故发生,地面还须常备氧气瓶等急救用品。

人工挖孔深度超过10m时,应采用机械通风。

⑨每日作业结束后,孔口必须按要求覆盖钢筋网盖,并设置醒目的安全警示灯。

禁止在夜间进行挖孔作业,遇特殊情况需夜班作业时,须经现场安全负责人同意,并有安全员现场指挥、监督检查,并进行技术指导。

桥梁施工监理控制要点

桥梁施工监理控制要点

1、了解重点桥梁地形地貌、水文及工程地质、审查场地布置方案专业监理工程师负责人组织专业监理工程师会同施工单位对重点桥梁地形地貌进行勘查,对桥址处水文、工程地质情况进行充分了解,认真对照设计图纸审查场地布置方案是否合理、大型暂时工程、施工便道等项目是否满足施工需要,调查材料供应、运输、装卸等工序能否满足质量、进度的要求等。

本线桥梁类型及结构型式繁多,场地布置及工序之间合理有效衔接是保证桥梁施工关键因素。

2、审查重点特大桥和大桥的现场施工方案和工艺编制①审查进度、质量、投资目标要满足合同要求;特殊注意该重点工程的进度网络图中的关键路线的施工技术安排能否满足总进度的要求。

②使用的规范、标准及施工工艺符合要求。

③对承包单位各类资质证书的审查与审核,重点审核内容:总承包单位的营业执照、企业资质证书、铁路工程施工许可证;④检查质量控制管理体系、进度控制管理体系、投资控制管理体系等,并检查体系组织人员的到位情况。

⑤进入现场的项目经理、总工程师等主要人员的资格证、上岗证;特种技术人员的上岗证。

⑥投入机械设备是否保证重点特大桥的施工进度满足进度计划目标的要求,专业监理工程师负责人要对照该施工组织设计与进场机械逐一审核。

⑦检查施工单位报送拟用于工程的材料、构配件及半成品的质量证明文件,重点审核以下内容:生产许可证、出厂合格证、材料性能报告、抽样试验报告;要求施工单位报送现场配制材料、新材料的试验报告并审核。

⑧施工方案、施工方法、工艺的可行性应满足规范及设计要求;对在保证质量、进度满足要求的前提下,提出合理化意见,以达到技术先进、投资节约之目的。

⑨安全、环保、职业健康等措施是否符合国家规定和业主要求。

⑩检查施工现场的准备工作情况,主要包括:暂时设施;场地情况;工程复测及测量控制网、控制导线布设情况;单位工程的施工设计图纸的现场核对优化;单位工程放线定位情况;技术资料准备情况等。

⑾查验试验室的资质等级及其试验范围;法定计量部门对试验设备出具的计量检定证明;试验室的管理制度;试验人员的上岗资格证书;本工程的试验项目及要求等。

桥梁工程监理工作流程及控制要点

桥梁工程监理工作流程及控制要点

桥梁工程监理工作流程与控制要点二○二○年三月1.监理工作流程1.1钻孔桩施工监理工作流程图不合格不合格不合格 检验批验收·认可测桩报告 ·检查试块报告测量定位检查无破损检测 ·确定数量、桩位 ·审定测桩单位资格砼灌注监理旁站 ·导管悬高、埋深 ·砼标高、进尺审核结果检查埋设护筒审批开工申请 ·人、材料、机械审批 ·试桩总结审批 ·砼设计、对比试验 ·材料抽验试验同意开工钻孔、清孔检查检查孔深、孔径、偏 位、泥浆、沉淀层试桩检验·审批试桩报告 ·审批试验工艺 ·试验核定的指标 ·监理旁站,检查桩施工承包人重 测钢筋检查承包人返工承包人返工审核结果审核结果必要时钻芯取样进行部分分析提出处理方案不合格合格合格1.5支架现浇梁监理工作流程图1.6悬臂浇筑连续梁监理工作流程图2.监理工作控制要点2.1施工准备阶段监理控制要点1. 认真审查施工组织设计,重点审查以下内容:主要参建人员(项目经理、总工、质检工程师、工程部长、测量队长、现场技术主管、试验员、特殊工种、安全员)是否具备相应资质,能否满足工作的需要。

2. 现场检查施工机械是否到位,设备的数量、型号、性能是否满足质量、工期、安全的需要。

3. 进场原材料、构配件的质量、规格必须满足施工、设计要求。

4. 审查混凝土的配合比。

5. 审批承包单位的施工组织设计和施工方案、施工工艺是否满足工程质量、施工进度、施工安全、水土保持的要求。

6. 审核复测成果,对线路位置进行复测。

7. 审核施工单位质量保证体系和保证措施,重点审核组织措施、技术措施、经济措施和合同措施是否得当,是否建立应急预案。

8. 对设计图纸进行审核,检查施工单位技术交底是否认真到位,发现并解决设计中的疑问和差错漏碰问题。

掌握各分项、分部工程的设计要求、允许偏差,检验频率及合格标准。

论市政道路桥梁工程的监理质量控制

论市政道路桥梁工程的监理质量控制

论市政道路桥梁工程的监理质量控制市政道路桥梁工程的监理质量控制是保障工程施工质量的重要环节,其目的是确保工程按照设计要求和相关标准进行施工,保证工程质量达到预期目标。

本文将从监理质量控制的要点、方法以及存在的问题等方面进行论述。

市政道路桥梁工程的监理质量控制要点主要包括:设计文件审查、施工方案及施工图审查、施工过程监督、质量检验与验收。

监理人员需要对设计文件进行审查,确保设计方案、工程量表等文件符合规范要求和安全要求。

在审查施工方案及施工图时,监理人员需要对施工方案的可行性、施工图的合理性进行评估,确保施工方案符合工程要求,并能够顺利进行施工。

施工过程中,监理人员需要对施工现场进行监督,确保施工人员按照规范进行施工,材料验收符合相关标准,施工质量得到保障。

监理人员还需要对质量检验和工程验收进行监督,确保工程的质量符合设计要求和相关标准,并能够通过验收。

市政道路桥梁工程的监理质量控制方法多种多样,可以结合不同的工程实际情况采取相应的控制措施。

监理人员可以通过开展现场检查与巡查的方式,对施工现场进行监督,确保施工质量得到保障。

可以通过召开工程质量安全会议的方式,对工程的进展情况进行掌握,并及时解决工程中存在的质量问题。

监理人员还可以通过检查施工记录和验收记录的方式,对工程质量进行审核,确保工程质量的可控性和可追溯性。

监理人员还可以通过开展住宅质量保证书的审核,对工程的质量进行监督。

市政道路桥梁工程的监理质量控制中存在一些问题。

监理人员的专业素质不高,无法对施工过程中存在的问题进行及时解决,导致工程质量下降。

监理人员与施工单位之间存在利益关系,可能影响到监理质量的控制。

监理人员的监督力度不够,对工程质量隐患的发现和处理不彻底,容易导致工程出现质量问题。

监理人员的监理方法不科学、不规范,导致工程质量控制效果不佳。

市政道路桥梁工程的监理质量控制是确保工程施工质量的关键环节。

通过对监理质量控制的要点和方法进行科学合理的控制,可以保证工程质量能达到预期目标,并建设出更加安全、可靠的道路和桥梁。

施工监理在桥梁工程中的进度控制要点

施工监理在桥梁工程中的进度控制要点

施工监理在桥梁工程中的进度控制要点对于桥梁工程而言,进度控制是至关重要的一环。

施工监理在桥梁工程中扮演着至关重要的角色,其责任不仅仅是确保工程质量,更要督促施工进度。

下面将从几个要点来探讨施工监理在桥梁工程中的进度控制方法。

1. 制定详细的工作计划在桥梁工程开始之前,施工监理应当与施工单位共同制定详细的工作计划。

这包括工程的整体时间节点、各个施工阶段的工期安排、各项工程量的计划进度等。

只有有了明确的工作计划,才能有效地进行进度控制。

2. 监督施工过程施工监理应当全程参与桥梁工程的施工过程,密切监督各个施工节点的进度。

及时发现施工进度出现偏差或延误的情况,并与施工单位协商制定应对措施,确保工程按时完工。

3. 进度报告和沟通定期生成进度报告,汇总各个工程进度情况,并及时向相关方沟通反馈。

通过进度报告的形式,可以清晰地了解工程的整体进展情况,找出存在的问题并及时解决。

4. 风险评估和应对措施在桥梁工程进行过程中,施工监理需要时刻关注各种潜在的风险因素。

一旦发现可能影响工程进度的风险,应当及时评估其影响程度,并制定相应的风险应对措施,以尽可能减少对工程进度的影响。

5. 紧急情况处理在一些特殊情况下,可能会出现需要紧急处理的情况,例如突发性天气变化、设备故障等。

施工监理应当在第一时间做出应对措施,最大程度地减少影响,并及时调整工期计划。

综上所述,施工监理在桥梁工程中的进度控制要点包括制定详细的工作计划、监督施工过程、定期生成进度报告和沟通、风险评估和应对措施、紧急情况处理等方面。

只有做到以上几点,才能有效地控制桥梁工程的进度,确保工程的按时完工。

桥梁施工安全监理控制要点

桥梁施工安全监理控制要点

桥梁施工安全监理控制要点随着城市化进程的加快,桥梁建设的需求也越来越大。

而随之而来的是桥梁施工安全问题的日益凸显。

为了确保桥梁施工过程中的安全,需要进行有效的监理控制。

本文将从桥梁施工的安全监理控制要点进行介绍和分析。

一、施工前的监理控制1.施工方案的审核在施工前,监理人员需要对施工方案进行审核,确保施工方案符合规范要求,且能够保证施工的安全性。

同时还需要对施工方案中的安全措施进行审查,确保施工中的安全风险得到有效控制。

2.现场勘查在施工前,监理人员需要对施工现场进行勘查,了解施工现场的地形、地貌、气候等情况,以及周边环境的情况。

同时还需要对施工现场进行安全评估,确定可能存在的安全风险,并提出相应的安全措施。

3.材料和设备的审核在施工前,监理人员需要对所使用的材料和设备进行审核,确保其符合规范要求,并且能够满足施工的安全要求。

同时还需要对材料和设备的质量进行检测,确保其质量符合要求。

二、施工中的监理控制1.施工过程的监控在施工过程中,监理人员需要对施工过程进行监控,确保施工过程中的安全措施得到有效实施,并且能够及时发现并解决可能存在的安全问题。

同时还需要对施工现场进行巡视,确保施工现场的秩序和安全。

2.施工质量的监督在施工过程中,监理人员需要对施工质量进行监督,确保施工质量符合规范要求,并且能够满足使用要求。

同时还需要对施工现场进行质量检测,确保施工质量得到有效控制。

3.安全措施的落实在施工过程中,监理人员需要对安全措施的落实情况进行监督,确保安全措施得到有效实施,并且能够及时发现并解决可能存在的安全问题。

同时还需要对施工现场进行安全巡视,确保施工现场的安全。

三、施工后的监理控制1.验收在施工结束后,监理人员需要对施工质量进行验收,确保施工质量符合规范要求,并且能够满足使用要求。

同时还需要对安全措施的落实情况进行验收,确保安全措施得到有效实施,并且能够及时发现并解决可能存在的安全问题。

2.维护在施工结束后,监理人员需要对桥梁的维护进行监督,确保桥梁的安全使用。

桥梁施工质量监理控制要点

桥梁施工质量监理控制要点

山西中南部铁路通道工程ZNJL-1标桥梁施工质量控制第一章 监理工作程序一、监理工作程序施工准备1、审查竣工技术文件(成桥后的测量资1、审查分部、分项工程施工方案(或施工工艺)。

2、复核施工放样测量资料。

3、按设计和施工规范要求对施工过程进行监督检查(包括试验检查)。

1、监理工程师应熟悉设计文件,参加设计交底,核对施工图纸。

编写项目监理实施细则。

2、审查施工组织设计(或施工方案)。

墩台施工上部结构施工:钢筋混凝土简支箱梁制架、连续基础施工:地基处理及加固、明挖基础、桩图1:桥梁工程质量控制监理工作流程图二、施工前的准备工作(一)熟悉设计文件及现场核对1.监理工程师应熟悉设计文件,参加设计交底会,会同建设单位、设计单位、施工单位现场核对设计文件。

监理工程师对施工图应重点核对、现场地形地貌、场地布置方案、桥址处水文、气象、工程地质、地方料供应情况、交通运输状况、电力、通讯、供水及施工期间可利用的或对施工有影响的既有设施。

2.桥涵的结构、孔径、跨度及与其他建筑物的协调,桥梁基础的深度是否满足冲刷和抗冻的要求;上部结构特征;3.桥涵的平面位置、设计高程和主要结构尺寸;4.设计中考虑采用的施工方法、技术措施、新技术、新工艺和新材料等。

5.采用的设计标准、结构细节的质量要求。

(二)审批施工组织设计(施工方案)1.监理工程师除考虑满足规范及设计要求外,应重点审查工艺是否合理,施工方法是否安全可靠有效,施工平面布置是否符合现场的条件以及环境保护和水土保持的要求;2.施工工艺是否满足现行规范、规章及设计文件的规定;3.预制梁场的场地布置、施工设备、材料供应、工艺流程等;4.施工进度安排,进场施工设备、人员、材料共应、检测设备等情况;5.质量保证措施、安全管理措施、安全措施等。

(三)检查施工单位工地实验室检查施工单位工地试验室的资质和试验检测范围、试验人员、试验设备、管理制度。

如有外围项目,监理工程师应要求施工单位提供其委托试验室的资质证明资料。

桥梁监理控制要点

桥梁监理控制要点

桥梁监理控制要点 Document serial number【KKGB-LBS98YT-BS8CB-BSUT-BST108】桥梁监理控制要点一、质量监理控制的基本原则与要求1、监理人员应全面熟悉设计图纸、质量检验评定标准、施工技术规范、施工方案、指令性文件。

2、对承包人施工人员管理、设备管理、检查施工方案的落实是搞好监理工作的重要手段。

加强事前、事中控制是搞好监理工作的重要方法。

所有监理人员应劳记,自已不是施工员。

3、试验控制按“试验监理细则”实施,测量控制按“测量监理细则”实施,安全及环保按“安全及环保监理细则”实施4、主要原材料、构件质量控制要点试验监理工程师应和承包人一起通过材料试验确定料场;每批次的外购材料应具有“出厂合格证”和“出厂试验报告”,承包人应按规定取样试验,试验监理工程师应按规定的频率进行抽检验证试验;桥梁构件应检查其“出厂合格证”,承包人应按规定取样送检,取样送检时试验监理工程师应进行见证,监理员应严格控制,未经检验合格的原材料及构件不得用于工程。

a)钢材各类钢材质量及型号都应符合设计和规范技术要求。

钢筋必须按不同钢种、等级、牌号、规格及生产产家,分别堆存,不得混杂,且应设立识别标志。

钢筋在运输过程中,应避免锈蚀和污染。

钢筋宜堆置在仓库(棚)内,露天堆置时,应用枕木将钢筋垫高300mm以上,并加以遮盖。

桥梁监理工程师应经常检查钢筋存储情况,并应审查:钢筋的表面应洁净,其上的油漆、漆皮、鳞锈等应清楚干净;钢筋应平直,无局部弯曲;钢筋外表有严重锈蚀、麻坑、裂纹、夹砂和夹层等缺陷时应剔除,不得使用。

b)水泥所有的水泥应取自经业主试验监理工程师同意的合格厂家。

承包人应向试验监理工程师提供每批水泥的清单,说明厂商名称、水泥种类和数量,以及厂商的试验合格证明,证实该批水泥已经试验分析,在各方面符合规范要求。

承包人应对进场的每批水泥均按《公路水泥混凝土试验规程》(JTJ053-94)规定取样,做胶砂强度(3d、7d、28d)、安定性、凝结时间、细度等项目的试验,检验结果报送试验监理工程师批准。

桥梁工程监理控制要点

桥梁工程监理控制要点

桥梁工程监理控制要点桥梁作为重要的交通工程设施,具有承载交通运输的重要作用。

在桥梁工程建设过程中,为了确保建设质量、最大限度地发挥桥梁承载能力,需要对桥梁工程进行监理控制。

桥梁工程监理控制要点主要包括以下几个方面:1. 施工材料监理桥梁工程中的建材对工程的品质和安全性至关重要。

因此,监理控制的第一步是对施工材料进行监理。

监理人员应查验材料的合格证明、生产日期和检验报告等,并对材料外观、尺寸、密度等进行抽样检测。

同时,监理人员还要对施工材料的储存、运输、使用等进行监督,确保施工过程中材料不受到损害,以保证桥梁的质量。

2. 施工监理桥梁工程建设涉及到很多专业的技术和知识,如基础施工、拱桥浇筑、钢结构等,这些工程的质量直接影响到桥梁的使用寿命和安全性。

因此,监理人员需要对施工过程进行全面监督,确保施工过程符合设计要求,并及时发现和解决问题。

监理人员还需要对工程质量、技术标准、施工工艺和安全状况进行跟踪检查,并予以记录和反馈。

3. 桥梁结构监理桥梁的承载能力直接关系到用户的行车安全。

因此,在施工过程中,监理人员需要全面监督桥梁结构的建设状况,确保每一道工序符合要求,避免出现极端情况导致的安全问题。

监理人员还要对桥梁结构的施工图进行审核,避免施工不规范导致的安全隐患。

4. 设备监理桥梁工程建设需要许多特殊设备,如吊车、建筑机械等。

这些设备使用不当可能会导致桥梁工程的质量问题。

因此,在施工过程中,监理人员需要对设备的使用情况进行监督,确保设备运转正常。

如果发现设备有异常情况,监理人员应及时提醒工地管理人员进行检修或更换。

5. 防止污染在桥梁工程建设过程中,会产生噪音、粉尘等环境污染。

监理人员需要对环境污染情况进行监督,要求施工单位在施工过程中采取相应措施,避免对周边环境造成不良影响。

同时,监理人员还要关注施工现场周边环境监测结果并及时反馈给施工单位,要求及时处理。

桥梁工程监理控制是确保桥梁建设质量和安全的关键措施。

桥梁施工质量监理控制要点

桥梁施工质量监理控制要点

山西中南部铁路通道工程ZNJL-1标桥梁施工质量控制第一章 监理工作程序一、监理工作程序图1:桥梁工程质量控制监理工作流程图施工准备 1、审查竣工技术文件(成桥后的测量资料、各项试验检测资料等)。

2、整理监理资料。

3、参加竣工验收。

竣 工 1、审查分部、分项工程施工方案(或施工工艺)。

2、复核施工放样测量资料。

3、按设计和施工规范要求对施工过程进行监督检查(包括试验检查)。

4、按设计和验收标准要求对工程质量进行检查和验收。

5、对隐蔽工程、重点部位或关键工序进行旁站。

1、监理工程师应熟悉设计文件,参加设计交底,核对施工图纸。

编写项目监理实施细则。

2、审查施工组织设计(或施工方案)。

3、检查开工准备条件【交桩复测、控制桩(网)复测的情况及复测结果,施工机械设备,材料、人员到场情况,工地试验室(或外委实墩台施工 上部结构施工: 钢筋混凝土简支箱梁制架、连续梁(刚构)、钢梁、结合梁、斜拉桥、拱桥、支座、桥面和附属设施等 基础施工:地基处理及加固、明挖基础、桩基础、沉井基础等二、施工前的准备工作(一)熟悉设计文件及现场核对1.监理工程师应熟悉设计文件,参加设计交底会,会同建设单位、设计单位、施工单位现场核对设计文件。

监理工程师对施工图应重点核对、现场地形地貌、场地布置方案、桥址处水文、气象、工程地质、地方料供应情况、交通运输状况、电力、通讯、供水及施工期间可利用的或对施工有影响的既有设施。

2.桥涵的结构、孔径、跨度及与其他建筑物的协调,桥梁基础的深度是否满足冲刷和抗冻的要求;上部结构特征;3.桥涵的平面位置、设计高程和主要结构尺寸;4.设计中考虑采用的施工方法、技术措施、新技术、新工艺和新材料等。

5.采用的设计标准、结构细节的质量要求。

(二)审批施工组织设计(施工方案)1.监理工程师除考虑满足规范及设计要求外,应重点审查工艺是否合理,施工方法是否安全可靠有效,施工平面布置是否符合现场的条件以及环境保护和水土保持的要求;2.施工工艺是否满足现行规范、规章及设计文件的规定;3.预制梁场的场地布置、施工设备、材料供应、工艺流程等;4.施工进度安排,进场施工设备、人员、材料共应、检测设备等情况;5.质量保证措施、安全管理措施、安全措施等。

桥梁施工监理控制要点剖析

桥梁施工监理控制要点剖析

桥梁施工监理控制要点剖析1.施工计划的制定和控制:监理人员要根据工程的实际情况和施工需求,制定合理的施工计划,明确施工周期和各项工作任务的计划时间。

同时,监理人员还需要对施工计划进行跟踪和控制,确保施工进度符合计划。

2.质量管理和控制:用于桥梁的材料和施工工艺必须符合国家标准和设计要求。

监理人员需要对施工现场进行质量把关,进行系统的质量检查和测试,如混凝土和钢筋的强度、桥梁结构的几何尺寸和形状等。

3.安全管理和控制:施工现场是一个高风险的工作环境,监理人员要督促施工方按照相关法律法规和安全标准进行操作,并且组织安全培训和演练。

此外,监理人员还需要对施工工地进行巡视,发现并纠正任何存在的安全隐患,确保施工过程安全可靠。

4.合同管理和控制:监理人员需要熟悉施工合同的条款,确保施工方按照合同要求进行施工,并且合理分配资源和管理工期。

同时,监理人员还需要督促施工方遵守合同规定的质量保证、交工验收等手续,确保工程质量和工期的达到预期目标。

5.设计管理和控制:监理人员需要了解桥梁设计的意图和要求,并对施工方提出的设计变更进行评审。

监理人员还需要对设计图纸进行检查和复核,确保施工过程中的设计变更符合工程质量和安全要求。

6.施工质量记录和报告:监理人员需要及时记录施工过程中的质量控制情况,并撰写监理报告。

监理报告应该真实反映施工质量、安全和进度等方面的情况,提出合理的建议,为项目决策提供参考。

7.争议解决和纠纷处理:监理人员在施工过程中可能面临各种纠纷和争议。

监理人员需要及时识别并妥善处理,如施工方对合同约定的不满、质量验收不通过等。

监理人员应秉持公正、客观的原则,协调各方利益,寻求问题解决的最佳方案。

综上所述,桥梁施工监理的关键在于全面监督和控制施工过程,确保施工质量、安全和进度的达到预期目标。

监理人员需要具备专业的知识和经验,熟悉相关法律法规和工程标准,能够有效地组织和管理施工工作,确保项目的顺利完成。

桥梁监理控制要点..

桥梁监理控制要点..

模板、支架、拱架和钢筋质量监理-监理要点1设计审核监理要点监理工程师对模板、支架和拱架的设计方案进行审核时,应注意以下几个方面:(1)要求所审核的设计方案,应根据结构形式、设计跨径、施工组织设计、施工荷载大小、地基土类别、施工单位的技术经济条件等情况,进行验算审核。

(2)要求所审核的设计方案,应包括模板、支架和拱架结构的安装、使用、拆卸保养等有关施工方案和技术安全措施,以及相关的注意事项。

(3)要求所审核的设计方案中,应当包括模板、支架和拱架总装图、细部构造图等图纸资料,并编制模板、支架和拱架设计说明书及材料数量表。

(4)要求所审核的设计方案中,应当注意模板、支架和拱架安装与其他工序施工的协调作业,并结合现场相关作业方式的组合综合考虑,确保整体施工方案和细部作业保证措施的准确无遗漏。

(5)要求施工单位对复杂、重要结构工程部位的模板体系进行专项设计,并进行认真的计算审核。

(6)要求对基础处理设计进行详细审查,其要点应该包括基础处理方案是否合理,并进行认真的计算审核。

(7)模板、支架、拱架的设计方案中,必须考虑留有施工平台、上下通道的空间,并有安全可靠的防护措施,消除安全隐患。

2进场材料监理要点监理工程师对于进场的模板、支架和拱架作材料监理,应要求施工单位严格按照批复的设计方案进行,同时要求在施工过程中注意维护保养。

(1)应要求进场的模板、支架、拱架尺寸、平整度等指标满足相关规范的要求(可根据不同的模板面板材料参考表1~3执行)。

(2)应要求进场的模板、支架、拱架具有合格的刚度、强度和焊接质量等综合性能,要求产品在出厂前,进行荷载检验并出具出厂合格证和试验检测报告,并保证模板之间的连接紧密,无缝隙。

(3)应要求进场的螺栓连接件符合国家现行有关标准(如GB 9074系列的国标),要求专人审核验收。

(4)应要求施工单位加强日常使用过程中对模板、支架、拱架的保养维护,确保其能够正常周转,满足施工需要。

(5)应注意考虑施工时间和周围环境影响的问题,对变形较大、锈蚀严重等情况,坚决不允许用于施工,必要时可通过相关的实验手段进行判断。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

桥梁监理控制要点一、质量监理控制的基本原则与要求1、监理人员应全面熟悉设计图纸、质量检验评定标准、施工技术规范、施工方案、指令性文件。

2、对承包人施工人员管理、设备管理、检查施工方案的落实是搞好监理工作的重要手段。

加强事前、事中控制是搞好监理工作的重要方法。

所有监理人员应劳记,自已不是施工员。

3、试验控制按“试验监理细则”实施,测量控制按“测量监理细则”实施,安全及环保按“安全及环保监理细则”实施4、主要原材料、构件质量控制要点试验监理工程师应和承包人一起通过材料试验确定料场;每批次的外购材料应具有“出厂合格证”和“出厂试验报告”,承包人应按规定取样试验,试验监理工程师应按规定的频率进行抽检验证试验;桥梁构件应检查其“出厂合格证”,承包人应按规定取样送检,取样送检时试验监理工程师应进行见证,监理员应严格控制,未经检验合格的原材料及构件不得用于工程。

a)钢材各类钢材质量及型号都应符合设计和规范技术要求。

钢筋必须按不同钢种、等级、牌号、规格及生产产家,分别堆存,不得混杂,且应设立识别标志。

钢筋在运输过程中,应避免锈蚀和污染。

钢筋宜堆置在仓库(棚)内,露天堆置时,应用枕木将钢筋垫高300mm以上,并加以遮盖。

桥梁监理工程师应经常检查钢筋存储情况,并应审查:钢筋的表面应洁净,其上的油漆、漆皮、鳞锈等应清楚干净;钢筋应平直,无局部弯曲;钢筋外表有严重锈蚀、麻坑、裂纹、夹砂和夹层等缺陷时应剔除,不得使用。

b)水泥所有的水泥应取自经业主试验监理工程师同意的合格厂家。

承包人应向试验监理工程师提供每批水泥的清单,说明厂商名称、水泥种类和数量,以及厂商的试验合格证明,证实该批水泥已经试验分析,在各方面符合规范要求。

承包人应对进场的每批水泥均按《公路水泥混凝土试验规程》(JTJ053-94)规定取样,做胶砂强度(3d、7d、28d)、安定性、凝结时间、细度等项目的试验,检验结果报送试验监理工程师批准。

试验监理工程师应要求并检查承包人:袋装水泥在运输和储存时应防止受潮,对堆垛高度不宜超过10袋。

不同强度等级、品种和出厂时期的水泥应分别堆放。

散装水泥的储存,应采取水泥罐或散装水泥仓库。

水泥如受潮或存放时间超过3个月,应重新取样检验,并按其复验结果使用。

c)骨料骨料在生产、采集、运输与储存过程中,严禁混入影响砼性能的有害物质。

骨料应按品种规格分别挂牌堆放,不得混杂。

桥梁监理工程师应随时检查。

粗、细骨集料的质量、粒径规格、级配及材质要求等应按“试验监理实施细则”实施。

应严格控制机制砂的质量,试验监理工程师应增加机制砂的抽检频率。

d)外加剂外加剂的质量应符合《混凝土外加剂》(GB8076-1997)的规定;有关混凝土外加剂现场复试检测项目及储存应按《公路工程桥梁施工技术规范》(JTJ 041-2000)规定并经试验监理工程师确认。

e)水凡饮用水可不进行试验。

混凝土工程用水应委托有关部门化验鉴定,按《公路工程水质分析操作规程》(JTJ056-84)实施并经试验监理工程师确认。

f)桥梁构件及配件桥梁监理工程师应检查桥梁构件与配件的“实验检测报告”、“产品合格证书”“使用说明书”,试验监理工程师和承包人应按规定的频率联合取样送检。

二、混凝土工程质量控制要点1、混凝土配合比设计:砼配合比设计按“试验监理实施细则”实施,现场施工配合比由试验监理工程师或其委派的试验监理员确认,未确认前,不得浇筑砼。

2、混凝土拌和a)混凝土应采用搅拌站集中拌和法。

拌和机应采用强制式拌和机。

承包人应按桥梁监理工程师的要求配置应急的拌和设备及发电机组,以应付停电及机械故障等问题的出现,搅拌站建成应经标定后应报监理处检查验收。

承包人应将搅拌站建设方案报监理处及业主审批,验收合格后方可投入使用。

b)拌和设备应配有电子计量及配比打印设备,计量设备应经计量部门鉴定并报试验监理工程师确认,严禁按体积法计量。

c)试验监理工程师或其委派的监理员应按规定抽检的频率对混凝土的拌和质量进行检测,现场监理应对工地现场随时检查。

d)承包人应配备有能力、有经验的技术人员负责混凝土拌和的全面质量控制。

不经过监理人员同意,不得随意离开施工现场3、混凝土的运输a)桥梁监理工程师应严格审查承包人的砼运输工具的配置,砼的途中运输时间不得影响砼浇筑的操作时间。

b)桥梁监理工程师应对泵送砼检查:砼的供应必须保证输送砼的泵能连续工作。

输送管线宜直,转弯宜缓,接头应严密,如管道向下倾斜,应防止混入空气,产生堵塞。

泵送前应先用适量的、与砼内成分相同的水泥浆润滑输送管内壁。

砼出现离析现象时,应立即用压力水或其方法冲洗管内残留的砼,泵送间歇时间不宜超过15min。

在泵送过程中,受料斗内应具有足够的砼,以防止吸入空气产生阻塞。

4、混凝土浇筑a)混凝土施工前,桥梁监理工程师必须坚持“五检查”制度:检查钢筋是否符合设计及规范要求;检查支架、模板是否牢固可靠;检查模板内的杂物、积水和钢筋上的污垢是否清理干净;检查模板是否有缝隙;检查机具是否正常。

b)混凝土浇筑时试验员需现场控制好坍落度,并按规范要求制作试件,并旁站承包人取样试验。

c)混凝土浇筑应连续进行,如因故必须间断,间断时间应小于混凝土的初凝时间或重塑时间。

超过初凝时间,应按施工缝处理。

d)控制混凝土振捣质量,由熟练工人(专人)振捣。

e)浇筑混凝土过程中,现场监理应督促承包人检查支架、模板、钢筋和预埋件,当发现有松动、变形、移位时,应及时处理。

f)现场监理和桥梁监理工程师应检查混凝土浇筑层厚,浇筑层厚应符合规范规定,大体积混凝土浇筑,设计有要求时,按设计要求处理,设计无要求时,应采取有效措施降低水化热。

g)砼浇筑温度宜控制在32℃以下。

当气温低于5℃不宜砼施工。

5、混凝土养护a)混凝土浇筑完,终凝后立即养生,洒水养护时间不少于7d,预应力混凝土的养生期应延长至施加预应力完成为止。

现场监理应当气温低于5℃时,应覆盖保温,不得洒水养生。

b)其他养生办法应得到桥梁监理工程师同意,并按规定实施。

c)当与流动性地表水或地下水接触时,应采取防水措施,混凝土在浇筑后7d内不受水的冲刷侵袭。

d)现场监理应对砼养护情况随时进行检查,发现养护情况不符合规定的要求时应立即要求承包人改正。

6、混凝土质量检查a)试验监理工程师应按规定的抽检频率到浇筑混凝土施工现场进行混凝土取样,以备检查混凝土强度质量。

b)混凝土试件按《技术规范》规定制备,施工单位、监理各自单独制备。

c)混凝土的温度、含气量、坍落度的取样应按《公路工程水泥及水泥混凝土试验规程》(JTGE30-2005)的规定。

混凝土的温度、含气量、坍落度应符合规范规定。

三、钢筋工程质量控制要点1、钢筋检查必须由专业工程师负责,现场监理员协助。

2、监理内容a)桥梁监理工程师和现场监理应对照设计图纸,检查钢筋数量、规格、长度、所在位置、间距、接头质量、砼保护层厚度、骨架尺寸;b)现场监理应注意钢筋在模板内定位及牢固情况,保证砼保护层厚度;试验监理工程师应对钢筋焊接件按规范要求取样,注意取样代表性;c)桥梁监理工程师和现场监理员应经常检查焊接人员的特殊工种作业证,严禁无证上岗。

焊条型号应与钢筋规格种类相匹配。

d)现场监理应随时检查脱模剂使用情况,防止脱模剂污染钢筋。

确保钢筋骨架内干净。

e)钢筋检查完成后,专业工程师除批复自检报告外,还应领导监理员现场记录和填写监理检查表格,作为原始资料的一部分集中归档,并归入竣工资料中作库监理复核内部资料。

四、支架和模板质量控制要点1、桥梁监理工程师应对承包人支架和模板设计包括构件和支架整体的强度、刚度和稳定性、以及地基强度进行验算,并将验算结果报驻地高监审批。

对于大型支架、挂篮、高墩柱等复杂结构,建议由总监办组织设计、施工、业主、监理、监控等相关人员集体审查,确定承包人的施工方案。

2、支架顶标高,应考虑支架、梁体自重和设计荷载设置预留拱度,并经桥梁监理工程师和测量监理工程师确认。

3、模板进场后,桥梁监理工程师和现场监理应先逐块检查模板质量。

4、模板拼装就位后,应先核对设计文件,检查几何尺寸及高程;再检查模板支撑、定位牢固情况;然后看细部拼缝情况,表面平整度以及涂刷脱模剂情况;并经桥梁监理工程师和现场监理确认。

5、现场监理应提示承包人外露面模板以及脱模剂是影响桥梁工程外观的重要环节;6、桥梁监理工程师和现场监理应特别检查预埋件及预留孔道设置,使其满足设计要求;7、承包人确定预拱度值后,测量监理工程师应验收检查模板顶面预拱度值设置结果,并注意每一跨从支点到跨中应平顺、渐变,必要时指令调整;五、钻孔灌注桩1、基本要求a)桩身砼所用的水泥、砂、石、水、外掺剂及混合材料的质量和规格必须符合有关规范的要求,按规定的配合比施工。

b)成孔后必须清孔,测量孔径、孔深、孔位和沉淀厚度,确认满足设计或施工技术规范要求后,方可灌注水下砼。

c)水下砼应连续灌注,严禁有夹层和断桩。

d)嵌入承台的锚固钢筋长度不得低于设计规范规定的最小锚固长度要求。

e)应选择有代表性的桩用无破损法进行检测,重要工程或重要部位的桩宜逐根进行检测。

设计有规定或对桩的质量有怀疑时,应采取钻孔取芯样法对桩进行检测。

f)凿除桩头预留砼后,桩顶应无残余的松散砼。

2、开工申请报告审批a)试验监理工程师应审查施工单位申报的原材料、砼配合比试验资料,对原材料应独立取样进行平行试验,对砼配合比可在施工单位标准试验的基础上进行试验验证,配合比试验时,应根据桩长及拌和能力确定灌注时间,选择合理的砼初凝时间。

在合同规定的期限内予以批复。

试验监理工程师应对施工单位申请使用的商品砼或商品砼配合比进行审查,并进行试验验证。

b)测量监理工程师应复测施工单位桩基放样成果。

c)专业监理工程师应审查施工单位提交的施工方案,包括审查分项负责人及质量、安全、环保等施工管理、自检人员及主要施工操作人员的配备是否符合合同要求并满足施工需要;审查施工技术方案及主要工艺;检查机械设备情况。

d)驻地高监审核并签发分项开工报告。

3、施工监理要点a)护筒检查:护筒就位后,测量监理工程师应复核护筒平面位置,一般地,测量工程师应采取不同于施工单位测量的测站或后视点的方法进行平行测量复核。

桥梁监理工程师或现场监理应检查护筒埋设质量。

b)护筒质量要求:护筒内径宜比桩径大200-400mm;护筒平面允许误差为50mm,竖直线倾斜不大于1%;旱地、筑岛处护筒可采取挖坑埋设法,护筒底部和四周所填粘质土必须分层夯实;护筒高度宜高出地面0.3m或水面1.0-2.0m;护筒一般情况埋置深度宜为2-4m;测量护筒顶面标高,用于控制钻进深度、终孔标高。

c)钻进检查根据本项目地质情况,钻机宜采用冲击钻,且须安装在平整。

稳固的钻孔平台上。

钻孔前,桥梁监理工程师应要求施工技术人员应按设计图绘制钻孔地质剖面图挂在钻台上。
