监理抽检资料填写注意项学习资料

合集下载

高速公路建设中质检资料的填报

高速公路建设中质检资料的填报

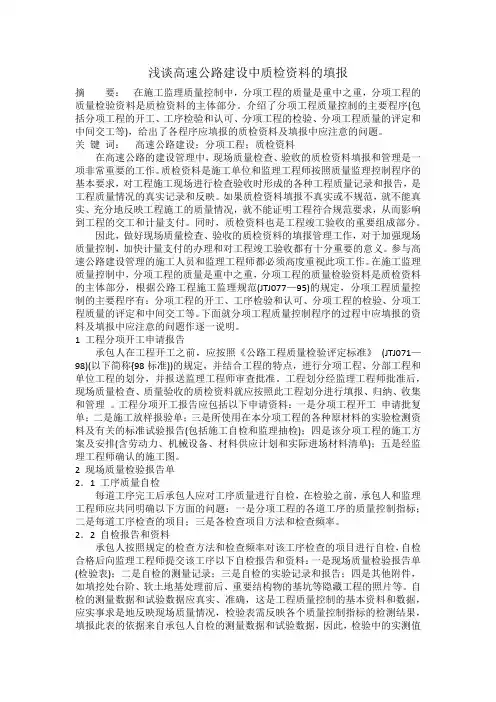

浅谈高速公路建设中质检资料的填报摘要:在施工监理质量控制中,分项工程的质量是重中之重,分项工程的质量检验资料是质检资料的主体部分。

介绍了分项工程质量控制的主要程序(包括分项工程的开工、工序检验和认可、分项工程的检验、分项工程质量的评定和中间交工等),给出了各程序应填报的质检资料及填报中应注意的问题。

关键词:高速公路建设;分项工程;质检资料在高速公路的建设管理中,现场质量检查、验收的质检资料填报和管理是一项非常重要的工作。

质检资料是施工单位和监理工程师按照质量监理控制程序的基本要求,对工程施工现场进行检查验收时形成的各种工程质量记录和报告,是工程质量情况的真实记录和反映。

如果质检资料填报不真实或不规范,就不能真实、充分地反映工程施工的质量情况,就不能证明工程符合规范要求,从而影响到工程的交工和计量支付。

同时,质检资料也是工程竣工验收的重要组成部分。

因此,做好现场质量检查、验收的质检资料的填报管理工作,对于加强现场质量控制,加快计量支付的办理和对工程竣工验收都有十分重要的意义。

参与高速公路建设管理的施工人员和监理工程师都必须高度重视此项工作。

在施工监理质量控制中,分项工程的质量是重中之重,分项工程的质量检验资料是质检资料的主体部分,根据公路工程施工监理规范(JTJ077—95)的规定,分项工程质量控制的主要程序有:分项工程的开工、工序检验和认可、分项工程的检验、分项工程质量的评定和中间交工等。

下面就分项工程质量控制程序的过程中应填报的资料及填报中应注意的问题作逐一说明。

1 工程分项开工申请报告承包人在工程开工之前,应按照《公路工程质量检验评定标准》(JTJ071—98)(以下简称{98标准))的规定,并结合工程的特点,进行分项工程、分部工程和单位工程的划分,并报送监理工程师审查批准。

工程划分经监理工程师批准后,现场质量检查、质量验收的质检资料就应按照此工程划分进行填报、归纳、收集和管理。

工程分项开工报告应包括以下申请资料:一是分项工程开工申请批复单;二是施工放样报验单;三是所使用在本分项工程的各种原材料的实验检测资料及有关的标准试验报告(包括施工自检和监理抽检);四是该分项工程的施工方案及安排(含劳动力、机械设备、材料供应计划和实际进场材料清单);五是经监理工程师确认的施工图。

资料填写时容易出错的问题

资料填写时容易出错的问题

资料填写时容易出错的问题一、签字及涂改1、原始资料的文字书写有的是用稳定性差的铅笔、圆珠笔和纯兰墨水笔书写或绘图,甚至还有复写的。

2、原始资料字迹潦草,不清晰,纸面不整洁,文字记载使用不规范的汉字,甚至还有错别字。

表格及图样潦草,徒手绘制,不规范。

3、随意涂改,修改后不加盖单位章或没有修改人的签字。

4、表格存在打印或复印。

5、代签字或签字不全。

二、资料书写(填写)不规范(一)、表头填写要求1、工程名称填写不准确。

表格中工程名称应表述清楚,应填写桩号+工程名称,“桩号或部位”栏目是对工程名称的补充,两者结合必须准确反映工程内容。

如K40+339大桥左幅4#墩盖梁《盖梁(台帽)成品检查表》中“工程名称”栏目应填写“K40+339大桥”,“桩号或部位”栏目应填写“左幅4#墩盖梁”。

再如①互通区工程工程名称应写明互通区名称。

②涵背回填写虚铺厚度应在“第__层”前填写涵洞名称。

③湿接头部位描述应填写“1#墩顶箱梁湿接头”。

部分表格工程名称含概较广,不易表述清楚时,应填写相对应的分部或单位工程名称。

2、当某张表格有多页时要在表头加上“第几页,共几页”。

(二)检查结论填写要求检查结论应填写“经自检,符合设计及×××施工技术规范相关要求”;监理意见填写“经抽检,符合设计及×××施工技术规范相关要求”,试验记录表中施工单位意见应填写“符合×××试验操作规程”,监理意见应填写“符合×××试验操作规程,数据属实”。

其中的规范号及规范名称都必须填写。

(三)表格填写的规范要求1、要求当表名包含多个内容时应对其内容进行选择。

如路基工程使用路03表《路基、路面标高检查表》应对“、路面”用删除线划掉。

2、要求当表格有多项时应对项目进行选择。

如:《钢筋加工及安装检查表》中“箍筋、横向水平钢筋、螺旋筋间距(mm)”栏目应用“√”选择所检查的的项目。

资料填写注意事项

资料填写注意事项

质检资料、开工报告、施工日志等相关资料编制及归档注意事项一、工程质检资料1、根据清织项目办的要求质检表头在此统一为“贵州高速公路开发总公司建设项目厦蓉高速公路贵州境清镇至织金段”。

2、为了以后竣工资料的收集、归档规范,质检资料整理时应按照以下顺序进行编排:①中间交工证书(A-14)②分项工程质量检验评定表(JJ-71)③检验申请批复令(A-13)④现场检验报告单(C表)⑤原始记录表(D表)⑥试验检测表(E表)⑦工程数量计算表及照片3、中间交工证书(A-14)(1)中间交工内容的桩号、项目划分、工程项目、工程数量根据该分项工程的具体情况据实填写,并且注意工程数量应为交工时现场实际完成工程数量。

(2)关于隧道的交工评定长度:同种围岩级别每次交工长度不超过100米,各单位可根据自身情况在这个范围内进行交工。

(3)签字日期为下一道工序前日期,附试验检测表的资料应为检测后的日期,如“混凝土资料就应该填写28天强度出来后的日期”。

4、分项工程质量检验评定表(JJ-71)(1)“规定值或允许偏差”栏,给定的表格里面对于不能完全统一数据的,均用文字写明“不小于设计”或“在合格范围内”等,对于这种文字说明的,各单位在填写时,应针对不同的工程项目,将具体设计数据填写在此栏,以便参照检查实测值是否满足要求。

(2)评定表中“实测值或实测偏差值”栏的数据,应该对应“规定值或允许偏差”栏进行填写,若此栏为偏差值,则后面应填写实测偏差值,若此栏为规定值,则后面应填写实测值。

(3)评定表中“平均值、代表值”一栏应根据“实测值或实测偏差值”进行计算后填写,正值和负值应分开计算再填写,得分则根据JTG F80/1-2004《公路工程质量检验评定标准》3.2.1条分项工程质量评分的具体要求进行计算。

(4)监理意见栏应为专业监理工程师审核后直接填写评定是否合格。

(5)签字日期为下一道工序前日期,附试验检测表的资料应为检测后的日期,如“混凝土资料就应该填写28天强度出来后的日期”。

监理抽检 洞身开挖资料填写模板

监理抽检  洞身开挖资料填写模板

XX省XX至XX高速公路工程项目隧道洞身开挖现场质量检验表承包单位:XXXXX集团第XX公司合同号:JL5监理单位:XXXXXXX监理公司编号:_XX省XX至XX高速公路工程项目隧道洞身开挖自检表承包单位:XXXXX集团第XX公司合同号:JL5监理单位:XXXXXXX监理公司编号:隧道记录表04_XX省XX至XX高速公路工程项目水准测量记录表承包单位:XXXXX集团第XX公司合同号:JL5监理单位:XXXXXXX监理公司编号:工程名称:K76+473-K78+134前碉3#隧道右线工程部位: K78+060-061.6 上台阶检测日期:2015.1.23测量: xxx 计算: xxx 复核:xxx_XX省XX至XX高速公路工程项目全站仪平面位置检测表承包单位:XXXXX集团第XX公司合同号:JL5监理单位:XXXXXXX监理公司编号:工程名称: K76+473-K78+134前碉3#隧道右线桩号及工程部位:K78+060-061.6 上台阶日期:2015.1.2测表11测量:XXX 计算:XXX 复核:XXXXX省XX至XX高速公路工程项目隧道洞身开挖现场质量检验表承包单位:XXXXX集团第XX公司合同号:JL5监理单位:XXXXXXX监理公司编号:_XX省XX至XX高速公路工程项目隧道洞身开挖自检表承包单位:XXXXX集团第XX公司合同号:JL5监理单位:XXXXXXX监理公司编号:隧道记录表04_XX省XX至XX高速公路工程项目隧道边樯基础检查记录表承包单位:XXXXX集团第XX公司合同号:JL5监理单位:XXXXXXX监理公司编号:隧道记录表16_XX省XX至XX高速公路工程项目水准测量记录表承包单位:XXXXX集团第XX公司合同号:JL5监理单位:XXXXXXX监理公司编号:工程名称:K76+473-K78+134前碉3#隧道右线工程部位: K78+060-061.6 下台阶边墙基础检测日期:2015.3.113测量: xxx 计算: xxx 复核:xxxXX省XX至XX高速公路工程项目隧道洞身开挖现场质量检验表承包单位:XXXXX集团第XX公司合同号:JL5监理单位:XXXXXXX监理公司编号:XX省XX 至XX高速公路工程项目监理抽检隧道仰拱底(隧底)基础检查记录表承包单位:XXXXX集团第XX公司合同号:JL5监理单位:XXXXXXX监理公司编号:隧道记录表17合同段C14 工程名称K76+473-K78+134前碉3#隧道右线桩号或部位K78+060-070 仰拱检查日期2015.3.12取点示意0:仰拱(隧底)中心1、2:仰拱拱腰或隧底半宽中点点位里程1 0 2标高标高标高设计值实测值超欠设计值实测值超欠设计值实测值超欠K78+061 1360.076 1360.276 0.2 1358.716 1358.816 0.1 1360.076 1360.226 0.15基底地质描述:基岩为中风化花岗岩,围岩完整性较好。

编写建筑工程质量评估报告应注意的事项

编写建筑工程质量评估报告应注意的事项

般性 工程 质 量 问 题及 处 理情 况 ,应 在 分项 工 程 、分 部工 程 质 量评 定 情 况 中 予 以说 明 ;重 大工 程 质 量事 故 的发 生情 况 、 因分析 和处 理 意见 、 原 处理结果等 ,必须在单位工程质量 评 定 情况 中予 以详 细说 明 。应实 事 求 是地 编写 建筑 工程 质 量评估 报 告 , 避免 不顾 客 观事 实 胡编 乱造 , 应 且 必 须 杜绝 因个 人 恩怨 而 带 来 的恶 意 报 复或 有 意 夸 奖等 非 理 性行 为发
维普资讯 Leabharlann I图工作 f 研究
编写建筑工程质量评估报告 应
筑工 程质量评 估报告 是建 施 工 期 间相 对 稳定 ,以指 导施 工 过 筑工 程项 目竣工验 收备 案 程质保资料 的及时收集 、编制 与报 资 料 中的 验 ,使施 工 过 程 中 有关 质 保报 验 资 种, 是在其各个单位工程 、 分 料与监理抽检评定及平行检测资料 部( 子分 部 ) 程 以及 某些 重要 建 筑 具 有 可对 比性 。 工 另外 , 目监 理 部应 项 ( 键 ) 项工 程 ( 关 分 如地下 防水工 程 ) 督促施工单位建立 、 健全质保体系, 完工后 ,在施工单位 自检质量合格 以确 保建 筑 工 程施 工 中间 验 收能 有 的基础上报监理单位验收合格后 , 序展 开 。

( )编 写建 筑工 程 质 量评 估 报 2
告时应综合描述建筑工程的整个施 工过程 ,公正地体现所评定的建筑 工 程 的主要 质量 特 征 :包 括 该 建筑 工 程 的结 构 安 全 性 能 、 主要 设 备或 系统 ( 如电梯 、 消防系统、 中央空调 的性能 、 重要 的使 用 功能 工 程质量 等 级 的重要基 础资 料之 旁站资料 。只有对要评估 的建筑工 系统 等等 ) 如 保 、 属于需 要 永久保 存 的对象 。 程无论在施工过程 ,还是在质保 资 ( 智能 建 筑 、 暖 节能 等 ) 观 感质 料 上 了如 指 掌 ,才 能 使建 筑 工 程 质 量情况和有关专业检测单位对该工 编 写建筑 工程质量评估 量评估报告完整、 真实、 可信 。 程就有关建筑材料与专业 ( 如消防 、 报告的一般要 求 ( )编 写 人 应 熟悉 有 关 建 筑 工 室 内环 境 、音 响 效 果 等等 )检 测结 3 程 施工 质 量 验 收标 准 、规 范 以及 与 论 、工程 资料 情 况等 多方 面 的内 1 建 筑 工程 质量 评估 报告 在 编 、 此 相 配 套 的 建 筑 工 程 勘 察 设 计 标 容 。 写之 前应 注意 事 项 准、 规范 的版 本 和适用 范 围 。 能熟 练 () 于新技 术 、 材料 、 3 对 新 新设 在编写建筑工程质量评估报告 掌握 《 新版建筑工程施工质量验收 备在 建 筑 工 程 中 的应 用 情况 :编 写 之前 , 总监 应根 据建 筑工 程 的特 点 , 规范汇编( 修订版)0 3 1 第二版》 人在建筑工程质量评估报告 中除应 20 . 1 组织 由专业监理工程师组成 的,各 所 汇编 1 本 建 筑 工 程 施 工 质 量 验 体现该 “ 5 三新” 应用 的实际客观情况 专业配套 齐全的建筑工程质量评估 收规 范 ,同时 要 随 时更 新 有关 规 范 以及有关专家组对其进行的鉴定结 报告 编 写 班子 ( 下文 均 称 为 “ 写 编 知识 ,确保 以最 新 的建 筑 工 程施 工 论外 ,也 应 在 建筑 工 程 质 量评 估 报 人” , )并应做到 : 质量 验 收规 范 知识 指 导 现 场监 理 工 告中有中肯的监理意见 。 ( )建 筑 工程 正 式施 工 开 始 之 1 作, 编制出既符合该建筑工程实际, 3 建 筑 工程 质量 评估 报 告在 编 、 前 ,项 目监理部与施工单位一起熟 又不 会 同有关 建 筑 工程 施 工 质量 验 写 程序 方面 应 注意 事项 悉并领会有关专业施工设计图纸的 收规范相关规定相冲突的建筑工程 监理单位在建筑工程施工进展 设计意图 ,同时协助业主单位做好 质量评 估 报告 。 到 以 下 阶段 时 ,编写 人 应 分 阶段 并 相应 专业施 工 图纸 的设计 交底 工 2 建筑 工 程质 量评 估 报告在 编 及时编写相应部位分部 ( 、 子分部 ) 工 作。项 目监理部应及时督促施工单 写期 间应 注 意事 项 程或有关特殊部位工程的建筑工程 位 根据 建 筑工 程 特 点 编制 报送 建 筑 ( )编写建筑工程质量评估报 质量评估报告 。 1 条件成熟时 , 编写人 工 程 的有 关 单位 工 程 与分 部 分项 工 告时应认真核实 、公正客观地参考 应 适 时 编写 整 个 建 筑工 程 项 目的质 程划分表 。项 目监理部则对施工单 或选 用 平 时 收集 到 的 第一 手 资料 。 量评估报告 : 位 报送 的建 筑工 程 的 有关 分 部分 项 应如实地反映所评估的建筑工程所 ( )地 基 与基 础 分 部 ( 括 ± 1 包 工 程划 分 表 进行 认 真 审核 , 以确保 包含的单位 ( 子单位 ) 工程 、 分部 ( 子 0 O0 以下 的地 基 处 理 、桩基 、 .0 m 地 该 分 部分 项 工程 划 分 表 与建 筑 工程 分 部 ) 项工 程 的质 量状 况 ; 于一 下防水、 分 对 混凝土基础 、 砌体基础、 劲 实 际情 况 尽 可能 相 符 ,并 尽 量做 到

监理审核意见填写指南

监理审核意见填写指南

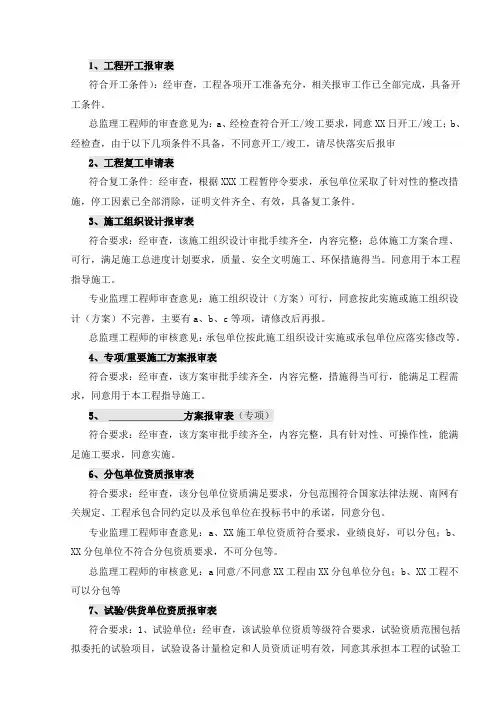

1、工程开工报审表符合开工条件):经审查,工程各项开工准备充分,相关报审工作已全部完成,具备开工条件。

总监理工程师的审查意见为:a、经检查符合开工/竣工要求,同意XX日开工/竣工;b、经检查,由于以下几项条件不具备,不同意开工/竣工,请尽快落实后报审2、工程复工申请表符合复工条件: 经审查,根据XXX工程暂停令要求,承包单位采取了针对性的整改措施,停工因素已全部消除,证明文件齐全、有效,具备复工条件。

3、施工组织设计报审表符合要求:经审查,该施工组织设计审批手续齐全,内容完整;总体施工方案合理、可行,满足施工总进度计划要求,质量、安全文明施工、环保措施得当。

同意用于本工程指导施工。

专业监理工程师审查意见:施工组织设计(方案)可行,同意按此实施或施工组织设计(方案)不完善,主要有a、b、c等项,请修改后再报。

总监理工程师的审核意见:承包单位按此施工组织设计实施或承包单位应落实修改等。

4、专项/重要施工方案报审表符合要求:经审查,该方案审批手续齐全,内容完整,措施得当可行,能满足工程需求,同意用于本工程指导施工。

5、_______________方案报审表(专项)符合要求:经审查,该方案审批手续齐全,内容完整,具有针对性、可操作性,能满足施工要求,同意实施。

6、分包单位资质报审表符合要求:经审查,该分包单位资质满足要求,分包范围符合国家法律法规、南网有关规定、工程承包合同约定以及承包单位在投标书中的承诺,同意分包。

专业监理工程师审查意见:a、XX施工单位资质符合要求,业绩良好,可以分包;b、XX分包单位不符合分包资质要求,不可分包等。

总监理工程师的审核意见:a同意/不同意XX工程由XX分包单位分包;b、XX工程不可以分包等7、试验/供货单位资质报审表符合要求:1、试验单位:经审查,该试验单位资质等级符合要求,试验资质范围包括拟委托的试验项目,试验设备计量检定和人员资质证明有效,同意其承担本工程的试验工作。

监理抽检表格模板

监理抽检表格模板

精心整理第五部分施工自检记录表目录抽检表1土方路基填筑施工质量抽检表施工单位:山西悦鑫市政建筑工程有限公司合同号:备注:压实度检测中检查点的厚度应为该层压实厚度。

抽检表2石方路基填筑施工质量抽检表施工单位:合同号:抽检表3挖方路基施工质量抽检表施工单位:山西麟通建设工程有限公司合同号:施工单位:山西悦鑫市政建筑工程有限公司合同号:施工单位:山西悦鑫市政建筑工程有限公司合同号:抽检表6压实度抽检表施工单位:山西麟通建设工程有限公司合同号:施工单位:山西悦鑫市政建筑工程有限公司合同号:施工单位:山西麟通建设工程有限公司合同号:抽检表9土工合成材料抽检表施工单位:山西悦鑫市政建筑工程有限公司合同号:施工单位:合同号:抽检表11施工放样自检记录表施工单位:合同号:抽检表12施工放样数据记录表施工单位:合同号:抽检表13灰土桩施工质量检查抽检表施工单位:合同号:抽检表14管道基础及管节安装抽检表施工单位:合同号:抽检表15检查(雨水)井砌筑质量抽检表施工单位:合同号:抽检表16土沟施工质量抽检表施工单位:合同号:施工单位:山西悦鑫市政建筑工程有限公司合同号:施工单位:山西悦鑫市政建筑工程有限公司合同号:抽检表19盲沟(渗沟)施工质量抽检表施工单位:合同号:抽检表20排水泵站施工质量抽检表施工单位:合同号:抽检表21人字骨架防护施工质量抽检表施工单位:合同号:抽检表22拱型骨架防护施工质量抽检表施工单位:合同号:抽检表23锚杆框架梁防护施工质量抽检表施工单位:合同号:抽检表24锚杆框架梁+格宾网防护施工质量抽检表施工单位:合同号:抽检表25砌石和混凝土挡土墙施工质量抽检表施工单位:合同号:抽检表26干砌片石挡土墙施工质量抽检表施工单位:合同号:抽检表27筋带加工与安装质量抽检表施工单位:合同号:抽检表28锚杆、拉杆加工与安装质量抽检表施工单位:合同号:抽检表29加筋挡土墙面板预制施工质量抽检表施工单位:合同号:抽检表30加筋挡土墙面板安装质量抽检表施工单位:合同号:抽检表31加筋挡土墙总体施工质量抽检表施工单位:合同号:抽检表32锚喷防护施工质量抽检表施工单位:合同号:抽检表33锥、护坡施工质量抽检表施工单位:合同号:施工单位:山西悦鑫市政建筑工程有限公司合同号:抽检表35干砌片石施工质量抽检表施工单位:合同号:抽检表36导流工程施工质量抽检表施工单位:合同号:抽检表37石笼防护施工质量抽检表施工单位:合同号:施工单位:山西悦鑫市政建筑工程有限公司合同号:施工单位:山西悦鑫市政建筑工程有限公司合同号:抽检表40沥青贯入式(或上拌下贯式)面层及表面处治面层抽检表施工单位:合同号:施工单位:山西悦鑫市政建筑工程有限公司合同号:施工单位:山西悦鑫市政建筑工程有限公司合同号:施工单位:山西悦鑫市政建筑工程有限公司合同号:监理单位:山西众远交通建设工程技术咨询有限公司编号:施工单位:合同号:。

公路工程监理抽检资料填写参考20120528最新

公路工程监理抽检资料填写参考20120528最新

公路工程内业资料填写参考样本编制单位:一、平面位置检查记录表施检表(6) 平面位置检查记录表编号:第 1页共 1页施检表(6) 平面位置检查记录表编号:第1页共1页施检表(6) 平面位置检查记录表编号:第1页共1页施检表(6) 平面位置检查记录表编号:第1页共1页说明:1、多数设计图纸中,坐标是保留3位小数的,应严格按设计图纸填写数据。

△X 、△Y 偏差值,数值应保留到个位数,即精确到mm 。

数值按四舍五入处理。

△X 、△Y 数值前面可以、也可以不填写填“+,-”符号。

2、严格按照部颁表格填写,不能省去设计值X 、Y 及实测值X 、Y 的填写。

如:直接填写 是不正确的,应有计算过程。

3、关于桥梁、涵洞的坐标点,设计图纸上一般是有桩中心点的,其它部位如承台、盖梁等,图纸未直接给出,我们应该根据桩的坐标及与其它构件的相应平面位置关系,推算出其它部位的坐标,这是需要通过计算的。

二级公路以上含二级、中桥以上含中桥的资料必须有主要构件的平面位置检查记录表,公路等级低、要求不高时可省去。

4、注意合格率可以适当降低一些,得分不能太高。

5、特别注意的是,如果施工现场分开左、右幅施工的,左右幅应该分开检测,施工日期也不相同的。

6、注意桩号与范围的填写。

如填写:K44+210~K47+210 C40砼面层中线平面偏位。

二、3米直尺平整度检查记录表施检表(19) 3m 直尺平整度检测记录表 编号: 第1页 共1页22Y X ∆+∆22Y X ∆+∆22Y X ∆+∆施检表(19) 3m直尺平整度检测记录表编号:第1页共1页说明:1、路基、基层、面层要求是:“每200米测2处×10尺”。

每处应填写连续检测10尺时的桩号,桩号范围是30米整,如“K44+200~K44+230”。

2、测量间隙的尺子有两种:楔形塞尺和深度尺。

两种尺的刻度读数分辨率应小于等于0.2㎜。

全部检测数值均精确至0.2㎜。

3、路肩(如土路肩、硬路肩)平整度检测的要求是:“每200米测2处×4尺”。

监理抽检 各种资料

监理抽检  各种资料
施工质量验收规范的规定
施工单位检查评定记录
监理(建设)单位验收记录
主控项目
1
力学性能检验
第5.2.1条
出厂合格证:120201242,X12902912,X120501120,X12902961检验报告:QHTJ2012-044,QHTJ2012-042,QHTJ2012-043,QHTJ2012-041
主控项目
1
纵向受力钢筋的连接方式
第5.4.1条
主筋及加强筋连接采用双面搭接焊,捆筋绑扎,符合设计及规范要求。
2
机械连接和焊接接头的力学性能
第5.4.2条
合格证号:120201242,X12902912,X120501120,X12902961 试验报告编号:QHTJ2012-062,QHTJ2012-063
沙子实验报告编号:201205SZ24-2石子实验报告编号:201205SJ24-4
3
拌制混凝土用水
第7.2.6条
水质分析试验报告:J2012Z-001
4
开盘鉴定
第7.3.2条
满足设计配合比要求
5
依砂、石含水率调整配合比
第7.3.3条
按照沙石实测含水率调整,符合规定配合比报告编号:201202PB29-6
3
混凝土中氯化物、碱的总含量控制
第7.2.3条
符合《混凝土结构设计规范》GB50010和设计的要求
4
配合比设计
第7.3.1条
配合比 报告编号:201202PB29-6
一般项目
1
矿物掺合料质量及掺量
第7.2.4条
粉煤灰 试验报告编号:201205FM24-2,掺量30kg
2
粗细骨料的质量
第7.2.5条

监理资料整理实施细则

监理资料整理实施细则

天水市甘谷至渭南镇至麦积公路改建工程监理资料整理实施细则编制:审核:北京逸群工程咨询有限公司监理3标驻地办监理资料整理实施细则从2014上半年监理资料检查的情况来看,监理资料还是存在较多问题,为此特根据几次检查的结果,总结了一些监理资料的填写方法和要求,统一资料填写的格式,希望大家认真领会学习,以期更好的高质量的完成监理资料。

下面从巡视记录、旁站记录、监理日志、安全监理日志、监理抽检资料五个方面做以下总结。

1.巡视记录1.1基本要求1.1.1每标段每月记录一本巡视记录,每天填写一张或以上,若当天未施工应填写未施工原因。

1.1.2每月一本装订成册(一般为30或31张),装订时,用订书器在纵向左侧订2个钉子,钉子位置从上向下7cm位置钉1个,从左侧底面向上返7cm钉第2个,宽度为左侧1cm位置。

1.1.3每一本记录必须有封皮,具体格式(见附件1)。

1.1.4次月5日前,由驻地组长或专监检查合格后,装盒保存,待业主或检查组等检查。

1.2填写指南1.2.1监理签字和内容笔迹要一致。

巡视记录按岗位分册填写,一月一本,中间如有岗位调换,继任人应接着前一任的巡视记录填写。

1.2.2必须采用业主下发的《公路工程施工监理用表》中B-12表(见附件2)。

1.2.3记录的问题必须要闭合,即当天现场提出的问题,要有施工单位的整改后的合格的结果,并记录在当天或第2天的巡视记录中。

1.2.4巡视记录要求从开工时开始记录,要求各标段监理根据各标段开工时间自检,记录是否齐全,若不全,应及时补齐。

1.2.5巡视记录具体填写要求见下表,其中举例仅供参考:天水市甘谷至渭南镇至麦积公路改建工程巡视记录编号:不填 B-12施工单位填写巡视人所监理的承包商单位全称。

可打印合同号填写承包商标段合同号格式:GMTJ08巡视监理手写,笔迹要求和内容一致日期填写巡视当天日期。

起始时间填写巡视人当天巡视开始时间。

终止时间填写巡视人当天巡视完毕时间。

监理资料整理要求及填写范例

监理资料整理要求及填写范例

监理资料整理要求及填写范例一、施工资料分类:工程施工过程文件分为A—G类:工程管理文件A类工程技术文件B类工程测量记录C类工程施工记录D类工程试验检验记录E类工程物资文件F类施工质量验收文件G类09版资料填写范例增加如下:A类表增加了:施工现场质量管理检查记录;B类表:所有表格基本未做修改C类表:修改原单位工程垂直度观测记录表,改为建筑物垂直度,标高测量记录,其它的表格基本未做修改;D类表:增加了人工挖孔桩隐蔽工程记录,电气接地裝置隐蔽工程检查记录,避雷装置隐蔽工程检查记录,电气等电位联结隐蔽工程检查记录,砼坍落度测量记录,砼拆模申请表等共计20张表格,修改了隐蔽工程检查记录,砼施工记录,其它表格基本未做修改;F类:新增钢筋机械连接,焊接接头检查要录,防水材料合格证,试验报告检查要录;G类:新增分部工程质量控制资料检查记录,分部工程安全和功能检验资料检查及主要功能抽查记录;分部工程观感质量检查记录;二、对施工报验资料的一般要求:〔1〕、施工组织设计(方案)由施工单位项目技术负责人组织编制,项目经理和企业技术管理部门审核,企业技术负责人审批;〔1〕、施工资料签字应由各相关人员签写,不允许代签:〔2〕、施工工序的报验日期必须与施工现场同步并确保真实:〔3〕、报验申请表〔A4〕不准复印,应为原件。

〔4〕、根据分项工程对每分项工程检验批工程资料进行连续编号,便于整理归档。

〔5〕、资料的签字要齐全,严禁发生漏签现象,对没有原件的资料,应在复印件上加盖原件存放单位公章。

〔6〕、在各检验批记录表内,主控项目与一般项目的施工单位检查评定中监理应根据验收部位注意何处要填写,何处不需要填写。

在此处,施工单位的资料员最容易出错,监理人员签字时应多检查;〔7〕、及时性:确保送检日期及报告反馈信息合格后,方能投入使用或是进入下一道工序;钢筋隐蔽前,相关检测结果应明确。

〔8〕、真实性:按标准及现场情况,及时做好取样送检,获得合格信息后,方能允许施工单位进行相关施工。

工程监理资料填报示范

工程监理资料填报示范

工程监理资料填报示范一、监理月报监理月报(见表1-1)的主要内容应包括:(1)本月工程描述。

(2)工程质量控制。

包括本月工程质量状况及影响因素分析、工程质量问题处理过程及采取的控制措施等。

(3)工程进度控制。

包括本月施工资源投入、实际进度与计划进度比较、对进度完成情况的分析、存在的问题及采取的措施等。

(4)工程投资控制。

包括本月工程计量、工程款支付情况及分析、本月合同支付中存在的问题及采取的措施等。

(5)合同管理其他事项。

包括本月施工合同双方提出的问题、监理机构的答复意见和工程分包、变更、索赔、争议等处理情况,以及对存在的问题采取的措施等。

(6)施工安全和环境保护。

包括本月施工安全措施执行情况、安全事故及处理情况、环境保护情况、对存在的问题采取的措施等。

(7)监理机构运行状况。

包括本月监理机构的人员及设施、设备情况,尚需发包人提供的条件或解决的情况等。

(8)本月监理小结。

包括对本月工程质量、进度、计量与支付、合同管理其他事项、施工安全、监理机构运行状况的综合评价。

(9)下月监理工作计划。

包括对监理工作重点,在质量、进度、投资、合同其他事项和施工安全等方面需采取的预控措施等。

(10)本月工程监理大事记。

(11)年月监理工作统计月报表。

(12)其他应提交的资料和说明事项等。

表1-1 监理月报(╳╳╳╳年╳╳月)(╳╳[╳╳╳╳]月报001号)合同名称:╳╳╳工程建设监理合同合同编号:╳╳╳-JL致:╳╳╳现呈报我方编写的╳╳╳╳年╳╳月监理月报,请贵方审阅。

随本监理月报一同上报以下附表:(1)完成工程量月统计表。

(2)监理抽检情况月汇总表。

(3)工程变更月报表。

(4)其他。

监理机构:╳╳╳总监理工程师:╳╳╳日期:╳╳╳╳年╳╳月╳╳日今已收到╳╳╳监理有限公司╳╳╳监理部所报╳╳╳╳年╳╳月的监理月报及附件共2份。

发包人:╳╳╳签收人:╳╳╳日期:╳╳╳╳年╳╳月╳╳日说明:监理月报一式2份,由监理机构填写,每月5日前报发包人。

公路工程测量监理抽检统一用表资料

公路工程测量监理抽检统一用表资料

测量抽检资料样本施工准备阶段测量用表一、施工准备阶段测量监理主要工作及报审要求:1、督促项目部报审测量组人员情况和测量仪器检定证书,采用承包人报告单[浙公路(JL)047)]上报;附件内容包括测量人员一览表、学历证、职称证、身份证、工作简历、测量仪器一览表、仪器检定证书;2、督促项目部进行控制点复测,并报控制点复测报告,采用导线及水准控制点复测结果审批表[浙公路(JL)028)]上报,附件内容包括复测说明、测量成果汇总表、测量成果对照表、测量成果计算表、原始测量数据、控制点布置图、仪器检定证书、控制点设计坐标和高程一览表,并对项目部所上报控制点平行复测对比后审批;3、原地面复测报告采用承包人报告单[浙公路(JL)047)]上报,表格要进行修改,增加设计单位审批栏,附件内容包括复测说明、土石方汇总与设计量对比表、土石方计算表、断面图、原始横断面测量数据、仪器检定证书;监理办按监理规范抽检比例复测一般不低于20%;4、建立测量仪器台账,采用试验仪器周期检定表,表头改为测量仪器;5、主要结构物桩位坐标及高程复核验算,采用承包人报告单[浙公路(JL)047)]上报;二、施工阶段测量监理抽检资料浙公路(JL)028项目名称工程项目导线及水准控制点复测结果审批表施工单位:中标企业名称合同号:监理单位:浙江公路水运工程监理有限公司编号:浙公路(JL)029项目名称工程项目施工放样报验单施工单位:中标企业名称合同号:监理单位:浙江公路水运工程监理有限公司编号:注:从基准点引出的工程控制桩的重点桩位监理工程师应进行复测,并附测量资料。

注:本表建议用在分项开工报告中及隧道进洞口控制桩的加密项目名称工程项目水准测量记录表施工单位:中标企业名称合同号:监理单位:浙江公路水运工程监理有限公司编号:浙路(GL)127注:本表在使用水准仪的情况下使用,使用时要求进行闭合项目名称工程项目测量检测记录表(原为平面位置检测记录表)施工单位:中标企业名称合同号:监理单位:浙江公路水运工程监理有限公司编号:浙路(GL)128 单位工程分项工程施工日期与下一致分部工程桩号、部位放样、记录日期实际测量时间检测位置示意图:本图按照实际情况进行修改,如承台、肋板、U型桥台、主桥高墩柱等测点设计值(m) 实测值 (m) 偏差(mm) 中偏(mm) X Y Z X Y Z△x△y△z √△x2+△y21 3046336.167472525.312 510.4373046336.169472525.309 510.4342 -3-3 4234567施工单位结论:测量负责人:年月日监理单位意见:测量检测结果符合设计及规范要求。

相关主题
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

监理抽检资料填写注意项1、问:质量检验的基本原则是什么?答:凡是工程范围的施工内容,不论是否列入进行质量检验评定的范围,都必须按有关施工规范和规定的程序及质量检验项目,进行施工过程的检验(试验)与成型后的质量检验,填写现场质量检验报告单,并经监理工程师抽检和签认。

2 问:对《标准》中各实测项目的检查频率应如何理解?答:《标准》中各实测项目的规定检查频率是对检查频率的低限要求,在具体操作时还应根据相应的施工规范要求,和具体检测指标的实际情况与对质量检验评定的要求加大检查频率,不能在被检查的结构物的尺寸、数量较小时,就随意减少应检查的点(次)。

在检查时若出现不合格点时,应有意识的接着连续检查 2~3 点(处),以验证不合格点的偶然性或非偶然性,以便正确判断和计算该检查项目的合格率。

3 问:路基填筑工程如何进行施工过程的质量检验?答:路基填筑工程施工过程的质量检验应分施工段、分填筑层进行检验,即每填筑层作为一个检验项(但不参加评定),在压实成型后进行质量检验,除压实度的检测评定应符合《标准》规定的表4.2.2 及表 4.3.2 及附录 B 规定外,其他如纵断高程、中线偏位、宽度、平整度、横坡、边坡等指标只作为控制项目检验,具体的规定值及允许偏差,应按有关的施工技术规范或业主根据施工工地实际提出的要求执行。

若业主规定路基填筑的压实度执行 JTJ033-95《公路路基施工技术规范》规定的点点合格,则可不必按《标准》附录 B 进行评定。

4 问:路基质检资料中,是否每层都要附路基的中、边桩施工放样资料?答:路基的中、边桩施工放样每层都应进行,是路基填筑分项质保资料的主要内容之一,是检验已完成层位的外观尺寸等质量指标的主要依据,因此路基质检资料中,每层都要附路基的中、边桩施工放样资料,以供检查、核对。

5 问:挖方路基检测是否在挖到位后检测一次即可?答:在施工过程根据进度情况应定期进行控制量测,以指导施工,并作好施工原始记录,由现场监理工程师签认,按施工原始记录进行整理、归档。

在挖方完成后再作一次全面检验,填写《路基现场质量检验报告单》,作为质量检验评定的资料,参加评定。

6 问:桥梁、涵洞、通道台背回填资料是归入路基中,还是归入桥梁、涵洞、通道中?答:桥梁、涵洞、通道台背回填资料,是桥梁、涵洞、通道质量检验评定的组成部分,在质量检验评定时,分别列入桥梁、涵洞、通道项目进行质量检验评定。

归档时,桥梁台背回填资料归入桥梁台背填土分项工程;涵洞、通道台背回填资料归入相应的土方、石方路基分项工程。

7 问:路基填筑记录层数时,在两段不同填筑高度的路基拉平时,其继续往上的层数应以那一个为准?答:宜作为不同施工段分开填写;未分开成不同施工段时,其层数宜按整个填筑施工段统一考虑,即按层数多的填写,但在施工段描述中应注明每一层的具体填筑桩号范围。

在路基填筑开工前,绘制填筑施工段的纵断面图,以填筑施工段横断面施工的最低点至上路床顶的高度,划分出计划填筑的层数编号及高程值的示意图,作为路基填筑施工《开工报告申请》的附件,报监理工程师批准,以此既控制路基的填筑施工,又可作到填筑层数的有序一致。

2.19 问:涵洞的混凝土(砂浆)强度是以每座还是以每公里进行汇总?答:涵洞的混凝土(砂浆)强度按《标准》规定,应按每座涵洞的各分项工程、强度等级的不同分别汇总、进行质量检验评定。

2.20 问:乳化沥青稀浆封层平均厚度应如何检验?答:乳化沥青稀浆封层已普遍应用于高速公路沥青路面的下封层,设计平均厚度一般为 3~6mm,铺筑在表面比较粗糙的水泥稳定粒料基层上,由于设计厚度较小,基层表面粗糙,无法测量,一般的做法是,根据施工原始记录中的每施工段乳化沥青稀浆混合料使用量,经计算确定施工平均厚度。

计算式为:平均厚度(mm) =乳化沥青稀浆混合料使用量(kg)÷ 乳化沥青稀浆混合料密度(kg/m3)÷ 施工段面积(m2)÷1000。

2.25 问:地基换填应如何检验?答:基底换填是对天然基底因承载力不满足设计要求的一种处治方法,它关系到其上的路基或构造物的质量和安全,事关重大,不容忽视,必须进行质量检验。

具体的质量检验项目及要求除按设计和有关施工规范执行外,路基基底换填还应按土方、石方路基实测项目进行质量检验,桥涵明挖基坑换填的还应按设计要求检测压实度和基底承载力。

3.8 问:施工日期、检验日期应何如填写?答:施工日期应填写实际施工的起止日期。

检验日期按实际进行外观及整体测量检验日期为准,混凝土、砂浆的检验日期以取样日期为准,试验日期是试验室进行抗压强度试验的日期。

3.12 问:有关先简支后连续桥梁的湿接头、预制梁板的铰缝、T 型梁翼板、横隔板现浇连接、预应力梁板的封锚混凝土等工程项目,如何进行检验、评定和归档?答:先简支后连续桥梁的湿接头、预制梁板的铰缝、T 型梁翼板、横隔板的现浇连接、预应力梁板的封锚混凝土等工程项目,可参照《标准》就地浇筑梁(板)实测项目的要求对钢筋、模板、混凝土强度、外观尺寸等项目进行质量检验,质量检验、混凝土取样、试验频率可按浇筑批次数操作,同样应按要求填写现场质量检验报告及其试验报告,资料归入相应上部结构中。

为保证工程质量,以上内容,其施工控制和质量检验必须进行,至于是否评定,应由项目业主或总监办或执行项目工程质量监督的质监站确定。

3.13 问:桥梁支座安装如何进行检验?答:在项目技术规范及设计无特殊要求时,桥梁工程的梁(板)支座安装可按孔检验和评定,检验项目按《标准》的规定执行,但检测数据宜覆盖到每片梁(板)支座。

3.14 问:构筑物的混凝土预制件施工(如沟、槽、检查井盖板)是否每块板要做检验资料?适用什么表格?答:达到桥梁、涵洞梁(板)标准的,按梁板、盖板预制分项工程规定的实测项目进行检验和评定,按单块进行检验和填写检验资料,每块都必须检验;未达到桥梁、涵洞梁(板)标准的,按照混凝土小型构件预制分项工程的规定实测项目进行检验和评定。

3.16 问:桥梁的梁板预制、桥面系各分项工程(桥面铺装、栏杆、护栏、人行道、伸缩缝等)的混凝土强度应如何汇总和评定?答:预制梁板的混凝土强度按每孔作为一批进行汇总评定,现浇梁板按每连续段作为一批进行汇总评定,桥面系各分项工程混凝土强度可按工程分项和结构类型以座为单位汇总评定。

具体评定方法,可参照《《标准》的条文说明》附录D办理。

3.17 问:一个墩或台,是按单个构件汇总成一个子分部工程进行评定,还是按桩基、立柱、盖梁、承台(系梁)等分项工程先分别评定,然后再合成一个子分部工程?答:基础及下部构造分部工程以每个墩或台作为一个子分部工程,应按该墩(台)的桩基、立柱、盖梁、承台(系梁)等分项工程先分别评定出得分,然后再计算合成该子分部工程(单个墩(台))的得分,即:每个墩(台)得分=本墩(台)各单个构件的加权得分之和/该墩(台)各单个构件的分项工程权值之和注意:分项工程有主次之分,主要工程权值为 2,如桩基,一般工程权值为 1,如承台(系梁)。

3.24 问:桥梁梁板混凝土浇筑的同条件养护试块是否归档?答:桥梁梁板混凝土浇筑时,按施工规范规定取样预留的,与梁板进行同条件养护的试块的强度,是预应力张拉、提前吊装、移梁等施工工艺操作,可否实施的重要强度依据和质量保证的记录,也是作为工程质量验收依据必查的资料,故必须与梁板的其他质检资料一并归档,但强度不参与评定。

3.25 问:桥梁梁板的预应力孔道压浆强度是否需要汇总评定,如何归档?答:梁板的预应力孔道压浆强度必须符合设计要求,质量检验评定可按《标准》F 执行,汇总和归档要求可参照梁体混凝土强度要求。

3.34 问:钻孔灌注桩(挖孔桩)成桩后,桩的中心位置如何确定?桩位偏差如何计算?答:⑴确定桩基浇筑完成后的中心位置:素混凝土桩基:以桩基顶面最大和最小两直径线的交点,定为浇筑完成后的桩基中心位置。

钢筋混凝土桩基:以桩基顶面可见钢筋笼的最大和最小两直径线的交点,确定为浇筑完成后的桩基中心位置。

⑵测量桩基浇筑完成后的中心位置的坐标值(X 实、Y 实)。

⑶计算桩基浇筑完成后的中心位置的坐标值与桩基设计中心位置的坐标值(X 设、Y 设)的差值(X 差、Y 差)。

⑷桩位偏差=3.35 问:桥台台帽的背墙、耳墙与台帽分开施工时应如何检验?答:桥台台帽的背墙、耳墙是桥台台帽的组成部分,有的施工单位为了便于预制梁板的安装,经监理工程师批准,将背墙、耳墙与台帽分开施工,在此种情况下,就应按分别施工的部位,分别进行钢筋、模板、混凝土的质量检验和建立施工原始记录、施工试验等资料,台帽全部完成后,将所有检验结果合并进行台帽工程项目的质量检验评定。

3.38 问:桥梁桩、柱的系梁应如何检验?答:可按承台规定的实测项目进行质量检验。

3.40 问:隧道洞身开挖、喷射混凝土支护应多少米检验一次?答:可按施工段落进行质量检验,洞身开挖一般最少 20m 检测一个断面;喷射混凝土支护一般最少 10m检测一个断面。

但凡要被进行下道工序施工而隐蔽的已完成段落,不论段落的长短,均必须在下道工序施工未进行前,对其完成质量检验。

3.45 问: 在隧道工程防水层上、及混凝土路面底部设置的纵、环向软式透水、排水各类管道、塑料盲沟等是否要进行检验?答:必须按照设计及有关施工规范要求,建立施工原始记录和进行现场质量检验报告。

作为计量及支付的依据,具体检查的实测项目应主要包括:管道名称、规格型号、设置位置(纵、横向)、长度数量、接头情况等,是否列入评定,由业主和监理工程师确定。

3.46 问:隧道工程洞内混凝土电缆沟是否检验?应如何检验?答:必须建立施工原始记录和进行现场质量检验报告。

可参照《标准》中“排水工程”有关分项工程规定的检验实测项目执行。

是否列入质量检验评定由业主和监理工程师确定。

4.3 问:分项工程质量检验评定表中的平均、代表值,合格率、得分应如何填写?答:大部分实测项目只要填计算出的合格率即可,对于试验项目,应对照《标准》附录 B~I 的规定,经数理统计后填入代表值,个别试验项目(如压实度)尚需填写合格率。

合格率的填写:属于附录 B~I 的检查项目,一般不填写合格率,只填写“合格”、“不合格”,其他检查项目“规定值或允许偏差”有几个规定条件要求必须满足的,如隧道洞身开挖的“拱部超挖”、洞身支护和衬砌分项工程的“锚杆拔力”、“喷层厚度”等项,在按规定条件对照衡量评判后,根据评判结果,亦只能填写“合格”、“不合格”。

“合格”得分为100 分,“不合格”则为 0 分。

检查项目的得分=100×该检查项目合格率。

5.1 问:《标准》中的“基本要求”应如何检查?对资料有什么要求?答:《标准》中对每个分项工程都列有一个基本要求,它对施工质量优劣保证具有关键作用,因此,经检查不符合基本要求规定时,该分项工程不得进行工程质量的检验和评定。
