现浇钢筋混凝土结构板底模拆除的施工计算1
浅谈现浇钢筋混凝土结构楼板底模拆除的施工验算近年来,高层及多层现浇钢筋混凝土结构已成为建筑工程施工中最常见的结构体系,随着施工技术水平的不断发展,结构施工周期明显加快,在现浇钢筋混凝土结构工程施工过程中,模板工程既是保证混凝土质量的重要环节,也是影响施工成本的重要项目,加快模板周转对于提高施工速度、降低成本有着重要的影响,其中梁板模板拆除时间的影响最为重要,近年来,各种梁板模板快拆体系由此应运而生。
对于梁板模板的拆除,《混凝土结构工程施工及验收规范》GB50204-92有着明确的要求,规范第2.4.1条规定:现浇混凝土梁板底模拆模时混凝土的强度要求为:板跨度≤2m时,底模拆除时混凝土强度应达到设计强度的50%;2m≤板跨度≤8m时,应达到设计强度的75%;梁跨度≤8m时,达到设计强度的75%;梁跨度>8m时,应达到设计强度的100%;悬臂梁板跨度≤2m时,应达到设计强度的75%;悬臂梁板跨度>2m时,应达到设计强度的100%。
同时,规范第2.4.4条规定:已拆模板结构达到设计强度后才允许承受全部计算荷载,当承受施工荷载大于计算荷载时,必须经过核算,加设临时支撑。
然而在实际施工过程中,很多施工技术人员只注重模板拆除时的构件强度要求,忽略了规范中关于施工荷载验算的要求,通常以保证构件拆模强度同时保证连续三层支顶的习惯做法替代了必要的验算(实际存在二层、三层连续支顶转换期),这种做法给工程施工质量带来了较大的隐患,最常见的后果就是造成梁板混凝土裂缝的出现,并由此引发相关各方对于结构安全性的争议,本文将结合新世界商业回迁楼工程负一层顶板开裂的工程实例,对这一问题进行探讨。
1.工程概况新世界商业回迁楼工程建筑面积56351m2,地上14层,地下三层,平面呈“L”形,现浇框架剪力墙结构,地下负三层层高3.6m,地下负二层层高4.0m,负一层层高5.7m,首层至五层4.5m,六层以上层高 3.4m,六层以下为梁板体系,六层以上为无梁楼盖体系,主要柱网尺寸为8m×8m,在平面施工组织上划分为两个施工区域,每区3个流水段,顶板模板按三个楼层配置,地下室部分单层施工周期为25天,正负零以上每楼层施工周期为12天,工程于2000年5月12日完成正负零板面施工,六月中旬三层顶板浇筑结束,其后发现负一层第四流水段4块8m×8m顶板板底出现水迹,板底开裂,裂缝发展方向沿板对角线及其平行方向,最大裂宽0.25mm,经查,结构用钢筋及混凝土均符合设计要求,该段顶板模板拆除时间为浇筑后24天,龄期为7天的混凝土同条件试块强度为26.7Mpa,达到设计强度的89%,施工前未做施工荷载下结构承载力及正常使用极限状态验算,只作了保证连续三层支顶的要求,负一层顶板模板拆除是在二层顶板混凝土浇筑两天后进行的,拆除后未做二次支顶。
拆模令
编号:001编号:002申请人:年月日监理单位:年月日编号:003申请人:年月日监理单位:年月日模板拆除(安全)令编号:004申请人:年月日监理单位:年月日编号:005申请人:年月日监理单位:年月日编号:006申请人:年月日监理单位:年月日模板拆除(安全)令编号:007申请人:年月日监理单位:年月日编号:008申请人:年月日监理单位:年月日编号:009申请人:年月日监理单位:年月日编号:010申请人:年月日监理单位:年月日编号:011申请人:年月日监理单位:年月日编号:011申请人:年月日监理单位:年月日编号:012申请人:年月日监理单位:年月日编号:013申请人:年月日监理单位:年月日编号:014申请人:年月日监理单位:年月日编号:015申请人:年月日监理单位:年月日编号:016申请人:年月日监理单位:年月日编号:017申请人:年月日监理单位:年月日编号:018申请人:年月日监理单位:年月日编号:019申请人:年月日监理单位:年月日编号:020申请人:年月日监理单位:年月日编号:021申请人:年月日监理单位:年月日编号:022申请人:年月日监理单位:年月日编号:023申请人:年月日监理单位:年月日编号:024申请人:年月日监理单位:年月日编号:025申请人:年月日监理单位:年月日编号:026申请人:年月日监理单位:年月日编号:027申请人:年月日监理单位:年月日编号:028申请人:年月日监理单位:年月日编号:029申请人:年月日监理单位:年月日编号:030申请人:年月日监理单位:年月日编号:031申请人:年月日监理单位:年月日编号:031申请人:年月日监理单位:年月日编号:032申请人:年月日监理单位:年月日编号:033申请人:年月日监理单位:年月日模板拆除(安全)令编号:034申请人:年月日监理单位:年月日编号:035申请人:年月日监理单位:年月日编号:036申请人:年月日监理单位:年月日编号:037申请人:年月日监理单位:年月日编号:038申请人:年月日监理单位:年月日模板拆除(安全)令编号:039申请人:年月日监理单位:年月日模板拆除(安全)令编号:040申请人:年月日监理单位:年月日编号:041申请人:年月日监理单位:年月日编号:042申请人:年月日监理单位:年月日模板拆除(安全)令编号:043申请人:年月日监理单位:年月日编号:044申请人:年月日监理单位:年月日编号:045申请人:年月日监理单位:年月日编号:046申请人:年月日监理单位:年月日编号:047申请人:年月日监理单位:年月日编号:048申请人:年月日监理单位:年月日。
工程质量通病分析(模板工程早拆模板的事故)
3.预防措施
现浇结构的模板及其支架拆除的混凝土强度,应符合设计要求,当设计无具体要求时,应符合下列规定:
1)侧模:在混凝土强度能保证其表面及棱角不因拆除模板而受损坏后,方可拆除。
2)底模:在混凝土强度符合相关规范要求后方可拆除。
4.处理方法
工程质量通病分析
(模板工程早拆模板的事故)
1.存在现象
提前拆除承重梁、板的底模,常造成构件因强度不足而裂缝和坍塌。
2.分析原因
1)施工人员不懂规范、不熟悉操作规程,盲目为了模板的周转和降低成本而不顾工程处质量。
2)冬期施工气温较低,混凝土强度增长缓慢,提前拆模会使梁、板变形。裂缝,严重时还会坍塌,造成人员伤亡事故。
1到的构件不得拆除。
2)若悬挑构件的混凝土强度已达到拆模强度,也必须先压上抗倾覆的荷载,然后方可拆模。
3)当构件混凝土强度尚未达到拆模时间而底模和支架已被拆除,应尽快补好顶撑和支架,确保构件的安全。
承重模板拆除规范要求
承重模板拆除规范要求篇一:模板拆除一般要求建筑工程模板拆除一般要求梁、柱、墙侧模板应在混凝土浇筑后夏季不少于12小时、冬季不少于48小时后拆除。
需提前拆除时应进行试拆模,在监理单位确认不影响混凝土外观质量的前提下,方可拆除。
1.非承重模板(墙、柱、梁侧模)拆除时,结构混凝土强度宜不低于1.2Mpa,以能保证砼表面及棱角不受损坏,承重模板(底模)的拆模时间应符合设计要求,当无具体要求时,砼强度应符合下表规定。
2.对于框架柱模板及墙侧模板,可在砼终凝,并养护94小时后,砼强度不小于1.2Mpa后拆除。
侧模拆除后,柱墙面上立即围盖湿麻布袋,加强砼的养护。
3.拆模顺序为后支先拆,先支后拆,先拆非承重模板,后拆承重模板。
4.拆除跨度较大的梁底模时,应先从跨中开始,再向两端。
5.拆模时不要用力过猛过急,拆下来的模板及钢管要及时运走、整理。
6.所有模板的拆除均必须征得甲方监理的同意,且附有拆模通知单及拆模强度报告。
7.模板拆除时,不应对楼层形成冲击荷载,拆除的模板及支架应及时清运,并进行清理、整理、刷隔模剂,集中堆放。
篇二:模板拆除规范混凝土等级以90天龄期为代表,现在工程质量检测以28天实测抗压强度值为准,因为28天已经能反应混凝土的强度了。
混凝土构件采用7天抗压强度检测,如果达到设计强度的75%,则允许拆除模板。
具体拆模要求达到的设计等级跨度为2m及小于2m 50%跨度为大于2m至8m 75%梁(跨度为8m 及小于8m) 75%承重结构(跨度大于8m) 100%悬臂梁和悬臂板 100%柱模板达到砼终凝不损坏菱角处就可以拆除模板。
篇三:混凝土拆模标准混凝土拆模标准混凝土结构浇筑后,达到一定强度,方可拆模。
主要是通过同条件养护的混凝土试块的强度来决定什么时候可以拆莫,模板拆卸日期,应按结构特点和混凝土所达到的强度来确定。
现浇混凝土结构的拆模期限:1.不承重的侧面模板,应在混凝土强度能保证其表面及棱角不因拆模板而受损坏,方可拆除,一般十二小时后;2.承重的模板应在混凝土达到下列强度以后,始能拆除(按设计强度等级的百分率计):板及拱:跨度为2m及小于2m 50%跨度为大于2m至8m 75%梁(跨度为8m及小于8m)75%承重结构(跨度大于8m) 100%悬臂梁和悬臂板100%3.钢筋混凝土结构如在混凝土未达到上述所规定的强度时进行拆模及承受部分荷载,应经过计算,复核结构在实际荷载作用下的强度。

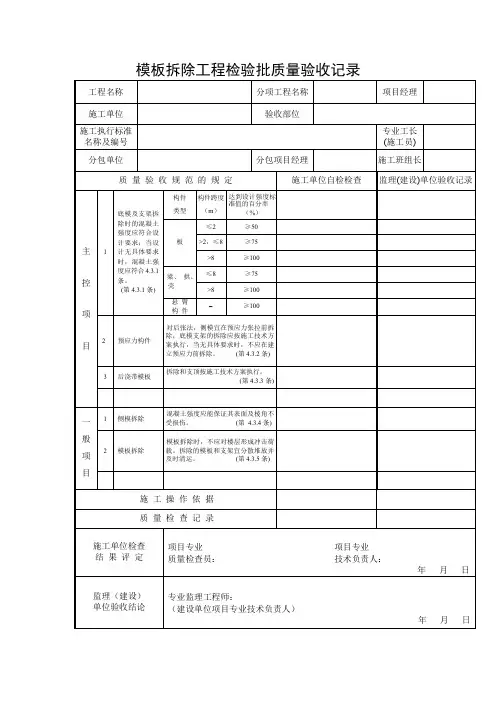

模板拆除工程检验批质量验收记录
模板拆除工程检验批质量验收记录
010601(2)/020101(2)□□□□说明
强制性条文
4.1.3 模板及其支架拆除的顺序及安全措施应按施工技术方案执行。
主控项目
4.3.1底模及其支架拆除时的混凝土强度应符合设计要求;当设计无具体要求时,混凝土强度应符合表
4.3.1的规定。
检查数量:全数检查。
检查方法:检查同条件养护试件强度试验报告。
底模拆除时的混凝土强度要求
表4.3.1
4.3.2 对后张法预应力混凝土结构构件,侧模宜在预应力张拉前拆除;底模支架的拆除应按施工技术方
案执行,当无具体要求时,不应在结构构件建立预应力前拆除。
检查数量:全数检查。
检验方法:观察。
4.3.3 后浇带模板的拆除和支顶应按施工技术方案执行。
检查数量:全数检查。
检验方法:观察。
一般项目
4.3.4侧模拆除时的混凝土强度应能保证其表面及棱角不受损伤。
检查数量:全数检查。
检验方法:观察。
4.3.5模板拆除时,不应对楼层形成冲击荷载。
拆除的模板和支架宜分散堆放并及时清运。
检查数量:全数检查。
检验方法:观察。
注:本表由施工项目专业质量检查员填写,专业监理工程师(建设单位项目技术负责人)组织项目专业
质量(技术)负责人等进行验收。
模板拆除申请
安5-6 模板拆除(安全)申请表说明模板拆除应由作业班组负责人向项目部安全科模板拆除审批人提出申请。
批准后,经专业监理工程师核准方可拆除。
一、模板拆除(安全)申请,混凝土强度应符合下列条件1.现浇结构的模板及其支架拆除时的混凝土强度,应符合设计要求;当设计无具体要求时,应符合下列规定:(1) 侧模,在混凝土强度能保证其表面及棱角不因拆除模板而受损坏后,方可拆除;(2) 底模在混凝土强度符合下表时方可拆除;现浇结构拆模时所需混凝土强度表注:本规范中“设计的混凝土强度标准值”系指与设计混凝土强度等级相应的混凝土立方体抗压强度标准值。
(3) 拆模所需混凝土强度以同条件养护标准混凝土试块抗压强度为依据。
二、为保证本工程混凝土结构及外观质量不因模板拆除而受到损伤,同时为满足模板周转和工期要求,在施工技术措施上采用二次拆除法,即每一层楼面的模板在混凝土强度满足上表的前提下先拆除剪力墙板、楼面顶板和其他部位的侧模。
待混凝土强度达到100%时再拆除梁底板、门、窗、洞口、楼梯和悬挑结构的底模。
模板拆除(安全)申请实例目录地下室模板拆除(安全)申请表(顶板、墙板、旁板)第454页地下室模板拆除(安全)申请表(梁底板、楼梯底板、门、窗洞口、悬挑结构底模)第457页(一层)模板拆除(安全)申请表(顶板、墙板、旁板)第460页(一层)模板拆除(安全)申请表(梁底板、楼梯底板、门、窗洞口、悬挑结构底模)第463页(十八层)模板拆除(安全)申请表(顶板、墙板、旁板)第466页(十八层)模板拆除(安全)申请表(梁底板、楼梯底板、门、窗洞口、悬挑结构底模)第469页(屋面)模板拆除(安全)申请表(顶板、墙板、旁板)第472页(屋面)模板拆除(安全)申请表(梁底板、楼梯底板、门、窗洞口、悬挑结构底模)第475页安5-6-1模板拆除(安全)申请表目录基础:模板拆除(安全)申请表地下室:顶板、墙板、旁板模板拆除(安全)申请表地下室:梁底板、悬挑结构底板、门窗洞口模板拆除(安全)申请表一层:顶板、墙板、旁板模板拆除(安全)申请表一层:梁底板、悬挑结构底板、门窗洞口模板拆除(安全)申请表二层:顶板、墙板、旁板模板拆除(安全)申请表二层:梁底板、悬挑结构底板、门窗洞口、模板拆除(安全)申请表三层:顶板、墙板、旁板模板拆除(安全)申请表三层:梁底板、悬挑结构底板、门窗洞口模板拆除(安全)申请表四层:顶楼、墙板、旁板模板拆除(安全)申请表四层:梁底板、悬挑结构底板、门窗洞口模板拆除(安全)申请表五层:顶板、墙板、旁板模板拆除(安全)申请表五层:梁底板、悬挑结构底板、门窗洞口模板拆除(安全)申请表六层:顶板、墙板、旁板模板拆除(安全)申请表六层:梁底板、悬挑结构底板、门窗洞口模板拆除(安全)申请表七层:顶板、墙板、旁板模板拆除(安全)申请表七层:梁底板、悬挑结构底板、门窗洞口模板拆除(安全)申请表八层:顶板、墙板、旁板模板拆除(安全)申请表八层:梁底板、悬挑结构底板、门窗洞口模板拆除(安全)申请表九层:顶板、墙板、旁板模板拆除(安全)申请表九层:梁底板、悬挑结构底板、门窗洞口模板拆除(安全)申请表十层:顶板、墙板、旁板模板拆除(安全)申请表十层:梁底板、悬挑结构底板、门窗洞口模板拆除(安全)申请表十一层:顶板、墙板、旁板模板拆除(安全)申请表十一层:梁底板、悬挑结构底板、门窗洞口模板拆除(安全)申请表十二层:顶板、墙板、旁板模板拆除(安全)申请表十二层:梁底板、悬挑结构底板、门窗洞口模板拆除(安全)申请表十三层:顶板、墙板、旁板模板拆除(安全)申请表十三层:梁底板、悬挑结构底板、门窗洞口模板拆除(安全)申请表十四层:顶板、墙板、旁板模板拆除(安全)申请表十四层:梁底板、悬挑结构底板、门窗洞口模板拆除(安全)申请表十五层:顶板、墙板、旁板模板拆除(安全)申请表十五层:梁底板、悬挑结构底板、门窗洞口模板拆除(安全)申请表十六层:顶板、墙板、旁板模板拆除(安全)申请表十六层:梁底板、悬挑结构底板、门窗洞口模板拆除(安全)申请表十七层:顶板、墙板、旁板模板拆除(安全)申请表十七层:梁底板、悬挑结构底板、门窗洞口模板拆除(安全)申请表十八层:顶板、墙板、旁板模板拆除(安全)申请表十八层:梁底板、悬挑结构底板、门窗洞口模板拆除(安全)申请表屋面:顶板、墙板、旁板模板拆除(安全)申请表屋面:梁底板、悬挑结构底板、门窗洞口模板拆除(安全)申请表注:篇幅有限,内容省略模板拆除(安全)申请表编号: JRB01安5-6工地审批负责人:年月日监理单位核准人:年月日模板拆除(安全)申请表编号: JRB02安5-6工地审批负责人:年月日监理单位核准人:年月日模板拆除(安全)申请表编号: JRB03安5-6申请人:年月日工地审批负责人:年月日监理单位核准人:年月日模板拆除(安全)申请表编号: JRB0安5-6工地审批负责人:年月日监理单位核准人:年月日模板拆除(安全)申请表编号:XDH 037安5-6申请人:×××、××× 2000年5月6日工地审批负责人:××× 2000年5月6日监理单位核准人:××× 2000年5月6日模板拆除(安全)申请表编号:XDH 037安5-6申请人:×××、××× 2000年9月24日工地审批负责人:××× 2000年9月24日监理单位核准人:××× 2000年9月24日模板拆除(安全)申请表编号:XDH 038安5-6申请人:×××、××× 2000年10月11日工地审批负责人:××× 2000年10月11日监理单位核准人:××× 2000年10月11日模板拆除(安全)申请表编号:XDH 038安5-6申请人:×××、××× 2000年9月30日工地审批负责人:××× 2000年9月30日监理单位核准人:××× 2000年9月30日模板拆除(安全)申请表编号:XDH 038安5-6申请人:×××、××× 2000年10月11日工地审批负责人:××× 2000年10月11日监理单位核准人:××× 2000年10月11日。
(GD-C4-6235)混凝土拆模申请
1
监理意见
总监理工程师:
年 月 日
C25试验报告编号
拆模要求
1.拆除模板应经施工技术负责人同意;操作时应按顺序分段进行,严禁猛撬、硬砸或大面积撬落、拉倒;完工前不得留下松动和悬挂的模板;拆下的模板应及时运到指定的地点集中堆放整齐,并防止钉子扎脚。
2.拆除模板一般应采用长撬杆,严格操作人员站在正在拆除的模板上。
3.高处、复杂结构模板拆除,应有专人指挥和采取切实可行的安全措施,并在下面标出工作面,严禁非操作人员进入工作区。
4.拆模间隙时,应将已活动的模板、拉杆、支撑等固定牢固,严防突然坠落、倒塌伤人。
5.拆除模板时必须在办理了拆模申请后,才能进行。
在作业前必须先了解是否存在交叉作业,安全设施是否到位,若存在交叉作业、防护设施不到位,严禁拆模。
6.夜间照明不足时,拆模必须请工长、项目部电工将缆线、灯具、设备布置好后,方可进行。
严禁工人私自接电照明。
7.拆除跨度大的梁时,应先从跨中开始,分别拆向两端。
8.拆模必须两人以上,严禁大面积进行拆除。
9.拆模时必须设置警戒区域(请工长设置)挂警示标志。
班组必须派1人负责拆模现场的安全指挥,不得让无关人员进入警戒区域。
10.后浇带部分先加固后拆除。
11.对于跨度大于8M的承重结构和悬挑构件必须待混凝土强度达到100%后方可拆除。
项目技术负责人:
项目负责人:
14天
拆模部位浇 筑 时 间申请拆模时间31.2MPa
混凝土设计强度等级
专业监理工程师:
年 月 日
混凝土拆模申请
GD-C4-6235混凝土实测强度混凝土龄期。
混凝土强度拆模时间要求
建筑工程现浇混凝土拆模时间强度要求1、.三天在平均气温20度/使用早强水泥/养护良好,可达50%~70%,七天可达80%~90%.钢筋、混凝土底模板拆除时间参考表,混凝土结构浇筑后,达到一定强度,方可拆模。
主要是通过同条件养护的混凝土试块的强度来决定什么时候可以拆莫,模板拆卸日期,应按结构特点和混凝土所达到的强度来确定。
现浇混凝土结构的拆模期限:2、不承重的侧面模板,应在混凝土强度能保证其表面及棱角不因拆模板而受损坏,方可拆除,一般十二小时后;3、承重的模板应在混凝土达到下列强度以后,始能拆除(按设计强度等级的百分率计):板及拱:跨度为2m及小于2m 50%跨度为大于2m至8m 75%梁(跨度为8m及小于8m) 75%承重结构(跨度大于8m) 100%悬臂梁和悬臂板 100%4、钢筋混凝土结构如在混凝土未达到上述所规定的强度时进行拆模及承受部分荷载,应经过计算,复核结构在实际荷载作用下的强度。
5、已拆除模板及其支架的结构,应在混凝土达到设计强度后,才允许承受全部计算荷载。
施工中不得超载使用,严禁堆放过量建筑材料。
当承受施工荷载大于计算荷载时,必须经过核算加设临时支撑。
钢筋混凝土底模板拆除时间参考表现浇砼底模拆模所需砼强度(摘自《混凝土结构工程施工质量验收规范》)结构跨度达到设计强度标准值的百分率梁 L≤8m 75%L>8m 100%板 L≤2m 50%2m<L≤8m 75%L>8m 100%悬臂梁、板 L≤2m 75%L>2m 100%达到拆除砼底模板所需强度的参考时间:使用425#普通水泥所需天数砼达到设计强度标准值的百分率硬化时昼夜平均温度(摄氏度)5度 10度 15度 20度 25度 30度50% 10 7 65 4 375% 22 15 12 98 7100%50 40 30 28 2018使用425#矿渣水泥所需天数砼达到设计强度标准值的百分率硬化时昼夜平均温度(摄氏度)5度 10度 15度 20度 25度 30度50% 16 11 9 87 675% 32 22 16 1413 11100% 60 50 40 2824 20。
混凝土施工中模板的拆除方法和注意事项
混凝土施工中模板的拆除方法和注意事项一、前言混凝土施工中,模板是非常重要的一环。
模板的质量不仅影响着混凝土的质量,更直接影响着工程进度。
模板施工完成后,拆除模板也是至关重要的一步。
如果拆除不当,会导致混凝土表面破损、掉渣、开裂等问题,影响工程质量和美观。
本篇文章将介绍混凝土施工中模板的拆除方法和注意事项。
二、模板拆除方法1.拆除时间模板的拆除时间应在混凝土强度达到设计强度的70%左右,一般为7-14天。
如果拆除过早,混凝土还未完全硬化,容易导致混凝土表面破损、掉渣等问题。
如果拆除过晚,会增加拆除难度,甚至可能影响工程进度。
2.拆除顺序模板的拆除顺序应按照施工图纸和设计要求进行,避免不必要的拆除和拆除误差。
如果先拆除部分模板,再拆除其他模板,容易导致模板变形或位移,影响工程质量。
3.拆除方法(1)手工拆除手动拆除是最常用的方法,适用于小面积的混凝土结构。
拆除时需要注意力度和方向,避免破坏混凝土表面。
如果遇到悬挑部分,应先将悬挑部分支撑好,再进行拆除。
(2)机械拆除机械拆除适用于大面积混凝土结构,可以提高工作效率。
拆除时应使用合适的机械设备,并根据混凝土的硬度、结构和施工要求选择适当的拆除工具。
拆除时需要注意力度和方向,避免破坏混凝土表面。
4.拆除后处理拆除模板后,应对混凝土表面进行清理和修整。
清理时应用刷子和高压水枪将模板上的残留物和灰尘清除干净。
修整时应用专业的工具,将表面凹凸不平的地方修整平整。
三、模板拆除注意事项1.安全第一拆除模板时,应注意安全。
拆除前应对模板进行检查,确保模板结实、无裂缝、无松动部分。
在拆除过程中,应穿戴好个人防护装备,如安全帽、安全鞋、手套等。
同时,应避免拆除时站在模板上,以免发生意外。
2.避免损坏混凝土表面在拆除模板时,需要注意力度和方向,避免破坏混凝土表面。
尤其是在手工拆除时,需要掌握力度,避免用力过猛或不够,导致混凝土表面破损或开裂。
3.保护好模板拆除模板后,应将模板进行分类、清洗、修整、堆放。
混凝土结构模板拆除流程及注意事项
汇报完毕!!!
(一)、应按照先支后拆、后支先拆的顺序: 这个顺序是指,在工程中先支设的模板应后 拆除,后支设的模板应先拆除。比如,在工 程中施工人员常常先支的是梁、板的底部模 板,后支的是梁、板的侧模。根据规范规定 ,在拆模时,应该先拆除梁、板侧模,再拆 除底模。
二、拆模方法
(二)、先拆非承重模板,后拆承重的模板及 支撑:根据《混凝土结构工程施工质量验收 规范》规定,混凝土梁、板在拆模时,对于 支设承重模板的部位,混凝土强度必须达到 规范要求;而对于非承重模板,只要不损坏 混凝土表面、棱角不因拆模而受损坏即可拆 除。因此,应先拆非承重的模板,后拆承重 的模板。
混凝土结构模板拆除流程 及注意事项
一、拆模强度要求 二、拆模方法 三、拆模注意事项 四、提前拆模的隐患
一、拆模强度要求
现浇结构模板的拆除时间,取决于结构的 性质、模板的用途和混凝土硬化速度。整体 式结构的模板及其支架的拆除,应遵守下列 规定。
(PS:浇筑时预留拆模试块,拆模试块一般都是以 3D、7D、14D、21D、28D强度这几个时间点来判断结构 强度,待满足拆模强度要求时,上报前拆模的隐患
若混凝土梁、板过早拆模,易引起下列问题: (一)、混凝土强度过低,不能承受自重及施工荷载,
因混凝土抗拉强度低,易在受拉区出现裂缝,甚至受压区破 坏,造成安全事故,这将是很危险的。
(二)、将会加大混凝土的徐变量。混凝土长期受有外 力,其变形具有随着时问的延续而不断增加的特性,即混凝 土的“徐变”。而且这种变形是塑性变形,即变形是不可恢 复的,尤其在混凝土的早期强度阶段,徐变量很大,以梁、 板为例,过早拆模后,在自重及施工荷载的作用下,混凝土 受压区徐变量增加,将导致较大的结构变形(挠度值增加) 有时可增至理论变形的2~3倍,这在结构上是不能允许的。
模板施工质量保证措施
模板施工质量保证措施㈠质量标准:1、主控项目:⑴模板的安装:①安装现浇结构的上层模板及其支架时,下层楼板具有承受上层荷载的承载能力,或加设支架;上、下层支架的立柱对准,并铺设垫板。
1)检查数量:全数检查。
2)检验方法:对照模板设计文件和施工技术方案观察。
②在涂刷模板隔离剂时,不得沾污钢筋和混凝土接搓处。
1)检查数量:全数检查。
2)检验方法:观察。
⑵模板的拆除:底模及其支架拆除时的混凝土强度符合设计要求;当设计无具体要求时,混凝土强度符合下表的规定。
1)检查数量:全数检查。
2)检验方法:检查同条件养护试件强度实验报告。
底模拆除时的混凝土强度要求2、一般项目:⑴模板的安装:①模板安装须满足下列要求:1)模板的接缝不漏浆;在浇筑混凝土之前,木模板浇水润湿,但模板内不含有积水2)模板与混凝土的接触面清理干净并涂刷隔离剂,但不得采用影响结构性能或妨碍装饰工程施工的隔离剂。
3)浇筑混凝土前,模板内的杂物清理干净4)对清水混凝土工程及装饰混凝土工程,使用能达到设计效果的模板。
5)检查数量:全数检查。
6)检验方法:观察。
②用作模板的地坪、胎模等平整光洁,不得产生影响构件质量的下沉、裂缝、起砂或起鼓。
检查数量:全数观察。
检验方法:观察。
③对跨度不小于4m的现浇钢筋混凝土梁、板,其模板按设计要求起拱;当设计无具体要求时,起拱高度宜为跨度的1/1000~3/1000。
检查数量:在同一检验批内,对梁,抽查构件数量的10%,且不少于3件;对板,按有代表性的自然间抽查10%,且不少于3件;对板,按有代表性的自然间抽查10%,且不少于3间;对大空间结构,板可按纵、横轴线划分检查面,抽查10%,且不少于3面。
检验方法:水准仪或拉线、钢尺检查。
④固定在模板上的预埋件、预留孔和预留洞均不得遗漏,且安装牢固,其偏差符合下表的规定。
1)检查数量:在同一检验批内,对梁、柱和独立基础,抽查构件数量的10%,且不少于3件;对墙和板,按有代表性的自然间抽查10%,且不少于3间;对大空间结构,墙可按相邻轴线间高度5m左右划分检查面,板可按纵横轴线划分检查面,抽查10%,且均不少于3面。
超高大跨度模板支模拆除的工艺要求
超高大跨度模板支模拆除的工艺要求1、超高大跨度模板拆除工艺要求1)、拆模的时机应是混凝土达到必要的强度,其强度要求是根据规范规定,现浇混凝土结构拆模时所需强度,应符合以下要求:(1)、侧模、柱模拆除时的混凝土强度应能保证其表面及棱角不受损伤。
(2)、模板拆除时,不应对楼层形成冲击荷载。
拆除的模板和支架宜分散堆放并及时清运。
(3)、拆除模板前,由专业工长填写好模板拆除申请,项目主管工程师审核后,并附上试块强度报告递交监理工程师批准后方可进行拆除.(4)、梁底、楼板模板拆除时应根据试块强度,同时参考同条件养护的混凝土试块强度,在达到规定强度要求后才可以进行模板拆除工作。
因部分高支架直接支撑在一层顶板上,故在高支架模板支撑架施工完毕至拆除超高大跨度模板架前,严禁拆除一层的模板支撑,(5)、在拆除时,不得中途换人,如果必须换人,必须做好移交工作,每天收工前,对未拆除的部分应及时加固处理。
(6)、严禁夜间进行拆架施工。
2)、超高大跨度模板模板拆除的工序要求:(1)、拆除应按一定的顺序进行,一般是“后支的先拆,先支的后拆;先拆非承重部分,后拆承重部分,由上而下;先拆侧向支撑,后拆竖向支撑”。
拆除时不要用力过猛,拆下来的材料应整理好及时运走,做到工完场地清。
为了便于管理,利于前道工序为后工序创造条件,混凝土模板一经拆除,立即做好现场清理和成品保护工作。
大厅及多功能教室为大跨度钢筋混凝土预应力梁,应待结构混凝土强度达到100%,预应力张拉及灌浆完成后,方可拆除顶板、梁模板及其碗扣架支撑。
(2)、在拆除模板过程中,如发现混凝土有影响结构安全的质量问题时,应暂停拆除,并报项目部及监理,待出方案处理后,再拆除模板。
(3)、模板要加强保护,拆除后逐块传递下来,不得抛掷,拆下后,即清理干净,按规格分类放整齐,以利再用。
(4)、模板的拆除对结构混凝土表面、强度要求应符合《混凝土结构工程施工质量验收规范》(GB50204-2011)中4.3模板拆除分项的规定:3)、主控项目(1)、底模及其支架拆除时的混凝土强度应符合设计要求;当设计无具体要求时,混凝土强度应符合下表的规定。
模板拆除的正确方法
模板拆除的正确方法
模板拆除是建筑施工中一个非常重要的环节,它关乎到整个工程的质量和安全。
因此,模板拆除的方法十分重要,需要谨慎对待。
下面,我们来介绍几种模板拆除的正确方法。
1. 确认混凝土强度:在进行模板拆除之前,需要确保混凝土已经达到了设计强度,并且已经达到了拆模标准。
如果混凝土强度不够,模板拆除就会出现危险,可能会导致墙体开裂、破坏甚至塌落等严重后果。
2. 拆除顺序:在进行模板拆除时,需要按照一定的顺序进行,先拆除墙顶、柱顶、梁顶等上部结构,再拆除下部结构。
这样可以保证拆除的平稳有序,避免出现突然掉落等情况。
3. 拆除方式:在进行模板拆除时,需要选择合适的拆除方式,避免对墙体、柱子等结构造成影响。
通常可以采用割机、气镐、水泥钻等工具进行拆除,但需要注意力度和角度,避免对结构造成不良影响。
4. 安全措施:在进行模板拆除时,需要注意安全措施。
例如,在拆除上部结构时,需要设置安全网,避免物品掉落伤人;在拆除下部结构时,需要使用支撑杆等辅助工具,避免墙体、柱子等结构坍塌。
以上就是模板拆除的正确方法,需要施工人员认真学习并严格遵守,保证施工质量和安全。
- 1 -。
混凝土拆模时间_规范专业讲解
混凝土拆模时间规范专业讲解1.拆模时间依据1、梁、板模板的拆模时间依据:同条件混凝土试块试压强度2、柱、墙模板的拆模时间为混凝土达到终凝后、拆模不影响混凝土质量为宜。
2.底模拆除时的混凝土强度要求《混凝土结构工程施工质量验收规范》(GB50204—2002)4.3.1规定,拆除底模和支架时的混凝土强度要求:1、板A:构件跨度不大于2米,要求达到设计的混凝土立方体抗压强度标准值的百分率应不小于50%;B:构件跨度在区间(2m,8m]的,要求上述值不小于75%;C:对于构件跨度大于8米的,要求达到100%2、梁、拱、壳A:跨度不大于8米的构件要求达到75%以上的百分率;B:跨度大于8米的构件,要求强度达到100%3、悬臂构件,均要求设计强度达到100%。
侧模拆除的混凝土强度应保证其混凝土表面和棱角不受损伤3.拆模时间一般是多少天?(1)混凝土侧模拆模时间一般只要保证表面及棱角不因拆模而受到损伤就可以了,一般情况下混凝土浇筑完一天后就可以拆了,从实际情况来看也是尽早拆拆模效果比较好。
(2)底模就根据GB50204-2002中的要求。
一般来说在混凝土施工时现场留置同条件拆模试块,在估计时间差不多时进行试压,试压达到要求后经监理同意后进行拆除(因为需要填报拆模检验批,里面有拆模强度一项,要求填的就是拆模试块强度)。
(3)拆模时间柱、墙、梁不做支撑的侧模:12小时单向版(净跨距里3-6M,活载重不大于静载重):7D单向版(净跨距里3-6M,活载重大于静载重):4D单向版(净跨距里6M,活载重不大于静载重):10D单向版(净跨距里6M,活载重大于静载重):7D梁底模(净跨距里3-6M,活载重不大于静载重):14D梁底模(净跨距里3-6M,活载重不大于静载重):7D梁底模(净跨距里6M,活载重不大于静载重):21D梁底模(净跨距里6M,活载重大于静载重):14D混凝土拆模强度的时间控制《混凝土结构工程施工质量验收规范》(GB50204-2002)第4.3.1条规定:底模及其支架拆除时的混凝土强度应符合设计要求;当设计无具体要求时,混凝土强度应符合下表规定:构件类型构件跨度(m)达到设计的混凝土立方体抗压强度标准值(f cu,k)的百分率(%)板≤2≥50>2,≤8≥75>8≥100梁、拱、壳≤8≥75>8≥100悬臂构件≥100如何科学地确定达到上述拆模强度所需的时间,是日常施工中经常遇到的难题,长期以来一直未得到很好解决,这使生产进度安排、质量控制造成极大盲目性;尽管《规范》要求制作同条件养护试块强度作为拆模的依据,但目前试块的养护很不规范,虚假因素较多。
4C15混凝土垫层 模板拆除
A4D区停车场C15混凝土垫层模板拆除报验申报表工程名称:师大附中园林景观工程编号:致:友谊国际工程咨询有限公司(监理单位)我单位已完成了 D区停车场100厚C15混凝土垫层模板拆除工作,现报上该工程报验申请表,请予以审查和验收。
附件:1、模板拆除工程检验批质量验收记录表承包单位(章):项目经理:日期:审查意见:项目监理机构:总/专业监理工程师:日期:模板拆除工程检验批质量验收记录表GB50204-2002(II ) 010601□□编号:单位(子单位)工程名称 师大附中园林景观工程分部(子分部)工程名称 混凝土工程验收部位 D 区停车场 施工单位长沙跳马园林绿化有限公司项目经理何 君施工执行标准名称及编号《混凝土结构工程施工质量验收规范GB50204-2002》施工质量验收规范的规定施工单位检查评定记录监理(建设)单位 验收记录主控项目 1 底模及其支架拆除时的混凝土强度第4.3.1条 / /2 后张法预应力构件侧模和底模的拆除时间 第4.3.2条/ 3 后浇带拆模和支顶 第4.3.3条 / 一般项目1 避免拆模损伤 第4.3.4条 符合要求2模板拆除、堆放和清运第4.3.5条符合要求施工单位检查评定结果专业工长(施工员)施工班组长项目专业质量检查员: 年 月 日监理(建设)单位验收结论专业监理工程师(建设单 位项目专业技术负责人): 年 月 日说明:1.主控项目:① 底模及其支架拆除时混凝土强度应符合设计要求, 或右表规定。
检查同条件试件试验报告。
②后张法预应力混凝土结构构件侧模在预应力张拉前拆除,底模拆除时间应符合设计方案,并不得在结构构件建立预应力前拆除。
③后浇带模板的拆除和支顶应按施工技术方案.2.一般项目:①侧模拆除时的混凝土强度应能保证其表面及棱角不受损伤。
观察检查。
②模板拆除时,不应对楼层形成冲击荷载,拆除的模板和支架宜分散堆放并及时清运。
按拆模方案观察检查。
020101 底模拆除时的混凝土强度要求构件类型构件跨度(m) 达到设计的混凝土立方体抗压强度标准值的百分率(%)板 ≤2≥50 >2,≤8 ≥75 >8≥100 梁、拱、壳 ≤8 ≥75 >8 ≥100 悬臂构件-≥100。
混凝土拆模时间的一般规定
混凝土拆模时间的一般规定
一、拆模时间依据
1、梁、板模板的拆模时间依据:同条件混凝土试块试压强度值
2、柱、墙模板的拆模时间为混凝土达到终凝后、拆模不影响混凝土质量为宜。
二、底模拆除时的混凝土强度要求
《混凝土结构工程施工质量验收规范》(GB50204—2002)4.3.1规定,拆除底模和支架时的混凝土强度要求:
1、板
A:构件跨度不大于2米,要求达到设计的混凝土立方体抗压强度标准值的百分率应不小于50%;
B:构件跨度在区间2米至8米的,要求上述值不小于75%;
C:对于构件跨度大于8米的,要求达到100%
2、梁、拱、壳
A:跨度不大于8米的构件要求达到75%及以上;
B:跨度大于8米的构件,要求强度达到100%
3、悬臂构件
均要求达到设计强度的100%;
侧模拆除的混凝土强度应保证其混凝土表面和棱角不受损伤。
三、拆模时间一般是多少天?
1、混凝土侧模拆模时间一般只要保证表面及棱角不因拆模而受到损伤就可以了,一般情况下混凝土浇筑完一天后就可以拆了,从实际情况来看也是尽早拆拆模效果比较好。
2、底模就根据GB50204-2002中的要求。
一般来说在混凝土施工时现场留置同条件拆模试块,在估计时间差不多时进行试压,试压达到要求后经监理同意后进行拆除(因为需要填报拆模检验批,里面有拆模强度一项,要求填的就是拆模试块强度)。
3、拆模时间
柱、墙、梁帮不做支撑的侧模: 12小时左右
单向版(净跨距离3-6M,活载重不大于静载重):4D
单向版(净跨距离3-6M,活载重大于静载重):7D
单向版(净跨距离6-8M,活载重不大于静载重):7D
注:最好是以同条件试块试压值或实体回弹值为拆模标准时间。
模板拆除检查记录
武汉建设监理标准用表制Ⅲ -编号 11 监理工程师检查记录模板撤除工程检验批单位〔子单位〕工程名称武汉日月山水三期 13#楼分部〔子分部〕工程名称基础分部验收部位根底梁、根底柱施工单位武汉第六建工集团工程经理邓道勇施工执行标准名称及编号混凝土结构施工质量验收标准GB50204 - 2002质量验收规范的规定监理单位检查评定记录1 底模及其支架撤除时的混凝土强度第 4· 3·1 条√主控2 后张法预应力构件侧模和底模的撤除时间第 4· 3·2 条/项目后浇带拆模和支顶第 4· 3·3 条/3一 1 防止拆模损伤第 4· 3·4 条√般项 2 模板撤除、堆放和清运第 4· 3·5 条√目监理工程师意见:专业监理工程师:日期: 2021 年 3 月 20 日武汉建设监理标准用表监制Ⅲ -编号 11 监理工程师检查记录模板撤除工程检验批单位〔子单位〕工程名称武汉日月山水三期分部〔子分部〕工程名称根底分部验收部位一层柱、二层梁板施工单位武汉第六建工集团工程经理邓道勇施工执行标准名称及编号混凝土结构施工质量验收标准GB50204 - 2002质量验收规范的规定监理单位检查评定记录1 底模及其支架撤除时的混凝土强度第 4· 3·1 条√主控2 后张法预应力构件侧模和底模的撤除时间第 4· 3·2 条/项目后浇带拆模和支顶第 4· 3·3 条/3一 1 防止拆模损伤第 4· 3·4 条√般2项模板撤除、堆放和清运第 4· 3·5 条√目监理工程师意见:专业监理工程师:日期: 2021 年 5 月 2 日武汉建设监理标准用表监制监理工程师检查记录Ⅲ -编号 11模板撤除工程检验批单位〔子单位〕工程名称武汉日月山水三期分部〔子分部〕工程名称主体分部验收部位二层柱、三层梁板施工单位武汉第六建工集团工程经理邓道勇施工执行标准名称及编号混凝土结构施工质量验收标准GB50204 - 2002质量验收规范的规定监理单位检查评定记录底模及其支架撤除时的混凝土强度第 4· 3·1 条√1主控2 后张法预应力构件侧模和底模的撤除时间第 4· 3·2 条/项目后浇带拆模和支顶第 4· 3·3 条/3一防止拆模损伤第 4· 3·4 条√1般项模板撤除、堆放和清运第 4· 3·5 条√2目监理工程师意见:专业监理工程师:日期: 2021 年 5 月 10 日武汉建设监理标准用表监制监理工程师检查记录Ⅲ -编号 11模板撤除工程检验批单位〔子单位〕工程名称武汉日月山水三期分部〔子分部〕工程名称主体分部验收部位三层柱、四层梁板施工单位武汉第六建工集团工程经理邓道勇施工执行标准名称及编号混凝土结构施工质量验收标准GB50204 - 2002质量验收规范的规定监理单位检查评定记录底模及其支架撤除时的混凝土强度第 4· 3·1 条√1主控第 4· 3·2 条后张法预应力构件侧模和底模的撤除时间/2项目后浇带拆模和支顶第 4· 3·3 条/3一防止拆模损伤第 4· 3·4 条√1般项模板撤除、堆放和清运第 4· 3·5 条√2目监理工程师意见:专业监理工程师:日期: 2021 年 5 月 18 日Ⅲ-编号 11制监理工程师检查记录模板撤除工程检验批单位〔子单位〕工程名称武汉日月山水三期分部〔子分部〕工程名称主体分部验收部位四层柱、五层梁板施工单位武汉第六建工集团工程经理邓道勇施工执行标准名称及编号混凝土结构施工质量验收标准GB50204 - 2002质量验收规范的规定监理单位检查评定记录底模及其支架撤除时的混凝土强度第 4· 3·1 条√1主控后张法预应力构件侧模和底模的撤除时间第 4· 3·2 条/2项目后浇带拆模和支顶第 4· 3·3 条/3一1 防止拆模损伤第 4· 3·4 条√般项模板撤除、堆放和清运第 4· 3·5 条√目2监理工程师意见:专业监理工程师:日期: 2021 年 5 月 24 日Ⅲ-编号 11制监理工程师检查记录模板撤除工程检验批单位〔子单位〕工程名称武汉日月山水三期分部〔子分部〕工程名称主体分部验收部位五层柱、六层梁板施工单位武汉第六建工集团工程经理邓道勇施工执行标准名称及编号混凝土结构施工质量验收标准GB50204 - 2002质量验收规范的规定监理单位检查评定记录底模及其支架撤除时的混凝土强度第 4· 3·1 条√1主控后张法预应力构件侧模和底模的撤除时间第 4· 3·2 条/2项目后浇带拆模和支顶第 4· 3·3 条/3一1 防止拆模损伤第 4· 3·4 条√般项模板撤除、堆放和清运第 4· 3·5 条√目2监理工程师意见:专业监理工程师:日期: 2021 年 5 月 29 日Ⅲ -编号 11制监 理 工 程 师 检 查 记 录模板撤除工程检验批单位〔子单位〕工程名称 武 汉 日 月 山 水 三 期分部〔子分部〕工程名称 主体分部验收部位 六层柱、七层梁板施工单位武汉第六建工集团工程经理邓道勇施工执行标准名称及编号混凝土结构施工质量验收标准GB50204 - 2002质 量 验 收 规 范 的 规 定监理单位检查评定记录1底模及其支架撤除时的混凝土强度第 4· 3·1 条√主控第 4· 3·2 条2后张法预应力构件侧模和底模的撤除时间/项目后浇带拆模和支顶第 4· 3·3 条/3一1防止拆模损伤第 4· 3·4 条√般项2模板撤除、堆放和清运第 4· 3·5 条√目监理工程师意见:专业监理工程师:日期: 2021 年 6 月 3 日Ⅲ-编号 11制监理工程师检查记录模板撤除工程检验批单位〔子单位〕工程名称武汉日月山水三期分部〔子分部〕工程名称主体分部验收部位七层柱、八层梁板施工单位武汉第六建工集团工程经理邓道勇施工执行标准名称及编号混凝土结构施工质量验收标准GB50204 - 2002质量验收规范的规定监理单位检查评定记录底模及其支架撤除时的混凝土强度第 4· 3·1 条√1主控后张法预应力构件侧模和底模的撤除时间第 4· 3·2 条/2项目后浇带拆模和支顶第 4· 3·3 条/3一1 防止拆模损伤第 4· 3·4 条√般项模板撤除、堆放和清运第 4· 3·5 条√目2监理工程师意见:专业监理工程师:日期: 2021 年 6 月 9 日Ⅲ-编号 11制监理工程师检查记录模板撤除工程检验批单位〔子单位〕工程名称武汉日月山水三期分部〔子分部〕工程名称主体分部验收部位八层柱、九层梁板施工单位武汉第六建工集团工程经理邓道勇施工执行标准名称及编号混凝土结构施工质量验收标准GB50204 - 2002质量验收规范的规定监理单位检查评定记录底模及其支架撤除时的混凝土强度第 4· 3·1 条√1主控后张法预应力构件侧模和底模的撤除时间第 4· 3·2 条/2项目后浇带拆模和支顶第 4· 3·3 条/3一1 防止拆模损伤第 4· 3·4 条√般项模板撤除、堆放和清运第 4· 3·5 条√目2监理工程师意见:专业监理工程师:日期: 2021 年 6 月 14 日Ⅲ-编号 11制监理工程师检查记录模板撤除工程检验批单位〔子单位〕工程名称武汉日月山水三期分部〔子分部〕工程名称主体分部验收部位九层柱、十层梁板施工单位武汉第六建工集团工程经理邓道勇施工执行标准名称及编号混凝土结构施工质量验收标准GB50204 - 2002质量验收规范的规定监理单位检查评定记录底模及其支架撤除时的混凝土强度第 4· 3·1 条√1主控后张法预应力构件侧模和底模的撤除时间第 4· 3·2 条/2项目后浇带拆模和支顶第 4· 3·3 条/3一1 防止拆模损伤第 4· 3·4 条√般项模板撤除、堆放和清运第 4· 3·5 条√目2监理工程师意见:专业监理工程师:日期: 2021 年 6 月 21 日Ⅲ-编号 11制监理工程师检查记录模板撤除工程检验批单位〔子单位〕工程名称武汉日月山水三期分部〔子分部〕工程名称主体分部验收部位十层柱、十一层梁板施工单位武汉第六建工集团工程经理邓道勇施工执行标准名称及编号混凝土结构施工质量验收标准GB50204 - 2002质量验收规范的规定监理单位检查评定记录底模及其支架撤除时的混凝土强度第 4· 3·1 条√1主控后张法预应力构件侧模和底模的撤除时间第 4· 3·2 条/2项目后浇带拆模和支顶第 4· 3·3 条/3一1 防止拆模损伤第 4· 3·4 条√般项模板撤除、堆放和清运第 4· 3·5 条√目2监理工程师意见:专业监理工程师:日期: 2021 年 6 月 29 日Ⅲ-编号 11制监理工程师检查记录模板撤除工程检验批单位〔子单位〕工程名称武汉日月山水三期分部〔子分部〕工程名称主体分部验收部位十一层柱、隔热层梁板施工单位武汉第六建工集团工程经理邓道勇施工执行标准名称及编号混凝土结构施工质量验收标准GB50204 - 2002质量验收规范的规定监理单位检查评定记录底模及其支架撤除时的混凝土强度第 4· 3·1 条√1主控后张法预应力构件侧模和底模的撤除时间第 4· 3·2 条/2项目后浇带拆模和支顶第 4· 3·3 条/3一1 防止拆模损伤第 4· 3·4 条√般项模板撤除、堆放和清运第 4· 3·5 条√目2监理工程师意见:专业监理工程师:日期: 2021 年 7 月 4 日Ⅲ-编号 11制监理工程师检查记录模板撤除工程检验批单位〔子单位〕工程名称武汉日月山水三期分部〔子分部〕工程名称主体分部验收部位隔热层柱、屋面层梁板施工单位武汉第六建工集团工程经理邓道勇施工执行标准名称及编号混凝土结构施工质量验收标准GB50204 - 2002质量验收规范的规定监理单位检查评定记录底模及其支架撤除时的混凝土强度第 4· 3·1 条√1主控后张法预应力构件侧模和底模的撤除时间第 4· 3·2 条/2项目后浇带拆模和支顶第 4· 3·3 条/3一1 防止拆模损伤第 4· 3·4 条√般项模板撤除、堆放和清运第 4· 3·5 条√目2监理工程师意见:专业监理工程师:日期: 2021 年 7 月 25 日。
