工程概预算课程设计计算书

合集下载

工程概预算课程设计(分享版)

工程概预算课程设计(分享版)

铁路工程概预算课程设计任务书一、目的和任务在学生学完工程概预算这门课程及有关专业课程后,在教师指导下,学生综合应用这部分内容独立完成一项工程的施工图预算或概算。

通过课程设计,使学生能掌握计算工程量以及编制个别概预算、综合概预算、总概预算的基本方法,了解并熟悉定额内容、定额的使用,概预算的编制原则等,加深他们对所学内容的理解。

由于课程设计课时少,所以不可能涉及到概预算编制的所有内容。

本次课程设计的主要内容是路基、轨道、桥涵等,每位同学选择一份原始资料进行概预算编制。

二、设计题目××铁路工程概算编制三、××铁路工程概算已知资料某工程处在四川省成都地区担任某新建铁路施工任务,其工程数量及有关资料如下:(一)工程数量1、拆迁建筑物(1)拆迁建筑物①拆迁民房200m2,单价400元/ m2;②拆迁其他建筑物400 m2,单价600元/ m2;(2)迁移通信线路4Km,单价102000元/Km;(3)迁移电力线路5Km,单价18000元/Km。

2、路基工程(1)土方(普通土)①挖方10083.09 m3,其中2883.1 m3、3317.8 m3、1851.19 m3、2031 m3运距分别为2 Km、3 Km、5 Km、7 Km;②填方(普通土)6200.9 m3(2)石方(次坚石)③挖方6134.4 m3,其中其中4000 m3、2134.4 m3运距分别为2 Km、3 Km;④填方(次坚石)4000 m33、盖板箱涵盖板箱涵10座,其分项工程量如下:(1)土方路基1000 m3;(2)M10浆砌片石基础800 m3;(3)C15混凝土端、翼墙200 m3;(4)C15混凝土中、边墙1000 m3;(5)预制C20钢筋混凝土盖板200 m3;(6)M10水泥砂浆人力安砌盖板200 m3。

4、轨道工程:4.1 新铺线路(km)(1)正线铺轨50Kg/m,轨长25 m1840根钢筋混凝土枕(弹条扣件)10.5公里;(2)50Kg/m,轨长25 m1840根Ⅰ类油枕(木枕)4钉轨0.168公里;4.2 铺碴铺道碴 25594 m3,其中底碴19963 m3,面碴5631 m34.3轨道工程材料供应方式(二)材料预算价格基期材料预算价格采用《铁路工程建设材料基期价格》(2005度),编制期的材料预算价格按照编制办法的相关规定进行分析。

道桥工程概预算课程设计计算书(1)

道桥工程概预算课程设计计算书(1)

道桥工程概预算课程设计计算书(1)编辑整理:尊敬的读者朋友们:这里是精品文档编辑中心,本文档内容是由我和我的同事精心编辑整理后发布的,发布之前我们对文中内容进行仔细校对,但是难免会有疏漏的地方,但是任然希望(道桥工程概预算课程设计计算书(1))的内容能够给您的工作和学习带来便利。

同时也真诚的希望收到您的建议和反馈,这将是我们进步的源泉,前进的动力。

本文可编辑可修改,如果觉得对您有帮助请收藏以便随时查阅,最后祝您生活愉快业绩进步,以下为道桥工程概预算课程设计计算书(1)的全部内容。

河南工业大学道路桥梁工程概预算课程设计学院土木建筑学院专业道路桥梁与渡河工程班级道桥1202班学号 201214050213姓名刘贵品指导教师逯文茹成绩二○一五年十二月课程设计任务书题目: A-B段公路施工图预算时间: 2015。

12.23~2015。

12。

312015年 12 月 26 日1设计说明1。

1工程概况A——-B公路位于河南省境内,距郑州市30km,地处平原微丘区。

本工程简称为A---B新建二级公路,长8.6km,路基宽12m,上铺石灰稳定土基层厚20cm(机械沿路拌和);路面为水泥混凝土路面,宽9.0m,厚23cm;路肩为土路肩,宽1。

50m.1。

2编制依据1.2。

1属性表数据(1)该路段以机械施工为主,工期一年(不计物价上涨),工地转移距离100km,主副食综合里程15km.(2)本路段共占用农田4.85亩,青苗补偿费按5000元/亩计算。

(3)不计临时便道及临时输电线路。

(4)该路段需购置路政电脑管理设备3台,每台8000元.(5)工程造价的第二部分费用按规定计入办公和生活用具购置费。

(6)规费:暂取为养老保险费率20%;失业保险费率1%;医疗保险费率10%;住房公积金6%;工伤保险费率1%。

1。

2.2 工料机单价预算所用资料汇总如表人工、主要材料预算单价汇总表表1机械台班单价汇总表表52项目划分和工程量主要工程数量有路基土方、路面基层、水泥混凝土路面3预算费用计算3。

工程概预算课程设计任务书

工程概预算课程设计任务书

工程概预算课程设计任务书工程概预算课程设计任务书一、课程设计的背景和意义随着经济的发展和社会的进步,工程建设已经成为了现代社会发展的重要标志,并且在各个领域中外出现重要的应用场景。

而工程概预算作为一种对工程建设进行经济管理的方法,既可以降低建设成本,提高经济效益,又可以预先评估项目的可行性和风险控制,是工程建设领域中不可缺少的一个环节。

因此,本科阶段的学生需要具备工程概预算设计的能力,以适应未来的职业发展和社会需求。

二、课程设计的目标和要求本课程设计旨在培养学生具有工程概预算设计的能力,要求学生能够:1. 系统掌握工程概预算的基本概念、原理、方法和技术;2. 能够运用相关的软件工具,采集、分析和处理工程概预算的数据;3. 对工程概预算的各种因素进行分析和评估,预测项目的风险和潜在问题;4. 能够编制高质量的工程概预算方案和报告,为工程建设提供可靠的财务预算依据。

1. 课程设计的内容1.1 工程概预算设计的基本概念和原理1.2 工程概预算设计的方法和技术1.3 工程概预算设计的软件工具1.4 工程概预算设计中的数据分析和处理1.5 工程概预算设计中的风险评估和控制1.6 工程概预算设计的方案和报告编制2. 课程设计的安排2.1 学生可以自主组成设计小组,进行联合设计,但是报告和方案的编写必须个人独立完成。

2.2 课程设计分为两个阶段:2.2.1 第一阶段:课堂学习主要介绍工程概预算的基本概念和原理,讲解设计方法和技术,对软件工具进行操作演示,为后期的实践设计做好理论准备。

2.2.2 第二阶段:设计实践学生需要通过实践活动,独立完成一项具体的工程概预算设计任务,包括设计方案的制定、数据的处理和分析、风险评估和控制、报告的编制等环节。

1. 课程设计的评价1.1 设计方案的创新性1.2 数据处理和分析的准确性1.3 风险评估的全面性和可靠性1.4 报告的规范性和可读性2. 课程设计的考核2.1毕业论文成绩和学位考试成绩2.2 课程设计作品的撰写和展示2.3 专业知识的答辩和口试五、结论本课程设计旨在培养学生具有工程概预算设计的能力,通过学习和实践,使学生在实际的工程建设中能够灵活应用工程概预算的理论和方法,提高工作能力和就业竞争力,为我国工程建设事业的发展贡献出自己的力量。

建筑工程概预算课程设计

建筑工程概预算课程设计

建筑工程概预算课程设计姓名:学号:专业:班级:指导老师:二零一三年六月十日目录工程概预算课程设计任务书 (2)工程概预算课程设计计算书一、工程概况 (4)二、基本依据 (4)三、施工图预算编制说明 (4)四、工程量计算规则说明 (4)五、分项工程费工程量计算表 (5)六、分项工程取费表 (13)七、分项工程费汇总表 (14)附录一、建筑设计说明 (15)二、结构设计说明 (16)三、设计图纸附后 (17)工程概预算课程设计任务书一、工程概预算课程设计题目根据所给施工图纸和河北省消耗量定额完成分部分项工程施工图预算。

二、课程设计主要内容及要求1、根据《河北省建筑工程消耗量定额》及《河北省建筑工程工程量计算规则》列出定额项目,并计算相应定额工程量,并编制工程量计算表;2、根据《河北省消耗量定额》(2008版)套用相应定额项目单价,并编制分部分项工程取费表(可以利用EXCEL)3、编制分项工程造价汇总表注:以上三项工作手工完成,可以利用EXCEL完成表格编制和数据计算。

4、根据施工图预算编制过程中的有关需要说明的事项,编写“**工程施工图预算编制说明”三、需提交成果:用A4纸完成书写或打印,最后成果按如下顺序装订1、封面2、目录3、施工图预算编制说明(自己编写)4、表1.1分项工程费工程量计算表5、表1.2 分项工程取费表(手算)6、表1.3 分项工程费汇总表四、进度要求:(共7天)1、定额工程量计算和定额项目套用3天;2、建筑工程费用计算2天3、整理设计资料2天五、主要参考资料:1、《河北省建筑工程工程量计算规则》2、《河北省建筑工程消耗量定额》六、设计分组,每五人一组(班长分组,并将分组情况报送指导老师),分别完成以下分项工程1、混凝土工程和模板工程2、砌体工程和钢筋工程3、基础工程和土方工程工程概预算课程设计计算书一、工程概况项目名称:颐美景商业中心综合办公楼住工程。

建设单位:农六师新湖农场。

建设地点:黄骅市。

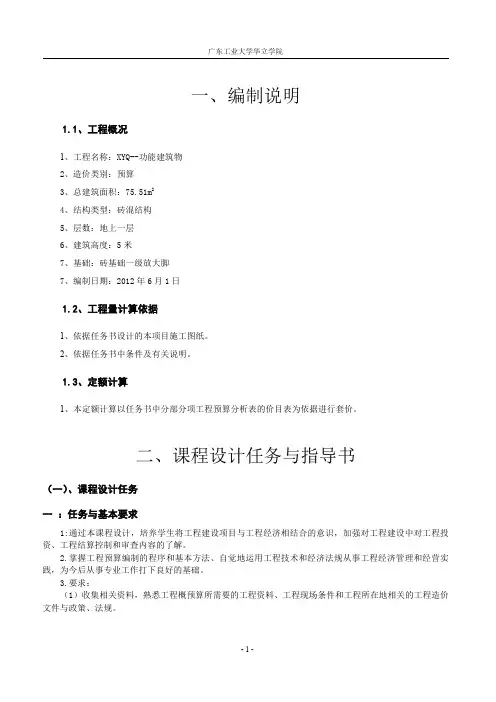

《工程概预算》课程设计

《工程概预算》课程设计
3. 0.00 以上采用 MU10 粘土砖混合砂浆砌筑,崁入墙身的构造柱、圈梁和过梁体积合计为 5.01m3.
4.底面混凝土垫层 80 ㎜,厚,水泥砂浆面层,厚:20 ㎜,水泥砂浆踢脚,高:120 ㎜。 5.内墙面、天棚面混合砂浆抹灰,白乳胶漆刷白二遍。 6.门窗尺寸分别为:M1:900 ㎜×2700 ㎜、 C1:1500 ㎜×1200 ㎜、C2:1500×600 ㎜. 7.砖基础大放脚为一级等高式,每边大放脚面积为:60 ㎜×120 ㎜,砖基础下垫层宽度为:1m、厚 200 ㎜,垫层顶面标高为:-0.9m,内外墙基础相同,基础沟槽土质为三类土。 8.工程各项费用的费率为:其他直接费:3.1%;现场经费:4.5%;企业管理费:3.8%;财务费用: 4.5%,其他费用:0.15%,利润 5%,税金:3.413%
二 :工程背景材料
某砖混结构如图 S-1 所示(见板书):(XYQ--功能建筑物) 1.屋面结构为 120 ㎜厚现浇钢筋混凝土板,板面结构标高为 4.5m,②、③轴处有现浇钢筋混凝土矩 形梁,梁截面尺寸 250 ㎜×660 ㎜(660 ㎜中包括板厚 120 ㎜)。 2.女儿墙设有混凝土压顶,其厚:60 ㎜;
五: 成绩评定与注意事项
-2-
广东工业大学华立学院
1.成绩按:优秀、良好、中等、及格、不及格 五级标准评定; 2.注意:成果提交时有答辩程序,如果答辩不通过,取消本次课程设计成绩。
六: 参考文献:
1.《水力发电工程概预算》 陈新元编著 中国水力电力出版社 2007.8 2.《工程项目管理--FIDIC 施工合同条件与应用案例》 陈新元编著 中国水利电力出版社 2009.12. 3.《工程造价管理》 怀俊等编 人民交通出版社 2008.1 4.《土木工程概预算》 戎贤编著 中国建材工业出版社 5.《建筑工程造价》 武育泰编著 武汉理工大学出版社 2007.2

工程概预算课程设计

工程概预算课程设计

工程概预算课程设计院系:建筑与土木工程学院班级:土木104班姓名:张金生学号:2010800207指导教师:郭健设计地点:1教阶梯102设计时间:2013年12月2日至2013年12月8日学生课程设计任务书工程概预算课程设计任务书一、工程概预算课程设计题目根据所给施工图纸和黑龙江省计价依据完成工程施工图预算。

二、课程设计主要内容及要求1、根据《黑龙江省建筑工程消耗量定额》及《黑龙江省建筑工程工程量计算规则》列出定额项目,并计算相应定额工程量,即表1.1工程量计算表;2、根据《黑龙江省建筑工程价目表》套用相应定额项目单价,以及《黑龙江省建筑工程费用构成及计算规则》规定的费用计算程序和措施费参考费率、利润率、税率以及齐齐哈尔市的规费费率编制各单位工程概预算表,即表2.1单位工程概预算表、表2.2单位工程概预算表、表2.3单位工程概预算表……;3、根据施工图预算编制过程中的有关需要说明的事项,编写“XX工程施工图预算编制说明”。

三、需要提交成果1、封面2、施工图预算编制说明3、表1.1工程量计算表4、表2.1单位工程概预算表5、表2.2单位工程概预算表6、表2.3单位工程概预算表四、进度要求(7天)1、定额工程量计算和定额项目套用3天2、建筑工程费用计算和装饰工程费用计算2天4、整理资料1天5、答辩1天五、主要参考资料1、《黑龙江省建筑工程工程量计算规则》2、《黑龙江省建筑工程消耗量定额》3、《黑龙江省建筑工程价目表》4、《黑龙江省建筑工程费用构成及计算规则》5、《“黑龙江省建筑工程消耗量定额”综合解释》6、《建筑工程计量与计价》附录:某三层砖混结构住宅楼一、工程概况及建筑说明(1)本工程为三层砖混结构住宅楼,共9户,建筑面积为604.0548m2,设计按7度抗震烈度设防;(2)室内均设150高水泥砂浆踢脚线,仅打底,厚度与内墙粉刷面平;(3)檐口均设滴水线,做法参黑97J02图集5,3,A,C,楼梯采用黑G502(82)Ⅱ号楼梯,栏杆参黑93J41第9页8型楼梯节点2;(4)该单元设室内垃圾道,垃圾道内砖墙防水砂浆抹面,该单元设一个信报箱(每户1格),每户阳台(除生活阳台外)均设一副晒衣架,做法参黑ZJ(84)P43-4;阳台每间均Φ32钢管水舌伸出栏板外150;(5)落水管为Φ100UPVC塑料管,铸铁落水斗,做法参黑J21(71)P7;(6)底层外墙窗及阳台均设铁栅,按黑93J11第8页施工;生活阳台为PVC塑钢封闭,厨房、卫生间钢筋混凝土现浇板上设防水层(CTJ-93-3防水、防渗胶粉),窗栅与墙面平齐;(7)室内地沟采用黑93J31C型丙类地沟。

工程概预算课程设计

工程概预算课程设计

单价
合价
0.00
编 定额号

项目名称
单项工程 某小学校教学楼工程
1 1A0036 人工平整场地
2 1A0003 人工挖沟槽土方(深2m内]
3 1A0006 人工挖基坑土方(深2m内)
4 1A0034 人工回填土夯填
5 1A0034 地坪室内回填土
6 1A0096 自卸汽车运土1km内[人工装]
7 1C0006 多层综合脚手架(高12m内]
F1 * 12.61% * 5.23% F1 * 1.91% F1 * 8.35% F14 + F15 + F16 + F17 + F18 DE("ASF") + DE("GLF") + DE("ZZS") + DLFY CLJC + WJJ_ DE("ZSJS") * 105% DE("JXTB") * 111.56% DE("QJG") * 101.2% * 139.09% DE("TSFRGF") / 15 * 6 + (RGF - DE("TSFRGF")) / 18 * 6 F1 * 1.2% F1 * 1.5% F1 + F5 + F11 + F12 + F13 + F19 + F20 + F21 710 * 4 (F22 + F23) * 0.14% (F22 + F23 + F24) * 4.56% (F22 + F23 + F24 + F25) * 0 F22 + F23 + F24 + F25 - F26

《工程概预算》课程设计.doc

《工程概预算》课程设计.doc

《工程概预算》课程设计任务书工程管理教研室2010年09月《工程概预算》课程设计一、课程设计目的《工程概预算》课程设计是在上完《工程概预算》理论课程之后安排的实践锻炼课程,目的是为了培养学生的动手能力,培养学生运用理论联系实际的能力。

通过课程设计,可以再一次系统地巩固有关建筑工程预算的理论知识,学会有关建筑工程预算编制过程及预算软件的操作过程,为今后走向社会打下坚实的基础。

二、课程设计基本条件(一)、某别墅建筑及结构施工图一套。

(二)、工程概况详施工图说明(三)、建筑做法补充1、油漆(1)、金属油漆做法:西南04J312(3290)醇酸磁漆金属表面除锈,清理,打磨;刷丙苯乳胶金属底漆两遍厚25~35um;局部刮丙苯乳胶腻子,打磨;满刮丙苯乳胶腻子,打磨;刷第一遍醇酸磁漆;复补丙苯乳胶腻子,磨光,刷第二遍醇酸磁漆,磨光,湿布擦净;刷第三遍醇酸磁漆。

(2)、油漆做法西南04J312(3284)醇酸清漆木材表面清扫,除污;砂纸打磨;润粉,打磨,满刮腻子,打磨;刷油色,刷首遍醇酸清漆;拼色,复补腻子,磨光;刷第二遍醇酸清漆;磨光,刷第三遍醇酸清漆。

2、屋面a、坡屋面做法:(1)美式屋面瓦(油毡瓦),用1:3水泥砂浆粘结(2)空铺卷材垫层一层(3)35厚C15细石混凝土找平层,配 6@500*500钢筋网(4)30厚聚苯乙烯泡沫挤塑板保温隔热层(5)聚乙烯SQ复合高分子防水卷材一道,h=1.2mm(6)15厚1:3水泥砂浆找平层(7)钢筋混凝土屋面板b、露台屋面做法(1)10厚地面砖铺面层,干水泥擦缝(2)20厚1:3水泥砂浆找平层(3)30厚聚苯乙烯泡沫挤塑板保温隔热层(4)聚乙烯SQ复合高分子防水卷材一道,h=1.2mm(5)15厚1:3水泥砂浆找平层(6)炉渣找坡层,最薄处为60mm(7)钢筋混凝土屋面板3、外墙面a、外墙内保温(1)20厚混合砂浆内抹灰(2)30厚复合硅酸盐板保温系统(3)20厚水泥砂浆找平层(4)20厚非承重型页岩空心砖(5)20厚水泥砂浆找平层(6)外墙乳胶漆b、外墙面石材饰面:仿西南04J516-5413(1)刷界面处理剂(2)13厚水泥砂浆打底,两次成活(3)7厚1:3水泥砂浆找平(4)外墙面砖195*45用1:1.5水泥砂浆加建筑胶粘结C、外墙面涂料饰面:仿西南04J516-5313(1)刷界面处理剂(2)12厚水泥砂浆打底,两次成活,扫毛或划出纹道(3)6厚1:2.5水泥砂浆找平(4)刮腻子两遍(5)刷(喷)涂料面层二遍(6)喷甲基硅醇纳憎水剂4、天棚a、天棚面一:混合砂浆乳胶漆顶棚(西南04J515(P06))用于卧室、客厅、饭厅、楼梯间(1)基层清理(2)刷水泥浆一道(加建筑胶适量)(3)10厚1:1:4水泥砂浆(4)4厚1:0.3:3水泥石灰砂浆(5)满刮腻子2遍(6)刷乳胶漆底漆一遍,面漆2遍b、天棚面二:铝合金方板吊顶(西南04J515(P23))用于厨房、卫生间(1)钢筋混凝土内预留φ6吊筋,双向吊点,中距900~1200(2)φ8钢筋吊杆,双向吊点,中距900~1200(3)龙骨(专用),中距<1200(4)0.8~1厚铝合金方板5、内墙面a、内墙面一:混合砂浆刷乳胶漆墙面(西南04J515(N05))用于卧室、客厅、饭厅、楼梯间(1)基层处理(2)9厚1:1:6水泥石灰砂浆打底扫毛(3)7厚1:1:6水泥石灰砂浆垫层(4)5厚1:0.3:2.5水泥石灰砂浆罩面压光(5)满刮腻子2遍(6)刷乳胶漆底漆一遍,面漆2遍b、内墙面二:彩釉砖墙面(西南04J515(N12))用于厨房、卫生间(高至吊顶底(1)基层处理(2)10厚1:3水泥砂浆打底扫毛,分两次抹(3)8厚1:0.15:2水泥石灰砂浆粘结层(加建筑胶适量)(4)5~7厚彩色釉面砖,白水泥擦缝6、楼地面a、防滑地砖地面(西南04J312(3181a))用于楼梯间、车库(1)普通地砖面层水泥浆擦缝(2)20厚1:2干硬性水泥砂浆粘合层,上洒1-2厚干水泥并酒精水适量(3)水泥浆结合层一道(4)100厚C10混凝土垫层(5)素土夯实b、防滑地砖地面(西南04J312(3182b))用于厨房、卫生间、洗衣间(1)防滑地砖面层水泥浆擦缝(2)20厚1:2干硬性水泥砂浆粘合层,上洒1-2厚干水泥并酒精水适量(3)改性沥青一布四涂防水层(4)100厚C10混凝土垫层找坡表面赶光(5)素土夯实C、单层硬木楼板面(西南04J312(3245))用于卧室(1)50*20长条硬木企口板(背面刷氟化钠防腐剂)(2)50*70木龙骨中距400(架空20高,用木块垫平中距400)10号镀锌铁丝两根与铁鼻子绑牢(3)50*50横撑中距800(均满涂防腐剂)中间填40厚干焦渣隔音层(4)板缝内预埋φ6钢筋,绑扎φ6Ω形铁鼻子400中距,C20细石混凝土灌注板缝(5)结构层d、防滑地砖楼面(西南04J312(3183a))用于家庭室、楼梯间(1)普通地砖面层水泥浆擦缝(2)20厚1:2干硬性水泥砂浆粘合层,上洒1-2厚干水泥并酒精水适量(3)20厚1:3水泥砂浆找平层(4)水泥结合层一道(5)结构层e、防滑地砖楼面(西南04J312(3184b))用于厨房、卫生间(1)防滑地砖面层水泥浆擦缝(2)20厚1:2干硬性水泥砂浆粘合层,上洒1-2厚干水泥并酒精水适量(3)改性沥青一布四涂防水层(4)1:3水泥砂浆找平层最薄处20厚(5)水泥结合层一道(6)结构层f、防滑地砖楼面(西南04J312(3184a))用于阳台、露台(1)普通地砖面层水泥浆擦缝(2)20厚1:2干硬性水泥砂浆粘合层,上洒1-2厚干水泥并酒精水适量(3)改性沥青一布四涂防水层(4)1:3水泥砂浆找平层最薄处20厚(5)水泥结合层一道(6)结构层7、踢脚板a、地砖踢脚板:西南04J312(3187)用于客厅、饭厅、楼梯间(1)普通地砖水泥浆擦缝(2)4厚纯水泥浆粘贴层(425号水泥中掺20%白乳胶)(3)25厚1:2.5水泥浆基层b、硬木踢脚板:西南04J312(3240)用于卧室(1)18厚硬木踢脚板,背面满涂防腐剂,钉子固定(2)墙面钉50*75*20刨花板@400表面满涂热沥青,钉子固定8、坡道做法:西南04J812(B/6)9、散水:详西南04J812-4-1(1)垫层材料种类、厚度:100厚碎砖(2)面层厚度:60厚C15砼(3)填塞材料种类:油膏嵌缝10、入口踏步:西南04J812(1/7)11、砖暗沟:西南04J812-3-2a(1)沟截面460*500,沟起点深200,坡度0.5%(2)100厚C10混凝土垫层(3)M5水泥砂浆砌砖(4)20厚1:3水泥砂浆粉光(5)120厚C20混凝土沟盖板12、成品PVC雨水槽:西南03J201-2(第39页)13、栏杆:西南04J412(2a/53)14、门窗详图纸说明(四)、钢筋钢筋按如下规格统计:1、I级10以内2、I级10以上3、II螺纹钢4、III螺纹钢5、冷轧带肋钢筋每种类型混凝土构件算一根构件钢筋,其余按该构件钢筋含量计算。

工程概预算课程设计计算书

工程概预算课程设计计算书

工程概预算课程设计计算书工程概预算课程设计计算书一、绪论工程概预算是一个工程项目从立项到完工所经历的所有成本,它是精确预测工程成本的关键。

本文将介绍一份工程概预算计算书的设计和计算方法,以确保正确估算和控制项目成本。

二、工程概预算计算书设计(一)封面在工程概预算计算书的封面中,需要包含以下信息:1. 项目名称2. 编制日期3. 编制单位名称4. 报告作者名称5. 报告审核人名称6. 审批人名称7. 关键词(二)目录在工程概预算计算书的目录中,需要列出所有章节和子章节的名称以及对应的页码。

(三)摘要在工程概预算计算书的摘要中,需要简要介绍工程项目的背景和目的,并概述工程预算的主要内容、计算方法和结果。

(四)正文工程概预算计算书的正文部分应包含以下内容:1. 工程概述:介绍工程项目的主要内容、范围和目的。

2. 工程量清单:列出工程项目所需的所有材料、设备、劳动力等,以及对应的数量和单价。

3. 工程费用预算:根据工程量清单计算出工程项目的人工、材料、设备等各项费用,并计算总工程费用。

4. 风险控制措施:根据工程项目的特点,列出相应的风险控制措施,以减少风险并保证工程项目的顺利实施。

5. 工程预算的结论和建议:根据上述内容,得出工程预算的主要结论和建议,并提出进一步的建议和改进建议。

三、工程概预算计算书计算方法1. 工程量清单的编制方法:(一)工程量的划分及计算公式的确定;(二)材料和设备的选择与规格;(三)工程量的计量单位及计算公式;(四)工程量的汇总。

2. 工程费用预算的计算方法:(一)人工费用的计算方法;(二)材料费用的计算方法;(三)设备费用的计算方法;(四)间接费用的计算方法。

3. 工程预算控制的方法:(一)设计阶段的控制;(二)施工阶段的控制;(三)投资运营阶段的控制。

四、结论在工程项目中,精确预测工程成本至关重要。

本设计的工程概预算计算书涵盖了各项内容的规划和计算方法,在工程预算的估算和控制上具有重要的参考和借鉴价值。

工程概预算课程设计说明书

工程概预算课程设计说明书

一、编制说明1、工程概况 该说明为某小区 30 号楼 2 单元采暖预算,建筑面积 971.28 平方米,其 中供暖面积 892.08 平方米。

设计热负荷 83.7KW,热负荷指标 93.85W/㎡。

本 工程为包工包料三类工程。

其他:1)所有管道均为镀锌钢管,丝接;未标注支管管径均为 DN25。

2)卫生间选用 TDF2 型散热器,其他房间选用 GD2-1.0/6 型散热器, 每个散热器设手动放气阀。

3)采暖立管及室外管道均用 50mm 岩棉保温管保温,外缠铝箔保护层 一道。

4) 立管支架采用 L50×50×5 角钢,一层设一个,外刷防腐漆两道, 银粉漆两道。

设备型号表 名称 散热器 型号 TF (卫生间) 名称 自动排气阀 型号 E121GD2-1.0/6(其他) 截止阀(丝扣) 散热器三通阀 截止阀(法兰) J11T-16 TIW-10A J41T-16 压力表 温度计 锁封阀 Y100,0-1.0MPa WNG-11.0,0-150℃ TIW-10C2、预算编制依据 (1) 、施工图纸、说明书及有关的标准图、通用图。

(2) 《建筑设备工程概预算》 、 《安装工程概预算手册》 《全国统一安装工程预算定额》 《刷油、防腐蚀、绝热工程》 GYD-211-2000 相应的费用定额及取费标准,调价文件 (3) 、主要材料单价依据 (4) 、预算中不包括的费用 (5) 、主要经济技术指标: (6) 、其它需要说明的情况二、费用分析表1、定额计价法(1) 、综合间接费取费标准项目 包工包料工程类别 三类工程计算基础 人工费综合间接费(%) 53(2) 、劳动保险费取费标准 包工包料的各类工程劳动保险费率均取 9%。

(3) 、利润取费标准 项目 包工包料 (4) 、其他费用: 这部分费用中的各项费用由承发包双方根据施工组织设计等。

通过合同 形式或签证加以确认,作为工程结算的依据。

工程概预算课程设计计算书 尚全成

工程概预算课程设计计算书 尚全成

工程概预算课程设计院系:土木工程学院专业:土木工程班级:11土木工程3班姓名:尚全成学号:6111050329本计算书计算各单位工程工程量,并套价。

一、土方工程(注:开挖土方采用人工挖土,土质为一般土,无余土外运。

)1.场地平整工程量=11.6*6.5=75.40 m2综合单价(1-1)=464.13元/100m2综合单价费=75.4*464.13/100=350.00元2.土方开挖未考虑工作面工程量=(11.1+0.5*2+0.1*2)*(6+0.5*2+0.1*2)*[(-0.45)-(-0.1)-(-1.5)]=101.844 m3考虑工作面工程量=(11.1+0.5*2+0.1*2+0.3*2)*(6+0.5*2+0.1*2+0.3*2)*[(-0.45)-(-0.1)-(-1.5)]=115.713 m3综合单价(1-2)换=1061.45*115.713/101.844=1206元/100m3综合单价费=101.844*1206/100=1228.30元3.基底打夯工程量=(11.1+0.5*2+0.1*2)*(6+0.5*2+0.1*2)=88.56 m2综合单价(1-128)=62.12元/100m2综合单价费=88.56*62.12 /100=55.00元4.土方回填1)扣垫层混凝土体积=(11.1+0.5*2+0.1*2)*(6+0.5*2+0.1*2)*0.1= 8.856 m32)扣筏板基础混凝土体积(含JL)=(11.1+0.5*2*(6+0.5*2)*0.3-0.5*0.15*0.1(11.1+0.425*2+6+0.425*2)*2+0.2*0.5*(11.1+6)*2+0.2*0.4*[(6-0.5)*2+0.45-0.4]= 25.128+4.628=29.7563)扣柱体积=(0.5*0.5*4+0.5*0.4*4+0.4*0.4*2)*0.55=1.166 m34)扣砖墙体积=0.55*0.37*{(6-0.5)*2+(3.3-0.25-0.2)*4+(4.5-0.4)*2}+0.55*0.24[(6-0.5-0.4)*2+4.5-0.4]=0.55*0.37*30.6+0.55*0.24*14.3=8.115 m35)房心回填土体积(填土压实系数0.9)=[(3.9-0.24)*(4.5-0.24)*( 0.45-0.246)+(6-0.24)*(3.3-0.24)* (0.45-0.236)*2+ (4.5-0.24)*(2.1-0.24)*(0.45-0.22)]/0.9=12.7/0.9=14.111 m3未考虑工作面工程量=101.844-1)-2)-3)-4)+5)=101.844-8.856-29.756-1.166-8.115+14.111=68.07 m3考虑工作面土方回填工程量=115.713-1)-2)-3)-4)+5)=115.713-8.856-29.756-1.166-8.115+14.111=81.939 m3综合单价(1-126)换=2019.63*81.939/68.07=2431.12元/100m3综合单价费=68.07*2431.12/100=1654.90元二、混凝土工程混凝土基础垫层工程量=8.856 m3综合单价(4-13)=2488.23元/10m3综合单价费=8.856*2488.23/10=2203.60元1)混凝土筏板基础(含基础梁)工程量=25.128 + 4.628=29.756 m3综合单价(4-6)换=2727.3+(195.03-170.97)*10.15=2971.51元/10m3综合单价费=29.756*2971.51/10=8842.02元2)混凝土柱工程量=(0.5*0.5*4+0.5*0.4*4+0.4*0.4*2)*(7.2+1)=17.384 m3综合单价(4-15)换=3146.71+(183.11-170.97)*10.15=3269.93元/10m3综合单价费=17.384*3269.93/10=5684.50元a.混凝土梁、板工程量=(6.5*11.6-0.5*0.5*4+0.5*0.4*4+0.4*0.4*2)*0.1*2+(0.37*30.6+0.24*14.3)*(0.4+0.55)=14.656+14.016=28.672 m3综合单价(4-33)换=2641.17+(193.51-178.25)*10.15=2796.06元/10m3综合单价费=28.672*2796.06/10=8016.90元b.二层阳台工程量=1.2*4.56*0.1+(4.5+1.155*2)*0.09*0.9= 1.099 m3综合单价(4-44)换=3614.44+(193.51-178.25)*10.15=3769.33元/10m3综合单价费=414.20元2)挑檐工程量=(11.6+6.5+0.585)*2*0.1*0.835+(11.6+0.805*2+6.5+0.805*2+(1.2-0.835)*2)*0.2*0.06+4.56*(1.2-0.805)*0.1=3.551 m3综合单价(4-41)换=3997.73+(193.51-178.25)*10.15=4152.62元/10m3综合单价费=3.551*4152.62/10=1474.60元1)楼梯工程量=(2.1-0.24)*(4.5-0.24)=7.92m2综合单价(4-47)=换=785.45+(183.11-170.97)*2.43=814.95元/10m2综合单价费=7.92*814.95/10=645.5元2)构造柱工程量=0.24*0.24*(0.6-0.06)*8=0.249 m3综合单价(4-20)换=3388.08+(183.11-170.97)*10.15=3511.3元/10m3综合单价费=0.249*3511.3/10=87.5元3)压顶工程量=0.06*0.26*(6.5-0.24+11.6-0.24)*2=0.55 m3综合单价(4-50)换=3354.13+(183.11-170.97)*10.15=3477.35元/10m3综合单价费=0.55*3477.35/10=191.50元4)过梁工程量=2.9*0.365*0.24*2+2*0.365*0.18*8+2.3*0.365*0.18*2+1.4*0 .24*0.12*6=2.103 m3综合单价(4-26)换=3027.79+(183.11-170.97)*10.15=3151.01元/10m3综合单价费=2.103*3151.01/10=662.70元三、钢筋工程筏板钢筋Φ1)底部通长筋Φ18X方向:11.1+0.5*2-0.04*2+0.2*2=12.42 m根数=[6+0.5*2-(0.5+0.15)*2-0.04*2]/0.15+1=39根Y方向:6+0.5*2-0.04*2+0.2*2=7.32 m根数=[11.1+0.5*2-0.04*2-(0.5+0.15)*2-(0.4+0.15)*2]/0.15+1=66 根2)顶部部通长筋Φ18X方向:11.1+0.35*2-0.04*2+0.2*2=12.12 m根数=[6+0.35*2-(0.5+0.15)*2-0.04*2]/0.15+1=37根Y方向:6+0.35*2-0.04*2+0.2*2=7.02 m根数=[11.1+0.35*2-0.04*2-(0.5+0.15)*2-(0.4+0.15)*2]/0.15+1=64 根基础梁钢筋(本部分按箍筋加密根数10计算)JL1——23)底部通长筋6Φ25(0.5-0.04)=0.46>0.4l ab=0.29)L=(11.1-0.5+0.46*2+15*0.025*2)*6=10.43*6=62.58 m4)底部非通长筋(2Φ25)*2L=[2*(4.5-0.4)/3+0.4]*2*2=12.53 m5)顶部通长筋6Φ25(0.5-0.04=0.46<l a=0.725)L=62.58 m6)箍筋Φ12L=(0.5-0.04*2)*4+12.89*0.012*2+[(0.5-0.04)*2+(0.5-0.04)*2/5+12.89*0.012*2]*2=1.989+1.625*2=4.624 m根数=6*10+(4.5-0.4-0.05*2-9*0.01*2)/0.2-1[(3.3-0.45-0.05*2-9*0.01*2)/2-1]*2+20(节点加密)=125根JL2——27)底部通长筋6Φ25 (0.5-0.04)=0.46>0.4l ab=0.29)L=(6-0.5+0.46*2+15*0.025*2)*6=7.17*6=43.02 m8)顶部通长筋6Φ25 (0.5-0.04=0.46<l a=0.725)L=43.02 m9)顶部非通长筋(2Φ25)*2L=(5.5/3+0.46+15*0.025)*4=2.63*4=10.52 m10)箍筋Φ12L=4.624 m根数=2*10+(6-0.5-0.05*2-9*0.01*2)/0.2-1=46根JL3——211.底部通长筋4Φ25 (0.5-0.04)=0.46>0.4l ab=0.29)L=7.17*4=28.68 m12.底部非通常筋(2Φ25)L=[(3.9-0.25-0.2)/3+(0.5-0.04)+15*0.025*2=2*(3.9-0.25-0.2)/3+0.4]*2=4.995*2=9.99 m13.顶部通长筋4Φ25 (0.5-0.04=0.46<l a=0.725)L=7.17*4=28.68 m14.顶部非通长筋(2Φ25)L=(3.9-0.45+0.46+15*0.025+0.2)*2=4.485*2=8.97 m15.箍筋Φ12L=(0.5-0.04*2+0.4-0.04*2)*2+12.89*0.012*2+2*(0.5-0.04*2)/3+(0.5-0.04*2)*2+12.89*0.012*2=3.22 m根数=4*10+(3.9-0.25-0.2-0.05*2-9*0.01*2)/0.2-1=55根JL4——11)底部通常筋+顶部通常筋(5Φ25)*2 (0.4-0.04)=0.36>0.4l ab=0.29,0.4-0.04=0.36<l a=0.725)L=[4.5-0.4+(0.4-0.04)*2+15*0.025*2]*10=5.57*10=55.7 m2)箍筋Φ12L=(0.5-0.04*2+0.4-0.04*2)*2+12.89*0.012*2+0.5-0.025*2+2*(0.4-0.025*2)/2+12.89*0.012*2=3.02 m根数=10*2+(4.5-0.4-0.05*2-9*0.01*2)/0.2-1+10(节点)=49根一级钢筋工程量直径10以上的:综合单价(4-169)=4028.50元/t综合单价费=(4.624*125+4.624*46+3.22*55+3.02*49)*0.88/1000*4028.50=3955.50元二级钢筋综合工程量:综合单价(4-170)=3949.38元/t综合单价费=(12.42*39+7.32*66=12.12*37+7.02*64+62.58+12.53+62.58+4 3.02*2+10.52+28.68+9.99+28.68+8.97+55.7)*3.85/1000*3949 .38=33930.00元柱钢筋Z1——4纵向受力纵筋16Φ251)基础层(h j=0.5<l aE=0.834)L=[0.5-0.04+15*0.025+(3.57-0.5+1)/3]*16=2.19*16=35.04 m2)首层L=[ (3.07+1)*2/3+0.5+0.5]*16=3.71*16=59.36 m3)顶层(1.5l abE=1.425>0.65-0.015+0.5-0.015=1.12)L=(2.95-0.5+1.425)*9+(2.95-0.5+0.65-0.015+12*0.025)*7=3.875*9+3.385*7=58.57 m4)箍筋Φ10L=(0.5-0.025*2)*4+12.89*0.01*2+[5*2*(0.5-0.025*2)/4+12.89*0.01*2+(0.5-0.025)*2++12.89*0.01*2]=6.239 m根数=2+[4.1/(3*0.1)+1]+[(4.1/6+0.5*2)/0.1+1]+[(0.65+0.5)/0. 1+1]+[(4.1-4.1/3-4.1/6)/0.2-1]+[(2.95-0.5*2)/0.2-1]=2+18+16+13+10+9=68根Z2——4纵向受力纵筋14Φ251)基础层(h j=0.5<l aE=0.834)L=2.19*14=30.66 m2)首层L=3.71*14=51.94 m3)顶层(1.5l abE=1.425>0.65-0.015+0.5-0.015=1.12)L=3.875*4+3.385*10=49.35 m4)箍筋Φ10L=(0.5-0.025*2+0.4-0.025*2)*2+12.89*0.01*2+2*2* (0.5-0.025*2)/3+12.89*0.01*2+2 * (0.4-0.025)/4+12.89*0.01*2+(0.4-0.025)*2+12.89*0.01*2]=6.239 m根数=68根Z3——2纵向受力纵筋12Φ221)基础层(h j=0.5<l aE=0.834)L=2.19*12=26.28 m2)首层L=3.71*12=44.52 m3)顶层(1.5l abE=1.425>0.65-0.015+0.5-0.015=1.12)L=3.385*12=40.62 m4)箍筋Φ8L=(0.4-0.025*2)*4+12.89*0.008*2+[4*2*(0.4-0.025*2)/3+12.89*0.008*2]*2=3.98 m根数=68根柱一级钢筋直径10以内工程量:综合单价(4-168)=4172.87元/t综合单价费=(6.239*68*2*0.617+3.98*68*0.395)/1000*4172.87=2631.00 综合单价(4-170)=3949.38元/t综合单价费=[(35.04+59.36+58.57+30.66+51.94+49.35)*3.85+(26.28+44.52+44.62)*2.984]/1000*3949.38=14240.50元构造柱配筋——81)纵筋Φ12L=(0.54+0.5*38*0.012+12*0.012*2+0.06-0.015)*4=1.1*4=4.4 m2)箍筋Φ8L=(0.24-0.015*2)*4+12.89*0.008*2=1.05 m根数=2+3=5根柱二级钢筋工程量:综合单价(4-170)=3949.38元/t综合单价费=(4.4*8*0.88)/1000*3949.38=122.30元柱一级钢筋直径10以内工程量:综合单价(4-168)=4172.87元/t综合单价费=(1.05*5*0.395)/1000*4172.87=8.65梁钢筋3.57梁钢筋KL1——21)底部通长筋4Φ25 (0.5-0.025)=0.475>0.4l aE=0.397) L=(11.1-0.5+0.475*2+15*0.025*2)*4=12.3*4=49.2 m2)底部中间跨非通长筋2Φ25(0.5h c+5d=0.325< l aE=0.948)L=(4.5-0.4+0.948*2)*2=5.996*2=11.99 m3)顶部通长筋4Φ25 (0.5-0.025)=0.475>0.4l aE=0.397)L=12.3*4=49.2 m4)箍筋Φ8L=(0.37-0.025*2+0.5-0.025*2)*2+12.89*0.008*2+2*(0.37-0.025*2)/3+(0.5-0.025*2)+12.89*0.008*2=3.064 m根数=[(1-0.05)/0.1+1]*6+[(3.3-0.025-0.2-1*2)/0.2-1]*2+[(4.5-0.4-1*2)/0.2-1]=11*6+4*2+10=84根KL2——21)底部通长筋4Φ25 (0.5-0.025)=0.475>0.4l aE=0.397)L=(6-0.5+0.475*2+15*0.025*2)*4=7.2*4=28.8 m2)顶部通长筋4Φ25 (0.5-0.025)=0.475>0.4l aE=0.397)L=7.2*4=28.8 m3)顶部第二排负筋(2Φ25)*2L=[(0.5-0.025)+15*0.025+(6-0.5)/4]*4=2.225*4=8.9 m4)箍筋Φ8L=3.064 m根数=[(1-0.05)/0.1+1]*2+[(6-0.5-1*2)/0.2-1]=11*2+17=39根KL3——11)底部通常筋4Φ25 (0.5-0.025)=0.475>0.4l aE=0.397)L=12.3*4=49.2 m2)底部中间跨非通常筋2Φ25(0.5h c+5d=0.325< l aE=0.948)L=5.996*2=11.99 m3)顶部通常筋2Φ25 (0.5-0.025)=0.475>0.4l aE=0.397)L=12.3*2=24.6 m4)顶部第一排负筋(2Φ25) (0.5-0.025)=0.475>0.4l aE=0.397)L=[3.3-0.25-0.2+0.4+(4.5-0.4)/3+0.475+15*0.025]*4=5.47*4=21.87 m5)顶部架立筋2Φ12L=[(4.5-0.4)/3+0.15*2]*2=1.397*2=2.79 m6)顶部第二排负筋(2Φ25)*2L=[2*(4.5-0.4)/4+0.4]*4=2.45*4=9.8 m7)箍筋Φ8L=3.064 m根数=84根KL4——21)底部通常筋4Φ22 (0.5-0.025)=0.475>0.4l aE=0.397) L=7.2*4=28.8 m2)底部中间跨第二排非通常筋2Φ22(0.5h c+5d=0.325<l aE=0.948)L=(3.9-0. 25-0.2+0.475+0.948+15*0.022)*2=5.203*2=10.41 m3)顶部通常筋2Φ22 (0.5-0.025)=0.475>0.4l aE=0.397)L=7.2*2=14.4 m4)顶部第一排负筋(2Φ22)*2 (0.5-0.025)=0.475>0.4l aE=0.397)L=(2*3.45/3+0.475*2+15*0.025*2+2.05)*2=6.05*2=12.1 m 5)顶部第二排负筋(2Φ22)L=(3*3.45/4+0.4+0.475+15*0.022)=3.8*2=7.6 m6)箍筋Φ8L=(0.24-0.025*2+0.5-0.025*2)*2+12.89*0.008*2=1.468 m根数=[(1-0.05)/0.1+1]*2+[(2.1-0.45)/0.2+1]+[(3.9-0.45-0.2)/0.2-1]=11*2+18+7=47根KL5——11)底部+顶部通常筋(4Φ22)*2 (0.4-0.025)=0.375<0.4l aE=0.397)L=[4.5-0.4+(0.4-0.025)*2+15*0.022*2]*8=5.51*8=44.08 m 2)箍筋Φ8L=1.486 m根数=[(1-0.05)/0.1+1]*2+(4.5-0.4-1*2)/0.2-1=11*2+10=32根梁一级钢筋直径10以内工程量:综合单价(4-168)=4172.87元/t综合单价费={3.064*(84+39+84)+1.48*47+0.486*32}*0.395/1000*4172.87=1237.500梁二级钢筋工程量:综合单价(4-170)=3949.38元/t综合单价费=(49.2+11.9+49.22+28.8*2+8.9+49.2+11.99+24.6+21.87+9.8) *3.85/1000*3949.38+2.79*0.88/1000*3949.38+(28.8+10.41+1 4.4+12.1+7.6+40.08)*2.984/1000*3949.38=5484.007.17梁钢筋KL1——11)底部通常筋4Φ25 (0.5-0.025)=0.475>0.4l aE=0.397)L=12.3*4=49.2 m2)底部中间跨非通常筋2Φ25(0.5h c+5d=0.325< l aE=0.948)L=5.996*2=11.99 m3)顶部通常筋4Φ25 (0.5-0.025)=0.475>0.4l aE=0.397)L=12.3*4=49.2 m4)构造钢筋4Φ16L=(11.1-0.5+15*0.016*2)*4=11.08*4=44.32 m5)箍筋Φ8L=(0.37-0.025*2+0.65-0.025*2)*2+12.89*0.008*2+2*(0.37-0.05)/3+(0.65-0.025*2)*2+12.89*0.008*2=3.67 m根数=[(1.3-0.05)/0.1+1]*6+[(3.3-0.45-1.3*2)/0.2-1]*2+[(4.5-0.4-1.3*2)/0.2-1]=14*6+1*2+7=93根6)拉筋Φ8L=0.37-0.025*2+12.89*0.008*2=0.53 m根数=47根KL2——21)底部通常筋5Φ25 (0.5-0.025)=0.475>0.4l aE=0.397)L=7.2*5=36 m2)顶部通常筋4Φ25 (0.5-0.025)=0.475>0.4l aE=0.397)L=7.2*4=28.8 m3)顶部第二排负筋(2Φ25)*2L=2.225*4=8.9 m4)构造钢筋4Φ16L=(6-0.5+15*0.016*2)*4=5.98*4=23.92 m5)箍筋Φ8L=3.67 m根数=[(1.3-0.05)/0.1+1]*2+(6-0.5-1.3*2)/0.2-1=14*2+14=42根6)拉筋Φ8L=0.53 m根数=42根KL3——11)底部通长筋4Φ25 (0.5-0.025)=0.475>0.4l aE=0.397) L=12.3*4=49.2 m2)底部中间跨非通长筋2Φ25(0.5h c+5d=0.325< l aE=0.948)L=5.996*2=11.99 m3)顶部通长筋2Φ25 (0.5-0.025)=0.475>0.4l aE=0.397) L=12.3*2=24.6 m4)顶部第一排负筋(2Φ25)*2 (0.5-0.025)=0.475>0.4l aE=0.397)L=5.47*4=21.87 m5)顶部架立筋2Φ12L=[(4.5-0.4)/3+0.15*2]*2=1.397*2=2.79 m6)顶部第二排负筋(2Φ25)*2L=[2*(4.5-0.4)/4+0.4]*4=2.45*4=9.8 m7)箍筋Φ8L=3.67 m根数=93根8)拉筋Φ8L=0.53 m根数=47根9) 构造钢筋4Φ16L=(11.1-0.5+15*0.016*2)*4=11.08*4=44.32 mKL4——21)底部通常筋4Φ22 (0.5-0.025)=0.475>0.4l aE=0.397)L=7.2*4=28.8 m2)底部中间跨第二排非通常筋2Φ22(0.5h c+5d=0.325<l aE=0.948)L=(3.9-0.25-0.2+0.475+0.948+15*0.022)*2=5.203*2=10.41 m3)顶部通常筋2Φ22 (0.5-0.025)=0.475>0.4l aE=0.397)L=7.2*2=14.4 m4)顶部第一排负筋(2Φ22) (0.5-0.025)=0.475>0.4l aE=0.397)L=(2*3.45/3+0.475*2+15*0.025*2+2.05)*2=6.05*2=12.1 m5)顶部第二排负筋(2Φ22)L=(3*3.45/4+0.4+0.475+15*0.022)=3.8*2=7.6 m6)箍筋Φ8L= (0.24-0.025*2+0.5-0.025)*2+12.89*0.008*2=1.526 m根数=(2.1-0.45-0.1)/0.1+1+[(1.3-0.05)/0.1+1]*2+[(3.9-2.6-0.45)/0.2-1]=17+14*2+4=49根KL5——11)底部+顶部通长筋(4Φ22)*2 (0.4-0.025)=0.375<0.4l aE=0.397)L=5.51*8=44.08 m2)箍筋Φ8L=1.526 m根数=[(1.3-0.05)/0.0+1]*2+[(4.5-0.4-1.3*2)/0.2-1]=14*2+7=35根梁一级钢筋直径10以内工程量:综合单价(4-168)=4172.87元/t综合单价费={3.67*42+0.53*42+3.67*93+0.53*47+1.526*49+1.526*35}*0. 395/1000*4172.87=1709.31梁二级钢筋工程量:综合单价(4-170)=3949.38元/t综合单价费=(49.2+11.9+49.2+36+28.8+8.9+49.2+11.99+24.6+21.87+9.8) *3.85/1000*3949.38+2.79*0.88/1000*3949.38+(28.8+10.41+1 4.4+12.1+7.6+40.08)*2.984/1000*3949.38+44.32*2*1.578/1000*3949.38=6909.00过梁配筋GL24——21)纵筋Φ12L=(2.9-0.025*2+15*0.012*2)*6=3.21*6=19.26 m2)箍筋Φ6L=0.37-0.025*2+0.24-0.025*2+12.89*0.006*2=0.665 m 根数=(2.9-0.025*2)/0.2+1=16根GL18(2m)——81)纵筋Φ12L=(2-0.025*2+15*0.012*2)*6=2.31*6=13.86 m2)箍筋Φ6L=0.37-0.025*2+0.18-0.025*2+12.89*0.006*2=0.605 m 根数=(2-0.025*2)/0.2+1=11根GL18(2.3m)——21)纵筋Φ12L=(2.3-0.025*2+15*0.012*2)*6=2.61*6=15.66 m2)箍筋Φ6L=0.605 m根数=(2.3-0.025*2)/0.2+1=13根GL12——61)纵筋Φ12L=1.4-0.025*2+15*0.012*2=1.71*4=6.84 m2)箍筋Φ6L=0.12-0.025*2+0.24-0.025*2+12.89*0.006*2=0.415 m 根数=(1.4-0.025*2)/0.2+1=8根过梁一级钢筋直径10以内工程量:综合单价(4-168)=4172.87元/t综合单价费={0.665*16*2+0.605*11*8+0.605*13*2+0.415*8*8}*0.222/100 0*4172.87=108.00元过梁二级钢筋工程量:综合单价(4-170)=3949.38元/t综合单价费=(19.62*2+13.86*8+15.66*2+6.84*6)*0.88/1000*3949.38=771 .00板钢筋3.57板钢筋一级筋LB1——21)B:XΦ12@100(0.37/2=0.185m>0.24/2=0.12m>5d=0.06m)L=(3.3-0.24)+0.37/2+0.24/2+6.25*0.012*2=3.515 m根数=(6-0.24-0.1)/0.1+1=58根2)B:YΦ6@150(0.24/2=0.12m>5d=0.03m)L=(6-0.24)+0.37*2/2+6.25*0.006*2=6.06 m根数=(3.3-0.24+0.15)/0.15+1=21根3)T:Φ8@150 (0.6l ab=0.163m)a.上部 L=0.8-0.163+15*0.008+6.25*0.008+0.1-0.015*2=1.2 m根数=[(6-0.5-0.15)/0.15+1]+[(3.3-0.45-0.15)/0.15+1]*2+[(2.1-0.25+0.12-0.15)/0.15+1]=37+18*2+14=89根b.下部 L=0.9*2+(0.1-0.015*2)*2=1.94 m根数=(3.9-0.24-0.15)/0.15+1=25根4)分布筋Φ8@200a.上L=3.3-0.24-0.8*2+0.15*2=1.76m根数=5根b.下L=3.3-0.24-0.8-0.78+0.15*2=1.78m根数=5根c.左L=6-0.24-0.8*2+0.15*2=4.46 m根数=(0.8-0.1)/2=5根d.右L=4.46m根数=5根LB2——11)B:XΦ12@100(0.24/2=0.12m>5d=0.06m)L=4.5-0.24+0.12*2+6.25*0.012*2=4.65 m根数=(3.9-0.24-0.1)/0.1+1=37根2)B:YΦ6@150(0.37/2=0.185m>0.24/2=0.12m>5d=0.03m)L=(3.9-0.24)+0.37/2+0.24/2+6.25*0.006*2=4.04 m根数=(4.5-0.24-0.15)/0.15+1=29根3)T:Φ8@150 (0.6l ab=0.163m)a.L=0.8-0.163+15*0.008+6.25*0.008+0.1-0.015*2=1.2 m 根数=29根b.L=1.435+1.2+(0.1-0.015*2)=2.78 m根数=(4.5-0.24-0.1)/0.1+1=43根4)分布筋Φ8@200a.上L=4.5-0.9*2+0.15*2=3 m根数=5根b.下L=3m根数=(1.2-0.12-0.1)/0.2+1=6根a.左+右L=3.9-0.8-0.12+0.15*2=2.08 m根数=5*2=10根阳台侧板与分布筋Φ81)阳台底板分布筋L=1-0.015*2+(0.06-0.015*2)*2=1.03 m根数=(1.435-0.24-0.1)/0.2+1=7根2)阳台侧板受力筋L=4.5-0.015*2=4.47 m根数=43+[(1.2-0.015*2)/0.1+1]*2=43+13*2=69根3)阳台侧板分布筋L=4.5+1.2*2=6.9 m根数=(1-0.015*2)/0.2+1=6根7.17板钢筋LB1——21)B:XΦ12@100(0.37/2=0.185m>0.24/2=0.12m>5d=0.06m)L=3.515 m根数=58根2)B:YΦ6@150(0.24/2=0.12m>5d=0.03m)L=6.06 m根数=21根3)T:a.上+下+左Φ6@100L=0.82+0.92+(0.1-0.015*2)*2=1.91 m根数=[(3.3-0.24-0.0)/0.1+1]*2+58=31*2+58=120根b.右Φ8@150L=0.9*2+(0.1-0.015*2)*2=1.97m根数=(6.5-0.37*2-0.15)/0.15+1=39根4)分布筋Φ8@200a.上+下L=3.3-0.9-0.92+0.015*2=1.78 m根数=[(0.92-0.12-0.1)/0.2+1]*2=5*2=10根b.左+右L=6-0.92*2+0.015*2=3.86 m根数=5*2=10根LB2——11)B:XΦ12@100(0.24/2=0.12m>5d=0.06m)L=4.65 m根数=(6-0.24*2-0.1*2)/0.1+1=55根2)B:YΦ6@150(0.37/2=0.185m>5d=0.03m)L=(3.9-0.24)+0.37/2+0.24/2+6.25*0.006*2=4.04 m根数=29根3)T:a.上Φ6@100L=1.91 m根数=(4.5-0.24-0.1)/0.1+1=43根b.中Φ8@150L=1.97 m根数=29根c.下Φ8@100L=1.2+1.435+(0.1-0.015)*2=2.81 m根数=43根4)分布筋Φ8@200X:L=4.5-0.92*2+0.15*2=3 m根数=(1.2-0.12-0.1)/0.02+1+(0.9-0.12-0.1)*2/0.2+1+(0.92-0.12-0.1)/0.2+1=6+5*2+5=21根y:L=2.1-0.92-0.9+0.15*2+3.9-0.9-1.2+0.15*2=2.68 m根数=[(0.9-0.12-0.1)/0.2+1]*2=5*2=10根挑檐钢筋1)挑檐端部竖向筋Φ6@100L=0.3-0.015*2+(0.06-0.015)*2=0.36 m根数=(11.1+6+0.82*4)*2/0.1=408根2)挑檐分布筋Φ8@200a.上+下L=11.1+0.82*2=12.74 m根数=[(0.82-0.25-0.1)/0.2+1]*2+3=4*2+3=11根b.阳台上部挑檐L=4.56-0.015*2=4.53 m根数=(1.2+0.25-0.82)/0.25+1=3根c.左+右L=6.5+0.15*2=6.8 m根数=11根1)放射筋(5Φ10)*4L=1.8+(0.1-0.015*2)*2+0.36=2.3 m根数=5*4=20根墙体拉结筋Φ6(l a=33d=0.198 m)L=1+15*0.006+0.198=1.228 m根数=4*13*4+6*13*6+8*4*1=708根压顶配筋Φ61)L=(11.6-0.24+6.5-0.24)*2*3=35.24*3=105.72 m2)拉筋L=0.26-0.015*2+12.89*0.006*2根数=35.24/0.2=177根板一级钢筋直径10以上工程量:综合单价(4-169)=4028.50元/t综合单价费={3.515*58+4.65*37+3.515*58+4.65*55}*0.880/1000*4028.50 =2962.00元板一级钢筋直径10以内工程量::综合单价(4-168)=4172.87元/t综合单价费=(1.2*89+1.94*25+1.76*5+1.78*5+4.46*5*2+1.2*29+2.78*43+ 3*5+3*6+2.08*10+1.03*7+4.47*69+6.9*6+1.97*39+1.78*10+3.86* 10+1.97*29+2.81*43+3*21+26.8+12.74*11+4.53*3+6.8*11)*0.395/1000*4172.87+(6.06*21+4.09*29+6.06*21+1.9 1*120+4.04*29+1.91*43+0.36*408+1.228*708+105.72*177)*0. 222/1000*4172.87=24171.0274元四、墙体工程基础墙体工程量= (6-0.5+11.1-0.5-0.4*2)*2*0.365*1+[ (6-0.5-0.4)*2+4.5-0.4]*0.24*1=30.6*0.365+14.3*0.24=14.6 m3综合单价(3-1)=2516.79元/ 10m3综合单价费=14.6*2516.79/10=3674.51元填充墙体(加气混凝土)墙体工程量=总工程量-门-窗-过梁=[(30.6*0.365+14.2*0.24)*(3.1+2.95)]-[2.4*2.7*0.365+0.9*2.4*0.24*4+0.9*2.1*0.24*2+0.9*2.7*0. 365]-[1.5*1.8*0.365*8+1.8*1.8*0.365*2+1.5*1.8*0.365]-[0.24*2.9*0.365*2+0.12*1.4*0.24*6+0.18*2*0.365*8+0.18*2 .3*0.365*2]=88.34-6.32-11.24-2.1=68.68 m3综合单价(3-26)=2129.53元/ 10m3综合单价费=68.68*2129.53/10=14626.00元女儿墙(蒸养灰砂砖)工程量=[(6.5-0.24*2)+(11.6-0.24*4)]*2*0.24*0.54=4.32 m3综合单价(3-18)=2491.09元/ 10m3综合单价费=4.32*2491.09/10=1076.10元五、装饰装修工程门窗1)镶板门工程量=2.4*2.7=6.48 m2综合单价(B4-4)=15354.05元/100 m2综合单价费=6.48*15354.05/100=995.00元2)胶合板门工程量=0.9*0.24*4+0.9*2.1*2=12.42 m2综合单价(B4-1)=17504.8元/100 m2综合单价费=12.42*17504.8/100=2174.00元3)塑钢窗工程量=1.5*1.8*8+1.8*1.8*2+0.9*2.7+1.5*1.8=33.21 m2综合单价(B4-68)=22060.86元/100 m2综合单价费=33.21*22060.86/100=7326.00元楼地面(包含阳台地面)一层1)素土夯实(包含台阶)工程量=(6-0.24)*(11.1-0.24)-(5.5*2+4.1)*0.24+1.6*3.9=58.93+6.24=65.17 m3综合单价(1-128)=62.12元/100 m2综合单价费=65.17*62.12/100=40.48元2)150厚3:7灰土工程量=58.93*0.15=8.84 m3综合单价(B1-136)=1098.17元/10 m3综合单价费=8.84*1098.17/10=971.00元3)50厚C15细石混凝土找平工程量=(3.9-0.24)*(4.5-0.24)=15.59 m2综合单价(7-203)换=1085.04+357.54*2+(177.91-186.09)*5.05=1758.81元/100 m2综合单价费=15.59*1758.81/100=274.20元4)1.5厚聚氨酯涂膜防潮层工程量=15.59 m2综合单价(7-157)=3683.92元/100 m2综合单价费=15.59*3683.92/100=574.00元5)35厚C15细石混凝土找平工程量=15.59 m2综合单价(7-203)换=1085.04+357.54*1.5+(177.91-186.09)*4. 545=1584.17元/100 m2综合单价费=15.59*1584.17/100=245.50元6)9.5厚硬实木复合地板工程量=15.59 m2综合单价(B1-64)=14844.34元/100 m2综合单价费=15.59*14844.34/100=2314.30元7)50厚C10细石混凝土(按垫层计算)工程量=(3.3-0.24)*(6-0.34)*0.05*2+(4.5-0.24)*(2.1-0.24)*0.05=2.159 m3综合单价(B1-152)=2280.3元/10 m3综合单价费=2.159*2280.3/10=492.30元8)10厚铺地砖工程量=(3.3-0.24)*(6-0.24)*2=35.25 m2综合单价(B1-140)换=6902.04+(195.94-194.06)*2.16=6906.1元/100 m2综合单价费=35.25*6906.1/100=2434.40元9)20厚1:2.5水泥砂浆工程量=(4.5-0.24)*(2.1-0.24)*2=7.924 m2综合单价(B1-1)换=1252.09+(218.62-229.62)*2.16=1241.09元/100 m2综合单价费=7.924*1241.09/100=98.00元二层1)35厚C15细石混凝土(含素水泥浆)工程量=15.59+4.44*1.11=20.52 m2综合单价(7-203)换=1584.17+421.78=2005.95元/100 m2综合单价费=20.52*2005.95/100=412.00元2)10厚铺地砖工程量=20.52 m2综合单价(B1-140)换=6902.04-194.06*2.16=6482.87元/100 m2综合单价费=20.52*6482.87/100=1330.29元3)20厚1:2.5水泥砂浆工程量=35.25 m2综合单价(B1-1)换=1241.09元/100 m2综合单价费=35.25*1241.09/100=437.50元散水1)80厚C10细石混凝土垫层工程量=[(11.6+6.5)*2-3.9+4*0.55]*0.08*0.55=1.518 m3综合单价(B1-154)换=2857.86+(156.72-166.27)*10.1=2761.41元/10 m3综合单价费=1.518*2761.41/10=419.18元2)散水面层一次抹光工程量=[(11.6+6.5)*2+0.55*4-3.9]*0.55=18.98 m2综合单价(B1-155)换=582.24元/100 m2综合单价费=18.98*582.24/100=110.50元3)沥青砂浆变形缝工程量=0.55*1.414*4+0.55*2+18.1*2-3.9=36.71 m综合单价(7-171)=1236.89元/100 m综合单价费=36.71*1236.89/100=454.00元台阶1)100厚C15混凝土垫层工程量=3.9*1.6*0.1=0.624 m3综合单价(B1-154)=2857.86元/10 m3综合单价费=0.624*2857.86/10=178.33元2)1:2水泥砂浆工程量=3.9*1.6=6.24 m2综合单价(B1-129)=3296.11元/100 m2综合单价费=6.24*3296.11/100=205.68元踢脚(不包含门窗洞口侧面)1)10A踢脚工程量={[(3.06+5.76)*2-0.9+0.08*2]*2+[(4.26+3.66)*2-3*0.9-2.4]}*0.12=44.54*0.12=5.34 m2综合单价(B1-72)换=14917.78+(229.62-195.94)*1.6+(195.94-264.66)*0.6=14930.44元/100 m2综合单价费=5.34*14930.44/100=797.29元2)2A踢脚工程量=[(8.82*2-0.9-0.08*2)*2+(1.86+4.26)*2-0.9]*0.12=45.14*0.12=5.42 m2综合单价(B1-70)换=3053.75+(218.62-229.62)*1=3042.75元/100 m2综合单价费=5.42*3042.75/100=165.00元内墙群1)墙缝原浆抹平工程量=[(4.26+3.66)*2-3*0.9-2.4]*1.2=12.89 m2综合单价(7-215)=1345.28元/100 m2综合单价费=12.89 *1345.28/100=173.40元2)刷2.5厚高聚物改性沥青防潮层工程量=12.89 m2综合单价(7-125)=5260元/100 m2综合单价费=12.89*5260/100=678.00元3)胶合板(3厚+5厚)工程量=12.89 m2综合单价(B2-153)换=6139+15*105=7714元/100 m2综合单价费=12.89*7714/100=994.00元4)油漆饰面工程量=12.89 m2综合单价(B5-68)=1466.31元/100 m2综合单价费=12.89*1466.31/100=186.00元内墙面1)9厚1:3水泥砂浆打底扫毛5厚1:2.5水泥砂浆找平工程量=(44.54+45.14+10.74)*3.5+(1.86+4.26)*2*3.5-12.89-(2.4*2.7*2+0.9*0.24*4+0.9*2.1*2+1.5*1.8*8+1.8*1.8*2)=381.42-45.68=335.74 m2综合单价(B2-16)换=1470.93+(1.02-1.7)*195.4=1337.69元/100 m2综合单价费=335.74*1337.69/100=4518.00元2)喷面浆饰面工程量=335.74 m2综合单价(B5-183)=397.4元/100 m2综合单价费=335.74*397.4/100=1342.18元外墙面(含墙裙)工程量=墙面+墙裙=[33.8*(7.1+0.45-0.9)-1.5*1.8*8-1.8*1.8*2-2.4*2.7-2.4*2.25]+[(11.6+6.5)*2-2.4]*0.9=190.81+30.42=221.23 m2综合单价(B2-86)换=7183.83+(1.2-1.6)*195.94+0.6*219.15-0.4*264.66=7131.08元/100 m2综合单价费=221.23*7131.08/100=15776.00元阳台、挑檐1)内侧装修工程量=[4.5-0.09+(1.2-0.09)*2]*0.9+[(6.5+0.54*2+11.6-0.54*2) *2+0.6*2]*0.2=5.97+8.34=14.31 m2综合单价(B5-185)=133.17元/100 m2综合单价费=14.31*133.17/100=19.00元2)外侧装修工程量=(4.56+1.2*2)*1+[(6.5+0.6*2+11.5+0.6*2)*2+0.6*2]*0.3=7.96+12.66=20.6 2 m2综合单价(B5-189)=200.17元/100 m2综合单价费=20.62*200.17/100=40.32元楼梯1)楼梯面层工程量=4.26*1.86=7.92 m2综合单价(B5-91)=7040.78元/100 m2综合单价费=7.92*7040.78/100=558.00元2)栏杆工程量=[(2.43+0.24)cos36。

概预算课程设计【范本模板】

概预算课程设计【范本模板】

工程概预算课程设计学 院: 经济管理学院专 业: 工程管理131题 目:某居民楼建筑工程施工图预算 小组成员: 郝思琦、时磊、杨旭钊、赵啸天、孙永超 、詹磊装订线《工程概预算课程设计》任务书一、课程设计题目:某居民楼建筑工程施工图预算。

二、课程设计目的:1、熟悉建筑工程预算定额,掌握单位工程施工图预算的编制依据、编制内容、编制方法和步骤,掌握单位工程预算造价的基本组成.2、培养学生运用工程造价的基本理论和基本知识、合理编制单位工程施工图预算的能力。

3、了解单位工程施工图预算在工程建设、施工企业生产经营管理、项目管理中的作用。

4、了解工程量清单计价的原理与基本步骤。

三、课程设计要求:1、认真、全面的熟悉施工图纸,了解工程的总概况及各种构造方法。

2、根据建筑工程预算定额,对照施工图纸,对整个工程进行项目划分,划分成若干个计算子目.3、依据建筑工程预算定额中各个分部工程的说明和工程量计算规则,对各计算子目进行工程量计算,形成工程量计算书.4、根据分部分项工程的工程量,套用建筑预算定额,计算出直接工程费。

5、套用现行的费用定额,进行各种取费计算,汇总出工程总造价,并算出主要技术经济指标。

6、运用造价信息进行材料价差调整。

7、编写工程预算编制说明.四、上交成果:整理出施工图预算书并装订成册,并附工程量计算书。

五、参考资料1、全国统一建筑工程基础定额,全国统一建筑工程基础定额工程量计算规则。

2、《河北建筑工程预算基价2008》。

3、相关概预算教材。

六、课程设计时间:1周。

编制说明一、工程概况:1.工程名称:河北某居民楼2.建设地点:河北石家庄裕华区3。

建筑面积:76。

38平方米4.本工程为砖混结构,全现浇楼板。

5.本工程结构设计使用年限为 50年,建筑结构安全等级为二级,建筑物抗震设防分类为丙类建筑。

6。

抗震设防烈度为 7度(第一组),设计基本地震加速度值为 0。

15g,建筑场地类别为 III类。

二、编制依据:1、全国统一建筑工程基础定额,全国统一建筑工程基础定额工程量计算规则.2、河北城乡建设管理委员会发布的《河北建筑工程预算基价》2000年版。

同济大学概预算课程设计计算书

同济大学概预算课程设计计算书

某住宅工程量清单某住宅工程量计算书一.建筑面积(一)底层建筑面积首层建筑面积按其外墙勒脚以上结构外围水平面积计算。

S1=1.3×(4.5+0.24)+(2.5+5.8-1.3+0.24)×(4.5+4.2+0.24)+3.3×(5.7+0.24)+0.24×1.5 =6.16+64.73+19.60+0.36=90.85(m2)(二)二层建筑面积二层及以上楼层建筑面积应按其外墙结构外围水平面积计算。

S2=90.85-(5.7+0.24)×(3.3-0.24×1.5)+0.5×[(0.38-0.12)×0.24+1.6×(4.7-0.24- 0.38+0.12)+2.8×(0.38-0.12)]=90.85-19.60.-0.36+0.5×7.51=74.64(m2)(三)三层建筑面积S3=74.64(m2)总建筑面积S=90.85+74.64×2=240.14(m2)。

二.场地平整场地平整其工程量按设计图示尺寸以建筑物首层面积计算。

即S=90.85(m2)场地平整工程量为90.85 m2。

三.挖基础土方挖基础土方其工程量按设计图示尺寸以体积计算。

基础垫层底面积S=(5.7+0.8)×0.8+2×(3.3-0.4-0.6)×0.8+(5.7+4.5+0.4+0.6)×1.2+( 2.2+4.8-0.6+0.6)×1.2+(4.2-1.2)×1.2×2+(1.3+4.8+1.2)×1.2+(4.5-1.2)×1.2×2+( 5.8+2.5+0.6-0.6)×1.2=5.2+3.68+13.44+8.4+7.2+8.76+7.92+9.96=64.56(m2)挖土深度 H=0.97-0.3=0.67(m)挖基础土方 V=64.56×0.67=43.26(m3)挖基础土方工程量为43.26m3。

土木工程概预算课程设计清单工程量和计算工程量计算书

土木工程概预算课程设计清单工程量和计算工程量计算书

土木工程概预算课程设计清单工程量和计算工程量计算书土木工程概预算课程设计清单工程量和计算工程量计算书一、引言土木工程概预算是土木工程建设项目投资决策的重要依据,而工程量计算则是概预算编制的关键环节之一。

本文将介绍土木工程概预算课程设计清单中的工程量计算书的编制方法和步骤,以帮助学生掌握土木工程概预算的基本技能。

二、工程量计算书的编制方法和步骤1. 确定计算书的格式工程量计算书通常由表格和文字说明两部分组成。

表格部分主要包括项目名称、工程量单位、工程量、单价和金额等,而文字说明部分则对计算方法和依据进行详细说明。

2. 确定计算的范围根据设计图纸和施工方案,确定需要计算的工程量范围,包括土方工程、混凝土工程、钢筋工程、砌体工程、沥青工程等。

同时,需要考虑工程的特殊要求和特殊部位,如地下室、基坑、桥梁等。

3. 收集必要的资料根据计算的范围,收集相关的设计图纸、施工方案、工程规范和相关材料的报价单等资料,以便进行工程量的计算。

4. 进行工程量计算根据收集到的资料,按照设计图纸和施工方案的要求,逐项进行工程量的计算。

对于一些常见的工程量计算,可以参考相关的标准和规范,如《建筑工程量清单计价规范》等。

5. 填写计算书根据计算结果,填写工程量计算书的表格部分。

需要注意的是,填写时要准确无误地填写项目名称、工程量单位、工程量、单价和金额等内容。

6. 编写计算说明在工程量计算书的文字说明部分,对计算的方法和依据进行详细说明。

需要说明每一项工程量计算的具体步骤和计算公式,并附上相关的图纸和材料报价单等。

7. 审核和校对完成工程量计算书后,需要进行审核和校对,确保计算结果的准确性和完整性。

可以邀请相关专业人员参与审核和校对,以提高计算书的质量。

8. 确定工程量的价格根据计算书中的金额,结合相关材料的报价单,确定工程量的价格。

这将为土木工程概预算的编制提供重要的依据。

三、结论土木工程概预算课程设计清单中的工程量计算书的编制是一项重要的任务,需要学生掌握相关的计算方法和步骤。

工程概预算课程设计计算书

工程概预算课程设计计算书

一、亿源帝泊弯一号楼给排水工程的工程概况、施工图与施工说明1、工程概况:亿源帝泊弯一号住宅楼共6层,有两个单元,每单元12户。

每户两个卫生间,一个厨房。

个浴盆,厨房内洗碗盆一个。

每层卫生间共有蹲便器8个,洗脸盆8个,4台洗衣机,4个淋浴器, 4个浴盆。

由市政管网直接供水,采用下行上给方式,由户外阀门井埋地引入自来水供水管道,通过立管经各户横支管上的水表向其厨房和卫生间设备供水。

与厨房的排水管道经不同排水立管分别经其排出管引至室外的检查井。

经检查井后排入市政排水管道。

本工程预算范围如下:给水工程:自户外阀门井至各户用水器具。

排水工程:自各户排水器具至室外检查井。

2、施工图:本住宅两个单元给水、排水工程完全一致。

以下为其具体的施工图。

(1)单元底层给水,排水工程平面图。

(2)2-6楼给水,排水工程平面图。

(3)给水工程系统图。

(4)排水工程系统图。

3、施工说明:(1)给水管道采用镀锌钢管螺纹连接,进户埋地引入,室内立管明敷设于房间阴角处,各户横支管沿墙、沿吊顶明敷设,安装高度建施工图。

(2)排水管道采用承插铸铁排水管,分别明敷于卫生间和厨房的阴角处。

支管埋敷于地板内。

二、编制的依据及要求(1)计算工程量1、各种管道,均以施工图所示中心长度,以“10m”为计量单位,不扣除阀门,管件所占的长度。

2、各种阀门安装均以“个“为计量单位。

3、卫生器具组成安装以“组”为计量单位(2)采用定额1、吉林省统一安装工程预算工程量计算规则。

2、《吉林省统一安装工程预算定额》第八册“给排水、采暖、燃气工程”;三、编制步骤第一步,按上述规则计算工程量。

1、室内给水系统安装(1)镀锌钢管(螺纹连接)DN40:[1.6(阀门井至外墙皮)+0.4(外墙皮至立管)+0.2(管底至楼地面)+2.8(一层楼高)+2.8(二层楼高)+2.8(三层楼高)]×4=42.4(m)DN32:2.8(层高)×4=11.2(m)DN25:2.8×4+[3.7+0.89+4.44+2.26] ×12×2=282.16(m)DN15:[2.13+0.43+0.8(洗菜盆高度)+0.25+1.31+0.2(大便器进水高度)×2+1.87+0.8(洗脸盆高度)+0.8(洗脸盆高度)+0.2(洗衣机进水口高度)+0.5(浴盆进水口高度)+1.8(淋浴器安装高度)] ×12×2=270.96(m)(2)阀门安装每跟立管进户阀门井安装DN40螺纹阀门2个,全楼4处阀门井共4个。

工程概预算课程设计计算书

工程概预算课程设计计算书

套用定额单价
确定定额单价:根据工程量清单和定额单价表,确定每个项目的定额单价。
计算工程量:根据设计图纸和工程量清单,计算每个项目的工程量。
套用定额单价:将每个项目的定额单价乘以工程量,得到每个项目的工程量清单综合单价。
汇总工程量清单综合单价:将所有项目的工程量清单综合单价汇总,得到工程量清单综合单价 汇总表。
施工图纸包括建筑、 结构、给排水、暖 通、电气等专业图 纸
施工图纸中的尺寸、 材料、做法等是编 制概预算的重要依 据
施工图纸的说明是 理解图纸的重要参 考,包括设计意图、 施工要求等
施工组织设计或施工方案
施工组织设计:包括施工进度计划、施工技术方案、施工资源配置等
施工方案:包括施工方法、施工工艺、施工技术措施等
案例一:某住宅楼工程概预算计算书
工程概况:某住宅楼工程,建筑面积约10000平方米,层数15层,结构形式为框架剪力墙结构。
工程量清单:包括土石方工程、基础工程、主体结构工程、装饰装修工程、安装工程等。
工程造价:根据工程量清单和定额,计算出工程总造价约为1亿元。 工程预算:根据工程造价和工程量清单,计算出工程预算约为1.2亿元。 工程概预算分析:通过对比工程造价和工程预算,可以看出工程概预算的准确性和料价格风险、政策 风险等
注意事项
确保预算的准确性和完整性 考虑各种可能的风险和变化 遵循相关法律法规和行业标准 定期进行预算审查和调整
建议与改进措施
确保预算的准确性,避免遗漏或重复计 算
考虑市场价格波动,合理调整预算
加强与设计、施工等环节的沟通,确保 预算与实际需求相符
定期进行预算审查,及时发现和解决问 题
提高预算人员的专业素质和经验,提高 预算质量

工程概预算课程设计任务书

工程概预算课程设计任务书

工程概预算课程设计任务书工程概预算课程设计任务书一、课程设计概述工程概预算课程设计是本校建筑工程专业的必修环节,旨在提高学生对工程概预算的理论和实践能力,提高学生综合素质和应用能力。

通过本次课程设计,学生将了解项目经济可行性、工程投资预算、招标投标等相关知识,并能够独立完成一个工程项目的概预算及投标文件的编制。

二、课程设计目的1.提高学生对工程概预算的理论和实践能力,培养学生的工程量和成本意识。

2.增强学生的综合素质和应用能力,培养学生的独立思考和解决问题的能力。

3.使学生能够熟练掌握工程项目的概预算及投标文件的编制方法和技巧。

三、课程设计内容1.选定一个实际的工程项目进行概预算和投标文件的编制。

考虑到实际情况,建议项目规模不要过大,相关工种不宜过于繁杂。

2.进行市场调研和比价,收集并筛选相关资料,包括项目设计图纸、工程规划、物料价格、劳务费用等。

3.分析工程项目的可行性和成本分析,确定工程概预算范围和标准。

4.对各项工程量进行测算和计算,分别列出原料及人工费用分析表、设备费用分析表、工程材料费用分析表、分包劳务费用分析表等。

5.编制工程项目的投标文件,包括技术方案、工程概算、投标书等。

6.进行概预算和投标文件的审核和修改,确保符合相关法律法规和标准要求。

四、课程设计要求1.严格按照规定的课程设计时间节点完成相关任务。

2.充分调研和收集资料,确保数据的准确性和完整性。

3.按照课程设计要求,独立完成工程项目的概预算和投标文件编制工作,不得抄袭他人作品。

4.编制工程项目的概预算和投标文件时,应注意规范用语和格式,注重细节处理和审美感。

5.课程设计完成后,应提交相关材料和成果,进行口头或书面答辩。

五、课程设计成果1.应提交工程项目的概预算和投标文件及相关资料。

2.考核成绩以概预算和投标文件的设计质量、编制规范性、工程量计算准确性、文件审核性等作为主要评价标准。

3.优秀作品将被评为课程设计优秀成果,并予以展示和表彰。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、亿源帝泊弯一号楼给排水工程的工程概况、施工图与施工说明
1、工程概况:
亿源帝泊弯一号住宅楼共6层,有两个单元,每单元12 户。

每户两个卫生间,一个厨房。

个浴盆,厨房内洗碗盆一个。

每层卫生间共有蹲便器8个,洗脸盆8个,4台洗衣机,4个淋浴器,4个浴盆。

由市政管网直接供水,采用下行上给方式,由户外阀门井埋地引入自来水供水管道,通过立管经各户横支管上的水表向其厨房和卫生间设备供水。

与厨房的排水管道经不同排水立管分别经其排出管引至室外的检查井。

经检查井后排入市政排水管道。

本工程预算范围如下:
给水工程:自户外阀门井至各户用水器具。

排水工程:自各户排水器具至室外检查井。

2、施工图:
本住宅两个单元给水、排水工程完全一致。

以下为其具体的施工图。

(1)单元底层给水,排水工程平面图。

(2)2-6楼给水,排水工程平面图。

(3)给水工程系统图。

(4)排水工程系统图。

3、施工说明:
(1)给水管道采用镀锌钢管螺纹连接,进户埋地引入,室内立管明敷设于房间阴角处,各户横支管沿墙、沿吊顶明敷设,安装高度建施工图。

(2)排水管道采用承插铸铁排水管,分别明敷于卫生间和厨房的阴角处。

支管埋敷于地板内。

二、编制的依据及要求
(1)计算工程量
1各种管道,均以施工图所示中心长度,以“10m ”为计量单位,不扣除阀门,管件所占的长度。

2、各种阀门安装均以“个“为计量单位。

3、卫生器具组成安装以“组”为计量单位
(2)采用定额
1、吉林省统一安装工程预算工程量计算规则。

2、《吉林省统一安装工程预算定额》第八册“给排水、采暖、燃气工
程” ;
三、编制步骤第一步,按上述规则计算工程量。

1、室内给水系统安装
(1)镀锌钢管(螺纹连接)
DN40: [1.6 (阀门井至外墙皮)+0.4 (外墙皮至立管)+0.2 (管底至楼地面)+2.8(一层楼高)+2.8(二层楼高)+2.8(三层楼高)]>4=42.4 (m)
DN32: 2.8 (层高)>4=11.2 (m)
DN25: 2.8 >4+[3.7+0.89+4.44+2.26] 12>2=282.16(m)
DN15: [2.13+0.43+0.8(洗菜盆高度)+0.25+1.31+0.2(大便器进水高度) >2+1.87+0.8(洗脸盆高度)+0.8(洗脸盆高度)+0.2(洗衣机进水口高度)+0.5(浴盆进水口高度)+1.8(淋浴器安装高
度)] >12>2=270.96(m)
(2)阀门安装
每跟立管进户阀门井安装DN40螺纹阀门2个,全楼4处阀门井共4 个。

主材为Z15T-10K DN40 螺纹闸阀8 个。

(3)水表组成与安装
每户给水管道安装DN25螺纹水表一组,全楼共24户故共24 组。

水表定额包括表前阀门安装。

主材为: LXS-125DN25 螺纹水表24个;
辅材为:Z25T-10K DN25螺纹闸阀24个,以及橡胶板等。

(4)洗脸盆水龙头安装每户给水管道安装DN15 水龙头了、2 个,全楼共24户共48 个
主材为:DN15 水龙头48 个辅材为:铅油、麻绳等
(5)浴盆的的水龙头安装每户给水管道安装DN15 水龙头1个,共24 个。

主材为::DN15水龙头24个辅材为:铅油、线麻等
2、室内排水系统安装
( 1 )承插铸铁排水管安装
①厨房排水立管3,4,9,10
DN75: [2 (户外检查井厨房立管)+2.8倉+0.7 (伸定高度)+ (0.77+0.23+0.8)0 (横管及洗碗盆高度)]M=85..2 (m);
②卫生间
DN150:2 (室外检查井到排水立管) >8=16 ( m)
排水立管1,6,7,12
DN100:[(2(入户管埋深) +2.8 >6(六层楼高) +0.7(立管伸顶高度)
+(1.18+0.12) >6(横支管长度) ]>4=109.2(m);
DN50:[ (1.70+1.22+0.07+0.026+0.8) >6] >4=91.58(m) 排水立管
2,5,8,12
DN100:[2(入户管埋深) +2.8 >6(六层楼高) +0.7(立管伸顶高度) +
(0.1+1.32+0.013)横支管长度) >6] >4=115.68(m);
DN50:[ (0.97+1.22+0.8) >6] >4=71.76(m) 合计DN100: 109.2(m)
+115.68(m) =224.88(m)
DN50:91.58 (m) +71.76(m) =163.34(m) ( 2)浴盆安装(冷热水带喷头搪瓷浴盆24组) 主材为:冷热水带喷头浴盆24组,浴盆混合水嘴带喷头24组;辅材为:浴盆排水配件、存水弯DN50、镀锌钢管DN15、镀锌弯头DN15、油灰……等。

( 3) 淋浴器安装(冷热水带莲蓬头淋浴器24组) 主材为:冷热水带莲蓬头淋浴器24组,淋浴器混合水嘴带喷头
24 组;
辅材为:淋浴器排水配件、存水弯DN50、镀锌钢管DN15、镀锌弯头DN15、油灰……等。

( 4)洗脸盆安装(冷热水洗脸盆48 组) 主材为:冷热水洗脸盆48组辅材为:水嘴、截止阀、存水弯DN50、洗脸盆下水口DN50、洗脸盆托架、镀锌管箍DN15、镀锌活接头、油灰……等。

(5)洗涤盆安装(双嘴洗涤盆24组)
主材为:双嘴洗涤盆24组;
辅材为:水嘴、排水栓、存水弯、洗涤盆托架、镀锌钢管DN15、镀锌管箍
DN15、焊接钢管DN50、管箍DN50、油灰……等。

(6)坐式大便器安装(连体水箱坐便器48套)
主材为:连体水箱坐便器48套(含连体进水阀配件、连体排水口配件、坐便器桶盖);
辅材为:镀锌钢管DN15、铅油、钢锯条……等。

(7)地漏安装(DN50地漏48个)
主材为:DN50地漏48个;
辅材为:焊接钢管DN50、水泥等。

(8)水平清扫口和地面扫除口安装(水平清扫口(清通口)48 个,地面扫除口12个)
主材为:水平清扫口(清通口)48个(DN100);地面扫除口12 个
(DN100)。

辅材为:水泥。

3、工程量计算表
图中各管段长度在工程量计算表中的“计算式” 一栏中,水平段长度(按平面图量取),垂直段长度(按标高差计算)。

工程量计算表(工程名称:住宅楼给水、排水工程)表
工程量汇总表(工程名称:住宅楼给水、排水工程)表
定额直接费由定额基价和主材费组成,其计算步骤如下:
1、所用定额单价和材料预算价格
(1)全国统一安装工程预算定额第八册《给排水、采暖、燃气工程》(2)材料预算价格采用吉林省工程造价信息。

2、逐项计算各分项工程子项目的定额基价:
(1)将工程量汇总表(表1.2)中各分项工程子目的名称、定
额编号、工程量单位和数量。

逐项填入定额基价计算表(表 1.3)的
相应栏目中。

(2)根据定额编号从所用预算定额中,查出各分项工程子目的定额基价单价及其中人工费、机械费单价,以工程量乘以上述三项单价,便可求出各自的预算价值或金额,分别填入(表1.3)的相应栏目中。

3、主材费的计算:
凡是定额基价中未包括主材费的分项工程子目,其主材在定额中以列入耗量带括号的形式表现,应在相应栏目中填入主材的预算单价,工程量乘以主材的预算单价再乘以定额括号内的数值即得该分项工程子目的主材费。

主材的预算单价应来自吉林省当地的预算管理部门最新发布的材料指导价(工程造价信息)。

当定额含相应材料费时,不得重复计算,
定额基价计算表(工程名称:住宅楼给水排水工程)表
1.3
主材费计算表表
五、计算安装工程取费
安装工程取费按照吉林省建设行政主管部门颁发的《建筑安装工程费用定额》和取费计算程序表,计算施工图预算造价。

安装工程费用表
共享知识分享快乐
页眉内容
共享知识分享快乐
六、附录
编制说明
一、施工图预算编制依据
1、底层单元的给水,排水工程施工图
2、全国统一安装工程预算工程量计算规则。

3、《全国统一安装工程预算定额》第八册:给排水,采
暖燃气工程
4、吉林省安装工程费用定额
5. 四平市工程造价信息二.本施工图预算中未考虑挖填土方及砌筑工程量三、本工程为三类工程,按包工包料取费。

四.合同约定包干。

页眉内容。
