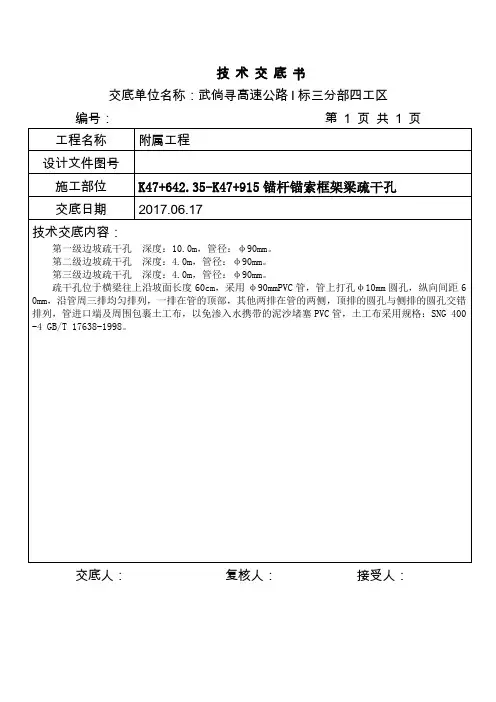

疏干井施工技术交底

合集下载

疏干孔技术交底

疏干孔技术交底
交底人:复核人:接受人:
第三级边坡疏干孔深度:4.0m,管径:φ90mm。
疏干孔位于横梁往上沿坡面长度60cm,采用φ90mmPVC管,管上打孔φ10mm圆孔,纵向间距60mm,沿管周三排均匀排列,一排在管的顶部,其他两排在管的两侧,顶排的圆孔与侧排的圆孔交错排列,管进口端及周围包裹土工布,以免渗入水携带的泥沙堵塞PVC管,土工布采用规格:SNG 400-4 GB/T 17638-1998。
技 术 交 底 书
交底单位名称:武倘寻高速公路I标三分部四工区
编号:第 1 页 共1页

K47+642.35-K47+915锚杆锚索框架梁疏干孔
交底日期
2017.06.17
技术交底内容:
第一级边坡疏干孔深度:10.0m,管径:φ90mm。
第二级边坡疏干孔深度:4.0m,管径:φ90mm。

排水疏挖安全技术交底模板

排水疏挖安全技术交底模板

一、交底目的为确保排水疏挖施工过程中的安全,预防安全事故的发生,现将排水疏挖施工过程中的安全技术要求进行交底。

二、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 施工地点:____________________4. 施工工期:____________________三、安全技术要求1. 施工前准备(1)施工前应进行现场勘察,了解施工区域的地质、水文、周边环境等情况。

(2)制定详细的施工方案,包括排水疏挖的顺序、方法、安全措施等。

(3)施工前对施工人员进行安全教育和培训,确保施工人员掌握相关安全技术。

2. 施工过程中的安全措施(1)排水疏挖作业区域应设置明显的警示标志,禁止无关人员进入。

(2)施工人员必须佩戴安全帽、安全带等个人防护用品。

(3)排水疏挖作业时,应保持排水畅通,防止积水。

(4)挖掘深度超过1.5m时,应采取支护措施,确保边坡稳定。

(5)挖掘过程中,发现地下管线、电缆等设施时,应立即停止作业,并及时报告相关部门。

(6)施工过程中,应密切关注气象变化,如遇大雨、暴雨等恶劣天气,应暂停施工。

3. 施工结束后(1)施工结束后,应对施工现场进行清理,确保无安全隐患。

(2)对排水疏挖区域进行回填、平整,恢复原状。

四、应急措施1. 事故发生时,立即启动应急预案,采取有效措施进行救援。

2. 及时上报事故情况,配合相关部门进行调查和处理。

3. 对事故原因进行分析,总结经验教训,完善安全管理制度。

五、交底时间交底时间:____年__月__日六、交底人交底人:____________________七、接收人接收人:____________________八、备注1. 施工过程中,如遇特殊情况,应立即停止施工,并向相关部门报告。

2. 施工人员应严格遵守本安全技术交底内容,确保施工安全。

3. 本交底自发布之日起生效,如遇国家政策、法规调整,以最新规定为准。

疏干井技术交底

疏干井技术交底
2、所有员工必须按要求着装、佩戴劳动防护用品;
3、特种作业人员必须持证上岗;
4、每一段施工完成后,材料应归类、堆码整齐。
交底人:
被交底人:
1、施工工艺
井点布置及测量定位→挖泥浆池→钻机就位钻孔→吊装井管→回填过滤层填砾→洗井→安装潜水泵和控制电路→铺设排水管网→试抽水→降水运行及水位观测→日常维护→降水完毕拔潜水泵→封井。
2、测量放线
井位放样按从整体到局部的原则进行疏干井的位置放样,规划行车路线时,使便道与钻孔位置保持一定的距离,以免影响孔壁稳定;钻机底盘不宜直接置于不坚实的填土上,以免产生不均匀沉陷;钻机的安放位置应考虑钻孔施工中孔口出土清运的方便。根据设计图纸综合考虑负一层梁柱位置对疏干井位置进行调整,井位的中心点,成孔前用全站仪放点,十字线定位,在终孔后与井管安装前必须自检,使其误差在规范要求内,以确保井位准确。
根据设计要求合理布置施工场地,组织测量放样人员,将所需井位放出,钉好十字保护桩,做好测量复核,并作好记录留查,下钻杆后在拉上十字线复核护筒中心点是否与十字线中心吻合,以保证井位的准确。
钻机就位:当钻杆对准桩位中心十字线时,各项数据即可锁定,勿需再做调整。钻机就位后钻杆中心和井中心应对正准确。
采用CZ--22型钻机,一字钻头,泥浆护壁,冲击钻凿成孔,开孔与终孔直径均为800mm。施工过程中应注意保证钻孔垂直度及孔径,终孔前仔细测量孔深。
检查钻孔垂直度、孔径合格后,将井管按入钻孔中,管间用电焊连接。注意井管对口吻合,焊接牢固,以保证井管垂直。井管安装深度误差不得超过10cm。
将筛选符合要求的砾石,沿四周均匀填入井管与孔壁之环状间中,施工时应保持井管垂直。
采用空压机与活塞联合洗井。先用空压机将孔内泥浆排出孔外,再用活塞拉洗破坏孔壁泥皮,使孔壁畅通,然后再用空压机将泥皮排出孔外,洗至水情,出水含砂量<1/5万。

疏干井施工

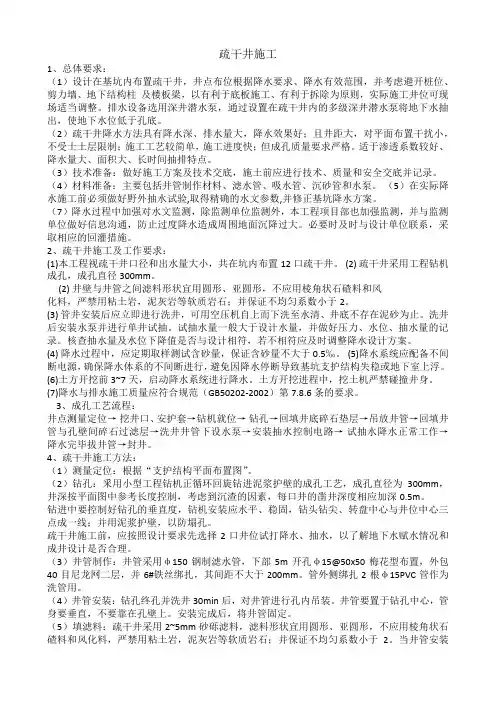

疏干井施工

疏干井施工1、总体要求:(1)设计在基坑内布置疏干井,井点布位根据降水要求、降水有效范围,并考虑避开桩位、剪力墙、地下结构柱及楼板梁,以有利于底板施工、有利于拆除为原则,实际施工井位可现场适当调整。

排水设备选用深井潜水泵,通过设置在疏干井内的多级深井潜水泵将地下水抽出,使地下水位低于孔底。

(2)疏干井降水方法具有降水深、排水量大,降水效果好;且井距大,对平面布置干扰小,不受士土层限制;施工工艺较简单,施工进度快;但成孔质量要求严格。

适于渗透系数较好、降水量大、面积大、长时间抽排特点。

(3)技术准备:做好施工方案及技术交底,施土前应进行技术、质量和安全交底并记录。

(4)材料准备:主要包括井管制作材料、滤水管、吸水管、沉砂管和水泵。

(5)在实际降水施工前必须做好野外抽水试验,取得精确的水文参数,并修正基坑降水方案。

(7)降水过程中加强对水文监测,除监测单位监测外,本工程项目部也加强监测,并与监测单位做好信息沟通,防止过度降水造成周围地面沉降过大。

必要时及时与设计单位联系,采取相应的回灌措施。

2、疏干井施工及工作要求:(1)本工程视疏干井口径和出水量大小,共在坑内布置12口疏干井。

(2) 疏干井采用工程钻机成孔,成孔直径300mm。

(2) 井壁与井管之间滤料形状宜用圆形、亚圆形,不应用棱角状石碴料和风化料,严禁用粘土岩,泥灰岩等软质岩石;并保证不均匀系数小于2。

(3) 管井安装后应立即进行洗井,可用空压机自上而下洗至水清、井底不存在泥砂为止。

洗井后安装水泵并进行单井试抽。

试抽水量一般大于设计水量,并做好压力、水位、抽水量的记录。

核查抽水量及水位下降值是否与设计相符,若不相符应及时调整降水设计方案。

(4) 降水过程中,应定期取样测试含砂量,保证含砂量不大于0.5‰。

(5)降水系统应配备不间断电源,确保降水体系的不间断进行,避免因降水停断导致基坑支护结构失稳或地下室上浮。

(6)土方开挖前3~7天,启动降水系统进行降水。

打井安全施工技术交底模板

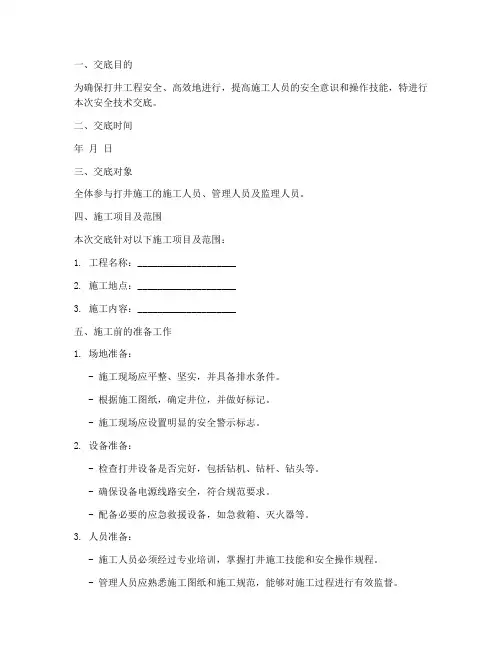

打井安全施工技术交底模板

一、交底目的为确保打井工程安全、高效地进行,提高施工人员的安全意识和操作技能,特进行本次安全技术交底。

二、交底时间年月日三、交底对象全体参与打井施工的施工人员、管理人员及监理人员。

四、施工项目及范围本次交底针对以下施工项目及范围:1. 工程名称:____________________2. 施工地点:____________________3. 施工内容:____________________五、施工前的准备工作1. 场地准备:- 施工现场应平整、坚实,并具备排水条件。

- 根据施工图纸,确定井位,并做好标记。

- 施工现场应设置明显的安全警示标志。

2. 设备准备:- 检查打井设备是否完好,包括钻机、钻杆、钻头等。

- 确保设备电源线路安全,符合规范要求。

- 配备必要的应急救援设备,如急救箱、灭火器等。

3. 人员准备:- 施工人员必须经过专业培训,掌握打井施工技能和安全操作规程。

- 管理人员应熟悉施工图纸和施工规范,能够对施工过程进行有效监督。

六、施工过程中的安全措施1. 安全操作规程:- 施工人员必须按照操作规程进行作业,不得擅自更改。

- 钻机操作人员应穿戴防护用品,如安全帽、手套、防护眼镜等。

2. 高处作业:- 高处作业人员必须系好安全带,安全带应连接牢固。

- 高处作业区域应设置安全防护栏杆,并定期检查。

3. 电气安全:- 施工现场电气设备必须符合安全标准,并由专业人员安装和维护。

- 施工人员不得私拉乱接电线,防止触电事故。

4. 机械安全:- 钻机启动前,应检查设备各部位是否正常,确认无异常后方可启动。

- 钻机作业过程中,操作人员应密切注意设备运行情况,发现异常立即停止作业。

5. 防护措施:- 施工现场应设置警示标志,提醒人员注意安全。

- 作业区域应设置安全通道,确保人员安全通行。

七、应急救援措施1. 触电事故:- 立即切断电源,并拨打急救电话。

- 对触电人员实施心肺复苏等急救措施。

2. 高处坠落:- 立即对坠落人员进行救助,并拨打急救电话。

疏浚工程专项施工方案安全技术交底(二级交底)

疏浚工程专项施工方案安全技术交底(二级交底)

XXXXXXX 工程施工单位AAAAAAAAA 合同号4-6-MTSG1 监理单位编号施工现场安全技术交底记录表管线布置示意图根据管线示意图,施工过程中将会在浮管与岸管接头处做两次调整:首先是①—①管线布置走势,在施工港池最南端时(距离吹填区最远端),吹填口架设在离施工区最近段,以保证吹填期间吹距保持在较短的距离。

其次是②—②管线布置走势,在施工港池中间区域时,吹填口架设在吹填区中间位置。

最后是③—③管线布置走势,在施工区最北端施工时,将吹填口架设在纳泥区最北端。

管线布置的原则是充分考虑整个施工区施工与纳泥区范围结合起来,使整个施工过程中平均吹距最短。

整个吹填区将按照从南到北一条一条(宽约80米)从西往东方向吹填,后期加入的绞吸船将安排从南到北一条一条(宽约80米)从东往西吹,具体示意图如下:吹填区域分条示意图(阴影部分是已完成的吹填区域)现施工船舶“云浚二号”将按照蓝色箭头方向由第①条吹至第⑧条。

后期加入的绞吸船将按照红色箭头方向由第①条吹至第⑥条。

2.2 施工顺序安排因现在暂时只有一条绞吸船“云浚二号”在施工区施工,为了不耽误沉箱基槽的节点工期(4月底必须完成沉箱基槽、沉箱下潜坑、以及通道的疏浚任务),目前安排“云浚二号”在沉箱基槽区域施工。

考虑到绞吸船施工的正常摆宽为110—120m,为了达到效率最佳,目前安排“云浚二号”在施工沉箱基槽-15.3米以上的土层时,顺带将泊位区部分施工区域涵盖。

具体示意图如下:云浚二号施工沉箱基槽示意图因处在4号泊位的海事趸船前期未迁走,所以目前安排了“云浚二号”从北往南施工。

整个沉箱基槽与泊位区施工安排为按设计图纸要求先整体由绞吸船逐层疏浚至-15.3米(泊位区设计水深),再针对基槽左右边坡要求,由绞吸船逐层疏浚沉箱基槽位置至绞吸船最大挖深约-18米。

具体示意图如下:绞吸船疏浚沉箱基槽-15.3m至-18m施工示意图待整个沉箱基槽按照设计要求已疏浚至-18米之后,将安排抓斗船疏浚最下层-18米以下土(包括岩石)。

疏干井施工技术交底

疏干井施工技术交底

疏干井施工技术交底摘要:本文旨在对疏干井施工技术进行详细交底,包括施工前的准备工作、施工过程中的注意事项以及施工后的验收标准。

通过合理的施工流程和技术要求,确保疏干井施工的安全、高效和质量。

一、引言疏干井是通常用于排水和排污的地下设施,其施工质量直接关系到雨水排放和污水处理的效果。

为了确保疏干井的正常运转和使用寿命,施工人员有必要掌握疏干井施工技术,将施工工作进行规范化和标准化。

二、施工前的准备工作在进行疏干井施工前,必须做好充分的准备工作,以确保施工的顺利进行。

主要包括以下几个方面:1. 设计方案的审查:仔细审查疏干井的设计方案,了解井深、井径等参数,确保施工符合设计要求。

2. 材料和设备的准备:准备好施工所需的材料和设备,包括疏干井盖板、井桶、井墙砖等,并对其进行验收检查,确保质量合格。

3. 安全措施的落实:制定详细的施工方案和安全措施,确保施工人员的人身安全,包括设置防护栏杆、佩戴防护装备等。

三、施工过程中的注意事项在进行疏干井施工的过程中,应特别注意以下几个方面:1. 地基处理:根据地质勘察报告,对施工地基进行处理,确保地基的稳固和安全。

2. 井口保护:在施工过程中,应设置井口保护措施,避免杂物、泥土等掉入井内,影响井内设备和使用效果。

3. 施工方法选择:根据具体情况选择合适的施工方法,包括手工作业、机械作业等,确保施工效率和质量。

4. 施工质量控制:在施工过程中,应进行质量检查和控制,确保施工符合设计要求和工程标准。

四、施工后的验收标准疏干井施工完成后,必须进行验收,并按照规定的标准进行评定。

主要包括以下几个方面:1. 外观质量:检查井体的垂直度、水平度和表面平整度,确保井体结构牢固和美观。

2. 尺寸精度:测量井的深度、井径等尺寸,与设计图纸进行对比,确保尺寸精度符合要求。

3. 排水效果:借助水泵等设备,将流入井内的水排出,测试排水效果是否正常。

4. 盖板安装:检查疏干井盖板的安装质量和密封性能,确保盖板与井体的连接牢固可靠。

技术交底记录-降水井3级

技术交底记录-降水井3级
技术交底记录
(表C2-5)
编号
工程名称
分部工程名称
基坑支护
分项工程名称
降水井
施工单位
交底日期
交底内容:
一、施工方法
1.1成孔:成孔采用反循环钻机,泥浆护壁,井孔旁设置泥浆池或泥浆沟,深度1.5m。孔径φ600mm。疏干井施工遇到地下障碍物时,用人工将障碍物清除后,加长护筒后再进行成孔施工,施工中要随时掌握地层的变化,调整泥浆的比重,防止孔壁坍塌和流砂的产生;
1.4洗井:疏干井填滤料封闭外围后,成井后立即洗井,用空压机在井孔内上下反复冲洗,用泵将孔中沉渣清除,充分洗井直至返清水为止;
1.6降水井及疏干井排水管道布置
在基坑地下水排水沟外地面上架设降水井排水管,管道采用双壁波纹管,北侧排至河东水厂现况φ600雨水管道内。西侧与南侧汇流后排至南侧φ600雨水管道内。管道中设集水池,间距25m,一个池子接收3个降水井来水,池体采用砖砌形式。基坑内疏干井利用管道外排至集水池进行排水。导水管采用波纹管,管径计算如下:
(4)、所有配电箱、开关箱应每月检查和维修一次,检查人员必须是电工,检查维修时必须穿戴安全防护用品,必要时设监护人。
(5)、施工现场停电1小时以上,应将动力开关箱锁上。
2、专业人员要求
(1)、掌握安全用电的基本知识和所用设备的性能。
(2)、使用设备前穿戴好和配备好相应的劳动保护用品,并检查漏电装置是否完好,严禁设备带病运行。
防止流砂的措施:先将孔位暂时封堵,先将水位降至锚杆施工面以下再施工锚杆。
1.2下管:成孔后立即下无砂混凝土管,下管前要用竹片绑紧,下管时要垂直居中,疏干井施工必须保证滤管接头质量。
1.3滤料:滤料应及时从井口四周均匀连续回填,防止将井管挤偏,井口地面以下2m范围内用粘土回填,井口要加盖,当发现填入量、深度与计算有较大出入时,应找出原因,加以排除。

观测、疏干井技术交底演示教学

观测、疏干井技术交底演示教学
9、水泵安装
潜水泵用绝缘材料绳吊放。安装并接通电源,每井附近架立电线杆,铺设电缆和电闸箱,做到单井单控电源,并安装时间水位继电自动抽水装置和漏电保护系统。
10、铺排水管网
排水管网采用钢管、硬塑料管做为排水主管路,排水管直径150mm,必要时可采用多向排水。排水管线布置在降水井外侧,每5~8m砖砌托台,排水管居中放置。井口设置保
基坑内布置5口水位观测井(同疏干井),基坑外布设观测井20口(详见基坑支护、止水平面布置图)。抽水前应进行静止水位的观测,抽水初期每天观测2次,水位稳定后应每天观测1次,水位观测精度±2cm,并绘制地下水水位降深曲线。
13、抽降及维护
现场降水人员对不能正常工作的水泵必须及时更换,保证抽降效果。降水人员分两班轮流进行值班,每班1人。电工每天须有电工记录,每天早晚检查现场降水线路,保证现场降水用电安全。定期清理降水管线、沉淀池里的泥沙,保证排水线路畅通。
基槽内疏干井在主体结构混凝土垫层施工前,严禁破坏;肥槽内疏干井在主体结构±0.00施工完成前,严禁破坏。
四、降水施工技术要求
1、放井位
按设计要求和井位平面图布设井位并测量地面标高,井位与设计要求偏差≯500mm,井位遇有地下障碍物需进行破碎,当因障碍物影响而偏差过大时,应与设计人员协商。
定井位应由专业测量人员进行,井位应设置显著标志,必要时采用钢钎打入地面下
交底内容:
7、填滤料
井管吊装就位后,及时填充滤料,用锹将砾料沿井管四周均匀填料,防止架空,保证填料量不少于设计填料量的95%。
8、洗井
成井后,借助空压机清除孔内泥浆,至井内完全出清水止,再用污水泵反复进行恢复性抽洗,抽洗次数不得少于6次。洗井应在成井4小时内进行。洗井后可进行试验性抽水,确定单井出水量及水位降低能否满足设计要求。

观测、疏干井技术交底

观测、疏干井技术交底

工程名称施工单位技术交底记录〔表式C2-1〕1#办公楼等 8 项〔金宝花园北区商业金融建设工程〕1~6#楼中启胶建集团编号交底日期分项工程名称01-C2-0022022-8-15观测井、疏干井交底提要:观测井、疏干井技术交底交底内容:一、材料机械预备滤水井管、冲击式成孔钻机、潜水泵、吸水管、空压机、排水管、水泵掌握自动系统、8~5mm 豆石、木底座或混凝土底座、沥青、麻布等。

二、施工预备1、首先要了解地质勘探资料、把握地下土质和水位变化状况,特别是地下流砂状况,流砂层厚度,以便确定钻孔工艺和预备必要材料。

2、依据总的平面布置和所开挖地下工程的面积,确定正式管井和观测管井的数量、位置,排水管位置、流向,沉淀池位置以及与污水管道联接地点。

3、对设置井点位置进展平坦、放线,用白灰标明其位置。

三、施工参数:平面布置见附图本工程基坑内设疏干井,井数 33 口,井径 600mm,井间距 30.0~40.0mm,井深 20.0m;基坑外设观测井,井数 20 口,井径 150mm,井间距 40.0m,井深 25.0m,并在基坑内选取6 口疏干井作为基坑内水位观测使用;基坑肥槽内疏干井兼做集水井使用,以排水沟连通,排水沟宽 500mm,深300mm。

基槽内疏干井在主体构造混凝土垫层施工前,严禁破坏;肥槽内疏干井在主体构造±0.00 施工完成前,严禁破坏。

四、降水施工技术要求1、放井位按设计要求和井位平面图布设井位并测量地面标高,井位与设计要求偏差≯ 500mm,井位遇有地下障碍物需进展裂开,当因障碍物影响而偏差过大时,应与设计人员协商。

定井位应由专业测量人员进展,井位应设置显著标志,必要时承受钢钎打入地面下审核人交底人承受交底人本表由施工单位填写,交底单位与承受交底单位各保存存一份。

工程名称施工单位技术交底记录〔表式C2-1〕1#办公楼等 8 项〔金宝花园北区商业金融建设工程〕1~6#楼中启胶建集团编号交底日期分项工程名称01-C2-0022022-8-15观测井、疏干井交底提要:观测井、疏干井技术交底交底内容:300mm,并灌入石灰粉,定位完毕请监理组织验收。

降水井疏干井施工技术交底

降水井疏干井施工技术交底

4.3运行保障措施(1) 用电保障对于工程降水,在正常的降水运行过程中,必须有合理的用电保障以满足降水运行的需求。

(2)排水设施本37地块已做支护及帷幕桩体,基坑围护结构采用护坡桩+高压旋喷桩止水模式,止水效果良好,内部含水量基本定量。

不存在集体大降水情况.排水设施应满足工程降水最大出水量的需求,并保障排水的顺畅。

现场应尽量缩短降水井与排水设施之间的距离,减少降水井排水的沿程水头损失,降低抽水设备的扬程消耗。

4.4 降水井保护措施基坑开挖过程中,需加强对降水井管的保护,主要做到以下几点:(1)井位尽可能靠近支撑边,沿支撑的垂直向离支撑约80cm~100cm;井管口设置小红旗等醒目标志;对可能受车辆行走影响的电缆线以及管路加以防护,并且加强对现场的巡视力度。

(2)井周边500mm范围内的土不得用挖机操作,必须人工挖土,并有专人指挥。

(3)为便于后期泄压抽水,坑内降水井需要保留至降水工作结束。

五、降水井封井方案降水工作结束后,需对降水井进行封堵,具体封井时间参照设计要求。

(1)封井时间垫层施工完后,底板浇筑时,即可对部分坑内降水井进行封堵。

部分坑内降水井预留作为泄压井使用,待结构重量满足抗浮要求后,可采用注浆封堵。

对于坑外降水井,可待抽水运行结束后,直接回填混凝土封井。

(2)注浆封井主要工艺流程:准备封井设备材料→调配水泥浆→注浆→检查封井效果→割除井管→封井完毕。

具体封井步骤如下:(1)根据降水井剩余深度,准备好水泥,根据经验,每包水泥可充填约0.8m的井管(若井深较深,可先充填瓜子片、小石子至底板下2~3m,同时下好注浆管)。

(2)安装好注浆设备、电缆及注浆管并试运行,以保证注浆系统完好。

(3)先预搅拌2~3m3左右的水泥浆,水灰比0.8~1.0,井内下入注浆管,注浆管口距井管底部约1.5m左右。

(4)开始注浆,边注浆边缓慢上提注浆管,并且保证注浆管口位于水泥浆液面1m之下。

注浆时要求水泥浆通过滤管进入降水井周围,将滤管缝隙堵死,注浆压力0.1~0.4MPa,可根据实际调整。

疏干井施工安全交底

疏干井施工安全交底
(1)作业前的准备
1)电动机或内燃机部分,按通用操作规程的有关规定执行。
2)详细了解钻孔部位的地质、水位情况,以便确定钻头和钻进的各项参数。
3)钻机的基础场地必须坚实、平整,钻机底座必须加垫方木,并调整好水平。4)检查钻架、转盘、水龙头、卷扬机、排渣系统、钻杆夹持装置及钻压指示装置等的完好情况。检查防护装置是否齐全。
b戴上绝缘手套,穿好绝缘鞋,使用相应电压等级的绝缘工具按顺序拉开电源开关。
c使用绝缘工具切断导线。
(2)抢救伤员
触电人员脱离电源后,发现心跳呼吸停止应立即进行心肺复苏,同时拨打“120”急救电话。在等待医护人员到达之前,应坚持不懈地做下去,直到医生到达。对已恢复心跳的伤员,千万不要随意搬动,以防心室颤动再次发生而导致心脏停跳,应该等医生到达或等伤员完全清醒后再搬动。
新建城际铁路联络线一期工程站前3标
疏干井施工安全交底
(三级)
中铁二十二局集团有限公司
新建城际铁路联络线一期工程站前3标项目经理部
二零一九年
安全交底书
工程名称
新建城际铁路联络线一期工程站前3标
分部(分项)工程
基坑工程
交底项目
疏干井施工
主送单位
安质环保部
交底记录:
一、主要危险源与危害因素
1.施工人员违规操作;
c)止血带止血法:选择弹性好的橡皮管、橡皮带或三角巾、毛巾、带状布条等,上肢出血结扎在上臂上1/2处(靠近心脏位置),下肢出血结扎在大腿上1/3处(靠近心脏位置)。结扎时,在止血带与皮肤之间垫上消毒纱布棉纱。每隔25—40分钟放松一次,每次放松0.5—1分钟。
2.触电事故应急预案
(1)脱离电源
首先要立即切断电源,使触电人员脱离电源。切断电源的方法一般有两种:一是立即切断触电者所触及的导体或设备的电源。二是设法使触电者脱离带电部分。

降水井疏干井施工技术交底

降水井疏干井施工技术交底

4.3运行保障措施(1) 用电保障对于工程降水,在正常的降水运行过程中,必须有合理的用电保障以满足降水运行的需求。

(2)排水设施本37地块已做支护及帷幕桩体,基坑围护结构采用护坡桩+高压旋喷桩止水模式,止水效果良好,内部含水量基本定量。

不存在集体大降水情况.排水设施应满足工程降水最大出水量的需求,并保障排水的顺畅。

现场应尽量缩短降水井与排水设施之间的距离,减少降水井排水的沿程水头损失,降低抽水设备的扬程消耗。

4.4 降水井保护措施基坑开挖过程中,需加强对降水井管的保护,主要做到以下几点:(1)井位尽可能靠近支撑边,沿支撑的垂直向离支撑约80cm~100cm;井管口设置小红旗等醒目标志;对可能受车辆行走影响的电缆线以及管路加以防护,并且加强对现场的巡视力度。

(2)井周边500mm范围内的土不得用挖机操作,必须人工挖土,并有专人指挥。

(3)为便于后期泄压抽水,坑内降水井需要保留至降水工作结束。

五、降水井封井方案降水工作结束后,需对降水井进行封堵,具体封井时间参照设计要求。

(1)封井时间垫层施工完后,底板浇筑时,即可对部分坑内降水井进行封堵。

部分坑内降水井预留作为泄压井使用,待结构重量满足抗浮要求后,可采用注浆封堵。

对于坑外降水井,可待抽水运行结束后,直接回填混凝土封井。

(2)注浆封井主要工艺流程:准备封井设备材料→调配水泥浆→注浆→检查封井效果→割除井管→封井完毕。

具体封井步骤如下:(1)根据降水井剩余深度,准备好水泥,根据经验,每包水泥可充填约0.8m的井管(若井深较深,可先充填瓜子片、小石子至底板下2~3m,同时下好注浆管)。

(2)安装好注浆设备、电缆及注浆管并试运行,以保证注浆系统完好。

(3)先预搅拌2~3m3左右的水泥浆,水灰比0.8~1.0,井内下入注浆管,注浆管口距井管底部约1.5m左右。

(4)开始注浆,边注浆边缓慢上提注浆管,并且保证注浆管口位于水泥浆液面1m之下。

注浆时要求水泥浆通过滤管进入降水井周围,将滤管缝隙堵死,注浆压力0.1~0.4MPa,可根据实际调整。

疏干井施工技术交底改)

疏干井施工技术交底改)

技术交底记录工程名称宿州万达广场施工单位上海长凯交底部位降水工序名称疏干井施工交底提要:1.本工程基坑采用疏干降水井降低地下水,管井成孔直径800mm,管径材料采用内径400mm无砂混凝土滤管。

2.水泵外径应小于孔径50mm以上,降水井数量暂定,根据现场实际地下水水量的大小适当增减。

3.疏干井平均间距30m,基坑开挖期间进行疏干降水,基坑土方全部开挖完成后即可停止降水。

4.基坑周边疏干井应布置在肥槽内,中部疏干井应尽可能的布置在后浇带内。

一、管井主要施工程序准备工作→布孔定线→钻机就位→钻孔→清孔换浆→井管安装→填料→及时洗井→单井试抽→抽水。

1.准备工作1)保证供水供电(自备发电机)备好泥浆,钻孔机具完好;2)配齐滤料、管材及滤网质量和数量满足要求,经监理检验合格后按沉放先后顺序堆放在孔位附近;3)抽水设备(深井潜水泵或深井泵)及排水系统;4)钻机附近需设置泥浆坑,以防泥浆水漫流;2.布孔定线1)布孔定线必须按设计图纸的井位平面布置图进行;平面偏差≤5cm;2)遇有障碍物,不得不调整管井井位时,应及时通知相关单位到场确认。

3.钻机就位1)钻机就位前场地应平整夯实,满足自重荷载及钻孔过程中振动荷载引起场地不均匀沉降的要求;2)钻机架设必须平正牢固,钻头、磨盘和孔位三对中(护口管、转盘和天车应在同一条垂线上);4.钻孔要求钻孔直径不得小于800mm;送水泵压不得低于2MPa;泵流量不得小于20m3//h;钻杆直径与钻孔直径应相适应,避免细钻杆钻孔;钻进施工中保持钻杆直立不摆动;钻孔采用泥浆护壁,泥浆比重控制在1.15~1.20范围内;钻孔深度应大于设计井深至少1m,确保井管下至设计井深;孔身垂直倾斜≤1/500;钻孔过程中应对水位、水温、水洗液、井壁坍塌、涌砂和气体逸出等情况进行观察和记录;5.清孔换浆1)钻到预定孔深后应及时清孔换浆,防止泥浆沉淀和井孔坍塌,置换的泥浆含砂量不大于5%;2)孔底沉渣厚度不得大于30cm。

降水井、疏干井交底11

降水井、疏干井交底11
交底内容:
一、施工准备
1.设备
成井设备:反循环钻机
2.机具
抽水设备:
排水设备:Φ300、Φ500波纹管水管、沉淀池。
其它附属设备:电缆、闸箱、三角堰、铁锹、手推车等。
观测仪表:比重计、测绳、测钟或电表、水准仪等。
3.材料准备
井管:采用外径Φ400的桥式滤水管、焊接钢管。
滤料:采用2-4mm砾石,含泥量小于3%。
基坑排水管路与次排水管道连接处设置检查井,便于排水系统的检修与维护。基坑排水管线在接入主排水管道前均应流经沉淀池进行预处理,经沉淀后方可排入主排水管道。
主排水管道、次排水管道均采用暗埋方式,管道埋置深度不小于800mm,且应顺水流方向自北向南保证1‰的坡度,以利于排水通畅。主排水管道的埋设原则上尽量与规划路或施工临时道路走向一致,施工阶段可根据场区实际情况灵活调整。
②潜水泵泵量5-10m3/h,施工中可对潜水泵量做相应调整以满足排水需要。
三、施工工艺及施工方法
1.工艺流程
测量放点→钻孔→成孔→清孔→吊放井管→填滤料→洗井→水泵安装→铺设排水管网→降水维护→水位观测
2.施工方法
1)平整场地
把施工场地内的障碍物清除,根据自然地面高程,用机械配合人工平整场地。
2)钻机就位
②下管、填料完成后应及时进行洗井,成井-洗井间隔时间不能超过8小时;
③如果泥浆中含泥砂量较大,应先进行捞渣,再进行洗井;
④当常规洗井效果不好时,可加洗井剂浸泡后再洗井。
8)抽水要求
①抽排水的含砂量应符合下列规定:开始抽水半小时内含砂量小于1/10000,正常降水运行时含砂量小于1/50000;
②首次(洗井后抽水前)含砂量检测合格后,在抽水期间间隔时间不超过3个月定期进行含砂量检测,异常情况下应根据情况加密检测次数;

井疏捞安全技术交底模板

井疏捞安全技术交底模板

一、工程名称:__________井疏捞工程二、交底日期:____年__月__日三、施工单位:________________四、分项工程名称:井疏捞五、交底提要:为确保井疏捞工程的安全顺利进行,特制定本安全技术交底。

六、交底内容:1. 施工前的准备工作:(1)了解井疏捞工程的地质、水文、气象等自然条件,确保施工方案的可行性。

(2)对施工人员进行安全教育,提高安全意识,掌握井疏捞工程的安全操作规程。

(3)检查施工设备、工具、材料是否符合安全要求,确保施工过程中安全可靠。

2. 施工过程中的安全注意事项:(1)井口防护:在井口设置防护栏,防止人员坠落;井口周围设置警示标志,提醒过往人员注意安全。

(2)井内作业:作业人员进入井内前,必须佩戴安全帽、安全带、防尘口罩等防护用品;检查井内空气质量,确保符合国家职业卫生标准。

(3)排水措施:井内作业过程中,确保排水畅通,防止井内积水;定期检查排水设备,确保排水系统正常运行。

(4)通风换气:井内作业时,保持良好的通风换气,防止有害气体积聚;必要时,采用机械通风设备。

(5)防滑措施:井内作业面应保持平整,防止作业人员滑倒;在湿滑区域设置防滑垫,确保作业安全。

(6)吊装作业:吊装作业时,严格遵守吊装规程,确保吊装设备、工具、材料安全可靠;吊装过程中,现场指挥人员应密切监控,防止意外发生。

(7)紧急撤离:井内作业人员应熟悉紧急撤离路线,一旦发生意外,迅速撤离现场。

3. 事故应急处理:(1)发现井内有害气体积聚,立即停止作业,通风换气,必要时撤离作业人员。

(2)发生井内作业人员坠落事故,立即启动应急预案,迅速救援。

(3)发生火灾、触电等事故,立即切断电源,隔离火源,并报警求助。

七、交底责任:1. 施工单位负责本次安全技术交底的组织实施。

2. 施工人员应认真学习本次安全技术交底内容,确保在实际施工过程中严格执行。

3. 施工现场负责人负责监督施工人员遵守安全技术交底内容,确保施工安全。

疏干井施工

疏干井施工

疏干井施工1、总体要求:(1)设计在基坑内布置疏干井,井点布位根据降水要求、降水有效范围,并考虑避开桩位、剪力墙、地下结构柱及楼板梁,以有利于底板施工、有利于拆除为原则,实际施工井位可现场适当调整。

排水设备选用深井潜水泵,通过设置在疏干井内的多级深井潜水泵将地下水抽出,使地下水位低于孔底。

(2)疏干井降水方法具有降水深、排水量大,降水效果好;且井距大,对平面布置干扰小,不受士土层限制;施工工艺较简单,施工进度快;但成孔质量要求严格。

适于渗透系数较好、降水量大、面积大、长时间抽排特点.(3)技术准备:做好施工方案及技术交底,施土前应进行技术、质量和安全交底并记录。

(4)材料准备:主要包括井管制作材料、滤水管、吸水管、沉砂管和水泵。

(5)在实际降水施工前必须做好野外抽水试验,取得精确的水文参数,并修正基坑降水方案。

(7)降水过程中加强对水文监测,除监测单位监测外,本工程项目部也加强监测,并与监测单位做好信息沟通,防止过度降水造成周围地面沉降过大.必要时及时与设计单位联系,采取相应的回灌措施。

2、疏干井施工及工作要求:(1)本工程视疏干井口径和出水量大小,共在坑内布置12口疏干井。

(2) 疏干井采用工程钻机成孔,成孔直径300mm。

(2)井壁与井管之间滤料形状宜用圆形、亚圆形,不应用棱角状石碴料和风化料,严禁用粘土岩,泥灰岩等软质岩石;并保证不均匀系数小于2。

(3) 管井安装后应立即进行洗井,可用空压机自上而下洗至水清、井底不存在泥砂为止.洗井后安装水泵并进行单井试抽.试抽水量一般大于设计水量,并做好压力、水位、抽水量的记录。

核查抽水量及水位下降值是否与设计相符,若不相符应及时调整降水设计方案。

(4) 降水过程中,应定期取样测试含砂量,保证含砂量不大于0.5‰。

(5)降水系统应配备不间断电源,确保降水体系的不间断进行,避免因降水停断导致基坑支护结构失稳或地下室上浮。

(6)土方开挖前3~7天,启动降水系统进行降水.土方开挖进程中,挖土机严禁碰撞井身。

疏干井施工技术交底

疏干井施工技术交底
5)止水环内径根据降水井上插的钢管的外径确定。
技术负责人
交底人
交底时间
注:本记录一式两份,一份交接受交底人,一份存档。
5)严禁活塞坠入沉砂管中;6)洗井自上而下,分段进行;
7)合理的洗井时间与含水层结构、泥浆指标及洗井设备有关,视具体情况而定,一般至少4小时;
8)当常规洗井效果不好时,可加洗井剂浸泡后再洗井。
9。试抽
1)洗井后,应对井管进行单井试抽,如有异常,应重新洗井,并再次进行试抽;
2)在降水井内装置深井泵时,应注意使电动机转向正确,严禁逆转;
2.疏干井大样见附图1.。
一、管井技术指标
1.含砂量:≤1/50000(粗砂);≤1/20000(中砂);≤1/10000(细砂)。
2.材料质量及制作要求:
1)井管内壁光滑,管无裂纹、缺损及暗伤;
2)钢管井管之间采用焊接连接;
3)钢筋混凝土管钢筋不外露,井管与井管焊接缝必须合缝,不允许有漏焊和砂眼现象;
3)当降水井封井时(具体时间待定),于底板顶面下80mm处将钢管切断,用水泥:砂为1:1的干粉浇到垫层部位,再用与底板同标号素砼塞满后(浇到底板顶面下80mm处)加焊钢顶盖板,最后用微膨胀砼浇平。
4)底板钢筋遇降水井钢管时,钢筋可从周边绕过,但必须另加四根同直径钢筋,其一端弯起250mm与钢管焊接,另一端水平长度不少于1.0m.具体做法请主体结构设计人员出图。
1。准备工作
1)保证供水供电(自备发电机)备好泥浆,钻孔机具完好;
2)配齐滤料、管材及滤网质量和数量满足要求,经监理检验合格后按沉放先后顺序堆放在孔位附近;
3)抽水设备(深井潜水泵或深井泵)及排水系统;
4)钻机附近需设置泥浆坑,以防泥浆水漫流;
2。布孔定线
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

技术交底记录
工程名称南京新城科技园国际研发总部园
工程
施工单位
中国核工业华兴建设有限
公司
交底部位降水工序名称疏干井施工
交底提要:
1.本工程基坑采用疏干降水井降低地下水,井深15m(均按地面标高-0.950m设计,下同),管井成孔直径800mm,井管直径300mm,井壁厚30mm。

考虑到沉渣的因素,每口井的凿井深度相应加深0.5~1.0m。

2.疏干井大样见附图1.。

一、管井技术指标
1.含砂量:≤1/50000(粗砂);≤1/20000(中砂);≤1/10000(细砂)。

2.材料质量及制作要求:
1)井管内壁光滑,管无裂纹、缺损及暗伤;
2)钢管井管之间采用焊接连接;
3)钢筋混凝土管钢筋不外露,井管与井管焊接缝必须合缝,不允许有漏焊和砂眼现象;
4)滤管长度、井管外径、井管内径:按设计要求;
5)管径公差:≤±3mm;
6)壁厚公差:≤±2mm;
7)井管弯曲:≤±3mm/m;
8)滤管孔径:35mm;
9)滤管孔隙率:≥50%;
10)滤网:双层60~80目;
11)缠丝间隙:0.75mm;
12)滤网在运输和施工中应有保护措施;井管置放过程,必须经监理验收。

3.滤料要求
1)滤料必须筛选、冲洗、水清砂净,无杂质,颗粒形状近似圆形,砂粒粒径范围:2~3mm;
2)中值粒径:d/50=1.3mm。

4.泥浆要求:
宜采用供钻进孔的粘土
1)泥浆比重:1.15~1.20 粘度:24s; 2)稀浆比重:<1.08 粘度:20s。

三、管井主要施工程序
准备工作→布孔定线→钻机就位→钻孔→清孔换浆→井管安装→填料→及时
洗井→单井试抽→抽水。

1.准备工作
1)保证供水供电(自备发电机)备好泥浆,钻孔机具完好;
2)配齐滤料、管材及滤网质量和数量满足要求,经监理检验合格后按沉放先后顺
序堆放在孔位附近;
3)抽水设备(深井潜水泵或深井泵)及排水系统;
4)钻机附近需设置泥浆坑,以防泥浆水漫流;
2.布孔定线
1)布孔定线必须按设计图纸的井位平面布置图进行;平面偏差≤5cm;
2)遇有障碍物,不得不调整管井井位时,应及时通知相关单位到场确认。

3.钻机就位
1)钻机就位前场地应平整夯实,满足自重荷载及钻孔过程中振动荷载引起场地不均匀沉降的要求;
2)钻机架设必须平正牢固,钻头、磨盘和孔位三对中(护口管、转盘和天车应在同一条垂线上);
4.钻孔要求
钻孔直径不得小于800mm;送水泵压不得低于2MPa;泵流量不得小于20m3//h;钻杆直径与钻孔直径应相适应,避免细钻杆钻孔;钻进施工中保持钻杆直立不摆动;钻孔采用泥浆护壁,泥浆比重控制在1.15~1.20范围内;钻孔深度应大于设计井深至少1m,确保井管下至设计井深;孔身垂直倾斜≤1/500;钻孔过程中应对水位、水温、水洗液、井壁坍塌、涌砂和气体逸出等情况进行观察和记录;
5.清孔换浆
1)钻到预定孔深后应及时清孔换浆,防止泥浆沉淀和井孔坍塌,置换的泥浆含砂量不大于5%;
2)孔底沉渣厚度不得大于30cm。

6.井管安装
1)安装井管前应采用导向器进行探孔; 2)清孔换浆后应立即安装井管; 3)井管质量必须满足其材料质量及制作要求; 4)第一节井管底部应采用钢板封底口;
5)井管上端口应高出地面至少50cm; 6)安装井管时每隔4m应设置扶正器; 7)严禁强行将井管压入井孔; 8)井深偏差不得超过设计井深±
2/1000;
9)下管法:选择适当的下管方法。

7.填料
1)填料前应采用粘土封闭井管上部端口;
2)填料前应把孔内泥浆适当稀释,井管必须居中;
3)井管达到预定深度后,应适当稀释井内泥浆;然后立即在井管周围灌砂滤料,滤料含泥量应≤3%,滤料粒径2~3mm;
4)采用循环水填料方法;
5)在井管周围必须连续均匀适速投放滤料,滤料质量必须符合滤料要求;
6)要避免填料速度过快或不均匀造成滤管偏移及滤料在孔内架桥现象,洗井后滤料下沉应及时补充滤料,滤料的充填量不得小于计算充填量的95%;
7)滤料充填至施工作业面以下1.5m时,应压实滤料,改用优质粘土充填至施工作业面,并压实和封闭填料口;
8)严禁井管内坠落杂物杂质;
9)井管施工时应按施工记录表做好记录.
8.洗井
1)下管填料完成后应立即进行洗井,特殊情况间隔时间应≤24h;
2)利用活塞洗井法或活塞与空气压缩机联合洗井;
3)洗井结束后,井水含砂量应小于1/10000;井内沉渣厚度不得超过20cm;
4)洗井过程中应控制活塞上下往复速度,不得强硬推拉;
5)严禁活塞坠入沉砂管中; 6)洗井自上而下,分段进行;
7)合理的洗井时间与含水层结构、泥浆指标及洗井设备有关,视具体情况而定,一般至少4小时;
8)当常规洗井效果不好时,可加洗井剂浸泡后再洗井。

9.试抽
1)洗井后,应对井管进行单井试抽,如有异常,应重新洗井,并再次进行试抽; 2)在降水井内装置深井泵时,应注意使电动机转向正确,严禁逆转;
3)装置深井潜水泵时,潜水电机、电缆和接头的绝缘必须安全可靠,并配有保护开关控制,确保安全运转。

10.抽水
1)无论稳定流还是非稳定流抽水都必须具有连续性,抽水应以地下水源源不断流至管井,使管井滤网不至堵死为原则,根据这一原则配备合适规格(排量和管径)的抽水泵;
2)每个井管设施竣工后应单独进行试抽,合格才可以进行降水;
3)深井潜水泵不需要铺设地面管路,可以根据场地情况灵活布置;
4)潜水泵运行时,泵提高出孔底1.0m,以避免流入井内的细粒沉泥"淤住烧掉",并使泵体在水下3m左右,以防"脱水烧掉";
5)深井井点应备有双电源;
6)采用深井潜水泵,宜间隔分别用两组电源供电,以策安全;
7)深井井点排出之水应向远处排放,防止回渗;
8)抽水的水位和出水量稳定时间为4~8小时;
9)每口活井必须配有一台抽水泵,施工单位严禁任意调换设备,否则引起严重结果由施工单位承担责任;
10)施工单位必须备有足够数量的备用泵。

四、管井验收
1.管井竣工后,应按国家现行规定《供水管井验收规范》和设计要求进行验收;
2.降水施工过程中改变降水设计方案,应具有设计人员和施工人员的协商处理意见书或审批手续;
3.全部降水运行时,抽排水含砂量(体积比)应符合下列规定:
1)粗砂含量小于1/50000; 2)中砂含量小于1/20000; 3)细砂含量小于1/10000;;
4.验收时应提供施工记录、工程统计表、施工说明、协商处理意见和审批文件等;
5.全部降水、排水设施的降水深度应符合下列要求:
1)实际降水应等于或深于降水深度,并稳定24小时;
2)应按工程辅助措施、补救措施的可行性进行评估。

五、管井监测
1.孔隙水压力监测
1)目的是了解降水期间地层中孔隙水压力的变化,以便估算地基强度、变形和稳定性;
2)孔隙水压力通常每天观测一次,如有异常现象,必须加强观测,每日不少于2次;
2.出水量监测和记录
1)每口井必须配备一套相适应的流量计装置; 2)出水量必须满足正常出水量要求;
3)每口井每天必须至少有一次出水量记录; 4)施工单位必须备有足够数量的备用流量计装置。

3.含砂量监测和记录
1)每口井必须配套一套相适应的含砂量计量装置; 2)含砂量必须满足含砂量要求;
3)每口井每天必须至少有一次含砂量记录; 4)施工单位必须备有足够数量的备用含砂量计量装置。

六、封井措施
1.降水井封井前提条件为:
1)结构底板施工完成; 2)满足主体结构抗浮要求;
3)基坑内降水井井内稳定水位位于基坑面以下2~3m;
2.降水井封井步骤:
1)首先将处于工作状态的降水井间隔封堵;
2)降水井局部封堵后,继续对未封堵降水井的工作状态(包括出水量情况,水位变化值,稳定水位标高,水泵位置标高等记录)进行观测;
3)当满足第一条所述三点前提条件后将剩余降水井逐一封堵。

3.降水井封井要求:
1)在浇灌垫层前,首先将垫层以下降水井砼滤管外壁清除,内插直径273×6钢管,其顶标高高出底板顶面400mm,其下端与降水井搭接长度0.5m。

钢管外缠绕麻丝,并用水泥封死。

2)在底板中用两个半圆钢环焊在钢管外侧,形成止水翼环,焊缝要饱满,不得有缝隙。

止水翼环为两道,分别位于底板顶面下、底面上100mm。

3)当降水井封井时(具体时间待定),于底板顶面下80mm处将钢管切断,用水泥:砂为1:1的干粉浇到垫层部位,再用与底板同标号素砼塞满后(浇到底板顶面下80mm 处)加焊钢顶盖板,最后用微膨胀砼浇平。

4)底板钢筋遇降水井钢管时,钢筋可从周边绕过,但必须另加四根同直径钢筋,其一端弯起250mm与钢管焊接,另一端水平长度不少于1.0m。

具体做法请主体结构设计人员出图。

5)止水环内径根据降水井上插的钢管的外径确定。

技术负责人交底人交底时间
注:本记录一式两份,一份交接受交底人,一份存档。

相关文档
最新文档
