工程物资采购流程图

合集下载

中国铁建物资集中采购流程

中国铁建物资集中采购流程

中国铁建股份有限公司物资集中采购作业流程一、编制依据、原则、目的和适用范围1、编制依据:国家法规,股份公司采购框架组织体系、内控制度和企业改革发展实际等。

2、编制原则:依法合规,简易科学;切合实际,易于操作。

3、编制目的:规范采购运作,提高采购绩效。

4、适用范围:股份公司集采权限内的物资。

二、集中采购作业流程内容根据股份公司系统物资集中采购框架组织结构、物资采购种类、采购规模、采购程序、内外部采购环境和易于信息化等因素,建立物资集中采购作业流程(附件:“中国铁建股份有限公司物资集中采购作业流程图”),“流程图”共有11个作业模块,每个作业模块包括详尽的工作程序、标准和内容。

三、集中采购作业流程操作1采购计划上报、签核与审批1.1通过《中国铁建股份有限公司电子商务平台》(简称“CRCC-B2B”),需求项目部在上传项目信息的基础上,上报物资采购计划,按照采购权限和上报程序,工程公司与集团公司分别签核、审批和上报。

1.2根据物资采购种类、采购数量、需用时间、采购区域和内外部采购环境等,对需求时间和空间上具备整合条件的采购项目,股份公司审批实施集合采购,明确采购组织主体、组织方案(框架、区域和集团化采购等)和采购数量。

对股份公司投资项目(BT和BOT项目等),明确“集采+供应”对接方案。

(此条可区分内部和外部集采供应两种模式,制定集采方案。

此部分作业非常严重,如何有用实现两种模式市场化有用运行,可制定实施细则。

)2确认采购数量2.1采购组织单位进一步明确采购物资种类、规格、技术标准、数量、需求时间、需求地点和服务说明等。

2.2制定采购数量构成方案:针对一个或若干个项目采购总数量,结合市场采购环境,坚持“增强竞争性,获取优势资源”的原则,合理确定采购数量方案(分项或不分项)。

3确定生产厂家范围3.1对严重物资和需要试制配合比的物资,需确定采购物资生产厂家范围。

3.2根据工程项目设计、施工要求、加工要求和物资采购技术标准等,依据生产厂家容量、产品优质等级和生产规模等状况,优先锁定区域内的生产厂家,根据项目需要再拓展跨区域生产厂家。

采购管理制度及流程图

采购管理制度及流程图

采购管理制度及流程采购作业内容是从收到”请购案件”开始进行分发采购案件,由釆购经办人员先核对请购内容,查阅”厂商资料”、”采购记录”及其他有关资料后,开始办理询价,于报价后,整理报价资料,拟订议价方式及各种有利条件,进行议价,办妥后,依核决权限,呈核订购。

一总则为加强釆购工作的管理,提高采购工作的效率,制定本制度。

所有的采购人员及相关人员均应以本制度为依据开展工作。

二采购部人员职责及管理制度1 •热爱本职工作,勤于学习新技术,了解新产品,注意市场信息的积累。

2.廉洁奉公,不徇私,不违法乱纪,勤俭节约,讲究职业道德。

3.负责公司生产所需材料的采购工作。

4.负责供应商的开发、管理及维护工作。

5.坚决执行各项采购工作制度及公司各项规章制度。

6.大项材料必须做招标工作,其他材料询价必须三家供应商以上参与。

7.积极了解材料的短缺、发货、验收等实际情况,早知道,早处理。

8.及时协助财务部对照欠款数额或者合同要求安排对供应商进行付款。

9.做到每周一小结,每月一总结,每年一审核。

10.完成领导交办的其他工作。

三釆购工作流程采购部作为一个职能部门,在项目的具体实施中担负了不可推卸的重要责任,采购工作的好坏,直接影响了工程的质量、工期、成本。

建立高效、实用、完善的采购工作流程是提高釆购效率,较低成本最有效的方法。

在项目实施的过程中,釆购部需要生产、财务、质检等各个部门的大力支持才能顺利的完成采购工作,每个部门之间的联系需要一个标准来规划,来提升工作效率,减少工作失误,为项目的顺利实施做出各自的贡献。

1 •在项目的初始运作阶段,采购部根据项目部、投标部的具体要求,配合进行投标的材料报价,以更好的达到在以后的生产中控制成本的目的,更要避免发生投标价低于实际采购价的情况出现。

2.项目正式运作后,采购部应该在第一时间开始进行所需材料的采购准备工作。

生产计划部门依据工程合同和对比库存后的实际需求,对采购部下达《材料申购单》(附表1)此单由申请人填写,生产或者项目负责人签字后生效,一试三份,一份申请人留存,一份发往釆购部,一份发往工厂或者生产基地。

物资采购管理程序

物资采购管理程序

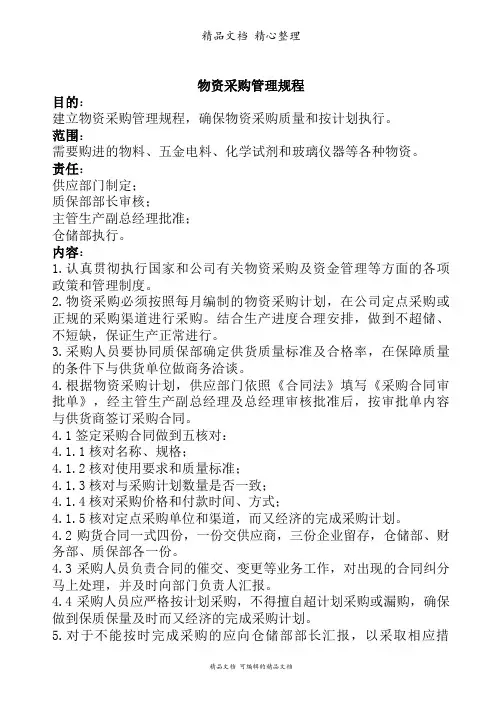

物资采购管理规程目的:建立物资采购管理规程,确保物资采购质量和按计划执行。

范围:需要购进的物料、五金电料、化学试剂和玻璃仪器等各种物资。

责任:供应部门制定;质保部部长审核;主管生产副总经理批准;仓储部执行。

内容:1.认真贯彻执行国家和公司有关物资采购及资金管理等方面的各项政策和管理制度。

2.物资采购必须按照每月编制的物资采购计划,在公司定点采购或正规的采购渠道进行采购。

结合生产进度合理安排,做到不超储、不短缺,保证生产正常进行。

3.采购人员要协同质保部确定供货质量标准及合格率,在保障质量的条件下与供货单位做商务洽谈。

4.根据物资采购计划,供应部门依照《合同法》填写《采购合同审批单》,经主管生产副总经理及总经理审核批准后,按审批单内容与供货商签订采购合同。

4.1签定采购合同做到五核对:4.1.1核对名称、规格;4.1.2核对使用要求和质量标准;4.1.3核对与采购计划数量是否一致;4.1.4核对采购价格和付款时间、方式;4.1.5核对定点采购单位和渠道,而又经济的完成采购计划。

4.2购货合同一式四份,一份交供应商,三份企业留存,仓储部、财务部、质保部各一份。

4.3采购人员负责合同的催交、变更等业务工作,对出现的合同纠分马上处理,并及时向部门负责人汇报。

4.4采购人员应严格按计划采购,不得擅自超计划采购或漏购,确保做到保质保量及时而又经济的完成采购计划。

5.对于不能按时完成采购的应向仓储部部长汇报,以采取相应措施。

对于签定合同物资的入库验收应核对其与合同的一致性,对于出现的异常情况应及时采取调货、退货、补充等措施,防止超过经济合同规定期限而造成损失。

临时、零星等无合同的物资的入库验收应核对物资与批准采购单的一致性。

6.对质量合格、数量相符的物资,采购人员将供货单位发票交仓储部部长审核后,由仓库保管员办理入库手续,发票转交财务部,供应部按财务管理制度向供货单位付款。

7.库存多余呆滞物资应及时进行退货、调剂等处理,保持合理库存,原则上处理期限不超过半年。

公司物资采购管理制度及工作流程图

公司物资采购管理制度及工作流程图

公司物资采购流程公司各部门:根据公司高管办公会议研究决定,迁入新厂后按照新制定的采购流程采购生产及办公物资,采购物资遵循节约资金、严控成本、质优价廉、统一归口的采购原则。

非公司授权部门不得自行采购物资,如有违反财务部不予审核报销,并由人力资源部按照《管理人员绩效考核办法》对责任人进行考核,对数额巨大的将进行经济处罚。

现将公司授权履行采购职责的部门及采购围明确如下:一、采购部门采购围1、生产用原辅料、药材、包装材料;2、生产劳保用品(含工作服)及消耗材料;3、五金配件、电工电料、生产工器具(原生产部采购员划归采购部);4、组织采购工程器材、生产设备设施、质量分析大中小型仪器;项目部、生产部、质量部有优先建议权,并参与选型及考察过程;5、生产用清洁用品类(含洁具、消毒洗涤用品等);6、化验用试液、试剂、标准品、特殊管理药品及易制毒化学品。

7、其他由总经理批准的采购项目。

二、办公室采购围1、办公用品(笔墨纸、名片、耗材类);2、办公设备、器材、清洁用具等;3、办公家具、电器、饮用水;4、食堂物资及宿舍楼维修维护材料;5、其他由总经理批准的采购项目。

三、请购及审批程序1、各部门需要采购的物资,由部门经办人填写请购单,部门经理初审、分管总监签字审核后,提交总经理批准,重大项目或大宗物资需执行董事或董事长核准后,由采购部门开展采购业务。

2、特殊商品如专业书籍、杂志、报刊、专用账册等非常规物资经部门请购,总经理批准后可由提出请购需求的部门采购。

3、印字包装材料变更按照专用程序进行审批和采购。

特此通知,请各部门遵照执行。

附:采购流程图二O一五年五月二十八日附件一:生产物料采购管理流程编号:采购-1-步骤表/流程图编制日期:2015-05-28流程图:采购主管采购经理公司领导财务审核附件二:食堂物资采购管理流程编号:行政-1-步骤表/流程图编制日期:2015-05-28审批人:行政总监、办公室主任制作人:食堂管理员流程图:食堂管理员行政办公室其他部门参与财务审核食堂管理委员会:9人附件三:五金配件及工器具类采购管理流程编号:采购-2-步骤表/流程图编制日期:2015-05-28流程图:采购专员、主管采购经理总经理财务审核附件四:办公用品、器材采购流程备注:1、办公用品除非紧急业务外,日常办公用品只受理各部门每月请购计划,部门计划上报日期每月为30日,逾期不予受理。

完整采购流程图-全

完整采购流程图-全

A-0-21-1A-0-21-1 (1)分供方评价和选择业务流程图 (2)物资计划工作业务流程图(1) (3)(周转计划业务) (3)物资计划工作业务流程图(2) (4)(进货计划业务) (4)物资招标采购业务流程图(业务室) (5)物资订货业务流程图(业务室) (6)物资采购业务流程图(业务室) (7)物资采购付款业务流程图(业务室) (8)物资保管业务流程图 (9)物资发放业务流程图(业务室) (10)物资销售业务流程图 (11)物资盘盈盘亏业务流程图 (12)物资数量调整业务流程图 (13)物资价格调整业务流程图 (14)物资统计业务流程图(手工统计) (15)物资核算业务流程图(手工统计) (16)物资报损业务流程图 (17)进口材料(设备)通关及核销业务流程 (18)修船(改装)工程物资出口报关业务流程图 (19)废旧物资回收业务流程图 (20)废旧物资销售业务流程 (21)分供方评价和选择业务流程图A-0-21-2物资计划工作业务流程图(1)(周转计划业务)A-0-21-3物资计划工作业务流程图(2)(进货计划业务 )是A-0-19-4物资招标采购业务流程图(业务室)A-0-21-5物资订货业务流程图(业务室)A-0-21-6物资采购业务流程图(业务室)A-0-19-8物资采购付款业务流程图(业务室)有A-0-21-9物资保管业务流程图A-0-21-10物资发放业务流程图(业务室)A-0-21-11 物资销售业务流程图A-0-21-12物资盘盈盘亏业务流程图A-0-21-14A-0-21-17物资报损业务流程图A-0-21-18进口材料(设备)通关及核销业务流程注:虚线部分为外部业务A-0-21-19修船(改装)工程物资出口报关业务流程图A-0-21-20废旧物资回收业务流程图A-0-21-21.. 废旧物资销售业务流程。

采购流程初步方案课件

采购流程初步方案课件

传真:
开户银行名称
开户银行帐号:
税务登记证:
注:
1.本合同计算货币为人民币(RMB);
2.本合同只针对当前甲方已提供资料( 包括3D图档、CAD(2D图纸)、PDF图纸、样品及订制模具要求等)进行生产及报价;
3.在本签订后如甲方变更,增加或减少之前提供的资料要求信息都有可能会对本报价单的金额有所影响需另行追加协议;
4. 样品定制流程 4 (1). 常规流程 采购部门及时提供详细准确的产品数据以及相关图纸给供应商或生产商 与供应商签订打样合同(如见表5、) 生产商在规定的时间内完成打样环节; 在打样期间采购方采购员实时进行跟踪、督导,如有偏差及时进行调整改进; 供应商在合同规定时间内完成打样,必须及时提供给采购方; 采购部门将样品交由请购部门进行确认,签字 交由上级领导审批确认后, 由采购经理制定购货合同 4(2). 订单分流的方法(在单项订单量大以及有合适的老供应商的情况下) 在原有公司供应商信息库里搜寻合适的供应商操作订单上50%的份额, 协商要求免费打样(基于已有一定程度的合作关系基础上) 同时将订单上另50%的份额交给已通过比价议价环节筛选出来的新供应商,此方法的优势在于以旧带新, 既可以节省打样费又可以开发出新的合格的供应商来为我公司服务。
6(2). 根据不同的品类建立相对应的质检体系及标准 基于目前公司在QC部门的投入力度,尚无法实现对所有品项的定项质量体系,所以只能采用一种通用验货的模式。(如见表7、) 另外,目前在我之前的工作经历中可以对服装类、塑料制品类、家具类、印刷/礼品/包装类提供质检参照表 6(3). 采购跟单员根据规范的验货质检流程对供应商的产品进行货品的10-15% 的抽检 对于量非常小的货品可以全数质检 如现场质检发现废品率超标,必须及时通知采购经理,并同时对供应商的供货产品做更深入的检验,对所有不合格货品做实样拍照留底 质检完成必须由供货商签字、盖章,一式两份(供货商、公司采购部各一份),如果在本公司仓库进行质检,供货商不在现场时,必须将质检报告以扫描件电邮或传真的方式发给供货商并附上所有不合格产品的照片,要求供应商签字、盖章确认后将其扫描件回传给公司采购部 6(4). 采购经理确认收货 在跟单员确认质检合格的情况下,采购经理协同请购部门进行二次质检确认签字。 确认无误后,入库归类(根据固定资产、一般耗材、办公用品划分)

物资管理规范流程图

物资管理规范流程图

中铁十八局集团隧道工程有限公司渝黔铁路土建2标项目经理部物资管理工作规范项目部物资管理主要包括计划管理、采购管理、供应管理、仓储管理、现场管理、统计分析及成本核算等几大业务板块。

一、计划统筹(需求计划、采购计划、供应计划)1、计划统筹是物资管理的基础,是采购和供应的依据。

2、物资计划统筹由物资部牵头,工程部、计划部配合编制。

工程部提供基础资料及设计量,计划部复核并安排工程进度、核定材料消耗系数。

上场初,工程部对施工图纸进行全面清理,核算出各个单位工程(分部、分项工程)图纸工程量数目和所需材料设计量。

钢筋混凝土工程中砼数量应扣除钢筋和波纹管等的体积。

计划部复核工程量、安排施工进度、核定材料消耗系数并提供数据及进度给物资部。

材料消耗系数一般混凝土工程按钢材1.5% 散装水泥1%、袋装水泥按2.5%;设计数量加损耗量即为消耗限额。

物资部复核后按桥、隧、涵、路基等单位工程建立单位工程物资限额发料台账》。

对施工队伍更换频繁较难核算的,可从单位工程剩余工程量建立物资限额发料台账。

3、物资计戈【J分需求总计划和年度、(季度)、月度计划,需求总计划由各单位工程限额计划汇总而成,是本项目控制计划。

4、物资需求计划由圭寸面、编制说明和需求计划表三部分组成,计划应经项目总工程师审核,项目经理或其授权人批准。

5、项目各单位工程限额供料台账和批准的项目物资需求总计划应报公司物资部备案。

6、在执行计划的过程中有设计变更时应及时调整物资计划。

二、采购1、项目应成立物资采购领导小组,领导小组由项目主管领导、总工程师、分管付经理及工程、计划、财务、物资等部门负责人组成。

负责对项目物资采购进行决策。

2、物资采购前要进行广泛市场调查,建立合格供应商名册》,调查范围应包括相邻兄弟单位采购情况。

调查情况应有相应记录。

3、除甲方供应材料外,对单个种类采购金额在30万元以上的工程材料应实行招标采购。

钢材、水泥等大宗材料开工时一般应选择三家以上的供应商同时供货,其它材料一般也要保持两家。

采购部工作流程图及说明

采购部工作流程图及说明
17
寻找供方 初审 试制
认证为合格 供方
供给商
合格供给商管理流程
采购部 开场 ( 寻找供方
品质/工程/研发部 技术标准
提供样品,组织部门资料确认
试制
否 通过否 是
物料采购 流程
现场考察
合格供方 名录
评审报告
纳入合格 供方名录
年、季度评审
鉴定报告 鉴定
否 通过否
是 否 合格否

合格否
完毕
消费部
消费管理 流程
30
采购付款流程
确定付款 方式
发票审核
付款申请 报销发票 发票核销
采购部
开场 物料采购 流程
采购预付 是
款流程
预付款否

核对发票
采购单、合同 填具付款申请单 验收入库单
付款申请单 付款申请
发票核销
财务部

审核

付款
完毕
总经理

审批

采购付款流程说明
目的 适用于公司的除费用外的所有付款,包括但不限于购置材料,低值易耗品,固定资产的所 有采购与付款。
21
编制 申购单
下采购 订单
送检 入库
消费物料采购流程
仓库
采购部
采购计 划流程
开场
财务部
总经理
申购单 物料申购
否 审 核
是 询、比、议价
特殊采购否 否 采购合同表
签订采购合同





品管部
仓库入库 流程
追踪交货期
验收入库单 收货送检
否 合格否 是
25
消费物料采购流程说明
目的 规定物料采购流程,为了保证购置性价比更好的物料和保证物料的保质保量按期交货。 规定采购合同评审的流程,确保物料采购合同有效性和实用性。

完整采购流程图-全

完整采购流程图-全

A-0-21-1A-0-21-1 (1)分供方评价和选择业务流程图 (2)物资计划工作业务流程图(1) (3)(周转计划业务) (3)物资计划工作业务流程图(2) (4)(进货计划业务) (4)物资招标采购业务流程图(业务室) (5)物资订货业务流程图(业务室) (6)物资采购业务流程图(业务室) (7)物资采购付款业务流程图(业务室) (8)物资保管业务流程图 (9)物资发放业务流程图(业务室) (11)物资销售业务流程图 (12)物资盘盈盘亏业务流程图 (13)物资数量调整业务流程图 (14)物资价格调整业务流程图 (15)物资统计业务流程图(手工统计) (16)物资核算业务流程图(手工统计) (17)物资报损业务流程图 (18)进口材料(设备)通关及核销业务流程 (20)修船(改装)工程物资出口报关业务流程图 (21)废旧物资回收业务流程图 (22)废旧物资销售业务流程 (23)分供方评价和选择业务流程图否A-0-21-2物资计划工作业务流程图(1)(周转计划业务)A-0-21-3 物资计划工作业务流程图(2)(进货计划业务)购A-0-19-4物资招标采购业务流程图(业务室)招标采购程序 是否议商务谈判 新制部 技术部 物资处订货程序否 是决定供应商注:虚线部分为外部业务A-0-21-5物资订货业务流程图(业务室)决定供应商10万元以上合同根据批准的进货计划选择供货单位并进行联系 进行业务恰谈 合同文本的起草 处长和业务室主任对合同文本进行审查 审查是否 调查供货单位的资信情况 评标小组开标 评标资料归档 交监察处备案A-0-21-6 物资采购业务流程图(业务室)A-0-19-8 物资采购付款业务流程图(业务室)A-0-21-9 物资保管业务流程图A-0-21-10物资发放业务流程图(业务室)无A-0-21-11 物资销售业务流程图A-0-21-12 物资盘盈盘亏业务流程图A-0-21-13物资数量调整业务流程图A-0-21-14 物资价格调整业务流程图物资统计业务流程图(手工统计)物资核算业务流程图(手工统计)A-0-21-17 物资报损业务流程图A-0-21-18进口材料(设备)通关及核销业务流程注:虚线部分为外部业务A-0-21-19修船(改装)工程物资出口报关业务流程图A-0-21-20 废旧物资回收业务流程图A-0-21-21 废旧物资销售业务流程领11 导签字。

采购管理流程完整版

采购管理流程完整版

采购控制流程一、加强物料的计划管理。

根据生产计划和库存物料状况,做好物料的备货和到料工作;根据生产排程,做好物料保障工作。

二、加强采购合同的管理。

工程物资采购合同的签订是一种经济责任,必须由物料采购部统一对外签订。

在签订合同时应主动征求工程部,预算部和其他有关部门领导意见,尽量做到采购回来的物料符合工程技术质量要求,使用部门满意;同时要对购货合同进行归档登记,便于办理提货及付款手续。

三、常用零星物料要根据需求部门的需求量和仓存情况进行分散进货,做到减少物料积压,数量品种充足齐全。

四、物料进仓实行质检员、仓管员、采购员联合作业,对物料质量、数量进行严格检查,做到货样相符,把好物料进仓质量关。

五、采购员要严格履行自己的职责,在订货、采购工作中实行“货比三家”的原则,询价后须做好供应商评定,报采购部经理核准供应商,不许私自订购和盲目进货。

在重质量、遵合同、守信用,售后服务好的前提下选择合格供货商,选购低价物料,做到质优价廉。

六、为掌握瞬息万变的市场经济商品信息,如价格行情等,采购员必须经常自觉学习业务知识,提高商务工作的能力,以保证及时、保质、保量地做好物料供应工作。

七、物料采购工作必须始终贯彻执行有关政策法令,严格遵守本公司的各项规章制度,做到有令即行,有禁即止。

全体采购人员必须牢固树立企业主人翁思想,尽职尽责,在采购工作中做到廉洁自律,秉公办事,不谋私利。

八、采购业务8.1 处理各部门请购业务。

8.2 常用物料备库存。

8.3 厂商询价、招标、议价、核价、订购单业务。

8.4 厂商交货记录、进货管制业务。

8.5 请款业务。

8.6 验收及不良品处理业务。

8.7 厂商品质监查业务。

8.8 厂商发票处理业务。

8.9 厂商资料建立业务。

九、采购流程图9.1、工程物资请购公司工程项目采购计划由具体工程项目经理下发工程《工程物资审批表》,经项目经理,总经理批准后,统一下达到采购部。

非该项目经理下达的采购计划概不采购。

工程材料设备供应管理及保证措施

工程材料设备供应管理及保证措施

工程材料设备供应管理及保证措施优质的材料是良好工程的基础,因此做好优质材料的质量把控与及时供应是按时按质完成工程任务的前提。

我司将根据招标文件的相关要求,从源头抓起,尤其是具有特殊工艺要求的材料,将加强厂家筛选考察,产品制造加工过程督造,做好物资供应管理。

1.1物资采购管理1.1.1物资采购管理流程物资采购需严格执行材料、设备送审制度,重要材料和设备都要履行对业主、管理公司、监理和总承包商的送审,得到书面的批准后方可进行采购。

针对本项目材料设备供应工作,特制订如下工作流程:物资采购管理流程图1.1.2物资采购组织架构简介考虑到本工程材料设备品种多,采购任务重,项目部将组建由商务经理、深化设计师、材料工程师、质量员、资料员等组成的采购团队,充分利用公司总部的支持和配合,确保本工程使用之材料设备的质量、技术、服务及货期保证。

1.1.3主要保证措施1)技术能力保证措施为做好项目材料设备的选型及图纸深化设计工作,项目深化设计工程师将在公司设计部的指导下,与厂家技术人员联合对项目图纸、技术规范要求进行复核,并提供符合技术规范的材料设备供管理公司、设计和业主审批,确保材料设备满足设计需求和运营需求。

2)采购能力保证措施作为集团化公司,我司目前已有注册供应商2000余家,涵盖机电材料设备各专业;同时在珠三角、长三角、环渤海经济圈等经济活跃区设有分公司,能全面协调采购、供应、考察等工作,确保采购工作能顺利完成。

3)采购资源保证措施作为专业机电安装公司,公司拥有完善的物资分供商网络及拥有大批重合同、守信用、有实力的物资分供商,并有完善的电子采购平台,能保证工程所需物资及时进场。

目前合作的合格供应商基本涵盖技术标书中所要求的品牌类别,已经初步确定部分材料供应企业,并与各材料供应商签订材料采购框架协议,保证中标后各种材料的供应。

已签订材料采购合作协议意向书的供应商共41家,材料供应商基本情况详见资信文件。

1.2物资进场管理1.2.1物资进场管理流程物资进场管理工作流程图1.2.2物资进场检验物资进场检验是材料质量把控的关键环节,必须根据施工管理工作要求,提前提出物资进场计划,做好向总包、监理、管理公司、业主对材料进场验收的申报工作。

工程物资采购流程图

工程物资采购流程图
2.2项目机材室是项目物资采购工作的主管部门,负责提出物资采购申请,负责三级物资的采购并组织所有物资的进货验证、接收等工作。
2.3 公司财务部负责复核采购数量、采购价格,支付采购货款。
2.4 工程管理部负责对工程物资采购的技术信息进行审核。
13
13.1
3.1.1 根据采购物资对工程重要性的影响程度,将其分为:关键类(A类)、重要类(B类)和一般类(C类)。物资重要等级分类一览表见附录A。
3.1.2 针对不同重要等级的物资的采购,进行不同的控制。对于关键类、重要类物资,应在合格供方名录中采购。
当发生以下情况时,允许在非合格供方名录内采购,但应填写《特殊情况采购申请表》经公司相关部门审核、公司主管经理批准。
a 顾客指定供方(顾客签字确认)。
b 合格供方中无提供该类产品。
c 合格供方数量不能满足招标最低数量限度。
d) 物资进货检验记录,在项目结束时整理成册移交公司经营管理部,由经营管理部保存。
15
HYDB208002不合格、事故、事件控制程序
HYDB208007 标识和可追溯性程序
浙江华业电力工程股份有限公司合同管理制度
浙江华业电力工程股份有限公司《大宗物资招标管理办法》
浙江华业电力工程股份有限公司《工程物资采购询价管理办法》
本程序会审人:滕先梁、俞春芳、朱文杰、许虹
本程序批准人: 沈银根
本程序于2005年1月25日发布,发布之日起实施。
本程序由公司经营管理部负责解释
工程物资采购控制程序
11
本程序适用于公司业务范围工程物资采购,包括所有设备、装置性材料、消耗性材料的采购工作(不包括固定资产、小型机工具采购)。
12
2.1公司经营管理部是物资采购工作的归口管理部门,组织物资采购的招标工作和合同谈判、合同签订工作;指导、监督和管理项目三级物资采购;负责二级物资询价信息的发布和收集;收集、建立价格信息和采购资料档案。

工程项目物资采购管理制度及流程

工程项目物资采购管理制度及流程

工程项目物资采购管理制度及流程一、总则为加强工程项目物资采购管理,规范采购流程,提高采购效率,保证项目物资的品质和成本控制,特制定本制度。

二、适用范围本制度适用于公司所有工程项目的物资采购管理工作。

三、采购原则1. 公开、公平、透明的原则:所有采购活动必须遵守公开、公平、透明的原则,不得有违法违规的行为。

2. 经济合理的原则:采购必须经济合理,保证物资品质,同时尽可能降低采购成本。

3. 优先选择供应商的原则:优先选择具有良好信誉和质量保证的供应商,确保物资的品质和供货及时。

四、采购管理流程1. 需求确定:项目部门根据工程项目的需求确定物资采购需求,详细列出物资名称、型号、数量和质量要求,编制采购申请书,并报送采购部门。

2. 供应商筛选:采购部门根据采购需求,进行供应商的筛选,选择具有资质和实力的供应商,组织进行询价或招标。

3. 报价比对:采购部门收到供应商的报价后,进行比对和评审,选择最优惠的供应商。

4. 签订合同:采购部门与供应商签订采购合同,明确双方的权利义务、货款支付方式、交货期限等条款。

5. 物资采购:供应商按合同的约定进行物资供货,采购部门对物资的数量和质量进行验收。

6. 结算付款:采购部门按照合同的约定进行结算付款,确保供应商按时收到货款。

7. 物资管理:项目部门对采购的物资进行登记、存储和管理,确保物资的安全和完整。

8. 监督检查:采购部门对供应商的履约情况进行监督检查,确保供应商按合同约定履行义务。

9. 结案归档:采购部门对采购流程进行总结和归档,定期进行审核和评估,不断完善采购管理工作。

五、监督检查1. 采购部门负责对采购活动进行监督检查,及时发现和解决问题。

2. 内部审计部门对采购管理工作定期进行审计,发现问题及时纠正。

3. 公司领导对采购管理工作进行督导和考核,对工作效果进行评价和反馈。

六、制度执行1. 公司全体员工必须遵守本制度,不得有违规行为。

2. 采购部门负责本制度的执行和监督检查工作,确保制度的有效实施。

政府采购流程图

政府采购流程图

政府采购流程图政府采购流程图政府采购(Government Procurement):是指各级政府为了开展日常政务活动或为公众提供服务,在财政的监督下,以法定的方式、方法和程序,通过公开招标、公平竞争,由财政部门以直接向供应商付款的方式,从国内、外市场上为政府部门或所属团体购买货物、工程和劳务的行为。

政府采购采购对象:货物、服务、工程。

基本概念:(1)政府采购管理机关:指财政部门内部设立的,制定政府采购政策、法规和制度,规范和监督政府采购行为的行政管理机构。

该机关不参与和干涉采购中的具体商业活动。

(2)政府采购机关:是指政府设立的负责本级财政性资金的集中采购和招标组织工作的专门机构。

(3)采购单位:是指使用财政性资金采购物资或者服务的国家机关、事业单位或其他社会组织。

(4)政府采购社会中介机构:是指依法取得招标代理资格,从事招标代理业务的社会中介组织。

(5)供应商:是指与采购人可能或者已经签订采购合同的供应商或者承包商。

(6)政府采购资金管理部门:政府采购资金管理部门是指编制政府采购资金预算、监督采购资金的部门。

包孕财务部门和采购单位的财务部门。

(1)采购主体政府采购活动中的采购主体包括各级国家机关、事业单位和团体组织。

(2)采购资金采购人全部或部分使用财政性资金进行采购的,属于政府采购的管理范围。

财政性资金包括预算资金、预算外资金和政府性基金。

使用财政性资金偿还的借款,视同为财政性资金。

(3)采购内容和限额政府采购的内容应当是依法制定的《集中采购目录》以内的货物、工程和服务,或者虽未列入《集中采购目录》,但采购金额超过了规定的限额标准的货物、工程和服务。

《政府集中采购目录》和政府采购最低限额标准由国务院和省、自治区、直辖市人民政府规定。

《政府集中采购目录》中的采购内容,无论金额大小都属于政府采购的规模。

《政府集中采购目录》以外的采购内容,采购金额超过政府采购的最低限额标准的,也属于政府采购的范围。

完整采购流程图-全

完整采购流程图-全

A-0-21-1A-0-21-1 (1)分供方评价和选择业务流程图 (2)物资计划工作业务流程图(1) (3)(周转计划业务) (3)物资计划工作业务流程图(2) (4)(进货计划业务) (4)物资招标采购业务流程图(业务室) (5)物资订货业务流程图(业务室) (6)物资采购业务流程图(业务室) (7)物资采购付款业务流程图(业务室) (8)物资保管业务流程图 (9)物资发放业务流程图(业务室) (11)物资销售业务流程图 (12)物资盘盈盘亏业务流程图 (13)物资数量调整业务流程图 (14)物资价格调整业务流程图 (15)物资统计业务流程图(手工统计) (16)物资核算业务流程图(手工统计) (17)物资报损业务流程图 (18)进口材料(设备)通关及核销业务流程 (20)修船(改装)工程物资出口报关业务流程图 (21)废旧物资回收业务流程图 (22)废旧物资销售业务流程 (23)分供方评价和选择业务流程图否A-0-21-2物资计划工作业务流程图(1)(周转计划业务)A-0-21-3 物资计划工作业务流程图(2)(进货计划业务)购A-0-19-4物资招标采购业务流程图(业务室)招标采购程序 是否议商务谈判 新制部 技术部 物资处订货程序否 是决定供应商注:虚线部分为外部业务A-0-21-5物资订货业务流程图(业务室)决定供应商10万元以上合同根据批准的进货计划选择供货单位并进行联系 进行业务恰谈 合同文本的起草 处长和业务室主任对合同文本进行审查 审查是否 调查供货单位的资信情况 评标小组开标 评标资料归档 交监察处备案A-0-21-6 物资采购业务流程图(业务室)A-0-19-8 物资采购付款业务流程图(业务室)A-0-21-9 物资保管业务流程图A-0-21-10物资发放业务流程图(业务室)无A-0-21-11 物资销售业务流程图A-0-21-12 物资盘盈盘亏业务流程图A-0-21-13物资数量调整业务流程图A-0-21-14 物资价格调整业务流程图物资统计业务流程图(手工统计)物资核算业务流程图(手工统计)A-0-21-17 物资报损业务流程图A-0-21-18进口材料(设备)通关及核销业务流程注:虚线部分为外部业务A-0-21-19修船(改装)工程物资出口报关业务流程图A-0-21-20 废旧物资回收业务流程图A-0-21-21 废旧物资销售业务流程领11 导签字。

物资采购、领取流程图

物资采购、领取流程图

① ②
③ ③

⑥ ⑤
具体票据归属:
库管员开具《出库单》,一联存根,二联交付物资领用人,三联交付保管员入账。

《物资领用单》呈一式二联,一联存根,二联交付保管员登记备查。

领用人填写《领用单》
仓库管理员 部门领导签字 仓库材
料帐 无 行政部(审核、签字) 否 完结 是 有 领取物资 领用人
申请采购 物资领用流程图解 ①、由领用人填写《物资领用单》,并签字; ②、将领用单交由部门负责人审核,签字; ③、行政部审核通过后,领用人交库管;未通过的,领用完结; ④、库管员根据已签《物资领用单》查询仓库材料,是否有库存; ⑤、仓库中没有库存,进行物资采购申请; ⑥、仓库中有,将物资发放,并登记在库。

① ②


④ ⑤ ⑥

具体票据归属:
《物资购买申请单》为一式二联,一联由采购员保管,二联交付部门领导或保管员登记入账;《入库单》为一式三联,一联存根,二联采购员保管并登帐,三联交付保管员记账;采购员凭《物资购买申请单》第一联和《入库单》第三联到财务报账。

《物资采购申请单》 行政部(审核、签字) 否 完结 物资领用人或库管员
物资采购员 材料规格、价格 采购物资仓库 是 是

物资采购流程图解 ①、由申购人填写《物资购买申请单》,并签字; ②、将《物资购买申请单》交由本部门负责人审核,签字; ③、行政部审核通过后,才交由采购员进行询价比值,最后进入采购程序;未通过的,采购完结; ④、采购员根据行政部长已签《物资购买申请单》查询物资价格,进行采购; ⑤、采购后,移交库房验收; ⑥、验收合格,入库规整并开具《入库单》;验收不合格,退货、换货或重新采购。

采购流程与表格

采购流程与表格

采购流程与表格采购流程与表格5.直接材料采购预算表编号:填写日期:年月日6.年度原材料采购预算表编号:填写日期:年月日7.采购现金预算表审批:审核:填表:8.材料定期采购计划表填写日期:年月日页次:9.订单采购计划表填写日期:年月日编号:10.月度材料采购计划表填写日期:年月日编号:批准/日期:/ 年月日审核/日期:/ 年月日编制人:11.所有物品年度采购计划表编号:制表人:制表日期:年月日本表有效期:年月日至年月日12.物品申购表编号:申请人:填写日期:年月日13.材料请购单请购单编号:请购日期:年月日14.设备采购申请表15采购变更申请表16.采购变更审批表编号:申请日期:年月日制表人:电话:17.采购审核表日期:年月日18.材料采购记录表日期:年月日19.采购月报表月份:年月20.单件产品采购统计表产品品名:填写日期:年月日21.原材料采购数量排名表22.采购预算编制流程财务部采购部 相关部门23.采购预算编制流程说明表24.采购计划编制流程图制订公司经营计划汇总采购需求确定采购种类、数量、时间、方式等财务部采购经理采购部相关部门①提出采购需求上年度经营状况及年度经营目标相关信息的收集与分析24.采购计划编制流程说明表25月度采购计划编制流程图财务部采购经理采购部相关部门26.月度采购计划编制流程说明表27.采购计划审批流程图财务部 采购经理 采购部 相关部门28.采购计划审批流程说明表29.采购计划管理流程图否采购部财务部相关部门主管副总30.采购计划管理流程说明表31.采购调查主题项目表32.价值分析实施细则表33.物料调查的内容详解表31。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

【最新资料,Word版,可自由编辑!】
工程物资采购控制程序
1 范围
HYDB 204001—2005 本程序适用于公司业务范围工程物资采购,包括所有设备、装置性材料、消耗性材料的采
购工作(不包括固定资产、小型机工具采购)。

2 职责
2.1 公司经营管理部是物资采购工作的归口管理部门,组织物资采购的招标工作和合同谈判、
合同签订工作;指导、监督和管理项目三级物资采购;负责二级物资询价信息的发布和收集;
收集、建立价格信息和采购资料档案。

2.2 项目机材室是项目物资采购工作的主管部门,负责提出物资采购申请,负责三级物资的
采购并组织所有物资的进货验证、接收等工作。

2.3 公司财务部负责复核采购数量、采购价格,支付采购货款。

2.4 工程管理部负责对工程物资采购的技术信息进行审核。

3 程序
3.1 采购物资的重要性划分
3.1.1 根据采购物资对工程重要性的影响程度,将其分为:关键类(A类)、重要类(B类)
和一般类(C类)。

物资重要等级分类一览表见附录A。

3.1.2 针对不同重要等级的物资的采购,进行不同的控制。

对于关键类、重要类物资,应在
合格供方名录中采购。

当发生以下情况时,允许在非合格供方名录内采购,但应填写《特殊情况采购申请表》经
公司相关部门审核、公司主管经理批准。

a 顾客指定供方(顾客签字确认)。

b 合格供方中无提供该类产品。

c 合格供方数量不能满足招标最低数量限度。

3.2 采购的实施
3.2.1 物质采购的过程控制见下页流程图图1。

3.2.2 物质采购类别、审批权限及采购方式
物资采购按一次采购所需资金大小,分为一级采购、二级采购、三级采购,具体采购金额、审批权限及采购方式见下表:
3.2.3.1 安装项目按工程类别(可细分为单位工程、分部工程或分项工程)由技术人员根据设计图纸或设计变更通知单填写“限额领料手册”一式二份,由项目经营、财务、机材等部门
审核,经项目技术负责人批准后一份交项目机材室,一份留施工班组作为领料依据。

限额领料手册的内容一般应包括:物资名称(钢材注明国家或国际标准)、规格、型号、等级、技术条件等。

3.2.3.2 检修项目由技术人员对所需物资提出采购申请,并报项目机材室。

3.2.3.3 项目机材室对所需物资根据
4.2.2采购类别进行分级汇总,其中一、二级由项目机材室填写“材料申请采购单”(当此单所填项目不足以表明物资的质量要求时,必须编写补充文件。

)经项目技术负责人审核、项目经理批准后送公司经营管理部进行分级采购;三级由项目部填写“物资采购(加工)审批表”经项目技术负责人审核、项目经理批准后实施采购。

3.2.4 采购合同的签定
公司总经理负责与合格供方签订采购合同。

采购合同的内容一般应包括:
a) 物资的名称、型号规格、技术条件、质量要求、数量、验收的安排、交付时间和方法、价格、付款方式、违约责任等要求等;
b) 对供方在提供物资时采用清洁、无污染、环保型的包装材料,对有油类等化学危险品的物资,应确保工艺质量,做到无渗透和滴漏的要求;
c) 对于危险品、化学品,应提交安全技术规范(MSDS)的要求。

3.2.5 物资的验证、接收和监控
3.2.5.1 当公司或项目提出在供方的现场实施验证时,应在采购合同中对验证的安排和产品放行的方法作出规定。

3.2.5.2 当顾客提出在供方货源处或本公司(项目)的施工现场对供方提供的物资实施验证时,应在合同中对验证的安排和产品放行的方法作出规定。

3.2.5.3 物资的验证、接收可包括以下内容:
a)接收所有的记录,如随行的说明书、图纸、产品合格证、质保书、检验或试验报告等;
b)验证产品的外观质量、包装质量;
c)验证产品的标识、监控和测量状态标识;
d)验证产品的数量(包括产品及附件、备品备件、随带的专用工具),并检测产品的外形尺寸;
e)验证产品质量特性(在合同有规定和属某些关键物资时才进行);
f)记录检测结果。

3.2.5.4 经验证合格的物资,分类放入合格品区域,并有绿色的合格标识。

未经验证合格的产品,应存放在库房待检区,挂黄色标识,并不得进入施工安装或制作及其他下道工序。

标识管理具体见《标识和可追溯性程序》。

3.2.5.5 验收人发现不合格,应:
a)在可能的情况下,在原始运输工具上拍照留存;
b)将不合格物项挂上红色标识,移放到不合格品存放区;
c)填写不合格报告;
d)物资管理员应根据不合格情况,按HYDB208002及时处理。

3.2.5.6 采购合同履行结束后,项目机材员应填写‘采购合同履行情况质量跟踪记录’及时上报公司经营管理部。

4 记录
4.1 根据本程序的管理要求,在实施采购产品使用过程中,应建立记录表式。

记录的控制按HYDB208005执行。

4.2 物资采购控制程序应形成以下记录,表式由经营管理部提供。

a) 《材料申请采购单》,根据采购级别分别由项目或公司经营管理部保存。

b) 一级、二级物资采购的《物资采购(加工)审批表》、《特殊情况采购审批表》,由公司经营管理部填写并保存。

三级《物资采购(加工)审批表》由项目填写并保存。

c) 《采购合同履行情况质量跟踪记录》,由项目填写并保存,并定期反馈给公司经营管理部。

d) 物资进货检验记录,在项目结束时整理成册移交公司经营管理部,由经营管理部保存。

5 相关文件
HYDB208002 不合格、事故、事件控制程序
HYDB208007 标识和可追溯性程序
浙江华业电力工程股份有限公司合同管理制度
浙江华业电力工程股份有限公司《大宗物资招标管理办法》
浙江华业电力工程股份有限公司《工程物资采购询价管理办法》
附录 A 物资重要等级分类一览表
A1 关键类(A类)
A1.1 装置性主材: A1.1.1 电力电缆:6KV以上(含)
A1.1.2 高温高压电站阀门
A1.1.3 合金钢阀门
A1.1.4 合金钢材、炉管、仪表管
A1.1.5 四大管道及主要配件
A1.1.6 封闭母线(铝管材)
A1.1.7 筑炉材料及保温材料
A1.1.8 电瓷产品
A1.2 消耗性材料: A1.2.1 各种焊条、焊丝
A1.2.2 安全防护用品(网、带、绳、差速器、帽) A1.3 补充性设备: A1.3.1 精密仪表元器件、测量仪表、重要热工元件等A2 重要类(B类)
A2.1 装置性主材: A2.1.1 电缆1kV以下(含)
A2.1.2 补偿导线、通信电缆、屏蔽电缆、计算机电缆等
A2.1.3 各种金具
A2.1.4 电缆桥架
A2.1.5 中低压电动、气动阀门
A2.1.6 中低压DN200以上手动阀门
A2.1.7 金属材料(包括镀锌钢材)
A2.1.8 透平油、变压器油、树脂
A2.2 消耗性材料: A2.2.1 各种油漆
A2.3 非标类: A2.3.1 管道支吊架
A2.3.2 各种风门
A2.3.3 高强度螺栓
A2.3.4 耐磨铸石管
A3 一般类(C类)
五金交电、化工、橡胶制品、普通油类等。
