工程量清单编制土方工程

合集下载

建筑工程工程量清单编制实例精选全文

建筑工程工程量清单编制实例精选全文
确定.基础土方开挖深度应按基础垫层底表面标高至交付施工场地标 高确定,无交付施工场地标高时,应按自然地面标高确定.
上一页 下一页 返回
任务一 土方工程工程量清单编制
• (4)建筑物场地厚度≤±300mm 的挖、填、运、找平,应按表A.1 中平整场地项目编码列项.挖土厚度>±300mm 的应按表A.1中 挖一般土方项目编码列项.
• (1)能够准确识读建筑首层平面图、基础平面图、基础剖面详图,并正 确列清单项目.
• (2)能够准确计算土方的清单工程量. • (3)掌握土方部分工程量清单计价规范的应用方法.
• 二、能力目标
• 能够准确计算土方各分项的清单工程量,并依据清单计价规范编制土 方工程的招标工程量清单.
• 三、学习导航
上一页 下一页 返回
任务二 砌筑工程工程量清单编制
• 1)砖墙基础工程量的计算. • 计算公式为:砖墙基础工程量=砖基础长度×基础断面面积±应并入(
扣除)体积. • 砖基础长度:外墙砖基础按外墙中心线,内墙砖基础按内墙净长线计算.
遇有偏轴线时,应将轴线移为中心线计算. • 砖基础断面面积=基础墙厚度×(基础高度+大放脚折加高度) • 或砖基础断面面积=基础墙厚度×基础高度+大放脚折算面积 • 2)应扣除或不扣除的体积.
石方工程是建筑物修建中实实在在的必须发生的施工工序. • 计算土石方工程量前,应明确以下资料:
上一页 下一页 返回
任务一 土方工程工程量清单编制

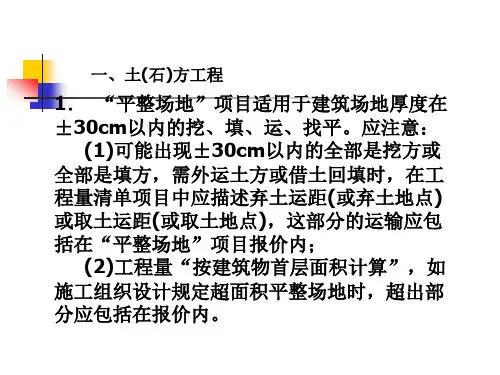

• (1)确定土壤及岩石类别. • (2)地下水水位标高. • (3)土方、沟槽、地坑挖(填)土起止标高、施工方法及运距. • (4)其他相关资料. • 2. 注意事项 • (1)土壤类别.在自然界中,土壤的种类繁多,分布复杂.地基土通常不是

建筑工程工程量清单编制的计算规则及注意事项

建筑工程工程量清单编制的计算规则及注意事项

2.“挖土方”项目适用于±30cm以 外的竖向布置的挖土或山坡切土,是指 设计室外地坪标高以上的挖土,并包括 指定范围内的土方运输。应注意: (1)由于地形起伏变化大,不能提 供平均挖土厚度时应提供方格网法或断 面法施工的设计文件。 (2)设计标高以下的填土应按“土 石方回填”项目编码列项。
3.“挖基础土方”项目适用于基础土方 开挖(包括人工挖孔桩土方),并包括指定 范围内的土方运输。应注意: (1)根据施工方案规定的放坡、操作工 作面和机械挖土进出施工工作面的坡道等 增加的施工量,应包括在基础土方报价内。 (2)工程量清单“挖基础土方”项目中 应描述弃土运距,施工增量的弃土运距包 括在报价内。
ห้องสมุดไป่ตู้
6.“土(石)方回填”项目适用 于场地回填、室内回填和基础 回填,并包括指定范围内的运 输以及借土回填的土方开挖。 应注意:基础土方放坡等施工 的增加量,应包括在报价内。
7.“指定范围内的运输”是指由招 标人指定的弃土地点或取土地点的运 距;若招标文件规定由投标人确定弃 土地点或取土地点时,则此条件不必 在工程量清单中进行描述。
(3)采光天棚和天棚设置保温、隔热、吸音 层时,按工程量清单相关项目编码列项。 (4)天棚抹灰与天棚吊顶工程量计算规则有 所不同:天棚抹灰不扣除柱垛包括独立柱所占 面积;天棚吊顶不扣除柱垛所占面积,但应扣 除独立柱所占面积。柱垛是指与墙体相连的柱 而突出墙体部分。 (5)天棚吊顶应扣除与天棚吊顶相连的窗帘 盒所占的面积。
6.“零星砌砖”项目适用于台阶、台 阶挡墙、梯带、锅台、炉灶、蹲台等。 应注意: (1)台阶工程量可按水平投影面积 计算(不包括梯带或台阶挡墙)。 (2)小型池槽、锅台、炉灶可按 “个”计算,以“长×宽×高”顺序 标明外形尺寸。 (3)砖砌小便槽等可按长度计算。

工程量清单计价——土石方工程

工程量清单计价——土石方工程

08定额分部说明
三、沟槽、地坑、土(石)方的区分: 凡图示基底面积在20m2以内(不包括加宽工作 面)的为地坑。 • 凡图示基底宽在3m以内,且基底长大于基底宽3倍 以上的,为沟槽。 • 凡图示基底宽3m以上,基底面积20m2以上(不包括 加宽工作面)的石方,为平基。 • 凡图示基底宽3m以上,基底面积20m2以上(不包括 加宽工作面),平整场地挖土方厚度在30cm以上者, 均为挖土方。山区或丘陵地建设中一边挖
过30cm,则按挖土方列项
4.清单项目描述:应描述场地现有及平整后
需达到的要求特征。如土壤类别、弃土运
距、取土运距
例:平整场地,三类土,弃土运距200米
计算建筑物人工场地平整的工程量
训练
解: 按规范计算工程量=(21.40+0.24)× (8.00+0.24)+(7.00+0.24)×(17.808.00)=249.26m2
项目名称 平整场地
序 定额编号 工程内容 单


计量单位:m2 工程数量: 266.74 综合单价3.23
数量 人工 管理
861.86÷266. 74=3.23
利润 小计
1 12 1-
平整场地 m2
弃土运输 150米
m3
400.9 521.1 104.24 26.0 651.48
18
6
33.66
210.38
(二)挖土方010101002 2、工程量清单计价 根据现场条件、施工方案确定土方平衡、 调配,根据土方的平衡情况和地基土 情况 及施工方案确定组合内容
(三)挖基础土方010101003 1、工程量清单 (1)适用于建筑物、构筑物的基础基槽基坑 开挖(包括人工挖孔桩) (2)工程内容:挖土、土方运输、凿桩头 (3)项目特征:土壤类别、基础类型、垫层 底面积、挖土深度、弃土运距 例:挖基础土方 桩承台,二类土,垫层 1.2*1.2,挖土深度1.6米,弃土5米以内

工程量清单模式下土方工程计量方法介绍

工程量清单模式下土方工程计量方法介绍

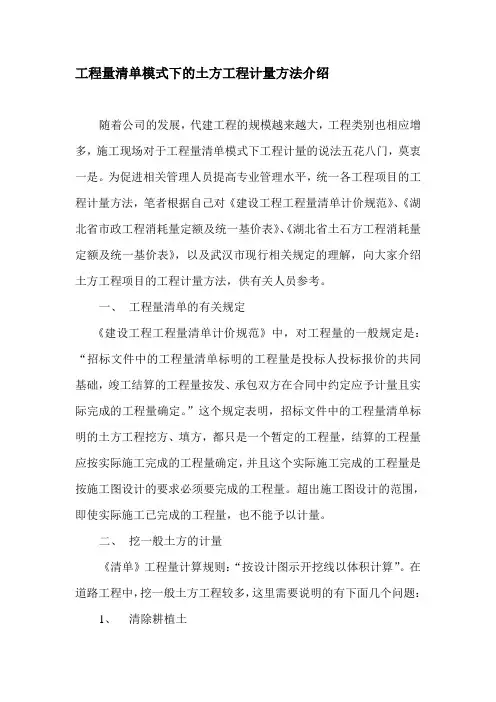

工程量清单模式下的土方工程计量方法介绍随着公司的发展,代建工程的规模越来越大,工程类别也相应增多,施工现场对于工程量清单模式下工程计量的说法五花八门,莫衷一是。

为促进相关管理人员提高专业管理水平,统一各工程项目的工程计量方法,笔者根据自己对《建设工程工程量清单计价规范》、《湖北省市政工程消耗量定额及统一基价表》、《湖北省土石方工程消耗量定额及统一基价表》,以及武汉市现行相关规定的理解,向大家介绍土方工程项目的工程计量方法,供有关人员参考。

一、工程量清单的有关规定《建设工程工程量清单计价规范》中,对工程量的一般规定是:“招标文件中的工程量清单标明的工程量是投标人投标报价的共同基础,竣工结算的工程量按发、承包双方在合同中约定应予计量且实际完成的工程量确定。

”这个规定表明,招标文件中的工程量清单标明的土方工程挖方、填方,都只是一个暂定的工程量,结算的工程量应按实际施工完成的工程量确定,并且这个实际施工完成的工程量是按施工图设计的要求必须要完成的工程量。

超出施工图设计的范围,即使实际施工已完成的工程量,也不能予以计量。

二、挖一般土方的计量《清单》工程量计算规则:“按设计图示开挖线以体积计算”。

在道路工程中,挖一般土方工程较多,这里需要说明的有下面几个问题:1、清除耕植土在挖方区,清除耕植土不单独计算挖方量,其挖方工程量包含在总挖方工程量内,但可计算余土弃运的工程量。

(区别于可利用回填的土方)。

在填方区,清除耕植土可单独计量,且按此工程量增加回填土方的工程量。

2、道路结构部分的挖方放坡《定额》工程量计算规则规定,挖土放坡的起点深度,根据土壤类别确定:一、二类土,放坡起点为1.2米;三类土,放坡起点为1.5米;四类土,放坡起点为2.0米。

具体的解释就是:若土壤为一、二类土,挖土深度在1.2米以内,施工时就不需要放坡,挖方工程计量时,就不需要计算放坡的工程量;挖土深度超过1.2米,施工时就需要放坡,挖方工程计量时,就需要计算放坡的工程量。

工程量清单计价编制实例(土建全套实例)

工程量清单计价编制实例(土建全套实例)

⼯程量清单计价编制实例(⼟建全套实例)⼀、⼟⽯⽅⼯程清单编制例题例1:某⼯程外墙外边线尺⼨为36.24m ×12.24m ,底层设有围护栏板的室外平台共4只,围护外围尺⼨为3.84m ×1.68m ;设计室外地坪⼟⽅标⾼为-0.15m ,现场⾃然地坪平均标⾼为-0.05m ,现场⼟⽅多余,需运⾄场外5km 处松散弃置,按规范编制该⼯程平整场地清单项⽬。

解:该⼯程按⾃然标⾼计算,多余⼟⽅平均厚度0.10m ,按题意需考虑外运。

⼯程量计算:平整场地:S =36.24×12.24+3.84×1.68×4=469.38m2例2:如图,某房屋⼯程基础平⾯及断⾯如图,已知:基底⼟质均衡,为⼆类⼟,地下常⽔位标⾼为-1.1m ,⼟⽅含⽔率30%;室外地坪设计标⾼-0.15m ,交付施⼯的地坪标⾼-0.3m ,基坑回填后余⼟弃运5km 。

试计算该基础⼟⽅开挖⼯程量,编制⼯程量清单。

解:本⼯程基础槽坑开挖按基础类型有1-1、2-2和J -1三种,应分别列项。

⼯程量计算:挖⼟深度=1.6-0.3=1.30 m1、断⾯1-1:L =(10+9)×2-1.1×6+0.38=31.78m (0.38为垛折加长度) V =31.78×1.4×1.3=57.84m 3 其中:湿⼟ V =31.78×1.4×0.5=22.25m 32、断⾯2-2:L =9-0.7×2+0.38=7.98m V =7.98×1.6×1.3=16.60m 3图4-1其中:湿⼟V=7.98×1.6×0.5=6.38m33、J-1:V=2.2×2.2×1.3×3=18.88m3其中:湿⼟V=2.2×2.2×0.5×3=7.26m3根据⼯程量清单格式,编制该基础⼟⽅开挖⼯程量清单如下表:例3:某⼯程室外排⽔管道WSI,⼯程量80m(含窨井),采⽤外径450mm⽔泥涵管直铺。

清单项目土石方工程

清单项目土石方工程
适用于±30cm以上的竖向布置的挖 土或土坡切土,是指设计室外地坪 标高以上的挖土,并包括指定范围 的土方运输
适用于带形基础、独立基础、满室 基础、基础梁及人工挖孔等土方开 挖,并包括指定范围内的土方运输
S=建筑物首层面积(m2)
V=挖土方面积×挖方平均厚度 (m3)挖方平均厚度按自然地面测 量标高至设计地坪标高间的平均 厚度 V=基础垫层底面积×挖土深度 (m3) 挖土深度是指基础垫层底 面标高至交付的施工场地标高有 效值,无场地标高值时,应按自 然地面标高确定.
例题
例题
4.2.2建筑工程量清单项目计算规则
1.土(石)方工程(0101) 土(石)方工程包括土方工程、石方工程和土石 方回填三节内容,项目见表4-4
1 土(石)方工程(0101)
项目名 称 平整场 地
挖土方
挖基础 土方
概念或项目工程内容
工程量计算
建筑场地内厚度在±30cm以内的挖 方、填方、运土和土方找平等施工 内容
(3)土石方体积按挖掘前的天然密实体积计算,如需计算 虚方体积、压实后体积或松填体积时,按表4-5系数换算
1 土(石)方工程(0101)
土石方工程共性问题的说明:
(3)土石方体积按挖掘前的天然密实体积计算,如需计算虚 方体积、压实后体积或松填体积时,按表4-5系数换算
天然密实度 体积
1.00
虚方体积 1.30
1 土(石)方工程(0101)
项目名 概念或项目工程内容 称
工程量计算
管沟土 适用于管沟土方的开挖和回填 方
L=管沟的长度(m)
石方开 适用于人工凿石、人工打眼爆破、V=图示尺寸的体积(m3)

机械打眼爆破等,并包括指定范
围内的石方清除运输

工程量清单计价 知识点2 土(石)方工程量清单的编制

工程量清单计价 知识点2  土(石)方工程量清单的编制

案例 某住宅楼工程,土质为三类土,
基础为C25混凝土带形基础,垫层为 C15混凝土,垫层底宽度为1400 mm,挖土深度为1800 mm,基础 总长为220 m。室外设计地坪以下基 础的体积为227 m3,垫层体积为31 m3,如图3.11所示。利用挖方回填, 密实度为0.94,弃土运距为20Km。 编制挖基础土方、土方回填、余方弃 置的工程量清单。
(二)项目特征的描述
相同名称的项目
• 材料品种、型 号、规格、材 质材性不同, 综合单价差别 甚大
重要性
• 是确定综合单 价、施工材料、 施工方法等的 指引
• 与施工质量、 消耗、效率等 关系密切
描述时
• 结合实际,参 照规范
• 对有特殊要求 的施工工艺、 材料、设备等 应在工程量清 单“总说明” 中作必要的说 明
21世纪技能创新型人才培养系列教材·建筑系列
工程量清单计价
知识点2 土(石)方工程量清单的编制
➢单元目标 知识目标:掌握土(石)方工程量清单编制内容 能力目标:能够编制土(石)方工程量清单 素质目标:培养分析判断能力、敬业和合作精神
➢教学重难点 教学重点:土(石)方工程量清单编制内容 教学难点:编制土(石)方工程量清单
(四)工作内容
清单项目
主体项目 辅助项目
项目名称 工程内容
三、编制 土(石)方工程量清单应注意的相关问题
(一)土方工程 1.建筑物场地厚度≤±300 mm 的挖、填、运、找平,应按表3.1 中平整场地项目编码列项。厚度>±300 mm 的竖向布置挖土或 山坡切土应按表3.1中挖一般土方项目编码列项。 2.沟槽、基坑、一般土方的划分为:(1)底宽≤7 m且底长>3 倍底宽为沟槽;(2)底长≤3 倍底宽且底面积≤150 m2为基坑; (3)超出上述范围则为一般土方。 3.挖土方如需截桩头时,应按桩基工程相关项目列项。 4.桩间挖土不扣除桩的体积,并在项目特征中进行描述。

工程量清单计价-土石方工程

工程量清单计价-土石方工程
施工方案
优化施工方案,提高土石方开挖效率,确保工程质量和安全。
某桥梁建设土石方工程案例
01
02
03
案例概述
某桥梁建设需要进行大量 的土石方开挖和回填,以 满足桥梁基础和桥墩的需 求。
工程量清单计价
根据土石方开挖和回填的 工程量,按照相关定额和 费用标准进行计价,确定 总造价。
施工方案
制定科学合理的施工方案, 优化土石方的开挖、运输、 回填等环节,确保工程质 量和安全。
土石方工程量清单编制方法
现场勘查
图纸解读
对施工现场进行实地勘查,了解土石方的 分布、地质条件、地下水情况等。
仔细阅读施工图纸,明确设计意图和施工 要求,以便准确计算土石方工程量。
计算规则
调整与修正
根据工程量清单计价规范和相关计算规则 ,采用合适的计算方法,如体积公式法、 断面法等,进行土石方工程量的计算。
施工进度计划应按照合同约定 的工期和工程量清单计价的要 求进行编制,合理安排施工顺 序和时间节点。
施工平面布置应根据施工现场 实际情况进行规划,合理布置 材料堆放、机械停放、临时设 施等,确保施工顺利进行。
施工现场管理Leabharlann 施工现场管理包括施工现场的安全管理、质量管理、进 度管理等内容。
质量管理应按照工程质量标准和要求进行控制,加强质 量检查和验收,确保工程质量符合要求。
02 土石方工程量清单编制
土石方工程量清单内容
土石方开挖工程量
包括土方开挖和石方开挖的工程量,以立方 米为单位计量。
土石方回填工程量
包括土方回填和石方回填的工程量,以立方 米为单位计量。
土石方运输工程量
包括土方运输和石方运输的工程量,以立方 米为单位计量。

工程施工分项工程量清单(3篇)

工程施工分项工程量清单(3篇)

第1篇一、工程概况项目名称:XX小区住宅楼工程施工工程地点:XX市XX区XX路XX号建筑面积:20,000平方米结构形式:钢筋混凝土框架结构施工工期:12个月二、分项工程量清单1. 土方工程(1)土方开挖:共计10000立方米,采用挖掘机进行开挖,人工配合清运。

(2)土方回填:共计5000立方米,采用自卸汽车运输至施工现场,人工配合回填。

2. 基础工程(1)基础垫层:厚度100mm,面积1500平方米,采用C15混凝土浇筑。

(2)基础混凝土:共计1000立方米,采用C20混凝土浇筑,其中柱基础500立方米,墙基础500立方米。

3. 结构工程(1)梁:共计1000立方米,采用C30混凝土浇筑,分为主梁和次梁。

(2)板:共计1500立方米,采用C30混凝土浇筑,分为楼板和屋面板。

(3)柱:共计500立方米,采用C30混凝土浇筑。

4. 装饰工程(1)墙面涂料:共计1000平方米,采用乳胶漆。

(2)地面瓷砖:共计1000平方米,采用600×600mm瓷砖。

(3)门窗安装:共计50樘,包括窗户和门。

5. 电气工程(1)配电箱:共计10台,容量分别为100kVA、200kVA。

(2)电线:共计1000米,采用BV-4×6mm²电线。

(3)插座:共计100个,采用10A、220V插座。

6. 水暖工程(1)给水管:共计1000米,采用PPR给水管。

(2)排水管:共计1000米,采用PVC排水管。

(3)暖气片:共计100片,采用钢制暖气片。

三、工程量清单说明1. 本清单中所列工程量均为估算量,实际施工过程中可能会有所增减。

2. 工程量清单中所列材料、人工、机械设备等价格仅供参考,实际施工过程中可能因市场波动而有所调整。

3. 工程量清单中所列施工工艺及质量控制要求应符合国家及地方相关规范、标准。

4. 施工过程中,如遇设计变更、现场实际情况等特殊情况,应及时调整工程量清单。

四、工程量清单审核1. 施工单位应按照工程量清单进行施工,确保工程量准确无误。

土石方工程清单编制和计价

土石方工程清单编制和计价

2、清单工程量
(1)1-1剖面V=39.7*1.4*1.2=66.70 (2)2-2剖面V=6.8*1.4*1.4=13.33
挖基槽土方:66.7+13.33=80.03 m3
3 、计算定额工程量
挖基础土方 放坡系数1:0.5 增长工作面每边300mm 1-1剖面 外墙中心线长 36m 内墙基槽净长 5-(0.6+0.7)=3.7m V1-1=(1.2+0.3×2+1.4×0.5)×1.4×(36+3.7)
一、复习提问
1、在建工程,挖土方施工流程是怎 人工或机 样旳?
械平整场 地
槽、坑开 挖
基底钎探
基底扎实
基础垫层 与基础
回填土
余土外运
取土内运
2、挖基槽、基坑与挖土方旳区别 挖基槽:B≤7m L>3b 挖基坑:L≤3B S≤150㎡ 挖土方:沟槽底7m 以外,坑底面积150㎡以外,平整场地厚 度在±30㎝以外,均按挖土方计算。
V=(11.1+0.6*2)*(6+0.6*2)*(1+0.45) =128.41m3 定额工程量 V=1/3*1.45*[(11.1+0.9*2)*(6+0.9*2)+ (11.1+0.9*2+1.45*0.75*2)*(6+0.9*2+1.45*0.75*2)+ √ [(11.1+0.9*2)*(6+0.9*2)+ (11.1+0.9*2+1.45*0.75*2)*(6+0.9*2+1.45*0.75*2)] =180.76m3
室内回填土:室内回填土:(9-0.24)*(120.24)*2*(0.3-0.05)=51.51m³

土石方工程量计算(定额工程量及清单工程量)

土石方工程量计算(定额工程量及清单工程量)
第五章-土石方工程工程量计算 一般规定及注意问题 定额工程量计算意问题
1、适用于本省城镇管辖范围内的新建、扩建市政工程。
2、人工工日消耗不分工种、技术等级,以综合工日表示,其内容包括基本用
工、超运距用工、辅助用工、人工幅度差。
3、材料消耗量及单价:
(1)材料、成品、半成品从工地仓库、现场集中堆放地点或现场加工地点至操 作安装地点的水平和垂直运输所需的人工和机械消耗,二次搬运在费用定额中考 虑。 (2)采用商品砼、商品沥青砼、厂拌三渣等均按成品价考虑:单价包括产品出厂 价、至施工现场的运输、装卸费用。泵送商品砼单价还包括泵送费用。且定额每 10m3砼扣除用工3.5工日和混凝土搅拌机机械台班数量。
【解】沟槽底宽=0.9+2×0.5=1.9m 边坡:1:0.5 V=(1.9+0.5×2)×2×25=145m3
计算该段管道总挖土方量?
V总=145×1.025=148.63m3
(5)管道沟槽回填土应扣除各种管道、基础、垫层、构筑物所占体积。 回填工程量=挖方工程量-应扣除的体积
27
【例题】某段雨水管道平面图如下图1,管道均采用钢筋砼管,承插式橡胶 圈接口,基础均采用钢筋砼条形基础,管道基础结构如下图2。计算Y1Y2段管道开挖的总土方量及填方量,土质为二类土,采用人工在沟槽边 挖土。
开挖深度=原 地面标高-管 内底标高+?
图1 某段雨水管道平面图
图2 管道基础结构图
28
【解】管径D=500mm 管道结构宽 =B1=0.88m 每侧工作面宽度b=0.5m 沟槽底宽=0.88+2×0.5=1.88 m 边坡:1:0.5 Y1处挖深H=6.82-4.695+(0.78-0.5)/2+0.08+0.1=2.45 m Y2处挖深H=6.76-4.72+(0.78-0.5)/2+0.08+0.1=2.360 m Y1-Y2平均挖深=(2.45+2.360)/2=2.41 m V=(1.88+0.5×2.41)×2.41×20.1×1.025=153.18m3

工程量清单计价实务电子课件项目3土石方工程清单编制及计价

工程量清单计价实务电子课件项目3土石方工程清单编制及计价
注:垫层支模板每边各增加工作面的宽度为0.30m,人工挖土的放坡系数为0.35。 挖沟槽土方分部分项工程量清单如表3-3所示。
3.2.2 土方工程清单工程量计算
4.挖基坑土方
(1)适用对象。挖基坑土方是指室外设计地坪以下底长不大于3倍底宽且底面积 不大于 150m2的基坑的土方开挖。基坑如图3-5所示。
V =(A'+Kh)(B'+Kh)h+13K2h3
=(3.2+0.75×2.6)×(3.8+0.75×2.6)×2.6+13×0.752×2.63
=80.29m
3.2.2 土方工程清单工程量计算
4.挖基坑土方
图3-6 某建筑独立柱基DJ1的施工图
3.2.2 土方工程清单工程量计算
挖基坑土方分部分项工程量清单如表3-4所示。
1.平整场地
(3)注意事项。上述平整场地的工作内容是预算定额对该项工作的解释。它不 同于清 单规定的工作内容,差其中的一项“运输”。也就是说,清单要求不仅通 过挖、填使场地找平, 还包括将场地经过余土外运或欠土回运找平到图纸设计 的室外标高(图3-1中的标高c)。 而定额的工作内容是就地挖高填低找平(图3-1 中的标高b)。组价时要注意,如果不是就地 挖填,发生了运输,就需要另外套用土 方运输定额。
3.2.2 土方工程清单工程量计算
【人工平整场地分部分项工程量清单如表3-2所示。
3.2.2 土方工程清单工程量计算
2.挖一般土方
( 1)适用对象。挖一般土方是指建筑场地厚度大于 ±300mm 的竖向布置挖土或山坡切土。
(2)工程量计算规则。工程量计算规则如表3-1所示。
(3)注意事项。
3.2.2 土方工程清单工程量计算

工程量清单的编制

工程量清单的编制

1、土建工程:本工程为×××办公楼,一字型二层砖混结构,无地下室,土壤类别为三类土,垫层宽度1500mm,垫层C10砼(中砂),挖土深度1.65m,弃土运距5km,,基础为条形基础,未标明砼(中砂)强度等级均为C25。

施工方案为机械挖土,全部外运,回填土全部外面运回,运距5km;基础采用MU10,用M5水泥砂浆砌筑;主体结构墙体采用砖,混合砂浆砌筑;女儿墙高度为500mm,女儿墙内不设构造柱;砼为现场搅拌,普通木模板;楼梯井宽300mm;楼板厚度110mm;外墙圈梁断面360×240mm,内墙圈梁断面240×240mm;构造柱起点为±标高处,构造柱断面尺寸外墙为360×360mm,内墙为240×240mm;过梁长度为门窗两侧各加200mm,过梁厚度180mm,宽度为相应的墙厚。

填土土质粘性土,密实度96%以上,粒径<5cm,分层夯填。

钢筋10mm以内,10mm以外. 附图中未注明的项目不计算。

门窗表2、装饰工程:窗框外侧壁宽200mm,窗框内侧壁宽80mm,门框位置居中,框宽100mm。

门窗表如上页表所示。

装修做法如下表:3、计算项目、项目编码4、招标人预留金40000元,投标人零星工作项目费6000元。

5、封面格式6、填表须知1、工程量清单及其计价格式中所有要求签字、盖章的地方,必须由规定的单位和人员签字盖章。

2、工程量清单及其计价格式中的任何内容不得随意删除或涂改。

3、工程量清单计价格式中的所有需要填报的单价和合价,投标人均应填报,未填报的单价和合价,视为此项费用已包含在工程量清单的其他单价和合价中。

4、金额(价格)均应以币表示。

7、总说明工程名称:**办公楼8、分部分项工程量清单格式工程名称:**办公楼工程9、措施费项目清单工程名称:**办公楼工程10、其他项目清单工程名称:**办公楼工程11、清单工程量计算规则:12、工程量计算书格式。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2.勘察设计资料
土壤类别为二类土 地下水位:-6m
3.施工方案
土壤类别:二类 施工交付面为室外设计地面,放坡开挖(工作面 300mm,系数b/h=0.33)。 电梯井和集水坑采用人工开挖;其余土方采用挖土 机挖土人工辅助开挖,机械挖土94%,人工挖土6%, 多余土采用挖土机装土自卸汽车运土。 用于回填的素土:基坑周边的土用挖土机开挖后堆 放在场地周边20m内 多余土运到5km的弃土场。 土方回填:素土回填,机械夯实。
清单工程量计算
1.土方工程
李春红
1.基础施工过程
平整场地准备土方施工 开挖土方,根据施工方案从室外设计地面开挖至 垫层底部,堆土或场外弃土。 支垫层边模,浇捣基础垫层。 支筏板和基础主梁的模板,安装筏板钢筋,浇捣 筏板和基础主梁混凝土。 安装基础至首层梁底的钢筋,支模,浇捣剪力墙 及柱子混凝土。 砌筑地下室的墙体 回填土方,室外回填至室外设计标高,室内回填 至地坪底部。

4. 挖土方工程量
清单项工程量:按设计图示尺寸以基础垫层底面积 乘以挖土深度计算。 (2008及2003规范) 按设计图示尺寸(包括基础工作面、放坡)以体积 计算(2013规范及广东计价指引) 定额工程量:按设计图示尺寸(包括基础工作面、 放坡)以体积计算。 挖、运按天然体积,填方按夯实后体积 清单和定额两种工程量相等? 两种工程量的计算与施工方法有关?
Hale Waihona Puke 5.土方工程清单工程量计算
挖一般土方(包括机挖土方,人工挖土
方):W1,考虑工作面和放坡 挖基坑土方:W2(JK1、JK2)(原槽垫层, 不用考虑放坡和工作面) 基础外墙外侧回填灰土体积:HT1,外墙外侧 500 回填土:T= T1+T2,基础外墙外侧素土回填土 体积T1( T1 =W1-埋在地面以下的建筑构件HT1 ),室内回填体积:T2 余方弃置:Q=(W1+W2)- T*体积系数
