液压锤时间
1:20
3:30

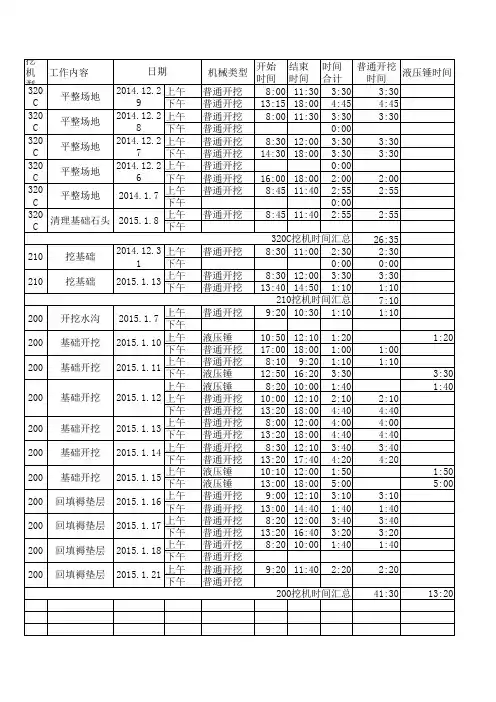

基础开挖 2015.1.10 基础开挖 2015.1.11 2015.1.12 2015.1.13 210 2015.1.13 2015.1.14 2015.1.15
开始 结束 时间 普通开挖时间 时间 时间 合计 8:30 11:00 2:30 0:00 9:20 10:30 1:10 0:00 8:45 11:40 2:55 0:00 10:50 12:10 1:20 17:00 18:00 1:00 1:00 8:10 9:20 1:10 1:10 12:50 16:20 3:30 8:20 10:20 2:00 10:00 12:10 2:10 13:20 18:00 4:40 8:00 12:00 4:00 13:20 18:00 4:40 8:30 12:00 3:30 13:40 14:50 1:10 8:30 12:10 3:40 13:20 17:40 4:20 10:10 12:00 1:50 13:00 18:00 5:00
挖机 工作内容 型号 210 开挖水沟 320
wenku.baidu.com
日期 2014.12.31 2015.1.7 2015.1.8 上午 下午 上午 下午 上午 下午 上午 下午 上午 下午 上午 上午 下午 上午 下午 上午 下午 上午 下午 上午 下午
机械类型 普通开挖 普通开挖 普通开挖 液压锤 普通开挖 普通开挖 液压锤 液压锤 普通开挖 普通开挖 普通开挖 普通开挖 普通开挖 普通开挖 普通开挖 普通开挖 液压锤 普通开挖
