水泥砂浆面层施工组织设计
水泥砂浆楼地面施工方案
水泥砂浆楼地面施工方案1、施工准备砂浆楼地面面层所用的砂采用中砂或粗砂,含泥量不应大于3%,水泥宜采用硅酸盐、普通硅酸盐水泥,标号不低于425#。
水泥进场必须附有出厂检验报告和准用证,并经抽样送检,鉴定合格后方可使用,严禁使用过期的水泥或将不同品种、标号的水泥混用。
2、作业条件(1)铺设金刚砂面层,宜在其他室内装饰工程基本完成之后进行,室内门框和楼地面预埋件等项目均应施工完毕并办好检查手续。
(2)各种立管和套管孔洞位置应用细石砼灌好修严(应分两次灌筑,第一次灌筑后做蓄水试验)。
(3)水泥砂浆结合层,铺设前应刷以水灰比为0.4~0.5的水泥浆,随刷随铺。
(4)面层施工前应根据墙面标准水平线进行抄平放线,统一标高。
并检查各房间的地坪标高,将统一水平标高线弹在各间四壁上,凡有排水要求的地面和楼面(如卫生间等)应低于无排水要求的地面和楼面10~15mm,且应先按不小于1%~2%找好泛水坡度及排水处。
地漏应低于排水表面5~10mm。
3、操作工艺(1)基层清理:地面基面、地墙相交处的墙面杂物清理干净,影响面层厚度的凸出部位就剔除。
(2)洒水湿润:在施工前一天洒水湿润基层。
(3)砂浆,配合比采用1:3水泥砂浆,其稠度(以标准圆锥沉入度计)不应大于3.5cm。
(4)冲筋贴灰饼:根据墙面标准线,在墙面四周弹出面层水平标高线,并核准门框锯口标高。
在地面四周做灰饼,大房间应相距1.5~2m增加冲筋,如有地漏和有坡度要求的地面,应按设计要求做出泛水和坡度。
(5)刷素水泥浆结合层:宜刷1:0.5水泥浆,也可在垫层或楼板基层上均匀撒水后,再撒水泥面,用扫帚刷成均匀的水泥浆粘结层,随刷随铺水泥砂浆。
(6)水泥砂浆应用机械搅拌,必须拌和均匀,颜色一致。
水泥砂浆面层在埋设管道等局部减薄处,必须采取防止开裂措施,方可继续施工。
(7)砂浆面层应做随铺随扑实,并用木抹子由边向中、由内向外搓平、压实,木抹子应用力均匀,后退操作,将砂眼、脚印等消除后,用靠尺检查平整度。
水泥砂浆抹面施工方案
水泥砂浆抹面2。

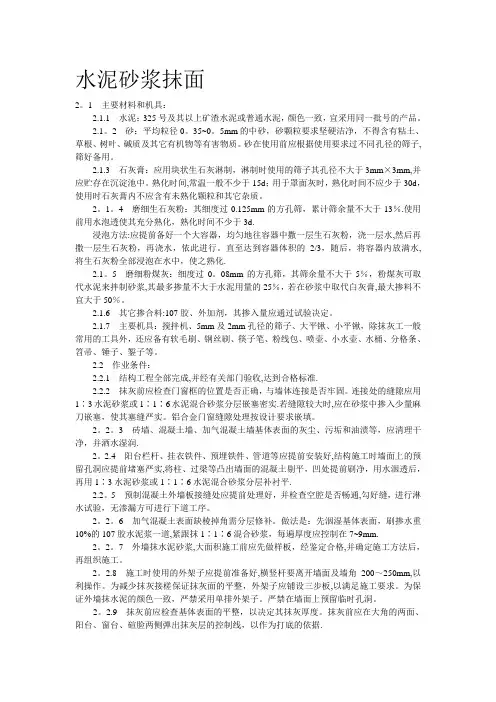

1 主要材料和机具:2.1.1 水泥:325号及其以上矿渣水泥或普通水泥,颜色一致,宜采用同一批号的产品。
2.1。
2 砂:平均粒径0。
35~0。
5mm的中砂,砂颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质。
砂在使用前应根据使用要求过不同孔径的筛子,筛好备用。
2.1.3 石灰膏:应用块状生石灰淋制,淋制时使用的筛子其孔径不大于3mm×3mm,并应贮存在沉淀池中。
熟化时间,常温一般不少于15d;用于罩面灰时,熟化时间不应少于30d,使用时石灰膏内不应含有未熟化颗粒和其它杂质。
2。
1。
4 磨细生石灰粉:其细度过0.125mm的方孔筛,累计筛余量不大于13%.使用前用水泡透使其充分熟化,熟化时间不少于3d.浸泡方法:应提前备好一个大容器,均匀地往容器中撒一层生石灰粉,浇一层水,然后再撒一层生石灰粉,再浇水,依此进行。
直至达到容器体积的2/3,随后,将容器内放满水,将生石灰粉全部浸泡在水中,使之熟化.2.1。
5 磨细粉煤灰:细度过0。
08mm的方孔筛,其筛余量不大于5%,粉煤灰可取代水泥来拌制砂浆,其最多掺量不大于水泥用量的25%,若在砂浆中取代白灰膏,最大掺料不宜大于50%。
2.1.6 其它掺合料:107胶、外加剂,其掺入量应通过试验决定。
2.1.7 主要机具:搅拌机、5mm及2mm孔径的筛子、大平锹、小平锹,除抹灰工一般常用的工具外,还应备有软毛刷、钢丝刷、筷子笔、粉线包、喷壶、小水壶、水桶、分格条、笤帚、锤子、錾子等。
2.2 作业条件:2.2.1 结构工程全部完成,并经有关部门验收,达到合格标准.2.2.2 抹灰前应检查门窗框的位置是否正确,与墙体连接是否牢固。
连接处的缝隙应用1∶3水泥砂浆或1∶1∶6水泥混合砂浆分层嵌塞密实.若缝隙较大时,应在砂浆中掺入少量麻刀嵌塞,使其塞缝严实。
铝合金门窗缝隙处理按设计要求嵌填。
2。
2。
3 砖墙、混凝土墙、加气混凝土墙基体表面的灰尘、污垢和油渍等,应清理干净,并洒水湿润.2。
屋面水泥砂浆保护层工程施工方案
屋面水泥砂浆保护层工程施工方案1、施工准备材料及要求:所用材料的质量、技术性能必须符合设计要求和施工及验收规范的规定。
2、水泥砂浆:水泥砂浆采用预拌砂浆。
3、作业条件:面层施工前,屋面保温层应进行检查验收,并办理验收手续。
各种穿过屋面的预埋管件、暖沟墙、伸缩缝等根部,应按设计施工图及规范要求处理好。
根据设计要求的标高、坡度,找好规矩并弹线。
施工面层时应将原表面清理干净,进行处理,有利于基层与面层的结合,如浇水湿润、喷涂沥青稀料等。
4、操作工艺:基层清理→管根封堵→标高坡度弹线→晒水湿润→施工面层→养护→验收基层清理:将结构层、保温层上表面的松散杂物清扫干净,凸出基层表面的灰渣等粘结杂物要铲平,不得影响面层的有效厚度。
管根封堵:大面积做面层前,应先将出层面管根、变形缝、屋面暖沟根部处理好。
5、抹水泥砂浆面层:洒水湿润;抹面层水泥砂浆前,应适当洒水湿润基层表面,主要是利于基层与面层的结合,但不可洒水过量,以免影响面层表面的干燥,防水层能牢固结合为度。
贴点标高、冲筋:根据坡度要求,拉线找坡,一般按1~2m贴点标高(贴灰饼),铺抹找平砂浆时,先按流水方向以刘距1~2m冲筋,并设置找平分格缝,宽度为20mm,并且将缝与保温层连通,分格缝最大间距为6米。
铺装水泥砂浆:按分格块装灰、铺平,用刮扛靠冲筋条刮平,找坡后用木抹子搓平,铁抹子压光。
待浮水沉失后,人踏上去有脚印但不下陷为度,再用铁抹子压第二遍即可交活。
面层水泥砂浆配合比为1:2.5,拌合稠度控制在7cm。
养护:面层抹平、压实以后24h可浇水养护,一般养护期为7d,经干燥后铺设防水层。
6、质量标准保证项目:原材料及配合比,必须符合设计要求和施工及验收规范的规定。
面层的坡度,必须符合设计要求,水泥、应有出厂合格证,或试验资料。
7、成品保护抹好的面层上,推小车运输时,应先铺脚手板车道,以防止破坏了水泥硬化;过早踩踏破坏了表面养年硬度。
施工中注意配合比,控制加水量,掌握抹压时间,成品不能过早上人。
住宅楼水泥砂浆楼面施工方法
住宅楼水泥砂浆楼面施工方法在住宅楼的建设中,水泥砂浆楼面的施工质量直接影响着居住的舒适度和房屋的整体品质。
下面,我们就来详细了解一下住宅楼水泥砂浆楼面的施工方法。
一、施工准备1、材料准备水泥:应选用强度等级不低于 325 的普通硅酸盐水泥,确保水泥质量合格,无结块、受潮等现象。
砂:采用中砂或粗砂,含泥量不应大于 3%,且砂的颗粒应坚硬、洁净。
水:使用洁净的自来水。
2、工具准备搅拌机:用于搅拌水泥砂浆。
运输工具:如手推车等,用于运输水泥砂浆。
抹灰工具:包括抹子、刮杠、靠尺等。
其他工具:如扫帚、水桶、铲子等。
3、基层处理清理基层表面的杂物、灰尘、油污等,确保基层干净整洁。
对基层表面的凹凸不平处进行剔凿和修补,使基层表面平整。
对于光滑的基层表面,应进行凿毛处理,以增强水泥砂浆与基层的粘结力。
二、施工流程1、找标高、弹线根据室内的基准水平线,在四周墙面上弹出楼地面的标高线。
按照设计要求,在房间内弹出分格线,确定水泥砂浆面层的铺设范围和厚度。
2、洒水湿润在铺设水泥砂浆面层之前,应对基层表面进行洒水湿润,但不得有积水。
3、搅拌砂浆按照设计要求的配合比,将水泥、砂和水放入搅拌机中搅拌均匀,搅拌时间不应少于 2 分钟。
4、铺设砂浆将搅拌好的水泥砂浆均匀地铺设在基层表面上,用刮杠初步刮平。
然后用抹子进行抹平压实,使砂浆与基层紧密结合。
5、压光当面层砂浆初凝后,用铁抹子进行第一遍压光,将表面的脚印、凹坑等压平。
当面层砂浆终凝前,进行第二遍压光,使表面光滑平整。
6、养护水泥砂浆面层压光完成后,应在 24 小时内进行养护。
养护方式可采用覆盖塑料薄膜或洒水养护,养护时间不少于 7 天。
三、施工要点1、控制砂浆配合比严格按照设计要求的配合比进行配料,确保水泥砂浆的强度和性能符合要求。
2、控制施工厚度施工时应根据设计要求和标高线,控制好水泥砂浆面层的铺设厚度,确保厚度均匀一致。
3、避免空鼓和裂缝施工过程中要保证基层湿润、清理干净,砂浆铺设均匀,压实充分,以避免出现空鼓和裂缝等质量问题。
水泥砂浆地面面层施工工艺
水泥砂浆地面面层施工工艺水泥砂浆地面的面层有单层和双层两种做法。
单层为20mm 厚1:2水泥砂浆,双层为12mm厚1:2.5水泥砂浆,13mm厚1:1。
5水泥砂浆.具体做法要符合设计要求。
1。
操作程序2. 操作要点2.1 基层处理(1)垫层必须具有粗糙、洁净和潮湿的表面.(2)垫层上的一切浮灰、油渍、杂质必须仔细清除,防止形成隔离层。
(3)表面较滑的基层,应进行凿毛,并用清水冲洗干净,冲洗后的基层,最好不要上人。
(4)宜在垫层或找平层的砂浆或混凝土的抗压强度达到1。
2Mpa后,再铺设面层砂浆,防止破坏内部结构.2.2 找规矩(1)弹基准线按0。
00标高在四周墙上弹一道100cm高的基准线,作为确定水泥砂浆面层标高的依据。
(2)做标筋:大面积地坪应根据水平基准线沿墙每隔1.5M用1:2水泥砂浆做标志,用以控制面层的厚度。
待标志块结硬后,再以标志块的高度做出纵横方向通长的标筋以控制面层的厚度。
标筋用1:2水泥砂浆,宽度6cm见方。
(3)找坡度:对厨房、浴室、厕所等房间的地面,必须将流水找坡找好,有地漏的房间,要在地漏四周找出不小于5%的泛水。
找平时要注意各室内与走廊高度的关系。
2.3 材料准备水泥砂浆:面层水泥砂浆的配合比应不低于1:2,其稠度不大于3.5cm。
水泥砂浆必须拌合均匀,颜色一致。
2。
4 铺面层:(1)铺抹面层前,先将基层浇水湿润,第二天先刷一道水灰比0。
4-0.5的水泥浆结合层,随即进行面层铺抹,一定要做到随刷随抹。
(2)面层铺抹方法是在标筋之间铺砂浆,随铺随用木抹子拍实,用短木杠按标筋标高刮平,刮时要从房间由里向外刮到门口,符合门框锯口线标高。
然后再用木抹子搓平,并用钢皮抹子紧跟着压第1遍。
要压得轻一些,使抹子纹浅一些,以压光后表面不出现水纹为宜。
如面层有多余的水分,可根据水分的多少适当均匀地撒一层干水泥或干灰砂来吸水,再压实压光.要特别注意,如表面无多余的水分,不得任意撒干水泥,以免引起面层干缩开裂。
地面采用水泥砂浆面层施工方案
地面采用水泥砂浆面层施工方案一、施工准备工作1.确定施工区域,清理施工区域内的杂物和尘土。
2.检查地面是否平整,如有不平整处进行修整。
3.检查地面是否有裂缝或起砂等问题,如有需要修补。
4.在施工区域的四周设置临时防护措施,以防止水泥砂浆溅出。
二、水泥砂浆材料准备1.根据地面情况选择合适的水泥砂浆材料,一般使用普通硅酸盐水泥和砂子的混合物。
2.根据面层厚度和施工需求,调整水泥砂浆的配比,一般为1:3的比例。
3.准备足够的水和适量的添加剂,以调整水泥砂浆的可流动性和强度。
三、水泥砂浆面层施工步骤1.在施工区域周边设置木质方桩,并拉线确定施工区域的高度和标高。
2.在地面上涂抹一层浆料,以提高水泥砂浆与地面的粘结力。
3.泥面处理:将水泥砂浆均匀涂抹在地面上,用抹刀将水泥砂浆刮平,使其与地面接触牢固。
4.钢网处理:根据需要施工的地面使用钢网加固,将钢网铺设在水泥砂浆上,并用绑线固定。
5.二次抹灰:将水泥砂浆再次涂抹在地面上,用抹刀将其刮平,以达到设计要求的厚度。
6.修整:等待水泥砂浆凝固后,用砂纸或刷子修整地面,使其表面平整。
7.养护:施工完成后,需要进行适当的养护,避免水泥砂浆过早干裂。
可以喷水保湿并设置防护层。
四、施工注意事项1.施工前需要检查水泥砂浆材料的质量和施工设备的完好性。
2.在施工过程中需要控制水泥砂浆的流动性和厚度,以避免造成地面不平整。
3.施工现场需要保持通风良好,以避免水泥砂浆的臭味和刺激性气体对施工人员的影响。
4.施工过程中需要注意对施工区域的及时保护,避免水泥砂浆污染周边区域。
5.施工完成后需要进行适当的养护,保持施工区域的湿度和温度。
以上就是地面采用水泥砂浆面层施工方案的详细内容。
根据具体情况,施工方案可能会有所变化,但以上步骤是基本的操作程序。
在进行施工前,需要对材料和设备进行全面检查,以保证施工的质量和效果。
同时,在施工过程中要注意施工现场的安全和环境保护,做好相应的防护工作。
水泥砂浆楼地面施工方案
水泥砂浆楼地面施工方案本工程楼地面面层为水泥砂浆面层。
编制参考标准及规范(1)《建筑工程施工质量验收统一标准》GB50300-2001(2)《建筑地面工程施工质量验收规范》GB50209-200211基本规定水泥砂浆面层工程所用的水泥应有产品的合格证书(或产品性能检测报告),水泥、砂等应有进场复试报告。
水泥砂浆面层工程必须严格按本标准操作规范进行操作,保证工程质量,同时确保各施工人员的职业健康安全和现场文明施工。
·水泥砂浆面层工程随属地面工程检验批验收时,其主控项目应全部符合本标准的规定,一般项目应有80%及以上的抽检处符合本规范的规定,偏差值在允许偏差范围内。
铺设整体面层时,其水泥类基层的抗压强度不得小于1.2MPa;表面应粗糙、洁净、湿润并不得有积水。
铺设前宜涂刷界面处理剂。
整体面层施工后,养护时间不少于7d,抗压强度应达到5MPa 后,方准上人行走;抗压强度应达到设计要求后,方可正常使用。
整体面层的抹平工作应在水泥初凝前完成,压光工作应在水泥终凝前完成。
地面镶边时,如设计无要求时,在强烈机械作用下,水泥砂浆面层与其他面层交接处应设置金属镶边构件。
施工准备技术准备(1)审查图纸,制定施工方案,了解水泥砂浆的强度等级;(2)在施工前对操作人员进行技术交底;(3)抄平放线,统一标高。
检查各房间的地坪标高,并将统一水平标高线弹在各房间四壁上,一般离设计的建筑地面标高500mm;(4)在穿过地面处的立管加上套管,再用水泥砂浆将四周稳牢堵严;施工前作卫生间、厨房等试水并做好防水处理。
报监理验收合格后才进行楼地面施工。
(5)检查预埋地脚螺栓预留孔洞或预埋铁件的位置;(6)检查地漏标高,用细石混凝土将地漏四周稳牢堵严;(7)组织熟练的专业队伍进行面层工程的施工操作;(8)配置经验足够、资质具备的人员组成项目成员,并建立强有力的项目管理机构组织。
材料要求(1)水泥采用强度等级32.5 以上普通硅酸盐水泥或矿渣硅酸盐水泥,冬期施工时宜采用强度等级42.5 普通硅酸盐水泥,严禁混用不同品种、不同强度等级的水泥。
水泥砂浆面层施工工艺标准
(一)水泥砂浆面层施工工艺标准1、基本规定(I)水泥砂浆面层的厚度应符合设计要求,且不应小于20mm。
(2)当水泥砂浆垫层铺设在水泥类的基层上时,其基层的抗压强度不得小于l∙2MPa;基层表面应粗糙、洁净、湿润并不得有积水。
铺设前宜涂刷界面处理剂。
(3)面层施工后,养护时间不得少于7d;抗压强度应达到5MPa后,方准上人行走;抗压强度达到设计要求后,方可正常使用。
(4)当采用掺有水泥拌和料做踢脚线时,不得用石灰砂浆打底。
(5)面层的抹平工作应在水泥初凝前完成,压光工作应在水泥终凝前完成。
(6)面层的允许偏差应符合国家标准《建筑地面工程施工质量验收规范》GB50209中表5.L7的规定。
2、施工准备(1)技术准备(1)水泥砂浆面层下的各层作法应已按设计要求施工并验收合格;(2)铺设前应根据设计要求通过实验确定配合比。
(2)材料要求(1)水泥:宜采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其强度等级应在32.5级以上;不同品种、不同强度等级的水泥严禁混用;(2)砂:应选用水洗中、粗砂,当选用石屑时,其粒径为Γ5mm;且含泥量不大于3%o(3)主要机具设备(1)根据施工条件,应合理选用适当的机具设备和辅助用具,以能达到设计要求为基本原则,兼顾进度、经济要求。
(2)常用机具设备有:砂浆搅拌机、手推车、计量器、筛子;木耙、铁锹、小线、钢尺、胶皮管、木拍板、刮杠、木抹子;铁抹子等。
(4)作业条件(1)配合比已经试验确定。
(2)应已对所覆盖的隐蔽工程并进行隐检会签。
(3)基层清理干净,浇捣前一天应洒水湿润。
(4)门框及预埋件已安装并验收。
(5)施工前,应做好水平标志,以控制铺设的高度和厚度,的采用竖尺、拉线、弹线等方法。
(6)对所有技术人员进行技术交底,特殊工种必须持证上岗。
(7)作业时的环境如天气、温度、湿度等状况应满足施工质量可达到标准的要求。
(8)如有泛水和坡度,垫层的泛水和坡度应符合设计要求。
3、施工工艺(1)工艺流程检验水泥、砂子质量f配合比试验f技术交底f准备机具设备f基底处理f找标高一贴饼冲筋f搅拌f铺设砂浆面层一搓平一压光f养护一检查验收(2)操作工艺(1)基层处理:把沾在基层上的浮浆、落地灰等用要子或钢丝刷清理掉,再用扫帚将浮土清扫干净,应在抹灰的前一天洒水湿润后,刷素水泥浆或界面处理剂,随刷随铺设砂浆,避免间隔时间过长风干形成空鼓。
水泥砂浆面层施工方法
水泥砂浆面层施工方法1.适用范围(1 )水泥砂浆面层在房屋建筑中是采用最广泛的一种建筑地面工程的类型, 而在住宅工程中几乎占1%。
水泥石屑面层主要是以石屑代替砂, 目前已在不少地区使用, 特别是缺砂地区, 可以充分利用开山采石的副产品即石屑, 这不但可就地取材, 价格低廉, 降低工程成本, 获得经济效益, 而且由于质量较好, 表面光滑, 也不会起砂, 故适用于有一定清洁要求的地段。
(2)水泥砂浆面层是用细骨料(砂)以水泥材料作胶结料加水按一定的配合比, 经拌制成的水泥砂浆拌合料, 铺设在水泥混凝土垫层、水泥混凝土找平层或钢筋混凝土板等基层上而成。
(4)水泥砂浆面层的厚度不应小于水泥石屑面层是用石屑, 以水泥材料作胶结料加水按一定的配合比, 经拌制铺设而成。
水泥砂浆的强度等级不应小于M15 ;如采用体积配合比宜为1: 2〜1: 2.5(水泥: 砂)。
2 (水泥: 石屑)。
图1水泥砂浆面层构造做法示意图1-水泥砂浆面层;2-刷水泥浆;3-混凝土垫层;4-基土(分层夯实);5-混凝土找平层;6-楼层结构层2.(5)水泥砂浆面层有单层和双层两种做法。
单层做法: 其厚度为20mm ,采用体积配合比宜为1: 2 (水泥: 砂)。
双层做法: 下层的厚度为12mm, 采用体积配合比宜为1: 2.5(水泥: 砂);上层的厚度为13mm, 采用体积配合比宜为 1: 1.5(水泥: 砂)。
3.组成材料(1)水泥: 水泥宜采用硅酸盐水泥、普通硅酸盐水泥, 其强度等级不应低于32.5严禁混用不同品种、不同强度等级的水泥和过期水泥。
4.砂: 砂应采用中砂或粗砂, 含泥量不应大于3%。
5.石屑:石屑粒径宜为3〜5mm, 其含粉量(含泥量)不应大于3%。
过多的含粉量, 对提高面层的质量是极不利的, 因含粉量过多, 比表面积也增大, 需水量也随之增加, 而水灰比大, 强度必然降低, 且还容易引起面层起灰、裂缝等质量通病。
如含泥、含粉量超过要求, 应采取淘、筛等办法处理。
钢筋网水泥砂浆面层加固墙体施工方案
钢筋网水泥砂浆面层加固墙体施工方案建筑抗震设计规范》GB-2010,《建筑结构混凝土工程施工质量验收规范》GB-2002,《建筑结构工程施工质量验收规范》GB-2001,《建筑工程施工质量验收规范》GB-2001等。
1.3、合同约定和技术要求。
第二章:编制目的本施工方案编制的目的是为了保证XXX1#教学楼、2#教学楼结构抗震加固工程施工过程中,钢筋网水泥砂浆面层加固墙体的施工质量和安全环境保护,确保工程质量达到设计要求。
第三章:施工准备3.1、施工前,项目部应组织专业技术人员对施工现场进行全面勘察和测量,了解施工现场的地形、地质、周边环境和影响施工的因素,制定详细的施工方案和施工组织设计。
3.2、施工前,项目部应组织专业技术人员对施工现场进行安全评估,制定详细的安全技术措施和应急预案,确保施工过程中人员和设备的安全。
第四章:钢筋网水泥砂浆面层加固墙体4.1、墙体表面处理在施工前,应对墙体表面进行清理,去除油污、灰尘等杂物,确保墙体表面清洁干燥。
4.2、钢筋网的安装将钢筋网按照设计要求进行剪裁,用螺丝固定在墙体表面,确保钢筋网与墙体紧密贴合。
4.3、水泥砂浆面层施工将水泥砂浆按照设计比例配制,将砂浆涂抹在钢筋网上,用抹刀将砂浆压实,确保砂浆与钢筋网紧密结合。
4.4、砂浆养护砂浆养护期间,应保持墙体表面湿润,避免砂浆干裂,养护时间不少于7天。
第五章:质量要求5.1、钢筋网应按照设计要求进行剪裁和安装,与墙体紧密贴合,不得出现脱落、变形等情况。
5.2、水泥砂浆应按照设计比例配制,施工均匀,与钢筋网紧密结合,表面平整、无裂缝、无空鼓。
第六章:安全环境保护6.1、施工过程中,应严格按照安全技术措施和应急预案进行施工,确保人员和设备的安全。
6.2、施工现场应设置警示标志和防护设施,确保周边环境的安全。
6.3、施工过程中产生的废弃物和污水应及时清理处理,确保环境保护。
The following standards and ns are essential for the design and XXX: "XXX" ()。
水泥砂浆抹面施工方案
水泥砂浆抹面施工方案一、施工前的准备工作1.材料准备:根据设计要求,准备好适量的水泥、砂子和加速剂等材料。
水泥应选用正规厂家的产品,砂子应选用细度合适、无杂质的建筑砂。
加速剂的使用要按照使用说明进行。
2.施工设备:准备好搅拌机、抹子、刮刀、钢尺、测量工具等设备,并确保设备完好无损。
3.衬垫处理:在进行抹面施工前,需要对基层进行处理。
清理基层表面,确保其平整、干燥、无杂质和脱层现象。
4.预埋件处理:如果有预埋件,需按照设计要求进行处理。
二、砂浆配制1.水泥砂浆配制:按照设计要求和施工规范,将水泥和砂子按一定比例混合,并加入适量的清洁水,使用搅拌机搅拌均匀。
注意:搅拌时间不宜过长,以免过早失去粘结能力。
2.加速剂:如果需要加速砂浆的硬化速度,可按照使用说明加入适量的加速剂,但不可超过规定的用量。
三、施工步骤1. 涂抹底层:将事先准备好的砂浆涂抹在基层上,厚度约为5-10mm,用板刮或刮刀进行均匀的刮涂。
注意:底层必须保证密实、平整、无孔洞和空鼓现象。
2. 中层抹面:在底层稍干但还没有完全干燥时,进行中层抹面。
中层抹面不仅要保证平整度,还要注意用湿刷进行浸湿和打磨,以增加黏结力。
厚度约为10-15mm,涂抹后使用抹子进行平整,确保表面平滑光洁。
3.面层抹面:中层稍干但还没有完全干燥时进行面层抹面。
面层抹面要特别注意厚度的控制,不得超过设计要求。
在抹面前要用水湿润基层,以提高黏结力。
抹面时,使用抹子和铺设钢尺,先将整体表面找平,再用抹子反复浮动使砂浆密实,确保表面平整光滑。
抹面时,要力求一次性完成,避免出现多次拼补修整的现象。
四、养护1.施工后,要保持施工环境湿润,避免砂浆过早失水。
可使用湿棉被、麻布等覆盖保湿。
2.抹面后的48小时内,严禁踩踏和撞击,防止表面破损。
3.抹面后7天内,对墙面进行定期养护,每天进行1-2次加湿保护,以免干燥过快导致开裂。
综上所述,水泥砂浆抹面施工方案需要从施工前准备、砂浆配制、施工步骤以及养护等方面进行严格控制。
水泥混凝土面层施工方案
水泥混凝土面层施工方案一、施工准备1.了解设计要求和图纸,确定施工方法和工期安排。
2.准备材料和设备,包括水泥、骨料、砂浆、水、混凝土搅拌机、平顶机等。
3.做好基层处理,确保基层平整、坚固,清理尘土和杂物,修复裂缝和坑洞。
必要时可以进行打磨、抛光或喷涂底漆等处理。
二、施工工序1.喷涂底漆a.将底漆按照说明书和比例充分搅拌均匀。
b.采用喷涂的方式将底漆均匀地涂在基层表面,形成一层均匀的涂层。
c.等待底漆干燥,通常需要24小时。
2.混凝土浇筑a.调配混凝土:按照设计要求和配比比例,将水泥、骨料和砂浆按照一定比例放入混凝土搅拌机中,搅拌均匀成浆状。
b.浇筑混凝土:将搅拌好的混凝土倒入施工区域,用平顶机进行压实和摊平。
c.进行初期养护:在混凝土浇筑完成后,进行水养护,使用喷水装置进行均匀喷水,防止混凝土过早干燥和开裂。
3.平整与养护a.用平顶机对混凝土进行初期平整,保证表面光滑。
b.进行二次养护:在混凝土表面喷水,保持湿润,并覆盖防护层材料,防止水分过快蒸发。
c.进行三次养护:在混凝土表面喷水,并加盖保温材料,保持湿润和温度稳定。
4.后期处理a.进行细节修复:如有表面缺损或破损的地方,使用混凝土修补剂进行修复。
b.进行打磨与抛光:使用打磨机对混凝土表面进行打磨和抛光,使其更加光滑。
c.施工完毕检查:对施工质量进行检查,确认符合设计要求和施工标准。
三、质量控制1.注重材料的选用:选择质量好、符合国家标准的水泥、骨料和砂浆,以保证混凝土的牢固性和耐久性。
2.控制浇筑深度和压实程度:根据设计要求确定混凝土浇筑深度,并使用平顶机对混凝土进行压实,保证表面平整度和密实性。
3.注意养护:按照设计要求和养护标准进行养护工作,确保混凝土的早期强度和表面质量。
四、安全措施1.工人必须配备劳动防护用具,如安全帽、手套、口罩等。
2.操作人员必须熟悉设备操作规程,确保使用设备的安全性。
3.施工现场必须做好安全防护标识,设置隔离带和警示牌。
水泥砂浆面层施工工艺
水泥砂浆面层施工工艺第一节施工准备1. 材料准备:根据设计要求及施工图纸,提前预订水泥砂浆面层材料,确保材料质量符合国家标准。
材料包括水泥、砂子、石子、水、外加剂等。
2. 主要设备:搅拌机、砂浆泵、抹子、水平尺、垂直线挂锤、振动棒、平板振动器等。
3. 作业条件:水泥砂浆面层施工前,应确保施工现场安全、整洁。
对基层进行处理,弹出中线,为施工提供基准。
第二节工艺流程基层处理→ 水泥砂浆搅拌→ 水泥砂浆铺设→ 振动压实→ 表面处理→ 养护第三节施工工艺1. 基层处理:(1)对基层进行清理,去除灰尘、油污、松动的旧砂浆等。
(2)对基层进行湿润,提高基层的吸水性能。
(3)在基层上弹出垂直、水平控制线,为施工提供基准。
2. 水泥砂浆搅拌:(1)按照设计配合比,将水泥、砂子、石子、外加剂等材料放入搅拌机中。
(2)加入适量的水,进行充分搅拌,确保砂浆稠度适中。
3. 水泥砂浆铺设:(1)将搅拌好的水泥砂浆均匀铺设在基层上。
(2)使用抹子或砂浆泵将砂浆填充到施工缝、阴阳角等部位。
4. 振动压实:(1)使用振动棒或平板振动器对砂浆进行振动,确保砂浆与基层结合紧密。
(2)振动过程中,注意避免过度振动,以免砂浆分层。
5. 表面处理:(1)待砂浆初凝后,使用抹子对表面进行收光。
(2)根据设计要求,进行压缝、滴水线等细部处理。
6. 养护:(1)施工完成后,及时对砂浆面层进行覆盖,保持湿润。
(2)根据气温条件,进行适当的浇水养护,确保砂浆强度正常增长。
第四节质量标准1. 主控项目:水泥砂浆面层施工平整、密实;砂浆强度符合设计要求;施工缝、阴阳角等部位处理合理。
2. 一般项目:施工过程中,确保施工工具干净、施工环境整洁;砂浆面层颜色均匀、无色差。
第五节施工注意事项1. 严格遵守安全操作规程,确保施工人员安全。
2. 施工现场应保持整洁,防止环境污染。
3. 施工过程中,应采取措施降低噪音,减轻对周围环境的影响。
4. 施工废弃物应分类处理,严禁随意丢弃。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水泥砂浆面层施工组织设计
一、水泥砂浆面层:
(一)施工准备
1、材料
1)水泥:425号普通硅酸盐水泥。
2)砂子:中、粗砂,含泥量小于3%。
2、作业条件
1)施工前应在四周墙身弹好+50cm水平墨线。
2)门框和楼地面预埋件、水电设备管线等均应施工完毕并经检查合格。
3)各种立管孔洞等缝隙应先用细石混凝土灌实堵严。
4)办好作业层的结构隐蔽验收手续。
5)作业层的天棚,墙柱饰面施工完毕。
(二)操作工艺
1、施工顺序:
2、基层处理必须坚实、清洁、无油污、浮浆、残灰以及杂物,且必须提前一天用清水洗擦干净、保持湿润,表面凹凸不平
的部位要进行凿平、修整。
3、打灰饼、冲筋时,在有地漏和坡度要求的地面,应按设计要求做泛水和坡度。
4、水泥地面的压光一般不少于三遍,第一遍随铺随进行,第二遍压光应在初凝前完成,第三遍主要是消除抹痕和闭塞毛孔
,但严禁在水泥终凝后进行压光。
5、水泥砂浆完工后,第二天要及时浇水养护,养护时间不少于7天。
(三)质量要求
1、面层的材质、强度和密实度必须符合设计要求和施工规范规定。
2、面层与基层结合必须牢固,无空鼓。
3、水泥砂浆表面应洁净、无裂纹、脱皮、麻面、起砂等现象
4、地漏及泛水坡度符合设计要求,不倒泛水,无渗漏,无积水;与地漏(管道)结合处严密平顺。
5、踢脚线高度一致,厚度均匀,与墙柱面结合牢固。
6、踏步台阶宽度一致,相邻两步交差不大于10mm,齿角整齐,防滑条顺直。
(四)主要安全技术措施
1、清理楼面时,禁止从窗口、留洞口和阳台等处直接向外抛扔垃圾、杂物。
2、剔凿地面时要带防护眼镜。
3、夜间施工或在光线不足的地方施工时,应采用36v低压照明设备,地下室照明用电不超过12v.
4、非机电人员不准乱动机电设备。
5、施工时保护好地漏;出水口等部位安放的临时堵头,以防灌放浆液杂物造成堵塞。
6、沾污的墙柱面、门窗框设备立管线要及时清理干净。
7、养护期内,严禁区在饰面推手推车,放重物及随意践踏。
