打桩机安装拆除方案

合集下载

某工程桩机拆装方案

某工程桩机拆装方案

桩机拆(拼)装方案第一章、工程概况1.1工程概况:工程名称:上海张江集电港B区4-15地块桩基工程建设单位:上海张江集成电路产业开发有限公司设计单位:上海陆家嘴规划建筑设计有限公司施工单位:长业建设集团有限公司1.2、现场情况:本工程位于浦东新区盛夏路/高科中路,场地内部平整,现场有一条施工道路直通中心,对机械进出场和拼装较为有利。

1.3、工程内容及使用机械本次施工主要为静力压桩基础施工。

YZY400T YZY800T桩机各一台。

第二章、安全目标创建本工程施工机械进出场安全事故为零第三章、拆装工序1、看清机械组装场地,并清理好场地,一般打桩机拼装场地需要长15m*宽10m的地方。

2、用16吨汽车吊进行吊装作业,看清吊装场地后,必须停稳吊车,确保吊车的稳定性,吊车使用过程中应有专人指挥。

3、车过程中在车上挂钩的人员要注意自己站立的位置,确保吊车起吊时自己的人身安全,同时选用好钢丝绳的直径,吊物放置位置应事先确定好,一般待组装的配件不得重叠堆放,以免发生倒塌事件。

4、组装前首先要清理好场地,铺设好走管轨道,放好走管,选用完好的起吊钢丝绳,吊放桩机平台,再吊机架,对准、固定轴销,用保险钢筋焊牢,穿好钢丝绳。

5、机架吊装时要注意吊运平稳,到达位置时要放慢速度,插销位置两边应有人准备好插销,一旦到位马上插进插销,同时在机架前端放好马凳,,吊车放下时要保持机架水平,然后把第二节按照同样方法接上。

6、机架拼装完成后接通电源(接电源同上),穿好钢丝绳,准备拉起机架,机架拉起过程中要组织人员同步安装斜撑,斜撑安装完成后安装动力头,动力头安装同SMW工法动力头安装方法相通。

7、拆卸方法与安装相反。

长业建设集团有限公司 2010年01月10日。

桩机拆装方案

桩机拆装方案

桩机拆装方案一、项目背景桩机是一种重型施工机械,通常用于施工中的桩基工程。

桩机的拆装是在桩基施工结束后,将桩机从施工现场拆装出来的一项工作。

桩机的拆装工作需要进行周全的规划和准备,以确保工作的安全和高效进行。

二、拆装方案准备工作1.复查工程的完工情况,确保桩机拆装的时间点和进度计划。

2.查看现场环境和地形地貌,确定桩机拆装的位置和通路,并进行必要的地质勘探。

3.调查桩机的型号、尺寸和重量,以确定拆装所需的设备和人员。

4.编制拆装方案,包括拆装的步骤、工艺、时间计划和安全措施。

三、拆装方案1.拆解外部设备:首先,需要将桩机上的外部设备逐个拆解。

这些设备包括吊索、夹具、液压泵站等。

拆解时需要注意设备的重量和尺寸,采取适当的起吊装置,并由相关工作人员协助进行。

在拆解过程中,要严格按照设备说明书的要求进行操作,确保操作的安全和正确。

2.拆卸桩机主体:拆卸桩机主体时,需要使用起重机具和专用工具。

首先,将桩机主体的支撑件拆解,并采取安全措施,以确保拆卸过程的稳定和安全。

然后,使用起重机具将桩机主体逐渐抬离地面,直到完全分离为止。

在拆卸过程中,要注意操作规范,避免损坏桩机结构和设备。

3.运输和存放:拆解完成后,将桩机各个零部件进行分类打包,并使用合适的运输工具进行运输。

运输过程中要注意零部件的保护,防止碰撞和摩擦。

同时,要选择合适的存放位置,保持零部件的安全和干燥。

4.安装桩机:在新的施工现场,需要按照桩机的安装要求进行操作。

首先,将桩机各个零部件进行检查和清洁,确保其完好无损。

然后,采用适当的起重设备,逐个安装桩机零部件,并按照设备说明书的要求进行调整和固定。

在安装过程中,要注意操作规范,确保桩机的安全和稳定。

四、安全措施1.在拆装过程中,要严格遵守施工现场的安全规定,佩戴必要的安全装备。

2.所有操作人员必须经过专业培训,并持有相关证书。

3.制定详细的施工方案和作业指导书,确保工序的正确和安全。

4.在拆装过程中,设立专人负责监督和指挥,确保操作的顺利进行。

打桩机安装拆除方案

打桩机安装拆除方案

人民北路延伸段新建工程(花辰公路-沈砖公路)打桩机安装拆除施工方案上海开天建设(集团)有限公司2009年6月6日一、工程概况:本工程为松江区人民北路延伸段新建工程,位于花辰公路-沈砖公路间。

工程范围内有百花港桥和施家浜桥各一座。

百花港桥桩基采用钻孔灌注桩,施家浜桥桩基采用混凝土预制桩,两座桥南北两侧的挡土墙基础也采用混凝土预制桩。

根据工程的进度安排,拟采用3台钻孔灌注桩桩机和两台锤击桩机施工.二、设备进场验收:设备按进度要求进场后,项目部对其进行验收,验收合格后再按要求委托资质单位对其进行检测,检测合格后报监理单位,监理单位认可后方可使用.三、桩基安装1.安装前对操作人员进行安全技术交底,并做好安装前的物质准备工作。

由安装人员会同电工对桩机进行电路检测。

对桩机的各传动装置、牵引装置进行查验,确认无损坏后再接通电源,经调试正常后准备进行安装。

2.先将桩机的移至地坪较硬的地面处,并将桩机尽量垫平整。

若地面不平实,则先要将施工场地弄平整。

3.桩机机座安装时由桩机作业人员操作桩机自行安装,安装时由持有效上岗证的专人进行卷扬机的操作。

卷扬机的转速要慢速、匀速。

其他人员在配合时牵引时要保持与桩机之间的距离,以确保自身的安全。

4.安装范围内用三角旗设立警戒线,无关人员不得进入警戒区内。

5.相关人员要做好个人的安全防护,且不得是酒后作业。

6.如遇不利情况,如五级以上大风、下雨、高温天气高温时段天气则不得进行安装。

7.安装作业人员必须听从监控人员的安全指令,不得违章操作。

四、桩机拆除1.拆除按安装的反顺序进行。

2.将桩机移至适合拆除处(如不影响现场道路通行,有利于桩机吊运出场)。

3.由机长统一指挥,四周设立三角旗警戒线,非工作人员不得入内。

4.拆除前先对桩机电路、钢丝绳及关键部位进行检查。

5.汽车吊装时吊臂范围内严禁站人。

6.将桩机机塔倒下放平,机塔与基座之间按要求进行固定.7.作业人员必须听从监控人员的安全指令,确保拆除过程的顺利进行.。

钻机安拆方案

钻机安拆方案

天赐家园住宅小区桩基工程桩机安装和拆除专项方案编制人:职务(称)审核人:职务(称)批准人:职务(称)批准部门:编制日期:一、工程概况拟建的天赐家园住宅小区工程位于慈溪市马家路村的宗汉大道北面,东临马家路村宅基地,西和北为庙山江,南为宗汉大道及宗汉农业银行。

本工程桩基设计为钻孔灌注桩、预应力管桩,根据工程工期的需要,施工计划安排13台GPS-10型钻机及1台多功能打桩机。

为了确保桩机施工安全,根据JGJ59-99标准要求和公司桩机安全操作规程,结合以前施工经验,制定钻机和桩机安装和拆除专项方案。

二、钻机拆装专项方案(一)、钻机性能概况用于本工程工程桩施工的为GPS-10型钻机(为上海产)。

按钻机部位可分为A、B二部分。

A、上部由塔架、二根支撑、和吊装滑轮组等组成。

B、底盘由四根钢梁加内支梁用法兰连接组成,成长方形。

底盘上配钻机磨盘及一台成孔卷扬机组成。

底盘后部设一组标准形铁壳配电箱。

底盘下按二根滑管作钻机移动用。

(二)、钻机组装步骤1、钻机进场前对施工场地进行实地观察,认真选择组装地点,因本工程为多台钻机进场施工,要合理布局,做到互不干扰。

2、采用12T吊机先吊装底座(吊装前先拼装底座,法兰连接,螺丝螺帽紧固),至要求位置,然后安装底盘下滑管与底盘连接。

3、水平方向拼装塔架及支撑,前脚与底盘连接,按入轴承帽固。

然后用吊机吊起与地面成90度方向,支撑脚与底盘后部连接,按入轴承帽固。

4、吊装磨盘、卷扬机至底盘上安装,螺栓(杆)连接牢固。

5、安装地滑轮及穿设钢丝绳。

6、再次检查各部件安装是否紧固,接通电源进行试运转一次。

7、项目经理会同安全员、施工员、班组长进行组装验收,合格后各验收人员签字,挂验收合格牌。

(三)、钻机的拆卸1、钻机的拆卸,根据钻机安装要点进行,为安装的逆过程。

(四)、钻机安拆运输过程中安全注意事项1、钻机在运输过程中不能人货并载,并减速进行,超长时有明显标志。

进入场地附近时,注意高空有无电线等障碍,场地是否坚实。

桩机安装拆除方案

桩机安装拆除方案

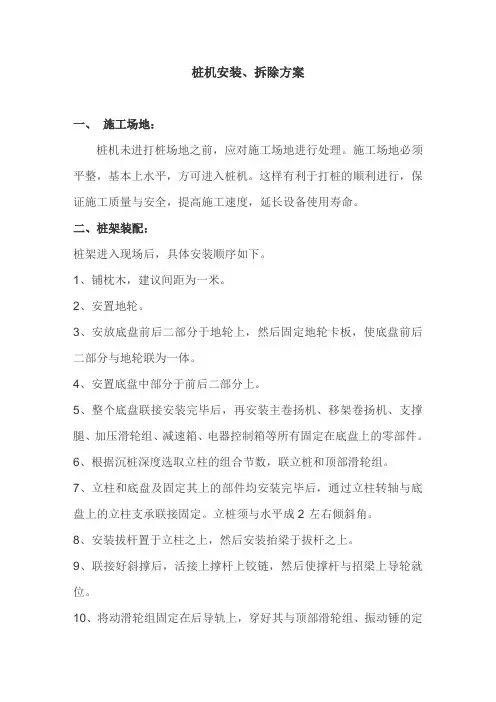

桩机安装、拆除方案一、施工场地:桩机未进打桩场地之前,应对施工场地进行处理。

施工场地必须平整,基本上水平,方可进入桩机。

这样有利于打桩的顺利进行,保证施工质量与安全,提高施工速度,延长设备使用寿命。

二、桩架装配:桩架进入现场后,具体安装顺序如下。

1、铺枕木,建议间距为一米。

2、安置地轮。

3、安放底盘前后二部分于地轮上,然后固定地轮卡板,使底盘前后二部分与地轮联为一体。

4、安置底盘中部分于前后二部分上。

5、整个底盘联接安装完毕后,再安装主卷扬机、移架卷扬机、支撑腿、加压滑轮组、减速箱、电器控制箱等所有固定在底盘上的零部件。

6、根据沉桩深度选取立柱的组合节数,联立桩和顶部滑轮组。

7、立柱和底盘及固定其上的部件均安装完毕后,通过立柱转轴与底盘上的立柱支承联接固定。

立桩须与水平成2°左右倾斜角。

8、安装拔杆置于立柱之上,然后安装抬梁于拔杆之上。

9、联接好斜撑后,活接上撑杆上铰链,然后使撑杆与招梁上导轮就位。

10、将动滑轮组固定在后导轨上,穿好其与顶部滑轮组、振动锤的定钢丝绳。

至此,全部桩架部分装配完毕。

三、竖架前的准备工作:1、检查工作:检查工作组成部件就位是否则绝对正确,桩架各联接固定处,特别是紧固件,是否固紧。

检查各滑动、转动部件安装是否符合要求,其周围是否有小沙石、泥土等阻碍物质,清除后加润滑油。

检查各滑轮的转动是否灵活。

检查卷扬机、电器控制箱、善事箱的安装入位,并接通电源,进行空载试验。

2、穿好竖架、拔桩用的钢丝绳。

拔杆与立柱联接的定钢丝绳。

3、在底盘操作如上加配重。

配重物体,可视各工地的现有条件而定。

然后在地轮与枕木接触处顶好木楔。

ZJ60桩架加6吨,其它桩架适量加重。

4、在立柱顶部固定一条安全保险用飞线(目的是防止立柱后倾发生危险)。

四、竖架:检查前述一切作准备工作后,指挥人员和操作保员各就各位。

卷扬机操作人员,等待指挥人员的命令。

竖架时工作人员注意力一定要高度集中,绝对服从指挥,立柱前不得站人和停放其他设备,非工作人员一定要退离三十五米以外。

桩机安装拆卸方案

桩机安装拆卸方案

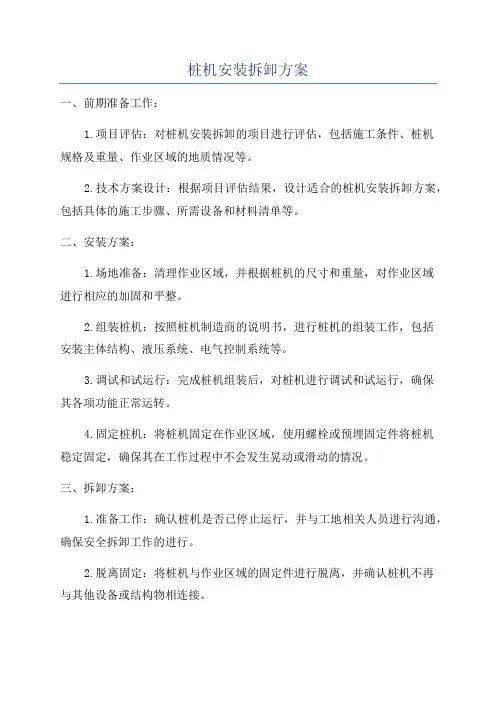

桩机安装拆卸方案一、前期准备工作:1.项目评估:对桩机安装拆卸的项目进行评估,包括施工条件、桩机规格及重量、作业区域的地质情况等。

2.技术方案设计:根据项目评估结果,设计适合的桩机安装拆卸方案,包括具体的施工步骤、所需设备和材料清单等。

二、安装方案:1.场地准备:清理作业区域,并根据桩机的尺寸和重量,对作业区域进行相应的加固和平整。

2.组装桩机:按照桩机制造商的说明书,进行桩机的组装工作,包括安装主体结构、液压系统、电气控制系统等。

3.调试和试运行:完成桩机组装后,对桩机进行调试和试运行,确保其各项功能正常运转。

4.固定桩机:将桩机固定在作业区域,使用螺栓或预埋固定件将桩机稳定固定,确保其在工作过程中不会发生晃动或滑动的情况。

三、拆卸方案:1.准备工作:确认桩机是否已停止运行,并与工地相关人员进行沟通,确保安全拆卸工作的进行。

2.脱离固定:将桩机与作业区域的固定件进行脱离,并确认桩机不再与其他设备或结构物相连接。

3.拆卸主体结构:按照桩机制造商的说明书,对桩机进行拆卸工作,将主体结构进行拆卸,并进行分类和编号,方便后期安装。

4.拆卸液压系统和电气控制系统:对桩机的液压系统和电气控制系统进行拆卸,并对相关管线和电气设备进行包装、标识和储存。

5.封闭和清理:对拆卸后的桩机进行封闭和清理,确保其不受外界环境的侵蚀和破坏。

四、安全措施:1.人员安全:在进行桩机安装拆卸工作时,必须穿戴符合要求的安全装备,并按照操作规程进行操作。

2.现场安全:在安装拆卸作业区域设置明显的警示标志,确保其他人员不会进入危险区域。

3.设备安全:对用于安装拆卸工作的设备,必须经过检查和维护,并保证正常运行。

4.作业区域的地质情况和承载能力要符合桩机的要求,必要时进行加固和支撑。

五、项目总结:1.安装拆卸过程中,及时记录和总结工作中的问题和经验,为今后类似项目的实施提供参考。

2.对桩机进行定期检查和维护,确保其在使用过程中的正常运行和安全性能。

桩机安装拆卸方案

桩机安装拆卸方案

桩机安装拆卸方案编制:批准:修订:批准:编制日期:1目录一、桩机安装拆卸方案二、防雷接地装置技术交底三、施工现场临时用电安全技术规范桩机安装拆卸方案地基与基础施工机械(以下简称桩机)由于体积庞大沉重、装配复杂等特点,多数存放于2露天地点,同时,地基基础施工现场自然条件恶劣,桩机设备工作环境很差,在其施工和停放期间面临磨损、锈蚀的多种威胁。

为降低机械损耗、延长设备使用寿命、避免施工中发生事故、确保工程质量和工期,必须做好桩机设备保养和施工期间的综合安全管理技术检查工作。

根据各类型桩机施工方法、工艺及地基基础施工项目特点,其综合安全管理技术检查工作主要涉及到机械装配拆卸、施工操作,两个方面的安全管理侧重点各有不同也相互关联。

首先应根据厂家提供的设备使用手册,对桩机进行基本管理和保养,严格执行国家《建设工程安全生产管理条例》、《建筑机械使用安全技术规程》及其它施工安全管理要求标准,建立桩机安全操作管理制度,配置专职安全管理技术人员;其次,重点了解拟建项目图纸、地质勘察报告、地下管线设施、邻近建筑等资料,制定合理的施工组织设计和应急预案,坚持施工管理与安全管理相结合的原则,主动接受安全生产、监理单位的现场监督管理。

一、桩机装配安全技术检查要点初步了解施工现场概况,确定设备堆放位置,桩机进场后要检查进场设备配件是否齐全,做好基本准备工作后开始装配,重点对以下部分内容进行检查;1、装配前准备工作(1)认真研究、掌握现场基础资料;在作业区周围竖立施工围栏和相关警示牌;(2)合理确定桩机设备的停放位置,根据现场情况,首先要远离河塘、泥浆坑、高压线、软弱土层、周围建筑物等;按施工组织设计尽量选择在第一根施工的桩位附近堆放停靠;(3)清理装配现场障碍物、平整场地,必要时铺设垫块或枕木扩大桩机承托面积;大吨位(静力压)桩机停置场地平均地基承载力应不低于35kPa;(4)检查设备配件、辅助施工设备是否齐全,如配重、导管、砼搅拌机、灰(泥)浆泵、电焊机、检测仪器等,施工前应按其相应安全技术规程标准进行检查,其安放位置应方便施工管理;(5)合理安排电气控制线路铺设位置和方向,尽量缩短桩机与配电(箱)柜之间的距离,减少线路功率损耗:一般情况下,作业点(桩位)与电力供应点距离控制在200米内为宜,启动电压降不大于额定电压10%;夜间施工必须配置充足的、独立敷设线路的照明点位;(6)非装配人员应远离设备装配现场。

桩机安拆方案范文

桩机安拆方案范文

桩机安拆方案范文一、项目背景桩机安拆是指对桩机进行施工前的安装和施工结束后的拆卸工作。

桩机是一种用于施工工程中打桩、钻孔等作业的设备,因其体积庞大、重量较大,所以在进行安装和拆卸时需要制定详细的方案。

二、施工前准备工作1.确定桩机的安装位置和拆卸位置:根据施工图纸和现场情况确定桩机的安装位置和拆卸位置,确保场地平整、无杂物,方便进行作业。

2.设计安装和拆卸方案:根据桩机的尺寸、重量和作业环境,制定安装和拆卸方案,包括使用起重机具的类型和数量、使用安全防护措施等。

3.调查施工现场情况:对施工现场进行调查,了解现场的地质情况、地基情况、周边建筑物情况等,以便制定更加详细的安装和拆卸方案。

4.准备所需设备和人员:准备需要用到的起重机具、工具和安全设备,确保设备的正常运行和人员的安全操作。

三、桩机安装过程1.运输桩机到现场:通过专用运输工具将桩机运输到施工现场,根据现场情况安排好运输路径,确保运输过程中不受损坏。

2.安装基础施工:根据设计要求,在安装位置进行基础施工,包括挖掘基坑、进行土方处理、浇筑混凝土等工序,确保基础牢固可靠。

3.安装桩机的主体部分:根据桩机的安装要求,使用起重机具将桩机的主体部分安装到基础上,确保其稳定和垂直。

4.安装附件和配件:根据桩机的不同类型和作业要求,安装相应的附件和配件,如钻头、钻杆、吊钩等。

5.连接动力系统和控制系统:将桩机的动力系统和控制系统与主体部分进行连接,确保其正常工作。

四、桩机拆卸过程1.施工现场准备:清理施工现场,确保拆卸过程中无杂物和障碍物,为拆卸作业做好安全准备。

2.桩机附件和配件卸除:卸除桩机的附件和配件,如钻头、钻杆、吊钩等,确保其安全和可靠。

3.拆除动力系统和控制系统:拆除桩机的动力系统和控制系统,包括电缆、管道等,确保其安全拆卸。

4.桩机主体部分拆卸:使用起重机具将桩机的主体部分拆卸下来,确保操作安全和桩机零部件的完好。

5.基础恢复工作:根据拆卸后的基础情况,进行基础的修复和恢复工作,如填土、夯实等,确保场地恢复原状。

桩机安拆方案范文

桩机安拆方案范文

桩机安拆方案范文一、背景桩机是建筑施工中常用的一种机械设备,用于施工过程中对地下桩基进行钻孔、灌注、振动、锤击等操作,承担着关键的承重任务。

在施工完成后,需要对桩机进行安全、高效的拆卸,以保证施工过程的顺利进行和人员的安全。

二、安拆目标1.安全拆卸:在拆卸过程中,要确保人员的安全,防止任何人员受伤或事故发生。

2.高效拆卸:在保障安全的前提下,尽量缩短拆卸时间,以便进行后续的施工工作。

3.防止损坏:在拆卸过程中,要注意不损坏桩机和周围设施,以便重新使用或移动。

三、安拆步骤1.准备工作:(1)制定安拆方案:根据具体的施工现场条件和桩机的结构特点,制定详细的安拆方案,包括拆卸顺序、拆卸步骤、使用的设备和人员配置等。

(2)安全检查:对桩机的各个部位进行安全检查,确保设备无异常情况,并固定好各个关键部位,以防在拆卸过程中发生意外。

(3)组织培训:将参与拆卸操作的人员进行必要的培训,使其了解安全操作规程和注意事项,并熟悉使用的设备及工具。

(4)清理现场:清理施工现场,在桩机周围设置安全警示标志,确保施工现场的安全和整洁。

2.拆卸顶部结构:首先拆卸桩机顶部的结构,包括液压顶梁和各种连接杆件。

(1)液压顶梁:使用专用起重设备,将液压顶梁按照安拆方案逐步卸下,并垂直放置在安全区域。

(2)连接杆件:逐个拆卸连接杆件,并妥善堆放,以备后续使用。

3.拆卸底部结构:接下来需要拆卸桩机的底部结构,包括液压顶柱、液压缸和桩机主体。

(1)液压顶柱:使用专用工具将液压顶柱与桩机主体分离,并垂直放置在安全区域。

(2)液压缸:通过操作杆将液压缸逐个拆卸,并放置在安全区域。

(3)桩机主体:使用专用起重设备,将桩机主体逐步拆卸,并妥善堆放在指定的区域。

4.清理和整理:在拆卸完成后,进行现场的清理和整理工作,包括清扫施工现场和检查拆卸后的设备和工具是否完好,以便后续使用。

四、安全措施1.安全培训:对参与拆卸操作的人员进行必要的安全培训,提高其安全意识和操作技能。

静压桩机安、拆方案

静压桩机安、拆方案

静压桩机安、拆方案XXX(中国)科技有限公司非金属制品模具产业化项目静压桩机安、拆方案编制单位:XXX编制人:XXX审核人:XXX一、方案选择:根据本工程特点,选用二台ZYC-600B和一台JYZ-800型静力压桩机为本工程压桩施工机械。

ZYC-600B型液压静力压桩机技术参数:1.压桩能力:一对压桩缸工作最大压桩力:3000KN压桩速度(快速档):5.9m/min两对缸同时工作最大压桩力:6000KN压桩速度(慢速):0.8m/min一次压桩行程:2.0m2.行走能力每次行程:纵向:3.6m横向:0.6m每次转角:11行走速度:前进:4.2m/min后退:8.3m/min左移:4.2m/min右移:8.3m/min3.升降行程:1.1m4.用桩尺寸:管桩方桩:0.35*0.35m,0.50*0.50m 单桩长度:≥3.0m,≤15m(中桩)5.液压系统额定压力:24MPa额定流量:354L/min6.电气系统:功率:141kw电压:380V电流:268A7.重量:总重:600t最大部件:46.8t8.外形尺寸:工作厂*工作宽*运输高=*8040*3040mm9.接地比压:长船:12.96tf/m²短船:16.6tf/m²10.起重机:最大起重量:16t最大起升速度:11m/min最大回转速度:3r/minJYZ-800型液压静力压桩机技术参数:1.压桩能力:一对压桩缸工作最大压桩力:4000KN压桩速度(快速档):5m/min两对缸同时工作最大压桩力:8000KN压桩速度(慢速):0.77m/min一次压桩行程:1.8m2.行走能力每次行程:纵向:3.6m横向:0.6m每次转角:8°3.升降行程:1.1m4.用桩尺寸:管桩:最大600方桩:0.35*0.35m²,0.50*0.50m²单桩长度:≥3.0m,≤15m(中桩)5.液压系统额定压力:25MPa额定流量:354L/min电气系统功率为157kw,电压为380V。

桩机安装拆卸方案

桩机安装拆卸方案

贺德克流体技术(上海)有限公司液压、润滑、冷却系统工厂桩机安装拆卸方案编制单位:上海杰联建设工程有限公司编制日期:20013年9月8日目录一、工程概况二、施工计划三、现场勘察四、桩机安装拆卸方案桩机安装拆卸方案一、工程概况:工程名称:贺德克流体技术(上海)液压、润滑、冷却系统工厂建筑面积:约 30000 平方米工程地点:上海市闵行区颛桥镇778街坊P1宗地(莘庄工业区I-141号)建设单位:贺德克流体技术(上海)有限公司施工单位:上海杰联建设工程有限公司本方案内容是桩基基础施工阶段中,两台型号为YZY-600B的静压桩机安装、拆除工程。

安装、拆除时均需要QY-25顿汽车吊配合安装作业。

二、施工计划:施工进度计划安装日期为:2013年9月8日;拆除日期:2013年11月1日。

三、现场勘察经过2013年9月8日现场勘察,勘察结论:1、施工现场道路畅通,场地较平整;2、场地条件较开阔,基底较硬。

3、从现场较平整坚实中位置准备进行桩机安装工序,空中和周围无高压线影响。

在安装时一定按照说明书要求和操作规程进行拼装,3、发现故障应停机修理,禁止机械带病作业。

4、停机一段时间后,应先进行空机运行检查,然后才能带载运行。

四、桩基安装拆卸方案一、桩机装配安全技术检查要点初步了解施工现场概况,确定设备堆放位置,桩机进场后要检查进场设备配件是否齐全,做好基本准备工作后开始装配,重点对以下部分内容进行检查;1、装配前准备工作(1)认真研究、掌握现场基础资料;在作业区周围竖立施工围栏和相关警示牌;(2)合理确定桩机设备的停放位置,根据现场情况,首先要远离河塘、泥浆坑、高压线、软弱土层、周围建筑物等;按施工组织设计尽量选择在第一根施工的桩位附近堆放停靠;(3)清理装配现场障碍物、平整场地,必要时铺设垫块或枕木扩大桩机承托面积;大吨位(静力压)桩机停置场地平均地基承载力应不低于35kPa;(4)检查设备配件、辅助施工设备是否齐全,如配重、导管、砼搅拌机、灰(泥)浆泵、电焊机、检测仪器等,施工前应按其相应安全技术规程标准进行检查,其安放位置应方便施工管理;(5)合理安排电气控制线路铺设位置和方向,尽量缩短桩机与配电(箱)柜之间的距离,减少线路功率损耗:一般情况下,作业点(桩位)与电力供应点距离控制在200米内为宜,启动电压降不大于额定电压10%;夜间施工必须配置充足的、独立敷设线路的照明点位;(6)非装配人员应远离设备装配现场。

打桩机安装、拆除施工方案8.18修改稿

打桩机安装、拆除施工方案8.18修改稿

打桩机安装、拆除施工方案8.18修改稿桩机安装拆除施工方案卫星应用产业化上海国家民用航空航天工业基地桩机安装拆除施工方案中国第四冶金建设有限公司XXXX 8月10日项目概述.................................................................................................................. ...........1 2.施工准备.................................................................................................................. .. (2)2.1施工人员准备 (2)2.2工具、材料和设备.......................................................................................................23.桩机安装计划.................................................................................................................. ..33.1锤击桩机安装方案...................................................................................................3 3.2静力桩机安装方案.........................................................................................................5 4.拆卸计划:................................................................................................................. . (7)4.1锤击桩机拆除方案...................................................................................................7 4.2静力桩机拆除方案.........................................................................................................7 5.安全技术措施.................................................................................................................. ...8 6.安全措施.................................................................................................................. .....10 7.应急计划.................................................................................................................. (11)7.1应急救援组织的建立.................................................................................................11 7.2应急救援计划的建立....................................................................................................11 7.3机械伤害事故 (1)21。

桩机安装拆卸方案

桩机安装拆卸方案

桩机安装拆卸方案一、前期准备工作1.了解工地环境和施工规划,确定桩机的施工位置。

2.根据桩机的特点和工作要求,选择适当的起重设备(如起重机、吊车)。

3.整理相关资料和图纸,编制施工方案,确保施工过程安全可控。

二、安装方案1.搭建工地安全围栏,确保施工现场的安全性。

2.在施工位置停放起重设备,并进行平整和固定。

3.按照图纸要求,确定桩机的基础位置和尺寸。

4.利用起重设备将桩机整体吊装到预先准备的基础上,并进行水平调整。

5.根据桩机的工作原理和特点,安装各部件,包括液压系统、电气系统、控制系统等。

6.进行各系统的调试和试运行,确保桩机的正常工作。

三、拆卸方案1.停止桩机的工作,切断与外界的连接(如电源、液压管路等)。

2.将桩机内的液压系统中的液压油放空,并将其它液体物质从桩机中清理干净。

3.根据桩机的特点和图纸要求,进行各部件的拆卸,包括液压系统、电气系统、控制系统等。

4.利用起重设备将各部件进行安全的吊装和拆卸,并放置到指定地点。

5.将桩机整体从基础上拆卸下来,并利用起重设备进行安全的吊装和移动。

6.进行施工现场清理工作,包括清理垃圾、平整地面等。

四、安全措施1.在安装和拆卸过程中,严格执行相关安全操作规程,确保操作人员的人身安全。

2.在起重设备操作过程中,应由专业人员进行操作,并遵循相关起重操作规定。

3.根据桩机的特点和工作要求,设置防护设施,如防护网、防护栏等,以确保工地周边的安全。

4.合理安排施工进度和工种配备,避免施工现场出现拥堵和混乱。

5.在施工现场设置明显标识,指示施工区域和安全通道。

6.定期检查施工设备和工具的状态,确保其正常工作,如存在异常及时处理。

7.在安装和拆卸过程中,根据实际情况进行风险评估和应急预案编制,确保施工过程安全可控。

五、总结桩机的安装和拆卸是一个复杂的工程,需要充分的准备工作和专业的操作技术。

通过制定细致的方案和严格遵循安全措施,可以确保施工过程的安全性和高效性。

桩机拆装方案(新)

桩机拆装方案(新)

长兴岛潘圆公路改建工程1标钻孔灌注桩机安装及拆卸专项施工方案编写:审核:审定:上海城建(集团)公司长兴岛潘圆公路改建工程1标项目经理部2010.7.27一、施工场地:桩机未进打桩场地之前,应对施工场地进行处理。

施工场地必须平整,基本上水平,由于现场地基较为软弱,因此我部采取对地面多次碾压后铺设素砼进行硬化,方可进入桩机。

这样有利于打桩的顺利进行,保证施工质量与安全,提高施工速度,确保施工过程中安全。

二、安装或拆卸前的准备工作1、组织有关人员学习GPS-10型号钻孔桩机使用说明书,熟悉掌握相关技术性能。

2、根据施工现场情况确定桩机安装的位置。

3、、安装及拆卸机具准备:25T汽车吊一辆,20T载重平板汽车一辆,钳工常用工具一套,电工常用工具一套,活动搬手一套,撬棍4把,钢卷尺2个。

4、将电源引入桩机的专用配电箱5、人员组织:该工程桩机安装及拆卸,现场配备1名电工,3名桩机操作人员,2名起重工及司索工。

三、桩架装配:桩架进入现场后,具体安装顺序如下。

1、铺枕木,枕木必须坚实牢固,两根枕木必须对称防止,保证枕木整体受力。

2、使用汽车吊将底盘吊至摆放好的枕木上,必须保证位置准确,枕木受力均匀,吊装人员必须持证上岗,并必须安排专职司索人员指挥。

3、底盘安装好后,及时将立柱及斜撑与底盘连接部位清理干净,有损坏或不符合要求的立即修复。

4、、立柱吊装时必须使用拉绳控制立柱吊装时的摆动及位置,所有安装人员必须佩带安全帽,立柱吊装就位后,立即通过立柱转轴与底盘上的立柱支承联接固定,固定销必须牢固可靠,严禁使用已经损坏或严重磨损的固定销。

立柱的垂直度需满足相关要求。

5、斜撑应同步进行安装,确保安装角度等满足要求,各部位连接件必须自己检查,确保合格,严禁使用不合格连接件造成危险。

6、机架全部安装完成后,安排专业人员对机架进行仔细检查,尤其注意检查各连接部位的牢固性,检查完毕无误后,将电动机、卷扬机、控制设备及转盘等按照要求准确无误的安装在底盘上,然后将下部滑轮组固定在底盘上,穿好其与顶部滑轮组、钻杆之间的钢丝绳。

桩基设备安、拆方案探讨

桩基设备安、拆方案探讨

桩基设备安、拆方案探讨桩基设备安、拆方案一、桩基设备构造简介本机设备由机座、液压步履机构、竖架机构、压桩机构、立柱、卷扬机、操作室、液压系统、电气系统和附加配重铁等部件组成二、桩机设备安装1、安装前的准备:安装前施工场地必须平整、坚实,无障碍物和架空线。

桩机进入现场后应对桩机作全面检查和保养,特别是卷扬机的制动装置应灵敏可靠,液压系统操纵杆处于中位,油箱中加满液压油。

准备起车吊和立柱承架等。

2、桩机安装顺序(1)底盘安装:首先按桩机有关尺寸摆好纵横行走履板(含纵履板底座),装入行走小车和行走液压缸。

然后安装四根小梁和支腿(要用支撑稳定小梁),再安装大梁,并用螺栓紧固,最后安装大梁两端的罩壳。

(2)安装起落架、卷扬机、液压泵站、油箱、操作室和配电箱,并使互相连接好;(3)试验压泵站(电机的旋转方向应与没泵指示的旋转方向一致),液压阀站和试运行纵横行车及回转,并按试运行情况开展调整(4)把大梁与小梁的连接螺栓再紧一遍。

(5)把立柱在地面组装好,然后用汽车吊水平吊起,与大梁用销轴穿好,在立柱顶部适当位置用支架支撑(合立柱稍为上翘,以利竖架),卸去汽车吊。

(6)将压桩机构装入立柱内(根部处)。

(7)穿好钢丝绳。

(8)竖架检查前述工作一切就绪后,指挥、操作人员和安全监视员各就各位,非工作人员退离桩机30M以外,操作人员按电铃,提醒大家注意,并等候指挥人员的命令。

正式竖架前应试竖二、三次,即把立柱拉起离开支承架0∙3M左右,再放回原处,检查卷扬机和其他部位正常与否。

确保可靠后,开始开式竖架。

开动卷扬机,把立柱徐徐立起。

在起升过程中,注意保持平衡状态。

如压桩机可能会碰到大梁,则应适当提升。

立柱竖起后,在立柱根部后侧用千斤顶适当顶起对正销孔,穿孔销轴,卸去千斤顶。

(9)安装立柱撑杆,并调整松紧适度适当。

(10)对全机开展试运转,一切正常后,在桩机额定的总重量范围内按单桩承载力要求装配重铁。

3、使用要点:(1)压桩机施工工艺操作顺序桩机启动一步履行走一对桩位一机身调平一吊平一校正一压桩一记录一下一桩位(箭头)(2)加载运行油泵启动前要操作溢流阀,使油泵处于卸荷状态,待油泵运转正常后再缓慢加载到l-2Mpa,运行半小时,然后将压力分别升到IOMpa.2OMpas30Mpa各运行15分钟,最后压力调定为25Mpa,并适当补充液压油。

打桩机安装拆卸操作方案

打桩机安装拆卸操作方案

中国石化集团宁波工程有限公司设计科研大楼桩基工程打桩机安装拆卸操作方案编制:---------------------------审核:---------------------------批准:----------------------------浙江伊麦克斯基础工程有限公司二00四年六月三日打桩机的安装一、本体与桩机下部的安装安装打桩机应在坚固的水平地面进行,并有足够的地耐力,能满足辅助起重设备安装打桩机要求。

1、安装前,在主机履带下密实铺设路基箱,2、将上部回转平台转到与履带成90度的位置,履带扩张到位后定位。

3、为防止立柱横向倾斜,在立拄被拉起就位前,必须要插入二个圆柱销,但当斜支撑油缸安装到位后一定要将销子拔出,否则操作斜支撑油缸,就会造成立柱的损坏。

4、起升双足支架(由低双足支架安装成高双足支架)的过程:(1)将发动机的转速调到小于1000转/分;(2)将双足液压油缸伸长同时拔出销轴1;(3)再将双足液压油缸伸长,使后支腿上伸长直到碰到挡快为止,插入销轴1;(4)拔出销轴4,再将双足液压油缸伸长50,使后支腿上、中伸长直到碰到挡快为止,插入销轴3;(5)将各销轴固定好,并将止动销安装好。

5、回转平台后横梁伸出并拧紧固定螺栓。

6、安装平衡重,同时将平衡重的螺栓涂润滑脂并拧紧。

7、将立柱下部回转装置中立位置锁定。

8、立柱在水平移动油缸的最小行程位置上。

二、立柱、斜支撑、拉绳匹配组合表三、打桩装置的安装2、立柱安装前,履带驱动轮应置于后部,履带的前倾点垫高2-5cm,并制动行走和回转机构。

3、在主机前托架立柱支座下,伸出前支腿油缸或垫入两只托架,并顶紧,在其下方垫木饼以防滑。

4、安装立柱时,按规定将连接螺栓要均匀受力拧紧。

在其下方应设立搁置点。

5、立柱的前端应略垫高,不得在水平以下扳立柱。

6、把连接好的斜支撑安装在立柱上。

7、将斜支撑油缸伸出约米,使两斜支撑油缸的横向距离比履带的外侧要宽一些,约米。

长螺旋桩机安拆方案

长螺旋桩机安拆方案

第1章.工程概况1.1.现场准备在开工前做好“三通一平”工作,清除场地上影响打桩的一切障碍。

根据施工机械情况,应留出施工工作面。

施工机械自身所须的最小施工工作面需要5.0m。

详细了解场地周围地下管线及邻近建“构”筑物状况位置,以免打桩时将其破坏。

必要时对其地下管线以及已建建筑周围采取保护措施,以免对其影响。

对施工场地进行塘渣回填。

1.2.施工要求和技术保证条件1.2.1.桩机拼装、拆卸施工要求(1)参加施工的相关人员必须对安装、拆除方案要有清晰的了解,并把各项工作落实到人。

(2)首先由电工把桩机上的电缆接到有漏电保护器的供电电源上,确保桩机安全用电,通电后,检查电动机和各类仪表是否正常。

(3)使用合格的汽车吊作为拼装起吊配件用,安排专人指挥,使用相配的钢丝绳、卸环等起重索具,并严格执行“十不吊”规定。

汽车吊在吊装重物时必须要停在坚固平整的地面上,支撑下要垫好枕木,确保汽车吊的安全使用。

(4)安装场地必须具备足够的容机范围以利于设备的拼装。

(5)拆装场地周围设置安全警戒线,无关人员不得入内由专职机管员负责拆装工作,同时专职安全员负责现场安全工作,按组装程序实施。

(6)在组装前,应首先核对设备的各部位安全性能是否合格,然后对辅助机械和主机的各部件,钢丝绳、安全装置等进行全面的检查,主机和辅助机械的操作人员必须持有效的证件。

(7)安装时,主机应停放在坚实且铺垫钢板或路基箱的地面上,组装前将起重机履带顶向外侧使履带的间距呈最大状态。

(8)在拆装过程中,如果发现特殊情况应及时向现场管理人员报告,然后联系厂家,由厂家派人至现场或远程进行技术指导实施变更。

1.2.2.桩机作业施工要求(1)操作人员须经专业练习,了解所操作的桩机的构造、原理、操作和维护保养方法。

并持有操作证,方可操作。

(2)对桩机所配置的动力装置、卷扬机、液压装置、电气装置等应按其操作规程操作。

(3)桩机的电气故障必须由电工处理。

(4)桩机的试车、安装、拆卸,拖运等应严格执行相关规定。

桩机拆装方案范文

桩机拆装方案范文

桩机拆装方案范文一、方案背景和目标随着城市建设的不断推进和基础设施建设的加大投入,桩基施工成为了一个不可忽视的环节。

在桩基施工中,桩机的运用尤为重要,因此,桩机的拆装工作也成为了不可忽视的工作。

本方案旨在制定一套完备的桩机拆装方案,以确保桩机拆装过程中的安全性和效率。

二、拆装步骤和流程1.准备工作(1)确认桩机型号和技术参数,熟悉桩机的结构和工作原理。

(2)查看桩机的技术资料和操作手册,了解拆装的具体步骤和注意事项。

(3)组织人员,明确各个岗位的职责和任务。

2.拆除工作(1)拆除前的检查:检查桩机是否处于正常工作状态,确认切断电源,并进行相应的标识。

(2)拆除上层结构:根据桩机的不同结构,拆除上层的驾驶室、操作台、液压泵站等部分,注意断开线缆和管道时的防护。

(3)拆除主体部分:通过使用吊车等起重设备,将主体部分拆离,并进行专门支撑和固定,以确保施工安全。

3.装配工作(1)准备工作:进一步对桩机的主体部分进行检查和清理。

(2)装配上层结构:根据拆除时的记录和相应的装配图纸,按照逆序进行上层结构的组装,注意线缆和管道的连接。

(3)装配主体部分:使用起重设备将主体部分移动到相应的位置,进行固定和支撑,再根据装配图纸进行线缆和管道的连接。

三、安全措施和应急预案1.安全措施(1)工作人员要戴上相关的劳动防护用品,如安全帽、工作服、手套等。

(2)严格按照操作手册和规程进行操作,不擅自更改工作流程。

(3)在拆装过程中,严禁人员站在起重设备的吊臂或悬挂物下方。

(4)保持工作现场整洁,避免因杂物和障碍物引发事故。

2.应急预案(1)为所有工作人员提供必要的应急培训,使他们了解事故处理流程和急救措施。

(3)为拆装工作场地设立避难点和安全通道,确保工作人员的安全撤离。

四、实施和评价在桩机的拆装过程中,要确保各个工作环节的顺利进行,工作人员要时刻关注安全风险和紧急情况。

在实施过程中,要随时进行现场监督和检查,及时发现和解决问题。

桩机拆装方案新

桩机拆装方案新

长兴岛潘圆公路改建工程1标钻孔灌注桩机安装及拆卸专项施工方案编写:审核:审定:上海城建(集团)公司长兴岛潘圆公路改建工程1标项目经理部2010.7.27一、施工场地:桩机未进打桩场地之前,应对施工场地进行处理。

施工场地必须平整,基本上水平,由于现场地基较为软弱,因此我部采取对地面多次碾压后铺设素砼进行硬化,方可进入桩机。

这样有利于打桩的顺利进行,保证施工质量与安全,提高施工速度,确保施工过程中安全。

二、安装或拆卸前的准备工作1、组织有关人员学习GPS-10型号钻孔桩机使用说明书,熟悉掌握相关技术性能。

2、根据施工现场情况确定桩机安装的位置。

3、、安装及拆卸机具准备:25T汽车吊一辆,20T载重平板汽车一辆,钳工常用工具一套,电工常用工具一套,活动搬手一套,撬棍4把,钢卷尺2个。

4、将电源引入桩机的专用配电箱5、人员组织:该工程桩机安装及拆卸,现场配备1名电工,3名桩机操作人员,2名起重工及司索工。

三、桩架装配:桩架进入现场后,具体安装顺序如下。

1、铺枕木,枕木必须坚实牢固,两根枕木必须对称防止,保证枕木整体受力。

2、使用汽车吊将底盘吊至摆放好的枕木上,必须保证位置准确,枕木受力均匀,吊装人员必须持证上岗,并必须安排专职司索人员指挥。

3、底盘安装好后,及时将立柱及斜撑与底盘连接部位清理干净,有损坏或不符合要求的立即修复。

4、、立柱吊装时必须使用拉绳控制立柱吊装时的摆动及位置,所有安装人员必须佩带安全帽,立柱吊装就位后,立即通过立柱转轴与底盘上的立柱支承联接固定,固定销必须牢固可靠,严禁使用已经损坏或严重磨损的固定销。

立柱的垂直度需满足相关要求。

5、斜撑应同步进行安装,确保安装角度等满足要求,各部位连接件必须自己检查,确保合格,严禁使用不合格连接件造成危险。

6、机架全部安装完成后,安排专业人员对机架进行仔细检查,尤其注意检查各连接部位的牢固性,检查完毕无误后,将电动机、卷扬机、控制设备及转盘等按照要求准确无误的安装在底盘上,然后将下部滑轮组固定在底盘上,穿好其与顶部滑轮组、钻杆之间的钢丝绳。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

人民北路延伸段新建工程
(花辰公路-沈砖公路)











上海开天建设(集团)有限公司2009年6月6日
一、工程概况:
本工程为松江区人民北路延伸段新建工程,位于花辰公路-沈砖公路间。

工程范围内有百花港桥和施家浜桥各一座。

百花港桥桩基采用钻孔灌注桩,施家浜桥桩基采用混凝土预制桩,两座桥南北两侧的挡土墙基础也采用混凝土预制桩。

根据工程的进度安排,拟采用3台钻孔灌注桩桩机和两台锤击桩机施工。

二、设备进场验收:
设备按进度要求进场后,项目部对其进行验收,验收合格后再按要求委托资质单位对其进行检测,检测合格后报监理单位,监理单位认可后方可使用。

三、桩基安装
1.安装前对操作人员进行安全技术交底,并做好安装前的物质准备
工作。

由安装人员会同电工对桩机进行电路检测。

对桩机的各传动装置、牵引装置进行查验,确认无损坏后再接通电源,经调试正常后准备进行安装。

2.先将桩机的移至地坪较硬的地面处,并将桩机尽量垫平整。

若地
面不平实,则先要将施工场地弄平整。

3.桩机机座安装时由桩机作业人员操作桩机自行安装,安装时由持
有效上岗证的专人进行卷扬机的操作。

卷扬机的转速要慢速、匀速。

其他人员在配合时牵引时要保持与桩机之间的距离,以确保自身的安全。

4.安装范围内用三角旗设立警戒线,无关人员不得进入警戒区内。

5.相关人员要做好个人的安全防护,且不得是酒后作业。

6.如遇不利情况,如五级以上大风、下雨、高温天气高温时段天气
则不得进行安装。

7.安装作业人员必须听从监控人员的安全指令,不得违章操作。

四、桩机拆除
1.拆除按安装的反顺序进行。

2.将桩机移至适合拆除处(如不影响现场道路通行,有利于桩机吊
运出场)。

3.由机长统一指挥,四周设立三角旗警戒线,非工作人员不得入内。

4.拆除前先对桩机电路、钢丝绳及关键部位进行检查。

5.汽车吊装时吊臂范围内严禁站人。

6.将桩机机塔倒下放平,机塔与基座之间按要求进行固定。

7.作业人员必须听从监控人员的安全指令,确保拆除过程的顺利进
行。

相关文档
最新文档
