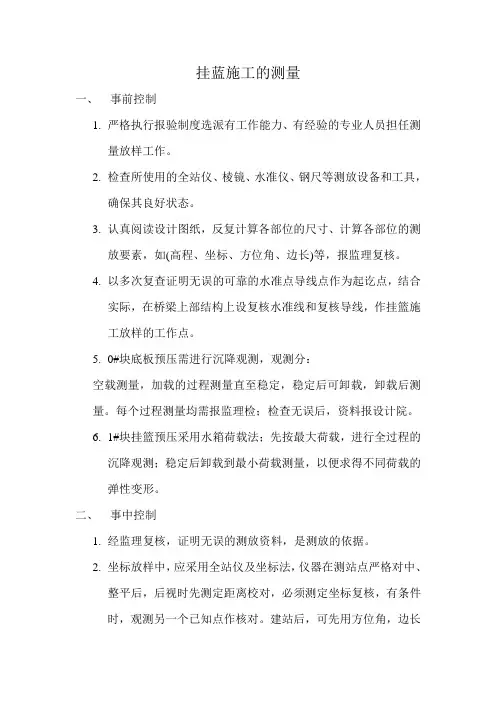

挂篮施工测量要点
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
挂篮施工测量要点
1、首先0#块上的点,要保证精度要求,和大的控制网联测,高程只能用三角高程法完成,必须要和其他点联测,至少2个,其中一个是地面点,往返测按照四等水准要求;另一个是对向合拢的挂蓝0#块点联测。在0#块打前,要求现场埋3块钢板,一块埋大致在整个0#块的中间里程为43#墩的中,偏距也为中的位置。另外2块要和第一块里程差不多,偏距距桥轴线5米左右的位置,在中间点做完静态后,利用全站仪分别在其他2块钢板上做点。中间点做静态一定要赶在没有安装挂篮前做,因为挂篮有4米多高,会影响静态的效果。
2、底板高程点,一般做在0号块门洞处。利用悬尺法,从挂篮2侧分别导下去,复核到一起,在复核过程中达到四等水准要求。
3、在2#块之前通过,对向合拢段上的控制点上,做一级导线到底板门洞上,做点一般在门洞底中间,利于架仪器,一般在桥轴线上选点。门洞点做底板轴线控制,可控制的范围为不超过2门洞之间距离的1倍以内(假设门洞2个点一个设站一个作为定向点)。
4、控制底板可通过套箱上的控制点进行平面位置的控制,套箱上控制点只能控制一个方向,若方便的话先期可以到对向挂篮的套箱上进行控制。若不方便,方案一:利用两侧可以在套箱上的点,导一个点在已经浇注好的底板上。然后从做闭合导线,加密控制。方案二:例如43#墩西侧,可以充分利用42#墩,在42#墩顶做一个点来控制这段挂蓝的西侧。东侧可用从PT04(45#)导上来的点控制。是否可以
利用42#墩顶点导一个点到0#快中间即人洞下去的地方通过后视42#墩身方位角来做东西侧的地板控制?有待进一步的检验
5、顶板控制。利用顶板0#块的3个点进行控制。在挂篮往外走到一定时候就会看到岸上的某一个点,比如说是S310点。这时候可以利用前几块从腹板到边的固定距离,直接利用中间的点,来控制腹板是否垂直。(没有说明白)比如说,以前看不到S310的时候利用2边的点控制腹板偏距为4.25、-4.25来确定腹板是否垂直底板,现在可以直接从腹板理论4.25的点拉一个3.51出来,利用全站仪测那个点是否是偏距为8.5来控制腹板位置。在每次立模顺便把每次挂篮前进需要的轴线放出来。在整个4个角都平面位置、高程全部都调整到位后,最好把所有点再重新检查一遍,防止由于螺丝没有拧紧导致的下滑。
二、挂篮测量中另一个重点在监控数据的测量
整个监控过分为以下步骤:立模、浇注前、浇注后、张拉后4个步骤。监控的观测主要是利用埋在砼里的钢筋头来反映的,钢筋头的位置要埋放在每一块的距端头20cm的位置,横桥向在桥轴线左右3米左右底板和顶板位置向对应。钢筋头埋放要在浇筑混凝土前,和钢筋网焊接在一起,高度不要超过浇筑后5cm,以免被碰倒或是弯。
1、立模在前面具体讲过了,强调一点就是在全部顶板都调好后,一定要全部的检查一下标高和平面位置。
2、浇筑前,在浇筑前的1天,对标高进行检查,高程差值不能超过监控指令的1cm,若超过了就要调整,若超过10厘米的变化,要检
查平面位置,可能是出现了结构的变化。底板的标高检查要在封头板后测,数据要记录,此刻不用测钢筋头标高,因为在浇筑过程中钢筋头会被碰倒或是弄歪了,就会导致数据不准确。测的位置要记住,因为浇筑后要在同一位置测,来反映沉降量。
3、浇注后观测。在砼浇注后大概12小时后去测,从端头开始5到6个钢筋头。底板测的时候端头不但要测钢筋头还要测浇筑前底板检查时的那个底板位置标高,作为浇注后沉降变化量。
4、张拉后观测。在张拉后至少6小时的时候观测。和浇注后测法一样,不同的是地板端头的地板不用测了,用浇注后与张拉后钢筋头的变化量来反映张拉后的变化量。如实的填写监控表格。
