二次结构工程技术交底
二次结构技术交底
二次结构技术交底技术交底记录表B2工程名称分部分项工程XXX项目部主体工程编号:交底时间交底部位年月日二次结构交底提要:本技术交底对二次结构做出要求。
交底内容:二次结构技术交底一、主要施工方法和工艺1.1砌筑材料1、非承重外围护墙、分户墙、楼梯电梯间墙体:采用200mm厚B06级加气混凝土砌块,砌块规格300*600*200mm,砌体强度等级不得小于A5.0,采用M5.0混合砂浆砌筑。
2、建筑物分室墙:采用100mm厚B06级加气混凝土砌块,砌块规格300*600*100mm,砌体强度等级不得小于A5.0,采用M5.0混合砂浆砌筑。
3、卫生间、厨房隔墙:卫生间、厨房隔墙下部必须筑200mm高细石混凝土坎,宽度同墙宽。
上部采用100mm厚B06级加气混凝土砌块,砌块规格300*600*100,砌体强度等级不得小于A5.0,采用M5.0混合砂浆砌筑。
1.2施工流程材料准备→墙体定位、放线→构造柱、过梁、系梁、墙体拉结筋植筋→构造柱钢筋绑扎→砌块排列→砂浆进场→砌块砌筑→勒缝→混凝土配筋带施工→砌块砌筑→构造柱施工→墙体收顶处理1.2.1墙体定位砌体施工前,将楼层结构按标高找平,20 mm以内用水泥砂浆找平,超过30mm用细石砼找平,依据砌筑图放出每一皮砌块的轴线、砌体边线和门窗洞口线。
11.2.2构造柱、过梁、系梁、墙体拉结筋植筋按照放线肯定构造柱位置,留意躲开配电箱、消防箱的位置,构造柱钢筋局部为结构施工时预埋,其余接纳植筋的办法。
过梁、系梁、墙体拉结筋植筋在剪力墙或框架柱上钻直径比植入钢筋大一级的孔,孔深大于100mm,采用质量合格的植筋胶将拉结钢筋直接植入。
具体详见错误!未找到引用源。
错误!未找到引用源。
1.2.3砌块排列1.2.4砂浆进场本工程所有砌筑砂浆均为干混砂浆,采用M5混合砂浆,砂浆制备后应在3小时内用完,当施工气温超过30℃时应在2小时内用完。
严禁使用过夜砂浆。
砂浆稠度控制在70—100mm范围内。
二次结构工程技术交底

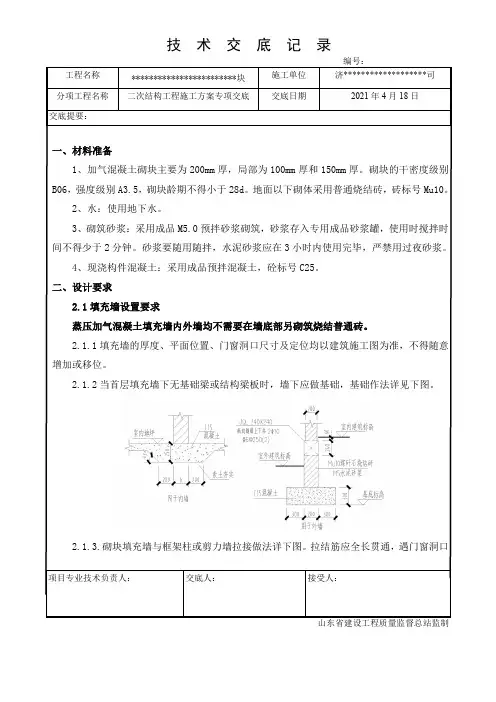

工程名称************************块施工单位济*******************司
分项工程名称二次结构工程施工方案专项交底交底日期2021年4月18日
交底提要:
项目专业技术负责人:交底人:接受人:
2.3过梁设置要求
砌体填充墙上的过梁选用 L13G7中的 1级荷载过梁,宽度同墙厚。
过梁均为现浇,应按相应过梁的配筋,在柱(墙)内预留插筋;过梁在砖石砌体中每边支承长度不小于 250mm(楼梯间处不小于500mm)。
工程名称************************块施工单位济*******************司分项工程名称二次结构工程施工方案专项交底交底日期2021年4月18日
交底提要:
项目专业技术负责人:交底人:接受人:
工程名称************************块施工单位济*******************司分项工程名称二次结构工程施工方案专项交底交底日期2021年4月18日
交底提要:
项目专业技术负责人:交底人:接受人:
工程名称************************块施工单位济*******************司分项工程名称二次结构工程施工方案专项交底交底日期2021年4月18日
交底提要:
项目专业技术负责人:交底人:接受人:。
二次结构技术交底交底
二次结构技术交底交底在建筑行业中,二次结构技术交底是指对建筑物的二次结构(如梁、柱、板等)的具体施工方法、工序及注意事项进行详细交底,以确保施工质量和工期的要求得以满足。
下面将对二次结构技术交底的流程、内容和要点进行详细阐述。
一、二次结构技术交底的流程1.准备工作:在开始进行二次结构技术交底之前,需要进行相应的准备工作。
首先,需要明确项目的设计图纸和相关的技术文件,以便与实际施工进行对比和核对。
其次,需要组织相关的技术班子和施工人员,确保他们能够理解和掌握相关的技术要求。
2.组织会议:在准备工作完成后,可以召开技术交底会议。
会议应邀请项目的设计师、监理工程师和各相关单位的负责人参加。
会议应明确交底的目的、内容和要求。
3.交底内容:在会议上,交底人员应对二次结构的具体施工方法、工序及注意事项进行详细阐述。
内容应包括模板、钢筋、混凝土浇筑、支撑和脱模等方面。
交底人员应使用清晰的语言和图表,以确保参与者能够理解和掌握交底内容。
4.交底验收:交底结束后,应进行交底验收。
验收人员应检查参与者是否理解和掌握了交底内容,并及时指出不足之处。
同时,验收人员还应提交相关的交底记录和材料,以备后续参考和使用。
二、二次结构技术交底的内容1.模板工程:模板工程是二次结构施工中的重要环节。
在交底时,应对模板的种类、质量要求、安装方法和拆模顺序等进行详细说明。
同时,还应注意模板与结构之间的配合和支撑措施。
2.钢筋工程:钢筋工程是二次结构施工中另一个重要环节。
在交底时,应对钢筋的布置、加工、绑扎和焊接等进行详细说明。
同时,还应注意钢筋与模板、结构之间的配合,以及钢筋的质量要求和保护措施。
3.混凝土浇筑:混凝土浇筑是二次结构施工中最关键的工序之一、在交底时,应对浇筑方式、施工时间、料水比、振捣措施和温度控制等进行详细说明。
同时,还应注意混凝土的配合比例和质量要求,以及浇筑过程中的养护措施。
4.支撑和脱模:在交底时,应对支撑和脱模的方法和注意事项进行详细说明。
二次结构技术交底
二次结构技术交底二次结构技术交底是指在建筑工程中,承包商向施工人员详细介绍和说明二次结构的施工细节、施工方法和施工注意事项,以确保施工人员在具体操作中能够按照设计要求进行施工。
下面将重点讨论二次结构技术交底的内容和步骤。
一、技术交底的内容1.结构施工图纸的解读:对结构图纸的拆解和解读,包括各构件、连接方式、尺寸等的具体要求和设计意图的阐述。
2.施工工艺与方法:根据结构设计要求,详细解说施工工艺和方法,包括搭设脚手架、安装钢筋和钢模板、浇筑混凝土等。
3.施工节点处理:对于结构施工中的关键节点,例如梁柱连接、梁板连接、梁梁连接等,要对处理方法和注意事项进行详细交底。
4.施工用料与材料要求:介绍施工过程中使用的材料、工具和设备,以及对材料质量、规格和检验标准的要求。
5.工序要求:对施工过程中各个工序的顺序、操作要求、安全注意事项等进行详细说明。
6.安全与质量要求:强调施工中的安全措施和质量要求,包括施工人员的个人防护装备、安全作业规范、施工现场管理等。
二、技术交底的步骤1.交底前的准备工作:施工现场设置专门的交底场地,准备好相关资料、图纸、样板和模型等进行教学展示。
2.技术交底的讲解:由专业人员向施工人员进行详细讲解,结合图纸、样板和模型进行实际示范与展示,以便施工人员更好地理解和学习。
3.交底内容的记录:交底过程中,要详细记录每个环节的要点,包括图纸相关指示、重点提示,以及出现的问题与处理方法等。
4.交底的问答环节:设置问答环节,对施工人员进行相关知识的测试,解答施工人员在实际施工过程中遇到的问题。
5.认真检查并签字确认:交底结束后,施工人员要认真核对自己的笔记和记录,并在相关文件上签字确认,以便后期追责和管理。
6.结束后的总结和复盘:交底结束后进行总结和复盘,检查交底效果和施工人员的理解程度,及时改进交底方法和内容。
三、技术交底的要求1.交底必须由经验丰富的专业人员进行,技术过硬、有责任心。
2.交底内容必须准确、详细,全面介绍相关知识和操作要点,确保施工人员理解和掌握。
二次结构工程技术交底
二次结构工程技术交底B、当墙上遇有门洞时,门洞上部应设置与框架柱或墙体连接的水平系梁。
C、当遇有窗洞时,洞口上部及下部都要设置系梁。
D、当门窗洞≤1.5m时,可用过梁块(U型块)内配置3φ10钢筋作为过梁;当门窗洞>1.5m时,洞口上部应现浇混凝土过梁。
E、门窗洞口、预留洞口宽度≥400mm时,洞口上部设过梁。
2、每栋单体楼每个户型均需制作二次结构样板,且公共部位砌筑必须纳入样板范围,经项目部及工程部验收合格后方可进行大面积施工,以保证各户型内及公共部位的使用功能满足要求,特别是水电预留及防火门洞口控制,要保证位置准确,大面积施工质量必须与样板质量一致;3、在每栋单体楼内分别设置样板层,样板层施工内容必须符合“样板引路”制度的要求,主体施工至八层时必须完成砌体样板层施工,并验收通过。
(三)大面积施工控制要点1、撂底及墙体顶部做法1)最底部处理,根据门洞等标高,灵活掌握①浇筑砼坎台②实心砖砌筑③砌块空洞中砼灌实④植筋要求:植入墙内10~12d2)墙体顶部做法根据墙体顶部剩余高度二次结构顶部严禁再采用细石砼塞缝的做法(当地有特殊要求的除外),统一改为斜砌(包括连锁砌块),斜砌角度为45~60°,砌体工程砌筑完成14天后方可进行斜插砖砌筑。
2、水电管线在砌筑前按图纸位置提前安装到位,避免后期剃凿破坏墙体。
1)由下至上的线管,砌筑时将砌块套入;2)由上至下的线管,砌筑时将砌块侧面开槽,将管线套入砌块中。
如下图:3、砌块砌筑前不需浇水。
在日平均气温连续5°以下,进入冬季施工,要采取相应的防冻措施,使砌筑温度保持在5°以上。
4、埋设固定各种设备的固定件时,应根据设备情况采取必要措施保证固定件锚固牢靠。
1)对于暖气片等较重设备的固定件应该用C20砼将相应砌块部位填实。
2)对于室外外挂设备,应在墙体固定点处室外一侧的砌块用C20微膨胀混凝土灌实。
3)对较大较重的外挂设备应采取附加钢筋混凝土芯柱等构造措施。
二次结构技术交底
二次结构技术交底首先,二次结构技术交底的目的是确保施工单位和技术交底相关单位对二次结构施工技术和要求有清晰的认知,并明确责任和任务分工。
通过交底,可以使相关方对工程计划、施工方法、施工顺序等方面有一个明确的了解,进而提高施工质量和效率。
其次,二次结构技术交底的内容主要包括以下几个方面:1.施工组织设计。
施工单位应向技术交底相关单位介绍二次结构施工的组织设计方案,包括施工队伍组织、施工人员配置、现场设备配置等内容。
施工单位需要向相关单位说明施工队伍的负责人和技术人员的资质和经验,以便相关单位评估其是否具备承担施工任务的能力。
2.工程施工工艺。
施工单位应向相关单位介绍二次结构的施工工艺流程,明确施工顺序和各单元的施工方法。
施工单位还需提供相应的施工图纸、施工方案等资料,确保相关单位在交底之后能够准确按照施工方案进行作业。
3.安全措施。
施工单位需要向相关单位说明二次结构工程的安全措施,包括各种安全防范措施的设计和施工要求,以及应急预案和应急措施。
在二次结构施工中,应特别注意施工过程中的高空作业、吊装作业等风险较大的环节,确保工人的生命安全和健康。
4.质量控制。
施工单位需要向相关单位交底二次结构施工的质量控制要求,包括各个工序的质量验收标准、质检流程、质检人员资质要求等内容。
交底时,施工单位还需详细说明质量监督和检测的方法和手段,确保二次结构的质量得到有效控制。
5.施工进度计划。
施工单位需向相关单位交底二次结构施工的进度计划,包括工期安排、关键节点的时间要求等。
在交底时,施工单位需与相关单位进行充分的沟通和协商,确保进度计划的合理性和可行性。
最后,在进行二次结构技术交底时,应注意以下几个事项:1.双方要进行充分的准备和筹备工作,确保交底的顺利进行。
施工单位应提前准备好交底所需的图纸、方案等资料,相关单位应对施工单位提供的交底内容进行认真审核和评估。
2.交底时,双方应进行全面、准确的沟通,明确交底的内容和要求。
二次结构施工安全技术交底
二次结构施工安全技术交底一、施工工序和工作内容1.钢筋绑扎:在进行钢筋绑扎时,要求工人佩戴安全帽、安全鞋,严禁在高空作业时候使用高跷、悬挂物品等操作。
同时,要按照设计图纸和施工规范进行绑扎,保证钢筋的正确位置和受力能力。
2.混凝土浇筑:混凝土浇筑前,要对模板和支撑进行检查,确保其牢固可靠。
浇筑时,要有足够的人力和机械设备进行协调,确保浇筑的均匀性和密实性,避免混凝土的坍塌和堆积。
3.砌筑墙体:在砌筑墙体时要使用符合标准的砖块和砂浆,保证墙体的强度和稳定性。
墙体高度超过2米时,要进行脚手架搭设,并设置安全网和安全带,确保人员的安全。
二、施工材料和设备1.混凝土:混凝土应符合国家标准,具有一定的抗压强度和流动性。
在运输、存放、浇筑等过程中,要避免混凝土的泄漏和堆积,确保施工现场的清洁和整齐。
2.钢筋:钢筋应符合国家标准,并在运输、储存和使用过程中注意防锈和防腐。
在绑扎钢筋时要使用合适的工具,避免使用锐利的工具伤害工人。
3.梁板:梁板应具有足够的强度和稳定性,能够承受设计荷载。
在运输、安装和拆除梁板时,要使用合适的机械设备,确保人员的安全。
三、安全措施1.安全标识:在施工现场要设置明显的安全标识,包括施工区域、禁止通行区域、危险区域等,以提醒工人注意安全。
2.安全悬挂网:在高空作业时,要设置安全悬挂网,防止坠落和物体滑落。
同时,要定期检查和清理悬挂网,确保其正常使用。
3.安全带:在高空作业时,工人要佩戴安全带,并正确使用和系好安全带。
同时要严禁以安全带替代脚手架、扶梯等安全设施。
4.通风设施:在密闭的施工空间,要设置适当的通风设施,保证空气的流通和排出有害气体,以确保工人的健康。
5.灭火设备:在施工现场要配备灭火器等消防设备,便于及时处理火灾。
同时要定期对消防设备进行检查和维护,确保其正常使用。
通过以上的二次结构施工安全技术交底,能够使施工人员了解施工工序和工作内容,掌握施工材料和设备的使用方法,同时能够采取相应的安全措施,确保施工期间的安全和质量。
二次结构工程技术交底
二次结构工程技术交底通过二次结构工程技术交底,可以确保各方了解并遵守相关技术要求,提高施工质量,确保工程安全。
本文将从基本概念、技术要求、具体措施等方面阐述二次结构工程技术交底。
一、基本概念及目的二次结构是指建筑物的非承重结构,包括梁、柱、楼板、承重墙等。
而二次结构工程技术交底是指将方案设计、施工图纸、施工工艺、质量要求等相关技术内容进行详细说明和交底的过程。
1.保证工程施工质量,确保二次结构的安全和稳定性。
2.提高施工单位在二次结构工程方面的技术素质和施工能力。
3.使各参与方了解二次结构工程的设计、施工方法和要求,确保各方按照统一标准进行工作。
4.强化工程质量监督和管理,建立健全的举证和责任追究机制。
二、技术要求1.施工图纸:施工单位应详细阐述施工图纸中包含的梁、柱、楼板等二次结构构件的种类、尺寸、材料、数量和其它技术要求。
2.施工工艺:施工单位应详细说明施工工艺,包括砼浇筑、钢筋布置、模板安装、施工现场管理等。
3.施工质量控制:施工单位应说明如何进行施工质量控制,包括分段浇筑、质量检验、验收等。
4.施工安全要求:施工单位应详细说明施工过程中的安全措施,包括施工现场安全、钢筋焊接安全、起重机械使用安全等。
5.施工进度计划:施工单位应制定施工进度计划,包括各施工工序的时间节点、施工人员的配备等。
三、具体措施为了确保二次结构工程技术交底取得良好效果,以下措施可以被采取:1.交底会议:施工单位应组织交底会议,将相关技术内容向现场施工人员和相关监理人员进行详细说明和交底。
2.措施清单:施工单位应编制二次结构工程技术交底措施清单,包括概述、范围、具体交底事项和要求等。
3.技术交底记录:施工单位应制定技术交底记录模板,记录交底会议的时间、地点、人员等信息,以及详细的技术交底内容。
4.质量检查:施工单位应加强对工程质量的检查和评估,确保施工质量符合技术要求。
5.进度报告:施工单位应根据施工进度计划及时向监理单位报告施工进度,确保工期内完成施工任务。
二次结构技术交底
二次结构技术交底关键信息项:1、二次结构施工的材料要求2、施工工艺流程3、质量标准及验收要求4、安全注意事项1、施工准备11 技术准备熟悉施工图纸,了解设计意图和相关规范要求。
编制施工方案,并向施工人员进行技术交底。
12 材料准备水泥:采用符合国家标准的普通硅酸盐水泥,有出厂合格证和复试报告。
砂:宜用中砂,过 5mm 孔径筛子,砂的含泥量不超过 5%。
石子:粒径 5~315mm,含泥量不超过 2%。
砌块:品种、规格、强度等级必须符合设计要求,并有出厂合格证和复试报告。
钢筋:应有出厂合格证和复试报告,表面无锈蚀和油污。
13 主要机具准备砂浆搅拌机、手推车、铁锹、灰桶、托线板、线坠、大铲、瓦刀等。
检测工具:水准仪、靠尺、塞尺、钢卷尺等。
2、施工工艺流程21 基层处理将基层表面的浮尘、杂物等清理干净,并浇水湿润。
对基层表面凹凸不平处进行剔平或修补。
22 测量放线根据设计图纸,在基础或楼板上放出墙身中心线、边线及门窗洞口位置线。
用墨线弹出墙体的控制线,并在墙柱上标出皮数杆。
23 构造柱钢筋绑扎按设计要求,将构造柱钢筋与主体结构预留钢筋进行绑扎连接。
箍筋间距应符合设计要求,且弯钩角度为 135°,平直段长度不小于 10d。
24 拉结筋设置沿墙高每隔 500mm 设置2φ6 拉结筋,拉结筋伸入墙内的长度不应小于 1000mm 或至门窗洞口边。
拉结筋应与主体结构预留钢筋或预埋件进行焊接或绑扎连接。
25 砌砖砌筑前,先浇水湿润砌块,含水率宜为 10%~15%。
采用“三一”砌砖法,即一铲灰、一块砖、一揉压。
砌筑时,上下皮应错缝搭砌,搭砌长度不应小于砌块长度的 1/3。
水平灰缝厚度和竖向灰缝宽度应控制在 8~12mm 之间,砂浆应饱满,不得出现瞎缝、透明缝。
26 过梁、圈梁施工当过梁跨度小于 15m 时,可采用钢筋砖过梁;当过梁跨度大于15m 时,应采用钢筋混凝土过梁。
圈梁应在墙砌至相应高度时进行浇筑,混凝土强度等级应符合设计要求。
二次结构技术交底
二次结构技术交底二次结构技术交底是指在建筑施工过程中,施工方向建筑设计方以及工程监理方交底施工图纸中有关二次结构技术要求和施工工艺流程的交底过程。
二次结构是建筑物中承载主要荷载的结构体系,包括梁、柱、框架等。
在施工前进行二次结构技术交底,能够确保施工人员对二次结构施工要求的全面理解和掌握,提高施工质量,确保工程安全。
1.施工图纸的解读:交底过程中,施工方需对施工图纸进行仔细的解读,并了解各个部位的标志和符号的含义,对图纸上的各种尺寸、线型、比例关系等进行理解。
2.检查施工材料:施工方需与工程监理方一起对施工材料进行检查和验收,确保施工材料的质量符合设计要求。
包括钢材、螺栓、焊条等二次结构施工的主要材料。
3.施工工艺与施工方法:施工方需交底具体的施工工艺和施工方法,包括焊接工艺、螺栓连接工艺、灌浆工艺等。
在交底过程中,施工方需与工程监理方达成一致意见,确保施工工序的合理性和可行性。
4.施工质量要求:施工方需了解二次结构施工的各项质量要求,如焊缝的质量、连接件的质量等。
施工方应明确施工质量的验收标准,以确保二次结构的安全和稳定性。
5.施工期间的安全措施:施工方需交底施工过程中的安全措施,如搭设脚手架、采取防护措施、施工现场的管理等。
施工方应明确各种安全规范和操作规程,保证施工人员的安全。
6.施工进度计划和施工节点:施工方需交底施工的进度计划和施工节点,明确各个节点的工作量和时间要求。
施工方应合理安排施工人员的工作,保证工程按时交付。
7.技术交底的记录和反馈:在交底过程中,施工方需详细记录交底内容,并与工程监理方进行确认签字。
施工方可根据实际情况提出问题和建议,并及时反馈给设计方和工程监理方。
在进行二次结构技术交底时,应注重以下几个方面:1.交底内容清晰明了:交底内容应简洁明了,避免术语复杂和用词模煳。
交底人员应使用通俗易懂的语言,确保施工方能够充分理解。
2.交底过程中的互动:交底过程中,应注重与施工方的互动,及时解答施工方的问题,确保施工方对交底内容的理解和接受。
二次结构技术交底内容
二次结构技术交底内容二次结构是建筑物中承载荷载的重要组成部分,常见于各类建筑中,包括住宅、商业建筑、桥梁等。
在建筑工程中,二次结构的施工质量直接关系到建筑物的安全与稳定性。
因此,进行二次结构的施工交底十分重要,以下是二次结构技术交底内容,详细介绍了施工方法、材料要求、施工工序等。
一、施工方法:1.施工前准备:包括准备施工所需的设备、材料、人员、现场清理等。
确保施工现场整洁、安全。
2.施工测量:根据建筑设计图纸,进行二次结构在地基上的布置和定位。
确保二次结构的准确安装。
3.植筋:根据设计图纸要求,在混凝土基础中布置钢筋,连接基础与二次结构。
确保二次结构与基础之间的牢固连接。
4.构件制作:按照设计图纸要求,在工厂或现场制作二次结构的构件。
确保构件的尺寸、质量符合要求。
5.构件安装:使用吊车、塔吊等设备将构件吊装至安装位置,通过螺栓、焊接等方式固定连接。
确保构件的正确安装和连接。
6.砼浇筑:将预制构件与模板之间的空隙填充砼,确保结构的整体性和强度。
二、材料要求:1.混凝土:选用质量合格的混凝土,按照设计要求配制。
确保混凝土强度、耐久性等性能满足要求。
2.钢筋:选用质量合格的钢筋,按照设计要求进行加工、制作。
确保钢筋的强度、粘结性等性能满足要求。
3.砂浆、石膏板等辅助材料:选用质量合格的辅助材料,确保施工过程中的质量和安全。
三、施工工序:1.地基处理:对地基进行平整、清理、加固等处理,确保地基的稳定性。
2.基础施工:按照设计要求进行基础的施工,包括基槽开挖、钢筋绑扎、混凝土浇筑等。
确保基础与地基之间的牢固连接。
3.构件制作:将钢材加工成构件,包括切割、钻孔、焊接等工序。
确保构件的尺寸和质量符合要求。
4.构件安装:使用吊车、塔吊等设备将构件吊装至安装位置,通过螺栓、焊接等方式固定连接。
确保构件的正确安装和连接。
5.砼浇筑:根据设计要求进行砼浇筑,包括模板搭设、砼配制、浇筑和养护等工序。
确保砼的质量和强度满足要求。
二次结构工程技术交底
6、钉子、海绵条严禁乱扔,木工每人配备一个工具盒;
7、拆下的废旧螺栓、螺母等不得随意丢置,应收集起来清理备用或回收;
8、已报废模板应集中收回处理,不得乱扔乱放;
交底内容:
9、模板所用脱模剂是挥发性化学品,应用封闭容器妥善保管;作业时对操作人员进行指导,使用时注意涂刷均匀,不要过多,以免洒在地上污染地面;
10、模板堆放地及施工现场应达到整齐有序、干净无污染、低噪音、低扬尘的整体效果;
11、加工时,必须遵守机械使用的规章制度,防止事故发生;
3、模板搬运及码放时,应轻拿轻放,不准碰撞,防止模板变形;
4、拆除时不得用撬棍硬撬,防止损坏混凝土以成型的棱角和表面;
5、支完模板后,应保持模内清洁,防止掉入砖头、石子、木屑等杂物;
6、应保护钢筋不受扰动;
7、飘窗板两侧砌墙位置必须设置20cm砼导墙,外墙严禁打洞如必须要打,要室内向室外倾斜;
六、文明施工、环保施工
4、导墙止水带模板支设:根据弹好的轴线,支设好止水带侧模板,加固到位;
四、质量要求
1、模板及支撑必须具有足够的强度,刚度及稳定性,且安装牢固;
2、模板安装前涂刷脱模剂,并不得沾污钢筋和混凝土接搓处;
3、固定在模板上的预埋件、预留孔和预留洞不应遗漏,且要求安装牢固;
4、主次龙骨间距必须符合本交底的要求且安装要求牢固;
11、模板的表面必须平整;
12、浇筑混凝土前,模板内的杂物必须清理干净;
13、模板拆除时不得损伤混凝土表面;
二次结构砌体工程技术交底
二次结构砌体工程技术交底一、工程概述该工程是指二次结构的砌体工程,主要包括墙体、柱子、矮墙等砌筑工作。
根据设计要求,采用5级砌筑标准,材料选用常规砖块,水泥砂浆。
二、施工要点(一)墙体砌筑1.墙体基底处理:在墙体基础上,先进行清理,确保无油污和杂物。
再在基础上刷涂一遍水泥浆,以增加砌筑粘结力。
2.围墙搭筑:根据设计要求,使用常规砖块进行墙体砌筑。
注意砖缝宽度、垂直度和水平度的控制。
每砌一层墙体后,进行垂直度和水平度的检查,做到精益求精。
3.框架墙砌筑:在主体结构的柱子和梁上进行墙体砌筑时,需根据设计要求设置砖柱或钢筋混凝土柱的位置,之后再对墙体进行砌筑。
(二)柱子砌筑1.基底处理:柱子基础需按设计要求进行处理,确保承重能力和稳定性。
2.柱子尺寸和位置:根据设计图纸和标准,按比例和位置进行砌筑。
柱子底部需设置膨胀螺栓或U型钢,以便固定柱子。
3.柱子砌筑:根据设计要求,采用常规砌筑方式进行砌筑。
注意柱子的垂直度和强度。
(三)矮墙砌筑1.基底处理:矮墙基底需经过清理,并涂刷水泥浆,以增加粘结力。
2.矮墙砌筑:根据设计要求,使用常规砖块进行砌筑。
注意控制矮墙的垂直度、水平度和尺寸精度。
三、砌体工艺要求1.砌筑标准:按照5级砌筑标准进行施工,墙体和柱子的砌筑应牢固、垂直、水平度符合要求。
2.材料准备:砖块需检查质量,有裂纹、破损等情况的要淘汰。
3.粘结砂浆:采用水泥砂浆作为粘结材料。
砂浆的比例要求根据设计要求进行调配。
4.砌筑砂浆:砂浆的使用要均匀、一致,不能过多或不足,墙缝需完全填满。
5.墙缝处理:砌完墙体后,及时对墙缝进行清扫,确保表面整洁。
四、安全措施1.施工现场要有足够照明设备,保持光线明亮,防止摔倒等安全事故。
2.作业人员需佩戴安全帽、防护手套等个人防护物品,杜绝人身伤害。
3.严禁趴在低空作业,使用合适的梯子和安全带,确保上下作业的安全。
4.搬运砖块和材料时,要注意重物的平衡,防止砸伤工人。
5.施工现场要保持整洁,材料堆放有序,防止滑倒事故。
二次结构工程技术交底
二次结构工程技术交底准备在施工准备阶段,需要组织工程技术人员仔细研究图纸,明确设计意图,并及早发现、解决图纸中存在的问题,以避免在施工过程中出现错误。
墙体砌筑需要预留各专业管线预留洞,并确定管线预留洞口具体位置。
在施工前,还需要编制砌体结构工程施工方案,并先做样板间,经业主(监理)或设计审核认可后再大面积施工。
三、材料和主要机具在材料和主要机具方面,需要使用煤矸石烧结空心砖和实心砖,以及预拌水泥砂浆和混凝土等材料。
主要机具包括施工电梯物料提升机、成品砂浆罐、手推车、钢卷尺、靠尺板、白线、皮数杆、提灰桶、瓦刀、水平尺和线锤等。
四、作业条件在作业条件方面,需要确保基础、主体结构等施工完毕,并经有关部门验收合格。
砂浆砌体、混凝土配合比及进场原材料也需要符合设计要求。
此外,还需要弹出楼层轴线、室内1米线、墙体线,并经验收合格。
在施工方案中,还需要要求砌筑的砌体样板间已验收合格。
最后,需要检查砌筑施工人员的技能资格,并对施工人员进行技术和安全交底。
审核人:交底人:接受交底人:注:本表由施工单位填写,交底单位与接受单位各保存一份。
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
工艺流程:施工放线后,进行打孔植筋和基层处理。
接着进行构造柱设置钢筋绑扎,并进行预制混凝土构件的安装。
排砖摞底后,进行砌体砌筑,并进行支模。
浇筑构造柱系梁后,进行砌体压顶塞缝。
施工放线是指弹设轴线、墙边线、门洞口分尺线、规方线等控制线的过程。
技术交底记录表:工程名称:亳州京城一标段华府建设工程施工单位:XXX交底日期:2019年8月5日分项工程名称:砌体工程交底提要:二次结构施工工艺、工艺流程、质量要求、安全环保等事项。
基层处理:根据皮数杆下面第一皮的标高,需要拉通线检查。
如果砌筑第一匹砖与结构落差以及地面不平整大于20㎜,则应用1:3干硬性砂浆提前找平。
如果小于20㎜,则可以直接用粘接剂砌筑。
构造柱设置钢筋绑扎:1)构造柱钢筋主筋箍筋绑扎:构造柱主筋在每一层顶部留一个搭接位置,上下搭接长度为60cm,搭接区箍筋加密100mm,非搭接区箍筋间距为¢6@200.2)当砌筑丁字或十字墙时应设置至构造柱,砌筑墙长大于5m(或墙长超过层高的2陪)时,在墙长中段(遇有洞口在洞口边)设置构造柱,构造柱设置4¢10.3)墙体转角处无框架柱时,不同厚度墙体交接处,应设置构造柱。
二次结构技术交底交底
2
2
2
2
表C2-1
编 号
工 程 名 称
交底日期
施工单位
分项工程名称
二次结构技术交底
交底提要
交底内容:
实用文档
审核人 交底人 接受交底人
1、本表由建设单位填写,交底单位与接受交底单位各存一份。
2
六、节点要求
1、墙体优化、排版
通过预先设计排砖图并确定质量标准,由施工员和班组长预放灰缝线,使每位参与施工的工人可以简单直接地知道这道墙该怎么砌筑,和相关的质量要求
2、构造柱支模前马牙口处贴海棉条
编号
表C2-1
工程名称交底日期
施工单位分项工程名称二次结构技术交底交底提要
交底内容:
实用文档
3、砌体采用原浆勾缝
审核人交底人接受交底人
1、本表由建设单位填写,交底单位与接受交底单位各存一份。
2
编号
表C2-1
工程名称交底日期
施工单位分项工程名称二次结构技术交底交底提要
交底内容:
实用文档
4、构造柱上口支设簸箕口
审核人交底人接受交底人
1、本表由建设单位填写,交底单位与接受交底单位各存一份。
2
编号
表C2-1
工程名称交底日期
施工单位分项工程名称二次结构技术交底交底提要
交底内容:
实用文档
审核人交底人接受交底人
1、本表由建设单位填写,交底单位与接受交底单位各存一份。
2
2。
二次结构施工技术交底
二次结构施工技术交底一、前期准备工作在进行二次结构施工之前,需要先进行一系列的前期准备工作,以确保施工的顺利进行。
前期准备工作需要集中完成,包括以下几个方面:1. 现场勘测现场勘测是二次结构施工中的基础性工作,它必须准确、详细地了解整个工程的情况才能做出有力的施工方案。
现场勘测主要包括以下内容:•建筑的尺寸、主体结构形式、承重墙、开洞位置、窗户和门洞位置等;•建筑的地基情况,包括地面情况、地下管线位置等;•现有的电气、通风、空调等设施位置和现有管线分布情况等;•现场道路、安全,洁净等环境条件以及与周围环境的联系情况;•现场施工需要使用的机械设备、人员数量、材料配送等物流情况。
2. 施工方案设计根据现场勘测的结果和施工要求,设计出适合施工的方案。
施工方案在内容上要保证与设计方案一致,同时要注意施工的可行性和可靠性。
施工方案设计需要考虑以下几个方面:•安全施工,减少施工过程中的安全隐患;•确定施工的进度和配送材料的数量;•注意施工中可能出现的问题,并提前进行预测和处理;•根据现场情况,采用适当的施工方法。
3. 施工技术交底施工技术交底是在现场勘测和设计方案的基础上,对施工细节及要求进行全面阐述,让所有施工人员清晰了解施工要求,明确各自任务的技术细节和责任范围。
施工技术交底应遵循以下几个原则:•由专业技术人员对具体施工要求进行讲解,向施工队伍传达技术细节和各部位的配合要求;•重要操作环节要求施工人员进行亲自操作示范,重点讲解细节和操作中可能出现的问题及解决方案;•依据工程实际情况,安排适当的时间进行技术交底;•交底时对相关条款、细节、质量标准、安全标准等进行详细说明。
二、施工细节二次结构的施工细节很多,这里只挑选部分进行介绍。
1. 钢筋切断和穿插钢筋切断和穿插是重要的工程质量环节,切断和穿插的位置必须准确可靠。
钢筋的切断应采用机械切断,应达到平整、无毛刺、无裂纹、不影响在混凝土中的强度以及使用要求。
钢筋穿插时应符合以下要求:•钢筋的穿插长度应符合现行标准和设计要求;•穿插钢筋的位置应准确,严禁出现位移变形和误穿现象。
二次结构技术交底
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
不同的墙在砌筑前要进行排版,适当调整墙脚压砖,使得顶砌砖的倾斜角度在450到600之间。
压砖高度应大于200mm。
(7)砂浆使用:砌筑砂浆应随搅拌随使用,水泥砂浆须在3小时内使用完,当施工期间最高气温超过30℃时,应在2小时内用完,不得使用过夜砂浆。
砌筑墙体时墙底脚铺好旧层板,以便接落地灰,并随砌筑随勾缝,随砌随将舌头灰刮干净,勾缝采用PVC管双面勾缝,要求光滑、顺直,及时清理落地砂浆,并收入灰槽搅拌使用。
砌体施工时楼面和屋面堆载不得超过楼板的允许荷载值2.5KN/m2。
(8)砌体内开槽、洞:设计要求或施工所需的洞口、管道、沟槽和预埋件等,应尽可能在砌筑时预留或预埋,需要在已经砌好的蒸压加气混凝土砌块砌体上剔凿打孔的,或需在实心砌块上剔凿打孔,砌体砂浆强度应超过设计值的70%,并应用便携无齿锯、高速旋转锯等小型机具施工开槽。
六、构造柱、过梁及圈梁设置构造柱一般在砌体转角、纵横墙相交部位及沿墙长每隔5000mm设置,构造柱截面尺寸除注明外为墙厚×250。
构造柱需先砌墙后浇筑,砌墙时墙与构造柱连接处要砌成马牙槎(详图10),沿墙高每隔600mm设26(HRB400)钢筋,并沿墙全长贯通,构造柱大样详图11。
构造柱的砼的强度等级为C20,竖筋用412(HRB400)钢筋,箍筋用Φ8(HRB400)@200,其柱脚及柱顶在主体结构中预埋412(HRB400)钢筋,钢筋伸出主体结构面500mm。
二次结构技术交底
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1、本表由施工单位填写,交底单位与接受单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏其它技术交底可不填写。
表C2-1编 号工程名称 亳州京城一标段华府建设工程交底日期 2019年8月5日施工单位 中铁建设集团有限公司分项工程名称砌体工程交底提要二次结构施工工艺、工艺流程、质量要求、安全环保等事项交底内容: 一、施工准备 1、技术准备(1)组织工程技术人员仔细研究图纸,明确设计意图,对图纸中存在的问题 作到早发现、早解决,避免在施工过程中出现错误。
(2)墙体砌筑需预留各专业管线预留洞准确,确定管线预留洞口具体位置。
(3)施工前编制砌体结构工程施工方案,并先做样板间,经业主(监理)或设计审核认可后再大面积施工。
2、材料和主要机具 1)主要材料煤矸石烧结空心砖 :规格240*175*115、240*115*90、240*190*115 (非承重的 外围护墙、建筑物的 内隔墙、楼梯间隔 墙、厨房、卫生间隔墙、);煤矸石烧结实心砖:规格175*115*53、190*115*53、190*90*53(地下室内 墙、电梯井 (±0.000 以 下);M5.0预拌水泥砂浆 (厨房卫生间隔墙)、M10预拌水泥砂浆(地下室内 墙、电梯井 (±0.000 以 下)、M5.0预拌混合砂浆、预拌C25混凝土2)主要工具1:施工电梯 物料提升机、成品砂浆罐、手推车、钢卷尺、靠尺板、白线、皮数杆、提灰桶、瓦刀、水平尺、线锤。
3、作业条件1)基础,主体结构等施工完毕,并经有关部门验收合格。
2)砂浆砌体,混凝土配合比及进场原材料符合设计要求。
3)弹出楼层轴线,室内1米线,墙体线,经验收合格,后控制门窗洞口,预排出砖砌体的皮数设置,并标出拉结筋,圈梁,过梁的尺寸、标高。
4)砌块应按设计及标准要求绘制排砖图,节点组砌图。
5)施工方案要求砌筑的砌体样板间已验收合格。
6)检查砌筑施工人员的技能资格,并对施工人员进行技术,安全交底。
审核人 交底人 接受交底人1、本表由施工单位填写,交底单位与接受单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏其它技术交底可不填写。
表C2-1编 号工程名称 亳州京城一标段华府建设工程交底日期 2019年8月5日施工单位 中铁建设集团有限公司分项工程名称砌体工程交底提要二次结构施工工艺、工艺流程、质量要求、安全环保等事项交底内容:亮点及可借鉴照片:二、施工工艺1、工艺流程 施工放线→、(打孔植筋)→基层处理→构造柱设置钢筋绑扎→预制混凝土构件→ 排砖摞底→砌体砌筑→支模→浇筑构造柱系梁→砌体压顶塞缝施工放线:即弹设轴线、墙边线、门洞口分尺线、规方线等控制线 。
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏其它技术交底可不填写。
表C2-1编 号工程名称 亳州京城一标段华府建设工程交底日期 2019年8月5日施工单位 中铁建设集团有限公司分项工程名称砌体工程交底提要二次结构施工工艺、工艺流程、质量要求、安全环保等事项交底内容:3:基层处理1:根据皮数杆下面第一皮的标高,要拉通线检查,如砌筑第一匹砖与结构落差以及地面不平整大于20㎜时,应用1:3干硬性砂浆提前找平。
小于20㎜时可用粘接剂直接砌筑。
2:清出除表面的钢管,钢筋头,夹渣,和浮浆,并对胀模的进行处理。
4:构造柱设置钢筋绑扎1)构造柱钢筋主筋箍筋绑扎:构造柱主筋在每一层顶部留一个搭接位置,上下搭接长度为60cm ,搭接区箍筋加密100mm ,非搭接区箍筋间距为¢6@200。
2)当砌筑丁字或十字墙时应设置至构造柱,砌筑墙长大于5m (或墙长超过层高的2陪)时,在墙长中段(遇有洞口在洞口边)设置构造柱,构造柱设置4¢10。
3)墙体转角处无框架柱时,不同厚度墙体交接处,应设置构造柱。
4)当门洞宽≥1500mm 或安装厚重金属门时,门洞口两边以及独立墙肢端部应设置构造钢筋混凝土构造柱。
5)构造柱墙体加固禁止在砌体墙上开孔加固。
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏其它技术交底可不填写。
表C2-1编 号工程名称 亳州京城一标段华府建设工程交底日期 2019年8月5日施工单位 中铁建设集团有限公司分项工程名称砌体工程交底提要 二次结构施工工艺、工艺流程、质量要求、安全环保等事项存在问题:构造柱未上下贯通 断砖上墙5、混凝土预制件1)凡门窗洞口顶部无梁时,均设钢筋混凝土过梁或下挂板审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏其它技术交底可不填写。
表C2-1编 号工程名称 亳州京城一标段华府建设工程交底日期 2019年8月5日施工单位 中铁建设集团有限公司分项工程名称砌体工程交底提要 二次结构施工工艺、工艺流程、质量要求、安全环保等事项交底内容:(1)过梁面距离梁(板)底不小于 150 时,采用过梁;小于 150 时,改为下挂 板型式,下挂板应后浇。
过梁表及下挂板表如下。
(2)当洞侧与柱、抗震墙距离小于过梁支承长度 a 时,柱、墙在相应位置预留 连接钢筋。
(3)过梁参数表。
审核人 交底人接受交底人1、本表由施工单位填写,交底单位与接受单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏其它技术交底可不填写。
表C2-1编 号工程名称 亳州京城一标段华府建设工程交底日期 2019年8月5日施工单位 中铁建设集团有限公司分项工程名称砌体工程交底提要 二次结构施工工艺、工艺流程、质量要求、安全环保等事项交底内容:洞宽 L梁高 ①底筋 ②架立筋 箍筋或分布筋L ≤900120 2C 10C 6@200 900<L ≤1200 120 2C 10C 6@200 1200<L ≤1500 150 2C 12 2C 8 C 6@200 1500<L ≤1800 180 2C 12 2C 8 C 6@200 1800<L ≤2100 180 2C 12 2C 8 C 6@200 2100<L ≤2400 180 2C 14 2C 8 C 6@200 2400<L ≤3000 240 2C 14 2C 10 C 6@200 3000<L ≤36003002C 142C 10C 6@2006:墙体砌筑1:底砖砌筑:墙底部应砌三皮烧结煤矸石实心砖。
砌块墙采用煤矸石烧结 空心砖砌块砌筑,空心砖砌筑前应提前 2d 浇水湿润,湿润的程度为砌筑时水浸入深 度为 10mm-20mm ;多孔砖砌筑时应孔对孔、肋对肋错缝搭砌;空心砖的搭接长度为 砌块长度的 1/2。
具体见下图所示:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏其它技术交底可不填写。
表C2-1编 号工程名称 亳州京城一标段华府建设工程交底日期 2019年8月5日施工单位 中铁建设集团有限公司分项工程名称砌体工程交底提要 二次结构施工工艺、工艺流程、质量要求、安全环保等事项交底内容:排砖撂底示意图2:煤矸石空心砌块与结构混凝土交接部位采用斜砖进行砌筑,在墙体砌到 梁底或板底留一皮砌体高度,待主体结构完成后,自上而下将预留的一皮砌体用斜 砌法补砌,逐块敲紧、挤实,填满砂浆。
斜砖内灰缝灰浆要饱满,不得出现瞎缝、 透明缝及假缝。
在空心砖砌筑时,根据图纸规定留置构造柱,按照“三退三进,先 退后进”的原则留置马牙槎。
马牙槎两侧均用实心砖进行砌筑,防止构造柱混凝土 浇筑时混凝土流进空心砖中。
斜砌法补砌时应沿墙方向对称塞砌,斜砖宜为 60 度。
审核人 交底人接受交底人1、本表由施工单位填写,交底单位与接受单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏其它技术交底可不填写。
表C2-1编 号工程名称 亳州京城一标段华府建设工程交底日期 2019年8月5日施工单位 中铁建设集团有限公司分项工程名称砌体工程交底提要二次结构施工工艺、工艺流程、质量要求、安全环保等事项交底内容:3:砖墙 “三一法”砌筑施工,即“一铲灰,一块砖,一揉压”的操作方法。
整个施工墙体进行带通线,随砌、随吊、随靠,保证墙体垂直、平整,不允许砸砖 修墙。
转角及交接处同时砌筑,不得留直槎。
4:底部、顶部和门窗洞口处,尽可能不得与其他块材混砌。
在空心砖砌筑 时,门洞口处两侧分别按照上中下在墙体中预埋混凝土块,上部混凝土块放置在离 门洞顶 15cm ,下部混凝土块放置在离楼地面 15cm ,中间混凝土块放置在门洞中间。
5:空心砖墙的转角处和交接处空心砖和实心砖同时砌筑,并且空心砖墙的 转角处,应用实心砖砌筑,砌筑长度角边不小于 240mm 。
严禁无可靠措施的内外墙 分砌施工;空心砖墙体不得留置斜槎或直槎,中途停歇时,应将墙顶砌平。
砖砌体 的灰缝应横平竖直,厚薄均匀。
纵横墙应整体咬槎砌筑,临时间断可拖斜槎,接槎时,应先清理基面,浇水湿 润,然后铺浆接砌,并做到灰缝饱满。
6:电管立管出楼面出于砌筑前固定到位,墙面立管切槽,切割墙体必须采 用切割机,不得使用锤子凿墙,且只能留竖槽避免留横槽,强弱电井砖墙随砌随抹 灰。
7:设备附墙固定,须在抹灰前进行,不得用锤凿等冲击墙体,应使用电钻 钻孔,需要安装附着处采用实心砖砌筑。
8:砌筑过程中,应随时检查墙体表面平整度、垂直度及砂浆饱满度等,及 时校正所发现的偏差,不得撬动已砌筑好的砌块。
并且空心砖墙中不得留置脚手眼。
9:墙体日砌高度控制在 1.8m 以内为宜,雨天施工不宜超过 1.2m 。
10 :砌筑外墙时,不得留脚手眼,采用双外排脚手架。
11:在施工过程中要与水电专业密切配合,施工过程中做好工序交接,预留 预埋由专业工程师提前进行书面交底。
审核人 交底人接受交底人1、本表由施工单位填写,交底单位与接受单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏其它技术交底可不填写。
表C2-1编 号工程名称 亳州京城一标段华府建设工程交底日期 2019年8月5日施工单位 中铁建设集团有限公司分项工程名称砌体工程交底提要二次结构施工工艺、工艺流程、质量要求、安全环保等事项交底内容:7二次结构模板1)构造柱模板:商业层高6米每层构造柱分两次浇筑,住宅楼层2.9米每层一次性浇筑,上部预留簸箕口,浇筑完成后剔凿,为保证气密性和稳定性。
2)砌筑墙高大于4m (厚度小于等于 120 的墙高度超过 3m 时)时应在墙半高处设置水平系梁,内配置4¢12水平筋,箍筋¢6@200,浇筑C20细石混凝土,作为水平系梁;有门洞时,水平系梁与过梁结合,置于门洞上部,砌体墙无门剁门洞过梁,过梁钢筋与主体墙锚固深度不得小于15d ,门洞过梁,梁在墙内支撑长度≥240mm 。
