桥架内电缆敷设施工工艺规范
桥架安装和桥架内电缆敷设工艺流程
![桥架安装和桥架内电缆敷设工艺流程](https://img.taocdn.com/s3/m/9e4a82604a73f242336c1eb91a37f111f1850dd1.png)
桥架安装和桥架内电缆敷设工艺流程桥架是一种用于电缆敷设的支架结构,可支持和保护电缆。
桥架安装和内电缆敷设工艺是一个相对复杂的过程,需要经过多个步骤和程序。
下面将详细介绍桥架安装和桥架内电缆敷设的工艺流程。
一、桥架安装工艺流程:1.方案设计:根据电缆敷设的要求和实际情况,制定相应的方案设计,包括桥架的类型、尺寸、布局和连接方式等。
并且根据现场情况,确定桥架的定位和安装点。
2.材料准备:根据方案设计,准备桥架安装所需的各种材料,包括桥架、支架、固定件、连接件等。
确保材料质量合格,并进行验收和清点。
3.安装桥架支架:首先根据方案设计,在安装点处安装桥架支架,确保支架的平整和稳固。
支架的间距要根据电缆敷设的要求进行调整,一般为1.5米到2.5米之间。
4.安装桥架:在支架上安装桥架,采用连接件将桥架连接在支架上。
连接件的选择要根据桥架和支架的尺寸进行匹配。
连接时要注意桥架的水平和平整,确保桥架的连接紧固。
5.固定桥架:在桥架的连接位置和预定位置上进行固定,采用固定件进行固定。
固定件的选择要根据桥架和安装基地的特点进行合理选择。
6.系统调试:安装完桥架后,进行系统调试,确保桥架安装的质量和稳定性。
包括检查桥架的支撑力和水平度,修正偏差,并进行调整。
7.安全验收:经过调试后,进行安全验收,确保桥架安装符合安全要求和规范。
二、桥架内电缆敷设工艺流程:1.确定敷设路径:根据电缆敷设方案和桥架的布局,确定电缆的敷设路径。
考虑到电缆长度、弯曲半径和支撑点的位置等因素。
2.预处理电缆:对电缆进行预处理,包括剥皮、清洁和标注等。
确保电缆表面干净、光滑,并确定电缆的长度。
3.安装敷设夹具:根据电缆敷设路径,安装敷设夹具,用于固定和支撑电缆。
夹具的安装位置要与桥架布局和电缆的走向相匹配。
4.敷设电缆:将预处理好的电缆放入夹具中,根据路径敷设电缆。
在敷设过程中要避免电缆的扭曲、折断和剥落等问题。
并注意电缆与桥架的连接。
5.固定电缆:在敷设完电缆后,采用固定件进行固定。
电缆桥架安装施工要求规范
![电缆桥架安装施工要求规范](https://img.taocdn.com/s3/m/882b426e4a7302768f993945.png)
电缆桥架安装施工1 一般规定1.1 本章适用于电压为10KV及以下新建扩建的一般工业与民用建筑电缆、桥架安装和桥架内电缆敷设。
1.2 电缆桥架安装和桥架内电缆敷设,应按已批准的设计文件施工。

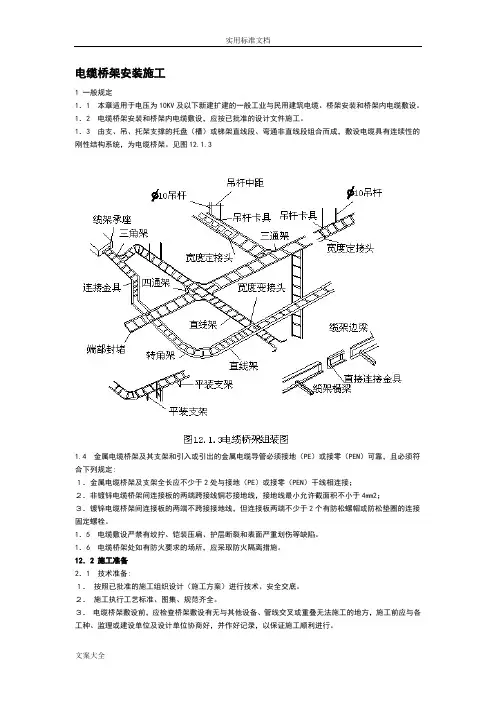

1.3 由支、吊、托架支撑的托盘(槽)或梯架直线段、弯通非直线段组合而成,敷设电缆具有连续性的刚性结构系统,为电缆桥架。
见图12.1.31.4 金属电缆桥架及其支架和引入或引出的金属电缆导管必须接地(PE)或接零(PEN)可靠,且必须符合下列规定:1.金属电缆桥架及支架全长应不少于2处与接地(PE)或接零(PEN)干线相连接;2.非镀锌电缆桥架间连接板的两端跨接线铜芯接地线,接地线最小允许截面积不小于4mm2;3.镀锌电缆桥架间连接板的两端不跨接接地线,但连接板两端不少于2个有防松螺帽或防松垫圈的连接固定螺栓。
1.5 电缆敷设严禁有绞拧、铠装压扁、护层断裂和表面严重划伤等缺陷。
1.6 电缆桥架处如有防火要求的场所,应采取防火隔离措施。
12.2 施工准备2.1 技术准备:1.按照已批准的施工组织设计(施工方案)进行技术、安全交底。
2.施工执行工艺标准、图集、规范齐全。
3.电缆桥架敷设前,应检查桥架敷设有无与其他设备、管线交叉或重叠无法施工的地方,施工前应与各工种、监理或建设单位及设计单位协商好,并作好记录,以保证施工顺利进行。
4.根据施工图或施工所用电缆应作好电缆牵引力的计算。
1.电缆桥架规格及型号必须符合设计要求,附件齐全;桥架与配件、附件和紧固件各种型钢均应采用镀锌标准件。
2.各种规格电缆桥架的直线段、弯通、桥架附件及支、吊架立柱及型钢等有产品合格证,桥架内外应光滑平整,无棱刺,不应有扭曲翘边等变形现象。
3.桥架订货或制作应按设计要求进行,不应有误,应反复校核以免造成浪费。
4.桥架安装选择需屏蔽电气干扰的电缆回路,有腐蚀的场所、易燃粉尘场所,应选用无盖无孔封闭型托盘,当需要因地制宜的场所,宜选用组装式托盘或有孔托盘及梯架;在容易积灰和其它需遮盖的环境或户外场所,宜带有盖板。
J607电缆桥架安装和桥架内电缆敷设工程
![J607电缆桥架安装和桥架内电缆敷设工程](https://img.taocdn.com/s3/m/8c1db8d487c24028905fc382.png)
J607—2004电缆桥架安装和桥架内电缆敷设工程I目次1 范围 (1)2 引用标准 (1)3 施工准备 (1)4 操作工艺 (1)5 质量控制 (5)6 质量标准 (6)7 成品保护 (7)1电缆桥架安装和桥架内电缆敷设工程施工工艺标准1 范围本章适用于建筑物内电缆桥架安装和桥架内电缆敷设工程。
2 引用标准《建筑电气工程施工质量验收规范GB 50303-2002》《北京市标准建筑安装分项工程施工工艺规程(第四分册)DBJ 01-26-96》《建筑电气通用图集-内线工程92DQ5》《高层民用建筑设计防火规范(GB50045-95)》3 施工准备3.1 材料要求:3.1.1 主要材料:电缆桥架、盖板、隔板、电缆、支吊架。
3.1.2 辅助材料:电焊条、绝缘导线、铜端子、镀锌带母螺栓、镀锌垫圈、镀锌弹簧垫圈、酚醛防锈漆、汽油、镀锌电缆卡子。
3.1.3 所有材料规格、型号及电压等级应符合设计要求,并有产品合格证。
3.1.4 桥架外观检查:部件齐全,表面光滑、不变形;钢制桥架涂层完整,无锈蚀;玻璃钢制桥架色泽均匀,无破损碎裂;铝合金桥架涂层完整,无扭曲变形,不压扁,表面不划伤。
3.1.5 电缆外观完好无损,无压扁和扭曲现象。
外皮、绝缘层无老化及裂纹。
电缆外护层有明显标识和制造厂标。
电缆合格证有生产许可证编号,按《额定电压450/750V 及以下聚氯乙烯绝缘电缆》GB 5023.1~5023.7 标准生产的产品有3C 认证标志。
3.1.6 镀锌材料:采用钢板、圆钢、扁钢、角钢、螺栓、螺母、螺丝、垫圈、弹簧垫等金属材料做电工工件时,都应经过镀锌处理。
3.1.7 金属膨胀螺栓:应根据容许拉力和剪力进行选择。
3.2 主要机具:3.2.1 铅笔、卷尺、线坠、粉线袋、锡锅、喷灯、钢锯、电缆滚轮、转向导轮、吊链、滑轮、钢丝绳、千斤顶。
3.2.2 电工工具、手电钻、冲击钻、兆欧表、万用表、绝缘摇表、工具袋、工具箱、高凳等。
(完整版)电缆桥架安装和桥架内电缆敷设工程施工工艺标准
![(完整版)电缆桥架安装和桥架内电缆敷设工程施工工艺标准](https://img.taocdn.com/s3/m/6081f302b9f3f90f77c61b5d.png)
电缆桥架安装和桥架内电缆敷设工程施工工艺标准一、特点和适用范围本章适用于建筑物内电缆桥架安装和桥架内电缆敷设工程。
二、施工准备1、技术准备2.1.1施工前应进行技术交底工作;2.1.2配备相应的施工质量验收规范。
2、材料准备1主要材料:电缆桥架、盖板、隔板、电缆、支吊架。
2辅助材料:电焊条、绝缘导线、铜端子、镀锌带母螺栓、镀锌垫圈、镀锌弹簧垫圈、酚醛防锈漆、汽油、镀锌电缆卡子。
3所有材料规格、型号及电压等级应符合设计要求,并有产品合格证。
4桥架外观检查:部件齐全,表面光滑、不变形;钢制桥架涂层完整,无锈蚀;玻璃钢制桥架色泽均匀,无破损碎裂;铝合金桥架涂层完整,无扭曲变形,不压扁,表面不划伤。
5电缆外观完好无损,无压扁和扭曲现象。
外皮、绝缘层无老化及裂纹。
电缆外护层有明显标识和制造厂标。
电缆合格证有生产许可证编号,按《额定电压450/750V及以下聚氯乙烯绝缘电缆》GB 5023.1~5023.7标准生产的产品有3C认证标志。
6镀锌材料:采用钢板、圆钢、扁钢、角钢、螺栓、螺母、螺丝、垫圈、弹簧垫等金属材料做电工工件时,都应经过镀锌处理。
7金属膨胀螺栓:应根据容许拉力和剪力进行选择。
3、主要机具1铅笔、卷尺、线坠、粉线袋、锡锅、喷灯、钢锯、电缆滚轮、转向导轮、吊链、滑轮、钢丝绳、千斤顶。
2电工工具、手电钻、冲击钻、兆欧表、万用表、绝缘摇表、工具袋、工具箱、高凳等。
3无线电对讲机(或简易电话)、手持扩音喇叭(有条件可采用多功能扩大机做通讯联络)。
作业条件1配合土建的结构施工,预留孔洞、预埋铁和预埋吊杆、吊架等全部完成。
2其他工种作业情况:顶棚和墙面的喷浆、油漆及壁纸全部完成后,方可进行桥架敷设及桥架内电缆敷设。
3上道工序作业情况:测量定位,安装桥架的支架,经检查确认,才能安装桥架;桥架电缆电气交接试验合安装检查合格,才能敷设电缆;电缆敷设前绝缘测试合格,才能敷设;格,且对接线去向、相位和防火隔堵措施等检查确认,才能通电。
电缆桥架安装施工要求及规范.
![电缆桥架安装施工要求及规范.](https://img.taocdn.com/s3/m/504885fc951ea76e58fafab069dc5022aaea46e4.png)
电缆桥架安装施工要求及规范1 一般规定1.1 本章适用于电压为10KV及以下新建扩建的一般工业与民用建筑电缆、桥架安装和桥架内电缆敷设1.2 电缆桥架安装和桥架内电缆敷设,应按已批准的设计文件施工。
1.3 由支、吊、托架支撑的托盘(槽)或梯架直线段、弯通非直线段组合而成,敷设电缆具有连续性的刚性结构系统,为电缆桥架。
见图12.1。
31.4 金属电缆桥架及其支架和引入或引出的金属电缆导管必须接地(PE)或接零(PEN)可靠,且必须符合下列规定:1.金属电缆桥架及支架全长应不少于2处与接地(PE)或接零(PEN)干线相连接;2.非镀锌电缆桥架间连接板的两端跨接线铜芯接地线,接地线最小允许截面积不小于4mm2;3.镀锌电缆桥架间连接板的两端不跨接接地线,但连接板两端不少于2个有防松螺帽或防松垫圈的连接固定螺栓。
1.5 电缆敷设严禁有绞拧、铠装压扁、护层断裂和表面严重划伤等缺陷。
1.6 电缆桥架处如有防火要求的场所,应采取防火隔离措施。
12.2 施工准备2.1 技术准备:1.按照已批准的施工组织设计(施工方案)进行技术、安全交底。
2.施工执行工艺标准、图集、规范齐全。
3.电缆桥架敷设前,应检查桥架敷设有无与其他设备、管线交叉或重叠无法施工的地方,施工前应与各工种、监理或建设单位及设计单位协商好,并作好记录,以保证施工顺利进行.4.根据施工图或施工所用电缆应作好电缆牵引力的计算.1。
电缆桥架规格及型号必须符合设计要求,附件齐全;桥架与配件、附件和紧固件各种型钢均应采用镀锌标准件。
2.各种规格电缆桥架的直线段、弯通、桥架附件及支、吊架立柱及型钢等有产品合格证,桥架内外应光滑平整,无棱刺,不应有扭曲翘边等变形现象。
3。
桥架订货或制作应按设计要求进行,不应有误,应反复校核以免造成浪费。
4.桥架安装选择需屏蔽电气干扰的电缆回路,有腐蚀的场所、易燃粉尘场所,应选用无盖无孔封闭型托盘,当需要因地制宜的场所,宜选用组装式托盘或有孔托盘及梯架;在容易积灰和其它需遮盖的环境或户外场所,宜带有盖板.低压电力电缆与控制电缆共用同一托盘或梯架时,应选用中间有隔板的托盘或梯架;在托盘、梯架分支、引上、引下处应设适当的弯通;因受空间条件限制不便装设弯通或有特殊要求时,可选用软连接板,铰接板;伸缩缝应设置伸缩板;连接两段不同宽度或高度的托盘、梯架可配置变宽或变高板。
电缆桥架安装及桥架内电缆敷设要求
![电缆桥架安装及桥架内电缆敷设要求](https://img.taocdn.com/s3/m/f1a35c336ad97f192279168884868762caaebb83.png)
根据国家标准GB50217-2007《电力工程电缆设计规范》有关对电缆桥架的要求: 6.2电缆支架和桥架6. 2. 1电缆支架和桥架,应符合下列规定:1表面应光滑无毛刺。
2应适应使用环境的耐久稳固。
3应满足所需的承载能力。
4应符合工程防火要求°6. 2. 2电缆支架除支持工作电流大于1500A的交流系统单芯电缆外,宜选用钢制。
在强腐蚀环境,选用其他材料电缆支架、桥架,应符合下列规定:1电缆沟中普通支架(臂式支架),可选用耐腐蚀的刚性材料制。
2电缆桥架组成的梯架、托盘,可选用满足工程条件阻燃性的玻璃钢制。
3技术经济综合较优时,可选用铝合金制电缆桥架。
6. 2. 5电缆桥架的组成结构,应满足强度、刚度及稳定性要求,且应符合下列规定: 1桥架的承载能力,不得超过使桥架最初产生永久变形时的最大荷载除以安全系数为1.5的数值。
2梯架、托盘在允许均布承载作用下的相对挠度值,钢制不宜大于1/200;铝合金制不宜大于1∕300o3钢制托臂在允许承载下的偏斜与臂长比值,不宜大于1∕100o6. 2. 10振动场所的桥架系统,包括接地部位的螺栓连接处,应装置弹簧垫圈。
6. 2. 11要求防火的金属桥架,除应符合本规范第7章的规定外,尚应对金属构件外表面施加防火涂层,其防火涂层应符合现行国家标准《电缆防火涂料通用技术条件》GA181的有关规定。
以下同样适合电缆桥架的敷设要求:5.1.2 电缆在任何敷设方式及其全部路径条件的上下左右改变部位,均应满足电缆允许弯曲半径要求。
电缆的允许弯曲半径,应符合电缆绝缘及其构造特性要求。
对自容式铅包充油电缆,其允许弯曲半径可按电缆外径的20倍计算。
5.1.3 同一通道内电缆数量较多时,若在同一侧的多层支架上敷设,应符合下列规定:1应按电压等级由高至低的电力电缆、强电至弱电的控制和信号电缆、通讯电缆“由上而下”的顺序排列。
当水平通道中含有35kV以上高压电缆,或为满足引入柜盘的电缆符合允许弯曲半径要求时,宜按“由下而上”的顺序排列。
桥架电缆敷设安装施工方案
![桥架电缆敷设安装施工方案](https://img.taocdn.com/s3/m/1287ee42a7c30c22590102020740be1e650ecc8c.png)
桥架电缆敷设安装施工方案
1、敷设工艺
(1)在桥架结构预制安装好后,将桥架电缆沿桥架方向线路进行连接;
(2)用固定装置将电缆支架和桥架结构进行连接;
(3)电缆放置在支架内,应注意避免缠绕;
(4)在电缆→桥架结构方向上,用导线夹把线拉紧,用导线绳把电
缆固定住;
(5)安装好电缆后,需要对电缆进行重新验收,确保电缆的安装质量;
(6)在桥架敷设电缆完成后,需要对整体桥架结构的安全性进行检查。
2、注意事项
(1)在桥架电缆敷设施工过程中,应严格按照设计要求进行敷设,
避免产生偏差以及在敷设过程中产生安全隐患;
(2)在桥架结构拆除和装置安装过程中应当规范化施工,运用正确
的方法,以保证施工质量;
(3)电缆放置时应注意防止电缆受潮;
(4)施工过程中,在桥架结构安装时应当按照技术规范要求来安装;
(5)施工中,对于电缆的处理过程、接头的处理、绝缘等要求应当认真细致,注意电流过大会对结构产生危害,所以电流的过度也要控制;
(6)在桥架敷设电缆完成后。
电缆桥架安装及桥架内电缆敷设
![电缆桥架安装及桥架内电缆敷设](https://img.taocdn.com/s3/m/872b5c12a9956bec0975f46527d3240c8547a172.png)
一、施工预备〔一〕、技术预备1、批阅设计图纸,现场勘查电气设备安装位置、电缆桥架安装的路向、电缆桥架途径建筑构造类型、预埋件和预留孔洞的位置,尺寸。
2、按施工图测量放线、坐标和标高、走向,经符合符合设计要求。
3、电缆敷设前,应现场复核桥架路向、弯曲半径是否符合标准要求。
〔二〕、材料预备电缆桥架及其配件、电缆、金属型材、防锈涂料、油性涂料、标志牌等。
〔三〕、施工机具1、主要安装机具:电锤、电钻、开孔机、活扳手、铅笔、粉线袋、卷尺、高凳等;2、主要检测机具:经纬仪、水平仪、兆欧表、万用表、绝缘电阻测试仪等。
〔四〕、作业条件1、协作土建的构造施工,预留孔洞,预埋铁和预埋吊杆、吊架、保护管等全部完成。
2、顶棚和墙面的喷浆、油漆及壁纸全部完成后,方可进展桥架敷设。
3、电缆耐压和电阻测试符合要求的相关的技术标准的规定。
4、线路上的障碍物已经清理干净5、电缆线路的敷设所需的配件、附件匹配齐全。
二、材料质量掌握〔一〕、各种规格电缆桥架的直线段、弯通、桥架附件及支、吊架等有产品合格证;桥架内外应光滑平坦,无棱刺,不应有扭曲,翘边等变形现象;〔二〕、桥架的外观检查:桥架产品包装箱内应有装箱清单、产品合格证及出厂检验报告。
外表防腐层材料应符合国家现行有关标准的规定。
桥架螺栓孔径,在螺杆直径不大于M16 时,可比螺杆直径大2mm。
同一组内相邻两孔间距±0.7mm;同一组内任意两孔间距±1mm;相邻两组的端孔间距±1.2mm。
〔三〕、各种金属型钢不应有明显锈蚀,管内无毛刺。
全部紧固螺栓,均应采用镀锌件。
四〕、膨胀螺栓:应依据允许拉力和剪力进展选择〔五〕、每盘电缆上应标明电缆规格、型号、电压等级、长度及出厂日期。
电缆盘应完好无损。
〔六〕、电缆外观完好无损,包装完好,无压扁、扭曲,铠装无松卷。
耐热、阻燃的电缆外保护层有明显标识和制造厂标。
油浸电缆应密封良好,无漏油及渗油现象。
橡套及塑料电缆外皮及绝缘层无老化及裂纹。
桥架内电缆敷设规范
![桥架内电缆敷设规范](https://img.taocdn.com/s3/m/510dfd6fac02de80d4d8d15abe23482fb4da02d7.png)
桥架内电缆敷设规范桥架内电缆敷设规范桥架是一种用于支撑和保护电缆的结构,广泛应用于建筑物、地下管道等场所。
为了确保桥架内电缆的安装质量和使用效果,需要制定一套规范来指导电缆的敷设。
1. 桥架选择:根据电缆的类型和用途选择合适的桥架,桥架内宽度应允许电缆与附件的顺利敷设,并避免过度挤压或弯曲。
2. 桥架间距:桥架的间距应根据电缆的直径和敷设数量来确定。
一般情况下,间距不应小于电缆直径的1.5倍,以确保电缆的散热和通风。
3. 电缆固定:电缆应牢固地固定在桥架上,以防止在使用过程中发生杂乱和积水。
固定方式可以使用塑料束扎带、固定卡等。
对于重要的电缆,应使用防火固定夹进行固定。
4. 弯曲半径:电缆在敷设过程中的弯曲半径应符合电缆厂家的要求,避免过度弯曲导致电缆损坏或信号衰减。
一般情况下,弯曲半径不应小于电缆直径的10倍。
5. 防火处理:如果电缆通过易燃区域或需要保护的区域,应进行防火处理。
可以使用防火套管或涂覆防火涂料进行处理,确保电缆在火灾发生时能够保持良好的工作状态。
6. 交叉敷设:当不同类型或功率的电缆需要交叉敷设时,应采取合适的隔离措施,以避免电磁干扰或电缆损坏。
可以使用绝缘隔离层或金属屏蔽进行隔离处理。
7. 标识标记:每根电缆都应标注清楚其用途、类型和敷设日期等信息。
可以使用标签或涂鸦等方式进行标识,方便日后的维护和管理。
8. 敷设检查:在敷设完成后,应进行一次全面的检查,确保电缆的质量和安装效果。
检查项目包括电缆固定、连接头的安装、防火措施、交叉敷设的隔离等。
9. 档案管理:对于敷设的电缆,应建立档案管理,记录电缆的敷设位置、规格、品牌等信息,以便后续的维护和管理。
10. 维护保养:定期对桥架内的电缆进行检查和维护,确保其正常运行。
如发现电缆损坏或老化,及时更换或修复。
以上是桥架内电缆敷设的一些规范和要求,通过遵循这些规范,可以确保电缆的质量和使用效果,延长电缆的使用寿命,并避免发生故障和事故。
管内桥架内线缆敷设规范要求
![管内桥架内线缆敷设规范要求](https://img.taocdn.com/s3/m/29b4071e3a3567ec102de2bd960590c69fc3d810.png)
管内桥架内线缆敷设规范要求
一、安装环境
1、管内、桥架内线缆必须在室内环境安装,工作环境温度控制-
20℃~+60℃,相对湿度不大于90%。
2、线缆安装地点必须完全干燥,雨水、油污等妨碍安装的地方不得
安装线缆;
3、线缆安装地点绝缘性能良好,接触电位不超过2kV;
4、线缆安装地点无强电磁场,无有害气体、腐蚀性气体和有害物质;
5、管内、桥架内线缆安装地点必须能够防止外来物体损坏线缆,不
易受外界机械损坏;
6、管内、桥架内线缆不得暴露在阳光直射下,线缆外表面不得有明
显烧痕;
7、管内、桥架内线缆安装地点应设置电缆槽、电缆槽盖等防护设施;
8、安装管道必须稳固可靠,避免受到外力的影响;
9、管内、桥架内线缆安装地点不得有明显的振动,撞击等强调损伤;
10、管内、桥架内线缆应避免接触到成熟的腐蚀性物体,不得折弯半
径小于线缆本身尺寸;
11、管内、桥架内线缆安装密度不得大于线缆所能容纳的密度,线缆
接头保护装置的敷设必须规范;
12、安装线缆的管道必须有足够的接地线;
13、安装线缆的管道必须够大以便于检修和维护,测量时不得到挤压;。
电缆及电缆桥架安装敷设规范完整版
![电缆及电缆桥架安装敷设规范完整版](https://img.taocdn.com/s3/m/c610e3d6a98271fe910ef9dc.png)
电缆及电缆桥架安装敷设规范Document serial number【NL89WT-NY98YT-NC8CB-NNUUT-NUT108】电缆及电缆桥架安装敷设标准1范围本章适用于建筑物内电缆桥架安装和桥架内电缆敷设工程。
2引用标准《建筑电气工程施工质量验收规范GB50303-2002》《北京市标准建筑安装分项工程施工工艺规程(第四分册)DBJ01-26-96》《建筑电气通用图集-内线工程92DQ5》《高层民用建筑设计防火规范(GB50045-95)》。
3施工准备材料要求:主要材料:电缆桥架、盖板、隔板、电缆、支吊架。
辅助材料:电焊条、绝缘导线、铜端子、镀锌带母螺栓、镀锌垫圈、镀锌弹簧垫圈、酚醛防锈漆、汽油、镀锌电缆卡子。
所有材料规格、型号及电压等级应符合设计要求,并有产品合格证。
桥架外观检查:部件齐全,表面光滑、不变形;钢制桥架涂层完整,无锈蚀;玻璃钢制桥架色泽均匀,无破损碎裂;铝合金桥架涂层完整,无扭曲变形,不压扁,表面不划伤。
电缆外观完好无损,无压扁和扭曲现象。
外皮、绝缘层无老化及裂纹。
电缆外护层有明显标识和制造厂标。
电缆合格证有生产许可证编号,按《额定电压450/750V及以下聚氯乙烯绝缘电缆》GB~标准生产的产品有3C认证标志。
镀锌材料:采用钢板、圆钢、扁钢、角钢、螺栓、螺母、螺丝、垫圈、弹簧垫等金属材料做电工工件时,都应经过镀锌处理。
金属膨胀螺栓:应根据容许拉力和剪力进行选择。
主要机具:铅笔、卷尺、线坠、粉线袋、锡锅、喷灯、钢锯、电缆滚轮、转向导轮、吊链、滑轮、钢丝绳、千斤顶。
电工工具、手电钻、冲击钻、兆欧表、万用表、绝缘摇表、工具袋、工具箱、高凳等。
无线电对讲机(或简易电话)、手持扩音喇叭(有条件可采用多功能扩大机做通讯联络)。
作业条件:配合土建的结构施工,预留孔洞、预埋铁和预埋吊杆、吊架等全部完成。
其他工种作业情况:顶棚和墙面的喷浆、油漆及壁纸全部完成后,方可进行桥架敷设及桥架内电缆敷设。
电缆桥架安装施工规范
![电缆桥架安装施工规范](https://img.taocdn.com/s3/m/2112721e9b89680202d82581.png)
电缆桥架安装施工1 一般规定1.1 本章适用于电压为10KV及以下新建扩建的一般工业与民用建筑电缆、桥架安装和桥架内电缆敷设。
1.2 电缆桥架安装和桥架内电缆敷设,应按已批准的设计文件施工。
1.3 由支、吊、托架支撑的托盘(槽)或梯架直线段、弯通非直线段组合而成,敷设电缆具有连续性的刚性结构系统,为电缆桥架。
见图12。
1.31.4 金属电缆桥架及其支架和引入或引出的金属电缆导管必须接地(PE)或接零(PEN)可靠,且必须符合下列规定:1.金属电缆桥架及支架全长应不少于2处与接地(PE)或接零(PEN)干线相连接;2.非镀锌电缆桥架间连接板的两端跨接线铜芯接地线,接地线最小允许截面积不小于4mm2;3.镀锌电缆桥架间连接板的两端不跨接接地线,但连接板两端不少于2个有防松螺帽或防松垫圈的连接固定螺栓。
1.5 电缆敷设严禁有绞拧、铠装压扁、护层断裂和表面严重划伤等缺陷。
1.6 电缆桥架处如有防火要求的场所,应采取防火隔离措施。
12.2 施工准备2.1 技术准备:1.按照已批准的施工组织设计(施工方案)进行技术、安全交底。
2.施工执行工艺标准、图集、规范齐全。
3.电缆桥架敷设前,应检查桥架敷设有无与其他设备、管线交叉或重叠无法施工的地方,施工前应与各工种、监理或建设单位及设计单位协商好,并作好记录,以保证施工顺利进行。
4.根据施工图或施工所用电缆应作好电缆牵引力的计算。
1.电缆桥架规格及型号必须符合设计要求,附件齐全;桥架与配件、附件和紧固件各种型钢均应采用镀锌标准件。
2.各种规格电缆桥架的直线段、弯通、桥架附件及支、吊架立柱及型钢等有产品合格证,桥架内外应光滑平整,无棱刺,不应有扭曲翘边等变形现象.3。
桥架订货或制作应按设计要求进行,不应有误,应反复校核以免造成浪费.4.桥架安装选择需屏蔽电气干扰的电缆回路,有腐蚀的场所、易燃粉尘场所,应选用无盖无孔封闭型托盘,当需要因地制宜的场所,宜选用组装式托盘或有孔托盘及梯架;在容易积灰和其它需遮盖的环境或户外场所,宜带有盖板.低压电力电缆与控制电缆共用同一托盘或梯架时,应选用中间有隔板的托盘或梯架;在托盘、梯架分支、引上、引下处应设适当的弯通;因受空间条件限制不便装设弯通或有特殊要求时,可选用软连接板,铰接板;伸缩缝应设置伸缩板;连接两段不同宽度或高度的托盘、梯架可配置变宽或变高板。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
部;敷设前,选好位置,架好电缆盘,电缆的向下弯曲部位用滑轮支撑电缆,在电缆轴附近和部分楼
层设制动和防滑措施;敷设时,同截面电缆应先敷设低层,再敷设高层。
2
对全部高中资料试卷电气设备,在安装过程中以及安装结束后进行高中资料试卷调整试验;通电检查所有设备高中资料电试力卷保相护互装作置用调与试相技互术关,系电通,力1根保过据护管生高线产中0不工资仅艺料可高试以中卷解资配决料置吊试技顶卷术层要是配求指置,机不对组规电在范气进高设行中备继资进电料行保试空护卷载高问与中题带资2负料2,荷试而下卷且高总可中体保资配障料置2试时32卷,3各调需类控要管试在路验最习;大题对限到设度位备内。进来在行确管调保路整机敷使组设其高过在中程正资1常料中工试,况卷要下安加与全强过,看度并25工且52作尽22下可护都能1关可地于以缩管正小路常故高工障中作高资;中料对资试于料卷继试连电卷接保破管护坏口进范处行围理整,高核或中对者资定对料值某试,些卷审异弯核常扁与高度校中固对资定图料盒纸试位,卷置编工.写况保复进护杂行层设自防备动腐与处跨装理接置,地高尤线中其弯资要曲料避半试免径卷错标调误高试高等方中,案资要,料求编试技5写、卷术重电保交要气护底设设装。备备置管4高调、动线中试电作敷资高气,设料中课并技3试资件且、术卷料中拒管试试调绝路包验卷试动敷含方技作设线案术,技槽以来术、及避管系免架统不等启必多动要项方高方案中式;资,对料为整试解套卷决启突高动然中过停语程机文中。电高因气中此课资,件料电中试力管卷高壁电中薄气资、设料接备试口进卷不行保严调护等试装问工置题作调,并试合且技理进术利行,用过要管关求线运电敷行力设高保技中护术资装。料置线试做缆卷到敷技准设术确原指灵则导活:。。在对对分于于线调差盒试动处过保,程护当中装不高置同中高电资中压料资回试料路卷试交技卷叉术调时问试,题技应,术采作是用为指金调发属试电隔人机板员一进,变行需压隔要器开在组处事在理前发;掌生同握内一图部线纸故槽资障内料时,、,强设需电备要回制进路造行须厂外同家部时出电切具源断高高习中中题资资电料料源试试,卷卷线试切缆验除敷报从设告而完与采毕相用,关高要技中进术资行资料检料试查,卷和并主检且要测了保处解护理现装。场置设。备高中资料试卷布置情况与有关高中资料试卷电气系统接线等情况,然后根据规范与规程规定,制定设备调试高中资料试卷方案。
3.2.4.4 对于敷设垂直桥架内的电缆,每敷设一根应固定一根,全塑型电缆的固定点为 1m,其他电
缆固定点为 1.5m,控制电缆固定点为 1m。
3.2.4.5 敷设在竖井及穿越不同防火区的桥架,按设计要求位置,作好防火阻隔。
3.2.5 电缆挂标志牌
3.2.5.1 标志牌规格应一致,并有防腐性能,挂装应牢固。
3.2.5.2 标志牌上应注明电缆编号、规格、型号、电压等级及起始位置。
3.2.5.3 沿电缆桥架敷设的电缆在其两端、拐弯处、交叉处应挂标志牌,直线段应适当增设标志牌。
4 质量标准
4.1 主控项目
4.1.1 电缆敷设严禁有绞拧、铠装压扁、护层断裂和表面严重划伤等缺陷。
检查方法:观察检查。
4.2 一般项目
2.1.5 电缆出厂检验报告符合标准:
2.1.6 对电缆绝缘性能、导电性能和阻燃性能有疑义时,应按批抽样并送到有资质的试验室检测。
2.2 主要工机具
主要机具见下表。
序号
1
2 3
4
5 6 7 8 9 10
11
12
机具名称
电缆牵引端
牵引网套 防捻器
电缆滚轮
电动滚轮 电缆盘千斤顶支架
电缆盘制动装置 管口保护喇叭
1.5~3m
个 现场定 敷设电缆时利用其摩擦力推动电缆的外护层,减小牵引力和侧压力
个
个
2 敷设电缆时支撑电缆盘,以便电缆盘转动
1 用于制动电缆盘
个 现场定 钢管内敷设电缆时,在管口处保护电缆
台
个
1 敷设电缆时用于牵引电缆
2 敷设电缆时用于提升电缆
个 现场定 敷设电缆时用于中资料试卷电气设备,在安装过程中以及安装结束后进行高中资料试卷调整试验;通电检查所有设备高中资料电试力卷保相护互装作置用调与试相技互术关,系电通,力1根保过据护管生高线产中0不工资仅艺料可高试以中卷解资配决料置吊试技顶卷术层要是配求指置,机不对组规电在范气进高设行中备继资进电料行保试空护卷载高问与中题带资2负料2,荷试而下卷且高总可中体保资配障料置2试时32卷,3各调需类控要管试在路验最习;大题对限到设度位备内。进来在行确管调保路整机敷使组设其高过在中程正资1常料中工试,况卷要下安加与全强过,看度并25工且52作尽22下可护都能1关可地于以缩管正小路常故高工障中作高资;中料对资试于料卷继试连电卷接保破管护坏口进范处行围理整,高核或中对者资定对料值某试,些卷审异弯核常扁与高度校中固对资定图料盒纸试位,卷置编工.写况保复进护杂行层设自防备动腐与处跨装理接置,地高尤线中其弯资要曲料避半试免径卷错标调误高试高等方中,案资要,料求编试技5写、卷术重电保交要气护底设设装。备备置管4高调、动线中试电作敷资高气,设料中课并技3试资件且、术卷料中拒管试试调绝路包验卷试动敷含方技作设线案术,技槽以来术、及避管系免架统不等启必多动要项方高方案中式;资,对料为整试解套卷决启突高动然中过停语程机文中。电高因气中此课资,件料电中试力管卷高壁电中薄气资、设料接备试口进卷不行保严调护等试装问工置题作调,并试合且技理进术利行,用过要管关求线运电敷行力设高保技中护术资装。料置线试做缆卷到敷技准设术确原指灵则导活:。。在对对分于于线调差盒试动处过保,程护当中装不高置同中高电资中压料资回试料路卷试交技卷叉术调时问试,题技应,术采作是用为指金调发属试电隔人机板员一进,变行需压隔要器开在组处事在理前发;掌生同握内一图部线纸故槽资障内料时,、,强设需电备要回制进路造行须厂外同家部时出电切具源断高高习中中题资资电料料源试试,卷卷线试切缆验除敷报从设告而完与采毕相用,关高要技中进术资行资料检料试查,卷和并主检且要测了保处解护理现装。场置设。备高中资料试卷布置情况与有关高中资料试卷电气系统接线等情况,然后根据规范与规程规定,制定设备调试高中资料试卷方案。
3.2.2 水平敷设:
3.2.2.1 电缆沿桥架或托盘敷设设计无要求时,应将电缆单层敷设,排列整齐。不得有交叉,拐弯处
应以最大截面电缆允许弯曲半径为准。
3.2.2.2 不同等级电压的电缆应分层敷设,高压电缆应敷设在最上层。
3.2.2.3 同等级电压的电缆沿桥架敷设时,电缆水平净距不得小于 35mm。
1
处
13
14
15
16
17
18
19
20
2.3 作业条件
皮尺
钢锯
手锤
扳手
电气焊工具
电工工具
无线电对讲机
手持扩音喇叭
2.3.1 电缆线路的安装工程应按施工图进行施工。
个
个
个
个
套
套
套
个
5 测量电缆长度
3 手工锯割电缆
3 现场用
5 现场用
1 制作支架等切割金属等
1 现场用
4 敷设电缆时的通讯工具
2 组织敷设电缆用
3
最小允许弯曲半径 10D 20 D 10 D 15 D 10 D
卷扬机 吊链 滑轮、钢丝绳、大麻
绳 绝缘摇表
单位 数量
个
个
个
1
主要机具一览表
用
牵引电缆时连接卷扬机和电缆首端的金具,用于牵引重量较小的电
缆
1 牵引电缆时连接卷扬机和电缆首端的金具,用牵引重量较小的电缆
1 牵引电缆消除钢丝蝇逐步形成电缆的扭转应力
敷设电缆时的电缆支架,用于减小摩擦和保护电缆,滚轮间距 个 若干
2.3.2 与电缆线路安装有关的建筑物、构筑物的土建工程质量,应符合国家现行的建筑工程施工及验
收规范中的有关规定。
2.3.3 电缆桥架已敷设完毕,并验收合格。
2.4 作业人员
主要施工人员:电工、起重工。经过培训、考核人员持证上岗。
3 施工工艺
3.1 工艺流程
准备工作
3.2 操作工艺
电缆沿桥架敷设
3.2.1 电缆牵引可用人力或机械牵引,见直埋电缆牵引方式。
4.2.1 电缆桥架转弯处的弯曲半径,不小于桥架内电缆电缆最小允许弯曲半径,电缆最小允许弯曲半
径应符合下表中规定
序号
1
2
3
4
5
注:D 为电缆外径。
无铅包钢铠护套橡皮绝缘电力电缆
有钢铠护套的橡皮绝缘电力电缆
聚氯乙烯绝缘电缆
交联聚氯乙烯绝缘电缆
多芯控制电缆
4.2.2 电缆与管道的间距应符合下表的要求。
管道类别
2.1.2 每轴电缆上应标明电缆规格、型号、电压等级、长度及出厂日期,电缆轴应完好无损。
2.1.3 电缆外观完好无损,铠装无锈蚀,无机械损伤,明显皱褶扭曲现象。橡套、塑料电缆外皮及绝
缘层无老化及裂纹。
2.14 电缆的其他附属材料:电缆盖板、电缆标示庄、电缆标示牌、油漆、酒精、汽油、硬酸脂、白
布带、电缆头附件等均应符合要求。
电缆种类
电缆最小允许弯曲半径
电缆与管道的最小净距
平行净距(mm)
对全部高中资料试卷电气设备,在安装过程中以及安装结束后进行高中资料试卷调整试验;通电检查所有设备高中资料电试力卷保相护互装作置用调与试相技互术关,系电通,力1根保过据护管生高线产中0不工资仅艺料可高试以中卷解资配决料置吊试技顶卷术层要是配求指置,机不对组规电在范气进高设行中备继资进电料行保试空护卷载高问与中题带资2负料2,荷试而下卷且高总可中体保资配障料置2试时32卷,3各调需类控要管试在路验最习;大题对限到设度位备内。进来在行确管调保路整机敷使组设其高过在中程正资1常料中工试,况卷要下安加与全强过,看度并25工且52作尽22下可护都能1关可地于以缩管正小路常故高工障中作高资;中料对资试于料卷继试连电卷接保破管护坏口进范处行围理整,高核或中对者资定对料值某试,些卷审异弯核常扁与高度校中固对资定图料盒纸试位,卷置编工.写况保复进护杂行层设自防备动腐与处跨装理接置,地高尤线中其弯资要曲料避半试免径卷错标调误高试高等方中,案资要,料求编试技5写、卷术重电保交要气护底设设装。备备置管4高调、动线中试电作敷资高气,设料中课并技3试资件且、术卷料中拒管试试调绝路包验卷试动敷含方技作设线案术,技槽以来术、及避管系免架统不等启必多动要项方高方案中式;资,对料为整试解套卷决启突高动然中过停语程机文中。电高因气中此课资,件料电中试力管卷高壁电中薄气资、设料接备试口进卷不行保严调护等试装问工置题作调,并试合且技理进术利行,用过要管关求线运电敷行力设高保技中护术资装。料置线试做缆卷到敷技准设术确原指灵则导活:。。在对对分于于线调差盒试动处过保,程护当中装不高置同中高电资中压料资回试料路卷试交技卷叉术调时问试,题技应,术采作是用为指金调发属试电隔人机板员一进,变行需压隔要器开在组处事在理前发;掌生同握内一图部线纸故槽资障内料时,、,强设需电备要回制进路造行须厂外同家部时出电切具源断高高习中中题资资电料料源试试,卷卷线试切缆验除敷报从设告而完与采毕相用,关高要技中进术资行资料检料试查,卷和并主检且要测了保处解护理现装。场置设。备高中资料试卷布置情况与有关高中资料试卷电气系统接线等情况,然后根据规范与规程规定,制定设备调试高中资料试卷方案。
