竣工资料的收集、组卷及移交的要求
竣工资料收集整理分类组卷装订成册的要求
竣⼯资料收集整理分类组卷装订成册的要求监理内部管理1、抓内部组织建设,健全和完善机制设⽴了与指挥部相适应的《⼯程质量稽查⼯作领导⼩组》、《安全保通领导⼯作⼩组》、《社会治安综合治理⼯作领导⼩组》、《防洪救灾⼯作领导⼩组》、《清理⼯程款和拖⽋农民⼯⼯资协调领导⼩组》等,形成有组织领导,有制度职责,有⼈管事,有⼈办事,上下结合,左右衔接,相互联动,多功能促进⼯作。
2、抓管理,建章⽴制以⼈为本,法制为先,建⽴健全以服务为中⼼的岗位职责,⼯作纪律、廉政规定、安全条约、档案管理、会议制度、⽣活细则、考核办法等⼋个⽅⾯巡视检查,旁站监督管理制度,做到有职就有权,有权就有责,权利要给够,权⼒要监督,任务要完成。
狠抓岗位职责,始终把⼯作施⼯质量,监督检查放在⾸位,三权分离,现场检查复核,专监检验把关,⾼监抽验认定。
以“三控两管⼀协调”为主线,合同为依据,规范标准设计为准则,职责为根本,辅以权利相匹配的原则,保持政令畅通,令⾏禁⽌,⼀级管⼀级,⼀级抓⼀级,⼀级保⼀级的⼯作良⼼循环。
3、抓教育,⽴⾜防患于未然监理是⼯程质量的卫⼠,⼯程质量是建⽴永恒的主题,预控是监理的灵魂。
实⾏“教育为主,宣传在前”,抓“防”重“教”。
⼀是抓“龙头”和重点,做到“⼀票否决制”和“⼀岗两责制”,层层签订责任书,形成⾃上⽽下和⾃下⽽上的呼动体系。
⼆是抓“苗头”和“风头”,消除隐患,做到对苗头性问题题打招呼,对影响性问题防范在前,对普遍性问题制约在先。
三是治“源头”和“漏洞”,削弱不健康的环境,抓标治本,教育为先。
适时通过学习教育、法纪教育、典型警⽰教育,采取理论学习,⽂件学习,专题案例学习等多种形式,常抓不懈,增强了法纪观念和责任意识。
4、抓队伍,强化基础建设⼀是坚持“严格监理,热情服务”的宗旨,解决好合同赋予的权利问题,切实以规范和设计为依据,按程序办事,⽤⾜⽤好监理⼿段。
⼆是坚持“守法、诚信、公正、科学”的职业准则,恪尽职守,敢于监督管理,切实做到精明理事,不当昏监理,勤于⼯程,不当懒监理,廉洁⾃律,不当贪监理,实事求是,不当丢监理,解决好施⼯监理就是服务的问题。
关于项目部资料整理规范的通知

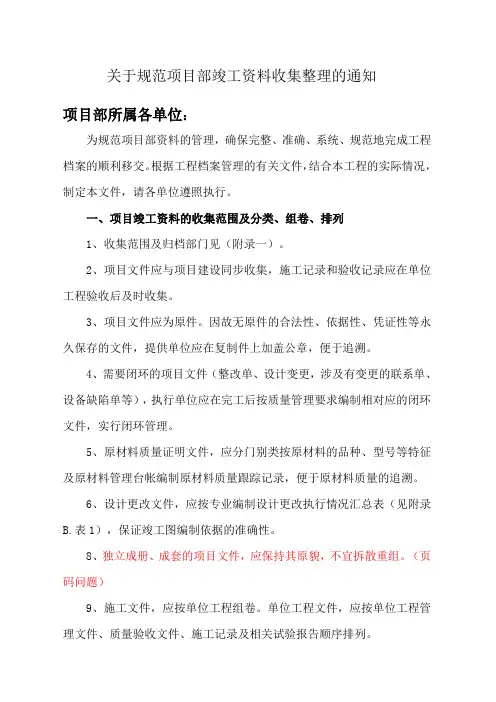

关于规范项目部竣工资料收集整理的通知项目部所属各单位:为规范项目部资料的管理,确保完整、准确、系统、规范地完成工程档案的顺利移交。
根据工程档案管理的有关文件,结合本工程的实际情况,制定本文件,请各单位遵照执行。
一、项目竣工资料的收集范围及分类、组卷、排列1、收集范围及归档部门见(附录一)。
2、项目文件应与项目建设同步收集,施工记录和验收记录应在单位工程验收后及时收集。
3、项目文件应为原件。
因故无原件的合法性、依据性、凭证性等永久保存的文件,提供单位应在复制件上加盖公章,便于追溯。
4、需要闭环的项目文件(整改单、设计变更,涉及有变更的联系单、设备缺陷单等),执行单位应在完工后按质量管理要求编制相对应的闭环文件,实行闭环管理。
5、原材料质量证明文件,应分门别类按原材料的品种、型号等特征及原材料管理台帐编制原材料质量跟踪记录,便于原材料质量的追溯。
6、设计更改文件,应按专业编制设计更改执行情况汇总表(见附录B.表1),保证竣工图编制依据的准确性。
8、独立成册、成套的项目文件,应保持其原貌,不宜拆散重组。
(页码问题)9、施工文件,应按单位工程组卷。
单位工程文件,应按单位工程管理文件、质量验收文件、施工记录及相关试验报告顺序排列。
a、单位工程的管理文件,应按审核签字页、开工审批、施工方案及技术交底、设计、原材料、计量器具登记表、竣工验收报告等顺序排列。
b、施工质量验收文件,应按单位工程质量验收范围划分表、单位工程、分部工程、分项工程、检验批质量验收表排列。
报验单在前,验收表在后;质量验收文件在前,支持性记录在后。
c、施工记录,应按施工工序(程序)排列,相关的试验报告、强制性条文执行记录应依次排列施工记录之后。
10、设备缺陷及处理文件(设备缺陷通知单及设备缺陷处理报告单)按专业单独组卷。
11、原材料质量证明文件,应分专业按材料种类、型号组卷。
卷内文件按质量跟踪记录,原材料进场报审表、出厂质量证明文件、复试委托单及复试报告顺序排列。
竣工资料案卷整理要求
竣工文件整理方法和案卷质量要求1、建设项目竣工文件的整理原则主要是遵循竣工文件材料的自然形成规律,保持文件材料之间的有机联系。
2、建设项目竣工文件材料的组卷原则首先是划分“线别”是属于哪条线,再依建设项目的性质,既是新建项目或改造项目或大修项目,然后再区分专业是站场、还是桥涵,依一个单位工程中形成的各类文件材料组成一卷或若干卷。
3、竣工文件案卷质量要求⑴、竣工资料装订厚度控制在15毫米—20毫米之内。
⑵竣工文件纸张统一用A4纸。
如A4纸、16开纸都有,将16开纸粘贴在A4纸上。
⑶竣工图折叠尺寸为297×210毫米,将图纸先折成210毫米手风琴式,然后再折成297毫米。
⑸竣工文件材料要用碳素笔或蓝黑钢笔填写。
不得用圆珠笔、双面蓝色复印纸书写和复印文件。
⑹交铁路局档案馆的档案资料必须是原件,其他单位可以用复印件。
⑺各种原始记录、各种原始材料、成品出厂合格证、工程日志只做一份交使用单位。
⑻各种动力机械图纸、出厂合格证、说明书不需要整理,与使用单位办理交接。
⑼竣工图标按铁道部办档(2002)8号文件执行。
⑽卷内目录、案卷目录各一式两份,移交目录三份,备考表一份。
填写方法按铁道部办档(2002)8号文件要求办。
⑾卷内张号的位置是:施工资料及工程日志在每一张的右上角(双面字页编一个张号);在竣工图标右上方加盖材料戳记,在材料戳记的右上角编写张号。
⑿张号从施工资料的内容开始,统一用阿拉伯数字,从1开始编写。
⒀各专业平面布置图要绘制成底图,进铁道部档案馆。
⒁各施工单位要按施工图,做好竣工图的编制。
4、竣工文件整理方法对已形成单位工程的施工资料进行排列,装订成册。
其排列的顺序是:1、开工报告2、竣工报告3、工程施工小结(盖公章)4、竣工工程数量表5、定位测量、复测记录6、变更设计通知单7、建交表8、各种检查证9、各种原始记录(交接管单位)10、各种原材料、成品出厂合格证(交接管单位)11、各种动力机械图纸、出厂合格证、说明书(交接管单位)12、单位工程质量检验评定表13、竣工验收报告14、其他报表和文字材料15、工程日志(交接管单位)16、竣工图5、组卷应注意的问题⑴一卷内的竣工文件材料,一般应文字材料在前,图纸在后。
施工合同关于竣工资料
施工合同关于竣工资料的管理,是确保工程质量、维护双方合法权益的重要环节。
竣工资料包括工程设计文件、施工图纸、工程量清单、工程验收报告、施工记录、施工日志、工程变更单、材料合格证、隐蔽工程验收记录等。
在施工过程中,双方应严格按照国家有关法律法规和合同约定,共同做好竣工资料的收集、整理、归档和保管工作。
一、竣工资料的收集1. 承包人应按照施工进度,及时收集、整理竣工资料。
对于工程变更、材料替换等重要事项,应及时更新相关资料,确保资料的真实性、完整性和准确性。
2. 发包人应提供工程设计文件、施工图纸等原始资料,并对其真实性和完整性负责。
如有缺失或错误,应及时补充或更正。
3. 双方应共同参与隐蔽工程验收,验收合格后,共同签署隐蔽工程验收报告。
二、竣工资料的整理1. 竣工资料应按照国家和行业标准进行整理,分类明确,排列有序。
2. 竣工资料应采用统一的格式和编号,便于查阅和管理。
3. 承包人应编制竣工资料目录,详细列出资料名称、编号、编制单位、编制日期等信息。
三、竣工资料的归档1. 竣工资料归档应遵循国家和行业的相关规定,确保资料的安全、完整和可追溯性。
2. 竣工资料归档应办理移交手续,双方共同签署竣工资料移交清单,明确资料名称、数量、接收单位等信息。
3. 发包人应妥善保管竣工资料,确保资料不受损坏、丢失或泄露。
四、竣工资料的保管1. 竣工资料的保管期限应符合国家有关规定,自工程竣工验收合格之日起计算。
2. 发包人应定期对竣工资料进行审查、核对,确保资料的真实性、完整性和有效性。
3. 如有资料损坏、丢失或泄露等情况,应及时采取补救措施,并向对方通报。
五、争议解决1. 双方在竣工资料管理过程中发生的争议,应首先通过友好协商解决。
2. 如协商无果,任何一方均有权向工程所在地的人民法院提起诉讼。
六、其他1. 本合同未尽事宜,双方可另行签订补充协议,补充协议与本合同具有同等法律效力。
2. 本合同自双方签字(或盖章)之日起生效,有效期至工程竣工验收合格之日止。
竣工工程技术资料整理及移交流程简述
一 工程项目档案资料移交要求
1.4 工程资料的编制要求
1.工程归档的资料必须项目完整、签证齐全、结论明确、无未了事项,能真实准确 地反映工程施工的全过程和工程的实际状况。 2.工程资料应字迹清楚,图样清晰,图表整洁,盖章齐全,签字必须使用档案规定 用笔,计算机形成的工程资料应采用内容部分打印,手工签名的方式。 3.工程资料中文字材料幅面的尺寸规格统一采用 A4 幅面(297mm×210mm),若有幅 面尺寸小的资料,如合格证、检测报告等,应采用 A4 白纸粘贴(单边)。图纸宜采用 国家标准图幅。 4.工程资料的纸张应采用能够长期保存的韧力大、耐久性强的纸张。图纸一般采用 蓝晒图,竣工图应是新蓝图。计算机出图必须清晰,不得使用计算机出图的复印件。 5.工程档案的填写和编制应符合档案缩微管理和计算机输入的要求。 6.工程归档的资料必须经过分类整理,并组成符合要求的案卷。 7.归档的照片(底片)都要整理成册、分类编目,并附有文字说明,注明时间、工 程部位、工程名称等。
一 工程项目档案资料移交要求
1.7 工程资料的移交内容
声像资料包括1)建筑物、构筑物工程建设前原貌,多个不同角度的照片(远景、中景、近景) 若干张;2)工程方案论证及评选活动;3)建筑物、构筑物基础工程:基础梁分布,基础结构隐 蔽,混凝土浇灌和拆模后的情况等(每个部分要有全景、中景、近景)若干张;4)建筑物结构: 地上建筑物层面上的每一层平面、立面、结构隐蔽、钢结构柱、钢结构粱与柱、梁与梁之间连接、 屋面防水层、消防设施、给水设施;5)建筑物室外各专业管线上开挖、敷设、填埋的空间位置 及竣工后的相同位置现状情况,若干张;6)总体竣工验收实况:现场验收,建设、设计、勘察、 监理、施工、质监部门和有关领导发言拍摄等,若干张;7)建筑物、构筑物竣工后的现状照片: ①建筑物外观的正立面、侧立面4个面必须有全景照片(其中每个面要有局部照片包括:窗户、 阳台、墙面、主要进出口、单体建筑立面前的绿化、弱电设施、煤气管道、上下水管道、沉降缝、 构建、单体建筑与道路之间的相互关系等)若干张;②楼梯、电梯、主要通道(多层);③户内 (不同户型)在反映户内照片时,须有户内平面图照片,若干张;④屋面及屋面设施;⑤配电房、 水泵房(包括设施部分)若干张;⑥建筑物与周围环境的关系如:大门、道路、绿化等若干张; ⑦小区庭院绿化、小区道路,若干张。
建设工程竣工验收资料归档及移交管理细则
公司建设工程竣工资料归档及移交管理细则建筑施工工程竣工资料是反映建筑工程质量和工作质量状况的重要依据,也是许多建筑安装工程质量等级的重要依据,是单位工程日后维修、扩建、改造、更新的重要档案材料;为加强本公司各个竣工项目工程竣工验收资料的收集、整理与归档工作,确保向公司移交竣工验收资料的完整性与准确性,同时确保各相关部门移交工作的顺利进行,实现建设工程竣工验收资料归档及移交制度的规范化、标准化,特制定本实施细则:一、基本原则:1、凡我公司在工程项目建设管理和工程建设活动中直接形成的,具有保存价值的文字、图表、声像等各种形式的历史记录,均属工程项目资料档案范围。
2、工程项目资料档案必须实行集中统一管理的原则,确保档案材料完整、准确、系统、安全和有效利用。
3、工程项目资料档案必须要纳入公司职能部门管理制度和项目部管理人员职责范围之中,做到项目工程一开始就与建立档案工作同步进行;工程建设过程中,要与竣工资料的积累、整编、审定工作同步进行;工程竣工验收时,要与提交一整套合格的竣工图的验收同步进行。
二、归档范围及质量要求:1、公司职能部门及项目部对与工程建设有关的重要活动、记载工程建设主要过程和现状具有保存价值的各种载体文件、包括综合管理、工程管理文件、施工、竣工、预算、决算等方面材料,均应收集齐全,按要求整理后归档,具体归档范围及归档时间见附表一。
2、归档的文件应该是原件(材料质保书、检验报告、检测报告),使用复印件必须注明原件存放地点,如特殊原因无法归原件的请在复印件上写明原件在哪里、复印人、复印日期,并盖项目章;如竣工资料是复印件请写说明,并由项目经理签字、盖章,工程应在施工前确定具体归档份数.3、文件的内容及其深度必须符合国家和本市有关工程勘察、设计、施工、监理等方面的技术规范,标准和规程。
4、工程文件的内容必须真实、准确,与工程实际相符合。
5、工程文件应采用耐久性强的书写材料,如碳素墨水、蓝黑墨水。
工程竣工档案移交要求
工程竣工档案移交要求一、验收及移交程序移交时间期限:竣工后六个月内验收及移交程序:由建设单位提出验收及移交,按项目验收及移交。
由建设单位先对各单位工程档案进行验收及审查,满足档案归档要求后向档案主管部门提出验收及移交申请。
二、城建档案归档和移交进馆范围(一)城建档案归档范围建设工程文件的归档范围主要包括工程准备阶段文件、监理文件、施工文件、竣工图、竣工验收文件、工程声像档案等六个部分。
1、工程准备阶段文件主要包括:立项文件;建设用地、征地、拆迁文件;勘察、测绘、设计文件;招投标及合同文件;开工审批文件;工程概预算等财务文件;建设、施工、监理单位机构设置、资质及人员任命文件等。
2、监理文件主要包括:监理规划及实施细则;工程质量、进度、安全、造价控制文件;监理定期报告及专题报告等。
3、施工文件主要包括:施工技术准备文件;施工现场准备文件;设计变更、工程洽商及施工联系文件;工程事故处理记录;施工原始记录及汇总;隐蔽工程验收记录和阶段性工程验收记录;施工试验记录及汇总;施工过程性观测记录;功能性试验记录;施工原材料、构配件、设备质量证明文件及抽样检测报告;竣工测量资料;工程质量检验评定文件等。
4、竣工图:包括项目建设工程全套纸质竣工图及相应的CAD电子文件。
国标或部委发布的通用图集不归档。
经批准,部分行业工程和特种工程可提交PDF格式竣工图电子文件。
5、竣工验收文件:包括工程竣工总结及评估报告、工程验收记录、工程交工验收报告、工程竣工验收报告及验收证书、决算和审计文件等。
6、工程声像档案:记录工程项目规划征地、勘探、设计、奠基、施工、竣工验收等方面的照片、录像带等音像材料。
(二)城建档案移交进馆范围1、房建工程和市政基础设施工程产生和形成的档案,移交进馆范围依据市档案局发布的《建筑工程A类工程档案卷内目录》、《建筑工程B类工程档案卷内目录》、《市政基础设施工程档案卷内目录》执行。
2、对于行业工程和特种工程,建设单位应在项目开工初期组织监理、施工等单位根据本行业行政主管部门的要求和相关的标准规范,制定本工程项目的归档细则,明确项目建设各阶段和各专业工程或分部分项(单元)工程应形成的工程文件材料以及使用的施工用表。
竣工资料的编制要求及资料装订顺序
竣工资料的编制要求及资料装订顺序1.竣工资料必须要保证其真实性、完整性、准确性。
2.凡文件材料数量未满足合同或协议规定份数的,应按要求复制补齐。
3.对竣工资料、施工图及设备技术资料的准确性和更改情况进行核实,并按要求修改或补充标注到相应的文件上。
4.凡为易退色材料形成的(如复写纸、热敏纸等)并需要永久保存的文件,应附一份复制件。
5.按照规定的顺序排列(具体规定见各分项工程的资料装订顺序)。
6.工程施工技术资料均应按照已划分的单位工程为基本单位进行组卷。
7.竣工图按专业、图号排列。
8.竣工图要做到与设计变更资料和隐蔽工程记录“三对口”。
9.凡按施工图施工没有变更的,可加盖“竣工图”专用章,作为竣工图。
10.凡施工中有部分变更的施工图,可在原图上用画图墨汁或碳素墨水进行修改,修改部位加盖“竣工图审定章”,全图修改后加盖子“竣工图”专用章。
11.凡涉及结构形式、工艺、平面布置、等重大项目改变及图面变更面积超过35%的,应重新绘制竣工图。
重绘图按原图编号,末尾加注“竣”字,或在新图图标内注明“竣工阶段”并签署竣工图章。
12.根据“施行细则”的要求,体例竣工图中对施工图的变异坚持“十改”、“七不改”。
“十改”是凡潜伏工程、重要设备、管道、钢筋混凝土工程等,施工与原施工图的差异,超过规范许可限度的,必须一律改在竣工图上。
“七不改”是指为减少竣工图工作量,凡图面上易于辨认的非原则性的变异,一律不在原施工图上修改。
13.需要重新绘制的竣工图,按下列情况区别对待,由于设计原因造成的,由设计单位负责绘制,由于施工原因造成的,由施工单位负责绘制,由于其它原因造成的,由建设单位负责或委托设计单位、施工单位代为绘制。
一切重新绘制的竣工图,均应由施工单位与工程实践核对后,加盖“竣工图”专用章。
14.“竣工图”专用章,按国家档案局的规定,其规格为100×70mm,上部有“竣工图”字样,并包括图纸名称、建设单位名称、技术负责人和工地代表的签署栏;施工单位名称、技术负责人和施工负责人签署栏。
资料管理和竣工资料验收、移交
资料管理和竣工资料验收.移交一.监理的职责1.设专人负责监理资料的收集.整理和归档作业,在项目监理部,监理资料的管理由总监理工程师负责,并指定专人具体实施,监理资料在各阶段作业结束后及时整理归档。
2.监理资料及时整理.真实完整.分类有序。
在设计阶段,对勘察.测绘.设计单位的工程文档的形成.积累和立卷归档进行监督.检查;在施工阶段,对施工单位的工程文档的形成.积累.立卷归档进行监督.检查。
3.按照委托监理协议的约定,接受业主的委托.监督.检查工程文档的形成积累和立卷归档作业。
4.编制的监理文档的套数.提交内容.提交时间,按照现行《建设工程文档归档整理规范》(GB50328-2001)和城建档案管理部门的需求,编制移交清单,双方签字.盖章后,及时移交业主,由业主收集和汇总。
监理公司档案部门需要的监理档案,按照《建设工程监理规范》(GB50319—2000)的需求,及时由项目监理部提供。
二.建设工程档案编制质量需求与组卷方法1.归档文档的质量需求归档的工程文档一般应为原件。
工程文档的内容及其深度必须符合国家有关工程勘察设计.施工.监理等方面的技术规范.标准和规程。
工程文档的内容必须真实.准确,与工程实际相符合。
工程文档应采用耐久性强的书写材料,如碳素墨水.蓝黑墨水工程文档应字迹清楚,图样清晰,图表整洁,签字盖章手续完备。
工程文档中文字材料幅面尺寸规格宜为A4幅面(297mm ×210mm)。
工程文档的纸张应采用能够长期保存的韧力大.耐久性强的纸张。
所有竣工图均应加盖竣工图章。
利用施工图改绘竣工图,必须标明变更修改依据。
工程档案资料的缩微制品,必须按国家缩微标准进行制作。
工程档案资料的照片及声像档案,需求图像清晰,声音清楚,方字说明或内容准确。
工程文档应采用打印的形式并使用档案规定用笔,手工签字。
2.立卷的原则和方法立卷应遵循工程文档的自然形成规律,保持卷内文档的有机联系,便于档案的保管和利用。
建筑工程资料收集、整理与组卷
建筑工程资料收集、整理与组卷一、工程资料收集、整理与组卷的基本规定(1)工程准备阶段文件和工程竣工文件应由建设单位负责收集、整理与组卷。
(2)监理资料应由监理单位负责收集、整理与组卷。
(3)施工资料应由施工单位负责收集、整理与组卷。
(4)竣工图应由建设单位负责组织,也可委托其他单位组织。
二、工程资料组卷的规定与要求(1)工程资料组卷应遵循自然形成规律,保持卷内文件、资料内在联系。
工程资料可根据数量多少组成一卷或多卷。
(2)工程准备阶段文件和工程竣工文件可按建设项目或单位工程进行组卷。
(3)监理资料应按单位工程进行组卷。
(4)施工资料应按单位工程组卷,并应符合下列规定∶1)专业承包工程形成的施工资料应由专业承包单位负责,并应单独组卷。
2)电梯应按不同型号每台电梯单独组卷。
3)室外工程应按室外建筑环境、室外安装工程单独组卷。
4)当施工资料中部分内容不能按一个单位工程分类组卷时,可按建设项目组卷。
5)施工资料目录应与其对应的施工资料一起组卷。
(5)竣工图应按专业分类组卷。
(6)工程资料组卷内容宜符合《建筑工程资料管理规程》(JGJ/T185—2009)附录A中表A.2.1的规定。
(7)工程资料组卷应编制封面、卷内目录及备考表,其格式及填写要求可按现行国家标准《建设工程文件归档规范》(GB/T50328—2014)的有关规定执行。
三、卷内文件的排列(1)卷内文件应按《建设工程文件归档规范》(GB/T50328—2014)附录A和附录B的类别和顺序排列。
(2)文字材料应按事项、专业顺序排列。
同一事项的请示与批复、同一文件的印本与定稿、主体与附件不应分开,并应按批复在前、请示在后,印本在前、定稿在后,主体在前、附件在后的顺序排列。
(3)图纸应按专业排列,同专业图纸应按图号顺序排列。
(4)当案卷内既有文字材料又有图纸时,文字材料应排在前面,图纸应排在后面。
四、案卷的编目1.案卷页号的编写(1)卷内文件均应按有书写内容的页面编号。
竣工资料收集整理分类组卷装订成册的要求
竣工资料收集整理分类组卷装订成册的要求在工程项目竣工之后,按照规定要对工程竣工资料进行收集、整理、分类、组卷、装订、成册,以便工程验收、结算、质保、保修等。
本文将围绕着竣工资料的收集整理和组卷装订成册进行详细介绍。
竣工资料的收集1.收集要求在竣工资料的收集过程中需要注意以下几点:•需要与项目所涉及的各个部分进行协调;•要详尽地搜集各种资料,整理齐全;•要将所收集的资料及时归档、备份和存储。
2.收集范围竣工资料的收集范围包括以下方面:•工程设计资料及变更记录;•工程招投标过程中的相关文件和资料;•工程施工总图和各种分布图;•施工记录、质量检测记录和验收资料;•工程施工过程中的各类单证及相关材料等。
竣工资料的整理与分类资料整理必须按照规范要求,对各种格式和材料进行分类和整理,以便于后续的资料检索和使用。
1.整理要求在竣工资料的整理过程中需要注意以下几点:•根据资料的类别、性质、格式等进行细致而准确地分类;•每类资料都要编制资料目录,目录必须准确详细,确保不出错漏项;•资料内容要统一规范,尤其是文件标题、编码、日期等。
2.分类方法资料按照性质和用途进行分类,主要包括如下几个方面:•工程信息与设计资料;•工程招投标文件和加工生产资料;•工程施工材料、设备和实物文件;•工程进度计划和施工记录文件;•工程技术、检测、验收与复验文件。
竣工资料的组卷组卷是将按照分类整理好的资料逐项按照规定组成各类卷宗,以资料准确、全面及有序的形式呈现,并充分发挥资料的实用性和价值。
1.组卷方法按照工程设计、招投标、施工等类别进行组卷,在同一类别下资料相互独立,目录宜采用数字、字母、符号等序号排列。
2.组卷要求•每张文件资料正面必须标明文件名称、编码和日期;•每一分类文件夹必须加盖文件密级、档案运送注意事项等标志;•收录资料的调式、卷宗、盒子等必须结合细节进行压合、规整,并确保资料文件唯一性;•每个资料标签上必须清晰标注分类、盘号、卷号、文件名、密级等信息。
竣工资料整理组卷要求
竣工资料整理组卷要求一、移交份数及套数说明:①全册资料为《市政基础设施工程资料管理规程》5.2工程资料分类表中保存单位为建设单位的B类及C类资料。
②专册资料为《市政基础设施工程资料管理规程》5.2工程资料分类表中保存单位为城建档案馆的B类及C类资料。
③简册资料包括:竣工报告、竣工验收鉴定书及附表、工程设计变更、洽商记录、竣工测量资料、设计说明书、竣工图。
二、组卷顺序1、全册:C7、C1、C2、C4、C3、C5、C6、C8;2、专册:C7、C8、C1、C2、C4、C3、C5、C6;说明:①本组卷顺序均为C类施工文件,均按表式整理。
②C7的组卷顺序为,以卷内目录的填写为例(全册):三、封面、卷内目录、备考表的使用及填写1、使用2、填写①封面:名称填写单位工程名称(第一行项目名称、第二行单位工程名称);案卷题名施工单位填写施工文件或竣工图,监理单位填写监理文件;如施工文件或竣工图超过一卷,均需在第一行填写施工文件或竣工图,后用(一)、(二)、(三)……进行每卷顺序编写,第二行填写本卷内资料的主要内容,可简写;编制单位本卷文件材料的形成单位,需加盖编制单位公章;技术主管由编制单位技术负责人、总工程师签名;编制日期本卷文件材料形成的起止日期,竣工图如为同一天编制的,只需填写止日期,起日期的年月日处为空白,不可删除;共册第册共册填写的是同一单位工程的施工文件和竣工图的总册数,第册填写的是同一单位工程本卷所列的顺序册数。
②目录:序号填写顺序号,按卷内文件排列的先后顺序用阿拉伯数字从1开始依次标注,每卷资料均从1开始标注;文件材料题名填写文字材料或图纸名称,无标题或无相应表格的文件,根据内容拟定标题;原材及施工试验使用材料试验报告(通用)表的,在卷内目录中需填写材料试验报告(材料名称);原编字号施工文件册的卷内目录中不填写,竣工图册中填写竣工图的图号;编制单位填写文件资料的直接形成单位;以下几点需要注意:a.竣工验收鉴定书、单位工程质量竣工验收记录、设计交底记录的编制单位填写“北京市公联公路联络线有限责任公司”;b.工程洽商记录的编制单位分为交公联的填写设计院的全称、交档案馆的填写施工单位;C.原材合格证及复试报告、施工试验报告等同种文件的形成单位不止一家时,交公联的按形成单位较多的填写,交档案馆的材料复试及施工试验报告需按检测单位分别整理、填写卷内目录、编顺序码。
竣工资料和工程档案移交保证措施
竣工资料和工程档案的移交、归档保证措施竣工资料的内容应包括:工程施工技术资料、工程质量保证资料、工程检验评定资料、竣工图及规定的其他应交资料。
对与工程建设有关的重要活动、记载工程建设主要过程和现状,具有保存价值的各种载体的文件,均应收集齐全,整理立卷后归档。
竣工资料和工程档案是工程质量评定的依据,竣工资料和工程档案不全或不符合规定要求常常是工程质量无法评定,交工验收不顺利的重要原因,因此应高度重视竣工资料和工程档案的形成与管理,严格、及时、准确填写和整理亦是重要的工程质量保证措施。
一、竣工资料和工程档案形成的原则、时间、范围及移交1、原则:实事求是,真实反映工程的实际情况。
2、时间:技术档案形成的时间必须符合工程施工的实际进度时间,严格禁止事后胡编乱造。
3、范围与要求:按《建设工程文件归档整理规范》(GB/T50328—2001)、《建设工程项目管理规范》(GB/T50326—2001)、以及省市有关工程竣工验收备案的规定的项目名称或文件名称顺序及范围整集,并要求符合国家档案部门的要求规格编制成册。
4、移交:交付竣工验收的施工项目必须有与竣工资料目录相符的分类组卷档案。
施工单位向建设单位移交竣工资料时,检查验证手续必须完备。
施工单位应在工程竣工验收前,将有关工程档案向建设单位归档。
在工程竣工验收时,向建设单位提供符合国家档案部门的要求规格编制成册的工程竣工图及有关技术档案资料。
二、技术档案资料形成的责任分工1、图纸会审记录由技术负责人汇总整理,交各单位盖章签字。
2、分项工程质量检验评定表由施工员负责填写,质检员复核评定。
3、定位测量记录,基线复核签证单,地基验(槽)坑记录,隐蔽工程验收记录等由施工员负责填写,并邀请质检员、甲方代表或监理工程师共同验收签认。
4、混凝土浇筑记录,垂直观测记录,沉陷观测记录由施工员负责填定,质检员复核签字。
5、材料试件由采购员提供,混凝土和砂浆试件由施工员(或委托质检员)监督试验员制作,焊接件由施工员(或委托质检员)监督焊工焊接,施工员(或委托试验员)将试件送试验室并负责取回试验报告。
竣工图整理组卷的具体要求
竣工图整理组卷的具体要求(1)竣工图编制的有关规定:竣工图是真实、准确、完整反映和记录各种地下和地上建筑物、构筑物等详细情况的技术文件,是工程竣工验收、投产或交付使用后进行维修、扩建、改建的依据,是生产(使用)单位必须长期妥善保存和进行竣工备案的重要工程档案资料。
竣工图的编制,应按国家建委1982年【建发施字50号】《关于编制基本建设竣工图的几项暂行规定》执行。
地下管线工程竣工图的编制,应按1995年中华人民共和国行业标准《城市地下管线探测技术规程》(CJJ60一94)中的有关规定执行。
国家档案局、国家计委印发的《基本建设项目档案资料管理暂行规定》第十二条规定:“竣工图是工程的实际反映,是工程的重要档案,工程承发包合同或施工协议要根据国家对编制竣工图的要求,对竣工图的编制、整理、审核、交接、验收做出规定,施工单位不按时提交合格竣工图的,不算完成施工任务,并应承担责任。
”对编制竣工图所需的费用,《基本建设项目档案资料管理暂行规定》第十四条规定:“编制竣工图的费用,按下列办法处理:1.因设计失误造成变更较大,施工图不能代用或利用的,由设计单位绘制竣工图,并承担其费用。
2.因建设单位或主管部门要求变更设计,需要重新绘制竣工图时,由建设单位绘制或委托设计单位绘制,其费用由建设单位在基建投资中解决。
3.第l、2项规定以外的,则由施工单位负责编制竣工图,所需费用,由施工单位自行解决。
”(2)竣工图编制的基本要求:①施工图没有变更、变动的,可由承包人(包括总包和分包)在原施工图上加盖“竣工图”章标志,即作为竣工图。
在施工中,虽有一般设计变更,但能将原施工图加以修改补充作为竣工图的,可不再重新绘制,由承包人负责在原施工图(但必须是新蓝图)上注明修改的部分,并附设计变更通知单和施工说明,加盖“竣工图"章标志后,即可作为竣工图。
②结构形式改变、工艺改变、平面布置改变、项目改变以及其他重大的改变,不宜在原施工图上修改、补充的,应重新绘制改变后的竣工图。
工程监理档案组卷与移交
工程监理档案组卷与移交一、工程监理档案组卷与移交要求工程资料按载体不同分为纸质资料和数字化资料(电子资料),工程监理/工程咨询/项目管理档案组卷与移交分为纸质档案组卷与移交、电子档案整理与移交。
(一)纸质档案组卷1.监理公司要求的归档资料按保存期限不同可分为三类:第一类即保存期限为长期的资料;第二类即保存期限为5年的资料;第三类即保存期限为2年的资料。
如果工程监理/工程咨询/项目管理合同约定的乙方工作内容包括造价咨询或负责工程造价结算,与工程造价有关的资料应单独组卷,工程结算后移交,保存期限为工程结算后 2年。
2.资料归档时应按上述分类方法分别装盒,尽量将保存期限相同的同类资料装于同一盒内。
并附盒内资料目录,目录格式参考《资料管理规程》DB11/T695-2017,档案盒标签应清晰标注盒内资料明细。
3.档案盒标签上的“共盒第盒”为本工程的第几类中的共几盒第几盒,如:长期保存类共5盒第1盒。
4.资料装盒时应尽量装饱满,以防存放过程中压瘪压坏。
5.如工程规模较小,资料量不大时,可根据现场实际情况进行归档组卷,但档案盒内的目录应细致明确。
(二)电子档案整理与归档1.电子档案数据格式应符合相关的数据标准,以保证数据化资料在格式上的通用性。
2.电子档案分为经计算机生成的电子文档(可转化为PDF格式)和纸质文件电子扫描生成的 PDF 格式文件。
3.工程监理/工程咨询/项目管理工作启动后,就要做好电子档案整理的规划,过程中随时进行电子扫描件的收集整理,避免工程竣工后进行大量的电子扫描工作。
4.电子扫描应清晰可分辨,采用拍照形成电子图片的,图片应周正清晰可分辨,同一个文件的扫描件或图片宜按照顺序编入 WORD 或 WPS 文档中,并转成 PDF 格式便于查阅。
5.电子档案应按照文件的分类分别建文件夹,应对文件和文件夹进行编号,以便于查阅。
6.归档的建设工程电子文件的内容必须与其对应的纸质档案一致,内容应真实和可靠。
竣工资料编制与组卷要求
附件4:竣工资料编制与组卷要求一、基本要求1.各项目部在工程竣工验收合格后一个月内向公司移交一套竣工资料(包括基建文件、监理资料、施工资料和竣工图)。
2.要求存档的监理和基建文件均要求单独组卷,资料为复印件的必须加盖原件存放单位公章,并注明原件存放单位、经办人签字、经办日期。
3.组卷前必须保证基建文件,监理资料和施工资料的齐全完整,凡规程中规定的在施工过程中形成的施工资料均须组卷进行存档,不能丢落。
4.各项目部向建设单位移交竣工资料后将移交书交由公司存档。
二、组卷的具体要求1.施工资料组卷按照不同专业单独组卷,每一专业再按照资料类别从C1至C8分别组卷,每种类别根据资料数量多少组成一卷或多卷,组卷内容和顺序参考资料管理规程附录A。
2.专业承包单位的资料和建筑节能工程现场实体检验资料应单独组卷,根据资料数量多少组成一卷或多卷,卷中按照C1-C8的顺序排列。
3.C4类组卷统一要求:进场要求复试的材料,其出厂质量证明文件按材料的品种、规格、出厂日期等分别排在其复试报告后面。
其他不需复试的材料,出厂质量证明文件按材料进场的先后顺序排列即可。
4.每本案卷厚度不超过4公分,组卷时资料数量少的专业(如水、电专业)可以分别组成一卷,卷中按C1~C8的顺序排列。
5.案卷页号的编写:须以独立卷为单位。
除资料封面、目录、备考表及封底不编号外,每卷从阿拉伯数字1开始按序编号,用打号机打页号。
有书写内容的页面均需编写页次号,正面编写右下角,背面有内容的须编写在左下角。
三、目录的编写资料目录分为通用管理目录和专项管理目录。
1.每卷资料中均统一编制一个通用管理目录,卷中按资料内容分别使用专项管理目录和通用管理目录,用通用管理目录代替以前的分项目录。
2.卷中要求使用通用管理目录做分项目录的案卷有C3、C5卷,要求按不同分项工程分别编制。
C7类可不编制分目录,卷中可用分项工程验收记录作为该分项所含检验批的目录。
四、封面编制1.名称:施工资料中的工程名称。
监理单位竣工资料收集整理组卷需注意的事项
监理单位竣工资料收集整理组卷需注意的事项各监理单位在竣工资料整理时应严格执行《水电工程建设项目文件编制与档案整理实施细则》《声像档案实施细则》。
另应注意以下几方面的问题:一、监理文件分类监理文件主要分为两大类:一是以监理合同为主线的监理内部管理文件,二是以所监理的施工合同所形成的文件。
二、监理文件的组卷原则(一)以监理合同为主线的监理部管理类文件应按问题组卷。
(二)以所监理的施工合同所形成的文件,应以施工合同为主线,按问题,再按单位工程或分部工程进行组卷。
(三)涉及到机组和设备的资料应按台套进行组卷。
三、收集整理组卷应注意的事项(一)工程照片1.每一项目均应有工程的施工原始地貌、隐蔽工程施工及验收、重大进度节点形象面貌、地质缺陷处理(处理前、处理过程、处理后)、施工缺陷处理(处理前、处理过程、处理后)、工程质量(全貌、局部、特写)、工程安全、工程形体等方面的照片。
2.收集时还应注意从“全貌、局部、特写”三个方面进行收集。
3.照片应集中保管,且应严格按照《声像档案实施细则》进行编辑整理归档。
(二)各类台账均应单独整理归档。
包括:往来文函、试验检验、质量缺陷处理、监理指令及整改回复、验收评定等台账。
(三)监理部需要组卷的试验资料应包括:试验台账(分标段)、试验报告(分标段)、试验原始记录(分标段)(如是委托试验只需归委托单和试验报告)、试验月报等。
(四)监理的独立试验和测量抽检资料需按单位工程或分部工程分别整理组卷归档。
(五)达标投产相关文件,包括强制性条文实施计划、实施细则、培训记录及检查记录按合同工程整理组卷;技术标准清单等内容按合同工程,再按专题分别整理组卷。
(六)关于安全文明违规处罚及质量处罚通知单两者不能组在一起,对未含整改要求的由监理整理归档,施工单位不用归档;有整改要求的,双方都要归档,连同回复意见闭环归档。
(七)监理指令不多时,按时间先后组成一卷,并按同一事项指令在前、回复在后进行排列;文件较多时,按合同工程或单位工程结合问题(如:质量、安全、进度等)分别整理组卷。
工程竣工档案资料的整理及管理措施
工程竣工档案资料的整理及管理措施1、竣工资料编制的主要措施(1)项目经理部技术负责人组织相关人员按有关规定和公司《施工档案管理办法》进行竣工验收资料的收集,汇总组卷工作。
(2)在进场前,项目经理组织项目经理部人员学习和掌握国家、天津市有关工程竣工档案资料收集整理的规定的规范。
(3)施工技术资料随施工进度及时汇集整理。
(4)按施工技术文件、施工材料质量保证文件、施工管理文件、设计变更依据文件等四个方面,落实收集计划、编制收集情况登记表,明确责任人。
2、工程资料管理要求(1)工程资料随施工进度同步编制、签认和汇集整理,确保资料真实、有效、完整和齐全,并同工程主体同步验收。
(2)做好分包单位的资料收集工作。
(3)做好甲方、监理方、设计方有关文件的收到和发放工作,并保留原件存档。
(4)根据施工进度和施工情况,工程资料的收集与工程进度同步进行,保存有关原始资料。
(5)根据建设单位需要,随时拍摄有关工程照片或录像。
(6)施工过程中穿插绘制工程竣工文件,如收集工程竣工报告、工程决算签证、编制全套竣工图,并根据建设单位需要,收集拍摄建筑有关照片、录像。
(7)严格按竣工文件资料、竣工图以及重要的工程声像档案和本工程所涉及的工程资料的整理和编制要求工作。
(8)全部施工技术资料要在竣工后,按合同要求规定的时间和份数,移交给总包单位。
3、各类资料管理流程4、施工过程中的档案资料的收集(1)做好甲方、设计、监理有关文件的收到和发放工作,并保留原件存档。
(2)根据施工进度和施工情况,联系有关部门收集有关原始资料。
(3)所有资料必须符合要求,做到齐全。
(4)根据建设单位需要,随时拍摄有关工程照片或录像。
5、施工过程后档案资料的收集整理(1)根据竣工资料收集整理办法,作好归档、整理工作。
(2)施工中、施工后阶段穿插绘制工程竣工文件,如收集工程竣工报告、工程决算签证、编制全套竣工图,并根据建设单位需要,收集拍摄建筑有关照片、录像。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
7.分包资质
⑴分包单位资质材料
⑵供货单位资质材料
⑶试验等单位资质材料
由监理公司收集整理。
向集团工程技术档案室移交。
归档资料
收集单位
备注
8.监理通知
⑴有关进度控制的监理通知
⑵有关质量控制的监理通知
⑶有关造价控制的监理通知
3.建设工程开工审查表;
4.建设工程施工许可证。
子公司
二、监 理 文 件
1.监理规划
⑴监理规划
⑵监理实施细则
2.监理月报中的有关质量问题
3.监理会议纪要中的有关质量问题
4.进度控制
⑴工程开工/复工审批表
⑵工程开工/复工暂停令
5.质量控制
⑴不合格项目通知
⑵质量事故报告及处理意见
6.造价控制
⑴设计变更、洽商费用报审与签证
竣工资料的收集、组卷及移交的要求
———————————————————————————————— 作者:
———————————————————————————————— 日期:
ﻩ
竣工资料的收集、组卷、移交要求
1竣工资料的收集
1.1竣工资料的归档内容。土建、安装竣工资料的归档内容,主要由两大部分组成,即⑴文件材料(工程准备阶段文件、监理文件、施工文件、竣工验收文件);⑵工程竣工图。设备资料的归档内容主要是:⑴依据性材料;⑵设备开箱资料。(详见“附件1”:)
附件3:卷内目录
附件4:案卷封面
附件5:备考表
附件6:竣工资料验收单
附件7:资料移交清单
海螺集团工程技术档案室
二00四年五月(修订)
附件1:
竣工 资料 的收集 范围
归 档资料
收集单位
备注
一、工 程 准 备 阶 段 文 件
(一)立项文件
1. 项目建议书
2. 项目建议书审批意见及前期工作通知书
3. 可行性研究报告及附件
1.2.5工程文件应字迹清楚,图样清晰,图表整洁,签字盖章手续完备。
1.2.6工程文件中文字材料幅面尺寸规格宜为A4幅面(297mm×210mm)。图纸宜采用国家标准图幅。
1.2.7工程文件的纸张应采用能够长期保存的韧力大、耐久性强的纸张。图纸一般采用蓝晒图,竣Байду номын сангаас图应是新蓝图。计算机出图必须清晰,不得使用计算机出图的复印件。
2. 5案卷的厚度。案卷不宜过厚,一般不超过200页或20mm,超过此厚度,可分为若干卷。
2.6卷盒要求。卷盒的外形尺寸310~320㎜×220~225㎜,厚度为50~60㎜。卷盒材料为牛皮纸板双裱压制(由海螺技术档案室有偿提供)。
3 归档手续
设计院资料室
附件:
附件1:竣工资料的收集范围
附件2:竣工图章
4. 可行性研究报告审批意见
5. 关于立项有关的会议纪要、领导讲话
6. 专家建议文件
7. 调查资料及项目评估研究材料
发展部
交集团工程技术档案室。
(二)建设用地、征地、拆迁文件
1. 选址申请及选址规划意见通知书
2. 用地申请报告及县级以上人民政府城乡建
设用地批准书
3. 拆迁安置意见、协议、方案等
4. 建设用地规划许可证及其附件
2.2.2凡卷内材料有书写内容的页面都要编写页号,每卷页号从“1”开始编,卷与卷之间页号不能连续。单面书写页的页号编在页面的右上角或右下角,双面书写页的页号编在页面的右上角或右下角(正面)和左上角或左下角(反面);
2.2.3按“附件4”的格式填写案卷封面。填写“案卷题名、编制单位、编制日期”。其余项目不填;
1.2.8所有竣工图均应加盖竣工图章。竣工图章示例见“附件2”。
1.3归档资料的份数。
1.3.1归档资料的份数一般为一式二份,但主要的或利用频繁的要适当增加归档份数。
2组卷要求
2.1以每个单项工程(即子项工程)为一组材料进行组卷,将资料中有系统联系的内容组成一卷或若干卷。
2.1.1工程准备阶段文件可按建设程序、专业、形成单位等组卷;
1.2归档资料的质量要求。
1.2.1归档的工程文件应为原件。
1.2.2工程文件的内容必须符合国家有关工程勘察、设计、施工、监理等方面的技术规范、标准和规范。
1.2.3工程文件的内容必须真实、准确,与工程实际相符。
1.2.4工程文件应采用耐久性强的书写材料,如碳素墨水、蓝黑墨水、不得使用易退色的书写材料,如:红色墨水、纯蓝墨水、圆珠笔、复写纸、铅笔等。
2.1.2监理文件可按单位工程、分部工程、专业、阶段等组卷;
2.1.3施工文件可按单位工程、分部工程、专业、阶段等组卷;
2.1.4竣工图可按单位工程、专业等组卷;
2.1.5竣工验收文件按单位工程、专业组卷。
2.2案卷的编目。
2.2.1按“附件3”的格式填写“卷内目录”,图纸资料原来有目录的可用原目录;
设计院
交集团工程技术档案室。
6.政府有关部门对施工图设计文件的审批意见(人防、环保、消防、交通、园林、市政、文物、通讯、保密、河湖、教育、白蚁防治、卫生等批准文件或取得的有关协议)。
子公司
(原件存子公司)
复印件交集团工程技术档案室。
归档资料
收集单位
备注
(四)招投标文件
1.勘察、设计招投标文件;勘察、设计承包合同
2.建筑施工招投标文件;建筑施工承包合同
3.安装施工招标文件;安装施工承包合同
4.工程监理招投标文件;监理委托合同
5.各类检测合同、报告
工程部
(装备部)
交集团工程技术档案室。
(五)开工审批文件
1.建设项目列入得度计划的申报文件、批复文件或年度计划项目表;
工程部、
子公司
交集团工程技术档案室。
2.规划审批申报表及报送的文件和图纸;建设工程规划许可证及其附件;
2.2.4按“附件5”的格式填写“备考表”;
2.3 卷内材料的排列。文件材料重要的排在前,次要的排在后;文图混装的文件材料排在前,图样材料排在后;正件排在前,附件排在后。整卷的排列为:封面→卷内目录→卷内材料→备考表。
2.4案卷的装订。案卷装订时必须去掉金属物。整卷文件材料用三孔一线方式装订,图纸材料可不装订,而用线绳捆扎。卷内不同幅面的图纸要折叠为297mm×210mm的统一幅面。
5. 划拨建设用地文件
6. 国有土地使用证
子公司
(原件存子公司)
复印件交集团工程技术档案室。
(三)勘察、测绘、设计文件
1.工程地质勘察报告;
2.水文地质勘察报告、自然条件、地震调查;
3.地形测量和拨地测量成果报告;
4.申报的规划设计条件和规划设计条件通知书;
5.初步设计图纸和说明;技术设计图纸和说明;审定设计方案通知书及审查意见;施工图及其说明;设计计算书;
