河道综合整治工程初步设计
五道库河治理工程初步设计报告技术审查意见
某市五道库河治理工程初步设计报告的技术审查意见某市五道库河治理工程位于###省某市美溪区境内,五道库河美溪段。
工程建设的主要任务是防洪、除涝和河道综合整治。
工程防洪保护耕地面积1.08万亩、两个林场经营所共约5800人。
2009年1月,某市水务局以伊水发[2009]22号《某市水务局关于五道库河近期治理规划的批复》对五道库河近期治理规划进行了批复,同意五道库河堤防防洪标准为20年一遇,规划建设堤防长5.8千米、护坡2.3千米及涵闸3座等,规划批复工程总投资1641.43万元。
根据###省水利厅[2011]997号文件,###省某市五道库河治理工程主要建设内容为新建堤防长5.8千米,护滩、清淤河道长2.5千米,新建穿堤建筑物2座,新建护岸长2.3千米,工程总投资2550万元。
2012年8月31日,省水利厅在哈尔滨市主持召开了《###省某市五道库河治理工程初步设计报告》(以下简称《初设报告》)技术评审会,特邀专家、省财政厅、美溪区水务局、正业勘测设计集团有限公司、省水利厅水利工程管理处、省水利工程造价管理中心等单位的领导和代表共20人参加了会议,会议成立了专家评审组(名单附后)。
与会人员听取了报告编制单位正业勘测设计集团有限公司关于《初设报告》主要内容的汇报,并分组、分专业进行了认真的研究、讨论和评审,提出了初步修改补充意见。
报告编制单位在专家意见的基础上对《初设报告》进行了相应修改、补充和完善。
专家组认为,修改后的《初设报告》基本满足初步设计阶段勘测设计工作内容和深度要求,提出的《初设报告》基础资料翔实,指导思想正确,工程总体布局基本合理,设计内容符合《水利水电工程初步设计编制规程》和2011年水利部下发的《中小河流近期治理工程初步设计指导意见》及相应规范、规定要求,基本同意《初设报告》成果,并提出审查意见如下:一、工程建设的必要性五道库河为汤旺河支流,位于某市中部,发源于小白山南侧,自东北流向西南,在五道库经营所驻地东接纳桦皮羌子河后,折向南,在美溪区下游100米处注入汤旺河,河道全长80千米,流域面积1773平方千米。

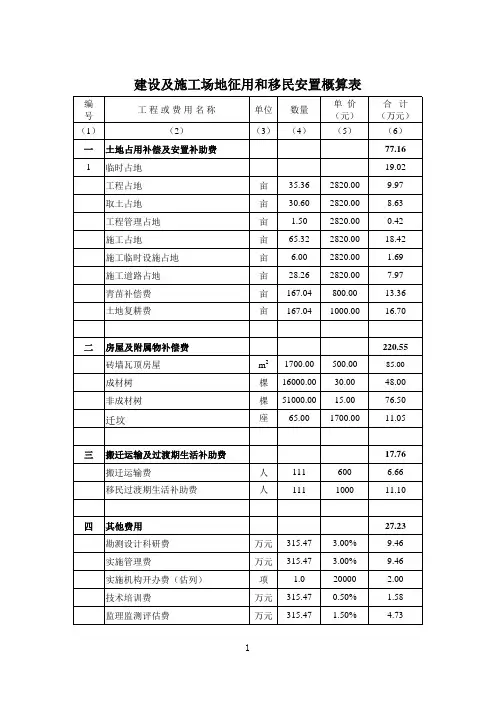

某某水利工程河道治理工程初步设计概算
编 号
(1)
工程或费用名称 (2)
单位 数量 (3) (4)
单价 (元)
(5)
一 土地占用补偿及安置补助费
1 临时占地
工程占地
亩 35.36 2820.00
取土占地
亩 30.60 2820.00
工程管理占地
亩 1.50 2820.00
施工占地
亩 65.32 2820.00
m2 1700.00 500.00 棵 16000.00 30.00 棵 51000.00 15.00 座 65.00 1700.00
220.55
85.00
48.00 76.50 11.05
三 搬迁运输及过渡期生活补助费 搬迁运输费 移民过渡期生活补助费
人
111
人
111
600 1000
17.76 6.66 11.10
施工临时设施占地
亩 6.00 2820.00
施工道路占地
亩 28.26 2820.00
青苗补偿费
亩 167.04 800.00
土地复耕费
亩 167.04 1000.00
合计 (万元)
(6) 77.16 19.02 9.97 8.63 0.42 18.42 1.69 7.97 13.36 16.70
二 房屋及附属物补偿费 砖墙瓦顶房屋 成材树 非成材树 迁坟
(1)
建设及施工场地征用和移民安置概算表
工ห้องสมุดไป่ตู้或费用名称 (2)
单位 数量 (3) (4)
单价 (元)
(5)
合计 (万元)
(6)
五 预备费 基本预备费(8%)
万元 万元 342.70

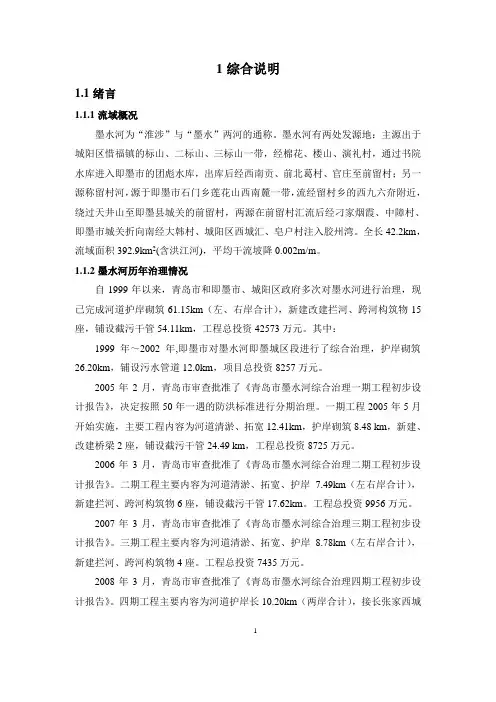

河道治理初步设计--墨水河上游详解
1综合说明1.1绪言1.1.1流域概况墨水河为“淮涉”与“墨水”两河的通称。
墨水河有两处发源地:主源出于城阳区惜福镇的标山、二标山、三标山一带,经棉花、楼山、演礼村,通过书院水库进入即墨市的团彪水库,出库后经西南贡、前北葛村、官庄至前留村;另一源称留村河,源于即墨市石门乡莲花山西南麓一带,流经留村乡的西九六夼附近,绕过天井山至即墨县城关的前留村,两源在前留村汇流后经刁家烟霞、中障村、即墨市城关折向南经大韩村、城阳区西城汇、皂户村注入胶州湾。
全长42.2km,流域面积392.9km2(含洪江河),平均干流坡降0.002m/m。
1.1.2墨水河历年治理情况自1999年以来,青岛市和即墨市、城阳区政府多次对墨水河进行治理,现已完成河道护岸砌筑61.15km(左、右岸合计),新建改建拦河、跨河构筑物15座,铺设截污干管54.11km,工程总投资42573万元。
其中:1999年~2002年,即墨市对墨水河即墨城区段进行了综合治理,护岸砌筑26.20km,铺设污水管道12.0km,项目总投资8257万元。
2005年2月,青岛市审查批准了《青岛市墨水河综合治理一期工程初步设计报告》,决定按照50年一遇的防洪标准进行分期治理。
一期工程2005年5月开始实施,主要工程内容为河道清淤、拓宽12.41km,护岸砌筑8.48 km,新建、改建桥梁2座,铺设截污干管24.49 km,工程总投资8725万元。
2006年3月,青岛市审查批准了《青岛市墨水河综合治理二期工程初步设计报告》。
二期工程主要内容为河道清淤、拓宽、护岸7.49km(左右岸合计),新建拦河、跨河构筑物6座,铺设截污干管17.62km。
工程总投资9956万元。
2007年3月,青岛市审查批准了《青岛市墨水河综合治理三期工程初步设计报告》。
三期工程主要内容为河道清淤、拓宽、护岸8.78km(左右岸合计),新建拦河、跨河构筑物4座。
工程总投资7435万元。
2008年3月,青岛市审查批准了《青岛市墨水河综合治理四期工程初步设计报告》。
推荐四川省中小河流综合治理工程初步设计编制大纲(初稿)
推荐四川省中小河流综合治理工程初步设计编制大纲(初稿)按《堤防工程设计规范》(GB50286–98)中的冲刷计算公式计算。
(注:《堤防工程设计规范》(GB50286–98)D.2.2-1公式有误,式中“+”应改为“某”。
)(1)平顺段护岸冲刷深度用下式Vcp??V??允??n1??hB?hp式中:hB—局部冲刷深度(m);hp—冲刷处的水深(m),以近似水位最大深度代替; VCP—平均流速(m/s);V允—河床面上允许不冲流速(m/s);n—与防护岸坡在平面上的形状有关,取n=1/4(2)斜冲护岸段冲刷深度用《堤防工程设计规范》(GB50286–98)规范中D.2.2-2式计算:23tg?hp?2式中:2?Vj?30d2g1?m△hp—从河底算起的局部冲深(m);α—水流流向与岸坡的夹角;m—边坡系数;d—坡脚处土壤计算粒径(cm);[(非粘性土,指按重量计,取大于15%的筛孔直径),粘性土按照规范当量粒径表查得。
]Vj—水流偏斜时水流的局部冲刷流速(m/s),近似按设计洪水位时流速代替。
报告中应列出公式中各个参数的取值及最不利情况的冲刷计算结果;应列出各计算断面流速,冲刷深度。
4.7排涝规划说明排涝标准、排涝方案(简述第5章有关排涝设计内容)。
4.8清淤、疏浚规划说明疏浚位置、长度、工程量(简述第5章有关疏浚设计内容)。
95.工程布置及主要建筑物5.1工程等级与标准5.1.1依据保护区的防洪规划、保护区的重要性,按防洪规范确定堤防工程的防洪标准。
中小河流堤防一般为10-20年一遇洪水,保护区排涝标准一般为5~10年一遇。
5.1.2按有关规范确定堤防工程及主要建筑物级别,一般为4-5级。
5.2设计基本资料收集包括水文、地形、地质等有关资料及图纸。
5.3堤防工程总体布置5.3.1稳定河宽论证与堤距选择堤距要大于或等于稳定河宽,应满足行洪安全要求。
5.3.2堤线方案选择根据堤线布置原则和选定的堤距、河宽、河道岸线情况和河岸建筑物情况、地形地质条件、施工条件及其他影响因素,选择不同的堤线进行比选,推荐合理的堤线方案。

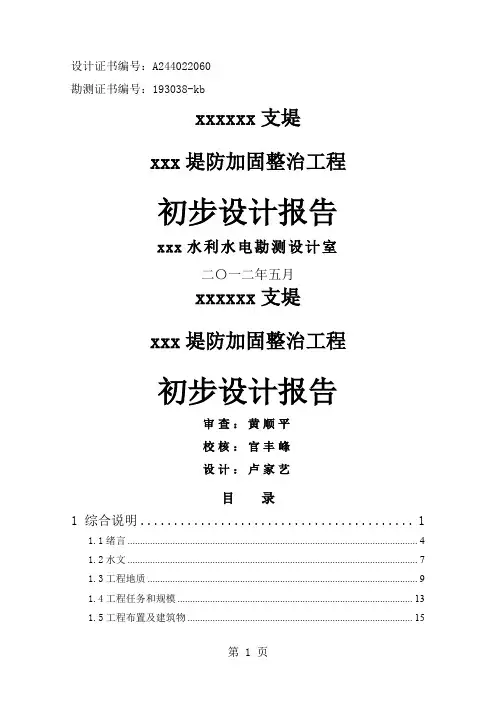

河道堤防加固整治工程初步设计报告精品文档100页
设计证书编号:A244022060勘测证书编号:193038-kbxxxxxx支堤xxx堤防加固整治工程初步设计报告xxx水利水电勘测设计室二〇一二年五月xxxxxx支堤xxx堤防加固整治工程初步设计报告审查:黄顺平校核:官丰峰设计:卢家艺目录1 综合说明 (1)1.1绪言 (4)1.2水文 (7)1.3工程地质 (9)1.4工程任务和规模 (13)1.5工程布置及建筑物 (15)1.6施工组织设计 (18)1.7工程永久占地 (19)1.8环境保护设计 (19)1.9节能降耗分析 (21)1.10工程管理设计 (21)1.11设计概算 (23)1.12经济评价 (24)2 水文 (24)2.1气象特征 (24)2.2水文基本资料 (25)2.3水文特征 (25)2.4洪水 (27)3 工程地质 (32)3.1前言 (32)3.2工程概况及地形地貌 (32)3.3岩土层划分及其物理力学性质 (33)3.4地下水概况及注水试验 (38)3.5场地稳定性评价 (39)3.6地基岩土工程评价 (40)3.7施工注意事项及建议 (41)4 工程任务和规模 (42)4.1项目建设的依据 (42)4.2项目建设的必要性 (45)4.3项目建设的任务 (48)4.4工程规模 (49)5 工程布置及建筑物 (55)5.1设计依据 (55)5.2工程等别和设计标准 (55)5.3工程总体布置原则及主要建筑物 (56)5.4堤防工程设计 (59)5.5堤防附属建筑物 (65)6 施工组织设计 (67)6.1施工条件 (67)6.2施工导流与排水 (69)6.3主体工程施工 (69)6.4施工总布置 (71)6.5施工总进度 (74)6.6工程招标 (74)7 工程永久占地 (77)7.1工程占压区实物指标 (77)7.2投资概算 (77)8 环境保护设计 (80)8.1环境影响 (80)8.2环境保护投资概算 (82)8.3综合评价 (82)9 节能降耗分析 (83)9.1概述 (83)9.2编制依据和基础资料 (83)9.3施工期能耗种类、数量分析和能耗指标 (84)9.4主要节能降耗措施 (86)9.5节能降耗效益分析 (88)9.6结论意见和建议 (88)10 工程管理设计 (89)10.1工程管理性质 (89)10.2明确管理范围和任务 (89)10.3工程年运行费用 (90)11 设计概算 (91)11.1编制说明 (91)11.2主要工程量 (91)11.3主要材料用量 (92)11.4投资概算结果 (92)12 经济评价 (94)12.1概述 (94)12.2国民经济评价 (95)14.3综合评价 (96)1 综合说明1.1绪言1.1.1地区概况xxx位于xxx省中部,南与xxx的xxx、xxx接壤,北与清远市、韶关市相望,东临惠州,交通便利、历史悠久,自然资源丰富。
四川省中小河流综合治理工程初步设计报告编制大纲(初稿)
关于印发四川省重点地区中小河流治理项目初步设计报告编制大纲(试行)的通知各市(州)、扩权县水务局,厅直有关单位:为切实加快我省中小河流治理建设项目的前期工作,保证初步设计报告编制深度和质量,根据国家财政部、水利部和四川省水利厅、四川省财政厅有关重点地区中小河流治理项目管理等一系列文件要求,结合有关技术规程规范,我厅制定《四川省重点地区中小河流治理项目初步设计报告编制大纲(试行)》,现印发你们,请遵照执行。
附件:四川省重点地区中小河流治理项目初步设计报告编制大纲(试行)四川省重点地区中小河流治理项目初步设计报告编制大纲(试行)总则1 编写依据及目的为加快中小河流治理工程初步设计的编制工作,规范设计内容,提高设计质量,根据水利部、财政部《关于印发<全国重点地区中小河流近期治理建设规划>的通知》(水规计【2009】497号)和《全国重点地区中小河流治理项目管理暂行办法》的通知(财建【2009】819号),以及四川省水利厅、财政厅印发的《四川省重点地区中小河流治理项目建设管理暂行办法》(川水函【2010】1102号)等文件精神,参照《水利水电工程初步设计报告编制规程》及有关规程规范,并针对四川实际,制定《四川省重点地区中小河流治理项目初步设计报告编制大纲(试行)》(以下简称《编制大纲》)。
2 适用范围《编制大纲》适用于纳入《全国重点地区中小河流治理建设规划》确定的项目,以及按国务院要求,经财政部、水利部认定的其他重点地区中小河流治理项目。
3 治理标准中小河流治理要符合流域、区域防洪规划,设计应根据国家《防洪标准》(GB50201-94),并结合中小河流防洪保护区现状及社会经济发展需要合理选择防洪标准。
防洪标准一般采用10~20年一遇、排涝标准一般采用5~10年一遇。
4 设计原则(1)统筹协调、综合治理。
坚持人与自然和谐发展,既有效防御洪水、又科学安排洪水出路;统筹处理中小河流治理与城镇发展、河流生态环境保护、水资源开发利用的关系;统筹协调中小河流治理河段与河流上、下游及左右岸的关系;统筹衔接中小河流与山洪灾害防治的关系;统筹兼顾中小河流治理与河道管理、工程措施与非工程措施、防洪与排涝、近期与远期的关系。
河道整治工程初步设计报告
河道整治工程初步设计报告
一、项目概况
现整治河流位于XXX省XXX市XX县XX村,全长约XX公里,由摘要和抓要建成,南面临江河,距离XX约XX公里,自古以来以其碧涓清波、碧流涌活等美誉远近。
河道整治工程是一项重要的投资建设项目,旨在整治河道,开工现场整治工程将遵循“建立新湖,更新河道,改善河流,维护河湖环境,优化河水质量”的方针,建设出一条安全、节约、美观、环保、新颖的河道。
二、设计理念
(1)梳理河道功能:梳理河流的整体功能,继承和发挥河流原有的功能,并将这些功能合理配置,实现综合有效利用。
(2)提高河流泥沙运移能力:在河道内安装多节序九洞渠,增加搬运能力,使河流更加开阔、整洁。
(3)增强河流水质控制:安装水质改善设施,可以有效改善河流的水质,使河流环境变得更加洁净。
(4)优化河流环境:在河道内设置各种风景植物,将河道环境变成更加美丽的景色,同时也有助于改善河流的水质。
(5)保护河流包围环境:采取多种治理措施,改善河流包围环境,以防止污染源的外溢,保护河流环境。
河道整治工程初步设计报告
河道整治工程初步设计报告概述:三门县位于中国黄金海岸线中段的三门湾畔,东临三门湾、西靠天台山、北接宁波、南邻临海市。
该县总面积为1510平方公里,其中陆地面积为1072平方公里,海域面积为438平方公里,下辖10镇4乡,总人口40万。
该地属亚热带季风气候,温暖湿润,四季分明,日照充足,雨量充沛,年平均气温16.6℃,平均降雨量1650毫米,空气质量优,为国家I级标准。
该地地势西北高,东南低,略呈倾斜,中、西部属低山陵地区,间有小块河谷平地;东部为滨海平原,河道纵横,土壤肥沃。
花桥镇位于三门县城海游镇东南,地理坐标为北纬28°55′18″,东经121°28′36″。
全镇总面积约83.9平方公里,其中山地面积占83%,耕地面积占11%,水面、溪滩面积占6%。
辖34个行政村,人口总数为人。
花桥镇西洋溪位于花桥镇,红星水库下游,上游有支流两条。
河道出花桥镇后,汇入蒲锋港流经红旗塘后出海。
但由于该河道年久未经治理,河内淤积严重,河道断面突变较大,河道泄流能力极低,一到梅汛季节,极易造成内涝,洪水不能及时排入下游,给人民生产生活带来了严重威胁。
当地人民迫切希望对该溪进行疏浚整治,保护人民正常生活生产安全。
因此花桥镇人民政府于2008年3月委托我公司对该塘内河道整治工程项目进行设计。
我公司接受该委托任务后,立即进行实地勘测和设计工作,并于4月底完成。
水文计算:在设计过程中,我们进行了水文计算。
自然条件及水系方面,花桥镇地处山区,地势高低落差较大,河道纵横,水系发达。
西洋溪为该镇主要河流,上游有支流两条。
我们对该河道进行了流量观测和水位观测,并进行了水文计算。
通过计算,我们得出了河道的流量和水位,确定了河道的断面形状和尺寸。
根据计算结果,我们制定了治理方案,对河道进行了疏浚整治,提高了河道的泄流能力,有效地解决了内涝和洪涝等问题。
在设计过程中,我们得到了花桥镇人民政府、XXX等有关单位的大力支持,对此表示感谢。
中小河流治理工程初步设计指导意见
中小河流治理工程初步设计指导意见一、总则(一)根据水利部、财政部印发的《全国重点地区中小河流近期治理建设规划》和《全国中小河流治理项目和资金管理办法》,为指导全国中小河流治理工程初步设计工作,科学规划工程布局,合理确定治理方案,规范主要设计内容和标准,提高设计工作质量,提出本指导意见。
(二)本指导意见所指中小河流是流域面积在至平方公里的河流。
(三)中小河流治理工程初步设计应参照现行有关规范及《初步设计报告编制规程》规定的内容和深度要求,结合本指导意见,开展初步设计报告编制工作。
应按照质量管理体系的要求认真做好各设计环节质量控制,确保设计成果质量。
(四)设计中应加强基础资料的收集、整理和分析,认真开展必要的现场调查和勘测等工作;重视水文分析、河流冲淤演变及河势变化分析,加强整治河宽和堤距的分析论证;优化施工组织设计方案,做好土方挖填平衡,减少弃渣占地,并根据加快中小河流治理的原则择优确定施工工期。
(五)工程建设内容要避免与市政园林建设相混淆,生态措施只能放在护岸、护坡、堤防等河道治理工程上,不用于绿化、靓化等市政园林工程。
河道治理工程与市政、园林工程结合实施的项目,应分别列出其工程量和投资,明确资金来源。
(六)中小河流治理中涉及到的占地和移民安置、交通桥梁、环境影响等问题,应按照相关规定并结合各省(区、市)具体情况,做好相应工作。
二、水文(一)应收集和整理本流域和相邻流域的水文站、雨量站的实测系列资料,收集省区的暴雨查算手册或水文图集,收集以往河道治理规划设计中设计洪水的计算方法和成果,并加强河道特征和洪水特性分析。
(二)参照《水利水电工程设计洪水计算规范》(),结合具体资料情况,选择合适的设计洪水计算方法。
当工程地址及上、下游附近有较长实测洪水流量资料时,可优先采用频率分析计算方法,直接推求设计洪水;当工程地址及上、下游实测洪水资料短缺时,可根据经审批的省区的暴雨洪水计算方法,由设计暴雨推求设计洪水。
子洲县电市镇张家沟村河道整治工程初步设计报告
子洲县电市镇张家沟村河道整治工程初步设计报告发布时间:2021-03-19T10:01:20.973Z 来源:《城镇建设》2020年12月36期作者:窦姣[导读] 拟建的子洲县电市镇张家沟村河道整治工程位于陕西省子洲县西北部电市镇张家沟村窦姣榆林市水利水电勘测设计院1张家沟村河道整治工程设计说明1.1 基本情况拟建的子洲县电市镇张家沟村河道整治工程位于陕西省子洲县西北部电市镇张家沟村,距电市镇3公里,距子洲县城30公里,小理河沿岸,地理坐标介于东经109°42′37″—109°45′28″,北纬37°37′32″—37°38′12″。
张家沟村为电市镇的一个行政村,目前交通便利,全村共有278户,1132人,土地面积达4800亩,现拥有核桃及苹果园500余亩,经济林600亩,种草300亩,退耕还林达1800亩,树莓200亩,以及玉米、糜子、谷子、豆类、薯类等农产品。
现人家都居住在张家沟沟道内,由于近年来强降雨比较频繁,沟道破烂、垮塌物堆积严重,时逢汛期来临,沟道洪水对两岸居民安全造成了威胁。
因此,急需进行沟道治理。
拟建的子洲县张家沟村沟道整治工程位于子洲县张家沟村,工程保护区为子洲县张家沟两边村民及进村道路和沟道两岸耕地。
保护人口0.11万,农田2000亩。
本次设计新建堤防主沟段和支沟段,共计长度5167.3m,其中主沟堤防共3561.3m,支沟堤防共1606.0m。
1.2 水文1.2.1水文及气象小理河流域位于毛乌素沙漠南缘,属温带半干旱大陆性气候,其特点春短多风,冷热剧变,风沙大;夏季炎热多阵雨,蒸发强烈,光照充足;秋季降雨集中凉爽湿润;冬季寒冷干燥,降水稀少,封冰期长。
总体上气温低、无霜期短,旱、洪、雹、冻灾害频繁,十年九旱。
流域内多年平均气温9.6℃,极端气温最高41.1℃(2005年5月7日),最低气温-25.7℃(1993年1月16日),土壤冻结每年达4个月左右,无霜期210天,最大积雪深度100cm,最大冻土深度115cm。
河道整治工程初步设计报告
河道整治工程初步设计报告一、项目描述本项目是对城市内一条河道进行整治工程,旨在改善河道流量,提高水质,保护河道生态环境,以及提供城市居民的休闲空间和景观观赏功能。
该河道位于城市的东部,全长3公里,流经了住宅区、商业区和工业区。
由于多年来人类活动的影响,河道水质下降,水流受阻,且河道两岸环境杂乱不堪,急需进行整治。
二、工程目标1.改善河道流量:通过疏浚河道底泥,清理淤积物,加宽河道宽度,提高泄洪能力,确保河道在暴雨等极端天气条件下能够正常运行,并避免洪水造成的灾害。
2.提高水质:在河道进口处建设格栅拦污结构,以清除流经的固体废弃物。
并设置生态过滤池来去除水中的重金属和悬浮物,净化水质。
3.保护河道生态环境:利用河道两岸的绿地,重新种植花草树木,打造绿化带,恢复河道附近的生态系统。
同时在河道两岸设置雨水花园和河岸步道,提供市民休闲娱乐场所。
4.提供景观观赏功能:在河道两侧设计独特的景观,如水岸广场、喷泉等,为市民提供一个美丽宜人的环境。
三、工程方案1.疏浚和清淤工程:通过挖掘机进行河床疏浚工作,清理河道内淤泥,使河道恢复原有深度,并清理道路两旁的堆积物,提高水流通畅度。
2.河道加宽工程:对河道两侧岸堤适度腾退,通过挖掘工程将河道宽度适当增加,增加河道的流量和泄洪能力。
3.格栅拦污结构:在河道进口处建设格栅拦污结构,拦截进入河道的固体废弃物,避免污染河道水质。
4.生态过滤池:在河道两岸设置生态过滤池,利用植物的吸附和分解能力去除水中的重金属和悬浮物,净化河道水质。
5.绿化带和雨水花园:在河道两岸设置绿化带,种植各种花草树木,恢复河道附近的生态系统;同时在河道两侧的较低位置设置雨水花园,利用下水道收集雨水,提供给花草树木浇灌。
6.河岸步道和景观设计:沿着河道两侧设置骑行和步行的河岸步道,方便市民休闲娱乐;同时在河道两侧的独立空地设计独特的景观,如水岸广场、喷泉等,增加景观观赏功能。
四、预算和施工计划根据初步设计方案,本项目的预算约为1亿元,计划周期为2年。
中小河流治理工程初步设计指导意见
中小河流治理工程初步设计指导意见一、总则(一)根据水利部、财政部印发的《全国重点地区中小河流近期治理建设规划》和《全国中小河流治理项目和资金管理办法》,为指导全国中小河流治理工程初步设计工作,科学规划工程布局,合理确定治理方案,规范主要设计内容和标准,提高设计工作质量,提出本指导意见。
(二)本指导意见所指中小河流是流域面积在200至3000平方公里的河流。
(三)中小河流治理工程初步设计应参照现行有关规范及《初步设计报告编制规程》规定的内容和深度要求,结合本指导意见,开展初步设计报告编制工作。
应按照质量管理体系的要求认真做好各设计环节质量控制,确保设计成果质量。
(四)设计中应加强基础资料的收集、整理和分析,认真开展必要的现场调查和勘测等工作;重视水文分析、河流冲淤演变及河势变化分析,加强整治河宽和堤距的分析论证;优化施工组织设计方案,做好土方挖填平衡,减少弃渣占地,并根据加快中小河流治理的原则择优确定施工工期。
(五)工程建设内容要避免与市政园林建设相混淆,生态措施只能放在护岸、护坡、堤防等河道治理工程上,不用于绿化、靓化等市政园林工程。
河道治理工程与市政、园林工程结合实施的项目,应分别列出其工程量和投资,明确资金来源。
(六)中小河流治理中涉及到的占地和移民安置、交通桥梁、环境影响等问题,应按照相关规定并结合各省(区、市)具体情况,做好相应工作。
二、水文(一)应收集和整理本流域和相邻流域的水文站、雨量站的实测系列资料,收集省区的暴雨查算手册或水文图集,收集以往河道治理规划设计中设计洪水的计算方法和成果,并加强河道特征和洪水特性分析。
(二)参照《水利水电工程设计洪水计算规范》(SL44-2006),结合具体资料情况,选择合适的设计洪水计算方法。
当工程地址及上、下游附近有较长实测洪水流量资料时,可优先采用频率分析计算方法,直接推求设计洪水;当工程地址及上、下游实测洪水资料短缺时,可根据经审批的省区的暴雨洪水计算方法,由设计暴雨推求设计洪水。
中小河流治理工程初步设计指导意见
一、总则
第(三)条
现行有关规范: 《防洪标准》GB 50201-94 《水利水电工程等级划分及洪水标准》SL 252-2000 《堤防工程地质勘察规程》SL 188-2005 《中小型水利水电工程地质勘察规范》SL 55-2005 《堤防工程设计规范》GB 50286-98 《水利水电工程水文计算规范》SL 278-2002 《水利水电工程设计洪水计算规范》SL 44-2006 《水利工程水利计算规范》SL 104-95 …… 《水利水电工程初步设计报告编制规程》DL 5021-93( 正在修订)
-- 中小河流治理工作启动以来,累计安排1800多个项目,涉及河流近1700条 ,目前已有330多个项目完工,综合治理河长6300多公里; --我国流域面积在200平方公里以上、有防洪任务的中小河流有9200多条,尽 管目前中小河流治理试点取得了较好进展,但大规模综合治理刚刚开始; --今年中央1号文件将中小河流治理摆在加强水利薄弱环节建设的重要位置, 明确要求加快治理步伐,“十二五”期间基本完成重点中小河流重要河段治理 。用5年时间对洪涝灾害易发、保护区人口密集、保护对象重要的5000多条 中小河流重点河段进行集中治理 ; --中小河流治理是一项保障和改善民生的工程。一般年份中小河流洪涝灾害损 失占全国洪涝灾害的70%~80%,死亡人数占2/3左右,社会各界高度关注中 小河流治理。
一、总则
第(一)条
2、指导意见形成过程
◆《指导意见(初稿)》出来之后,邀请四川、新 疆、江苏、重庆等省(区、市)水利勘测设计院 的专家进行了一次讨论,对指导意见进行了修改 完善,形成了《指导意见(征求意见稿)》。
◆2011年3月~5月,和水利部规计司一起,根据有 关省区的反馈意见,多次对《指导意见》进行了 修改,最后由水利部和财政部印发。
中小河流治理工程初步设计指导意见
示例
◆淮河流域淮北平原地区某条中小河流(F=460km2)。因 为流域内没有实测流量资料,由设计暴雨推算设计洪水。
◆采用《淮北除涝水文计算办法》。该方法是目前淮北骨干 河道、洼地治理中水文计算的主要方法,在治淮工程规划、 设计中广泛采用。
示例
①设计暴雨 根据《淮北除涝水文计算办法》,由表格查算该河主要控制 断面不同频率的三天设计面雨量。
--重视基础工作,加强分析论证,技术可行,经济合理, 资源节约,环境友好
一、总则
(五)工程建设内容要避免与市政园林建设相混淆,生态措 施只能放在护岸、护坡、堤防等河道治理工程上,不用 于绿化、靓化等市政园林工程。河道治理工程与市政、 园林工程结合实施的项目,应分别列出其工程量和投资 ,明确资金来源。
--处理好河流治理与滨河市政园林和景观建设的关系
•
一、总则 第(五)条
建设项目方面 ➢ 中小河流治理:河道疏浚、护坡护岸、堤防等 ➢ 市政园林建设:景观、道路、交通桥梁等
工程占地方面 ➢ 中小河流治理:河道拓浚占地、堤防占地等 ➢ 市政园林建设:景观带占地、道路占地等
•
一、总则 第(五)条
陈部长讲话:“城镇区域的中小河流治理项目,在确保专 项资金用在防洪工程建设的基础上,可以整合市政园林等 各类建设资金,打造亲水走廊,使中小河流治理项目成为 城镇环境的新亮点、休闲娱乐的新去处”。 --河流治理与城市景观、园林建设有联系、有区别、不矛 盾;
一、总则
(二)本指导意见所指中小河流是流域面积在200至3000平 方公里的河流。
--本指导意见的适用范围 ➢ 小于200平方公里的小河流,结合山洪地质灾害防治进行
治理; ➢ 大于3000平方公里河流的纳入重要支流或大江大河进行
新洲河综合整治截污工程初步设计
1 工程背景1.1 任务的提出近年来,在市委市政府的正确领导下,我市集中力量对城市环境和道路交通进行了全面综合整治,尤其针对福田河、新洲河流域污染状况开展了一系列的污染治理工作,取得了成绩,但是,不容忽视的是,我市水环境污染仍然十分严重,与市委市政府提出的把深圳建设成现代化国际城市和生态环保城市的目标还有相当的差距。
为了尽早实现市委市政府提出的“天更蓝,水更清”的环境目标,推动“畅、净、宁”工程的全面实施,在总结过去几年来市内河流污染治理工程的经验教训的基础上,在深圳市水环境综合整治办公室的统一部署下,提出了本次特区内水污染综合治理方案的总体思路,并分阶段、分步骤实施新洲河水环境综合整治工程.截污工程既是综合治理的第一仗,也是是决定整个综合整治工程成败的前提与关键。
截污工程的最终目标是要进一步完善污水的收集和输送系统,最大限度地发挥现有城市排水管网的作用,将污染新洲河的污水送入已建的城市污水厂处理后排放.这一阶段工作的关键是要展开大量调查工作,从污染源头开始,分析造成污染的原因,找出存在的问题,提出整改的措施,落实整改的牵头部门和单位,将责任落实到位,在市政府、水办的统一领导下,进行全面整改。
同时,考虑到整改过程将是一个长期的复杂的系统工程,还须提出在整改过程中减轻水体污染的临时截污措施,以便在近期内就使河流的水体污染治理工作能够迅速见到成效.与此同时,污染源头的治理,小区内雨污分流整改工作将会坚持长期开展,并力求从管理体制上,制度完善与严格执法上杜绝边治理,边污染的现象,实现动态、长效的管理,从根本上消灭污染源.1.2 任务范围根据所提出的任务和实施阶段计划安排,第一阶段中所完成的工作内容包括:1.)对流域内水体污染情况、雨水及污水管道系统现状进行调查、分析,找出造成河道水污染的原因。
2.)根据特区污水管网系统规划并结合现状调查,研究流域内完善、改造及污染治理工程措施,并提出投资概算.3.)根据调查分析提出加强河道水污染防治的检查、监督、管理方面的措施建议。
河道治理初步设计墨水河上游
1综合说明1.1绪言1.1.1流域概况墨水河为“淮涉”与“墨水”两河的通称。
墨水河有两处发源地:主源出于城阳区惜福镇的标山、二标山、三标山一带,经棉花、楼山、演礼村,通过书院水库进入即墨市的团彪水库,出库后经西南贡、前北葛村、官庄至前留村;另一源称留村河,源于即墨市石门乡莲花山西南麓一带,流经留村乡的西九六夼附近,绕过天井山至即墨县城关的前留村,两源在前留村汇流后经刁家烟霞、中障村、即墨市城关折向南经大韩村、城阳区西城汇、皂户村注入胶州湾。
全长42.2km,流域面积392.9km2(含洪江河),平均干流坡降0.002m/m。
1.1.2墨水河历年治理情况自1999年以来,青岛市和即墨市、城阳区政府多次对墨水河进行治理,现已完成河道护岸砌筑61.15km(左、右岸合计),新建改建拦河、跨河构筑物15座,铺设截污干管54.11km,工程总投资42573万元。
其中:1999年~2002年,即墨市对墨水河即墨城区段进行了综合治理,护岸砌筑26.20km,铺设污水管道12.0km,项目总投资8257万元。
2005年2月,青岛市审查批准了《青岛市墨水河综合治理一期工程初步设计报告》,决定按照50年一遇的防洪标准进行分期治理。
一期工程2005年5月开始实施,主要工程内容为河道清淤、拓宽12.41km,护岸砌筑8.48 km,新建、改建桥梁2座,铺设截污干管24.49 km,工程总投资8725万元。
2006年3月,青岛市审查批准了《青岛市墨水河综合治理二期工程初步设计报告》。
二期工程主要内容为河道清淤、拓宽、护岸7.49km(左右岸合计),新建拦河、跨河构筑物6座,铺设截污干管17.62km。
工程总投资9956万元。
2007年3月,青岛市审查批准了《青岛市墨水河综合治理三期工程初步设计报告》。
三期工程主要内容为河道清淤、拓宽、护岸8.78km(左右岸合计),新建拦河、跨河构筑物4座。
工程总投资7435万元。
2008年3月,青岛市审查批准了《青岛市墨水河综合治理四期工程初步设计报告》。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章综合说明第一节工程概况某河流域位于A东南部的B市,地理坐标为东经121°11′-121°51′,北纬36°42′-37°07′,发源于C村东北,流经等镇,于镇村以南2公里的地流入黄海的浪暖口,全长69公里,流域面积652平公里,其中,在A 境长43.9公里,流域面积443.3平公里。
整个流域呈叶状,其区约占15.4%,丘陵占49.2%,山间平原及滨海平原占35.4%,本流域主要最大流域宽度21公里,平均流域宽度12.5公里。
全流域共有14条支流,其中有3条一级支流,自上而下为薛家沟:长155.5公里,流域面积64平公里;老清河:长28公里,流域面积100平公里;坦埠沟:长15公里,流域面积39.7公里。
受A市水利局的委托,我公司对某河河道治理工程,进行了初步设计,编制完成了《A市某河河道治理工程初步设计报告》,报告主要包括以下主要设计容:1、从浪暖口向上游至坦埠村新建堤防20.52公里;2、从浪暖口向上游至坦埠村河道清障排淤10.26公里。
第二节工程建设缘由某河是贯穿C、A、D三市防洪工程的主干河道,属于典型的雨源型山洪河道,具有暴雨集中、源短流急、涨快退速等特点,目前河道淤积重,杂草丛生,沙丘遍布,并逐年向上游推进,同时人为侵占河道、拦河造地、河道挖沙现象也较为普遍,重地影响了河道的行洪排涝能力,沿岸堤防已远远达不到二十年一遇防洪标准。
如今沿河两岸已有20多万人口,跨河两岸已有桃威铁路、309国道及青威高速公路从过,为促进当地的经济发展起到了不可估量的作用,一旦发生水灾,其危害后果将十分重。
历史上曾给两岸几十万人口及当地工农业生产造成多次灾难,成为危害沿岸人民生命财产安全,制约当地经济发展的重大隐患。
因此,无论从广大人民群众的迫切愿望出发,还是从关系到国计民生的大局出发,从根本上消除洪灾隐患,保护沿河两岸人民免受洪涝灾害,促进当地经济发展,维护社会安全稳定,改善环境,加速某河的彻底根治,完善整个流域的防洪工程体系建设,极为重要,势在必行。
第三节设计依据及设计标准一、文件依据1、项目建设单位关于编制本项目设计文件的委托书;2、有关法律、法规、针及产业政策和投资政策;3、现行有关技术经济围、标准和定额资料;4、项目建设单位提供的有关基础资料。
二、执行的主要规、规程1、《水利水电工程初步设计报告编制规程》DL5021-93;2、《防洪标准》GB50201—94;3、《堤防工程设计规》GB50286—98;4、《省防潮堤工程若干技术问题暂行规定》;5、《水利水电工程施工组织设计规》(SDT338—89);6、《水利建设项目经济评价规》(SL72—94);7、《水利水电工程环境影响评价规》(试行)。
8、其他有关规、规程。
三、设计标准。
(一)防洪标准根据《防洪标准》GB50201-94,确定本工程设计洪水标准为二十年一遇洪水设计。
(二)工程等别根据《防洪标准》GB50201-94和《堤防工程设计规》GB50286-98,该工程等别为Ⅳ等,主要建筑物为4级。
(三)地震根据《国中地震动参数区划图》(GB18306-2001实施),查得本工程地震动峰值加速度为0.10g,地震动反应谱特征期为0.35s。
第五节工程建设容1、桩号0+000~10+260段两岸堤防加高加固;2、桩号0+000~10+260河道清障排淤。
第六节主要技术经济指标一、主要技术指标二十年一遇设计堤顶高程9.6~10.63米。
二、工程量及投资本工程,共需完成土开挖128.25万立米,河道筑堤5078.66立米。
全部工程概算投资301.47万元,其中建筑工程205.76万元,临时工程30.92万元,其它费用37.39万元。
三、经济评价该项目经济部收益率为34.02 %,经济净现值457.18万元,经济效益费用比为2.62,由此可以看出,各项指标均满足规要求,人国民经济角度分析,该工程是合理可行的,社会效益和经济效益是非常显著的。
四、工期安排计划2004年1月开工,2004年4月竣工,工期4个月。
第二章项目区基本情况第一节工程区概况一、自然地理位置拟建工程位于A市某河中下游、从入浪暖口向上至坦埠村10+260公里处。
某河位于北纬36°58'~37°20',东经120°05'~121°40',发源于昆嵛麓C区曲家口村东北的某口,从C区的莒家庄、水道两乡镇向南流经A市境的下初、家、南黄镇和D市境的小观等乡镇,于浪暖口入黄海。
干流全长69公里,流域面积652平公里,14条支流中较大支流有老清河(F=100KM2),薛家沟(F=64KM2),坦埠沟(F=39.7KM2)。
整个流域呈叶状,最大流域宽度21公里,平均流域宽度12.5公里。
流域有两座中型水库,即位于C境的瓦善水库和位于A市家镇境的花家疃水库。
二、地形地貌某河流域山脉为昆嵛山系,多为东南走向。
其区丘陵占大部分,上中游一带地势较高,坡度陡,下游及河口一带地势平坦且低洼。
其地貌特征为:山区约占15.4%,丘陵占49.2%,主要分布于中上游一带,下游及河口一带的山间平原及滨海平原占35.4%,为本流域主要的耕作区。
三、水文气象某河流域地处北半球中纬度地区,属暖温带东亚季风区大陆性气候,四季变化明显,但受海洋气候影响,与同纬度陆地区相比,具有冬暖、夏凉、春冷、秋温及温差小等特点,但风偏大、偏多。
区的气温、降雨、风况情况如下:1、气温项目区年平均气温11.4℃,最高气温38.4℃,最低气温-25.5℃。
年各月最寒冷的月份是一月,平均温度为-2.6℃,温度最高是八月份,平均温度24.9℃。
多年平均无霜期221天。
历年最大冻土深60cm。
2、降水项目区多年平均降水量为723mm,降水量年分配不均。
一是年、年际变化较大,年降雨往往集中在7—9月份,降水量占全年总降水量的70%以上,降水量年际变化也较大,建国以来降雨量最多的年份是1964年,降水量1506.7mm,最小年份是1999年,降水量355.88mm,河水受降雨影响,暴雨季节河水猛涨,雨季过去,水量明显减少,遇大旱及枯水季节则常发生断流干涸。
二是地区分布不平衡,自北向南呈递增趋势。
本区降水量年际变化幅度较大,多集中在7、8、9三个月,约占全年降雨量的75%。
3、风况项目区属于东亚季风区,区季风盛行。
冬季受西伯利亚高压气团控制,盛行偏北风,风力较大;夏季受太平洋暖气团控制,多偏南风,一般情况风力比冬季小,而台风也出现在这一时期,往往对沿海造成风暴潮灾害。
该地区多年平均风速4~6m/s,从年时空分布看,春季3~5月份风速较大,一般风速5~7m/s,6~8月多偏南风,8~9月份时有台风发生,台风的风力强大,是风暴潮灾害多发季节,冬季偏北风多,平均风速一般在4~7m/s。
4、海浪入地处黄海区,风浪与涌浪出现频率相近。
夏、秋季浪高较大,台风是引起大浪的主要天气系统。
波浪期与台风浪期相对应,涌浪在冬季最强,风浪高度在1~3m。
5、潮汐概况沿海潮汐主要由太平洋潮波经东海传入的协振潮控制。
潮汐属于不正规半日混合潮型,一次海潮历时12小时24分。
根据A口潮位站测得的资料,多年平均最高潮位2.543m。
四、社会经济概况某河流域辖C的莒格庄、水道和A的下初、家、南黄及D市的小观等六个乡镇,流域控制面积652平公里,总人口22.3万人,其中农业人口20.97万人,耕地28.84万亩,农民人均纯收入2894元,流域农业以粮食、花生、蚕茧、蔬菜及畜牧业为主,工业以轻工产品为主,流域工、农业总产值25.9亿元。
第二节河道防护围本河道防护围系根据若无防洪设施,洪水泛滥所造成的淹没面积而定。
因河道中上游主要为山区,下游段地势相对开阔平坦,因此主要的淹没区在下游段。
据此计算出某河淹没面积为65平公里(清水河段淹没宽度为750~2000米,水深1~1.5米;清水河与某河交界处至入段淹没宽度为1~11公里,水深1.5~2米之间),淹没耕地5万亩,淹没3个乡镇45个村庄,人口7.5万,淹没桃威铁路3.3公里,潍公路4.5公里,损失工农业总产值3.5亿元。
第三章设计洪水分析计算第一节基本资料的收集整理和分析某河发源于C昆嵛山的某口,干流全长69公里,流域面积652平公里,较大支流有老清河(F=100KM2),薛家沟(F=64KM2),坦埠沟(F=39.7KM2),本流域有中型水库两座,即位于C境的瓦善水库和位于A市境的花家疃水库。
由暴雨资料推求设计洪水,某河流域选用雨量站4处,见下表。
计算系列也均大于30年,所有水文资料都摘自水文年鉴及水文系统水文整编成果,为本次初设提供了可靠的基础资料。
某河雨量站一览表第二节设计洪水计算本流域设计洪水计算采用由设计暴雨推求设计洪水。
一、本流域有中型水库两座,因其流域面积较小,且无实测暴雨资料,因此作为无实测资料地区计算从《省大、中型水库防洪安全复核洪水计算办法》(以下简称《办法》)中的“省多年平均二十四小时暴雨等值线图”和“省最大二十四小时暴雨变差系数等值线图”上,查流域中心多年平均二十四小时点雨量、变差系数,然后由流域面积查点、面换算系数,即可求出多年平均二十四小时设计面雨量,三日设计雨量可由H3=KH24式求得,K 取1.25 。
二、本流域河道有实测的雨量资料,其面雨量均值、C V值计算如下:1、暴雨资料的选取及系列的生成根据水文年鉴和近几年水文资料整编成果,先统计各单远24小时、3日年最大面暴雨量,具体法是对各选定的雨量站,6-9月逐日求平均降雨量,然后滑动挑选年最大24小时、3日面雨量,各计算单元统计系列及选用雨量站见下表:某河设计暴雨统计系列及选用雨量站表2、频率计算求面雨量均值、C V值应用上述统计系列分别计算各个系列均值、C V值,取C S=3.5 C V适线。
适线时重点考虑中、上部点据,设计采用的均值与计算值基本一致,设计C V值一般比计算值偏大。
3、设计暴雨求得流域各资料系列均值、C V值后,查P-Ⅲ型曲线表可得到不同频率的K P值,由X P=K P X可求得各种设计频率的年最大24小时、最大3日设计面雨量,本流域上的中型水库防洪标准近期按50年一遇设计,1000年一遇校核,远期按50年一遇设计,2000年一遇校核。
考虑到下游河道防洪要求,增加10年一遇、20年一遇设计标准。
河道设计断面防洪标准,近期按10年一遇设计,远期按20年一遇治理。
河道上各控制单元设计暴雨计算结果见表3-1,中型水库设计暴雨计算结果见表3-2。
4、设计净雨量计算先将设计暴雨按三日降雨雨型进行日程分配,公式为:第一天降雨量H1=0.35(H3日-H24)第二天降雨量H2=0.65(H3日-H24)第三天降雨量H3=H24然后推求每天相应的设计净雨,采用《办法》中提供的暴雨-径流适用围表及P+Pa-R关系曲线,第一天Pa 用设计值,第二、第三天Pa由前一天降雨及净雨连续计算,即Pai+(Pi-Ri),求出设计频率下的逐日净雨量。
