土石方工程量计算规则
土石方工程量计算规则常用计算面积及体积计算公式
![土石方工程量计算规则常用计算面积及体积计算公式](https://img.taocdn.com/s3/m/3249f77777232f60ddcca143.png)
工程量计算规则、常用计算面积及体积计算公式、附参考表(土石...分享首次分享者: shuchang已被分享51次评论(0)复制链接分享转载举报工程量计算规则、常用计算面积及体积计算公式、附参考表(土石方工程)一、平整场地建筑物场地厚度在±30cm以内的挖、填、运、找平。
1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物首层面积计算。
2、平整场地计算方法(1)清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积(2)定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积3、注意事项(1)、有的地区定额规则的平整场地面积:按外墙外皮线外放2米计算。
计算时按外墙外边线外放2米的图形分块计算,然后与底层建筑面积合并计算;或者按“外放2米的中心线×2=外放2米面积”与底层建筑面积合并计算。
这样的话计算时会出现如下难点:①、划分块比较麻烦,弧线部分不好处理,容易出现误差。
②、2米的中心线计算起来较麻烦,不好计算。
③、外放2米后可能出现重叠部分,到底应该扣除多少不好计算。
(2)、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。
二、大开挖土方1、开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。
排水沟的体积应纳入总土方量内。
当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算方法(1)、清单规则:①、计算挖土方底面积:方法一、利用底层的建筑面积+外墙外皮到垫层外皮的面积。
外墙外边线到垫层外边线的面积计算(按外墙外边线外放图形分块计算或者按“外放图形的中心线×外放长度”计算。
土石方工程量计算规则
![土石方工程量计算规则](https://img.taocdn.com/s3/m/0798cd62580102020740be1e650e52ea5518cecd.png)
土石方工程量计算规则
9. 推土机、铲运机推、铲未经压实的堆积土时,按相应项目乘 以系数0.73。
㈢ 井点排水 1. 井点排水按射流泵取定,如实际使用其他排水泵时,可以调 整,附加的明排水泵,可按实计算。 2. 项目中单机抽水包括一台水泵、一个水箱及胶管等设备,双 机抽水包括二台水泵一个水箱及胶管等设备。
2. 推土机推土、推石渣,铲运机铲运土重车上坡时,如果坡 度大于 5%时,其运距按坡度区段斜长乘以下列系数计算。
坡度(%) 5-10
系数
1.75
15以内 2.0
20以内 2.25
25以内 2.50
土石方工程量计算规则
3. 土石方运输中机具上坡(坡度小于5%) 降效因素,已综合在 相应的运输项目中,不再另行计算。
13. 机械挖土方如在坑下挖土时,计算机械上下行驶坡道土 方 , 可按土方工程量的 8%计算,也可根据工程量计算 规则计算,并入土方工程量。
14. 因场地狭小,无堆土地点,挖出的土方运输,应根据施工 组织设计确定的数量和运距计算。
15. 场地机械平整、原土碾压,按图示碾压面积以立方米计算; 填土碾压,按图示尺寸以平方米计算。
18. 低锤满夯按有效地基处理面积计算。
土石方工程量计算规则
19. 井点降水区别轻型井点、喷射井点、大口径井点、电渗井 点,按不同井管深度的井管安装、拆除,以根为单位计算 ,使用按套、天计算。 1) 井点套组成:轻型井点:50根为一套;喷射井点:30 根为一套;大口径井点:45根为一套;电渗井点阳级 :30根为一套;水平井点:10根为一套。 2) 井管间距应根据地质条件和施工降水要求,依据施工 组织设计确定,施工组织设计没有规定时,可按轻型 井点管距0.8~1.6m、喷射井点管距2~3m确定。 3) 使用天应以每昼夜24小时为一天,使用天数应按施工 组织设计规定的使用天数计算。
土石方工程工程量计算规则与方法

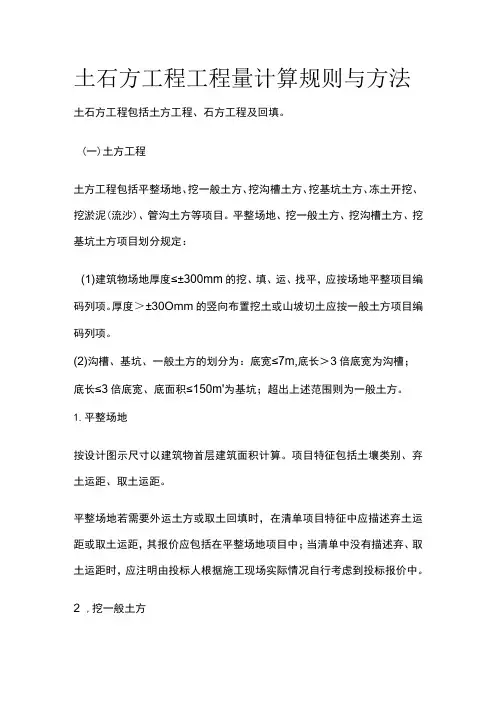

![土石方工程工程量计算规则与方法](https://img.taocdn.com/s3/m/6fe25424fd4ffe4733687e21af45b307e871f994.png)
土石方工程工程量计算规则与方法土石方工程包括土方工程、石方工程及回填。
(一)土方工程土方工程包括平整场地、挖一般土方、挖沟槽土方、挖基坑土方、冻土开挖、挖淤泥(流沙)、管沟土方等项目。
平整场地、挖一般土方、挖沟槽土方、挖基坑土方项目划分规定:(1)建筑物场地厚度≤±300mm的挖、填、运、找平,应按场地平整项目编码列项。
厚度>±30Omm的竖向布置挖土或山坡切土应按一般土方项目编码列项。
(2)沟槽、基坑、一般土方的划分为:底宽≤7m,底长>3倍底宽为沟槽;底长≤3倍底宽、底面积≤150m'为基坑;超出上述范围则为一般土方。
1.平整场地按设计图示尺寸以建筑物首层建筑面积计算。
项目特征包括土壤类别、弃土运距、取土运距。
平整场地若需要外运土方或取土回填时,在清单项目特征中应描述弃土运距或取土运距,其报价应包括在平整场地项目中;当清单中没有描述弃、取土运距时,应注明由投标人根据施工现场实际情况自行考虑到投标报价中。
2 ,挖一般土方按设计图示尺寸以体积计算。
挖土方平均厚度应按自然地面测量标高至设计地坪标高间的平均厚度确定。
土石方体积应按挖掘前的天然密度体积计算,如需按天然密实体积折算时,应乘相应系数计算。
挖土方如需截桩头时,应按桩基工程相关项目列项。
桩间挖土不扣除桩的体积,并在项目特征中加以描述。
土壤的不同类型决定了土方工程施工的难易程度、施工方法、功效及工程成本,所以应掌握土壤类别的确定,如土壤类别不能准确划分时,招标人可注明为综合,由投标人根据地勘报告决定报价。
3 .挖沟槽土方、挖基坑土方按设计图示尺寸以基础垫层底面面积乘以挖土深度计算。
基础土方开挖深度应按基础垫层底面积标高至交付施工场地标高确定,无交付施工场地标高时,应按自然地面标高确定。
挖沟槽、基坑、一般土方因工作面和放坡增加的工程量(管沟工作面增加的工程量),是否并入各土方工程量中,按各省、自治区、直辖市或建设行业主管部门的规定实施,如并入各土方工程量中,办理工程结算时,按经发包人认可的施工组织设计规定计算。
土石方工程量计算一般规则
![土石方工程量计算一般规则](https://img.taocdn.com/s3/m/33693b61ddccda38376baf4e.png)
第3.1.2条土石方工程量计算一般规则:1.土方体积,均以挖掘前的天然密实体积为准计算。
如遇有必须以天然密实体积折算时,可按表3.1.2所列数值换算。
土方体积折算表表3.1.22.挖土一律以设计室外地坪标高为准计算。
第3.1.3条平整场地及碾压工程量,按下列规定计算:1.人工平整场地是指建筑场地挖、填土方厚度在±30CM以内及找平。
挖、填土方厚度超过±30CM以外时,按场地土方平衡竖向布置图另行计算。
2.平整场地工程量按建筑物外墙外边线每边各加2M,以平方米计算。
3.建筑场地原土碾压以平方米计算,填土碾压按图示填土厚度以立方米计算。
第3.1.4条挖掘沟槽、基坑土方工程量,按下列规定计算:1.沟槽、基坑划分:凡图示沟槽底宽在3M以内,且沟槽长大于槽宽三倍以上的,为沟槽。
凡图示基坑底面积在20M2以内的为基坑。
凡图示沟槽底宽3M以外,坑底面积20M2以外,平整场地挖土方厚度在30CM以外,均按挖土方计算。
2.计算挖沟槽、基坑、土方工程量需放坡时,放坡系数按表3.1.4-1规定计算。
放坡系数表表3.1.4-1注:1.沟槽、基坑中土壤类别不同时,分别按其放坡起点、放坡系数、依不同土壤厚度加权平均计算。
2.计算放坡时,在交接处的重复工程量不予扣除,原槽、坑作基础垫层时,放坡自垫层上表面开始计算。
3.挖沟槽、基坑需支挡土板时,其宽度按图示沟槽、基坑底宽,单面加10CM,双面加20CM 计算。
挡土板面积,按槽、坑垂直支撑面积计算,支挡土板后,不得再计算放坡。
4.基础施工所需工作面,按表3.1.4-2规定计算。
5.挖沟槽长度,外墙按图示中心线长度计算;内墙按图示基础底面之间净长线长度计算;内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算。
6.人工挖土方深度超过1.5M时,按上表增加工日。
7.挖管道沟槽按图示中心线长度计算,沟底宽度,设计有规定的,按设计规定尺寸计算,设计无规定的,可按表3.1.4-3规定宽度计算。
土石方工程量计算规范
![土石方工程量计算规范](https://img.taocdn.com/s3/m/244aae2aa9114431b90d6c85ec3a87c240288a27.png)
土石方工程量计算规范篇一:土方工程量计算规则土方工程量计算规则A.1 土石方工程1.0.1 计算土石方工程量前,应确定下列各项资料;1 土石方工土壤及岩石类别的划分,依照工程勘测资料与《计价规范》表A1.4-1《土壤及岩石(普氏)分类表》对照后确定;2 地下水位标高及排(降)水方法;3 土方、沟槽、基坑挖(填)起止标高、施工方法及运距;4 岩石开凿、爆破方法、石碴清运方法及运距;5 其他有关资料。
1.0.2 土方工程1 平整场地:1)平整场地工程量,按设计图示尺寸以建筑物首层面积计算。
2)平整场地是指建筑场地挖、填土方厚度在±30cm以内及找平。
挖、填土方厚度超过±30cm以外时,按场地土方平衡竖向布置图另行计算。
2 挖土方按设计图示尺寸以体积计算。
3 挖基础土方按设计图示尺寸以基础垫层底面积乘以挖土深度计算。
4 沟槽、基坑划分:凡图示沟槽底宽在3m以内,且沟槽长大于槽宽三倍以上的为沟槽;凡图示基坑底面积在20m2以内的为基坑;凡图示沟槽底3m以外,坑底面积20m2以外,平整场地挖土方厚度在±30cm以外,均按挖土方计算。
5 挖沟槽、基坑需支挡土板时。
挡土板面积,按槽、坑垂直支撑面积计算,支挡土板后,不得计算放坡。
6 挖沟槽长度,外墙按图示中心线长度计算;内墙按图示基础底面之间净长线长度(即基础垫层底之间净长度)计算;内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算。
7 地下室土方大开挖后再挖地槽、地坑,其深度以大开挖后土面至槽、坑底标高计算,加垂直运输和水平运输;如室外地面发生水平运输,则另计一次水平运输。
8 人工挖土方深度超过1.5m时,按表一增加工日。
表一人工挖土方超深增加工日表┏━━━━━┯━━━━┯━━━━┯━━━━┓┃深度(以内)│2m│4m│6m┃┠─────┼────┼────┼────┨┃工日/100m3│ 4.72│14.96│22.24┃┗━━━━━┷━━━━┷━━━━┷━━━━┛9.地下室人工挖土深度超过1.5m时,按表二增加工日。
土石方工程 -----工程量计算规则及说明

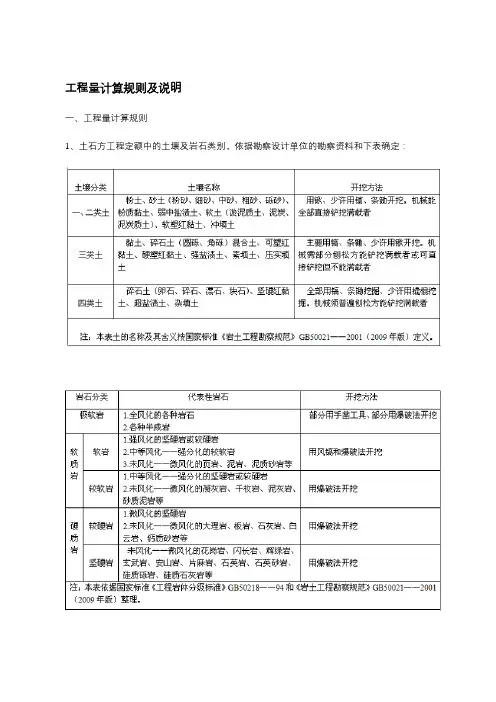

![土石方工程 -----工程量计算规则及说明](https://img.taocdn.com/s3/m/aeb58b900b4c2e3f56276355.png)
工程量计算规则及说明一、工程量计算规则1、土石方工程定额中的土壤及岩石类别,依据勘察设计单位的勘察资料和下表确定:2、土方体积,均以挖掘前的天然密实体积以m3计算。
3、挖土应按设计室外地坪标高为准计算。
设计标高与自然标高差所发生的挖土或填土应另行计算。
4、土方运输体积=挖土体积-(回填土体积×1.2),计算结果是正值时为余土外运,计算结果是负值时为土方回运。
5、回填土体积=挖土体积-设计室外地坪以下埋设的砌(浇)筑物所占的体积。
计算管道沟的回填土时,应减去直径在500mm以上的管道所占的体积,直径在500mm以下的管道所占体积可不扣除。
每m长管道应减去土方的体积,按下表计算:6、平整场地是指厚度在0.30m以内的挖、填、找平,以㎡计算。
建筑物或构筑物的平整场地工程量应按外墙外边线,每边各加2m计算。
7、原土夯实、碾压,按设计图示尺寸以㎡计算。
8、填土夯实、碾压,按设计图示尺寸以m3计算。
9、凡平整场地厚度在0.30m以上,地槽(沟)底宽度在7m以上及地坑底面积在150㎡以上的挖土,均按挖土方计算。
凡坑底面积在150㎡以内的挖土,按挖地坑计算。
10、凡地槽、地沟底宽在7m以内,且地槽、地沟长度大于地槽、地沟底宽3倍的挖土,应按挖地槽、地沟土方计算。
11、地槽、地沟的长度应按下列规定计算:(1)外墙的地槽按地槽中心线长度计算,内墙的地槽按地槽底部净长度计算,地槽边突出部分的体积应并入地槽内计算。
(2)主地沟按中心线长度计算,支地沟按净长度计算。
地沟中各种井类及管道(不含铸铁管)接口等处需加宽增加的土方量,除底面积大于20㎡的井类挖土可将增加工程量并入管沟内计算外,其他均不应增加计算。
(3)地沟中铺设铸铁管时,其管道接口处增加的挖土工程量,应按铸铁管道沟槽全部土方工程量增加2.5%计算。
12、地槽、地沟底部宽度应按设计规定计算,设计无规定时,可按下列规定计算:(1)块石基础的地槽,可按块石基础底宽每边增加0.15m工作面计算。
土石方工程量计算规范
![土石方工程量计算规范](https://img.taocdn.com/s3/m/c1b0864717fc700abb68a98271fe910ef12dae81.png)
土石方工程量计算规范一、计算方法1.1土石方工程量计算使用的计算方法应符合相关国家或行业标准,如《土石方工程计量规范》、《土方工程测量规范》等。
1.2计算方法应满足以下要求:(1)计算方法应科学合理,能够准确反映土石方工程的实际情况;(2)计算方法应简单易行,便于实际应用;(3)计算方法应能够满足工程量计算的快速性和精确性要求。
1.3根据土石方的具体情况,选择合适的计算方法。
常用的计算方法包括横断面法、纵断面法、平均面积法、体积平均法等。
二、测量精度要求2.1土石方工程量计算的测量精度应符合相关国家或行业标准的要求,如《土石方工程数量测量规范》等。
2.2测量精度的要求应根据土石方工程的具体情况进行确定。
一般来说,工程量计算的测量精度不应超过实际工程量的10%。
2.3测量精度应考虑以下因素:(1)温度、湿度等环境因素的影响;(2)测量仪器的精度和准确性;(3)测量人员的技术水平和经验。
三、土石方工程量计算的程序3.1土石方工程量计算应按照以下程序进行:(1)制定工程量计算的计划和方案;(2)进行现场勘测和数据采集;(3)进行工程量计算;(4)核实工程量计算结果;(5)编制工程量计算报告。
3.2工程量计算的计划和方案应包括以下内容:(1)工程量计算的范围和目标;(2)工程量计算的方法和准确度要求;(3)数据采集和处理的步骤和方法;(4)工程量计算的时间进度和人力资源安排。
3.3现场勘测和数据采集应进行详细记录,包括勘测地点、勘测时间、数据采集仪器的型号和精度等。
3.4工程量计算的核实过程应进行比对和检查,确保计算结果的准确性和可靠性。
3.5工程量计算报告应包括以下内容:(1)工程量计算的结果和计算方法;(2)工程量计算中使用的数据和参数;(3)工程量计算的误差估计和准确度分析;(4)工程量计算的结论和建议。
四、工程量计算的管理和使用4.1工程量计算应进行有效管理,包括数据的保存、备份和归档等。
4.2工程量计算结果应及时提供给相关部门和人员使用,为施工进度和质量控制提供参考依据。
土石方定额工程量计算规则
![土石方定额工程量计算规则](https://img.taocdn.com/s3/m/e00d89d432d4b14e852458fb770bf78a65293ada.png)
一、【 全统市政定额 】*土石方工程工作内容(一)人工土石方1、人工挖土方的工作内容包括:挖土、抛土、修整底边、边坡。
注:1)砾石含量在30%以上密实性土壤按四类土乘以系数1.43。
2)挖土深度1. 5m应计算人工垂直运输土方。
超过部分工程量按垂直深度每1m折合成水平距离7m增加工日,深度按全高计算。
2、人工挖沟、槽土方的工作内容包括:挖土、装土或抛土于沟、槽边1m以外堆放,修整底边、边坡。
注: 一侧弃土时,乘以系数1.13。
3、人工挖基坑土方的工作内容包括:挖土、装土或抛土于坑边1m以外堆放,修整底边、边坡。
4、人工清理土堤基础的工作内容包括:挖除、检修土堤面废土层,清理场地,废土30m内运输。
5、人工挖土堤台阶的工作内容包括:画线、挖土将刨松土方抛至下方。
6、人工铺草皮的工作内容包括:铺设拍紧、花格接槽、洒水、培土、场内运输。
7、人工装、运土方的工作内容包括:装车、运土,卸土,清理道路,铺、拆走道路板。
8、人工挖运淤泥、流砂的工作内容包括:挖淤泥、流砂,装、运、卸淤泥、流砂,1.5m内垂直运输。
注: 人工挖沟槽、基坑内淤泥、流砂,按土石方工程定额执行,但挖土深度1.5m 时,超过部分工程量按垂直深度每lm折合成水平距离7m增加工日,深度按全高计算。
9、人工平整场地、填土夯实、原土夯实的工作内容包括:1)场地平整:厚度30 cm内的就地挖填,找平。
2)松填土:5m内的就地取土,铺平。
3)填土夯实:填土、夯土、运水、洒水。
4)原土夯实:打夯。
注: 一侧弃土时,乘以系数1.13。
【全统市政定额】 指《全国统一市政工程预算定额》,下同。
(二)机械土石方1、推土机推土的工作内容包括: 推土、弃土、平整、空回,工作面内排水。
2、铲运机铲运土方的工作内容包括:1)铲土、弃土、平整、空回。
2)推土机配合助铲、整平。
3)修理边坡,工作面内排水。
3、挖掘机挖土的工作内容包括:1)挖土,将土堆放在一边或装车,清理机下余土。
土石方工程量计算规则
![土石方工程量计算规则](https://img.taocdn.com/s3/m/4cac757802020740bf1e9b02.png)
③由垫层上表面放坡:V=B×H1×L+(B+KH2 )×H2×L ④支双面挡土板:V=(B+2C+0.2)×H×L
例2: 某建筑物基础平面及剖面如图所示。土质为Ⅱ类土。试计算人工 平整场地、人工挖沟槽工程量。(垫层不支模板,地下常水位标高2.5m )
-0.45
+0.000
(a)平面图
-1.950
类别的划分,依工程勘测资料与《土壤及岩石(普式) 分类表》对照后确定;
2、地下水位标高及排(降)水方法; 3、土方、沟槽、基坑挖(填)起止标高、施工方法 及运距; 4、岩石开凿、爆破方法、石碴清运方法及运距; 5、其他有关资料。
工程量计算规则
一、人工土、石方
1.计算一般规则
⑴人工土、石方均按天然密实体积计算。土方体积如遇虚 方体积、夯实体积和松填体积必须折算成天然密实体积时, 可土方体积折算表折算。
B 为基础(基础垫层)底部宽度 C 为方便基础施工而留设的操作空间,称为工作面。
当基础施工中无需留设工作面时,C=0; K 为放坡系数 地槽深度
H 槽底面至设计室外地坪
H
基槽长度
L 外墙按外墙的中心线L中
KH
B
KH
C
C
内墙按内墙基础垫层底面之间的净长线L内槽
L中 L内槽
4.挖沟槽、基坑、土方放坡系数按表规定计算放坡。 土方开挖工程放坡系数表
≤
平整场地示意图
2、工程量计算方法——按建筑物外墙外边线每边各加2m, 以平方米计算。
2M
3、计算公式:S=2L外+S底+16
思考:1、 S=2L外+S底+16适用范围.
2、 平整场地如何计算? 3、不规则形状又如何计算平整场地?
第一章 土石方工程说明计算规则
![第一章 土石方工程说明计算规则](https://img.taocdn.com/s3/m/3d29b692960590c69ec37636.png)
第一章土石方工程说明计算规则(一).一般规则1. 土壤、岩石体积,均按挖掘前的天然密度体积(自然方)以立方米计算。
2. 平整场地工程量按建筑物外墙外边线每边各加2m,以平方米计算。
3.挖地槽、地坑需放坡时,放坡系数按下表计算:注:(1)计算土方放坡时,在交接处所产生的重复工程量不予扣除。
(4.计算基础土方放坡时,在交接处的重复工程量不扣除。
如放坡处重复量过大,其计算总量等于或大于大开挖方量时,应按大开挖规定计算土方工程量)(2)原槽基础垫层,放坡应自垫层上表面开始计算。
4.基础施工需增加的工作面,按下表计算:注:原槽基础垫层,基础的工作面应自垫层上表面开始计算。
(二).人工土石方1. 外墙地槽按图示中心线长度计算;内墙地槽按槽底净长计算,其突出部分体积并入地槽工程量计算。
2. 地坑按图示尺寸以立方米计算。
3. 地槽、地坑深度按图示槽、坑底面至自然地面(场地平整的平整后的地坪)高度计算。
4. 挖地槽、地坑需支挡土板时,按图示槽、坑底宽尺寸,单面支挡土板加100mm,双面支挡土板加200mm。
挡土板面积,按槽、坑支撑的垂直面积计算。
支挡土板后,不再计算放坡工程量。
5. 人工平基土、石方,使用人工运土、石方时,深度超过1.5m,按下表增加工日:.人工平基土、石方,深度在1.5m~6m内时,无论人工或机械进行土石方垂直运输,均按以下规定增加超深工日:①.人工平基挖土、石方增加用工以其深度确定增加用工的标准,例如:人工挖土方深度为3.5m,则其全部工程量按每100m3增加14.71工日计算。
②.如在斜坡上进行人工挖土、石,其增加用工的深度以主要出土方向的深度为准。
③.机械不能施工的土石方部分(如:死角等),如挖土深度超过1.5m,也应按此规定增加工日。
④.深度超过6m以上时,在原有6m深内增加工日基础上,土方深度每增加1m,每100m3增加6.01工日,石方深度每增加1m,每100m3增加7.08工日。
)(9.在平基完成后的地下室进行基础开挖,基槽(坑)、挖孔桩土、石方从地下室底面至自然地面的垂直运输每1m折合10m人力水平运输计算)6. 人工挖孔桩土石方量按图示桩断面积乘以设计桩孔中心线深度计算。
土石方工程量计算规则
![土石方工程量计算规则](https://img.taocdn.com/s3/m/969d730aba1aa8114431d94a.png)
说明一、本章子目适用于市政工程各专业的土石方工程。
土壤与岩石分类见“土壤及岩石分类表”。
二、干、湿土的划分首先以地质勘察资料为准,含水率≥25%为湿土;或以地下常水位为准,常水位以上为干土,以下为湿土。
挖湿土时,人工和机械乘以系数1.18,干、湿土工程量分别计算。
采用降水措施的土方应按干土计算。
三、场地竖向布置挖填土方时,不再计算平整场地工程量。
人工夯实土堤、机械夯实土堤执行本章人工填土夯实平地、机械填土夯实平地子目。
四、沟槽、基坑、平整场地和一般土石方的划分:底宽7m以内,底长大于底宽3倍以上的为沟槽;底长小于底宽3倍以内,底面积在150m2以内的为基坑;厚度在30cm以内就地挖、填土按平整场地计算。
超过上述范围土、石方按挖土方和石方计算。
五、机械挖槽、坑(包括沟槽、基坑)如需人工辅助开挖(包括切边、修底等)时,应按施工组织设计规定计算工程量。
施工组织设计无规定时,按机械挖100%计,另按机械挖方量的6%,附加人工挖土,套用“人工挖土方一、二类土”子目。
六、挖土机在垫板上作业,人工和机械乘以系数1.25。
七、推土机推土或铲运机铲土的平均土层厚度<30cm时,推土机台班乘以1.25,铲运机台班乘以1.17。
八、在支撑下挖土,按实挖体积人工乘以1.43,机械乘以1.2。
先开挖后支撑的不属支撑下挖土。
九、汽车、人力车重车上坡降效因素,已综合在相应运输子目中,不另行计算。
十、石方爆破按炮眼法松动爆破和无地下渗水积水考虑,防水和覆盖材料未计在子目内,对于控制爆破中所采取的安全措施(包括覆盖、架设安全屏障等),可参照第九章相应子目计价。
采用火雷管可以换算,雷管数量不变,扣除胶质导线用量,增加导火索用量,导火索长度按每个雷管2.12m计算。
抛掷和定向爆破另行处理。
打眼爆破若要达到石料粒径要求,则增加的费用另计。
工程量计算规则一、本章子目的土、石方体积均以设计图示体积(自然方)计算。
二、土方工程量按设计尺寸计算,修建机械上下坡的便道土方量并入土方工程量内。
土石方工程量计算规则、常用计算面积及体积计算公式
![土石方工程量计算规则、常用计算面积及体积计算公式](https://img.taocdn.com/s3/m/9ad1cb305a8102d276a22fbf.png)
工程量计算规则、常用计算面积及体积计算公式、附参考表(土石...分享首次分享者: shuchang已被分享51次评论(0)复制链接分享转载举报工程量计算规则、常用计算面积及体积计算公式、附参考表(土石方工程)一、平整场地建筑物场地厚度在±30cm以内的挖、填、运、找平。
1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物首层面积计算。
2、平整场地计算方法(1)清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积(2)定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积3、注意事项(1)、有的地区定额规则的平整场地面积:按外墙外皮线外放2米计算。
计算时按外墙外边线外放2米的图形分块计算,然后与底层建筑面积合并计算;或者按“外放2米的中心线×2=外放2米面积”与底层建筑面积合并计算。
这样的话计算时会出现如下难点:①、划分块比较麻烦,弧线部分不好处理,容易出现误差。
②、2米的中心线计算起来较麻烦,不好计算。
③、外放2米后可能出现重叠部分,到底应该扣除多少不好计算。
(2)、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。
二、大开挖土方1、开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。
排水沟的体积应纳入总土方量内。
当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算方法(1)、清单规则:①、计算挖土方底面积:方法一、利用底层的建筑面积+外墙外皮到垫层外皮的面积。
外墙外边线到垫层外边线的面积计算(按外墙外边线外放图形分块计算或者按“外放图形的中心线×外放长度”计算。
土石方工程工程量计算规则
![土石方工程工程量计算规则](https://img.taocdn.com/s3/m/c976f962f342336c1eb91a37f111f18583d00c21.png)
⼟⽯⽅⼯程⼯程量计算规则⼟⽯⽅⼯程⼯程量计算规则⼀、⼟⽅体积均以挖掘前的天然密实体积计算(另有注明者除外)。
如为松散⼟⽅者,按以下规定处理:普通⼟折松⽅乘以系数1.2;坚⼟折松⽅乘以系数1.3。
⼆、平整场地及辗压⼯程量,按下列规定计算:(⼀)⼈⼯平整场地是指建筑场地挖、填⼟⽅厚度在正负30cm以内及找平。
厚度超过正负30cm 时,其全部⼟⽅⼯程量按挖⼟⽅相应定额计算。
(⼆)平整场地⼯程量按建筑物外墙外边线每边各加2m,以平⽅⽶计算。
(三)建筑场地原⼟辗压以平⽅⽶计算,填⼟辗压按图⽰填⼟厚度以⽴⽅⽶计算。
三、挖掘沟槽、基坑⼟⽅⼯程量,按下列规定执⾏:(⼀)沟槽、基坑划分:凡图⽰沟槽底宽在3m以内,且沟槽长⼤于槽宽3倍以上的为沟槽;沟槽长⼩于槽宽3倍,且图⽰基坑底⾯积在20m2以内的为基坑。
凡图⽰沟槽底宽3m以外,坑底⾯积20m2以外,均按挖⼟⽅计算。
(⼆)计算挖沟槽、基坑、⼟⽅⼯程量需放坡时,如施⼯组织设计有规定者,应按施⼯组织设计计算,施⼯组织设计⽆规定者,应按表1规定计算(办理⼯程结算时,如有甲、⼄双⽅签证的隐蔽⼯程记录,按签证的计算)。
放坡系数表表1注:1、沟槽、基坑中⼟壤类别不同时,按普通⼟放坡执⾏。
2、计算放坡时,在交接处的重复⼯程量不予扣除,原槽坑做基础垫层时,放坡⾃垫层上表⾯开始计算。
(三)挖沟槽、基坑需⽀挡⼟板时,其宽度按图⽰沟槽、基坑底宽单⾯加10cm、双⾯加20cm计算;挡⼟板⾯积按槽、坑垂直⽀撑⾯积计算。
⽀挡⼟板后,不得再计算放坡。
(四)基础施⼯所需⼯作⾯,按表2规定计算。
基础施⼯所需⼯作⾯宽度计算表表2(五)挖沟槽长度,外墙按图⽰中⼼线长度计算,内墙按图⽰基础底⾯之间净长线长度计算,内外突出部分(垛、附墙烟囱等)体积并⼊沟槽⼟⽅⼯程量内计算。
(六)⼈⼯挖⼟⽅、槽、坑及地槽坑凿⽯⽅深度超过2m时,按每⽶折合⽔平运距7M计算⼈⼯运⼟,⼯程量按全深计算。
⼀、⼈⼯、机械⼟⽯⽅:(⼀)⼟壤岩⽯分类详见“⼟壤及岩⽯(普⽒)分类表”。
土石方工程量计算规则
![土石方工程量计算规则](https://img.taocdn.com/s3/m/9f062a1f866fb84ae45c8d79.png)
土石方工程量计算规则1.挖土方以设计室外地坪标高为准按体积以M3计算。
2.土方体积,均以挖掘前的天然密实度体积为准以M3计算。
如遇有必须以天然密实体积折算时,可按表1-3所列数值换算。
土方体积折算表表1-3虚方体积天然密实度体积夯实后体积松填体积1.00 0.77 0.670.831.30 1.00 0.871.081.50 1.15 1.001.251.20 0.92 0.801.00二、土方工程式工程量按以下规则计算:(一)挖掘地槽、基坑土方工程量,按下列规则计算:1.沟槽、基坑划分:凡图示沟槽底宽在3M以内,且沟槽长大于槽宽三倍以上的为沟槽。
凡图示基坑底面积在20M2以内的为基坑。
凡图示沟槽底宽3M以外、坑底面积20M2以外、平整场地挖土方厚度在±30CM以外者,均按挖土方计算。
2.计算挖沟槽、基坑土方工程量时,挖空心思土深度在表(1-4)规定以内,不得计算放坡。
在超过该表放坡起点(包括起点)深度面设计又未有规定时,放坡系数可按该表1-4规定计算。
放坡系数表表1-4土壤类别放坡起点(M)人工挖土机械挖土在坑内作业在坑上作业一、二类土 1.20 1:0.50 1:0.33 1:0.75三类土 1.50 1:0.33 1:0.25 1:0.67四类土 2.00 1:0.25 1:0.10 1:0.33注:(1)沟槽、基坑中土壤类别不同时,分别按其放坡系数,依不同土壤厚度加权平均计算;如施工组织设计有规定时按施工组织设计要求计算。
(2)计算放坡时,在交接处的重复工程量不予扣除,原槽、坑作基础垫层时,放歧自垫层上表面开始计算。
3.挖沟槽、基坑需支挡土板时,其宽度按图示沟槽、基坑底宽,单面加10CM,双面加20CM 计算。
挡土面积按槽、坑垂真支撑面积以M2计算,支挡土析后,不得再计算放坡。
4.基础施工所需工作面,按表1-5规定计算。
所需工作面宽度计算表表1-5基础材料每边各增加工作面宽度(MM)砖基础200浆砌毛石、条石基础 150混凝土基础垫层支模板 300混凝土基础支模板 300基础垂直面做防水层 800(防水面层)注:基础施工如选用砖胎膜时,不增加工作面。
土石方工程工程量定额计算规则
![土石方工程工程量定额计算规则](https://img.taocdn.com/s3/m/326c951e6edb6f1aff001f6f.png)
为该建筑场地的土石方挖、填平整工程总量。 3、计算公式
工 程 项 目
土石方工程工程量计算
3、计算公式
工 程 项 目
土石方工程工程量计算
三、人工凿钢筋混凝土桩头
按桩截面面积乘以被凿断的桩头长度以m3计算。
四、 பைடு நூலகம்填土——按体积计算
回填土包括夯实填土和松散填土两类,按m3计算工程量
1、基础回填土 V=V挖土-V室外设计地坪以下被埋设的基础和垫层 2、管道回填土——V=V挖土-V管道 管径在500mm以下的不扣除管道所占体积,管径超过500mm 按下表计算。
工 程 项 目
土石方工程工程量计算
3、室内(房心)回填土 室内回填土系为形成室内外高差,而在室外设计地面上、 地面垫层以下,房心的部位填设的土体。工程量计算式为
V=室内主墙之间的面积乘以回填土厚度h
=(S底-L中×外墙厚-L内×内墙厚)×(室内外高差 -地面垫层厚-地面面层厚)
工 程 项 目
工 程 项 目
土石方工程工程量计算
3)不放坡支设挡土板时 V=(a+2C+2×0.1)×(b+2C+2×0.1)×H 对于圆形基坑,有: V=1/3πH(R12+R22+R1*R2) 其中,R1——下口半径,R2——上口半径 H——基坑深度
工 程 项 目
土石方工程工程量计算
二、挖土方——按体积计算 1、定义——凡图示槽底宽度在3m以外,坑底面积 在20m2以外,平整场地时挖土方的厚度在30cm 以外者,均称为挖土方 2、计算方法——方格网法(竖向布置) 首先根据开挖场地的地形图(或直接测量地形)划分 方格网。方格的大小视地形变化的复杂程度及计 算要求的精度不同而不同,一般方格的大小为 20×20m(也可10×10m)。然后按设计总图或竖 向布置图,在方格网上套划出方格角点的设计标 高(即施工后需达到的高度)和自然标高(原地形高 度),设计标高与自然标高之差即为施工高度, “—”表示挖方,“+”表示填方
土石方工程量的计算规则及方法
![土石方工程量的计算规则及方法](https://img.taocdn.com/s3/m/f98496bbf605cc1755270722192e453610665bc8.png)
V =πR2H+πkH12(R+1/3kH1) =3. 14×0.82×3+3.14×0.25×2.92×(0. 8+1/3×0. 25×2.9) =36. 23 (m3)
基、柱基、垫层、柱、墙、基础梁等(m3)。
①基础回填土=挖土体积-设计室外地坪以下基础被埋置 部分体积
②管沟回填土=挖方量-管长×每米管道所占体积;在计算管道沟
的回填土时,管道直径在500mm以上的,需减去管道所占体积 (500mm以下者不减即管径<500mm时取0),每m应减去的数量可按 下表规定计算。
二、案例:某工程基础平面图、剖面图如下图所示,自然地坪 平均标高为室外设计地坪标高。已知室外设计地坪以下各个 项目的工程量为:垫层体积4.12M3;砖基础体积24.26M3; 地圈梁(底标高为室外地坪标高)体积2.55M3。试求建筑 物平整场地、挖土方、基础回填土、室内回填土、余(取) 土运输工程量(不考虑挖填土运输)。按三类土计,施工时 留300的工作面.
【倒l】人工不放坡支挡土板开挖某地槽,已知开挖深度为
H=0.7m,基槽底部宽度为A=1m(包括基础施工所需工
作面宽),基槽长度为L= 60m。试求该地槽的土方工程
量? 解:根据计算规则可知在计算支挡土板开挖的挖土工
程量时,按图示槽、坑底宽度尺寸每边各增加工作面宽10 ㎝。则该地槽的土方工程量为
V=A×H×L =(1+2×0.1)×O.7×60=50.4(m3)
3、挖土方工程量
挖土方:底宽>3m, 底面积>20㎡,平均厚度>30㎝。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
住宅
阳台
5640 15000
阳台
5640
17
《建筑工程概预算》教学课件
项目编码
项目名称 及特征 平整场地
计量 单位
工程量
计算式
010101001001 三类土,取土运 距2km
M2
254.79
人工平整场地工程量 =(5.64×2+15.0)×9.24+5.64×2.12×0.5×2
=242.83+11.96=254.79m2
1、土壤及岩石类别的确定: 土壤类别:详见表A.1-1。 岩石类别:详见表A.2-1。 2、地下水位标高: 地下水位以上的土壤称为干土;以下的土壤称为 湿土 3、土方、沟槽、基坑挖(填)起止标高、施工方法 及运距: 挖土深度以设计室外地坪标高为计算起点,施工方 法是指人工挖土方或机械挖土方。 4、岩石开凿、爆破方法、石渣清运方法及运距;
《建筑工程概预算》教学课件
37
《建筑工程概预算》教学课件
解: 平整场地 S=(5+5+5+0.24)*(6+0.24)+5*(4+0.24)=116.30㎡ 挖基础土方 挖土深度=2.00-0.45=1.55m,查定额,需放坡,k=0.5,基础垫 层支模板所需工作面c=300mm 。 经放坡和增加工作面后的截面图如下图所示: 则开挖横截面积 =(0.8+2*0.3+0.5*1.55)*1.55 =3.37m2
3
《建筑工程概预算》教学课件
3.2.1 土石方工程基本知识
4
《建筑工程概预算》教学课件
3.2.1 土石方工程基本知识
5
《建筑工程概预算》教学课件
3.2.1 土石方工程基本知识
6
《建筑工程概预算》教学课件
7
《建筑工程概预算》教学课件
8
《建筑工程概预算》教学课件
3.2.2 土石方工程量计算规则 一、计算土石方工程前必须已知的条件:
41
《建筑工程概预算》教学课件
接案例3,假设室外地坪 以下构件埋入的体积为 80m3,试计算土方回填量。
42
《建筑工程概预算》教学课件
接案例3,假设室外地坪 以下构件埋入的体积为 80m3,试计算基础土方 回填清单工程量量。
解: 基础回填土=基础土方开挖量-基础构件埋入体积 =81.34-80=1.34 m3 室内回填土: 室内净面积=(6-0.24)*(5-0.24)*3+( 5-0.24 )*(4-0.24) =100.15 ㎡ 室内回填土=室内净面积*回填深度 =100.15*(0.45-0.06-0.02)=37.06m3 总回填土=基础回填土+房心回填土=1.34+37.06=38.40m3
3.2 土石方工程
《建筑工程概预算》教学课件
3.2 土石方工程
教学目标: 1、掌握平整场地的概念和计算方法; 2、区分挖沟槽、挖基坑、挖土方、山坡切土 的概念,掌握其计算方法; 3、掌握土方回填和运输的工程量计算方法。 4、区分土石方定额工程量与清单工程量的不 同。
2
《建筑工程概预算》教学课件
3.2.1 土石方工程基本知识
12
《建筑工程概预算》教学课件
例1:计算建筑物人工场地平整的工程量
13
《建筑工程概预算》教学课件
解:
按规范计算工程量=(21.40+0.24)× (8.00+0.24)+(7.00+0.24)×(17.808.00)=249.26m2
14
《建筑工程概预算》教学课件
S=(11.4+0.24)*(8.5+0.24)
(5)、挖沟槽工程量计算式
(5.3)由垫层上表面放坡时: V=【B×H1+(B+kH2)×H2】×(L中+L内槽) (5.4)支设双面挡土板时: V=(B+2C+0.2)×H×(L中+L内槽)
36
接例3,假设土质为一类土,垫层厚100mm ,由垫层下表面开 始放坡,采用人工开挖,室外地坪以下埋入的体积为80m3 ,试 按照定额计算规则计算下图所示基础的土方开挖量。
40
《建筑工程概预算》教学课件
3.2.2 土石方工程量计算规则 二、清单工程量的计算规则
四)、余方弃置010103002001 1、计算规则——按体积计算 2、计算公式:
V=V挖土(全部挖土)-V回填(基础、房心)
式中计算结果为正时为余土外运,负值时为亏土内 运(需买土回填时需在项目特征填方来源中描述, 并注明买土放数量。)
28
《建筑工程概预算》教学课件
解:
1)平整场地工程量=S首层面积=(5*3+0.24)*(6+0.24) +5*(4+0.24)=116.30m2 2)挖基础土方 沟槽开挖长度=L中+L内槽=(5*4+4+5+2+5*3+6)+ (6-0.4*2)*2+(4-0.4*2)=65.60m 沟槽开挖土方工程量=S垫层*基础开挖深度 =65.60*0.8*(2-0.45)=81.34m3
则开挖横截面积 =(0.8+2*0.3+0.5*1.55)*1.55 =3.37m2
45
《建筑工程概预算》教学课件
L中=5+5+5+2+5+4+5+5+5+5+6=52m
L内=(6-0.7*2)*2+(4-0.7*2)=11.8m 挖基础土方量=3.37*(52+11.8)=215.01m3
土方回填
-(3.1+4.1)*0.9=95.25 m2
15
《建筑工程概预算》1 平整 场地 单位 数量
m2 95.25
计算过程
(11.4+0.24)*(8.5+0.24) -(3.1+4.1)*0.9
16
《建筑工程概预算》教学课件
作 业 某住宅工程首层的外墙外边尺寸如下图,该场地在 ±300mm内挖填找平,采用人工平整场地,经计算 需取土7.5m3回填,取土运距2km,试编制人工平整 场地清单工程量。
43
接例3,假设土质为一类土,垫层厚100mm ,由垫层下表面开 始放坡,采用人工开挖,室外地坪以下埋入的体积为80m3 ,试 按照定额计算规则计算下图所示基础的土方回填量。
《建筑工程概预算》教学课件
44
《建筑工程概预算》教学课件
解: 平整场地 S=(5+5+5+0.24)*(6+0.24)+5*(4+0.24)=116.30㎡ 挖基础土方 挖土深度=2.00-0.45=1.55m,查定额,需放坡,k=0.5,基础垫 层支模板所需工作面c=300mm 。 经放坡和增加工作面后的截面图如下图所示:
3.2.2 土石方工程量计算规则 三、定额工程量的计算规则 放坡系数K——详见白皮书表A.1-3
将土壁做成一定坡度的边坡时,土方边
坡的坡度,以其高度H与边坡宽度B之比来表 示,K=B/H。
32
《建筑工程概预算》教学课件
3.2.2 土石方工程量计算规则 三、定额工程量的计算规则 工作面C——详见白皮书表A.1-4
清单规则:土方开挖量按图 示尺寸以垫层底面积乘以开 挖深度来计算,即:
V挖=S垫层*H开挖深度 S垫层=垫层长*垫层宽 H开挖深度=室外标高 - 垫层底标 高
垫层长怎么求解? 垫层长=沟槽开挖长度=基础开挖长度 方法一:一侧算全长,另外一侧算净长(重合部分只能算一 次)
《建筑工程概预算》教学课件
《建筑工程概预算》教学课件
3.2.2 土石方工程量计算规则 二、清单工程量的计算规则
二)、挖一般土方、沟槽土方、基坑土方的区别 2、计算规则:
挖沟槽、挖基坑土方——按设计图示尺寸以基础垫
层底面积乘以挖土深度计算; 挖一般土方——按设计图示尺寸以体积计算(一般 采用土方平均厚度乘以挖土面积的方法计算土方工程 量);
38
《建筑工程概预算》教学课件
L中=5+5+5+2+5+4+5+5+5+5+6=52m
L内=(6-0.7*2)*2+(4-0.7*2)=11.8m 挖基础土方量=3.37*(52+11.8)=215.01m3
39
《建筑工程概预算》教学课件
3.2.2 土石方工程量计算规则 二、清单工程量的计算规则
三)、回填方010103001001 1、适用场地回填、室内回填、基础回填。 2、工程内容:运输、回填、压实。
3、工程量:
场地回填——回填面积*平均回填厚度; 室内回填——主墙间净面积*回填厚(回填厚=室内 外高差-地面垫层厚-地面面层厚) 基础回填——V挖-V基础、垫层及其他构筑物
(设计室外地坪以下)。
水平算全、竖直算净长 L垫层=(5*4+0.4*2)*2+(6-0.4*2)*4+(4-0.4*2) =65.60m
25
方法二:
沟槽长度——外墙按 外墙的中心线L中 内墙按 内墙基底的净长线L内槽 计算, 计算
《建筑工程概预算》教学课件
L内
L内槽
L中
27
《建筑工程概预算》教学课件
L垫层=L中+L内 L中=5*4+4+5+2+5*3+6=52.00m L内=(6-0.4*2)*2+(4-0.4*2)=13.60m
基础土方回填量=215.01-80=135.01m3 室内土方回填量=37.06m3 总回填土=135.01+37.06=172.07m3
