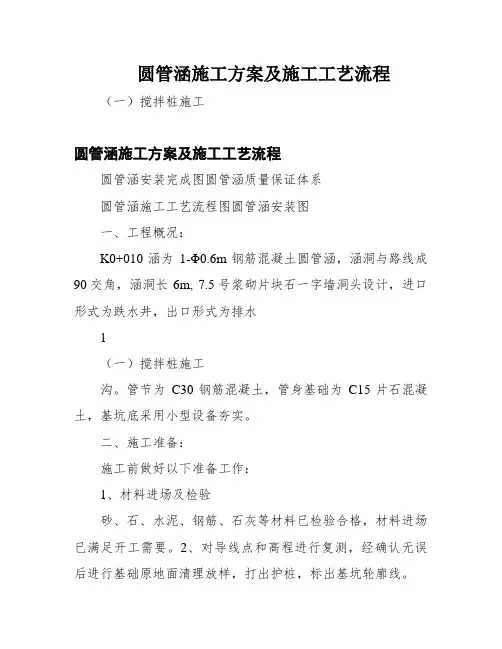

圆管涵施工方案及施工工艺流程(一)搅拌桩施工圆管涵施工方案及施工工艺流程圆管涵安装完成图圆管涵质量保证体系圆管涵施工工艺流程图圆管涵安装图一、工程概况:K0+010涵为1-Φ0.6m钢筋混凝土圆管涵,涵洞与路线成90交角,涵洞长6m, 7.5号浆砌片块石一字墙洞头设计,进口形式为跌水井,出口形式为排水1(一)搅拌桩施工沟。

管节为C30钢筋混凝土,管身基础为C15片石混凝土,基坑底采用小型设备夯实。

二、施工准备:施工前做好以下准备工作:1、材料进场及检验砂、石、水泥、钢筋、石灰等材料已检验合格,材料进场已满足开工需要。

2、对导线点和高程进行复测,经确认无误后进行基础原地面清理放样,打出护桩,标出基坑轮廓线。

3、所需施工人员和机械已进场。

4、安全防护措施,基坑防排水,措施已制定并落实。

5、熟悉施工图纸,编制了施工方案,下达技术交底。

三、施工方案1.涵洞所用管节在厂家集中预制,现场吊装。

2.涵洞所需砼以及砂浆采用拌和机拌和。

2(一)搅拌桩施工四、施工方法:1、基础开挖:基础采用人工配合机械开挖,用挖掘机按放出的开挖轮廓线从上而下开挖,挖出的土用自卸汽车运走,基底平面尺寸每边宽出结构边线50cm,机械开挖至基底标高以上30cm厚时,停止开挖,向监理工程师报检,待检验合格后,人工修整边坡,开挖剩余30cm厚的基坑土方,平整且夯实基底,然后向监理工程师报检,待地基承载力检验合格后,进行下一步施工。

2、基础施工:1)基底处理砂砾垫层回填前先将基顶整平夯实,并控制基顶标高线,根据回填砂砾中部和端部厚度不同,分层进行填筑夯实,砂砾采用质地坚硬的砂砾石,不得含有植物、垃圾等杂质,石子最大粒径不大于50mm,含泥量不大于5%,卵石粒径为5mm--60mm,级配较好,吸水率不大于5%,施工前先做好砂砾石的配合比试验确定最佳含水量和分层铺设厚度,每层全面均匀夯压4-5遍。

2)注意事项:3(一)搅拌桩施工①铺筑前先行验基,边坡必须保持稳定,做好排水措施,使基坑保持无水状态。

钢筋混凝土圆管涵施工方案

钢筋混凝土圆管涵施工方案

钢筋混凝土圆管涵施工方案
⑴、管节端面应平整并与其轴线垂直;斜交管涵进出水□管节的外端面,应接斜交角度进行处理。

管壁内外侧表面应平直圆滑,如果缺陷小于下列规定时,应修补完善后方可使用;如果缺陷大于下列规定时,不予验收,并应报监理工程师处理。

每处蜂窝面积不得大于30mm×30mmo其蜂窝深度不得超过
Ion1n1。

蜂窝总面积不得超过全面积的1%,并不得露筋。

管节混凝土强度应符合图纸要求,混凝土配合比、拌和均应符合有关规范要求。

管节各部尺寸,不得超过有关规范规定值。

⑵、圆管涵敷设施工
管节安装从下游开始,每节涵管应紧贴于或基底上,使涵管受力均匀;所有管节应接正确的轴线和图纸所示坡度敷设。

如管壁厚度不同,应便内壁齐平。

在敷设过程中,应保持管内清洁无赃物、无多余的砂浆及其他杂物。

在软基上修筑涵管时,应按图纸和监理工程师指示对地基进行处理,当软基处理达到图纸要求后,方可在上面修筑涵管,管座砌180°或90°的支撑。

涵管必须由一端向另一端套装,接头缝隙应用沥青麻刀填塞。

涵管如为平接,必须套有管箍,管箍与管之间用水泥石棉粉砂浆填实。

⑶、管节接缝
本工程圆管管节采用M1O砂浆勾缝,应先在涵管接缝处填塞干硬性水泥砂浆,再在接口端表面塞以砂浆,以使接头部位紧密吻合,并将内外壁表面抹平。

钢筋混凝土圆管涵涵管预制施工方案

钢筋混凝土圆管涵涵管预制施工方案

钢筋混凝土圆管涵涵管预制施工方案钢筋混凝土圆管涵是一种常用的交通道路排水工程建设设施,具有强度高、抗压性能好、使用寿命长等特点。

预制施工是一种常见的施工方法,可以有效提高工程质量,并减少工期。

以下是关于钢筋混凝土圆管涵的预制施工方案。

一、方案目标:1.提高工程施工质量;2.减少工程施工周期;3.保证施工安全;4.优化施工流程。

二、方案内容:1.材料准备:(1)预制圆管涵模具:根据设计要求选择合适规格的模具;(2)钢筋:选择符合规范要求的钢筋;(3)混凝土:选择符合规范要求的膨胀剂和粒径适当的骨料;(4)其他辅助材料:水泥、石膏、沥青等。

2.施工准备:(1)设计施工方案:根据实际情况确定施工方案;(2)组织施工人员:安排专业的施工队伍;(3)采购材料:按照设计要求采购材料;(4)检查施工现场:确保施工现场清洁、平整。

3.模具制作:(1)按照设计图纸制作预制圆管涵模具;(2)检查模具尺寸和表面平整度;(3)安装模具支撑架,确保模具的稳定。

4.钢筋加工:(1)根据设计图纸和钢筋加工图纸进行钢筋加工;(2)检查钢筋的型号、数量、长度和弯曲度;(3)对钢筋进行除锈处理,确保钢筋表面光洁。

5.混凝土搅拌:(1)准备所需的混凝土材料;(2)按照配合比暂定的设计方案进行混凝土搅拌;(3)控制混凝土搅拌时间和搅拌速度。

6.模具安装:(1)将钢筋安装在模具内部;(2)调整模具支撑架,确保模具与地面保持水平;(3)根据设计要求安装模具的密封件。

7.混凝土浇筑:(1)将搅拌好的混凝土从料斗倒入模具中;(2)控制混凝土的浇筑速度,确保混凝土充实模具内部;(3)利用振动器进行混凝土的震动,使混凝土充分密实。

8.养护处理:(1)混凝土浇筑完成后,立即进行养护处理;(2)使用塑料薄膜覆盖住混凝土,保持湿润;(3)根据设计要求进行养护周期和处理。

三、方案效果:1.工程施工质量稳定提高,预制圆管涵的尺寸和平整度更好;2.工程施工周期明显缩短,降低了工程施工成本;3.工程施工过程中安全风险得到有效控制,保障了工人安全;4.工程施工流程更加顺畅,减少了施工过程中的不必要麻烦。

钢筋混凝土圆管涵涵管预制施工方案

钢筋混凝土圆管涵涵管预制施工方案

钢筋混凝土圆管涵涵管预制施工方案
概述
钢筋混凝土圆管涵是一种用于水利、公路等工程中的重要结构,其预制施工方
案对保证工程质量和施工效率至关重要。

本文将针对钢筋混凝土圆管涵的预制施工方案进行详细介绍。

1. 设计方案
在进行钢筋混凝土圆管涵的预制施工前,需要进行详细的设计方案制定。

设计
方案应包括涵管的尺寸、强度等等。

2. 材料准备
2.1 混凝土材料
选用优质的水泥、砂、碎石等材料进行混凝土的准备,确保混凝土的质量符合
标准要求。

2.2 钢筋
选用符合标准要求的钢筋材料,并按设计方案的要求进行切割和加工。

2.3 模具
准备合适尺寸的模具,确保预制涵管的尺寸精准。

3. 施工工艺
3.1 模具安装
在施工现场安装好模具,并做好固定工作。

3.2 钢筋安装
按照设计方案要求,在模具内部布置好钢筋,确保钢筋的密度和位置符合标准。

3.3 浇筑混凝土
将事先准备好的混凝土倒入模具中,同时进行振捣工作,确保混凝土充实,无
空隙。

4. 养护
4.1 脱模
待混凝土达到设计强度后,拆除模具,注意避免损坏涵管。

4.2 养护
拆模后对涵管进行养护工作,保证混凝土的强度和质量。

结语
以上便是钢筋混凝土圆管涵涵管预制施工方案的基本步骤和注意事项。

只有严格按照设计方案和施工工艺要求进行施工,才能保证涵管的质量,确保工程顺利进行。

钢筋混凝土圆管涵涵管预制施工方案

钢筋混凝土圆管涵涵管预制施工方案

钢筋混凝土圆管涵涵管预制施工方案.模板范本一:一:项目背景及概述1.1 项目背景在钢筋混凝土圆管涵涵管预制施工方案中,需关注项目背景,包括工程地点、规模、用途等信息。

1.2 项目概述对钢筋混凝土圆管涵涵管预制施工方案进行总体描述,包括施工目标、施工范围、施工周期等。

二:技术要求2.1 材料要求详细说明在钢筋混凝土圆管涵涵管预制施工过程中所需的材料要求,包括钢筋、混凝土、填充材料等。

2.2 设备要求在施工过程中所需的设备要求,包括起重机械、混凝土搅拌机等。

三:施工方案3.1 地基处理描述对工程地基进行处理的方法和步骤。

3.2 钢筋安装详细说明钢筋安装的具体要求和方法。

3.3 模板安装描述模板安装的步骤和注意事项。

3.4 混凝土浇筑说明混凝土浇筑过程中的操作要点和注意事项。

3.5 养护措施养护措施,确保施工后的钢筋混凝土圆管涵涵管质量。

四:安全措施4.1 施工安全详细描述施工过程中的安全注意事项和安全措施。

4.2 环保保护说明在施工过程中需要注意的环保保护措施。

五:质量控制5.1 施工质量控制描述施工质量控制的具体措施和要求。

5.2 检查与验收详细说明对施工过程进行检查和最终验收的方法和标准。

六:附件本文档涉及的附件列表。

七:法律名词及注释对文档涉及的法律名词进行解释和注释。

模板范本二:一:工程概述1.1 项目背景描述工程地点、规模、用途等信息。

1.2 施工目标具体钢筋混凝土圆管涵涵管预制施工的目标和要求。

二:材料准备2.1 材料清单详细列出钢筋混凝土圆管涵涵管预制施工所需的各种材料。

2.2 材料购买说明购买材料的程序和要求。

三:施工步骤3.1 地基处理阐述对工程地基进行处理的具体方法和步骤。

3.2 钢筋安装划分钢筋安装的各个步骤,并分别进行详细描述。

3.3 模板安装描述模板安装的具体程序和要求。

3.4 混凝土浇筑阐述混凝土浇筑的步骤和注意事项。

3.5 护理工作对钢筋混凝土圆管涵涵管进行护理的工作内容和要求。

钢筋混凝土圆管涵施工工艺及注意事项(全文)

钢筋混凝土圆管涵施工工艺及注意事项(全文)

钢筋混凝土圆管涵施工工艺及注意事项(全文)【1】钢筋混凝土圆管涵施工工艺及注意事项一、施工前准备1.选址和勘察1.1 选址原则:1.2 勘察内容:1.3 勘察方法:2.材料准备2.1 混凝土材料:2.2 钢筋材料:2.3 防水材料:2.4 排水材料:2.5 其他辅助材料:3.施工设备准备3.1 混凝土搅拌站:3.2 钢筋加工设备:3.3 压浆设备:3.4 其他施工设备:二、施工工艺流程1.基础施工1.1 清理基坑:1.2 基础回填:1.3 基础建块浇筑:1.4 圆管涵基础施工:2.圆管涵制作2.1 沿程测量:2.2 制作模板:2.3 钢筋安装:2.4 浇筑混凝土:2.5 混凝土养护:3.管道安装3.1 临时支撑搭设:3.2 管道吊装:3.3 排水管道连接:3.4 固定管道:4.其他工程附属设施4.1 防水层施工:4.2 排水系统安装:4.3 测量标志标牌的安装:4.4 环境保护措施:三、施工风险及注意事项1.施工风险:1.1 地基沉降:1.2 施工现场安全:1.3 地下管道破坏:1.4 地表水入渗:2.注意事项:2.1 施工图纸的准确性:2.2 施工人员的技术要求:2.3 设备操作的规范性:2.4 施工现场的整洁度:2.5 施工期间的安全防护:【附件】1.施工图纸2.设计规范3.材料合格证明4.施工记录表【法律名词及注释】1.《建筑法》:指规定了建筑工程范围、建筑活动的基本原则、建筑标准、建筑监督管理制度和法律责任等方面的法律。

2.《施工单位安全生产许可审查办法》:指国家对施工单位进行安全生产许可审查的政策规定。

【2】钢筋混凝土圆管涵施工工艺及注意事项一、施工前准备1.选址和勘察1.2 勘察内容:1.3 勘察方法:2.材料准备2.1 混凝土材料:2.2 钢筋材料:2.3 防水材料:2.4 排水材料:2.5 其他辅助材料:3.施工设备准备3.1 混凝土搅拌站:3.2 钢筋加工设备:3.3 压浆设备:3.4 其他施工设备:二、施工工艺流程1.基础施工1.1 清理基坑:1.3 基础建块浇筑:1.4 圆管涵基础施工:2.圆管涵制作2.1 沿程测量:2.2 制作模板:2.3 钢筋安装:2.4 浇筑混凝土:2.5 混凝土养护:3.管道安装3.1 临时支撑搭设:3.2 管道吊装:3.3 排水管道连接:3.4 固定管道:4.其他工程附属设施4.1 防水层施工:4.2 排水系统安装:4.3 测量标志标牌的安装:4.4 环境保护措施:三、施工风险及注意事项1.施工风险:1.1 地基沉降:1.2 施工现场安全:1.3 地下管道破坏:1.4 地表水入渗:2.注意事项:2.1 施工图纸的准确性:2.2 施工人员的技术要求:2.3 设备操作的规范性:2.4 施工现场的整洁度:2.5 施工期间的安全防护:【附件】1.施工图纸2.设计规范3.材料合格证明4.施工记录表【法律名词及注释】1.《建筑法》:指规定了建筑工程范围、建筑活动的基本原则、建筑标准、建筑监督管理制度和法律责任等方面的法律。

圆管涵施工工艺及施工方法要点

圆管涵施工工艺及施工方法要点

圆管涵施工工艺及施工方法要点
(1)、圆管涵施工工艺流程
测量放样→地基处理→管座基础浇筑→管节安装→剩余的管座基础浇筑→接缝处理→洞口砌筑→涵背回填等。

(2)、圆管涵施工方法要点
不仅力学性能好,而圆管涵路基排水中最常用的涵洞结构类型,它且构造简单、施工方便、工期短、造价低。

圆管涵中最常见的是钢筋混凝土圆管涵。

①测量放样
圆管涵在施工之前,首先要通过测量放样来确定涵洞平面轴线位置、涵长以及施工宽度,并用石灰放出边线。

②地基处理
在管座基础施工之前,必须对基础地基进行处理。

进行基底的清理与整平,夯实至符合设计要。

③基础浇筑
管座基础采用混凝土基础。

混凝土基础分两次浇筑:管下基础厚度在20厘米左右,管节安装后再浇筑管底以上部分的管座基础,基础混凝土标号为C15号。

在管座基础浇筑之前,先填10厘米左右的砂砾垫层,用以增加基础的均匀性。

为适应地基的不均匀沉降,管座基础应设置沉降缝。

岩石地基上不做基础而仅在圆管下铺一层垫层混凝土,其厚度可在5厘米左右。

④管节安装
涵管采用预制件。

待基础强度合格后方可进行管节安装。

管节安装,应先在基础上标示出涵管的中心线,并先安装进、出水口处的端部管节以控制涵管全长,然后逐节安装中部管节。

并保持整体轴线不出现偏位。

各相邻管节应保持底面不出现错口,安装时应用水平尺对接头处进行检查,
相邻管节的接缝宽度应不大于1~2厘米。

⑤回填
为了更好的发挥圆管涵的优势及稳定性基坑回填材料采用河沙,分层填筑,为了保证圆管的稳定性,在圆管的顶部再填筑一层50厘米厚的沙垫层。

钢筋混凝土圆管涵、施工方案

钢筋混凝土圆管涵、施工方案

钢筋混凝土圆管涵、施工方案
概述
钢筋混凝土管涵是道路建设中常用的排水设施之一,其施工质量直接影响到道
路的使用寿命和安全性。

本文将介绍钢筋混凝土圆管涵的施工方案,包括前期准备、施工工艺、质量控制等内容。

前期准备
1.设计方案确认:施工前需确认设计方案,包括管涵的尺寸、材料、
施工工艺等内容。

2.场地准备:清理施工现场,确保施工区域平整干净,方便施工作业。

3.材料准备:准备所需的钢筋、水泥、石子等材料,确保质量达标。

施工工艺
1.基础处理:对施工区域进行基础处理,打好基础桩基,确保管涵的
稳固性。

2.模板安装:根据设计方案要求,安装好圆形模板,确保管涵的形状
符合要求。

3.钢筋绑扎:根据设计方案要求,进行钢筋的绑扎工作,确保管涵的
强度和稳定性。

4.混凝土浇筑:进行混凝土的浇筑工作,逐层浇筑,确保密实程度和
质量。

5.养护处理:对已经浇筑好的管涵进行适当的养护处理,确保混凝土
的强度和耐久性。

质量控制
1.验收标准:按照设计方案要求和相关标准进行验收,确保管涵的质
量符合标准。

2.质量检查:定期对施工过程进行质量检查,确保施工质量达标。

3.质量整改:如发现质量问题,及时整改并复查,确保施工质量。

总结
钢筋混凝土圆管涵的施工是一个复杂而重要的工程,需要严格按照设计方案和
相关标准进行施工,确保施工质量和安全性。

只有在施工过程中严格控制质量,才能保证管涵的使用寿命和安全性。

钢筋混凝土圆管涵施工方案(1)

钢筋混凝土圆管涵施工方案(1)

钢筋混凝土圆管涵施工方案一、前期准备工作在进行钢筋混凝土圆管涵施工之前,需要做好以下前期准备工作:1.设计方案确认:根据设计图纸和施工要求,确认圆管涵的尺寸、材料和施工技术方案。

2.材料准备:准备所需的钢筋、混凝土、模板等施工材料,并保证其质量符合标准。

3.场地清理:清理施工场地,确保施工区域无障碍、平整。

4.施工设备准备:准备好所需的施工设备,如吊装机械、搅拌机等,确保施工顺利进行。

二、施工流程1. 开挖基坑1.根据设计要求和现场情况,在施工区域标明开挖范围。

2.使用挖掘机等设备进行基坑开挖,确保基坑尺寸和深度符合设计要求。

3.清理基坑底部,并进行必要的压实处理。

2. 安装钢筋骨架1.按照设计要求,在基坑底部和侧壁安装钢筋骨架,确保骨架布置结构合理、连接牢固。

2.检查钢筋骨架的位置和尺寸是否符合要求,并进行必要的修正和调整。

3. 浇筑混凝土1.在安装好钢筋骨架后,进行混凝土浇筑,确保混凝土的配合比例和浇筑质量符合标准要求。

2.在浇筑过程中,做好振捣和养护工作,确保混凝土浇筑质量良好。

3.浇筑完成后,对混凝土进行必要的保护,防止外力影响。

三、验收和收尾工作1. 钢筋混凝土圆管涵验收1.完成施工后,对钢筋混凝土圆管涵进行验收,检查其尺寸、质量是否符合设计要求。

2.若发现问题或不达标情况,及时整改并重新验收,确保工程质量。

2. 收尾工作1.清理施工现场,打扫卫生,确保施工区域整洁。

2.归档相关施工资料和文件,做好工程档案管理工作。

3.交付相关部门并办理相关手续。

四、总结本文主要介绍了钢筋混凝土圆管涵施工方案,包括前期准备工作、施工流程、验收和收尾工作等内容。

在施工过程中,要严格按照设计要求和施工规范进行操作,确保工程质量和施工安全。

希望该方案能够为相关工程施工提供参考和指导。

钢筋混凝土圆管涵施工

钢筋混凝土圆管涵施工

1、钢筋混凝土圆管涵1.1基础工程基坑开挖采用人工配合机械开挖,基坑检查合格后,铺筑碎石垫层,小型振动压路机分层压实,压实度达到95%以上。

基础混凝土在管节安装前后分两次浇筑,重点控制新旧混凝土的结合及管基混凝土与管壁的结合,及时进行养护。

1.2涵身施工涵管由定点厂家预制,检验合格后运至工地后,准确计算管涵全长与管节的配置以及端墙的准确位置,从下游开始安装,使接头面向上游安装,每节涵管紧密相贴于已铺好的基座上,使涵管受力均匀。

管节装卸、运输、安装过程中采取防碰撞措施,避免管节损坏或产生裂纹;涵管装卸、安装机具及存放场地必须得到经监理工程师的许可,安装时严格按规范规定操作。

1.3接缝按设计要求安设接口橡胶圈并用M10砂浆填塞接缝抹角,接缝宽度不得大于1cm,接口处要平整。

禁止加大接缝宽度来满足涵长的要求。

1.4台背、涵顶填土涵洞完成后,当涵洞砌体砂浆或混凝土强度达到设计强度的70%时,方可进行回填土,回填土要符合质量要求,涵洞处路堤缺口填土从涵身两侧不小于2倍孔径范围内,同时水平分层、对称地填筑、夯(压)实。

用机械填土时,除按照上述规定办理外,涵洞顶上填土厚度必须大于1m时,才允许机械通过,且在使用震动压路机碾压时,禁止开动震动源。

严格控制分层厚度和密实度,设专人负责监督检查,检查频率每50m2检验1点,不足50m2时至少检验1点,每点都要合格,采用小型机械压实。

回填土的分层厚度为0.1~0.2m。

压实度全部要达到95%。

2、钢筋混凝土箱涵2.1基础处理采用人工配合机械开挖,开挖前注意做好防排水设施,开挖按变形缝设置跳槽开挖,必要时做好临时支护工作。

基底须整平夯实,并做基底承载力检测,若达不到150Kpa,则需换填碎石或砂砾。

基底满足设计要求承载力后,按设计要求立模施作混凝土垫层。

2.2底板及侧墙钢筋绑扎在垫层上测量放线并画出钢筋布置大样及立模边线,然后绑扎底板及侧墙钢筋,绑扎侧墙钢筋时在外侧用钢管搭设临时支架以防钢筋笼变形。

圆管涵施工方案及施工工艺方法要点

圆管涵施工方案及施工工艺方法要点

圆管涵施工方案及施工工艺方法要点圆管涵是一种常用的交通工程结构,用于道路、铁路或水工等地下管线的通行或通水。

下面将介绍圆管涵的施工方案及施工工艺方法要点。

一、施工方案:1.勘察与设计:根据具体工程要求,进行地质勘察和设计工作,确定涵洞位置、尺寸等。

2.材料准备:准备所需材料,包括混凝土、钢筋、模板、涵洞接口材料等。

3.施工队伍组织:组织施工队伍,确定工程施工单位,并制定相应安全管理措施。

4.施工设备准备:准备所需施工设备,包括起重机械、挖掘机、砼泵车、模板支撑等。

5.施工计划制定:制定详细的施工计划,包括工期安排、施工顺序等。

二、施工工艺方法要点:1.地面准备:对施工现场进行平整处理,清除垃圾和杂草,确保施工区域干净整洁。

2.开挖:根据设计要求,在施工现场进行挖掘,形成圆管涵的开挖空间。

挖掘深度要与设计要求一致,并注意施工现场的安全。

3.水平放线与定位:在挖掘的基础上,进行水平放线和定位,确保圆管涵的准确安装。

4.模板安装和支撑:根据设计要求,安装涵洞的模板,并进行支撑,确保模板的稳固和刚度。

5.钢筋制作与安装:根据设计要求,制作和安装涵洞的钢筋,确保钢筋的数量、位置和连接的正确性。

6.混凝土浇筑:使用搅拌车将预制好的混凝土倒入涵洞内,并使用振捣棒进行振捣,确保混凝土的均匀性和密实度。

7.养护:对浇筑完成后的混凝土进行养护,包括喷水养护、遮阳遮雨等,确保混凝土的强度发展良好。

8.放水试验:在养护期结束后,进行放水试验,检查圆管涵的密封性和强度。

以上是圆管涵的施工方案及施工工艺方法要点。

在施工过程中,需要严格按照设计要求进行,保证施工质量和安全。

同时,施工现场要做好安全防护工作,确保工人的安全。

钢筋混凝土圆管涵涵管预制施工方案

钢筋混凝土圆管涵涵管预制施工方案

一、编制依据1、《成都经济区环线高速公路简阳至浦江段JPTJ-4标段工程施工图纸》。

2、国家、交通部、建设部、四川省现行设计、施工规范、验收标准及有关文件。

3、我单位积累的成熟技术、科技成果、施工工艺方法及同类工程的施工经验。

4、我单位可调用到合同段工程的各类资源。

二、工程概况及主要工程量本标段起讫里程为:K214+250-K227+819.8,线路长度13.570Km。

共有钢筋混凝土圆管涵12座,2m/根Φ1.5m壁厚14cm56根,1.5m/根Φ1.5m壁厚14cm2根,2m/根Φ2.0m壁厚16cm161根,1.5m/根Φ2.0m壁厚16cm10根,2m/根Φ2.0m壁厚20cm50根。

具体参数如下表:简蒲高速公路JPTJ-4标段圆管涵工程数量表三、涵管制作方法及试验方法委托成都市温江区天府涵管厂预制,厂家资质见后附件,定制、购买合同见后附件。

圆管涵实验按中华人民共和国国家标准《混凝土和钢筋混凝土排水管试验方法》GB/T 16752-2006三点试验法。

四、开竣工日期开工日期:2014年10月20日竣工日期:2014年11月30日五、施工准备根据工程量和整体工期要求,结合工序操作需要,安排足够施工人员、机具,保证施工正常进行。

具体安排见下表:项目部主要管理人员名单作业班组劳动力组织表施工机具一览表六、施工工艺1、施工流程内模安装—钢筋制作及安装—外模安装—砼浇筑—拆模及养护—移存及养护—吊装使用。

2、内模安装本涵管模板采用定型钢模,模板长度为2m、1.5m,内模安装时使用吊车配合人工拼装,拼装完成并涂抹脱模剂经现场质检员检查合格后,按照台座内模定位线竖直整体吊装就位。

3、钢筋制作及安装为方便钢筋加工,先行加工两个钢筋制作及绑扎胎具,胎具采用φ22圆钢制作,螺旋筋制作时先在钢筋制作胎具上绕制并绑扎成型,再吊装至内模处定位。

4、外模安装钢筋制作及安装完毕验收合格后进行外模安装。

外模为两块高半圆型钢模对接拼装。

钢筋混凝土圆管涵的涵管预制施工工艺和方案

钢筋混凝土圆管涵的涵管预制施工工艺和方案

钢筋混凝土圆管涵的涵管预制施工工艺和方案,急用!2011-10-7 14:14提问者:陈年老久vbvy|浏览次数:388次其他回答共7条2011-10-7 19:21 F3v680g|四级《山东交通科技》2002年04期钢筋砼圆管涵破裂原因与防治赵新国宋晓辉【摘要】:通过对圆管涵破裂原因如施工荷载及填筑方法的分析,提出了新的填筑方法及控制施工荷载的方法,就涵管的生产环节质量的控制,提出控制要点。

【作者单位】:莒南县公路局山东基建济南黄河大桥管理处【关键词】:圆管涵破裂施工荷载承载能力控制【分类号】:U449.83【DOI】:CNKI:SUN:JTKE.0.2002-04-009【正文快照】:引言近几年来,新建公路工程中钢筋砼圆管涵破裂常有发生,不仅使圆管处路基产生不均匀沉降,造成路面的断裂,也为今后的路面正常使用埋下隐患。

通过调查,发现钢筋砼圆管涵出现不同程度的破裂、露筋、管断面变形等严重的质量隐患。

由于边坡部位填土压力较小且被碾压的机会1 白冰;减荷条件下上埋式圆形结构物周边土压力分析[J];长江科学院院报;1998年02期2 阮波,冷伍明,李亮;土压力非线性分布的研究[J];长沙铁道学院学报;2001年04期3 蒯行成,任毕乔,官邑,凌忠;圆管涵结构有限元分析及加固措施[J];湖南交通科技;2000年04期4 何艳春;高等级公路圆管涵开裂原因及防治措施[J];湖南交通科技;2002年04期5 娄奕红,杨虹;钢筋混凝土圆管涵破裂原因分析[J];中外公路;2002年05期6 周北;快速生产涵管工艺在路网工程中的应用[J];广西交通科技;2001年02期7 张晓洁,王倩,张一工,华玉文;关于圆管涵管座设计的讨论[J];华东公路;2000年06期|| |装配式混凝土检查井的技术关键可以概括为:1.既能满足新建又能满足更新需要的通用井体结构形式和模数系列的确定。

2.便于运输、吊装、施工的井室、井筒分段形式和预留孔位的技巧。

圆管涵施工工艺及方法

圆管涵施工工艺及方法

圆管涵整体施工工艺及方法圆管涵施工时应严格按照如下施工工序,并每完成一道工序后向监理工程师报检合格后方可进入下道工序;一、施工工艺圆管涵施工工序:施工放样→基础开挖→基底夯实→地基承载力检测→基础垫层施工→管座混凝土浇筑→管节敷设→附属工程施工。

二、施工方法1 基础开挖(1)基础开挖前,采用全站仪测出涵管的轴线,并放出基础的开挖轮廓线,为保证基础施工时的工作面,基坑开挖时在基坑的四周设置加宽50cm做为施工平台。

对于有地下水的基坑,应在基坑之外挖临时集水井,在基坑周边开挖宽20cm、深20cm的排水管,与集水井接通,抽排地下水。

土质基坑为防止积水软化地基,在基坑开挖到底面设计标高时,经平整夯实后,不能紧接着进行基础施工时,应在基础底部铺设一层厚5cm的水泥砂浆,保证地基不受雨水浸泡。

(2)基坑边坡的坡度视地质情况而定,一般采用1:0.5~1:1,弃土应堆至距基坑边缘3米以外,并尽快将基坑开挖的土方运走。

为防止雨水进入基坑,在基坑外侧设置截水沟,防止地面水流入基坑。

(3)基坑采用挖掘机开挖,挖至接近设计基底标高时,保留0.2米厚的一层,不得用挖掘机挠动,待施工基础前由人工开挖至设计标高,并将松散的土体清理干净。

(4)基础开挖至设计标高后,由技术及试验部门及时自检,自检合格后报监理工程师检测,报检合格立即组织基础施工,减少基础的暴露时间。

(5)基础开挖后试验检测基底承载力如不满足设计要求,及时上报监理工程师,并上报相应基底处理技术方案,确保基底承载力满足设计要求。

2 地基检验基础模板安装前,对基坑进行隐蔽工程检查,检查内容为:(1)基底平面位置、尺寸、标高是否符合设计图纸要求;(2)采用动力触探仪检测地基承载力是否满足设计要求;(3)基底应无积水、杂物。

(4)地基承载力不得小于设计要求。

3 基础施工(1)模板①模板采用组合钢模板,模板使用前先用手提砂轮将模板表面的锈迹处理干净,并用涂刷脱模剂。

②相邻模板采用U型卡进行连接,在模板内侧每一米加设一道100×100mm的对口方木加固,模板外侧在模板的底部和中上部各加设一道方木支撑,水平间距为0.6m,支撑顶在基坑的侧壁上,方木下设置木垫块。

钢筋混凝土圆管涵施工方案

钢筋混凝土圆管涵施工方案

钢筋混凝土圆管涵施工方案1。

概述1.1编制依据(1)《公路工程技术标准》(JTG B01—2003)(2)《公路工程质量检验评定标准》(JTG F80/1—2004)(3)《公路桥涵施工技术规范》(JTJ 041—2000)(4)《两阶段施工设计图桥梁、涵洞第2分册,共2册》圆管涵设计图1。

2工程概况1。

2.1设计简介全标段范围正线范围内共圆管涵20座,总长1558m。

除4座为双孔结构外,其余的都为单孔涵洞,孔径1。

5m。

1。

2.2地质概况该段为浑河冲洪积平原,地质构造大部分被较厚的第四系松散冲击物粘土层覆盖。

土的标准冻土深度为1。

2m.主要为辽河及支流冲洪积而成,平原区大部为耕地.由上而下地层分别为:杂填土;粉质粘土;淤泥质粉质粘土;砂砾石层;下伏基层。

圆管涵基础位于粉质粘土层.沿线地下水主要为埋藏于第四纪卵砾石、砂性土中的孔隙潜水,水力坡度较小,为地下径流滞缓区,水量接受河流及大气降水和农田灌溉的补给。

地表水和地下水对混凝土无分解性侵蚀作用。

1。

3施工总体安排圆管涵施工时采用挖掘机开挖基坑,人工配合基底修整成型,基底验收合格后施工垫层和管基,然后安装管节,施工防水和沉降缝,施工进出口,最后基坑回填2。

施工方法及施工顺序圆管涵按以下几个施工顺序进行施工:测量放线→基坑开挖→基底验收→垫层与基础施工→施做护涵→进出水口施工→基坑回填.圆管涵施工方法流程(附图1)。

2.1测量放线在基坑开挖前应先对涵洞的轴线位置进行测量放样,测量原地面标高,确定基坑开挖的深度。

2。

2基坑开挖基坑开挖采用PC300-6挖掘机作业,当挖至高于设计标高0。

3~0.4m时,用人工配合继续开挖修整成型。

对硬土和软岩石基础采用风动凿岩机钻孔小炮松动开挖.有水基坑采取集中排水或挖井降水施工。

当在原有灌溉水流的沟渠修筑时,应开挖临时通道保护好灌溉水流.2.3基底验收当基坑开挖到设计标高成行后,应再次测量其基底高程,基坑开挖的深度不得小于设计值.自检合格后通知监理验槽。

钢筋混凝土圆管涵施工方案

钢筋混凝土圆管涵施工方案

钢筋混凝土圆管涵施工方案1. 引言钢筋混凝土圆管涵是一种常用的道路、铁路、河渠等工程中用于通过河流、溪流等水体的管道。

本文介绍了钢筋混凝土圆管涵的施工方案,包括施工准备、施工工艺和施工管理等内容。

2. 施工准备2.1 材料准备施工所需的材料包括钢筋、混凝土、模板等。

材料的选择应符合相关标准和规范,并经过质量检查。

2.2 设备准备施工需要的设备包括挖掘机、起重机、混凝土搅拌站等。

施工前应对设备进行检查和维护,确保设备的正常运行。

2.3 施工人员准备施工人员的数量和技术水平要求应与工程规模相适应。

施工前,施工人员应进行必要的培训和安全教育。

3. 施工工艺3.1 管道开挖根据设计要求和图纸,利用挖掘机等设备进行管道的开挖。

开挖的宽度和深度应符合设计要求,同时要注意保证开挖面的平整。

3.2 模板安装在开挖完成后,根据设计要求,在开挖面上安装模板。

模板的安装应牢固可靠,确保模板的稳定性和密封性。

3.3 钢筋的安装按照设计要求,在模板内安装预先切割好的钢筋。

钢筋的安装应符合相关标准和规范,同时要注意钢筋的防锈处理。

3.4 混凝土浇筑完成钢筋的安装后,进行混凝土的浇筑。

混凝土的配合比应符合设计要求,浇筑过程中要控制好浇筑速度和浇筑厚度。

3.5 养护混凝土浇筑完成后,对其进行养护。

养护过程中要及时浇水保湿,防止混凝土表面龟裂和开裂。

4. 施工管理4.1 质量控制在施工过程中要进行严格的质量控制,包括材料质量检查、工艺操作规范执行、施工质量检验等。

如发现质量问题,应及时处理并记录。

4.2 安全管理施工现场应进行安全管理,包括合理布置施工区域、设置警示标志、操作人员佩戴防护用品等措施。

同时,进行必要的安全教育和监督。

4.3 进度控制对施工进度进行控制与管理,及时处理可能影响工期的问题,确保施工按计划进行。

5. 总结钢筋混凝土圆管涵的施工是一个复杂的工程,需要施工准备、施工工艺和施工管理等方面的综合运作。

通过合理的施工方案和科学的施工管理,能够保证施工质量和工程进度的达到要求。

钢筋混凝土圆管涵施工方案

钢筋混凝土圆管涵施工方案

钢筋混凝土圆管涵施工方案在公路、铁路、城市排水等基础设施建设中,涵洞是一种常见的工程结构。

涵洞能够有效地解决河流、山谷、铁路、公路等的交通问题,保证道路畅通和交通安全,其中钢筋混凝土圆管涵的应用越来越广泛,本文将为大家介绍钢筋混凝土圆管涵施工方案。

1.前期准备1.1 材料准备在开始施工之前,需要准备好一系列的材料,主要包括钢筋、钢纤维、水泥、细砂、粗砂、砾石等。

在材料准备过程中,应注意保证材料的质量和数量,杜绝使用假冒伪劣材料。

1.2 设备准备施工过程需要用到一系列的设备,包括挖掘机、推土机、起重机、水泥罐车、搅拌车、浇注车等。

在使用这些设备前,需要对设备进行检查和维护,保证设备在施工过程中的正常运行。

1.3 地基处理在开始施工前,需要对涵洞所在的地基进行一系列的处理,包括测量地基高程、挖掘、填充、夯实等。

地基处理的质量直接影响着后续涵洞的施工质量和安全性。

2.施工流程2.1 管道制作钢筋混凝土圆管涵采用的是预制管道,需要在工厂进行生产。

生产好的管道应经过质量检验,确保管道的质量符合标准要求。

2.2 运输和安装将制作好的管道运输到施工现场,然后使用起重机将管道安装到预先挖好的坑内。

在安装好管道后,需要对管道进行调整和固定,以保证管道的水平和稳定。

2.3 掏方在涵洞施工过程中,需要进行掏方工作。

掏方的目的是为管道预留足够的空间,以确保管道正常运行和施工安全。

掏方需要认真和谨慎地进行,避免掏方过多或掏方不到位的情况发生。

2.4 浇筑在管道安装和掏方工作完成后,就可以进行浇筑工作了。

首先需要将钢筋和钢纤维布置好,然后按照混凝土配合比将水泥、细砂、粗砂、砾石等原材料充分搅拌均匀,最后将混凝土浇注到管道周围的空间内。

2.5 强度养护在浇筑完成后,需要对涵洞进行强度养护,以确保混凝土强度达到要求。

强度养护需要注重细节,包括保湿、加温、垂直定位等措施。

3.施工安全措施在涵洞施工过程中需要注意安全问题,以下是一些施工安全措施:3.1 安全着装所有从事施工工作的人员应穿戴符合要求的安全防护装备,包括安全鞋、安全帽、安全绳、安全带等。

钢筋混凝土圆管涵施工方案流程

钢筋混凝土圆管涵施工方案流程

钢筋混凝土圆管涵施工方案流程钢筋混凝土圆管涵施工方案流程钢筋混凝土是通过组合材料共同工作来改善混凝土力学性质的。

在建筑工程中为加劲混凝土最常见的一种建筑方式。

下面由店铺为大家整理的钢筋混凝土圆管涵施工方案流程,欢迎大家阅读浏览。

1、施工方法及施工工艺1.1施工工序流程:施工准备→施工放样报验→基础开挖→砂垫层施工→管底以下分下部分基础混凝土浇筑→管节安装→管底以下分上部分基础混凝土浇筑→管节节头头施工→沉降缝处理→出入口施工→基坑回填土→竣工验收1.2主要施工方法和工艺1.2.1基础开挖为明挖基础,若涵基置于挖淤换填土层上,涵洞施工前要先进行挖淤换填,待填土高度大于涵洞顶0.5后再二次开挖基础施工圆管涵。

基坑开挖采用采用挖掘机配合10T自卸汽车开挖、人工辅助清基。

首先由挖掘机开挖基坑,基坑土方直接由自卸汽车运离施工现场,用于路基施工或弃土。

当挖至接近基底标高时,采用人工开挖,人工开挖的目的是沿基坑开挖范围线将基坑四周土方竖直切齐,同时人工开挖基坑至设计标高。

而后,将基坑底进行机械或人工夯实。

最后上报监理工程师检验基底承载力、基坑平面尺寸及标高,经现场监理工程师检验合格后方能进行下一步的基础施工。

1.2.2基础砂砾垫层采取人工洒水铺平,振动夯机夯实和平板振动器拖平的方法施工。

1.2.3测量人员在垫层顶面仔细、精确地放样出涵洞的'纵、横轴线,而后再用白灰撒出涵洞基础边缘线,并用木桩在其四周固定,用水泥混凝土护桩,在施工期间严防施工人员撞动木桩,并且把水准点加密到结构物附近。

在浇筑基础之前,首先根据涵洞长度、盖板宽度确定沉降缝位置,以确保盖板安装时的板缝与沉降缝保持一致。

沉降缝每4~6米设置一道,故分段安装基础模板,分段位置在沉降缝处,基础模板采用钢模板,在现场由人工拉线拼装,模板内面涂刷脱模剂;模板板面之间平整接缝严密,不漏浆,在模板外设立支点固定。

安装模板后由质检员对模板尺寸顶部标高、垂直度及支撑的牢固性进行检查,对模板进行检查并做好记录,自检合格后报监理工程师检验,检验合格后方可浇筑混凝土。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

钢筋混凝土圆管涵的涵管预制施工工艺和方案,急用!
2011-10-7 14:14
提问者:陈年老久vbvy | 浏览次数:388次
其他回答共7条
2011-10-7 19:21 F3v680g | 四级
《山东交通科技》2002年04期钢筋砼圆管涵破裂原因与防治
赵新国宋晓辉
【摘要】:通过对圆管涵破裂原因如施工荷载及填筑方法的分析,提出了新的填筑方法及控制施工荷载的方法,就涵管的生产环节质量的控制,提出控制要点。

【作者单位】:莒南县公路局山东基建济南黄河大桥管理处
【关键词】:圆管涵破裂施工荷载承载能力控制
【分类号】:U449.83
【DOI】:CNKI:SUN:JTKE.0.2002-04-009
【正文快照】:
引言近几年来,新建公路工程中钢筋砼圆管涵破裂常有发生,不仅使圆管处路基产生不均匀沉降,造成路面的断裂,也为今后的路面正常使用埋下隐患。

通过调查,发现钢筋砼圆管涵出现不同程度的破裂、露筋、管断面变形等严重的质量隐患。

由于边坡部位填土压力较小且被碾压的机会
1 白冰;减荷条件下上埋式圆形结构物周边土压力分析[J];长江科学院院报;1998年02期
2 阮波,冷伍明,李亮;土压力非线性分布的研究[J];长沙铁道学院学报;2001年04期
3 蒯行成,任毕乔,官邑,凌忠;圆管涵结构有限元分析及加固措施[J];湖南交通科技;2000年04期
4 何艳春;高等级公路圆管涵开裂原因及防治措施[J];湖南交通科技;2002年04期
5 娄奕红,杨虹;钢筋混凝土圆管涵破裂原因分析[J];中外公路;2002年05期
6 周北;快速生产涵管工艺在路网工程中的应用[J];广西交通科技;2001年02期
7 张晓洁,王倩,张一工,华玉文;关于圆管涵管座设计的讨论[J];华东公路;2000年06期
8 林选青;高填土下结构物的竖向土压力及结构设计计算方法[J];土木工程学报;1989年04期
9 冯忠居,黄安录;高等级公路中地下结构物上土压力的有限元分析[J];西安公路交通大学学报;1998年S2期
10 白冰;高填土下刚性结构物竖向土压力减荷方法[J];岩土力学;1997年01期
精选资料2011-10-7 19:36 wyf962 |
可修改编辑
2011-10-8 02:15 6yleftp | 2011-10-8 07:58 rainkr4 |
精选资料
预制钢筋混凝土装配式检查井工法流程为:施工准备→基坑开挖及坑壁支护→地基处理及砂砾垫层铺设→检查井安装→管道与检查井连接→流槽施工→路面井圈及井盖安装→闭水试验(如有需要)→回填→验收。

对于明开槽排水管道施工,可以采用开槽后逐节下管、遇井吊装的方法施工;也可以采用预留井位、先下管、最后吊装井体的方法施工。

对于顶管施工,宜采用精确测量井位、先开槽吊装井室,而后将管体顶入井室预留孔的方法进行施工。

无论采用哪种施工方法,为达到地基均匀承载的效果,预制装配式混凝土排水检查井井室底板下面都必须预先铺设5~10cm厚度的砂砾垫层。

预制装配式混凝土排水检查井各部分之间设计为企口,并在吊装时采用防水砂浆“座浆”。

预制装配式混凝土排水检查井与管道,通过预留孔并在四周填充防水砂浆形成刚性连接。

管道和井体的差异沉降靠第一节、第二节管之间的柔性接口的变形解决。

由于避免使用粘土砖砌筑和现场湿混凝土作业,明显提高了工效。

快速闭水试压后即可还土,可以做到边开挖、边铺管、边装井、边还土、边修路。

预制装配式混凝土排水检查井的整体性能好、与管道连接效果好,也提高了排水管道的总体质量。

作为粘土砖砌筑检查井的替代产品,预制装配式混凝土排水检查井适用于建筑小区、一般工业与市政排水工程和抗震设防烈度为8度及8度以下地区。

可用在通行(汽-超20级)重车的城市道路下埋的排水管道工程中。

地面覆土最
可修改编辑
大深度(自地面至检查井底板内表面)通常为6m,地下水位不高于地面以下0.5m。

装配式混凝土检查井的技术关键可以概括为:
1.既能满足新建又能满足更新需要的通用井体结构形式和模数系列的确定。

2.便于运输、吊装、施工的井室、井筒分段形式和预留孔位的技巧。

3.可靠易行的井室、井筒和接入管之间防水和密封处理。

钢筋混凝土、钢筋混凝土结构设计工艺及施工方法与规范
1、聚丙烯纤维增强预制钢筋混凝土方桩的制作方法
2、一种预应力钢筋混凝土井壁管及其制作方法
3、一种中厚矿体空场采矿法钢筋混凝土人工底柱构筑方法
4、用于钢筋混凝土中钢筋保护的方法
5、一种内部设置有内芯的钢筋混凝土结构及其施工方法
6、钢筋混凝土构件中钢筋腐蚀的检测方法
7、钢筋的对接螺柱焊方法及其装置,以及钢筋混凝土构造物的修补、扩张施工法
8、钢筋混凝土结构外铆钢板加固法及其专用铆钉
精选资料
9、修复钢筋混凝土结构裂缝的电化学沉积方法
10、水下钢筋混凝土构筑物的施工方法
11、钢筋混凝土预制桩端部注浆法
12、钢筋混凝土仿古建筑涂料处理方法
13、一种新的预应力钢筋混凝土结构及其施工方法
14、钢筋混凝土梁的钢筋尺寸的确定方法及其改进
15、建筑物支承结构钢筋混凝土柱与包括这类柱的建筑结构
16、钢筋混凝土或预应力混凝土半顶制建筑结构
17、现场叠层生产预应力钢筋混凝土拱型屋面大板
18、钢筋混凝土叠合空心楼板施工方法
19、建筑物用的钢筋混凝土组合构件
20、钢筋混凝土构件质量的无损伤检测方法
21、大跨度钢筋混凝土拱的半刚性骨架锚索假载施工法
22、制造经衬套的钢筋混凝土管的方法
23、组合式联锁钢筋混凝土预制构件和垂直成槽取土机
24、现浇钢筋混凝土拱板屋盖
25、预应力钢筋混凝土芯棒加气轻骨料混凝土复合屋面板
26、一种钢筋混凝土预制板
27、检查井钢筋混凝土井盖及其制备法
28、钢筋混凝土浴盆模及其制造方法
29、用于阴极保护钢筋混凝土结构的导电层
30、钢筋混凝土雨水箅子及其制备方法
可修改编辑
31、抗震、保温的全中空钢筋混凝土砌块
32、组合联锁钢筋混凝土预制构件修建地下工程直接沉插方法及其装置
33、检查井钢筋混凝土井盖制备法
34、钢筋混凝土圆桩截断机
35、改型钢筋混凝土圆孔板
36、钢筋混凝土
37、钢筋混凝土防腐蚀电杆
38、滑动双向预应力钢筋混凝土刚性防水屋面施工法
39、用钢筋混凝土建造卫星电视抛物面天线的方法
40、钢筋混凝土旋冲桩及其施工方法
41、钢筋混凝土筒仓空心仓壁设计
42、双层钢筋混凝土板面和轻混凝土腹板的夹心保温、隔音板构件
43、钢筋混凝土构件裂缝的修复方法
44、超长钢筋混凝土结构无缝设计施工方法
45、一种钢筋混凝土构件成型方法
46、仿玉轻质钢筋混凝土推拉窗及其生产方法和模具
47、钢筋混凝土灌筑桩的施工工艺及其设备
48、全预制钢筋混凝土框架施工工艺
49、一种钢筋混凝土构件成型组合模板
50、大跨度后张的钢筋混凝土桁架及其制造方法
51、钢筋混凝土构件成型组合模板
52、灌注钢筋混凝土桩的工艺方法
精选资料
53、钢筋混凝土主体结构施工图平面整体表示法
54、地下室建筑中用含钢管高强柱的钢筋混凝土柱及施工方法
55、预制装配式钢筋混凝土隧道及道施工工艺
56、钢筋混凝土夯扩灌注桩成桩工艺及其工具
57、拼装式钢筋混凝土盒子结构和制法
58、等边三角形钢筋混凝土型材
59、钢筋混凝土梁板结构设计计算尺
60、钢筋混凝土构造体,其制作方法及模框材料
61、编织法钢筋混凝土建筑
62、大口径钢胎钢筋混凝土复合管道的制作方法
63、钢筋混凝土劲芯水泥土复合桩的制造方法及其桩和施工设备
64、可回收预应力钢筋混凝土护坡桩工法
65、由钢筋混凝土构造形成的1层楼2层居住型公寓大楼的构造形式
66、钢筋混凝土轨枕预应力弧形块张拉装置
67、一种提高钢筋混凝土耐腐蚀性的方法
68、钢筋混凝土部件浇筑一体化不取出式夹心模具暗框架结构
69、三角万向导引均衡受力的钢筋混凝土结构
70、钢筋混凝土灌注桩可扩变径钻孔机构
71、钢筋混凝土结构夹心模暗桁架剪力墙
72、钢筋混凝土网格结构框撑耗能减震剪力墙
73、钢筋混凝土圆管端口变截面管节及预制方法
74、“三角万向导引均衡受力”钢筋混凝土建筑工程结构
可修改编辑
75、一种钢筋混凝土深机井管
76、三角万向导引均衡受力的钢筋混凝土结构
77、建筑框架梁体柱体预制钢筋混凝土模板及施工安装工艺
78、钢筋混凝土裂缝补强施工法
79、石板、钢筋混凝土楼板浇筑法
80、钢构钢骨钢筋混凝土施工法
81、钢筋混凝土分缝柱及其制造方法
82、普通钢筋混凝土与预应力混凝土的连接技术
83、钢筋混凝土预制桩高压喷浆沉桩工艺
84、钢筋混凝土预制桩钻孔取土植入桩工艺
85、纤维增强塑料管-钢筋混凝土组合构件
86、一种不需扎结钢筋的无序碎钢筋混凝土及其制取使用方法
87、钢筋混凝土保护壳的开口周围的环板
88、用于电化学修复受腐蚀损害的钢筋混凝土的组合电极及其操纵方法
89、钢筋混凝土预制板
90、现浇钢筋混凝土空心板专用成孔空心管
91、钢筋混凝土构件中的钢筋搭接、锚固方法
92、一种再利用价值很低的钢筋混凝土路面沟盖及其制取方法
93、钢筋混凝土结构的桁网钢结构架
94、无碴轨道钢筋混凝土桩网结构路基及其构筑方法
95、变电所的钢筋混凝土防洪墙体系
96、透气性隔热复合板及钢筋混凝土外隔热建筑物的外墙结构。

相关文档
最新文档
