施工进度计划和各阶段进度的保证措施1施工进度安排原则⑴满足招标文件总工期和分阶段工期要求,并适度提前,留有余地,使工期有效可控。

⑵以技术资料、工程量清单提供的工程数量和本工程计划投放的资源为依据,运用网络计划技术,统筹兼顾,合理安排各项工程施工进度。

⑶优化资源配置,挖掘设备潜力,充分发挥企业综合优势。

⑷科学划分施工单元,以组织均衡法施工为基本方法,采取平行、流水、平衡的作业方法,超前谋划,积极运作,确保按期完工。

2总工期要求及工期目标本工程计划工期60日历天,拟定于2021年09月01日开工,2021年10月30日竣工。

3各阶段工期安排根据招标文件工期要求,我方将在详细踏勘现场实际情况,深入了解业主意图并进一步细化修正施工组织设计的基础上,根据总体施工要求,合理安排施工生产,投入足够的人、材、物、设备等资源,在施工区认真安排工序流程,保证流程合理、经济高效,以每个工序目标来保证区域目标,以区域目标的完成来保证总体目标,确保施工按照招标工期要求完成。

各阶段工期安排详见“各阶段工期计划表”。

各阶段工期计划表主要施工进度计划具体详见“附表三:XXX市政配套工程施工进度网络图,,及“附表三:XXX市政配套工程施工进度横道图”。

5关键线路说明本工程关键线路为:施工准备-路基工程施工-路面工程施工一道路附属及其它工程-竣工清理及验收。

6工期保证措施6.1保证工期的组织措施6.1.1从组织管理上保证工期建立以项目经理为核心的责权利体系,建立强有力的高效运转指挥系统,统筹安排机械设备、材料供应、劳力调配,随时掌握形象进度。

制定工期管理制度,明确各部门职责,确保施工进度处于可控状态。

对控制工期的重点工程建立工期领导负责制,制定分阶段工期目标,认真落实,分解到人。

对其它工程项目亦明确目标,定岗、定人、授权,各负其责。

依托信息化技术,加强进度监控管理。

通过各方面施工信息和科研数据的汇总,对施工的科学性、安全性、快捷性和不可预见因素产生的后果及时做出科学诊断和施工建议,并迅速修正施工参数和资源配置,以科学、安全的方法和工艺,最佳的效率完成施工组织的修正,确保工期目标。

施工进度计划和各阶段进度的保证措施

施工进度计划和各阶段进度的保证措施

施工进度计划和各阶段进度的保证措施该计划安排体现了施工总方案中确定的指导思想,统揽全局,准确把握工程全局中的主线(即贯穿施工全过程的主要矛盾线)和重点,明确保工期的关键节点,一开工就环环紧抓不拖期,在可以独立展开的各施工区段,配足资源,合理组织多工序、多工种的平行和流水作业,实现每一个阶段的目标,确保整个工程交工验收总目标的实现。

工期目标:2023年10月18日开工,2024年8月5日完成项目竣工验收与交付。

总工期625天.幼儿园及配建二施工施工进度计划※Ⅰ、施工进度计划:一、项目进度计划的编制:项目进度计划是表达项目中各项工作、工序的开展顺序、开始及完成时间及其相互衔接关系的计划。

通过项目进度计划的编制,使项目实施形成一个有机整体。

进度计划是项目进度控制和管理的依据。

本工程所编排的进度计划根据进度知道范围、所包含内容、指导的施工时间段的不同,分为项目总体进度计划、分项进度计划和年度进度计划等。

这些不同的进度计划构成本项目的进度计划系统。

施工过程中再根据施工内容的不断增加,不断完善各单项工程进度计划、单位工程进度计划、分部、分项工程进度计划、年度进度计划等。

并根据施工变更、现场内外因素影响等不断修正施工进度计划,使之能够更好的指导工程按照计划完工。

㈠编制进度计划的主要依据:1、项目对工期的要求;2、项目的技术经济条件;3、项目的外部条件;4、项目各项工作的时间估计;5、项目的资源供应状况。

㈡编制进度计划的基本要求:1、运用现代科学管理方法编制进度计划,以提高计划的科学性和质量。

2、充分落实编制进度计划的条件,避免过多的假定而使计划失去指导作用。

3、根据本工程大型、复杂、工期长等特点,项目在编制总施工进度计划的同时,实行分期、分段编制进度计划的方法,对不同阶段、不同时期,提出相应的进度计划,以保持指导项目实施的前锋作用。

4、进度计划应保证项目实现工期目标。

5、保证项目进展的均衡性和连续性。

6、本工程进度计划与资金计划、质量之花等目标相协调,计划的编排做到既有利于工期目标的实现,又有利于费用、质量、安全等目标的实现。

施工进度计划和各阶段进度的保证措施及违约责任承诺

施工进度计划和各阶段进度的保证措施及违约责任承诺

第一章施工进度计划和各阶段进度的保证措施及违约责任承诺第1节工期安排本着一切以顾客为关注焦点的管理原则,高度重视工程计划管理工作,特提出本工程响应本工程工期安排措施:(1)在施工准备阶段,为确保施工进度计划,在进行现场准备的同时,提早准备足够的施工机具及劳动力;装修施工和清理阶段,应采取有效的成品保护措施,避免不必要的修理和返工;竣工验收阶段,应尽早准备有关资料,办理交验手续。

(2)项目部各职能人员具有明确的职责分工。

项目经理对施工计划负全责;生产副经理负直接指挥和实施的总责;项目总工负计划实施中的技术责任;专职计划员负责全面编排、分析,统计年、季、月、旬作业计划具体的工作,是计划工作的总参谋,是计划工作信息的总汇点;专业施工员是实施专业计划的保证人;项目材料员是及时供应施工物资的保证人。

项目部还有其他职责明确的职能人员,都有保证施工计划实现的各自职能。

(3)编制物资采购供应计划和资金供应计划表。

项目部材料员根据施工进度总计划的要求及市场供应的信息,根据轻重缓急和难易程度编排物资采购供应计划表。

物资供应是实现施工计划的关键环节,物资供应不及时,施工计划就落空。

因此,这个物资采购供应计划表是十分重要的。

项目部财务或材料人员要据此提出资金供应计划表,使物资采购有资金保证,这个物资采购供应总表要体现在季、月计划中,并根据变化的情况做出必要的修正。

(4)建立项目周生产调度会及项目每日碰头会制度。

(5)保证施工设备及时进场。

施工设备是施工计划的前提,施工设备不能及时进场,施工计划就要严重受阻,因此,项目计划员应根据施工计划需要编制施工设备进场计划表,并且根据各种设备的需要考虑不同的安装调试和设备基座的强度龄期等因素,有的设备要考虑备用数量,交项目经理在调度会上作调度决策。

施工设备进场要作严格检验,保证设备完好,计量准确,适应施工需要。

(6)保证不同劳动力及时进场。

项目部应根据工程进度要求提前做出安排,保证劳力及时进场。

施工进度计划和各阶段进度的保证措施及违约责任承诺精选全文完整版

施工进度计划和各阶段进度的保证措施及违约责任承诺精选全文完整版

可编辑修改精选全文完整版施工进度计划和各阶段进度的保证措施及违约责任承诺一、施工现场准备若施工现场有垃圾、渣土、建筑垃圾等要进行清除,一些有碍施工的铁路设施、树木要进行拆迁和迁移,然后可按照设计图纸进行地形整理,主要使其与四周铁路的标高,合理衔接,使绿地排水通畅,如果用机械平整场地,则事先了解是否有地下管线,以免机械施工时管线的损坏。

二、地表准备根据现场初步踏勘,为确保道路开挖和苗木栽植的生长环境,必须对垃圾和地表进行挖掘清理后进行平整场地达到设计要求。

三、地形处理铺垫表土时,要清除土中的石块,杂物,为防止雨季土壤的流失和板结,采取晴天铺设表土,并且在表土的铺设完成后,留好排水沟槽,形成自然顺势排水,符合设计的地形、坡度、标高,并报监理工程师审核批复。

四、施工测量放线定点放线即是在现场测出苗木栽植位置和株行距。

由于树木栽植方式不同,定点放线也不同。

1.自然式配置乔、灌木放线法①坐标定位法根据植物配置的疏密度,先按一定的比例在设计图及现场分别打好方格,在图上用尺量出树木在某方格的纵横坐标尺寸,再按此位置用皮尺量在现场相应的方格内。

②仪器测放法用经纬仪或小平板仪依据地上原有基点或建筑物、道路或孤树依照设计图上的位置依次定出每株的位置。

③目测法对于设计图上固定点的绿化种植,乔灌木丛、树群等可用上述两种方法划出树群树丛的栽植范围,其中每株的位置和排列可根据设计要求在所定的范围内用目测法进行定点,定点时应注意植株的生态要求并注意自然美观。

定好点后,多采用白灰打点或打桩,标明树种,栽植数量及坑径。

2.整形式放线对于成片整齐式种植或行道路的放线法,也可用仪器和皮尺定点放线,定点的方法可先将绿地的边界、建筑物等的平面位置作为依据,量出每株树木的位置,钉上木桩,上面写明树种名称。

3.等距弧线的放线若树木的栽植为一弧线,放线时可从弧的开始到末尾以路牙或中心线为准,每隔一定距离分别画出与路牙的垂直线。

在此垂直线上,按设计要求的树与路牙的距离定点,把这些点连接起来就成为近似道路弧度的弧线,于此线上再按株距要求定出各点来。

施工进度计划和保证措施

施工进度计划和保证措施

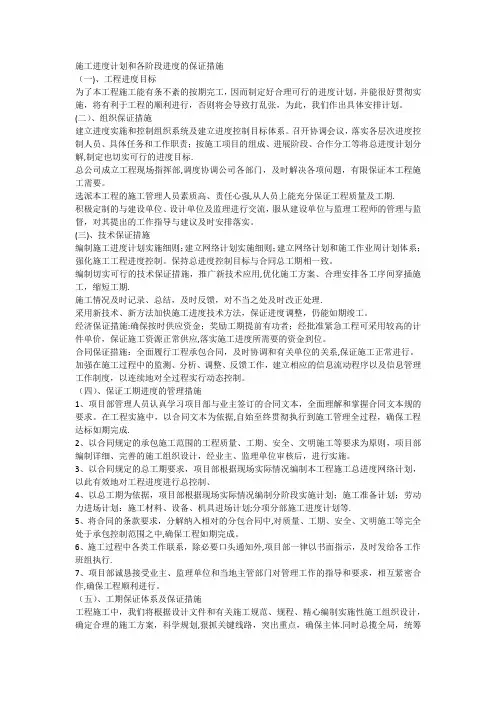

施工进度计划和各阶段进度的保证措施(一)、工程进度目标为了本工程施工能有条不紊的按期完工,因而制定好合理可行的进度计划,并能很好贯彻实施,将有利于工程的顺利进行,否则将会导致打乱张,为此,我们作出具体安排计划。

(二)、组织保证措施建立进度实施和控制组织系统及建立进度控制目标体系。

召开协调会议,落实各层次进度控制人员、具体任务和工作职责;按施工项目的组成、进展阶段、合作分工等将总进度计划分解,制定也切实可行的进度目标.总公司成立工程现场指挥部,调度协调公司各部门,及时解决各项问题,有限保证本工程施工需要。

选派本工程的施工管理人员素质高、责任心强,从人员上能充分保证工程质量及工期.积极定制的与建设单位、设计单位及监理进行交流,服从建设单位与监理工程师的管理与监督,对其提出的工作指导与建议及时安排落实。

(三)、技术保证措施编制施工进度计划实施细则;建立网络计划实施细则;建立网络计划和施工作业周计划体系;强化施工工程进度控制。

保持总进度控制目标与合同总工期相一致。

编制切实可行的技术保证措施,推广新技术应用,优化施工方案、合理安排各工序间穿插施工,缩短工期.施工情况及时记录、总结,及时反馈,对不当之处及时改正处理.采用新技术、新方法加快施工进度技术方法,保证进度调整,仍能如期竣工。

经济保证措施:确保按时供应资金;奖励工期提前有功者;经批准紧急工程可采用较高的计件单价,保证施工资源正常供应,落实施工进度所需要的资金到位。

合同保证措施:全面履行工程承包合同,及时协调和有关单位的关系,保证施工正常进行。

加强在施工过程中的监测、分析、调整、反馈工作,建立相应的信息流动程序以及信息管理工作制度,以连续地对全过程实行动态控制。

(四)、保证工期进度的管理措施1、项目部管理人员认真学习项目部与业主签订的合同文本,全面理解和掌握合同文本规的要求。

在工程实施中,以合同文本为依据,自始至终贯彻执行到施工管理全过程,确保工程达标如期完成.2、以合同规定的承包施工范围的工程质量、工期、安全、文明施工等要求为原则,项目部编制详细、完善的施工组织设计,经业主、监理单位审核后,进行实施。

施工进度计划和各阶段进度的保证措施

施工进度计划和各阶段进度的保证措施

施工进度计划和各阶段进度的保证措施一、施工进度计划1、工期计划安排:根据本工程建筑结构情况,现场施工条件及本公司拟投入的资源配备(施工力量、机械设备、周转材料),以及本公司在保证质量的前提下,快速施工的成熟经验,本着“抢地下、快主体、细装饰、速了尾”与科学、负责和积极的精神,结合施工图纸,详细研究本施工计划方案,决定150日历天完成本次业主招标范围内的全部施工任务。

水电安装紧随结构砌体进行,专业设备安装待主体完工紧跟上马,相互创造条件,密切配合,确保工期、质量。

二、各阶段进度的保证措施1、工期保证总体措施鉴于本工程规模大、各专业较多、工作面宽的特征,本公司经过反复研究考虑,从以下几方面措施予以保证工期。

2、从组织措施上保证(1)成立具有开拓精神,运作高效的项目部,充分发挥土建、安装一家总包的优势,密切配合。

实行项目经理负责制,行使计划、组织、指挥、协调、控制、监督各项基本职能。

(2)加大劳动力投放,组织施工素质高、技术熟练、能打硬仗的施工队伍,进行本工程的施工,合理安排作业班次,节假日不休息,力争提前工期。

(3)主动接受各级职能部门的监督、检查和指导,保证工作关系畅通,及时做好分部分项工程及分阶段验收工作,以便下道工序及时进行。

3、从物质措施上保证(1)根据本工程平面布置,我公司决定采用布设63t/m自升式塔吊作主体及装饰期间施工期间的垂直运输和水平搬运,其余小型机械视需要选择布置,以加快施工运转。

结构采用商品砼,采用固定泵两配泵管输送,以加快砼施工速度。

设置砂浆搅拌机,及时供应装修所用砂浆,其它机械设备配套齐全。

(2)梁、板、柱、墙的模板、支撑等材料配足,共计划设置3套,按早拆体系施工,以保证周转,缩短主体施工工期。

(3)对块体材料楼地面一次成型,减少找平层用工,缩短工期。

4、从技术措施上保证(1)选用先进合理的模板体系,决定梁、柱、平台模采用多层胶合板,特殊部位内贴PVC板,重量轻,刚度大,整体性强,周转次数多,施工速度快。

施工进度计划及进度保证措施

施工进度计划及进度保证措施

施工进度计划及进度保证措施
一、施工进度计划
1.制定详细的工程施工进度计划。

在项目启动前,应组织专业人员详
细测量绘制工程图纸,制定详细的施工工序及每个工序的计划工期。

2.合理安排施工任务。

根据工程项目的特点,确定施工的总体工期、
各个重要节点的工期,并根据实际情况合理安排施工的顺序和时间。

3.合理安排人力资源。

根据项目的工期和工程量,合理安排人力资源,确保施工现场有足够的工人进行施工。

1.建立严格的工地管理制度和施工组织管理制度。

严格要求施工人员
按照施工计划执行,做到有序施工。

2.定期组织施工技术交流会议和施工进度会议,对施工进度进行监督
和检查,及时解决施工中遇到的问题,确保施工进度的顺利推进。

3.确定重要节点和关键工序,加强对其施工进度的监控。

对于重要节
点和关键工序的施工,加大人力、物力和财力的投入,确保按时完成。

4.进行施工现场巡查。

定期派出专业人员进行施工现场巡查,发现问
题及时解决,确保施工进度不受其他因素的影响。

6.做好合同管理工作。

严格按照合同约定的工期要求进行施工,对款
项支付进行有效控制,确保合同约定的完成时间和付款时间一致。

7.定期召开项目验收会议,对已完成的工程进行验收。

及时处理项目
中存在的问题,确保施工进度的顺利推进。

施工总进度计划和各阶段进度的保证措施及违约责任承诺

施工总进度计划和各阶段进度的保证措施及违约责任承诺

施工总进度计划和各阶段进度的保证措施及违约责任承诺1、施工总进度计划1.1、进度编制说明根据合同的精神和要求,结合本工程施工工作量以及工程的现场实际情况分析,结合所选择的施工方法及技术措施,经过细致的计划安排,制定本项目总进度计划表(详见附件:施工总进度计划表)。

具体开工日期以收到业主的开工令为准。

2、各阶段进度保证措施本工程总工期目标为365日历天,为保证按期交付使用,我公司精心编制了本工程总的进度控制计划,对各个节点工期进行了重点安排,公司负责监督进度总计划和各个节点实际完成的情况,项目负责按一级进度计划具体要求认真落实二、三级进度的编制和实施,利用计算机技术对进度计划的完成情况进行全过程的记录、分析、优化。

2.1、制定科学合理、严密可行的总包计划(1)计划管理的内容和方法本工程施工进度计划包括设计、报建、采购、建造、安装、试运行、验收、移交等内容。

整个工程的施工进度计划由四级计划形成,各级计划的编制均以上一级计划为依据,逐级展开。

四级施工进度计划通过总进度计划、季度滚动计划、月计划和周计划的形式来体现。

(2)施工进度计划的编制施工总进度计划编制根据:工程承包合同;甲方对工程工期的节点要求;各工种施工的交插配合;工程施工大纲和办理大纲。

施工总进度计划编制内容:工程施工总进度计划以形象进度为主线,以各种计划为主要内容。

总进度计划由两方面的内容组成,一是以形象进度为主的计划;二是与总计划相适应的出图计划、施工方案编制计划、材料设备的采购计划及相关的其它管理工作计划。

施工总进度计划编制的形式:为了在计划安排中,能较详尽地表示出各个工种以及整个工程的施工状况,在计划编排上采用横道图进度表形式进行编排。

(3)工程进度的控制及调整在项目实施过程中,由于外部环境和条件的变化,进度计划的编制者很难事先对项目在实施过程中可能出现的问题进行全面的估计。

为此,在项目进度计划的执行过程中,采取动态控制原理进行进度计划控制。

施工进度计划和各阶段进度的保证措施

施工进度计划和各阶段进度的保证措施

三、施工进度计划和各阶段进度的保证措施(一)、工程总进度计划本工程项目主要以砌筑,浇灌,安装等为主,采用综合小组分片流水作业,施工以先顶后墙再地,先安装后油漆为原则(进度计划详见附表)。

(二)、施工部署原则:1、保证工程在施工过程中做到有组织、有部署,使工程施工自始至终的有条不紊进行。

2、专门组建本工程项目经理部,负责本工程的施工技术、施工质量、进度控制、材料采购、安全生产与文明施工等总体管理。

根据本工程特点及招标文件的要求,合理安排各工种比例投入和施工流水段划分,做好各分项工程间的配合,是本工程的关键。

3、本工程决定采用立体交叉、综合流水平行施工,统筹协调好各分部、分项工程的施工,合理安排好各工种的穿插施工,确保工程质量和施工进度,以满足总进度控制,满足业主的使用要求。

4、施工总体以拆除,加固,安装工程为主,同时施工,重点控制各工种施工交叉点及施工节奏,做到有张有弛,有条不紊,保证各工种按进度计划完成各分项工程。

5、在施工过程中,合理安排施工时间,优质高效组织生产工作,尽可能地将噪音减少到最低程度,尽力减少粉尘污染,另外严格采取成品保护制度以防止二次污染发生。

根据工程特点和总体计划,本公司将投入一支专业的施工队伍,负责整个施工项目;考虑工期相当紧迫,因此拆除,加固,安装和各相关专业的施工同步进行。

根据使用要求和本公司的施工能力,结合物资供应情况及施工准备工作条件,编制出最优的施工进度计划。

由于本工程的分部分项工程的规模比较大、施工难度比较高,因此拆除,加固工程与各安装工程的相互协调是施工进度的保证。

(三)、施工步骤制定原则在满足工程质量与工期要求的前提下,根据本工程的具体情况,重点抓好四点,即“优质、高效、安全、文明”,确定本工程施工方案原则为:1、认真贯彻执行《建筑法》及建筑施工验收规范,做到有法可依,执法必严,违章必纠,一抓到底的原则。

2、制定合理的施工方案、科学的技术措施,可行的工程进度。

施工进度计划和各阶段进度的保证措施及违约责任承诺

施工进度计划和各阶段进度的保证措施及违约责任承诺

A 施工进度计划和各阶段进度的保证措施及违约责任承诺A.1施工进度计划A.2施工进度及施工工期保证措施A.2.1农忙、节假日施工保障措施1)材料供货合同:明确约定保障农忙、节假日材料正常供应条款,并从每笔材料款中扣10%作为履约保证金,对考核达不到供应率要求的每次扣除保证金30%,超过两次全部扣除。

2)在农忙、节假日前半个月,排定详细的施工进度计划,运用统筹安排的原理,有的放矢,未雨绸缪,为后续工作尽可能提供便利条件;3)提前半个月制定详细材料计划并同相关材料供应商沟通,确保落实;4)根据进度计划,提前与业主、监理、设计、质监协调好诸如图纸疑问、分部分项验收等各项事宜,提前报送相关工作联系单。

5)严格按照国家劳动法对将在节假日中加班的项目部人员及工人提供相应报酬、补助发放,提高参建员工的工作积极性;6)农忙季节来临前,做好工人的思想工作,承诺对农忙季节坚守岗位的工人适当给予经济补偿。

A.2.2组织、制度和技术措施A.2.2.1组织措施1)针对主要影响工期的工序进行动态管理,实行PDCA循环,找出影响工期的原因,决定对策,不断加快工程进度。

2)对本工程实施项目经理负责制,对工程行使计划、组织、指挥、协调、实施、监督六项基本职能,并选择成建制的,能打硬仗的,并有过大中型建筑业绩的施工队伍组成作业层,承担本施工任务。

3)根据业主的使用要求及各工序施工周期,科学合理地组织施工,形成各分部分项工程在时间上、空间上充分利用而紧凑搭接,准备交叉作业,从而缩短工程的施工工期。

4)在实行项目管理的基础上,在工程施工中采用工序管理的模式,并根据我单位的管理手册和程序文件制订项目部的贯标具体内容,对项目实行全过程管理。

5)创造良好的工作环境,提高施工管理人员和现场操作人员的积极性,利用责、权、利相结合的班组目标责任承包制,使目标管理与工人的利益相结合。

6)在结构施工时,砌体及时跟上,尽可能组织交叉施工。

A.2.2.2制度措施1)建立生产例会制度,每个星期开一次工程例会,检查上一次例会以来的计划落实情况,布置下一次例会前的计划安排,对于拖延进度计划的工作内容进行分析,并及时采取有效的措施保证计划的完成。

施工进度计划和各阶段进度的保证措施

施工进度计划和各阶段进度的保证措施

施工进度计划和各阶段进度的保证措施1、施工部署总体规划本工程总承包质量的管理涵盖招标文件规定的总承包合同范围,并依据工程质量要求和工程总承包管理特点进行。

质量管理必须深入到材料、设备进场;各分项工程施工、机电设备安装施工过程;监理工程师对工程进度、质量的依据相应规范认可;工程全面质量验收至工程交付使用的全过程。

根据本企业质量方针、ISO9000:2008质量管理体系和本企业《管理体系手册》,开展全面质量管理活动:编制《项目质量计划》、《质量保证制度》和《过程精品实施计划》,并把质量职能分解,严格按照计划实施,确保每一道工序都是优质,以过程精品铸造精品工程。

建立由项目经理领导,项目总工程师、质量负责人、专业工长中间控制,专职质检员检查的三级管理系统,形成由项目经理到各施工方、各专业公司的质量管理网络。

制定科学的组织保证体系(见附图),并明确各岗位职责。

同时认真自觉地接受建设单位、监理单位、政府质量监督机构和社会各界对工程质量实施的监督检查。

通过项目质量管理体系协调运作,使工程质量始终处于受控状态。

全面、全方位控制工程施工全过程,严格控制每一个分项、分部工程的质量,以确保工程质量目标的实现。

为了确保按期完工,我们将抽调精兵强将,配备足够性能良好的设备,合理安排各道工序,精心组织、精心施工,确保工程按期保质完成施工任务。

为了确保按期完工,有效地利用时间,根据本工程的结构特点,在施工过程中尽可能的采用平行施工、流水作业和交叉作业相结合的施工方法,使工程施工按照制定的目标进行。

施工准备工作组织:主要管理人员、技术人员进驻施工现场,进行临时用地的租用,签订用水、用电协议,进行前期临时设施的建设。

一旦条件符合,施工队伍马上进入现场,对工程全线进行控制点复核,建立施工控制网、按桩放样,对临时工程和拆迁施工全面展开。

进场后将施工区和非施工区用标准围挡分隔,包括材料加工及堆放区,汽车、机械设备停置区,仓库设施。

施工现场围挡采用统一的外喷绘风景的形式。

施工进度计划和各阶段进度的保证措施及违约承诺

施工进度计划和各阶段进度的保证措施及违约承诺

施工进度计划和各阶段进度的保证措施及违约承诺【1】总工期及施工进度计划安排见后附表。

【2】施工进度保证措施1、制定分级控制保证计划(1)根据总控计划编制日控计划,根据进度计划和工程量合理安排劳动力和投入生产设备,保证按照进度计划的要求完成任务。

(2)加强操作人员对质量意识的培训,提高施工质量和一次成活率。

达到质量标准的一次成活率提高了,也就加快了施工速度,从而可以保证施工进度。

(3)加强例会制度,解决问题、协调关系,保证安装施工进度计划进行。

充分发挥我公司的优势,组织一支有施工经验丰富、技术过硬的项目管理队伍来统一决策、统一指挥、统一部署、统一计划和统一管理。

为实现承保合同工期与工程质量目标,必须实施动态控制与管理,减少管理层次,建立作用于工程的高效和精干的管理组织。

2、加强施工组织与协调管理(1)强化项目部内部管理人员效率与协调,增强与业主联系。

加强对专业施工队的控制和与各个供货商的协作,并明确个人的职责分工,争取将围绕本工程建设的各方各个人员充分调动统一,共同完成工期总目标。

(2)完善的管理组织和计划控制体系。

工期控制组织机构以项目经理为主要责任人,项目有关部室负责人组成。

本项目的计划体系将以日构成工期计划为主线,并由此派生出设计进度计划、承包商、供货商招标计划和进场计划、技术保障计划、物资供应计划、质量检验和控制计划、安全防护计划及后勤保障等一系列计划,并根据实际情况,适时进行调整、纠偏,使进度计划管理形成层次分明、深入全面、动态跟踪、行之有效、贯彻始终制度。

3、合理的施工部署与施工进度计划编制(1)根据各分项工程的施工方法及所需施工时间分布安排其进度,并分析其关键线路,从而达到控制总工期的目的,在保证关键线路的同时,合理安排施工顺序,精心组织施工,力求达到平行作业、流水作业、立体交叉作业相结合,尽量缩短工期,保证按计划工期完成施工任务。

(2)工程施工的总体规划,首先是编制施工组织设计,从施工总体安排到各具体设计都明确了达到的目标、标准和措施。

(完整版)施工进度计划和各阶段的保证措施

(完整版)施工进度计划和各阶段的保证措施

施工进度计划和各阶段的保证措施第一节、工程总进度计划1、采取平行流水法组织施工,尽可能使劳动力、材料、机具等供求平衡合理,使各项工程进展有条不紊。

2、实际施工工期根据业主的要求进行调整。

若业主要求工期缩短,我公司将采取加大投入劳动力、机械设备等措施予以保证。

第二节、施工进度计划计划工期:550 日历天。

实际开工日期根据业主要求进行调整,我们将保证克服困难,通过增加投入满足业主的需要。

第三节、施工部署原则:1、保证工程在施工过程中做到有组织、有部署,使工程施工自始至终的有条不紊进行。

2、专门组建本工程项目经理部,负责本工程的施工技术、施工质量、进度控制、材料采购、安全生产与文明施工等总体管理。

根据本工程特点及招标文件的要求,合理安排各工种比例投入和施工流水段划分,做好各分项工程间的配合,是本工程的关键。

3、本工程决定采用立体交叉、综合流水平行施工,统筹协调好各分部、分项工程的施工,合理安排好各工种的穿插施工,确保工程质量和施工进度,以满足总进度控制,满足业主的使用要求。

4、施工总体以拆除,加固,安装工程为主,同时施工,重点控制各工种施工交叉点及施工节奏,做到有张有弛,有条不紊,保证各工种按进度计划完成各分项工程。

5、在施工过程中,合理安排施工时间,优质高效组织生产工作,尽可能地将噪音减少到最低程度,尽力减少粉尘污染,另外严格采取成品保护制度以防止二次污染发生。

根据工程特点和总体计划,本公司将投入一支专业的施工队伍,负责整个施工顶目;考虑工期相当紧迫,因此拆除,加固,安装和各相关专业的施工同步进行。

根据使用要求和本公司的施工能力,结合物资供应情况及施工准备工作条件,编制出最优的施工进度计划。

由于本工程的分部分项工程的规模比较大、施工难度比较高,因此拆除,加固工程与各安装工程的相互协调是施工进度的保证。

第四节、确保工程质量的措施本工程质量目标:合格。

坚持“百年大计,质量第一”的方针,贯彻执行公司工程质量管理制度,建立有效的质量保证体系,从保证质量的组织措施、管理措施、控制措施三方面入手,以保证工程质量目标的实现。

施工进度计划及各阶段进度的保证措施

施工进度计划及各阶段进度的保证措施

施工进度计划及各阶段进度的保证措施1施工进度计划说明施工的进度管理是指为确保项目按时完成所需的一系列过程,它由项目活动定义、项目活动排序、项目活动历时估算、施工进度计划的编制以及施工进度控制等部分组成。

进度管理的各个组成部分同质量管理、成本管理、范围管理、风险管理、采购管理等其他管理的有关过程之间互相影响并发生作用。

施工进度管理是项目施工中的重要节点,是保证施工项目按期完成,合理安排资源供应、节约工程成本的重要措施之一。

2项目进度计划的安排(1)项目进度计划的安排编制切合实际的计划并严格按照计划组织实施,是工程建设持续、稳步、正常进行的前提,是资源优化配置和成本控制的依据,是避免盲目投入和成本浪费等的保证。

只有合理的进度计划才能实现质量、进度、成本控制目标。

以项目工期要求来编制施工进度计划。

尤其注意进度计划的合理性。

使施工顺序合理、衔接关系适当、均衡、有节奏,实现计划工期,提前完成合同工期。

我公司将利用关键路径法确定项目活动的最早和最迟开始与结束时间,通过计算总时差来决定活动的进度安排灵活性。

为了编制切实可行的进度计划,针对业务技术用房弱电工程我公司将按照以下重点来编制施工进度计划:根据系统规模、项目工期要求划分项目实施的四个阶段:深化设计阶段、现场施工阶段、系统试运行阶段、工程验收阶段。

各阶段进行工作分解,即详细的划分各阶段的工序,明确各工序的衔接、重叠、包含关系。

根据工作分解表编制阶段施工计划,根据阶段施工计划编制总体进度计划。

(2)施工进度计划的管理工程项目进度表:对整个工程每个子系统按时完工的总体进度安排已制定,据此,各系统制定出自己的工程总体计划安排。

每月已完工程量报表:各个系统负责人必须于每月月底提交已完工程量报表,汇总后于二天内向业主提交总完工程量报表,由业主予以确认。

每月工作计划表:每月最后一个星期定出下一个月的工作计划并指示执行,针对各个子系统制定详细的工程施工计划,并提交业主监督,项目经理以此来审核跟踪每个工作进度。

施工进度计划和各阶段进度的保证措施及违约责任承诺

施工进度计划和各阶段进度的保证措施及违约责任承诺

施工进度计划和各阶段进度的保证措施及违约责任承诺Ⅰ、施工进度计划:施工进度计划是指导施工活动的关键文件之一。

其编制的先进性、合理性将直接影响到整个施工的全过程,本章我们将阐述所提出的进度计划。

一、施工进度计划说明:根据工程结构特点和施工流水段划分情况,以及我单位的人力、物力投入,进行优化调整,总的原则是按先地下,后地上的顺序施工。

本工程的施工进度计划安排,突出了在保证工程质量、安全文明施工的前提下达到高速。

我们在施工进度计划的安排上研究了各方面的情况,根据业主要求、工程特点、现场情况、社会环境等,综合考虑,对施工总进度控制点作如下安排。

二、施工阶段划分:工程总体施工安排按四个阶段进行:㈠第一施工阶段:项目经理部人员进驻施工现场后,完成场地内的“三通一平”和施工现场平面布置。

㈡第二施工阶段:进行土方开挖、基础结构及地下室防水的施工,并进行土方回填。

㈢第三施工阶段:主体结构、粗装修工程及机电工程并配合甲方指定专业分包队伍的施工。

第四施工阶段:进行资料汇整及工程竣工收尾。

三、关键节点工期计划:四、施工进度计划:本工程施工进度为2010年6月5日至2011年9月30日(共计483天日历日),其中2010年10月31日主体封顶。

工程施工进度计划详见附表四。

Ⅱ、施工各阶段进度的保证措施:一、各阶段进度的保证措施总则:施工进度计划能否按时完成,存在很多制约因素和条件,作为总承包方我们对一些客观制约因素进行了预见性的客观分析,并在施工过程中提前落实解决。

根据我们编制的施工进度计划特地编制了关于图纸、设备、材料等的确定、定货、加工进场时间表,其中有些设备及材料半成品,都有一定的加工周期,保证这些时间要求,是确保施工进度计划按期完成的重要条件。

二、进度管理组织机构:㈠总承包管理对工程质量的管理:㈡项目管理体系网络图:三、施工计划编制流程:我们依据合同总工期要求编排合理的总进度计划,对生产诸要素(人力、机具、材料)及各工种进行计划安排,在空间上按一定的位置,在时间上按先后顺序,在数量上按不同的比例,合理地组织起来,在统一指挥下,有序地进行,确保达到预定的目标。

施工进度计划和各阶段进度合理性的保证措施

施工进度计划和各阶段进度合理性的保证措施

八、施工进度计划和各阶段进度合理性的保证措施一、施工进度管理1.施工进度计划的制定根据双方约定的开竣工时间,确定主要施工节点为里程碑事件,编制一个施工总体进度计划,报业主和监理批准,作为指导整个工程进度的纲领性文件。

在总进度计划指导下,编制周作业计划。

具体指导施工的全过程。

2.施工进度计划的实施施工进度计划的成功实施取决于完善的管理保证体系和科学的工作方法,为确保施工进度计划的顺利实施,采取以下措施。

(1)项目法施工管理建立技术、质量、安全、料具供应、劳动力等保证体系,以项目经理为第一责任者全面负责,实行全面计划管理。

(2)协调例会每周召开一次协调例会,召集各专业工程师、各班组长等有关人员参加,研究讨论总进度计划实施情况、施工计划的重大变更的处理情况、各专业之间需要解决的问题等。

进度出现偏差时,认真找出产生进度偏差的原因,分析进度偏差对后续工作产生的影响,及时采取必要的措施调整其后续工作的进度,力争实现进度计划总目标。

(3)材料设备供应材料设备要按材料、设备供应计划,提前准备,及时供应。

作好材料的试、检验,不合格产品及时调换,对机械设备严格执行维修保养程序。

(4)施工技术管理提前编制好各分项工程施工方案和作业指导书,做好质量、安全、文明、进度等交底工作。

将图纸的疑点、难点解决在施工之前,彻底消除各种可能影响进度的潜在因素。

二、工期保证措施工程施工进度的影响因素较多,为确保施工按进度计划进行,首先须做好上述的施工材料备料、进场条件、开工前准备工作(现场勘察,根据实际情况做好居民协调工作,合理安排施工时间,尽可能的不影响居民的出行和作息)及施工工具组织,制定科学、详尽的施工组织计划,并严格按其实施,控制施工进度,保证施工工期,同时抓住工程施工的三大控制要素:工程所需资金、材料机具设备、工程施工人员。

更需要以下具体措施作以保证:1.根据工程施工现场实际情况,绘制实际施工进度图表,由统计人员每日填写。

2.详细的材料用量计划、供料时间计划表并提前订好本工程需要的材料。

施工进度计划和各阶段进度的保证措施及违约责任承诺

施工进度计划和各阶段进度的保证措施及违约责任承诺

施工进度计划和各阶段进度的保证措施及违约责任承诺一、施工进度计划本工程招标文件要求总工期为100天。

我公司在安排总进度计划时,根据本工程的特点和以往的施工经验及本公司的实力,同时充分考虑到建筑工程的施工工艺标准要求,计划2006年9月13日开工,2006年12月21日竣工。

(一)施工进度计划进展网络我们在满足工期要求的情况下,根据选定的施工方案和施工方法,投入的施工力量、材料、机械等资源,工地的施工条件,按照《工程网路计划技术规程》(JGJ/T121-99),以及建筑施工其本身的客观规律,确保工序衔接紧密,避免相互干扰和返工等,进行综合平衡和多方案比较,编制出最佳施工总进度计划网路图,见附录中施工进度图表。

施工时分明主次,以次从主,科学合理,统筹安排,以最大限度的穿插搭接。

同时注意施工阶段季节性的特点和主要工种及主要材料使用的均衡性。

在确保质量的前提下,再用增加模板批量、减少周转间歇等方法,以缩短主体施工时间,给装饰有足够的工期,使装饰工程做得更精更细。

施工工程各工序之间的先后顺序与相互穿插及关键线路,见附录中的施工进度计划网络图表。

(二)各阶段施工进度计划为了保证施工进度,确保工程按期竣工交付使用,整个施工计划分基础、主体结构工程、屋面工程、装饰工程四个阶段进行控制。

在确保质量前提下,紧抓基础与主体结构工程的施工,给内外装饰施工留出充裕时间。

在装饰期间投入充足劳动力,确保工程按期竣工。

1、基础阶段本工程基础工程主要有桩基础、修土、垫层、承台基础、回填土等。

根据总进度计划和结构特点,本工程基础控制在30天内完成。

其中修土密切配合排水、垫层、等实行分段分层交叉流水施工、承台、地梁结构的绑扎钢筋、支模板及砼浇注和振捣考虑以平行流水施工为主,视情合理穿插作业,工序间的紧凑衔接,确保按计划完成。

2、上部结构阶段上部结构计划控制在30天内完成,首层计划在6天完成,标准层计划6天/层(增加几天作为雨天等机动)。

施工进度计划和各阶段进度的保证措施

施工进度计划和各阶段进度的保证措施

施工进度计划和各阶段进度的保证措施第一篇:施工进度计划和各阶段进度的保证措施(3)施工进度计划和各阶段进度的保证措施(一)、施工进度计划根据工程的工作量、各工种施工难易程度、环境设计要求、施工规范要求、季节性施工的气候影响因素、可投入的机械设备及人力及技术状况,在保证质量前提下,对本工程实行快速流水作业。

争取按期限完成是编制计划的指导思想。

合理安排流水段进行平行流水立体交叉作业,确保施工中主次结合,以扩大施工面,实现平等施工和缩短工期,保证在计划总工期内完工,并确保质量满足施工设计要求。

(二)、各阶段进度的保证措施各阶段进度的保证措施主要从以下几个方面加以保证,从而使得各阶段得以顺利完成。

组织保证措施1、建立施工组织管理机构推行以工程项目为对象,以核算为依据,以合同工期为目标的工程项目施工管理。

工程项目经理对工程进度负直接责任,主要管理措施如下:1.1 各管理班子组成人员在项目经理的领导下分工协作,确保工程进度、质量目标的实现。

1.2 项目部建立由施工职能部门负责人参加的日常施工碰头会议制度,总结一天的工作情况,布置第二天的工作任务,将进度计划落实到每一天。

1.3 项目部提议召开定期的协调会议,有甲方、设计方、监理单位和施工单位参加,将工程情况反映到各个部门,解决有关急需解决的问题,协调各横向单位间的关系。

1.4 加强施工准备,这是保证施工顺利进行的前提,包括组织准备、技术准备、物资准备异已作业条件的准备等。

认真熟悉建设文件、施工图纸掌握设计要求、工艺流程、适用规范和工期要求,编制出切实可行的确保总工期的施工进度计划,关键节点要准时到位。

1.5 在监理公司及甲方驻现场代表的统一指挥下,和各有关施工单位密切协作,统筹兼顾,合理组织施工工序的交叉,为其它施工单位创造施工条件,以确保整个工程能按期竣工。

1.6 掌握和控制施工进度,及时进行人力、物力的平衡调度。

保证施工按计划正常进行。

配合措施1、与发包人的配合与协调措施1.1我公司一旦中标后,立即与发包人取得联系,办理合同签订文档相随等相关事宜,并按照投标承诺做好人员、施工设备等施工资源的组织工作。

施工进度计划和各阶段进度的保证措施及违约承诺

施工进度计划和各阶段进度的保证措施及违约承诺

施工进度计划和各阶段进度的保证措施及违约承诺第一节、进度计划编制原则1、进度计划编制依据现有的图纸资料及招标文件。

2、进度计划编制前提考虑到各个专业插入时间,与施工总体进度的要求,从阶段性阶段每一步一步考虑,如何避免专业上冲突,同时在总体进度计划控制时间内,要求相关专业完成时间节点。

3、进度计划在土建、安装及市政工程。

装饰、装修专业上主要考虑在主体工程施工阶段,主体工程完成后与安装作业队伍、装饰、装修作业队伍及时进行作业面交接,尽量缩短工期,以迅速完成本工程的施工任务。

4、做好机械设备、运输通道、作业人员上的调配,避免人员、设备闲置。

5、本工程有大量外协件,由材料商工厂化制作协助完成,在施工现场进行组装工作,也为缩短工期创造条件。

第二节、进度计划控制目标我司认真研究分析资审文件和相关的设计方案,根据现场勘察情况,并结合我司的实力和经验,确定本工程进度目标为:计划工期:320日历天(天:除特别指明外,均指日历天。

合同中按天计算时间的,开始当天不计入,从次日开始计算,期限最后一天的截止时间为当天24:00时。

);计划开工日期:2021年09月27日;计划竣工日期:2022年08月13日。

针对本工程的特点,我们认为本项目的进度控制主要集中在如下四种种类的施1、急:对关键施工线路影响较大的任务。

如材料看样定板、材料采购和运输工作等等,必须紧密配合及时完成,否则对工程进度影响很大。

2、难:作业难度较大的工作。

在施工前认真勘察现场,核对图纸,提前编制专项方案。

3、重:施工工作量大的工作。

在施工时须安排大量的人力、物力完成。

4、一般施工工作内容:可急可不急的工作穿插于各关键工序间施工,以达到均衡施工的需要。

在施工初期我们将努力敦促开创工作面,把急、难、重的施工内容为紧迫项目,将一般施工内容作为调节项目,通过合理的施工作业安排,尽量避免抢工高峰和交叉作业,努力维持均衡施工,从减少虚耗工时的角度去降低施工成本。

从确保有充裕时间的角度去确保施工质量,从而克服确保工期于确保施工质量的矛盾。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

三、施工进度计划和各阶段进度的保证措施 ( 1 0 )
3.1 工程总进度计划?
本工程项目主要以土方工程、道路病害处理(扩建道路)、人行道工程、排水工程、路面工程、景观路灯工程、景观绿化工程和交通工程等工程为主,计划总工期为115日历天。

3.2 本工程特点
(1) 施工道路总长度为4400m,工程造价约为10000万元,工程量较大;
(2) 多工程多点多专业交叉作业;
(3) 不能够全部全封闭施工,交通道口多,交通协调量较大;
(4) 工期较短。

3.3 各阶段施工进度计划:?
3.4 工程进度计划及工期保证措施
3.4.1 确保工期的组织措施
确保工期的具体组织保障措施,见表3.4-1所述
表3.4-1 组织保障措施一览表
3.4.2 确保工期的管理措施
1、编制总进度计划或子进度计划时,将进行多方案比较并选一个优秀、合理的方案,体现资源的合理使用、工作面的合理安排、有利于提高建设质量、有利于文明施工和有利于合理地缩短建设工期。

2、在编制总进度计划时使其系统化,所编制的各种计划独立但又相互联系、统一,使其形成计划系统。

3、对进度实施动态控制,计划编制后,根据现场实际情况对计划进行及时的动态调整。

4、项目实施过程中遇业主有特殊要求或遇突发事件(自然灾害等)影响个别系统施工进度,必须及时向项目部汇报,说明影响进度的原因,采取挽回工期的措施,工期节点计划推移的时间等。

5、项目负责人员召开专题会议,根据发生变化的节点,重新进行总进度计划的调整,制定适应新情况的进度计划。

将新进度计划通知到各系统,并重新进行交底。

6、项目实施过程中做到损失的工期及时抢回,绝不允许损失工期累积。

3.4.3 确保工期的技术措施
“科学技术是第一生产力” ,先进施工技术措施的合理运用为工期管理提供最直接的根本保障。

我公司将充分发挥企业在大型项目施工中积累的丰富经验和技术优势,精心组织,精心施工,确保本工程顺利实现既定的工期目标。

做好详尽的技术准备工作,确保技术先行。

具体做好以下工作:
(1) 各分项工程严格按工艺标准及规范要求施工,避免返工。

?
(2) 认真研究装修施工图,找出加快施工进度的技术方法。

?
(3) 我司选派有经验的工程师跟踪服务,及时完善施工图,及时协调处理施工中遇到的问题。

(4) 每道工序完工后及时组织自检和分项工程验收,保证工序的紧密衔接,减少交接等待的时
间。

?
3.4.4 确保工期的经济措施本工程的经济保障措施见表3.4-4所述。


资金管理保障措施一览表
3.4.5 确保工期的资源保障措施
资源的投入包括劳动力、施工机械及设备器具、周转材料、资金等。

保障资源投入是确保工期的关键所在。

1、劳动力投入的保障措施
本工程预计平均劳动力为200 人,高峰期劳动力的需求预计达到300人,如此大的劳动力需求必然需要强有力的保障措施作保证。

保障措施见表3.4-5 所述。

表3.4-5 劳动力投入的保障措施一览表
2、施工机械、器具投入的保障措施
为确保机械设备投入到位,我公司拟采取如表3.4-6所示的保障措施。

表3.4-6 机械设备投入的保障措施一览表
3、材料、设备供应的保障措施
本工程的材料分为周转材料和非周转材料两类,其供应保障措施见表 3.4.3-7所述
表3.4-7 材料、设备供应的保障措施一览表
3.4.6 夜间、农忙、节假日施工安排
1、夜间施工安排
为保障夜间施工能顺利进行,我公司拟采取措施如表3.4-8 所述
表3.4-8 夜间施工保障措施一览表
2、农忙、节假日施工安排
根据总进度计划安排,本工程施工期间跨越春节、五一、中秋、国庆等节假日,为保证农
忙、节假日期间的正常施工,我公司拟采取措施如表 3.4-9 所示。

表 3.4-9 农忙、节假日施工保障措施一览表
3.3.7 雨季施工保障措施
雨季施工保障措施见表3.4-10所述。

表3.4-10 雨季施工保障措施
3.4.8 外部环境保障措施
外部环境保障措施见表3.4-11所述

外部环境保障措施一览表。
