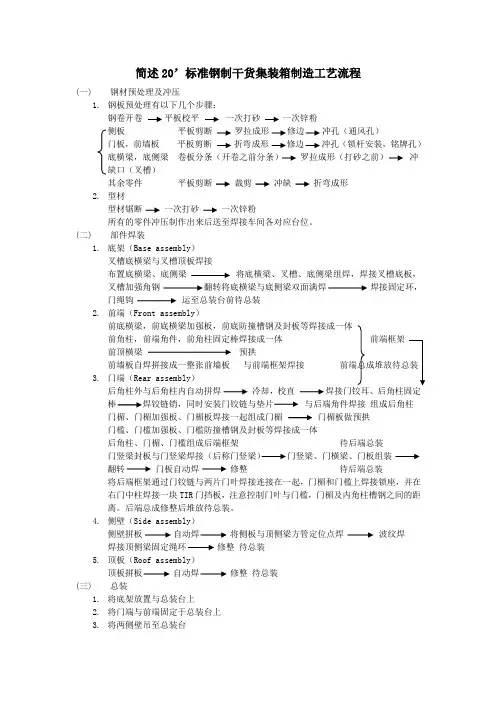

简述20'标准钢制干货集装箱制造工艺流程

(一) 钢材预处理及冲压

1. 钢板预处理有以下几个步骤: 钢卷幵卷 平板校平

一次打砂

一次锌粉

侧板 平板剪断 罗拉成形f 修边 冲孔(通风孔) 门板,前墙板

平板剪断

折弯成形

修边

冲孔(锁杆安装,

铭牌孔)

底横梁,底侧梁

卷板分条

(幵卷之前分

条)

罗拉成形(打砂之前)

冲缺口(叉槽)

其余零件

平板剪断

飞剪 f 冲缺

折弯成形

型材

型材锯断f 一次打砂 一次锌粉

所有的零件冲压制作出来后送至焊接车间各对应台位。 (二)部件焊装

1. 底架(Base assembly )

叉槽底横梁与叉槽顶板焊接 布置底横梁、 *

底板,叉槽加强角钢 焊接固定环,门绳钩

2. 前端(Front assembly )

前底横梁,前底横梁加强板,前底防撞槽钢及封板等焊接成一体 前角柱,前端角件,前角柱固定棒焊接成一体}

― 前端

将底横梁、叉槽、底侧梁组焊,焊接叉槽

翻转将底横梁与底侧梁双面满焊 运至总装台前待总装

前端总成堆

放 待 总 装

3. 门端(Rear assembly )

后角柱外与后角柱内自动拼焊* _ 却,校直

焊接门铰耳、后 角柱固定棒 焊铰链销,同时安装门铰链与垫片

与后端角件焊

接组成后角柱

门楣、门楣加强板、门楣板焊接一起组成门楣

门楣板做预拱

门槛、门槛加强板、门槛防撞槽钢及圭寸板等焊接成一体 后角柱、门楣、门槛组成后端框架 门竖梁封板与门竖梁焊接(后称门竖梁 翻转

门板自动焊

修整

将后端框架通过门铰链与两片门叶焊接连接在一起,门楣和门槛上焊接锁

座,并在右门中柱焊接一块

TIR 门挡板,注意控制门叶与门槛,门楣及内

角柱槽钢之间的距离。后端总成修整后堆放待总装。 4. 侧壁(Side assembly )

侧壁拼 —自动^ 将侧板与顶侧梁方管定位点焊

纹焊

焊接顶侧梁固定绳环

修整待总装

5. 顶板(Roof assembly )

顶板拼 *

自动焊'

修整待总装

框架 前顶横梁

预拱

前墙板自焊拼接成一整张前墙板 与前端框架焊接 待后端总装

门竖梁、门横梁P 板组装

待后端总装

(三)总装

1.将底架放置与总装台上

2.将门端与前端固定于总装台上

3.将两侧壁吊至总装台

4.将底侧梁、底侧梁、门楣、前顶横梁与角件焊接,门楣板、前顶横梁与顶侧梁焊接,

侧壁板与底侧梁、顶侧梁点焊定位

5•焊接前后顶角加强板,盖顶板,顶板与顶侧梁点焊定位

(四)总焊

(五)油漆与美妆

1.二次打砂及油漆

二次打砂与底漆喷涂

二次打砂主要对焊缝进行抛丸处理,除去焊渣,飞 -----

底漆流平均匀后,喷涂面漆(箱外有中层漆),再次

2.木地板-----------------------------------------------------

箱子讲入烘房干燥后出油漆线

底横梁、门槛、前下横梁、底

侧梁与木地板接触面打密封

铺木地板,弹线,打孔,打木 地板螺钉,木地板螺钉要求低

安装门胶条,压条,胶条背部 f

需要打密封胶(丁基胶),抽

安装锁杆

锁杆由小托架,大托架用HUCK* 钉固定在门上,锁杆把手由把

手托架固定。。小托架、大托架、—

风雨密,光密测试

底架沥青喷涂

涂木地板螺钉防锈油

修整

抽样送试验房做

堆场

试验

安装铭牌,通风器

铭牌,通风器除了底边,其他
