施工组织设计中的劳动力计算一、精细劳动力计算(一)分析工程项目,计算相关工作劳动力要正确进行施工组织方案、进度等设计, 就必须准确计算各分部、分项工程劳动力需求数量, 同时所计算出的劳动力可进一步统计为单项工程、单位工程直至工程项目的劳动力总量, 所以此项工作也是进行劳动力总量统计的基础工作。
(二)劳动定额的含义劳动定额是计算完成单位合格产品或单位工程量所需人工的依据,但是他仅指直接从事建筑安装工程施工(包括附属企业)的生产工人,而不包括:1、材料采购及保管人员;2、材料到达工地以前的搬运、装卸工人等人员;3、驾驶施工机械、运输工具的工人;4、由管理费支付工资的人员。
(三)劳动力计算人力施工劳动力的需要量计算公式:p =(w r × q/Tz)× S1 × S2 × S3 × S4 (人)式中p ——相关工程劳动力W r——工程数量q ——工程劳动定额S 1——不同定额之间的幅度差S 2——不同时间的定额幅度差S 3——本企业当时当地与定额统一定额的幅度差S 4——不可预见因素修正系数T z ——日历施工期内的实际工作天数(按8 小时计) Z 它等于日历天数T e 乘以工作日系数0. 7[ 除去星期日和国家法定假日, 即: (365 - 104 - 10)/12×30 = 0. 7 ], 再乘以气候影响系数K、出勤率c 及作业班次n,即: T z = T z ×0. 7 ×K ×c ×n例: 某桥礅(一般桥) 为钻孔桩基础, 桩长10m计4 根, 地层为砂砾石, 桩径为1. 25m , 200 号钢筋混凝土, 施工组织计划采用三班制作业, 要求15 天完工, 计算所需劳动力L解: 若使用概算定额, 则查《概算定额》知该条件下完成1m 钻孔桩所需的劳动定额为13. 78 工天,通过调研和分析知本行业现行概算定额与预算定额、预算定额与施工定额之间的幅度差分别为10%和15% , 当时与定额编制基期的幅度差为5% , 本企业与统一定额的幅度差约为5% , 不可预见因素按1. 2 考虑, 当地气候影响系数0. 9, 出勤率按90%计L 则每班次P =4 ×10 ×13. 78/(15 ×0. 7 ×0. 9 ×90% ×3 )×90% ×85%×95% ×1. 2 = 18 (人)(四)绘制时标网络计划,计算基本劳动力数量当分部分项工程劳动力求出后, 便对其分析统计, 得出相应单位或单项工程的劳动力数量, 进而再分析统计为工程项目所需劳动力数量L 方法是根据施工组织设计所拟定的方案绘制时标网络计划, 并按工期一定、资源均衡的原则进行优化与调整L即在工期不变的情况下, 使劳动力分配尽量均衡, 力求每天的劳动力需求量基本接近平均值L 只有按这种方法对劳动力进行配备, 才不会造成现场的劳动力短缺, 也不会形成窝工现象L。
劳动定额管理制度(4篇)
劳动定额管理制度(4篇)劳动定额管理制度(通用4篇)劳动定额管理制度篇1一、公共事务人员劳动定额1、15万平方米以下住户服务中心配设管理员3人。
2、15万平方米以下不高楼宇巡查组,只设住户服务中心;15万平方米以上设置楼宇组。
巡楼组管理员每增加5万平方米,增设1人。
住户服务中心管理员每增加10万平方米,增设1人。
3、干部配置:15万平方米以下设置主管1人,不设班(组)长;15万平方米以上,设置主管1人(可由管理处副经理兼),住户服务中心班长1人,巡楼班(组)长1人。
二、保安人员劳动定额1固定岗保安员每人当值时可监护面积为3000—3500平方米。
2全封闭小区每入口需设置3个(三班倒)。
(省钱的法子就是,尽量减少入口)3巡逻保安员每组(两人一组)可监护面积为5万平方米左右。
4封闭停车场每出入口处应设置3人。
530万平方米以下保安干部的配置为主管1人、班长3劳动定额管理制度篇2是指企业职工在定额工作方面的行为准则和活动规范。
其内容包括:1、说明劳动定额工作在企业管理中的作用;2、规定企业内定额工作的机构设置与各级定额人员的职责范围与分工;3、明确制定定额的依据和方法,并指出定额管理的发展方向;4、明确定额修订期限,方法和定额水平的调整幅度;5、明确不定期修改定额的依据、方法和步骤;6、规定定额统计工作的方式、口径及报表制度;7、规定各种定额的审批权限和工作程序;8、明确定额管理部门和其他职能部门的关系。
公司重组的有效方法就是重新设计业务流程。
可以借助下列这些问题,来考虑流程问题:你处于流程的哪一环节上?该环节的目标是什么?你所处环节是如何创造客户价值的'?你个人在创造客户价值中起到什么样的作用?你的同事又起到什么样的作用?流程中你的上家和下家是从事什么业务的?公司依照什么样的标准来评估你所在环节的业绩?你是如何知道自己工作是否顺利完成的?你正采取何种措施改善您所在的环节?认识并着手优化公司经营流程,只是迈出了第一步。
建设工程劳动定额

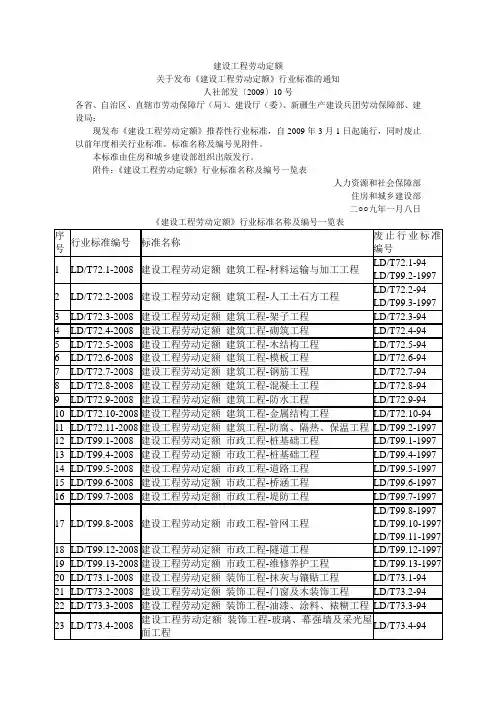

建设工程劳动定额关于发布《建设工程劳动定额》行业标准的通知人社部发〔2009〕10号各省、自治区、直辖市劳动保障厅(局)、建设厅(委)、新疆生产建设兵团劳动保障部、建设局:现发布《建设工程劳动定额》推荐性行业标准,自2009年3月1日起施行,同时废止以前年度相关行业标准。
标准名称及编号见附件。
本标准由住房和城乡建设部组织出版发行。
附件:《建设工程劳动定额》行业标准名称及编号一览表人力资源和社会保障部住房和城乡建设部二○○九年一月八日2009版建设工程劳动定额全5册资料详细目录为了规范劳务市场发展,维护劳动者合法权益,适应科学技术的进步,满足建筑施工企业的需求,根据《建设部关于贯彻<国务院关于解决农民工问题的若干意见>的实施意见》(建人函[2006]80号)及《关于开展<建设工程劳动定额>编制工作的通知》(建办标函[2006]750号)文件,住房和城乡建设部标准定额司、人事教育司组织编制了中华人民共和国劳动和劳动安全行业标准《建设工程劳动定额》,经人力资源和社会保障部、住房和城乡建设部联合发布,自2009年3月1日起施行,以前年度相关行业标准同时废止。
《建设工程劳动定额》分为建筑工程、装饰工程、安装工程、市政工程和园林绿化工程,适用于工业和民用建筑的新建、改建和扩建工程,城市园林和市政绿化工程。
详细目录1、《建设工程劳动定额市政工程》LD/T99.1-2008,LD/T99.4~8-2008,LD/T99.12-2008,LD/T99.13-2008。
16开,平装。
873千字,468页。
书号:1580177?168,定价:120.00元。
本标准分为八个分册:拆除与临时工程,桩基础工程,道路工程,桥涵工程,堤防工程,管网工程,隧道工程,维修养护工程。
本标准适用于全国建设工程劳务市场。
目的是完善建设行业分配制度,规范劳务市场发展,满足建筑施工企业需求,转变政府管理职能,维护劳动者合法权益,适应科技进步要求。
定额概述 劳动定额
二、产量定额
产量定额是指在一定的施工技术和组织条件下, 某工种、某种技术等级的工人班组或个人,在单位 时间内(工日)所应完成合格产品的数量。
计量单位为:“产品数量/单位时间(工日)”, 如m、m2、m3、t、块/工日等。
表达式: 小组产量定额
=小组成员工日数总和/单位产品时间定额(工日) 或每工产量定额
抹灰班应完成的抹灰面积 10.2×325=3315m2
小结
通过本次课学习,对同学们要求: 1、知识要求(应知): 定额概念、性质、种类, 劳动定额的表现形式 2、能力要求(应会): 区别及应用两种形式的劳动定额
定额概述 劳动定额
主讲教师:陈卓
教学目的:熟悉定额的概念、性质、种类 熟悉劳动定额的表现形式
教学重点:定额概念、性质、种类,劳动定 额的表现形式
教学难点:劳动定额两种表现形式的区别、 关系、 用途
第一节 概述
一、定额概念
建筑工程定额:是指在正常施工条件下完成单位 合格产品所必需的人工材料施工机械设备和资金消耗 的数量标准。
根
全国统 一定额
由国家主管部门制定和颁发
据
制
定
专业部
由中央各部门制定和颁发
单
定额
位
和
由各省、市、自治区主管部门编制
执
地方定额
和颁发
行
范
围
企业定额
由企业自行编制并限于内部使用
不
同
分
临时定额
上述定额未包括的补充编制的定额
(4)按专业性质不同分类
建筑工程定额
安装工程定额
根
据
市政工程定额
专
业 分
仿古建筑及园林工程
2、系统性和统一性。
劳动定额的概念和表现形式
劳动定额的概念和表现形式Document number:WTWYT-WYWY-BTGTT-YTTYU-2018GT劳动定额的概念和表现形式劳动定额义称人工定额,是指在正常施工技术和合理劳功组织条件下,完成单位合格产品所必需的劳动消耗量标准。
这个标准是国家和企业对丁人在币位时间内完成产品的数目和瓜量的综合要求。
按其表现形式的不同、劳动定额可以分为时间定额利产量定额两种。
劳功定额采用分式表示时。
其分子为时间定额,分母为广:量定额。
如表2—lg示为1m1砌体的劳动定额。
(1)时间定额时间定额是指在一定的生产技术和生产组织条件下,某丁种、某种技术等级的下人班组成个人。
完成符合质堡要求的单位产品所必须的工作时间。
它包括丁人的有效工作时间(准备与结束时间、基本工作时间、辅助工作时间)、个nf避免的中断时间和工人必须的休息州司。
时间定额以工R为单位,每个工作时间按现行制度规定为8h,可按式2—1或式2—2计算,即(2)产量定额产量定额是指在一定的生产技术和午产组织条件下,某[种、某种技术等级的班组或个人,在单位时间内(工日)应完成合格产品的数量。
可按式2—3或式2—4计算,即从时间定额、产旦定额的概念和计算式可以看出,个人完成的时间定额和产量定额两者互为倒数关系,即时间定额=l/产量定额对小组完成的时间定额和产量定额,二考就不是通常所说的倒数关系,二者数值上恰好等于小组成员数。
时间定额和产旦定额,是劳动定额的两种不同的表现形式.但是它们有各自的用途。
时间定额,以工口为单位,便于计算分部分项工程的工日需要员,计算工期和核算工资。
因此,必动定额通常采用时间定额进行计量。
产量定额是以产品的数量进行计量,用于小组分配产量任务、编制作业计划和考核生产效率等。
2.工作时间分析工作时间的分析.是指将劳动者整个生产过程个所消耗的工作时间,根据其性质、范围和具体情况进行科学的划分和归类朋确规定哪些属于定额时间,哪些属于非定额时间,找出非定额时间增多的原因,以便拟定技术组织措施,消除产生非定额时间的出素,充分利用工作时间,提高劳动生产率。
建设部关于加强劳动定额管理工作的通知-建人字第44号
建设部关于加强劳动定额管理工作的通知正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 建设部关于加强劳动定额管理工作的通知(1991年1月24日建设部建人字第44号文发布)国务院在批转国家体改委《关于一九八九年经济体制改革要点的通知》中指出:深化企业内部配套改革的一项重要内容和措施是“建立健全劳动定额,层层明确权力和责任”。
党的十三届五中全会通过的《中共中央关于进一步治理整顿和深化改革的决定》中又进一步指出:“强化企业管理,提高管理水平。
必须克服‘以包代管’的现象,下大力量健全和完善从定额管理、……到经济核算的各项基础工作和规章制度”。
为认真贯彻落实上述指示精神,适应深化改革和提高企业经济效益的需要,现就加强建设行业劳动定额管理工作通知如下:一、提高对劳动定额管理工作重要性的认识劳动定额是国家重要的技术经济法规之一,是合理组织生产、贯彻按劳分配原则、编制预算定额、反映国家生产力发展水平和评价企业生产管理水平的重要依据。
加强劳动定额管理,不仅是强化企业管理、降低劳动消耗、提高劳动生产率和经济效益的重要手段,也是推进当前治理整顿和深化改革、加强宏观调控、克服分配不公、抑制工资基金膨胀的有效措施。
因此,各级建设主管部门要充分认识劳动定额工作的重要作用,把加强劳动定额管理工作列入议事日程,作为一项重要工作来抓,坚决克服一些单位不执行劳动定额或执行不严、以及用预算定额代替劳动定额等“以包代管”、放松劳动定额管理工作的现象。
二、加强对劳动定额管理工作的领导为加强劳动定额工作的宏观管理,使劳动定额管理工作逐步走上科学化、标准化的轨道,建设部已成立“建设行业劳动定额标准化技术委员会”,负责行业劳动定额标准的制定、审定工作;并明确部人事劳资司归口管理和指导建设行业的劳动工资和劳动定额工作。
(整理)煤矿劳动定额
劳动定额采掘劳动定额说明一、采煤部分(一)综合定额种类:1、本定额是根据2010年实际产量统计,代表平均先进生产水平。
2、采煤方法为炮采、综采。
3、炮采以240人为定额基础、综采以170人(三班两运转)为定额基数。
4、采煤按不同采长、采高制定不同定额。
(二)综合定额适用范围及工作内容:1、适用范围:工作面前100米内上、下顺槽的清理、维护,超前替棚及其它单项工作,转载溜子外第一部运输设备及定额范围内的辅助用工;2、工作内容:上下端头维护、打眼、放炮、支护、攉煤、移溜、移架、回柱、清理浮煤、背帮;延缩机头尾、100米内自运料,工作面运输机、转载溜子及转载溜子外第一部运输设备、乳化泵站的操作,机电维修、工具管理。
(三)采煤综合定额未包括的几项内容:1、定额范围外运输设备、超距离运料、定额范围外排水、超范围的巷道维护;2、过断层、过老巷、过腰巷,炮采工作面结束时扩帮、架棚、打点柱;3、炮采工作面单体更换。
(四)采煤修正系数:1、采面修正系数:(1)工作面有带采时,带采部分的产量单价按1.4修正;(2)中巷维护每班给四个辅助工,工资单价按修护队执行;(3)工作面遇大淋头水5m3/h--20 m3/h 时;相应产量单价按1.10修正;21m3/h以上时;相应产量单价按1.20修正;(4)工作面底板涌水达10 m3/h--20 m3/h时,相应产量单价按1.20修正;21 m3/h以上时,相应产量单价按1.3修正;(5)工作面坡度在10°--15°以上时,相应产量单价按1.10修正;15°以上时,相应产量单价按1.15修正。
(6)工作面遇岩石时,按最小采高的岩石量,①软岩以2.0修正定额单价,②硬岩以2.5修正定额单价,岩石硬度由生产科现场鉴定;(7)工作面搬家,给三个班的出勤计时工,工时单价按直接工日资支付;(8)工作面初采初放时相应吨煤单价按1.10修正。
(9)工作面距离远,工人徒步距离超过1000米,吨煤单价按1.10修正。
第三章 施工定额 劳动定额 机械定额
2010-12-31
10
(2)两者的增减数值的关系。 (2)两者的增减数值的关系。 两者的增减数值的关系 设产量定额为A 时间定额为B 设产量定额为A,时间定额为B,产量定额增加的百分率为 PA,时间定额的减少的百分率为 PB
PB PA = 1 − PB
2010-12-31
11
(3)作用不同 作用不同 时间定额是单位产品的工日数, 时间定额是单位产品的工日数,便于计算完成某一分部 分项工程所需的总工日数,便于核算工资, 分项工程所需的总工日数,便于核算工资,便于编制施 工进度计划和计算分项工期。 工进度计划和计算分项工期。 产量定额便于小组分配施工任务, 产量定额便于小组分配施工任务,考核工人的劳动效率 和签发施工任务单。 和签发施工任务单。
2010-12-31
12
4、单项工序定额与综合定额 根据定额规定的对象不同, 根据定额规定的对象不同,劳动定额分为单项工序定 额与综合定额。 额与综合定额。综合定额表示完成同一产品中的各单 项(工序或工种)定额的综合。 工序或工种)定额的综合。
1 综合产量定额 = 综合时间定额
2010-12-31
每工日产量 = 1 单位产品时间定额
(工日 )
台班产量
2010-12-31
=
小组成员工日数的总和 (工日 单位产品时间定额
)
9
பைடு நூலகம் 3、时间定额与产量定额的关系 (1)互为倒数关系 (1)互为倒数关系
1 时间定额 = 产量定额
1 产量定额 = 时间定额
1995年 1995年1月1日实施的《全国建筑安装工程统一劳动定额》 日实施的《全国建筑安装工程统一劳动定额》 规定,人工挖二类土方, 规定,人工挖二类土方,时间定额为每立方米消耗 0.192工日 记作0.192工日/m 工日, 0.192工日 的二类土, 0.192工日,记作0.192工日/m3。挖1m3的二类土,每工 的产量定额就是1/0.192=5.2m 记作5.2m 工日。 的产量定额就是1/0.192=5.2m3,记作5.2m3 /工日。
建设工程劳动定额
建设工程劳动定额对于公布《建设工程劳动定额》行业标准的通知人社部发〔2009〕10号各省、自治区、直辖市劳动保障厅(局)、建设厅(委)、新疆生产建设兵团劳动保障部、建设局:现公布《建设工程劳动定额》介绍性行业标准,自2009年3月1日起实行,同时取消从前年度有关行业标准。
标准名称及编号见附件。
本标准由住宅和城乡建设部组织第一版刊行。
附件:《建设工程劳动定额》行业标准名称及编号一览表人力资源和社会保障部住宅和城乡建设部二○○九年一月八日《建设工程劳动定额》行业标准名称及编号一览表序行业标准编号标准名称取消行业标准号编号1LD/建设工程劳动定额建筑工程-资料运输与加工工程LD/LD/2LD/建设工程劳动定额建筑工程-人工土石方工程LD/LD/3LD/建设工程劳动定额建筑工程-架子工程LD/4LD/建设工程劳动定额建筑工程-砌筑工程LD/5LD/建设工程劳动定额建筑工程-木构造工程LD/6LD/建设工程劳动定额建筑工程-模板工程LD/7LD/建设工程劳动定额建筑工程-钢筋工程LD/8LD/建设工程劳动定额建筑工程-混凝土工程LD/9LD/建设工程劳动定额建筑工程-防水工程LD/10LD/建设工程劳动定额建筑工程-金属构造工程LD/11LD/建设工程劳动定额建筑工程-防腐、隔热、保温工程LD/12LD/建设工程劳动定额市政工程-桩基础工程LD/13LD/建设工程劳动定额市政工程-桩基础工程LD/14LD/建设工程劳动定额市政工程-道路工程LD/15LD/建设工程劳动定额市政工程-桥涵工程LD/16LD/建设工程劳动定额市政工程-谨防工程LD/LD/17LD/建设工程劳动定额市政工程-管网工程LD/LD/18LD/建设工程劳动定额市政工程-地道工程LD/19LD/建设工程劳动定额市政工程-维涵保养工程LD/20LD/建设工程劳动定额装修工程-抹灰与镶贴工程LD/21LD/建设工程劳动定额装修工程-门窗及木装修工程LD/22LD/建设工程劳动定额装修工程-油漆、涂料、裱糊工程LD/23LD/建设工程劳动定额装修工程-玻璃、幕强墙及采光屋面LD/工程24LD/建设工程劳动定额安装工程-管道安装工程25LD/建设工程劳动定额安装工程-电气安装工程26LD/建设工程劳动定额安装工程刷油、防腐化与绝热工程27LD/建设工程劳动定额安装工程-通风空调工程28LD/建设工程劳动定额园林绿化工程-绿化工程29LD/建设工程劳动定额园林绿化工程-园路、园桥及假山工程30LD/建设工程劳动定额园林绿化工程-园林景观工程2009版建设工程劳动定额全 5册资料详尽目录为了规范劳务市场发展,保护劳动者合法权益,适应科学技术的进步,知足建筑施工企业的需求,依据《建设部对于贯彻<国务院对于解决农民工问题的若干建议 >的实行建议》(建人函[2006]80 号)及《对于展开<建设工程劳动定额>编制工作的通知》(建办标函[2006]750号)文件,住宅和城乡建设部标准定额司、人事教育司组织编制了中华人民共和国劳动和劳动安全行业标准《建设工程劳动定额》,经人力资源和社会保障部、住宅和城乡建设部结合公布,自2009年3月1日起实行,从前年度有关行业标准同时取消。
浅谈施工企业内部《单位工程劳动定额》
证 会 , 广 泛 征 求 群众 意见 的基 础 上 , 本 业 的 综合 实力 和管 在 以 理水平 , 确定出相对 比较先进的定 额水平。 () 3 工序合理原则 。企业内部《 单位工程劳动定额》 的项 目划 分是与施 工程序 紧密结合的 ,在单位工程的分项工程 项 目划分 上, 首先 以本 企 业 一 个 典 型 工程 正常 的施 工 程 序 为 前 提 , 施 工 按 的先后循序渐进 , 在劳动定 额的应用 上 , 围绕每个施工项 目相关 的定额子 目全部纳入 , 然后 比较 同类工程 的施工特点 , 找出不 同 点, 补充缺项工序 , 确保 了定额项 目的完整性 。 () 4 结合 实际原则。在编制《 单位工程劳动定额》 房建工程定 额标准时 , 采用了分部、 分项的综合劳动定额 , 将分部 、 分项 的子 目劳动定额综合在一起 , 再根据 企业 的能力 , 制定出综 合平米单 价 。此 种 形式 克服 了房 建 『 程 -序 项 目多 、 星用 工 、 可 预 见 1 [ 二 零 不 工 程 多等 弊 端 , 次 包 死 , 分 发挥 承 包 者的 积 极性 。 一 充 () 5 系统完整原则。在企业内部《 单位工程劳动定额》 定额簿 【 , 仅有 劳 动 定 额 消 耗 量 标 准 , 且 还 可 以按 照 市 场 情 况 设定 f不 J 而 _ T费单价 。在工作量方面 , 既能反映单项实物工作量劳动定额消 耗 量 标 准 , 能 反 映 整 个单 位工 程 工 作 量 ( 动 定 额 总 工 日 )在 又 劳 ; 工资方面 , 既能反映时间定额计 件单价 和产量定额计件单价 , 又 能反映整个单位工程 的工费总额( 计件] 资总额 ) : 23 体 现 出的 优 势 . 在编制单项工程人工费用过程 巾,单位工程劳动定额》 《 与传 统《 劳动定额》 使用过程中从查找劳动定额簿 、 在 编制工序 、 编写 人工费用 、 单价表现形 式和计算工资总额 过程 中 , 体现出的优势
施工定额 劳动定额 机械定额
t a 4m b 6 4 7 14 8h
6
6
a b 6 14 1.3h
6
6
t t 9.3 8 1 1.3
由 ,查表1 可得
,P即在 给0.定84工时消耗为9.3h时,完
台班消耗定额组成。
2020/4/26
2
四、施工定额的定额水平 ❖ 平均先进
2020/4/26
3
五、施工定额的作用和用途 ❖ 1、是工程量清单计价模式下企业确定本企业成本的基
础性依据; ❖ 2、是企业计划管理的依据; ❖ 3、是组织和指挥施工生产的有效工具; ❖ 4、是计算工人劳动报酬的根据; ❖ 5、是企业激励工人的条件; ❖ 6、有利于推广先进的技术; ❖ 7、是编制施工预算,加强企业成本管理的基础。
解:它是由砌砖 (0.458)、运输(0.418)、调制砂浆 ( 0.096 ) 三 个 工 序 的 组 成 , 则 其 综 合 时 间 定 额 为 : 0.458+0.418+0.096=0.972(工日)
其综合产量定额为:1/0.972=1.03(m3)
2020/4/26
13
2020/4/26
第一节 概述
❖ 一、施工定额的概念 建筑安装施工企业,以施工技术验收规范及
安全操作规程为依据,在一定的施工技术和施 工组织条件下,规定建筑安装工人或班组为完 成单位合格建筑安装产品所消耗的人工、材料 和机械台班的数量标准。
2020/4/26
1
二、施工定额的性质 ❖ 属于企业定额,是生产性定额
三、施工定额的组成 ❖ 施工定额由劳动定额、材料消耗定额和施工机械
额出现偏差。
❖ (4) 适用:企业内部作某些局部项目的补充定额。
❖ ( 5 )计算
建设工程劳动定额 建筑工程 pdf
建设工程劳动定额建筑工程pdf建筑工程是劳动密集型产业,劳动定额是确定完成某项工程所需时间、劳动力数量和人工成本的重要依据。
本文将介绍建设工程劳动定额的相关概念、制定方法和应用范围。
一、劳动定额的概念劳动定额是指在一定生产技术组织条件下,为完成某项任务或生产某种产品所需消耗的劳动时间标准。
在建筑工程领域,劳动定额通常以完成单位工程量所需的时间和人工成本为基础进行计算。
二、劳动定额的制定方法1. 经验估算法:根据过去的经验和实践,估计完成某项任务所需的时间和成本。
这种方法简单易行,但准确度不高,容易受到人员技能、工作习惯等因素的影响。
2. 技术测定法:通过科学的方法和手段,测量完成某项任务所需的时间和成本。
这种方法准确度高,但需要专业的测量设备和人员,成本较高。
3. 比较类推法:通过比较类似工程或产品的劳动定额,推算出新工程的劳动定额。
这种方法简单易行,但准确度不高,容易受到工程差异、地区差异等因素的影响。
三、劳动定额的应用范围1. 人工成本预测:通过劳动定额,可以预测完成某项工程所需的人工成本,为企业制定经营计划和预算提供依据。
2. 施工组织设计:通过劳动定额,可以合理安排施工进度和劳动力资源,提高施工效率和管理水平。
3. 工程造价管理:通过劳动定额,可以确定工程的概预算和结算价格,为甲乙双方协商合同价格提供依据。
4. 劳动力市场分析:通过劳动定额,可以分析劳动力市场的供求关系和人工成本水平,为企业制定人力资源政策提供依据。
四、结论建设工程劳动定额是确定完成某项工程所需时间、劳动力数量和人工成本的重要依据。
在制定劳动定额时,应采用科学的方法和手段,结合实际情况进行评估和调整。
同时,应加强劳动定额的宣传和应用,提高施工企业的管理水平和市场竞争力。
施工定额-预算定额-企业定额
1。
企业定额指建筑安装企业根据自身的技术和管理水平,所确定的完成单位合格产品所必需的人工、材料和施工机械台班的消耗量,以及其他生产经营要素消耗的数量标准。
施工定额是以同一性质的施工过程-—工序,作为研究对象,表示生产产品数量与生产要素消耗综合关系编制的定额。
是施工企业组织生产和加强管理在企业内部使用的一种定额,属于企业定额的性质。
是工程建设定额的基础性定额,由劳动定额、机械定额、材料定额三个向度独立的部分组成,是编制预算定额的基础.。
工程施工劳动定额
工程施工劳动定额
工程施工劳动定额的编制工作非常繁琐,需要详细考虑每一个施工环节的具体要求和工作量,以确保施工过程中的效率和质量。
为了编制准确的劳动定额,通常需要进行勘察设计、工程测量、材料投标、施工计划等一系列工作,并结合现场实际情况进行不断调整和完善。
在实际施工中,工程施工劳动定额起着非常重要的指导作用。
通过对各项工程活动的工时、人力、材料等进行定量化和系统化的规划,可以有效地提高施工效率,减少资源浪费,保
证施工质量。
同时,工程施工劳动定额还可以作为施工单位与业主之间签订合同的依据,
明确双方责任和权利,避免纠纷产生。
工程施工劳动定额一般包括以下内容:
1. 劳动定额的基本要素:包括工程量清单、工程工法、工艺流程、作业方法、施工环节、
工作内容等。
2. 劳动定额的编制原则:包括合理性、科学性、准确性、规范性等。
3. 劳动定额的编制方法:包括工程计算、样板推演、经验总结、技术参考等。
4. 劳动定额的应用范围:包括施工计划、费用预算、进度控制、质量管理等。
工程施工劳动定额的编制不仅需要严格按照各项标准和规范进行,还需要结合实际施工情
况加以调整和完善。
只有在实际施工过程中不断积累经验,才能不断提高劳动定额的准确
性和适用性。
在未来的工程建设中,工程施工劳动定额将继续发挥重要作用,为我国建设
行业的发展提供有力支持。
(完整版)施工组织设计中的劳动力计算
施工组织设计中的劳动力计算一、精细劳动力计算(一)分析工程项目,计算相关工作劳动力要正确进行施工组织方案、进度等设计, 就必须准确计算各分部、分项工程劳动力需求数量, 同时所计算出的劳动力可进一步统计为单项工程、单位工程直至工程项目的劳动力总量, 所以此项工作也是进行劳动力总量统计的基础工作。
(二)劳动定额的含义劳动定额是计算完成单位合格产品或单位工程量所需人工的依据,但是他仅指直接从事建筑安装工程施工(包括附属企业)的生产工人,而不包括:1、材料采购及保管人员;2、材料到达工地以前的搬运、装卸工人等人员;3、驾驶施工机械、运输工具的工人;4、由管理费支付工资的人员。
(三)劳动力计算人力施工劳动力的需要量计算公式:p =(w r × q/Tz)× S1 × S2 × S3 × S4 (人)式中p ——相关工程劳动力W r——工程数量q ——工程劳动定额S 1——不同定额之间的幅度差S 2——不同时间的定额幅度差S 3——本企业当时当地与定额统一定额的幅度差S 4——不可预见因素修正系数T z ——日历施工期内的实际工作天数(按8 小时计) Z 它等于日历天数T e 乘以工作日系数0. 7[ 除去星期日和国家法定假日, 即: (365 - 104 - 10)/12×30 = 0. 7 ], 再乘以气候影响系数K、出勤率c 及作业班次n,即: T z = T z ×0. 7 ×K ×c ×n例: 某桥礅(一般桥) 为钻孔桩基础, 桩长10m计4 根, 地层为砂砾石, 桩径为1. 25m , 200 号钢筋混凝土, 施工组织计划采用三班制作业, 要求15 天完工, 计算所需劳动力L解: 若使用概算定额, 则查《概算定额》知该条件下完成1m 钻孔桩所需的劳动定额为13. 78 工天,通过调研和分析知本行业现行概算定额与预算定额、预算定额与施工定额之间的幅度差分别为10%和15% , 当时与定额编制基期的幅度差为5% , 本企业与统一定额的幅度差约为5% , 不可预见因素按1. 2 考虑, 当地气候影响系数0. 9, 出勤率按90%计L 则每班次P =4 ×10 ×13. 78/(15 ×0. 7 ×0. 9 ×90% ×3 )×90% ×85%×95% ×1. 2 = 18 (人)(四)绘制时标网络计划,计算基本劳动力数量当分部分项工程劳动力求出后, 便对其分析统计, 得出相应单位或单项工程的劳动力数量, 进而再分析统计为工程项目所需劳动力数量L 方法是根据施工组织设计所拟定的方案绘制时标网络计划, 并按工期一定、资源均衡的原则进行优化与调整L即在工期不变的情况下, 使劳动力分配尽量均衡, 力求每天的劳动力需求量基本接近平均值L 只有按这种方法对劳动力进行配备, 才不会造成现场的劳动力短缺, 也不会形成窝工现象L。
建筑工程定额
0.582
三
调制砂浆 0.226
0.225
0.342
0.247
0.388
0.388
四
编号
156
157
158
159
160
161
注:根据表2-1水刷石分项定额表所示,可知水刷石墙面分格(156项),综合时间定 额为3.020工日/10m2;抹水刷石为2.470工日/10m2;运砂浆为0.319工日/10m2; 调制砂浆 为0.226工日/10m2。
d.新技术、新结构、新材料和先进经验资料;
e.有关科学实验、技术测定、统计分析资料;
f.现行的人.现行的预算定额及其编制的基础资料和有代表性的补充单位估 价表。
三、预算定额计量单位的确定
1、预算定额计量单位的确定原则
凡物体的截面有一定形状和大小,只是长度有变化(如管 道、电线、木扶手、装饰线等)应以m为计量单位。
a.文字说明:文字说明主要包括:适用范围、引用标准和 有关规定。
b.时间定额标准表:时间定额标准表是定额的核心部分, 规定了分项工程工作内容和单位合格产品的用工标准。
c.附录:附录主要包括施工方法、施工用料、质量要求、 其他规定及说明、名词别称或解释及有关示意图。
水刷石
工作内容:包括清扫、刮底、弹线、嵌条、配色、筛色粉、抹面、 起线、刷石、压实等全部操作过程。
编
号项
人
工
水 泥
目 综合 技工 普工
砂子
石渣
107 胶
甲基硅 醇钠
kg
147
墙面墙裙 2.62 2.08 0.54 92 324 60
148
砼 不 干 粘 石 1.85 1.48 0.37 53 104 60 0.26
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
企业内部施工劳动定额Sheet1内部施工定额序号定额号序号项目名称计量单位工程量单价工时工作内容人工费工日一、土石方工程1 T1-4 1 人工挖土m3 1.000 14.64 0.610 3.66 挖土、抛土或装筐、修整底边大家好:一,我上的哪内部定额是我们企业根据现场的实际情况,现场操作工人完成单位工程数所需要的实际工作小时,根据实践证明现场80%以上的施工人员能完成,20%的施工人员能完成此定额的130%。
10%的人能完成定额的152%。
2 TT1-3-1 2 配合机械挖土1000m3 1.000 14.88 0.62055.00 包括人工修边坡、整平3 T1-101 3 地面回填土松填m3 1.000 2.40 0.100 0.6 包括5m内取土、碎土、找平4 T1-102 4 地面回填土夯填m3 1.000 6.24 0.260 1.56包括5m内取土、碎土、找平、泼水、夯实(两遍为准)5 T1-103 5 基(槽)坑回填土松填m3 1.000 3.84 0.1600.96 包括5m内取土、碎土、找平6 T1-104 6 基(槽)坑回填土夯填m3 1.000 6.72 0.2801.68 包括5m内取土、碎土、找平、泼水、夯实(两遍为准)二、打桩及基础垫层1 T2-101 1 人工凿灌注砼桩头m3 1.000 67.92 2.830 16.98准备工具、划线、凿桩头砼、露出钢筋、清除碎碴、运出坑1m外2 T2-102 2 人工凿预制方(管)桩头 10根 1.000 87.36 3.64021.84 同上3 T2-108 3 碎石干铺垫层m3 1.000 14.40 0.600 3.6 铺设垫层、找平、夯实4 T2-111 4 碎砖干铺垫层m3 1.000 13.68 0.570 3.42 同上5 T2-117 5 碎石和砂垫层电动夯实机m3 1.000 16.80 0.7004.2 同上6 T2-120 6 砼无筋垫层m3 1.000 35.62 1.370 8.22 砼搅拌、购入商品砼、泵送、非泵送、铺设、捣固三、砌筑工程1、清理地槽、递砖、调制砂浆、砌砖。
2、砌砖过梁、砌平拱、模板制作、安装、拆除3、安放预制过梁板、垫块、木砖。
1 T3-1 1 标准砖直形砖基础m3 1.000 29.64 1.140 6.842 T3-2 2 标准砖圆、弧形砖基础 m3 1.000 34.84 1.3408.043 T3-6 3 加气砼砌块(600×240×150) m3 1.000 23.400.900 5.44 T3-7 4 硅酸盐空心砌块(390×190×190)m3 1.000 28.861.110 6.665 T3-27 5 标准砖1/2砖外墙m3 1.000 41.34 1.590 9.546 T3-29 6 混合砂浆标准砖1砖外墙m3 1.000 35.88 1.3807 T3-30 7 混合砂浆标准砖1砖弧形外墙m3 1.000 41.081.580 9.488 T3-31 8 标准砖1/2砖内墙m3 1.000 39.78 1.530 9.189 T3-33 9 标准砖1砖内墙m3 1.000 32.76 1.260 7.5610 T3-34 10 标准砖1砖弧形内墙m3 1.000 37.70 1.4508.711 T3-42 11 墙基防潮层防水砂浆10m2 1.000 17.68 0.680 4.08 搅拌、运输、浇捣、抹面、养护12 T3-43 12 墙基防潮层防水砼6cm厚10m2 1.000 23.140.890 5.34 搅拌、运输、浇捣、抹面、养护13 TT3-B-1 13 八五多孔砖1砖墙m3 1.000 35.88 1.3807.5014 TT3-B-2 14 八五多孔砖/2砖墙 m3 1.000 42.64 1.6408.9015 TT3-B-3 15 八五多孔砖1砖弧形墙 m3 1.000 8.6516 TT3-B-4 16 八五多孔砖1/2砖弧形墙m3 1.000 48.621.870 10.1917 TT3-B6 17 八五砖砖基础m3 1.000 34.06 1.310 7.8618 TT3-B7 18 八五砖圆弧形砖基础m3 1.000 37.70 1.4508.719 TT3-B8 19 八五砖1砖外墙m3 1.000 39.78 1.530 9.1820 TT3-B9 20 八五砖1 1/2砖外墙m3 1.000 37.96 1.4608.7621 TT3-B10 21 八五砖1砖弧形外墙m3 1.000 45.76 1.76022 TT3-B11 22 八五砖1 1/2砖弧形外墙m3 1.000 43.421.670 10.0223 TT3-B14 23 八五砖1/2砖外墙m3 1.000 45.76 1.76010.5624 TT3-B16 24 八五砖1/2砖弧形外墙 m3 1.000 52.78 2.03012.1825 TT3-B18 25 八五砖1/2砖内墙m3 1.000 44.20 1.70010.226 TT3-B20 26 八五砖1砖内墙m3 1.000 36.40 1.4008.427 TT3-B75 27 八五砖围墙m3 1.000 40.56 1.560 9.3628 TT3-B78 28 八五砖砌砖台阶(水平投影面积)10m2 1.000135.46 5.210 28.2029 TT3-B79 29 八五砖地沟m3 1.000 33.28 1.280 7.6830 TT3-B80 30 小型砌体m3 1.000 61.36 2.360 14.16四、钢筋工程包括钢筋除锈、制作、绑扎、安装,将钢筋弯曲、焊接、固定,并做好落手清工作。
1 T4-1 1 钢筋制作、绑扎t 1.000 330.46 12.710 57.75其中:制作25.98工时、绑扎31.77工时2 T4-2 2 钢筋电渣压力焊接头10个头1.000 166.14 6.3902.733 T4-5 3 阳台出水口制作10只 1.000 251.68 9.6802.7724 T4-25 4 预埋铁件制作60*60 100只 1.000 550.94 21.1905 T4-26 5 预埋铁件制作100*100 100只 1.000 550.94 21.19015.0156 T4-27 6 晒衣架制作100只 1.000 1550.64 23.280 24.367 T4-28 7 角铁井字架搭设座 1.000 29.64 1.140 144.9其中:搭设87.15工时、拆除57.75工时(按六层楼计算)五、混凝土工程A、自拌砼包括混凝土搅拌、水平运输、浇捣、养护,并做好落手清工作。
1 T5-2 1 现浇混凝土条形基础无梁式m3 1.000 19.50 0.7504.52 T5-3 2 现浇混凝条形土基础有梁式m3 1.000 19.50 0.7504.53 T5-5 3 现浇满堂(板式)基础无梁式m3 1.000 18.20 0.7004.24 T5-6 4 现浇满堂(板式)基础有梁式m3 1.000 21.32 0.8204.925 T5-7 5 现浇桩承台独立柱基m3 1.000 19.50 0.7504.56 T5-11 6 现浇混凝土设备基础块体20m3内m3 1.000 19.760.760 4.567 T5-13 7 现浇矩形柱m3 1.000 49.92 1.920 11.528 T5-14 8 现浇圆形多边形柱m3 1.000 53.56 2.060 12.369 T5-15 9 现浇L T +型柱m3 1.000 58.50 2.250 13.510 T5-16 10 现浇构造柱m3 1.000 84.50 3.250 19.511 T5-17 11 现浇基础梁地坑支撑梁 m3 1.000 19.76 0.7604.5612 T5-18 12 现浇单梁框架梁连续梁 m3 1.000 36.40 1.4008.413 T5-19 13 现浇异形梁挑梁m3 1.000 38.48 1.480 8.8814 T5-20 14 现浇圈梁m3 1.000 49.92 1.920 11.5215 T5-21 15 现浇过梁m3 1.000 65.78 2.530 15.1816 T5-22 16 现浇拱形梁m3 1.000 49.92 1.920 11.5217 T5-24 17 现浇砼挡土墙和地下室墙m3 1.000 31.46 1.210 7.2618 T5-25 18 现浇地面以上直(圆)形墙200mm内m3 1.000 44.72 1.720 10.3219 T5-26 19 现浇地面以上直(圆)形墙200mm外m3 1.000 40.82 1.570 9.4220 T5-27 20 现浇后浇墙带m3 1.000 55.64 2.140 12.8421 T5-28 21 现浇依附于梁墙上的砼线条10m 1.000 15.340.590 3.5422 T5-29 22 现浇电梯井壁m3 1.000 75.66 2.910 17.4623 T5-32 23 现浇有梁板m3 1.000 29.12 1.120 6.7224 TT5-32-1 24 阶梯教室、体育看台锯齿形底板m3 1.000 31.98 1.230 7.3825 T5-33 25 现浇无梁板m3 1.000 27.04 1.040 6.2426 T5-34 26 现浇平板m3 1.000 32.50 1.250 7.527 T5-35 27 现浇拱板m3 1.000 45.76 1.760 10.5628 T5-36 28 现浇后浇板带m3 1.000 37.70 1.450 8.729 T5-37 29 现浇楼梯直形10m2 1.000 101.40 3.900 23.430 T5-38 30 现浇楼梯圆弧形10m2 1.000 116.48 4.480 26.8831 T5-39 31 现浇雨篷板式10m2 1.000 48.10 1.850 11.132 T5-40 32 现浇雨篷复式10m2 1.000 58.50 2.250 13.533 T5-41 33 现浇阳台10m2 1.000 80.86 3.110 18.6634 T5-42 34 现浇楼梯雨篷阳台砼含量每增减1m3 m3 1.000 51.48 1.980 11.8835 T5-43 35 现浇地沟m3 1.000 34.06 1.310 7.8636 T5-44 36 现浇栏板m3 1.000 65.78 2.530 15.1837 T5-45 37 现浇现浇扶手下嵌轴线柱10m 1.000 39.78 1.530 9.1838 T5-48 38 现浇天檐沟竖向挑板m3 1.000 60.84 2.340 14.0439 T5-49 39 现浇压顶m3 1.000 55.64 2.140 12.8440 T5-50 40 现浇小型构件m3 1.000 63.44 2.440 14.6441 T5-51 41 现浇台阶10m2 1.000 64.48 2.480 14.8842 T5-59 42 现场预制过梁m3 1.000 27.56 1.060 6.3643 T5-77 43 现场预制小型构件m3 1.000 81.64 3.140 18.8444 T5-77-1 44 砼井圈制作m3 1.000 81.64 3.140 18.8445 T5-95 45 预制沟盖板m3 1.000 36.66 1.410 8.4646 T5-134 46 钢筋砼池底平底m3 1.000 39.52 1.520 9.1247 T5-135 47 钢筋砼池底锥形底m3 1.000 39.52 1.520 9.1248 T5-136 48 钢筋砼池壁圆形壁壁厚15cm内 m3 1.000 46.281.780 10.6849 T5-137 49 钢筋砼池壁圆形壁壁厚25cm内 m3 1.000 46.281.780 10.6850 T5-138 50 钢筋砼池壁圆形壁壁厚30cm内 m3 1.000 46.281.780 10.6851 T5-139 51 钢筋砼池壁矩形壁壁厚15cm内 m3 1.000 46.281.780 10.6852 T5-140 52 钢筋砼池壁矩形壁壁厚25cm内 m3 1.000 46.281.780 10.6853 T5-141 53 钢筋砼池壁矩形壁壁厚30cm内 m3 1.000 46.281.780 10.6854 T5-142 54 钢筋砼池无梁盖m3 1.000 39.52 1.520 9.1255 T5-143 55 钢筋砼池肋形盖m3 1.000 39.52 1.520 9.1256 T5-145 56 无梁盖池柱m3 1.000 39.26 1.510 9.0657 T5-147 57 壁基梁 m3 1.000 39.52 1.520 9.1258 T5-162 58 砼钢筋砼地沟底m3 1.000 22.36 0.860 5.1659 T5-163 59 砼钢筋砼地沟壁m3 1.000 41.34 1.590 9.5460 T5-164 60 砼钢筋砼地沟顶m3 1.000 24.70 0.950 5.7B、自拌泵送砼包括混凝土搅拌、泵送、浇捣、养护,并做好落手清工作。
