一建实务脚手架内容图解

合集下载

脚手架图解(整理).pptx

脚手架图解(整理).pptx
满堂脚手架种类:有两种,一种主要用于人员操作用的平台。一种主要用于承受荷载支撑架。承 满堂红基础:又叫 满堂独立基础是指在独立基础的下面是个”整浇层”不同与以往的单个基础 图解脚手架

学海无 涯
2
学海无 涯
3
学海无 涯
4
学海无 涯
5
学海无 涯
6
学海无 涯
7
学海无 涯
满堂脚手架适用范围:满堂脚手架多用于超过 3.6 米层高的天棚粉刷和吊顶。- 满膛脚手架一般是在锅炉水 部 分就可以了。- 满膛脚手架并不局限于在锅炉水冷壁向火面拚缝焊接和水压试验检查时采用,桥梁现浇
9
学海无 涯
⑺、满堂脚手架的稳固,应采用斜杆(剪刀撑)保护;⑻、满堂脚手架不得钢、竹混用。
10
学海无 涯
11
学 海 无涯
最详细的图解建筑脚手架工程
最详细的图解建筑脚手架工程 melissa 脚手架:是指搭设在建筑物及设备四周墙外边的脚手架。里脚手架:是指搭设在建筑物内部供各楼层砌筑和清
脚手架分类:外脚手架、里脚手架、满堂脚手架、挑脚手架等。 脚手架划分方法很多的: --
满堂脚手架:指室内天棚的安装和装饰及安装工作面等而搭设的一种棋盘井格式脚手架。-主要用于 刀撑等组成. 。
⒌辅助设施:上料通道四周应设 1m 高的防护栏杆,上下架应设斜道或扶梯,不准攀登 ⒍施工荷载:一般不超过 100kg/m2 ,如需承受较大荷载应采取加固措施,或经设计目前国家推广使用的悬挑脚手架是采用型钢悬挑,比如说工字钢之类”不知道哪里推广 挑脚手架的危险性个人认为只要构造合理看不出与钢管挑的和型钢挑的有多少区别,主要是在设计,对此规范 钢作挑梁,其承受的弯矩和对悬挑点结构的要求相当高,也是相对危险的,而钢管悬挑只是形式类似悬挑, 用它计算一般不够经济,他的好多取值都是从不利因素的角度去简化的,往往浪费,这个计算不复杂,个人认 工字纲,太浪费了。目前的悬挑有 3 种:1、利用穿墙螺栓孔,使用三角形支架作底座搭设钢管脚手架,高度一般为 3 个楼层高 9 2、利用型钢搁置在楼层内作为底座(楼面搁置长度大于 1.5 米,楼层内预埋 2 道圆钢锚固 型 可以通过计算定下型钢和圆钢规格,不考虑斜拉。不过安全系数高,可以考虑)3、采用 8#型钢通过穿墙螺栓孔固定,用 12#刚缆斜拉搭设钢管脚手架,高度不超过 24 其他用钢管线条悬挑,在多层建筑可以使用,但注意对固定位置要控制好,钢管的倾斜角度,拉结都必须控制 室内满堂脚手架的搭设工程的监理-内容: ⑴、室内满堂脚手架应严格按施工组织设计要求搭设;⑵、满堂脚手架的纵、横距不应大于 2m;⑶、满堂脚手架应设登高措施,保证操作人员上下安全;⑷、操作层应满铺竹笆,不得留有空洞。必须留空洞者,应设围栏保护。⑸、大型条形内脚手架,操作步层两侧,应设防护栏杆保护。⑹、满堂脚手架步距,应控制在 2m 内,必须高于 2m 者,应有技术措施保护;-

2015一建建筑实务必考脚手架内容

2015一建建筑实务必考脚手架内容

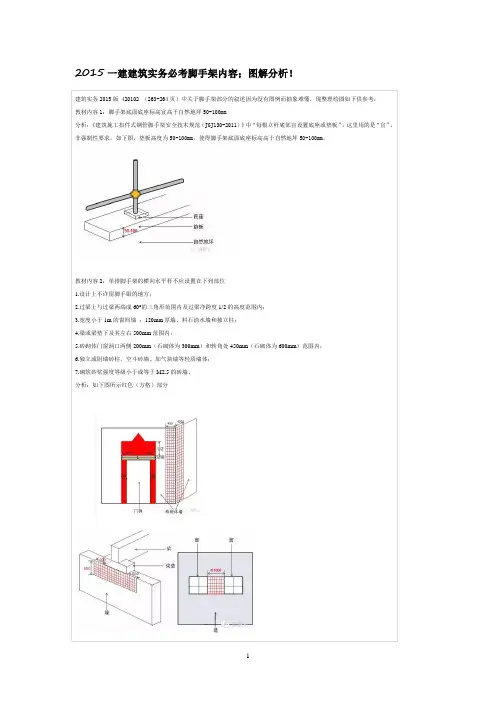

2015一建建筑实务必考脚手架内容;图解分析!建筑实务2015版 420102 (263-264页)中关于脚手架部分的叙述因为没有图例而抽象难懂,现整理绘图如下供参考:教材内容1:脚手架底面底座标高宜高于自然地坪50-100mm分析:《建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2011)》中“每根立杆底部宜设置底座或垫板”,这里用的是“宜”,非强制性要求,如下图,垫板高度为50-100mm,使得脚手架底面底座标高高于自然地坪50-100mm。

教材内容2:单排脚手架的横向水平杆不应设置在下列部位1.设计上不许留脚手眼的地方;2.过梁上与过梁两端成60°的三角形范围内及过梁净跨度1/2的高度范围内;3.宽度小于1m的窗间墙;120mm厚墙、料石清水墙和独立柱;4.梁或梁垫下及其左右500mm范围内;5.砖砌体门窗洞口两侧200mm(石砌体为300mm)和转角处450mm(石砌体为600mm)范围内;6.独立或附墙砖柱,空斗砖墙、加气块墙等轻质墙体;7.砌筑砂浆强度等级小于或等于M2.5的砖墙。

分析:如下图所示红色(方格)部分教材内容3:脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上两步。

分析:脚手架在无连墙件的情况下最高2步,或者说允许在连墙件之上无连墙件搭设最多2步高的架体。

教材内容4::纵向水平杆应设置在立杆内侧,其长度不应小于3跨。

分析:如图所示教材内容5:两根相邻纵向水平杆的接头不应设置在同步内,不同步两个相邻接头在水平方向错开的距离不应小于500mm,各接头中心至最近主节点的距离不应大于纵距的1/3。

分析:如图所示教材内容6:两根相邻纵向水平杆的接头不应设置在同跨内,不同跨两个相邻接头在水平方向错开的距离不应小于500mm,各接头中心至最近主节点的距离不应大于纵距的1/3。

分析:如图所示教材内容7:纵向水平杆搭接长度不应小于1m,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm。

脚手架分类及图解

脚手架分类及图解

脚手架是土木工程施工的重要设施,是为保证高处作业安全、顺利进行施工而搭设的工作平台或作业通道。

在结构施工、装修施工和设备管道的安装施工中,都需要按照操作要求搭设脚手架。

通过扣件将立杆、水平杆、剪刀撑、抛撑、扫地杆、连墙件以及脚手板等组成。

构配件包括以下几个部分:1 钢管脚手架钢管宜采用外径48 mm、壁厚3.5 mm的焊接钢管,也可采用外径51 mm,壁厚3.1mm的焊接钢管。

用于横向水平杆的钢管最大长度不应大于2m;其他杆不应大于6.5 m,每根钢管最大质量不应超过25kg,以便适合人工搬运。

2 扣件扣件式钢管脚手架应采用锻铸铁铸造的扣件,其基本形式有三种(图7-2):用于垂直交叉杆件间连接的直角扣件;用于平行或斜交杆件间连接的旋转扣件以及用于杆件对接连接的对接扣件。

a )直角扣件;b )旋转扣件;c )对接扣件图 7-2 扣件形式3 脚手板脚手板可用钢、木、竹等材料制作,每块质量不宜大于30kg。

冲压钢脚手板是常用的一种脚手板一般用厚2 mm的钢板压制而成,长度2~4 m,宽度250 mm,表面应有防滑措施。

木脚手板可采用厚度不小于50 mm的杉木板或松木制作,长度3~4m,宽度200~250 mm,两端均应设镀锌钢丝箍两道,以防止木脚手板端部破坏。

竹脚手板,则应用毛竹或楠竹制成竹串片板及竹笆板。

4 连墙件连墙件将立杆与主体结构连接在一起,可用钢管、扣件或预埋件组成刚性连墙件,也可采用钢筋作拉接筋的柔性连墙件。

5 底座底座形式有内插式和外套式两种(图7-3),内插式的外径D1比立杆内径小2 mm,外套式的内径D2比立杆外径大2 mm。

)内插式底座;b)外套式底座图7-3 扣件钢管架底座1—承插钢管;2—钢板底座碗扣式钢管脚手架是我国参考国外经验自行研制的一种多功能脚手架,其杆件节点处采用碗扣连接,由于碗扣是固定在钢管上的,构件全部轴向连接,力学性能好,其连接可靠,组成的脚手架整体性好,不存在扣件丢失问题。

脚手架搭设图文讲解

脚手架搭设图文讲解

脚手架1、脚手架底面底座标高宜高于自然地坪50-100mm2、单排脚手架——只有一排立杆,短横杆的一端搁置在墙体上的脚手架。

双排脚手架——由内外两排立杆和纵、横水平杆构成的脚手架〔。

双排脚手架一般用于砌筑工程。

砌筑需要承重:丢放水泥、砖等。

单排脚手架一般用于内墙抹灰,刷涂料等不需要承重的工程。

单排脚手架需要把抱杆支靠在墙上。

单排脚手架的横向水平杆不应设置在以下部位:①设计上不许留脚手眼的地方;②过梁上与过梁两端成60°的三角形范围内及过梁净跨度1/2 的高度范围内;③宽度小于1m 的窗间墙;120mm 厚墙、料石清水墙和独立柱;④梁或梁垫下及其左右500mm 范围内;⑤砖砌体门窗洞口两侧200mm〔石砌体为300mm〕和转角处450mm〔石砌体为600mm〕范围内;⑥.独立或附墙砖柱,空斗砖墙、加气块墙等轻质墙体;⑦砌筑砂浆强度等级小于或等于的砖墙。

3、脚手无连墙件搭设最多2步高的架体。

步数即是水平大横杆间距〕4、纵向水平杆〔可理解为大横杆〕应设置在立杆内侧,其长度不应小于3 跨。

5、两根相邻纵向水平杆的接头不应设置在同步内,不同步两个相邻接头在水平方向错开的距离不应小于500mm,各接头中心至最近主节点的距离不应大于纵距的1/3。

6、两根相邻纵向水平杆的接头不应设置在同跨内,不同跨两个相邻接头在水平方向错开的距离不应小于500mm,各接头中心至最近主节点的距离不应大于纵距的1/3。

7、纵向水平杆搭接长度不应小于1m,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm。

8、主节点处必须设置一根横向水平杆(小横杆),用直角扣件扣接且严禁拆除。

9、主节点处的两个直角扣件的中心距不应大于150mm。

10、在双排脚手架中,离墙一端的外伸长度不应大于倍的两节点的中心长度,且不应大于500mm。

11、作业层上非主节点处的横向水平杆,最大间距不应大于纵距的1/2。

脚手架三维构造图,内附做法及说明,小白也秒懂!

脚手架三维构造图,内附做法及说明,小白也秒懂!

脚手架三维构造图,内附做法及说明,小白也秒懂!来源:网络如有侵权,请联系删除正文如下:01管理要求1、本图集脚手架工程指落地式钢管脚手架和型钢悬挑式钢管脚手架两大类,分别由架体基础、架体构造、架体防护和斜道等部分组成。

脚手架工程搭拆应执行现行《危险性较大的分部分项工程安全管理规定》住房和建设部第37号令、《建筑施工脚手架安全技术统一标准》(GB 51210-2016)、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2011)、《关于实施<危险性较大的分部分项工程安全管理规定>有关问题的通知》建办质[2018]31号文、《关于加强建筑施工主要重大危险源安全管控的通知》(闽建建[2017]30号文)等规范、标准规定。

2、脚手架施工前应编制专项施工方案,架体应有设计计算书以及主要节点构造详图、架体平面图、剖面图等,并经施工企业技术负责人、总监理工程师审核审批,安拆过程中专职安全管理人员必须在场。

高度50m及以上的落地式钢管脚手架和高度20 m及以上型钢悬挑钢管脚手架专项施工方案应通过专家论证后,方可实施。

3、脚手架搭设人员必须持有住房和城乡建设部发放的建筑架子工操作证,且在有效期内。

4、基础是脚手架稳定性的重要组成部分。

在基础地耐力和沉降不满足规范要求时,严禁搭设落地式钢管脚手架,可优先考虑采用悬挑钢管脚手架。

5、脚手架外侧应满挂阻燃性能符合要求的密目式安全网。

6、脚手架使用的杆件、扣件等材质的规格应符合规范要求和消防要求,严禁用两种不同直径的钢管混搭。

7、扣件螺栓拧紧扭力矩不应小于40N·m,且不应大于65N·m。

8、脚手架使用前应组织验收,验收合格后方可投入使用,使用中应加强日常的检查维护工作,确保架体使用安全。

9、夜间、遇六级(含六级)以上大风及雷雨等天气,不得进行脚手架搭设、拆除作业。

02脚手架的细部加强构造1、洞口连墙对拉构造洞口拉结细部做法:架体小横杆延长作为连墙杆,a为800mm或1050mm(悬挑式脚手架为800mm,落地式脚手架为1050mm),连墙杆外露洞口≥100mm。

脚手架-建筑类(图文并茂讲解)

脚手架-建筑类(图文并茂讲解)

门式脚手架
日本爱知工业大学教学楼外墙改造装饰施工采用门式脚手 架作为施工外脚手架。
门式脚手架
采用门式脚手架的日本的外脚手架也注意了设置挑棚,满挂密目 安全网。
门式脚手架
在广州新白云机场二期指廊工程中使用的一种轻型门架作为外脚 手架。
门式脚手架
轻型门架的作业层铺放了钢框架。
升降脚手架
电动整体升降脚手架在定型前,要通过专项评审,其中对超载报警、 防外倾、防坠落装置等工作状况做检测和评定,通过后方可使用。
升降脚手架的防坠落 是最重要的。图为南京一 建的电动整体升降架1:1 模型的坠落试验。
在提升点处的吊 笼上设置了脱钩装置, 模拟突发坠落。
防坠落器
南京一建 的防坠落装置 采用广西一建 设计的振动触 发式防坠落器
1996年12月底在南京市区某28层大厦工地发生了电动附着 升降脚手架坠落事故,造成1人受伤。
一般规定
应定期对脚手架进行安全检查与维护,对检查不合格的脚手架应当 在整改合格前停止使用
脚手架检查常见问题
外墙架无扫地杆
此处应有扫地杆
脚手架检查常见问题
任意拆除横向扫地杆
此处应有扫地杆
脚手架检查常见问题
纵向扫地杆严重变形
脚手架检查常见问题拉接点偏离主节 Nhomakorabea的距离较大。
主节点
脚手架检查常见问题
无排水措施致使脚手架基础积水
连墙杆是承受脚手架的荷载,保证架 体整体稳定的杆件,因此,要计算它 的强度、稳定性和连接强度。必须采 用可承受拉力和压力的构造。
采用拉筋必须配用顶撑,顶撑应可靠 地顶在混凝土圈梁或柱上。连墙中的 连墙杆或拉筋宜呈水平设置,当不能 水平设置时,与脚手架连接的一端应 下斜连接,不应采用上斜连接。

(完整版)脚手架搭设图文讲解

(完整版)脚手架搭设图文讲解

脚手架1、脚手架底面底座标高宜高于自然地坪50-100mm2、单排脚手架——只有一排立杆,短横杆的一端搁置在墙体上的脚手架。

双排脚手架——由内外两排立杆和纵、横水平杆构成的脚手架(。

双排脚手架一般用于砌筑工程。

砌筑需要承重:丢放水泥、砖等。

单排脚手架一般用于内墙抹灰,刷涂料等不需要承重的工程。

单排脚手架需要把抱杆支靠在墙上。

单排脚手架的横向水平杆不应设置在下列部位:①设计上不许留脚手眼的地方;②过梁上与过梁两端成60°的三角形范围内及过梁净跨度1/2 的高度范围内;③宽度小于1m 的窗间墙;120mm 厚墙、料石清水墙和独立柱;④梁或梁垫下及其左右500mm 范围内;⑤砖砌体门窗洞口两侧200mm(石砌体为300mm)和转角处450mm(石砌体为600mm)范围内;⑥.独立或附墙砖柱,空斗砖墙、加气块墙等轻质墙体;⑦砌筑砂浆强度等级小于或等于M2.5 的砖墙。

3、脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上两步。

(分析:脚手架在无连墙件的情况下最高2 步,或者说允许在连墙件之上无连墙件搭设最多2 步高的架体。

步数即是水平大横杆间距)4、纵向水平杆(可理解为大横杆)应设置在立杆内侧,其长度不应小于 3跨。

5、两根相邻纵向水平杆的接头不应设置在同步内,不同步两个相邻接头在水平方向错开的距离不应小于 500mm,各接头中心至最近主节点的距离不应大于纵距的1/3。

6、两根相邻纵向水平杆的接头不应设置在同跨内,不同跨两个相邻接头在水平方向错开的距离不应小于500mm,各接头中心至最近主节点的距离不应大于纵距的1/3。

7、纵向水平杆搭接长度不应小于1m,应等间距设置3 个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm。

8、主节点处必须设置一根横向水平杆(小横杆),用直角扣件扣接且严禁拆除。

9、主节点处的两个直角扣件的中心距不应大于150mm。

10、在双排脚手架中,离墙一端的外伸长度不应大于0.4 倍的两节点的中心长度,且不应大于500mm。

最详细的图解建筑脚手架工程

最详细的图解建筑脚手架工程

最详细的图解建筑脚手架工程脚手架:是指搭设在建筑物及设备四周墙外边的脚手架。

里脚手架:是指搭设在建筑物内部供各楼层砌筑和清面装饰用的及设备(容器)内部的脚手架。

脚手架分类:外脚手架、里脚手架、满堂脚手架、挑脚手架等。

脚手架划分方法很多的:单排、双排、多排、满堂、满高、交圈(周边)、特型,这是按设置形式划分的。

--满堂脚手架:指室内天棚的安装和装饰及安装工作面等而搭设的一种棋盘井格式脚手架。

-主要用于单层厂房、展览大厅、体育馆等层高、开间较大的建筑顶部的装饰施工。

由立杆、横杆、斜撑、剪刀撑等组成. 。

满堂脚手架种类:有两种,一种主要用于人员操作用的平台。

一种主要用于承受荷载支撑架。

承受荷载支撑架必须进行验算。

-满堂红基础:又叫满堂独立基础是指在独立基础的下面是个”整浇层”不同与以往的单个基础开挖.多用于地质情况较差,建筑占地面积较小的工程-图解脚手架满堂脚手架适用范围:满堂脚手架多用于超过3.6米层高的天棚粉刷和吊顶。

- 满膛脚手架一般是在锅炉水冷壁向火面拚缝焊接和水压试验检查时采用,到喷燃器切圆找正时,只要保留火焰中心以下部分就可以了。

- 满膛脚手架并不局限于在锅炉水冷壁向火面拚缝焊接和水压试验检查时采用,桥梁现浇等用得较多。

-满堂脚手架作用:满堂脚手架主要还是起承重、加固作用的,比如支撑大的梁板、钢结构,支撑加固大的板墙结构,吊装中用来承重等。

它不同于一般脚手架,比如砌筑、装修用脚手架,又叫“满堂红脚手架”。

-满堂脚手架,顾名思义,就是满房间搭设脚手架。

一般用承重用脚手架。

根据荷载、高度的不同,脚手架立杆的间距也不同,一般600~1200之间。

满堂脚手架所使用材料和搭设方法同一般脚手架。

-⒈立杆:纵横向立杆间距≯2m,步距≯1.8m地面应整平夯实,立杆埋入地上30~50cm,不能埋地时,立杆下应垫枕木并加设扫地杆。

-⒉横杆:纵横向水平拉杆步距≯1.8m,操作层大横杆间距≯40cm。

-⒊剪刀撑:四角应设抱角斜撑,四边设剪刀撑,中间每隔四排立杆沿纵向设一道剪刀撑,斜撑和剪刀撑均应由下而上连续设置。

脚手架示意图

脚手架示意图

脚手架示意图在建筑施工领域,脚手架是一种至关重要的临时性结构,为施工人员提供了安全、稳定的工作平台,使他们能够在高处进行施工作业。

为了更好地理解和搭建脚手架,我们需要先了解脚手架的示意图。

脚手架示意图通常包括多个部分,每一部分都有其特定的功能和作用。

首先,我们来看看立杆。

立杆是脚手架的主要竖向支撑构件,它们垂直地立于地面,承受着整个脚手架结构的重量以及施工人员、材料和工具等所施加的荷载。

立杆的间距和布局需要根据具体的施工要求和荷载情况进行精确设计,以确保脚手架的稳定性和安全性。

横杆则是连接立杆的水平构件,它们增加了脚手架的整体性和刚性,防止立杆发生侧向位移。

横杆的布置也有一定的规范和要求,一般分为大横杆和小横杆。

大横杆通常位于立杆的内侧,小横杆则搭设在大横杆之上,用于支撑脚手板等。

脚手板是施工人员站立和行走的平台,通常铺设在小横杆上。

脚手板的材质可以是木板、钢板或竹板等,但其必须具备足够的强度和防滑性能,以保障施工人员的安全。

在脚手架示意图中,我们还能看到剪刀撑。

剪刀撑是一种交叉的斜向支撑构件,它能够增强脚手架的纵向和横向稳定性,防止脚手架在受到水平荷载时发生倒塌。

剪刀撑的设置角度和间距都有严格的规定,必须按照相关标准执行。

另外,连墙件也是脚手架示意图中不可忽视的一部分。

连墙件将脚手架与建筑物主体结构连接在一起,使脚手架能够借助建筑物的稳定性来抵抗风荷载和其他水平力的作用。

连墙件的设置位置和数量需要根据建筑物的结构特点和脚手架的高度、跨度等因素进行合理确定。

在查看脚手架示意图时,我们还需要注意一些细节。

比如,脚手架的基础必须坚实、平整,能够承受脚手架的全部荷载。

同时,在脚手架的顶部和端部,还需要设置防护栏杆和安全网,以防止施工人员从高处坠落。

为了让大家更直观地理解脚手架示意图,我们以一个常见的落地式双排脚手架为例。

在这个示意图中,立杆的间距通常为 15 米至 2 米,横杆的步距为 18 米左右。

脚手架图文教程PPT课件

脚手架图文教程PPT课件

04 脚手架使用过程 中的注意事项
载荷限制与堆放要求
01
02
03
严格遵守载荷限制
确保每平米载荷不超过规 定值,避免超载导致脚手 架坍塌。
合理堆放材料
在脚手架上堆放材料时, 应确保重物靠近背部和腰 部,轻物靠近外部,保持 平衡。
禁止随意悬挂重物
禁止在脚手架上随意悬挂 重物或利用脚手架作为支 撑点。
搭设材料不符合要求
如使用不合格钢管、扣件等,降低承载能力 。
搭设间距过大
未按规范设置立杆、横杆、剪刀撑等,影响 整体稳定性。
搭设顺序错误
未遵循“先搭后拆、逐层搭设”的原则,导 致脚手架失稳。
使用过程中安全隐患排查整改
定期检查
对脚手架进行全面检查,及时发现并 处理安全隐患。
严格控制荷载
确保脚手架承受的荷载不超过设计值 ,避免超载使用。
脚手架作用
提供安全、稳定的工作空间,确 保施工人员在高空作业时的安全 ,提高施工效率和质量。
脚手架主要类型介绍
01
02
03
04
扣件式脚手架
由钢管和扣件组成,搭设灵活 ,承载能力强,适用于各种建
筑结构和施工条件。
碗扣式脚手架
由碗扣、横杆和立杆组成,结 构稳定,搭设速度快,适用于 桥梁、隧道等大规模施工。
02 搭设前准备工作 及安全要求
场地勘察与评估
01
02
03

04
勘察现场地形、地貌及 障碍物情况
评估地面承载能力及稳 定性
确定搭设位置和高度, 并考虑周边环境因素
制定安全措施和应急预 案
材料设备采购与验收标准
01
02
03
04
采购符合标准要求的脚手架材 料和设备

脚手架搭设图文讲解.pdf

脚手架搭设图文讲解.pdf

脚手架1、脚手架底面底座标高宜高于自然地坪50-100mm2、单排脚手架——只有一排立杆,短横杆的一端搁置在墙体上的脚手架。

双排脚手架——由内外两排立杆和纵、横水平杆构成的脚手架(。

双排脚手架一般用于砌筑工程。

砌筑需要承重:丢放水泥、砖等。

单排脚手架一般用于内墙抹灰,刷涂料等不需要承重的工程。

单排脚手架需要把抱杆支靠在墙上。

单排脚手架的横向水平杆不应设置在下列部位:①设计上不许留脚手眼的地方;②过梁上与过梁两端成60°的三角形范围内及过梁净跨度1/2 的高度范围内;③宽度小于1m 的窗间墙;120mm 厚墙、料石清水墙和独立柱;④梁或梁垫下及其左右500mm 范围内;⑤砖砌体门窗洞口两侧200mm(石砌体为300mm)和转角处450mm(石砌体为600mm)范围内;⑥.独立或附墙砖柱,空斗砖墙、加气块墙等轻质墙体;⑦砌筑砂浆强度等级小于或等于M2.5 的砖墙。

3、脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以(分析:脚手架在无连墙件的情况下最高2步,或者说允许在连墙件之上两步。

上无连墙件搭设最多2步高的架体。

步数即是水平大横杆间距)4、纵向水平杆(可理解为大横杆)应设置在立杆内侧,其长度不应小于3 跨。

5、两根相邻纵向水平杆的接头不应设置在同步内,不同步两个相邻接头在水平方向错开的距离不应小于500mm,各接头中心至最近主节点的距离不应大于纵距的1/3。

6、两根相邻纵向水平杆的接头不应设置在同跨内,不同跨两个相邻接头在水平方向错开的距离不应小于500mm,各接头中心至最近主节点的距离不应大于纵距的1/3。

7、纵向水平杆搭接长度不应小于1m,应等间距设置3 个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm。

8、主节点处必须设置一根横向水平杆(小横杆),用直角扣件扣接且严禁拆除。

9、主节点处的两个直角扣件的中心距不应大于150mm。

10、在双排脚手架中,离墙一端的外伸长度不应大于0.4 倍的两节点的中心长度,且不应大于500mm。

脚手架规范图解(2)

脚手架规范图解(2)
• 铺设竹笆脚手片时主筋应垂直纵向水平杆(大横杆) 方向,宜采用对接平铺,四角须用不细于18#铅丝双 股并联绑扎,要求绑扎牢固,交接处平整,无探头板。
• 脚手架外侧自第二步起底部设180mm挡脚板,在高 0.3m与1.2m处各设同材质的防护栏杆一道。脚手架内 侧形成临边的(如遇大开间门窗洞等),则按脚手架 外侧防护做法。
• 2、连墙件宜靠近主节点设置,偏离主节点的 距离不应大于300mm。
• 3、应从底层第一步纵向水平杆处开始设置, 当该处有困难时,应采用其他可靠措施固定。 宜优先采用菱形布置,也可采用方形,矩形 布置。一字型、开口型脚手架的两端必须设 置连墙件。
• 4.连墙件表面宜刷红色醒目油漆,便于检查 和警示。
• 脚手架的内立杆距墙体净距一般不大于200mm,如大 于200mm的必须铺设平整牢固的站人片。
脚手片层层满铺 脚手架硬隔离
脚手架搭设规范化施工
通道做法
脚手架通道做法
• 人行兼做材料运输的斜道高度不大于6m时宜采用一字型,高度大于6m时 宜采用之字型。
• 运料斜道宽度不宜小于1.5m,坡度宜采用1:6,人行斜道宽度不宜小于 1m,坡度宜采用1:3。
2、防雷接地:外架四周角 部设避雷针,接地电阻需测 试并符合要求。详见JGJ462005《施工现场临时用电安 全技术规范》第5.4条
脚手架搭设规范化施工
悬挑式脚手架
悬挑式脚手架
3、在悬挑梁上表面距外端头100mm和900mm处焊上两根100mm长Ф25的 短钢筋以固定立杆,并在悬挑梁下表面距外端头150mm处焊上200mm长 Ф25短钢筋以固定斜拉钢丝绳。
附柱杆 柱子
安全网 挡脚板
连墙件应 内外立杆
连通
a.双排脚手架连墙 件布置(平面图)
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

建筑实务2019版1A424032(266-268页)中关于脚手架部分的叙述因为没有图例而抽象难懂,现整理绘图如下仅供参考:
教材内容一:脚手架底面底标高宜高出自然地坪50-100mm。

分析:《建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2011)》中“每根立杆底部宜设置底座或垫板”,这里用的是“宜”,非强制性要求,如下图,垫板高度为50-100mm,使得脚手架底面底座标高高于自然地坪50-100mm。

教材内容2:单排脚手架的横向水平杆不应设置在下列部位。

1.设计上不许留脚手眼的地方;
2.过梁上与过梁两端成60°的三角形范围内及过梁净跨度1/2的高度范围内;
3.宽度小于1m的窗间墙;120mm厚墙、料石清水墙和独立柱;
4.梁或梁垫下及其左右500mm范围内;
5.砖砌体门窗洞口两侧200mm(石砌体为300mm)和转角处450mm(石砌体为600mm)范围内;
6.独立或附墙砖柱,空斗砖墙、加气块墙等轻质墙体;
7.砌筑砂浆强度等级小于或等于M2.5的砖墙。

分析:如下图所示红色(方格)部分
教材内容3:脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上两步。

分析:脚手架在无连墙件的情况下最高2步,或者说允许在连墙件之上无连墙件搭设最多2步高的架体。

教材内容4:纵向水平杆应设置在立杆内侧,其长度不应小于3跨。

分析:如图所示
教材内容5:两根相邻纵向水平杆的接头不应设置在同步内,不同步的两个相邻接头在水平方向错开的距离不应小于500mm,各接头中心至最近主节点的距离不应大于纵距的1/3。

分析:如图所示
教材内容6:纵向水平杆搭接长度不应小于1m,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm。

分析:如图所示
教材内容7:主节点处必须设置一根横向水平杆(小横杆),用直角扣件扣接且严禁拆除。

分析:如图所示
教材内容8:主节点处的两个直角扣件的中心距不应大于150mm。

分析:如图所示
教材内容9:在双排脚手架中,离墙一端的外伸长度不应大于0.4倍的两节点的中心长度,且不应大于500mm。

分析:如图所示
教材内容10:作业层上非主节点处的横向水平杆,最大间距不应大于纵距的1/2。

分析:如图所示
教材内容11:冲压钢脚手板、木脚手板、竹串片脚手板等,应设置在三根横向水平杆上。

当脚手板长度小于2m时,可采用两根横向水平杆支撑,但应将脚手板两端与其可靠固定,严防倾翻。

分析:如图所示
教材内容12:脚手板对接平铺时,接头处必须设置两根横向水平杆。

脚手板外伸长应取130-150mm,两块脚手板外伸长度之和不应大于300mm;脚手板搭接铺设时,接头必须支在横向水平杆上,搭接长度不应小于200mm,其伸出横向水平杆的长度不应小于100mm。

分析:如图所示
教材内容13:纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处的立杆上。

横向扫地杆宜采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。

分析:如图所示
教材内容14:当立杆的基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。

靠边坡上方的立杆轴线到边坡的距离不应小于500mm。

分析:如图所示
教材内容15:立杆接长除顶层顶步可采用搭接外,其余各层各步接头必须采用对接扣件连接。

立杆上的对接扣件应交错布置,两根相邻立杆的接头不应设置在同步内,同步内每隔一根立杆的两个相邻接头在高度方向错开的距离不宜小于500mm;各接头中心至主节点的距离不宜大于步距的1/3。

搭接长度不应小于1m,应采用不小于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm。

分析:如图所示
教材内容16:开口型脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,且不应大于4m。

分析:如图所示
教材内容17:高度在24m以下的单、双排脚手架,均需在外侧两端、转角及中间不超过15m的立面上,各设置一道剪刀撑,并应由底至顶连续设置。

分析:如图所示
教材内容18:高度在24m及以上的双排脚手架在外侧全立面连续设置剪刀撑。

分析:如图所示
教材内容19:开口型双排脚手架的两端均必须设置横向斜撑。

分析:如图所示。
