地下室外侧壁回填土施工方案样本

合集下载

(完整版)地下室外墙回填土施工方案

(完整版)地下室外墙回填土施工方案

(完整版)地下室外墙回填土施工方案地下室外墙回填土施工方案1. 施工准备1.1 安全交底1.2 工程材料准备1.3 资质及证书要求1.4 施工人员及工作岗位安排2. 施工工艺2.1 承台回填土施工2.1.1 施工前准备2.1.2 回填土材料准备2.1.3 回填土施工工艺流程2.1.4 回填土施工质量控制2.2 墙体回填土施工2.2.1 墙体回填土材料准备2.2.2 墙体回填土施工工艺流程2.2.3 墙体回填土施工质量控制3. 施工安全措施3.1 安全防护设施3.2 施工现场安全管理3.3 废弃物处理4. 施工验收4.1 施工质量验收4.2 施工安全验收4.3 施工材料验收5. 现场管理5.1 办公室设置5.2 基坑围护结构施工管理5.3 人员管理5.4 机械设备管理附件:1. 相关图纸和规范2. 地下室外墙回填土相关验收记录法律名词及注释:1. 回填土:指填充于建筑底部或侧面的土壤材料,用于支撑和稳固建筑结构。

2. 施工准备:包括安全交底、工程材料准备、资质及证书要求以及施工人员及工作岗位安排等准备工作。

3. 回填土施工工艺流程:指回填土施工的具体步骤和程序,包括施工前准备、材料准备、施工操作等内容。

4. 回填土施工质量控制:指对回填土施工过程中的质量进行控制和监督,确保施工质量符合相关规范和要求。

---------------------------------------------------地下室外墙回填土施工方案1. 引言1.1 施工目的1.2 参考资料2. 项目概述2.1 项目背景2.2 工程范围2.3 施工要求3. 施工准备3.1 前期准备工作3.2 施工方案制定3.3 材料准备3.4 施工人员配备4. 施工工艺4.1 承台回填土施工4.1.1 施工前准备4.1.2 承台回填材料准备4.1.3 承台回填土施工工艺流程4.1.4 承台回填土施工质量控制4.2 墙体回填土施工4.2.1 墙体回填土材料准备4.2.2 墙体回填土施工工艺流程4.2.3 墙体回填土施工质量控制5. 安全措施5.1 施工现场安全管理5.2 防护设施设置5.3 废弃物处理6. 施工验收6.1 施工质量验收6.2 施工安全验收7. 现场管理7.1 办公室设置7.2 基坑围护结构施工管理7.3 人员管理7.4 机械设备管理附件:1. 相关图纸和规范2. 地下室外墙回填土相关验收记录法律名词及注释:1. 回填土:填充于建筑底部或侧面的土壤材料,用于支撑和稳固建筑结构。

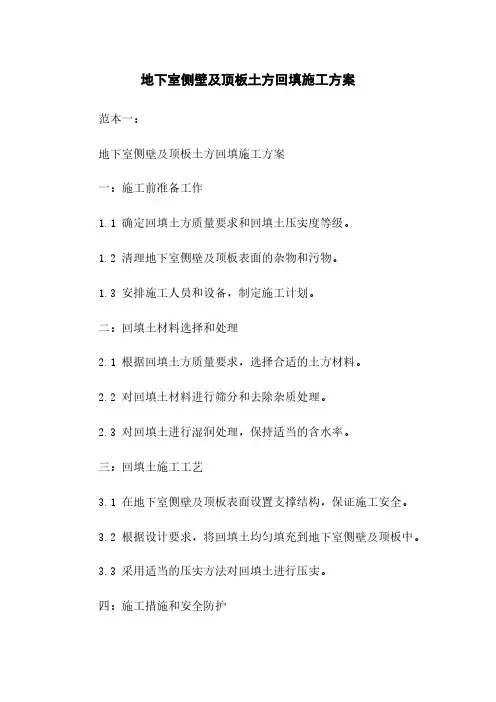

地下室侧壁及顶板土方回填施工方案

地下室侧壁及顶板土方回填施工方案

地下室侧壁及顶板土方回填施工方案范本一:地下室侧壁及顶板土方回填施工方案一:施工前准备工作1.1 确定回填土方质量要求和回填土压实度等级。

1.2 清理地下室侧壁及顶板表面的杂物和污物。

1.3 安排施工人员和设备,制定施工计划。

二:回填土材料选择和处理2.1 根据回填土方质量要求,选择合适的土方材料。

2.2 对回填土材料进行筛分和去除杂质处理。

2.3 对回填土进行湿润处理,保持适当的含水率。

三:回填土施工工艺3.1 在地下室侧壁及顶板表面设置支撑结构,保证施工安全。

3.2 根据设计要求,将回填土均匀填充到地下室侧壁及顶板中。

3.3 采用适当的压实方法对回填土进行压实。

四:施工措施和安全防护4.1 施工过程中,严格遵守施工工艺和操作规程,确保施工质量。

4.2 加强施工现场管理,保证施工安全。

4.3 采取相应的安全防护措施,如佩戴安全帽、防护眼镜等。

五:施工质量检验和验收5.1 在施工过程中定期进行质量检查,确保施工质量达到要求。

5.2 施工完成后,进行整体验收,确保回填土质量合格。

附件:地下室侧壁及顶板土方回填施工图纸法律名词及注释:1.土方:土方工程中指土壤的开挖、运输、堆放、回填等过程。

2.压实度等级:对土方施工中压实程度的要求和分类等级。

3.质量要求:对回填土方质量的技术要求和指标。

范本二:地下室侧壁及顶板土方回填施工方案一:施工前准备1.1 确定回填土方质量要求和回填土压实度等级。

1.2 清理地下室侧壁及顶板表面的杂物和污物。

1.3 安排施工人员和设备,制定施工计划。

二:回填土材料选择和处理2.1 根据回填土方质量要求,选择合适的土方材料。

2.2 对回填土进行筛分和去除杂质处理。

2.3 对回填土进行湿润处理,保持适当的含水率。

三:回填土施工步骤3.1 在地下室侧壁及顶板表面设置支撑结构,以保证施工安全。

3.2 将回填土均匀填充到地下室侧壁及顶板中。

3.3 采用适当的压实方法对回填土进行压实。

地下室室外土方回填专项方案

地下室室外土方回填专项方案

地下室室外土方回填专项方案地下室室外土方回填是指在地下室建设过程中,建筑施工完工后对地下室外部进行土方填充的一项工程活动。

地下室室外土方回填工程的设计和施工要求应该合理,以确保填土稳定性和地下水的保护,同时满足环保要求。

下面是一份地下室室外土方回填专项方案,详细介绍相关工作的具体要求和步骤。

一、方案目标和原则1.目标:确保土方回填工程的质量和安全,满足建设规定和环境要求。

2.原则:合理设计、科学施工、保护环境。

二、工程概述本工程需要回填的土方约为XXX立方米,回填区域位于地下室的外部。

填土高度按设计要求确定,填土材料为可行性岩破碎回填料。

三、设计要求1.填土材料应符合相关标准,具有一定的坚固性和稳定性;2.填土应根据隐藏条件进行分层回填,并采取合理的压实措施;3.填土工程应保证表面平整,确保排水通畅,防止积水。

四、施工步骤1.场地准备:清除回填区域的杂物和植被,保持场地平整;2.土方开挖:按设计要求进行土方开挖,注意保持边坡稳定;3.土方处理:对挖掘出的土方进行分层分类处理,正确运用好的土方,不符合要求的土方应依法处置;4.填土施工:按设计要求进行填土,分层回填并采取适当的压实措施;5.表面处理:填土完毕后,对表面进行整平和压实,保证均匀、平整;6.排水设施:根据设计要求设置排水设施,保证地下水正常排放;7.工程验收:完成施工后,进行工程验收,确保符合相关标准和要求。

五、质量控制1.填土材料应符合相关标准,对填土材料进行检测,确保质量合格;2.填土施工过程中,对回填层进行分层控制和压实监测,确保填土均匀、密实;3.工程施工完成后进行验收,验收合格后方可进行下一步工作。

六、安全措施1.施工现场应设置明显的安全警示标志,确保工人的安全;2.施工过程中,严禁抛洒土方和乱堆乱放材料;3.施工期间,合理安排挖土的时间和顺序,控制边坡的稳定。

七、环保要求1.填土材料应符合环保要求,禁止使用含有污染物的土方;2.施工现场应合理安排废弃土方的处置,避免环境污染。

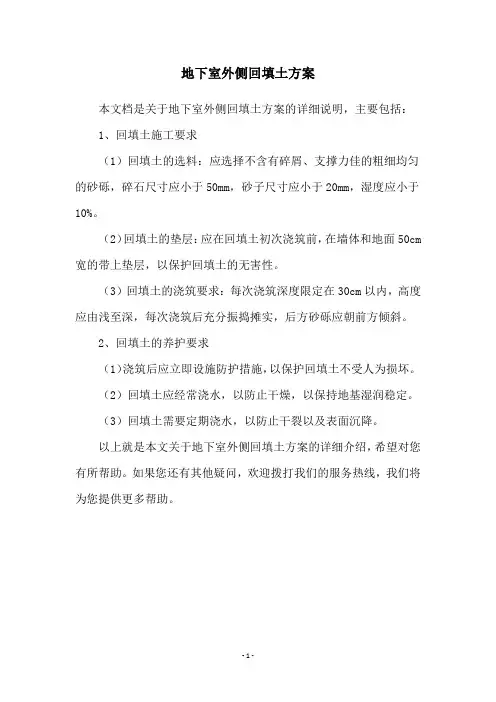

地下室外侧回填土方案

地下室外侧回填土方案

地下室外侧回填土方案
本文档是关于地下室外侧回填土方案的详细说明,主要包括: 1、回填土施工要求
(1)回填土的选料:应选择不含有碎屑、支撑力佳的粗细均匀的砂砾,碎石尺寸应小于50mm,砂子尺寸应小于20mm,湿度应小于10%。

(2)回填土的垫层:应在回填土初次浇筑前,在墙体和地面50cm 宽的带上垫层,以保护回填土的无害性。

(3)回填土的浇筑要求:每次浇筑深度限定在30cm以内,高度应由浅至深,每次浇筑后充分振捣摊实,后方砂砾应朝前方倾斜。

2、回填土的养护要求
(1)浇筑后应立即设施防护措施,以保护回填土不受人为损坏。

(2)回填土应经常浇水,以防止干燥,以保持地基湿润稳定。

(3)回填土需要定期浇水,以防止干裂以及表面沉降。

以上就是本文关于地下室外侧回填土方案的详细介绍,希望对您有所帮助。

如果您还有其他疑问,欢迎拨打我们的服务热线,我们将为您提供更多帮助。

- 1 -。

地下室侧壁及顶板土方回填施工方案范文

地下室侧壁及顶板土方回填施工方案范文

地下室侧壁及顶板土方回填施工方案1. 前言地下室是现代建筑物中常见的一种设计,它提供了额外的空间,可以用作存储、工作、生活等多种用途。

然而,在地下室的施工过程中,需要注意许多细节,以确保地下室的结构和功能完好。

其中,地下室侧壁及顶板土方回填施工是地下室施工的一个重要环节,本文将从施工方案的角度来介绍这一过程。

2. 地下室侧壁及顶板土方回填施工的意义地下室侧壁及顶板土方回填施工是地下室施工过程中不可少的一个环节。

它的意义在于:1.稳定地下室结构:正确的回填施工可以保证地下室结构的稳定性和安全性,防止地下室墙体和顶板变形或下沉。

2.增加土壤承载能力:回填土可以增加地下室地基的土壤承载力,提高地下室的安全性和稳定性。

3.节约成本:合理的回填施工可以减少对土方工程的挖掘量,节约施工成本,缩短工期。

3. 地下室侧壁及顶板土方回填施工的适用范围和要求地下室侧壁及顶板土方回填施工适用于地下室施工中的侧壁和顶板。

施工要求如下:1.回填土应符合相关的标准和规范,具有良好的孔隙率和排水性能,以确保地下室结构的稳定性和安全性。

2.回填土应按照设计要求进行分层回填,在回填过程中应注意喷水湿润,避免出现缺块及松散区域。

3.在回填施工过程中,应注意加固锚杆和补充注浆,以确保地下室结构的稳定性和安全性。

4.在回填施工结束后,应进行必要的土方回填压实,以提高地下室地基的土壤承载力和稳定性。

4. 地下室侧壁及顶板土方回填施工的实施步骤地下室侧壁及顶板土方回填施工的实施步骤如下:1.在侧壁及顶板施工完成后,对回填土进行质量检查,确保回填土的质量符合设计要求。

2.进行回填施工前,应制定详细的施工方案和安全措施,明确各项工作的责任和分工。

3.对回填土进行分类、计量和分类,以确保回填土的质量和数量符合设计要求。

4.按照设计要求进行分层回填,每层回填后进行压实,以确保回填土的紧实性和稳定性。

5.在回填过程中,加固锚杆和进行补充注浆,以确保地下室结构的稳定性和安全性。

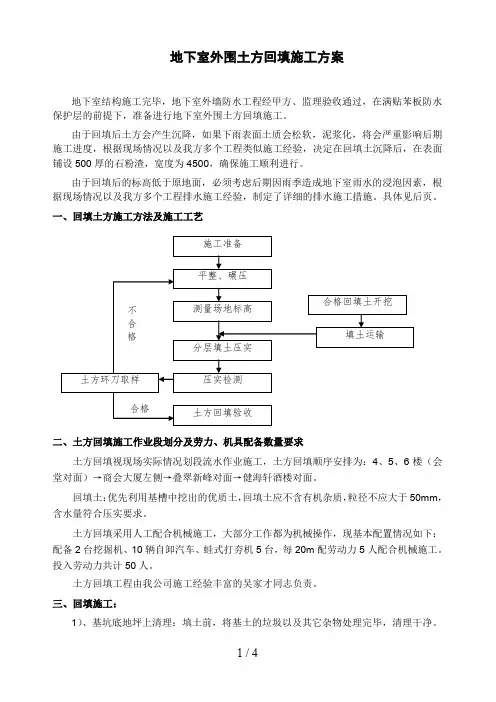

地下室外围土方回填施工方案

地下室外围土方回填施工方案

地下室外围土方回填施工方案地下室结构施工完毕,地下室外墙防水工程经甲方、监理验收通过,在满贴苯板防水保护层的前提下,准备进行地下室外围土方回填施工。

由于回填后土方会产生沉降,如果下雨表面土质会松软,泥浆化,将会严重影响后期施工进度,根据现场情况以及我方多个工程类似施工经验,决定在回填土沉降后,在表面铺设500厚的石粉渣,宽度为4500,确保施工顺利进行。

由于回填后的标高低于原地面,必须考虑后期因雨季造成地下室雨水的浸泡因素,根据现场情况以及我方多个工程排水施工经验,制定了详细的排水施工措施。

具体见后页。

一、回填土方施工方法及施工工艺二、土方回填施工作业段划分及劳力、机具配备数量要求土方回填视现场实际情况划段流水作业施工,土方回填顺序安排为:4、5、6楼(会堂对面)→商会大厦左侧→叠翠新峰对面→健海轩酒楼对面。

回填土:优先利用基槽中挖出的优质土,回填土应不含有机杂质,粒径不应大于50mm,含水量符合压实要求。

土方回填采用人工配合机械施工,大部分工作都为机械操作,现基本配置情况如下:配备2台挖掘机、10辆自卸汽车、蛙式打夯机5台,每20m配劳动力5人配合机械施工。

投入劳动力共计50人。

土方回填工程由我公司施工经验丰富的吴家才同志负责。

三、回填施工:1)、基坑底地坪上清理:填土前,将基土的垃圾以及其它杂物处理完毕,清理干净。

若基坑底有积水,应先将坑内积水及含水率过大的泥土清除后才能回填。

2)、检验回填土质:检验回填土料的种类、粒径,有无不允许的杂物,是否符合施工规范规定。

检验回填土料的含水率:含水量偏高时,可采用翻松晾晒、均匀掺入干土等措施,含3示:45)、检验密实度:回填土方每层压实后,都应做干容重试验,采用环刀取样,每层按每一分段20m长度取一组试样进行检测并做好检测记录。

只有当控制干密度达到规定要求后,才能进行下一层铺土。

6)、修整找平验收:土方回填完成后,表面按标高控制线拉线找平,超过标高控制线的地方依线铲平;低于标高控制线的地方,补土找平夯实。

修1地下室外侧壁回填土施工方案

修1地下室外侧壁回填土施工方案

修1地下室外侧壁回填土施工方案地下室外侧壁回填土施工方案主要包括以下几个方面的内容:前期准备工作、回填土材料的选择、施工工艺和措施以及质量控制和安全保障等。

一、前期准备工作1.调查勘察:了解地下水位、土壤类型、土层分布、地质构造等情况。

2.设计方案:根据调查结果和相关标准规范,设计回填土施工方案。

3.材料准备:准备好所需的回填土材料,确保质量符合相关要求。

二、回填土材料的选择1.土壤类型:根据地质调查结果,选择适宜的土壤作为回填土材料。

一般情况下,应选择有较好的排水性能、较低的液性指标和合适的强度参数的土壤。

2.细度模数:选择适当的细度模数范围。

细度模数较小的土壤有较大的填充量和液性指标,但强度较低;细度模数较大的土壤有较好的自稳性和强度,但填充量较小。

3.级配曲线:根据施工设计要求,选择合适的级配曲线,确保回填土的稳定性和排水性能。

三、施工工艺和措施1.清理施工面:清理地下室外侧壁,确保施工面干净,无积水和杂物。

2.回填土施工:按照设计要求,采用适当的厚度和分层回填的方式进行施工。

每层回填土应均匀覆盖在施工面上,用细碎器轻轻敲实,保持均匀密实度。

3.水平控制:使用水平仪进行水平控制,保证回填土的水平度和平整性。

4.微型喷射法:对于塌陷性较大的土壤,可以采用微型喷射法,在回填土与壁面之间加强粘结力。

四、质量控制和安全保障1.施工记录:记录每一次施工的厚度、回填土种类、水分含量等信息,及时发现和解决问题。

2.施工监督:配备专业人员对施工过程进行全程监督和检查,及时纠正施工中的质量问题。

3.安全保障:施工过程中,要严格遵守相关安全规范和操作流程,加强对施工人员的安全教育和培训,提供必要的个人防护装备。

总结:地下室外侧壁回填土施工方案的实施需要充分考虑土壤类型、回填土材料的选择、施工工艺和措施以及质量控制和安全保障等因素。

只有在严格按照设计要求和相关规范进行施工,并配备合格的人员进行监督和检查,才能保证回填土施工的质量和安全。

地下室外墙防水及回填土施工方案范本

地下室外墙防水及回填土施工方案范本

地下室外墙防水及回填土施工方案范本一、聚氨酯防水涂料施工方案根据工程设计要求地下室外墙及基础上部平面,选用单组分聚氨酯防水涂料,本产品可在任何复杂的基层表面防水施工,尤其适合地下、隧道,含水率较大的基面施工,使用寿命长,耐老化、耐酸碱、无接缝、粘结力强。

地下室外墙分三次涂抹,厚度为2mm。

为了确保该防水工程质量,特制定如下施工方案:(一)施工工艺流程:清理基层表面→细部处理(打磨、找平)→细部附加层施工→第一度涂膜→第二度涂膜→第三度涂膜→商品细石混凝土保护层施工(基础平面)外墙采用50厚聚苯乙烯板保护层。

(二)基层要求及处理;1、防水基层表面要平整,不允许有不平、松动和起砂掉灰等缺陷存在。

阴阳角部位应做成半径10mm的小圆角,以便涂料施工。

2、施工时防水基层应基本呈干燥状态,含水率小于9%为宜,其简单测定方法是将面积为1m2、厚度为1.5—2.1mm的橡胶板覆盖在基层面上,放置2-3小时,如果覆盖的基层表面无水印紧贴基层一侧的橡胶板又无凝结水印,根据经验说明其含水率已小于9%,符合施工要求。

3、施工前先以铲刀和扫帚将基层表面的突起物、砂浆疙瘩等异物铲除,并将尘土杂物彻底清理干净。

对阴阳角、排水沟等部位更应认真清理,如发现有油污、铁锈等要用钢丝刷、砂纸和有机溶剂等将其彻底清除干净。

(三)涂布防水层1、在大面积施工前先做阴、阳角附加层,一布两油用化纤无纺布加强。

2、第一度涂层施工:先用电动工具将防水涂料搅拌均匀后用塑料或橡胶刮板均匀涂刮一层涂料,涂刮时要求均匀一致,不得过厚或过薄,涂刮厚度一般以0.5mm 左右为宜(即涂布量0.5kg/m2)。

涂刮时应考虑施工退路和涂刮顺序。

2、第二度涂层施工:在第一度涂层固化后,再在其表面刮涂第二度涂层,涂刮方法同第一度涂层。

为了确保防水工程质量,涂刮的方向必须与第一度的涂刮的方向垂直。

重涂时间的间隔由施工时的环境温度和涂膜固化的程度(以手触不粘为准)来确定。

3、第三度涂层施工:施工要求同第二度涂层施工(四)保护层施工当涂膜完全固化后即可进行保护层的施工,在施工时注意防水层的保护。

地下室外墙回填土施工方案

地下室外墙回填土施工方案

地下室外墙回填土施工方案地下室外墙回填土施工方案1.0 引言本旨在详细描述地下室外墙回填土施工方案,包括施工准备、土方开挖、土方回填、土方压实等诸多方面。

通过严谨的施工流程和控制措施,确保施工质量,减少施工风险,保障工程顺利进行。

2.0 施工准备2.1 工程背景描述地下室外墙的基本情况,包括建造设计、土质情况、地下水位等。

2.2 施工图纸附上地下室外墙回填土施工图纸,包括平面图、剖面图等。

2.3 施工人员组织详细说明施工人员组织,包括工程经理、监理、施工人员等。

2.4 施工设备购置所需的施工设备清单,并进行购置准备。

2.5 材料准备列出所需的材料清单,包括回填土、灰土、水泥等,并进行购置准备。

3.0 土方开挖3.1 确定开挖范围根据施工图纸,确定开挖范围,并进行标示。

3.2 土方开挖方法详细描述土方开挖的方法,包括手工开挖或者机械开挖,并说明应注意的安全事项。

4.0 土方回填4.1 回填土材料详细描述回填土材料的选择和要求,包括土质要求、物理性质等。

4.2 回填土施工工艺描述回填土的施工工艺,包括回填顺序、回填厚度、回填层数等细节。

4.3 灌浆回填处理若土层较松散,需要进行灌浆回填处理,详细描述灌浆回填处理的方法和要求。

5.0 土方压实5.1 土方压实方法详细描述土方压实的方法,包括手工压实、机械压实等,并说明应注意的事项。

5.2 土方压实验收标准附上土方压实的验收标准,详细说明压实要求和验收方法。

6.0 安全措施详细描述施工过程中的安全措施,包括人员防护、设备操作、紧急救援等。

7.0 质量控制7.1 施工监督详细描述施工监督的要求,包括监理人员的职责和监督内容。

7.2 质量验收附上质量验收标准,详细描述质量验收的方法和要求。

8.0 环境保护8.1 扬尘控制详细描述扬尘控制措施,包括湿喷、覆盖等方法。

8.2 废弃物处理详细描述废弃物处理的方法和要求,包括分类、运输、处理等。

9.0 总结通过本的详细描述,可以确保地下室外墙回填土施工过程的顺利进行,保证施工质量。

修1地下室外侧壁回填土施工方案

修1地下室外侧壁回填土施工方案

地下室外侧壁回填土工程施工方案一、工程概况1.郑州军人服务中心(二期)工程,地下室及地下车库外侧壁防水工程施工验收合格后进行回填土。

回填土为2:8石灰土,压实系数0.94。

回填部位是地下室外侧壁至基坑侧壁范围内,自基坑底回填至室外设计标高。

在东侧汽车跑道底板下有2米宽为悬挑部分,此部位距顶板1.5米高度2:8灰土无法夯实回填,需改用6:4砂石回填。

本工程地下三层,地上八层,基坑东、南、北三面为支护桩围护,西面为人防工程剪力墙。

2.回填情况说明,地下室外侧壁分三次回填,地下室施工至正负零后,东西两侧壁可以开始回填土,南北回填待地下室施工至二层梁板,外悬挑2.5米的梁板下支撑架体,达到拆除模板条件后南边开始回填,北边立即施工2#跑道,2#跑道施工完成后做为第三次回填。

3.基坑东、南、北三面为支护桩钢梁锚索加固,回填土到钢梁标高处,土质回填不会密实,可以去除钢梁回填密实,回填土高度不到钢梁处,切不可以去除钢梁,以免发生危险。

二、施工措施1、材料及主要机具:(1)土:从场外购土回填,但不得含有有机杂质。

其粒径不大于50mm,含水率应符合规定。

(2)主要机具有:蛙式打夯机、手推车、筛子(孔径40~60mm)、木耙、铁锹(尖头与平头)、2m靠尺、胶皮管、小线和钢卷尺等。

2、作业条件:(1)施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定。

(2)回填前应对地下防水层、保护层等进行检查验收,防水层为3厚SBS改性沥青两道,立面保护层为50厚聚苯乙烯泡沫板,基础平面保护层为50厚细石保护层,地下室顶板平面保护层为70厚细石保护层,并且要办好隐检手续。

其基础混凝土强度应达到规定的要求,方可进行回填土。

(3)施工前,应做好水平标志,以控制回填土的高度或厚度。

如在基坑或管沟边坡上,每隔3m钉上水平板。

(4)后浇带处处理:后浇带混凝土在达到间隔60天后浇筑,如时间不到可按附图所示,将防水施工至距后浇带边200mm后,自防水边缘退后200mm的位置,用MU10蒸压粉煤灰砖、M10水泥砂浆在后浇带两侧均砌筑240厚挡土墙,墙两端顶住地下室外墙及基坑侧壁。

地下室外墙回填土施工方案

地下室外墙回填土施工方案

地下室外墙回填土施工方案地下室是建筑物的重要部分,正常使用的地下室需要保证结构的稳定和防水效果。

其中地下室外墙回填土施工是地下室设计的重要环节之一,以下是一个1200字以上的地下室外墙回填土施工方案。

一、施工前准备1.完成地下室外墙防水层施工:地下室外墙回填土施工前,必须确保地下室外墙防水层施工完好,防止水分渗入地下室。

2.清理施工区域:将施工区域内的杂物、垃圾等清理干净,确保施工区域干净整洁。

3.准备施工材料和设备:准备好所需的回填土、水泥、石灰等施工材料,并确保施工设备齐全,如挖土机、履带推土机等。

4.现场勘测:对施工区域进行现场勘测,了解地下室外墙的土壤条件、地貌状况等,以便合理选择和使用回填土。

二、施工步骤1.开挖土方:按照设计要求,采用挖土机或履带推土机对地下室外墙周围进行开挖,形成回填土槽。

2.清理回填土槽:将挖掘出的土方进行清理,除去杂物、石块等,确保回填土槽内平整。

3.植物防护:在地下室外墙回填土施工之前,需要对周边的植物进行保护,避免施工过程中造成损害。

4.回填土处理:回填土应根据工程设计要求进行处理,控制含水率、固结指标等。

5. 回填土层次:根据设计要求,按照层次进行回填土施工。

通常情况下,将回填土按照50cm的分层进行施工,每层均需进行固结和加压。

6.固结与加压:回填土施工完成后,应进行固结和加压处理。

固结可采用机械碾压等方式,加压则可以通过浇注水泥浆等方式来实施。

7.填土平整:回填土施工完成后,应进行整体的平整处理,确保整个回填土层面平整、紧密。

8.后续处理:在地下室外墙回填土施工完成后,应根据具体情况决定是否需要进行围护墙、排水系统等的施工建设。

三、施工注意事项1.土方处理:回填土应选择夹层土,防止灰尘等物质渗入地下室。

2.控制含水率:回填土中的含水率应控制在合理范围内,过高的含水率会影响固结效果。

3.施工层次:回填土施工应按照层次进行,每层固结和加压处理后才能进行下一层的施工。

地下室外墙回填土施工方案

地下室外墙回填土施工方案

精心整理一、编制依据:1、《建筑地基基础工程施工质量验收规范》(GB50202-2002)2、《回填土工艺标准》3、睿达广场商业综合楼施工图纸二、工程概况工程概况:本工程含1#、2#楼,商业裙房及地下室,本工程地下两层,地下一、二层为机动1、测量准备:室外在地下室外墙防水保护层和基坑边坡上弹出回填土标高线。

底层弹250mm高线,以后每隔1m沿高度方向弹线。

2、机具配置:所有机具随工程进度提前两天进场。

3坡。

1(6)回填土每层填实后,应按规范规定进行环刀取样,测出干土的质量密度,达到要求后,再进行上一层的铺土。

填土全部完成后,应进行表面拉线找平,凡高出允许偏差的地方,及时依线铲平;凡低于标准高程的地方应补土夯实。

四、质量保证措施1、保证项目(1)基底处理,必须符合设计要求和施工规范的规定。

(2)回填的土料,必须符合设计要求或施工规范的规定。

(3)回填土必须按规定分层夯压密实。

取样测定夯压实后土的干土质量密度,其合格率不应小于90%;不合格干土质量密度的最低值与设计值的差不应大于0.08g/cm3,且不应集中,环刀法取样的方法及数量应符合规定。

2、允许偏差项目回填土工程允许偏差3((4(((31(1)施工人员必须戴好安全帽,系好安全带。

(2)土方回填时,基坑顶部做好防护;基坑四周的防护栏,在回填土未完前,不得拆除。

(3)由于场地狭小,施工车辆多,运土车在现场倒土时,不得碰撞脚手架,更要防止脚手架零部件掉入基槽。

(4)因回填土施工需要局部临时拆除基坑防护栏时,应设立警示牌并在当天完工前恢复。

(5)每台打夯机由两人协同操作,一人持打夯机,一人拉电缆线。

严禁电缆缠绕、扭结和被打夯机跨越。

操作人员必须戴好绝缘手套,穿好绝缘鞋。

(6)严禁交叉作业。

六、环保与文明施工运土车辆须做好防尘措施,运土车在街道行车时不得尘土飞扬影响市容,运土车出现场时须清理,不得带土入路。

(完整版)地下室外墙回填土施工方案

(完整版)地下室外墙回填土施工方案

目录一、编制依据 (1)二、工程概况 (1)三、施工准备 (1)3.1技术准备 (1)3.2材料准备 (1)3.3机具准备 (2)3.4作业条件 (2)四、施工顺序及主要方法措施 (2)五、注意事项 (3)六、质量标准及保证措施 (3)6.1、质量标准 (3)6.2、质量保证措施 (4)七、安全文明施工措施 (4)八、环保要求 (5)九、冬期施工注意事项 (5)地下室外墙回填土施工方案一、编制依据《建筑工程施工质量验收统一标准》GB50300-2013《建筑地基基础工程施工质量验收规范》GB50202-2002《建筑地基处理技术规范》JGJ79-2012《建筑地基基础设计规范》GB50007-2011工程图纸及其他有效文件二、工程概况待地下室外墙防水及防水保护层施工完成后,将进行外墙土方回填,回填土填至地下室顶板标高。

采用机械和人工相结合回填的方法,回填区域为素土回填,压实系数不小于0.93。

三、施工准备3.1技术准备1、组织现场施工人员熟悉图纸,了解回填范围、标高,做好技术交底工作;2、计算回填土用量,做好材料运输计划;3、注意收听天气预报,掌握天气变化,合理组织人员施工,做好班前施工准备和班后防冻保护工作;4、做好土壤夯实取样试验。

3.2材料准备素土有机质含量不得超过5%,水溶性硫酸盐不得大于5%,其中不得含有石块、碎石、灰渣及有机杂物。

回填土含水量的大小直接影响到夯实质量,土在夯实碾压时过湿,会出现软弹现象,此时土的密度不会增加;对很干的土进行夯实时显然也不能把土充分压实。

土料含水量以手握成团,落地开花为宜。

当含水量过大,应采取翻松、晾干、换土回填、掺入干土等措施;回填土过干,则应进行洒水润湿。

土的最优含水率和最大干密度参考表变动范围序号 土的种类最优含水量(%)重量比最大干密度( t/m3)1.80~1.88 1 2砂土 8~12 粉质粘土12~151.85~1.95填方土料不得使用淤泥、耕土、冻土、膨胀性土及有机质含量大于 5%的土。

地下室外侧回填土施工方案

地下室外侧回填土施工方案

地下室外侧回填施工方案一、工程概况本工程地下室南北向长72.80m,东西向宽51.30m,底板顶面标高-12.90m.地下室剪力墙外侧壁设计采用PVC防水卷材、50厚聚苯乙烯泡沫板保护层,根据《南方电力调度通信大楼工程协调会议纪要》第56期二-3条确定,地下室外侧回填材料采用中砂。

二、施工部署1、施工顺序防水层隐蔽验收→基坑清理→砖保护墙砌筑→保护承台防水层回填→脚手架拆除→拆架后防水层复查→防水层聚苯板分层保护→分层回填、检查、验收。

三、施工准备1、做好施工技术、工程质量、安全生产的交底工作。

2、根据施工进度计划和回填工程量,结合施工现场场地及场外运输的具体情况,组织好所用材料的分批供应,满足施工需求。

3、根据进度计划,对施工中所需的施工机具和劳动力做好统筹安排,确保正常运转。

四、施工进度计划地下室外侧回填分项工程计划天完成,自年月日开始至年月日结束。

五、主要施工方法1、基坑清理回填前应将基坑内的杂物全部清理干净。

2、砖保护墙砌筑剪力墙、承台侧面砖保护墙全部砌至承台上表面以上5cm标高处。

3、保护承台防水层回填为防止在拆除脚手架时,万一掉落扣件损坏承台SBS防水层,在脚手架拆除前,先在承台防水层侧面及表面、底部剪力墙防水层外侧铺贴一层聚苯板,然后在承台顶面标高以上先回填40~50cm厚中砂,以起到保护承台防水层及底部剪力墙防水层接缝处的作用。

4、脚手架拆除脚手架由专业班组负责拆除,拆除脚手架过程中,应特别注意,不得损坏SBS防水层,且应随时将脚手材料吊运至地面堆放至规定地点。

5、聚苯板保护层⑴承台部位在承台表面满铺一层聚苯板。

⑵剪力墙部位①剪力墙外侧聚苯板沿墙高分层铺贴,每层铺贴高度为2m。

②底部第一层聚苯板的上口高度应尽量保持一致,使上层接缝时始终能在同一水平位置,便于回填。

③墙面聚苯板采用建筑胶点粘,胶点距离以保证聚苯板不掉落即可,每一层铺贴时,聚苯板底部随即用中砂打垛支撑。

6、中砂回填⑴场内水平运输采用手推车,坑边垂直运输,采用料斗加导管,即在坑边每隔10m左右搭设一处卸料平台,卸料平台中间架设料斗,在料斗下方连接导管,将砂投入料斗中,沿导管流至回填面,以防下料时,砂直接摩擦防水层,影响防水层质量。

地下室外墙回填土施工方案 (2)

地下室外墙回填土施工方案 (2)

目录一、编制依据 0一、编制依据 0二、工程概况 0三、施工准备 03.1技术准备 03.2材料准备 03.3机具准备 (1)3.4作业条件 (1)四、施工顺序及主要方法措施 (2)五、注意事项 (3)六、质量标准及保证措施 (3)6.1、质量标准 (3)6.2、质量保证措施 (4)七、安全文明施工措施 (5)八、环保要求 (6)九、冬期施工注意事项 (6)地下室外墙回填土施工方案一、编制依据《建筑工程施工质量验收统一标准》GB50300-2013《建筑地基基础工程施工质量验收规范》GB50202-2002《建筑地基处理技术规范》JGJ79-2012《建筑地基基础设计规范》GB50007-2011工程图纸及其他有效文件二、工程概况待地下室外墙防水及防水保护层施工完成后,将进行外墙土方回填,回填土填至地下室顶板标高。

采用机械和人工相结合回填的方法,回填区域为素土回填,压实系数不小于0.93。

三、施工准备3.1技术准备1、组织现场施工人员熟悉图纸,了解回填范围、标高,做好技术交底工作;2、计算回填土用量,做好材料运输计划;3、注意收听天气预报,掌握天气变化,合理组织人员施工,做好班前施工准备和班后防冻保护工作;4、做好土壤夯实取样试验。

3.2材料准备素土有机质含量不得超过5%,水溶性硫酸盐不得大于5%,其中不得含有石块、碎石、灰渣及有机杂物。

回填土含水量的大小直接影响到夯实质量,土在夯实碾压时过湿,会出现软弹现象,此时土的密度不会增加;对很干的土进行夯实时显然也不能把土充分压实。

土料含水量以手握成团,落地开花为宜。

当含水量过大,应采取翻松、晾干、换土回填、掺入干土等措施;回填土过干,则应进行洒水润湿。

土的最优含水率和最大干密度参考表填方土料不得使用淤泥、耕土、冻土、膨胀性土及有机质含量大于5%的土。

3.3机具准备装载机1台、自卸汽车5辆,挖机1台,打夯机3台、铁锹20把、水管200米、手推车5辆、防尘布2000平方米、岩棉被2000平方米。

地下室外侧壁回填土施工方案

地下室外侧壁回填土施工方案

地下室外侧壁回填土施工方案一、工程概述二、施工前准备工作1.完成地下室侧壁的结构施工,确保结构的稳定性和符合设计要求。

2.完成地下室侧壁的防水处理工作,包括防水材料的施工和质量验收。

3.清理回填土施工区域,确保地表平整、无障碍物。

三、回填土材料选择1.回填土应符合规范要求,具有一定的承载力和抗渗性能,可以采用黏土、砂土等材料。

2.回填土的粒径大小要均匀,不得含有较大的石块或杂质。

四、施工工艺流程1.制定施工方案和施工图纸,明确回填土的层厚和施工方法。

2.按照设计要求开挖回填土的坑槽,确保坑槽的尺寸和平整度。

3.在坑槽底部铺设一层砂垫,厚度一般为10-20厘米,用以提供均匀承载力。

4.按层回填土,每层厚度一般不得超过30厘米,回填后需进行压实处理,保证填土的密实度。

5.回填土施工应进行分层,层层压实,均匀加劲。

6.根据需要设置水平检测点和竖向检测点,监测回填土的变形情况和压实度。

7.进行回填土的养护和固结处理,保证填土的稳定性。

五、安全措施1.严格按照工艺要求操作,遵守相关安全规范,保证施工人员的人身安全。

2.回填土施工现场应设置合理的防护措施,如设置围挡、警示标志等。

3.施工人员需佩戴符合要求的安全防护用品,如安全帽、安全鞋等。

4.施工现场应配备专人进行监督和检查,确保施工质量和安全。

5.施工过程中如发现安全问题,应及时报告并采取措施加以解决。

六、质量验收标准1.回填土的施工厚度应符合设计要求,回填土的密实度应满足相关规范和标准。

2.检测回填土的变形情况和压实度,变形量应小于规定限值,压实度应符合规范要求。

3.检测回填土的抗渗性能,对于要求抗渗的部位应符合相关要求。

4.施工记录和质量检测报告齐全,符合规定的规范要求。

5.相关监理或验收部门对回填土施工进行验收,质量合格后方可进行下一步施工。

七、总结地下室外侧壁回填土施工是地下室建设中重要的一部分,通过合理的施工方案和严格的质量控制,可以确保地下室的稳定性和防水性能。

地下室外围土方回填施工方案

地下室外围土方回填施工方案

地下室外围土方回填施工方案地下室外围土方回填施工是指在地下室建筑竣工后,对其外围进行土方回填工作。

这项工作是地下室工程的关键环节之一,对于确保地下室的稳定性和安全性具有重要意义。

以下是一个地下室外围土方回填施工方案的详细介绍。

一、前期准备工作1.撤离施工现场周围的人员和设备,并设置施工警示标志,确保施工区域安全。

2.根据地下室结构设计图纸以及土方回填工程的技术要求,制定施工方案,明确施工工艺流程和操作方法。

3.准备好所需施工机械和工具,包括挖掘机、装载机、运输车辆等。

二、现场测量与标志1.根据设计要求,确定地下室外围土方回填的高程标准,以及回填层的厚度。

2.根据测量结果,使用标杆或标线等方式,在地面上标示出回填土方的范围和起始位置,以便施工操作。

三、挖掘土方1.使用挖掘机按照标示线的位置逐步进行土方的挖掘,确保边坡的平整和斜度的符合要求。

2.挖掘土方过程中,应注意避免损坏地下室结构和设备,并确保周围的环境保持稳定。

四、土方处理与强化1.从挖掘土方中分类出适合作为后续回填的优质土方,并将其放置在指定区域,同时将不合格的土方运输至指定地点进行处理。

2.对回填区域进行土壤均匀摊铺,并使用压路机进行夯实处理,以确保土方的密实度和稳定性。

五、土方回填1. 将分类好的优质土方按照设计高程标准逐层回填,每层回填厚度一般不超过30cm,确保土方的均匀性和一致性。

2.在每层回填完毕后,使用振动器进行夯实,以提高土方的密实度和稳定性。

3.按照层层回填的原则,逐渐完成整个回填工程。

六、回填监测与管理1.在土方回填过程中,对回填区域进行监测,包括土方的高程、均匀度和夯实程度等指标的检测。

2.如发现存在问题,及时汇报并进行调整,确保回填工程的质量和效果。

3.定期对回填区域进行巡视,确保回填区域的稳定性和安全性。

七、竣工验收与整理1.完成土方回填后,对施工现场进行清理,清除残留的土方和施工垃圾。

2.结合竣工验收标准,对回填区域进行验收,并逐项记录相关数据和图纸文件,以备后续使用。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

名优雅筑6号楼工程
地下室外侧壁回填土
施工方案
审批:
审核:
编制:
河南六建建筑集团有限公司
名优雅筑项目部
二○一○年三月二日
地下室外侧壁回填土工程施工方案
一、工程概况
名优雅筑6号楼地下室及地下车库外侧壁防水工程施工验收合格后进行回填土。

回填土为素土, 压实系数0.94。

回填部位是地下室外侧壁至基坑侧壁范围内, 自基坑底回填至室外设计标高。

资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。

二、施工措施
1、材料及主要机具:
(1)土: 从场外购土回填, 但不得含有有机杂质。

其粒径不大于50mm, 含水率应符合规定。

( 2) 主要机具有: 蛙式打夯机、手推车、筛子( 孔径40~60mm) 、木耙、铁锹( 尖头与平头) 、 2m靠尺、胶皮管、小线和木折尺等。

2、作业条件:
( 1) 施工前应根据工程特点、填方土料种类、密实度要求、施工条件等, 合理地确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数; 重要回填土方工程, 其参数应经过压实试验来确定。

( 2) 回填前应对地下防水层、保护层等进行检查验收, 而且要办好隐检手续。

其基础混凝土强度应达到规定的要求, 方可进行回填土。

( 3) 施工前, 应做好水平标志, 以控制回填土的高度或厚度。

如在基坑或管沟边
坡上, 每隔3m钉上水平板。

( 4) 后浇带处处理: 如附图所示, 将防水施工至距后浇带边200mm后, 自防水边缘
退后200mm的位置, 用MU10蒸压粉煤灰砖、 M10水泥砂浆在后浇带两侧均砌筑240厚挡土墙, 墙两端顶住地下室外墙及基坑侧壁。

以上工作完成后即可进行挡土墙外侧回填, 后浇带范围内待后浇带浇筑完成后再进行土方回填。

3、操作工艺
( 1) 工艺流程:
基坑(槽)底地坪上清理→检验土质→分层铺土、耙平→夯打密实→检验密实
度→修整找平验收
( 2) 填土前应将基坑( 槽) 底或地坪上的垃圾等杂物清理干净; 基槽回填前, 必须清理到基础底面标高, 将回落的松散垃圾、砂浆、石子等杂物清除干净。

( 3) 检验回填土的质量有无杂物, 粒径是否符合规定, 以及回填土的含水量是否
在控制的范围内; 如含水量偏高, 可采用翻松、晾晒或均匀掺入干土等措施; 如遇回
填上的含水量偏低, 可采用预先洒水润湿等措施。

相关文档
最新文档
