实测实量监理实施细则。

合集下载

质量实测实量实施细则

质量实测实量实施细则

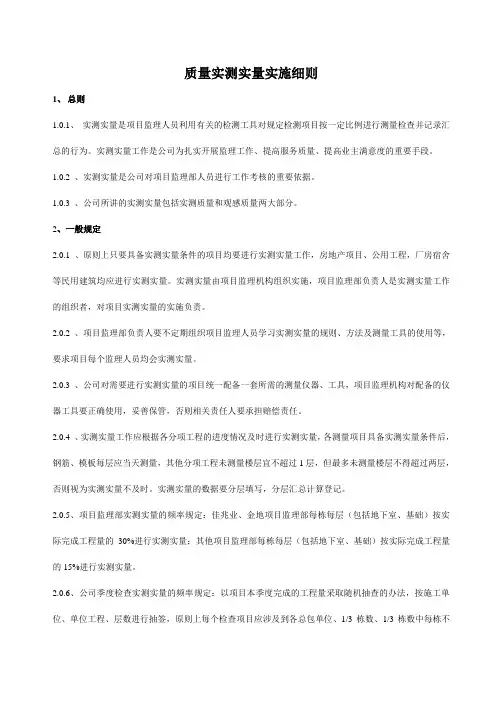

质量实测实量实施细则1、总则1.0.1、实测实量是项目监理人员利用有关的检测工具对规定检测项目按一定比例进行测量检查并记录汇总的行为。

实测实量工作是公司为扎实开展监理工作、提高服务质量、提高业主满意度的重要手段。

1.0.2 、实测实量是公司对项目监理部人员进行工作考核的重要依据。

1.0.3 、公司所讲的实测实量包括实测质量和观感质量两大部分。

2、一般规定2.0.1 、原则上只要具备实测实量条件的项目均要进行实测实量工作,房地产项目、公用工程,厂房宿舍等民用建筑均应进行实测实量。

实测实量由项目监理机构组织实施,项目监理部负责人是实测实量工作的组织者,对项目实测实量的实施负责。

2.0.2 、项目监理部负责人要不定期组织项目监理人员学习实测实量的规则、方法及测量工具的使用等,要求项目每个监理人员均会实测实量。

2.0.3 、公司对需要进行实测实量的项目统一配备一套所需的测量仪器、工具,项目监理机构对配备的仪器工具要正确使用,妥善保管,否则相关责任人要承担赔偿责任。

2.0.4 、实测实量工作应根据各分项工程的进度情况及时进行实测实量,各测量项目具备实测实量条件后,钢筋、模板每层应当天测量,其他分项工程未测量楼层宜不超过1层,但最多未测量楼层不得超过两层,否则视为实测实量不及时。

实测实量的数据要分层填写,分层汇总计算登记。

2.0.5、项目监理部实测实量的频率规定:佳兆业、金地项目监理部每栋每层(包括地下室、基础)按实际完成工程量的30%进行实测实量;其他项目监理部每栋每层(包括地下室、基础)按实际完成工程量的15%进行实测实量。

2.0.6、公司季度检查实测实量的频率规定:以项目本季度完成的工程量采取随机抽查的办法,按施工单位、单位工程、层数进行抽签,原则上每个检查项目应涉及到各总包单位、1/3栋数、1/3栋数中每栋不少于两层。

2.0.7、项目监理部进行质量实测实量后,对存在的问题(即未达到80分及以上或超过规范允许偏差值1.5倍及以上或有严重观感质量问题的分项工程)应及时向施工单位下达监理通知单,并跟踪督促整改复查。

《实测实量实施细则》

《实测实量实施细则》

《实测实量实施细则》一、工程质量目标本工程的质量目标为。

一次性合格率95%以上。

为保证本工程的质量目标的顺利取得,我项目部拟在该工程现阶段的施工过程中,加大对劳务组的管理力度,根据现场实测实量的结果,对超出规范的部分采取针对性的整改措施。

二、工作领导小组人员组成及项目部人员安排1.项目部人员安排1.1工作领导小组由以下人员组成(其工作分工负责情况如下):组长:项目经理1.2具体负责工程(或班组)技术交底和质量安全、施工进度、文明施工的具体落实工作,对经过实测实量超出规范部位的安排人员进行整改,并配合项目部质量员做好实测实量工作。

副组长:技术总工1.3负责具体工程质量问题的处理和协调,督促劳务班组对本栋号的具体质量问题在规定的时间内进行整改。

参与各项质量检查,做好记录。

成员:质量主管1.4具体负责实测实量工作的安排及各项措施的落实,负责施工现场的工作关系。

成员:栋号工长1.5负责工程的质量检查,下达考核指标,搞好工程测量及轴线标高的控制等,为在施工过程中消除了质量隐患和质量通病提供具体的保证措施,对测量结果进行全面总结,提供奖罚意见和质量整改方案等,在施工中对需要实测实量的分部分项的测量工作进行落实,并对班组整改后的部位的质量进行负责。

成员:测量主管1.6负责工程各部位工程实测实量的数据进行收集整理及编报工作。

成员:实测实量小组成员2.项目部质量管理运行体系明确项目经理部质量管理体系,建立项目部质量运行体系的同时,针对工程的施工特点,对施工班组及人员的组织,根据施工人员以前所施工的质量状况,确定正式人员。

三、确保实测实量工作的技术、组织、经济措施1.健全完善质量保证体系,并充分发挥实测实量工作的指导和监督作用。

提出计划期内工程质量的各项指标,使参加本工程施工的全体职工,对提高工程质量有明确的方向和目标。

2.本工程一定要达到甲方(保集团公司)评定标准,为实现既定的目标,制定以下分项、分部工程质量计划,分阶段实施。

施工测量监理实施细则

施工测量监理实施细则

目录一、工程基本情况二、监理工作依据三、监理人员及仪器配置四、施工测量监理的过程控制点及主要措施施工测量是决定工程质量的关键工作,为有效实施监理质量监控工作,并加强对工程地基基础、结构、装修等实体质量验收的实测工作,特编制本监理实施细则,与本工程其它监理实施细则配套使用。

一、工程基本情况1.工程概况2.工程施工测量监理工作的特点与难点:⏹本工程施工场区面积大,施工测量精度要求高;⏹本工程主体结构复杂;基础标高变化多;主体结构内有错层、夹层;存在斜向、异型构件及空间曲面;预留洞口及埋设件多。

⏹变形监测项目多,直接涉及施工及结构安全;⏹实施总承包及专业分包,测量的统一管理极为重要;⏹大跨度、高大空间的测量有一定作业难度及安全隐患;二、监理工作依据1.《中华人民共和国计量法》2.《工程建设标准强制性条文》3.经审批的设计文件4.测量起始依据文件⏹钉桩成果单编号:----;⏹工程定位图类别:----,编号:----,版号:----,出图日期:----;⏹设计变更编号:----;5.监理合同文件6.《建设工程监理规程》(DBJ01-41-2002)7.《建筑工程资料管理规程》(DB11/T695-2009)8.《建筑工程施工技术管理规程》(DBJ01-80-2003)9.《混凝土结构工程施工质量验收规范》(GB50204-2002)10.《建筑基坑工程监测技术规范》(GB50497-2009)11.《工程测量规范》(GB50026-2007)12.《建筑变形测量规范》(JGJ8-2007)13.《建筑施工测量技术规程》(DB11/T446-2007)三、监理人员及仪器配置1.人员配置为保证本工程施工测量监理工作的水平、充分发挥监理单位专职测量监理机构—测量检测部的作用,监理单位测量检测部的专业测量人员常驻项目监理机构。

由专业测量人员及项目土建监理工程师共同协助项目总监理工程师实施施工测量监理。

需使用测量仪器实测的测量监理项目,由专业测量人员完成操作及记录、或指导项目土建监理人员完成操作及记录。

实测实量实施细则

实测实量实施细则

实测实量实施细则房地产建设中心2012 年 3 月一总则1.1 实测实量是在过程中对实体的分户测量工作,是对最终分户验收工作的一个补充,实测实量可以更好的提高管理意识,建立过程的管控意识。

为不同地域统一测量、检查标准,提供可量化的质量标准。

1.2 适用范围:本办法适用于嘉凯城集团有限公司(以下简称“我司”)所有在建及新建项目。

1.3 实测取样原则1.3.1及时原则:具备实测条件的工作面要尽早开展实测工作,以便尽早发现问题,采取整改补救措施,并避免类似问题在后续仍在施工的工作面上重复出现。

1.3.2可追溯原则:对实测实量的各项目标段结构层或房间的具体楼栋号、房号做好书面记录并存档。

1.3.3完整原则:同一分部工程内所有分项实测指标,根据现场情况具备条件的必须全部进行实测,不能有遗漏。

二实测实量工作的组织体系承建商、项目部(含监理)、区域公司、集团公司质量检查小组构成四级实测实量管控体系(直属项目公司为三级管控体系),具体如下:三、实测实量内容及实测方法3.1 混凝土结构工程3.1.1 截面尺寸偏差(1) 允许偏差值要求: [-5,8] mm。

(2) 测量工具:5 米钢卷尺(3) 测量方法和数据记录同一墙/柱面作为1 个实测区,每个实测区从地面向上300mm 和1500mm 各测量截面尺寸1 次,选取其中与设计尺寸偏差最大的数,作为判断该实测指标合格率的1个计算点。

3.1.2 表面平整度(1)允许偏差值:[0,8]mm,所有平整度偏差均视为正值。

(2) 测量工具:2 米靠尺、楔形塞尺(3) 测量方法和数据记录:a.剪力墙/暗柱:选取长边墙,任选长边墙两面中的一面作为1 个实测区。

b.当所选墙长度大于3 米时,同一面墙4 个角(顶部及根部)中任取2 个角。

按45 度角斜放靠尺,累计测2 次表面平整度。

3.1.4 垂直度(1)允许偏差值要求:[0,8]mm,所有垂直度偏差均视为正值。

(2)测量工具:2 米靠尺(3)测量方法和数据记录:a.剪力墙:任取长边墙两面中的一面作为1 个实测区。

施工测量监理细则

施工测量监理细则

A.0.4xxx工程监理实施细则(施工测量)内容提要:专业工程特点监理工作流程监理工作要点监理工作方法及措施项目监理机构(章):专业监理工程师(签字):总监理工程师(签字、执业印章):日期:第六版表江苏省住房和城乡建设厅监制施工测量监理细则1、建筑施工测量监理的任务建筑施工测量监理的任务,就是要监督承包人将建筑总平面图上所设计的建筑物、构筑物的位置,按照设计要求,测设到施工现场,正确地定到地面上。

为防止测量放线发生差错,给工程带来损失,监理工程师首先要审查其测量放线方案,提出预防性要求,恰当地给予指导。

其次,要求承包人一切定位放线工作要先自捡、互俭、合格后再提请监理人员验线。

2、施工测量工艺流程测量仪器检定,检校→校测起始依据→场地平整测量→场地控制网测设→建筑物的定位放线→基础放线→建筑物的竖向控制→建筑物的沉降观测3、监理工作内容3.1检查测量仪器的检定和检校测量所用的仪器和钢尺,必须根据国家的《计量法实施细则》规定,在使用前7-10天,送当地计量器具检定部门进行检定。

检定合格,方可使用。

承包人应向监理工程师提交检定合格证的复印件。

3.1.1经纬仪和水准仪的检定和检校《根据经纬仪捡定规程》(JJG414—86)和《水准仪检定规程》(JJG425—86)的规定,经纬仪和水准仪的检定周期根据使用情况,前者为1—3年,后者为1一2年。

在该检定周期内,每2-3月还需对主要轴线关系进行检校。

以保证观测精确度。

3.1.2钢尺的捡定《根据钢卷尺检定规程》(JJG4—89)规定,钢尺的检定周期为一年。

对于精度要求较高的工程,如大型工矿企业建筑、公共建筑、高层建筑,一般应使用Ⅰ级钢尺。

3.2校测起始依据若起始依据是附近原有建(构)筑物,则应与业主、测绘院、承包人共同在现场,对定位依据的建筑物的边、角、中线、标高等具体位置,进行明确的指定和确认,以防发生差错。

若起始依据是规划红线和水准点,要根据城市规划局批准的红线图,请测绘院到现场给定起始依据,包括红线桩的桩位和水准点的标高。

工地实测实量监理实施标准细则.docx

工地实测实量监理实施标准细则.docx

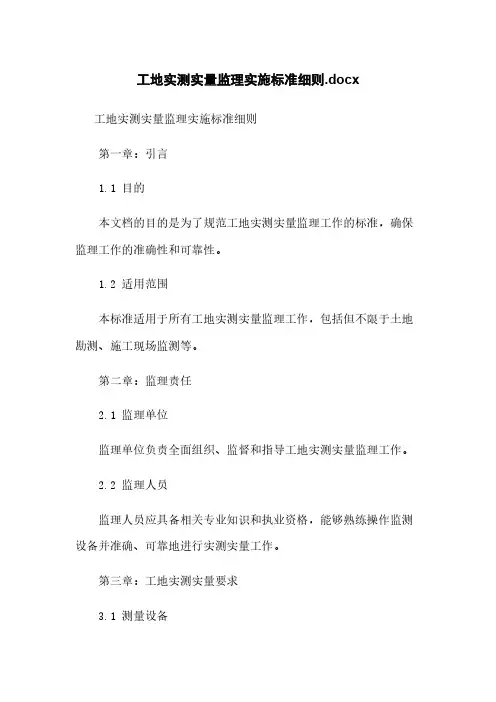

工地实测实量监理实施标准细则.docx 工地实测实量监理实施标准细则第一章:引言1.1 目的本文档的目的是为了规范工地实测实量监理工作的标准,确保监理工作的准确性和可靠性。

1.2 适用范围本标准适用于所有工地实测实量监理工作,包括但不限于土地勘测、施工现场监测等。

第二章:监理责任2.1 监理单位监理单位负责全面组织、监督和指导工地实测实量监理工作。

2.2 监理人员监理人员应具备相关专业知识和执业资格,能够熟练操作监测设备并准确、可靠地进行实测实量工作。

第三章:工地实测实量要求3.1 测量设备工地实测实量应使用符合国家标准的测量设备,确保测量结果的准确性和可靠性。

3.2 测量方法根据具体工地的实际情况和要求,选择合适的测量方法进行实测实量工作,确保测量结果的准确性和可靠性。

3.3 测量频次根据工地的不同阶段和需要,确定测量频次,并及时更新测量数据。

第四章:数据管理与分析4.1 数据采集监理人员应及时采集实测实量数据,并保证数据的准确性和完整性。

4.2 数据分析监理人员应对采集到的实测实量数据进行分析,及时发现和解决问题,并提出相应的处理措施。

第五章:监理报告与记录5.1 监理报告监理人员应根据工地实测实量数据,撰写监理报告,详细记录工地实测实量的情况,并提出相应的建议和改进建议。

5.2 监理记录监理人员应及时记录工地实测实量的过程和结果,并保留相关的监理记录,以备将来参考和查阅。

5.3 监理总结监理人员应定期总结工地实测实量的工作情况,发现问题和不足,并提出相应的改进措施。

附件:1. 实测实量设备清单2. 监理报告模板法律名词及注释:1. 监理:指对施工过程中工程质量、进度、安全等方面的监督和检查工作。

2. 实测实量:指以测量方法对现场进行实际测量和量化的过程。

3. 执业资格:指从事特定职业所必需的专业知识和能力,并经过有关部门认可和注册的资格。

工地实测实量监理实施规范细则第一章:引言1.1 目的本文档旨在确立工地实测实量监理的实施规范,保障监理工作的科学性和规范性。

实测实量监理实施细则

实测实量监理实施细则

实测实量监理实施细则监理在工程建设中起着至关重要的作用,它可以保障工程质量、提高施工效率、控制成本,并促进工程的可持续发展。

实测实量监理作为监理工作的一项重要内容,更是确保工程质量和安全的关键环节。

本文将介绍实测实量监理的基本原则和具体细则,并对其实施过程进行详细阐述。

一、基本原则实测实量监理是依据实际状况对工程进行测量和检测,以确保设计和施工符合规范和要求。

在实测实量监理中,需要遵循以下基本原则:1.准确性:实测实量监理必须准确无误,测量设备和技术必须科学可靠。

2.及时性:实测实量监理应随时随地进行,尽早发现问题,及时纠正。

3.全面性:实测实量监理应涵盖工程的各个方面,包括结构、质量、工期等。

4.可追溯性:实测实量监理应有完整的记录和报告,以便追溯和评估。

二、具体细则实测实量监理的具体细则根据不同类型的工程和监理标准而有所不同。

以下是一些常见的实测实量监理细则:1. 结构监测:对于建筑工程而言,结构监测是至关重要的一环。

包括建筑物的承重墙、柱、梁、地基等部分的测量和检测,以确保其安全可靠。

2. 施工质量监测:对于各种工程的施工质量进行监测,包括土建工程的强度、混凝土浇筑质量、钢筋质量等方面的测量和检测。

3. 环境监测:对于环境敏感工程或需要保护环境的工程,需要进行环境监测,包括噪音、震动、空气质量等方面的测量和检测。

4. 安全监测:工程建设中的安全问题是非常重要的,实测实量监理可以通过测量和检测来排除安全隐患,保障人员和设备的安全。

5. 工期监测:实测实量监理可以通过对工程进度的测量和检测,及时发现偏差并提出调整方案,确保工程按计划进行。

三、实施过程实测实量监理的实施过程分为以下几个步骤:1. 测量设备准备:选择适当的测量设备和仪器,并确保其准确性和可靠性。

2. 实际测量:根据监理计划和要求,对工程进行实际测量,包括各项指标的测量和检测。

3. 数据处理和分析:将测量数据进行处理和分析,得出结论和建议,以供监理工作参考。

实测实量监理实施细则

实测实量监理实施细则

.遂宁金科·美湖湾项目B地块主体结构监理实施细则编制 :审核 :重庆建新建设工程监理咨询有限公司遂宁金科·美湖湾项目监理部2015年10月12日.目录一、工程概况............................... 错误!未定义书签。

二、编制依据 (3)三、工程质量目标 (4)四、实测测量的实施 (4)(一)目的 (4)(二)实测测量 (5)(三)工程资料样板及组织架构 (6)五、实测测量的主要内容 (9)(一)混凝土结构工程操作细则 (9)(二)砌筑工程操作细则 (14)(三)墙抹灰工程(重点) (21)(四)地面工程(找平抹灰工程) (30)(五)户内门洞尺寸偏差(抹灰工程) (32)(六)防水工程 (35)(七)外墙保温 (37)(八)安装工程实测 (37)(九)实测实量管理 (37)(十)质量锤 (42)六、实测实量操作、交底及计划 (40)七、实测实量中出现的问题处理及分析 (46)实测实量监理实施细则1、工程概况1.1、工程名称:遂宁·金科美湖湾项目1.2、工程地点:遂宁市河东新区五彩南路1.3、工程内容及规模:B地块(具体楼栋号为1-12号楼)总建筑面积约52100㎡,其中12号楼为独立商业面积约4100㎡,1-4号楼、7-11号楼为洋房面积约34000㎡,5#、6#楼为叠拼别墅面积3663.33㎡,以上楼栋共涉及地下室约11000㎡。

1.4、工程特点:联排叠拼。

1.5、工程各参建单位:1.5.1、建设单位:遂宁金科东峻房地产开发有限公司1.5.2、质检单位:遂宁市河东新区建筑工程质量安全监督管理站1.5.3、设计单位:成都惟尚建筑设计有限公司1.5.4、勘察单位:中国建筑西南勘察设计研究院有限公司1.5.5、监理单位:重庆建新建设工程监理咨询有限公司1.5.6、施工单位:重庆华硕建设有限公司1.6、建设工期:约900天二、编制依据1.《中华人民共和国建筑法》2.《建筑工程监理规范》(GB50319-2000)3.国家及地方政府建设行政主管部门颁发的相关规范、文件、规定4.与本工程相关的标准、设计文件、技术资料5.由项目监理机构编制、公司技术负责人批准实施的《监理规划》6.经各方批准的《施工组织设计》7.金科股份实测实量实施细则8.金科安全文明积分办法9.《混凝土结构工程施工质量验收规范》GB50204-201110.《砌体工程施工质量验收规范》GB50203-201111.《建筑工程施工质量验收统一标准》GB50300-200112.金科股份工程质量过程实测记录表三、建筑实测事例监理方案1、目的1)为了保证本项目质量符合规范、设计、业主要求。

实测实量监理细则

实测实量监理细则

实测实量监理细则随着建筑工程的日益复杂化和建设质量的不断提高,监理在工程建设中的作用愈发重要。

实测实量是监理的一项重要任务,通过准确测量和记录工程施工中的各项参数,以保障工程施工的质量和安全。

一、实测实量的目的实测实量是指监理工程师根据设计图纸和规范要求,采用专业测量仪器和方法对工程项目进行测量的过程。

其主要目的是:1.确保工程施工符合设计要求。

通过实地测量,监理工程师能够准确掌握工程施工的实际情况,与设计图纸进行对比,及时发现和解决工程质量问题。

2.保障工程的安全性。

通过实测实量,监理工程师能够及时发现工程问题和安全隐患,并采取相应的措施加以解决,确保工程施工的安全可靠。

3.提供有力的证据和依据。

实测实量的测量数据和记录是监理工程师提供维权和评估工程质量的有力证据和依据,能够有效地保护建设单位和业主的合法权益。

二、实测实量的方法与步骤1.确定测量内容和要求。

监理工程师应根据建设项目的具体情况和设计要求,明确需要进行实测实量的内容和要求,如土方工程的开挖深度、建筑物的水平面高度等。

2.选择合适的测量仪器和方法。

根据测量内容的不同,监理工程师应选择合适的测量仪器和方法进行测量,如经纬仪、水平仪、测距仪等。

3.执行测量任务。

监理工程师应按照测量的内容和要求,准确地执行测量任务,保证测量数据的准确性和可靠性。

4.记录和整理测量数据。

监理工程师应及时、准确地记录和整理测量数据,确保数据的安全和完整性。

5.处理测量结果。

监理工程师应对测量结果进行分析和评估,及时发现和解决存在的问题,并向建设单位和业主提供相应的意见和建议。

三、实测实量中存在的问题和解决方法1.测量数据的可靠性问题。

由于各种因素的干扰,测量数据可能存在误差。

监理工程师应通过提高测量仪器的准确性和灵敏度,采取恰当的测量方法,以及严格的质量控制措施来提高测量数据的可靠性。

2.测量过程的安全性问题。

实测实量需要监理工程师进入工地进行测量,存在一定的安全风险。

工程施工测量监理实施细则

工程施工测量监理实施细则

施工测量监理工作实施细则1.总则1.1本细则适用于江西洪屏抽水蓄能电站工程。

1.2本细则的编制依据是:(1)施工监理合同书(合同编号:************)(2)施工承包合同(3)《水利水电工程施工测量规范》SL52-93(4)《水电水利工程施工测量规范》DL/ T /5173-20032.施工测量的监理工作2.1监理中心在开工前,必须对业主单位提供的测量成果全面熟悉、复核、检查,发现问题及时与业主单位联系,要求给予核实,修正或补充。

2.2监理中心应在施工单位进场后7天内,邀请业主单位给施工单位进行现场交桩,并办理正式移交手续,同时要求和监督施工单位对这些测量标桩进行保护。

2.3在测量工作开始前,必须完成对施工单位报送的“施工测量技术方案”的审查。

若发现施工单位在测量技术力量、仪器配备及施测进度安排等方面不能满足测量质量和进度要求时,应通知施工单位采取补充措施,待符合要求后,方可进行测量作业。

2.4对于在合同项目范围内布设的控制网点的测量、重要断面测量、重要部位的放样测量等,监理中心可采取旁站监理方式,或由监理中心的测量工程师对测量成果进行抽查复测。

若发现任一测点不符合规范或设计要求,则应责成施工单位进行检查校核或复测。

监理中心并进行复核检查。

2.5对施工单位提交的原始断面测量成果,要进行100%的内业核查,并应在现场进行抽查复测。

复测的点数不少于总测点数的5%。

还要把所有的断面与1/500地形图进行对照检查,若有矛盾,则应会同施工单位测量人员实地核查,若地形图有问题时,应对经核实的断面测量成果予以认可,并将核实成果报告业主单位。

2.6对施工单位的收方测量,可采取100%的旁站监理,也可采用部分旁站监理和抽查复测相结合的方法。

复测点数不应少于测点总数的30%。

对于每月工程量的计算,要进行100%的内业复核,并核算累计完成工程量和剩余工程量。

2.7监理中心应会同或指示施工单位,配合地质人员对施工中发现地质条件有较大变化的部位和地质缺陷部位进行测绘,并将测绘成果及时报监理中心。

2024全新实测实量监理实施细则(两篇)

2024全新实测实量监理实施细则(两篇)

引言2024全新实测实量监理实施细则(二)是为了提高工程质量和施工效率,在现有监理制度的基础上进行调整和完善的一项重要规定。

本文将从五个大点进行阐述,包括监理范围与职责、监理人员资质要求、监理方式与工具、监理过程中的问题处理、监理报告与总结等内容。

概述工程建设是一个复杂而庞大的系统工程,质量监理的作用至关重要。

2024全新实测实量监理实施细则(二)的出台,旨在更好地推动监理工作的优化和规范,进一步提高工程建设的质量和安全水平。

本文将详细分析该细则的具体规定,指导监理工作者在实际工作中的应用。

正文1.监理范围与职责大点1.1监理范围的界定小点1.1.1工程阶段的划分小点1.1.2监理范围的确定方法大点1.2监理职责与义务小点1.2.1施工方面的监理职责小点1.2.2质量控制方面的监理职责小点1.2.3问题处理方面的监理职责2.监理人员资质要求大点2.1技术背景与能力小点2.1.1工程领域的知识与经验小点2.1.2监理工具与技术的熟练运用大点2.2专业素养与职业道德小点2.2.1严守监理规程和法律法规小点2.2.2秉持公正客观的原则3.监理方式与工具大点3.1实测实量技术的应用小点3.1.1功能与优势小点3.1.2性能与特点大点3.2数据采集与分析方法小点3.2.1数据采集仪器的选择与使用小点3.2.2数据处理与分析的方法大点3.3监理软件与平台的使用小点3.3.1智能化监理平台的搭建与应用小点3.3.2监理软件的功能与特点4.监理过程中的问题处理大点4.1问题的识别与记录小点4.1.1监理人员的观察能力和经验小点4.1.2问题记录的要求和标准大点4.2问题的分析与解决小点4.2.1原因分析的方法与工具小点4.2.2解决方案的制定与实施大点4.3问题的跟踪与总结小点4.3.1问题解决的效果评估小点4.3.2经验总结的方法与价值5.监理报告与总结大点5.1监理报告的编写要求小点5.1.1报告的格式与内容小点5.1.2报告的语言与表达方式大点5.2监理总结的意义与方法小点5.2.1项目总结的作用和目标小点5.2.2总结方法的要求与技巧总结2024全新实测实量监理实施细则(二)的出台对推动工程建设质量的提高起到了重要作用。

实测实量监理细则

实测实量监理细则

实测实量监理细则一、概述1.1 需求背景实测实量监理是指监理机构对建设项目建筑主要构配件的制作和安装质量进行全过程监督和检查,及时发现施工过程的质量问题并提出处理意见,保证建设项目的质量符合相关标准和要求。

1.2 监理目的通过实测实量监理,确保建设项目建筑主要构配件质量符合相关标准和要求,促进建设项目质量提高,确保项目的安全、可靠、经济。

1.3 监理方式实测实量监理应使用专业的监理仪器设备,对建设项目建筑主要构配件进行全过程实测实量,监理人员应经过专业培训和考核合格后方可进行监理工作。

二、实测实量项目2.1 根据建设项目的具体情况,实测实量监理应包括以下项目:1.土建结构实测实量,包括地基工程、桩基工程、基础工程、结构工程等;2.建筑装饰材料实测实量,包括墙体材料、地面材料、吊顶材料、橱柜材料等;3.周边环境影响因素实测实量,包括环境噪声、大气污染、光污染等;4.建筑外观及室内装饰实测实量,包括建筑立面、门窗玻璃、室内装饰等;5.装饰施工质量实测实量,包括电器安装、瓷砖施工、涂料涂装等。

2.2 实测实量监理的具体内容:1.监理人员应负责检查每个工序的完成情况,核实工艺标准、材质规格和数量等;2.对建筑主要构配件进行实测实量,比对测量数据和建设工程规范要求;3.对施工单位确保施工质量,发现施工过程中的问题及时提出整改意见;4.制作实测实量监理报告,对每次实测实量结果进行记录,不合格项目及时整改。

三、实测实量监理流程3.1 签约阶段在监理合同时,应明确实测实量监理的具体范围和检查标准,并在监理合同中明确实测实量监理相关事宜。

3.2 施工前阶段1.制定实测实量监理计划;2.对项目的设计方案进行审核,确定建筑主要构配件的质量要求和规范;3.对施工单位进行资质审查,确保施工单位具备必要的资质和能力;4.制定实测实量监理的工艺标准和检查标准。

3.3 施工过程阶段1.监督施工单位按照质量标准和工艺要求开展实测实量工作;2.对工程建设过程进行全程监控,发现问题及时进行整改;3.进行实测实量检查,比对监理计划中的规范要求和施工单位的质量标准;4.制作实测实量监理报告,记录实测实量结果,发现的问题及时提出整改意见。

实测实量细则(制作中08.31)

实测实量细则(制作中08.31)

实测实量方案主要内容:一、实测实量目的二、总体要求三、检查总则四、砼结构工程五、砌筑工程六、设备安装工程七、抹灰工程八、支持性文件九、质量实测记录表一、实测实量目的1、规范产品质量实测过程中的程序、测量操作、数据处理等具体步骤和要求;2、提供产品质量实测的操作方法,尽可能消除人为操作引起的偏差。

3、为产品质量评估提供依据。

4、以便后续工作控制质量。

二、总体要求1、施工单位应按分户对分部分项工程的所有实测区进行100%实测实量并建立分户/分层实测档案;2、每周由项目部组织对一周来所做实体进行一次全面检查,可邀请监理方、甲方参加,并对检查结果进行分析、讨论,促进质量管理3、监理公司对施工单位实测数据进行抽查三、检查原则确保实测数据的真实性和完整性,为全面质量控制和改进提供依据。

四、砼结构工程<混凝土结构工程施工质量验收规范>GB5024-20024.1、选取原则:每户、每个房间,图示实测单元(尾页附图)4.2、图例演示砼结构工程实测内容4.2.1 截面尺寸偏差【合格标准】截面尺寸偏差[-5,8]mm【测量工具】5M钢卷尺【图形演示】4.2.2表面平整度(砼结构)【合格标准】[0,8]mm【测量工具】2米靠尺、楔形塞尺【图例演示】4.2.3垂直度(砼结构)【合格标准】[0,8]mm【测量工具】2米靠尺、楔形塞尺【图例演示】4.2.4 楼板厚度偏差(砼结构【测量工具】5米钢卷尺)楼板厚度在混凝土浇筑过程中严格控制,浇筑完成,从水电预留洞、混凝土构建边口进行测量检查,检查点位置根据现场实际确定。

4.2.5 施工控制线设置(砼结构阶段【合格标准】每面砌体正手墙要求设置砌筑控制线(对剪力墙则为抹灰控制线)、线管定位控制线、水平标高控制线。

【测量工具】5M钢卷尺五、砌体工程<砌体工程施工质量验收规范>GB5023-20025.1、选取原则:每户、每房间,图示实测单元划分(尾页附图)5.2、图例演示砌体工程实测内容5.2.1 表面平整度(砌筑工程)【合格标准】[0,8]mm【测量工具】2米靠尺、楔形塞尺【图形演示】5.2.2 垂直度(砌筑工程)【合格标准】[0,5]mm【测量工具】2米靠尺【图例演示】5.2.3外门窗洞口尺寸偏差(砌筑工程)【合格标准】[0,5]mm【测量工具】5米钢卷尺或激光测距仪【图例演示】5.2.4 现浇构件(砌筑工程【合格标准】现浇窗台板:宽同墙厚,高度≥100mm,每边入墙内≥60mm现浇构造柱:采用化学植筋,底部4根,顶部2根(交叉型),砼一次浇注至梁板底;洞口(大于600MM)的过梁:同墙宽,入墙不少于250mm。

实测实量监理细则

实测实量监理细则

实测实量监理细则一、实测实量监理的目的和原则1.目的:2.原则:(1)科学性原则:实测实量监理应基于科学的方法和技术,确保监测数据的准确性和可靠性。

(2)客观性原则:实测实量监理应客观、公正地对待各方利益相关者的要求和问题。

(3)全面性原则:实测实量监理应覆盖施工的各个环节和关键节点,全面监控工程质量。

(4)时效性原则:实测实量监理应及时进行监测和反馈,确保问题能够及时解决。

二、实测实量监理的内容和方法1.内容:(1)土方工程量的测量和控制;(2)混凝土和钢筋工程的测量和控制;(3)结构施工中的质量监测;(4)建筑安装工程的质量控制;(5)地基与基础工程的质量检测;(6)施工土方回填及路基工程的质量控制;(7)室内装饰和设备安装等工程的验收和消防监管。

2.方法:实测实量监理的方法主要包括运用现代测量仪器和设备进行实测、实量、实控,例如全站仪、测距仪、激光测量仪等先进设备进行施工现场的测量工作;通过现场监控系统对施工过程进行实时监测和记录;对施工材料进行抽样检验等。

三、实测实量监理的流程与要点1.流程:(1)确定监理单位、监理人员和监控设备;(2)制定实测实量监理计划;(3)实行实测实控计划;(4)记录和分析监测数据;(5)制定监督整改措施;(6)对整改措施进行核验和评估。

2.要点:(1)选择合适的测量方法和设备,确保测量数据的准确性和可靠性;(2)对施工的关键节点进行重点监测和控制,及时发现和解决施工问题;(3)建立完善的监测数据管理系统,方便对数据进行分析和比对;(4)制定详细的监督整改措施,确保整改工作的有效性;(5)及时编制监测报告和评估报告,反馈给利益相关者和相关部门。

综上所述,实测实量监理细则主要包括了监理的目的和原则、监理的内容和方法、监理的流程与要点等方面。

通过实测实量监理,可以有效提高建筑工程的质量,保障工程的安全与可持续发展。

监理实施细则

监理实施细则

监理实施细则内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构章:专业监理工程师:总监理工程师:日期:本工程监理细则在监理规划的基础上,由专业监理工程师主持编写;主要以监理规划,设计文件、施工组织设计和相关的技术资料,技术标准为依据,针对专业工程具体的监理业务和工作,结合项目具体情况和掌握的工程信息编制;指导项目监理机构全面开展工作,监理工作围绕着事前、事中、事后控制来展开;一、工程测量监理实施细则1、施工单位工程项目部应配备1名测量人员,并有经计量单位标定合格的测量仪器,经监理认可后方可使用;2、施工单位根据设计单位和业主现场移交主要桩的导线点和永久性基准点,建立本工程导线点和施工控制网,各线、点要建在永久保存之处;同时将永久性水准点的高程引测到工地,建立主要水准点和临时水准点,并换算成本工程底层室内地坪±的相对标高;在业主指定测绘单位复测导线点后,经工程项目监理审核认可,这时施工单位要做好工程建筑的定位放样的主轴线引测;3、施工现场测量,为了确保测量正确,使误差在允许范围内,工程监理采用抽检,复验建筑主轴线的设置和引测、竖向控制楼层高程和层高;4、做好施工井字架,建筑物自身沉降、位移观察等监理工作建筑物自身沉降观测每完成一层要观测一次;5、除每次测量的测量方案需技术负责人确认外,每次测量后,负责跑尺、观镜、校对、复核、审核的责任人应签字;6、原始记录和根据原始记录整理的测量结果均是测量技术资料;7、技术负责人在每次审核测量结果时,一旦发现建筑物的垂直度或沉降有异常,有责任向专业监理工程师报告,隐情不报,技术负责人应承担责任;8、专业监理工程师将定期抽查测量资料;施工单位应积极配合;二、土方工程施工质量监理实施细则一土方开挖二土方回填三土方工程质量预控内容1、组织现场勘查,掌握熟悉图纸a、了解现场地形、地貌、水文、地质、地下埋设物、地上障碍物和临近建筑;b、了解水、电供应、市政排水管网和运输道路情况;c、算土石方工程量;2、审定施工方案及土石方调配计划的合理性;a、土石方作业方式:本工程为整板钢筋混凝土基础,根据土质情况,宜采用机械大开挖;b、场地排水:施工区域应做临时排水系统;临时排水系统应与原排水系统相适应,应尽量与永久性排水设施相配合,但应注意在使用中不得因淤泥沉积等降低永久性排水设施效率;3、检查施工区域“三通一平”的情况基础施工前应对施工区域进行全面清理,对于妨碍施工的已有建筑物和构筑物、道路、沟渠、管线、坟墓、树干等进行妥善处理;包括拆除、拆迁或改建迁移等清理措施;对于施工机械进入现场所经过的道路、桥梁和卸车设施应事先做好加宽、加固工作,修筑好施工临时道路及供水、供电临时设施;护坡桩已施工完毕且验收合格,按方案完成了现场排水和降水设施;4、定位放线的验收根据规划部门给定的建筑红线桩,按设计要求坐标和标高确定单体建筑的实际轴线位置中心线,并应在轴线延长线外设置半永久或永久的控制桩,以便上层施工及各层复核检查时使用;按设计的基础大样图的底宽加上放坡及操作位置尺寸,计算出基槽开挖宽度;按这些尺寸放线,同时将这些尺寸、标高一一标志地设于附近的建筑物上的龙门板上龙门板是土方、基础施工的重要设施,操作中要注意保护以保证施工和检查验收的需要;基槽开挖的验收标准为:主轴线交角误差±20″,建筑物个各轴线距离相对误差1/2000,轴线投测误差±5mm,标高投测误差±5mm;四土方工程施工质量监理要点1、不允许扰动老土:土方开挖的顺序,方法必须与设计工况相一致,并遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则;基坑开挖中绝不允许超挖后再撒土找平,发现超挖的基坑部位应取得设计单位的同意,按照规范规定采取加深基础或夯实的补救措施;基坑局部加深应用阶梯衔接,土质松软时台阶高度不应大于,高度与长度之比不应大于1:2;为防止扰动老土,机械开挖应留出最后200~300mm,改用人工铲平;基坑挖好后最好能及时做基础垫层;这些预防措施对于软土更为重要;基础作业前如发现基坑被雨水或地下水浸软,必须将浸软的土挖去后满超挖处理;2、坑底部要平整:常见通病是基底不清理有浮土等,或基底为萝卜坑,致使地基造成应力集中,降低地基的承载能力;补救措施是进行二次清理;3、开挖断面验收;为实测项目,验评标准规定允许偏差值为-20 mm,即地坪宽度,长度不得小于设计基础底边尺寸;在保证满足宽度的前提下,应尽量减少基槽开挖宽度;实际验收要先用经纬仪重新复核中心线,基槽端面尺寸,要从轴线向两边量;4、开挖标高验收:为实测项目,验评标准规定允许偏差为+0mm,-50mm,验收以水准控制点为标准,用水准仪直接检查,验收中应结合检查基底是否平整;5、地基复查记录:基槽开挖好后,应对地基土进行全面、详细、审慎的检验,要对照设计或地质资料复核土层分布情况和走向,复核地耐力,要观察土的颜色是否均匀一致、有否局部过松,要沿基底行走一周,注意行走是否有颤动感觉,观察有无局部含水量异常现象,分析土层走向或土质变化,判断基底是否到老土;要探明基底土质是否均匀,基底有无空洞、墓穴、枯井及其它对建筑物不利的情况存在,并做好记录;探明基底的检验方法一般有钎探和洛阳铲探孔两种;6、基槽隐蔽工程记录验槽记录:要全面记录基槽施工检查情况,包括平面位置、开挖断面尺寸、基底标高边坡坡度、地耐力复查结论,基槽底下异常地质处理施工情况、设计变更或扰动老土基底处理情况、排水、降水施工措施等;7、回填土控制及验收:土方施工中回填质量往往被忽视,轻则造成室内管沟积水,室内地面、室外散水空鼓下沉,台阶、花台沉陷开裂;重则可能回填土挤动墙体,回填土透水使基础耐久性减弱或引起低级下沉,甚至地基结构迅速破坏导致结构下沉、开裂以致破坏,因此必须十分注意回填的质量要求;a、回填土质要求:回填土料应符合设计要求或国家现行规范所规定的要求,不得采用有机质含量大于6%的土、石膏或水溶性硫酸盐含量大于2%的土、膨胀土、淤泥质土、冻结土等;回填土的干土颗粒不用较大,较多,否则受水浸湿、沉陷大;回填土应尽量采用同类土填筑;如采用不同土料填筑时,应将透水性较大的土置于下层;不宜将各种土混在一起作用;b、基槽清理:回填前应将基槽中的木屑、建筑垃圾、松土等杂物清理干净,排除积水、淤泥并防止地面水流入;c、基础保护:回填应在基础具有一定强度下进行,并在两侧同时夯填,高差不应超过300mm,以免挤动基础造成基础松散和轴线位移,影响基础结构受力性能;如遇室内外回填土高差较大的外墙等单侧夯填土时,应将不回填一侧同步加侧支撑;d、夯填要求:回填要求分层夯实,采用动力打夯机械,虚铺厚度不大于300mm,每层压实遍数,采用平碾时为6~8遍,采用蛙式打夯机时为3~4遍;人工夯实不大于200mm,夯打要求一夯压半夯,每层夯打3~4遍;采用碎石类土或爆破石碴作回填石料时,为保证打夯,最大粒径不得超过铺田厚度的2/3;五土方工程基坑基槽质量通病:1、边坡塌方:a、未根据土质按规定放坡或加支撑;b、坑槽上口无挡水措施,地表水浸泡坑邦、基底;c、防水措施不当,地下水浸泡坑邦、基底;d、边坡顶部活荷载过大,或堆荷距坑边太近;e、旧房基础在基坑上方,距离太近;f、地下管线渗漏;g、旧地下管线未堵,下雨灌水,突发性泻入基坑;h、放坡不够或槽底挖偏、挖小,在无防塌方措施的情况下随意掏挖坑邦;2、基坑槽超欠挖,基底土扰动:a、测量不准,机械开挖与人工清底配合不好;b、机械开挖予留量过小而超挖;c、施工运输机具直接进入坑底持力层,基底扰动;d、坑底暴露时间过长,受雨、及地面水、地下水浸泡;3、钎探不符合要求:a、未按有关规定钎探即300mm一步,共五步,作好记录,并附平面图;1500mm间距梅花布点;ф25钎杆,10公斤穿心锤,500mm自由落距;b、钎探深度不足,有弄虚作假现象;c、钎探布点太稀;用大锤击打,记录不详;d、钎探记录无分析,可疑点未作处理;或处理部位方法未作认真记载;缺设计、勘探人员签认;六土方回填质量通病:1、素土回填包括房心填土不符合要求:a、回填前基底未清,草皮树根、淤泥、耕土等未除,软弱土层未清至要求深度、范围;b、地下水、地表水未排除;c、土质不合格,用淤泥、耕土、冻土、垃圾、膨胀土等回填;d、回填土颗粒太大;e、不分层夯填,或分层太厚,夯填机具的影响深度达不到要求,夯填遍数不够,边角漏夯;f、用推土机回填及碾压,分层不清,数据不准,难达密实度要求,或回填后用水沉;g、不按规范留槎;h、夯填密度达不到要求;未经设计、实验室确定密实度要求;未在各层取点试验或平面取点太少;数据不真实;i、边回填边取点,取点代表范围不清,无严格认可手续制度;j、含水量较大,未采取吸水措施,夯成橡皮土,未采用翻晒晾干再夯或换土措施;含水量太小,未适当洒水;k、肥槽回填不认真,造成室内地面及室外散水下陷;l、未考虑基础两侧对称回填,造成基础挤扁;二、模板分项工程施工质量监理实施细则一模板安装:模板安装工程质量检验标准应符合国家规范GB50204-2002第4分部模板分项工程有关模板安装方面的规定;二模板拆除;模板拆除工程质量检验标准应符合国家规范GB50204-2002第4分部模板分项工程有关模板拆除方面的规定三模板工程的质量预控内容:1、审核模板工程的结构体系、荷载大小、合同工期及模板的周转情况等,综合考虑承包单位所选择的模板和支撑系统是否合理,提出审核意见;审核中要重点审定:a、能否保证工程结构和构件各部分形状尺寸和相关位置的正确,对结构节点及异型部位模板设计是够合理是否采用专用模板;b、是否具有足够的承载力、刚度和稳定性,能否可靠地承受新混凝土的自重和侧压力,以及在施工过程中所产生的荷载;c、模板接缝处理方案能否保证不漏浆;d、模板及支架系统构造是否简单、装拆方便,并便于钢筋的绑扎、安装清理和混凝土的浇注、养护;e、要求承包单位绘制全套模板设计图模板平面图、分块图、组装图、节点大样图以及零件加工图;2、对进场模板规格、质量进行检查:监理工程师应对模板质量包括重复使用条件下的模板,外型尺寸、平整度、板面的清洁程度以及相的附件角膜、连接附件,以及支承系统都应进行检查,并确定是否可用于工程,提出修改意见;重要部位应要求承包单位按要求预拼装;对承包单位采用的模板螺栓应在加工前提出预控意见,确保加工质量,确保模板连接后的牢固;3、隔离剂脱模剂:a、注意脱模剂对模板的适用性;如脱模剂用于金属模板时,应具有防锈、阻锈性能;用于塑料模板时,应不使塑料软化变质;用于木模板时,要求它渗入木材一定深度,但不致全部吸收掉,并能提高木材的防水性能;b、要考察混凝土结构构件的最终饰面要求;如构件的最终饰面是油漆、刷浆或抹灰,应选用不影响混凝土表面粘结的脱模剂;有建筑物的混凝土构件,则应选用不会使混凝土表面污染和变色的脱模剂;c、要注意施工时的气温和环境条件;在冬期施工时,要选用冻结点低于最低气的脱模剂;在雨季施工时,要选用耐雨水冲刷的脱模剂;当混凝土构件采用蒸汽养护时,应选用热稳定性合格的脱模剂;d、应注意施工工艺的适应性;有些脱模剂刷后即可浇注混凝土,但有些脱模剂要等干燥后才能浇注混凝土;因此选用时应考虑脱模剂的干燥时间是否能满足施工工艺要求;脱模剂的脱模效果与拆模时间有关,当脱模剂与混凝土接触面之间粘结力大于混凝土的内聚力时,往往发生表层混凝土被局部粘掉的现象,因此具体拆模时间,应通过实验确定;四模板工程施工中的质量监理要点1、墙、柱支模前应先在基底弹线,以弹线校正钢筋位置,并为合模检查位置提供准确依据;为防止胀模、跑模、错位造成结构端面尺寸超差、位置偏离、漏浆造成蜂窝麻面,模板支撑应符合模板设计要求;a、柱模应有斜支撑或拉杆,柱模拉杆每边宜设两根,固定在事先埋入楼板内的钢筋环上;用花篮螺栓调节校正模板垂直度;拉杆与地面夹角为45度,预埋钢筋环与柱距离宜为3/4柱高;b、梁模板一般情况下采用双支柱,间距以60~100cm为宜;支柱上面垫1010cm方木,支柱中间或下边加剪力撑和水平拉杆;梁侧模板竖龙骨一般情况下宜为75cm,梁模板上口应用卡子固定,当梁高超过60cm时,加穿梁螺栓加固;c、楼板模板一般情况下支柱间距为80~120cm,大龙骨间距60~120cm小龙骨间距为40~60cm;2、对模板拼缝、节点位置模板支搭情况及加固情况,应认真检查、防止漏浆及缩颈现象;3、梁、板底模当跨度大于4m时应起拱,设计无要求时,一般起拱高度宜为1/1000~3/1000;4、预埋件、预留孔洞的位置、标高、尺寸应复核;预埋件固定方法应可靠,防止位移;5、模板在下列情况下要开洞:一次支模过高,浇捣困难;有大的预留洞口,洞口下难以浇注;有暗梁或梁穿过;钢筋密集,下步不易浇注;6、合模前钢筋隐检已合格,模内已清扫干净,应剔除部位已剔凿合格;合模后核验模板位置、尺寸及钢筋位置,垫块位置与数量,符合要求才能浇注混凝土;7、模板涂刷隔离剂时首先应清除模板表面的尘土和混凝土残留物,在涂刷,应均匀,不得漏刷或沾污钢筋;8、混凝土整体结构的拆模原则:a、底模混凝土强度已达到设计要求,一般均应达到设计强度等级的75%以上混凝土强度应以同条件养护的试块抗压强度为准,一般也参照混凝土强度增长率推算表估算;结构跨度大于8m的梁、板、拱壳和大于2米的悬臂构件应达到100%;b、侧模混凝土强度能保证其表面及棱角不因拆模而损坏;c、在拆除模板过程中,如发现混凝土有影响结构安全的质量问题,应暂时拆除,经过处理后方可继续;d、大模板墙体施工,在常温下墙体混凝土强度必须达到1Mpa ,冬期施工规定进行拆模;e、冬季施工要遵照现行混凝土工程施工及验收规范中的有关冬期施工规定进行拆模;五模板工程通病1、强度、刚度、和稳定性不能保证;重要的、较高、较复杂的现浇混凝土结构无模板设计;整体性、密闭性、精确度差造成大量剔凿;未按验评标准对模板工程做同步验评;2、轴线位移:a、轴线定位错误;b、墙、柱模根部和顶部无固定措施,发生偏差后不作认真校正造成累积误差;c、不拉水平和竖向通线;无竖向总重直度控制措施;d、支模刚度差,拉杆太稀;间距不规则;e、不对称浇灌混凝土,挤偏模板;f、螺栓、顶撑、木楔使用不当或松动,用铁丝拉结捆绑,变形大;g、模板与脚手架拉结;3、变形:a、支撑及模板带、楞太稀,断面小,刚度差,支点位置不当,支撑不可靠;b、墙、梁模板无对拉螺栓及模内缺顶撑;c、承重模板垂直支撑体系刚度不足、拉杆大,稀,垂直立撑压曲;d、支撑体系缺余撑或十字拉杆,直角不方包括在门洞门口易变形,系统变形甚至失稳;e、角部模板水平楞支撑悬挑,而不采取有效措施,造成刚度差,变形大;f、模板在边坡上支点太软,易松动变形;g、竖向承重支撑地基本夯实,不垫板,也无排水措施,造成支点下沉;h、不对称浇灌混凝土,模板被挤偏如门口,洞口及圆形模等;i、浇墙、柱混凝土时,不设混凝土卸料平台,或混凝土太稀,浇灌速度过快,一次浇灌混凝土太厚,振捣过份,造成模板变形;4、标高偏差:a、每层楼无标高控制点,竖向模板根底未做找平注意,如用砂浆找平,砂浆不得深入柱体;b、模顶无标高标记特别是墙体大模板顶标高,圈梁顶标高,圈梁顶标高,设备基础顶标高或不按标记检查施工;c、楼梯踏步模未考虑不同装修层厚差;d、接缝不严,接头不规则;e、模板制作安装周期过长,造成干缩缝过大;浇混凝土前不提前浇水湿润胀开;模板木料含水率过大,木模制作不符合要求,粗糙,拼缝不严;f、堵缝措施不当如用油毡条、塑料条、水泥袋纸、泡沫塑料等堵模板缝,难以拆净,影响结构和装饰;g、梁柱交接部位、楼梯间、大模板接头尺寸不准;错台;不交圈;5、脱模剂涂刷不符合要求:a、拆模后不清理残灰即刷脱模剂;b、脱模剂涂刷不匀或漏涂,或涂刷过多;c、油性脱模剂使用不当,油污钢筋、混凝土特别是滑模、楼板模、预制板钢模;d、脱模剂选用不当,影响混凝土表面装饰工程质量;6、模内清理不符合要求:a、墙、柱根部的拐角或堵头,梁、柱接头最低点不留清扫口,或所留位置无法有效清扫;b、合模之前未做第一道清扫;c、钢筋已绑,模内未用压缩空气或压力水清除;7、封闭的或竖向的模板无排气口,浇捣口:a、对墙体内大型预留洞口模底,杯形基础杯斗模底等未设排气口,对称下混凝土时易产生气囊,使混凝土不实;b、高柱、高墙侧面无浇捣口,又无有效措施,造成混凝土灌注自由落距太大,易离析,无法保证浇捣质量;8、斜模板存在问题:a、较大斜坡混凝土不支面层斜模,混凝土无法振实;b、面层斜模与基底面不拉结,不固实,混凝土将模板浮起;9、拆模使混凝土受损:a、支模不当影响拆模;b、拆侧模过早,破坏混凝土棱角;c、杯斗起模过早,混凝土坍落,杯斗起模过晚无法起出;d、低温下大模板拆模过早,墙体粘连;e、冬施拆模过早,混凝土未达临界强度面受冻;f、承重底模未按规范规定强度拆模GB50204—2002,条;10、其它支模错误:a、不按规定起拱如现浇梁≥4米跨时应起拱1/1000~3/1000;b、支模中遗漏预埋件、预留孔;c、合模前与钢筋及各专业未协调配合;d、键槽定型模板未高出键槽,使键槽混凝土顶部挤不实;e、硬架支模,板底留缝太小宜30~50mm,不利于混凝土返浆;f、园形模箍、紧箍器间距不规则,造成箍模力不匀;三、钢筋分项工程施工质量监理实施细则一原材料1、钢筋进场时,应按进场的批次和产品的抽样检验方案;检查产品合格证、出厂检验报告和进场复验报告,并符合国家规范GB50204-2002的规定;2、原材料质量检验标准应按现行国家标准钢筋混凝土用热轧带肋钢筋GB1499-2007等的规定抽取试件作力学性能检验,其质量必须符合有关标准的规定;二钢筋加工钢筋加工质量检验标准应符合国家规范GB50204-2002第5分部钢筋分项工程有关钢筋加工方面的规定;三钢筋连接钢筋连接质量检验标准应符合国家规范GB50204-2002第5分部钢筋分项工程有关钢筋连接方面的规定;四钢筋安装钢筋安装质量检验标准应符合国家规范GB50204-2002第5分部钢筋分项工程有关钢筋安装方面的规定;五钢筋工程的质量预控内容1、钢筋:a、钢筋应有出厂质量证明书或试验报告单;b、钢筋进入工地后应进行外观检查,按批量一般为≤60t进行复试,未经复试或复试不合格的钢筋,不能用于工程;c、钢筋用钢一般不作化学分析,但如钢筋在加工过程中,发现脆断、焊接性能不良或力学性能显着不正常等现象时,或者无出厂证明,钢种钢号不明时,或者是有焊接要求的进口钢筋时,仍应、应时行公学成分检验;d、集中加工的钢筋,应由加工厂单位出具出厂证明及钢筋同厂合格证或钢筋试验单批件复印件,但须加盖加工单位印章;e、钢筋复试结果应接钢筋种类进行检查;2、焊条及焊剂:a、焊条及焊剂应用出厂合格证,且应与焊接型式,母材种类或设计所要求的品种、规格一致;b、需要进行烘焙的应有烘焙记录恒温250℃,烘焙1—2小时;3、考虑到目前钢筋用量大,结构节点钢筋密集,交叉复杂,而设计出图方式比较简化,因而应根据工程情况绘制结点钢筋布置实况图翻样,或做出节点样板,以合理布置钢筋和安排好穿钢筋顺序;此项工作施工单位应当做,专业监理工程师也应学透图纸、绘制必要的图表,以免控制失误;4、监理工程师应检查焊工的考试合格证每两年复试一次;在正式焊接前,必须监督焊工在现场条件下进行焊接性能试验,合格后方可正式生产;六钢筋工程施工质量监理要点1、必须熟读设计图纸,明确各结构部位设计钢筋的品种、规格、绑扎或焊接要求,特别应注意结构某些部位配筋的特殊处理,对有关配筋变化的图纸会审记录和设计变更通知单,应及时标注在相应的结构施工图上,避免遗忘,造成失误;要掌握混凝土结构设计规范、建筑抗震设计规范和钢筋混凝土高层建筑结构设计与施工规程中有关钢构造措施的规定;2、监理工程师应要求承包单位对钢筋的下料、加工进行详细的技术交底;要求技术人员根据图纸和规范进行钢筋翻样,且应亲自到加工场,对成型的钢筋进行检查,发现问题及时通知承包单位改正;钢筋焊接、挤压连接均应按规定批量进行机械性能试验,并对外观进行检验;3、在钢筋绑扎过程中,监理工程师应到现场巡视,发现问题,及时通知承包单位改正;巡视应特别注意钢筋的品种、规格、数量、箍筋加密范围,钢筋除锈情况等问题的监视;4、在承包单位质检人员自检合格的基础上,对承包单位报验的部位进行隐蔽工程验收;验收时应质量验评标准,对照结构施工图,确认所绑扎的钢筋的规格、数量、间距、长度、锚固长度、接头设置等是否符合规范、规程要求,经过修整达到要求时,才正式签发认可书;5、以下几点构造措施应加强检查:a、框架节点箍筋加密区的箍筋及梁上有集中符载处的附加吊筋或箍筋,不得漏放;b、柱根部第一道箍筋和墙体第一道水平筋应放在离结构结合部边缘50mm以内;主次。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录
一、工程概况,,,,,,,,,,,,,,,,,,,,,,, 2
二、编制依据,,,,,,,,,,,,,,,,,,,,,,, 2
三、实测实量组织机构人员,,,,,,,,,,,,,,,,, 3
四、实测实量检测内容及方法,,,,,,,,,,,,,,,, 3
五、数据要求,,,,,,,,,,,,,,,,,,,,,,, 17
一、工程概况:
1.1 工程名称和工程建设参与主体:工程名称:华汇天地一期项目工程地
点:成都市双流县华阳镇长顺大道一段建设单位:四川瑞景华府置业有限公司勘察单位:中国建筑西南勘察设计研究院有限公司设计单位:中国建筑西南设计研究院有限公司监理单位:成都衡泰工程管理有限责任公司施工单位:四川经典建筑工程有限公司及成都建筑集团总公司
1.2 建筑概述:
本工程由1、2、3、4、5、6、7 号楼及二层地下室组成,其中1#、
2#、3#、4#、7#楼均为一类高层商住楼,建筑高度分别为98.5 m、98.5 m、98.1 m、89.1 m、98.5 m ,5#、6#号楼为一类高层住宅,建筑高度为98.1m,工程建筑总面积约为237102.82〃,其中地上计入容积率的建筑面积165710.6 m2。

二、编制依据
国家、地方工程建设方面法律、行政法规
工程建设监理规范国家现行建设工程施工质量验收规范、技术标准
建筑工程施工质量验收统一标准GB50300-2001
本工程委托监理合同有关条款约定、建设单位对实测实量的要求为加强施工过程质量控制,及时发现质量问题,对不合格的现象及时得到处理,确保工程实体质量;圆满顺利地达到交房条件。

为认真落实监理合同有关内容,维护建设单位的良好社会信誉,严谨科学的工程管理和优异的工程质量,本项目监理机构本着诚信、守法、科学、
公正的基本准则认真履行监理合同范围内工作,不越权,
不渎职,特制定实测实量监理实施细则。

实测实量是监理在审查施工单位100殖检基础上进行的。

监理
按25%比例进行独立实测实量复核,并保存原始实测数据档案。

三、实测实量组织机构人员
为切实搞好实测实量工作,健全实测实量组织机构,将实测实量工作落到实处,建设、监理、施工单位分别建立工作小组进行三方监控。

监理组织机构如下:
监理单位组织机构
四、实测实量检测内容及方法
土建部分
(一)土建主体结构混凝土工程
1、模板工程(事前控制)在砼浇筑前检测模板体系,检查实测柱、墙、梁、楼板模板的安装及其支架系统。

由施工单位实测人员实施检查,建设、监理按25% 抽查,存在问题必须在砼浇筑前整改完成。

复查未整改完不符合要求不得签字浇筑砼。

① 主要检测内容及允许偏差值
柱、墙模板层高垂直度:层高w 5m允许偏差6mm> 5m允许偏差
8mm。

柱、墙轴线及相对之间尺寸,应符合设计要求,轴线位移允许偏
差5mm。

楼板底模上表面水平度、平整度〉5mm底模上表面标高士5mm 相邻两板表面高低差〉2mm
柱、墙、梁截面尺寸应符合设计要求,允许偏差值+4mm、-5mm。

柱、墙、梁、楼板模板及支架系统的强度、刚度及稳定性必须符合模板设计方案要求。

② 主要检测方法
用重量适度的线锤吊墙、柱模侧边线的垂直度(柱两个方向共测四次、剪力墙每肢两个方向共测四次);观察和钢尺量测柱、剪力墙的中心线与轴线位置时,沿纵横两个方向量测,并取其较大值,再用钢尺实量两柱或墙之间的净距离及柱、墙、梁的截面尺寸是否与设计图相符,允许偏差值不得超出规范规定;观测和钢尺量柱箍和柱墙对拉螺杆的间距要符合模板方案
要求。

用红外扫平仪检查楼板模板水平情况,每块楼板四角、中间共测
5 个点,再用2m 靠尺和楔形塞尺检查及观察检查模板上表面的平整度及高低差不得超出规范规定。

柱、墙、梁、板支撑必须稳定,梁板底模起拱要符合规范要求(跨度>4m时起拱高度为全跨长度的1? -3?)。

目测检查模板和支架的布置和施工顺序是否符合施工设计和安全措施规定,各种连接件、支承件的规格、质量和紧固情况;关键部位的紧固螺栓、
支承扣件采用扭矩扳手抽查紧固情况,扭矩值必须达到40-65N • m 对照模板设计和施工方案观察及尺量检查梁板支架立柱纵横向
间距、大横杆间距是否符合方案要求,〉1.6m上下层支架的立柱应对准并铺设垫板,钢管立柱接长严禁搭接,立柱顶部支托螺杆伸出钢管顶部不得大于200mm穿入钢管立柱的长度必须大于100mn以上,安装时保证上下同心,防止偏心荷载,立柱底距地面200mn处沿纵横水平方向按纵下横上的程序设扫地杆,框架梁底支撑必须设扫地杆,可调支托底部的立柱顶端应沿纵横向设置一道水平拉杆,其中间每一步距处纵横向水平拉杆应满足模板设计方案要求不应大于 1.6m,满
堂模板支架立柱在外侧周围应设竖向剪刀撑,中间在纵横向每隔10m 左右设竖向剪刀撑,其宽度宜为4-6m,并在剪刀撑部位的顶部、扫地杆处设置水平剪刀撑。

板底模下水平木枋摆放均匀不得有悬臂情况,底模与横楞应拉接好,横楞与支架、立柱连接牢固,钢管支架立柱间距、扫地杆、水平
拉杆、剪刀撑、斜撑等设置必须符合方案规定,固定应可靠。

总之在检查中,注意模板安装必须保证工程结构和构件各部分形状、尺寸和
相互位置的正确,模板拼缝严密防止漏浆,模板及支架必须具有足够的强度、刚度和整体稳定性,能可靠承受新浇筑砼自重和侧压力以及施工过程中产生的荷载。

2、钢筋工程(事前控制)
钢筋安装质量是砼结构中重要组成部分,是保证结构安全性的及其重
要的隐蔽工程,所以监控时必须重视,必须按照设计图纸对照检查柱、墙、梁、板钢筋的布置,其受力钢筋的品种、级别、规格和数量尺寸等必须符合设计要求。

由施工单位实测实量人员实施检查,隐蔽部位钢筋按100%全数检查,存在的问题必须在砼浇筑前整改完,合格后施工单位填写钢筋安装检验批的质量验收记录和钢筋隐蔽检验记录,施工、监理、建设单位各方签字确认。

主要检测内容、允许偏差值及检查方法:
、砼浇筑(事中控制)
受力钢筋的品种、级别、规格、数量尺寸对照设计图纸观察和用钢尺、卡尺检查,必须符合设计要求。

施工单位测量及有关人员实施事中检查控制,建设单位、监理进行监
督巡视检查,浇筑柱、梁、板砼时,该栋号施工单位由实测实量人员专项跟踪检查,楼板上1 人,楼板下1-2 人;楼板上的实测实量人员负责专项检查楼板砼厚度。

方法:在已浇筑的楼板上用插钎或小钢板尺插入未初凝的砼内,间距按纵横向2m 进行检查砼厚度,如发现误差大于5mm即及时要求砼收面工人进行处理,楼板下的实测实量人员,用水平仪和钢卷尺测量楼板底模水平度,如发现板底模有下沉、支架变形等情况,马上要求守模工人进行加固修复。

4、拆模后对主体结构砼进行实测施工单位测量人员实施检查,建设单位、监理抽查25%;
①主要检测内容及允许偏差值:
柱、墙平整度:允许偏差值w 8mm
柱、墙垂直度:允许偏差值w 8mm 楼板水平度极差(最大值与最小值之差):允许偏差值小于等于10mm。

截面尺寸:允许偏差值+8mm、-
5mm。

观察结构砼完整情况,有无涨模、露筋、蜂窝麻面、砼疏松、孔洞等缺陷。

②检测方法:
用2m靠尺和楔形塞尺检查剪力墙柱面平整度。

墙面长度小于3m时,按45度斜侧2个点,当墙面长度大于3m时,在墙长中间增加水平测量一次,共3 个点。

平整度允许偏差值为小于等于8mm。

用垂直度检查尺测柱、墙面垂直度。

当墙面长度小于3m时,距两边墙柱端头约500mn处,各测一点,共2点。

一次靠尺上端靠近天棚、一次靠尺下端靠近地面;当墙柱面长度大于3m时,墙中间位置增测一点,
共3 点。

砼柱:任选柱横向和纵向各一点,分别将垂直度检查尺顶端接触到上部砼顶板和下部地面位置时各测1 次垂直度,共测2点。

垂直度允许偏差值为w 8mm
顶板水平度极差:用激光水平仪和钢卷尺或塔尺测量砼顶板水平度。

检查每间房间四角及中央的相对标高之间的偏差。

每间房间5 个点。

点与点之间极差(最大值与最小值之差)允许值为小于等于10mm超过10mm 均视为不合格。

利用超声波楼板测厚仪,测量所抽房间楼板厚度,测量位置为该楼板的中央部位,测量时移动接收探头,当仪器显示为最小值时,即为楼板的厚度。

每块板四个数据,楼板厚度允许偏差值为:
8mm ,
-5mm。

注意及相关说明:
1 )墙面有门窗洞口的,靠尺应跨越门窗洞口检测门窗洞口两侧墙面平整度。

2)顶板水平度只测卧室和客厅。

3)将测后数据用粉笔标注在检测部位,超标点需整改注明方法;超标点整改要求:拆模后1 天测量完毕,拿出结果;7 天处理完成;整改方法参照处理方案。

(方法有剔打、表面打磨、补抹等,超标严重的局部打掉重新浇筑砼。

)。

相关文档
最新文档
