毛石挡土墙施工方案1
毛石挡土墙施工方案

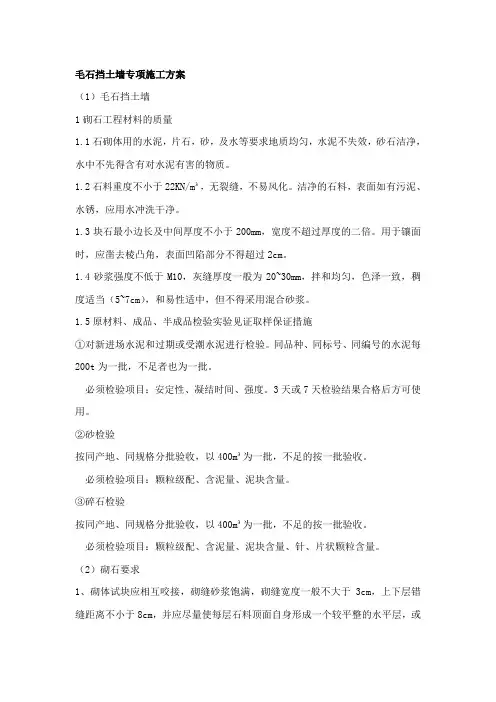

毛石挡土墙专项施工方案(1)毛石挡土墙1砌石工程材料的质量1.1石砌体用的水泥,片石,砂,及水等要求地质均匀,水泥不失效,砂石洁净,水中不先得含有对水泥有害的物质。
1.2石料重度不小于22KN/m³,无裂缝,不易风化。
洁净的石料,表面如有污泥、水锈,应用水冲洗干净。
1.3块石最小边长及中间厚度不小于200mm,宽度不超过厚度的二倍。
用于镶面时,应凿去棱凸角,表面凹陷部分不得超过2cm。
1.4砂浆强度不低于M10,灰缝厚度一般为20~30mm,拌和均匀,色泽一致,稠度适当(5~7cm),和易性适中,但不得采用混合砂浆。
1.5原材料、成品、半成品检验实验见证取样保证措施①对新进场水泥和过期或受潮水泥进行检验。
同品种、同标号、同编号的水泥每200t为一批,不足者也为一批。
必须检验项目:安定性、凝结时间、强度。
3天或7天检验结果合格后方可使用。
②砂检验按同产地、同规格分批验收,以400m³为一批,不足的按一批验收。
必须检验项目:颗粒级配、含泥量、泥块含量。
③碎石检验按同产地、同规格分批验收,以400m³为一批,不足的按一批验收。
必须检验项目:颗粒级配、含泥量、泥块含量、针、片状颗粒含量。
(2)砌石要求1、砌体试块应相互咬接,砌缝砂浆饱满,砌缝宽度一般不大于3cm,上下层错缝距离不小于8cm,并应尽量使每层石料顶面自身形成一个较平整的水平层,或通过适当的调整,每隔70cm-120cm找平一次,作为一个较平整的水平层。
2、砌石时,一般应按平面上先砌角石,最后砌填腹石英钟的顺序进行,其空隙必须用砂浆挤填密实,严禁通缝,叠砌,贴砌和浮塞。
3、砌体勾缝应牢固美观,色缝时,其宽度、厚度要求基本相称。
(3)浆砌毛石基础1、土方开挖:基础采用反铲挖掘机开挖、装车,自卸汽车运土运往堆土场,基底余土人工随机械随挖随清,降低人工劳动强度,清槽结束要及时组织验收。
2、砌筑基础前,应将基底松软,风化表面清除干净;对土质基槽应保持干燥,雨天基槽内积水应随时排除,对受水浸泡的基底土(特别是松淤泥)应全部予以清除,并换以好土回填【或以碎石(砾)石夯填】至设计标高。
毛石挡土墙施工方案(1)

目录一、编制依据 (2)二、工程概况: (2)1、本工程为盘县乌蒙大草原景区旅游服务综合体项目一期工程 (2)三、施工准备工作 (2)四、施工流程图 (3)五、施工方法及工艺 (4)六、安全生产、文明施工措施 (6)一、编制依据1、国家和行业颁布的有关现行施工规范和标准。
2、中国建筑工业出版社出版的《建筑施工手册》。
3、国家建筑标准设计图集04J008(挡土墙)4、国家建筑标准设计图集11J930(明沟式散水)5、建设部颁发的《建筑工程施工现场管理规定》。
6、建设单位提供的挡土墙施工总平面图及技术要求。
二、工程概况:1、本工程为盘县乌蒙大草原景区旅游服务综合体项目一期工程整个A区为坡地建筑,1-9#楼、派出所和管理用房、停车场沿着十一号公路北侧布置,1-9#楼室内地坪高差约为32米,每栋房屋之间或房屋与停车场之间有高差处设计为重力式挡土墙来解决高差问题。
挡墙分布面积较广,有的在停车场,有的在边坡上,95%的工程量不在垂直运输覆盖范围之内,施工操作难度大,材料水平运输难度大,安全防护难度大。
毛石墙体高2-8米,垂直运输难度大,全人工垂直运输;毛石挡土墙持力层地基为原生土(粘土),但是持力层埋置较深,室外自然地貌标高下2-5米,作业区除基槽开挖采用机械作业外,其它工作内容全部为人工作业,如材料的运输,岩石的破碎等。
由于整个施工现场内基本为土体覆盖,挡墙所需要的石材需由30公里外的采石场采购挖运至施工现场,且在砌筑前需二次人工破碎,因此工作量巨大。
2、本工程的挡土墙位置参见建筑总平面布置图,由于建筑总平面布置图中未对景观部分的挡土墙工程作设计,因此此方案不含景观挡土墙内容。
挡土墙顶高程参照建筑总平面布置图中标注的高程来计算和挡土墙的选型。
本工程挡土墙为俯斜式重力式挡土墙,当基础地质不能满足俯斜式重力式挡土墙时,按设计变更施工或另补专项施工方案。
由于管理用房和派出所建设单位需变更房屋位置,等房屋位置确定后才能确定挡墙位置和挡墙的选型。
毛石混凝土挡土墙施工方案

毛石混凝土挡土墙施工方案一、施工准备在进行毛石混凝土挡土墙的施工前,需要进行充分的准备工作。
具体步骤如下:- 确定施工方案,包括挡土墙的设计要求和施工流程; - 准备施工所需材料,包括毛石、水泥、砂、砂浆等; - 确定施工现场,清理施工区域,确保施工区域平整、无杂物; - 安排施工人员,确保施工人员具备相关施工技能和经验。
二、施工步骤1. 地基处理•在施工区域进行地面基础处理,确保地面坚实平整。
•挖掘基坑,按设计要求确定基坑的深度和尺寸。
2. 基础浇筑•在基坑中铺设防水层,浇筑混凝土基础,梁柱与基础连接部位要预留好位置。
3. 毛石铺设•根据设计要求,选用合适的毛石进行铺设,确保毛石的外观和尺寸符合要求。
•用专用胶浆将毛石固定在基础上,保证毛石的牢固和稳定。
4. 砌筑混凝土•在毛石间进行混凝土砌筑,填满毛石空隙,保证整体结构的稳固性。
•注意控制混凝土的拌合比例和浇筑的均匀性,确保混凝土的质量。
5. 整体养护•在混凝土凝固后,进行整体养护工作,包括保湿、遮阳和控制养护期。
•根据气温和湿度情况合理调整养护措施,确保混凝土的强度和稳定性。
三、施工注意事项在毛石混凝土挡土墙的施工过程中,需要注意以下事项: - 要根据设计要求合理选材,确保毛石和混凝土的质量; - 施工过程中要注意工艺,保证每个步骤的质量和准确性; - 施工现场要保持整洁,杜绝杂物和污染物进入施工区域; - 施工人员要严格按照施工方案操作,确保施工安全和质量。
四、结语毛石混凝土挡土墙作为一种常见的挡土结构,具有较好的抗风、抗水等性能,适用于各种地质条件。
在施工过程中,严格按照施工方案进行操作,可以确保挡土墙的质量和稳定性。
希望以上施工方案对您有所帮助,谢谢!。
毛石混凝土挡土墙施工方案1

毛石混凝土挡土墙施工方案1一、施工前准备在进行毛石混凝土挡土墙的施工前,需进行如下准备工作: 1. 确定施工区域:根据设计要求,确定毛石混凝土挡土墙的位置和长度。
2. 准备材料和工具:准备好所需的毛石、混凝土、钢筋、模板、搅拌机等施工所需的材料和工具。
3. 确定施工方案:根据设计图纸和施工要求,制定施工方案,包括施工工序和时间安排等。
二、施工工序1. 地基处理1.1 在施工区域清理地面,除去杂物和污物。
1.2 根据设计要求,在地面上标志出挡土墙的位置和长度。
1.3 将地面表层掏去一定深度,铺设碎石或砾石作为垫层,进行夯实,保证地基坚实。
1.4 在地基上浇筑一层厚度适中的碎石混凝土作为基础层,进行找平,以确保基础平整牢固。
2. 挡土墙主体施工2.1 制作挡土墙的模板,根据设计要求进行定位和安装。
2.2 在模板内部搭设钢筋骨架,根据设计规范进行绑扎。
2.3 将毛石按照设计要求逐层铺设在模板内部,确保石头之间紧密贴合。
2.4 混凝土搅拌均匀后,将其倒入模板内,用振捣棒进行振实,确保混凝土充实并不会产生空隙。
2.5 待混凝土凝固后,拆除模板,修整挡土墙表面。
三、施工质量要求1.确保挡土墙的设计尺寸和外观质量符合相关规范和标准要求。
2.毛石应该均匀分布,不得有大的空隙或错位现象。
3.混凝土投入后应及时振实,以确保其密实度和强度。
四、施工安全注意事项1.施工现场应搭建围挡,设置明显的安全警示标志。
2.施工人员应穿戴好安全防护用具,如安全帽、手套、安全鞋等。
3.搅拌机等施工机械的操作应由合格人员进行,注意操作规程,不得擅自操作。
五、施工总结毛石混凝土挡土墙是一种常用的园林景观砌筑方式,施工过程中需严格按照设计方案和要求进行操作,保证施工质量和施工安全。
通过合理的施工准备、高标准的工序执行和严谨的质量要求,可以确保挡土墙的稳固耐用,达到设计效果。
毛石混凝土挡土墙专项施工方案

毛石混凝土挡土墙专项施工方案
一、施工准备阶段
在进行毛石混凝土挡土墙的施工前,需要做好以下准备工作:
1.确认设计图纸和技术要求;
2.准备施工所需材料,包括砂、水泥、石子等;
3.对施工现场进行清理和平整,确保施工区域无障碍物;
4.检查施工设备和工具,确保能够正常使用。
二、基础处理
1.在施工区域标定挡土墙的位置和尺寸,进行挖掘基坑;
2.基础底部垫一层碎石或碎砖进行夯实,以提供均匀的支撑力;
3.在基础底部铺设一层沥青防水层,以防止地下水渗透。
三、毛石混凝土挡土墙施工
1.制备混凝土:按照设计要求配比水泥、砂、碎石等原材料,搅拌均匀;
2.在基础上铺设一层混凝土,平整并打磨表面;
3.将毛石一块块嵌入混凝土中,注意间距和排列方式,确保挡土墙的牢
固性;
4.逐层叠加,直至达到设计高度,每层之间应有夹筋加固;
5.完工后,对挡土墙进行表面处理,确保外观平整美观。
四、施工质量检查
1.对挡土墙的尺寸、高度、倾斜度等进行检查,确保符合设计要求;
2.检查挡土墙的平整度和牢固性,防止出现倒塌和开裂情况。
五、施工后期处理
1.挡土墙施工完成后,对施工现场进行清理,清除杂物和垃圾;
2.进行对挡土墙进行养护,保证混凝土充分凝固和强度达到设计要求。
结语
毛石混凝土挡土墙的施工需要严格按照设计要求和施工规范进行,确保工程质
量和安全。
只有做好施工准备、基础处理、施工过程控制、质量检查和后期处理等工作,才能确保挡土墙的稳固耐用。
毛石砼挡土墙施工方案

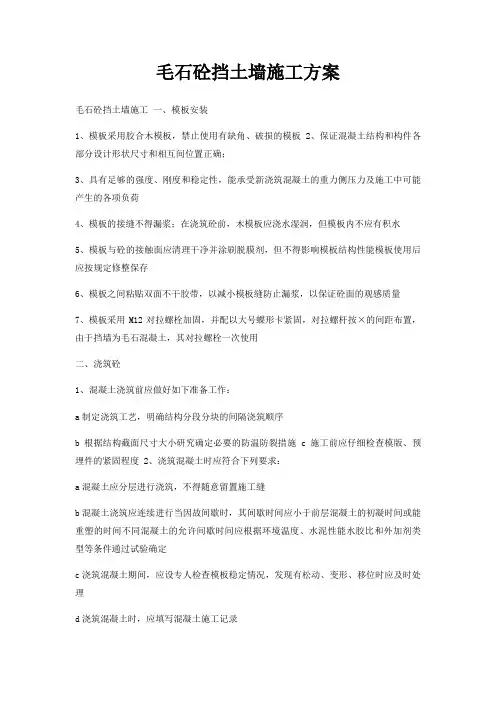

毛石砼挡土墙施工方案毛石砼挡土墙施工一、模板安装1、模板采用胶合木模板,禁止使用有缺角、破损的模板2、保证混凝土结构和构件各部分设计形状尺寸和相互间位置正确;3、具有足够的强度、刚度和稳定性,能承受新浇筑混凝土的重力侧压力及施工中可能产生的各项负荷4、模板的接缝不得漏浆;在浇筑砼前,木模板应浇水湿润,但模板内不应有积水5、模板与砼的接触面应清理干净并涂刷脱膜剂,但不得影响模板结构性能模板使用后应按规定修整保存6、模板之间粘贴双面不干胶带,以减小模板缝防止漏浆,以保证砼面的观感质量7、模板采用M12对拉螺栓加固,并配以大号蝶形卡紧固,对拉螺杆按×的间距布置,由于挡墙为毛石混凝土,其对拉螺栓一次使用二、浇筑砼1、混凝土浇筑前应做好如下准备工作:a制定浇筑工艺,明确结构分段分块的间隔浇筑顺序b根据结构截面尺寸大小研究确定必要的防温防裂措施 c施工前应仔细检查模版、预埋件的紧固程度 2、浇筑混凝土时应符合下列要求:a混凝土应分层进行浇筑,不得随意留置施工缝b混凝土浇筑应连续进行当因故间歇时,其间歇时间应小于前层混凝土的初凝时间或能重塑的时间不同混凝土的允许间歇时间应根据环境温度、水泥性能水胶比和外加剂类型等条件通过试验确定c浇筑混凝土期间,应设专人检查模板稳定情况,发现有松动、变形、移位时应及时处理d浇筑混凝土时,应填写混凝土施工记录e自高处向模板内倾卸混凝土时,为防止混凝土离析,一般应满足下列要求:从高处直接倾卸时,混凝土倾落高度不宜超过2m,以不发生离析为度f在混凝土施工缝处接续浇筑新混凝土时,一般应满足下列要求:抗渗要求的混凝土结构,施工缝宜做成凹型、凸型或设置止水带3、混凝土振捣a 混凝土浇筑过程中,应随时对混凝土进行振捣并使其均匀密实振捣宜采用插入式振捣器b混凝土振捣过程中,应避免重复振捣,防止过振应加强检查模板支撑的稳定性和接缝的密合情况,防止在振捣混凝土过程中产生漏浆c混凝土振捣,应符合下列规定:1)采用插入式振捣器振捣混凝土时,插入式振捣器的移动间距不宜大于振捣器作用半径的倍,且插入下层混凝土内的深度宜未50~mm,与侧模应保持50~mm的距离2)当振捣完毕需要变换振捣棒在混凝土拌和物中的水平位置时,应边振动边竖向缓慢提出振动棒,不得将振动棒放在拌和物内平拖不得用振动棒驱赶混凝土3)表面振动器的移动距离应能覆盖已振动部分的边缘 4)应避免碰撞模板、钢筋及其他预埋件5)每一振点的振捣延续时间宜为20~30s,以混凝土不再沉落、不出现气泡、表面呈现浮浆为度,防止过振、漏振d混凝土振捣完成后,应及时修整、抹平混凝土裸露面,待定浆后再抹第二遍并压光抹面时严禁洒水,并应防止过渡操作影响表面层混凝土的质量尤其要注意施工抹面工序的质量保证4、填放于混凝土中的毛石应符合以下要求: a毛石的强度等级不应小于MU30 b毛石在填放前应用水冲洗干净c毛石与毛石之间距不小于5-10cm,同时毛石不得与模板相接触至少间距10cm,d最上层毛石顶面应覆盖不小于25cm的混凝土层 e毛石体积不得超过片石混凝土总体积的30% 三、混凝土拆模混凝土拆模时的强度应符合设计要求当设计未提出要求时,应符合下列规定:1、侧模应在混凝土强度达到以上,且表面季棱角不因拆模而损失,方可拆除2、混凝土的拆模时间除需考虑拆模时的混凝土强度应满足上一条的规定外,还应考虑拆模时混凝土的温度不能过高,以免混凝土接触空气时降温过快而开裂,更不能在此时浇注凉水养护混凝土内部开始降温以前以及混凝土内部温度最高时不得拆模3、拆模宜按立模顺序逆向进行,不得损伤混凝土,并减少模板破损当模板与混凝土脱离后,方可拆卸、调运模板4、拆除临时埋设与混凝土中他预埋部件时,不得损伤混凝土5、拆除模板时,不得影响或中断混凝土的养护工作6、拆除后的混凝土结构应在混凝土达到%的设计强度后,方可承受全部设计荷载四、混凝土养护:1、混凝土养护期间,应重点加强混凝土的湿度和温度控制,及时对混凝土暴露面进行洒水养护,并保持暴露面持续湿润,直至混凝土终凝为止2、混凝土带模养护期间,应采取带模包裹、浇水通过喷淋洒水措施进行保湿、潮湿养护,保证模板接缝处不至失水干燥为了保证顺利拆模,可在混凝土浇筑24~48h后略微松开模板,并继续浇水养护至拆模后3、在任意养护时间,若淋注于混凝土表面的养护水温度低于混凝土表面温度,二者间温差不得大于15℃4、混凝土养护期间,对混凝土的养护过程做详细记录,并建立严格的岗位责任制五、墙背回填及泄水孔,沉降缝设置1、最低一排泄水孔以下用黏土进行回填,用人工分层夯实2、当墙身混凝土达到设计强度70%以上时进行挡墙墙背回填,以确保混凝土墙体的质量3、墙背回填应按设计要求分层填筑夯实4、墙身于地面以上部分,每隔2米上、下、左、右交错设置泄水孔应严格控制泄水孔位置,保证其位置准确,横平竖直孔内预埋≥φ50管伸入墙背10cm,最底排泄水孔下部及墙顶以下米的范围内设夯填黏土防渗层同时施工过程中严格控制泄水孔的流水坡度,并保证泄水孔向外排水顺畅泄水孔进口周围铺设××碎石反滤层,孔后夯填20cm厚的粘土隔水层并夯实,墙背填土前满铺厚片石层墙背回填时一定按设计及规范要求采用透水性较好的材料进行回填,靠墙处回填后采用水夯及人工配合机械打夯,不能直接用重型机械碾压;墙背以外回填按要求分层回填压实5、挡墙沿墙身方向结合墙高每隔15m或20m设一道伸缩缝,缝宽30mm,挡土墙沿墙顶内外三边填塞沥青麻筋,填塞深度不小于20cm六、混凝土缺陷处理1、混凝土拆模后,如表面由粗糙、不平整、蜂窝、孔洞、疏松麻面和却棱角等缺陷或不良外观时,应认真分析缺陷产生的原因,及时报告监理和业主,不得自行处理2、当混凝土表面缺陷修补后,修补或填充的混凝土应与本体混凝土表面紧密结合,在填充、养护、和干燥后,所有填充物应坚固、物收缩缝或产生膨形区,表面平整且与相邻表面平齐,达到工程技术规范要求的相应等级及标准的要求修补后混凝土的耐久性能应不低于本体混凝土七、脚手架搭设1、采用双排扣件式钢管脚手架,钢管为Φ48×,Q钢,距米纵距米步距米每12-15米设剪刀撑一道立杆底设垫木面积不小于纵向扫地杆距底座下皮mm,并需按规范要求搭设密目安全网2、单管立柱上的对接扣件应交错布置,两个相邻立柱接头不应设在同步同跨内,在高度方向错开不小于mm,各接头中心距主节点的距离不应大于步距的1/3搭接长度≥1m,不小于两个旋转扣件固定端部扣件盖板的边缘至杆端距离不应小于mm八、质量要求1、石料规格和质量应符合有关规定2、地基与基础必须满足图纸要求3、混凝土的配合比应符合设计规定4、混凝土表面应平整、密实、无蜂窝麻面现象5、墙背填料符合图纸要求6、沉降缝、泄水孔的位置和数量应符合图纸要求。
毛石挡土墙施工方案

毛石挡土墙施工方案第一章工程概况工程地址:该工程为分上下两步台的挡土墙结构,每步台高度为5米,采用MU40毛石M10水泥砂浆砌筑,底部宽3.2米,顶部宽1.9米。
挡土墙间距为15米,设有沉降伸缩缝和Φ100PVC管泄水孔。
内外顶三边填塞沥青麻筋进墙200mm。
第二章编制依据1.布置总图及地形图,由建设方于2013年10月提供。
2.施工图,由设计所于2013年10月设计。
3.现场踏勘,于2013年7月进行。
4.国家颁布的施工标准和规范规程。
第三章施工准备1.建设方应作的准备工作:建设方应提供施工所需的水源电源及坐标引点,水准引点,并选派现场全权代表协商处理建施双方在施工中可能出现的问题和事项。
建设方委托社会工程质量监督部门对本工程实行工程质量监理,负责组织图纸会审和技术交底,组织决算及竣工验收。
2.施工方应作的准备:1)劳动力准备:组织劳动力进场,选拔配备项目施工班子和各专业工程的施工力量。
2)劳动力计划:加大施工劳动力投入,确保按预定工期完工。
3)机械准备:配备先进的施工机械,在进场前对机械操作人员进行分组,加强安全教育,组织维修人员进场,确保施工时万无一失。
4)施工技术准备:熟悉设计文件,收集有关技术资料和施工规范,了解本工程的水文、地质、气象、岩土等资料,规划好交通运输路线,做好施工便道、用水、用电及临建布置,制定详细的施工作业指导书。
5)施工场地准备:根据施工总平面图进行现场布置。
第四章主要施工技术方案本工程采用MU40毛石M10水泥砂浆砌筑,底部宽3.2米,顶部宽1.9米。
挡土墙间距为15米,设有沉降伸缩缝和Φ100PVC管泄水孔。
内外顶三边填塞沥青麻筋进墙200mm。
施工时,应按照详细的施工作业指导书进行施工组织现场布置、施工程序、施工方法、工程进度计划以及保证质量、安全、进度计划的实施措施。
第五章质量保证措施为保证工程质量,施工方应严格按照设计文件和施工规范进行施工,使用符合标准的材料和设备,加强质量监督和检验,及时发现和纠正施工中存在的问题。
毛石挡土墙施工方案(改)

毛石挡土墙施工方案(改)本文旨在探讨毛石挡土墙的施工方案,并对其进行改进,以提高施工效率和挡土墙的稳固性。
1. 施工材料准备在进行毛石挡土墙的施工之前,需要准备以下材料:•毛石:挡土墙的主要材料,应选择坚固耐用的毛石。
•水泥:用于粘合毛石的材料,应选择高强度的水泥。
•沙子:用于混合水泥的细沙,应选择无杂质的沙子。
•水:用于混合水泥和湿润毛石的水源。
•工具:包括铲子、镐、锤子等施工工具。
2. 施工步骤步骤一:基础准备在进行毛石挡土墙的施工前,首先需要对基础进行准备。
清除施工区域内的杂物和泥土,确保基础平整并且有一定的坡度。
步骤二:水泥浆涂抹将水泥与适量水混合,制成水泥浆。
将水泥浆涂抹在基础上,形成一层均匀的水泥浆底层,以增加毛石挡土墙与基础的粘合力。
步骤三:毛石摆放选择适量大小均匀的毛石,依次摆放在水泥浆上。
毛石应根据大小、形状巧妙搭配,保证整体稳固性。
在摆放过程中,要注意毛石之间的间隙,以便后续灌注水泥。
步骤四:水泥填缝在毛石摆放完成后,使用水泥填补毛石之间的缝隙,确保毛石之间紧密贴合。
填缝后,用水平尺检查毛石的水平度和垂直度,保证挡土墙整体平整。
步骤五:养护维护完成挡土墙的搭建后,需进行充分的养护和维护。
避免在挡土墙上施加重压,确保水泥充分干燥和凝固。
在日常使用过程中,定期检查挡土墙的稳固性,如有松动或裂缝及时修补。
3. 施工改进改进一:加强水泥浆的黏合性为提高毛石挡土墙的稳固性,可在水泥浆中加入适量的外加剂,增强水泥浆的黏合性和抗压性,从而提高挡土墙的承载能力。
改进二:优化毛石的选用在选择毛石时,除了坚固耐用外,还应注意毛石的表面光滑度和形状匹配性,以减少填缝的工作量,提高施工效率。
结语通过对毛石挡土墙施工方案的改进,可以提高挡土墙的稳固性和美观性,减少施工过程中的瑕疵和问题,从而确保挡土墙的长期使用效果。
希望本文的内容能对毛石挡土墙的施工提供一定的参考和帮助。
浆砌毛石挡土墙施工方案1

浆砌毛石挡土墙施工方案1
一、施工前准备
在进行浆砌毛石挡土墙施工之前,需要做好以下准备工作:
•确定挡土墙的设计尺寸和形状;
•准备好所需要的毛石、水泥、砂浆等材料;
•对施工现场进行清理,确保施工环境整洁;
•安排好施工人员,保证施工队伍的配合。
二、施工工艺
1. 挖掘基坑
根据设计要求,挖掘出符合挡土墙尺寸的基坑,基坑底部需平整。
2. 铺设基础
在基坑底部铺设一层碎石或砾石,压实打磨后,再进行混凝土基础的浇筑。
3. 砌筑挡土墙
从基础开始砌筑挡土墙,首先将浆砌毛石嵌入到混凝土中,然后用水泥砂浆将毛石进行填缝固定。
4. 补充填土
待挡土墙砌筑完成后,将砌墙后的空隙填充土方,压实,并保持墙体两侧坡度合适。
5. 整体验收
等所有工序结束后,对挡土墙进行整体验收,确保墙体结实牢固,无空鼓、开裂等质量问题。
三、施工注意事项
•在施工过程中,要严格按照设计要求和工艺标准施工,保证挡土墙的质量;
•砌筑毛石挡土墙时,要根据毛石的形状和大小进行合理的布置,以确保墙体的均衡和美观;
•施工现场要保持整洁,定期清理杂物,以确保施工安全。
通过以上施工方案,可以有效地指导毛石挡土墙的施工过程,确保挡土墙的质量和美观度。
浆砌毛石挡土墙施工方案1

浆砌毛石挡土墙施工方案11. 引言浆砌毛石挡土墙是一种常见的挡土结构,它通过将毛石用水泥砂浆粘接起来,形成坚固的挡土墙体。
本文将介绍浆砌毛石挡土墙的施工方案,包括材料准备、施工步骤和安全注意事项。
2. 材料准备在开始施工之前,我们需要准备以下材料和工具: - 毛石:选择坚固、规整的毛石作为墙体的主要材料。
- 水泥:用于制备砂浆,选择适合的水泥种类。
- 砂子:作为砂浆的填料。
- 塑料膜:用于墙体的防水处理。
- 水平仪、测量工具等常规工具。
3. 施工步骤3.1 基础处理首先,需要对挡土墙的基础进行处理,确保其平整、坚固。
具体步骤如下: 1. 清理基础:清除基础表面的杂物和泥土。
2. 打浆:用水泥砂浆将基础表面进行浇筑和整平。
3. 底部排水:在基础底部铺设排水层,防止墙体底部积水。
3.2 砌筑墙体接下来,开始进行毛石挡土墙体的砌筑,具体步骤如下: 1. 石头排序:将选好的毛石按照形状、大小进行排序,以方便后续的砌筑。
2. 砂浆准备:按照砂浆比例将水泥和砂子混合,搅拌均匀。
注意,砂浆的水泥砂子比例需要根据具体情况进行调整。
3. 毛石涂浆:取一块毛石,用砂浆在其底部均匀涂抹一层。
4. 砌筑墙体:将涂有砂浆的毛石放置在基础上,根据设计要求逐层砌筑。
注意,每一层的毛石应该相互错缝,以增加墙体的稳定性。
5. 修整墙面:在砌筑过程中,用水平仪对墙面进行检验,及时调整毛石的位置。
待砌筑完毛石挡土墙的高度后,用一块水平木板将墙面进行平整修整。
3.3 防水处理毛石挡土墙的上部需要进行防水处理,以防止水渗透,具体步骤如下: 1. 安装塑料膜:将塑料膜铺设在墙体上部,与基础处的塑料膜连接起来,确保墙体整体防水性能。
2. 固定塑料膜:使用适当的固定材料,将塑料膜固定在墙体上,确保完整性和稳定性。
4. 安全注意事项在进行浆砌毛石挡土墙施工的过程中,需要注意以下安全事项: -佩戴个人保护装备,如安全帽、防护眼镜、手套等。
毛石挡土墙施工方案

毛石挡土墙施工方案一、工程概述本工程为_____毛石挡土墙工程,位于_____。
挡土墙的总长度为_____米,高度为_____米,基础埋深_____米。
其主要作用是为了防止土体滑坡和保持土体稳定,保障周边建筑物和道路的安全。
二、施工准备1、技术准备熟悉施工图纸和相关技术规范,进行技术交底。
编制施工方案,明确施工工艺和质量控制要点。
测量放线,确定挡土墙的位置和标高。
2、材料准备毛石:选用质地坚硬、无风化、无裂缝的毛石,其强度不低于MU30,尺寸一般为 200-400mm。
水泥:采用普通硅酸盐水泥,强度等级不低于 325 级。
砂:选用中砂,含泥量不超过 5%。
水:使用清洁的自来水。
3、主要机具准备搅拌机、运输车辆、铁锹、手推车、大铲、瓦刀等。
水准仪、经纬仪、钢尺等测量工具。
4、作业条件准备基槽已按设计要求开挖完成,并经过验收合格。
现场临时道路畅通,水电供应满足施工要求。
三、施工工艺流程1、测量放线根据设计图纸,使用经纬仪和水准仪进行测量放线,确定挡土墙的轴线和标高,并设置控制桩。
2、基槽开挖采用机械开挖为主,人工清理为辅的方式进行基槽开挖。
基槽开挖宽度应比设计宽度宽出 500mm 左右,作为施工操作面。
基槽开挖深度应符合设计要求,挖到设计标高后,应进行验槽,如发现地基土不符合设计要求,应及时与设计单位联系,进行处理。
3、基础施工基础采用 C20 混凝土垫层,厚度为 100mm。
垫层施工完成后,进行基础钢筋绑扎和模板安装。
基础混凝土采用C25 商品混凝土,浇筑时应振捣密实,表面抹平。
4、墙体砌筑砌筑前,应将毛石表面的泥土、水锈等杂质清除干净。
砌筑时,先砌角石,再砌面石,然后填腹石。
毛石应大面朝下,分层卧砌,上下错缝,内外搭砌,不得采用外面侧立石块、中间填心的砌筑方法。
灰缝厚度一般为 20-30mm,砂浆应饱满,不得有干缝、瞎缝和空缝。
每天砌筑高度不应超过 12m。
5、勾缝勾缝前,应将灰缝内的杂物清理干净。
毛石挡土墙施工方案

毛石挡土墙施工方案一、施工流程图毛石挡土墙施工流程如下图:二、施工工艺1、材料要求:1.1墙体采用的毛石混凝土,所用石料要求坚硬、密实、质地适当细致、色泽均匀、禁止使用风化石、水锈石、凸凹石块、卵石和薄毛石等。
1.2毛石强度应大于30MPa,最小厚度150mm,毛石掺量占总体积25%以下。
1.3墙顶地面现浇C20混凝土厚20cm,将墙顶地面封闭,方针地表水下渗。
1.4墙背填料为砂质粘土。
2、毛石混凝土施工工艺2.1测量放样定位和挡墙选型:2.1.1施工前,根据设计图纸,使用全站仪放出边线桩及基槽开挖范围,在开挖边界外5m设保护桩,便于施工中随时检查。
2.1.2基底开挖到位后,并经建设单位、监理单位会同我司相关人员,对环境挡墙(室外楼梯)等基础开挖后的实际的基底(原地貌)高程,进行实测并形成收方资料。
2.1.3根据实测的基底(原地貌)高程和拟定挡墙顶高程,计算挡墙总高来对挡墙进行选型。
由于图集为1m整高数计,如墙高非整数,当非整数小于0.5m时,其截面尺寸可采用插入法;当非整数大于0.5m 时应往上取用墙高为整数的断面,只修改墙高和强顶宽度。
2.1.4回填区的重力式挡墙需采用扩展基础,按04J008的19页执行。
2.2、基槽开挖土方开挖、回填:2.2.1采用人工配合机械开挖的方法,待挖至接近设计标高时检查基槽标高和轴线偏位情况,对有偏差的及时修整达到设计要求。
2.2.2本工程设计图中挡墙选用04J008第56页的FJB2~FJB4,挡墙基底(Bd)为1810~2570mm宽,挡土墙纵坡i基底不宜大于5%。
当大于5%时,应在纵坡向将基础做成台阶式。
台阶高度不宜大于0.5m。
2.2.3挡墙基槽换土回填深度大于2.0m,换填开挖宽度为:挡墙基底宽度(Bd)加上每边加宽0.5米,即Bd+0.5m×2。
挡墙基槽开出的土方采用自卸车运至空旷地,进行晾干、筛选,以备作为填料使用。
当基槽开挖全段完成后才开始整平并碾压密实。
毛石挡土墙施工方案

毛石挡土墙施工方案1. 引言毛石挡土墙是一种常见且有效的挡土结构,可用于防止土壤侵蚀、地面滑坡等地质灾害。
本文档旨在提供一份详细的毛石挡土墙施工方案,从设计到施工及后续维护全面介绍。
2. 设计2.1 环境评估在设计毛石挡土墙之前,需要对工程所在地的环境进行评估。
这包括地质勘测、水文地质分析,以及对附近建筑物、道路和管线的调查。
评估结果将有助于选择合适的挡土墙类型和决策设计参数。
2.2 挡土墙类型选择根据环境评估的结果,可以选择适合项目的挡土墙类型。
常见的毛石挡土墙类型有重力挡土墙、加筋土挡土墙和梯形挡土墙等,选择时需考虑地质条件、挡土高度和造价等因素。
2.3 结构设计结构设计是毛石挡土墙施工的核心,它需要考虑墙体稳定性、排水系统、抗渗措施等因素。
根据挡土墙类型的不同,设计过程中还需要确定石材的选择、排列方式以及墙面的倾斜度等细节。
3. 材料准备3.1 石材选择毛石挡土墙使用的主要材料是石块,石材的选择应符合工程设计要求和施工实践经验。
常见的石材类型有花岗岩、石灰石和板岩等。
选择时应注意石材的质量和外观。
3.2 辅助材料除了石材,还需要使用一些辅助材料来增强挡土墙的稳定性。
这包括钢筋、钢丝网、过滤材料和土壤加固材料等。
辅助材料的选择应符合设计要求,并且具有良好的耐久性和抗腐蚀性能。
4. 施工过程4.1 地面准备施工前需要对挡土墙场地进行清理和平整处理。
清理包括清除杂草、建筑垃圾和其他障碍物。
平整可以通过挖土、填土和碾压等作业来完成,以确保施工面整齐、平坦。
4.2 基础施工毛石挡土墙的稳定性依赖于坚实的基础。
在基础施工过程中,需要挖掘基坑,根据设计要求浇筑混凝土基础。
确保基础的平整度和强度对挡土墙的稳定性至关重要。
4.3 石材摆放石材的摆放是毛石挡土墙施工的关键步骤。
根据设计要求,将石块从下到上一层一层地摆放在挡土墙面上。
摆放过程中需注意石块之间的缝隙和整体的均衡性,以提高挡土墙的稳定性和美观性。
4.4 加固和填充在石材摆放完成后,需要进行墙体的加固和填充工作。
毛石混凝土挡土墙施工方案

毛石混凝土挡土墙施工方案一、施工准备(一)作业条件1、浇筑混凝土层段的模板、钢筋、顶埋件及管线等全部安装完毕,经检查符合设计要求,并办完隐、预检手续。
2、浇筑混凝土用的架子及马道已支搭完毕.并经检查合格。
3、水泥、砂、石及外加剂等经检查符合有关标准要求,试验室已下达混凝土配合比通知单。
4、磅秤(或自动上料系统)经检查核定计量准确,振捣器(棒)经检验试运转合格。
工长根据施工方案对操作班组已进行全面施工技术培训,混凝土浇筑申请书已被批准。
(二)材质要求1、水泥:水泥品种、强度等级应根据设计要求确定。
质量符合国家现行水泥标准。
工期紧时可做水泥快测。
2、砂、石子:根据结构尺寸、钢筋密度、混凝土施工工艺、混凝土强度等级的要求确定石子粒径、砂子细度。
砂、石质量符合国家现行标准。
3、水:自来水或不含有害物质的洁净水。
4、外加剂:根据施工组织设计要求,确定是否采用外加剂。
外加剂须经试验合格后,方可在工程上使用。
5、掺合料:根据施工组织设计要求,确定是否采用掺合料。
质量符合国家现行标准。
6、隔离剂:水质隔离剂。
(三)施工机具混凝土搅拌机、磅秤(或自动上料系统)、双轮手推车、小翻斗车、尖锹、平锹、混凝±吊斗、插入式振捣器、木抹子、铁插尺、胶皮水管、铁板、串桶、塔式起重机、混凝土标尺杆、砂浆称量器等。
二、质量要求具体要求请参照本书“箱型基础工程”章节中“混凝土工程”相应部分。
三、工艺流程作业准备→混凝土搅拌→混凝土运输→挡土墙毛石混凝土浇筑与撮捣→养护四、操作工艺(一)作业准备1、浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污清除干净,并检查钢筋的保护层垫块是否垫好,钢筋的保护层垫块是否符合规范要求。
2、如使用木模板时应浇水使模板湿润。
柱子模板的扫除口应在清除杂物及积水后再封闭。
3、施工缝的松散混凝土及混凝土软弱层已剔掉清净,露出石子,并浇水湿润,无明水。
4、梁、柱钢筋的钢筋定距框已安装完毕,并经过隐、预检。
毛石挡土墙施工方案 (1)(完整版)

毛石挡土墙施工方案 (1)(完整版)本文介绍了一项挡土墙工程的编制依据、工程概况和施工准备工作。
为了更好地组织施工,需要掌握气象、地形和水文地质等方面的信息,并进行会审工作,理解设计意图和施工质量标准。
同时,需要编制施工图预算和施工预算,以便为工程拔款、编制施工作业计划、人力资源和材料机具准备提供依据。
挡土墙的基础图示为中风化页岩和中风化石灰岩承载力为1500KPa和700KPa。
施工中需要注意上下交叉作业的安全防护和毛石墙体高、垂直运输难度大的问题。
本文还提到,本方案只对承包范围内的具体施工方法作叙述,不包括景观、植物种植和种植土。
最后,需要设置标高及控制网,以确保施工的精度和质量。
根据本工程的特点,周围建筑已经建成,可以利用建筑物的外边线作为挡土墙的控制线,建筑物室内设计标高作为挡土墙的控制标高。
为了满足工程进度计划的要求,需要确定各施工阶段的劳动力需用量计划,并选择高素质的施工作业队伍进行施工。
在作业条件准备方面,需要向班组进行挡土墙砌筑质量、技术和安全交底,下达工程施工任务单,使班组明确有关质量、技术、安全、进度等要求。
此外,还需要检查道路、垂直和水平运输是否畅通,操作面场所是否清理干净等。
对材料、构配件的质量、规格、数量等进行订购,并有部分材料储备到指定的作业地点。
施工机械也需要就位并进行试运,做好维护保养等工作,以保证施工机械能正常运行。
施工流程图如下:1.施工测量定位2.基槽开挖3.基槽清理成型残土倒运4.垫层施工5.分隔缝设置、挡土墙砌筑、预埋管6.反滤层施工、回填土7.养护对于E车库与21#、24#及E车库与32#、33#间部分与33#公建间的挡土墙施工,可以先回填部分回填土,然后将材料运输到21#和24#间,再用小四轮从车库顶部运至填土区上部,用人工再倒运至砌石区。
该区域采用边砌挡土墙边回填的施工方法,减少材料运输工程量。
25#及26#楼与32#公建间挡土墙施工场地狭小,无施工作业面,材料运输需先将材料运至26#楼东侧、25#至26#间的填方区及25#西侧,然后用小型挖掘机运至坑边,再由人力倒运至挡土墙边组砌。
毛石挡土墙施工方案

毛石挡土墙施工方案一、施工步骤及施工顺序1.现场准备:确定施工区域,清理施工现场并进行地基处理,确保施工区域平整、无障碍物。
2.基础浇筑:用混凝土进行基础浇筑,根据土壤条件和挡土墙高度确定基础尺寸和深度,确保基础坚固。
3.搭建支模:根据挡土墙设计图纸,搭建支模,确保挡土墙的形状和尺寸符合设计要求。
4.石料选配:根据设计要求和美观要求,选配合适的毛石材料。
5. 毛石铺砌:将毛石按照设计要求和铺砌顺序,逐层进行铺砌,保证毛石之间的缝隙不大于5mm。
6.墙体夯实:在毛石铺砌完成后,使用夯实器对墙体进行夯实,保证墙体紧密、坚固。
7.稀土浇注:通过稀土浇注,填充毛石之间的缝隙,增加挡土墙的稳定性。
8.防渗处理:对挡土墙进行防渗处理,采用防水涂料或防渗剂,防止水分渗透导致墙体损坏。
9.排水系统安装:安装挡土墙后,要设置合理的排水系统,确保雨水能够及时排出,减少水压对挡土墙的影响。
二、材料准备1.混凝土:用于基础浇筑,保证挡土墙的承载能力。
2.支模材料:用于搭建支模,确保挡土墙的形状和尺寸符合设计要求。
3.毛石材料:用于石料选配和毛石铺砌,根据设计要求和美观要求选择合适的毛石材料。
4.稀土:用于填充毛石之间的缝隙,增加挡土墙的稳定性。
5.防水涂料或防渗剂:用于对挡土墙进行防渗处理,防止水分渗透导致墙体损坏。
6.排水系统材料:包括排水管道、排水板等,用于安装排水系统,确保雨水能够及时排出。
三、安全措施1.工人必须佩戴安全帽、安全鞋等个人防护装备,严禁穿拖鞋、赤脚等不安全行为。
2.施工现场必须设置明显的安全警示标志,提醒人员注意施工区域。
3.施工期间必须保持施工区域的整洁和通畅,防止发生坠落、滑倒等意外事故。
4.施工过程中需按照规定使用和保管施工设备和工具,严禁乱丢乱放。
5.施工现场必须配备消防设施,确保施工安全。
以上是一份毛石挡土墙的施工方案,主要包括施工步骤、施工顺序、材料准备和安全措施。
在实际施工中,还需要根据具体情况进行调整和完善,确保施工顺利进行,安全高效完成。
毛石挡土墙施工方案

毛石挡土墙施工方案一、前期准备工作1.地质勘察:对施工区域进行地质勘察,了解地质情况和土地的承载能力等参数,确定合适的挡土墙结构和设计参数。
2.清理施工区域:清理施工区域内的杂草、垃圾等,确保施工区域的整洁,并为施工做好准备。
3.施工图纸:根据设计要求,制作详细的施工图纸,确保施工的正确性和顺利进行。
二、基础施工1.地基处理:根据地质勘察结果,对土地进行处理,确保地基的坚固稳定。
2.基础打地基:根据设计要求,在地基上开凿基槽,将砼浇筑或灌注基础,确保基础的稳定和抗冲刷能力。
三、墙体施工1.定位:根据设计要求确定挡土墙的位置,并使用准确的定位工具进行定位。
2.毛石选择:根据设计要求和美观要求,选用合适的毛石材料,确保墙体的美观和牢固。
3.毛石码放:将选好的毛石按照设计方案码放在基础上,并根据需要填充一些小石块或碎石,以便石块之间稳固连接。
4.石块固定:在石块码放完成后,使用钢筋或铁丝将石块牢固地固定在一起,确保墙体的稳定性。
5.墙体夯实:对码放完成的石块进行夯实,保证墙体的牢固性和稳定性。
夯实时要注意加工具,以免损坏石块。
6.石头堵口:在墙体上部,填充一层水泥沙浆或焊条等,以填补石块之间的空隙,增加墙体的密实性。
7.排水系统:在挡土墙上设置排水系统,确保挡土墙后方的水分能够顺利排除,不对挡土墙造成不利影响。
四、封顶处理1.墙顶收口:在挡土墙顶部设置石头收口或水泥沙浆收口,以防止水分渗透到墙体内部,影响墙体的稳定性。
2.保护层施工:在挡土墙顶部设置保护层,如沥青混凝土、防水涂料等,以增加挡土墙的使用寿命。
五、安全措施1.施工安全:在施工过程中,确保工人的安全,配备必要的安全装备,并进行安全教育。
2.施工现场安全:合理设置施工标志和隔离带,确保施工现场的安全,避免施工过程中可能发生的意外。
六、清理和完工1.清理施工区域:施工完工后,清理施工区域内的杂物和垃圾,保持整洁。
2.完工验收:对施工的挡土墙进行验收,确保施工质量符合设计要求。
毛石挡土墙专项施工方案

毛石挡土墙专项施工方案
一、施工前准备工作
在进行毛石挡土墙的施工前,需要做好以下准备工作:
1.确定挡土墙的设计要求,包括高度、长度和坡度等参数。
2.确定施工区域的地质情况,了解土层稳定性和承载能力。
3.准备施工所需的材料和工具,包括毛石、胶结材料和挖掘机械等。
4.组织施工人员进行安全培训,确保施工过程中的安全。
二、挡土墙的布置与设计
1.根据设计要求,在施工区域布置挡土墙的轮廓线,并进行标注。
2.根据设计要求确定挡土墙的宽度,通常为挡土墙高度的1/3到1/2。
3.根据设计要求确定挡土墙的坡度,通常为1:1.5到1:2。
三、挡土墙的基础施工
1.在挡土墙轮廓线内开挖基础沟槽,沟槽宽度略大于挡土墙的宽度。
2.在沟槽中铺设排水管道,确保排水畅通。
3.在沟槽中浇筑混凝土基础,基础的高度应超出地面水平面。
四、毛石挡土墙砌筑
1.根据设计要求,在基础上依次铺设毛石,注意毛石的匹配和排列。
2.在毛石之间填入适量的胶结材料,确保毛石之间牢固连接。
3.在挡土墙的迎水面设置排水孔,确保排水通畅。
五、挡土墙的护面处理
1.对挡土墙的迎水面进行抹灰处理,增加防水性能。
2.对挡土墙的背水面进行植被覆盖或者设置护坡,增加稳定性。
六、施工结束工作
1.清理施工现场,清除杂物和多余材料。
2.进行验收和测量,确保挡土墙符合设计要求。
3.做好施工记录和整理资料,备案存档。
通过以上方案的施工过程,可以确保毛石挡土墙的稳定性和耐久性,为工程质
量提供保障。
毛石挡土墙专项施工方案

毛石挡土墙专项施工方案
一、工程概述
二、施工内容和顺序
1.基坑开挖
按照设计要求进行基坑开挖,将原有土壤挖除至设计要求的坑底,做好基坑边坡与坑底的支护工作。
2.基础浇筑
在基坑底部进行基础的浇筑,采用混凝土浇筑,混凝土强度和配比符合设计要求。
3.填筑与夯实
在基础完成后,按照设计要求进行毛石的填筑与夯实工作。
毛石的选用应满足设计强度和美观的要求,填筑时应均匀铺设,并按照设计要求进行分层加固,夯实时应采用夯击或振动板等方式,确保填筑体的密实性。
4.加固与保护
5.水工环境建设
根据工程需要,在毛石挡土墙后方进行排水系统和排水沟的建设,包括泄水管道、雨水收集池等,确保周围环境的稳定和安全。
三、施工技术要求
1.施工品质
2.安全要求
施工过程中,要严格按照安全操作规程进行作业,保障施工人员的安全。
施工现场应设置安全警示标志,保障周围人员和设备的安全。
3.环保要求
施工过程中要严格按照环保要求进行作业,减少二次污染。
施工现场要进行垃圾分类处理,有效利用资源,避免对周围环境的污染。
四、施工进度安排
施工进度的安排应根据施工方案和具体情况进行制定。
确保施工工期的合理性和施工质量的保证的前提下,尽量缩短施工工期。
五、质量验收标准
施工完成后,对毛石挡土墙的施工质量进行验收。
主要包括填筑体的均匀性、密实性、稳定性等方面的检查,并与设计要求进行对照,确保施工质量的合格。
以上是毛石挡土墙专项施工方案的主要内容,施工过程中需要根据具体情况进行调整和补充。
在施工过程中,应注意安全和环保要求,确保施工质量的合格性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录第一章工程概况第二章编制依据第三章施工准备第四章主要施工技术方案第五章质量保证措施第六章安全施工保证措施第七章文明施工措施第八章工期保证措施第九章冬雨季施工措施附件:1、选用拟投入得施工机械设备2、劳动力计划表3、挡土墙工程施工进度安排4、挡土墙工程施工总平面图ﻬ第一章工程概况工程地址:挡土墙结构为分上下两步台:均为5米高得直立式毛石挡土墙,挡土墙底部宽3、2米,顶部宽1、9米,采用MU40毛石M10水泥砂浆砌筑,挡土墙间距15米设沉降伸缩缝一条,内外顶三边填塞沥青麻筋进墙200mm;另设Φ100PVC管泄水孔。
第二章编制依据一、二0一三年十月公司提供得布置总图及地形图.二、二0一三年十月设计所设计得施工图.三、二0一三年七月进行得现场踏勘.四、国家颁布得有关施工标准与规范规程。
第三章施工准备一、建设方应作得准备工作为了使工程能够顺利开工,建设方应提供施工所需要得水源电源及坐标引点,水准引点,选派贵公司得现场全权代表协商处理建施双方在施工中可能出现得各种问题与事项,委托社会工程质量监督部门对本工程实行工程质量监理,负责组织图纸会审与技术交底,组织决算及竣工验收。
二、施工方应作得准备1、劳动力准备:积极办妥本工程所需得一切许可批件手续,组织劳动力进场,选拔配备项目施工精干班子,优选各专业工程得施工力量,为本工程全面施工作施工力量得准备。
2、劳动力计划:为加快施工进度,本工程加大施工劳动力投入,确保按预定工期完工。
3、机械准备:我公司机械设备充足,为保证工程质量与工程进度,我公司将配备先进得施工机械,在进场前对机械操作人员进行分组,确立责、权、利,定编、定岗、定任务,加强安全教育,组织维修人员进场。
进场前,将机械设备全部检修一遍,确保施工时万无一失。
4、施工技术准备:(1)组织施工管理与技术人员熟悉设计文件。
(2)收集有关技术资料,施工规范与操作规程。
(3)了解本工程得水文、地质、气象、岩土等资料。
(4)规划好交通运输路线,做好施工便道、用水、用电及临建布置,做好劳动力、机械、场地与调配计划.(5)做好详细得施工作业指导书施工组织现场布置、施工程序、施工方法、工程进度计划以及保证质量、安全、进度计划得实施措施。
5、施工场地准备(1)施工现场布置见施工总平面图。
(2)根据现场考察,结合本工程特点,拟在修建区域设基地,主要设施为:办公室、保安室、材料场地、水泥棚。
(3)生产用水、用电:本工程用水、用电由业主协助解决。
第四章主要施工技术方案本工程因工期紧,任务重,必须统筹安排,合理组织施工.一、施工程序本工程遵循先地下后地上,先北侧后西部得基本程序安排施工。
整个施工过程大体分为37、00米以下毛石挡土墙(下部),37、00米以上挡土墙(上部)二个阶段。
1、毛石挡土墙工程施工程序放线→机械开挖土方(37、00米以上上部毛石基础)→机械开挖沟槽(下部)→人工清理、修整→验槽→砌37、00以下毛石基础(下部)→回填土(夯填)→砌37、00以上毛石基础(上部)→预埋Φ100PVC管泄水孔→毛石挡土墙外侧勾缝→伸缩缝填塞沥青麻筋→检查、清理。
第一节施工测量1、测量定位放线本工程根据总平面图中得规划红线,道路中心线或甲方移交得测量控制点,采用直角坐标法进行轴线得定位与校核。
2、工程轴线控制(1)平面控制本工程为围墙结构.利用经纬仪测出挡土墙轴线控制桩,经复测合格后(误差不超过2mm),引测至安全、固定位置,做砼护墩加以妥善保护.用红色三角油漆标绘,后重新投测验成,将误差控制在2mm以内,经复测合格后再依据经纬仪与锤球直接投测到基础上。
(2)高程控制水准点在基础土方开挖时,应根据在场内设置得永久性控制桩与高程控制点,通过三点水准测量进行引测。
对测量成果进行平差后,确定其最终结果,用红色油漆三角标绘,再根据原始标高控制基础得高程。
第二节施工便道及土方工程1、根据本工程特点,为了减少材料二次搬运,降低工程成本,保证工程工期,沿围墙四周设4M宽施工便道,底层填800mm厚山皮石后进行碾压。
场地中设置材料场地,地面采用100mm厚C20砼,四周用M10粘土砖M10混合砂浆砌筑500mm高,240mm砖墙,每隔2米设370mm*370mm砖垛。
2、土方开挖(1)本工程土方开挖到至绝对标高33、00m,采用人工开挖施工方案。
(注:基础底北侧比南侧低200mm,需人工挖土)(2)开挖时,每段沟槽处均应设立两个标高控制点,随挖随测试,即时进行人工清基槽,防止超挖.超挖部分可采用回填夯实,如有可能,最好用砂分层夯实,达到标高后方可施工基础。
(3)如开挖遇地下水时,必须及时做好排水工作,将基坑四周挖250mm宽得排水沟,在靠水塘得位置挖一个集水坑,用潜水泵直接抽至水塘中或水源进行沉淀后可排入至主干道内污水管道内。
(4)土方开挖完后,应及时请有关方面验收检查,为下道工序尽快创造条件.(5)在开挖过程中,如遇到障碍物、墓穴、文物、硫砂等现象,应立即停止开挖并逐级上报待处理后方能继续施工。
3、土方回填(1)根据本工程现场情况,工程地势低,因此填方土料应符合设计及施工规范得要求,保证填方得强度与稳定性。
本工程填方土料应符合下列要求:①碎石类土、砂土与爆破石渣可用于表层下得填料。
②选用抗剪强度高与透水性强得砾石或沙土,当选用粘性土做填料时,宜掺入适量得沙砾或碎石。
③填土埋必须分层夯实,每层150厚。
(2)填土方法根据本工程特点,采用人工分层填土方法。
第三节砌体工程1、本工程现场水平运输铲车运输。
垂直运输雇用16T汽车吊.一、砌石块(一)材料要求石砌体所用得石村应质地坚实、无风化剥落与裂纹。
用于清水墙、柱表面得石材,应色泽均匀。
石材表面得泥垢、水锈等杂质,砌筑前表除干净。
毛石应呈块状,其中部厚度不宜小于15cm。
料石得宽度、厚度均不宜小于20cm,长度不宜大于厚度得4倍。
砌筑砂浆得品种与强度等级应符合设计要求。
砂浆得稠度宜为3~5cm,冬期稠度应小一些。
(二)毛石墙施工1、毛石墙得砌法毛石墙一般采用交错组砌,灰缝不规则,外观要求整齐得墙面,其外皮石材可适当加工,也可使用料石,组砌成各种形式。
毛石墙得转角应用料石或修整得平毛石砌筑,墙角部分纵横宽度至少0.8m。
2、毛石墙施工要点①、从石料中选取在应砌位置上适宜大小得石块,并有一个面做为墙面。
如石料有凸部应用铁锤打掉.②、在转角处,应采用有直角边得石料,将其直角边砌在墙角一面,据长短形状纵横搭接砌入墙内。
③、毛石墙砌筑前,应根据墙得位置及厚度,在基础顶面上放线,并立皮数杆,拉上准线。
④、毛石墙得第一皮石块及最上一皮石块应选用较大平毛石砌筑,第一皮大面向下,最后一皮大面向上.其它各皮要做到犬牙相错搭接紧密。
上下石块要相互错缝,内外搭接。
墙中不应放铲口石与全部对合石。
⑤、毛石墙每天得可砌高度,不宜超过1.2m。
⑥、毛石墙每皮高度应控制在300~400mm,灰缝应控制在20~30mm左右。
⑦、毛石墙必须设置拉结石。
拉结石应均匀分布,相互错开,一般每0.7m2墙面至少设置一块,且同皮内得中距不大于2m.拉结石得长度,如墙厚等于或小于40cm,应等于墙厚,墙厚大于40cm,可用两块拉结石内外搭接,搭接长度不小于15cm,且其中一块长度不小于墙厚得2/3。
⑧、毛石墙每砌1.2m高必须找平一次。
找平得方法就是:当接近找平高度时,注意选石与砌石,到找平在应大致水平,也就就是大平小不平,而不可用砂浆与小石块来铺平。
三、墙面勾缝毛石墙面勾缝前,应做下列准备工作:1、清除墙面上粘结得砂浆、泥浆与杂物等,并洒水湿润;2、开凿瞎缝,并对缺棱掉角得部位用与墙面相同颜色得砂浆修补平整;3、砖石墙面勾缝一般采用1︰2水泥砂浆(水泥︰细砂)。
墙面勾缝应深浅一致,搭接平整并压实抹光,不得有丢缝、开裂与粘结不牢等现象.勾缝完毕后,应清扫墙面第五章质量保证措施1、施工质量目标:合格以上工程标准。
2、建立质量管理组织:成立以技术负责人为首得质量管理小组,设技术负责人一名,质检两名,各班组由班长负责技术质量。
3、建立健全质量岗位责任制,实行技术质量层层负责,层层把关,严格执行操作规定,按图施工。
采取挂牌制、责任制、样板制.将事故隐患消灭在施工过程中.4、建立质量保证体系。
5、质量控制具体措施:工序交接有检查,施工项目有方案,技术措施要交底,图纸会审有记录,隐蔽工程有验收,设计变更有手续,含水量待试验有结,质量处理有方案。
6、严格按规范施工,规范就是评价工程质量得尺度,工程质量就是否符合质量标准,必须通过严格得检查试验,用数据说话.7、加强机械设备得保养维修,达不到施工技术要求得设备不得进入工地使用。
8、测设要严格认真,各种工序要衔接有序。
第六章安全施工保证措施1、建议安全施工保护体系与交底工作本工程为建筑工程,因此投入得人力较多,项目经理部应建立安全施工保护体系,设立安全管理小组与专职安全员,班组设兼职安全员搞好安全施工管理,坚持预防为主得原则,防患于未然,着眼于事先控制,“生产必须安全,安全为了生产”得原则落到实处,将施工安全管理贯穿于施工全过程,做好工程安全记录.2、设置安全标志与落实安全措施施工现场醒目张贴,悬挂安全施工标志,制定安全生产措施实施办法,设置灭火器等消防器材,并经常检查,消除不安全隐患。
3、机械设备安全使用措施机械设备得安全使用就是本工程得重要工作,所有得施工人员都必须严格按照安全操作规程施工,各种机械设备必须专人负责,责任落实到人,加强设备得保养维修,对于损坏得机械设备,要及时维修,不得“带病”工作.4、施工现场防火措施(1)项目建立防火责任制,职责明确;(2)按规定建立义务消防队,有专人负责,订出教育训练计划与管理办法;(3)重点防火部位必须建立有关规定,有专人管理落实责任,安设警告标志,配置相应得消防器材;(4)建立用火审批制度,按规定划分级别,明确审批手续,并有监护措施;(5)办公室、食堂等处应设有常规消防器材;5、安全检查(1)班组每天进行班前活动,由班长或安全员传达工长安全技术交底,并作好当天工作环境得检查,做到当时检查当时记录。
(2)质安部专职安全员带队每星期一组织本项目安全生产得检查,记录问题,落实责任人,签发整改通知,落实整改时间,定期复查,对未及时完成整改得人与事,严格按本企业安全奖惩罚条例执行。
(3)公司对项目进行半月一次得安全大检查,发现问题,提出整改意见,发出整改通知单,由项目经理签收,并布置落实整改人、措施、时间。
如经复查未完成整改,将对项目经理及有关责任人进行处罚。
(4)对公司有关部门到项目随机抽查发现得问题,由项目质安部监督落实整改。
第七章文明施工措施1、建立文明施工岗位责任制,实行项目经理责任制,设立文明施工责任人,保证文明施工措施得贯彻落实。
