地下室防水常用做法说明(外防外贴法与外防内贴法)

合集下载

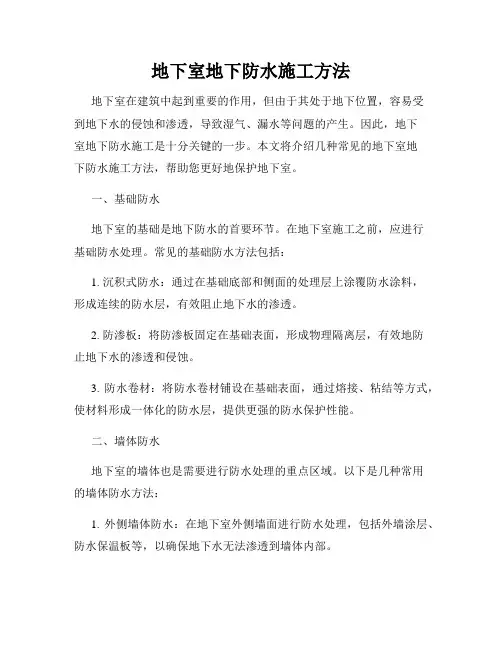

地下室地下防水施工方法

地下室地下防水施工方法

地下室地下防水施工方法地下室在建筑中起到重要的作用,但由于其处于地下位置,容易受到地下水的侵蚀和渗透,导致湿气、漏水等问题的产生。

因此,地下室地下防水施工是十分关键的一步。

本文将介绍几种常见的地下室地下防水施工方法,帮助您更好地保护地下室。

一、基础防水地下室的基础是地下防水的首要环节。

在地下室施工之前,应进行基础防水处理。

常见的基础防水方法包括:1. 沉积式防水:通过在基础底部和侧面的处理层上涂覆防水涂料,形成连续的防水层,有效阻止地下水的渗透。

2. 防渗板:将防渗板固定在基础表面,形成物理隔离层,有效地防止地下水的渗透和侵蚀。

3. 防水卷材:将防水卷材铺设在基础表面,通过熔接、粘结等方式,使材料形成一体化的防水层,提供更强的防水保护性能。

二、墙体防水地下室的墙体也是需要进行防水处理的重点区域。

以下是几种常用的墙体防水方法:1. 外侧墙体防水:在地下室外侧墙面进行防水处理,包括外墙涂层、防水保温板等,以确保地下水无法渗透到墙体内部。

2. 内侧墙体防水:在地下室内侧墙面进行防水处理,可采用防水涂料、防水胶粘剂等,以确保地下室墙体不受潮湿和渗水问题的困扰。

三、地板防水地下室地板是经常受到压力和负荷的区域,因此也需要进行防水处理。

下面是几种常见的地板防水方法:1. 铺设防水卷材:在地下室地板上铺设防水卷材,通过热熔、粘结等方式,形成连续的防水层,阻止地下水的渗透。

2. 使用防水涂料:选择适合地下室地板的防水涂料,将其涂覆在地板表面,形成一层防水膜,有效保护地板免受湿气和漏水的侵蚀。

四、接缝处理地下室防水施工中,接缝处理是非常重要的一环。

如果接缝处理不当,容易导致漏水问题。

以下是几种常用的接缝处理方法:1. 使用防水胶粘剂:在地下室的接缝处涂覆专用的防水胶粘剂,确保接缝处具备防水性能。

2. 热熔防水带:在地下室接缝处,使用热熔防水带进行密封处理,提供更好的防水保护。

总结:地下室地下防水施工是确保地下室干燥、安全的重要步骤。

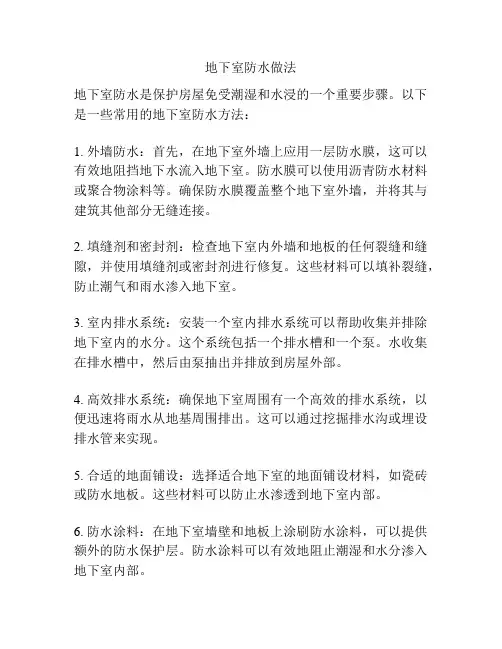

地下室防水做法

地下室防水做法

地下室防水做法
地下室防水是保护房屋免受潮湿和水浸的一个重要步骤。

以下是一些常用的地下室防水方法:
1. 外墙防水:首先,在地下室外墙上应用一层防水膜,这可以有效地阻挡地下水流入地下室。

防水膜可以使用沥青防水材料或聚合物涂料等。

确保防水膜覆盖整个地下室外墙,并将其与建筑其他部分无缝连接。

2. 填缝剂和密封剂:检查地下室内外墙和地板的任何裂缝和缝隙,并使用填缝剂或密封剂进行修复。

这些材料可以填补裂缝,防止潮气和雨水渗入地下室。

3. 室内排水系统:安装一个室内排水系统可以帮助收集并排除地下室内的水分。

这个系统包括一个排水槽和一个泵。

水收集在排水槽中,然后由泵抽出并排放到房屋外部。

4. 高效排水系统:确保地下室周围有一个高效的排水系统,以便迅速将雨水从地基周围排出。

这可以通过挖掘排水沟或埋设排水管来实现。

5. 合适的地面铺设:选择适合地下室的地面铺设材料,如瓷砖或防水地板。

这些材料可以防止水渗透到地下室内部。

6. 防水涂料:在地下室墙壁和地板上涂刷防水涂料,可以提供额外的防水保护层。

防水涂料可以有效地阻止潮湿和水分渗入地下室内部。

请记住,地下室防水的有效性取决于施工和材料的质量。

因此,在进行地下室防水工程之前,最好咨询专业施工团队或咨询工程师。

浅谈地下室外防内贴防水技术施工

浅谈地下室外防内贴防水技术施工

浅谈地下室外防内贴防水技术施工发布时间:2021-06-23T15:36:38.903Z 来源:《基层建设》2021年第8期作者:郭瑞刚[导读] 摘要:地下室防水工程一般分为外防外贴法和外防内贴法两种施工方法。

北京首钢建设集团有限公司北京 100000摘要:地下室防水工程一般分为外防外贴法和外防内贴法两种施工方法。

外防外贴法施工技术应用更为广泛,技术更加成熟,更有利于保证防水施工不渗漏;外防内贴法在国内大多数施工现场不被所采用,可被应用参考案例较少,所以一直以来业内人士通常认为地下室外墙防水外防外贴施工方法从技术和造价上更加优于外防内贴法。

北京冬奥滑雪大跳台中心048地块A楼位于北京市首钢园区院里,本工程所处的位置为原来工业制氧厂房,需将厂房进行拆除、改造,保留部分外框结构,另外将增加5.6m高室内地下室,依据地质勘查报告,地下存有大量的设备基础和3米多高老墙,地下7m范围为杂填土,7m以下主要为级配砂石。

新增地下室外墙与原外框结构基础、原有设备之间空间狭小,无法进行放坡施工,并且防水无法进行外防外贴施工。

只能通过外防内贴法施工工艺,在原有结构基础和设备基础内侧砌筑砖墙作为地下室外墙的砖胎膜,同时也作为防水层的保护墙和基坑的挡土墙,解决了外墙防水施工作业空间狭小和土方滑落的问题,充分展现了外防内贴法在施工场地极具复杂和空间狭小时的优越性。

关键词:外防内贴法;外防外贴法;永久性保护墙随着我国社会整体经济水平的快速发展,城镇化建设如雨后春笋般出现,越来越多的工业园区被成功改造,国民平均生活质量大幅度提升,与此同时,人们对工程建筑项目的要求也越来越高,首当其冲的便是建筑项目的屋面防水和地下室防水,因此在工民建工程施工的过程中,一定要重视起对防水技术的应用,从而保证工程的质量不受影响。

本文就地下室防水进行着重分析,通过现场实际施工案例向大家阐述那些项目适合外防内贴法施工,以供大家参考,采取合适的施工方法不仅可以缩短建设工期,而且可以节省更多的资源和人工,具有良好的社会效益和经济效益,从而使外防内贴法得以推广和应用。

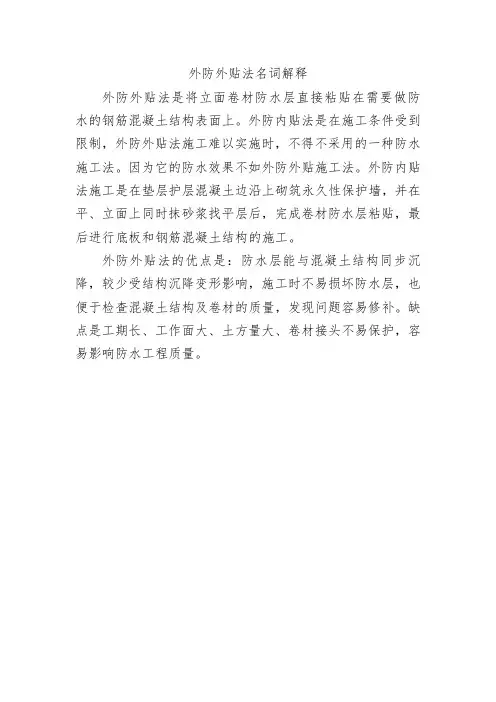

外防外贴法名词解释

外防外贴法名词解释

外防外贴法名词解释
外防外贴法是将立面卷材防水层直接粘贴在需要做防水的钢筋混凝土结构表面上。

外防内贴法是在施工条件受到限制,外防外贴法施工难以实施时,不得不采用的一种防水施工法。

因为它的防水效果不如外防外贴施工法。

外防内贴法施工是在垫层护层混凝土边沿上砌筑永久性保护墙,并在平、立面上同时抹砂浆找平层后,完成卷材防水层粘贴,最后进行底板和钢筋混凝土结构的施工。

外防外贴法的优点是:防水层能与混凝土结构同步沉降,较少受结构沉降变形影响,施工时不易损坏防水层,也便于检查混凝土结构及卷材的质量,发现问题容易修补。

缺点是工期长、工作面大、土方量大、卷材接头不易保护,容易影响防水工程质量。

地下室外墙防水做法

地下室外墙防水做法

地下室外墙防水做法地下室外墙防水常规做法外墙施工程序与方法按墙体结构与卷材施工的先后顺序可分为外贴法和内贴法两种程序。

(1)外贴法:墙体结构→防水→保护特点:结构及防水层质量易检查,可靠性强;需肥槽宽,工期长。

(2)内贴法:垫层、保护墙→防水层→底板及结构墙特点:槽宽小,省模板;损坏无察觉,可靠性差,内侧模板不好固定。

用于场地小,无法采用外贴法的情况下。

外贴法防水构造内贴法防水构造SBS卷材防水施工工艺(1)施工工法灵活SBS卷材防水系统的施工安装方法有:满粘法、条粘法、点粘法、空铺法等,当辅助采用机械固定时,系统性能更加优越。

地下工程的底板部分采用空铺,基层潮湿无影响,可极大提高施工速度,缩短施工工期。

侧墙部分采用满粘施工,可取得最佳的刚柔无间隙结合的防水效果。

(2)使用环境情况北方地区气候干燥,温差较大,钢筋混凝土的蒸发干燥速度极快,现浇混凝土结构微细裂缝普遍存在;SBS卷材防水系统因其高强胎体存在,能够有效避免结构变形引起的防水层“零延伸断裂”现象。

并且SBS卷材在-10℃气温下亦能施工,材料在-50℃仍能保持防水功能。

1.节点处理(1)外侧增设钢筋网片地下室外墙外侧的钢筋混凝土保护层厚度一般较大,容易产生干缩裂缝,给外墙渗水带来隐患,为此,可与设计协商在外墙外侧增设一道ф4@150的钢筋网片(见下图),防裂效果明显。

(2)止水钢板处节点做法(焊接)注意箍筋节点处理(3)水平施工缝防水节点1)浇筑混凝土前,应将其表面浮浆和杂物清除,然后铺设净浆,并及时浇筑混凝土。

2)墙体水平施工缝应留设在高出底板表面不小于300mm的墙体上。

3)止水钢板应加工成“〔”状,钢筋不宜穿止水钢板,采取补焊的方法无法保证质量。

有箍筋的构件,箍筋在此处宜采取将箍筋断开,弯折10d以上与止水钢板焊接的工艺方法。

4)止水钢板接头必须采用搭接焊接,搭接长度应≥50mm,焊接必须为4个方向焊接。

注:尽量用钢板止水带替代膨胀止水条和橡胶止水带。

地下室防水堵漏施工工艺,地下室防水堵漏施工方案

地下室防水堵漏施工工艺,地下室防水堵漏施工方案

地下室防水堵漏施工工艺,地下室防水堵漏施工方案地下室堵漏施工方案1、外防外贴法施工外防外贴防水法,即在底板垫层上铺设卷材防水层,并在围护结构墙体施工完成后,再将立面卷材(防水层)直接铺贴在围护结构的外墙面,然后采取保护措施的地下室防水施工方法。

这款地下室防水施工方案其优点是随时间的推移,围护结构墙体的混凝土将会逐渐干燥,能有效防止室内潮湿,但当基坑采取大开挖和板桩支护时,则需采取措施,以解决水平支撑部位影响地下室堵漏的问题。

2、外防内贴法施工外防内贴法是在底板垫层上先将性保护墙全部砌完,再将卷材(防水层)铺贴在性保护墙和底板垫层上,待地下室防水层全部做完,浇筑围护结构混凝土。

这款地下室防水施工方案是在施工环境条件受到限制,难以实施外防外贴法而不得不采用的一种地下室堵漏施工方法。

3、离壁式衬砌防水施工该地下室防水施工方案除在围护结构的混凝土墙体及其内表面采取防水措施外,为达到地下室堵漏施工要求,再在主墙内侧增设1道离壁式内墙。

该地下室防水设计方案虽属多道设防并有利于排水,但存在造价高,围护结构墙体不易得到充分干燥,以及较难确保柱、墙混凝土接缝部位的水密性等问题。

地下室堵漏施工工艺1、检查渗漏情况检查渗漏情况以何种方式出现(呈点、线、面出现),检查混凝土缺陷情况,并做好记录。

2、确定原因确定混凝土缺陷的类型和范围。

3、堵漏(1)裂缝根据裂缝的长度和方向,用电锤钻孔,使孔与裂缝在墙体相交,钻孔深度一般为混凝土厚度的三分之二,每米打孔4个左右。

安装注浆头子。

用高压注浆机由下往上将堵漏剂注入,至浆液从裂缝稍有或将要冒出,或压力达到30MPa 以上,关闭注浆机。

(2)混凝土不密实根据不密实的范围和程度,间隔一定距离,用电锤钻孔,钻孔深度一般为混凝土厚度的三分之二。

4、清理检查一天后检查堵漏结果,清理工作面,如还有漏点,按上述步骤再堵漏。

以上关于地下室堵漏施工方案以及地下室堵漏施工工艺就简单介绍到这里了,希望对您有所帮助。

高层住宅地下室防水施工技术

高层住宅地下室防水施工技术

图3外防内贴法构造(筏)板基础梁、地下室外墙下段施工—地下结构施工—地下 室外墙上段防水层、保护层施工。

钢筋混凝土结构底板砌砖临时保护砌砖永久保护墙k /50P E 泡沫棒.3厚改件沥责卷材附加#.f 盖条 图2外防外贴法构造根据实践分析可知,此方法的优点在于双侧支模,可较好 地保证混凝土质量,混凝土自防水效果可靠;缺点是外墙立面 防水卷材并非一次性连续铺贴,需留甩茬,此部位必须附加防 水层,并做好保护措施。

2.2外防内贴法此方法为先施工混凝土垫层、永久性保护墙,然后铺设 防水卷材、施作底(筏)板与地下室(见图3)。

具体施工流程 如下:浇筑垫层—砌筑永久性保护墙-保护墙上施作防水 层—垫层防水层施工—防水层保护层施工—底(筏)板施 工—地下室施工。

找平层保护层次、’。

引言我国现代高层住宅项目建设中,对地下室进行了充分的 开发利用,如用于储藏、地下停车、建筑配套用房、人防等,有 效提高了土地利用率,使得更多空间用于布置小区公共活动 场所、绿化等。

由于大多地下室顶板面标高在室外地坪以下, 外围常年处于地下水作用范围内,受地下水影响较大,防水工 程稍有疏忽,极易出现渗漏问题。

1地下室防水技术发展现状现代城市土地资源紧张,地下空间的开发与利用是发展 趋势。

新建高层住宅小区大多会设置地下室,其主要功能包 括:停放居民交通工具;设置消防、供暖、通风等设施。

为保证 地下室的正常使用.合理的防水施工十分重要。

其主要目的 有2个:①隔离地下水,确保地下室无渗漏;②查找渗漏区域, 及时封堵,保证地下室后期正常使用。

根据相关施工经验,地下室渗漏问题的发生主要与混凝 土质量、混凝土开裂、柔性防水质量有关(见图1)。

为有效抵 抗外界水质的侵蚀,我国地下防水工程施工技术逐渐发展为 由防水卷材、防水涂料和抗渗混凝土进行多道防水的形式。

图1地下室渗漏问题目前,我国已经出台了多部地下室防水规范,提出地下工 程防水应遵循“防排截堵结合、刚柔相济、因地制宜、综合治 理”“多道设防、多种材料复合使用”原则,地下室防水规范为 我国地下室防水施工提供了重要的参考与指导。

地下卷材防水的外防外(内)贴法施工工艺(精选5篇)

地下卷材防水的外防外(内)贴法施工工艺(精选5篇)

地下卷材防水的外防外(内)贴法施工工艺(精选5篇)第一篇:地下卷材防水的外防外(内)贴法施工工艺外防外贴是在混凝土底板和结构墙体浇筑前,先在墙体外侧的垫层上用半砖砌筑高1m左右的永久性保护墙体。

平面部位的防水层铺贴在垫层上,立面部位的防水层先铺贴在永久性的保护墙体上,待结构墙体浇筑后,再将上部的卷材直接铺贴在结构墙体的外表面上。

采用外防外贴铺贴防水层,便于施工时掌握卷材防水层的质量,若发现问题可及时修补。

1.施工准备工作:地下工程卷材防水层施工前的准备工作,施工所需的配套材料、机具以及铺贴方法和注意事项均与屋面工程卷材防水施工相同。

当地下水位较高时,应做好排水工作,使地下水位降低至卷材防水层底部最低标高以下不小于30mm,以利于基层干燥和胶粘剂凝固。

施工完毕后,仍须继续排水7d以上,使胶粘剂有足够的固化时间。

2.砌筑永久性保护墙:在结构墙体的设计位置外侧,用M5砂浆砌筑半砖厚额的永久性保护墙体。

墙体应比结构底板高160mm左右。

3.垫层变形缝防水处理:在垫层变形缝内填塞填缝材料。

4.抹水泥砂浆找平层:在垫层和永久性保护墙体表面抹1:2.5-3掺入微膨胀剂的水泥砂浆找平层。

找平层的厚度、阴阳角部位的弧度和平整度应符合规范或设计要求。

5.涂布基层处理剂:涂布前应将找平层清扫干净,然后按照所用的不同卷材种类,在找平层表面涂布相应的基层处理剂,如采用空铺法,可不涂布基层处理剂。

6.复杂部位增强处理:阴阳角、转角等部位在铺贴防水层前,应按防水卷材的不同性能,采用不同的防水卷材料做附加增强处理。

7.铺贴卷材:地下室工程卷材防水层应先铺贴平面,后铺贴立面。

第一块卷材应铺贴在平面和立面相交接的阴角处,平面和立面各占板斧卷材。

待第一块卷材铺贴完毕后,以后的卷材应根据卷材的搭接宽度,在已铺卷材的搭接边上弹出基准线。

根据所用的合成高分子卷材将相应的胶粘剂均匀地满涂在基层、附加层表面和卷材上。

其搭接边部分应预留出空白边待搭接粘结时,涂布卷材胶粘剂,如直接采用卷材胶粘剂进行卷材与卷材、卷材与基层之间的粘结时,则不必留出空白搭接边。

外防外贴法外防内贴法

外防外贴法外防内贴法

外防外贴法外防内贴法底板卷材防水分外防外贴法和外防内贴法?什么叫“外防外贴法”?什么叫“外防内贴法”?地下工程卷材的铺贴方法,按其保护墙施工先后顺序及卷材铺设位置,可分为“外防外贴法”和“外防内贴法”两种,施工时可根据具体情况选用。

外防外贴法是先在垫层上铺贴底层卷材,四周留出接头,待底板混凝土和立面混凝土浇筑完毕,将立面卷材防水层直接铺设在防水结构的外墙外表面。

“外防外贴法”具体施工顺序如下:①浇筑防水结构底板混凝土垫层,在垫层上抹1∶3水泥砂浆找平层,抹平压光。

②然后在底板垫层上砌永久性保护墙,保护墙的高度为B+(200~500mm)(B为底板厚度),墙下平铺油毡条一层。

③在永久性保护墙上砌临时性保护墙,保护墙的高度为150×(油毡层数+1)。

临时性保护墙应用石灰砂浆砌筑。

④在永久性保护墙上和垫层上抹1∶3水泥砂浆找平层,转角要抹成圆弧形。

在临时性保护墙上抹石灰砂浆做找平层,并刷石灰浆。

若用模板代替临时性保护墙,应在其上涂刷隔离剂。

⑤保护墙找平层基本干燥后,满涂冷底子油一道,但临时性保护墙不涂冷底子油。

⑥在垫层及永久性保护墙在铺贴卷材防水层,转角处加贴卷材附加层,铺贴时应先底面、后立面,四周接头甩槎部位应交叉搭接,并贴于保护墙上,从垫层折向立面的卷材永久性保护墙的接触部位,应用胶结材料紧密贴严,与临时性保护墙(或围护结构模板接触部位)应分层临时固定在该墙(或模板)上。

⑦油毡铺贴完毕,在底板垫层和永久性保护墙卷材面上抹热沥青或玛碲脂,并趁热撒上干净的热砂,冷却后在垫层,永久性保护墙和临时性保护墙上抹1∶3水泥砂浆,作为卷材防水层的保护层。

⑧浇筑防水结构的混凝土底板和墙身混凝土时,保护墙作为墙体外侧的模板。

⑨防水结构混凝土浇筑完工并检查验收后,拆除临时保护墙,清理出甩槎接头的卷材,如有破损应进行修补后,再依次分层铺贴防水结构外表面的防水卷材。

此处卷材可错槎接缝,上层卷材盖过下层卷材不应小于150mm,接缝处加盖条。

你不知道的防水卷材外防外贴法和外防内贴法的区别和构造细解

你不知道的防水卷材外防外贴法和外防内贴法的区别和构造细解

你不知道的防水卷材外防外贴法和外防内贴法的区别和构造细解前几天小编有篇关于地下防水工程的细部构造的文章,今天我们来说下防水卷材外防外贴和外防内贴构造细解。

地下工程的卷材防水层应设在迎水面,这个大家都知道,但是地下防水工程又分为外防外贴和外防内贴两种做法,前者在建设工程中应用较广泛,后者一般是场地限制不得不用的一种做法。

我们先直观看下两种做法的构造吧。

一、构造构造做法二、外防外贴和外防内贴的优缺点比较三、外防外贴法施工程序(1)外防外贴法是将立面卷材防水层直接粘贴在需要做防水的钢筋混凝土结构表面上,程序如下:(2)在铺贴合成高分子防水卷材以前,必须将基层表面的突起物、砂浆疙瘩等异物铲除,并把尘土杂物彻底清扫干净。

(3)涂布基层处理剂。

一般是将聚氨酣涂膜防水材料的甲料、乙料和有机溶液按1:1.5:3的比例配合搅拌均匀,再用长把滚刷醮取均匀涂布在基层表面上,干燥4h以上,才能进行下一道工序的施工。

(4)复杂部位的附加增强处理。

地下室的阴、阳角和穿墙管等易渗漏的薄弱部位,在铺贴卷材前,应采用聚氨酣涂膜防水材料或常温自硫化自粘性丁基橡胶密封胶带进行附加处理。

(5)涂布基层胶粘剂。

先将盛氯丁系胶粘剂(如404胶等)或其他专用胶粘剂的铁桶打开,用电动搅拌器搅拌均匀,即可进行涂布施工。

在卷材表面涂布胶粘剂:将卷材展开摊铺在平整干净的基层上,用长把滚刷觽满胶粘剂均匀涂布在卷材表面上。

但搭接缝部位的100mm范围内不涂胶,涂胶后静置20min左右不涂待胶膜基本干燥,指触不粘时,即可准备卷材铺贴。

在基层表面涂布胶粘剂:用长把滚刷袖满胶粘剂:均匀涂布在基层处理剂巳基本干燥和干净的基层表面上,涂胶后静置20min左右,待指触基本不粘时,即可进行卷材铺贴。

(6)铺贴卷材。

卷材铺贴可根据卷材的配置方案,从一端开始。

先用粉线弹出基准线,将巳涂胶粘剂的卷材卷成圆筒形,然后在圆筒形卷材的中心插入1根¢30mmX 1500mm的铁管,由两人分别手持铁管的两端,并使卷材的一端固定在预定的部位,再沿基准线铺展。

地下室防水常用做法说明(外防外贴法与外防内贴法)

地下室防水常用做法说明(外防外贴法与外防内贴法)

(1)外防外贴法外防外贴法是待结构边墙(钢筋混凝土结构外墙)施工完成后,直接把卷材防水层贴在边墙上(即地下结构墙迎水面),最后作卷材防水层的保护层。

(A)施工程序a.先浇筑混凝土垫层。

b.在混凝土垫层上,结构墙外侧砌一定高度的永久性保护墙,墙高为底板混凝土厚度加200-500mm。

墙下干铺一层油毡隔离层。

c.永久保护墙上接砌临时保护墙,墙高为150mm。

d.在混凝土垫层上和永久保护墙部位抹1:3 水泥砂浆找平层,在临时性保护墙上抹1:3 白灰砂砂浆找平层,转角部位抹成圆角。

e.找平层干燥后,涂刷基层处理剂(或称冷底子油)。

在正式铺贴卷材之前,先在立墙与平面交接处做附加层处理。

附加层宽度一般为300-500mm。

f.铺贴平面和立面卷材防水层,外防外贴法施工,在平面与立面相连的卷材,应先铺贴平面,然后由下向上铺贴,并使卷材紧贴阴角,不应空鼓。

在永久性保护墙上满粘卷材,粘贴要牢固。

在临时保护墙上可虚铺卷材并将卷材固定在临时保护墙上端,抹低标号砂浆保护层,以保护接头不被损坏和沾污。

平面铺贴卷材可以满粘结卷材,也可以用条粘法粘结卷材,粘结面积每幅卷材不少于两条,每条宽度不小于150mm。

g.浇筑底板和墙体钢筋混凝土。

h.待底板钢筋混凝土结构及立墙结构施工完毕,拆除临时保护墙,在墙体结构上抹1:3 水泥砂浆找平层。

i.将卷材接头剥出,清除卷材表面浮灰及污物,注意切勿将卷材损坏,并在墙体找平层上满涂底子油后,将卷材牢固地满粘贴在墙体上。

j.卷材防水层施工完毕,经过验收合格,及时用5mm 厚聚乙烯泡抹塑料片材粘贴在防水层上保护。

k.基坑回填土。

(B)冷粘结卷材施工以专用的胶粘剂将卷材和基层、卷材和卷材牢固粘结,称为粘结施工。

a.先粘结平面与立面的阴角部位附加层卷材或积水坑池阴(阳)角的附加层卷材。

附加层卷材宽度一般为 300-500mm。

用滚刷蘸满胶粘剂均匀涂刷阴阳角的粘结部位并凉胶。

同时在附加层卷材背面亦涂满胶粘剂凉干。

地下防水工程施工技术要求

地下防水工程施工技术要求
陷并进行补救。但其施工期较长,土方量较大且易产生塌方现象,不能利用保护墙做模板, 转角接槎处质量较差。
3)地下工程的卷材防水层应选用高聚物改性沥青类或合成高分子类防水卷材。
4)卷材防水层在地下工程施工中要有一定的施工条件要求。
5)基坑周围的地面水应加以排除或控制,使其不流入基坑,同时要准备好排水措施, 以防基坑中雨水积聚。用冷粘法施工的卷材防水层,施工完毕后还需留下排水装置,继续 排水 7d 以上,以保证胶粘剂的充分固化,避免因过早撤掉排水装置而导致地下水上升到 防水层、水压顶开卷材搭接部位的胶粘剂和密封膏,造成渗漏或鼓泡现象。
1)地下工程卷材防水层的防水方法有两种,即外防水法和内防水法。外防水法分为 “外防外贴法”和“外防内贴法”两Байду номын сангаас施工方法。一般情况下大多采用外贴法。
2)外贴法与内贴法相比较,其优点是:防水层不受结构沉陷的影响;施工结束后即可 进行试验且易修补;在灌筑混凝土时,不致碰坏保护墙和防水层,能及时发现混凝土的缺
6)铺贴卷材严禁在雨天、雪天施工。

地下室防水常用做法说明(外防外贴法与外防内贴法)

地下室防水常用做法说明(外防外贴法与外防内贴法)

(1)外防外贴法外防外贴法是待结构边墙(钢筋混凝土结构外墙)施工完成后,直接把卷材防水层贴在边墙上(即地下结构墙迎水面),最后作卷材防水层的保护层。

(A)施工程序a.先浇筑混凝土垫层。

b.在混凝土垫层上,结构墙外侧砌一定高度的永久性保护墙,墙高为底板混凝土厚度加200-500mm。

墙下干铺一层油毡隔离层。

c.永久保护墙上接砌临时保护墙,墙高为150mm。

d.在混凝土垫层上和永久保护墙部位抹1:3 水泥砂浆找平层,在临时性保护墙上抹1:3 白灰砂砂浆找平层,转角部位抹成圆角。

e.找平层干燥后,涂刷基层处理剂(或称冷底子油)。

在正式铺贴卷材之前,先在立墙与平面交接处做附加层处理。

附加层宽度一般为300-500mm。

f.铺贴平面和立面卷材防水层,外防外贴法施工,在平面与立面相连的卷材,应先铺贴平面,然后由下向上铺贴,并使卷材紧贴阴角,不应空鼓。

在永久性保护墙上满粘卷材,粘贴要牢固。

在临时保护墙上可虚铺卷材并将卷材固定在临时保护墙上端,抹低标号砂浆保护层,以保护接头不被损坏和沾污。

平面铺贴卷材可以满粘结卷材,也可以用条粘法粘结卷材,粘结面积每幅卷材不少于两条,每条宽度不小于150mm。

g.浇筑底板和墙体钢筋混凝土。

h.待底板钢筋混凝土结构及立墙结构施工完毕,拆除临时保护墙,在墙体结构上抹1:3 水泥砂浆找平层。

i.将卷材接头剥出,清除卷材表面浮灰及污物,注意切勿将卷材损坏,并在墙体找平层上满涂底子油后,将卷材牢固地满粘贴在墙体上。

j.卷材防水层施工完毕,经过验收合格,及时用5mm 厚聚乙烯泡抹塑料片材粘贴在防水层上保护。

k.基坑回填土。

(B)冷粘结卷材施工以专用的胶粘剂将卷材和基层、卷材和卷材牢固粘结,称为粘结施工。

a.先粘结平面与立面的阴角部位附加层卷材或积水坑池阴(阳)角的附加层卷材。

附加层卷材宽度一般为 300-500mm。

用滚刷蘸满胶粘剂均匀涂刷阴阳角的粘结部位并凉胶。

同时在附加层卷材背面亦涂满胶粘剂凉干。

最详细的地下室防水工程施工做法

最详细的地下室防水工程施工做法

一、结构自哈皓峰防水砼得施工1 皓峰防水砼得材料及配比水泥品种应按设计要求选用,其强度等级不应低于32、5级。

粗骨料得自然级配适宜,粒径宜为5~40mm,含泥量不得大于1%。

防水砼得配合比要求:试配要求得抗渗强度比设计值提高0、2MPa;水泥用量不低于300kg/m3,掺有活性掺合料时不少于280kg/m3;砂率宜为35~45%,水灰比不大于0、55;坍落度不宜大于50mm。

2 施工要点⑴防水砼工程得模板应平整、拼缝严密不漏浆。

一般不宜用螺栓或铁丝贯穿砼墙固定模板,当需用螺栓贯穿砼墙固定模板时,应采取止水措施。

如采用工具式螺栓、螺栓中间加焊止水钢板、螺栓两端设垫木等。

①工具式螺栓做法:用工具式螺栓将防水螺栓固定并拉紧,拆模时,将工具式螺栓拆下,再以嵌缝材料及聚合物水泥砂浆将螺栓凹槽封堵严密。

工具式螺栓做法:②螺栓加堵头做法:在结构两边螺栓周围做凹槽,拆模后将螺栓平凹槽底割去,再用膨胀水泥砂浆将凹槽封堵。

地下室墙体采用工具式螺栓:③预埋套管加焊止水环做法:对拉螺栓外加设套管,套管兼具撑头作用,套管两端设垫木。

拆模后将螺栓抽出,套管内以膨胀水泥砂浆封堵密实,垫木留下得凹坑用同样方法封实。

预埋套管支撑示意图:⑵为防止钢筋得引水作用,迎水面得钢筋保护层不得小于50mm,底板钢筋不得接触砼垫层,不能用铁钉或铅丝将钢筋固定在模板上,严禁用钢筋充当保护层垫块,以防止水沿钢筋渗入。

⑶防水砼浇筑前无泌水、离析现象,自由倾落高度不大于1、5m;⑷防水砼应采用机械振捣,并保证振捣密实;⑸连续浇筑砼每500m3应留置1组(6个)抗渗试件,且每项工程不少于2组;⑹防水砼应自然养护,养护时间不少于14天。

3 防水构造处理⑴施工缝:施工缝就是防水薄弱部位,施工中应不留或少留。

底板砼应连续浇筑,墙体不得留设垂直施工缝。

墙体水平施工缝不应留在剪力与弯矩最大处或底板与墙体交接处,最低水平施工缝距底板面不少于200mm,距穿墙孔洞边缘不少于300mm。

外防外贴法_外防内贴法_详细做法说明

外防外贴法_外防内贴法_详细做法说明

2011 【外防外贴与外防内贴】地下室防水常用做法说明HUANGZHIMING2011-1-101.底板防水的施工 地下室侧墙防水层一定要采取满粘的方法施工,防水层可选用聚氨脂防水涂料。

2.侧墙防水层的施工底板外侧防水层一般的施工方法是将底板外侧的防水保护墙先砌后粉刷,将防水层直接反粘在防水保护墙上,此墙可当作基础底板的外摸板。

这种做法应特别注意三点:A保护墙和底板相交处要抹成圆弧形,且在此处须增设附加层。

B、粘贴防水层时,必须待基层干燥。

C、超出保护墙的防水层要甩出错缝头,而且必须保护。

保护时,可在墙顶附加一层彩条布。

然后在彩条布上砌砖保护,以防砂浆直接污染防水卷材,给以后粘结造成困难。

底板以上侧墙防水层的施工,根据经验一般要在墙体彻底干燥后进行。

施工时应注意以下几点:A、侧墙和底板防水相交处,一般在墙体砼施工时会产生污染,因此,此处接缝作为一个防水的重点,必须处理干净流淌的混凝土浆及其它杂物后进行,而且此处必须设附加防水层。

B、侧墙防水层的施工是立面作业,难度较大,因此,宜采用从上往下的施工方法,且每天施工高度不宜超过5m,以防卷材因自重而使粘结脱落。

C、施工因在基坑和墙体之间进行,作业面小,因此,要有可靠的措施以防止中毒、火灾等。

D、每一层卷材施工完并认真检查之后,再进行下层的施工。

E、验收完防水层后,应立即砌筑防水保护墙。

砌筑时,砌体应和防水层之间预留1-2cm的空隙,并且随砌随用砂浆灌满,防止砖和防水层直接接触损坏防水层导致漏水。

3.地下室外墙施工缝处止水钢板的设置一般情况下.地下室外墙在基础底板顶面及各楼层上下均设置施工缝,施工缝处加止水钢板.这是一种普遍作法。

但施工缝毕竟是施工的薄弱环节,因此应尽量采用底板一次浇筑,以后各楼层竖向和水平构件同时浇筑的方法进行,减少外墙施工缝的数量。

对于预留的施工缝处,要注意以下几点:①、用于固定止水钢板的短筋一头要和止水钢板点焊,但不得焊通钢板,且不得固定于墙体主筋上,而应和模板相连。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

(1)外防外贴法
外防外贴法是待结构边墙(钢筋混凝土结构外墙)施工完成后,直接把卷材防水层贴在边墙上(即地下结构墙迎水面),最后作卷材防水层的保护层。

(A)施工程序
a.先浇筑混凝土垫层。

b.在混凝土垫层上,结构墙外侧砌一定高度的永久性保护墙,墙高为底板混凝土厚度加200-500mm。

墙下干铺一层油毡隔离层。

c.永久保护墙上接砌临时保护墙,墙高为150mm。

d.在混凝土垫层上和永久保护墙部位抹1:3 水泥砂浆找平层,在临时性保护墙上抹1:3 白灰砂砂浆找平层,转角部位抹成圆角。

e.找平层干燥后,涂刷基层处理剂(或称冷底子油)。

在正式铺贴卷材之前,先在立墙与平面交接处做附加层处理。

附加层宽度一般为300-500mm。

f.铺贴平面和立面卷材防水层,外防外贴法施工,在平面与立面相连的卷材,应先铺贴平面,然后由下向上铺贴,并使卷材紧贴阴角,不应空鼓。

在永久性保护墙上满粘卷材,粘贴要牢固。

在临时保护墙上可虚铺卷材并将卷材固定在临时保护墙上端,抹低标号砂浆保护层,以保护接头不被损坏和沾污。

平面铺贴卷材可以满粘结卷材,也可以用条粘法粘结卷材,粘结面积每幅卷材不少于两条,每条宽度不小于150mm。

g.浇筑底板和墙体钢筋混凝土。

h.待底板钢筋混凝土结构及立墙结构施工完毕,拆除临时保护墙,在墙体结构上抹1:3 水泥砂浆找平层。

i.将卷材接头剥出,清除卷材表面浮灰及污物,注意切勿将卷材损坏,并在墙体找平层上满涂底子油后,将卷材牢固地满粘贴在墙体上。

j.卷材防水层施工完毕,经过验收合格,及时用5mm 厚聚乙烯泡抹塑料片材粘贴在防水层上保护。

k.基坑回填土。

(B)冷粘结卷材施工
以专用的胶粘剂将卷材和基层、卷材和卷材牢固粘结,称为粘结施工。

a.先粘结平面与立面的阴角部位附加层卷材或积水坑池阴(阳)角的附加层
卷材。

附加层卷材宽度一般为 300-500mm。

用滚刷蘸满胶粘剂均匀涂刷阴阳角的粘结部位并凉胶。

同时在附加层卷材背面亦涂满胶粘剂凉干。

以指触基本不粘手时即可粘结。

粘结必须紧贴阴(阳)角,不得空鼓。

b.平面与立面相连接的卷材,应先铺贴平面,然后由下向上铺贴。

施工时要防止在阴角处进行卷材接缝处理,接缝部位必须距阴角中心200mm 以上。

c.每铺完一幅卷材后,立即用干净松软的长把滚刷从卷材一端开始朝横方向顺序用力滚压一遍,排除卷材与基层之间的空气,使其粘结牢固。

d.卷材接缝粘结合成高分子防水卷材搭接宽度用满粘时短边搭接或长边搭接的宽度均为 80mm,用条粘等粘结时短边或长边搭接宽度均为100mm。

接缝的粘结操作:将专用胶粘剂均匀涂刷在翻开的卷材接头的两个接头的两个粘结面上,涂胶后20min 左右,指触基本不粘手时即可粘结,边压合边驱除空气,粘合后再用手压辊滚压一遍。

e.密封膏嵌缝。

凡卷材搭接处的沿缝,均应填充增强密封膏。

缝隙须嵌填严密。

f.卷材接缝盖口条处理。

再接缝嵌填密封膏后,再裁剪120mm 宽的卷材,用卷材接缝胶粘贴再接缝之上,做补强附加层盖口条处理。

同样用手持压辊滚压粘牢,盖口条的两侧边缘用增强密封膏再嵌填密实。

g.铺设油毡保护隔离层卷材防水层铺设完毕,经全面检查验收合格后,对基层的平面部位,可在卷材防水层的表面上,虚铺一层石油沥青纸胎油毡做保护隔离层,铺设时可用少许胶粘剂(如404 胶等)花粘固定,油毡接缝粘牢。

保护隔离层的作用是防止卷材防水层在浇筑细石混凝土时发生位移。

h.浇筑细石混凝土刚性保护层。

油毡保护隔离层铺设后,对平面部位可浇筑40-50mm 厚的细石混凝土保护层。

浇筑混凝土时,切勿损坏油毡和卷材防水层,如有损坏,必须及时用接缝专用胶粘剂补一块卷材进行修复后继续浇筑细石混凝土。

i.绑扎钢筋和浇筑结构混凝土。

在细石混凝土刚性保护层养护固化后,即可按照施工和验收规范或设计要求绑扎钢筋和浇筑结构混凝土底板与墙体。

j.结构混凝土施工缝的处理与防水混凝土施工缝的处理方法相同。

k.外墙防水层及保护层的施工。

对于地下室外墙的防水层,可将卷材直接粘
贴在平整干燥的钢筋混凝土结构外墙的外侧,防水层的施工方法与平面做法基本相同。

外墙防水层经检查验收合格后,可直接在卷材防水层的外侧,粘贴5-6mm 厚的聚乙烯泡抹塑料片材,粘贴方法是采用氯丁橡胶系胶粘剂或其它胶粘剂花粘固定。

也可以用40mm 厚聚苯乙烯泡塑料板代替聚乙烯泡抹塑料,但胶粘剂应采用聚醋酸乙烯乳液代替氯丁橡胶系胶粘剂。

l.回填灰土
软保护层施工后,可根据设计要求或施工及验收规范的规定,在基坑内分步回填二八灰土分步塌实。

(2)外防内贴法
外防内贴法是结构边墙(钢筋混凝土结构外墙)施工前先砌保护墙,然后将卷材防水层贴在保护墙上,最后浇注边墙混凝土的方法。

在施工条件受到限制、外防外贴法施工难以实施时,不得不采用外防内贴防水施工法。

施工顺序如下:(A)在已浇筑的混凝土垫层和砌筑的永久性保护墙上,以1:3 的水泥砂浆抹找平层,要求抹平压光,无空鼓和起砂掉灰现象。

(B)找平层干燥后,即可涂刷基层处理剂并铺贴卷材防水层,施工时应先铺贴立面后铺贴平面,其具体铺贴方法与外防外贴法基本相同。

(C)卷材防水层铺贴完毕,经检查验收合格后,对墙体防水层的内侧可按外贴法所述粘贴5-6mm 厚聚乙烯泡抹塑料片材作保护层,平面可在虚铺油毡保护隔离层后,浇筑40-50mm 厚的细石混凝土保护层。

(D)按照施工及验收规范或设计要求,绑扎钢筋和浇筑需要防水的混凝土主体结构。

对基坑应及时回填二八灰土,分步塌实。

3.工程质量验收及成品保护事项
(1)防水层质量的检查及验收
①所用卷材必须通过使用认证,其各项技术性能指标应符合标准规定或设计要求,并应附有现场取样的质量检测报告或其它有关材料质量证明文件。

②卷材与卷材的搭接缝以及和附加盖口条,必须粘结牢固,封闭严密。

不允许有皱折、孔洞、翘边、脱层、滑移或可能造成渗漏水的其它外观缺陷存在。

③卷材与穿墙管之间应粘结牢固,卷材的末端收头部位,必须封闭严密。

④卷材的搭接宽度和附加盖口条的宽度均应符合设计要求或规范的规定。

一般搭接缝宽度不宜小于100mm,附加盖口条的宽度不宜小于120mm。

⑤卷材防水层不允许有渗漏水的现象存在。

⑥施工单位要提供防水层施工隐蔽工程的检查验收记录资料。

(2)成品保护及注意事项
①施工用的材料和辅助材料多属易燃物质,在存放材料的仓库以及施工现场必须通风良好和严禁烟火,同时要备有消防器材。

②在进行立体交叉作业施工时,施工人员必须佩带安全帽。

③每次用完的施工机具,必须及时用有机溶剂(如二甲苯等)清洗干净,以便于重复应用。

④在浇筑细石混凝土保护层以前的整个施工过程中,不允许穿带钉子鞋的人员进入施工现场,以免损坏防水层。

⑤在浇筑细石混凝土保护层时,运送混凝土小车的铁腿根部必须用橡胶卷材垫好,并要捆绑牢固,避免小车铁腿损坏卷材防水层。

如发现防水层被损坏,必须修复后,才能浇筑细石混凝土刚性保护层。

地下工程由于受施工工期的限制,要想使基面达到比较干燥的程度较难,因此在潮湿基面上施作涂料防水层是地下工程常遇到的问题之一。

目前一些有机或无机涂料在潮湿基面上均有一定的粘结力,可从中选用粘结力较大的涂料。

在过于潮湿的基面上还可采用两种涂料复合使用的方法,即先涂无基防水涂料,利用其凝固快和与其他涂层防水层粘结好的特点,作成防水过渡层,而后再涂反应型、水乳型、聚合物水泥涂料。

冬期施工时,由于气温低,用水乳型涂料已不适宜,此时宜选用反应型涂料。

溶剂型涂料也适于在冬期施工使用,但由于涂料中溶剂挥发会给环境造成污染,故不宜在封闭的地下工程中使用。

聚合物水泥防水涂料分为Ⅰ型和Ⅱ型两个产品,Ⅱ型是以水泥为主的防水涂料,主要用于长期浸水环境下的建筑防水工程。

与原规范相比,本条增加了在地下工程防水中应选用聚合物水泥防水涂料为Ⅱ型产品的规定。

聚合物水泥防水涂料,是以丙烯酸酯等聚合物乳液和水泥为主要原料,加入其他外加剂制得的双组分水性建筑防水涂料。

聚合物水泥防水涂料发展很快,1990 年上海从日本大关化学有限公司引进的自闭型聚合物水泥防水涂料,除具有聚合物水泥防水涂料良好的柔韧性、粘结性、安全环保的特点外,还有独特的龟裂自封闭特性。

目前国内已有200 多项地下工程应用此种涂料,防水面积
达1.8×106m2,最早施工的防水工程已有10 年之久。

国家现行标准《聚合物水泥防水涂料》JC/T 894—2001 标准即将修订,此涂料将被纳入其中。
