21年大江东11月份月报
监理月报第(一)期2021年11月16日至2021年 11月 25日总监理工程师:2021年 11月 25日一、工程基本情况附:本月工程形象进度照片三、本月安全文明施工情况现场安全管理总体安全可控,无安全事故发生,文明施工较差。
存在的问题主要有:1、二级配电箱检查记录缺失,部分电箱接线不规范,未配备灭火器,多处电缆线接头包扎不规范;2、民工宿舍内存在使用大功率电器现象3、木工圆盘锯防护罩缺失;4、办公区堆放大量油漆、松香水等危化品,乙炔、氧气瓶未分开放置;5、桩基单位多处沉桩孔未覆盖;6、钢筋加工区域未搭设防护棚,加工机械未做接地处理,钢筋焊接区域无灭火器;7、基坑临边堆载严重,边坡喷锚不及时;8、总配电房房顶、大门缺失,室内消防设施、应急灯、防鼠网、窗户格栅、警示牌缺失;9、施工现场未做到封闭施工,大门口缺少门卫室及实名制出入通道,冲洗设施设备、三级沉淀池、相关告示牌缺失,材料堆放混乱、无标识标牌;10、现场裸土未做防尘覆盖措施,现场施工道路清扫不及时。
以上安全管理及文明施工存在的问题,监理部以监理工程师通知单的形式要求施工单位进行整改,均得到了施工单位的整改,并以书面形式进行了回复。
四、本月监理工作情况5、本月监理工作小结:(对本期工程进度、质量、安全文明施工、工程款支付等方面的综合评价)本月施工现场质量、安全文明施工总体可控,无质量、安全事故发生,现场文明施工较差,共计下发监理工程师通知单10份。
对于监理部及业主工程部现场提出的质量、安全隐患,施工单位对部分问题已完成了整改,现场文明施工在整改、完善中,监理工程师通知单整改符合要求后均以书面形式进行了回复。
桩基工程、首开区总包单位施工进度基本符合总进度计划要求,10#楼整体施工进度有所延误;本月无重大设计变更。
五、下月监理工作重点:1、审查各种进场材料质保单、合格证及检测报告,对需要复试的见证取样送第三方检测机构复试;2、组织材料进场检查、验收工作,并督促施工项目部做好进场材料台账;3、复核桩位坐标,检查预应力砼管桩垂直度、接桩焊接质量、压桩终压值,并做好旁站记录、留存影像资料;4、复核桩位偏差,建筑物的坐标及构件的轴线、尺寸;5、检查钢筋、模板、混凝土施工质量,组织隐蔽验收,并全过程旁站砼的浇捣;6、检查并督促施工单位土方开挖、深基坑施工严格按照审批、报备的专项方案进行;7、组织并主持每周的安全检查、监理例会工作,对施工现场存在的质量、安全文明施工存在的问题,及时下发监理通知单要求施工项目部落实整改,并对整改情况进行跟踪检查;8、督促施工单位做好塔吊“一月两检”工作,并留存影像资料,检查现场临边围护、施工用电安全;9、检查施工项目部管理人员、现场特种作业人员持证上岗情况,做好安全监理台账。
施工月报11月
北京B区地块集体产业楼等3项项目施工月报(2019年11月01日--2019年11月30日)编制人:审核人:建设工程集团有限公司北京B区地块项目部二零一九年十一月三十日目录一、上个月份完成情况统计 (2)二、上月各单体工程完成实际情况(图片) (4)三、上月完成大概投资情况 (7)四、下月份施工进度安排情况 (10)五、安全及文明施工保证措施 (10)六、需甲方及监理配合解决的事项 (11)七、预计下月施工作业工种和人数 (11)八、预计下月主要施工机械统计表 (12)1、Ⅰ、Ⅱ、Ⅲ、Ⅳ、Ⅵ、Ⅶ段筏板混凝土浇筑完成;2、Ⅲ、Ⅳ、Ⅴ、Ⅵ、Ⅶ、Ⅷ、Ⅸ、Ⅹ、Ⅻ段负三层混凝土浇筑完成;3、Ⅰ、Ⅱ、Ⅺ段负三层墙、柱、板、钢筋、模板施工完成,并验收合格,准备浇筑混凝土;4、Ⅳ、Ⅴ、Ⅷ、Ⅸ、Ⅻ负二层墙、柱钢筋绑扎完成;墙、柱、梁模板完成50%;5、Ⅲ顶板,Ⅵ、Ⅶ负二层坡道模架支设约完成70%;6、Ⅹ段负二层操作架搭设完成;7、Ⅸ、Ⅻ两侧新增通往负二层作业面马道搭设完成;8、负二层外架全部搭设完成(安全网未完善);9、生活区外新增集装箱11个(工人临时宿舍);10、1#、2#上下人安全通道CI安装完成;11、地下二层:Ⅲ、Ⅳ、Ⅸ、Ⅹ、Ⅻ墙、柱线及控制线,放线完成并通过验收,抄测施工控制标高完成并复核完毕。
机电部分:1、Ⅰ、Ⅱ、Ⅲ、Ⅳ、Ⅴ、Ⅵ、Ⅶ、Ⅷ、Ⅸ、Ⅹ、Ⅺ、Ⅻ段负三层墙体水电风预留预埋完成;2、Ⅰ、Ⅱ、Ⅲ、Ⅳ、Ⅴ、Ⅵ、Ⅶ、Ⅷ、Ⅸ、Ⅹ、Ⅺ、Ⅻ段负三层顶板水电预留预埋完成;3、Ⅴ、Ⅹ、Ⅻ段负二层墙体水电风预留预埋完成;二、上月单体工程完成实际情况(图片)1、文明施工、标准化负二层搭设临时上下马道塔吊安全通道CI标识负二层搭设临时上下马道现场材料码放整齐2、施工作业面照片9、10、11、12负三层顶板模板施工1、2、3、4、6、7段支设顶板;5、8段绑扎负三层顶板钢筋筋12段浇筑负三层混凝土安全:1、现场塔吊已经全部投入使用,塔吊司机六名司机,可以满足现场吊装需求,待24小时轮班吊装时再要求塔吊公司增加塔吊司机;现场信号工10人,暂时满足现场吊运指挥作业,待24小时轮班吊装时再要求劳务公司增加信号指挥人员;2、本月新进场工人222人已全部完成安全教育,全部签订劳动合同进行三级安全教育完成;3、原东侧人行马道南搭设下槽马道完成,西南角下槽马道搭设完成,基坑北侧1#、2#塔吊下人行马道已经搭设完成,密目网张挂完成、门头标语安装完成,已经进行验收合格全部正式投入使用;多次下发隐患通知搭设塔吊防攀爬措施,已经全部搭设完成。
11月份安全质量月报

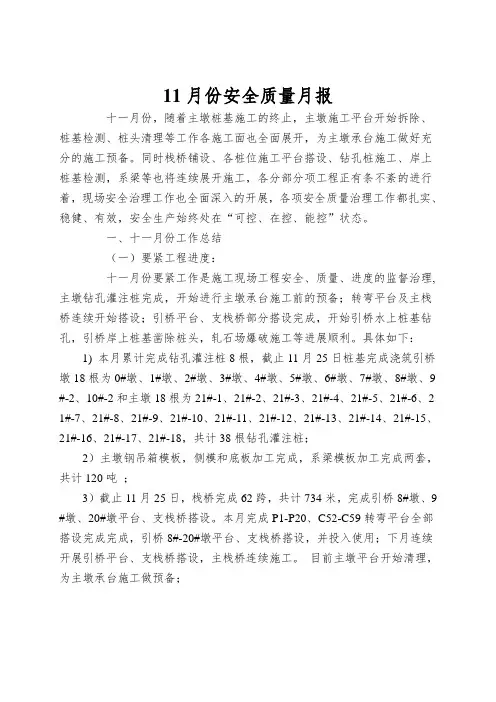

11月份安全质量月报十一月份,随着主墩桩基施工的终止,主墩施工平台开始拆除、桩基检测、桩头清理等工作各施工面也全面展开,为主墩承台施工做好充分的施工预备。
同时栈桥铺设、各桩位施工平台搭设、钻孔桩施工、岸上桩基检测,系梁等也将连续展开施工,各分部分项工程正有条不紊的进行着,现场安全治理工作也全面深入的开展,各项安全质量治理工作都扎实、稳健、有效,安全生产始终处在“可控、在控、能控”状态。
一、十一月份工作总结(一)要紧工程进度:十一月份要紧工作是施工现场工程安全、质量、进度的监督治理,主墩钻孔灌注桩完成,开始进行主墩承台施工前的预备;转弯平台及主栈桥连续开始搭设;引桥平台、支栈桥部分搭设完成,开始引桥水上桩基钻孔,引桥岸上桩基凿除桩头,轧石场爆破施工等进展顺利。
具体如下:1) 本月累计完成钻孔灌注桩8根,截止11月25日桩基完成浇筑引桥墩18根为0#墩、1#墩、2#墩、3#墩、4#墩、5#墩、6#墩、7#墩、8#墩、9 #-2、10#-2和主墩18根为21#-1、21#-2、21#-3、21#-4、21#-5、21#-6、2 1#-7、21#-8、21#-9、21#-10、21#-11、21#-12、21#-13、21#-14、21#-15、21#-16、21#-17、21#-18,共计38根钻孔灌注桩;2)主墩钢吊箱模板,侧模和底板加工完成,系梁模板加工完成两套,共计120吨;3)截止11月25日,栈桥完成62跨,共计734米,完成引桥8#墩、9 #墩、20#墩平台、支栈桥搭设。
本月完成P1-P20、C52-C59转弯平台全部搭设完成完成,引桥8#-20#墩平台、支栈桥搭设,并投入使用;下月连续开展引桥平台、支栈桥搭设,主栈桥连续施工。
目前主墩平台开始清理,为主墩承台施工做预备;4) 拌合楼站运转正常、顺利,截至2010年11月25日已完成5678方的施工任务,其中桩基施工使用4908方、临时建设使用780方、,本月共计完成820方混凝土浇筑,拌合楼备料齐全;5) 轧石场爆破施工,本月初步估量生产毛石1500余方;截止11月25日本月生产石子1600方,累计生产石子8900方;6)项目部第二次清关完成,无安全事故发生,共进场物资3447吨,其中包括各种型号钢筋、套筒、钢管、工字钢、H型钢、钢板、钢绞线、千斤顶等施工生产物资;7)南岸施工,工作本月截止至11月25日,共挖土方50000方,平坦场地15000平方米。
工程月报11月-正文重点
贵州高速公路集团有限公司建设项目尖坡至小碧高速公路程月报第_1B_合同第一期2013年11月施工单位项目经理报出日期中交第二公路工程局有限公司张先武2013.11.25贵州高速公路集团有限公司贵州高速公路集团有限公司建设项目尖坡至小碧高速公路第1B合同段第一期匚程月报本工程月报经本人审查,所报内容真实,本人为其真实性承担责任。
项目经理(签名):日期:项目部联系电话: 传真: 联系人亠总录、工程描述、施工组织三、工程质量四、工程进度五、合同执行情况六、计量及支付七、其它事宜八、工程存在的问题及建议九、对监理单位、业主单位工作过程的合理化建议十、工程月报表1、工程月报表(GY012、压实度月报表(GY02-1 GY02-23、砼抗压强度月报表(GY034、无结合料基层(底基层)材料自检结果月报表GY04-15、无机结合料基层(底基层)材料自检结果月报表GY04-26、沥青混合料试验结果月报表GY057、砼弯拉强度月报表(GY06 8、桩基检测结果月报表(GY0)9、主要材料进场月报表(GY0)10、主要施工管理人员月报表GY09-1 11、特殊工种人员月报表(GY09-2 12、进场主要施工机具月报表GY10 13、分包单位一览表(GY11 14、气象资料(GY1215、工程图片.工程描述:(一)工程位置图见前一页。
(二)工程概况1.贵阳东北绕城高速公路尖坡至小碧段改建工程第1B合同段,位于贵阳市近郊。
本合同段于2013年7月28号进场,11月1日正式开始施工,合同工期18个月;起讫桩号LK4+50} LK15+689.44 和YK118+191.11&YK119+210.808(YK118+191.11 &丫K118+867.858X程量不计入合同段)、ZK118+183ZK119+157.245段及李资枢纽互通A匝道、B匝道,路线采用双向六车道,整体式宽度33.5m分离式宽度16.75m 桥涵设计汽车荷载采用公路-I级,设计速度100km/h其中互通区3处,停车区1处,大桥6座, 中桥3座,匝道桥4座,天桥2座,隧道2处,通道涵洞34道;全长11.532km其中路基(主线) 7.949km桥梁(主线)2.654km,隧道0.9285km2.合同价调整:无3.本月工程实施概况3.1工程进展情况(1)临建方面:项目驻地建设、试验室临建已完成,驻地满足办公及生活条件,已通过驻地办及项目办验收,试验室已通过省厅质监局验收。
11月份施工月报

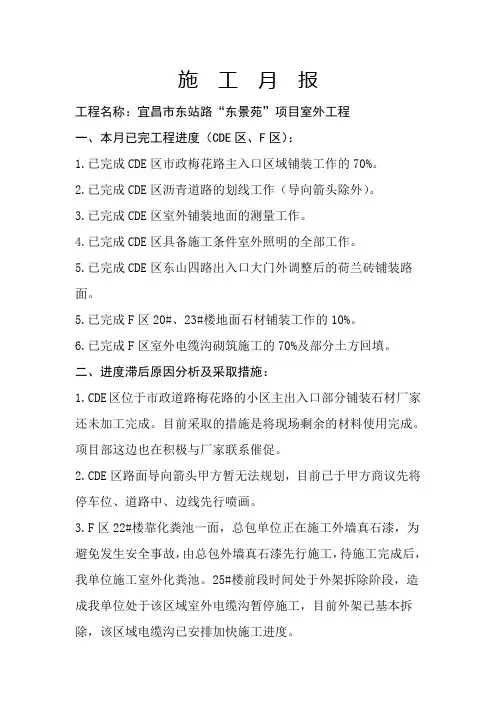

施工月报工程名称:宜昌市东站路“东景苑”项目室外工程一、本月已完工程进度(CDE区、F区):1.已完成CDE区市政梅花路主入口区域铺装工作的70%。
2.已完成CDE区沥青道路的划线工作(导向箭头除外)。
3.已完成CDE区室外铺装地面的测量工作。
4.已完成CDE区具备施工条件室外照明的全部工作。
5.已完成CDE区东山四路出入口大门外调整后的荷兰砖铺装路面。
5.已完成F区20#、23#楼地面石材铺装工作的10%。
6.已完成F区室外电缆沟砌筑施工的70%及部分土方回填。
二、进度滞后原因分析及采取措施:1.C DE区位于市政道路梅花路的小区主出入口部分铺装石材厂家还未加工完成。
目前采取的措施是将现场剩余的材料使用完成。
项目部这边也在积极与厂家联系催促。
2.C DE区路面导向箭头甲方暂无法规划,目前已于甲方商议先将停车位、道路中、边线先行喷画。
3.F区22#楼靠化粪池一面,总包单位正在施工外墙真石漆,为避免发生安全事故,由总包外墙真石漆先行施工,待施工完成后,我单位施工室外化粪池。
25#楼前段时间处于外架拆除阶段,造成我单位处于该区域室外电缆沟暂停施工,目前外架已基本拆除,该区域电缆沟已安排加快施工进度。
4.本月雨水较多,对于室外施工影响较大。
5.近期由于雾霾天气原因,砂石价格上涨。
三、下个月工作计划:1.完成CDE区市政梅花路主入口区域全部铺装工作。
2.完成CDE区零星收尾工作。
3.完成F区室外电缆沟砌筑及回填工作。
4.完成F区23#楼区域的化粪池施工,完成F区21#、24#楼地下室顶板区域内土方回填工作。
5.完成F区21#、24#楼地面、道路硬化工作。
6.完成F区20#、23#楼地面石材铺装工作。
2018年12月2日。
工程施工11月份生产会汇报材料
工程施工11月份生产会汇报材料会议简介本次生产会议是对工程施工11月份的生产情况进行和汇报,主要涉及材料、设备与劳动力的使用情况以及工作进度和质量等方面。
会议旨在加强对工程施工生产的监督管理,发现问题并采取合理有效的解决措施,以确保工程施工的进度和质量。
会议主要内容一、材料使用情况本次会议将汇报11月份工程施工中所使用的主要材料名称、规格、数量和供应商等情况,包括以下方面:1.水泥:使用量,供应商,质量考核2.钢材:使用量,供应商,质量考核3.混凝土构件:使用量,供应商,质量考核4.自然石材:使用量,供应商,质量考核5.建筑防水材料:使用量,供应商,质量考核6.其他材料:使用量,供应商,质量考核二、设备使用情况本次会议将汇报11月份工程施工中所使用的主要设备名称、规格、数量和使用情况,包括以下方面:1.塔吊:数量,规格,使用效果2.升降机:数量,规格,使用效果3.混凝土搅拌机:数量,规格,使用效果4.其他设备:数量,规格,使用效果三、劳动力使用情况本次会议将汇报11月份工程施工中所使用的劳动力人数、岗位、工作时间等情况,包括以下方面:1.建筑工:人数,工作时间,工作效率2.电工:人数,工作时间,工作效率3.焊工:人数,工作时间,工作效率4.其他工种:人数,工作时间,工作效率四、进度和质量情况本次会议将汇报11月份工程施工进度和质量情况,包括以下方面:1.工作进度:完成工作量,与计划进度对比2.工作质量:对关键部位工作质量进行详细评估,确保工程质量五、问题和建议本次会议将对工程施工中出现的问题进行分析,并就次级问题提出解决方案。
会议期间,所有与会人员都可以提出对工程施工生产的建议和意见,以推动工程施工的优化和改进。
会议本次工程施工11月份生产会议明确了工程施工生产情况的各个细节,并对其细节进行了分析和。
会议还通过强调问题分析与解决,推动了对生产环节的质量化监督。
通过会议的汇报和讨论,本次工程施工生产会议确保了生产的进度和质量,并发现和解决了生产环节的诸多问题。
安全月报11月
达丰(重庆)电脑生产基地仓储库房项目
安全文明施工月检
(2011年11月)
2011年11月期间我监理部对该工程的安全、文明施工情况进行检查。
经检查,存在以下安全隐患:
1、施工区域围挡未成形,入口门头、沉沙池应抓紧形成;
2、施工用电未一机一闸一漏,施工电线应架空 2.5m高以上;
3、人工挖孔桩施工完毕后未用钢管井字架围挡,且挖孔桩洞口遮挡木板薄弱;
4、挖孔桩井下作业人员装置弃土过满,未低于灰桶边缘;
5、挖孔桩作业区无明显标志和围栏;
6、挖孔桩第一节护壁未高出地面;
7、个别挖孔桩地面无监护人员
8、施工组织设计总方案、安全文明施工专项方案、深基坑施工方案、塔吊安
拆方案、安全生产应急预案未完善。
请施工单位针对以上安全隐患,落实专人监督整改。
尽快消除安全
隐患。
要求在12月3日前完成安全隐患整改。
报监理部复查。
同时,请施工单位加强安全文明施工管理。
按规定做好周检、月检工作。
发现安全隐患及时消除,避免发生安全事故。
施工单位(签字):监理单位(签字):
重庆亚太工程建设监理有限公司
达丰(重庆)电脑生产基地仓储项目监理部
2011年11月30日。
施工月报11月
施工月报2011年第1期2011年10月20日至2011年11月30日工程名称:3标段赤山镇小农水建设工程施工单位:丰城市水利水电工程建筑有限公司项目经理:陈国顺日期:2011年11月30日施工月报表施工单位:丰城市水利水电工程建筑有限公司监理单位:江西昌大工程建设监理有限公司工程名称:3标段赤山镇小农水建设工程施工月报江西昌大工程建设监理有限公司萍乡分公司:现就我施工项目部2011年10月20日至2011年11月30日所完成工程量、施工质量和材料,人员安排等问题呈报,以及向你们提交2011年12月份的施工计划,请审阅。
一、本月完成工程量:此期间我项目部共完成设计工程量如下:混凝土渠道防渗工程:1、完成高兰村渠道防渗工程。
2、完成枫桥村渠道防渗工程。
3、完成黄花村渠道防渗工程。
4、完成泉陂村渠道防渗工程。
5、完成楼下村渠道防渗工程。
6、完成新店村渠道防渗工程二、本月施工质量情况:1、本月无质量事故。
2、本月没有收到质量事故处罚通知。
三、安全与文明施工保证:1﹑安全施工,杜绝重大安全事故。
2﹑文明施工,杜绝安全事故处罚通知。
四、施工单位资源情况1、项目部人员到场情况一览表我项目部加强安全、质量等方面的监控力度,现场管理人员为5人,其中技术员8名,施工员25名,共有2个施工班组,根据施工现场的实际情况,把施工场地划分为三个工作面。
四、施工质量:我项目部对各施工班组进行严格监控,采用了分工责任制。
在每一个施工人员的工作范围内,谁出问题,谁负责,谁承担。
定期或不定期对各施工班组进行质量教育,认真执行“三检制”,严把材料质量关、工序交接关、隐蔽工程和验收检查关。
实行跟班作业,发现施工中违返操作规程、技术标准和设计图纸等问题时,立即要求返工,及时改正错误,甚至停工整改。
五、工程上所出现的的其他问题:无六、2011年12月份施工计划:1、完成黄田村渠道防渗工程。
2、完成幕冲村渠道防渗工程。
3、完成楼前村渠道防渗工程。
11月份安全月报
连霍洛三(豫陕界)段改建工程TJ-22标段11月份安全月报编制:审核:批准:中国葛洲坝集团股份有限公司连霍洛三(豫陕界)段改建工程TJ-22标段项目经理部2012年11月24日安全月报小结一、本月安全主要指标控制情况;本月各部门、各单位齐心协力:1、未发生重伤以上生产性工伤事故。
2、未发生车辆交通、火灾事故。
3、未发生职业危害健康事件。
二、本月制定规章制度、操作规程、危险源辨识、技术交底情况:1、11月7日——11月15日,对上次履约检查现场不合格的部位进行严格整改和自查2、重新对危险源辨识和清单进行修改。
3、制定冬季宿舍制度。
三、本月安全检查开展情况:1、在11月1日-11月15日对上月履约检查(业主组织)问题(基坑防护、临时用电)进行整改2、每周“平安工地”日常巡查小组对施工现场、驻地拌和站进行排查,并下发安全整改通知书,并在定期整改。
四、安全宣传教育开展工作1、对新进场的预制场施工队进行安全教育。
2、在施工现场发现问题后,对工人进行临时性教育。
五、现场关键部位及重大危险部位监控方法对梁场、沙河桥、高空作业,破损的安全网钢管等及时进行补充,对沙河大桥桥面系进行防护。
六、下月工作计划1、加强安全检查力度,严防安全事故发生。
2、加强施工现场临时用电安全,尤其是沙河大桥高空作业、钢筋加工场。
3、加强冬季天气监控及重点部位监控巡查制度,争取把安全损隐患消失在萌芽之中。
4、安全员加强施工现场,尤其是工人宿舍的安全用电措施,加强用电安全。
5、完善内业资料、整理现场,迎接上级领导安全大检查中国葛洲坝集团股份有限公司连霍洛三(豫陕界)段改建工程TJ-22标段项目经理部2012-11-24基坑(边坡)支护安全检查评分表表4-5-1单位:中国葛洲坝集团股份有限公司检查部位:时间:年月日检查组组长:部位施工单位负责人:4“三宝”、“四口”防护检查评分表表4-5-3工程名称:连霍高速公路洛阳至三门峡(豫陕界)段改扩建工程单位:中国葛洲坝集团股份有限公司检查部位:时间:年月日检查组组长:部位施工单位负责人:施工用电检查评分表表4-5-4工程名称:连霍高速公路洛阳至三门峡(豫陕界)段改扩建工程单位:中国葛洲坝集团股份有限公司检查部位:时间:年月日6检查组组长:单位负责人:模板工程安全检查评分表表4-5-6工程名称:连霍高速公路洛阳至三门峡(豫陕界)段改扩建工程单位:中国葛洲坝集团股份有限公司检查部位:时间:年月日检查组组长:部位施工单位负责人:8施工机具检查评分表表4-5-7工程名称:连霍高速公路洛阳至三门峡(豫陕界)段改扩建工程单位:中国葛洲坝集团股份有限公司检查部位:时间:年月日检查组组长:单位负责人:10施工机械设备考核评分表表4-5-8工程名称:连霍高速公路洛阳至三门峡(豫陕界)段改扩建工程单位(设备)名称:中国葛洲坝集团股份有限公司考评时间:年月日注:起重设备必检;抽查设备台套数不少于总数的10%。
11月施工月报
(1)、办公楼前200米
(2)、第三段300米
(3)第四段300米
二、2:8灰土
1.厂区道路
北二路(K0+000-k0+298)298米,(k0+1200-k0+1433)233米
2、行政区道路
(1)、办公楼前200米(k0+000-k0+200)
(2)、第三段200米(k0+000-k0+200)
制定了质量控制措施和安全预防方案,达到了预期目的。
3
本月工程计量与工程款支付
工程量审核情况
工程款审批及支付情况
4
其他事项的处理情况
工程
变更
工程
延期
费用
索赔
5
存
在
问
题
6
劳动力机具投入情况
1、施工人员100人,管理人员20人
2、挖掘机3台,装载机5台,平地机1台,压路机1台
7
下月工作计划安排
土方工程:
因土源问题未解决,暂时停工。
月报内容
完成情况
1
本月工程
进度(完
成工程量)
土方工程:
1、清除表层腐殖土及树根58272.72 m³
2、回填土方181862.72 m³
道路工程:
一、路基挖土方:
1、厂区道路
北二路(K0+000-k0+298)298米,k0+1200-k0+1433)233米
北五路(K0+000-k0+1144)1144米
第五段200米,第六段200米,第七段150米。
三、;000-k0+1144)1144米
工程部11月工作总结
工程部11月工作总结一、工作成果1.顺利完成工程项目的安装调试任务在11月份,我们工程部完成了多项重要设备的安装和调试工作,包括XX台服务器、XX个网络设备、XX个操作系统等。
在安装和调试过程中,我们严格按照设备厂商提供的标准和流程进行操作,确保设备的稳定性和性能。
同时,我们也注重与厂商的技术支持和其它部门的沟通协作,有效解决了安装调试过程中出现的问题和困难。
2.推进工程项目的管理和优化在11月份,我们工程部针对项目中出现的问题和不足,积极采取措施进行改进和优化。
首先,我们加强了对项目进度的把控,及时调整和优化项目计划,确保项目能够按时完成。
其次,我们注重对项目成本的控制,严格审核和把关项目经费的使用,确保项目的成本控制在预算范围内。
此外,我们还加强了与其它部门的沟通和协作,共同推进项目的进展和管理。
3.提升工程人员的技能和素质在11月份,我们工程部组织了多次内部培训和技术交流活动,以提高员工的技能和素质。
通过培训和技术交流活动,我们不仅学习了新的技术和知识,还分享了各自的经验和心得,增强了团队的凝聚力和协作能力。
同时,我们还积极参加外部培训和学习活动,不断提升自身的专业水平和综合素质。
二、经验教训1.需要加强对项目进度的把控和管理在11月份的项目实施过程中,我们发现有些项目的进度比预期滞后,需要我们加强对项目进度的把控和管理。
具体来说,我们应该制定更加详细和可行的项目计划,明确每个阶段的任务和时间节点,并加强与项目组成员的沟通和协作,确保项目能够按时完成。
2.需要注重对项目成本的控制和管理在11月份的项目实施过程中,我们也发现有些项目的成本超出了预算范围,需要我们注重对项目成本的控制和管理。
具体来说,我们应该制定合理的预算计划,明确每个阶段的任务和经费使用情况,并加强与供应商的沟通和协作,确保项目的成本控制在预算范围内。
3.需要提高员工的技能和素质在11月份的项目实施过程中,我们也发现有些员工的技能和素质还需要提高。
11月在施工程质量情况月报表
在施工程质量情况月报表(2012年12月)
填报单位:(盖章)首都体育学院项目部单位工程名称:实验、办公、礼堂及附属用房(首都体育学院实验综合楼)填报日期:2012-12-25
负责人:填表人:
说明:1、检查项包括检验批及抽查点2、专业分包也需填报。
3、每月25日上报公司质量部
在施工程质量情况月报表(2012年11月)填报单位:(盖章)廊坊科通嘉园小区项目部单位工程名称:8#楼填报日期:2012-8-24
负责人:填表人:
说明:1、检查项包括检验批及抽查点2、专业分包也需填报。
3、每月25日上报公司质量部
在施工程质量情况月报表(2012年11月)填报单位:(盖章)廊坊科通嘉园小区项目部单位工程名称:9#楼填报日期:2012-8-24
负责人:填表人:
说明:1、检查项包括检验批及抽查点2、专业分包也需填报。
3、每月25日上报公司质量部
在施工程质量情况月报表(2012年11月)填报单位:(盖章)廊坊科通嘉园小区项目部单位工程名称:10#楼填报日期:2012-11-24
负责人:填表人:
说明:1、检查项包括检验批及抽查点2、专业分包也需填报。
3、每月25日上报公司质量部
在施工程质量情况月报表(2012年11月)
填报日期:2012-11-24
填报单位:(盖章)廊坊科通嘉园小区项目部单位工程名称:11#楼Array负责人:填表人:
在施工程质量情况月报表(2012年11月)
3、每月25日上报公司质量部
说明:1、检查项包括检验批及抽查点2、专业分包也需填
报。
(11)月工程质量信息报表
基本内容:1、本月施工主要部位、分项工程
2、质量问题及处理措施。
11月安全月报
内江~威远~荣县高速公路工程项目施工安全月报施工单位:四川公路桥梁建设集团有限公司NW06分部编号:第 6 期日期:2013 年11月1、本合同段工程概况内威荣高速公路第六合同段起始桩号为K27+620,终点桩号为K35+100,地处威远县,穿越威远县规划北侧、铺子湾,按左线计算全长7.48km。
全线采用四车道高速公路标准,设计时速80公里/小时,路基宽度24.5m沥青混凝土路面。
本合同段内涉及的主要工程有路基、涵洞、桥梁等工程,包含有3座大桥、19座涵洞,4座分离式立交,6座小桥,2座人行天桥,路基挖方99.4万立方,填方94.3万立方。
2、本合同段在建分部分项工程总数。
本合同段正在分项施工的工程:K27+800涵洞左幅盖板模板安装加固,K27+750挡墙右幅墙身模板安装。
K28+100涵洞左幅墙身浇筑。
K28+420左幅基础浇筑完成。
K28+610小桥左幅墙身完成浇筑。
K29+050涵洞盖板完成浇筑。
K29+267小桥涵洞盖板钢筋浇筑完成。
K33+215小桥墙身模板安装加固。
K33+480小桥墙身模板安装加固。
七星桥0-0~0-3#桥梁桩基挖孔桩钢筋笼安装混凝土浇灌填筑完成。
张家大房子0-0~9#台桥梁墩身人工挖孔护壁正在施工。
K29+300、K32+100、K33+300、K34+00施工便道,路基破碎换填。
分部搅拌站正在加紧建设。
3、本合同段安全管理机构设置和专职人员情况。
安全管理人员履行职责情况。
本合同段已组建安全管理组织机构,设置了专业安全管理员。
安全内业资料正在按公司标准化要求逐步规范和完善。
同时外业做了安全现场施工安全隐患排查巡查和记录,及时存档备查。
业主、总监办、第二驻地办对本合同段现场安全施工管理、安全生产内业资料进行了专项检查和考核。
4、履行开工条件审查制度情况。
危险性较大工程安全专项施工方案的制定、审批、执行和危险源的监控情况。
本合同段按开工审查制度取得了项目开工令,危险性较大工程安全专项施工方案、部分方案通过审核,部分方案已审批正等待签字。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
贵州高速公路集团有限公司建设项目尖坡至小碧高速公路
工程月报
第 1B 合同
第一期
2013年 11 月
施工单位:中交第二公路工程局有限公司
项目经理:张先武
报出日期: 2013.11.25
贵州高速公路集团有限公司
内封面
总目录一、工程描述
二、施工组织
三、工程质量
四、工程进度
五、合同执行情况
六、计量及支付
七、其它事宜
八、工程存在的问题及建议
九、对监理单位、业主单位工作过程的合理化建议
十、工程月报表
2、压实度月报表(GY02-1、GY02-2)
3、砼抗压强度月报表(GY03)
4、无结合料基层(底基层)材料自检结果月报表(GY04-1)
5、无机结合料基层(底基层)材料自检结果月报表(GY04-2)
6、沥青混合料试验结果月报表(GY05)
7、砼弯拉强度月报表(GY06)
8、桩基检测结果月报表(GY07)
9、主要材料进场月报表(GY08)
10、主要施工管理人员月报表(GY09-1)
11、特殊工种人员月报表(GY09-2)
12、进场主要施工机具月报表(GY10)
13、分包单位一览表(GY11)
14、气象资料(GY12)
15、工程图片
一.工程描述:
(一)工程位置图
见前一页。
(二)工程概况
1.贵阳东北绕城高速公路尖坡至小碧段改建工程第1B合同段,位于贵阳市近郊。
本合同段于2013年7月28号进场,11月1日正式开始施工,合同工期18个月;起讫桩号LK4+500~LK15+689.44和YK118+191.116~YK119+210.808(YK118+191.116~YK118+867.858工程量不计入合同段)、ZK118+180~ZK119+157.245段及李资枢纽互通A匝道、B匝道,路线采用双向六车道,整体式宽度33.5m,分离式宽度16.75m,桥涵设计汽车荷载采用公路-Ⅰ级,设计速度100km/h;其中互通区3处,停车区1处,大桥6座,中桥3座,匝道桥4座,天桥2座,隧道2处,通道涵洞34道;全长11.532km,其中路基(主线)7.949km,桥梁(主线)
2.654km,隧道0.9285km。
2.合同价调整:无
3.本月工程实施概况
3.1工程进展情况
(1)临建方面:项目驻地建设、试验室临建已完成, 驻地满足办公及生活条件,已通过驻地办及项目办验收,试验室已通过省厅质监局验收。
(2)人员方面:项目部已进场管理人员及后勤人员共计93人,满足开工需求。
(3)工程方面:项目已完成前期组织策划,施工队伍已经选定,根据交地情况已进场挖孔桩队伍一支,进场机械设备满足目前施工需求,施工关键设备已经落实,可根据工程需要随时进场。
项目实施性施工组织设计编制完成,局部完善修改;各项临建方案已上报,对已有图纸进行工程量审核,已完成全线导线联测及加密,路基原地面测设正在进行中。
(4)征迁方面:合同段内目前征地放线1350亩,用地丈量806亩,用地公示360亩,已交付45亩,主要集中在乌当区东风镇茅草村。
三线迁改及房屋影响已上报相关部门。
(5)队伍进场:项目重难点工程将军滩大桥属茅草村范围,近日已交付用地,挖机、装载机已到场修建便道、整修施工场地,施工队伍已联系准备进场。
3.2质量自检体系情况
暂未开始自检。
3.3质量保证措施
下一步质量管理过程中,我项目将严格对施工过程进行把控,规范施工场地的标准化建设,严格执行《高速公路施工标准化技术指南》与《公路水运工程施工安全标准化指南》。
加大项目施工质量检查力度,成立质量领导小组,并切实的整改、落实《监理指令》、《监理通用函》和项目内部《整改通知单》等文件中所指出的问题。
每周例会通报质量检查情况,对存在问题进行分析,确定预防措施,杜绝同类问题再次发生,把质量控制贯穿到现场施工人员身上,提高全员质量意识,从而保证项目整体施工质量。
3.4安全保证措施
加大对现场施工人员的交底教育及安全培训工作,排查项目所有特种操作人员证件,对未取得操作证的人员进行培训取证或进行岗位轮换,确保特种作业持证率100%。
加强现场巡查力度,按照“平安工地”实施管理办法、《公路水运工程施工安全标准化指南》内容对项目施工进行排查,并且组织专项隐患排查活动,过程中消除安全隐患。
对已开工的段落加强安全管理,严格按照高墩施工风险防控管理措施施工,加强高空作业安全管理,加大对高处作业安全防护用品佩戴的检查。
3.5文明保证措施
项目经理部严格按照监督站的各项要求制定有关安全文明生产条例,落实必要的文明设施,防护及各种标志牌等,确保达到市标化的要求,使每个进入现场的人员都有足够的安全感,全身心地投入到生产建设中去。
在工地四周设置反映企业精神、时代风貌的醒目宣传标语;工地内设置宣传栏、黑板报等宣传阵地,及时反映内外动态。
加强班组建设,工地为班组提供必要的活动场所,有良好的班容班貌,有三上岗一讲评的安全记录,提高班组素质。
加强工地治安综合管理,做到目标管理、制度落实、责任到人,治安防范措施有力、重点要害部位防范设施到位,外包队伍情况明、建立档卡、签定治安、防火协议书、加强法制教育。
施工期间与地区合作,开展共建文明活动、为民着想,降低施工噪音、努力作到施工不扰民,使工程成为爱民工程、便民工程。
项目部应每月组织进行一次安全文明检查,就检查中发现的问题下发整改通知。
检查发现的问题应反映到当期工程月报中。
二.施工组织:
(一)施工组织
11月形象完成情况:无
控制性工程实施情况
将军滩大桥:无。
将军滩隧道:无。
(二)承包人资源
详见GY-08,GY-09-1,GY-10表。
三.工程质量:
(一)质量自检情况及整改措施
无
(二)质量事故
无
四.工程进度:
(一)总体进度
1.从开工到现场已过去的施工时间25天,占合同工期的 5%;从开工到现在累计完成合格工程量0万元,占合同总价的 0 %;从开工到本月止计划完成合格工程量0万元,实际完成占计划的 0 %。
2.工程进度曲线:无
(二)主要工程项目进度
暂未启动。
(三)进度分析
暂未启动。
(四)下月计划
拌合站场地和钢筋场地建设,红线内的便道修建。
五.合同执行情况:
(一)质量保证体系
本月质量系统运营情况良好。
(二)分包情况
本合同段无分包。
(三)人员情况
本月主要施工管理人员全部在场,无变动情况。
(四)机具、设备
见GY10。
(五)主要分项工程的质量目标及达标情况
无。
(六)工程变更及索赔情况
1.工程变更
无。
2.索赔
无。
六.计量及支付:
无。
七.其它事宜:
无。
八.存在的问题及需要监理单位和业主单位协调解决的事项:
(1)征迁方面:项目路线沿线通信线9处,电力线17处,水管线2处,电力塔7处(4处为国家级电力塔),石油管道1处、房屋拆迁64户。
项目拆迁压力巨大,必将影响路基、桥梁及隧道工程的施工进度,需各相关方高度重视,石油管道及2处国家电力塔可能会影响整个项目的工期。
(2)设计方面:项目施工图纸共计34册,目前已下发26册,图纸数量不完整,给图纸审核、单元划分、工程量清单及施工准备带来诸多不便,影响到我部合同签订及动员预付款的办理工作。
(3)资金方面:为了项目关键点工程提前展开,目前现场急需便道打通,以保证工期计划有效实施,沿线既有路改建约8.3km,新修约25km,加之其他临时设施征地约为600亩以上,启动资金达5000万元以上,资金压力巨大。
九.对监理单位、业主单位工作过程中存在的问题或不足,以及合理化建议。
无。
十.工程月报表
见后表。
