表B.5.1 工程延期审批表

表B.5.1工程延期审批表
工程名称
编号
致(施工总承包/专业承包单位)
根据施工合同条款的约定,我方对你方提出的工程延期申请(第号)要求延长工期日历天的要求,经过审核评估:
□同意工期延长日历天。使竣工日期(包括已指令延长的工期)从原来的年月日延迟到年月日。请你方执行。
□不同意延长工期,请按约定竣工日期组织施工。
说明:
监理单位
总监Байду номын сангаас工程师
日期
工程延期审批表应符合现行国家标准《建设工程监理规范》GB 50319的有关规定。监理单位填写的工程延期审批表应一式四份,并应由建设单位、监理单位、施工单位、城建档案馆各保存一份。
工程名称
编号
致(施工总承包/专业承包单位)
根据施工合同条款的约定,我方对你方提出的工程延期申请(第号)要求延长工期日历天的要求,经过审核评估:
□同意工期延长日历天。使竣工日期(包括已指令延长的工期)从原来的年月日延迟到年月日。请你方执行。
□不同意延长工期,请按约定竣工日期组织施工。
说明:
监理单位
总监Байду номын сангаас工程师
日期
工程延期审批表应符合现行国家标准《建设工程监理规范》GB 50319的有关规定。监理单位填写的工程延期审批表应一式四份,并应由建设单位、监理单位、施工单位、城建档案馆各保存一份。
工程延期申请批复表

工程延期申请/规定,由于原因,我方申请工程延期天,请予以批准。我方承诺不就工程所涉任何事项向贵方提出任何索赔或主张任何权利。
附件:
1、工程延期的依据及工期计算:
合同竣工日期:
申请延长竣工日期:
2、证明材料:
承包单位(章):
项目经理:
日 期:
第一联施工单位
监理工程师意见:
签名:日期:。
项目经理意见:
签名:日期:。
工程部经理意见:
签名:日期:。
主管工程领导意见:
签名:日期:。
法律事务中心意见:
签名:日期:。
说明:1、此表一式三联,第一联施工单位,第二联工程部,第三联预决算部。
附件:
1、工程延期的依据及工期计算:
合同竣工日期:
申请延长竣工日期:
2、证明材料:
承包单位(章):
项目经理:
日 期:
第一联施工单位
监理工程师意见:
签名:日期:。
项目经理意见:
签名:日期:。
工程部经理意见:
签名:日期:。
主管工程领导意见:
签名:日期:。
法律事务中心意见:
签名:日期:。
说明:1、此表一式三联,第一联施工单位,第二联工程部,第三联预决算部。
工程延期申请表及审批表(模版)

另外,本合同工期内包括了春节假期,考虑到现场施工人员基本上都是外地员工,春节期间需回家过年,计划节前5天开始离开,正月十五后恢复上班。
鉴于以上原因,我方申请工程延期,请予以批准。
合同供货、安装调试、验收期:****年**月**日
现向建设单位及监理单位申请延期至:****年**月**日
承建单位:
项目经理:
工程延期申请表
项目名称:
文件编号:
致:(监理单位)(建设单位)
我单位于**年*月*日与建设单位签定了采购合同,依据《****项目合同》的工期约定,合同签订生效之日起**个工作日内完成供货、安装调试、验收并交付甲方使用,(按项目进度计划为****年**月**日)。
考虑《深化设计方案》、《施工组织方案》在工程合同签定后才能开展现场调研及方案确认工作,本项目共包括****,计划需时***天左右。
□不同意延长工期,请按约定竣工日期组织施工。
项目监理机构:(盖章)
监理单位代表:____________________
日期:____________________
建设单位审核意见
用户单位:(盖章)
项目负责人:__________________
日期:__________________
注:本表一式三份,建设方、承建方、监理方各存一份。
日பைடு நூலகம்期:
注:本表提交给监理方。
工程延期审批表
项目名称:
文件编号:
致:(承建单位)
根据合同的规定及相关文件的要求,我方对你方提出的工程延期申请(文件编号:《*******》),要求延长工期***个日历天的要求,经过审核评估:
□最终同意工期合共延长****日历天,验收日期从原来的****年**月**日延迟到****年**月**日,请你方执行。
鉴于以上原因,我方申请工程延期,请予以批准。
合同供货、安装调试、验收期:****年**月**日
现向建设单位及监理单位申请延期至:****年**月**日
承建单位:
项目经理:
工程延期申请表
项目名称:
文件编号:
致:(监理单位)(建设单位)
我单位于**年*月*日与建设单位签定了采购合同,依据《****项目合同》的工期约定,合同签订生效之日起**个工作日内完成供货、安装调试、验收并交付甲方使用,(按项目进度计划为****年**月**日)。
考虑《深化设计方案》、《施工组织方案》在工程合同签定后才能开展现场调研及方案确认工作,本项目共包括****,计划需时***天左右。
□不同意延长工期,请按约定竣工日期组织施工。
项目监理机构:(盖章)
监理单位代表:____________________
日期:____________________
建设单位审核意见
用户单位:(盖章)
项目负责人:__________________
日期:__________________
注:本表一式三份,建设方、承建方、监理方各存一份。
日பைடு நூலகம்期:
注:本表提交给监理方。
工程延期审批表
项目名称:
文件编号:
致:(承建单位)
根据合同的规定及相关文件的要求,我方对你方提出的工程延期申请(文件编号:《*******》),要求延长工期***个日历天的要求,经过审核评估:
□最终同意工期合共延长****日历天,验收日期从原来的****年**月**日延迟到****年**月**日,请你方执行。
建筑工程临时、最终延期报审表

项目监理机构(盖章):
总监理工程师(签字、加盖执业印章):杰
2021年6月17日
审批意见:
同意监理审核意见,同意最终延长工期10天。
建设单位(盖章)
建设单位代表(签字):
2021年6月18日
注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
2、证明材料:
1)停水通知公告;
2)停电通知公告。
施工项目经理部(盖章)
项目经理(签字)
2021年6月15日
审核意见:
同意工期临时/最终延长工期10(日历天)。工程竣工日期从施工合同约定的2021年7月20日延迟到2021年7月30日。
□不同意延长工期,请按约定竣工日期组织施工。
因为停水、停电期间现场无法施工,故同意最终延长工期10天。

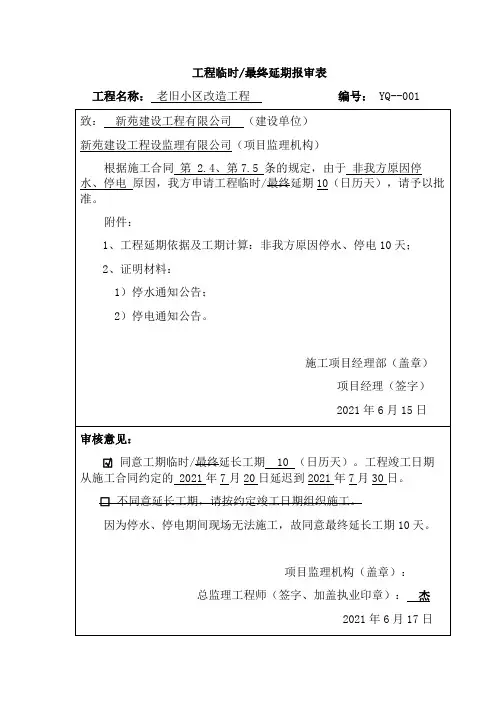

工程临时/最终延期报审表
工程名称程有限公司(建设单位)
新苑建设工程设监理有限公司(项目监理机构)
根据施工合同第 2.4、第7.5条的规定,由于非我方原因停水、停电原因,我方申请工程临时/最终延期10(日历天),请予以批准。
附件:
1、工程延期依据及工期计算:非我方原因停水、停电10天;
总监理工程师(签字、加盖执业印章):杰
2021年6月17日
审批意见:
同意监理审核意见,同意最终延长工期10天。
建设单位(盖章)
建设单位代表(签字):
2021年6月18日
注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
2、证明材料:
1)停水通知公告;
2)停电通知公告。
施工项目经理部(盖章)
项目经理(签字)
2021年6月15日
审核意见:
同意工期临时/最终延长工期10(日历天)。工程竣工日期从施工合同约定的2021年7月20日延迟到2021年7月30日。
□不同意延长工期,请按约定竣工日期组织施工。
因为停水、停电期间现场无法施工,故同意最终延长工期10天。
工程临时/最终延期报审表
工程名称程有限公司(建设单位)
新苑建设工程设监理有限公司(项目监理机构)
根据施工合同第 2.4、第7.5条的规定,由于非我方原因停水、停电原因,我方申请工程临时/最终延期10(日历天),请予以批准。
附件:
1、工程延期依据及工期计算:非我方原因停水、停电10天;
工程临时延期申请表+工程临时延期审批表+工程最终延期审批表

□暂时同意工期延长 69 日历天。使竣工日期(包括已指令延长的工期)从原来 的 2017 年 8 月 2 日延迟到 2017 年 10 月 10 日。请你方执行。
□不同意延长工期,请按约定竣工日期组织施工。
说明:
项目监理机构:xxxxxxxxxxxxxx有限公司 (章)
总监理工程师:
日
期:
市政基础设施工程
市政基础设施工程
工程名称 单位工程
工程临时延期审批表
编号: xxxxxxxxxxx工程 xxxxxxxxxxx工程
市政监-B4
J001
致:xxxxxxxxxxxxxx工程有限公司 (承包单位)
根据施工合同条款 《深圳市建设工程施工合同》通用条款20.2(工期顺延) 条的规 定,我方对你方提出的 xxxxxxxxxxxxxx改造 工程延期申请(第 001 号)要求延长工期 69 日历天的要求,经过审核评估:
工程名称 单位工程
市政基础设施工程
工程临时延期申请表
编号: XXXXXXXXXXXXXXXX工程 XXXXXXXXXXXXXXXX工程
市政监-A7 001
致:XXXXXXXXXXXXXXXX有限公司
(监理单位)
根据施工合同条款 《深圳市建设工程施工合同》通用条款20.2(工期顺延) 条的规 定,由于 遇不可抗力、工程变更 原因,我方申请工程延期,请予以批准。
附件: 1、 工程延期的依据及工期计算
(1)天气影响:受台风1702苗柏、台风1707洛克、台风1713天鸽、台风1714帕卡及雨 季期间雨天影响施工,特申请延期30天。
(2)施工过程中因雨棚、外墙油漆、展示牌施工受到部分商辅业主阻挠,致施工进度 滞后;经多次协商后,取消雨棚施工改为广告牌施工,以及外墙油漆、展示牌变更调整,特 申请延期34天。
□不同意延长工期,请按约定竣工日期组织施工。
说明:
项目监理机构:xxxxxxxxxxxxxx有限公司 (章)
总监理工程师:
日
期:
市政基础设施工程
市政基础设施工程
工程名称 单位工程
工程临时延期审批表
编号: xxxxxxxxxxx工程 xxxxxxxxxxx工程
市政监-B4
J001
致:xxxxxxxxxxxxxx工程有限公司 (承包单位)
根据施工合同条款 《深圳市建设工程施工合同》通用条款20.2(工期顺延) 条的规 定,我方对你方提出的 xxxxxxxxxxxxxx改造 工程延期申请(第 001 号)要求延长工期 69 日历天的要求,经过审核评估:
工程名称 单位工程
市政基础设施工程
工程临时延期申请表
编号: XXXXXXXXXXXXXXXX工程 XXXXXXXXXXXXXXXX工程
市政监-A7 001
致:XXXXXXXXXXXXXXXX有限公司
(监理单位)
根据施工合同条款 《深圳市建设工程施工合同》通用条款20.2(工期顺延) 条的规 定,由于 遇不可抗力、工程变更 原因,我方申请工程延期,请予以批准。
附件: 1、 工程延期的依据及工期计算
(1)天气影响:受台风1702苗柏、台风1707洛克、台风1713天鸽、台风1714帕卡及雨 季期间雨天影响施工,特申请延期30天。
(2)施工过程中因雨棚、外墙油漆、展示牌施工受到部分商辅业主阻挠,致施工进度 滞后;经多次协商后,取消雨棚施工改为广告牌施工,以及外墙油漆、展示牌变更调整,特 申请延期34天。
工程延期审批表

工程延期审批表资料编号工程名称某某大厦日期某年某月某日致某某建筑工程有限公司(施工单位):根据施工合同条款某某条的规定,我方对你方提出的第(某某)号关于某某大厦延期申请,要求延长工期 5 日历天,经过我方审核评估:□同意工期延长5日历天,竣工日期(包括已指令延长的工期)从原来的某年10月4日延长到某年10月9号。
请你方执行。
□不同意延长工期,请按约定竣工日期组织施工。
说明:工程延期时间(地基处理与排桩墙支护工程)发生在被批准的网络进度计划的关键线路上,经甲乙方协商,同意延长工期。
监理单位名称:某某监理有限公司总监理工程师(签字):某某本表由监理单位填写。
《工程延期审批表》填写说明与依据必须延长工期时,应要求承包单位填报《工程延期申请表》,报项目监理部。
总监理工程师依据施工合同约定,与建设单位共同签署《工程延期审批表》,要求承包单位据此重新调整工程进度计划。
一、填写要点1、监理单位应根据施工单位提交的《工程延期申请表》做出审批。
2、“说明”栏应填写总监理工程师就工程延期做出审批的具体意见及审批的依据。
二、规范名称《建设工程监理规范》(GB50319)三、相关要求1、工程延期的管理。
1)由于合同中约定的下列原因引起的工期延长,承包单位可以提出工程延期申请:a、非承包单位的责任造成工程不能按合同原定日期开工;b、工程量的实质性变化和设计表更;c、非承包单位原因停水、停电(地区限电除外)、停气造成停工时间超过合同的约定;d、国家或各地有关部门正式发布的不可抗力事件;e、异常不利的气候条件;f、建设单位同意工期相应顺延的其它情况。
工程临时最终延期报审表

□不同意延期,请按约定ቤተ መጻሕፍቲ ባይዱ工日期组织施工。
项目监理机构(盖章)
总监理工程师(签字、加盖执业印章)
年 月 日
审批意见:
建设单位(盖章)
建设单位代表(签字)
年 月 日
注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
工程临时/最终延期报审表
工程名称:编号:
致:(项目监理机构)
根据施工合同(条款),由于
原因,我方申请工程临时/最终延期(日历天),请予以批准。
附件:1.工程延期依据及工期计算
2.证明材料
施工项目经理部(盖章)
项目经理(签字)
年 月 日
审核意见:
□同意工程临时/最终延期(日历天)。工程竣工日期从施工合同约定的年月日延长至年月日。
项目监理机构(盖章)
总监理工程师(签字、加盖执业印章)
年 月 日
审批意见:
建设单位(盖章)
建设单位代表(签字)
年 月 日
注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
工程临时/最终延期报审表
工程名称:编号:
致:(项目监理机构)
根据施工合同(条款),由于
原因,我方申请工程临时/最终延期(日历天),请予以批准。
附件:1.工程延期依据及工期计算
2.证明材料
施工项目经理部(盖章)
项目经理(签字)
年 月 日
审核意见:
□同意工程临时/最终延期(日历天)。工程竣工日期从施工合同约定的年月日延长至年月日。
B5工程最终延期审批表

文档从互联网中收集,已重新修正排版,word 格式支持编辑,如有帮助欢迎下载支持。
中华人民共和国国家标准规范用表
(GB50319-2000)
B5
工程最终延期审批表
工程名称: 致:
Hale Waihona Puke 编号: (承包单位)根据施工合同条款
条的规定,我方对你方提出的
工程延期申请(第
号)要求延长工期
日历天的要求,经过审核评估:
最终同意工期延长
日历天。使竣工日期(包括已指令延长的工期)
从原来的
年
月
日延迟到
年
月
日。请你方执行。
不同意延长工期,请按约定竣工日期组织施工。
说明:
项目监理机构
总监理工程师
日期
(本表一式四份,建设、监理、承包单位各存一份) 1如有帮助欢迎下载支持
中华人民共和国国家标准规范用表
(GB50319-2000)
B5
工程最终延期审批表
工程名称: 致:
Hale Waihona Puke 编号: (承包单位)根据施工合同条款
条的规定,我方对你方提出的
工程延期申请(第
号)要求延长工期
日历天的要求,经过审核评估:
最终同意工期延长
日历天。使竣工日期(包括已指令延长的工期)
从原来的
年
月
日延迟到
年
月
日。请你方执行。
不同意延长工期,请按约定竣工日期组织施工。
说明:
项目监理机构
总监理工程师
日期
(本表一式四份,建设、监理、承包单位各存一份) 1如有帮助欢迎下载支持
